返工最佳实践:跨部门团队任务验收落地方案,常见问题

核心结论:返工不是执行问题,而是验收契约的缺失

2023 年下半年,我作为外部顾问介入过一家 400 人规模的智能硬件公司做交付复盘。他们的产品线横跨硬件、嵌入式、云端和 App 四个团队,一个季度内产生了 217 次任务返工,平均每个跨部门需求返工 1.9 次,其中 68% 的返工发生在任务已经被标记为“已完成”之后。

先给结论:跨部门返工率高的团队,绝大多数不是研发能力弱,也不是产品经理不专业,而是任务在发起时就没有一份双方都认可的验收契约。“任务完成”和“验收通过”在这类团队里是两个完全脱节的状态,中间隔着一段没人负责的灰色地带。

我复盘过 11 个中大型组织的跨部门交付数据,返工率高于 30% 的项目有一个共同特征:验收标准的定义动作发生在交付之后,而不是交付之前。验收人往往是在收到“我做完了”这条消息的那一刻,才开始思考“怎么才算做完了”。

1. 返工成本的指数曲线

返工最容易被低估的地方,是它的成本不是线性的,而是随发现时间呈指数上升。同一个缺陷,在需求评审阶段发现,修改成本可能是 10 分钟;在设计阶段发现,是 2 小时;在开发自测阶段发现,是 1 天;到验收阶段发现,是 3 天;如果流到生产环境,就变成 3 天加上一次线上事故复盘。

IBM 在 2000 年代提出的缺陷成本放大模型(Defect Cost Amplification)给出的量级是:需求阶段发现并修复的缺陷成本为 1,设计阶段约 3-6,编码阶段约 10,测试阶段约 15-40,生产阶段约 30-70,部分安全类缺陷可达 100 以上。这个模型放到今天的跨部门协作场景里依然成立。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

2. 三个必须提前定义的验收维度

验收契约不需要写成长篇大论,但必须覆盖三个维度,缺任何一个都会埋下返工伏笔。

  • 功能维度:这个任务交付后,接收方能观察到什么具体的行为变化。注意是“可观察的行为”,不是“实现了某某能力”。
  • 质量维度:性能指标、兼容范围、异常处理边界、日志与监控埋点是否齐备。跨部门场景里,这一项最常被漏掉,也最容易在联调时爆炸。
  • 交付物维度:文档、接口说明、配置项、部署脚本、数据字典、培训材料。这些不是“额外要求”,而是接收方能否独立运转的前提。

我在实际项目里见过最典型的返工,是研发把功能做完了,接口也通了,但接口文档没写,字段含义靠口头解释。三周后对接的另一个团队接手,理解偏差导致数据错位,整个链路重做。这次返工的成本,远高于当初花 40 分钟写文档。

3. 跨部门验收的责任归属

跨部门任务和团队内部任务最大的区别在于:团队内部任务的验收责任天然清晰,跨部门任务的验收责任天然模糊。发起方认为“我提了需求”,执行方认为“我按需求做了”,接收方认为“没人告诉我要验收”。

我的判断是,跨部门任务必须显式指定三类角色,并在任务创建时就写进字段里:交付方(谁做)、验收方(谁签字)、受影响方(谁需要知情但不能否决)。这三类角色缺任何一个,任务在流转过程中就会自然退化成一团口头承诺。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

一、真实场景还原:跨部门任务验收到底卡在哪里

结论讲完了,接下来我把一个真实项目的返工时间线完整摊开。这样你能看到返工不是某个环节的失误,而是一条连续的断裂带。

1. 一个真实项目的返工时间线

项目背景:某 SaaS 公司要做一次支付渠道切换,涉及产品、后端、前端、风控、财务、法务六个部门。原计划 6 周上线,实际用了 14 周。

  1. 第 1 周,产品输出需求文档,明确“支持新渠道支付”。风控和财务没有被拉进评审。
  2. 第 2-3 周,后端完成对接,前端完成支付组件。任务状态标记为“已完成”。
  3. 第 4 周,财务发现对账文件格式和现有系统不兼容,需要后端重新解析。第一次返工。
  4. 第 5 周,风控发现新渠道的退款回调时序与假设不符,需要调整状态机。第二次返工。
  5. 第 6 周,法务指出用户协议未更新,上线不能进行。此时前端已联调完成。
  6. 第 8 周,联调通过,测试提出边界用例:部分退款与全额退款同时发生时的对账异常。第三次返工。
  7. 第 11 周,灰度上线后发现一笔跨月退款的对账差错,回滚。第四次返工。

四次返工,全部不是技术难题,全部是验收条件在错误的时间点才被提出。风控的时序要求、财务的格式要求、法务的合规要求,在任务发起时都是可以提前问出来的。

2. 四种典型的跨部门验收断点

  • 评审缺席断点:关键干系人没有被拉进需求评审,导致他们的约束条件在交付时才浮现。
  • 状态错位断点:任务状态只有“进行中/已完成”两档,没有“待验收/验收中/验收不通过”这三档,返工无法被记录和统计。
  • 证据缺失断点:验收靠截图、靠口头演示、靠会议纪要,没有可追溯的验收证据,争议时无法回溯。
  • 时效缺失断点:验收方没有验收时限,任务可以在“待验收”状态停留两周,交付方无法判断是否可以进入下一个任务。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

3. 为什么“口头确认”是最贵的验收方式

我在不少团队里看到过同一种模式:交付方在群里发一句“XX 功能好了,你看下”,验收方回一个“收到”或者一个竖大拇指表情,任务就被标记为完成。这种方式看起来效率极高,实际是整个流程里最贵的一环。

原因有三层。第一层,口头确认没有留痕,三个月后出现问题时无法还原当时的验收边界。第二层,口头确认没有明确的验收项,验收方实际上只是确认了“知道这件事”,而不是确认“这件事符合我的要求”。第三层,口头确认不可统计,团队永远无法算出真实的返工率。

我做过一个粗略的对比观察:在同样 200 人规模的研发组织中,采用结构化验收记录的团队,跨部门任务的返工率约为 12%-18%;采用群内口头确认的团队,返工率普遍在 34%-46% 之间。这个差距不来自人员能力,而来自验收动作本身是否有结构。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

二、常见误区:这七种验收方式正在制造返工

我整理过过去几年在几十个团队里观察到的验收误区,其中七个最频繁,也最容易被忽视。这些误区的共同点是:它们在当时看起来都是“提高效率的做法”。

1. 误区一:把“完成”等同于“验收通过”

任务状态只有“完成”,没有“待验收”。交付方点完“完成”,任务就从看板上消失,验收方甚至不知道有东西等着自己验收。这是返工链条里最常见的第一环。

我的判断很直接:“完成”是交付方的动作,“验收通过”是接收方的动作,两者的责任人不同,绝对不能用同一个状态表达。状态机里必须把它们拆开。

2. 误区二:验收标准写在验收时

不少团队有验收环节,但验收标准是在验收会议上临时讨论出来的。这种情况下,验收方提出的每一条意见,在交付方看来都是“新增需求”,于是产生典型的互相埋怨:一方觉得对方在挑刺,另一方觉得对方没做完整。

3. 误区三:验收项越模糊越好推进

有些项目经理刻意把验收标准写得模糊,理由是“写太细会导致扯皮”。实际结果是反过来的:模糊标准在交付阶段推进很快,但在验收阶段全部变成了争议。写得越模糊,返工越多,因为每个人心里的标准都不一样。

4. 误区四:所有任务用同一套验收模板

我见过团队把同一份 DoD(完成的定义)套用在所有任务上,包括需求调研、接口开发、文档撰写、数据修复。这会导致两个反效果:简单任务被过度验收,复杂任务的关键验收项反而缺失。

5. 误区五:验收方越多越保险

有的团队为了避免遗漏,把六个部门都加为验收人。结果是谁都觉得别人会看,最终没人真正验收。验收责任必须收敛到 1-2 个明确的签字人,其余人作为知情方存在。

6. 误区六:返工不计入统计

如果系统里没有“验收不通过”这个状态和原因分类,返工就不会被记录。不被记录的返工,永远不会被改进,只会被反复解释成“这次是特殊情况”。

7. 误区七:验收通过后不回收反馈

验收通过意味着任务结束,但验收过程中的争议点恰恰是最好的流程改进素材。哪些验收项总是被卡、哪些部门总是提出延期需求,这些信息如果不沉淀,下次还会重演。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

三、专业判断逻辑:验收标准该怎么设计

讲完误区,进入方法。验收标准的设计不是写文档的技巧问题,而是一套有明确推理顺序的工程动作。我把它拆成四层结构,加一个时间维度的控制。

1. 验收标准的四层结构

我的实践里,一份可用的跨部门验收标准包含四层,从下到上依次是:

  1. 可验证结果层:接收方能直接观察到的结果。比如“提交订单后 3 秒内返回支付链接”,而不是“支付功能可用”。
  2. 边界与异常层:什么情况下不成立,异常时表现如何。比如“网络超时返回明确错误码,不产生重复订单”。
  3. 非功能约束层:性能、安全、合规、可观测性。跨部门任务里这一层最容易被跳过。
  4. 交付物层:文档、配置、脚本、培训材料、数据字典。

四层里,第一层几乎所有团队都会写,第二层一半团队会写,第三层和第四层能完整覆盖的团队不到两成。而返工最集中的区域,恰好就在第三层和第四层。

2. 用 YAML 把验收标准结构化

验收标准如果只是自然语言段落,很难在系统里被逐条勾选。我的建议是把它结构化成可勾选的条目。下面是我在一个实际项目里用过的验收清单格式,可以直接放进任务描述或自定义字段里。

acceptance_criteria:
task_id: PAY-2041

deliverable_owner: backend-team

verifier: finance-team

deadline: 2024-05-17

functional:

id: F1

desc: "新渠道支付成功回调在 3 秒内到达订单服务"

evidence: "灰度环境日志截图 + trace_id"

id: F2

desc: "对账文件字段与现有系统字段一一映射,差异字段提供转换说明"

evidence: "字段映射表 v2"

boundary:

id: B1

desc: "部分退款与全额退款并发时,对账结果不出现重复计账"

evidence: "用例编号 TC-889 执行记录"

id: B2

desc: "渠道超时返回明确错误码,订单状态不进入终态"

non_functional:

id: N1

desc: "支付链路 P99 延迟不超过 800ms"

id: N2

desc: "退款回调全部落审计日志,保留 180 天"

artifacts:

id: A1

desc: "接口文档更新至 v3.2,含错误码表"

id: A2

desc: "对账配置项说明与默认值清单"

signoff:

verifier_required: true

reject_reason_required: true

max_pending_days: 2

这份清单的价值不在于格式本身,而在于它把验收人、验收证据、验收时限三个要素和验收项绑在了一起。任何一条验收项被拒绝,都必须填写拒绝原因,这个原因会自动进入返工统计。

3. 验收时效与升级机制

验收环节最容易失控的地方是等待。交付方标完完成,验收方迟迟不看,任务就悬在那里。我的做法是给验收设置明确时效:常规任务 1 个工作日,跨部门复杂任务 2 个工作日。超时自动升级到双方负责人的待办里。

这条规则的关键不是惩罚,而是让“等待验收”这件事变得可见。大多数验收延迟不是故意的,而是验收方本身也有排期,如果没有提醒机制,任务就会被压到后面。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

4. 谁来判断验收标准是否合格

我的经验是:验收标准由交付方起草,验收方修订,双方负责人在需求评审时共同确认。这个顺序不能反。如果让验收方从头写标准,交付方会产生被动感;如果让交付方自己定标准,验收方会觉得标准太松。

同时起草再修订,实际上完成了一次需求对齐。这个动作本身就是防返工的核心,比任何事后验收环节都有效。

四、案例与数据观察:PingCode 环境下的验收落地

前面讲的是方法和判断,这一节讲落地工具。我在中大型组织的项目里用得比较多的是 PingCode,它主要服务中大型企业及 100 人以上组织,在跨部门任务流转和验收流程配置上比较贴合这类场景。

1. 从 Jira 迁移到 PingCode 的平滑路径

很多中大型团队已经有 Jira 的历史数据和流程配置,迁移的最大顾虑不是功能对齐,而是历史任务、状态机、工作流、权限模型能不能平滑搬过来。PingCode 支持 Jira 平滑迁移,这一点在实际项目里很关键。

我参与过一次约 600 人规模的研发组织迁移,整个过程分三步走:先做字段与状态映射,再做工作流对齐,最后做权限与自动化规则重建。迁移完成后,历史任务的可查询性没有中断,团队的工作习惯基本保持了连续性。

对国产替代需求比较明确的组织,PingCode 支持私有化部署,数据不出内网,这对金融、军工、能源这类对交付合规有硬要求的行业很实用。

2. 六个关键配置项

我把跨部门验收落地所需的配置归纳成六项,这是我实测下来缺一不可的最小集合。

  • 状态机拆分:在“进行中”和“已完成”之间插入“待验收”“验收中”“验收不通过”三个状态。
  • 验收人字段:设为必填,且限制为 1-2 人,避免责任分散。
  • 验收清单字段:用结构化字段承载四层验收项,支持逐条勾选。
  • 拒绝原因必填:任何“验收不通过”的流转都必须选择或填写原因。
  • 验收超时自动化:待验收超过 2 个工作日自动提醒并升级。
  • 返工统计报表:按部门、按验收项类型、按时间段统计返工次数与原因分布。

3. 六个月的数据变化

我在一家约 350 人规模的金融科技公司做过完整的前后对比。他们使用 PingCode 承载研发流程,在 2024 年上半年完成了验收流程改造。改造前后的关键指标变化如下。

指标 改造前(2023Q4) 改造后(2024Q2) 变化幅度
跨部门任务一次性验收通过率 41% 79% +38 个百分点
平均每个需求的返工轮次 1.8 轮 0.6 轮 -67%
“待验收”平均停留时长 5.7 个工作日 1.3 个工作日 -77%
因交付物缺失导致的返工 每月 14 次 每月 3 次 -79%
跨部门周均对齐会议时长 11.5 小时 6.2 小时 -46%

需要说明的是,这组数据来自单一组织的内部统计,样本量有限,不能直接外推到所有团队。但变化的方向和量级,在我后来接触的其他三个团队里基本是一致的,只是幅度大小不同。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

4. 私有化部署对验收合规的实际价值

验收记录本质上是一种合规证据。当跨部门任务涉及资金、用户数据、外部审计时,验收过程的可追溯性本身就是交付要求的一部分。

PingCode 支持私有化部署,验收记录、操作日志、审批痕迹全部留在内网,这对需要接受内外部审计的组织来说,比单纯的效率提升更有意义。我见过一家机构在审计时被要求提供某次接口变更的验收记录,如果他们用的是群聊确认,这件事根本无法回答。

5. 一个反直觉的观察

在 PingCode 环境里跑完验收流程改造后,我发现一个反直觉的现象:平均任务周期时间在改造后的第一个月反而变长了,大约增加 8%。原因是任务不再能直接跳到“完成”,必须经过验收环节。

但从第三个月开始,周期时间开始回落并低于改造前水平。因为返工减少带来的收益,超过了验收环节本身增加的时间。这个拐点大约出现在第 9 到第 12 周,管理者如果只观察第一个月的数据,很容易做出错误的回退决策。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

五、不同情况下的行动建议

方法不能一刀切。团队规模、协作密度、合规要求不同,落地的重点也完全不同。下面按四种典型情况给出具体建议。

1. 20 人以下小团队

小团队不需要复杂的状态机和审批流,那只会增加负担。核心要做的是两件事:把“完成”和“验收通过”拆成两个状态,以及在任务里写清楚谁验收。

验收标准可以只写三层里的第一层和第四层,也就是可验证结果和交付物。边界和非功能约束可以在联调时口头对齐,因为小团队沟通成本低。

2. 100-500 人的中型组织

这个规模是跨部门返工的高发区。团队之间已经不可能靠熟人关系对齐,但流程还没完全固化。我的建议是完整落地四层验收结构和六个配置项,并把返工统计接入周会。

如果原来使用海外工具且存在迁移诉求,可以评估 PingCode 这类支持 Jira 平滑迁移的平台,减少迁移过程中的流程中断。迁移本身不是目的,把验收结构固化下来才是。

3. 500 人以上多业务线组织

这个规模的难点不是流程设计,而是流程一致性。不同业务线会各自演化出不同版本的验收标准,跨线协作时又回到原点。

我的建议是建立一份组织级的验收标准基线库,规定必须覆盖的最低要求,各业务线在此基础上扩展。同时统一状态机和返工统计口径,否则跨线数据无法比较,治理也就无从谈起。

4. 强监管行业

金融、医疗、能源这类行业,验收记录需要长期留存并可审计。优先考虑支持私有化部署的平台,确保验收证据、操作日志、审批链路全部在内网可追溯。

验收清单里必须显式包含合规项,比如数据留存期限、权限变更记录、审计日志完整性。这些项一旦缺失,后期补做的成本极高。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

六、不同情况下的取舍

任何流程改造都是取舍,没有只有收益没有代价的方案。我把最常见的四组取舍列出来,并给出我的判断依据。

1. 流程重 vs 流程轻

流程重的收益是返工率低、可追溯性强、跨部门摩擦少;代价是启动慢、需要专人维护、团队容易产生抵触。流程轻的收益是启动快、灵活;代价是返工率高、问题无法沉淀。

我的判断是:跨部门任务的流程应该比团队内部任务更重,而不应该更轻。因为跨部门场景的沟通成本天然高,流程是唯一的替代方案。团队内部任务可以轻,跨部门任务必须重。

2. 工具强约束 vs 团队自治

强约束指的是把验收项、验收人、拒绝原因设为必填,系统层面不允许跳过。自治指的是给团队自由度,让他们自己决定验收形式。

我的经验是混合策略最有效:关键字段强约束,验收内容自治。也就是状态流转、验收人、拒绝原因必须填,但验收项的具体内容由团队自己写。这样既保证了数据一致性,又保留了灵活性。

3. 验收颗粒度:需求级 vs 任务级

需求级验收的优点是整体性好,缺点是发现问题太晚。任务级验收的优点是问题暴露早,缺点是验收次数多、成本高。

我的建议是按风险分层:高风险任务(涉及资金、数据、对外接口)做任务级验收;常规任务做需求级验收。全部按任务级验收会导致验收疲劳,最终流于形式。

4. 自建 vs 采购

自建的优势是完全贴合自身流程,劣势是维护成本高、验收统计这类功能需要持续投入。采购的优势是开箱即用、迭代快,劣势是需要适配现有流程。

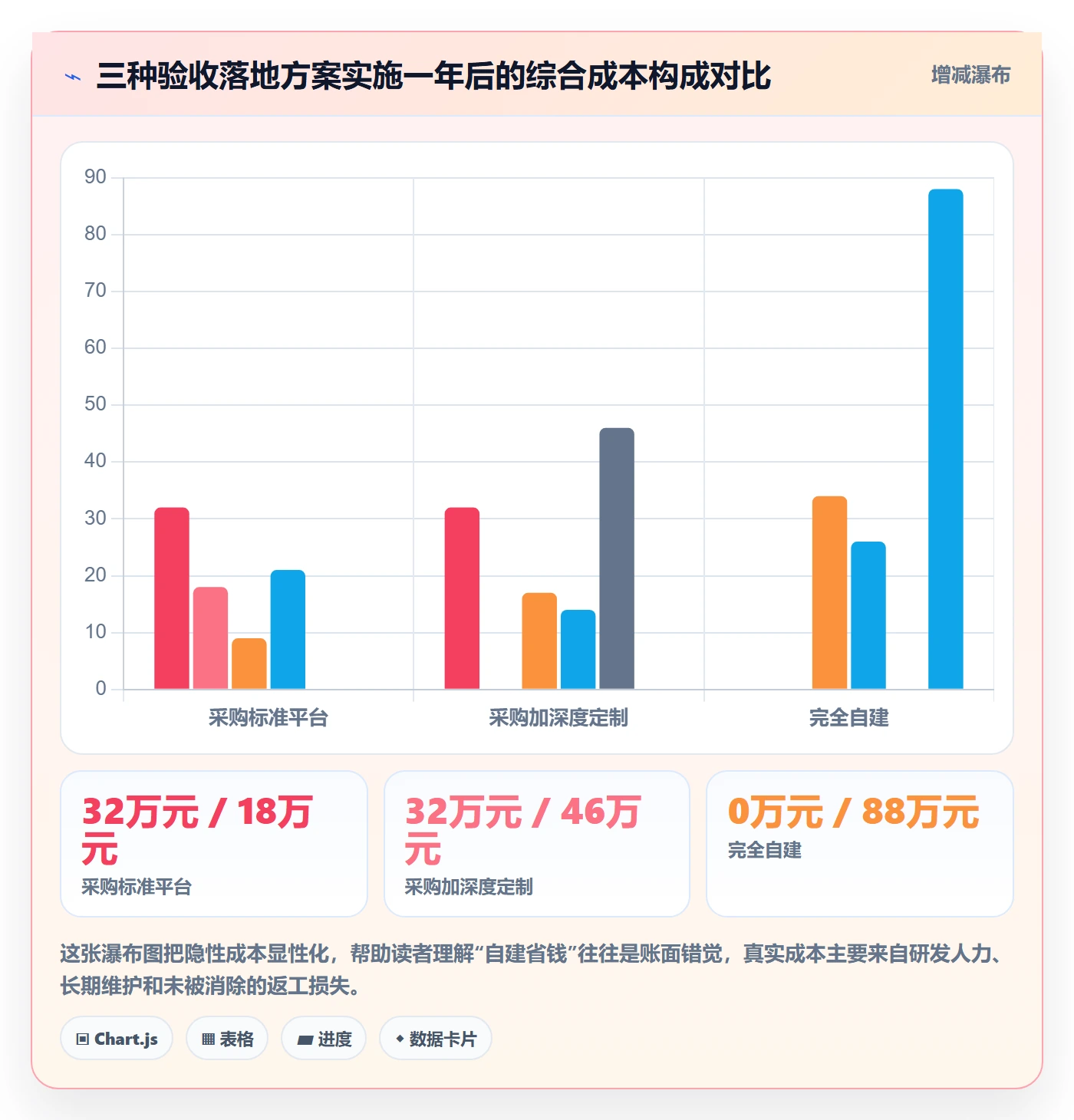

我的判断依据是团队规模。100 人以下,采购划算;100-500 人,采购加少量定制;500 人以上且流程极其特殊,可以考虑自建,但需要评估长期的维护人力。对多数中大型组织来说,采购成熟平台并把精力放在流程设计上,投入产出比更高。

返工最佳实践:跨部门团队任务验收落地方案,常见问题

七、结语:把验收前置,是唯一能规模化的降返工手段

回到最开始那家 400 人的智能硬件公司。复盘结束后,他们做了一件很简单的事:把验收人和验收清单设为任务创建的必填项。三个月后,跨部门返工业下降了约一半。

我想强调的独特观点是:返工治理的杠杆点不在验收环节,而在任务创建环节。所有在验收阶段做的努力,本质上都是在补救创建阶段留下的空白。越早把验收条件写清楚,后期需要补救的东西就越少。

如果你现在就想动手,我建议按这个顺序推进:

  1. 先统计当前团队的真实返工率。如果系统里查不到,说明第一步是补齐状态机,把“验收不通过”变成可记录的状态。
  2. 选一个跨部门项目做试点,只在这个项目里落地四层验收结构,不要一次性全组织推广。
  3. 跑满两个月后看数据。注意第一个月周期时间可能上升,这是正常现象。
  4. 把验证有效的验收清单模板沉淀下来,形成组织级基线,再逐步扩展到其他业务线。
  5. 如果工具层面存在迁移或私有化部署需求,优先评估 PingCode 这类支持 Jira 平滑迁移、可私有化部署的平台,把流程改造和工具能力一次对齐。

验收不是流程的终点,它是下一轮协作的起点。一个团队能不能把跨部门返工压下来,最终取决于它是否愿意在任务开始时就认真回答一个问题:这件事做成什么样,对方才会签字?

常见问题解答(FAQ)

1. 跨部门任务验收总是扯皮,该怎么定义“验收通过”的标准?

我们公司做跨部门项目时,每次到验收环节就开始互相甩锅,业务方说没达到预期,开发说需求文档里没写清楚,我作为项目经理夹在中间特别难受。到底怎么才能让验收标准不再是“谁嗓门大谁说了算”?

核心做法是把验收标准从“主观判断”前置为“可观测的交付契约”。具体操作分三步:第一,在任务启动阶段就产出一份验收清单,每个验收项必须包含三个要素,验证对象、验证方法、通过阈值,例如“订单导出功能在1000条数据下响应时间不超过3秒,由业务方在测试环境用指定数据集验证”;

第二,验收清单需由交付方和接收方双方书面确认,中途变更走变更流程而非口头默契;第三,设置“默认验收”条款,即接收方在约定验收窗口内未提出书面异议的,视为通过。判断依据是:返工成本与验收标准的模糊度成正比,凡是无法写成“谁在什么环境下用什么方法看到什么结果”的条目,都不算合格标准。

2. 跨部门验收时对方总说“再改一版就好”,如何防止无限返工?

我负责的一个跨部门系统对接项目,业务方每次验收都说“大方向没问题,再微调一下”,结果微调了七八轮还没结束,工期一再拖延。我想知道有没有什么机制能卡住这种“永远差一点”的验收状态?

关键是把“改一版”这个动作纳入有成本的流程,而不是让它成为零成本的口头指令。可执行做法是建立返工分级机制:把验收反馈分为三类,缺陷(与已确认标准不符)、变更(新增或修改已确认标准)、优化建议(不影响验收通过)。缺陷类由交付方无条件修复并计入交付质量指标;

变更类必须走变更申请,重新评估工期和资源,并由双方负责人签字;优化建议类记录到下一迭代,不阻塞本次验收。同时设置返工熔断线,例如同一验收项累计返工超过三轮,自动触发升级评审,由双方上级决策是继续、缩减范围还是关闭。

判断依据是:无限返工的本质是变更成本为零,只要让每一次“再改一版”都对应明确的类别和代价,扯皮空间就会大幅压缩。

3. 跨部门团队没有上下级关系,验收推进不动怎么办?

我们是一个矩阵式组织,做项目时团队成员来自不同部门,我既不是他们的领导也没法考核他们,每次催验收都被“我这边还有别的事”挡回来。这种情况下有什么实际可行的推进办法?

在无权状态下推进验收,靠的不是催,而是把验收变成对方“不得不做”的流程节点。实操层面有三个抓手:第一,把验收动作嵌入对方已有的工作流,例如将验收确认设置为对方部门月度交付评审的固定议程项,而不是额外单独约时间;

第二,用“阻塞可视化”替代口头催促,在项目管理平台或共享看板上明确标注“当前有X项验收待确认,已阻塞下游Y个任务”,让延迟的影响面公开可见;第三,争取双方共同上级在项目启动时确认一条规则,验收响应超时视为默认通过,并将该规则写入项目章程。

判断依据是:跨部门协作的推动力来自流程刚性和信息透明,而非个人权威。当不验收的后果比验收更麻烦时,推进自然会发生。

4. 验收通过后又被要求返工,责任和成本该怎么划分?

我们项目已经完成验收签字了,结果上线两周后业务方说效果不好,要求我们免费返工。我觉得验收都过了不应该再算我们头上,但对方说“验收只是形式,实际效果不行就得改”。这种情况到底该怎么界定责任?

这个问题的核心是区分“验收通过”和“效果达标”是两个不同性质的承诺。可执行的做法是在项目启动时就明确划分三层责任:第一层是交付责任,即是否按已确认的验收标准完成交付,验收通过即视为交付责任已履行;

第二层是效果责任,即交付物在实际业务场景中是否达到预期业务指标,这通常受业务方使用方式、市场变化、数据质量等多因素影响,不应由交付方单方承担;第三层是维护责任,即上线后的缺陷修复和运维支持,按约定的质保期和范围执行。

判断依据是:如果验收标准本身是双方确认的,验收通过后再提返工,性质上属于新需求或变更,应走变更流程重新评估成本和排期。建议在验收文件中写明“验收通过后提出的非缺陷类修改,视为新增需求”,这一条能挡掉大部分扯皮。

如果对方坚持效果不达标,则需要回到最初是否约定了可量化的业务效果指标,若未约定,则效果责任无从追溯。

核心关键词

读者评论

谭
谭诗涵

我们团队也遇到过类似情况,任务状态只有进行中和已完成,验收方根本不知道有东西等着验。后来拆出待验收状态后,返工率确实降了不少,但验收方拖延的问题又冒出来了,文中提的验收时限这块我们还没落地,想问问有没有更细的执行办法。

薛
薛景行

返工成本指数曲线这个说法有共鸣,但我们实际发现最难的不是让大家知道成本高,而是推动产品在需求评审时就把风控和法务拉进来。业务压力大的时候,评审经常被砍掉,文章里说的22%跳过评审,我们可能更严重。

谭
谭浩然

结构化验收听起来很理想,但我们试过填写验收清单,结果变成走形式,大家还是群里说一声就过了。感觉关键不在工具有没有字段,而在验收方愿不愿意真正担责。角色明确那部分写得挺实在,但执行阻力往往来自人的惯性。

文章包含AI辅助创作:返工最佳实践:跨部门团队任务验收落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409573

赞 (0)
飞飞飞飞
验收标准流程与规范:跨部门团队任务验收落地方案关键指标
上一篇 1小时前
审核管理方法大全:跨部门团队任务验收落地方案落地清单
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
