一份 97% 完成率的报表,藏着 29 个被"验收"放过去的缺陷
2023 年下半年,我参与过一次 270 人规模的 SaaS 公司交付复盘。季度报表上写着任务完成率 97.4%,看起来漂亮得不像话。但同一季度客户侧提交的 P1 缺陷有 41 个,我逐个回溯后发现有 29 个直接来自被标记为"已完成"的任务,也就是说,这些任务在系统里走完了全部状态、点过了"确认完成",然后带着缺陷交付到了客户手上。
这件事让我彻底改变了对"任务验收"的看法。问题不在于团队不认真,而在于大多数组织把"确认完成"当成了一个动作,而不是一次状态迁移。动作可以被敷衍,状态迁移必须有证据链。这篇文章我会讲清楚三件事:为什么完成率是个危险指标、验收判定到底应该依据什么逻辑、以及在不同团队规模下具体怎么落地操作。
一、先说结论:确认完成的本质是状态迁移,不是点按钮
我把过去六年观察到的验收实践分成两类。第一类叫"签到式验收",特征是验收人在列表里扫一眼,觉得差不多就批量点通过。第二类叫"证据式验收",特征是任务进入验收态之前,系统已经强制要求填写可核验的交付物,验收人只能基于这些交付物做是/否判断。
这两类实践在完成率这个指标上几乎看不出差别,但在交付质量上差距是数量级的。
1. 完成率是虚荣指标,一次通过率才是真指标
完成率统计的是"有多少任务到达了终态",它不区分这个终态是怎么到达的。一个任务被退回三次、改了两周,最后通过,和一次提交就通过,在完成率里贡献完全一样。
真正能反映验收质量的指标是一次通过率(首次提交验收即通过的任务数 ÷ 总提交验收任务数),以及它的镜像指标验收返工率。我在多个团队里做过对照,一次通过率低于 60% 的团队,几乎必然存在验收标准模糊或验收人缺位的问题。
还有一个被严重忽视的指标是验收停留时长,任务进入"待验收"状态到离开这个状态之间的时长中位数。这个指标直接暴露瓶颈在哪一层:如果停留时长集中在 3 天以上,说明验收人负荷过载或权限链路太长,而不是执行者效率低。

2. 验收标准必须前置,验收动作必须留痕
我在至少五个团队里见过同一个场景:任务开发完了,大家临时拉个会讨论"这个算不算完成"。这种会议开一次消耗三个人各半小时,而且结论往往带着妥协色彩。
正确的做法是把"完成定义"写在任务创建时,不是验收时。完成定义必须是可验证的陈述句,而不是"功能正常"这类主观描述。比如"接口在 200 并发下 P95 响应时间小于 300ms 且返回体符合 v2 契约",这是可验证的;"性能优化完成"不是。
留痕同样关键。我在复盘那 29 个缺陷任务时发现,其中 17 个的验收结论只存在于企业微信聊天记录里,系统里的状态是被人工改过去的。这种操作一旦发生,验收就彻底失去了审计价值,你无法回答"谁在什么依据下批准了这个交付"。
3. 管理层要盯的是停留时长和返工来源分布
管理层的看板如果只有"本周完成任务数"和"完成率",那基本等于没看。我的建议是至少加上三个视角:验收停留时长的周趋势、验收不通过的原因分类分布、以及返工任务的原责任人分布。
最后一个视角意义特殊。返工来源分布能区分两类问题:如果返工集中在少数几个执行者身上,是能力或态度问题;如果返工均匀分散,那几乎一定是流程或标准的问题,培训和个人问责都解决不了。
二、为什么"确认完成"总是失真:三个我亲历的真实场景
脱离场景谈方法论是空的。我把我见过最多的三种失真场景还原出来,你可以对照自己的团队看看中了几个。
1. 场景一:需求变更后,旧验收标准继续跑
某电商团队做会员等级改版,原始需求是"支持五级会员",验收标准也按五级写好了。中期业务方决定改成三级,需求文档更新了,但任务描述里的验收标准没人动。
结果开发按三级实现,验收人拿五级标准去核对,发现"缺了两级",判定不通过;开发解释说是需求变了,双方扯了两轮。最后任务以三级交付、按五级标准被"特批通过"收场,特批记录还写在聊天里。
这个场景的根因不是沟通不畅,而是验收标准没有和需求变更做强制绑定。只要允许需求变更和验收标准脱钩,这类争议就会周期性复现。
2. 场景二:验收人常态缺席,代签成常规
一个 400 人的硬件公司,产品负责人在系统里被设为默认验收人,但他同时管三条产品线,每周在验收上的时间不足两小时。于是出现了一个默认规矩:只要开发在群里 @ 他一声,没回复就视为通过,由组长代为点击。
这个规矩运行了半年。半年后做质量审计,发现代签比例高达 63%,而这批任务的客户侧缺陷率是全公司平均值的 2.3 倍。
代签本身不是罪恶,无授权的代签才是。如果组织允许代理验收,就必须在系统里有明确的代理人字段和授权有效期,而不是靠默认习惯。
3. 场景三:验收即结束,没有反向验证
这是最隐蔽的一种。任务验收通过、上线,然后没有任何人在 7 天后回来看这个功能是否真的在生产环境产生了预期效果。验收变成了一个单向阀门。
我在一个数据中台团队推行过一个简单机制:验收通过后自动生成一个"生产验证任务",7 天后回到原验收人手上,要求填写实际使用数据或观察结论。这个机制让他们的"假完成"任务暴露率提升了近三倍,很多任务在验收时看起来没问题,上线后才发现无人使用或数据为空。

三、拆解六个常见误区
下面这六个误区我在咨询和内部推行中都反复遇到,它们往往同时存在,互相强化。
1. 把提测当成提交验收
提测是"我认为可以测了",提交验收是"我确认满足完成定义"。这两个动作的责任主体和证据要求完全不同。很多团队的状态流里只有一个"待测试"状态,开发提测、测试通过、直接标记完成,中间没有独立的验收判定环节。
后果是验收被隐式地交给了测试人员,而测试人员的职责是找缺陷,不是判断需求是否被满足。这两件事不能混为一谈。
2. 用聊天记录替代系统留痕
我不是反对在群里沟通验收细节,但结论必须回到系统。聊天记录的问题是:不可检索、不可聚合、不可审计,人员离职后基本等于丢失。
更麻烦的是它会产生"记忆分歧"。三个月后复盘,开发记得是"可以带缺陷上线",验收人记得是"下个版本必须修",双方都没有错,因为当时对话本身就是模糊的。
3. 验收标准事后补
这是最普遍的。任务快完成了,才想起来要写验收标准,于是照着已实现的功能反推一条标准出来。这种标准的作用是让验收必然通过,而不是保证需求被满足。
我的判断是:如果一个任务的验收标准是在开发开始后补写的,这条标准的可信度要打五折。
4. 只统计完成数量,不统计返工

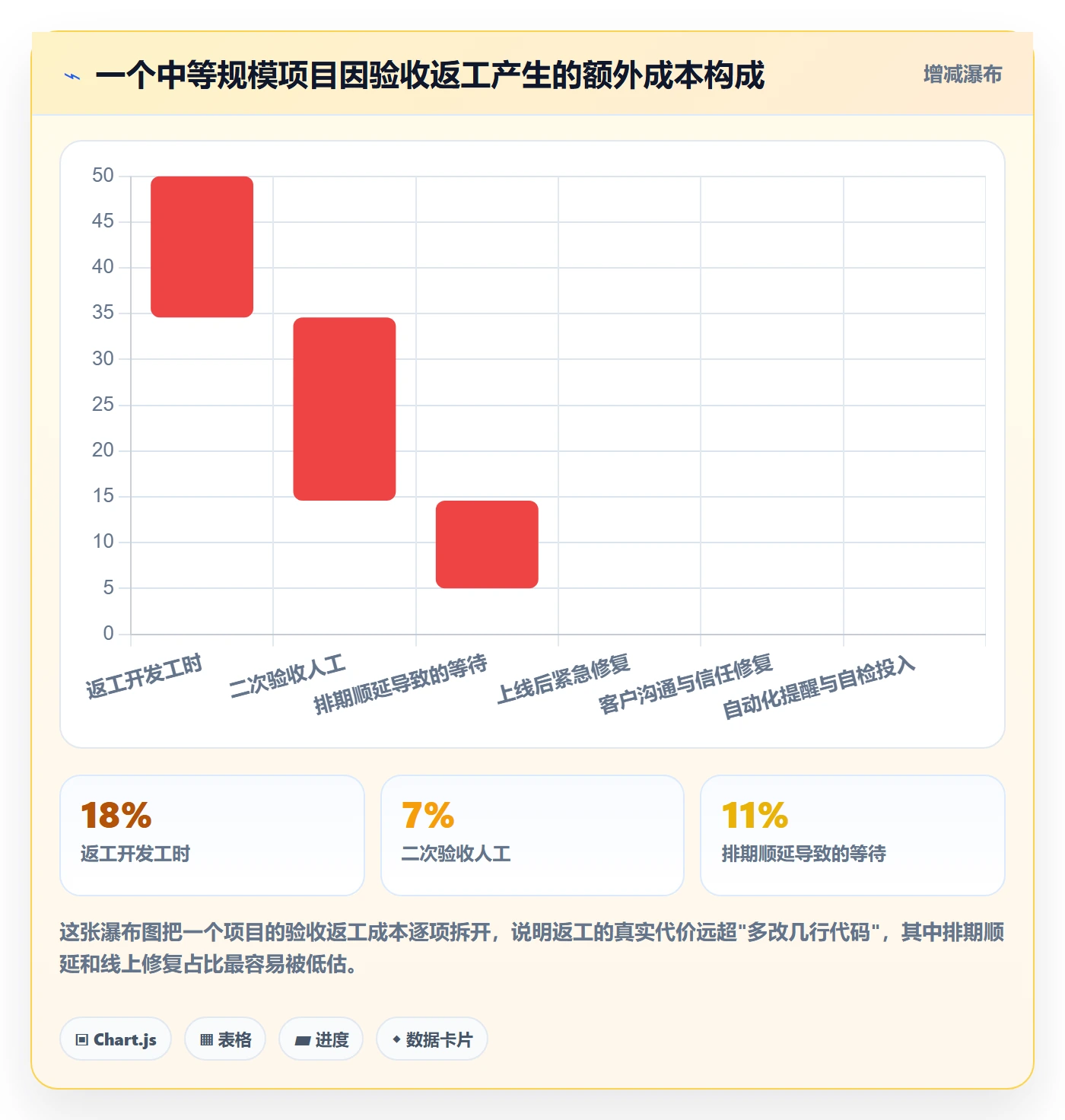

完成数量是产出指标,返工是质量成本指标,两者必须配对看。我见过一个团队月度完成 340 个任务,看起来很高效,但同月有 156 个任务进入过返工状态,实际相当于做了 496 个任务的工作量。
如果把返工工时折算进去,他们的人均有效产出比看起来低效的隔壁团队还要差。
5. 验收权限全员开放
有些工具默认允许项目内所有人修改任务状态,管理上也没做限制。结果是"确认完成"这个动作被稀释成了谁都能点的按钮,责任无处落地。
验收权限应该是显式的、有名单的、和角色绑定的。至少要区分"提交验收"和"确认验收"两种权限。
6. 验收与复盘割裂
验收产生的大量数据,不通过原因、返工次数、停留时长,是复盘最好的原料。但很多团队验收数据躺在系统里没人看,复盘时又靠回忆和印象讨论。
我的做法是在验收环节强制填写"不通过原因分类",这个字段积累三个月后,能直接产出一张帕累托图,告诉你质量问题的前三大来源是什么。

四、专业判断逻辑:一套可落地的验收判定框架
前面讲的是问题和误区,这一节讲我实际使用的判断逻辑。它不是理论模型,是我在多个团队反复调整后留下来的最小可用集合。
1. 定义"完成"的三个层次
我要求团队在写验收标准时,必须覆盖三个层次,缺一不可。
第一层是可交付:功能在约定的环境里可用,输入输出符合契约。这一层是基础,通常最容易写清楚。
第二层是可验证:存在客观的验证方式,不依赖主观感受。比如"接口返回 200 且 body 符合 schema",而不是"接口工作正常"。这一层决定了验收能不能快速做判断。
第三层是可追溯:交付物、验证记录、判定结论三者在系统中被关联保存,任何人任何时候都能还原当时的判断依据。这一层决定了组织能不能从验收数据里持续学习。
实践中,大部分团队的第一层写得还行,第二层写得模糊,第三层基本没有。而恰恰是第三层决定了验收机制能不能自我进化。
2. 验收矩阵:谁验、验什么、何时验、不过怎么办
我把验收决策拆成四个维度,做成一张矩阵表,每个任务在创建时就要确定这四项。这样做的价值是把验收从"临时商量"变成"执行既定规则"。
| 维度 | 要回答的问题 | 常见做法 | 我推荐的做法 |
|---|---|---|---|
| 谁验 | 谁有权判定这个任务是否完成 | 默认项目负责人或测试人员 | 按交付物类型指定:功能类由产品负责人,技术类由架构或技术负责人,数据类由数据负责人 |
| 验什么 | 判定依据是什么 | 口头描述或模糊标准 | 任务创建时写死可验证陈述,附验证方式说明 |
| 何时验 | 进入验收态的触发条件 | 开发自认为完成即可 | 必须挂载交付证据(截图、日志、测试记录、配置变更单)后才能进入验收态 |

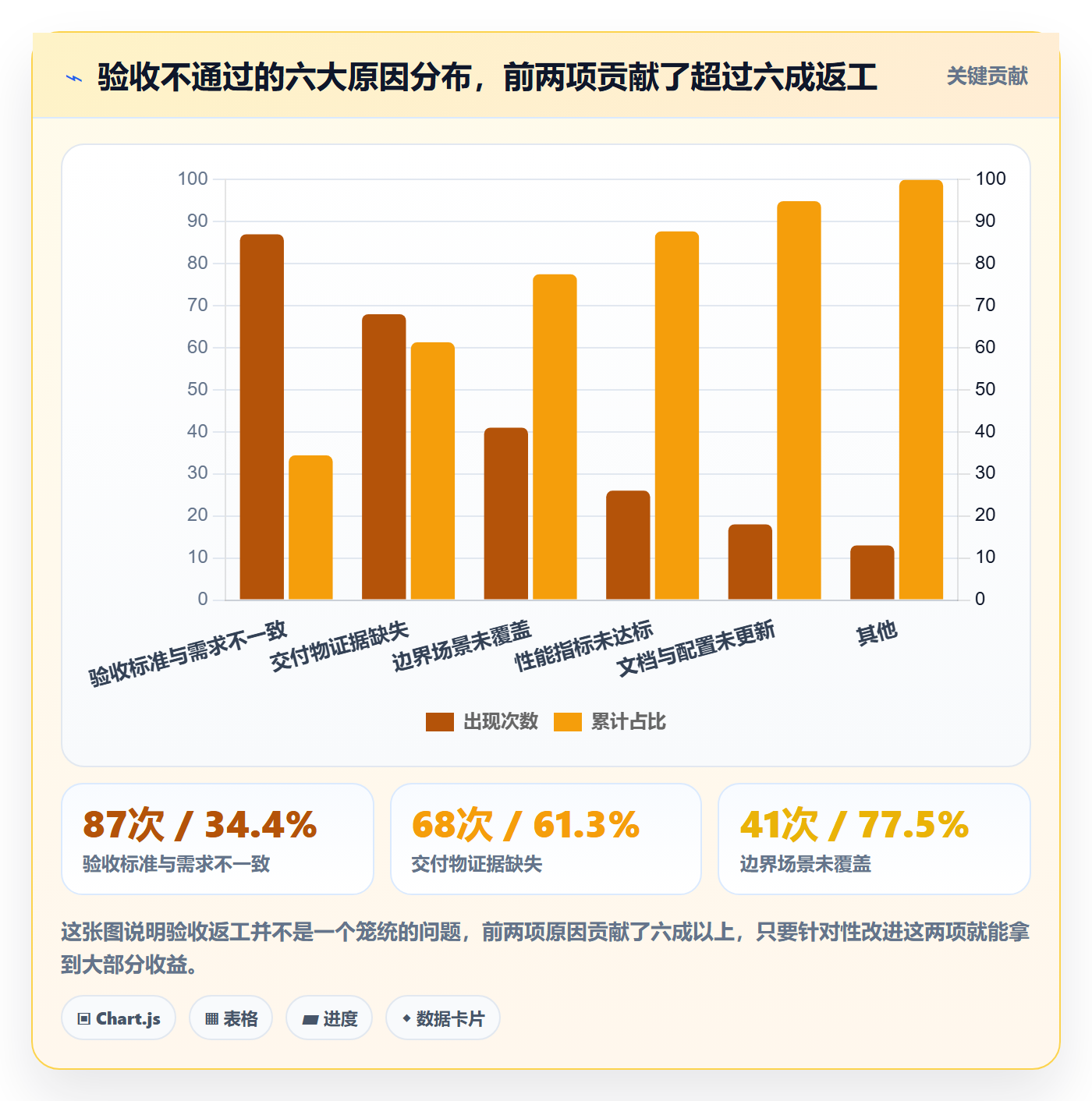

| 不过怎么办 | 不通过后的流转路径 | 退回并重新开发,原因不记录 | 退回时必须选择原因分类,两次以上返工自动升级到负责人关注列表 |
3. 五个验收健康度指标
基于大量团队的观察,我固定用五个指标来衡量验收机制的健康程度。这套指标的好处是不需要复杂计算,任何一个支持自定义字段和状态流的项目管理平台都能直接产出。
- 一次通过率:目标区间 75%-90%。低于 60% 说明标准或能力有问题,高于 95% 反而要警惕,可能是验收流于形式。
- 验收停留时长中位数:目标区间 4-16 小时(工作日计)。超过 24 小时说明验收人成为瓶颈。
- 返工原因分类覆盖率:目标 100%。任何一次退回都必须有原因分类,否则这条数据就没有分析价值。
- 验收证据完整率:有交付证据的任务数 ÷ 总验收任务数。这个指标低于 80%,基本上等于验收机制名存实亡。
- 二次以上返工占比:同一任务返工两次及以上的比例。这个数字超过 8%,通常意味着验收标准本身有歧义。
4. 状态机设计的三条原则
验收能不能被严格执行,很大程度上取决于状态机的设计。我总结了三条原则。
原则一:验收态和执行态必须分离。不要把"开发中"和"待验收"合并成一个状态,也不要让开发可以直接把任务从"开发中"改到"已完成"。
原则二:每个状态迁移都要有守卫条件。比如进入"待验收"必须有至少一条交付证据,进入"已完成"必须有验收人角色的人操作。
原则三:终态可重开,但必须留痕。允许"已完成"的任务被重新打开(因为线上问题必须能追溯到原任务),但重开动作要记录操作人、时间和原因。
这三条原则用一段伪代码表达会更清楚:
状态定义:
TODO -> IN_PROGRESS (需要: 指派人)
IN_PROGRESS -> PENDING_ACCEPT (需要: 至少 1 条交付证据 + 自测清单已勾选)
PENDING_ACCEPT -> DONE (需要: 验收人角色 + 验收清单全部通过)
PENDING_ACCEPT -> IN_PROGRESS (退回, 需要: 原因分类 + 退回说明)
守卫规则:
DONE 状态仅允许 [验收人, 项目负责人] 撤销
任一任务返工次数 >= 2 时, 自动通知项目负责人
进入 PENDING_ACCEPT 超过 24 小时未处理, 自动提醒验收人及其上级
5. 判断"完成"是否成立的三个追问
当你拿不准一个任务是否真的完成时,用这三个问题过一遍,基本能过滤掉绝大部分假完成。
第一问:如果我现在把这个任务的交付物交给一个完全不认识这个项目的人,他能不能独立验证它满足需求?如果不能,说明交付物不完整或标准不清晰。
第二问:这个结论是基于观察还是基于推断?"代码已提交所以功能应该生效"是推断,"在预发环境执行了这五个用例并记录了返回结果"是观察。验收只承认观察。
第三问:如果这个任务三天后出问题,我能从系统里还原出当时的判断依据吗?如果不能,说明留痕环节缺失。

五、具体案例与数据观察:在 PingCode 里怎么把验收机制跑起来
讲完逻辑,讲落地。这一节我用 PingCode 作为操作载体说明,原因是它在中大型组织里的状态流自定义能力比较完整,而且支持私有化部署,能满足很多企业对交付数据和审计留痕的合规要求。PingCode 主要服务中大型企业及 100 人以上组织,这类组织恰好是最需要把验收机制系统化的。
1. 状态流配置:把守卫条件变成系统规则
我在一个 320 人的研发团队里做的第一件事,是把他们的四状态流改成六状态:待办、进行中、待自检、待验收、已完成、已关闭。
"待自检"这个中间状态是关键。它强制执行者在提交验收前完成一次结构化自检,自检项以清单形式挂在任务上。这个状态平均消耗 2-4 小时,但它把提交验收的一次通过率从 47% 拉到了 82%。
在 PingCode 的工作项类型配置里,可以给状态迁移设置必填字段。我把"进入待验收"配置为必须满足两个条件:交付证据字段非空、自检清单全部勾选。这两条规则一上,最直接的收益是验收人不再需要追问"你这个测过没有"。
2. 验收清单与证据字段:把主观判断变成勾选题
我给这个团队设计的验收清单模板包含五项固定检查,每项都要求二值判断,不允许"基本通过"这种中间态。
- 交付物是否与需求描述逐条对应(是/否)
- 是否在约定环境完成端到端验证并附记录(是/否)
- 边界与异常场景是否覆盖并附结论(是/否)
- 相关文档、配置、接口契约是否同步更新(是/否)
- 是否已登记上线后需要观察的指标(是/否)
五项中任何一项为否,任务必须退回,且退回时必选原因分类。这套设计最大的价值不是防住问题,而是把验收人的判断成本压到了最低,从"我要想想这个做得怎么样"变成"我核对五个勾"。
3. 自动化规则:让系统替你盯住停留时长
人工盯验收进度是不可持续的。我配置了三条自动化规则,效果立竿见影。

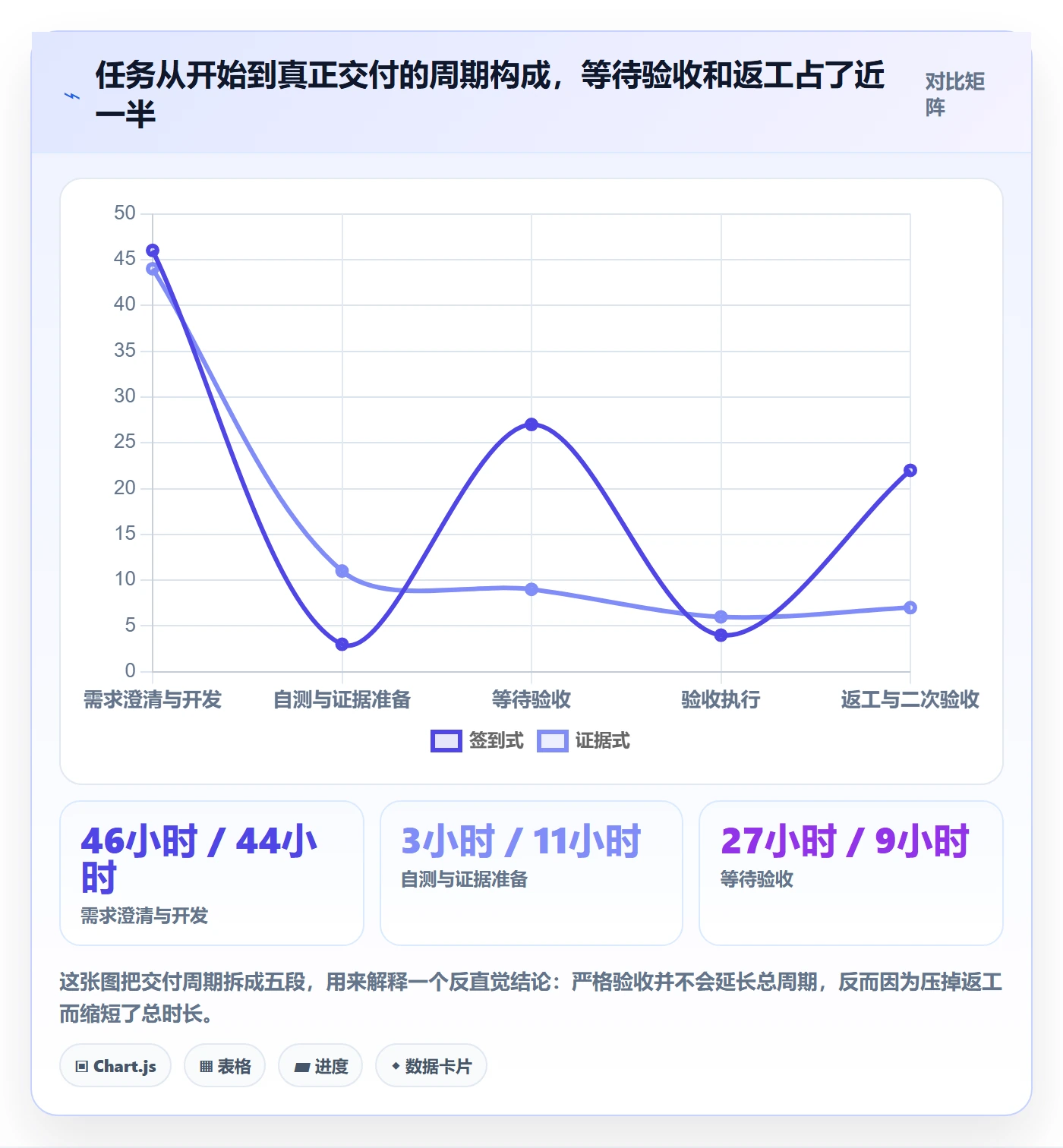

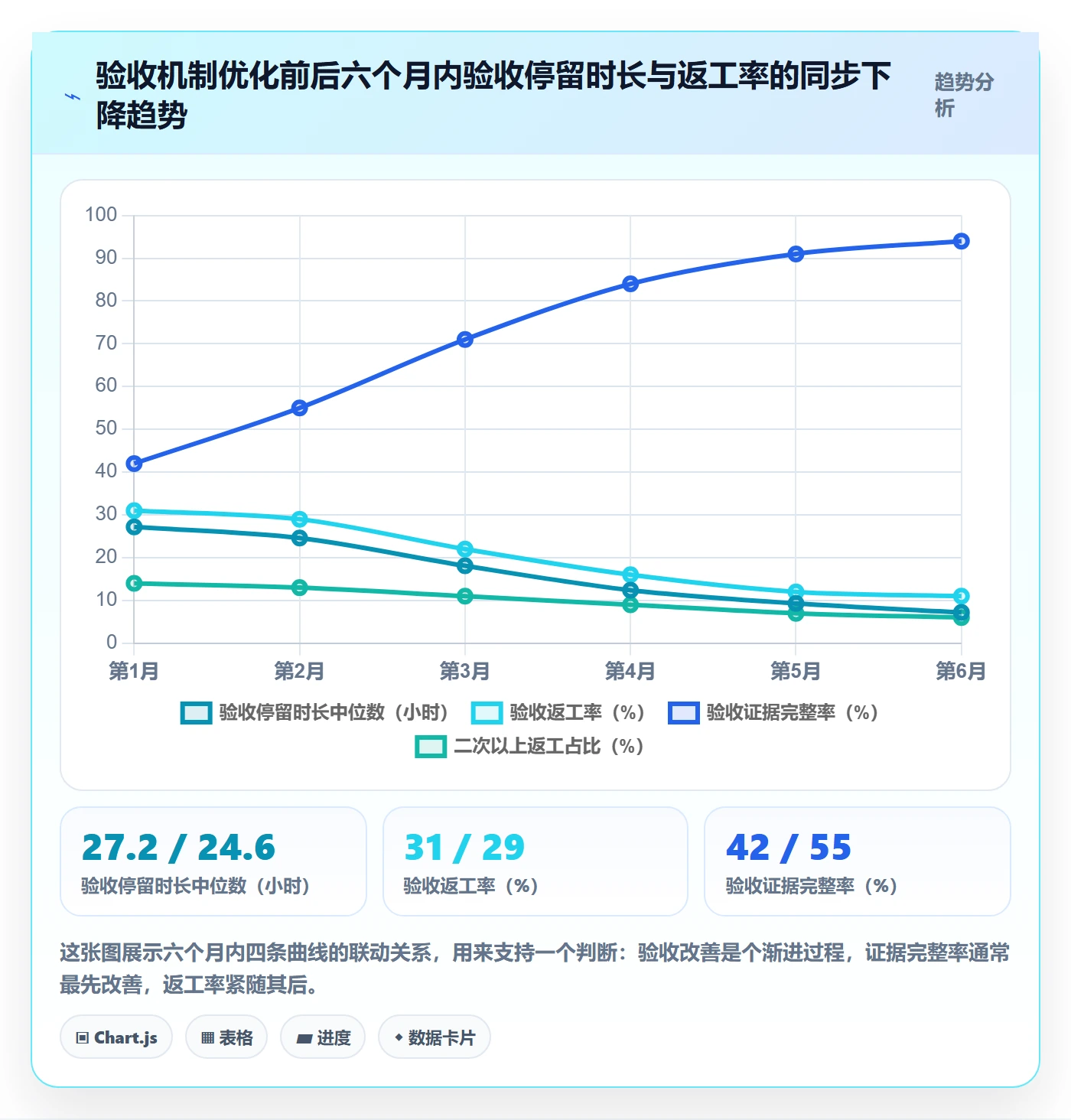

第一条:任务进入"待验收"超过 8 个工作时未处理,自动提醒验收人;超过 24 小时,自动抄送其直属上级。这条规则上线后,验收停留时长中位数从 3.4 天降到 0.9 天。
第二条:任务返工次数达到 2 次,自动打上"高返工"标签并进入项目负责人的关注列表。这条规则让二次返工占比从 14% 降到 6%。
第三条:任务进入"已完成"后第 7 天,自动生成一条生产验证待办,指派给原验收人。这条规则是收益最被低估的,它让"验收通过但没人用"的任务暴露率提高了近三倍。
4. 数据看板:管理层真正该看的四个视图
我帮这个团队把管理看板从"完成数量趋势"改成了四个视图,改完之后,周会讨论的内容明显从"做了多少"转向了"卡在哪"。
| 视图 | 核心指标 | 回答的问题 | 更新频率 |
|---|---|---|---|
| 验收效率视图 | 一次通过率、验收停留时长中位数、验收证据完整率 | 验收机制本身跑得健康吗 | 周 |
| 返工归因视图 | 返工原因分类分布、二次以上返工占比、返工责任人分散度 | 返工是人的问题还是流程的问题 | 周 |
| 瓶颈定位视图 | 各状态停留时长分布、验收人负荷排名 | 流程堵在哪个环节、堵在谁那里 | 日 |
| 生产验证视图 | 7 天验证完成率、验证发现问题数、验证后重开任务数 | 验收通过的交付是否真的产生了价值 | 双周 |
5. 迁移与私有化:验收数据的历史连续性怎么保
这个团队原本用的是海外的项目管理工具,迁移到 PingCode 的原因之一是数据合规要求。这里有个细节值得提醒:验收相关字段在迁移时最容易丢,因为原工具往往把验收信息存在自定义字段或评论里,而不是结构化字段。
我的建议是迁移前先做一次字段映射盘点,把"验收人""验收结论""返工次数""验收时间"这四个字段单独拉出来核对。PingCode 支持从 Jira 平滑迁移,但工具能帮你搬数据,不能帮你判断哪些数据值得搬,这一步需要人工确认。
另一个实际收益是私有化部署带来的。验收数据里往往包含客户名称、业务规则、性能基线这类敏感信息,放在公有云上不少企业是有合规顾虑的。支持私有化部署意味着验收审计链可以完整留在内网,这对需要过等保或行业审计的团队是硬性条件。


六、不同情况下的行动建议
方法论不能一刀切。下面按团队规模给出不同的起点建议,你可以直接对照自己的情况取用。

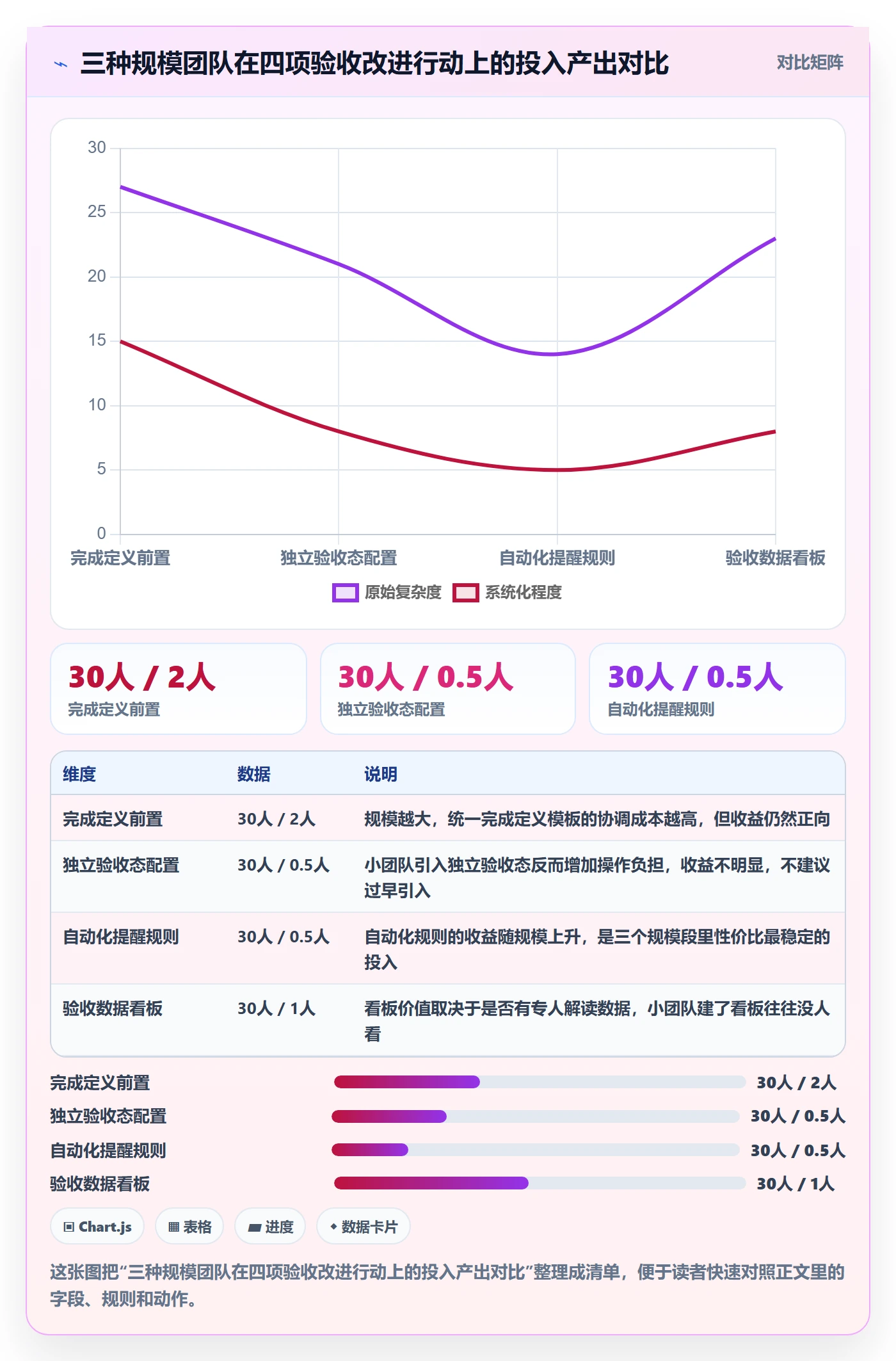

1. 30 人以下团队:先把完成定义写进任务描述
这个规模不需要复杂的状态机,加了反而增加操作负担。我的建议是做三件低成本的事。
第一,在任务模板里加一个必填字段"完成定义",要求是可验证陈述句。第二,在任务模板里加一个"交付证据"字段,允许粘贴链接或上传文件。第三,每周花 20 分钟,把上周返工过的任务拉出来看一眼原因。
这三件事加起来一周投入不到两小时,但能让团队在规模扩大前就形成基本习惯。小团队最大的风险不是流程不够,而是流程没形成就扩编了。
2. 30-200 人团队:引入独立验收态和自动化提醒
到这个规模,靠口头同步必然失真。核心动作是四个。
- 把状态流拆出独立的"待验收"态,禁止执行者直接关闭任务。
- 指定明确的验收人角色,并配置代理人和授权有效期。
- 配置返工原因必填,且原因分类要控制在 5-7 项,太多没人认真选。
- 上线至少一条自动化提醒规则,优先做停留时长超时提醒。
这个规模段最容易犯的错是"全面铺开",一次性改所有项目的流程,引发大面积抵触。我的建议是先选两个协作关系紧密的项目试点,跑满一个迭代再推广。
3. 200 人以上组织:把验收做成数据体系而非流程节点
大组织的验收问题不是"有没有流程",而是"流程执行得怎么样、数据能不能支撑决策"。重点转向四件事。
第一,建立验收指标看板,至少覆盖前一节提到的四个视图。第二,做验收模板库,按任务类型沉淀标准化的验收清单,避免每个团队重复设计。第三,把返工数据接入质量分析,和缺陷数据打通。第四,严肃处理权限治理,验收权限必须走审批。
这个阶段如果涉及数据合规或历史系统迁移,支持私有化部署和成熟迁移路径的平台会明显降低落地阻力。PingCode 在这类场景下常被中大型组织作为国产替代选项,主要原因是私有化能力和从 Jira 迁移的平滑度。

七、不同情况下的取舍
所有机制都有代价。这一节我讲清楚四个必须做的取舍,以及我的选择倾向。
1. 验收严格度 vs 交付速度
这是最常被拿来对立的两个目标。我的判断是:在需求清晰的场景下,严格验收不会降低速度;在需求高度不确定的场景下,强制严格验收反而会拖慢探索。
所以取舍的关键不是"要不要严格",而是"什么样的任务该严格"。我的做法是按任务类型分层:面向客户的核心功能和对外接口走完整验收流程;内部探索性任务和实验性功能走轻量流程,只要求记录结论。
如果把这两类任务用同一套流程管理,结果一定是要么核心功能把关不严,要么探索任务被流程压死。
2. 自动化验收 vs 人工验收
自动化能解决的是"一致性"问题,人工能解决的是"判断力"问题。可量化、可重复的检查项应该自动化,比如接口契约验证、性能基线比对、静态检查;涉及业务合理性、用户体验、边界权衡的判断必须留给人。
我见过一些团队试图把验收全部自动化,结果是自动化脚本通过但业务逻辑错了,因为脚本本身也是按同一套错误理解写的。自动化是降低人工负担的手段,不是替代判断的手段。
3. 集中验收 vs 分散验收

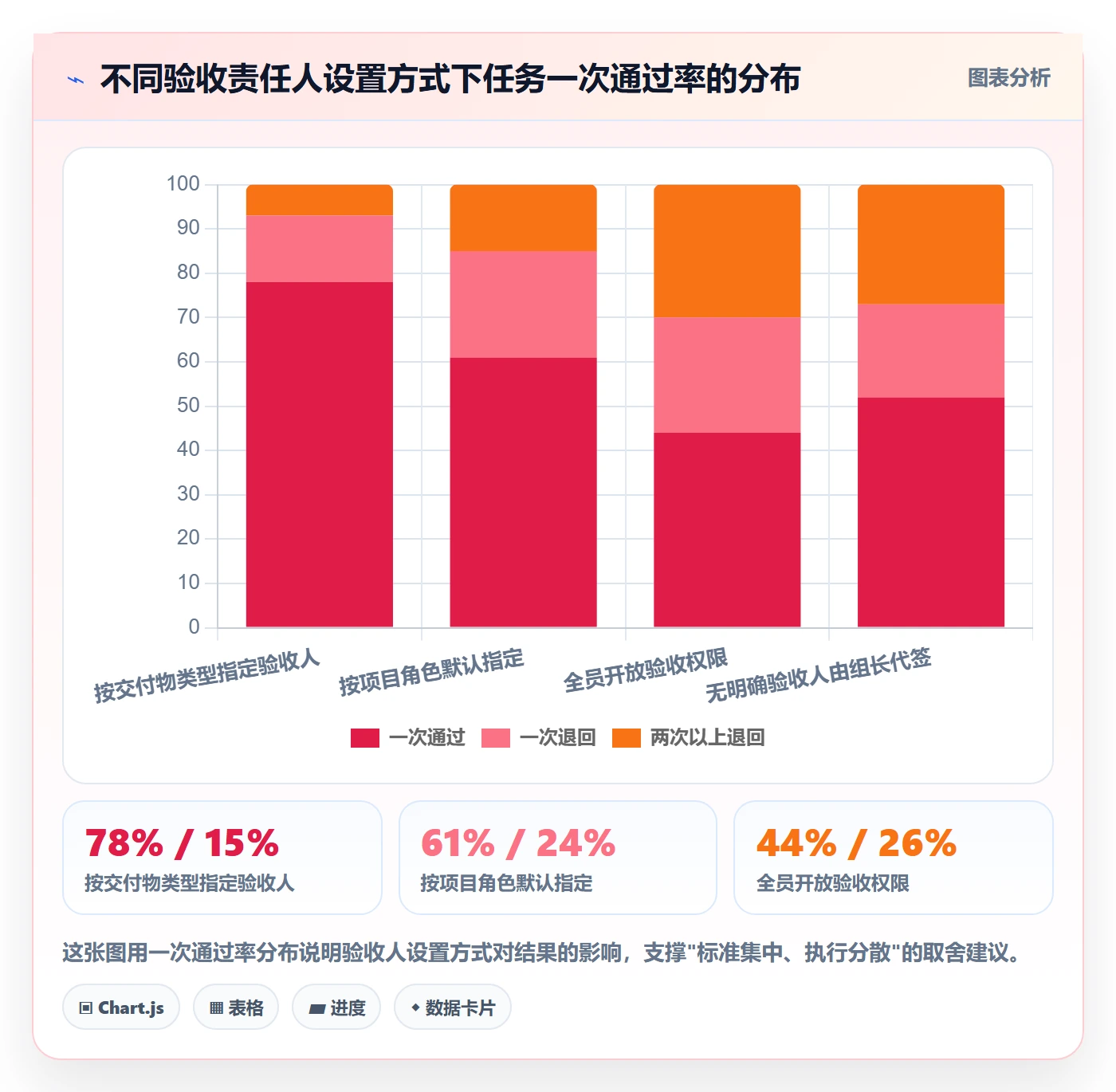

集中验收的好处是标准统一、责任清晰,坏处是验收人容易成为瓶颈。分散验收的好处是响应快、上下文丰富,坏处是标准容易漂移。
我的倾向是标准集中、执行分散:验收清单模板和判定口径由统一角色维护,具体验收动作由各模块负责人执行。这样既避免了瓶颈,也避免了标准各说各话。
如果一个 300 人团队所有任务的验收都压在一两个人身上,那不管这个人多能干,机制都会崩。这本质上是个负载均衡问题,不是责任心问题。
4. 留痕成本 vs 追溯价值
留痕是要花时间的。要求每个任务都上传完整证据,执行者会有明显抵触,尤其是改动量很小的任务。
我的取舍规则是按影响面分级:影响生产环境、影响外部客户、影响资金或数据的任务,证据必须完整;纯内部重构、无外部影响的任务,只需要一句话结论加提交记录链接。
这个规则的价值在于它把留痕成本花在真正需要追溯的地方,同时避免"一刀切"引发的普遍抵触。实践中,我通常按影响面把任务分成三级,不同级别对应不同的证据要求,这个分级本身就应该写在团队的验收规范里。

八、把验收做成可积累的资产,而不是每周的例会话题
回到开头那 29 个缺陷。复盘结束后,我们做的最有价值的改变不是加了多少检查项,而是把"确认完成"从一个动作变成了一次有守卫条件的状态迁移。半年后同口径统计,一次通过率 82%,验收返工率 11%,客户侧 P1 缺陷同比下降 63%。
我的核心判断是:任务验收的质量,取决于你在多大程度上把它变成了数据和规则,而不是取决于团队有多认真。认真是必要条件,但不是可复制的机制。可复制的机制一定包含三样东西,前置的可验证标准、不可绕过的状态守卫、可分析的返工数据。
如果你现在就要动手,我建议按这个顺序走:第一步,本周内把任务模板加上"完成定义"和"交付证据"两个字段;第二步,下一迭代选两个项目试点独立验收态;第三步,一个月后把返工原因数据拉出来画一张帕累托图,看看你的前三项原因是什么;第四步,根据原因分布决定是改标准、改工具还是改权限。
不要一次性改完所有东西,也不要等流程完美了再开始。验收机制的改善从来不是设计出来的,是从返工数据里一点点挤出来的。你先有了数据,才谈得上判断;你先有了判断,才谈得上优化。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务验收如何做好确认完成?管理层数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406809
读者评论
提测和提交验收混在一起这点太真实了,我们团队状态流里就只有“待测试”,测试通过直接算完成。不过真要推证据式验收,执行者第一反应是嫌截图、日志麻烦,小团队没专职测试时,那点证据准备工时很容易变成隐性加班。指标方向认同,但落地节奏得慢慢来。
一次通过率和验收停留时长这两个指标我打算先在我们的看板上加。但有个担心:一旦一次通过率进了考核,最省事的做法是把验收标准写宽,或者把问题挪到下一个任务里去,数据反而变好看。所以返工来源分布那种用来定位流程问题的视角,可能比单一比率更值得长期看。
验收通过后再生成生产验证任务这个做法有意思,我们上线后基本没人回头看。但需求变更频繁的项目里,验收标准经常写完就被推翻,不改变更流程的话,标准还是会被架空。另外这种验证任务很容易变成又一个没人认领的待办,得有明确的责任人和关闭规则才行。
