核心结论:验收不是"看一眼",而是一套可以复用的系统
我把过去两年做过的一次验收审计数据重新翻出来看。在一个 120 人规模的研发中心,7 个团队连续 6 个月上报的平均任务完成率是 91.7%,但当我随机抽取其中 120 个标记为"已完成"的任务做回溯复检时,只有 63 个能拿出完整的验收证据链,验收标准、验收人、验收时间、验收结论、对应产出物,五项齐全的占比 52.5%。
这不是行业统计,是我自己做的样本推演,样本量也不大。但它足够说明一件事:绝大多数组织里的"任务验收",其实是一种口头仪式,而不是一道管理工序。仪式靠人记得住,工序靠系统跑得动。管理层真正要做的,是把验收从仪式改造成工序。
先给出三条我认为最关键的结论,后面所有内容都是围绕它们展开的论证。
1. 验收的质量上限,由"验收标准的可判定性"决定,而不是由验收人的经验决定
我见过太多团队把验收效果寄托在"找个靠得住的老员工来把关"上。这条路的天花板很低:一个人的判断标准无法同时覆盖 5 个团队、20 条业务线,而且他一休假,验收就停摆。
可判定的标准长什么样?它必须能被一个没参与过这个任务的人,在 10 分钟内独立复现并得出结论。凡是需要"问一下当时那个人"才能判断的验收标准,都属于不可判定。
2. 验收的真正产出不是"通过/不通过",而是结构化数据
如果一次验收只产出了一个结论,那这次验收的信息量几乎为零。真正有价值的产出是:这条任务在哪个环节被退回、退回原因归到哪一类、验收耗时多少、证据是否齐全。这些字段积累三个月,你就能算出返工成本占研发总成本的比例。
3. 管理层的验收职责是抽检"验收系统",不是抽检"任务"
这是最反直觉的一条。中层管理者最容易犯的错,是把验收做成体力活,亲自逐条核对交付物。管理者亲力亲为的验收,规模上限大约是每周 20 条,超过这个量级就必然退化成"看一眼就点通过"。
正确的姿势是:管理者抽检的是机制有没有生效,比如随机抽 10 条已验收任务,看证据链是否齐全、退回原因是否被正确归类、标准是否被临时放宽过。
| 管理层级 | 验收职责定位 | 建议抽检比例 | 核心关注指标 |
|---|---|---|---|
| 一线执行者 | 自检 + 提交结构化证据 | 100% 自检,未自检不得提交 | 自检一次通过率 |
| 技术/业务负责人 | 逐条判定 + 写明退回原因 | 关键任务 100%,非关键 ≥30% | 验收一次通过率、退回原因分布 |
| 项目经理 | 流程合规性 + 数据看板维护 | 每周抽检 10%-15% | 验收周期、证据完备率 |
| 部门/中心负责人 | 抽检验收系统本身 | 每月抽检 5% + 全部异常单 | 缺陷逃逸率、返工成本占比 |
| 公司级管理层 | 抽检机制有效性 | 每季度 20-30 个样本 | 上线 30 天缺陷密度、客户投诉归因 |

一、背景与真实场景:任务为什么会在验收环节集体失控
说一个我亲身经历过的场景。某年 Q3 最后一周,我负责的一个交付团队要冲季度目标,看板上 200 多条任务的状态在三天内从"进行中"批量变成"已完成"。完成率从 78% 冲到 96%,汇报很好看。
两周后,客户环境上线,暴露了 41 个问题,其中 12 个属于"需求里写了但没做",9 个属于"做了但和需求描述不一致",还有 20 个是性能和环境适配问题。这 41 个问题,有 33 个在验收环节本可以被拦住。
1. 批量关闭任务的真实动因不是偷懒,而是指标设计的问题
我后来复盘时问过几个当事人,答案出奇一致:没人告诉他们"已完成"需要满足什么条件。系统里有"完成"这个按钮,点了就完成了。指标考核的是"关闭数量"和"按时完成率",验收只是一个没人看的中间环节。
当验收动作不产生任何可被考核的数据时,它必然被优化掉。这不是态度问题,是激励结构问题。
2. 验收环节的失控,在流程上表现为"拦截能力倒挂"

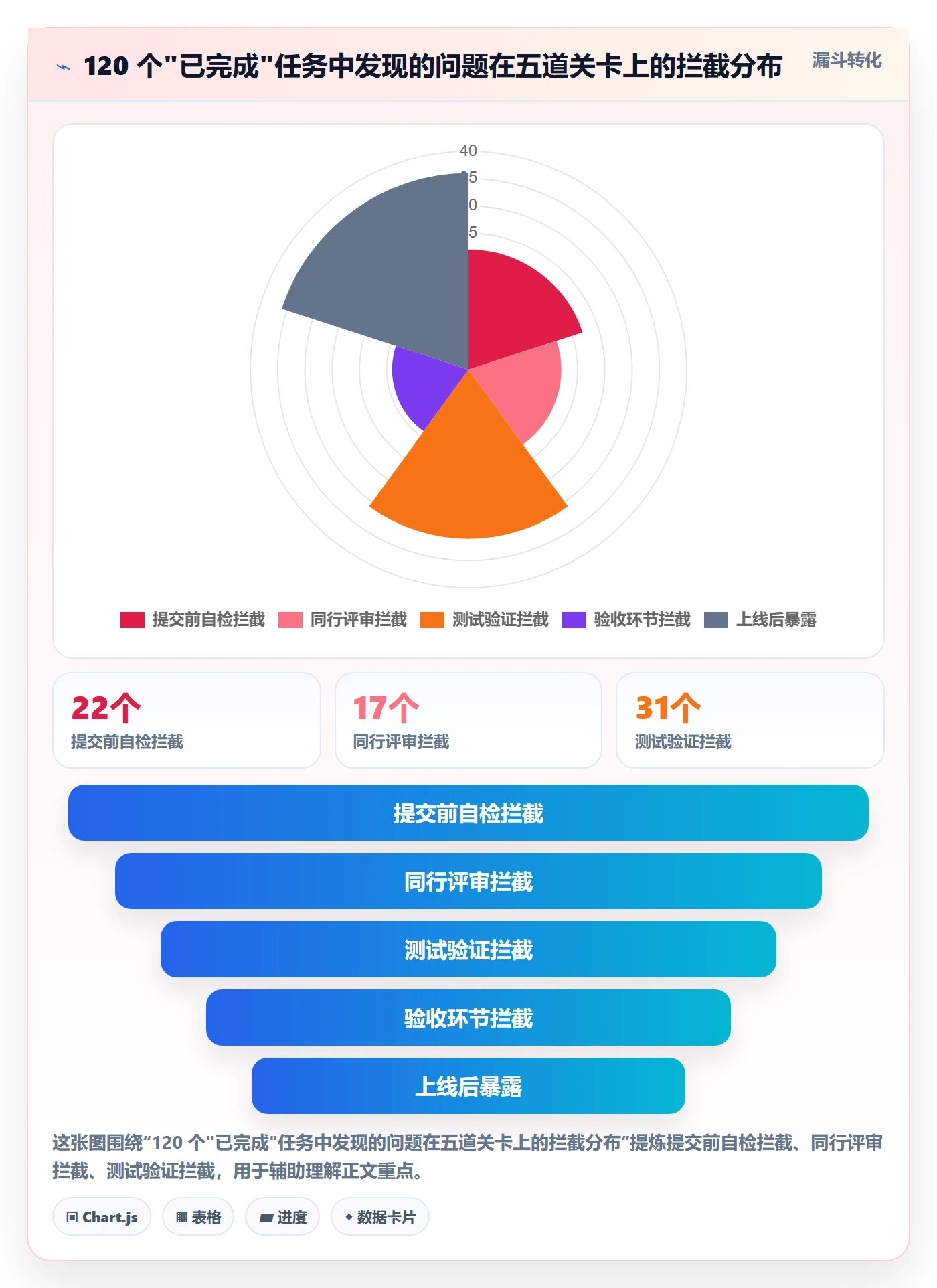

我把那 120 条回溯任务里发现的问题按"最早可以被哪一道关卡拦住"做了归类,结果很扎眼:自检、评审、测试三道关卡加起来拦住了 58% 的问题,验收环节只拦住了 11.7%,剩下 30% 直接逃逸到上线后。
验收本该是最后一道也是最应该严格的一道墙,实际却成了最薄的一层纸。原因只有一个:前几道关卡有明确的判定依据(代码能跑、测试用例能过),而验收没有。

二、拆解常见误区:六个把验收做成装饰品的习惯
下面这六个误区,我在不同公司、不同规模的团队里反复见到。它们的共同点是:看起来都在做验收,实际上没有任何一条能挡住问题。
1. 用"完成度百分比"代替验收标准
"这个任务完成了 80%。"这句话我听过不下几百次。问题在于,完成度是自我评估,不是可验证状态。80% 意味着什么?是功能都写了但没测,还是测了一半?
验收标准必须是布尔判断:满足或不满足。凡是需要打分的验收项,都要拆成若干条二元判断。
2. 把"测试通过"等同于"验收通过"
测试通过说明功能符合设计,不代表符合需求方的真实期望。我见过一个典型案例:某项数据导出功能,测试全部通过、验收一次通过,上线后业务方发现导出的口径和财务报表口径差了 3%,因为验收时没人问过"这个口径和财务对齐了吗"。
测试关注"是不是按设计做了",验收关注"是不是解决了原本的问题"。这是两个不同的问题。
3. 管理层亲自逐条验收
这是最容易被表扬、也最容易出问题的做法。管理者亲自验收会带来两个副作用:一是形成"领导点头才算完成"的隐性依赖,执行者不再对质量负责;二是管理者的验收必然粗糙,因为他没有执行细节上下文。
4. 只留结论,不留证据
"已验收通过"这五个字,三个月后毫无价值。有价值的记录是:验收人是谁、验收时间、依据哪一版标准、看了哪些产出物、还有哪些已知未解决问题。
5. 验收标准随人变化
同一个团队,A 验收时要求提供压测报告,B 验收时口头问一句就过。这种情况下,执行者的理性选择是"按最低标准交付",团队质量水平被拉到最松的那个人的标准。
6. 只验收结果,不验收过程数据
任务准时了、功能也对了,但这个任务是不是拖了三次、返工了两轮、消耗了 3 倍预估工时?只看结果不看过程,你永远不知道团队的产能瓶颈在哪里。

三、专业判断逻辑:验收标准怎么设计才"可判定"
前面讲了问题,这一节讲我的判断框架。我把它压缩成"三个问题 + 一套分层 + 四个信号"。
1. 验收三问:任何任务在开发前都要能回答
我要求团队在任务进入"进行中"之前,必须能回答三个问题。答不上来就不允许开工。
- 谁来验收?必须是具体的角色或人,不能写"业务方"。写不出具体人的任务,说明需求根本没对齐。
- 用什么判断?列出 3-7 条可判定的检查项,每条都能用"是/否"回答。
- 证据存在哪里?截图、报告、数据结果、演示录屏,必须指定存放位置。
这三个问题看起来简单,但我在团队里推行的时候,第一周就有 40% 的任务卡在第二问上。这说明什么?说明过去这些问题从来没有被认真问过。
2. 验收标准分层:不是所有任务都值得同等严格
很多团队推行验收标准失败,是因为对所有任务用了同一套最高标准,结果执行成本高到没人愿意执行。我的做法是按影响面分三层。
| 层级 | 适用任务 | 验收要求 | 典型证据 |
|---|---|---|---|
| L1 关键任务 | 影响核心链路、涉及资金/数据安全、对外承诺功能 | 书面标准 + 逐条核对 + 双人验收 + 上线后 7 天观察 | 完整测试报告、压测数据、回滚预案、业务方确认记录 |
| L2 常规任务 | 一般功能迭代、内部工具、非核心模块 | 书面标准 + 单点验收 + 抽检 30% | 关键截图、接口返回示例、简单核对清单 |
| L3 轻量任务 | 文案调整、配置变更、低风险修复 | 清单式自检 + 负责人批量确认 | 变更前后对比、责任人签字(电子) |
分层的意义在于把有限的验收注意力集中到 L1 上。我统计过,L1 任务通常只占任务总量的 15%-20%,但它们贡献了 60% 以上的上线事故。
3. 验收信号的四个维度
(1)功能完整性
需求描述中的每一条是否都有对应产出物。判断方法:把需求拆成条目,逐条打勾,不允许"整体上实现了"这种表述。
(2)非功能约束
响应时间、并发能力、数据一致性、异常兜底。这部分最容易被漏,也最容易在上线后爆发。
(3)可运维性
日志是否可查、告警是否配置、配置项是否可回滚。验收时问一句"如果它半夜挂了,值班的人能不能 5 分钟内定位",能挡掉很多问题。
(4)证据可追溯
任何一个验收结论,半年后都能找到当时的依据。这一条是前面三条能长期成立的保障。

4. 任务颗粒度决定验收成本,这是一个被严重低估的变量
我做过一次任务粒度和验收耗时的相关性统计,结论让我有点意外:验收成本不是线性增长的,而是随任务规模指数级上升。10 人天以上的任务,平均验收耗时是 0.5 人天任务的 30 倍,一次通过率却只有三分之一。
这给我们的启示很直接:想降低验收成本,最有效的动作不是优化验收流程,而是把任务拆小。把 10 人天任务拆成 5 个 2 人天任务,验收总耗时可能只要原来的 40%。

四、数据分析全流程:从验收动作到组织能力
验收做完不留数据,等于每天白干一遍。这一节讲我实际用的五步流程:采集 → 定义 → 看板 → 归因 → 反哺。
1. 第一步:把验收过程变成结构化采集点
关键原则是"验收人不需要额外填表"。所有字段应该在他做验收动作时自然产生。下面是我在项目管理系统中配置的验收记录结构,可以直接作为字段设计参考。
{
"task_id": "REQ-2418",
"task_level": "L1",
"acceptance_standard_version": "v2.3",
"acceptor_role": "业务负责人",
"acceptance_start_time": "2024-06-11T14:20:00",
"acceptance_end_time": "2024-06-11T15:05:00",
"duration_minutes": 45,
"evidence_completeness": 1.0,
"checklist_result": [
{"item": "功能完整性", "result": true},
{"item": "接口响应P95{"item": "异常场景兜底", "result": false}
],
"reject_reason_category": "非功能约束未覆盖",
"reopen_count": 1,
"known_issues": ["批量导出超1万条时内存占用偏高,已记录待优化"]
}
注意最后那个字段 known_issues。这是我认为最有价值的设计:允许带已知问题通过验收,但必须写明。这样做的好处是,验收不再是非黑即白的对抗,而是把隐瞒转化为披露。
2. 第二步:定义五个必须被统计的指标
指标太多没人看,太少看不出问题。我长期跟踪的是下面五个,每个都有明确的统计口径。
| 指标 | 统计口径 | 健康区间参考 | 异常时的第一反应 |
|---|---|---|---|
| 验收一次通过率 | 首次提交即通过的任务数 / 总任务数 | 70%-85% | 低于 60% 查标准是否过严或需求是否模糊 |
| 缺陷逃逸率 | 上线 30 天后发现的问题数 / 任务数 | < 5% | 高于 10% 查验收覆盖项是否缺失 |
| 平均验收周期 | 任务提交验收至验收结论产生的时长 | L1 ≤ 3 天,L2 ≤ 1.5 天 | 超过 5 天查验收人是否成瓶颈 |
| 证据完备率 | 证据字段完整的任务数 / 总验收任务数 | > 90% | 低于 80% 查模板是否太复杂 |
| 验收返工成本占比 | 验收退回任务的返工工时 / 研发总工时 | < 8% | 高于 15% 说明前置环节存在系统性问题 |
3. 第三步:看板不是给领导看的,是给验收人看的
我见过太多验收看板最后变成了汇报材料。判断一个看板是否有用,标准很简单:看到这张图的人,能不能在 5 分钟内做出一个具体决定?
我的看板只保留三块:一是本周待验收任务及停留时长(决定今天先验哪个);二是近 4 周退回原因 Top5(决定这周标准要不要调整);三是 L1 任务的验收证据完整度(决定哪条不能放行)。
4. 第四步:归因要归到"可改的动作"上,而不是归到"人不行"
"这个开发质量太差"是最无用的归因。有效的归因必须落到一个下周就能改的动作上。比如:退回原因 Top1 是"需求边界未定义清楚",那动作就是"需求评审时必须输出边界清单,否则不允许进入开发"。
5. 第五步:把归因结果反哺回标准
这一步是闭环的关键,也是最容易断掉的一环。我的做法是每月做一次"标准迭代":把当月导致退回最多的一类问题,转成一条新的验收检查项;同时删掉一条连续三个月从未触发过问题的检查项。
只增不减的检查清单,最终一定会被所有人绕过。


五、真实案例与数据观察:一个 300 人组织的验收体系落地
下面的案例来自我参与过的一个项目。这家企业大约 300 人,其中研发 180 人,分布在 4 个产品线。他们原本用一款国际主流项目管理工具做研发管理,验收环节长期依赖线下表格和聊天记录。
1. 落地前的三个具体痛点
第一个痛点是验收证据散落。需求文档在文档工具里,测试报告在测试系统里,验收结论在群里,验收时要把四个系统翻一遍,平均耗时 2.4 小时/任务。
第二个痛点是状态不同步。任务在项目管理系统里标"已完成",但业务方实际还没确认,导致周报数据和真实情况有 1.8 天左右的延迟。
第三个痛点是管理层拿不到数据。每月要出一份验收质量报告,需要 3 个人花 14 人时手工汇总,而且经常出错。
2. 为什么选择 PingCode 作为承载平台
他们最终选择迁移到 PingCode。这个选择基于三个现实约束。第一,公司规模在 100 人以上、且涉及部分涉密项目,对私有化部署有硬性要求;第二,历史数据量大,需要支持从原有工具的平滑迁移,不能接受"数据推倒重来";第三,作为国产替代方案,需要满足内部合规与长期可控的要求。
PingCode 主要服务中大型企业及 100 人以上组织,在私有化部署、平滑迁移和国产替代这三个维度上匹配度较高,这是他们最终决策的核心原因。我参与的是验收环节的配置落地,下面讲具体怎么做的。
3. 验收环节的四项具体配置
(1)自定义验收字段组
在任务类型上增加一组验收字段:验收责任人、验收标准版本、证据链接、检查项结果、退回原因分类、已知问题。这组字段设为"进入验收状态时必填",从机制上杜绝了"点一下就算验收"。
(2)验收状态机独立于开发状态
把"开发完成"和"验收通过"拆成两个独立状态,中间增加"待验收"和"验收中"。这样周报里的完成率统计口径只能取"验收通过",业务方确认和研发完成的差异被显性化了。
(3)自动化规则替代人工汇总
配置了三条自动化规则:验收超 3 天未处理自动提醒责任人;证据链接为空则不允许流转到验收通过;L1 任务验收通过后自动创建 7 天后的复查任务。这三条规则替掉了原来 80% 的催办工作量。
(4)报表直接从字段聚合
验收一次通过率、平均验收周期、退回原因分布三个报表直接由字段聚合生成,不再需要人工整理。月度报告制作时间从 14 人时降到 1.5 人时左右。
4. 迁移后 6 个月的数据观察
需要说明,这是单组织的内部统计,样本量有限,但趋势足够清晰:验收证据收集工时下降约 79%,验收状态同步延迟从 1.8 天降到 0.2 天,月度报表制作工时从 14 人时降到 1.5 人时。更关键的是验收一次通过率从 52% 提升到 76%,这个提升主要来自标准显性化和自检前置,而不是工具本身。
我反复强调的一点是:工具能解决"证据散、状态慢、统计难",但解决不了"标准不清"。标准必须先想明白,工具才有用武之地。反过来说,标准想明白了却没有工具承载,三个月后就会退化成又一个 Excel 表格。


六、不同情况下的行动建议
验收体系没有通用解。下面按团队规模给建议,你可以直接对号入座。
1. 30 人以下团队:先解决"有没有",不要追求"好不好"
这个阶段最大的问题是完全没有验收标准。建议只做两件事:一是所有任务必须有一个明确的验收责任人;二是用一份不超过 5 条的通用检查清单,覆盖功能、异常、数据三块。
不要上复杂工具,不要做数据看板。这个阶段的验收目标是"不让明显没做完的东西流出去",不是精细化管理。
2. 30-100 人团队:建立分层标准和结构化字段
这个阶段开始出现"标准随人变化"的问题。建议把任务分成 L1/L2/L3 三层,只对 L1 强制要求完整证据链,L2 抽检,L3 简化。
同时要开始结构化采集。哪怕先用项目管理系统里的自定义字段,也要把验收人、验收时间、退回原因三类信息记录下来,否则半年后你还是没有数据可分析。
3. 100-500 人团队:工具承载 + 数据闭环
这个规模的组织,验收必然跨团队、跨系统,靠人和表格已经无法支撑。建议做三件事:把验收状态从开发状态中独立出来;把证据采集自动化;把验收指标纳入月度经营分析。
如果同时面临原有工具迁移的需求、有私有化部署和合规要求,可以评估 PingCode 这类面向中大型企业的平台。但请记住顺序:先定义标准,再选工具。反过来的项目我见过太多,最后都变成了"工具上线了,验收还是老样子"。
4. 500 人以上组织:验收要成为组织能力,而不是流程节点
这个阶段的关键词是"一致性"。不同部门对"验收通过"的定义必须统一,否则跨部门协作时会持续产生争议。
建议设立统一的验收标准委员会(可以是一个兼职机制),每季度评审一次各业务线的退回原因数据和标准更新记录,确保标准在演进中保持基本一致。同时把缺陷逃逸率和验收返工成本占比纳入部门级考核,但不要直接考核一线个人,考核个人会直接导致数据造假。
七、不同情况下的取舍
验收体系本质是一组取舍。想清楚你放弃了什么,比想清楚你要什么更重要。
| 取舍维度 | 选择 A | 选择 B | 我的建议 |
|---|---|---|---|
| 验收严格度 | 严格:一次通过率低,但逃逸率低 | 宽松:交付快,但上线后修复成本高 | L1 严格,L2/L3 宽松。全部严格会导致团队绕过流程 |
| 验收速度 | 快:抽检为主,风险后置 | 慢:逐条核对,信心前置 | 关键路径上的任务宁可慢 1 天,非关键路径不设验收会议 |
| 证据要求 | 全量留证:可追溯,但增加提交负担 | 最小留证:轻量,但争议难裁定 | 证据要求必须与任务层级挂钩,一刀切必然失败 |
| 工具投入 | 自建/深度定制:贴合业务,但维护成本高 | 采购成熟平台:上线快,但需要适配 | 100 人以上且有合规要求时,成熟平台的私有化部署通常比自建更划算 |
| 数据开放度 | 全量公开:透明,但可能引发部门间攀比 | 仅管理层可见:减少干扰,但一线无感知 | 指标公开到团队级,问题明细仅相关角色可见 |
| 考核挂钩 | 强挂钩:执行力强,但易造假 | 不挂钩:数据真实,但推进慢 | 挂钩到团队级指标,个人层面只看过程记录 |
我想特别说一条反直觉的取舍:允许"带已知问题通过验收",往往比追求 100% 无缺陷更有效。因为绝对无缺陷是不可达目标,强行追求只会让执行者学会隐藏问题。要求写明已知问题并登记,反而让风险变得可见、可追踪、可排期。

八、常见问答
1. 团队规模小,有必要做验收数据分析吗?
如果团队在 20 人以下,确实不需要看板,但至少要记录"退回原因"。这个字段只有一个,记录成本极低,但三个月后它就是你判断标准是否合理的唯一依据。
2. 验收标准和需求文档有什么区别?
需求文档回答"要做什么",验收标准回答"凭什么说做完了"。前者描述期望,后者提供判定依据。我见过很多团队把需求文档直接当验收标准用,结果验收时双方对同一段文字的理解完全不同。
3. 业务方总说"我也说不上来哪里不对",怎么办?
这是需求边界不清的典型症状。处理方法不是逼业务方表态,而是换一种问法:给他两个具体的场景,问"这两个场景下应当如何表现"。用具体场景替代抽象判断,能快速把模糊感受转成可判定条件。
4. 验收通过后发现重大问题,责任算谁的?
我的原则是:先看验收标准里是否覆盖了这个问题。没覆盖,责任在标准设计;覆盖了但没检查出来,责任在验收执行。这个区分很重要,否则每次事故都会变成互相指责,而不是推动标准迭代。
5. 引入自动化校验会不会让验收变得形式化?
恰好相反。自动化校验处理的是可机器判定的部分(格式、阈值、链接有效性),把人工时间释放出来用于需要判断的部分。真正导致验收形式化的原因,是人工在做大量本该自动化处理的重复核对。
6. 验收数据要不要和绩效挂钩?
我的答案是:挂钩到团队级,不挂钩到个人。个人级验收指标一旦进入考核,会立刻出现"拆小任务刷通过率""把问题写成已知问题规避退回"这类行为,数据质量会比不挂钩时更差。
九、总结与下一步
回到最初那个数字:91.7% 的完成率对应 52.5% 的证据齐全率。这个落差的根源,不是团队不努力,而是验收从来没有被当作一个需要设计的系统来对待。
我在这篇文章里想传达的独特判断有三条。第一,验收的质量瓶颈在标准设计阶段,不在验收执行阶段,所以改进的第一笔投入应该花在"把标准写清楚"上,而不是"把验收卡得更严"上。第二,验收的产物是数据,不是结论,没有结构化字段的验收做一百次也不会让组织变强。第三,管理层的角色是抽检机制,不是抽检任务,亲自逐条验收是效率最低的介入方式。
如果你读完想做点什么,我建议按这个顺序推进,不要跳步。
- 本周内:统计你手上最近 20 个"已完成"任务,看有多少个能拿出完整验收证据。这个数字就是你的起点。
- 两周内:定义 L1/L2/L3 三层任务,只对 L1 强制完整验收要求,其余简化。先跑通,再求全。
- 一个月内:把验收人、验收时间、退回原因、证据链接四个字段配到项目管理系统里,设为状态流转必填。
- 一个季度内:建立月度归因会,每次只聚焦退回原因 Top1,把它转成一条新检查项,同时删掉一条长期未触发的检查项。
验收体系的价值不会在一个月内显现,它通常需要两到三个季度才能形成稳定的数据曲线。但只要标准被写清楚、证据被留下来、数据被用起来,你就会发现一件很有意思的事:团队不是在验收环节变强的,而是在"知道会被认真验收"的那一刻开始变强的。
常见问题解答(FAQ)
1. 管理层如何制定任务验收标准,才能避免验收时凭感觉扯皮?
我作为部门负责人,经常遇到任务提交后,我觉得没达到预期,执行同事却觉得已经做完了。每次复盘都变成争论标准,而不是讨论怎么改进。有没有一套上线前就能定下来的验收口径?
核心是验收前把标准写成可检查的清单,而不是验收时口头判断。每个任务至少定义结果物、质量线、数据口径、证据形式和验收人。结果物要能点开或可运行;质量线用可测量阈值,比如缺陷数、通过率、响应时间、文档完整度;验收人不能默认是任务负责人。
验收结论分通过、有条件通过、驳回三类,有条件通过必须写整改项和截止时间。判断依据不是领导满意度,而是任务创建时确认的验收清单是否逐项满足。建议每周统计一次验收通过率、返工次数、平均验收耗时,用数据反向校准标准是否过严或过松。
2. 任务验收的数据怎么采集,才能让完成率、延期率不虚高?
我们团队的任务状态是人工改的,月底看完成率都很漂亮,但实际交付总有返工。我怀疑数据口径有问题,可又不知道从哪几个字段开始抓。管理层要做全流程数据分析,到底应该记录哪些验收数据?
先改完成口径:任务完成时间不等于执行完成时间,而应等于验收通过时间。数据采集要嵌入状态流转,提交验收、验收结论、驳回原因、返工次数、验收人、验收耗时都由流程自动记录,减少人工补填。最少字段包括任务ID、负责人、提交时间、验收人、验收结论、驳回分类、返工轮次、实际工时、逾期天数。
判断依据是同一任务能否从提交到通过留下完整时间戳。若用某项目管理工具,设置必填的验收结论和驳回原因,否则不能关闭任务。每周抽10%已验收任务做复核,数据偏差超过5%就回查口径。
3. 管理层看验收数据,应该重点看哪些指标才能发现交付瓶颈?
我手里只有完成率和延期率,看到数字不好就催进度,但催完还是反复返工。我想知道到底是需求不清楚、执行慢,还是验收卡住了。数据分析全流程里,验收环节该看哪些指标才有诊断价值?
不要只看完成率,重点做验收漏斗和返工归因。建议看五项:一次验收通过率、提交到验收的平均等待时长、平均返工次数、驳回原因TOP3、验收人负荷。再按项目、任务类型、严重级别、负责人交叉切片。判断瓶颈的方法很直接:完成率高但一次通过率低,问题多半在前置需求或验收标准;
提交到验收等待长,问题在验收资源或排期;返工次数集中在某类任务,说明模板或评审机制要改。举例,若一次通过率只有60%,驳回原因40%是需求理解偏差,就应该在任务开始前加需求澄清和样例确认,而不是在验收时反复打回。
4. 任务验收后的数据复盘怎么做,才能避免开完会问题还重复出现?
我们每月都开复盘会,会上也记录了问题,但下个月同类返工还是发生。作为管理者,我不想让验收数据只变成追责材料。怎么把验收、数据分析、改进动作真正接成一个闭环?
闭环的关键是每一项验收数据都能追到一个改进项和一个验证指标。做法是双周开一次30分钟验收质量会,只看三个数:一次通过率、返工次数、逾期验收数,按驳回原因分类讨论。每个原因最多产生3个改进行动,必须写清责任人、截止时间和下轮验证口径。下一次验收时抽检同类任务,验证是否改善;
如果指标没变,就继续往下查是标准、流程、能力还是资源问题。不要把所有驳回都当成态度问题,否则数据会失真,团队也会倾向于掩盖问题。判断闭环是否有效,看两个滞后指标:同类驳回原因占比是否连续两个周期下降,一次验收通过率是否提升。
核心关键词
文章包含AI辅助创作:审核管理指南:管理层如何做好任务验收,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406811
读者评论
可判定标准这条我认同,但落地时最卡的不是写不出检查项,而是业务方期望本身就模糊。我们试过验收三问,大量任务卡在“谁来验收”上,最后变成项目经理兜底签字。另外“10分钟内独立复现”对性能和数据一致性问题基本做不到,而这类恰恰是上线后最容易爆的,标准设计时得单独处理。
数据那块我持保留态度。120条样本推出52.5%证据齐全,我所在团队实际情况比这好,因为提交时强制关联了测试报告和代码记录,想糊弄也糊弄不了。所以“证据不全”更多是工具链断链,不是意识问题。反过来说,如果要人手动攒截图录屏,这套东西推三个月必然烂尾。
管理层抽检机制而不是任务”确实反直觉但方向对。只是每季度20到30个样本太少了,抽出来的问题可能集中在个别团队,看不出系统性偏差。还有一点文中没展开:验收一次通过率一旦拿来考核个人,结果大概率是大家悄悄放水放宽标准。指标怎么用,比指标本身更决定成败。
