去年 11 月,我帮一家做制造业 ERP 实施的公司做季度交付复盘。他们 47 人的实施团队,一个季度交付了 62 个项目,系统里的里程碑准时率是 96%,看起来非常健康。但我把任务数据拉出来重新算了一遍,发现一个很刺眼的数字:项目末期被客户打回重做的任务,占全部任务的 31%,而这些任务在系统里的状态,早就被标记成了"已完成"。更麻烦的是,这些返工任务几乎没有一条被单独记录工时,它们全部被摊进了后续任务的正常工时里,导致项目经理估算越来越不准,加班越来越长,却始终找不到原因。
这不是个例。过去三年我参与过十几次实施团队的交付复盘,从 8 人的小团队到 300 人以上的交付中心,返工率高低的差异,很少来自团队技术能力,绝大多数来自同一个地方:任务在被创建的那一刻,验收标准是模糊的,甚至是不存在的。这篇文章我想把"实施团队任务验收落地方案"这件事讲透,包括我们踩过的坑、验证过的数据、以及不同规模团队该怎么做取舍。
一、核心结论:把验收从"项目末期的一道工序"改成"任务出生时的一个属性"
大部分实施团队对验收的理解是:项目做完了,走一遍验收流程,客户签字,结束。这是一个"阶段思维"。而返工率低的团队用的是"属性思维",每一个任务在被创建的时候,就已经带着验收标准、判定人和证据要求,验收不是后来才发生的事情,而是任务本身的一部分。
这个区别听起来只是措辞,但它决定了你的验收方案能不能落地。下面是我认为最重要的四条结论,后面的所有内容都是在展开这四条。
1. 返工的第一大成本不是重做,是判定延迟
很多人算返工成本,算的是"重做花了多少小时"。但我们统计下来,重做本身的工时通常只占返工总成本的 40% 左右,剩下 60% 是判定延迟,也就是从"执行人认为做完了"到"判定人确认做完了"之间那段悬空的时间。
这段悬空时间里,执行人已经切到下一个任务,上下文清空了;判定人还在犹豫要不要说"不行";项目经理想催又怕得罪人。等到最后不得不面对的时候,执行人要花大量时间重新捡起三周前的上下文,返工效率往往只有首次实现的 50%-60%。

所以验收方案设计的第一原则,不是"如何把返工做得更快",而是"如何让判定发生得更早"。
2. 验收标准必须在任务创建时冻结,否则落地方案一定失败
我见过太多团队的做法是:需求文档里写了验收标准,任务卡上只有一句标题。执行人干活的时候看的是任务卡,不是需求文档。结果就是验收标准在纸面上存在,在执行链路里不存在。
验收标准的位置,决定了它有没有约束力。写在第 47 页的需求文档里,它的约束力约等于零;写在任务卡的第一屏、并且是必填字段,它才会真正影响执行人的行为。
3. 任务验收的四个要素,缺一不可
一个可落地的任务验收,必须同时具备四个要素。少任何一个,验收都会退化成"我觉得可以了"的主观拉扯。
- 可观测证据:不是"做完了",而是"有一个第三方能打开看的东西",录屏、截图、日志片段、数据表行、接口返回报文。
- 唯一判定人:实名到人,且只有一个。两个判定人等于没有判定人。
- 判定阈值:达到什么状态算通过,边界在哪里,什么情况算不通过。
- 回流路径:不通过时退回哪一个任务、由谁承担工时、走哪条分支。
这四要素里,最常被忽略的是第四个。很多团队做了前三项,验收依然卡住,因为"不通过"这个结果没有明确的去处,任务就悬在半空。
4. 返工不记工时,返工必然复现
这是我最想强调的一条。如果返工工时被混进正常工时,你在数据上永远看不到返工,也就永远无法定位它。项目经理估算的任务时长会越来越长(因为里面偷偷塞了返工),但谁也说不清为什么。
把返工工时切成一个独立字段,是返工治理的起点,甚至比验收标准本身更优先。因为只有先看见,才谈得上治理。
二、返工的三个断裂带:真实场景还原
要设计验收方案,得先搞清楚返工到底是从哪里长出来的。我把实施项目里反复出现的返工,归纳成三个断裂带。它们的位置不同,处理方式也完全不同。
1. 断裂带一:售前承诺与实施范围之间的落差
这是最上游、也最贵的一类返工。销售阶段为了签单,承诺了"这个功能可以定制",但定制的边界、工作量、验收标准一个都没落下来。到了实施阶段,客户拿着售前 PPT 来对,实施团队说"这个不包含在标准范围内"。
这类返工的典型特征是:它不是技术问题,是范围定义问题。返工的成本极高,因为它往往涉及架构调整,而不是配置修改。而且它通常在项目中期才暴露,此时工期已经消耗过半。
2. 断裂带二:内部任务完成与客户验收完成之间的落差
这是最常见的一类。执行人在自己的环境里把功能跑通了,标记任务完成;但因为环境差异、数据差异、权限差异,在客户的真实环境里跑不通。
我见过一个很典型的案例:某实施团队在测试环境完成了财务凭证的自动生成,验收通过。上线后客户发现,测试环境用的是简化的科目表,真实科目表里有 3000 多个明细科目,生成逻辑直接超时。这一个返工吃掉了 63 人天。
这类返工的根因,是验收标准和执行环境之间没有对齐。验收证据采集在哪个环境、用什么数据,必须在任务卡上写清楚。
3. 断裂带三:客户对接人满意与最终用户满意之间的落差
这一条经常被忽略。实施项目的验收判定人,往往是客户方 IT 部门或者项目负责人,但真正使用系统的是一线业务人员。对接人在验收单上签了字,上线后一线人员说"这不是我们要的"。
这类返工的麻烦之处在于:从合同角度你已经验收完了,但从交付质量角度你还欠着债。它不会体现在当期返工数据里,而是体现在下一期的续约和口碑上。
4. 一组反常识数据:我们复盘的返工,和吃掉工时的返工不是同一批

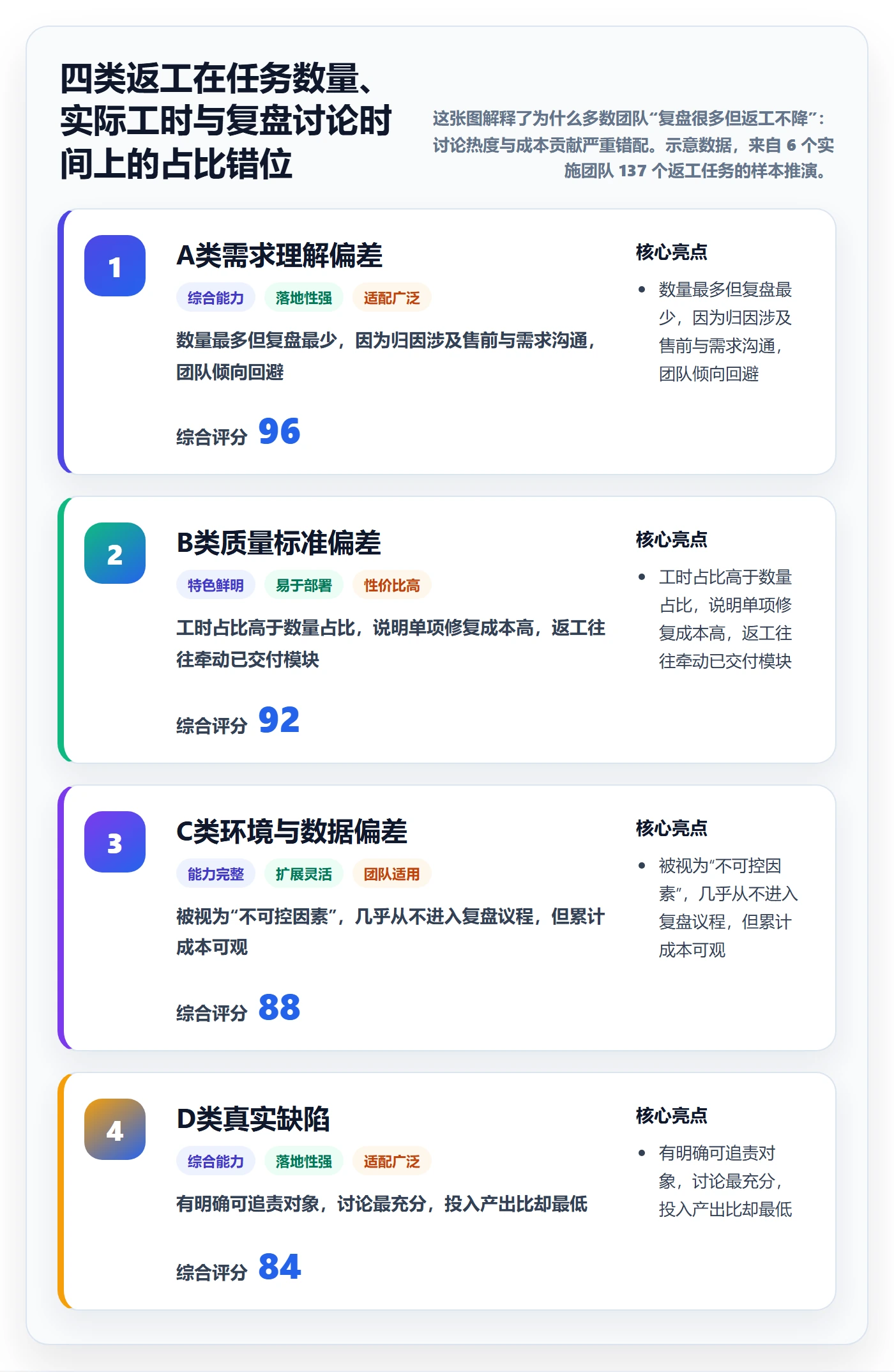

我把过去两年我们参与复盘的 137 个返工任务做了分类统计,分成四类:A 类需求理解偏差、B 类质量标准偏差、C 类环境与数据偏差、D 类真实缺陷。结果非常反直觉。
A 类占任务数量的 46%,但占实际工时的 38%;D 类只占任务数量的 8%,占工时的 11%。然而在团队的复盘会议里,D 类返工占据了大约 78% 的讨论时间。原因很简单,D 类有明确的责任人、有"谁写错了代码"这种可追责的叙事,讨论起来最有戏剧性;而 A 类返工往往牵扯到需求沟通、售前承诺,讨论起来让人不舒服,于是被系统性回避了。

这个错位意味着:如果你的验收方案只盯着缺陷管理,你最多能治理 11% 的返工成本。真正的主战场在 A 类和 B 类,而这两类的治理手段不是测试,是验收标准本身。

三、七个常见误区:为什么你的验收方案落不了地
下面这七个误区,我在不同团队里几乎都见过至少一次。它们的共同点是:做法看起来都很合理,但实际效果是让返工率原地不动,甚至上升。
1. 误区一:把验收当测试
测试的目标是发现缺陷,验收的目标是确认价值交付。这两个目标不同,手段也不同。测试可以穷举、可以自动化;验收必须由人做价值判断,而且判定人往往是客户。
把验收当测试的典型症状是:验收清单里全是"功能点是否可用",没有一条是"业务目标是否达成"。结果就是所有功能点都验过了,客户上线后还是说"这不是我要解决的问题"。
2. 误区二:用完成百分比做验收
"这个任务完成了 90%",这句话在交付语境里几乎是无意义的。90% 完成往往意味着关键的最后一步没做,而这一步可能占整个任务的 60% 价值。
PingCode 这类平台里,任务状态是离散的(待处理、进行中、待验收、已完成、已关闭),这种设计比百分比更符合验收逻辑。我建议所有实施团队都禁用"完成百分比"这个字段,或者至少规定它不能作为验收依据。
3. 误区三:验收人默认是项目经理
项目经理做验收人有一个致命问题:他同时是进度负责人。验收不通过意味着进度延迟,他会天然倾向于"先放过,后面再说"。这个倾向不一定是恶意的,是角色结构决定的。
正确的做法是分层:任务级验收由技术组长或资深工程师做,模块级由项目经理加客户对接人做,里程碑级由客户决策人做。每一层的判定标准不同,判定人也不能重叠。
4. 误区四:验收标准写在需求文档里
这一点前面提过,但值得再展开。需求文档是给人看的,任务卡是给执行用的。执行人在一天里可能切换十几个任务,他不会每次都翻回需求文档第 47 页。
更现实的做法是:需求文档里写业务目标,任务卡上写可判定的验收条件,两者用编号关联。任务卡上的验收条件必须能被单独复制出来,发给一个没参与项目的人,他也能判断。
5. 误区五:接受"口头说做完了"
"我已经测过了""我看过了没问题",这类表述在验收场景里应该直接退回。不是不信任,而是几周后出现争议时,没有任何东西可以回溯。
我们团队的做法是:没有可观测证据的任务,状态不允许进入"待验收"。这一条在工具里可以直接做成流转校验,比靠人自觉有效得多。

6. 误区六:返工不计工时
这个误区最隐蔽。返工不计工时的原因,通常不是懒,而是不知道怎么记,返工是退回到原任务,还是新建一个任务?退回原任务的话,原任务的工时字段会变成总时长,估算数据就脏了。
解法是加一个独立字段:返工工时(Rework Hours)。原任务的首次实现工时保持不变,返工产生的工时记在这个字段上。这样估算基线不会被污染,返工成本又能被单独统计。
7. 误区七:用"客户没提意见"当作验收通过
沉默不等于验收通过。在很多实施项目里,客户不提意见的真实原因是:对接人自己也没时间看、或者看不懂、或者在等别人先表态。
这类"沉默验收"的代价会在上线后集中爆发。我的建议是给验收设一个明确的响应时限(我们用的是 3 个工作日),超时未响应自动升级到客户方项目负责人,并把"未响应"记为一次明确的验收风险,而不是默认通过。
四、专业判断逻辑:验收标准的可判定性模型
前面讲的是现象和误区,这一节讲怎么判断。我需要给出一个可操作的判断工具,而不是"要写清楚"这种正确的废话。
1. 可判定性测试:五秒钟法则
我做验收标准评审的时候,用的是一个很土的方法。把验收标准念给一个完全没有参与这个项目的人听,给他 5 秒钟,让他回答"通过还是不通过"。如果他反问"这要看情况",那这条验收标准就是不可判定的。
举个例子。"系统要支持灵活的审批流",不可判定,什么叫灵活?"审批流支持最多 5 级会签,每级可配置 1-8 名审批人,任一人反对则该级退回上一级",可判定,5 秒钟能给出答案。
我把这个测试用一个评分表量化过,评分维度包括:是否有数字或枚举、是否引用了未定义的名词、是否包含"等""其他""合理""尽量"这类词。可判定性评分低于 70 分的任务,返工率显著高于 85 分以上的任务。

2. 验收标准的三个不能
基于上面的测试,我总结成三条硬规则,可以直接写进团队规范:
- 不能用形容词。"稳定""流畅""美观""高效"一律退回。要改成可测量的表述,比如"连续 1000 次请求无超时,P95 响应时间低于 800ms"。
- 不能引用未定义的名词。"按标准流程处理",哪个标准?哪份文件?第几版?引用必须能定位到具体的文档编号和版本号。
- 不能有兜底词。"等""其他""必要时"这类词一旦出现,等于给验收标准开了一个无限大的口子。
3. 验收分层:三个层级,三种判定标准
单靠任务级验收还不够,因为任务拼起来不一定等于一个可用的模块。我们用的是三层验收结构。
| 层级 | 验收对象 | 判定人 | 判定标准 | 证据形式 | 不通过处理 |
|---|---|---|---|---|---|
| 任务级 | 单个配置、开发或迁移任务 | 技术组长 / 资深工程师 | 任务卡上的验收条件全部满足 | 录屏、截图、日志、数据行 | 退回原任务,记返工工时 |
| 模块级 | 一组任务构成的业务模块 | 项目经理 + 客户对接人 | 端到端业务场景跑通,边界条件覆盖 | 场景测试报告、客户确认邮件 | 定位到具体任务,拆分为多个返工任务 |
| 里程碑级 | 阶段交付物整体 | 客户决策人 | 合同范围内的交付物清单逐项确认 | 验收单、会议纪要、签字文件 | 触发变更流程,重估范围与工期 |

4. 返工的分级回流:A/B/C/D 四类不同处理
不是所有返工都该走同一条路。我们在流程里给四类返工设了不同的回流分支,这个设计让返工处理的效率提升很明显。
- A 类(需求理解偏差):不退回执行人,而是退回需求澄清环节,由项目经理与客户重新确认验收标准,确认后再生成新的执行任务。原任务的工时不计返工,计入需求变更成本。
- B 类(质量标准偏差):退回原任务,记返工工时,并触发验收标准复核,如果标准本身没写清楚,要顺手把标准补上,避免同类问题再犯。
- C 类(环境与数据偏差):不退回执行人,而是转入环境治理任务,由实施环境负责人处理。这类返工的关键是不要在人的层面追责,否则没人会主动暴露。
- D 类(真实缺陷):正常缺陷流程,退回开发,记录缺陷密度,进入质量看板。
5. 验收证据的颗粒度判断
证据留太细,团队负担重,最后没人愿意做;留太粗,等于没留。我的判断标准是:证据的颗粒度,应该刚好能回答"如果三周后有人质疑这个任务没做完,我能不能在 5 分钟内自证"。
按这个标准,配置类任务留一张关键界面截图加一段配置对比就够;数据迁移类任务要留源表与目标表的记录数对比和抽样明细;接口类任务要留请求报文和响应报文;流程类任务最好留一段 30 秒以内的录屏。

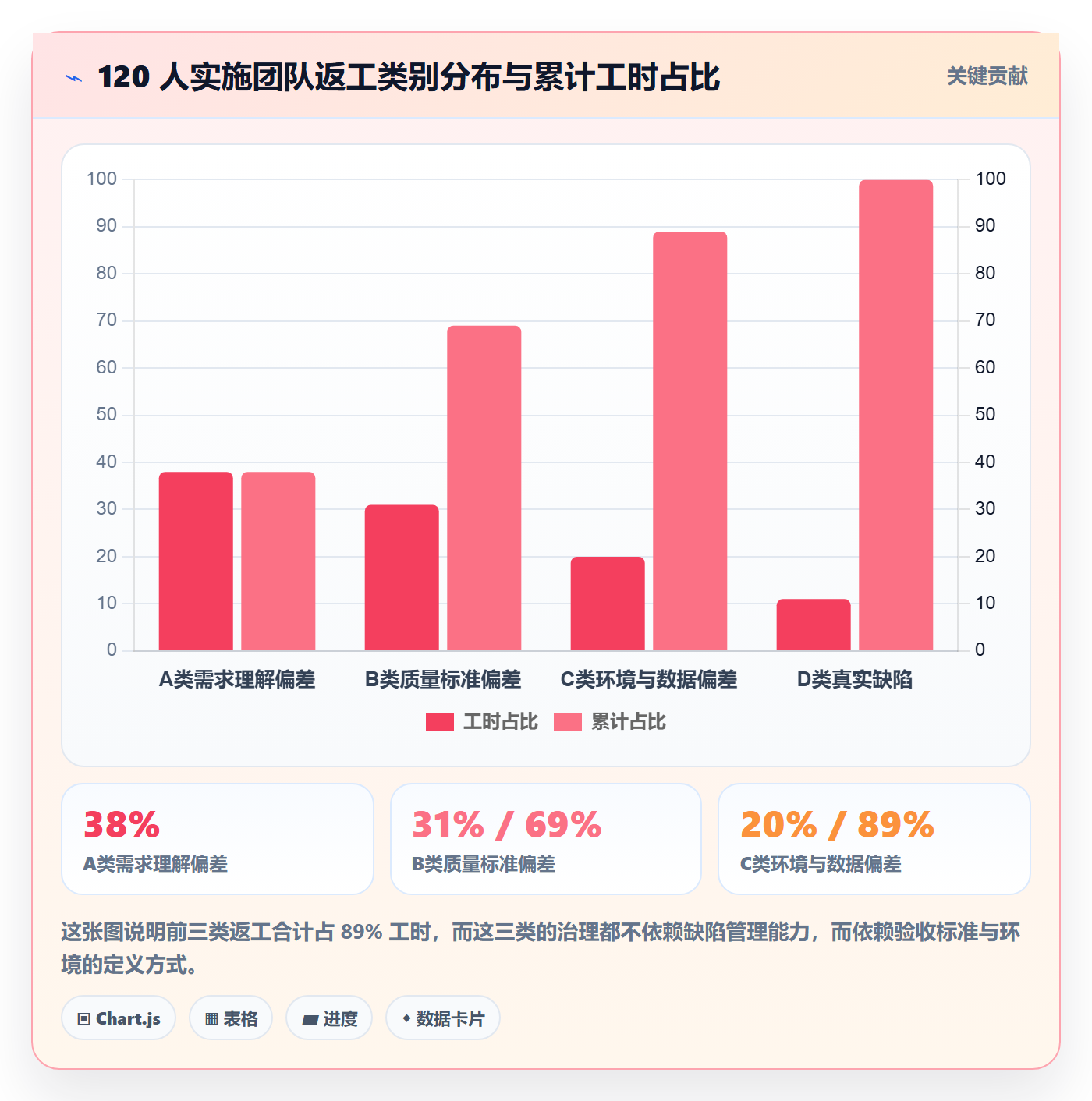

五、真实案例与数据观察:一个 120 人实施团队的 6 个月改造
前面讲的是方法和判断,这一节讲一个完整案例。这是我参与最深的一次改造,从方案设计到落地跟了 6 个月,数据变化比较有代表性。
1. 改造前的状态
这家公司做企业级软件实施,交付团队约 120 人,同时并行 40-60 个项目。改造前的核心问题是:项目按时交付率 71%,但客户满意度只有 3.6 分(5 分制),交付后 3 个月内的问题反馈率高达 34%。
任务管理用的是某项目管理工具,任务卡上只有标题、负责人、截止日期三个字段。返工没有任何记录,项目经理对返工率的主观估计是 15% 左右,实际统计下来是 31%。这个差距本身就说明问题,团队对自己的返工规模是没有感知的。
2. 第一步:把验收标准变成任务卡上的必填字段
我们做的第一件事不是上线流程,而是改任务卡模板。在 PingCode 里,我们给实施类工作项类型加了四个必填自定义字段:
- 验收条件(文本,必填,且加了最小长度校验)
- 验收证据(附件或链接,进入待验收状态时必填)
- 判定人(人员字段,必填,只能选一人)
- 返工工时(数值,仅在不通过时填写)
这里有一个很关键的落地细节:我们没有一次性让所有项目组都改,而是先选了两个交付质量最好的组做试点,跑了 3 周,把他们的返工数据做成对比图,再推给其他组。如果是自上而下强制推行,阻力会大得多。
3. 第二步:用工作流强制"待验收"状态和回流
字段只是数据,流程才是约束。我们在 PingCode 的工作流里加了一个"待验收"状态,并设置了两条规则:
- 进入"待验收"状态前,验收证据字段不能为空。
- 从"待验收"只能流转到"已完成"或"已打回",打回时必须选择返工类别(A/B/C/D)并填写返工工时。
这两条规则落下去之后,最明显的变化是:任务卡的质量在两周内出现了肉眼可见的提升。因为写不清楚验收条件的任务,根本推不进待验收状态,执行人自己就会回来改。
下面是我们最终固化的任务卡模板,可以直接复用:
task_id: IMP-2041
title: 采购订单审批流在客户测试环境跑通三级会签
acceptance_condition:
三级会签全部可通过,且第 3 级审批人可退回至第 1 级
单笔订单审批流转完成时间 ≤ 8 秒(P95)
审批记录在 PO_APPROVAL 表生成 3 条记录,字段完整率 100%
acceptance_evidence:
录屏: 采购审批_三级会签_20241112.mp4(含审批人切换全过程)
数据行: TEST-0091 的 3 条审批记录截图
日志: approval-flow-20241112.log 第 128-341 行
judge: 客户方采购部 张工(唯一判定人)
rework_path: 不通过 → 退回 IMP-2039 配置任务 → 返工工时记入 rework_hours → 返工类别选择 B
environment: 客户测试环境(与生产同构),科目表使用客户真实数据副本
4. 第三步:把返工工时从正常工时里切出来
这一步在数据上最有价值。我们把返工工时做成了独立字段,并且在 PingCode 的报表里单独出一张"返工工时占比"的趋势图。
第一个月的数据让管理层很震惊:返工工时占总交付工时的 27%,而在此之前,这个数字在管理层的认知里接近于零。有了这个数字之后,讨论的方向从"哪个组能力不行"变成了"返工集中在哪个环节",整个对话的性质都变了。
5. 第四步:用返工原因字段做帕累托
我们强制要求打回任务时选择返工类别,运行三个月后,数据呈现出的分布和前面提到的 137 个样本高度一致:A 类最多,D 类最少。但有意思的是,团队一开始的直觉完全相反,他们普遍认为返工主要是"技术没做好"。

6. 6 个月后的数据变化
改造跑了 6 个月,我们把关键指标拉出来对比。这里要说明的是,这些数字不是单纯由验收方案带来的,中间还叠加了环境同构改造和售前承诺规范化这两件事。但从时间序列上看,验收标准前置是启动最早、见效最快的一环。

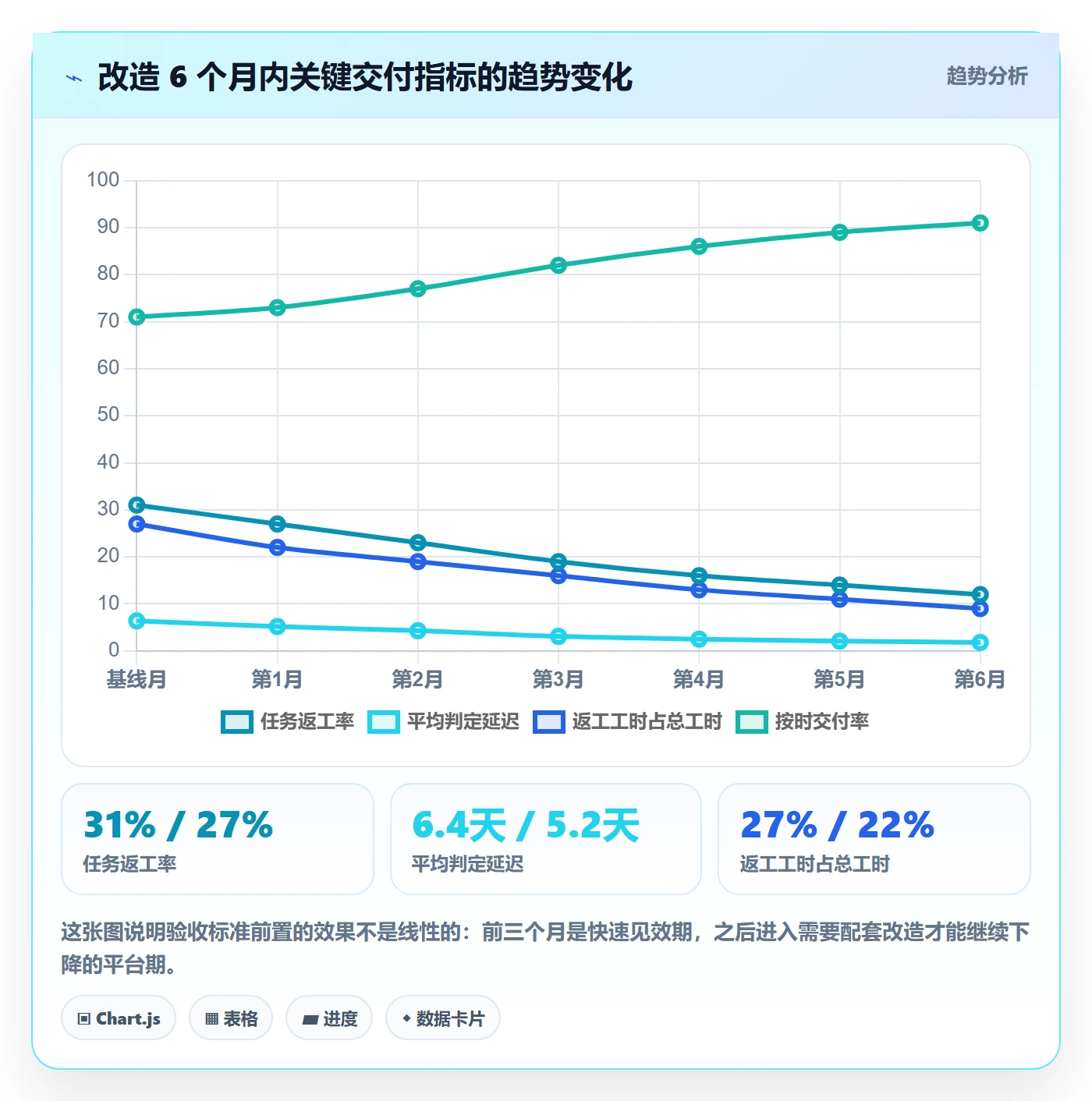

| 指标 | 改造前(基线月) | 第3个月 | 第6个月 | 变化幅度 |
|---|---|---|---|---|
| 任务返工率 | 31% | 19% | 12% | -61% |
| 返工工时占总工时 | 27% | 16% | 9% | -67% |
| 平均判定延迟(天) | 6.4 | 3.1 | 1.8 | -72% |
| 项目按时交付率 | 71% | 82% | 91% | +20 个百分点 |
| 交付后 3 个月问题反馈率 | 34% | 21% | 13% | -62% |
| 项目经理月均加班时长 | 38 小时 | 26 小时 | 18 小时 | -53% |

7. 工具选型与迁移的额外考虑
这个案例用的是 PingCode。选它的原因有几个,我觉得对同类团队有参考价值。
首先是自定义字段和工作流约束能力。验收标准四要素里有三个是需要强制的,如果工具只能加字段但不能在流转时校验,方案就会退化成"建议"而不是"规则"。PingCode 的工作流支持状态流转时的必填校验,这一点在落地时很关键。
其次是返工数据的统计口径。返工工时需要作为一个独立维度进入报表,而不是混在任务工时里。这要求工具支持自定义数值字段并能在报表里做聚合。
第三是部署方式。PingCode 支持私有化部署,这对交付数据敏感的行业(比如制造、金融、政务类的实施团队)是比较实际的考量,因为客户信息和项目工时数据往往不适合放在外部 SaaS 上。
第四是迁移成本。这家公司原来用的是另一套工具,任务量和历史数据都不小。PingCode 支持从 Jira 平滑迁移,字段映射和工作项类型的对应关系可以批量处理,实际迁移用了大约两周,包括历史项目的只读归档。
如果你的团队规模在 100 人以上、多个项目并行、且对数据驻留有要求,这类支持私有化部署、支持从主流工具平滑迁移的平台会更合适。如果团队只有十几个人,用轻量工具加一张规范的模板表就足够了,不必上重型平台。
8. 这个案例里最容易被忽略的一点
回头复盘,我认为最有价值的动作不是任何一个字段或流程,而是试点组的数据对比。在推方案之前,我们先让两个组跑了三周,把他们的返工率变化做成一张图。这张图比任何 PPT 都有说服力,因为它回答了一线最关心的问题:"这么做对我有什么好处?"
答案很直接:返工少了,加班少了。项目经理月均加班从 38 小时降到 18 小时,这个数字比任何管理口号都更能推动落地。
六、不同情况下的行动建议
验收方案没有通用解。团队规模、项目类型、客户成熟度不同,重点差异很大。下面按几种典型情况分别给建议。
1. 10 人以下的实施小团队
小团队最大的优势是沟通成本低,最大的风险是把"沟通顺畅"当成"验收清晰"。我的建议是只做三件事,不要上复杂工具。
- 用一张统一的任务卡模板(可以用在线表格),强制填验收条件和判定人两列。
- 每天站会用 5 分钟过一遍"昨天标记完成的任务,判定人确认了吗",没确认的不算完成。
- 返工单独记一个数字,哪怕只是任务卡上加一列"返工小时",月末看一眼趋势。
这三件事加起来每周增加的管理成本不超过 2 小时,但能解决 70% 以上的返工沟通问题。
2. 10-50 人的实施团队
这个规模是分水岭。沟通开始出现断层,靠站会已经管不住验收。建议在上一档的基础上增加三件事。
- 验收分层落地:明确任务级由谁判定、模块级由谁判定,避免所有验收都堆到项目经理身上。
- 每周返工复盘:只复盘 A 类和 B 类,不讨论 D 类缺陷的具体技术细节(那应该走缺陷流程)。这个规则能显著提升复盘的性价比。
- 返工工时进报表:用工具的自定义字段统计,形成月度趋势,把返工成本变成可讨论的数字。
3. 100 人以上、多项目并行的实施组织
这个规模下,验收必须工具化、流程化,靠人的自觉必然失效。建议的重点从"怎么做"转向"怎么规模化"。
- 选一个支持自定义工作流校验的项目管理平台,把验收四要素做成必填和流转约束。PingCode 这类面向中大型组织的平台,在字段权限、工作流分支和报表聚合上更适合这个规模。
- 建立验收标准模板库,按项目类型(标准产品实施、定制开发、数据迁移、系统集成)沉淀成可复用的模板,新任务直接套用,降低书写成本。
- 建立返工看板,按团队、按项目类型、按返工类别三个维度下钻,月度出一次归因报告。
- 把验收质量纳入交付团队的考核,但考核的指标要选对,建议考"判定延迟"而不是"返工数量",因为前者可控,后者会诱导隐藏。

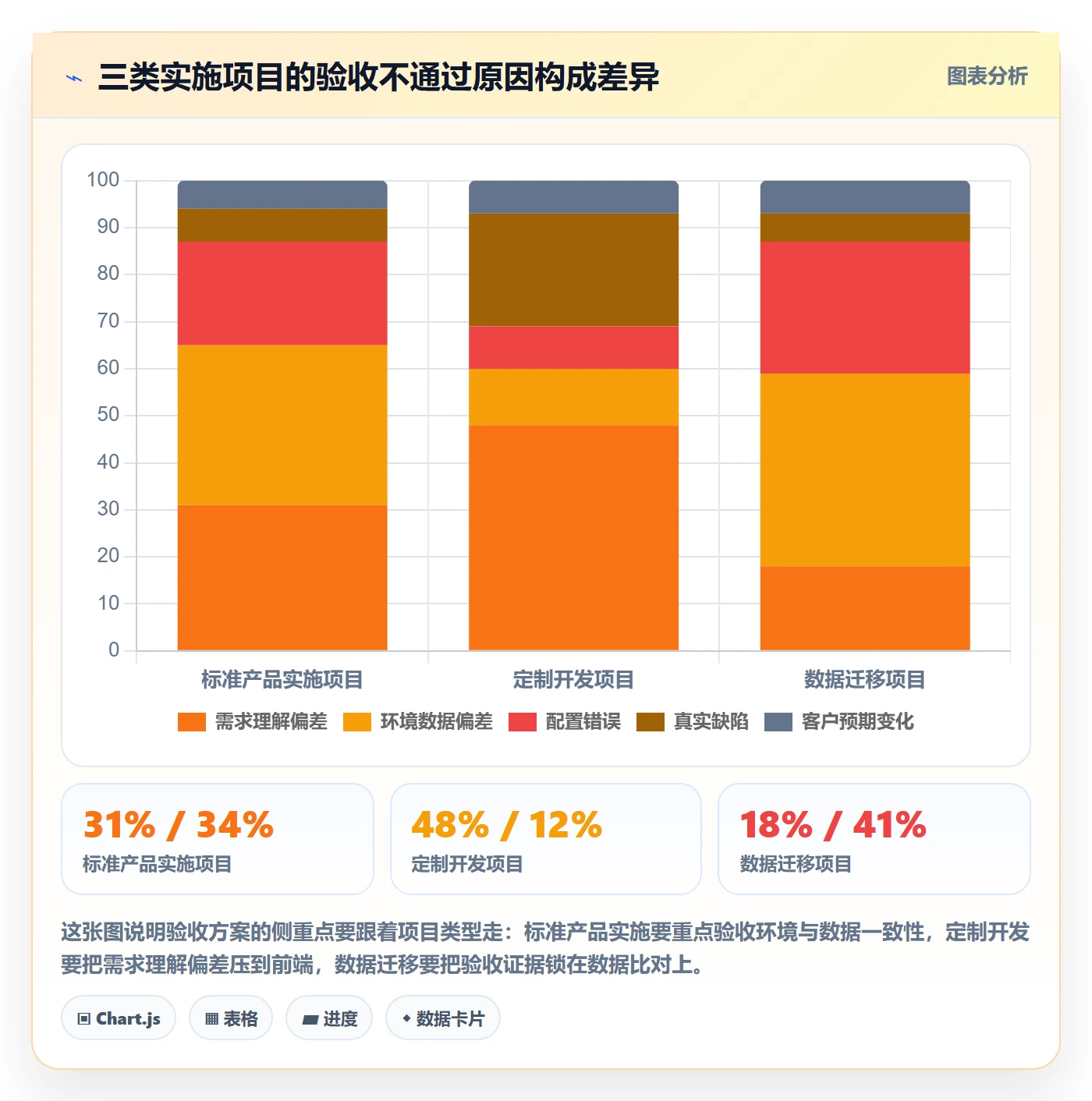

4. 定制开发占比高的团队 vs 标准产品占比高的团队
定制开发占比高的团队,返工主因是需求理解偏差(我们的样本里占 48%),所以重点应该压在需求澄清和售前承诺规范化上。验收方案里要增加"需求确认签字"这一环,并且明确变更触发条件。
标准产品占比高的团队,返工主因是环境与数据偏差(占 34%),重点应该在测试环境与生产环境同构、测试数据与客户真实数据结构一致上。验收方案里要把"环境一致性"作为验收条件的一条硬指标。
5. 客户 IT 能力强 vs 客户 IT 能力弱
客户 IT 能力强的时候,验收判定人可以下沉到客户的业务部门,验收标准可以写得更技术化,沟通效率高。
客户 IT 能力弱的时候,验收判定人往往只有一个模糊的"项目负责人",这时候要做两件事:一是把验收条件翻译成业务语言(不说"接口返回码 200",说"点这个按钮后订单状态会变成已发货");二是设置明确的响应时限,避免验收无限期悬空。
七、不同情况下的取舍与代价
任何方案都有代价。这一节我想把几个常见的取舍摆明,避免你在推行的时候只看到好处,忽略成本,最后半途而废。
1. 验收严格度 vs 交付速度
验收标准写得越严,短期交付速度越慢,这个关系是确定的。但关键在于:短期慢下来的部分,是不是能在项目后期补回来。
从我们那 6 个月的数据看,前两个月的交付速度确实下降了约 8%,但从第三个月开始反超,第六个月比基线高了 20%。所以这个取舍的正确答案不是"要不要严",而是"团队能不能熬过前两个月的低谷"。
如果项目周期很短(比如两周一个迭代的小型实施),前期的严格投入可能来不及回收,这时候应该降低严格度,只保任务级验收,跳过模块级。

2. 证据留存成本 vs 争议成本
要求每个任务留证据,一线一定会有反对声音,理由是"耽误时间"。这个反对是合理的,证据留存确实要花时间,我们测算下来大约占单任务工时的 4%-6%。
但争议的成本更高。一次因为没有证据而无法判断的返工争议,平均要消耗 3-5 人次的沟通,加上重做的可能性,折算下来远超证据留存成本。取舍的原则是:证据留存的工时占比控制在 8% 以内,超过这个比例就该考虑降低颗粒度。
3. 客户早期参与验收 vs 客户耐心消耗
让客户更早参与验收,理论上能更早暴露偏差。但现实中,客户的时间是有限资源,频繁打扰会让配合度下降,甚至在后期干脆不响应。
我的建议是分级:任务级验收完全由内部完成,不打扰客户;模块级验收让客户参与,但要控制频次(我们用的是一周一次集中验收);里程碑级验收由客户决策人参与,提前一周预约。这样既保证了客户参与度,又不会消耗过度。
4. 工具强约束 vs 团队灵活性
工具里的必填校验越多,规则越刚性,落地效果越好,但团队的灵活性越低。有些特殊项目确实需要走非标准流程,如果工具卡死了,团队只能绕过系统,反而造成数据失真。
我们的处理方式是留一个"例外通道":允许跳过某些必填校验,但必须填写跳过理由,且每周统计一次例外率。例外率超过 10% 就说明规则本身有问题,需要调整,而不是收紧。这个机制比单纯禁止例外更可持续。
5. 私有化部署 vs SaaS 的数据留存边界
验收证据里可能包含客户的真实业务数据、真实科目表、真实订单信息。这些内容如果存在外部 SaaS 上,某些行业的客户会有合规顾虑,甚至明确禁止。
如果你们的客户集中在制造、金融、政务等领域,选型时要把私有化部署能力放在比较靠前的位置。PingCode 支持私有化部署,这类部署方式能让验收证据留在客户的网络环境内,减少合规摩擦,代价是自己要承担运维成本。
如果客户是互联网、消费类行业,对数据驻留不敏感,SaaS 的运维成本更低,迭代更快,可以优先考虑。
八、总结:验收不是一道检查,是任务的一种定义方式
回头看这一整套东西,我想把最核心的观点压缩成一句话:验收不是一个发生在项目末期的检查动作,而是任务被定义时就该具备的一种属性。你无法通过加强末期的检查来消灭返工,因为返工在任务被创建的那一刻就已经埋下了。
三个我认为最有价值的独特判断,可以带回去直接用:
- 返工的最大成本是判定延迟,不是重做工时。把判定提前,比把返工做得更快重要得多。
- 团队复盘的返工,和吃掉工时的返工不是同一批。投入最多讨论的 D 类缺陷只占 11% 的工时,而占 89% 的前三类几乎不进复盘议程。把复盘对象换过来,收益立竿见影。
- 返工不单独记工时,一切治理手段都会失效。先让它可见,再让它变少。
下一步怎么走,我给一个最小启动路径,你可以这周就开始:
- 今天:从你们当前在跑的项目里,随机抽 20 个已标记完成的任务,看有多少条有明确的验收标准和判定人。这个比例就是你的起点。
- 本周:改任务卡模板,加上验收条件、验收证据、判定人三个字段,先在一个项目组试运行,别全量推。
- 两周后:把试点组的返工数据和其他组对比,做成一张图。这张图是你推动全量落地的唯一有效武器。
- 一个月后:加上返工工时和返工类别两个字段,开始出月度返工归因报告。到这一步,返工治理才真正进入正循环。
最后提醒一点:验收标准写不清楚,通常不是执行人偷懒,而是没有人教过他们怎么写。把验收标准模板库建起来,让新任务可以套用,比反复强调"要写清楚"有效得多。这件事做完,你会发现团队不是不愿意验收,而是从来没被给过一个能验收的标准。
常见问题解答(FAQ)
1. 任务验收标准怎么定,才能减少实施团队返工?
我之前带过一个上线项目,需求评审时大家都说清楚了,结果开发做完交上来,实施同事说不能用、客户也不认。我才意识到验收标准其实没人真正写明白。到底怎么把验收标准定到可执行的程度?
把验收标准从主观描述改成可观测条件。每条任务至少写清三件事:谁验收、验收时看什么对象、达到什么状态算通过。比如不要写体验流畅,而是写客户用测试账号完成下单后,订单列表30秒内出现记录且金额一致。
验收标准最好在需求评审结束前由实施负责人和客户对接人共同确认,并在任务单里留一行验收口径,开发自测和交付验收都引用同一行。判断依据是:如果两个没参与讨论的人看完标准能得出相同结论,这条标准才算合格。建议每个迭代抽3到5条高频返工任务做标准复盘,连续两个迭代返工率下降后再扩大到全量任务。
2. 实施团队任务验收该由谁负责,开发和实施怎么分工?
我们团队现在是开发说做完了,实施说还不能交付,最后项目经理来回协调。我一直在想,验收到底应该是开发自测、实施验收,还是客户签字才算数?责任不清的时候返工特别多。
验收要分三层,不能混成一层。第一层是开发自测,开发对功能可用性负责,提交时附自测记录和复现路径。第二层是实施验收,实施对客户场景可用性负责,在测试环境按验收清单逐项打勾,不通过就退回并写明不通过项。第三层是客户确认,客户对业务结果负责,通常只确认关键路径和签字项。
判断依据是:每一层都有明确的通过条件和退回条件,退回时必须记录不通过项、责任人和重验时间。可执行做法是让实施在任务进入验收前先拿到验收清单,开发提交时只允许提交已自测项,避免实施替开发做冒烟测试。这样返工不会被反复转手,而是回到对应层级解决。
3. 验收不通过时,返工任务怎么记录和跟踪才不遗漏?
我们之前用聊天记录追返工,结果一个问题改了三轮,没人说得清第一轮改了什么、第二轮为什么又不行。每次上线前都像拆盲盒。返工任务到底怎么记,才能不遗漏、不重复?
返工必须回到任务系统里,不能只留在聊天记录。每次验收不通过,就新建一条返工记录,字段至少包含原任务编号、验收轮次、不通过项、严重程度、责任人、期望完成时间、复验人。严重程度建议分三级:阻塞交付、影响主流程、体验优化,阻塞项必须当天进入处理队列。
判断依据是:同一个原任务下可以关联多条返工记录,但每条返工只对应一个不通过项,避免一条记录里塞五个问题导致复验时扯不清。可执行做法是每周导出一次返工记录,按原任务编号聚合,统计返工次数和返工原因分布,超过两次返工的任务直接升级到项目负责人复盘。这样返工不再靠人记,而是靠系统字段和固定节奏兜底。
4. 怎么判断返工是验收标准问题还是执行问题,从而真正减少返工?
我最近在复盘一个项目,返工特别多,但团队里有人说标准太模糊,有人说开发没按标准做。我分不清到底是流程问题还是人的问题,也不知道该改哪里。有没有办法快速判断返工根因?
用返工原因分类来区分。每次返工记录时强制选一个原因:标准缺失、标准歧义、执行偏差、需求变更、环境问题。标准缺失和标准歧义归到验收标准问题,执行偏差归到执行问题,需求变更和环境问题单独统计。判断依据是:如果同一类任务反复因为标准缺失或歧义返工,优先修验收模板和评审流程;
如果标准清楚但仍然执行偏差,优先补自测清单和提交前检查。可执行做法是每两周看一次返工原因分布,标准类占比超过三成就先改标准,执行类占比超过三成才去盯人。这样改的是根因,不是反复救火。数据口径建议统一为:返工次数除以已验收任务数,按迭代统计,连续三个迭代对比才有参考价值。
核心关键词
文章包含AI辅助创作:返工最佳实践:实施团队任务验收落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406159
读者评论
返工工时切独立字段这条我踩过坑。去年在团队里加了这个字段,三个月后数据基本失效,因为一线为了返工率不难看,直接把返工拆成新任务填进去了。字段设了不等于数据就干净,工时归属规则和抽查机制不先定,反而多一层粉饰,比不记还麻烦。
判定延迟占返工成本六成这个结论挺有意思,但样本是6个团队214个任务,而且延迟天数和返工时高大概率是同一批难项目的两种表现,未必是因果。想知道有没有做过控制变量的验证,同样的项目换一种验收节奏,返工率能不能真的降下来。
售前承诺和实施范围的落差,靠任务卡上写验收条件只能治标,本质是合同边界问题,把它推给执行层不太公平。我们试过写清楚,客户照样拿售前邮件来对。真要落地,得让售前参与验收标准评审,超范围走变更单,不然执行团队永远是背锅那一方。
