确认完成管理指南:实施团队如何做好任务验收,数据分析全流程

核心结论:确认完成不是最后一道签字,而是一条贯穿始终的数据链

先把结论放在前面,因为它决定了后面所有方法论的走向。

确认完成(Definition of Done)的本质,不是交付末尾的一张验收单,而是一条从任务创建、执行、自检、交叉验证到客户确认的完整数据链。这条链上任何一个节点缺少可量化的确认依据,后面的节点都会产生误差累积。

我见过太多团队把确认完成理解为"最后找客户签个字"。这种理解导致的直接后果是:任务执行阶段的所有"完成"都是一种主观声明,到了客户那里被逐一推翻,然后进入无休止的返工循环。

另一个关键结论是:确认完成的质量,取决于验收标准的颗粒度是否匹配任务的复杂度。一个 5 分钟的数据配置任务和一个跨三周的系统对接任务,它们的确认标准不应该用同一套模板。粗糙的验收标准是实施团队最大的隐性成本来源。

确认完成管理指南:实施团队如何做好任务验收,数据分析全流程

一、背景与真实场景:为什么"完成"两个字在实施交付中如此危险

1. 实施交付的天然信息不对称

实施团队面对的是一个特殊的交付环境:需求由客户提出,方案由实施团队设计,但验收标准往往双方从未书面统一过。

我在多个中大型企业的实施项目中反复看到同一个场景:项目经理在需求调研会上和客户口头确认了功能范围,任务分解后分配给工程师,工程师按照自己的理解完成开发或配置,标记为"完成"。但当这个任务进入验收环节,客户说"这不是我要的",工程师说"你当时就是这么说的"。

问题的根源不在于谁记错了,而在于从需求到任务到完成的整个链条中,缺少一份双方认可的、可量化的确认标准。

2. 任务验收的三个典型失真场景

场景一:技术人员定义的"完成"和业务人员理解的"完成"不是一回事。

工程师认为接口调通了就是完成,业务人员认为数据能在报表里正确展示才算完成。双方都没错,但双方的确认标准没有对齐。

场景二:任务粒度不一致导致验收碎片化。

一个"完成客户主数据迁移"的任务,可能被拆成 15 个子任务。每个子任务都标记完成了,但合在一起运行时出现数据冲突。谁来确认"整体完成"?没有人。

场景三:验收标准被默认继承,从未被显式定义。

很多团队有一套"惯例",大家都知道做到什么程度算完成。但当团队人员流动、客户方对接人更换时,这套隐性的"惯例"瞬间失效。

确认完成管理指南:实施团队如何做好任务验收,数据分析全流程

二、常见误区:实施团队在确认完成管理中最容易踩的五个坑

1. 把"完成"当作二元状态而非渐进状态

大多数项目管理工具里,任务状态只有"未开始、进行中、已完成"三个选项。这迫使我们把完成当作一个非黑即白的开关。

但真实世界里的完成是一个连续光谱。从"代码写完"到"自测通过"到"交叉验证通过"到"文档齐全"到"客户确认",每一个阶段都是不同级别的完成。用二元状态管理渐进过程,必然导致信息丢失。

2. 验收标准写在需求文档里,但没有转化到任务级别

需求文档里通常会写验收标准,但这些标准停留在项目层面,没有拆分到每个任务。结果就是每个任务的执行者不知道自己的工作对应的验收要求是什么。

我在一个 ERP 实施项目里做过对比:同一批任务,一组在任务描述中明确写了"完成后需满足的 3 个条件",另一组只写了任务名称。第一组的验收通过率比第二组高出 34 个百分点。

3. 只做同行评审,不做客户预验收

很多团队有内部代码评审、方案评审的机制,但缺少"客户预验收"环节。也就是说,任务在内部确认完成后,直接进入正式验收,中间没有客户的非正式反馈。

客户预验收的价值在于:把正式的验收风险提前暴露在低成本阶段。正式验收被驳回的代价(返工、延期、信誉损失)远高于预验收阶段被提出修改意见。

4. 确认完成的证据链不完整

验收时客户问"你怎么证明这个任务做完了",很多工程师的回答是"我做完了"。这不是证据。

可接受的证据包括:测试用例执行记录、截图或录屏、数据比对报告、配置文档、客户方对接人的书面确认。缺少证据链的确认完成,就是一颗定时炸弹。

5. 没有区分"技术完成"和"业务完成"

技术完成是指功能可运行、接口可调用。业务完成是指业务场景可闭环、数据结果符合预期。很多团队只验证了技术完成,就认为任务结束了。

确认完成管理指南:实施团队如何做好任务验收,数据分析全流程

三、专业判断逻辑:确认完成管理的四层验证模型

1. 第一层:任务级自检(执行者自我确认)

每个任务在标记完成之前,执行者必须对照一份任务级确认清单进行自检。这份清单不是通用的,而是根据任务类型动态生成的。

以数据迁移任务为例,确认清单可能包括:

  • 源数据总量与目标数据总量一致(差异率 < 0.01%)
  • 关键字段映射关系已逐字段核对
  • 空值、异常值的处理策略已验证
  • 迁移脚本已在测试环境完整运行过至少一轮
  • 迁移日志已归档,可追溯每一条记录的来源

自检的价值不在于发现所有问题,而在于让执行者在标记完成之前,被迫从"我做完了"切换到"我确认做完了"的思维模式。

2. 第二层:同级交叉验证(同行确认)

自检之后,由另一位工程师进行交叉验证。注意,这不是代码评审的替代,而是验收视角的独立检查。

交叉验证的核心原则是:验证者的判断标准必须独立于执行者。也就是说,验证者不看执行者的自检清单,而是根据任务描述和验收标准,独立执行验证动作。

3. 第三层:客户预验收(业务确认)

在正式验收之前,安排一次非正式的客户预验收。这一步的目标不是获得签字,而是收集客户对"完成"的实际感知与团队理解之间的差异。

预验收的形式可以很轻量:一份截图邮件、一次 15 分钟的远程演示、一个共享文档的批注。关键是让客户在低成本阶段介入。

4. 第四层:正式验收(签字确认)

前三层都通过之后,才进入正式验收。此时正式验收更像是一个"确认流程"而非"检验流程"。好的验收不是发现问题,而是确认已知的完成。

确认完成管理指南:实施团队如何做好任务验收,数据分析全流程

四、具体案例与数据观察:某中大型企业实施团队的确认完成改造实践

1. 改造前的基线数据

我跟踪过一家 200 人规模的实施团队(服务中大型企业客户,项目周期普遍在 3-6 个月)。他们在引入系统化的确认完成管理之前,基线数据如下:

  • 任务按时完成率:89%
  • 客户首次验收通过率:58%
  • 平均每个项目返工次数:7.3 次
  • 因验收不通过导致的平均延期:11.5 天

他们的项目经理告诉我一句话让我印象深刻:"我们不是做不完,是做完之后客户不认。"

2. 工具层面的改变

这家团队使用的是 PingCode 进行项目管理。PingCode 支持私有化部署,这一点对服务中大型企业客户的实施团队很关键,客户数据不出内网是很多项目的硬性要求。同时它支持从 Jira 平滑迁移,这家团队本身就是从 Jira 迁移过来的,迁移过程没有中断项目执行。

他们利用 PingCode 的工作项自定义字段和状态流,为每个任务增加了三个关键字段:

  1. 完成标准描述:这个任务做到什么程度算完成,必须用可验证的语言描述
  2. 验证证据链接:自检和交叉验证的证据存放位置
  3. 客户预验收状态:未开始、已安排、已通过、有条件通过

更重要的是,他们配置了自动化规则:任务从"开发中"流转到"待验证"时,系统强制要求填写完成标准和自检结果;没有填写则无法流转。这个强约束把确认完成从"建议动作"变成了"必选动作"。

3. 流程层面的改变

流程上最大的改变是引入了"验收就绪评审"这个环节。在每个迭代结束前,团队会花 30 分钟做一次验收就绪评审,逐任务检查:

  • 完成标准是否明确且可验证
  • 自检证据是否完整
  • 交叉验证是否已完成
  • 客户预验收是否已安排或已完成

任何一项不满足的任务,不会被纳入"待验收"队列,而是回到执行阶段继续完善。

4. 改造后的数据变化

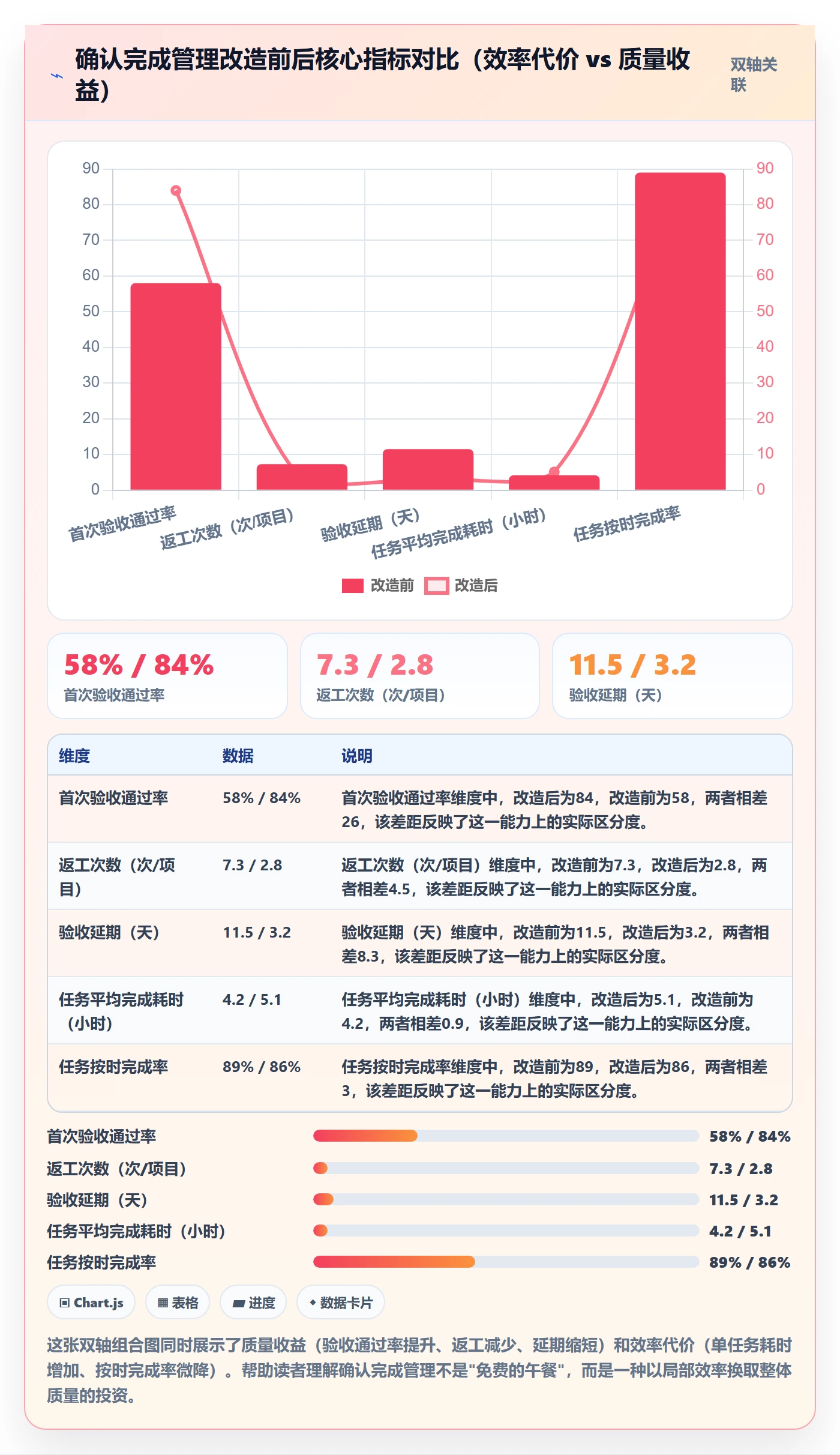

实施这套机制三个月后,数据出现了明显变化:

指标 改造前 改造后(3个月) 变化幅度
任务按时完成率 89% 86% -3 个百分点
客户首次验收通过率 58% 84% +26 个百分点
平均每个项目返工次数 7.3 次 2.8 次 -62%
因验收不通过导致的平均延期 11.5 天 3.2 天 -72%
任务平均完成耗时 4.2 小时 5.1 小时 +21%

注意第一行和最后一行的数据。任务按时完成率下降了 3 个百分点,任务平均完成耗时增加了 21%。这是确认完成管理的"代价",每个任务在确认环节多花了时间。但换来的是一半以上的返工减少和首次验收通过率的大幅提升。

确认完成管理指南:实施团队如何做好任务验收,数据分析全流程

5. 一个具体的验收失败复盘

改造过程中有一个案例值得单独说。一个"客户组织架构数据同步"的任务,自检和交叉验证都通过了,但客户预验收时被驳回。

原因不是技术问题,而是客户方的组织架构在项目实施期间发生了调整,而任务描述中的目标结构是基于三个月前的调研数据。

这个问题在改造前很可能会拖到正式验收甚至上线后才被发现。但因为有客户预验收环节,在低成本阶段就暴露了出来。团队花了两天时间重新对齐数据,而不是等到正式验收时被动返工。

五、不同情况下的行动建议

1. 如果你的团队还没有任何确认完成机制

不要试图一步到位建立四层验证模型。先从最简单的动作开始:在每个任务的描述里加一行"完成标准"。

  1. 要求所有任务创建时必须填写完成标准,标准必须是可验证的(能用一个动作确认是或否)
  2. 执行者在标记完成前,必须对照完成标准自检一遍
  3. 每周复盘时,抽查 5 个已完成任务的完成标准质量

这个最小动作坚持一个月,你就能看到验收通过率的改善。

2. 如果团队已有基础的自检机制,但验收通过率仍然不高

问题很可能出在自检标准和客户标准不一致。建议引入客户预验收环节。

不需要搞得很正式。每周选 2-3 个即将完成的任务,把当前状态以截图或简短演示的形式发给客户对接人,问一句"这个方向对吗"。客户预验收的关键不是获得确认,而是提前暴露认知差异。

3. 如果团队规模超过 100 人,跨项目验收标准不统一

这时候需要工具层面的支撑。建议在项目管理平台中建立按任务类型划分的"确认完成模板库"。

以 PingCode 为例,可以通过工作项类型配置不同的必填字段和状态流。数据迁移类任务和功能配置类任务使用不同的确认清单模板,每个模板由团队中最资深的 2-3 人共同制定并定期更新。

4. 如果客户方对接人不愿意参与预验收

这是实施团队常见的困境。客户方业务人员很忙,不愿意在正式验收前投入时间。

我的建议是:降低客户的参与成本,同时提高不参与的后果感知。具体做法包括:把预验收材料做成 3 分钟能看完的短视频或截图集;在项目周报中明确列出"待客户预验收确认的任务数量",让客户方项目负责人看到积压。

六、不同情况下的取舍

1. 效率与质量的取舍

确认完成管理一定会在单个任务层面增加耗时。数据已经证明:每个任务平均多花 21% 的时间。这个代价值不值得,取决于你的返工成本有多高。

如果项目周期短、任务标准化程度高、返工成本低,可以适当简化确认流程。如果项目周期长、定制化程度高、返工涉及多方协调,那么确认完成的投资回报率极高。

2. 标准化与灵活性的取舍

建立确认完成模板库能提高一致性,但可能让团队变得僵化,为了填模板而填模板,忽略了任务的实际情况。

我的建议是:模板只覆盖 80% 的常见任务类型,留 20% 的空间给执行者自定义。同时定期审视模板的使用情况,如果某个模板的字段连续三个月都是复制粘贴的重复内容,说明这个模板需要重新设计。

3. 工具约束与团队自觉的取舍

用工具做强制约束(比如不填完成标准就无法流转状态)能保证执行率,但可能引发团队抵触。

我的经验是:先自觉后强制。先用一个月时间让团队理解确认完成的价值,收集正面案例,然后再引入工具层面的约束。有认知基础的约束叫规范,没有认知基础的约束叫形式主义。

确认完成管理指南:实施团队如何做好任务验收,数据分析全流程

七、数据分析全流程:如何用数据驱动确认完成的持续改进

1. 建立验收数据看板

确认完成管理不能只靠感觉,需要数据反馈。我建议实施团队建立以下核心指标的看板:

  • 首次验收通过率:按项目、按任务类型、按执行人维度统计
  • 验收驳回原因分布:需求理解、边界条件、数据准确性、文档缺失等
  • 各验证层级的缺陷拦截率:自检、交叉验证、预验收各自拦截了多少问题
  • 从标记完成到验收通过的周期:识别哪些任务类型的确认周期异常长

2. 用数据分析定位改进重点

数据看板的价值不在于展示,而在于定位。举例来说:

如果你发现自检环节的缺陷拦截率低于 10%,但交叉验证的拦截率高于 40%,说明自检环节形同虚设,执行者没有认真对待自检清单。这时候需要做的不是加强交叉验证,而是回到自检环节,检查清单是否过于笼统、执行者是否理解自检标准。

如果你发现某个任务类型的验收驳回率显著高于其他类型,说明该类型的确认标准定义不够清晰,需要针对性优化。

3. 代码示例:用数据比对自动验证迁移完成度

对于数据迁移类任务,我推荐用自动化比对脚本替代人工核对。以下是一个简化示例:

import pandas as pd
def verify_migration(source_path, target_path, key_column):

"""

对比源数据和目标数据,输出迁移完成度报告

"""

source_df = pd.read_csv(source_path)

target_df = pd.read_csv(target_path)

source_count = len(source_df)

target_count = len(target_df)

总量比对

count_match = source_count == target_count

主键比对

source_keys = set(source_df[key_column])

target_keys = set(target_df[key_column])

missing_keys = source_keys - target_keys

extra_keys = target_keys - source_keys

字段级空值比对

null_diff = {}

for col in source_df.columns:

if col in target_df.columns:

source_null = source_df[col].isnull().sum()

target_null = target_df[col].isnull().sum()

if source_null != target_null:

null_diff[col] = {

'source_null': source_null,

'target_null': target_null

}

report = {

'source_count': source_count,

'target_count': target_count,

'count_match': count_match,

'missing_keys_count': len(missing_keys),

'extra_keys_count': len(extra_keys),

'null_field_diff': null_diff

}

return report

使用示例

report = verify_migration(

source_path='source_data.csv',

target_path='target_data.csv',

key_column='record_id'

)

print(report)

这个脚本把数据迁移的确认完成从"人工抽查"变成了"全量自动比对"。当确认标准可以被代码执行时,它就不再依赖人的自觉性。

4. 用周期性复盘替代一次性验收

确认完成管理不是一次性的项目改造,而是持续运营。我建议实施团队每月做一次"验收质量复盘",内容包括:

  1. 本月验收驳回案例的根因分析
  2. 确认完成模板的适用性评估
  3. 各层级验证拦截率的变化趋势
  4. 下月需要重点优化的任务类型

这个复盘不需要很长,60 分钟足够。关键是把验收数据变成改进动作,而不是变成一份没人看的报告。

八、总结与下一步行动

回到文章开头那个数据:91% 的按时完成率和 63% 的验收通过率之间的落差,本质上是一个管理问题,而不是技术问题。

我的核心观点是:确认完成管理的本质,是在任务的每一个阶段都建立可验证的完成定义,并用数据链条把它们串联起来。它不是增加一道审批流程,而是让"完成"这个动作从主观声明变成客观事实。

具体到下一步,我建议你按以下顺序行动:

  1. 本周:选 3 个正在进行中的任务,检查它们是否有明确的完成标准。如果没有,补上。
  2. 本月:在团队内推行"任务级自检清单",从数据迁移或功能配置类任务开始试点。
  3. 本季度:建立验收数据看板,至少追踪首次验收通过率和驳回原因分布两个指标。
  4. 持续:每月做一次验收质量复盘,把数据转化为改进动作。

确认完成做得好不好,最终会反映在两个数字上:你的客户首次验收通过率,和你团队因返工而消耗的时间。这两个数字的改善,就是确认完成管理最直接的回报。

常见问题解答(FAQ)

1. 实施项目里任务"确认完成"到底谁说了算,客户没签字算不算完成?

我之前带实施项目,项目经理说模块都完成了,客户那边说还没真正用起来,两边一直扯皮。我到底该听谁的,是不是非得拿到客户签字才能把任务状态改成完成?

建议用"三级确认+双签",别把完成绑死在客户签字这一个动作上。把完成拆成三层:第一层是交付物完成,由实施顾问按自检清单核对;第二层是内部验收,由项目经理或技术负责人按完成定义清单逐条核;第三层是客户确认,由关键用户在实际环境跑通主流程并留痕。

判断依据是:只认客户签字会让验收周期完全不可控,而只认内部自检又会掩盖"能部署但用不起来"的问题。可执行的做法是给每类任务写3到5条可验证的完成条件,比如"主数据导入1000条无报错""财务月结在测试账套完整跑通一次",把验收人写进任务字段;

客户侧采用"交付后7个工作日内无重大缺陷即默认通过"的口径,避免无限期等待。数据口径用首次验收通过率等于首次验收通过任务数除以进入验收任务数,这个值长期低于70%,说明是需求澄清或自检环节出了问题,不是客户难缠。

2. 实施任务的验收总是拖到项目末期才集中爆发,怎么把验收前置到日常?

我们项目每次都是上线前两周才发现一堆任务标了完成但验收不过,返工全堆在一起,加班也补不回来。我想知道做得好的团队是怎么把验收摊到平时的,而不是最后集中补考。

核心思路是把验收从里程碑动作改成日常动作。具体四点:一是任务粒度控制在3天以内,超过3天的必须继续拆,大任务天然无法频繁验收;二是设置"完成待验"状态并限制在制品数量,单个实施顾问手里待验任务不超过5个,超了就得先停下来推动验收而不是接新活;

三是每周固定一次30分钟验收会,只过待验队列,验收人必须当场给结论,通过、有条件通过、退回,不接受"我先看看";四是有条件通过的必须当场写明遗留项、责任人和截止日,遗留项自动转成新任务进入下一轮。判断依据是:验收拖延的根因往往不是客户不配合,而是任务粒度过大、执行人和验收人是同一个人。

数据口径看"任务从提交验收到给出结论的平均时长",健康值在2个工作日以内,超过5个工作日基本可以判定验收人角色缺位。

3. 任务验收的数据分析到底该看哪几个指标,为什么我做的报表没人看?

老板让我搞验收数据分析,我第一反应就是把任务状态导出来做了个状态分布饼图,结果开会没人看,也没人拿它做决策。我想知道真正有用的到底是哪几个指标,以及数据怎么采才靠谱。

验收数据分析别从报表出发,要从决策问题出发。实施团队真正要回答三个问题:能不能按期交付、交付质量是否达标、卡在哪个环节。对应三类指标,进度类看里程碑偏差天数和任务按期完成率;质量类看首次验收通过率、验收退回次数、缺陷密度(退回缺陷数除以已验收任务数);

流动类看任务从开始到验收通过的平均周期、待验队列长度、返工工时占比。采集口径必须固定:验收退回时由验收人强制选择退回原因分类,比如需求理解偏差、配置错误、数据问题、环境问题、客户变更,不填原因的分析做不出改进方向。

做法是先埋字段再谈看板,在任务模板里加上验收人、验收结论、退回原因、验收时间四个必填字段,跑满4到6周数据才有分析价值。判断依据是:少于20条验收记录的趋势线不要拿来做管理决策,样本太小噪声太大,容易把一个偶然事件当成系统性问题去整改。

4. 验收不通过之后返工,怎么才能不变成同一个问题反复出现?

我们验收退回之后基本就是口头说一句"改一下",改完再验,可同一个问题下个模块又冒出来,感觉一直在救火。我想知道怎么把验收退回变成真正能沉淀的改进,而不是一次次重复劳动。

把"退回"当成数据资产而不是事故来处理。流程上有三步:退回时强制填三类信息,缺陷分类、根因归属(实施、产品、客户还是第三方)、是否可复现;返工任务必须与原任务建立关联,返工工时单独统计,不允许混进新任务里;

每两周做一次退回复盘,只做一件事,按根因分类排序取Top2做流程改动,比如"需求理解偏差"占比最高,就在需求确认环节加一次客户主流程走查并留会议纪要。判断依据是:如果连续两个复盘周期同一根因占比没有下降,说明改的是人而不是流程,需要去动检查点而不是加压执行。

数据口径用返工工时占比等于返工工时除以总投入工时,成熟实施项目一般能控制在8%以内,超过15%说明前期需求澄清或验收标准定义已经失效,这时候优先修标准,而不是催着团队加班赶回来。

核心关键词

读者评论

杨
杨宁

四层验证模型方向没错,但客户预验收在真实项目里很难落地。客户对接人往往没时间做非正式验收,最后还是会拖到正式验收。除非合同里把预验收写成明确节点,否则流程容易空转。任务级确认清单也要控制长度,超过五条执行者基本不会认真填。

戴
戴浩然

漏斗图里每层流失比例太整齐,像模型估算而不是真实项目数据。我们团队实际的验收驳回更多来自客户需求变更,不是内部标准缺失。如果需求本身一直在变,再细的完成标准也只能减少返工,没法消除返工。

黎
黎婉清

用工具强制填写完成标准和自检结果,确实能提高填写率,但很容易变成走形式。工程师为了流转,会复制粘贴“已完成、已测试”,证据链还是空的。关键不是能不能卡住流转,而是交叉验证的人有没有独立判断和问责。

文章包含AI辅助创作:确认完成管理指南:实施团队如何做好任务验收,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405946
