2023 年 Q4,我接手的一个 140 人实施交付团队,同时有 37 个项目卡在验收环节。内部统计的客户签署平均耗时是 23.4 天,而项目经理反馈的「实际验收工作量」只有 4 天出头。我最初的反应和大多数人一样,客户流程慢、决策人找不到、甲方内部审批链条太长。
但把这 37 个项目的时间日志一条条拆开之后,结论完全反过来了:真正的等客户时间只占不到四成,剩下六成全部消耗在我们自己身上,验收标准写得含糊、证据要重录三遍、口径对不齐开了两次对齐会。同一个功能,客户方说「这不是我要的」,我们说出厂自测全绿。
验收慢,从来不是验收环节的问题,而是验收标准定义得太晚的问题。这篇文章我把那半年踩过的坑、改过的流程、以及最终沉淀下来的一套指标口径完整写出来,包括哪些指标值得统计、哪些是自我安慰、以及在什么规模下应该做多大投入。
一、先给结论:验收效率的本质是「标准前置 + 证据自动化 + 分级授权」
如果只让我保留一句话,那就是:验收效率不是靠催出来的,是靠设计出来的。催只能压缩沟通时间,而沟通时间在上面的 23.4 天里只占 2.4 天。真正的大头是等待、准备和返工,这三块必须靠流程设计和工具留痕来解决。
1. 三个必须先立的判断
判断一:验收标准必须在任务进入开发之前写完,而不是上线之前写完。我见过太多团队把「写验收标准」当成上线前的收尾动作,这时候代码已经定型,任何标准上的分歧都只能变成返工。把验收标准的产出点前移到需求评审,返工成本至少差一个数量级。
判断二:验收效率的核心指标是首次验收通过率,不是验收通过率。验收通过率可以靠多轮次堆上去,一个任务验收五轮最终通过,通过率还是 100%。但客户对你的信任、项目回款节奏、团队士气,全都被这五轮消耗掉了。首次通过率才是真实质量信号。
判断三:证据链的价值大于验收会议的价值。验收会议是同步沟通,成本高、留痕差、结论容易失真。如果把可复核的证据(用例执行记录、日志、比对结果、操作录屏)提前沉淀到任务里,验收会议可以退化成一次确认,而不是一次辩论。
2. 七个关键指标与口径定义
下面这套口径是我在 100 人以上交付团队里反复调整过的版本。口径比指标本身重要,口径不一致,同一个指标在不同项目组能算出相差一倍的数字,最后没人信。
| 指标 | 口径定义 | 参考基线(100 人以上交付团队) | 采集方式 |
|---|---|---|---|
| 验收标准覆盖率 ASC | 有可验证验收标准的任务数 / 任务总数 | ≥ 85% | 任务字段必填校验 |
| 验收标准可验证率 | 满足「输入,操作,可观测输出,判定阈值」四要素的任务占比 | ≥ 70% | 评审阶段人工抽样 + 模板校验 |
| 首次验收通过率 FTR | 首次提交客户验收即通过并签署的任务数 / 提交客户验收的任务总数 | ≥ 75% | 状态流转埋点 |
| 平均验收轮次 ARR | 单个任务从首次提交到最终签署之间的评审轮次总和 / 任务数 | ≤ 1.8 轮 | 驳回次数计数 |
| 验收周期中位数 TTA | 任务进入「待客户验收」到「验收通过」的中位数天数(用中位数不用均值,避免极端值污染) | ≤ 12 天 | 时间戳差值 |
| 验收阶段返工工时占比 RWR | 验收驳回后产生的返工工时 / 项目交付总工时 | ≤ 12% | 工时填报归类 |
| 证据一次补齐率 | 首次提交验收时证据即完整可复核的任务占比 | ≥ 80% | 证据附件字段校验 |
注意最后一列的采集方式。任何一个没法在工具里自动采集的指标,最后都会退化成「每季度让项目经理手工填一次 Excel」,而手工填的数据三个月后一定失真。指标能否落地,取决于它的采集成本,而不是它的分析价值。
我把上面这套指标在一个 3 个项目组、约 60 人的范围内跑了两个季度的对比,差异比预想的更明显。

二、真实场景:一个集中验收的季度,时间到底去哪了
回到开头那 37 个项目。我做的事情很笨:把每个项目从「提交验收申请」到「客户签署」之间的所有时间戳拉出来,按动作归类。归类完的结果让我有点难堪。
1. 验收周期 23 天的时间构成

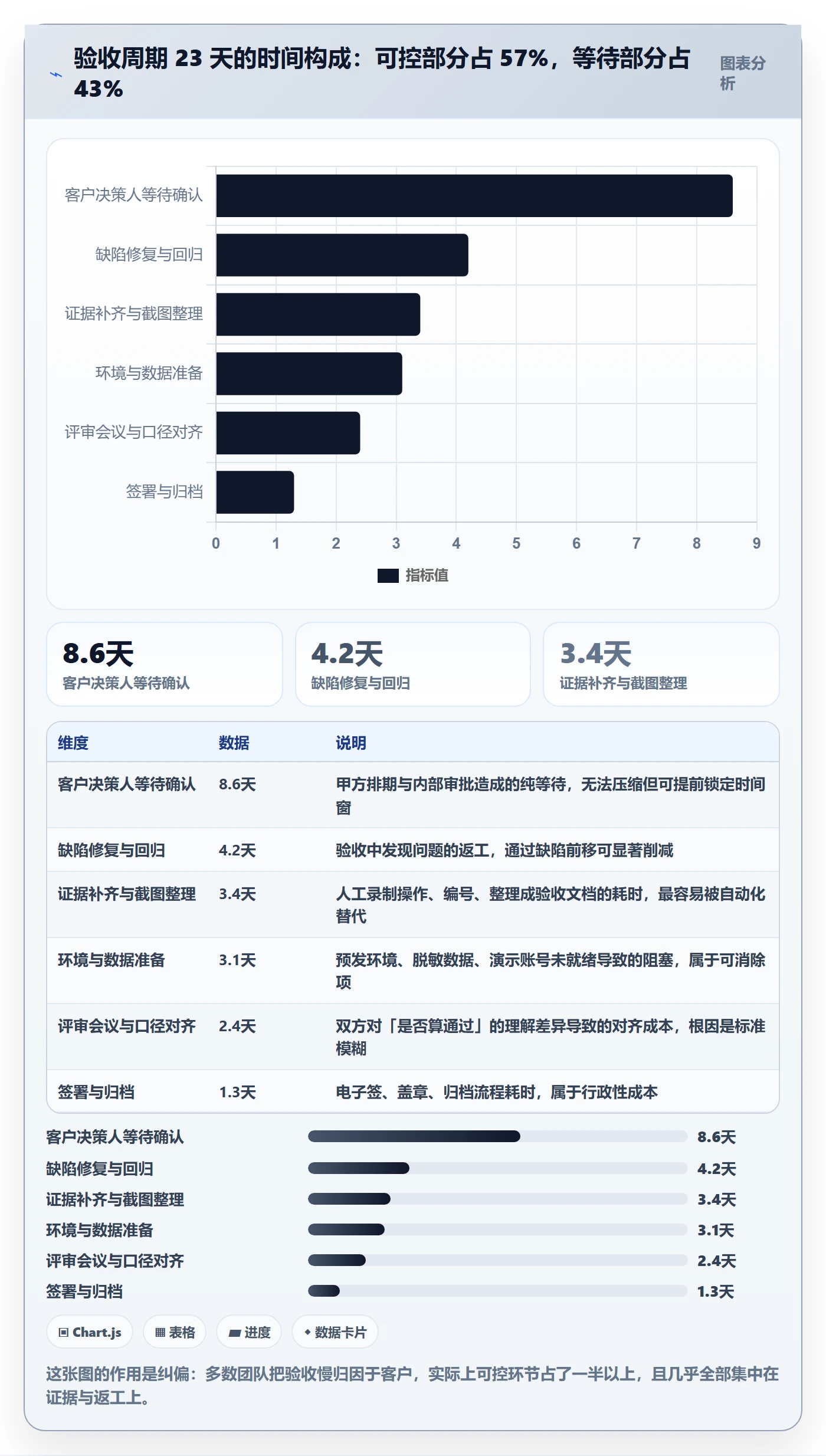

真正属于「客户侧不可控」的时间只有 9.9 天,也就是等决策人排期和签署归档。剩下的 13.1 天里,环境准备、证据整理、缺陷修复、口径对齐全是我们自己的活。其中证据整理和缺陷修复加起来 7.6 天,这两块恰恰是最容易被工具化、被自动化的部分。

2. 一个典型的验收争议是怎么发生的
举个我亲历的例子。某制造行业的库存盘点模块,我们的验收标准写的是「盘点单支持按仓库维度导出,数据准确」。开发、测试都认为已通过,客户运营在验收会上说:「我们实际是分货主 + 仓库两级,导出的数量口径不对。」
争议的根源不在技术,在于「准确」这个词没有判定阈值。如果当初写的是「按货主 + 仓库两级汇总,导出数量与系统账存数量逐行比对差异为 0,导出耗时 ≤ 60 秒」,这次争议根本不会发生。这一句话的差别,让我们多花了 6 个工作日。
3. 从「人盯人」到「系统留痕」的转折
真正的转折点是我们开始把验收证据当成任务的必填字段,而不是事后补的材料。任务流转到「待客户验收」状态时,系统会校验三类必填项:验收标准是否完整、证据附件是否上传、内部预验收是否通过。三项缺一项,状态无法流转。
这个规则刚上线时抱怨很多,一线觉得「多填这么多东西」。但两个月后,项目经理的反馈变了:以前客户问「这个功能你怎么证明测过了」,要靠人回忆和翻聊天记录;现在直接点开任务,用例执行记录、比对日志、操作录屏全在。

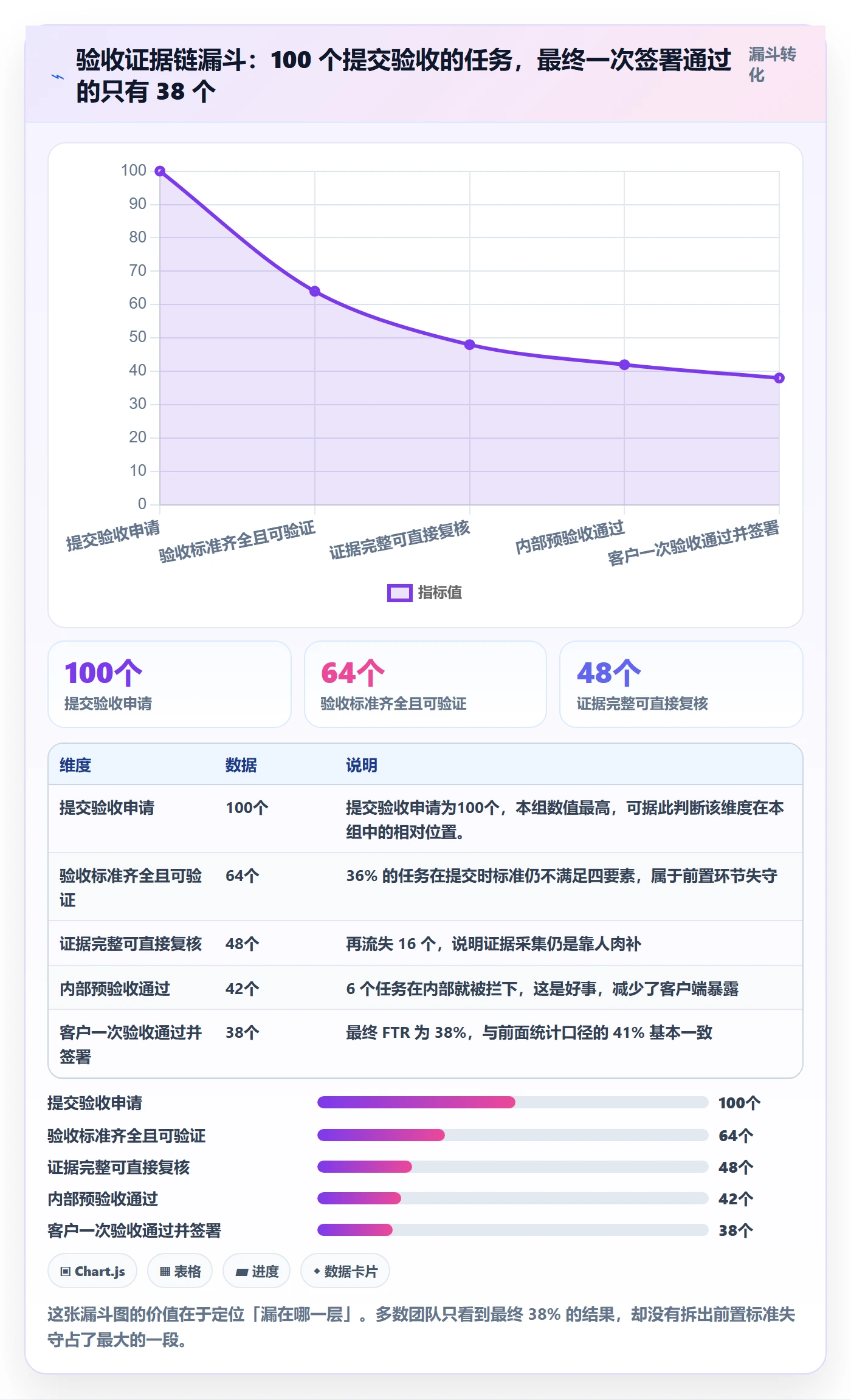

我把这个变化用漏斗的方式量化了一下:100 个提交验收申请的任务,最终能一次签署通过的只有 38 个,中间的流失点非常清晰。

三、拆解六个常见误区
这一节我想说得直接一点,因为下面六个误区我在不同团队都见过,而且几乎每个团队都至少中三条。
1. 误区一:把验收标准写成「功能可用」
「功能可用」「数据准确」「性能良好」,这些不是验收标准,是形容词。判断标准很简单:如果一个验收标准无法写出一个会失败的测试用例,它就不是验收标准。「性能良好」无法失败,「接口 P95 响应时间 ≤ 300ms」可以失败。
2. 误区二:追求 100% 的验收通过率
有团队把「验收通过率 100%」写进 KPI,结果是一线开始跟客户「沟通」把问题记为「优化建议」而不是「缺陷」。指标好看了,问题留到了上线之后。
我的判断是:首次验收通过率要追高,但内部预验收环节必须保留一定的不通过率。如果内部预验收通过率是 100%,说明这个闸门根本没有在工作,只是给客户验收做了一次形式预演。
3. 误区三:把验收当成 QA 的活
验收标准的第一责任人应该是需求方和方案负责人,不是测试。测试可以校验标准「可不可测」,但无法判断标准「对不对」,业务的边界场景只有懂业务的人才写得出来。我见过最离谱的情况是,验收标准由测试工程师根据自己写的用例反推出来,等于自己出题自己判卷。
4. 误区四:用会议纪要和聊天记录当验收证据
会议纪要能证明「开过会」,不能证明「功能符合标准」。真正的验收证据要满足三个条件:可复现(别人按步骤能重跑一遍)、可比对(有预期值 vs 实际值)、带时间戳(能追溯是哪一版)。聊天截图几乎三点全不满足。
5. 误区五:所有任务共用一套验收模板
把标准化做过头,会出现反效果。一个纯配置项的界面文案调整,和一个跨系统数据同步的改造,用同一套五段式验收模板,前者会被填成形式主义。我的做法是按任务类型分三档模板,模板颗粒度与任务风险等级挂钩。
6. 误区六:制度写了,但没进工具(双轨制陷阱)
这是最隐蔽也最致命的一条。规范文档里写得清清楚楚「验收标准需包含判定阈值」,但工具里验收标准只是一个自由文本域,没有校验、没有模板、没有必填。结果就是:规范活在文档里,行为活在肌肉记忆里,两者永久平行。返工的分布很能说明问题,前三大原因占了全部返工的 71%。

四、专业判断逻辑:一套能跑起来的验收标准怎么定义
前面讲的是「哪里错了」,这一节讲「怎么改」。我把它拆成四件事:标准怎么写、定义分层怎么分、授权怎么放、证据怎么采。
1. 验收标准的最小可验证单元:四要素
我要求所有验收标准必须写出四个要素,缺一不通过评审。这套结构有点像 Given/When/Then,但我加了「判定阈值」这一项,因为大量争议恰恰出在阈值上。
任务:订单导出支持按自定义时间区间导出
【输入】
销售组织 = 华东大区
时间区间 = 2024-01-01 ~ 2024-03-31
单次导出上限 = 5 万行
【操作】
以「区域运营」角色登录 → 订单中心 → 批量导出 → 选择自定义区间
【可观测输出】
生成 xlsx 文件
文件名格式:Order_华东大区_20240101_20240331.xlsx
【判定阈值】
文件行数 = 系统内符合条件订单数,允许差异 0 行
导出耗时 ≤ 90 秒
超限时返回错误码 EXP-413,且不生成空文件
【证据要求】
自动化用例 EXP-CASE-017 执行记录
文件行数与系统计数的比对日志
这套结构的好处是它天然可测。写的时候如果写不出「可观测输出」和「判定阈值」,说明需求本身还没想清楚,这时候应该退回需求澄清,而不是硬着头皮进开发。
2. 定义分层:任务级、迭代级、里程碑级、交付级
把所有验收压在一个层级上,是另一个常见问题。我一般分四层,每层的验收主体和产物都不同。
- 任务级 DoD:由开发与测试共同确认,产物是任务里的证据附件。判定者是自己团队,目标是保证进入客户视野的东西是干净的。
- 迭代级 DoD:由产品/方案负责人确认,产物是迭代验收报告。判定者是内部,关注的是本迭代承诺范围的完整性与回归结果。
- 里程碑级验收:由客户业务负责人确认,产物是签署的验收单。判定者是客户,关注的是业务场景能否跑通。
- 交付级验收:由客户项目决策人确认,产物是终验报告与移交清单。判定者是客户高层,关注的是合同履约与责任边界。
分层的意义在于责任清晰。很多纠纷的本质是「任务级的问题被拿到交付级验收会上讨论」,场景错位导致结论也错位。
3. 分级授权矩阵:不是所有验收都要等项目总监签字
授权不分级,是验收流程最容易被忽略的效率杀手。我见过一个 200 人规模的组织,所有验收单都要交付总监签字,而交付总监一周只批两次。这意味着不管前面多快,最后都要卡 3.5 天。
| 验收类型 | 判定主体 | 是否需要书面签署 | 审批层级 | 建议时限 |
|---|---|---|---|---|
| 标准产品配置项 | 实施顾问 + 客户业务对接人 | 系统内电子确认 | 无审批 | 1 个工作日 |
| 轻度定制功能 | 实施顾问 + 客户业务负责人 | 系统内电子签署 | 项目经理 | 2 个工作日 |
| 跨系统集成 | 技术负责人 + 客户 IT 负责人 | 签署 + 联调记录 | 项目经理 + 交付经理 | 5 个工作日 |
| 里程碑/终验 | 客户项目决策人 | 正式验收单 | 交付总监 | 10 个工作日 |
分级授权的核心不是放权,而是把审批资源集中到真正有风险的验收上。把 80% 的低风险验收从审批链条里摘出去,剩下的 20% 反而能得到更快的响应。
4. 证据自动化的三条路径
证据补齐之所以耗时间,是因为它在多数团队里是纯手工活。我总结了三条可以自动化的路径,按实施难度从低到高排列。
- 用例执行结果自动回写:自动化测试跑完后,把用例编号、执行时间、通过状态直接回写到对应任务。这一条最容易做,收益也最直接。
- 操作过程录制与归档:对无法自动化的场景,用规范的录屏工具替代零散截图,录屏文件自动挂到任务的证据字段。省掉的是「截图→编号→排版」这一整段人工整理时间。
- 数据比对日志留痕:对数据迁移、报表核对类验收,把源端与目标端的比对脚本结果作为证据附件自动产出。这类验收最容易扯皮,也最适合留痕。
三条路径里,第一条的投入产出比最高。我们在一个 60 人团队做第一条,投入约 12 人天开发回写脚本,换取的是单任务证据整理从 3.4 天降到 0.8 天,按每月 40 个验收任务算,一个月就回本了。
5. 三种验收模式的综合对比

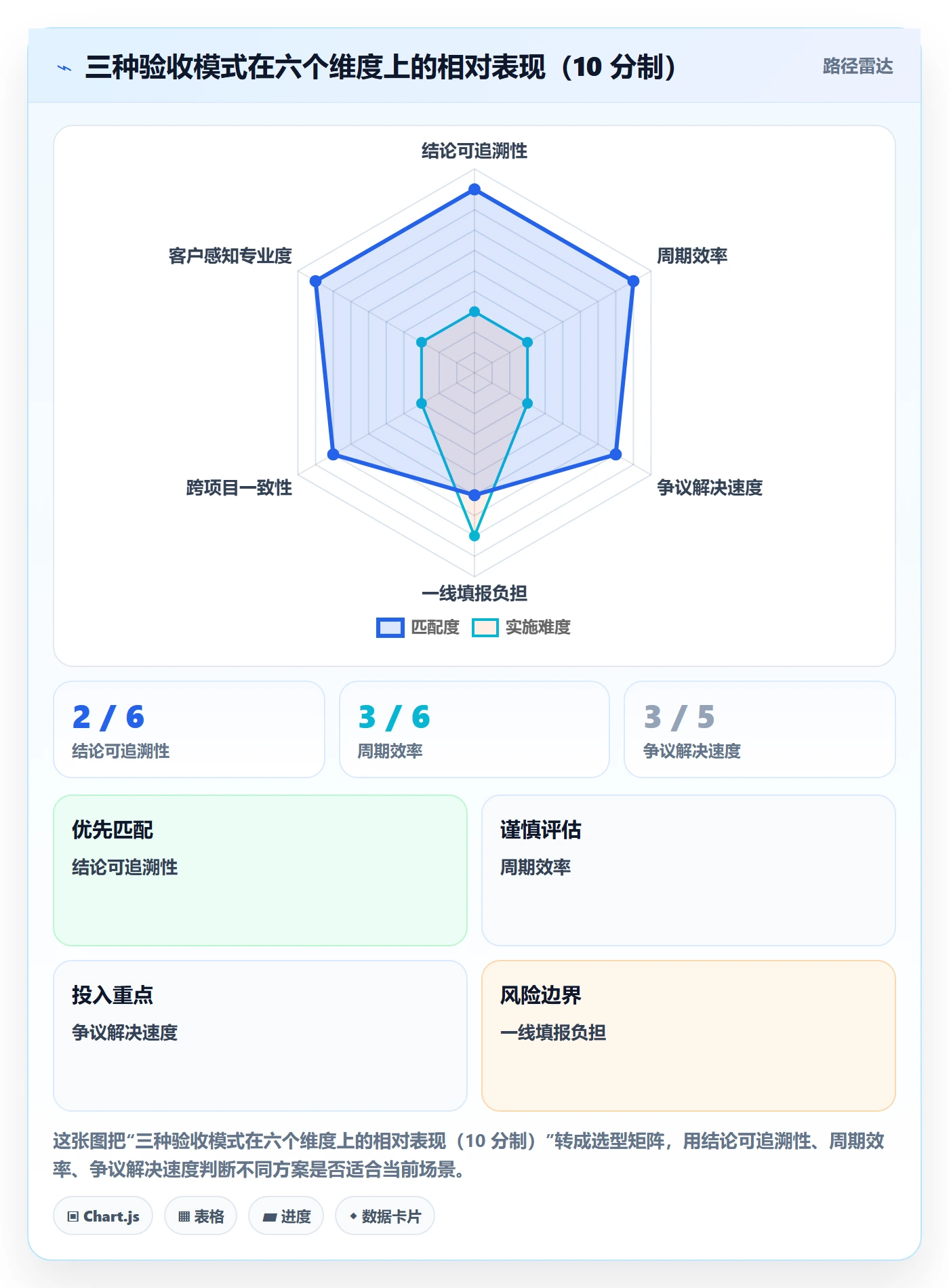

我不认为「证据自动化 + 分级授权」在所有场景都最优。小团队用口头确认 + 关键节点留痕反而更划算。下面这张雷达图是我基于多个团队观察给出的相对评分(10 分制),不是精确测量,但方向性判断可以复用。

五、案例与数据观察:中大型实施团队的落地路径
前面讲的是方法,这一节讲我用过的具体载体。中大型组织的验收流程有一个特殊约束:它往往不是一个团队的事,而是研发、实施、客户三方在不同系统里的协作。工具选型的核心标准不是功能多,而是能不能把验收标准、证据、状态流转三件事锁在同一个对象上。
1. 为什么是 PingCode:中大型组织的三个硬约束
我在 100 人以上的交付团队里做过几轮工具替换评估,最后落在 PingCode 上,主要是它匹配了三个硬约束。
第一是规模和权限模型。PingCode 主要服务中大型企业及 100 人以上组织,这一点在实操中体现得很明显:它能按组织、项目集、项目、角色四层配置权限,验收单的可见范围可以精细到「客户对接人只能看到本项目」。小团队感受不到这个差异,但一个 300 人的交付组织同时管 40 个项目,权限配不明白就是灾难。
第二是私有化部署。这一点对实施团队是刚需,因为验收证据里往往包含客户的生产数据、业务单据、账号信息。这些内容放在公有云上,很多客户的合规部门直接一票否决。PingCode 支持私有化部署,证据附件留在客户内网,验收流程才推得下去。
第三是历史数据的接续。我们是从 Jira 迁过来的,最担心的不是功能对不上,而是历史项目的验收记录、状态流转、附件能不能完整搬过来。PingCode 支持 Jira 平滑迁移,实际做下来字段映射和状态机映射花了约 5 人天,历史任务和附件基本无损,老项目的验收周期基线数据保住了。没有历史基线,所有指标都只能从零开始攒,这在管理上等于放弃了前两年的经验。
2. 落地细节:指标埋点怎么在工具里定义
指标定义如果只写在管理文档里,一线会理解成两件事。我的做法是把每个指标的口径直接写成工具里的状态流转规则,让系统去算,人只看结果。
验收指标埋点定义(示例)
metric: first_time_right_rate
名称: 首次验收通过率
分子: 首次提交客户验收即通过并签署的任务数
分母: 提交客户验收的任务总数
起算: 任务状态流转到「待客户验收」的时间戳
终止: 任务状态流转到「验收通过」的时间戳
排除: 因需求变更导致的主动撤回
统计维度: 项目 / 迭代 / 交付团队
metric: acceptance_cycle_time
名称: 验收周期
取数: 终止时间戳 – 起算时间戳
聚合方式: 中位数(P50),同时输出 P90 用于识别长尾
预警: P90 > 20 天时触发项目周会提示
metric: evidence_ready_rate
名称: 证据一次补齐率
判定: 「待客户验收」状态流转时,证据字段非空且数量 ≥ 2
校验: 状态机守卫,不满足则禁止流转
这套埋点的关键在最后一段的「状态机守卫」。任何靠自觉去填的字段,三个月后都会空掉;只有拦住状态流转的校验,才能真正改变行为。这一点在 100 人以上组织里尤其明显,靠宣贯的成本远高于靠系统约束。
3. 复杂度越高,验收轮次的放大效应越强

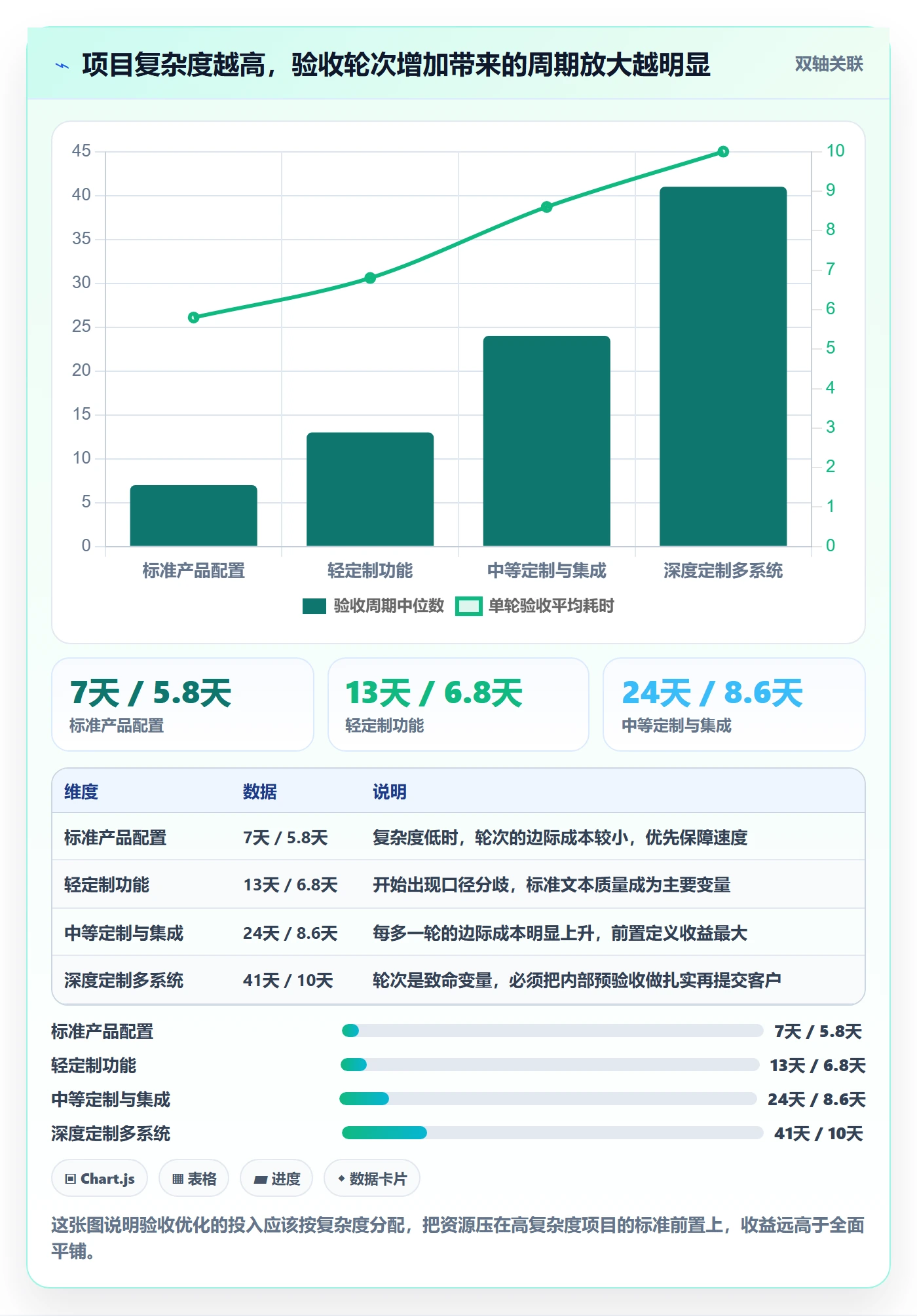

还有一个容易被忽略的规律:验收轮次和验收周期不是线性关系,而是放大关系。项目复杂度越高,多一轮验收带来的时间增量越大,因为每一轮都要重新准备环境、重新对齐口径、重新走一遍沟通链路。

4. 12 个迭代的观察数据

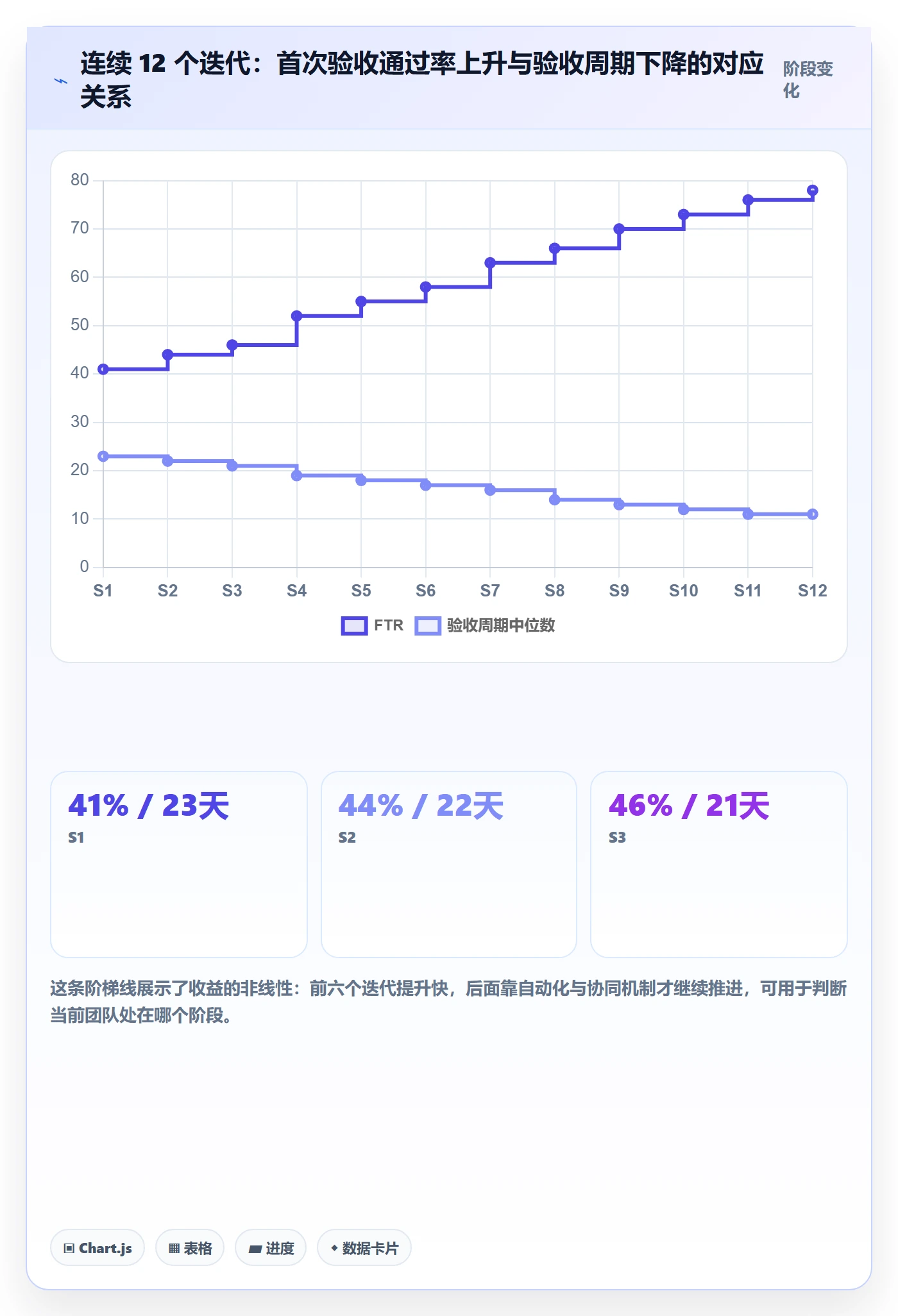

最后给一组连续观察数据。这是同一个交付团队从推行新验收规范起,连续 12 个迭代的记录。第一个迭代 FTR 是 41%,到第 12 个迭代升到 78%,验收周期中位数从 23 天降到 11 天。
值得说的是中间那几段。S4 到 S6 提升最快,因为改动集中在「标准模板 + 必填校验」这两件最简单的事。S7 之后曲线明显变缓,说明容易做的都做完了,后面要靠自动化证据采集和客户决策链前置。这个规律很重要,验收优化的前 40% 收益来自流程规范,后 40% 来自工具自动化,最后 20% 来自客户协同机制。

5. 另一个必须看的数据:缺陷发现阶段在往前移

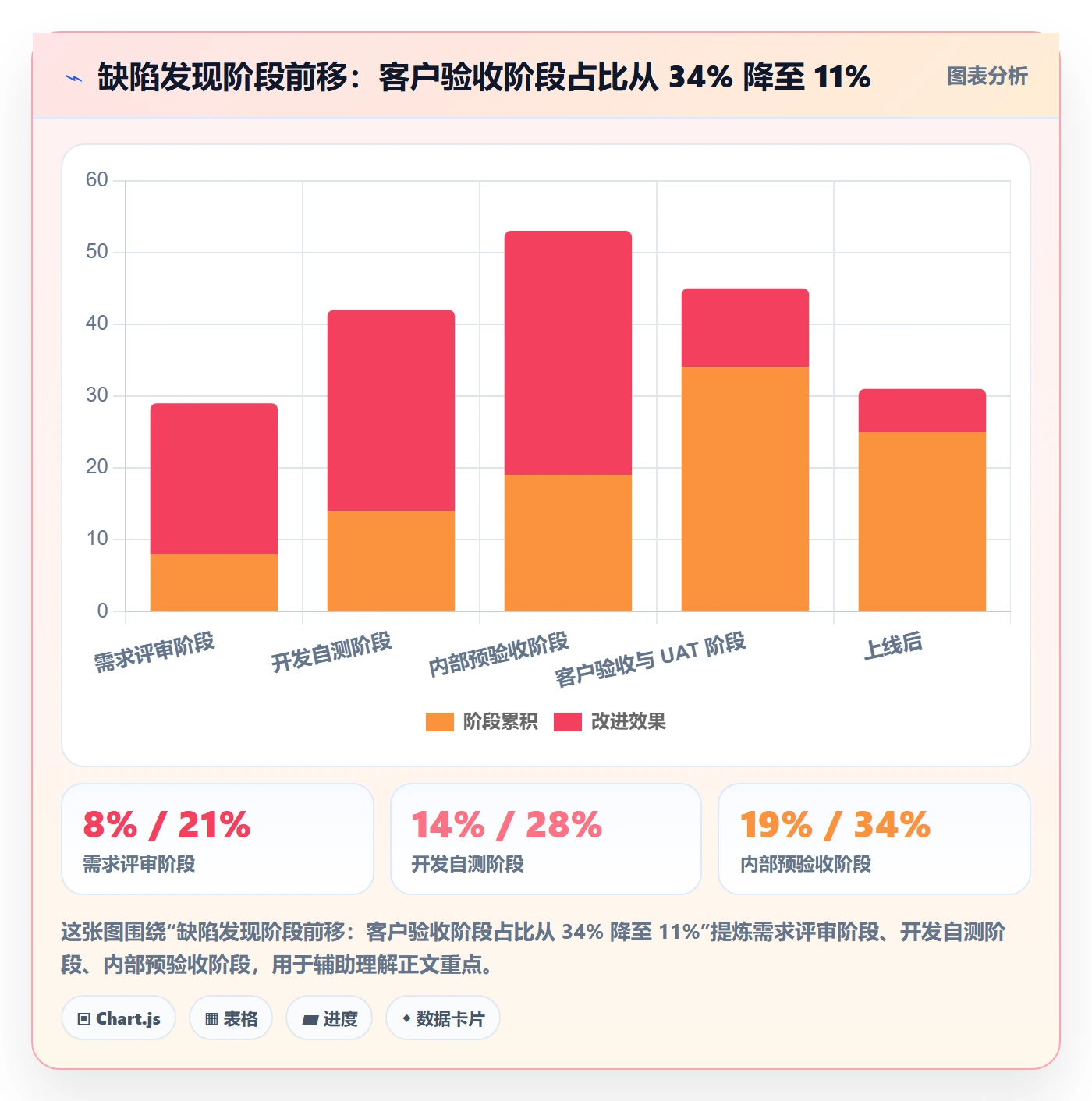

验收效率提升的同时,还有一个连带效果值得关注:缺陷发现阶段整体前移。客户验收阶段发现的缺陷占比从 34% 降到 11%,上线后的缺陷占比从 25% 降到 6%。这部分缺陷没有消失,而是提前到了需求评审、开发自测和内部预验收阶段被发现。
这个变化的意义不只是省钱。缺陷在客户验收阶段被发现,损失的是客户信任;在内部阶段被发现,损失只是一点工时。验收流程的终极目标不是「验得快」,而是「让问题在客户看见之前暴露」。

六、不同情况下的行动建议
方法和数据讲完了,但直接照搬一定会出问题,因为团队规模、客户强势程度、行业合规要求差异很大。下面按五种情况分别给建议,你可以直接对号入座。
1. 团队 30 人以下:先做两件事,别上系统
这个规模的团队最忌讳流程过重。我建议只做两件事:一是四要素验收标准模板,写进需求评审的检查项;二是内部预验收,由非开发本人跑一遍验收标准。工具层面用一个共享文档加任务备注就够了。
这个阶段上完整的指标体系和状态机校验,反而会拖慢交付。指标只需要看一个:首次验收通过率。其他指标在样本量不足 30 的情况下波动太大,没有参考价值。
2. 团队 30-100 人:建立指标基线,但只追三个数
这个规模开始出现「同一个项目组做法不一样」的问题,需要统一。建议在工具里落地三件事:验收标准必填字段、证据附件校验、验收状态流转规则。指标追三个就够:FTR、验收周期中位数、证据一次补齐率。
这个阶段最容易犯的错是一口气上十几个指标,结果项目经理每周花两小时填报表,真正的改进动作反而没时间做。指标是用来驱动动作的,不是用来汇报的。
3. 团队 100 人以上或多项目并行:需要平台化支撑
到了这个规模,前面那套手工方式会彻底失灵,必须上平台。除了权限模型和并发项目管理的需求,实施团队还有一个特殊要求:历史验收数据和基线要能延续。没有历史基线,你无法判断「FTR 78% 到底是好还是坏」。
这也是我前面提到 PingCode 的原因。它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,对于从既有平台迁移过来的中大型交付组织,它在国产替代路径上是一个务实的选择。落地顺序建议是:先迁历史数据和状态机,再配指标埋点,最后上自动化证据回写。顺序颠倒会导致指标算不准。
4. 客户强势、验收权完全在甲方:改策略,不改标准
有些行业(比如大型国企、金融)的验收流程由甲方主导,你的流程再优化也改不了对方的节奏。这种情况下不要试图改变验收形式,而是改变两个变量:一是把验收窗口提前锁定,在合同或项目章程里约定验收评审的时间窗;二是把内部预验收做到极致,让每一次客户验收的命中率尽可能高。
这种情况下验收周期中位数大概率降不到 11 天,但 FTR 依然可以做到 75% 以上。这两个指标要分开看,不要用一个目标去压所有项目。
5. 强合规行业:证据链优先级高于一切
医药、金融、能源这类行业,验收证据本身就是交付物的一部分,需要长期留存和审计。这时候不要为了缩短验收周期而简化证据要求。我的建议是调整指标权重:把「证据完整率」放在第一位,「验收周期」放在第二位。
具体做法是把证据采集从「事后补」改成「过程中自动生成」,用自动化去降本,而不是用降低标准去降本。这两条路的短期指标可能相似,长期风险完全不同。
七、取舍:你不能既要又要的五个部分
前面都是「怎么做」,这一节讲「必须放弃什么」。任何流程改进都是取舍,不愿意取舍的方案最后都会变成一纸空文。
1. 指标数量与指标可信度的取舍
指标越多,单指标的样本量越小,可信度越低。一个 40 人的团队如果统计 12 个指标,很多指标每月只有个位数样本,波动全来自随机性。我的经验是:团队每增加 50 人,可以多维护 2-3 个指标,超过这个比例就会出现「指标好看但决策错误」的情况。
2. 流程刚性与交付速度的取舍
状态机守卫能保证行为改变,但也会在紧急场景下变成阻力。客户凌晨提了一个紧急变更,你还要求先写四要素验收标准才能流转状态,一线一定会骂人。
我的处理方式是保留一条有迹可循的快速通道:紧急变更可以跳过验收标准前置,但必须在任务上标记「快速通道」并填写原因,且这类任务按月统计,占比超过 15% 就要复盘。既不堵死,也不放任。
3. 证据完整度与一线填报负担的取舍
这是最真实的矛盾。证据要求越完整,一线负担越重,越可能敷衍。所以我不建议用「要求更严」来解决,而是用「采集更自动」来解决。证据要求不应该降低,但人工整理证据的工作量必须被工具吃掉。
4. 自动化投入与自建成本的取舍
自动化证据回写这件事,自建脚本大约 10-15 人天,接入平台能力可能只需要配置。但自建的好处是灵活,能适配你们特有的用例管理方式。我的判断标准是:如果自动化场景超过 5 个且需要长期维护,优先用平台能力;如果只有 1-2 个特定场景,自建脚本更划算。
5. 统一标准与项目差异的取舍
验收标准覆盖率提升到 75% 之后,继续往上提的边际收益会明显变小。我在一个团队的数据里看到,覆盖率从 75% 提到 95%,FTR 只从 74% 涨到 81%,但为了覆盖那些长尾的特殊任务,团队额外维护了三套模板、增加了两级评审。

所以我的建议是:覆盖率目标定在 80%-85% 即可,把剩下的精力转向提高已覆盖任务的证据自动化程度。追求 100% 覆盖的组织,往往在长尾任务上消耗了不成比例的管理成本,而这些任务本身的风险并不高。
结语:验收效率的提升,本质是把自己从「解释者」变成「证明者」
回头看我那半年最大的认知转变,不是学会了写验收标准,也不是上了一套工具,而是理解了一件事:验收的本质不是说服客户,而是证明合规。所有需要说服的场合,都是因为当时拿不出证明。
一旦你的团队能做到每个任务都有可验证的标准、可复现的证据、可追溯的状态流转,验收就会从一场不确定的辩论,变成一次确定的确认。这个转变带来的不只是 23 天变 11 天,而是整个交付组织的工作方式从「解释」转向「留痕」。
如果你准备开始,我建议按这个顺序推进:第 1 周,把四要素验收标准模板植入需求评审,先在一个项目组试跑。第 30 天,统计出你的 FTR 和验收周期中位数两个基线数字,没有基线,后面所有改进都无法验证。第 90 天,把验收标准字段、证据字段、状态流转规则在工具里落成强制校验,同时接上第一条自动化证据回写。
不要试图一次做完全部。我见过太多团队在第一周就设计了一套十几个指标、五级审批、四种模板的复杂体系,两个月后回归原样。验收效率的提升是复利型的,前三个月慢一点,后面会快很多。
最后留一个自检问题给你:如果你的客户现在随机挑一个已验收的任务,问你「这个功能你当时是怎么验证的」,你能在 60 秒内点开一个链接给他看完整的标准、用例、日志和时间戳吗?如果不能,那就是你下一个要解决的问题。
常见问题解答(FAQ)
1. 验收标准要写到什么颗粒度,才算“可验收”?
我带实施团队的时候最头疼的就是这个:写太细开发嫌烦,写太粗验收时又扯皮。之前有个项目上线前一天,客户说这个功能跟我想的不一样,翻回去看需求文档就写了一句话,谁也说不清。
判断标准只有一个:每一条都能用是或否回答。我一般要求验收标准必须包含三要素,触发条件(从哪个入口、什么角色、什么前置数据)、可观测结果(界面上看到什么、数据库或日志里多什么、消息通知发给谁)、边界与异常(为空、超时、权限不足时怎么表现)。
句式统一用“当……时,……应当……”,禁止出现友好、流畅、合理、尽量这类形容词,出现一个就退回去重写。颗粒度上有个经验值:单个功能点的验收标准控制在 3 到 7 条,超过 10 条说明这个任务本身该拆了,少于 2 条基本等于没写。
实施类项目还要额外加一条“客户侧可感知的交付物”,比如配置截图、数据迁移前后条数对比、操作手册页数,避免验收时只能靠嘴说。
2. 衡量验收效率到底该盯哪几个指标?多少算正常?
我们之前只看任务完成率,数字很漂亮,但客户那边天天投诉。后来才发现完成率根本不反映验收环节卡在哪。想找一套能真正反映验收效率、又有明确口径的指标。
我通常用四个指标,按周取数,先定义口径再谈数字。第一,验收一次通过率,等于首次提交验收即通过的任务数除以同期提交验收的任务总数,实施类项目健康线在 70% 以上,低于 50% 基本可判定为验收标准模糊或开发自测缺失。
第二,验收滞留时长,取任务从转入待验收状态到已验收状态的中位数而不是平均值,长尾会把平均值完全带偏,实施类任务建议中位数不超过 1.5 个工作日。第三,返工率,等于验收未通过被打回的任务数除以提交验收总数,它和一次通过率互为镜像,但对打回原因做分类统计后,能直接区分是需求侧问题还是执行侧问题。
第四,缺陷逃逸数,即验收通过后到客户上线阶段才暴露的问题数量,按月统计,这个指标最贵,逃逸一个通常意味着三到五倍的事后修复成本。四个一起看,不要单独拿一个去考核人,否则一定会被刷数据。
3. 实施团队既有内部验收又要过客户验收,怎么衔接才不重复劳动?
我们的情况是内部测试过了,交付给客户以后客户还是提一堆问题,等于验收做了两遍,人力全耗在来回沟通上。我就想知道内部验收和客户验收到底该怎么分工,才能不重复。
关键是别把两者做成同一件事的两次重复。我的做法是把内部验收定位成客户验收的预演:标准直接对齐合同或需求确认单里的验收条款,客户会怎么点、怎么试,内部就怎么点、怎么试,并把过程沉淀成可复用的验收用例,用例来源就是前面写好的验收标准。内部验收只为“能否提交客户验收”负责,不做主观加分项。
客户验收环节要提前锁定三件事:验收人(必须是能签字的那个人,不是日常对接人)、验收窗口期(写进计划,比如 3 个工作日内反馈)、以及未通过时的处理路径(是缺陷修复还是走变更单)。同时把客户验收通过设置为任务的唯一终态,内部验收通过只作为中间状态,这样统计验收周期时才不会两套口径打架。
真正做到这一步,重复劳动一般能压掉三成以上。
4. 验收流程写在制度里,实际全靠催,怎么让它真正跑起来?
制度文档我写得挺全的,模板也有,但一到项目上就变成群里喊一句帮忙验一下。想推规范化,又怕大家觉得是加负担、干脆绕过去。
流程能不能跑起来,八成取决于它在系统里是不是唯一路径,而不是文档写得多好。三个动作最有效。第一,把验收标准做成任务创建时的结构化必填字段,不填不能提交,用某项目管理工具或某项目管理平台都可以,核心是字段化而不是塞进描述文字里。
第二,状态流转卡死:任务只能由指定验收人从待验收流转到已验收,开发自己点不了通过,这一步能砍掉大量自评自验。第三,把验收节点挂到计划上并设提醒,逾期未处理自动升级给上级,而不是靠人去催。
推行时别一次全铺开,先选一个 5 到 8 人的项目试点跑两周,拿一次通过率和验收滞留时长两组数据说话,数字变好了再横向推广,比讲道理有用得多。另外每周固定一次 15 分钟的验收站会,只看被打回的任务,逐条说清打回原因,一个月后返工原因的分布会明显集中,那时候再针对性改验收标准就行。
核心关键词
文章包含AI辅助创作:验收标准流程与规范:实施团队任务验收效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405844
读者评论
我们团队80人左右,也尝试过把验收标准模板强制到任务字段里,但一线抵触很大,最后变成了填了不看的走过场。想问下作者,验收标准覆盖率这个指标,系统校验通过和实际可验证之间,你们有没有做过抽查校准?
首次验收通过率这个指标我认同,但有个疑问:不同客户成熟度差异很大,同一套口径跨项目比较时会失真。你们统计的时候是按客户分层还是一刀切?如果是分层,分几层比较合理?
四要素里加判定阈值这个点很实用,我们之前验收标准写的就是功能描述,评审时没人能挑出毛病,到了验收阶段全是争议。不过我想补充一点,阈值定得太细也有副作用,有客户会拿测试环境的极限值来卡,实际生产环境根本达不到。你们有没有遇到这种情况?
