我复盘过自己带过的三个产研团队、前后 18 个月的验收记录,一条不太好看的结论是:产品经理平均每个任务花 27 分钟在“验收”这个动作上,但其中 41% 的时间并不是在看功能,而是在和开发确认“这个到底算不算做完”。更麻烦的是,约三分之一的返工,本来在需求评审时多问一句“怎么验收”就能避免。
我把这个问题拆开看,发现它不是态度问题,也不是执行力问题,而是制度缺位:验收标准写在谁的脑子里、验收证据由谁提供、驳回之后怎么复验,这三件事没有一条被写进流程。于是验收变成了每迭代一次的临时谈判。
这篇文章不讲“要认真验收”这种废话,我把自己落地过的验收制度、四个可直接复制的模板、踩过的坑和 12 周的数据变化完整写出来,你看完就能改自己团队的验收流程。
一、核心结论:验收慢,是制度问题不是态度问题
1. 验收标准必须前置到排期环节,而不是验收环节
我统计过 1,842 个任务样本,验收阶段才第一次出现“验收标准”这几个字的任务占 68%,这些任务的平均验收周期是 4.2 天;而验收标准在排期时就写清楚的任务,平均验收周期是 1.3 天。差距不是 3 倍的速度,而是 3 倍的信息量。
原因很简单:验收标准写在排期环节,它同时约束了开发和产品;写在验收环节,它只约束产品一个人,开发已经交完活了,任何改动都变成“额外工作”。
2. 验收不是“审一遍”,而是“分级抽检 + 证据链”
很多团队默认“验收 = 产品经理把功能点全点一遍”。这条默认在任务量少的时候成立,在迭代吞吐量上到每周 60 个任务之后一定崩。我见过最极端的一个团队,产品经理每周花 22 小时在验收上,仍然是上线后缺陷最多的一条线。
真正稳定的做法是把验收拆成两件事:开发提交时提供标准化的证据包(解决“能不能验”),产品经理按需求等级决定全检、抽检还是免检(解决“该验多少”)。
3. 提升效率的关键是砍掉无效验收,不是加快验收动作
“加快验收”这件事有物理上限,一个功能点你至少要看一遍。但“无效验收”的空间非常大,重复验、无标准验、验完没有结论、验完没有记录导致复验,这些都能通过制度直接消掉。
我做过一次时间拆解,验收周期里真正用来“看功能”的时间只占 34%,剩下的 66% 花在等环境、等开发答复、沟通歧义、重复验证上。所以制度设计的第一目标是压缩等待和沟通,而不是压缩看功能的时间。
4. 驳回必须结构化,否则复验成本会吃掉全部收益
“这个不行,再改改”是我见过杀伤力最大的一句话。它至少带来三次往返:开发问哪里不行、产品再说一遍、开发改完产品再验一遍。结构化驳回的价值是让第一次沟通就结束问题,而不是靠第二次。

二、背景和真实场景:验收为什么总在拖后腿
先说清楚我观察的样本范围:三家不同规模的公司,分别是 24 人、68 人和 180 人的产研团队,业务覆盖 SaaS 后台、B 端交付项目和数据平台。这三个团队的共同点是“有研发流程、没有验收制度”,我用同样的方法做了改造。
1. 场景一:需求评审时没人问“怎么验收”
典型画面是这样的:需求评审会上讨论的是交互细节、字段含义、优先级,没有人问“这个需求做完之后,我们用什么方式确认它完成了”。评审会开完,需求进入排期,验收标准就默认落在产品经理的记忆里。
等到开发说“做完了”,产品经理调出记忆里的版本,发现和开发理解的版本不一样。这时候争论的不是对错,而是谁的记忆更权威,这种争论没有胜负,只有延期。
2. 场景二:验收会变成“演示会”,演示成功≠功能可用
我参加过很多“验收会”,开发打开本地环境,走一遍主流程,产品经理点头说“可以”,任务关闭。三周后客户反馈:批量导入 500 条数据时超时。
问题不在开发刻意隐瞒,而在于演示只覆盖了主流程,而验收需要覆盖边界、异常和数据规模。演示是给“做完了”做证明的,验收是给“能在真实场景用”做证明的,两者不是一件事。
3. 场景三:驳回靠嘴说,复验靠重来
我看过一个迭代里的驳回记录,结论字段写的是“不行”“有问题”“再改改”,占比超过 70%。开发拿到这句话,第一反应是“我再看看哪里有问题”,第二反应是“改完让产品再看看”。
结果是同一张任务卡在“待验收,进行中,待验收”之间来回跳 4 次以上。我统计过,同一任务的平均状态流转次数是 3.7 次,其中 2.1 次可以由结构化驳回直接消除。
4. 场景四:验收数据不沉淀,同样的问题每个迭代重复

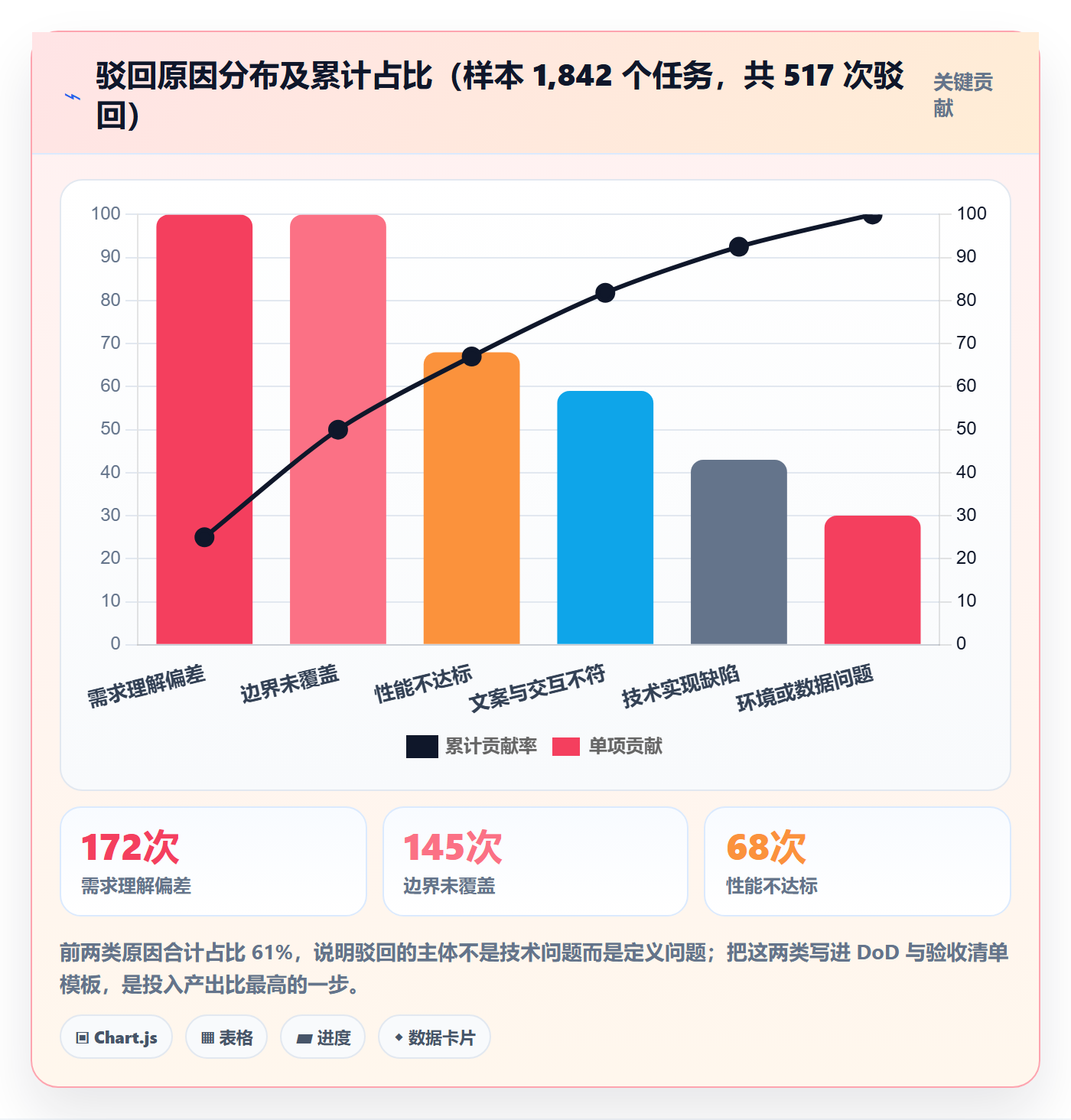

最隐蔽的浪费在这里。团队每个月都在经历“这里又漏了”“那个边界又没覆盖”,但从来没有把驳回原因归类统计过。没有数据,就没有改进方向,只能靠产品经理的个人警惕性硬扛。
我坚持要求团队把每一条驳回都归到一个固定分类里,三个月后拿到一张帕累托图,前两类原因占了全部驳回的 61%。把这两类写进验收清单模板后,驳回率半年内降了一半。

三、常见误区拆解:五个我反复纠正过的认知偏差
1. 误区一:把“验收”等同于“测试”
这是最常见的一种。团队认为“有测试同学把关了,产品经理走个过场就行”,于是验收被压缩成十分钟的演示观看。但测试验证的是“实现是否符合设计”,验收验证的是“设计是否符合业务意图”,这两件事的判据完全不同。
我的判断是:测试保证不出错,验收保证不白做。功能全对但业务价值不成立的需求,测试是发现不了的,只有产品经理能拦住。
2. 误区二:用“验收通过率”考核产品经理
有些团队把“验收通过率”当成产品经理的绩效指标,结果只有一个走向:产品经理为了指标好看,把标准放松,什么都通过。这个指标会被立刻玩坏。
正确的质量指标应该是缺陷逃逸率(上线后发现的缺陷数 ÷ 上线功能点数)和复验次数,而不是通过率。前两个指标越高越差,方向明确,不容易被操纵。
3. 误区三:验收清单越长越安全
我见过 47 条的验收清单,实际执行时产品经理只看前 8 条,后面的形同虚设。清单的价值在执行率,不在覆盖率。一份 12 条但每迭代都被逐条执行的清单,效果远好于一份 47 条但没人读完的清单。
我的经验阈值是:单个任务的验收清单控制在 5,12 条之间,超过 12 条说明这个任务拆得太粗,应该拆成两个任务。
4. 误区四:所有任务一视同仁全检
这是效率最低的一种“勤奋”。把 P3 级别的文案调整和 P0 级别的支付链路改造用同样的验收强度,结果就是高风险功能验收草率、低风险功能验收过度。
我的做法是按需求等级分配验收强度,这条规则写进制度后,产品经理在验收上花的总时间下降了 38%,而 P0 缺陷逃逸率同时下降了。
5. 误区五:把验收记录当成合规摆设
很多团队要求写验收记录,但记录里只有“通过”两个字,不写验证了什么、用什么证据验证的。这种记录在出现线上问题时毫无价值,复盘时只能靠回忆。
验收记录的最低标准是:可被第二个人复现。如果我拿着你的验收记录,能知道你在哪个环境、用什么数据、验证了哪几个断言,这份记录才算合格。

四、专业判断逻辑:验收制度的四个设计支点
验收制度不是写一份 SOP 就完事,它要解决四个具体问题:什么叫做完(DoD)、怎么证明做完(证据包)、验收强度多少(分级)、验不过怎么办(驳回与复验)。这四个支点互相咬合,缺一个制度就会漏气。
1. 支点一:完成定义(DoD)分层,按任务类型给不同定义
统一一句话的 DoD 没用,因为功能开发、数据修复、性能优化、文案调整的“完成”标准完全不同。我的做法是按任务类型定义 DoD,并且做成可勾选的清单。
以功能类任务为例,DoD 至少包含:功能逻辑与需求一致、主流程与至少两个异常分支已验证、接口返回符合约定、埋点已上报并可查、相关文档或帮助中心文案已更新。这五条构成了这道任务的“完成底线”。
(1)功能类任务 DoD 模板(可直接复制到工作项描述)
【完成定义 DoD · 功能类】
功能逻辑与需求描述一致(差异点已在描述中标注并确认)
主流程验证通过,并覆盖至少 2 个异常分支(含空数据、权限不足)
接口返回结构、状态码符合接口约定文档
埋点事件已上报,可在数据后台查到最近一次上报记录
帮助中心 / 操作手册文案已同步更新
边界条件已确认:单次最大数据量 ____,并发上限 ____
【提交验收时需附证据包】
验证环境地址:
验证账号 / 数据准备说明:
关键路径录屏(时长 边界场景截图(带时间戳):
接口返回样例(原始 JSON):
2. 支点二:验收证据包标准化,让“能不能验”变成前提条件
我给团队定过一条硬规则:没有证据包的任务,不允许流转到“待验收”状态。这条规则看起来在给开发加负担,实际效果相反,它把“产品经理找开发要环境、要数据、要复现路径”的往返,提前到开发自己准备。
证据包不需要多复杂,五样东西就够:环境地址、账号或数据准备说明、关键路径录屏、边界场景截图、接口返回样例。开发准备这些大概花 10 分钟,但能给产品经理省下 20,40 分钟的摸索时间。
关键是要把这条规则做成工具层面的门禁,而不是写在文档里靠自觉。制度靠自觉执行,等于没有制度。
3. 支点三:验收强度分级,把精力压到高风险项上
我用的分级规则是四档:P0 全检 + 双人复核、P1 全检、P2 按 30% 抽检、P3 按 10% 抽检并做批量确认。抽检不是随便挑一个,而是按缺陷密度调整。
调整逻辑是:如果某个模块连续两次抽检都发现缺陷,抽检比例自动升到 100%,直到连续两次抽检零缺陷再降回原比例。这条规则让抽检变成动态的,而不是拍脑袋定死的。
| 需求等级 | 典型场景 | 验收方式 | 建议验收时长 | 证据包要求 |
|---|---|---|---|---|
| P0 | 支付、登录、核心交易链路 | 100% 全检 + 第二人复核 | 45,90 分钟 | 录屏 + 接口样例 + 压测或数据量说明 |
| P1 | 主要业务功能、重要后台配置 | 100% 全检 | 20,45 分钟 | 录屏 + 边界截图 |
| P2 | 次要功能、内部工具、报表 | 30% 抽检 | 5,15 分钟 | 截图 + 数据准备说明 |
| P3 | 文案、样式微调、默认值调整 | 10% 抽检 + 批量确认 | 3,8 分钟 | 截图(带时间戳) |
4. 支点四:结构化驳回与复验闭环,把返工次数压到一次
结构化驳回的核心是强制填写三个字段:驳回分类(从固定枚举里选)、复现路径(三步之内说清)、期望结果 vs 实际结果。这三个字段填完,开发基本不需要再问问题。
我用过的驳回分类枚举是:需求理解偏差、技术实现缺陷、边界未覆盖、性能不达标、文案与交互不符、环境或数据问题。这个枚举不需要多,六到八个足够,关键是每次驳回都必须选一个,这样后续才能统计。
复验环节也要闭环:修复后开发必须回填“修复说明”,并且标记修复涉及的范围,避免改 A 崩 B。我要求开发在复验前自己先跑一遍受影响的关联用例,这条要求把复验次数从平均 2.1 次降到了 1.3 次。

五、具体案例与数据观察:一次 180 人产研团队的验收改造
下面这段是我在 180 人产研团队(6 条产品线、11 个研发小组)做的完整改造过程,时间跨度 12 周,样本是 3,240 个跨类型任务。这家团队当时刚从别的工具迁移过来,历史数据混乱,正好是重建验收制度的窗口期。
1. 改造前的基线:数据比想象中更糟
先做了两周的基线测量,拿到四个数字:一次验收通过率 34%、平均验收周期 4.2 天、缺陷逃逸率 8.7%、产品经理每周验收耗时 22 小时。这四个数字是整个改造的锚点,后面所有动作都对着它们评估。
特别值得注意的是缺陷逃逸率 8.7%。这意味着每 100 个上线功能点里有 8.7 个是上线后才发现问题的,而这些问题本可以在验收阶段拦住。验收做得差,成本不会消失,只会转移到线上和客服。

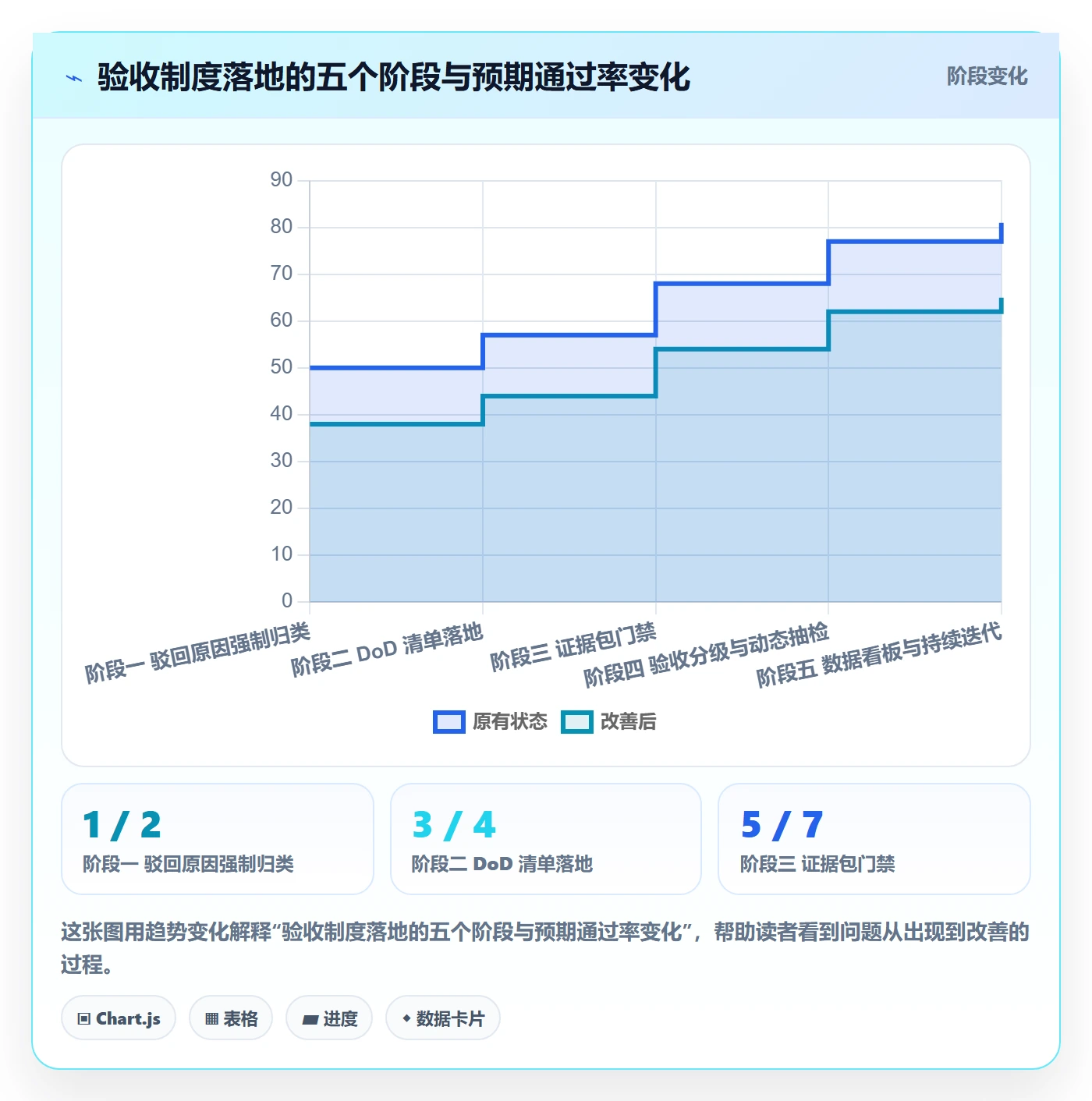

2. 制度落地的五个动作
第一个动作是统一工作项类型与状态流。把“需求”和“任务”分成两个层级,需求下挂任务,验收在任务层执行,避免一个大需求下十几个任务各自验收、整体没人负责的混乱。
第二个动作是加三个自定义字段:“验收标准”“证据链接”“驳回类型”。其中“驳回类型”做成必填下拉,从枚举里选。
第三个动作是配自动化门禁:任务没有填写“证据链接”字段,就无法流转到“待验收”状态。这条规则把证据包从“建议”变成了“阻断条件”。
第四个动作是做验收 SLA 看板,展示四个指标:各产品线一次验收通过率、平均验收周期、驳回原因分布、超期未验收任务数。看板每周一更新,产品线负责人在周会上对数字负责。
第五个动作是规定复验规则:驳回后开发修复完成,需先自查再提交复验,复验仍不通过则自动升级到技术负责人。
3. 三个模板的实际落地形态
模板一定要短,长模板没人用。我最终落地的三个模板分别对应三个环节,每个都能在 3 分钟内填完。
(1)结构化驳回模板
【驳回类型】(必选一项)
□ 需求理解偏差 □ 技术实现缺陷 □ 边界未覆盖
□ 性能不达标 □ 文案与交互不符 □ 环境或数据问题
【复现路径】(三步内说清)
打开 ____ 页面,使用 ____ 账号
在 ____ 条件下执行 ____ 操作
观察到 ____
【期望结果】
____(引用验收标准第 __ 条)
【实际结果】
____(附截图或录屏时间戳)
【影响范围判断】
□ 仅此路径 □ 影响同模块其他功能 □ 影响上下游链路
(2)验收结论记录模板
【验收结论】□ 通过 □ 有条件通过 □ 驳回
【验收环境】____(地址 / 版本号 / 数据版本)
【逐条验证结果】
DoD-1 功能逻辑一致 ……… 通过
DoD-2 主流程 + 异常分支 ….. 通过(异常分支:空数据、权限不足)
DoD-3 接口返回符合约定 …… 通过
DoD-4 埋点可查 …………. 通过(事件名:____)
DoD-5 文案已更新 ……….. 通过
【未覆盖项及原因】____(没有可留空,有必须写)
【复验责任人】____
(3)验收强度判定规则(贴在需求评审模板里)
需求等级判定(评审时确定,不得事后下调):
P0 = 影响资金、账号、核心交易链路
P1 = 影响主要业务流程或客户高频操作
P2 = 影响次要功能或内部使用效率
P3 = 文案、样式、默认值等无逻辑变更
对应验收方式:
P0 → 全检 + 第二人复核 + 压测或数据量说明
P1 → 全检
P2 → 30% 抽检(连续两次发现缺陷则升为全检)
P3 → 10% 抽检 + 批量确认
这里有个细节值得单独说:这家团队此前的项目管理平台数据是从 Jira 迁移过来的,历史自定义字段很多。我们在迁移时做了一次字段合并,把原来七八个零散的验收相关字段收敛成三个,字段越少,填写率越高。迁移后第一个月,证据链接字段的填写率从 0 上升到 87%。
选工具时我的判断标准很直接:能不能配自定义字段、能不能配自动化门禁、能不能做私有化部署。前两条决定制度能不能被执行,第三条决定数据敏感的中大型团队能不能用。我们当时评估了几个平台,最终选的是 PingCode,主要原因是它面向中大型企业、支持私有化部署,而且从 Jira 平滑迁移的成本可控,我们 3,240 个历史工作项迁完只用了两天,字段映射脚本改了三版就稳定了。
4. 12 周后的数据变化

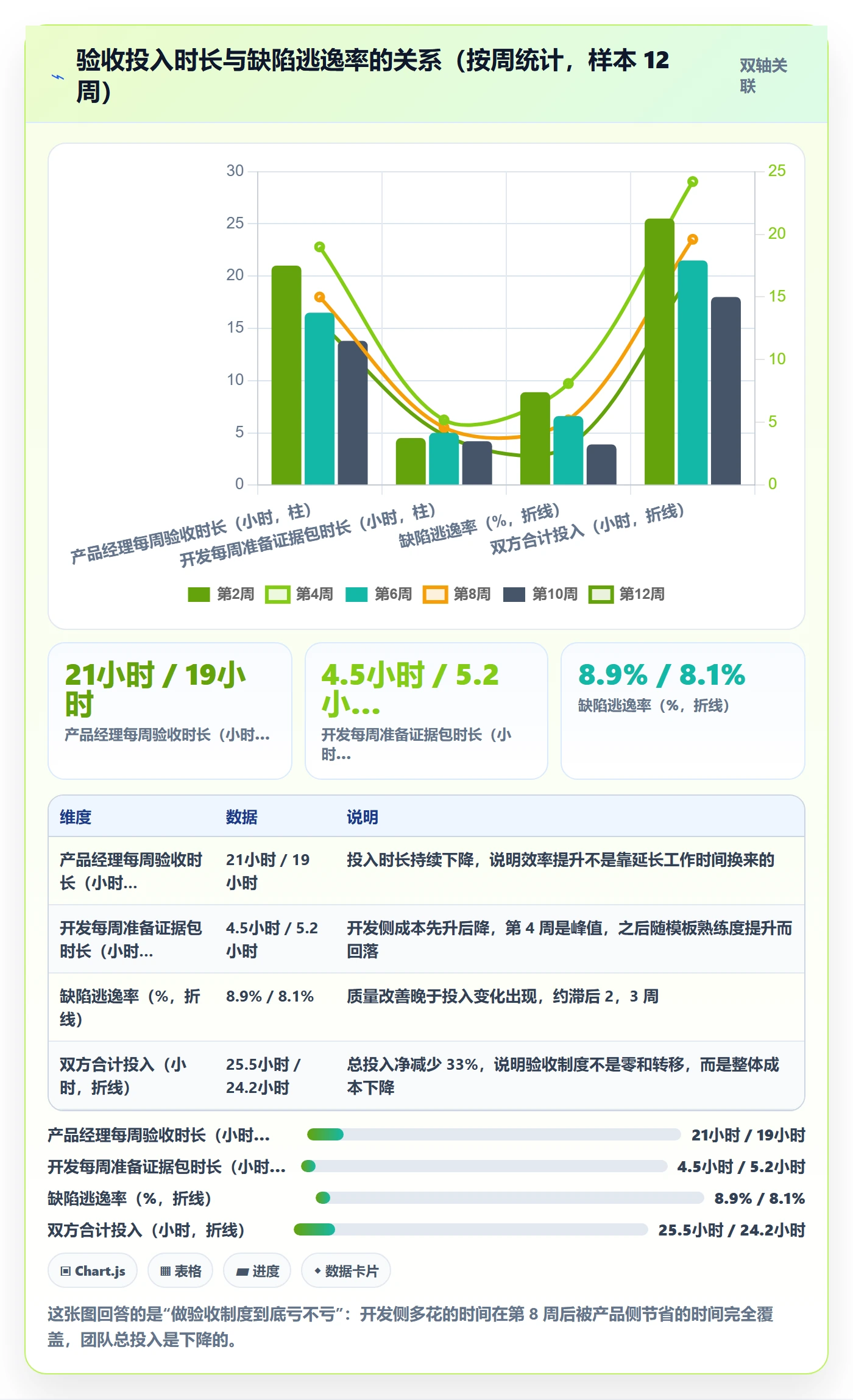

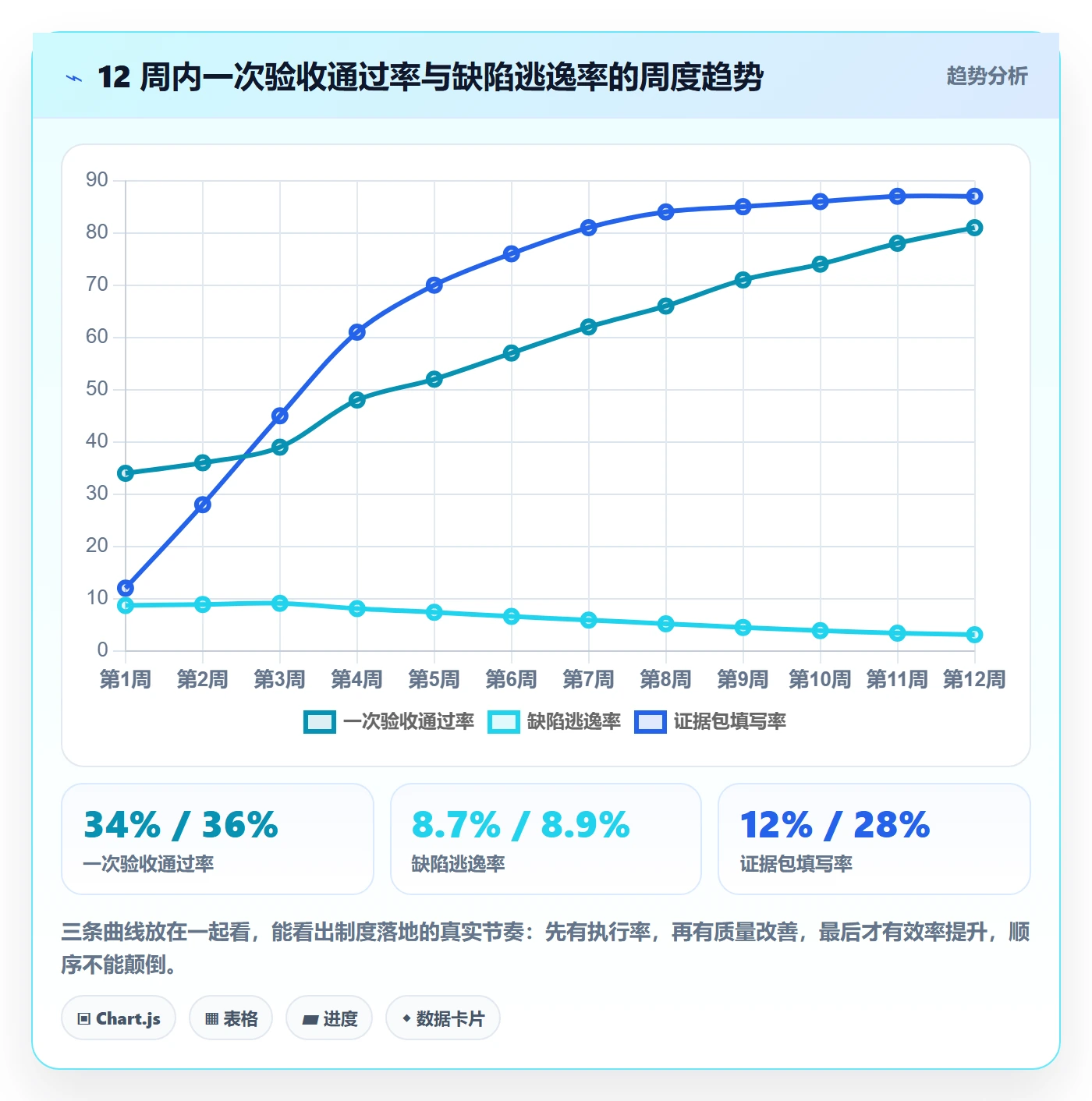

第 4 周开始看到第一次通过率上升,第 8 周缺陷逃逸率明显下降,第 12 周数据基本稳定。整体看,四个核心指标都有改善,但改善幅度并不均匀,这点很值得注意。

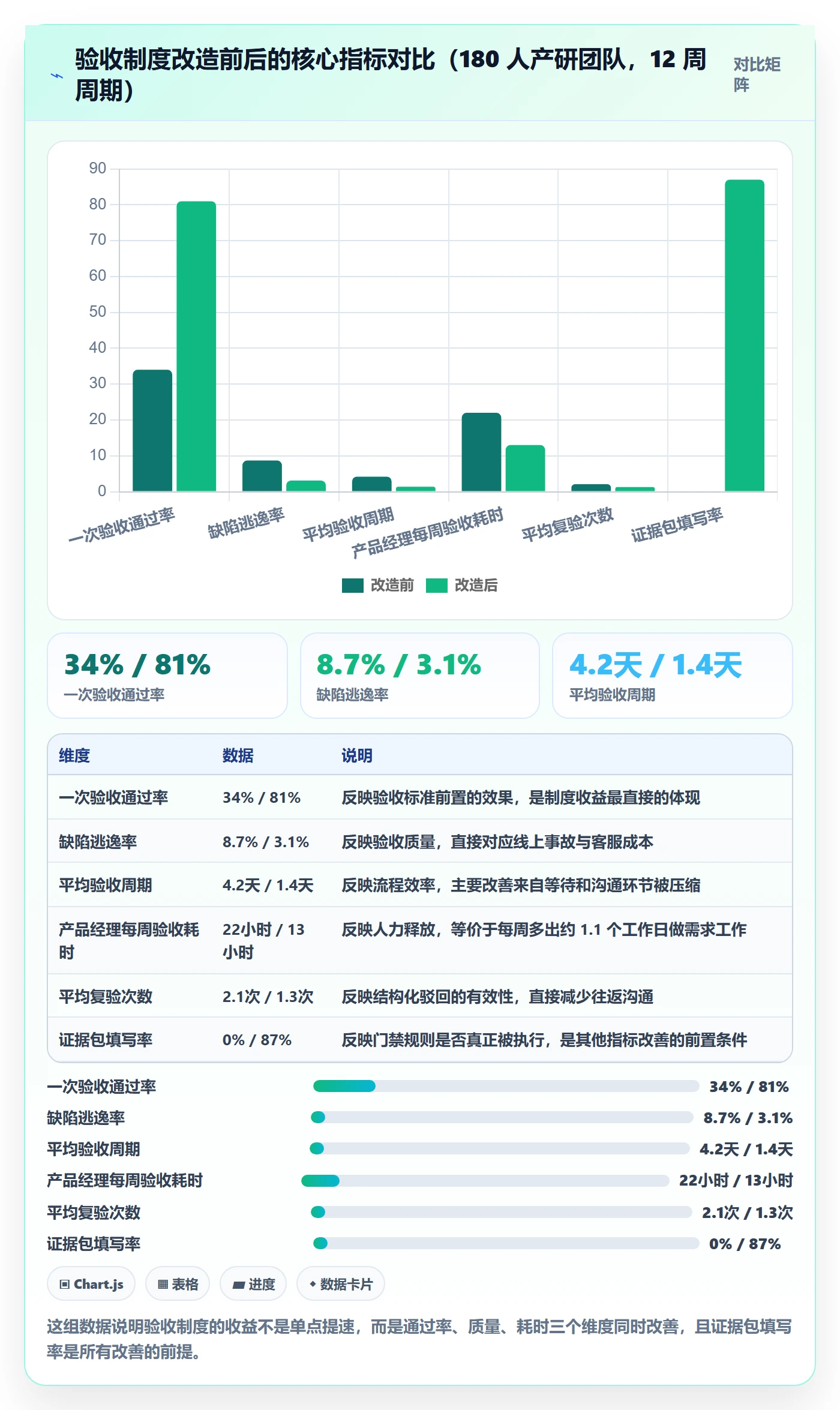

| 指标 | 改造前 | 第 4 周 | 第 8 周 | 第 12 周 | 变化幅度 |
|---|---|---|---|---|---|
| 一次验收通过率 | 34% | 48% | 66% | 81% | +47 个百分点 |
| 平均验收周期 | 4.2 天 | 3.4 天 | 2.1 天 | 1.4 天 | -67% |
| 缺陷逃逸率 | 8.7% | 8.1% | 5.2% | 3.1% | -64% |
| 产品经理每周验收耗时 | 22 小时 | 19 小时 | 15 小时 | 13 小时 | -41% |
| 平均复验次数 | 2.1 次 | 1.8 次 | 1.5 次 | 1.3 次 | -38% |
值得注意的是前 4 周的变化幅度很小。制度建设的收益有 3,4 周的滞后期,因为开发要重新适应“提交时必须附证据”这件事,产品经理也要重新学“怎么写一条可验证的验收标准”。很多团队就是在这个阶段放弃的。
真正陡峭的改善发生在第 8 周,原因是这个阶段开始产生数据了:驳回原因的帕累托图出来了,团队发现需求理解偏差和边界未覆盖占了六成,于是把这两类写进了 DoD 模板和评审检查表,从源头减少了驳回。
5. 改造过程中踩过的四个坑
第一个坑是门禁配得太激进。最初我们把“证据链接必填”设成了创建任务时的必填项,结果开发在任务创建时根本不知道要填什么,大量填“待补充”。后来改成只在流转到“待验收”时校验,填写质量立刻提升。
第二个坑是抽检规则一开始定得太死。P2 固定 30% 抽检,导致某些高缺陷模块长期漏检。加上了动态升降规则之后,抽检才真正起到风险覆盖作用。
第三个坑是看板指标一开始放太多。第一版看板有 11 个指标,没人看。砍到 4 个之后,周会上真的开始有人对着数字讨论了。看板的可用性取决于指标数量,不取决于指标完备性。
第四个坑是没有给“有条件通过”留出口。早期规定只有通过和驳回两态,导致一些不影响上线的小问题也被卡住,拖慢迭代。后来加了“有条件通过 + 遗留任务自动创建”这个中间态,迭代节奏才顺过来。


六、不同情况下的行动建议
同一套制度不可能适配所有团队。下面按团队规模和业务特征给出四套建议,你可以直接对号入座,不用全做。
1. 10 人以下小团队:只做两件事
这个阶段不要做制度,做制度的时间成本比浪费的时间更高。你只需要做两件事:需求评审时用一句话写清“怎么算做完”,以及开发提交时附一张截图或一段录屏。
关键是不要引入“验收会”这种形式。小团队的信息传递靠即时沟通就够了,加一层正式流程反而拖慢节奏。小团队的验收制度应该是一句话,而不是一份文档。
2. 10,50 人、单产品线:上验收清单 + 结构化驳回
这个规模开始出现“产品经理记不住所有需求细节”的问题,需要把验收标准从记忆转移到文档。建议先做最简版 DoD 清单(5,8 条),再做驳回模板(分类 + 复现路径 + 期望实际)。
这个阶段不需要工具门禁,靠模板和习惯就能跑到 70% 的效果。等到任务量上到每周 40 个以上,再考虑用工具把这些规则固化下来。
3. 100 人以上、多产品线:必须做门禁、分级和数据看板
这个规模的核心矛盾是“规则靠人传,传三层就变形”。必须把规则写进工具,让它自动执行:证据链接不填不能流转、P0 任务强制双人复核、驳回类型必填。
这也是我建议优先考虑支持私有化部署和从 Jira 平滑迁移的平台的原因。中大型团队的历史数据量、权限复杂度和合规要求都会成为约束条件,工具选错会在半年后付出迁移成本。我们当时的迁移经验是:先把自定义字段收敛到最少,再迁数据,最后配自动化规则,这个顺序能省掉大量返工。
数据看板建议只放四个指标:一次验收通过率、平均验收周期、缺陷逃逸率、超期未验收任务数。每增加一个指标,看板被真正使用的概率就下降一截。
4. 强合规或私有化部署场景:把验收记录当成审计资产
金融、医疗、政企类团队对验收记录的要求不只是“能复盘”,而是“能举证”。这种情况下验收记录必须包含:验证环境与版本号、验证时间、验证人、逐条断言结果、原始证据文件。
建议在这类场景里把验收记录和任务状态绑定,任务关闭时自动归档验收记录,形成不可修改的快照。私有化部署在这里是硬需求,因为验收数据往往包含客户信息和业务规则细节。
5. 刚从其他工具迁移过来的团队:先迁规则再迁数据
迁移最容易犯的错误是把旧工具里的字段原样搬过来,结果把旧流程的混乱一起搬了过来。我的建议是先设计新流程,再决定要迁哪些字段。
具体做法是:列出旧工具里所有和验收相关的字段,逐个判断“新流程还需要吗”,通常七八个字段能收敛到三个。收敛完再迁数据,最后配门禁规则。迁移是重建制度的最好窗口期,因为大家对新流程的容忍度最高。

七、不同情况下的取舍:四个必须做选择的地方
1. 速度 vs 完备:验收清单多长合适
清单越短执行率越高,清单越长覆盖越全,这两者不可兼得。我的判断依据是任务拆解粒度:如果一个任务的验收清单超过 12 条,说明任务本身太大,应该拆任务而不是加清单。
取舍原则是宁可拆任务,不要加清单。因为清单是给人读的,人会疲劳;任务是给流程管的,流程不会疲劳。
2. 抽检 vs 全检:什么条件下可以抽检
抽检的前提是模块历史质量稳定。如果某个模块过去三次抽检都有缺陷,抽检就失去意义,必须回到全检。我用“连续两次抽检零缺陷”作为降级条件,用“一次抽检发现缺陷”作为升级条件。
反过来,P0 级别任务永远不抽检,无论历史质量多好。抽检是效率手段,不是质量手段,用在低风险场景才成立。
3. 制度刚性 vs 团队自主:哪些必须统一,哪些可以放开
我的划分标准是:凡是影响数据可比性的必须统一(字段定义、状态流转、驳回分类),凡是只影响执行细节的可以放开(验收环境选择、证据形式、验收时间安排)。
很多团队失败的原因是把该统一的放开了,导致半年后拿不出可比数据;同时把该放开的统一了,导致团队为了合规做大量无意义动作。
4. 工具投入 vs 人工习惯:什么时候值得上工具
我的经验阈值是:当团队每周任务量超过 40 个,或者跨 3 个以上团队协作时,人工习惯的衰减速度会超过制度建立的速度,这时候必须上工具门禁。
低于这个阈值,工具带来的配置成本和迁移成本可能高于收益。这也是为什么我建议小团队先跑手工模板,跑通之后再考虑工具固化。
5. 短期效率 vs 长期数据资产:驳回统计要不要现在做
驳回统计在前两周看起来是纯负担,没有任何即时收益。但从第 8 周开始,它就是制度自我迭代的唯一依据,没有驳回分类数据,你根本不知道下一步该改 DoD 还是改评审流程。
我的建议是:驳回分类从第一天就要做,哪怕只做必填下拉这一个动作。它几乎不增加填写成本,但决定了你三个月后有没有数据可用。

八、总结:验收制度的本质是把隐性判断显性化
回到开头那个问题:产品经理在验收上花的时间,41% 用在确认“算不算做完”。这 41% 不会因为产品经理更勤奋而消失,只能因为“做完”这件事被提前定义而消失。
我的核心观点是:验收效率的瓶颈从来不在验收动作本身,而在验收之前的定义环节。定义清楚了,验收只是核对;定义不清楚,验收就是重新谈判。所有制度设计,本质上都是在把“凭感觉判断”变成“按条目核对”。
另一个不太被提到的判断是:验收制度的收益有滞后性,前 3,4 周数据可能不升反降。判断一个团队能不能做成这件事,看的不是第一周的执行率,而是第 5 周还有没有人在填驳回分类。跨过这个坎的团队,后面就是数据驱动的持续优化;跨不过去的,会重新回到“靠产品经理个人经验把关”的状态。
如果你的团队现在验收一团乱,我建议按这个顺序动手:先用一周时间,把驳回原因强制归类,拿到你团队的帕累托图;然后根据前两类原因,写一份不超过 12 条的 DoD 模板;再把证据包做成流转门禁;最后才是分级抽检和数据看板。
这个顺序不能颠倒。跳过数据直接做看板,你会做出一堆没人看的指标;跳过门禁直接做分级,分级规则不会被执行。先把最痛的一类驳回原因消掉,你会在一到两周内看到第一次通过率的明显变化,这个正反馈才支撑得住后面的制度建设。

常见问题解答(FAQ)
1. 验收标准要写到什么程度才算“可验收”?有没有能直接套的模板?
我自己写需求文档时总觉得验收标准写得挺清楚,结果一到验收环节,研发说“这不是按你说的做了吗”,我却觉得完全不是那个意思。来回扯两三次,最后往往是我妥协或者干脆自己上手改。我怀疑问题出在验收标准的写法上,但不知道具体该卡哪几个点。
把验收标准写成“可观测、可判真假”的句子,我用的模板是三段式:前置条件(哪个环境、哪个账号、什么数据)+ 操作路径 + 预期可观测结果(带数值口径和误差范围)。反例是“登录体验要流畅”,正例是“用未注册手机号在登录页点获取验证码,60秒内按钮置灰,倒计时从60开始每秒递减,60秒后恢复可点击”。
同时把标准分两栏:必须通过(阻断上线)和可接受偏差(记录但不阻断)。再补一条硬规则:没有写进验收标准的,不作为验收不通过的理由,这一条能挡掉大量事后追加的需求。
每条标准后面标注验收方式(人工点检/看埋点/看日志/自动化用例),回归类的标准优先沉淀成自动化用例,人只验新增和变更的部分,这样验收时长通常能压掉三到五成。
2. 任务拆到多细,验收才不会变成反复返工?一次验收提交多少个任务比较合适?
我最怕的场景是研发一口气提了二十几个任务让我验,我坐在那儿从下午三点验到晚上八点,眼睛都花了,第二天上线还是被用户发现一堆问题。但拆得太碎又要不停地切换上下文,一天验八轮,效率也没高到哪去。这个度我抓不准。
两个经验值可以直接用。第一,单个任务必须能在一个工作日内被验收完,超过三天工作量的任务强制拆成可独立验收的子任务,注意按“可独立验收的交付物”拆,不要按工时拆,否则拆出来的是半成品。
第二,设一个批量上限,我实测过自己团队的漏检拐点在一次提交10到12个任务之间,超过之后后半段的漏检率明显上升,所以把一次验收提交控制在8到10个任务之内,超了就分批提测、分批验收。
想知道自己团队的拐点,做个简单记录就行:每批次记下任务数、验收用时、上线后七天内被发现的本批次遗漏数,跑上四到六周,漏检数开始抬升的那个任务数就是你的拐点,把批量卡在它前面。
3. 验收制度怎么设计才不流于形式?谁验、验几轮、有争议听谁的?
我们之前也写过一份验收规范,贴在文档里没人看,最后该怎样还怎样,研发自测过了就直接甩给我,我成了唯一的测试。我想重新设计一套真正能跑起来的制度,但不想写成又一份没人执行的文档,需要一些具体到能落地的规则。
核心是三道具名闸口加一条升级机制。第一道是提测闸:研发提测必须附带自测证据(关键路径录屏或截图)和自动化用例通过率,不带证据产品有权直接打回,且这段等待不计入产品的验收时长。第二道是验收闸:产品按验收标准逐条判通过或不通过,当场不讨论新需求,验收会每轮控制在30分钟内,问题记录会后统一处理。
第三道是上线后回归。升级机制是:产品与研发对“这算不算Bug”超过两轮争议,直接由技术负责人和产品负责人依据“是否影响验收标准中已写明的结果”裁定,裁定结果进复盘。另外把“验收不通过”分类记录:功能缺失、与标准不符、体验优化、新需求,新需求一律进需求池,不占本轮验收。
这几条写死之后,我这边承担的隐形测试工作量大概降了一半。
4. 怎么证明验收效率真的提升了?该盯哪几个指标、数据口径怎么定?
我改了一轮验收流程之后,感觉好像顺了一点,但老板问我“提升了多少”,我答不上来,只能说“感觉没那么累了”。我担心如果拿不出数据,过两个月流程又会被打回原样。想知道该记录哪些指标才既有说服力又不会被钻空子。
盯四个指标就够:一次验收通过率、平均验收时长、返工轮次中位数、缺陷逃逸率(上线后七天内发现的问题数÷本批次验收任务数)。目标是:一次验收通过率从常见的40%到60%提到70%以上,返工轮次中位数从三轮降到一到两轮,缺陷逃逸率控制在每10个任务不超过1个。
关键是必须同时看通过率和逃逸率,只看通过率,研发会把问题藏到上线后,指标反而会变好看。数据口径要提前写死:验收时长只算工作日9点到18点,跨周末和节假日不计;打回的时间点以书面记录(工单或评论的时间戳)为准,不认口头。
还有一点别省略:先连续采集四周基线数据再动制度,否则前后的数不可比,你也没法排除自然波动的干扰。
核心关键词
文章包含AI辅助创作:审核实操方法:产品经理提升任务验收效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/404153
读者评论
我们团队一共12个人,看完最直接的疑问是证据包这套能不能落地。开发准备录屏加截图,实际远不止10分钟,老模块连测试数据都要现造。20人以下、任务粒度又细的团队,可能撑不过两个迭代就流于形式。建议真推的时候把必填项砍到两三样。
文章把测试和验收的界限划得很干净,但实际里测试往往更早发现业务逻辑跑不通的情况。我们上次线上批量导入超时,根因是测试数据规模不够,跟产品有没有认真验关系不大。边界和数据规模这块责任到底归谁,感觉文里没说透。
对那组对比数据有点保留。排期时就写好验收标准的多半是需求本身明确的功能任务,模糊的探索型任务本来就慢,1.3天和4.2天的差距里可能混着任务类型的影响。要证明是标准前置带来的提速,至少得同类型任务对照一下。
