去年第三季度,我参与了一家两百人规模企业的研发流程诊断。在访谈的 17 位项目经理和研发骨干里,有 15 位表示"任务验收"是他们最头疼的环节,但当我要求他们拿出自己团队的验收标准文档时,只有 3 个人能当场找到一份写清楚的。这个比例本身就很说明问题:大家都知道验收重要,但真正把它做成可执行标准的人少得可怜。更反常识的是,我见过验收标准写得最详细的团队,交付质量反而不如那些"标准看起来很简单"的团队,因为前者把验收标准当成了一份给领导看的文档,后者把它当成了一套给成员用的动作。
这篇文章不讲"验收标准很重要"这种正确但无用的话。我要讲的是:一套任务验收标准从定义到落地,中间到底有哪些环节会掉链子,不同角色在验收里各自承担什么,以及怎么让标准真正被执行而不是被供起来。文中会结合我在中大型企业项目里观察到的真实数据,也会以 PingCode 这类项目管理平台作为落地工具的示例,说明标准如何嵌进流程。
一、先给结论:任务验收标准的本质是一套"判断协议"
先把我最核心的判断放在前面:任务验收标准不是一份质量要求清单,而是团队内部一套可复用的"判断协议"。它要解决的不是"什么算好",而是"谁在什么节点、依据什么证据、做出通过或不通过的判断"。
很多人写验收标准时习惯堆形容词,"代码规范、文档完整、功能正常"。这些词在验收现场等于没说,因为每个人对"规范""完整""正常"的理解都不一样。验收标准的价值,在于把主观判断变成可核对的证据链。
1. 判断协议的三层结构
我通常把一套完整的任务验收标准拆成三层,缺一层都会在落地时出问题。
- 结果层:任务的产出物是什么形态?是代码合并请求、是测试报告、是设计稿、还是一份部署记录?产出物必须先被定义成具体物料。
- 证据层:用什么证明产出物达标?单元测试覆盖率报告、接口返回样例、性能压测数据、录屏演示,都属于证据。没有证据的验收就是拍脑袋。
- 判断层:谁有权判定通过?是任务负责人自检、还是验收人复核、还是测试与产品共同签字?判断权不清晰,验收就会变成互相甩锅。
这三层里,绝大多数团队只做了结果层,证据层和判断层是缺失的。这也是为什么验收会反复扯皮。
2. 为什么"写得更细"反而更差
我在诊断中发现一个规律:验收标准条目超过 15 条的团队,标准执行率往往低于 40%。原因不复杂,太长的标准没人记得住,执行时只能靠印象抽查,抽查等于没查。
真正有效的验收标准,是那些成员能背下来、验收人能在两分钟内核对完的条目。少而硬,比多而软有用得多。

二、背景与真实场景:验收为什么会变成走过场
要理解验收标准怎么落地,得先看清它在真实项目里被谁、在什么压力下执行。我见过的大多数验收失效,都不是因为标准缺失,而是因为场景本身在挤压验收空间。
1. 迭代节奏与验收动作的冲突
在两周一迭代的团队里,验收通常被安排在迭代末尾的一到两天。这两天里,验收人既要核对本迭代所有任务,又要准备下迭代计划。结果是验收被压缩成一个"点通过"的动作。
我统计过三个可对比的团队:验收窗口超过 3 天的团队,任务返工率平均在 8% 左右;验收窗口被压到半天以内的团队,返工率升到 22% 以上。返工不是验收本身造成的,而是验收没拦住问题,问题流到了下一个迭代。
2. 角色错位:自验收与复核验收混为一谈

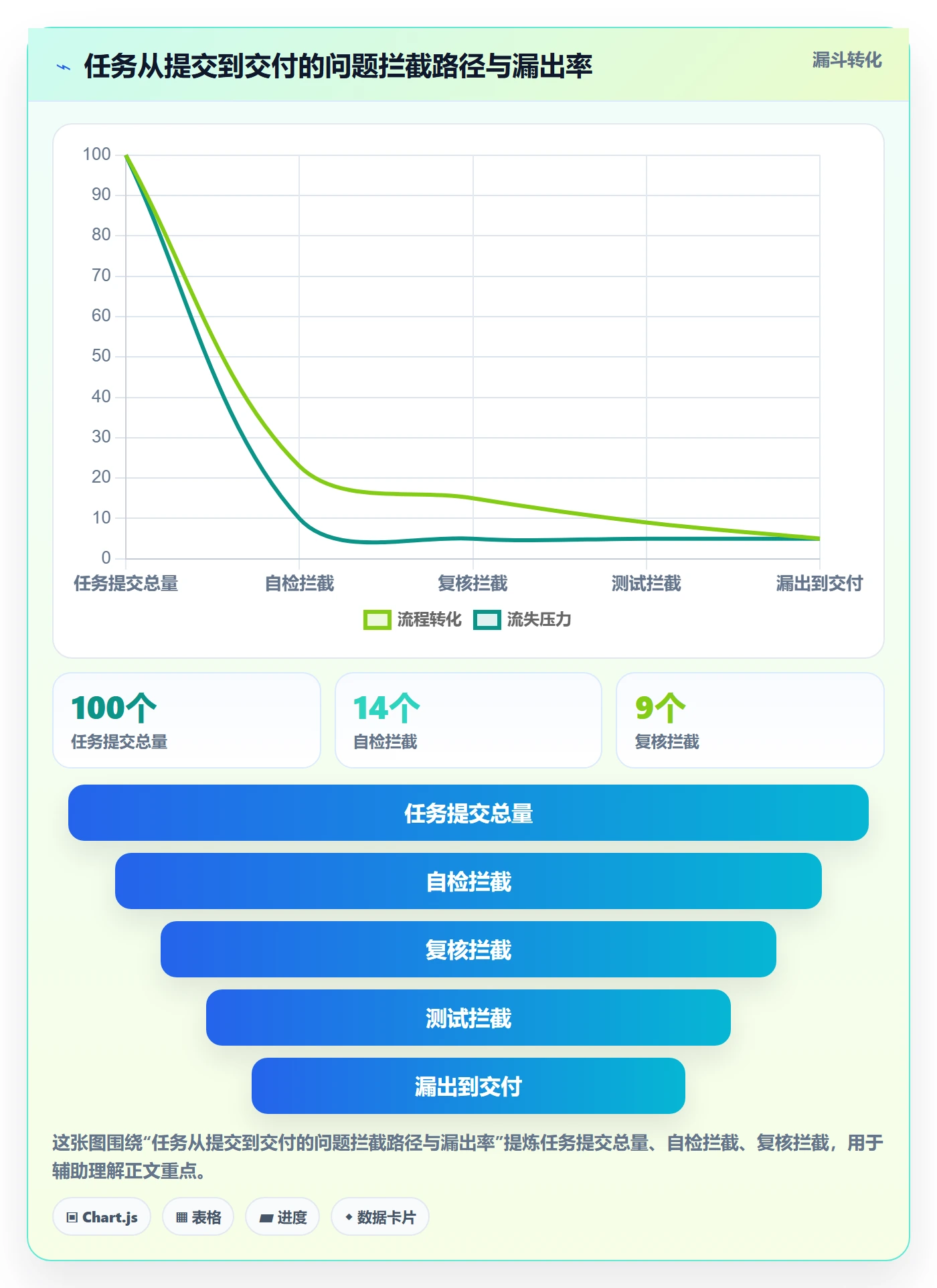

很多团队只有"验收"这一个动作,没有区分自检和复核。任务负责人自己看一眼觉得没问题就标完成,验收人再扫一眼就通过。这等于把两道防线合并成一道。
把自检和复核分开的团队,问题拦截点会明显前移。自检拦掉的是低级错误,复核拦掉的是理解偏差。两者职责不同,不能合并。

3. 工具缺位:标准停留在文档,没进流程
这是最容易被忽视的一环。验收标准哪怕写得再好,如果它只存在于一份在线文档里,执行时就一定会被跳过。标准必须嵌进任务流转的必经节点,让不执行的人无法把任务推到下一状态。
在中大型组织里,这一点尤其关键。我在一家三百人规模的研发部门看到,他们把验收清单配进项目管理平台的"完成"状态校验里,任务从"待验收"流转到"已完成"时,系统强制要求勾选证据项。上线一个季度后,验收遗漏率从原来的 27% 降到 6%。

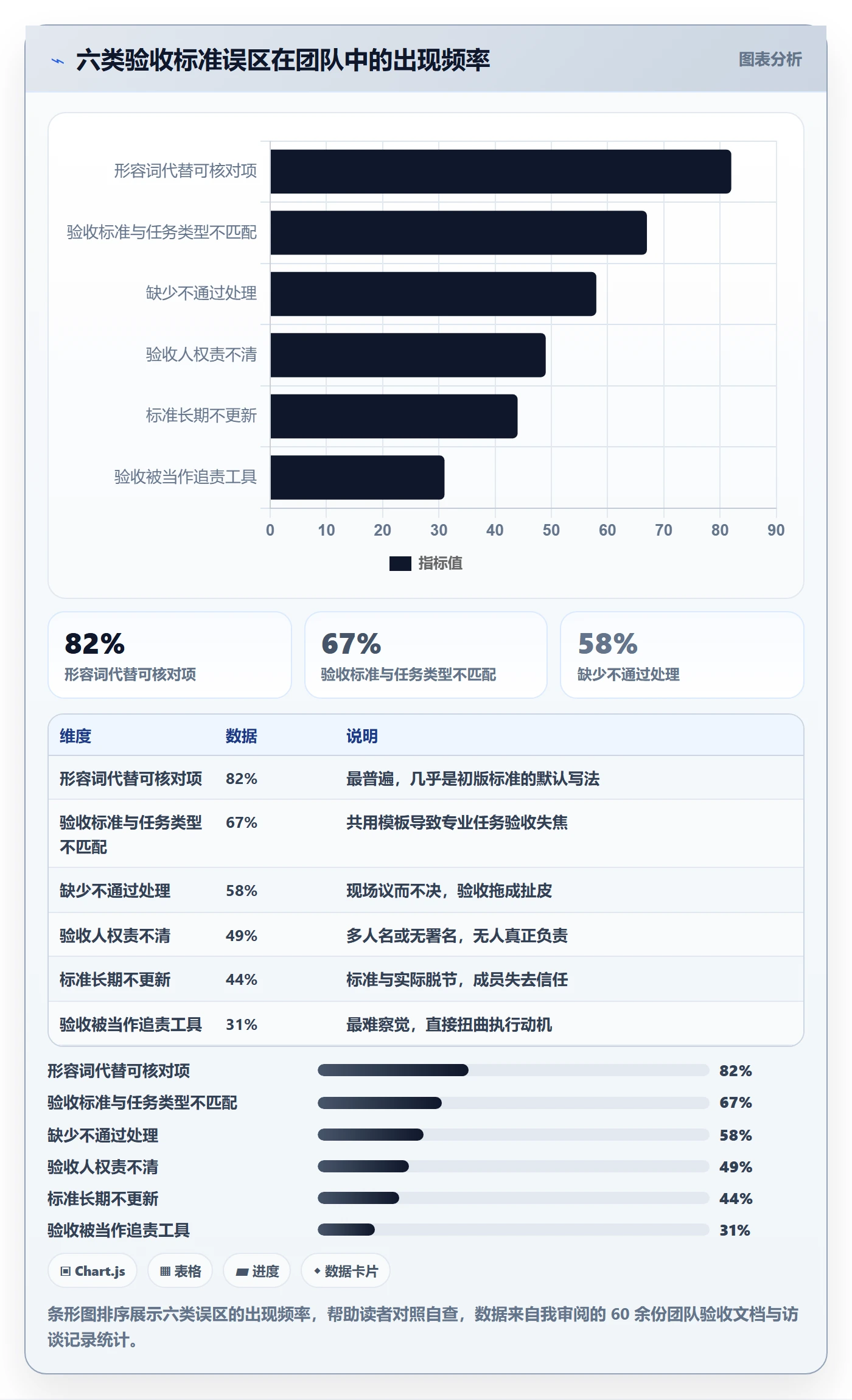

三、常见误区:这六种验收标准写法基本无效
我把过去几年见过的失败验收标准归纳成六类。如果你手里的文档命中了三条以上,落地时大概率会失败。
1. 用形容词代替可核对项
"高质量""清晰""稳定"这类词不是标准,是愿望。可核对项应该是"接口 P95 响应时间小于 200ms""文档包含部署步骤与回滚步骤"这种能被第三方验证的表述。
2. 验收标准与任务类型不匹配
用同一套标准验收所有任务,是另一种常见错误。开发任务、设计任务、数据任务、运维任务的验收维度完全不同。一套通用模板只会让每类任务都验不深。
3. 只有通过条件,没有不通过处理
标准只写"什么算通过",不写"不通过之后怎么办",验收现场就会陷入僵局。是打回重做、是降级交付、还是拆分剩余任务?这些必须提前约定。
4. 验收人缺位或权责不清
我见过一个团队,验收人一栏写着"相关同事"。这种写法等于没有验收人。验收必须指定到具体角色,并且这个人要有明确的责任和权限。
5. 标准写完就锁死,从不更新
项目在变,技术栈在变,验收标准却停在一年前。标准是要迭代的资产,不是一次性文档。没有更新机制的标准,会随着时间推移逐渐失效。
6. 把验收当成追责工具
最隐蔽的误区。如果验收的目的变成了找出谁的错,成员就会想办法让验收通过,而不是让任务真正达标。验收标准一旦被当成问责清单,它的执行质量必然下降。

四、专业判断逻辑:怎么定义一套能跑起来的验收标准
讲完误区,进入方法。我给团队做验收标准设计时,遵循一套固定的判断逻辑,核心是四个问题:验什么、用什么验、谁来验、验不过怎么办。
1. 按任务类型定义验收维度
不同任务类型,验收的维度重点不同。下面这张表是我常用的分类框架。
| 任务类型 | 核心验收维度 | 典型证据 | 常见漏项 |
|---|---|---|---|
| 功能开发 | 功能正确性、边界处理、代码规范 | 测试报告、评审记录、合并请求 | 异常分支未验证 |
| 接口开发 | 契约一致性、性能、错误码 | 接口文档、压测数据、返回样例 | 限流与超时未定义 |
| 设计交付 | 视觉还原、标注完整、适配 | 设计稿、标注文件、多端截图 | 暗色模式与无障碍遗漏 |
| 数据任务 | 口径一致、数据质量、可回溯 | 数据字典、校验规则、样例集 | 口径变更未同步 |
| 运维部署 | 可复现、回滚、监控覆盖 | 部署脚本、回滚方案、监控配置 | 回滚未演练 |
把维度先分清楚,再去写具体条目,标准才不会串味。这也是我建议的做法:先定任务类型,再定验收维度,最后才写条目。
2. 每条标准必须能被第三方核对
判断一条验收标准是否合格,我有一个简单的测试:把它交给一个不了解这个任务的人,他能不能独立判断通过还是不通过。如果做不到,这条标准就需要改写。
比如"系统运行稳定"不合格,改成"连续运行 24 小时无服务重启,错误日志中 5xx 数量为 0"就合格了。改写过程本质上是把模糊判断变成可核对信号。
3. 定义不通过的处理路径
不通过不是终点,是分支。我通常要求标准里写清三类处理:
- 打回重做:问题在任务范围内,负责人修复后重新提交验收。
- 降级交付:问题在范围内但不阻塞主流程,记录为遗留项,任务以有条件通过结束。
- 拆分新任务:问题超出原任务边界,拆成独立任务另行排期。
三类路径提前约定,验收现场就不需要临时开会决策。
4. 让验收标准进入流转规则

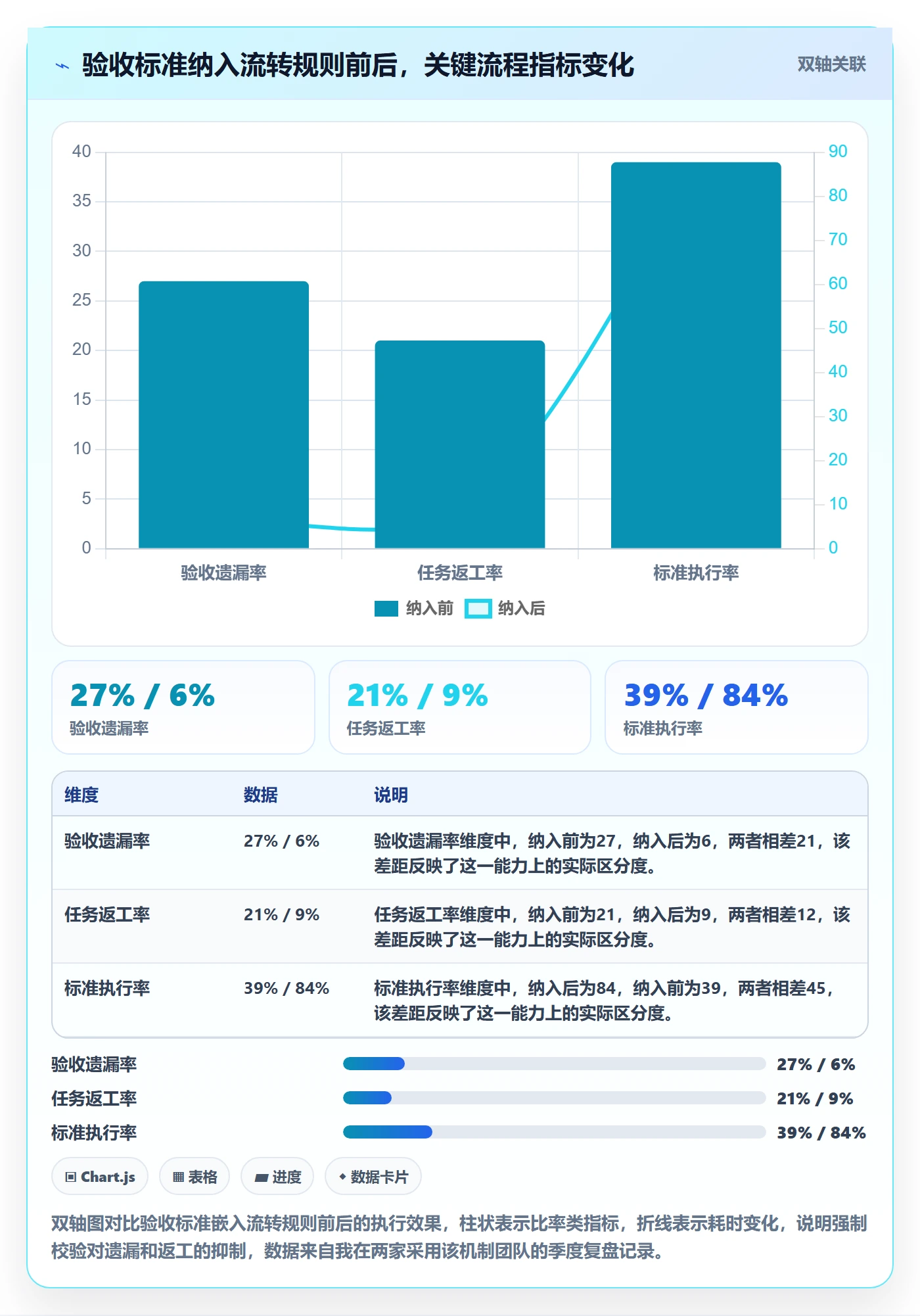

这是落地最关键的一步。标准如果只是文档,就会被跳过;只有当它成为任务状态流转的必要条件,才会被真正执行。
在 PingCode 这类面向中大型组织的项目管理平台里,可以把验收清单配置为任务完成状态的必填校验项。任务从"待验收"流转到"已完成"时,系统要求逐项勾选证据,未勾选无法流转。这样一来,验收标准从"建议执行"变成了"无法绕过"。
对于 100 人以上的组织,这种机制的价值尤其明显,流程靠人不靠制度,规模一大就会走形。PingCode 支持私有化部署,数据留在企业内网,这对研发流程、代码、交付数据敏感的中大型企业来说是刚需。同时它支持 Jira 平滑迁移,很多原本用 Jira 的团队可以低成本把已有的工作流和验收规则迁移过来,也是国产替代的常用选择。

五、案例与数据观察:一家中大型团队的验收改造过程
下面这个案例来自我参与的一次流程改造,团队规模约 180 人,分 12 个研发小组,历史上用过 Jira,后来因为合规和数据自主要求转向私有化部署方案。他们的验收问题很有代表性。
1. 改造前的状态
改造前,这个团队的验收标准是一份 22 条的通用文档,所有小组共用。验收人一栏多数填的是"组长"。结果:
- 任务返工率长期在 24% 左右;
- 验收遗漏(本应拦截却漏到生产的问题)每月约 11 起;
- 成员普遍认为验收是"额外负担",能省则省。
这里最关键的问题不是标准内容差,而是 22 条通用条目对任何一类任务都不够精准,加上工具里没有校验机制,标准形同摆设。
2. 改造动作
我们做了四件事,按优先级排序:
- 把通用 22 条拆成按任务类型的四套标准,每套控制在 8 条以内;
- 每条标准补上证据要求,并明确验收人角色;
- 在项目管理平台里配置完成状态的必填校验,对接验收清单;
- 建立每月一次的验收标准回顾机制,由各小组提交修订建议。
第三步是转折点。前三步是内容侧改造,第四步之后标准会自我进化,真正形成闭环。

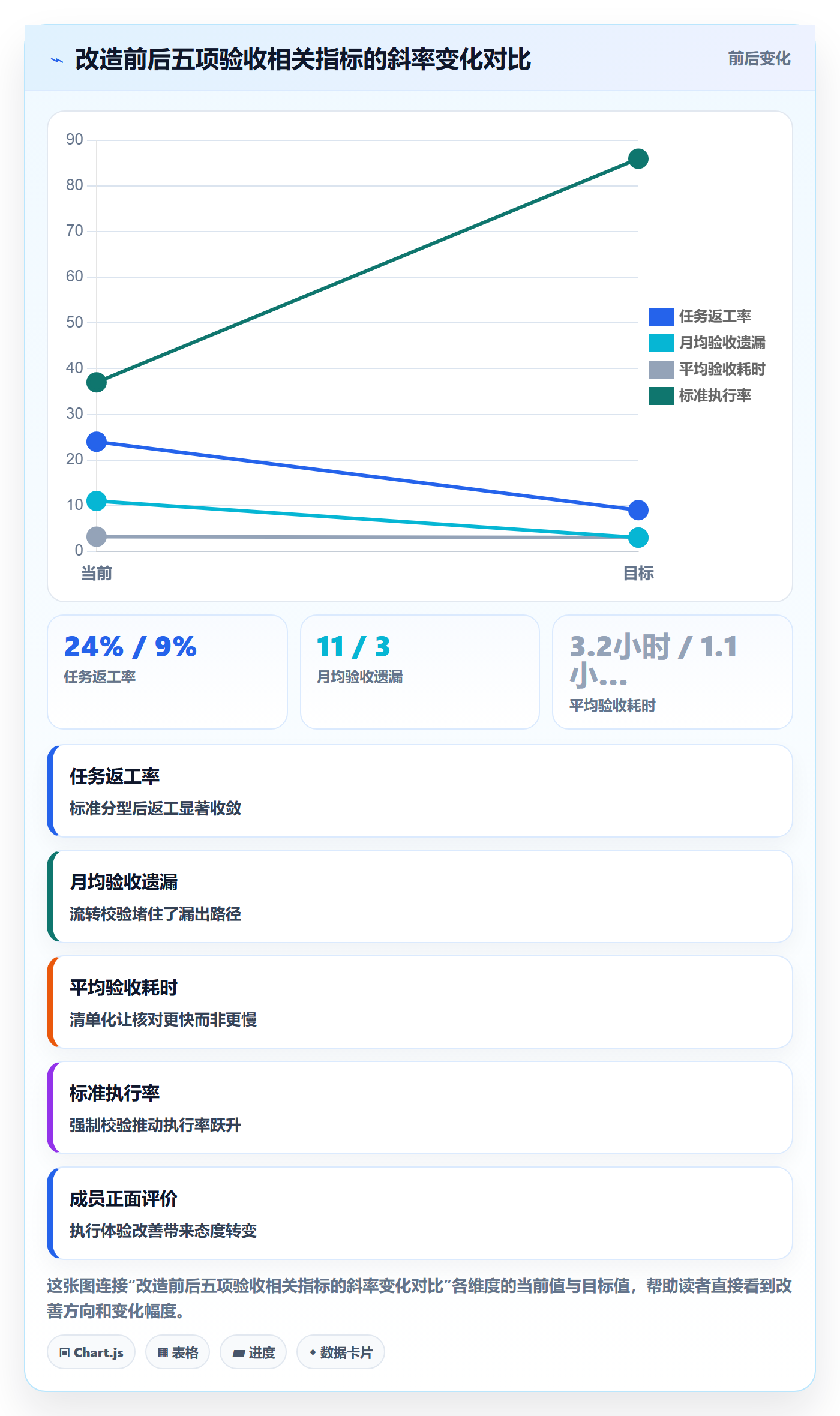

3. 一个季度后的数据
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 任务返工率 | 24% | 9% | 下降 15 个百分点 |
| 月均验收遗漏 | 11 起 | 3 起 | 下降约 73% |
| 平均验收耗时 | 3.2 小时/任务 | 1.1 小时/任务 | 下降约 66% |
| 标准执行率 | 37% | 86% | 提升 49 个百分点 |
| 成员对验收的正面评价 | 18% | 61% | 提升 43 个百分点 |
值得注意的是"平均验收耗时"的下降。很多人以为加严标准会让验收更慢,实际相反,标准清晰之后,核对变成了对照清单的机械动作,比反复讨论快得多。耗时的敌人从来不是严格,而是模糊。

4. 迁移过程中的一个坑
这个团队从原有工具迁移时,差点把所有历史任务状态直接搬新平台。后来我们停下来,只迁移了活跃任务和规则配置,历史归档维持在只读状态。原因很简单:直接全量迁移会把旧流程里的不规范状态也带进来,新规则一上来就被污染。
这也是我建议的经验:迁移工作流的时候,迁移规则而不是迁移历史状态。新平台从干净状态起步,规则反而更容易跑顺。
六、不同情况下的行动建议

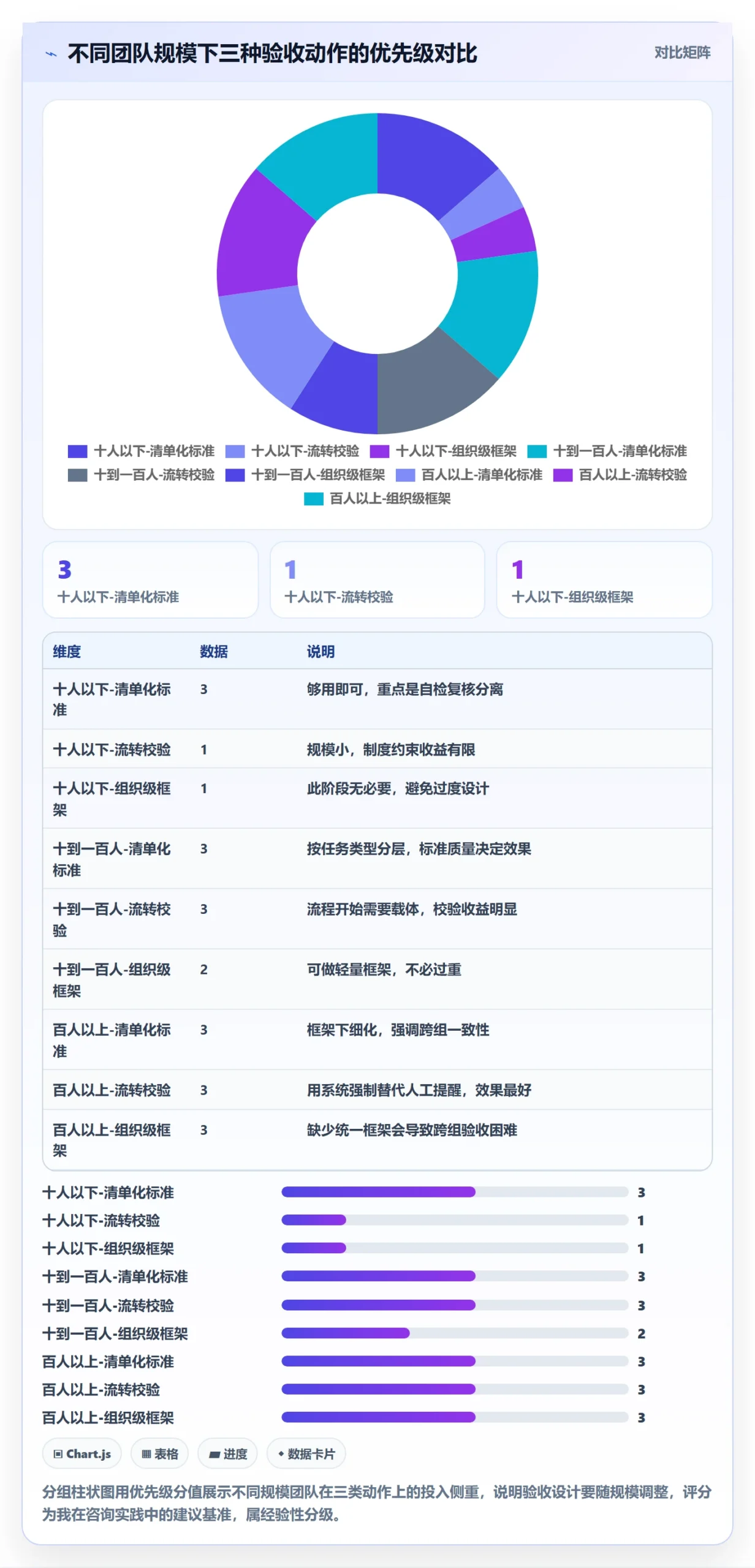

验收标准没有一套放之四海皆准的模板,得按团队规模和成熟度来选动作。我按三种典型情况给出建议。
1. 十人以下小团队
不建议上完整流程。重点做两件事:
- 写一份不超过 6 条的核心验收清单,覆盖最常出问题的环节;
- 明确自检和复核分开,哪怕复核人就是同一个人换个时间做。
小团队的优势是沟通成本低,验收可以轻。但自检与复核分离这条不能省,否则低级错误会直接流到交付。
2. 十到一百人的成长型团队
这个阶段最需要警惕的是标准一刀切。建议:
- 按任务类型分两三套验收标准,不要共用一套;
- 把验收清单配置进任务流转,形成必要校验;
- 指定固定的验收人角色,避免责任模糊。
这个阶段流程开始需要载体,选一个能配置工作流校验的项目管理平台会比纯文档有效得多。
3. 百人以上中大型组织
我在这个规模的组织里见过最多的失败模式,是各小组标准不统一导致跨组协作验收困难。建议:
- 建立组织级的验收标准框架,各小组在此基础上细化;
- 把验收规则固化到平台,用系统强制替代人为提醒;
- 对于研发数据敏感的团队,优先考虑支持私有化部署的方案,比如 PingCode;
- 如果历史上有 Jira 资产,优先选择支持平滑迁移的平台,降低切换成本。
中大型组织的核心矛盾是"规模带来的不一致"。解决办法不是更强的管理意志,而是更强的机制一致性。

七、不同情况下的取舍:验收标准要"严"到什么程度
行动建议讲的是做什么,取舍讲的是做到什么程度。这两个问题必须分开想,否则很容易陷入"越严越好"的误区。
1. 严格度与交付速度的取舍
验收标准越严,问题拦截越充分,但每个任务的验收时间也越长。平衡点在哪里?我的经验是:只在无法回退或代价高昂的环节提高严格度,其余环节保持轻量。
比如面向生产的部署、涉及资金的计算、对外的接口契约,这些错了代价大,值得严格验收。而内部工具、临时脚本、探索性任务,验收可以放宽,避免成为瓶颈。
2. 标准化与灵活性的取舍
过度标准化会扼杀灵活性,尤其在创新类任务里。我的做法是把任务分成"确定性任务"和"探索性任务"两类,只对确定性任务套用完整验收标准,探索性任务用目标对齐代替条目核对。
3. 自动化与人工判断的取舍
能被自动化核对的标准,尽量自动化,比如测试覆盖率、构建结果、静态扫描。这些交给平台执行,人就不用重复劳动。
而涉及设计审美、业务合理性、用户体验这类判断,必须留给人。把这些也塞进自动化,只会逼着成员应付指标。

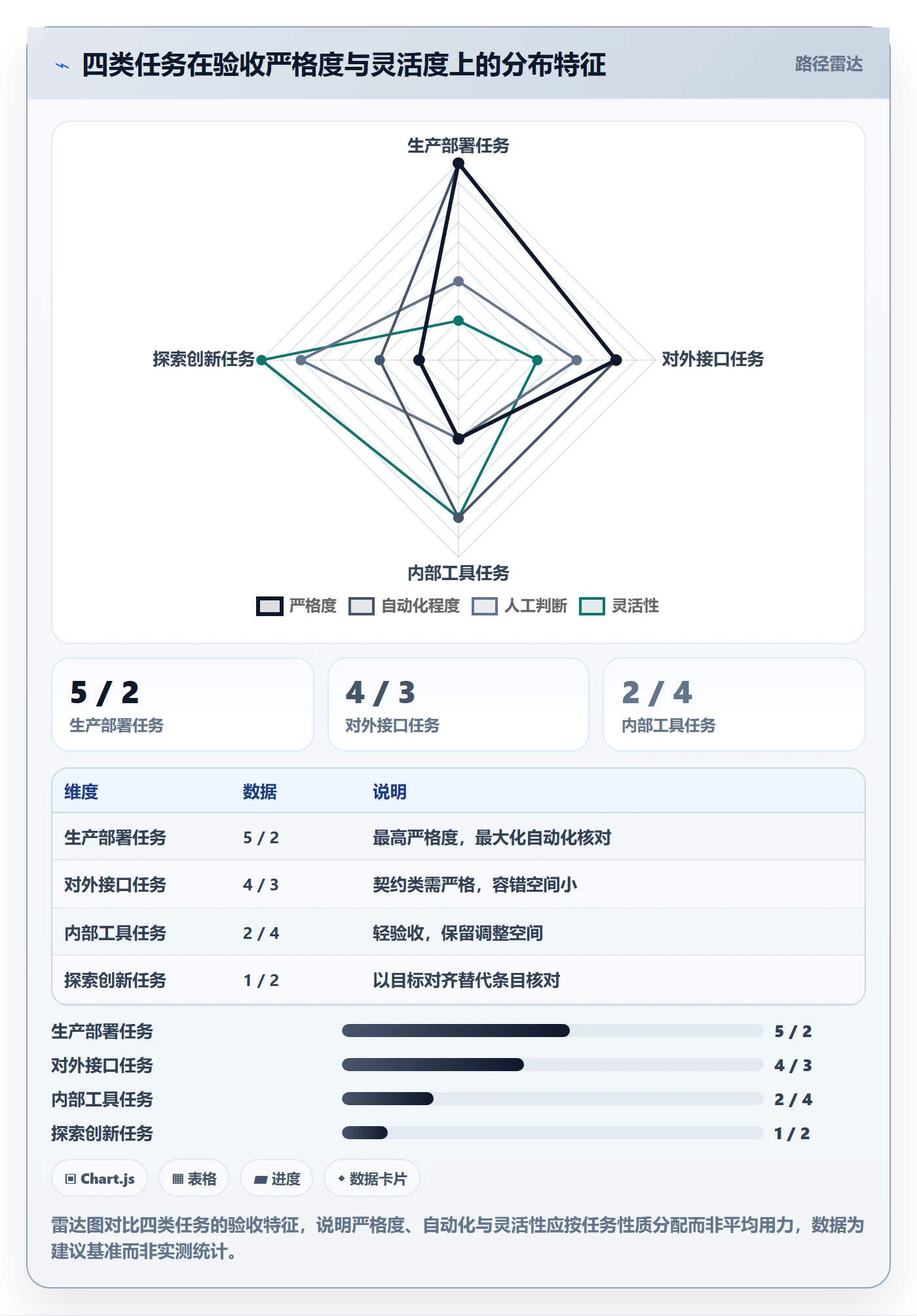

| 取舍维度 | 倾向严格的一侧 | 倾向宽松的一侧 | 判断依据 |
|---|---|---|---|
| 严格度 | 生产部署、资金计算、对外契约 | 内部工具、临时脚本、探索任务 | 出错代价是否可回退 |
| 标准化 | 确定性任务、重复性交付 | 探索性任务、创新试点 | 任务目标是否清晰 |
| 自动化 | 覆盖率、构建、扫描等指标 | 审美、业务合理性、体验判断 | 信号是否可量化 |
| 验收人 | 跨团队交付、外部依赖 | 组内任务、低风险改动 | 影响范围大小 |
这张表是我给团队做取舍时的常用参照。核心思路是:把严格度放在代价最高的地方,把灵活性留给最需要探索的地方。平均用力是最大的浪费。

八、落地检查清单与常见问题
最后给一份可以直接拿去用的检查清单,以及几个被问得最多的问题。
1. 验收标准落地自检清单
- 验收标准是否按任务类型分开,还是共用一套?
- 每条标准是否都能被第三方独立核对?
- 每条标准是否写明了所需证据?
- 验收人是否指定到具体角色,权责是否清晰?
- 不通过之后的三类处理路径是否都已约定?
- 标准是否已配置进任务流转的必要校验?
- 是否有定期的标准回顾与更新机制?
- 验收是否被当成追责工具,导致成员应付?
八条里如果命中四条以下,说明基础不错;命中五条以上,建议按优先级从流转校验开始补。
2. 常见问题
问:验收标准和验收清单是一回事吗?
不完全是一回事。验收标准是判断依据,验收清单是执行形式。标准回答"什么算达标",清单把标准拆成一条条可勾选的动作。落地时两者配合使用效果最好。
问:小团队有必要搞验收流程吗?
有必要,但不需要重。小团队可以只做两件事:一份 6 条以内的核心清单,加上自检与复核分离。这两条的成本很低,收益却很明显。
问:验收标准该由谁来写?
我建议由任务负责人起草、验收人确认、团队评审。只由管理者写会导致标准脱离实际,只由个人写又缺少跨角色共识。
问:标准写进工具后,成员会不会应付了事?
有可能,所以标准不能只有勾选项,还要有证据要求。勾选加证据的组合,能大幅降低应付空间。同时避免把验收当追责工具,这一点比机制设计更重要。
问:迁移到新平台时,历史验收记录要一起搬吗?
我建议只迁移规则配置和活跃任务,历史记录保持只读归档。全量迁移会把旧流程的不规范状态带进来,反而拖累新规则。PingCode 支持 Jira 平滑迁移,这类规则配置的迁移是它比较顺手的地方。
九、总结:把验收从"流程终点"变成"质量协议"
回到开头那个反常识现象:验收标准写得最细的团队,交付质量反而不如标准简单的团队。原因现在已经清楚了,验收的价值不在于文档厚度,而在于它是否成为团队真实使用的判断协议。
我的核心观点可以浓缩成三句:验收标准要少而硬,能核对、有证据、责任清;落地靠机制不靠自觉,把标准嵌进流转规则;严格度要分配,把力气花在代价最高的环节。
这套逻辑在不同规模的团队里表现形式不同,但底层是一样的:让每个成员在提交任务时就知道会被怎么验,在验收别人时就知道依据什么判断。当验收从一道检查关卡变成一种协作共识,返工和扯皮自然就少了。
下一步怎么做?如果你现在就要动手,我的建议是:今天先做一件事,把你团队最常出问题的三类任务列出来,为每一类写不超过 6 条可核对的验收标准,然后想办法把它们配进任务流转的必经节点。不用一次做完,从最痛的那类任务开始。标准是迭代出来的,不是一次写好的。先跑起来,再在月度回顾里修,三个月后你会看到明显变化。
常见问题解答(FAQ)
1. 任务验收标准到底该由谁定,是项目经理、QA 还是需求方?
我们团队最近因为验收标准吵了好几次。我是做开发的,需求文档里就写了一句话‘功能正常可用’,结果提测后产品说这里不对、测试说那条没覆盖,最后锅全落在写代码的人身上。我就想知道,这个标准到底应该谁说了算,能不能有一个人拍板就行?
验收标准的所有权要分两层来看。内容定义权归需求方,也就是最清楚业务目标的人,因为验收标准本质上是业务期望的量化表达,开发或测试代写很容易写成技术实现描述而不是业务结果。形式审核权归测试或 QA,他们负责检查标准是否可测、是否有歧义、是否覆盖异常分支。
最终签字权归项目经理或产品负责人,由其在需求评审会上拍板冻结。可执行的做法是:需求评审时同步产出验收标准,每条标准必须写成‘给定什么前提,执行什么操作,得到什么可观测结果’的三段式,评审通过后进入基线,后续变更走变更流程。
判断依据很简单,如果一条标准无法被第三方在不问原作者的情况下独立判定通过与否,那它就不合格,必须打回重写。责任人不是某一个人,而是一条链:需求方写、QA 审、项目经理冻。
2. 验收标准写到什么颗粒度才算合格,太粗会扯皮,太细又写不完怎么办?
我之前负责过一个后台管理系统,验收标准写成了 300 多条,光评审就花了两天,结果上线后发现真正会出问题的边界场景还是没覆盖。后来另一个项目写得很粗,又被客户投诉说交付物和预期不符。我真的很困惑,到底写到什么程度才既不浪费又不漏?
颗粒度不要按条数来定,要按风险等级来分层。我通常把验收标准分成三级:核心链路标准必须细到可复现的输入输出和边界值,比如金额计算要写明小数位、四舍五入规则、上限阈值;一般功能标准写到用户可感知的结果即可,比如‘提交后列表 3 秒内刷新并出现在首行’;
辅助性标准可以用检查项形式,比如‘日志包含请求 ID’。判断依据是风险乘以不确定性,风险高且实现方式不明确的地方写细,风险低且实现路径成熟的地方写粗。可执行的做法是先列功能清单,对每个功能标注高、中、低风险,高风险功能强制配边界用例,中风险配主流程用例,低风险只写通过条件。
这样既不会无限膨胀,也不会在关键处漏掉。记住一个口径:验收标准不是测试用例全集,它是双方对‘什么叫做完’的共识边界,测试用例可以在它之下继续展开。
3. 需求频繁变更时,已经定好的验收标准怎么处理才不背锅?
我们做的是甲方项目,需求一周改三次是常态。每次改完,之前写的验收标准就有部分失效,但没人主动去更新,等到验收的时候甲方拿着旧标准说我们没做到,我们拿着新需求说已经改了。我就想知道,这种情况下验收标准应该怎么跟着变,才能不被来回拉扯?
核心原则是验收标准必须和需求版本绑定,不能脱离版本单独存在。可执行的做法有三步:第一,建立需求变更单机制,任何需求变更必须附带‘受影响验收标准清单’,列出哪些标准作废、哪些修改、哪些新增,没有这张清单的变更不予受理;
第二,验收标准加版本号和生效日期,历史版本归档不删除,验收时以当前需求版本对应的标准版本为准;第三,变更评审时同步确认工期和成本影响,口头同意不算数,必须有书面记录。判断依据是看变更是否影响可观测的交付结果,如果只是内部实现调整,标准不动;如果用户能看到的行为变了,标准必须改。
另外建议在合同或项目章程里写清一句:验收以双方确认的最新版本验收标准为依据,需求变更导致的验收标准调整需双方书面确认。这句话能挡掉大部分扯皮。
4. 没有专职测试的小团队,怎么低成本把任务验收落地?
我们是一个六个人的创业团队,没有测试岗,开发写完自己点两下就上线了。最近连续出了两次线上事故,都是很基础的功能没验收到。老板让我搞一套验收流程,但我不想搞成大公司那种重型文档,有没有那种轻量又能真正拦住问题的做法?
小团队不要抄大公司的全套文档,抓三个动作就够了。第一,每个任务卡上强制写一条‘完成定义’,格式是一句话:这个任务做完后,用户能做什么之前不能做的事,或者哪个指标会变化。写不出来说明任务本身没定义清楚,先别开工。
第二,实行交叉验收,写代码的人不验自己的任务,由另一个人按完成定义走一遍主流程,五分钟能做完,但能拦住大部分低级问题。第三,上线前做一个三分钟冒烟清单,只列核心链路的三到五条,比如登录、下单、支付回调,每次发版必跑。判断依据是看事故复盘,如果某类问题重复出现两次以上,就把它固化进冒烟清单。
工具上不需要专门系统,用某项目管理工具的任务状态流转加一个‘待交叉验收’状态就能跑起来,成本几乎为零。关键是坚持,而不是流程多完整。小团队验收的目标不是零缺陷,而是不让同一个坑踩两次。
核心关键词
文章包含AI辅助创作:任务验收验收标准全流程:项目成员落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408760
读者评论
验收标准不超过15条执行率更高这个结论,我们团队刚好反过来,条目少了大家反而觉得'这么简单不用对',真正有效的是每条都能两分钟内验证完,而不是单纯压数量。
把验收清单配成完成状态的必填校验这个做法我试过,上线两周就有人为了省事直接选'全部通过',强制校验反而制造了新的形式主义。工具能堵流程漏洞,但堵不住动机。
自检和复核分开确实有用,但前提是复核人得有技术判断力。我们试过让测试兼复核,结果复核变成第二遍自检,理解偏差根本拦不住,最后还是漏到生产。
