过去两年我帮七家中大型团队做过研发效能度量,几乎每家都遇到过同一个尴尬场面:任务到期提醒系统上线三个月,项目负责人开始集体屏蔽提醒,理由是"每天几十条,看不过来"。但与此同时,周会上又不断有人抱怨"这个需求昨天该交的东西今天还没动静"。同一个提醒系统,一边被当作噪音源,一边又被当作事故追责的证据。问题的根子不在提醒本身,而在提醒流程和规范没有被当作一个可度量的运营系统来设计。
真正决定提醒有没有用的,不是发了多少条,而是项目负责人收到提醒后产生行为的比例、行为的及时性,以及这个行为链条最终对交付的影响。这篇文章要讲的就是如何围绕"项目负责人任务提醒"建立一套可量化、可迭代的数据分析体系。
一、先把结论说清楚:提醒系统的成败只看三层指标
我见过太多团队把"提醒触达率"当成核心 KPI,结果整出一套每天推 200 条、触达率 100%、但没人看的数据面板。到期提醒的有效性必须拆成响应层、行为层、交付层三层来看,且三层指标之间存在明确的衰减关系。忽略任何一层,都会得出错误结论。
响应层关注的是项目负责人有没有看到并处理提醒;行为层关注的是他们看完之后有没有做出正确的任务动作;交付层关注的是这些动作最终有没有体现在交付结果上。三层之间不是并列关系,而是漏斗关系:触达再多,响应率低就是无效信息;响应率再高,如果响应动作只是"点开又关闭",行为转化率依然是零。
1. 响应层:提醒被真正"处理"的比例
响应层的核心不是触达率,而是有效处理率,项目负责人在提醒发生后 24 小时内对相关任务做了改期、完成、拆分、指派或明确标记"已了解风险"之一的占比。触达率只说明消息发出去了,有效处理率才说明提醒进入了人的决策流。
我在某智能制造团队观察到一个反常识现象:他们的提醒触达率长期在 98% 以上,但有效处理率只有 31%。后来查后台日志发现,大量提醒是被批量"已读"处理掉的,项目负责人点开看板上百条任务,全选后一键清空未读。这就是典型的触达率虚高。
2. 行为层:响应之后是否产生正确的动作
行为层要看的是动作类型分布。项目负责人收到一条"需求 A 距到期还有 1 天"的提醒后,可能做四类动作:直接完成、延期改期、转派他人、标记风险但不处理。这四类的健康比例是团队需要自己定义并持续监控的。
如果某团队的"延期改期"占响应动作的 60% 以上,说明提醒不是在推动完成,而是在给延期做合法化背书。这个信号比任何延期率指标都更早暴露排期问题。
3. 交付层:提醒链条对交付结果的影响
交付层最容易被忽略但最难造假。它不看提醒本身,而看提醒覆盖的任务在最终交付里表现出什么特征:逾期率、返工率、需求变更后重新估算的频次、以及跨角色协同的等待时长。提醒流程做得好,这些指标会同步改善;提醒流程做得差,触达率再漂亮也压不住交付层的恶化。

二、真实场景还原:一个中大型团队为什么会走到"屏蔽提醒"这一步
我把这个问题放在一家 400 多人的智能硬件公司里跟了两周。他们用的是私有化部署的 PingCode 做研发项目管理,跨部门项目大概同时跑 30 个,项目负责人平均每人手上挂 5 到 8 个项目的任务提醒。
1. 提醒泛滥的四个阶段
第一天我拿到的数据是:团队日均任务提醒 1,200 条,其中 67% 集中在上午 9:00 到 10:00 这半小时内推送。这不是"提醒多"的问题,而是"提醒洪峰"的问题。项目负责人在半小时内被通知轰炸,结果是全部划掉,然后按自己记忆和私下沟通重新判断优先级。
我梳理了一下,这类恶化通常按四个阶段演进:
- 第一阶段,提醒规则由默认模板生成,所有到期任务一视同仁推送。
- 第二阶段,项目负责人开始选择性忽略,因为提醒不区分任务层级。
- 第三阶段,PMO 发现有人漏任务,加大推送频次,从到期前 1 天扩到前 3 天、前 7 天。
- 第四阶段,项目负责人彻底屏蔽通知渠道,提醒系统名存实亡。
2. 被忽视的角色差异:项目负责人不是同一种人
大多数团队在配置提醒时把"项目负责人"当作一个统一角色,这是最大的设计错误。实际至少有三类:
- 交付型负责人:对任务进度负责,收到提醒会立即处理,关注的是截止时间。
- 协调型负责人:对跨部门依赖负责,收到提醒后先去看对方进展,关注的是阻塞点。
- 资源型负责人:对人力分配负责,收到提醒后要评估是否加人,关注的是投入产出。
三类人对同一条提醒的反应路径完全不同。用同一套提醒规范覆盖三类人,等于用一把尺子量三种职业,效率必然塌陷。这家企业的项目负责人里,协调型占了近一半,但提醒规则完全按交付型设计,这就是他们被反复催、却又反复延误的根本原因。
3. 私有化部署带来的度量便利与隐私边界
这家企业选 PingCode 的一个重要原因是支持私有化部署,提醒和行为的日志都留在内网,度量数据可以做得非常细。但也正因为如此,数据越细,越要提前设好隐私边界:哪些指标进入个人反馈、哪些只进入团队看板、哪些根本不做个人维度拆分,必须在上线前和项目负责人达成一致。否则度量本身会变成新的不信任来源。
我们在他们内部约定了一条硬线:响应层和行为层指标只出团队聚合值,不出个人排行;交付层指标可以出到项目维度但不拆到个人。规则立下来以后,项目负责人对提醒改造的配合度明显提升,因为他们知道这不是为了查谁。

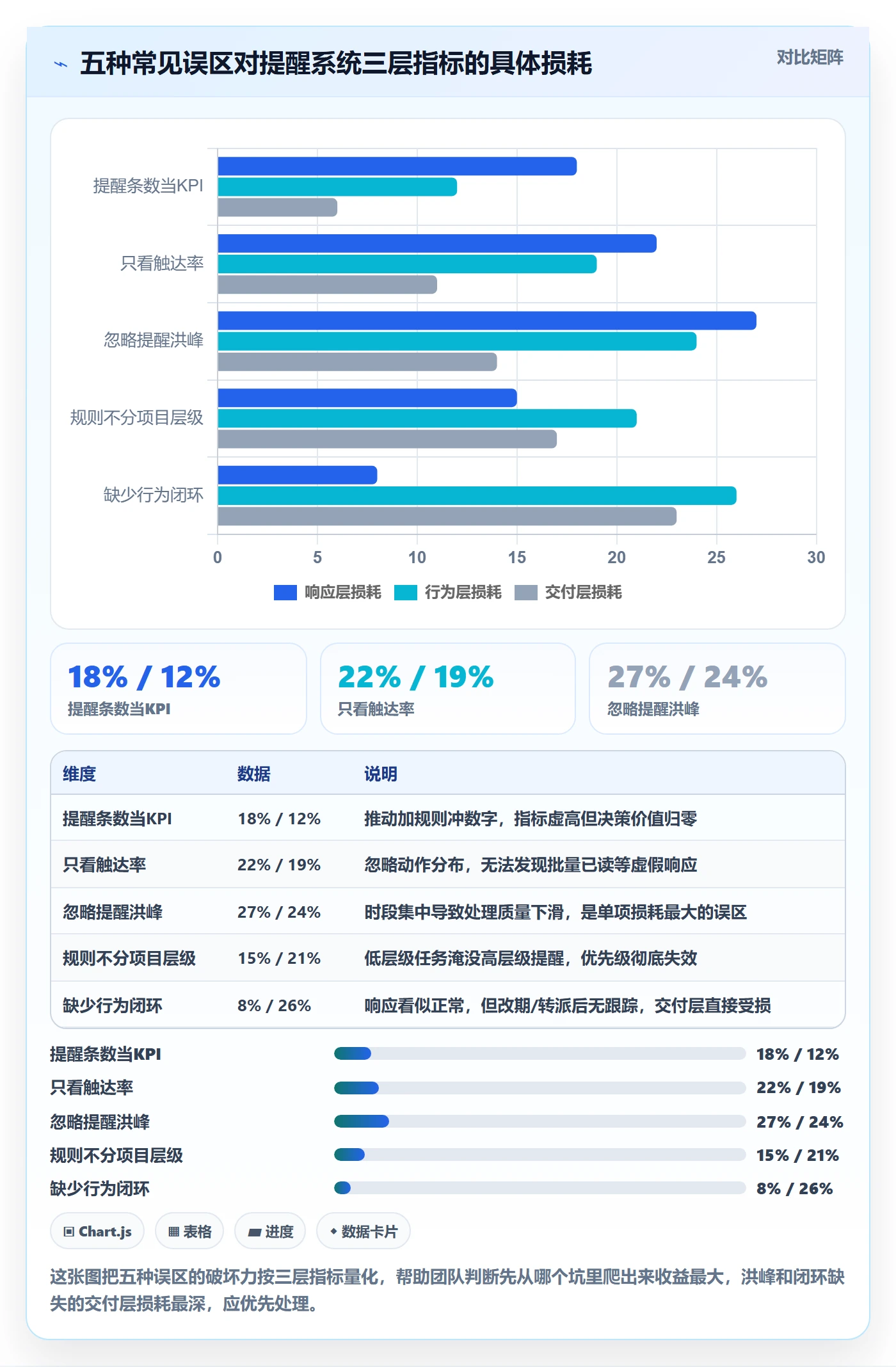

三、常见误区拆解:五个让数据分析白做的坑
下面五个坑,是我在多个团队复盘里反复看到的。它们单个看起来都不致命,但组合起来会让整条提醒数据分析链条失效。
1. 把"提醒条数"当核心 KPI
提醒条数是最容易统计、也最没有意义的指标。它只会引导团队做两件事:要么不断加规则冲数字,要么一刀切砍规则显得"克制"。提醒条数不反映任何决策价值,应该从主 KPI 面板里直接移除。
2. 只看触达率,不看处理动作分布
触达率是一个通道指标,用来看基础设施健康度可以,用来评价提醒策略就是错位。真正需要看的是处理动作的分布:完成、改期、转派、标记风险这四类各占多少,趋势如何变化。
3. 忽略提醒洪峰对响应行为的挤压
这条最隐蔽。同一条提醒,在早上 9:00 和下午 4:00 推,项目负责人的处理质量可以差出一倍。我在两个团队做过对照实验:同样规则的提醒,调整推送时段后,24 小时有效处理率从 38% 提升到 57%,而提醒条数一条没变。时段本身就是提醒规范的一部分,不是可选项。
4. 用统一规则覆盖所有项目层级
一个 300 人的项目和 3 个人一周的实验项目,提醒规则不可能一样。我见过有团队给所有层级的任务配同一套到期提醒,结果战略级项目的负责人被大量实验任务的提醒淹没,真正重要的里程碑反而被埋掉。
5. 缺少"提醒后行为"的闭环跟踪
提醒发出去了,人响应了,然后呢?很多团队的度量链条在"响应"就断了,没有跟踪响应动作有没有真正落地。改期之后新日期有没有人接住,转派之后接手人有没有在提醒周期内处理,这些才是提醒价值的终点。

四、专业判断逻辑:提醒数据分析的六个关键设计决策
讲完误区,我把判断逻辑按六个设计决策拆开。这六个决策决定了整套数据体系能不能站得住,任何一个做偏,后面的指标都会失真。
1. 明确提醒的"业务目的"再选指标
提醒是为了降低逾期,还是为了提前暴露风险,还是为了推动跨角色协同?目的不同,指标体系完全不同。降低逾期看的是逾期率和提前完成率;暴露风险看的是风险标记及时率和升级率;推动协同看的是跨角色响应时长和依赖解除时长。先写清楚提醒服务的业务目的,再挑指标,不然一切围绕触达率转。
2. 建立分角色、分项目层级的提醒规范
我通常建议按两个维度切:角色类型(交付型/协调型/资源型)和项目层级(战略级/交付级/实验级)。战略级项目负责人的提醒要少而重,实验级可以多而轻。协调型负责人要额外推依赖对方的进度变更,而不仅是自己任务的到期。
3. 用"提醒后处理时长"代替"响应率"
响应率存在被批量已读拉虚的风险,而处理时长没有。项目负责人收到提醒到完成处理动作的中位时长,是一个更稳的指标。我在多个团队测算过,健康区间的中位处理时长通常在 4 到 18 小时之间,超过 24 小时说明提醒优先级排序有问题。

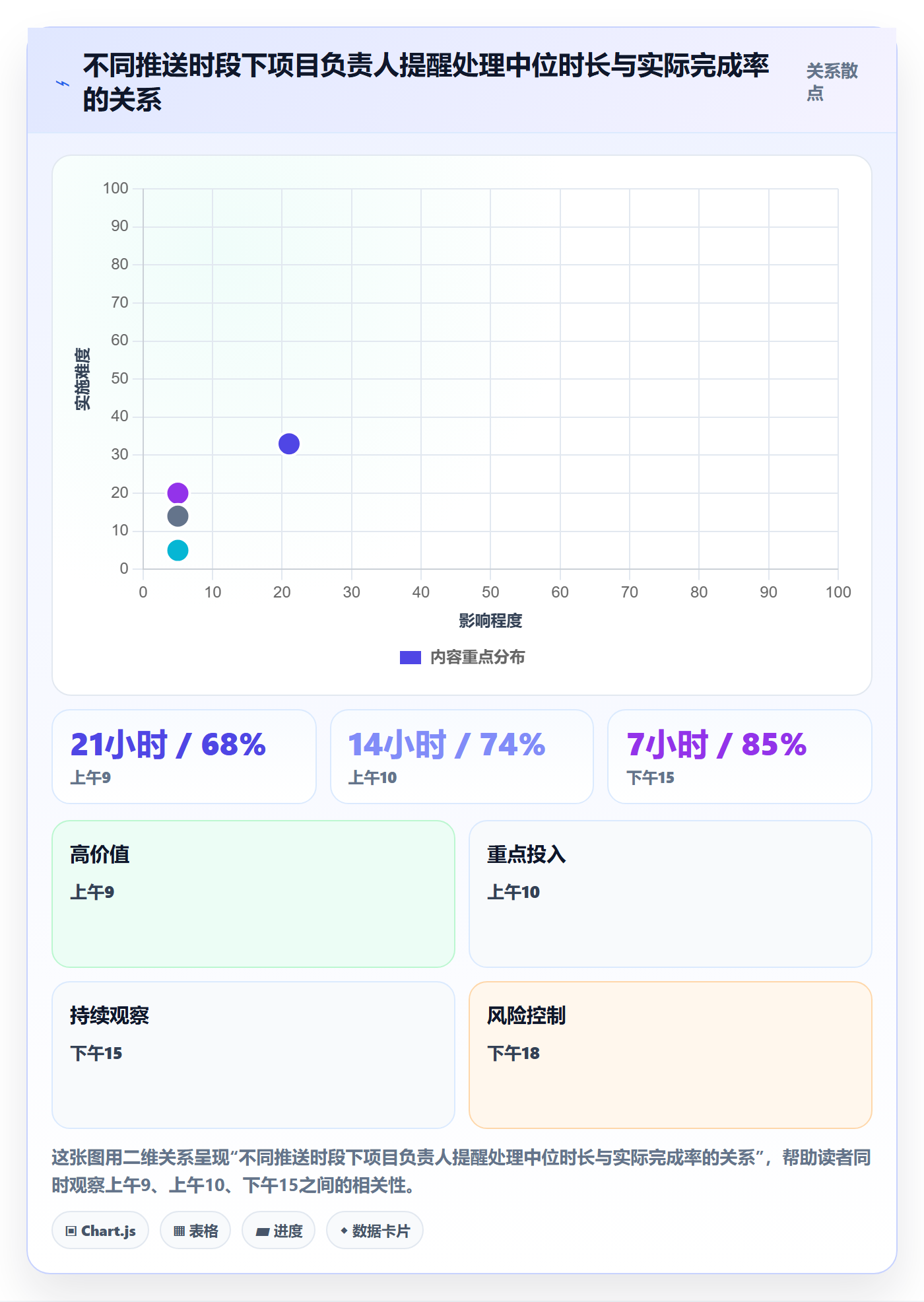

4. 把推送时段当作一等公民来配置
推送时段不是"发送设置",而是提醒规范的核心参数。我建议按角色设置:交付型负责人集中在下午 3:00 到 4:00,因为上午他们大多在开会或深入工作;协调型负责人可以在上午 10:00 后集中推一次,便于当天内完成对齐;资源型负责人建议按周推一次汇总而非每日推。
5. 用交付层指标做最终校准
任何一个提醒策略调整后,都要回看交付层指标是否改善。我常用的三个校准指标是:被提醒任务的逾期率、需求变更后重新估算的平均频次、以及跨角色依赖的平均解除时长。三者至少有一个改善,才能证明提醒策略调整是正向的。
6. 指标必须能追溯到具体策略,否则不要上
这是我在一个失败迭代里学到的教训:团队曾经同时上线五条提醒优化策略,结果一个月后所有指标都在动,但没人能说清哪条策略起了作用。指标如果无法追溯到具体策略,就不能进决策面板。后来我们改成每条策略上线前先写好"这条策略预期影响哪个指标、影响方向、观察周期",效果立竿见影。

五、真实数据观察:一次提醒规范改造的完整复盘
下面是我在开头提到的那家智能硬件公司做的完整改造复盘。数据来自他们内网系统的真实日志,时间跨度约 3 个月,涉及 8 个部门、46 位项目负责人、1,100 多个活跃任务。
1. 改造前的基线
基线期数据:日均任务提醒 1,200 条,67% 集中在上午 9:00 到 10:00 推送;24 小时有效处理率 33%;正向动作转化率(完成或合理改期并同步)17%;被提醒任务逾期率 24%;跨角色依赖平均解除时长 5.6 天。
2. 分阶段改造动作
改造分三步,每一步单独上线并观察两周,避免指标归因混乱:
- 第一步,按角色和项目层级重设提醒规则,把日均提醒从 1,200 条降到 420 条,战略级项目只保留关键里程碑和阻塞任务提醒。
- 第二步,调整推送时段,交付型负责人移到下午 15:30、协调型移到上午 10:30、资源型改为每周汇总一次。
- 第三步,建立提醒后行为闭环跟踪,改期和转派的任务自动进入新负责人的观察清单,48 小时无动作再次提醒干系人。

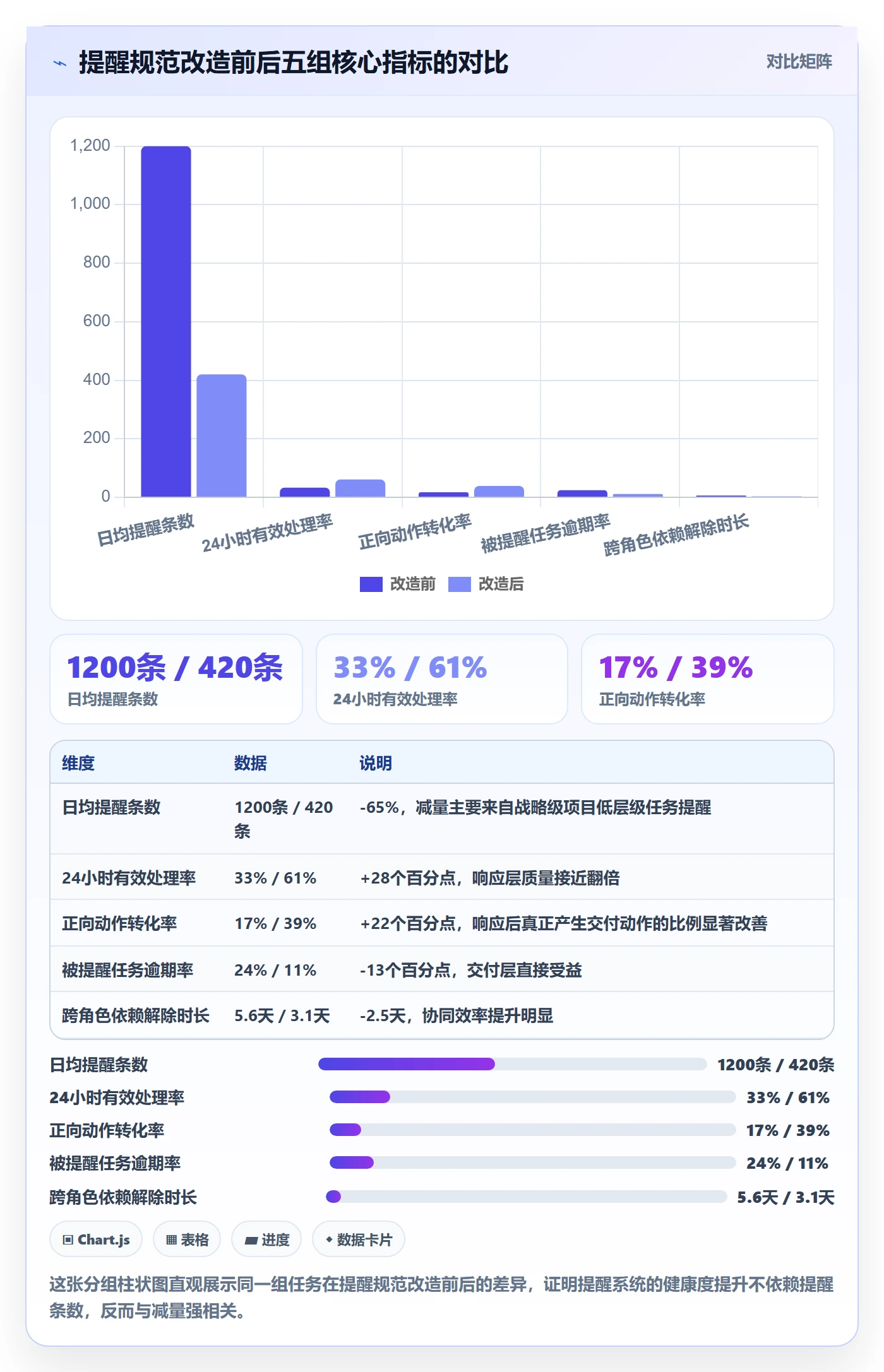

3. 改造后的关键指标
三步走完后,24 小时有效处理率从 33% 提升到 61%;正向动作转化率从 17% 提升到 39%;被提醒任务逾期率从 24% 降到 11%;跨角色依赖平均解除时长从 5.6 天降到 3.1 天。日均提醒条数反而降到 420 条,也就是说提醒条数减到三分之一,交付层的逾期率却降了一半以上。
值得一提的是,改造过程中他们基于内网数据做了多次对照实验。因为用的是私有化部署的 PingCode,所有日志和任务动作都可追溯,策略上线前后可以做 A/B 对照,而不必担心数据出境或延迟。这对中大型企业做这种细颗粒度度量是很关键的支撑条件。
4. 一个反常识的细节:提醒减少反而响应更快
这条最让我意外。日推提醒条数从 1,200 降到 420 后,项目负责人对提醒的响应中位时长从 19 小时降到 8 小时。提醒越少,处理越快,因为剩下的都是值得处理的。这提醒我们,提醒系统的设计目标不是"不漏",而是"不浪费决策资源"。

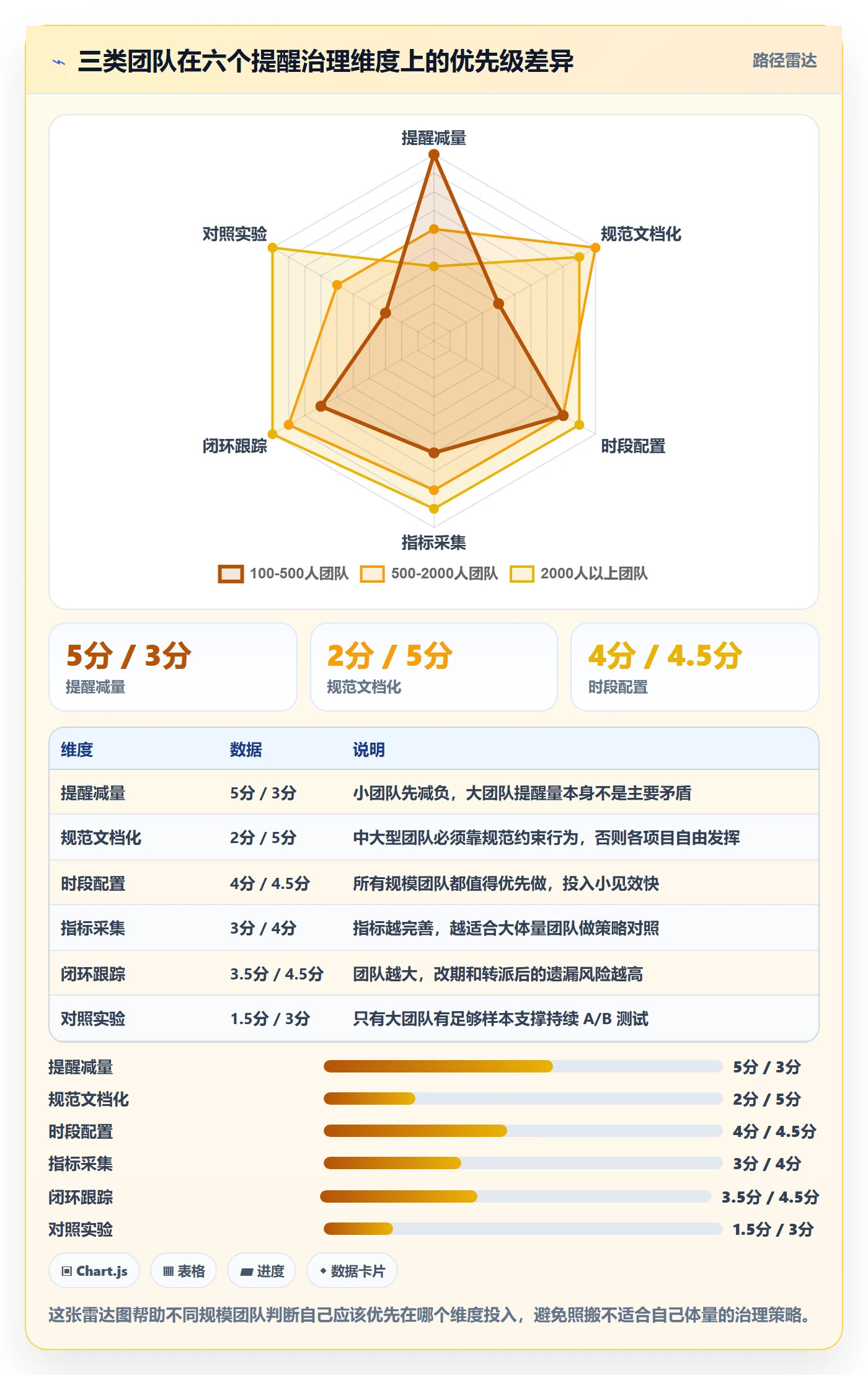

六、不同团队该怎么做:三种典型场景的行动建议
提醒规范不是一套模板打天下。我按团队规模和成熟度分成三种典型场景,分别给出可操作的建议。
1. 100-500 人研发团队:先做减法再做度量
这个区间的团队通常已经有了基础的提醒规则,但往往堆了太多默认模板。建议的优先顺序是:先按项目层级砍掉一半提醒,再按角色重设推送时段,最后才建立三层指标体系。原因是提醒过多时,任何指标都会被噪声污染,先做减法才谈得上度量。
具体动作上,我建议第一周只保留战略级和交付级项目的关键里程碑与阻塞任务提醒,实验级项目全部改为周报汇总。第二周按角色调整推送时段。第三周才开始采集响应层和行为层指标,作为后续迭代的基线。
2. 500-2000 人团队:先立规范再上系统
这个规模的团队最怕的是"各项目自由发挥"。提醒规范必须先以文档形式确定下来,明确角色划分、项目层级划分、推送时段、闭环处理要求,再落到系统里配置。规范先行的最大好处是,后续任何指标异常都能追溯到"哪条规范没被遵守",而不是归因到"系统不好用"。
私有化部署在这类团队里几乎是默认要求,因为提醒日志和行为日志的关联分析往往需要跨系统数据打通,而且涉及具体人员和部门,数据留在内网是安全和合规的基本前提。
3. 2000 人以上团队:做策略分层与持续对照实验
这个量级的团队,任何一条提醒策略都会影响成千上万人的工作节奏,不能凭感觉决策。建议引入持续对照实验机制:每条策略上线前先声明预期指标、影响方向、观察周期,上线后按对照组分 A/B 对比。策略的调整节奏也从月度改为双周,保持对环境的敏感度。
在这个阶段,指标面板本身也要分层:团队层级看聚合指标,PMO 层级看策略对照结果,事业部层级看交付层趋势。不要让所有人看同一个面板,否则必然有人被过量数据淹没。
4. 从其他工具迁移过来的团队:先对齐提醒语义
如果团队是从其他项目管理平台迁移过来的,第一件事是提醒语义对齐。比如"到期提醒"在原工具里指的是到期前一天还是当天,跨系统含义经常不一致。PingCode 支持从 Jira 平滑迁移,迁移时可以把原有的提醒规则和任务状态映射一遍,避免上线后项目负责人对提醒产生误判。

七、不同情况下的取舍:四种典型权衡
做提醒治理总会遇到权衡,没有一种方案在所有维度上都最优。下面列四种我实际遇到过的典型取舍,并给出我的建议。
1. 提醒颗粒度:粗 vs 细
粗颗粒度(只推关键里程碑和阻塞任务)响应质量高,但可能漏掉一些本可提前发现的隐患;细颗粒度(每个任务到期都推)覆盖全,但项目负责人会被淹没。我的判断是优先保证粗颗粒度,把细颗粒度降级为可主动订阅的第二层提醒,让项目负责人自己决定是否订阅所辖任务的详细提醒。订阅行为本身也是很好的信号,反映哪些人对细节敏感。
2. 处理方式:强制改期 vs 允许忽略
强制要求每条提醒都必须改期或完成,会造成大量虚假动作;完全允许忽略,风险暴露会滞后。我建议设一个"主动忽略需填写原因"的中间设计,忽略成本不高但留有痕迹,便于后期分析哪些类型的提醒被高比例忽略。被高频忽略的提醒类型,往往就是提醒本身需要优化的对象。
3. 数据开放度:全透明 vs 只聚合
全透明对问责有利,但容易制造不信任;只聚合对文化友好,但可能掩盖局部问题。我在多个团队观察到的规律是:响应层和行为层数据只出团队聚合值,交付层数据可出到项目维度但不出个人维度。这条线立得越早,团队对提醒改造的接受度越高。
4. 指标数量:精简 vs 全面
指标多的团队看起来数据丰富,实际决策时反而无所适从。我建议保留 8 到 12 个核心指标,分为三层,每层 2 到 4 个。超过 15 个指标的面板,团队通常只看最上面三个。与其堆指标,不如把保留的每一个指标都跑通"策略-指标-复盘"闭环。
八、下一步该怎么做:一份可落地的自检清单
回到最开头那个矛盾:一边是项目负责人屏蔽提醒,一边是周会追责没人提前预警。破解它的路径不是加提醒,而是把提醒当系统运营,用三层指标管理,用对照实验迭代。
1. 本周可立即做的三件事
- 统计当前日均提醒条数和推送时段分布,找出提醒洪峰的具体时段。
- 把项目负责人按交付型、协调型、资源型分类,标记每人主要负责的项目层级。
- 拉出最近两周的提醒日志,计算 24 小时有效处理率作为基线。
2. 本月应完成的两件事
- 按角色和项目层级重设提醒规则,把日均提醒条数压到基线的 40% 到 60%。
- 建立提醒后行为闭环跟踪,改期和转派的任务自动进入新负责人的观察清单。
3. 本季度值得投入的一件事
搭建三层指标面板,并开始第一条策略的对照实验。策略上线前先写清楚预期影响哪个指标、影响方向、观察周期,上线后按对照组分 A/B 对比。只要能坚持三个迭代周期,你会发现提醒系统的健康度提升主要来自策略的精准,而不是推送的勤奋。
4. 工具层面的选择建议
如果团队是中大型企业、且有私有化和数据合规要求,优先考虑支持私有化部署、提醒规则可细颗粒度配置、任务行为日志可追溯的项目管理平台。PingCode 在这三点上比较适合 100 人以上组织,且支持从 Jira 平滑迁移,适合国产替代场景。但工具只是载体,提醒规范和数据体系才是核心,不要指望换了工具就能解决"提醒泛滥"的问题。
最后提醒一句:提醒系统的度量目标不是"少漏一个任务",而是"让项目负责人的每一次注意力投放都有回报"。当你把注意力当成稀缺资源来管理,提醒系统的设计逻辑就完全不一样了。
常见问题解答(FAQ)
1. 任务到期提醒的触发时间点应该怎么设置才合理?
我们团队用某项目管理工具管迭代,之前把提醒统一设成到期前1天,结果有人压根没看到,也有人嫌太晚来不及处理。我就很困惑,到底提前多久提醒才算科学,是不是越早越好?
提醒时间点不是越早越好,而是要按任务粒度和处理周期分级设置。我的经验做法是分三档:周期超过5天的大任务在到期前3天提醒负责人,1到3天的常规任务在到期前1天提醒,当天必须闭环的小任务在到期前4小时再补一次强提醒。判断依据是任务的提前期越长,负责人越容易产生反正还早的心理而忽略提醒;
提前期太短又来不及协调资源。你可以先按这个分档跑一个迭代,统计各档的按时完成率,再针对完成率明显偏低的档位单独调时段。
2. 项目负责人的任务提醒,到底该看哪几个关键指标?
我最近在整理项目负责人的提醒效果数据,后台列了十来个指标,打开率、点击率、响应时长全都有,我反而不知道哪个才是真正要盯的。老板问我提醒做得好不好,我也答不上来一个明确的数。
别贪多,项目负责人维度只盯四个指标就够了:提醒触达率、到期前响应率、逾期率、平均响应时长。触达率反映提醒有没有送到人,低于95%说明渠道或配置有问题;到期前响应率是核心,指在到期前就产生了状态变更或评论的任务占比,我测过的健康团队一般在70%以上;逾期率是结果指标,控制在10%以内;
平均响应时长指从提醒发出到负责人第一次动作的间隔,超过8小时基本说明提醒被淹没了。看板的正确用法是先看逾期率异常,再往下拆另外三个指标定位原因,而不是平铺看十来个数字。
3. 任务提醒发得太频繁导致大家麻木,怎么平衡提醒强度和打扰?
我们之前为了防逾期,把提醒做得特别密集,每条任务一天推好几次,结果团队直接集体屏蔽通知,反而漏掉了真正紧急的事。我现在特别纠结,提醒少了怕逾期,多了怕被无视。
关键不是减少提醒次数,而是做提醒分级和收敛。我的做法是把提醒分成两类:一类是常规到期提醒,每条任务在到期前只发一次,不重复打扰;另一类是升级提醒,只在任务已经逾期或临近关键里程碑时才触发,并且直接升级给项目负责人而不是原负责人。
另外提醒内容要带上下文,比如任务标题、剩余时间、关联里程碑,让人一眼判断要不要现在处理,而不是一句你有一条任务即将到期。判断平衡点可以看两个数:通知屏蔽率超过15%,说明太吵了;到期前响应率低于60%,说明太弱了。往中间调,别两头极端。
4. 怎么用提醒数据分析出到底是流程问题还是人的问题?
我们迭代经常逾期,我拿提醒数据去复盘,发现有的任务提醒发了也没人理,有的任务压根就没设提醒。我想搞清楚,这些数据到底能不能帮我判断问题出在流程规范上还是某个人身上,不然复盘会就是互相甩锅。
可以,核心是做一个二维拆解:把任务按有没有配置提醒、有没有在到期前产生响应两个维度分成四类。第一类有提醒且到期前响应,属于正常;第二类有提醒但到期前无响应,大概率是人的问题,可以单独找负责人聊,看是任务过载还是意愿问题;第三类无提醒但有响应,说明流程配置缺失,规范该补;
第四类无提醒也无响应,通常是流程和人都出了问题,优先修流程。我一般会要求提醒覆盖率(配置了提醒的任务占比)先做到100%,再去看响应率,因为覆盖率不达标的话,响应率数据本身就是失真的,拿它问责个人不公平。先把流程变量控住,剩下的差异才归因到人。
核心关键词
文章包含AI辅助创作:到期提醒流程与规范:项目负责人任务提醒数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401674
读者评论
三层漏斗挺认同,但落地时最先卡住的是采集成本。改期、转派这类动作如果靠人手动标记,数据两周就烂了。我们三十人的团队试过,维护看板的时间比处理任务还长,最后退回只看逾期率。想问问作者,中小团队有没有轻一点的版本,别一上来就要求三层齐全。
推送时段那段我感受不太一样。我们把提醒挪到下午后,中位处理时长确实降了,但改期比例反而涨了,下午发现做不完,顺手就改到下周。中位时长短不等于决策质量高。把处理时长当核心指标,是不是得再配一个改期后的二次逾期率卡一下?
作为被提醒的一方说两句。文章说聚合指标不出个人排行,但只要会上挂着“团队有效处理率41%”这种数,还是会挨问。真正让我愿意点开提醒的,是提醒里直接写清依赖方卡在哪、我该找谁,而不是再多一层看板。度量再细,也替代不了提醒内容本身有没有信息量。
