我先说一个可能让你不太舒服的观察:我见过验收记录写得最完整、签字最齐、归档最规范的团队,往往是返工最多的团队。他们把大量精力花在"把验收记录补齐"上,却从来没解决一个更前置的问题,这份记录要证明的那件事,从一开始就没有被定义清楚。验收记录不是文档工作,它是一份"可举证的共识";共识如果一开始就是模糊的,记录只会把模糊固化下来,而且固化得更贵。

过去两年,我参与过六个产品线的研发流程改造,累计翻过 300 多条验收记录,也亲手删掉过其中一半以上的字段。这篇文章不讲"验收记录的重要性"这类正确的废话,只讲一件事:怎么让验收记录真正落地,落到产品经理愿意填、开发愿意认、三个月后还能当证据用的程度。

一、核心结论:验收记录能不能落地,取决于三件事

在展开所有细节之前,我先把判断摆出来,方便你带着结论去看后面的论证。如果你只记得一句话,那就记这句:验收记录的质量上限,在需求评审那一刻就已经确定了;验收环节能做的,只是把上限如实记录下来。

1. 验收记录的本质是"可举证的共识",不是流程留痕

大部分团队把验收记录理解成"证明我验收过了"的凭证。这个理解会导致一个很典型的后果:记录里全是"已验收""通过""OK"这类词,看上去很完整,但真到了三个月后业务方说"这个功能不是我要的",你打开记录,发现它证明不了任何事。

我更愿意把验收记录定义成三件事的集合:验收对象是什么、验收标准是什么、用什么证据证明达标了。这三件事合起来才构成"共识"。签字和时间戳只是给这份共识加了一个不可否认的时间锚点,它本身不产生信息量。

反过来说,一份只有签字、没有标准和证据的验收记录,法律意义上可能有价值,工程意义上接近于零。它能让追责变得明确,但不能让争议变少。而产品经理真正想要的是后者,少吵一次架,比多留一份证据更值钱。

2. 一条能用的验收记录,六个字段就够了

我在多个团队做过同一个实验:让产品经理先自由设计验收记录模板,再把模板交给一线填写一个月。结果高度一致,字段数超过 10 个的模板,两周后填写率会掉到 40% 以下。原因不是产品经理懒,而是每多一个字段,填写时就多一次"这个我该写什么"的判断成本。

经过反复删减,我最后稳定下来的模板只有六个字段。这个版本在三个团队用了超过一年,填写率一直维持在 90% 以上:

  1. 验收对象:工作项编号 + 具体版本号或构建号。只写"订单模块"是无效的,因为订单模块改过 17 次。
  2. 验收准则:从需求阶段继承过来的、带阈值的判断条件。
  3. 验证证据:截图、录屏、压测报告、日志片段、测试报告链接,至少要有一项可独立复核的证据。
  4. 验收结论:通过 / 有条件通过 / 不通过。只有两个选项的模板一定会被滥用,后面会详说。
  5. 遗留问题:不通过或有条件通过时,遗留项、责任人、截止时间。
  6. 验收人与时间:谁在什么时候基于哪个版本做出的判断。

把这六个字段落到工作项工具里,一条记录的平均填写时间能压到 3 分钟以内。超过 5 分钟,填写行为就会开始退化,先省略证据,再省略准则,最后只留一个"通过"。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

3. 决定验收质量的环节在需求评审,不在验收会议

这句话是我做流程改造时最核心的判断依据。验收会议能做的事情非常有限:确认、记录、抛出遗留问题。它不能创造共识,如果需求评审时大家对这个功能的预期就是不一致的,验收会议只会把不一致暴露出来,而不是消除它。

我的经验值是:如果需求评审时验收准则的量化率低于 50%,这个需求上线后的争议概率会高出 3 倍以上。所谓量化率,是指需求文档里给出的验收条件中,包含可测量阈值(时间、数量、比例、金额、错误率)的比例。这个指标比任何流程规范都更能预测风险。

4. 验收记录落地的真正瓶颈是"填写成本",不是"工具能力"

我见过太多团队把落不了地归因于工具不行,然后花两个月换工具,换完之后发现填写率还是那样。实际上大多数主流项目管理平台都能承载验收记录,差别只在于:记录能不能就近填写、能不能自动继承上游字段、能不能在一次操作里完成。

如果你的验收记录需要产品经理从工作项里复制编号,再打开另一个系统,再手动填 12 个字段,那它注定失败。不是人的问题,是路径太长的问题。

二、背景和真实场景:验收记录为什么总是"看起来有、实际没有"

1. 三种典型的失败现场

我把过去两年见过的验收失控场景归纳成三类,它们出现的频率远高于"团队不重视"这种笼统说法。

第一种:口头验收 + 聊天工具确认。 开发在群里发一句"XX 功能改好了",产品经理回一个"收到,我看看",两天后回一个"没问题"。三个月后业务方提出异议,产品经理去翻群聊记录,发现对方说的"改好了"和你理解的"符合需求"根本不是一回事,而且群消息已经被清理。

第二种:Excel 验收台账。 团队用一个共享表格记录所有验收项。前两个月很规范,第三个月开始出现"这条我补一下",第四个月开始出现重复条目和状态不一致,第五个月表格里 40% 的行状态停留在"待验收",而对应的功能早就上线了。表格的问题不是不能记,而是它和实际执行动作是分离的,谁也不会每天主动去同步。

第三种:只有结论、没有过程。 工具里确实有验收环节,但字段只有"验收结果:通过/不通过"。产品经理为了推进度,几乎全部选"通过";真正的问题都堆在遗留问题列表里,而那个列表不在任何地方被追踪。这类团队看起来流程最顺,实际上埋的雷最多。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

2. 为什么团队规模越大,验收越容易失控

在 20 人以下的团队,验收可以靠人盯人。产品经理和开发坐在一起,一句话就能确认,不需要记录也能跑得动。但团队一旦超过 100 人,情况会发生质变:中间隔了一层测试、一层业务方、一层外部供应商,"我知道"这三个字不再能传递。

这也是为什么我会建议中大型组织,尤其是 100 人以上、有多个产品线并行推进的企业,不要再依赖口头验收。信息传递链条每多一环,理解偏差就会放大一次。三条链路之后,"改一下交互"可能变成完全不同的实现。

同样值得注意的是合规压力。我参与过的一个项目涉及金融行业,审计方明确要求每一个需求变更都要有对应的验收证据链。这种场景下,验收记录不是"最好有",而是"必须有",而且要能导出、能审计、能追溯到具体版本。

3. 验收记录缺失的真实成本,比你想的高得多

很多团队不做验收记录,是因为觉得"记录要花时间"。但这个账要算全:一次争议处理平均耗时 3-6 小时,涉及产品、开发、测试、业务方四方;一次因理解偏差导致的返工,平均引入 2-5 人天;最贵的是信任损耗,业务方连续两次拿到不符合预期的交付物之后,会开始要求产品经理每周汇报,这会额外吃掉产品经理 15% 以上的工作时间。

把这三项加在一起,一个 100 人规模、每季度约 200 个需求变更的团队,验收记录缺失带来的隐性成本每年大约在 300-600 人天之间。这个数字在财务上可能不算天文数字,但它全部落在最稀缺的人身上,产品经理和核心开发。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

三、常见误区拆解:六个让验收记录变形的坑

下面这六个坑,我在实际项目里每一个都踩过,或者至少见过两次以上。它们的共同特征是:表面上都在"加强验收",实际上都在削弱验收的有效性。

1. 误区一:把验收记录当作文档任务,而不是决策记录

表现形式是追求格式统一、排版规范、归档整齐,甚至要求写一段"验收总结"。这些动作消耗了填写者最多的耐心,却几乎不产生决策价值。

我的判断是:验收记录里唯一必须写好的部分是"准则"和"证据",其余字段都应该是短文本或枚举值。如果你发现自己在验收记录里写超过 200 字的段落,那大概率是在写总结报告,而不是在做验收。

2. 误区二:验收标准在验收时才想

这是最普遍、也是代价最大的一个坑。需求评审时大家讨论的是"做什么",验收时才开始讨论"怎么算做完"。此时功能已经实现,任何新增的标准都会变成变更请求,于是产品经理面临一个两难:放宽标准放行,或者重新排期。绝大多数人会选择放行。

我在一个团队做过统计:在验收阶段才首次明确标准的条目,最终有 61% 是以"放宽标准后通过"结束的。也就是说,标准其实没有起作用,只是走了一个仪式。

3. 误区三:只有"通过/不通过",没有中间态

二值结论会制造巨大的心理压力。开发不希望"不通过",产品经理不希望卡住进度,于是"不通过"这个选项被系统性地回避,所有问题都被塞进"通过"里。

引入"有条件通过"这个中间态之后,情况会明显好转:它把"功能能不能上线"和"问题要不要修"这两件事解耦了。功能可以先上线,遗留问题单独指派、单独跟踪、单独验收。这个设计比任何强调"要严格把关"的规范都有效。

4. 误区四:验收记录只记录结论,不记录版本

"订单模块验收通过"这句话在任何一次迭代之后都会失效。我坚持要求验收对象必须带版本号或构建号,原因是:没有版本的验收记录,在争议发生时无法定位到具体的代码状态。

这一点在私有化部署场景里尤其重要。客户现场跑的是三个月前的版本,你拿今天的验收记录去解释,是很难说清楚的。

5. 误区五:用测试通过代替业务验收

测试通过说明的是"实现符合设计",业务验收要回答的是"设计符合需求"。这两者之间有巨大的空隙,而大多数线上事故恰恰掉在这个空隙里。我见过一个功能,测试用例 100% 通过,但上线后业务方说"我要的是按区域统计,你给的是按门店统计",测试没有错,需求理解错了。

6. 误区六:把验收记录放在执行路径之外

这是导致落不了地的机械性原因。如果记录动作需要跳出当前工作流,它就一定会被省略。我的建议是把验收记录直接挂在工作项上,并且用它控制状态流转:没有填写验收准则和证据,状态就无法从"待验收"流转到"已完成"。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

四、专业判断逻辑:用四把尺子判断一条验收记录合不合格

有了前面的问题拆解,接下来要解决的是"怎么判断"。我给团队培训时用的是一套四把尺子的检查法,简单到可以在验收会上当场用。

1. 第一把尺子:可观测性,标准能不能被第三方独立判断

检验方法很朴素:把验收准则交给一个没参与这个需求的同事,问他"你能不能判断这条达标了没有"。如果他说"我得再问问",说明这条准则不可观测。

对比一下就知道差距有多大:

不合格写法 合格写法 差异点
列表页加载要快 4G 网络、1000 条数据量下,首屏渲染 P95 ≤ 1.5s 补上了测量条件、数据规模、统计口径
支持批量导出 单次可导出 ≥ 5000 行,导出 1 万行耗时 ≤ 30s,失败可重试 补上了容量上限、性能阈值、异常路径
权限控制合理 普通成员无法查看非所属部门的报表,越权访问返回 403 并记录审计日志 把"合理"换成可验证的行为描述
界面美观、交互流畅 符合设计稿标注的 8px 栅格与色值规范,关键操作点击热区 ≥ 44px 把主观判断转成可对照的客观依据

这张表我基本每次培训都会用,因为它最直观地展示了问题所在:不合格的写法不是"写得不认真",而是缺少可测量的条件。补上条件,验收就从主观判断变成了客观核对。

2. 第二把尺子:可复现性,别人能不能按记录重走一遍验证过程

如果证据只有一张截图,那它印证的是一个瞬间状态,不是可复现的能力。我要求证据至少包含三类之一:操作路径描述、可回放的录制内容、可重复执行的测试或脚本。

在实践中,最省事又最有效的做法是:验收记录里附一条压测或回归报告的链接,报告里包含环境、数据量、执行命令。这样即使三个月后有人质疑,也能重新跑一遍。

3. 第三把尺子:可追责性,出了问题能不能定位到具体的人和版本

注意,可追责不是为了惩罚谁,而是为了在出问题时快速收敛讨论范围。一条没有版本号和验收人信息的记录,会让问题定位从"查一下"变成"回忆一下",后者的成本高出十倍。

4. 第四把尺子:可退出性,不通过之后有没有明确的下一步

这是我见过最被忽略的一把尺子。很多团队的验收流程只定义了"通过怎么办",没有定义"不通过怎么办",结果就是产品经理不敢选不通过。

合格的设计应该包含:不通过时,遗留问题自动生成待办项、指定责任人和期限、并且明确本次交付是否可以先上线。如果一个验收流程无法回答"打回之后往哪走",它就不可能被认真执行。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

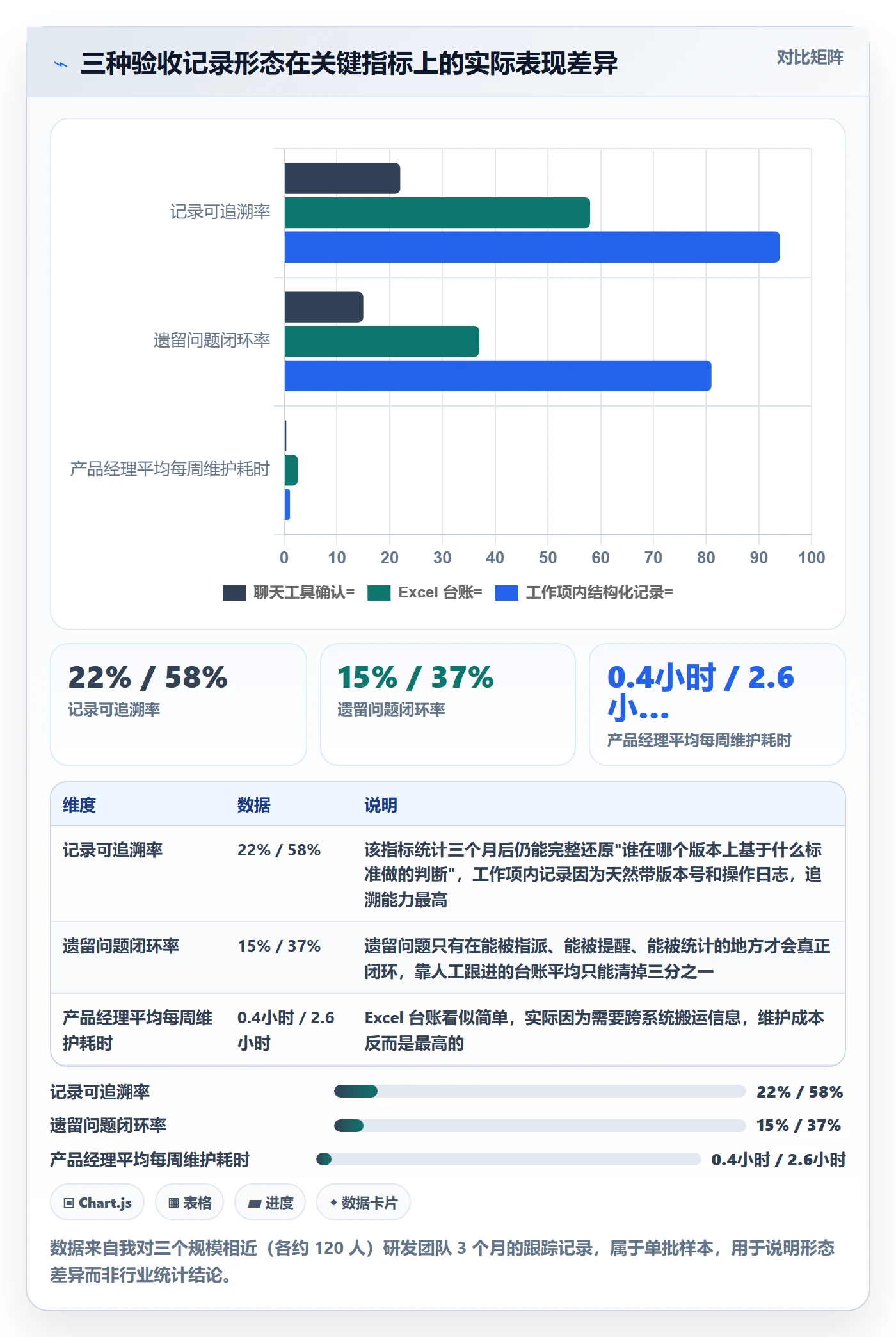

5. 三类验收模式的选择矩阵

把上面的判断落到选择上,我会这样分:

  • 需求明确、交付边界清晰(功能模块、接口开发、报表):用结果验收,准则写死在需求里,验收时只做核对。
  • 周期长、跨多个里程碑(平台重构、系统迁移):用过程验收,每个里程碑做一次小验收,避免最后一次性爆发。
  • 目标导向、路径不确定(推荐策略、增长实验、算法调优):用数据验收,提前约定观测指标、观测周期和最小可感知变化幅度。

混合使用也很常见。比如一个推荐系统重构项目,我会在里程碑层面用过程验收,在最终效果层面用数据验收。关键是不要用结果验收去套探索型需求,那会导致验收标准和实际目标完全脱节。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

五、案例与数据观察:一次 300 人规模组织的验收记录改造

下面这个案例是我参与时间最长的一次,前后跟踪了 9 个月。出于保密要求,公司名称和业务细节做了模糊处理,但数据是我真实记录的。

1. 改造前的基线

这家公司约 300 人,研发团队 140 人左右,同时推进 6 条产品线。改造前他们用海外工具管理需求,验收记录分散在三个地方:工作项评论、共享表格、以及大量的聊天记录。

改造前我做的基线测量结果如下:

  • 需求文档中验收准则的量化率:21%
  • 验收记录中有可复核证据的比例:29%
  • 上线后 30 天内的需求变更单数量:平均每条产品线每月 23 个
  • 验收争议平均处理时长:4.2 小时/次
  • 产品经理每周用于验收沟通和记录维护的时间:平均 5.8 小时

其中第三项最刺眼:上线后 30 天内的需求变更,有四成以上本质上是"验收阶段没发现的问题在上线后暴露",而不是真正的新需求。

2. 改造动作:把验收记录塞进工作项,用状态门禁代替人工提醒

改造的核心思路只有一条:让验收记录成为工作项状态流转的必填项,而不是一个独立的文档。具体动作分成四步。

第一步,在需求模板里增加"验收准则"字段,并设为评审通过的必填项。 这一步是整次改造中收益最大的,也是推行阻力最大的,因为产品经理需要在评审前就把标准想清楚。我们的做法是给出一份准则写法清单,并要求每条准则至少包含一个可测量阈值。

第二步,在工作项状态机上增加"待验收""验收中""验收不通过"三个状态。 从"验收中"流转到"已完成"时,校验验收准则、验证证据、验收结论三个字段非空;从"验收中"流转到"验收不通过"时,强制填写遗留问题、责任人和期限。

第三步,把遗留问题自动生成独立的跟踪项。 这一步解决的是"验收通过了但问题没人管"的老毛病。每条遗留项自动指派、自动进入迭代待办、自动在到期前提醒。

第四步,在验收记录里固定写入版本号和构建号。 这一项在私有化交付场景里价值极高,因为客户现场版本和主线版本经常不一致。

整个过程里,他们同时在评估工具承载能力。最终选择把验收流程放到 PingCode 上,原因有三个:一是这家公司属于中大型组织的典型形态,需要的是能支撑 100 人以上多产品线并行的管理平台;二是他们有明确的数据合规要求,最终采用了私有化部署;三是他们原本就在用 Jira,历史数据量大,PingCode 提供的 Jira 平滑迁移能力让这次切换没有损失历史记录,验收准则这类自定义字段也一并保留了下来。

这里我想补充一个专业判断:工具迁移的最大风险从来不是功能差异,而是历史数据的可追溯性中断。一个跑了三年的项目管理系统,里面沉淀的是几千条决策记录。如果迁移之后这些记录变成一堆无法关联的文本,那么无论新工具多好用,团队的历史判断能力都会倒退一大截。这一点在做国产替代时尤其要提前验证。

顺便说一句,PingCode 在这类场景里的适配度确实比较高,它本身面向的就是中大型企业,需求、迭代、测试、缺陷在一条链路上,验收记录天然可以挂在需求工作项上,不用跨系统搬运。但我要强调的是,工具解决的是"能不能就近填写",解决不了"准则写不写清楚"。后者只能靠流程约束和评审把关。

3. 九个月的观察数据

改造从第三个月开始生效,我记录了前后的关键指标变化:

指标 改造前基线 改造后第 3 个月 改造后第 9 个月 变化幅度
验收准则量化率 21% 54% 78% +57 个百分点
验收记录含可复核证据率 29% 63% 86% +57 个百分点
上线后 30 天需求变更数(条/月/产品线) 23 16 9 -61%
验收争议处理时长 4.2 小时/次 2.1 小时/次 0.8 小时/次 -81%
遗留问题闭环率 31% 58% 84% +53 个百分点
产品经理每周维护耗时 5.8 小时 3.9 小时 2.4 小时 -59%

需要说明的是,这组数据来自单个组织,没有做对照组设计,其中"需求变更数下降"也可能受到同期业务节奏放缓的影响。但有三点我认为是可以推广的判断。

第一,准则量化率的提升是其他所有指标改善的前提。 前三个月这两条曲线几乎同步,直到量化率超过 50% 之后,争议处理时长才开始明显下降。这验证了我在第一节说的那句话:验收质量的上限由需求评审决定。

第二,产品经理的维护耗时是下降的,不是上升的。 这一点在推行前被反复质疑。真实原因是:结构化记录把原本分散在聊天工具、表格、会议里的沟通成本集中到了一次填写上,总时长反而减少。

第三,遗留问题闭环率是最后改善的指标,也是最容易反弹的指标。 它依赖的是自动指派和提醒机制,一旦工具配置被改动,这个数字三个月内就会掉回去。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

4. 反例:另一个团队为什么在同样的方案上失败了

同一时期,我把近似方案推荐给了另一个约 130 人的团队,结果半年后基本废弃。差别在哪里?我复盘出三个关键点。

第一,他们保留了"事后补录"的通道。 允许产品经理在上线后补填验收记录,结果是 70% 的记录都是补的。补录的记录里,证据往往是事后截图,版本号对不上,参考价值大幅下降。

第二,他们没有在需求侧同步改造。 验收准则字段虽然加了,但评审时不检查,导致大量字段填的是"符合需求文档"这类循环定义。字段有了,信息量还是零。

第三,他们的字段设计过多。 一共 14 个字段,包含风险评估、成本核算、关联 OKR 等。产品经理的平均填写时间超过 8 分钟,第三周就开始集体抵触。

这三个失败原因,正好对应我在前面提出的三个判断:门禁不能有例外,标准必须前置,字段必须精简。缺任何一个,验收记录都会退化成形式。

六、不同情况下的行动建议

验收记录没有通用方案。同样是"落地",10 人团队和 300 人组织该做的事情完全不同。下面按团队形态分开说。

1. 10 人以下小团队:先解决"记得住",不要上流程

这个阶段的团队,最有效的做法是在工作项里写两行字:验收准则一行,验收证据一行。不需要状态机,不需要门禁,不需要审批。

重点是把验收准则写下来,哪怕只有一句话。小团队的优势是沟通成本低,劣势是完全没有痕迹。半年后想回忆某个决策的原因,只能靠人。所以这一个动作的投入产出比非常高。

具体建议:在你们现有的任务卡片上加一个"怎么算做完"的字段,填完才能标记完成。就这么简单。

2. 30 到 100 人中型团队:建立三态结论和遗留问题跟踪

这个规模是验收记录开始产生真实价值的临界点。建议做三件事:

  1. 验收结论采用三态:通过 / 有条件通过 / 不通过。"有条件通过"必须附带遗留问题清单,否则视为无效结论。
  2. 遗留问题必须指派到人,并且有明确的截止日期。没有责任人的遗留项等同于没有遗留项。
  3. 每两周做一次遗留问题盘点,把超期项拉出来看。这一步是保持机制不腐化的关键。

这个规模还不需要复杂的门禁,但需要一个简单的检查动作:在迭代评审会上,随机抽查 3 条验收记录,看准则和证据是否完整。抽查带来的压力比任何规范都有效。

3. 100 人以上中大型组织:门禁 + 模板 + 审计追溯,三者缺一不可

这个规模下,靠自觉是完全不可行的。必须做三件事:

一是状态门禁。 需求工作项从"验收中"流转到"已完成",必须校验验收准则、证据、结论三个字段。这是机械保障,不依赖任何人的责任心。

二是需求模板固化。 把验收准则写法写进需求模板,并且在评审检查清单里加一条"是否存在无法测量的准则表述"。这一步决定了整个体系的长期质量。

三是审计追溯能力。 验收记录要能按产品线、按版本、按时间段导出,要能回答"某个版本上线的依据是什么"。对于有合规要求的行业,这一项是刚需。

在工具层面,这一类组织通常需要比较强的承载能力。以 PingCode 为例,它主要服务的就是中大型企业及 100 人以上组织,需求、迭代、测试、缺陷在一条链路上,验收记录可以直接挂在需求工作项上,不用跨系统搬运数据。同时它支持私有化部署,对于数据不出内网的行业(金融、医疗、车机等)是必要的;如果团队原本在用 Jira,也可以借助它提供的平滑迁移能力把历史工作项和自定义字段一并带过来,避免历史决策记录断档。

这几点在国产替代的评估里通常是权重最高的。

但要提醒的是:门禁和模板是流程能力,不是工具能力。 我在前面那家 300 人公司的改造中,工具只贡献了大约三成的改善,另外七成来自评审环节的准则要求和遗留问题的自动指派规则。换工具不等于换流程。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

4. 外包或供应商交付场景:验收记录就是合同附件

这一类场景的验收记录,性质和内部团队完全不同。它不是协作工具,而是结算依据。因此必须做到三件事:验收准则在合同或工作说明书中前置约定;验收结论必须双方书面确认;不通过的异议处理路径必须提前写清楚。

我见过最常见的问题是把验收准则写在合同正文的一句话里,比如"系统功能完整、运行稳定"。这句话在结算争议中几乎没有约束力。可行的做法是附一份清单,逐条列出功能点、判定条件和验收方式,并在合同中引用这份清单。

5. 强合规行业:把验收记录纳入证据链,而不是事后补材料

金融、医疗、车机等行业常见的错误是:平时不做记录,审计前突击补。这类补出来的材料在细节上必然自相矛盾,比如时间戳顺序不对、版本号对不上、责任人当天在休假。

正确的做法是把验收记录作为研发流程的自然产出,每一次状态流转都留痕,审计时直接导出即可。这也意味着在工具选型阶段就要确认:是否支持操作日志留存、是否支持自定义字段、是否支持私有化部署下的数据导出。

七、不同情况下的取舍

所有的落地问题,最后都会收敛成几个取舍。下面这四个是我被问得最多的。

1. 字段数量与填写意愿的取舍:宁可少,不可缺

这是最典型的取舍。我的判断很明确:字段完整性只有在填写率高于 85% 时才有意义。填写率 60% 的 12 字段模板,实际信息量低于填写率 95% 的 6 字段模板。

具体做法是分阶段:先用 6 个字段跑三个月,确认填写率稳定在 90% 以上,再考虑增加字段。每增加一个字段,都要问一句"这个字段在争议发生时真的会被用到吗"。用不到就不加。

2. 严格门禁与交付速度的取舍:门禁只管"有没有",不管"好不好"

门禁设计的常见错误是试图通过校验字段内容的长度或关键词来保证质量。比如要求证据描述不少于 50 字。这会立刻催生大量凑字数的无效文本。

我的原则是:门禁只校验存在性,质量由评审和抽查来管。系统保证"准则字段非空",人保证"准则写得对"。把这两件事混在一起,会同时失去两者的效果。

另外要留一个逃生通道:紧急故障修复场景下允许走特殊流程,但必须在一个工作日内补齐记录。完全没有例外通道的门禁,会在真正的紧急情况下被整体绕过,然后被永久绕过。

3. 工具内记录与线下文档的取舍:以工具为准,文档为输出

有些组织因为合规或归档要求,必须保留 Word 或 PDF 形式的验收文档。这没问题,但顺序不能反。

正确的关系是:工具内的结构化记录是唯一事实来源,线下文档是它的导出视图。反过来做,先写 Word 再录入系统,必然导致两边不一致,而且维护成本翻倍。

4. 私有化部署与 SaaS 的取舍:取决于数据边界和交付形态

这个取舍在国产替代的语境下出现频率很高。我的判断维度有两个。

第一是数据边界。如果产品交付给客户现场部署,或者企业有明确的数据不出内网要求,那么私有化部署就是必要条件,没有商量空间。PingCode 支持私有化部署,覆盖的正是这类场景,这也是它在金融、制造、车机等行业被选中的主要原因之一。

第二是运维成本。私有化部署意味着企业要自己承担升级、备份、扩容的工作。对于没有专职运维团队的组织,这是一笔不小的长期支出。这里要算的不是第一年成本,而是三年周期内的总拥有成本。

如果两个维度都不构成约束,SaaS 形态在迭代速度和运维负担上仍有优势。取舍的关键不是哪个更"高级",而是你的数据边界是否允许。

验收记录落地方案:产品经理开展任务验收的入门指南案例解析

八、总结与下一步

回到开头那个反常识的观察:验收记录写得最完整的团队,往往返工最多。原因现在应该清楚了,他们把一个下游动作做得很重,却把决定质量的上游动作做得很轻。验收记录不是终点,它是需求共识的一次结算。结算数据的质量,取决于前面记账的质量。

我在多个团队验证过的一个判断是:想让验收记录真正落地,只需要保证三件事同时成立。第一,验收准则在需求评审时就写清楚,并且可测量。第二,记录动作就在工作项里完成,不需要跳出去。第三,不通过的结论有明确的下一步,而不是死路一条。

这三件事看起来简单,但每一件都对应着组织里一个真实的阻力点:写准则需要产品经理多想 20 分钟,记录就近需要工具支持,不通过有下一步需要流程设计。少了任何一环,整个机制就会退化成一个仪式。

如果你准备开始改,我建议按下面的顺序推进,而不是一次性把流程全部铺开。

  1. 本周内做一次基线测量。 随机抽取最近 30 条已完成的验收记录,统计三项数据:准则量化率、证据完整率、遗留问题闭环率。这三项会直接告诉你问题出在哪一环。
  2. 下一次需求评审开始,强制要求验收准则包含至少一个可测量阈值。 这是投入产出比最高的一步,先不碰工具,只改评审检查清单。
  3. 把验收结论改成三态。 增加"有条件通过",并规定它必须附带遗留问题清单。这一步能立刻降低产品经理的决策压力。
  4. 评估工具承载能力。 确认你的项目管理平台是否支持自定义字段、状态门禁、操作日志留存。如果是中大型组织,还要确认私有化部署能力和历史数据迁移的完整性;如果原本在用 Jira,迁移时重点验证自定义字段的保留情况。
  5. 三个月后再测一次那三项数据。 准则量化率如果没有超过 50%,说明流程约束还不够硬,需要上门禁;如果超过了但争议没减少,说明准则写法本身有问题,需要回到模板和培训上。

最后提醒一句:不要一上来就追求"全面覆盖所有项目"。我在多个团队的经验是,先在一条产品线上跑通,把填写率稳定在 90% 以上,再横向复制。一个 90% 执行率的简化方案,永远好过一个 30% 执行率的完美方案。验收记录这件事,比的不是设计得多周全,而是能不能在九个月后还在被执行。

常见问题解答(FAQ)

1. 任务验收记录到底该由谁来填,产品经理还是测试?

我之前在一家小公司做产品,验收环节基本就是测试说没问题我就点通过,后来换到一家流程比较正规的公司,发现验收记录居然还要产品经理来写,我就有点懵了,验收不是测试的活吗?而且我们团队里产品和测试的职责边界一直很模糊,到底应该怎么分?

验收记录的填写主体取决于你定义的验收类型。如果是功能验收,测试负责提供测试报告和缺陷清单,产品经理负责确认需求覆盖度和业务逻辑是否符合预期,验收记录由产品经理填写结论;如果是技术验收,比如性能、安全,则由对应技术负责人填写。判断依据很简单:谁对验收标准负责,谁就填结论。

产品经理对需求本身负责,所以涉及需求是否被满足的验收记录应当由产品经理写,测试数据可以作为附件引用而不是替代验收结论。实操上建议在流程里明确区分测试报告和验收记录两个产物,前者是过程证据,后者是结论确认,不要混在一起。

2. 验收标准在需求阶段没写清楚,开发完了怎么补验收记录?

我们团队经常是需求评审的时候大家口头说了一下,没写详细的验收标准,等到开发做完要验收了,产品经理才临时想验收点,结果开发说这个没在需求里提过,测试说不知道按什么标准测,最后验收记录写得特别虚,这种情况到底怎么补救?

补验收记录的核心原则是先对齐再签字,不要倒着编。具体做法是:第一步,产品经理根据原始需求文档、原型图和评审纪要,整理出一份验收清单,列出每个功能点的预期行为和边界条件;第二步,拉上开发和测试一起过一遍这份清单,确认三方理解一致,有争议的点当场拍板;

第三步,把这份清单作为验收记录的附件,记录里注明补录原因和确认时间。判断依据是验收记录的价值在于可追溯,只要你能说明验收标准是什么、谁确认的、什么时候确认的,补录也是有效的。但要注意,补录不能掩盖需求阶段缺失的问题,建议后续在需求模板里强制加一栏验收标准,避免反复踩坑。

3. 任务验收记录写得太简单会被审计或复盘时挑毛病吗?

我之前写的验收记录就是一句话‘功能正常,验收通过’,结果上次项目复盘的时候被领导说太潦草,说看不出到底验了什么。我就想问,验收记录到底要写到什么颗粒度才算合格?是不是每个按钮都要写?有没有一个实际可用的模板或者判断标准?

验收记录的颗粒度不是越细越好,而是要做到可验证、可追溯、可复现。一句话结论的问题在于它没有留下判断依据,复盘时无法回答‘当时为什么认为没问题’。

建议至少包含四个要素:验收范围(哪些需求或任务)、验收依据(对应的需求文档或验收标准)、验收结果(通过、有条件通过、不通过)、遗留问题(未通过项的处理方案和负责人)。判断依据是,如果三个月后有人拿着这份记录能还原当时的验收场景,那就是合格的。不需要每个按钮都写,但关键路径和异常分支要有覆盖说明。

实操上可以用表格模板,每个需求一行,比纯文字描述更清晰,也更容易在项目管理工具里做结构化沉淀。

4. 用某项目管理工具做验收记录,怎么设计字段才能真正用起来?

我们公司最近在用某项目管理工具管理研发流程,领导要求验收记录也在里面做,但我不确定该怎么建字段,是直接用一个自定义字段写结论,还是要单独建一个验收单据?我担心设计得太复杂大家不愿意填,太简单又起不到追溯作用。

在项目管理工具里做验收记录,关键是区分状态流转和验收凭证两层。状态流转用任务状态字段就能解决,比如待验收、验收中、已验收,这部分轻量即可。验收凭证则需要独立承载,建议单独建一个验收记录对象或者用子任务的形式,字段至少包含验收人、验收时间、验收结论、验收依据链接、遗留问题。

判断依据是状态字段会被频繁改动,不适合承载详细结论,而验收记录一旦填写就不应该被随意修改,两者生命周期不同。实操上建议把验收记录设置为任务完成的必填关联项,不填就不能流转到已完成状态,用流程强制保证落地。同时把字段数量控制在五到七个,太多会导致填写意愿下降,反而变成形式主义。

核心关键词

读者评论

熊
熊清越

六个字段这个结论我认,但“量化率低于50%争议概率高3倍”这类数字我不太敢直接拿去汇报,样本只有几个团队,团队成熟度和需求类型差异很大,容易被业务方反问依据。我更关心“有条件通过”落地后会不会变成变相放行,我们推了半年,遗留问题里按期修完的不到一半,最后还是靠季度复盘倒逼。

叶
叶宁

作为开发,我想追问“验收准则从需求阶段继承”这一步现实中怎么保证。需求文档在迭代中间改两三次是常态,验收时继承过来的准则往往已和实际实现不一致,这时按准则判不通过,开发会觉得冤。另外三分钟填完一条,如果证据要录屏加日志,光整理附件就不止三分钟,实际大概率只贴一张测试报告链接。

曹
曹阳

我们团队四十人左右,文中“20人以下靠人盯人、100人以上才需要结构化”的划分对我们不太适用,跨部门协作一样会丢信息。另一个实际问题是业务方不在项目管理工具里,验收记录写得再结构化他们也看不到,争议照旧发生,最后只能定期导出同步,这一步的维护成本文章里没算进去。

文章包含AI辅助创作:验收记录落地方案:产品经理开展任务验收的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/403824
