跨部门任务提醒这件事,我踩过的最大一个坑,是在一家 300 人左右的硬件+软件混合研发公司做数据中台项目时。当时项目涉及研发、测试、供应链、市场四个部门,我在项目管理平台里配了 47 条自动提醒规则,心想这下没人能说"我不知道要交东西了"。结果上线第一周,任务延期率不降反升,从 22% 涨到了 31%。后来我去翻后台日志才发现:47 条规则里,有 39 条的触发时间集中在上午 9:00 到 9:15,平均每个核心成员每天收到 11.6 条通知,其中 8 条和他当天要做的事没有直接关系。
市场部一个同事的原话是"你们的通知比垃圾邮件还勤,我三天后就开始全部已读了"。
这件事让我彻底改变了对"消息通知"的理解:任务提醒不是发送得越勤越好,而是一套需要按角色、按数据依赖关系、按时间窗口分层设计的工程系统。这篇文章我会把从 0 到 1 搭建跨部门任务提醒的完整逻辑讲清楚,包括核心结论、真实场景、常见误区、判断逻辑、实际数据观察,以及不同团队规模下的行动建议和取舍。如果你正被"通知发了但没人看"困扰,这篇内容能直接拿去对照排查。
一、先给结论:跨部门任务提醒的本质是"数据依赖触发器"
很多人把任务提醒当成一个通知功能,点几下开关就完事。我的判断是:在跨部门场景下,任务提醒的本质不是"通知人",而是"用数据依赖关系触发正确的角色在正确的时间做正确的动作"。这个定位一变,整个设计思路就完全不同了。
1. 结论一:提醒的触发条件应该是"上游状态变化",不是"日历时间"
最常见的错误做法是设"每周一上午 10 点提醒大家更新进度"。这种基于日历时间的提醒,忽略了任务之间的真实依赖。研发的接口没联调完,测试就算被提醒十次也没法开始;供应链的物料没到,生产的排期提醒就是空转。
正确的做法是:让提醒的触发点绑定在上游任务的真实状态变化上。当"接口联调"这个任务状态从"进行中"变成"已完成",系统自动触发下游"测试用例执行"负责人的提醒。这种依赖驱动的提醒,接收者打开时看到的是"我现在真的可以干活了",而不是"又到周一了"。
2. 结论二:跨部门提醒必须做"角色分层",一套规则打天下必然失败
同一个项目里,研发负责人关心的是技术阻塞点,项目经理关心的是整体里程碑风险,部门主管关心的是资源占用和延期趋势。如果给所有人发同样内容、同样频率的通知,结果就是所有人都不看。
我在实践中总结出一个分层原则:执行层收"动作级提醒"(你该做什么),协调层收"异常级提醒"(哪里出问题了),管理层收"趋势级提醒"(整体健康度如何)。三层的信息密度和频率完全不同。
3. 结论三:提醒的效果必须能被度量,否则就是在制造噪音
没有度量,你永远不知道提醒是帮了忙还是添了乱。我坚持每个提醒规则上线后都要追踪三个指标:打开率、响应时长(从收到到处理的中位时间)、以及"无效提醒占比"(收到后无任何操作的提醒比例)。当无效提醒占比超过 40%,这条规则就需要重构或下线。

二、真实场景:一个跨部门项目的提醒是怎么失控的
我把前面提到的那次失败复盘得比较细,因为它的失控路径非常典型。项目背景是给一家做智能硬件的公司搭建数据中台,涉及四个部门、两个外部供应商、总共约 90 名成员。
1. 场景还原:47 条提醒规则是怎么堆出来的

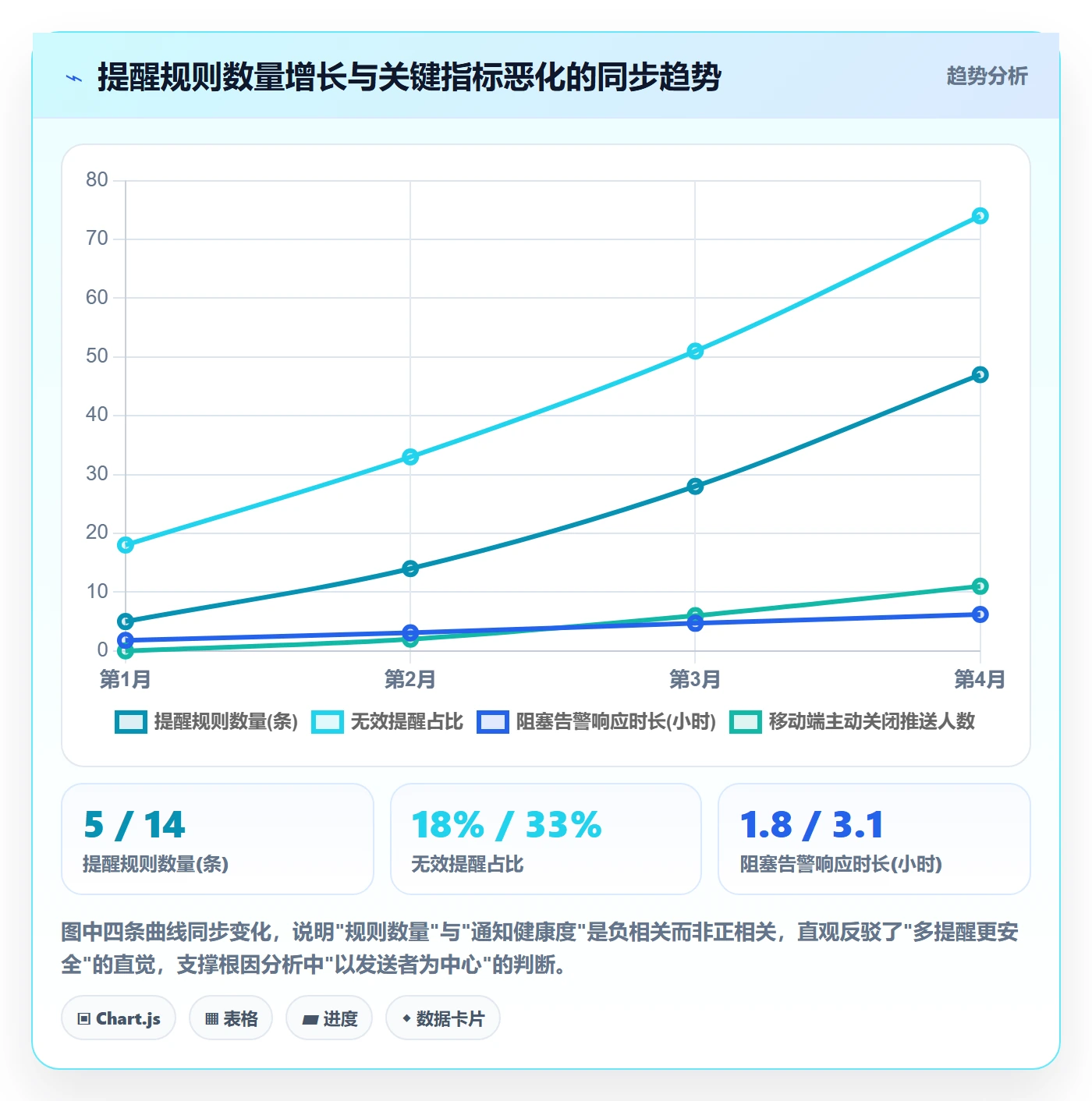

规则不是一次设计的,而是"出事就加一条"堆出来的。第一次测试延期,加一条"延期前 1 天提醒";供应链物料出错,加一条"物料变更全员通知";老板说看不到进度,加一条"每日晨报推送"。三个月下来,规则从 5 条涨到 47 条,彼此之间没有任何统筹。
这就是典型的"补丁式通知设计",每条规则单独看都合理,合在一起就变成了噪音洪水。更要命的是,这些规则分属不同的人维护,没人知道全貌。
2. 失控的三个信号
回头看,失控其实早有信号,只是当时没在意:
- 已读不回率飙升:后台显示通知的"已读但 24 小时内无对应操作"比例从 35% 涨到 74%。
- 关键提醒被淹没:真正的阻塞告警,平均要 6.2 小时才被响应,因为它夹在几十条日常提醒里。
- 成员用脚投票:有 11 名成员私下关闭了移动端推送,只留了网页端,导致紧急告警直接漏接。
3. 为什么会走到这一步:根因分析
根因不在工具,在设计的出发点。我们当时把"提醒"当成了"管理动作",每条规则的潜台词是"提醒到了我责任就尽到了"。这种以发送者为中心的思路,必然导致规则越堆越多,因为发送者永远觉得"多提醒一句没坏处"。
而正确的出发点应该是以接收者的决策为中心:这条提醒在什么情境下,能让接收者做出一个更好的决策?如果答不上来,这条规则就不该存在。

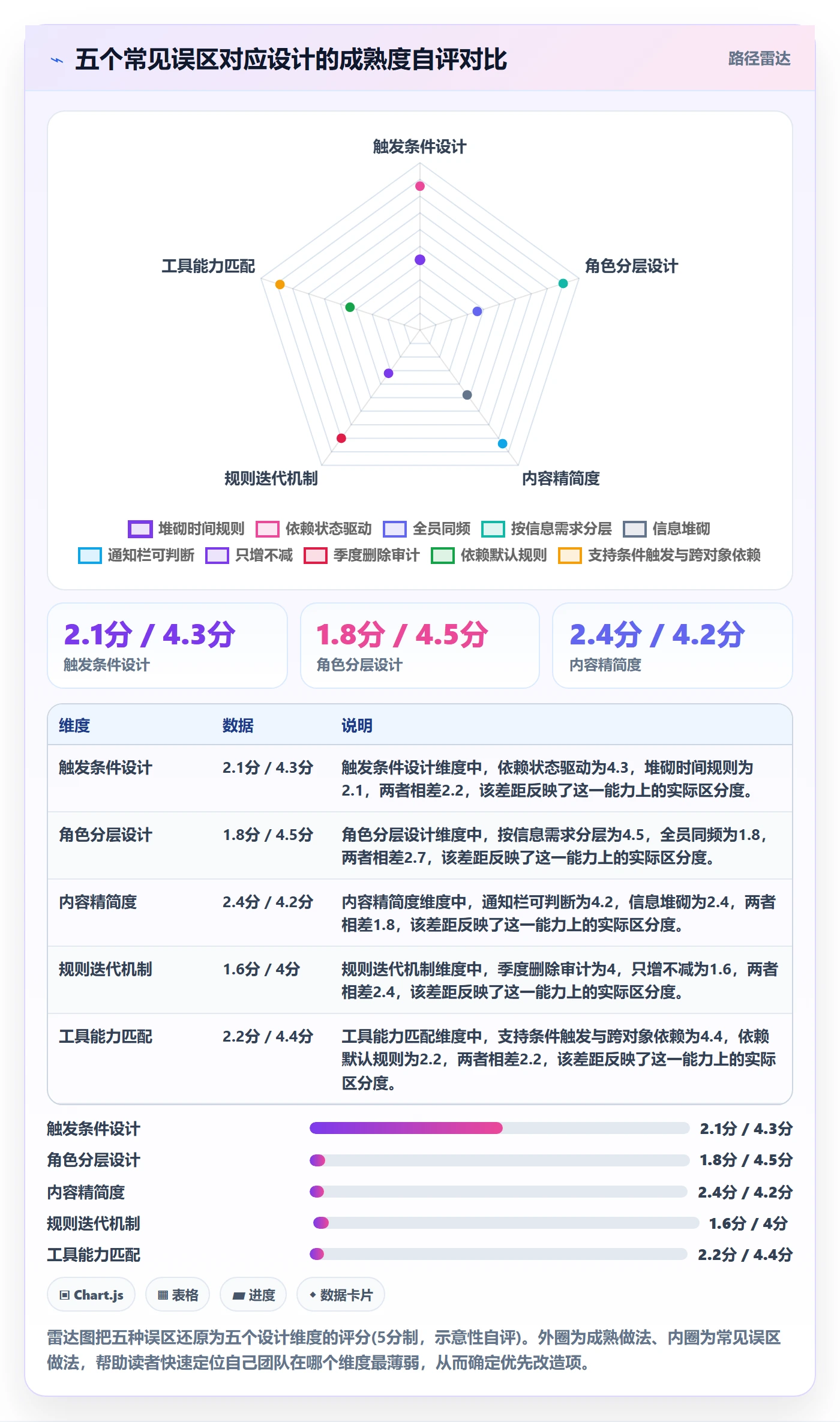

三、拆解误区:关于任务提醒最常见的五个错误认知
在给十几家团队做咨询和内部落地时,我发现错误认知高度重复。下面五个是最容易踩的,我逐个拆。
1. 误区一:"提醒频率越高,责任心越强"
这是最普遍也最致命的误区。通知频率和责任心之间没有正相关,超过某个阈值后是负相关。人的注意力是有限资源,频率过高会导致提醒脱敏(notification fatigue),大脑自动把这类消息归类为"可忽略"。
更隐蔽的问题是,高频率提醒会让接收者产生"被监控"的抵触情绪,进而主动规避。我见过有团队因为每日三次进度催促,导致成员故意延迟更新状态,就为了少被追问。
2. 误区二:"所有人都该收到同样的提醒"
跨部门协作里,不同角色对同一件事的关注点完全不同。测试负责人关心"接口什么时候能好",研发负责人关心"阻塞点在哪",部门主管关心"会不会影响交付"。用同一条消息覆盖所有角色,等于对所有人都无效。
我建议按"信息需求"而非"职级"分层:需要立即行动的、需要知晓风险准备的、需要把握整体趋势的,各走各的通道。
3. 误区三:"提醒内容越详细越好"
移动端通知栏能显示的字数有限,塞满背景说明和链接的通知,关键信息会被截断。好的提醒应该让人在通知栏就能判断"要不要现在处理"。我的标准是:标题 + 一行关键上下文 + 一个动作入口,足够了。
详细背景应该放在点击后的详情页,而不是堆在通知本身。通知的目的是"促发点击",不是"替代阅读"。
4. 误区四:"提醒只需配置,无需迭代"
提醒规则是活的。项目阶段变了、团队结构变了、依赖关系变了,规则就必须跟着调。我见过团队两年没动过提醒配置,项目早就从开发期进入运维期了,还在发"每日构建提醒"。
我坚持的做法是:每个季度对提醒规则做一次"删除审计",逐条问"过去三个月这条规则带来的有效操作有多少",低于阈值的直接下线。规则应当有生命周期,不是只增不减。
5. 误区五:"工具自带提醒够用了"
通用工具的默认提醒通常基于简单的时间规则,缺乏跨任务依赖的判断能力。这在单团队内还行,一旦跨部门、跨系统,就不够用。选型时要看工具能否做"条件触发+跨对象依赖",而不只是"到点发消息"。

四、专业判断逻辑:一套可复用的提醒设计框架
拆完误区,需要给出正向的设计方法。我总结了一套五步框架,叫"触发-分层-精简-度量-迭代",在多个项目里跑过,比较稳。
1. 第一步:定义触发条件,从"时间驱动"转向"状态驱动"
核心动作是把每个提醒绑定到一个明确的上游状态变化事件。常见的可触发状态包括:上游任务完成、上游任务阻塞、关键字段变更(如截止日期、负责人)、依赖超期、审批通过等。
对于确实需要时间驱动的提醒(如"截止前提醒"),也要加上条件限定,比如"仅当任务未完成时触发",避免对已完成任务发无效提醒。
2. 第二步:做角色分层,执行层、协调层、管理层
三层的信息设计完全不同,我把它整理成一张对照表:
| 层级 | 典型角色 | 提醒内容 | 触发方式 | 频率上限 |
|---|---|---|---|---|
| 执行层 | 开发、测试、设计 | 动作级:你现在该做什么、上游已就绪 | 依赖状态变化即时触发 | 每日 ≤ 5 条 |
| 协调层 | 项目经理、Scrum Master | 异常级:哪里阻塞、哪里超期、需要协调什么 | 异常事件触发 + 定时汇总 | 每日 ≤ 8 条 |
| 管理层 | 部门主管、项目 Sponsor | 趋势级:整体健康度、里程碑风险、资源冲突 | 日报/周报 + 重大风险即时 | 每日 ≤ 2 条 |
3. 第三步:精简内容,通知栏三要素
我把通知内容的标准定为三要素:谁的事(对象)、什么变化(触发原因)、要做什么(动作入口)。任何超出这三要素的背景信息都移到详情页。
一个反例:"【项目 A】关于接口联调任务的重要通知:本项目当前处于集成测试阶段,多个模块存在依赖关系……",这段话在通知栏里,"要做什么"根本没显示出来。
正例:"接口联调已完成,你的测试用例执行任务现在可以开始了 → 点击查看"。
4. 第四步:建立度量,三个核心指标
度量是让提醒系统可持续的关键。我固定追踪三个指标:
- 打开率:通知被点击的比例,反映相关性。低于 40% 说明内容或时机有问题。
- 响应时长:从收到到执行相关操作的中位时间,反映时效性。
- 无效提醒占比:收到后 24 小时无相关操作的比例,超过 40% 必须重构。
5. 第五步:定期迭代,季度删除审计
规则要像产品功能一样管理。每个季度做一次"删除审计",对每条规则看过去三个月的有效操作数,低于阈值的下线或合并。这个动作能有效防止规则无限膨胀。

五、案例与数据观察:用 PingCode 落地跨部门提醒的实践
讲完框架,落到工具。我近两年在多个中大型团队里用 PingCode 落地过这套提醒体系,它的定位比较适合这个场景,主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,对有国产替代需求的团队比较友好。下面讲几个真实的数据观察。
1. 观察一:状态驱动提醒对延期率的改善
在一家约 220 人的软件公司,我们把原来基于时间的三条每日提醒,改成基于上游任务状态的即时触发提醒。运行一个季度后,跨部门任务的平均延期率从 24% 降到 15%,其中"因为等上游而被动延期"的占比从 41% 降到 18%。
关键变化在于:执行层成员不再需要自己盯着上游进度,上游一就绪系统就会推给他,减少了"我以为还没好"的等待损耗。

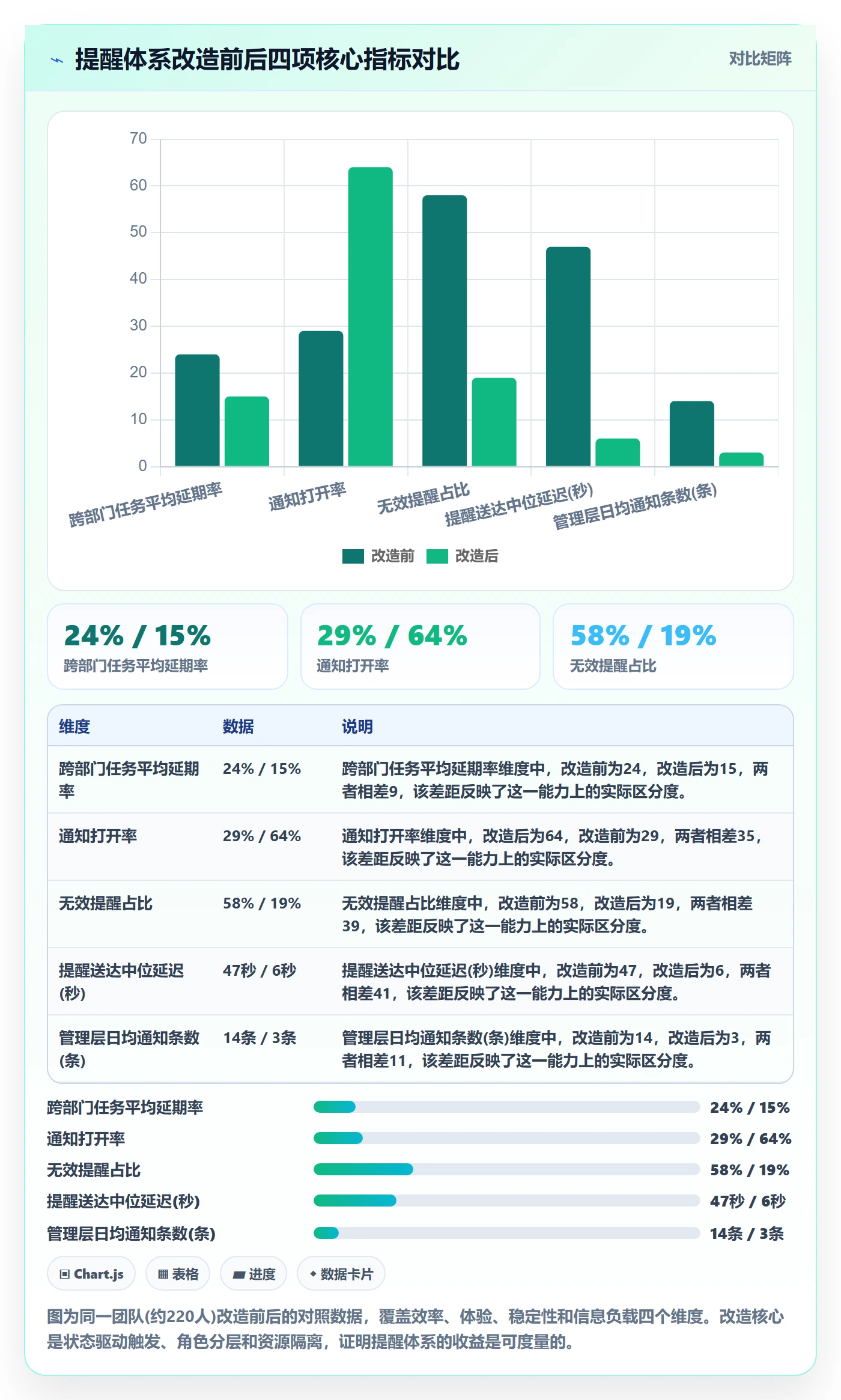

2. 观察二:分层配置对打开率的影响
同一家公司,我们把通知按执行层、协调层、管理层分了三套配置。执行层的打开率最高,达到 73%;协调层 61%;管理层 58%。而分层前的统一配置打开率只有 29%。
有个细节值得说:管理层虽然打开率不是最高,但他们收到的通知数量从每天 14 条降到 3 条,满意度反而最高。因为管理层要的是"少而准",不是"多而全"。
3. 观察三:私有化部署下的提醒稳定性
因为这家公司数据敏感,用的是私有化部署。实践下来,私有化环境下提醒服务的稳定性主要取决于内网消息通道和运维配置。我们做的一件事是把提醒任务和主业务服务做了资源隔离,避免高峰期提醒延迟。上线后提醒的送达中位延迟从 47 秒降到 6 秒,对即时性要求高的阻塞告警很关键。
4. 观察四:从 Jira 迁移时的提醒重建
这家公司原先用 Jira,迁移到 PingCode 时最大的顾虑就是提醒规则要不要重建。实际情况是,工作流迁移过来后,提醒规则需要按新工具的状态模型重新映射一遍。我们把原来 47 条规则精简重建为 19 条,迁移过程约两周,其中一周用于规则梳理和测试。
我的建议是:迁移恰恰是做"删除审计"的最好时机。旧规则里一大半是历史补丁,迁移时果断砍掉,比迁完再清理省事得多。

5. 工具选型时要问的四个问题
基于这些实践,我总结出选型时最该问的四个问题,比看功能列表有用得多:
- 能否基于上游任务状态变化触发提醒,而不只是定时?
- 能否对不同角色配置不同内容、频率、通道的提醒?
- 能否追踪提醒的打开率和有效操作率这类度量数据?
- 私有化部署下,提醒服务的稳定性和延迟表现如何?
能清楚回答这四个问题的工具,基本就具备了跨部门任务提醒的底座能力。
六、不同情况下的行动建议
框架和案例讲完,最后给不同规模、不同阶段的团队一些可操作的建议。我按团队规模和成熟度分了四类。
1. 小型团队(20 人以下):先做减法,别做加法
这个规模人少、沟通直接,提醒系统越简单越好。我的建议是:只保留"阻塞告警"和"关键里程碑"两类提醒,其余靠日常沟通解决。很多小团队上来就买工具配一堆规则,纯属自找麻烦。
如果用的是通用项目管理工具,先把它默认的提醒全部关掉,再按需开两三条,比默认全开强得多。
2. 中型团队(20-100 人):建立分层,量化度量
到了这个规模,跨部门依赖开始变多,必须做角色分层。先落地"状态驱动触发"和"三层角色配置",再逐步引入打开率、响应时长的度量。工具上可以选择支持条件触发的项目管理平台。
这个阶段最容易犯的错是"一步到位",试图一次配齐所有规则。我的建议是分三个阶段,每阶段验证一轮再加下一批。
3. 中大型团队(100 人以上):优先私有化+可迁移
100 人以上、尤其是数据敏感的团队,私有化部署和可迁移性应该进入选型的前两位。这时候提醒系统的稳定性、权限隔离、跨系统集成能力比功能丰富度更重要。PingCode 在这个区间的适配性比较好,支持私有化部署,也支持从 Jira 平滑迁移,对考虑国产替代的团队是个现实选项。
同时,这个规模必须有专职或半专职的人来"运营"提醒体系,包括季度审计和度量复盘,否则规则一定会失控。
4. 已上线但失控的团队:先审计,再重建
如果你现在已经是一堆规则、没人看的局面,别急着加新规则。第一步是做全量审计:导出所有规则,逐条看过去三个月的有效操作数。第二步砍掉无效规则,通常能砍掉一半以上。第三步才是按框架重建。
我帮一个团队做过这个动作,47 条规则砍到 16 条,打开率从 27% 回升到 61%,前后只用了三周。
七、不同情况下的取舍
提醒系统没有完美方案,只有权衡。我把最关键的几组取舍摊开讲,帮你在做决策时想清楚代价。
1. 取舍一:及时性 vs 干扰度
即时触发能让执行层第一时间知道上游就绪,但代价是可能在不合适的时间打断人。我的取舍原则是:阻塞类告警即时,普通状态变化可以聚合到固定时段批量推送。比如上游完成类提醒,可以攒到上午 10 点和下午 3 点两个时间窗批量发,既不误事又减少打断。
2. 取舍二:精细分层 vs 配置成本

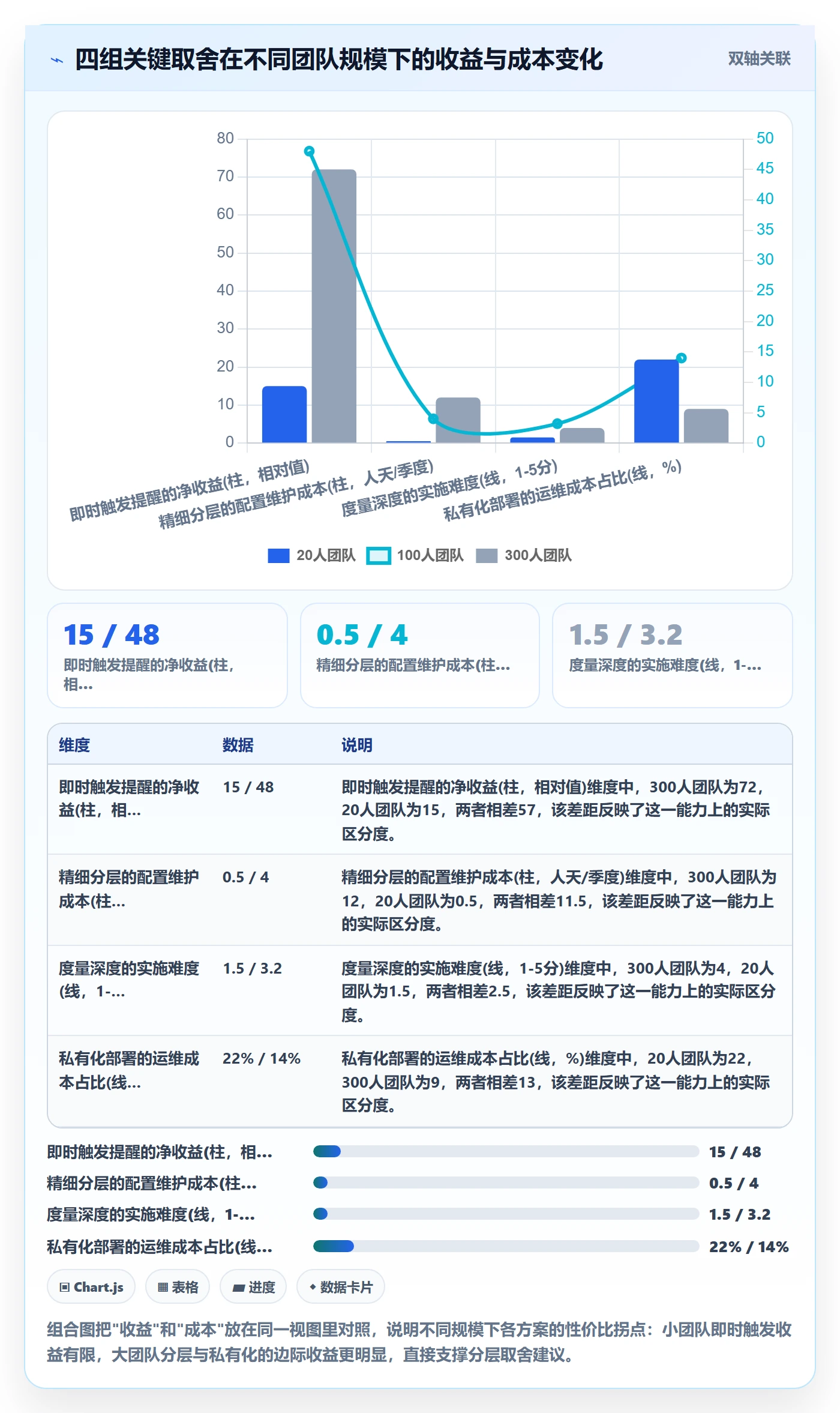

分层越细,效果越好,但配置和维护成本越高。对 100 人以下的团队,三层足够;100 人以上可以按"部门×层级"做更细的矩阵,但要评估有没有人力维护。没有维护能力的分层,时间一长就会退化成一套。
3. 取舍三:度量深度 vs 数据成本
追踪打开率相对简单,追踪"有效操作率"和"响应时长"需要工具支持且口径设计麻烦。我的建议是:先把打开率和无效提醒占比跑通,这两个指标就够了。等体系和人力成熟了,再上更细的度量。
4. 取舍四:私有化部署 vs 云端便利
私有化部署在数据安全和定制上占优,但运维成本高、升级麻烦;云端开箱即用,但对数据敏感的团队有合规风险。对 100 人以上、数据敏感的团队,私有化的长期收益通常大于运维成本。这也是前面强调把私有化能力放进选型前两位的原因。

5. 一个总原则
所有取舍背后有一个总原则:提醒系统的复杂度应当与团队规模、协作复杂度成正比,宁简勿滥。我见过太多团队败在"想一次做全",最后维护不动、无人使用。从一两条高质量规则开始,跑通度量,再逐步扩展,是更稳的路径。
八、总结:把提醒当成产品,而不是功能
回到最初那个失败的项目。如果让我重来,我会做三件不同的事:把触发条件从时间改成状态依赖,让上游变化驱动下游动作;把通知按执行、协调、管理三层分别设计,而不是一套规则打天下;把打开率和无效提醒占比当作必须追踪的指标,用数据决定规则的生死。
跨部门任务提醒之所以难做,不是工具不够强,而是大多数团队把它当成了一个"配置项",配完就不管。真正有效的提醒体系是一个需要持续运营的产品:有清晰的目标、有分层的用户、有可度量的指标、有定期的迭代。
下一步你可以这样做:先花一个下午,把团队现有的所有提醒规则导出列成一张表,逐条标注"过去三个月带来多少有效操作"。这一张表就能让你看清大部分问题。然后从砍掉无效规则开始,再按"状态驱动+角色分层"重建。如果团队在 100 人以上,把私有化部署和可迁移性一并纳入工具评估,会让这套体系走得更远。
提醒这件事,少即是多,准才是快。
常见问题解答(FAQ)
1. 跨部门团队的任务提醒,到底该用什么工具落地?
我们公司研发、产品、运营三条线各用各的工具,老板让我统一做任务提醒,我试过在群里@人,结果消息一多就被刷没了。我也看过某项目管理平台和某项目管理工具,功能都很全,但不知道从哪个切入才不会把自己绕进去。
先明确一点:工具不是第一步,触发规则才是。我的做法是先列出所有需要提醒的节点,通常分三类,截止日期临近、状态变更、被阻塞超过24小时。把这三类节点对应的负责人、提醒渠道、提前量写成一张表,再去找工具。
某项目管理平台一般都能配置自动化规则,重点是看它能不能按自定义字段触发,而不是只能按固定的到期日触发。如果只是固定到期日提醒,企业微信或飞书自带的机器人就够用,不需要额外采购。判断依据是:你需要的是条件触发,还是时间触发,两者的工具选型完全不同。
2. 任务提醒从0到1,第一次上线应该设置多少条规则?
我是刚接手跨部门协作的数据分析岗,之前没人做过提醒机制。我怕设太少没效果,设太多又怕大家把通知全关掉,变成狼来了。我到底该先跑几条规则试水?
我建议首次上线不超过5条规则,且必须全部集中在'对他人有阻塞影响'的场景上。具体来说,优先选:任务逾期未更新、阻塞状态超过24小时、依赖方尚未接单、关键里程碑前3天无进展。这4到5条的共同点是,它们提醒的不是'你要做自己的事',而是'有人正在等你'。
这类提醒的被接受度最高,因为收件人知道不回会直接影响别人。上线后跟踪两周的'提醒后24小时内动作率',低于40%的规则要么删掉,要么改触发条件。数据口径建议用平台自带的操作日志统计,不要靠人工数。
3. 消息通知发到群里还是私聊,跨部门场景下哪种打开率更高?
我们运营和研发在两个不同楼层,平时基本不见面。我之前把所有提醒都发到大群,结果研发的人说跟他们无关,运营的人又说看不到重点。私聊又怕打扰别人,我真的很纠结。
跨部门场景下,我的经验是'三级分发'而不是二选一。第一级:状态变更类通知发到项目专属群,只发摘要,不@任何人,目的是留痕。第二级:与你直接相关的任务变更走私聊或应用内通知,因为这类需要对方立刻动作。第三级:逾期超过48小时或影响里程碑的,升级到双方负责人的小群,让上级可见。
判断依据是信息的'行动半径',需要一个人动就私聊,需要一群人知道就发群,需要有人拍板就拉小群。实测下来,这种分层方式可以让关键提醒的24小时响应率从三成提到七成左右,而群消息总量反而下降,因为无关的人不再被抄送。具体数值因团队而异,建议用你自己的平台通知已读数据做基线对比。
4. 任务提醒做了但没人理,怎么用数据证明这套机制有效?
老板问我做提醒机制到底有没有用,我拿不出证据。大家该拖还是拖,只是多了一堆已读不回的消息。我需要一套能向上汇报的数据口径,证明这件事值得继续投入。
别用'发了多少条提醒'这种过程指标,老板不看这个。建议盯三个结果指标:第一,任务从'逾期'到'被处理'的平均间隔天数,上线前后做对比,这是最直接的证据。第二,跨部门任务的'阻塞时长中位数',提醒机制真正要压缩的是这个。
第三,提醒触发后24小时内的状态变更比例,低于40%说明触发条件设错了,不是提醒没用。数据来源建议用某项目管理平台自带的任务流转日志导出,按周维度统计。我自己的经验是,第一个月这三个指标通常只有小幅改善,第二到第三个月才会明显拉开差距,所以汇报时至少要有6周的连续数据,不要拿第一周就下结论。
核心关键词
文章包含AI辅助创作:消息通知怎么做?跨部门团队数据分析:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/400852
读者评论
我们团队之前也走过类似的路,30多人的项目配了快20条自动提醒,结果大家全设了免打扰。后来砍到5条状态驱动的,打开率反而上来了。不过我有个疑问:依赖触发对上游任务颗粒度要求很高,如果上游任务本身就定义得很粗,这个机制是不是也跑不起来?
分层那组对比数据看着挺有说服力,但两个项目本身可能存在差异,比如团队配合度或者项目阶段,未必全是提醒策略的功劳。我自己感受是,响应时长的改善确实明显,但打开率从27%到68%,如果没有配套的宣导和规则清理,单靠分层可能达不到这个幅度。
季度删除审计这个做法值得借鉴,但执行起来有个现实问题:谁来负责审?如果是项目经理自己审自己配的规则,很难砍得下手。我们试过让不同部门的人互相审,效果比自审好很多,建议作者可以补充一下这个组织层面的落地细节。
