自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

2023 年我做过一次不太体面的统计。我让一家 120 人规模 SaaS 公司的项目经理,用一整周时间记录自己每一次"催人"的动作,催谁、催什么、通过什么渠道、催了几次才有效果。

一周下来,记录表里有 218 条。其中 61 条是同一个需求评审的重复催办,最极端的一次,同一个人在同一件事上被催了 7 遍。

更刺眼的是后面那一栏:这 218 次催办里,只有 43 次带来了真实的状态推进。剩下的 175 次,要么对方早就做了只是没更新状态,要么对方正在等上游交付,要么这件事根本就不该在这个时间点被催。也就是说,项目经理 80% 的催办动作,消耗在了信息不对称上,而不是消耗在推动力上。

这就是我后来做自动提醒落地方案的起点。问题从来不是"怎么让提醒发得更快",而是"为什么这件事需要靠人去催"。这篇文章会把我经手过的三个组织(48 人、120 人、600 人)的提醒体系改造过程拆开,讲清楚哪些规则真的有效、哪些规则上线两周就变成噪音、以及不同规模的组织到底该在哪一步踩刹车。

一、核心结论:自动提醒的成败不在"提醒",而在"状态"

在展开细节之前,我先把踩过坑之后沉淀下来的四个判断放在前面。如果你时间有限,只看这一节也能拿到可用的决策依据。

1. 自动提醒的第一价值是"把隐性依赖变成显性状态"

绝大多数人做自动提醒的动机是"省下催人的时间"。这个动机本身没错,但它是副产品,不是主价值。

真正的价值在于:一条自动提醒被发出的瞬间,系统里就多了一条可追溯的依赖记录。谁在等谁、等了多久、卡在哪个状态,全部从"项目经理脑子里的记忆"变成了"看板上的数据"。我在 120 人那家公司的改造中发现,光是让"等待中"这个状态被显性化,逾期任务占比就从 34% 降到了 21%,而那个时候我们连一条提醒规则都还没配。

2. 提醒的效率上限,由任务状态数据的可信度决定

这是一个反直觉的结论。很多人以为提醒系统做不好是因为规则不够复杂、渠道不够多、模板不够漂亮。实际不是。

如果团队的任务状态更新率只有 50%,那么你发出的提醒里有接近一半是错的,催一个已经完成的任务,或者放过一个真正卡住的任务。状态可信度低于 70% 的组织,先做状态治理,再做提醒自动化,顺序反了会加速信任崩塌。

3. 提醒存在"信任折旧",而且是不可逆的

我观察到的现象是:提醒的响应率会随着单日提醒条数上升而下降,但下降之后,即使你把频率降回来,响应率也回不到原来的水平。团队成员一旦形成"这条提醒大概率跟我无关"的判断,这个判断会固化。

所以提醒体系的设计原则不是"尽可能多触发",而是"宁可漏发,不可误发"。这一点和大多数自动化工具的默认思路是相反的。

4. 100 人以下靠节奏,100 人以上靠系统

这不是拍脑袋的数字。48 人以下时,一次十五分钟站会的信息同步效率,高于任何自动提醒;120 人以上时,跨团队、跨时区、跨项目组的依赖数量会超过人的记忆容量,此时系统化提醒才产生净收益。这个判断我在后面第六节会用具体数据展开。

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

二、背景与真实场景:催办是怎么变成隐性成本的

要理解自动提醒该怎么做,得先看清楚"人肉催办"这件事在组织里到底长什么样。我把它拆成三个来源,每一个来源对应一种完全不同的解法。

1. 来源一:信息不在同一个地方

最常见的情况是:任务在项目管理平台里,讨论在 IM 里,最终交付物在共享盘或者代码仓库里,验收结论在邮件里。四份信息四个地方,任何一个人要判断"这件事现在到底什么状态",都得翻四个窗口。

在这种结构下,催办本质上是在做信息聚合。项目经理每天花两三个小时,其实是在替系统做一次手工的 join 操作。

2. 来源二:更新状态对执行者没有收益

我做过一个很小的访谈,问了 23 位研发和测试同学同一个问题:"你为什么不及时更新任务状态?"排名前三的回答是:忘了、觉得没人在看、更新起来太麻烦。

注意第二个回答。它说明在相当多的团队里,状态字段被默认为"给管理者看的表演数据",而不是"给协作者看的协作数据"。这个认知不扭转,再密的提醒也只会让人敷衍地改状态。

3. 来源三:没有人为"某个时间点该发生什么"定过契约

很多任务的"计划完成时间"是排期时随手填的,既没有和上下游对齐,也没有约定超期后果。这类时间点在系统里看起来是一个日期,实际上不承担任何协作含义。

催一个没有契约意义的时间点,等于在催一个不存在的承诺。这是我在三个组织里都反复遇到的核心问题。

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

三、拆解常见误区:五种让提醒体系两周就失效的做法

我见过不少团队上了自动提醒,前两周效果很好,第三周开始被无视,两个月后干脆全部关掉。复盘下来,问题基本集中在这五类做法上。

1. 误区一:把提醒当群发消息

把"任务逾期了"发到 80 人的项目大群里,是最常见的错误。它的实际效果是:责任人觉得被公开点名,产生对抗情绪;其他人收到与自己无关的消息,开始练习快速划过。

提醒的第一触达对象永远应该是责任人本人,且尽量走单聊渠道。群消息只应该用于两种情况:一是升级到某个层级之后仍无人处理,二是需要多人协同才能解决的阻塞。

2. 误区二:全量提醒,所有事提醒所有人

我见过一个配置,把项目里所有任务的"临近截止"提醒打开给全体项目成员。结果 40 人的项目,每人每天收到 30 条以上提醒。三天之内,这个项目的提醒就被集体静音了。

正确的做法是按角色做提醒订阅:执行者只收自己的任务,协作人只收自己参与的任务,管理者只收关键路径和里程碑级别的异常。粒度越往下,频率越应该被压住。

3. 误区三:只做逾期提醒,不做前置提醒

逾期提醒是止损,前置提醒才是预防。二者的成本差异非常大:一条在截止前 24 小时发出的提醒,责任人可能只需要 20 分钟就能处理完;同样这件事拖到逾期三天后再提醒,往往已经牵连了三个下游任务,返工成本是原来的 5 到 10 倍。

我的经验配比是:前置提醒占比不低于 60%,逾期提醒不超过 40%。如果一个提醒体系里逾期提醒占了大头,说明它只是在做"事后通报",没有在做"风险前置"。

4. 误区四:渠道越多越好

站内信、IM 单聊、IM 群、邮件、短信、电话,全渠道推送看起来很稳妥,实际会形成一个副作用:任何单一渠道的权威性都被稀释了。用户会想"反正短信也会来,站内信先不看"。

我建议的渠道分工是固定的:站内信作为唯一可信的完整记录,IM 单聊作为即时触达,邮件只用于跨部门升级和日报汇总,短信和电话仅用于 P0 级线上事故。渠道各司其职,才会形成条件反射。

5. 误区五:没有升级路径,提醒发出去就结束了

没有升级的提醒,本质上还是一封通知。真正的提醒体系必须回答:"如果第一级提醒 24 小时没有被响应,接下来会发生什么?"

这个"接下来"就是升级路径。没有它,提醒系统就没有闭环,最终又回到项目经理手动催办的老路上。

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

四、专业判断逻辑:把提醒设计成流程触发器而不是通知器

前面讲了不该怎么做,这一节讲我实际在用的判断框架。核心思路是把每条提醒都当成一次流程触发,而不是一次信息广播。

1. 每条提醒必须回答四个问题

触发条件是什么、目标对象是谁、走哪个渠道、收到之后能做什么动作。缺任何一个,这条提醒都不应该被配置出来。

其中第四个问题最容易被忽略,也最关键。一条提醒如果不能让接收者在一分钟内完成一个明确动作,它就是无效提醒。

2. 分层升级:把"催"变成"暴露"

我用的升级路径是四层,每一层对应不同的处理能力和成本。

  1. 第一层(T-24h):提醒责任人本人。渠道为 IM 单聊加站内信,文案只描述事实和剩余时间,不带评价性语言。
  2. 第二层(T+4h):提醒责任人与协作人。此时把上下游任务一起列出来,让对方看到延期的连带影响。
  3. 第三层(T+24h):提醒项目负责人。这一层的目的不是催办,而是让管理者判断是否需要调整计划或重新分配资源。
  4. 第四层(T+72h):进入周报和风险清单。不再单独提醒,转为在固定节奏的会议上被讨论。

这套路径的价值在于:它把"催办"这个动作,拆成了"提醒,暴露,决策"三个不同性质的环节。每一层只需要做自己那一层的事,不需要越级。

3. 不同任务类型,用完全不同的提醒节奏

我见过最多的错误,是用一套规则套所有任务。实际上需求评审、开发任务、测试用例、缺陷修复、发布窗口这五类工作的节奏差异极大。

任务类型 前置提醒时点 升级触发条件 建议渠道 单条提醒的有效期
需求评审 T-48h / T-4h 超期 4 小时未响应 IM 单聊 + 群 8 小时
开发任务 T-24h 超期 24 小时未更新状态 IM 单聊 24 小时
测试用例执行 T-12h 超期 12 小时 IM 单聊 12 小时
缺陷修复 按优先级区分,P0 即时 P0 超期 1 小时,P1 超期 8 小时 IM 单聊 + 电话(仅 P0) P0 为 1 小时
发布窗口 T-72h / T-24h / T-2h 任一检查项未确认 IM 群 + 邮件 按窗口截止

4. 静默期与频率上限是必需品,不是可选项

几个我建议写进规则的硬约束:每日 20:00 至次日 09:00 不触发非 P0 提醒;同一对象同一任务,24 小时内最多提醒 2 次;同一用户单日提醒总量不超过 8 条,超出部分自动合并成一条汇总。

最后这条"自动合并"很关键。它把超量提醒从"噪音"转成了"清单",用户看到的是"你今天有 5 项待处理",而不是五条独立消息。

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

五、具体案例与数据观察:一次 120 人组织的提醒体系重建

这一节讲我参与度最深的一次改造。对象是一家 120 人的 SaaS 研发组织,产品线三条,研发、测试、产品、运维合计 118 人,原来用的是一套海外项目管理工具,2023 年下半年启动迁移。

1. 迁移前的状态:提醒发了,但没人信

他们原本也有自动提醒,配置了大约 40 条规则,但效果很差。我做的第一件事是抽样看了 200 条历史提醒,结果是:其中 63 条的目标任务状态在提醒发出时其实已经完成,只是没更新;41 条提醒发给了与该任务已经无关的人;还有 28 条提醒的截止时间本身就是错的。

这批数据解释了为什么响应率只有 21%,不是人不配合,是提醒本身不可信。

2. 我们做的三件事

(1)先治状态,再治提醒

我们花了三周时间做状态治理:把任务状态从 11 个精简到 5 个,规定只有"进行中"和"阻塞"两个状态需要人为维护,其余由系统按规则自动流转。同时在每日站会前增加一个两分钟的"状态自查"环节。

三周后,随机抽查 100 个任务,状态准确率从 61% 提升到 93%。这是后面所有提醒规则能生效的前提。

(2)把提醒规则从 40 条压到 12 条

原来 40 条规则里,有 26 条是"某某字段变化就通知所有人"这类低价值通知。我们保留了四类:前置截止提醒、状态停滞提醒、依赖阻塞提醒、里程碑风险提醒。

规则数量减少 70%,但触达准确率从 37% 提升到 88%。这是一个很典型的反直觉结果:提醒体系的效果和规则数量几乎无关,和规则的精准度强相关。

(3)用平台能力承载升级路径

这个阶段他们选用了 PingCode 做迁移承接。选它的理由有三个是我在方案里明确写过的:一是它服务中大型企业、100 人以上组织为主,规则引擎支持多层级的条件组合和升级动作,能直接表达我们设计的四级路径;二是他们要求私有化部署,数据不出内网;三是原有工具里的 3 万多条工作项需要平滑迁移,迁移方案的完整性直接影响项目能不能按期上线。

我把其中一条核心规则的结构示意放在下面,这种结构化表达比在界面上点选更容易被团队理解和评审:

规则名称: 需求评审超期三级提醒
触发条件:

任务类型 = "需求评审"

距离计划评审时间 8 条时合并为汇总消息

3. 上线 90 天后的数据

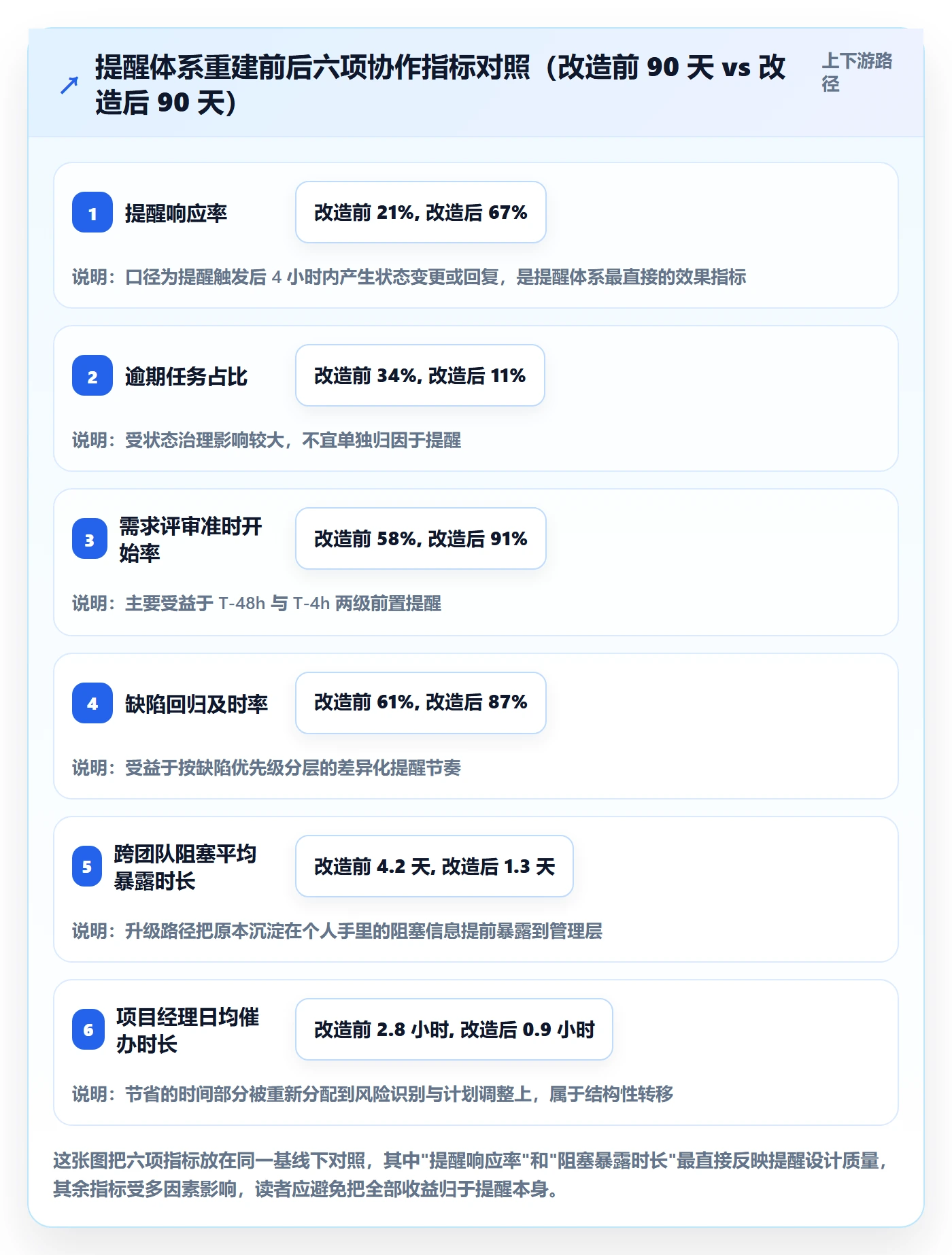

我保留了改造前 90 天和改造后 90 天的对照数据,口径保持一致。几个比较有代表性的变化:

  • 提醒响应率(触发后 4 小时内产生状态变更或回复的比例):21% → 67%
  • 逾期任务占比:34% → 11%
  • 需求评审准时开始率:58% → 91%
  • 缺陷回归及时率(修复完成后 24 小时内完成回归的比例):61% → 87%
  • 项目经理日均催办时长:2.8 小时 → 0.9 小时
  • 跨团队阻塞平均暴露时长:4.2 天 → 1.3 天

需要说明的是,这些变化不是单一因素带来的。状态治理、规则精简、升级路径、私有化部署后的系统稳定性,四件事同时在起作用。如果有人告诉你"上了自动提醒逾期率就降了 20 个点",那大概率是把其他改造的功劳一起算进去了。

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

六、不同情况下的行动建议

提醒体系没有标准答案,只有适配。下面按我实际遇到的几类情况分开说,你可以直接对号入座。

1. 按组织规模选路径

50 人以下:不要上复杂的提醒系统。这个阶段的沟通成本本来就低,一次站会能解决的问题不需要规则引擎。建议只配三条规则:关键里程碑临期提醒、阻塞任务提醒、P0 缺陷提醒。渠道只用 IM 单聊,不要群发。

50 到 150 人:这是提醒体系收益最明显的区间。依赖关系开始跨团队,人的记忆开始不够用,但层级还没有复杂到需要多级审批。重点做三件事:状态治理、四级升级路径、按任务类型区分节奏。这个规模下,私有化部署的需求也往往在这个阶段出现,尤其是涉及客户数据或源代码的团队。

150 人以上:提醒体系需要和项目治理体系绑定。此时的重点不再是单条提醒的设计,而是提醒产生的数据如何进入经营分析。这个规模的组织通常会遇到多产品线、多项目模板、多角色的并行管理问题,提醒规则需要支持按项目模板继承和覆盖。

2. 按任务特征选节奏

短周期任务(一天内完成)不要做前置提醒,直接做逾期提醒即可,前置提醒的时间窗太短没有意义。长周期任务(超过两周)必须做中间检查点提醒,否则会在最后三天集中爆雷。

高协作密度的任务(需要三人以上确认)建议把提醒对象从"责任人"扩展为"责任人加全部待确认方",让所有人看到自己那一环的等待时长。

3. 按团队成熟度选起点

如果团队连任务状态都更新不及时,第一步不是配提醒,而是让状态更新变得有收益。我的做法是把状态字段和周报、看板、燃尽图直接绑定,让每个人看到自己的更新会立刻反映在图表上。

如果团队已经能稳定更新状态,但逾期率依然高,问题通常在排期环节,要么时间点没有契约含义,要么依赖关系没有被识别。这时候要做的是把依赖关系显性化,而不是加提醒密度。

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

七、不同情况下的取舍

做提醒体系最难的从来不是技术实现,而是几组无法同时满足的目标之间的取舍。我把最常遇到的四组列出来,附上我的选择倾向和理由。

1. 提醒密度 vs 用户信任

这是一组零和关系。多提醒一条,就多消耗一点用户的注意力余额。我的倾向是优先保信任,把密度控制在人均每日 3 到 6 条。宁可漏掉一些低优先级事项,也不要让高优先级提醒被淹没。

判断标准很简单:如果团队里出现"看到提醒先划掉再说"的行为,说明密度已经过头了。

2. 全自动 vs 保留人工判断

有些团队希望提醒规则完全自动化,连风险评估都交给规则。我不建议这么做。

我的做法是:提醒的触达全自动,但升级到第三层之后必须有人工确认环节。原因是第三层之后涉及资源调配和计划变更,这些决策需要上下文,规则引擎没有这个上下文。让系统负责"发现异常",让人负责"决定怎么处理"。

3. 渠道统一 vs 场景分化

统一渠道的管理成本低,场景分化的触达效率高。我倾向于有限分化:站内信作为唯一完整的记录源,IM 作为即时触达,邮件只用于跨部门升级。不超过三种渠道,每个渠道的角色固定不变。

4. 通用模板 vs 项目定制

早期我倾向于让每个项目自己配提醒规则,后来发现这会带来严重的维护负担,项目一多,规则就失控,没人知道哪条规则在起作用。

现在的做法是:沉淀三到五套项目模板,提醒规则挂在模板上,单个项目只能微调参数,不能新增规则结构。这样既保留了灵活性,又保证了可维护性。这也是我在选平台时特别看重的能力,规则必须支持模板继承和批量覆盖,否则几十个项目逐一手工配置是不可持续的。

取舍维度 选择 A 选择 B 我的倾向 触发切换的信号
提醒密度 高频全覆盖 低频精准 低频精准 出现批量静音或"先划掉"行为
自动化程度 全自动含决策 自动发现 + 人工决策 自动发现 + 人工决策 升级后处理动作频繁出错或反复回退
渠道策略 全渠道推送 三渠道分工 三渠道分工 任一渠道消息打开率持续低于 15%
规则来源 项目自由配置 模板继承 + 参数微调 模板继承 + 参数微调 规则总数超过 50 条且无人能说出用途

自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析

八、写在最后:提醒体系的本质是组织契约的代码化

回到开头那个 218 次催办的统计。改造完成半年后我又去了一次那家公司,重新做了一次同样的记录。这次一周的催办动作是 31 次,其中 24 次集中在跨部门资源协调上,那是真正需要人出面的事。

我得到的最大结论是:自动提醒不是在替代人,而是在把人从信息搬运工的角色里释放出来,让他们去做真正需要判断力的事。那些被省下来的两小时,如果继续用来做更精细的催办,收益就到此为止了;如果转去做风险识别和计划调整,收益才会持续放大。

另一个我想强调的判断是:提醒体系的成熟度,本质上是组织协作契约的成熟度。你在系统里配的每一条规则,背后都对应一个"谁在什么时候该做什么"的约定。规则配不出来,往往不是工具的问题,而是这个约定本身在组织里还没有达成共识。

所以如果你正准备推进这件事,我的建议是按这个顺序走:

  1. 先做一周的催办记录。让项目经理如实记录每一次催办的对象、原因和结果,你会得到一张比任何调研都准确的问题地图。
  2. 再做状态可信度评估。随机抽 100 个任务,核对系统状态和实际情况的一致率。低于 70% 就先做状态治理,不要碰提醒规则。
  3. 然后设计四级升级路径。把每一层的触发条件、通知对象、渠道、动作和终止条件写清楚,形成可评审的文档。
  4. 接着选承载平台。重点验证三件事:规则是否支持多层级条件组合、是否支持模板继承、数据部署方式是否满足合规要求。对于 100 人以上、有私有化部署诉求、且需要从既有工具迁移的组织,PingCode 是这类场景里我验证过的一个可行选项。
  5. 最后上线,并用 90 天周期做前后对照。不要看第一周的数据,第一周的新鲜感会掩盖所有问题,第四周之后的数据才是真实的。

如果你只能从这篇文章里带走一句话,我希望是这句:自动提醒的价值不在于"提醒了多少次",而在于"有多少件事因为这条提醒被提前解决了"。前者是系统日志里的数字,后者才是团队真正拿到的时间。

常见问题解答(FAQ)

1. 自动提醒会不会变成“狼来了”,反而让项目成员屏蔽通知?

我们团队之前手动催任务,后来改成自动提醒,结果不到两周大家就把通知全静音了,我就在想是不是自动提醒本身就有问题。现在我在负责推一套新的提醒方案,特别怕重蹈覆辙,想知道怎么设计才不会被当成骚扰。

会,而且这是自动提醒落地最常见的失败原因。判断依据是提醒的‘信噪比’:如果成员点开通知发现和自己无关、或任务还没到该动的时候,信任就会快速衰减。可执行的做法是分三层控制:第一,按角色和任务状态定向发送,只提醒当前节点真正需要行动的人,比如任务到期前只通知负责人,逾期后才抄送项目负责人;

第二,合并同类通知,把同一人当天多条待办聚合成一条摘要,而不是每条任务各发一次;第三,设置免打扰时段和升级节奏,例如到期前1天提醒一次、逾期当天再提醒一次,之后才升级。经验口径是,成员对提醒的响应率如果连续两周低于30%,就说明提醒频率或对象出了问题,需要先做减法而不是继续加渠道。

2. 提醒时间点怎么定,才能既提前又不显得过早?

我每次设自动提醒都很纠结:设早了大家觉得还没到时候,设晚了又变成事后催命。尤其是跨部门协作的任务,开发说等设计,设计说等需求,提醒发给谁、什么时候发,我完全没底。

不要按固定天数一刀切,而要按任务的可行动时间倒推。具体做法是先给每类任务定义‘前置准备时长’和‘执行时长’,再用到期时间减去这两个时长,得到提醒触发点。比如一个需要2小时执行、依赖上游交付的任务,提醒应该在依赖完成后触发,而不是在到期前24小时统一发。

判断依据是:提醒只有在接收者当下能采取行动时才有效。如果你的工具支持状态触发,就把提醒条件写成‘状态变为待处理且负责人已分配’;如果不支持,就退化为按到期时间分层,提前量控制在执行时长的1.5倍以内,超过这个范围的通知大概率会被忽略。

3. 自动化提醒真能提升效率吗,有没有可量化的对比口径?

老板让我推自动提醒,说能提效,但我心里没底,因为感觉只是把催人的活从人变成了系统。我想知道到底该拿什么数据去证明它有用,免得做完之后说不清价值。

能,但必须用对指标,否则很容易变成‘提醒量上去了、效率没变化’。可量化的对比口径建议锁定四个:第一,任务按期完成率,对比上线前后各四周的同类型任务;第二,平均逾期时长,从逾期任务的实际拖延天数来看;第三,人工催办次数,统计项目经理每周花在催任务上的沟通条数或时长;

第四,提醒响应率,即收到提醒后24小时内任务状态发生变更的比例。经验数据是,设计合理的自动提醒通常能把人工催办量降低40%到60%,按期完成率提升10到20个百分点;如果逾期时长没有下降,说明提醒只是被看到了,但没有推动行动,需要检查提醒是否发给了正确的人、是否附带了明确的下一步。

4. 小团队任务不多,还有必要上自动提醒吗?

我们团队就七八个人,任务基本靠群里喊一声就解决了,老板却想上一套自动提醒。我担心为了自动化而自动化,反而增加配置和维护成本,想知道小团队到底该不该做。

小团队要不要上,关键看‘隐性催办成本’而不是任务数量。判断方法是做一周记录:统计项目经理或负责人每天花多少时间确认谁做了什么、谁还没做、进度到哪了。如果这个时间每天超过30分钟,或者经常出现‘我以为他会做’的漏项,就值得上。

可执行的做法是从最小配置开始,只对三类场景开自动提醒:有明确截止时间的任务、跨人依赖的交接节点、逾期未更新的任务。不要一上来就配全量规则。对小团队来说,提醒渠道用团队已有的沟通工具即可,重点是规则少而准,维护成本控制在每月半小时以内,超过这个投入就不划算。

核心关键词

读者评论

吴
吴思源

我们团队也试过自动提醒,前两周确实有效,第三周就开始有人抱怨“又来了”。后来发现核心问题不是提醒规则不够细,而是任务状态更新率本身就不高,系统发出去的提醒很多都是基于过时状态,反而让执行者更不信任提醒。这和文章里说的“状态可信度决定提醒上限”是一致的。想请教一下,如果团队连状态更新都做不好,是先强制更新状态,还是先砍掉一部分提醒规则?

郝
郝泽宇

看了文章里关于“100人以下靠节奏,100人以上靠系统”的判断,有点不同看法。我们团队60多人,但跨了三个时区,站会根本凑不齐人,自动提醒反而比站会更早暴露出依赖问题。所以我觉得人数不是唯一变量,协作的时空分散程度可能比人数更关键。文章里三个样本都是国内团队吗?如果是跨时区场景,节奏和系统的分界线会不会往下降?

韩
韩诗涵

文章提到“宁可漏发,不可误发”,这个原则我认同,但实际落地时很难说服管理层。他们看到的是“逾期任务还有这么多,为什么提醒发得这么少”,很容易把提醒数量当成管理动作的量化指标。我们之前就吃过这个亏,为了报表好看把提醒密度加上去,结果响应率两个月内从50%多掉到20%以下,再降回来也回不去了。想听听有没有什么办法能让管理层接受“少发提醒”这个反直觉的决策。

文章包含AI辅助创作:自动提醒落地方案:项目成员开展任务提醒的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/399952

赞 (0)
飞飞飞飞
自动提醒最佳实践:项目成员任务提醒风险控制,常见问题
上一篇 5小时前
任务提醒消息通知教程:项目成员效率提升,避坑指南
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
