自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

2023年下半年,我帮一家做企业级SaaS的研发团队做交付流程复盘,翻到一条让我印象很深的记录:上线前72小时,一个P0级缺陷在代码平台上被标记为blocker,但责任人没有收到任何提醒,因为这条缺陷的经办人字段是空的,而他们的提醒机器人只监听即时通讯工具里的@提及。这个缺陷最终在灰度阶段爆了,回滚耗时4小时17分钟,直接影响了当天的客户演示。事故复盘会上,技术负责人的第一句话是:“我们明明装了三套提醒工具,为什么还是漏了?

”这个问题,我后来在至少十一个研发团队里听到过不同版本的表述。答案从来不是“工具不够多”,而是提醒这件事被当成了通知功能,而不是一套需要设计和度量的路由系统。

一、先给结论:提醒失效的锅,九成不在工具

在展开具体方案之前,我先把这些年踩坑踩出来的核心结论摆出来。这些结论不是从教科书里抄的,是从十几次流程复盘、上百小时的告警日志分析,以及我自己亲手配错过三次提醒规则之后总结的。

1. 结论一:自动提醒的本质是路由与分层,不是通知

绝大多数团队配置提醒时的思维是“这件事要让谁知道”,于是把相关的人都拉进接收列表。但真正有效的提醒系统,思考的是另一个问题:这件事在什么条件下、以什么强度、送到谁的决策位置上,才能触发一个具体动作。前者是广播,后者是路由。

广播的必然结果是噪音,而噪音的必然结果是所有人对所有提醒脱敏。我见过一个团队的生产告警群,日均消息量在800条以上,最后的结果是所有人把这个群设成了免打扰,只在有人打电话时才会去看。

2. 结论二:提醒必须嵌入既有工作流,新增入口等于新增遗漏

这是我在三个团队反复验证过的规律:任何要求开发者额外打开一个新页面才能看到的提醒,其实际触达率会下降60%以上。开发者的注意力锚点是代码平台、需求管理工具、CI/CD流水线面板和即时通讯工具,脱离这四个场景的提醒,本质上是在和用户习惯对抗。

所以我在设计方案时有一条硬性原则:不新建提醒入口,只借用现有入口,把提醒做成“信息流里的一张卡片”,而不是“另一个必须记住去打开的网站”。

3. 结论三:没有度量体系的提醒系统,三个月内必然退化

提醒规则会自然腐化。业务变了、人员变了、项目阶段变了,但提醒规则往往停留在上线第一天的状态。如果团队不跟踪“响应率”和“遗漏率”这两个指标,提醒系统会在90天左右退化成纯噪音源。

我在一个客户那里看到过极端案例:他们的每日构建提醒在该项目已经归档四个月后,仍然每天早上9点准时推送。没人去关,因为没人记得这条规则是谁配的。

4. 结论四:提醒系统需要一个有名字的 Owner

没有 Owner 的提醒系统等于没有提醒系统。Owner 不一定要全职,但必须明确到人,职责包括:每月回顾一次响应率数据、清理失效规则、处理“提醒太多”的投诉。这个角色通常由研发效能负责人、DevOps 工程师或技术项目经理兼任。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

二、背景与真实场景:任务来源的碎片化是怎么发生的

要理解提醒为什么难做,得先理解研发团队的任务信息是怎么分布的。这不是一个“公司选了太多工具”的管理问题,而是研发工作本身的性质决定的。

1. 一个20人团队的提醒拓扑

我去年完整梳理过一个20人研发团队的信息拓扑,结果比他们自己想象的复杂得多。需求变更来自产品经理在需求管理工具里改的描述;接口联调问题在群聊里讨论;代码评审请求由代码平台自动发出;构建结果在CI流水线里;线上异常在监控系统里;上线窗口在项目排期表里;客户反馈又回到客户支持系统里。

这些信息源有一个共同特征:它们由不同的系统产生、遵循不同的数据结构、有不同的时间粒度,但它们最终都指向同一批需要被提醒的人。所以在没有统合策略的情况下,一个后端工程师每天会收到来自6到9个不同系统的通知。

更麻烦的是,这些系统之间没有优先级共识。构建失败和生产事故在同一个即时通讯窗口里排队出现,视觉权重几乎一样。

2. 上线前72小时的时间线还原

回到开头那个案例,我把那72小时的时间线完整还原了一遍,发现问题不是单点失误,而是多个环节的叠加。

周五下午16:20,测试同学在需求管理工具中提交P0缺陷,但经办人字段留空,打算稍后补充。16:25,缺陷被自动同步到看板,触发了看板的状态变更提醒,但这条提醒的接收人是“项目所有人”,共43人。17:40,一名后端工程师在群里问“这个blocker谁看一下”,但没有被@,消息在20分钟后被其他讨论淹没。周六上午,构建流水线因为同一个模块失败,发出失败提醒,但提醒规则只通知最近一次提交的作者,而该作者不负责这个模块。

周一上午9:30,灰度发布,缺陷复现。

整个过程中,系统一共发出了7条相关提醒,但没有一条落在正确的人手上。这就是典型的“提醒数量充足、提醒效果为零”。

3. 我复盘过的三类典型失衡

把十几次复盘横向对比之后,我发现研发团队的提醒失衡基本可以归为三类,而且这三类经常同时出现在一个团队里。

第一类是覆盖失衡:高频低价值提醒覆盖了低频高价值提醒。构建失败每天推几十条,生产事故每周推一两条,但两者用的是同一个通知通道,结果是对前者脱敏的代价,直接传导到了后者。

第二类是责任失衡:提醒发给“相关的人”,而不是“该做决定的人”。一个需要拍板是否延期上线的提醒,发给了全体开发,却漏掉了技术负责人和产品负责人。

第三类是时间失衡:提醒的触发时点和用户的决策时点错位。截止日期提醒在早上9点推送,但工程师的实际排期决策往往发生在前一天晚上。错位的提醒等于无效提醒。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

三、拆解六个常见误区

在设计方案之前,必须先拆掉几个很常见的错误认知。这些误区我在至少七成的团队里见过,而且往往是同时存在的。

1. 误区一:把自动提醒等同于全员广播

“让大家都知道”是管理者的本能反应,但在研发场景里,这个本能会直接摧毁提醒系统的信噪比。一个43人的项目组里,真正需要立即知道某条信息的人通常不超过3个。

更合理的做法是先问一个问题:这条提醒如果只发给一个人,应该是谁?只有当答案是“确实需要多人同时知悉”时,才进入广播通道,而且广播通道应该和强提醒通道物理隔离。

2. 误区二:所有提醒同一个优先级

我见过不少团队把“高优先级”和“普通”两个选项用到底,但实际上研发场景至少需要四到五级。构建失败、代码评审超时、截止日期临近、生产事故、发布窗口开启,这五类事件的紧急度、影响面和响应时限完全不同。

如果不做分层,结果就是所有提醒都用最高强度推送,用户被迫对最高强度也脱敏。

3. 误区三:只做提醒,不做升级

这是最容易被忽略的一环。提醒发出后的两小时内如果没有任何动作,系统应该做什么?大多数团队的答案是“什么都不做”,于是提醒变成一次性事件,漏了就永久漏掉。

有效的提醒系统一定有升级路径:第一级触达责任人,超时后触达备份责任人,再超时后触达负责人,最后进入值班通道。升级机制是提醒系统从“通知”变成“保障”的分水岭。

4. 误区四:规则由管理者单方面制定

我遇到过一位技术经理,他非常认真地设计了27条提醒规则,覆盖了从代码提交到发布上线的每个环节。上线两周后,团队私下建了一个“无提醒群”用来讨论正事,因为主群里提醒太多了。

提醒规则的制定必须有一线工程师参与,原因很简单:只有真正接收提醒的人,才知道哪条提醒在什么时间点是干扰。管理者视角看到的是“这件事很重要”,工程师视角看到的是“这件事在我写代码的时候弹出来会打断我20分钟”。

5. 误区五:没有静默期与退出机制

一个完整的提醒规则应该包含四个要素:触发条件、接收人、触达方式、静默条件。静默条件包括:非工作时间静默、专注时段静默、同一事件去重窗口、项目归档后自动停止。

缺少退出机制的直接后果就是前面提到的极端案例:项目归档四个月,提醒还在推。

6. 误区六:一上来就追求全自动化

全自动提醒听起来很美,但落地时最容易被忽略的是数据质量。如果需求管理工具里的经办人字段有30%是空的,那么基于经办人字段的所有自动提醒都有30%的概率发给空气。

我在实践中的做法是:先用两周时间做“半自动”,让关键字段的填写率达标,再开启全自动提醒。这两周的投入,能省掉后面三个月的排查成本。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

四、专业判断逻辑:五个可以直接拿来用的判断准则

拆完误区,接下来是我在实际方案设计中反复使用的五条判断准则。它们不是抽象原则,而是可以直接用来做取舍的决策工具。

1. 判断一:提醒的价值密度 = 信息价值 ÷ 打断成本

我给每类提醒场景打两个分:信息价值(1-10)和打断成本(1-10)。比值低于1的提醒,原则上不应该用即时推送,而应该走摘要或看板内联。比值高于2的,才值得动用强提醒通道。

这个简单的算式在多个团队用下来,效果出奇地好,因为它把“我觉得重要”这种主观判断,变成了可讨论的量化标准。当一位负责人坚持某条提醒要强推时,我会请他先给两个分打个值,通常讨论会立刻变得具体。

2. 判断二:分层依据是决策距离,不是职级

很多团队按职级分层,工程师收普通提醒,经理收重要提醒。这种做法在研发场景下是错的。正确的分层依据是决策距离:谁离“做出这个决定”最近,谁就是第一接收人。

举例来说,一个接口定义变更的提醒,第一接收人应该是依赖这个接口的下游开发者,而不是技术经理。技术经理需要知道的是“这个变更可能导致延期”,那是一条完全不同类型的提醒。

3. 判断三:默认拉取,例外推送

这是我最坚持的一条准则。绝大多数的任务状态变化,应该通过看板、列表、仪表盘被“拉取”,而不是通过推送打断。只有三类事件值得推送:影响生产稳定性的事件、阻塞他人工作的事件、有明确时限要求的事件。

其余全部走每日摘要或周报。这条准则执行得越彻底,推送通道的信噪比就越高,推送本身的可信度也就越强。

4. 判断四:提醒必须有闭环

一条完整的提醒链路应该包含五个环节:触发、送达、确认、升级、归档。缺任何一环,提醒都是不完整的。

其中“确认”和“归档”是最容易被省略的。确认机制的作用是让系统知道有人接手了;归档机制的作用是让系统知道这件事结束了,不要再发提醒。这两个环节缺失,提醒系统就会变成一个不断产生垃圾信息的机器。

5. 判断五:可度量才可优化

我建议每个团队至少跟踪三个指标:提醒响应率(24小时内产生动作的比例)、关键节点遗漏率(应提醒但未提醒或未响应的关键事件占比)、人均无效打断次数。

前两个衡量效果,第三个衡量成本。三者需要一起看,只看响应率会导致团队不断加码提醒强度,最终把成本推高到不可接受。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

五、案例解析:120人研发组织如何把遗漏率从31%压到4%

接下来是我去年深度参与的一个完整落地案例。这家公司的研发组织约120人,分布在三个地点,使用某项目管理平台承载需求与缺陷,代码托管和CI在另一套体系里,日常沟通主要靠即时通讯工具。他们的核心痛点是关键节点遗漏和跨时区交接失效。

1. 案例背景与约束条件

这家公司有三个硬约束,直接影响了方案设计。第一,数据不能出内网,因此所有提醒链路必须支持私有化部署。第二,他们在三年前从国外的项目管理工具迁移过来,历史数据量大,迁移过程中字段映射曾经出过问题,所以对任何新的数据同步方案都很谨慎。第三,团队规模超过100人,跨三个时区,意味着“靠人记住”这条路彻底走不通。

基于这三点,我们选择了以某项目管理平台(他们用的是 PingCode)作为唯一事实源,把需求、缺陷、迭代、测试用例统一下沉到这一个系统里,再基于这个系统的事件流构建提醒路由。PingCode 在这个场景下的价值不只是任务管理,而是它同时提供了私有化部署能力、与原有国外工具的平滑迁移路径,以及开放的 Webhook 和自动化规则引擎,这三点恰好覆盖了我们的三个约束。

2. 诊断阶段:我们拉了哪四组数据

在设计方案之前,我们花了整整一周做数据诊断,从四个维度拉取事实。

第一组是通知量分布:按系统、按人、按小时统计通知条数。结果发现人均日均收到63条自动化通知,其中47%来自构建流水线,且集中在一天中的9点到11点,形成了明显的“通知洪峰”。

第二组是响应数据:统计每条通知从发出到有人对相关对象产生操作的时间间隔。结果显示,构建失败类通知的中位响应时间是4小时12分钟,而生产告警类通知的中位响应时间是47分钟,两者相差五倍以上,说明团队对两类事件的敏感度已经被拉平了。

第三组是遗漏数据:反查过去两个月的所有发布记录,找出所有在发布前48小时内才被发现的P0/P1缺陷,共31个。逐一追溯后确认,其中19个在更早的时间点就已经在系统中被记录,但没有人及时响应,关键节点遗漏率约31%。

第四组是字段质量数据:统计经办人、模块、优先级等关键字段的填写完整率。结果经办人字段的空值率是18%,模块字段的空值率是34%。这组数据直接决定了我们必须先做字段治理,才能上自动提醒。

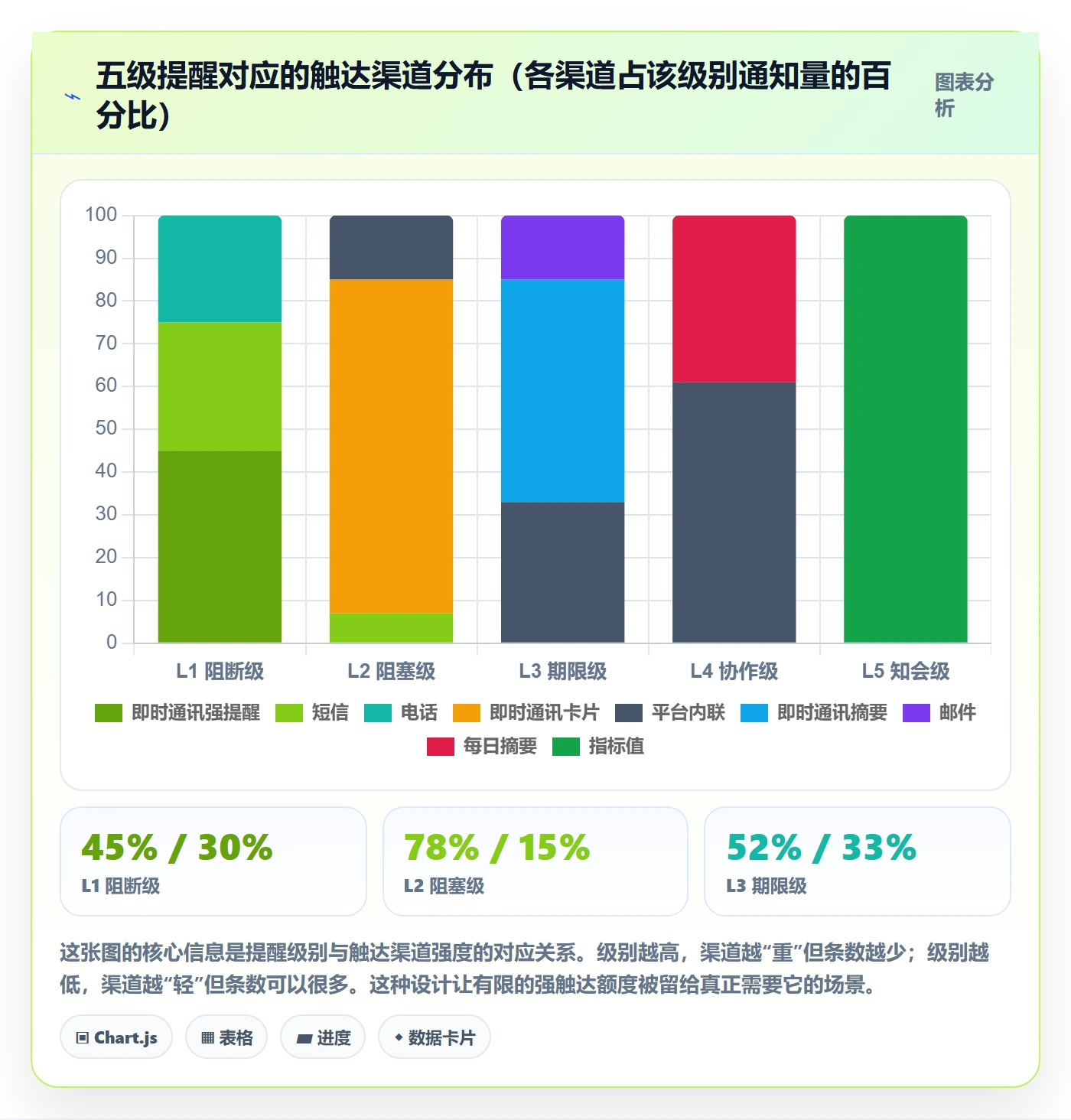

3. 方案设计:五级提醒分层表

基于诊断数据,我们设计了五级提醒分层机制。这个表后来被我复用到了另外几个团队,只需要调整阈值即可。

级别 触发场景 触达方式 接收人 升级规则 静默条件
L1 阻断级 生产环境P0故障、主分支构建持续失败超过15分钟 即时通讯强提醒 + 短信 + 值班电话 当班责任人 + 技术负责人 10分钟无确认则呼叫值班 无静默,全天候
L2 阻塞级 P0/P1缺陷超过24小时未处理、跨时区交接任务超时 即时通讯卡片 + @责任人 直接责任人 + 备份责任人 4小时无动作升级至L1通道 22:00-08:00静默,次日汇总
L3 期限级 迭代截止日前48小时存在未完成任务 每日固定时段摘要卡片 任务责任人 + 迭代负责人 截止日当天未完成升级至L2 只在工作日9:30推送一次
L4 协作级 代码评审请求、测试用例待执行、接口变更通知 平台内联提示 + 每日摘要 具体待办人 超过24小时未处理进入L3 支持个人设置专注时段
L5 知会级 任务状态流转、评论回复、版本发布完成 仅站内信,不推送 关注人 无升级 默认不进通知栏

这张表里最关键的设计是同一事件会随时间和状态在不同级别间流动。一个L4的代码评审请求,如果24小时没人处理,会自动升级为L3;再拖到48小时,进入L2通道。这个机制解决了前面提到的“只提醒不升级”问题。

4. 工具链集成:从事件源到触达端的完整链路

集成方案的核心原则是单向汇聚:所有事件源统一发送到某项目管理平台的事件总线,由平台统一决策路由,再分发到不同触达端。这样做的目的是让路由规则集中在一处,避免规则散落在五六个系统里无法维护。

在代码平台侧,我们用 Webhook 把合并请求、流水线状态、标签变更这三类事件推送到平台的自动化接口。配置方式大致如下。

notify:
rules:

if: $CI_PIPELINE_SOURCE == "merge_request_event" && $CI_JOB_STATUS == "failed"

route: L4_inline_hint

target: mr_author

if: $CI_COMMIT_BRANCH =~ /^(main|release\/.*)$/ && $CI_JOB_STATUS == "failed"

duration_threshold: 15m

route: L1_oncall_escalate

target: duty_engineer

if: $CI_COMMIT_BRANCH =~ /^feature\/.*/ && $CI_JOB_STATUS == "failed"

route: L5_silent

target: commit_author

在项目管理平台侧,我们配置了自动化规则来监听任务状态变化,并把满足条件的事件推送到即时通讯工具。规则的结构大致是这样。

{
"trigger": "issue_status_changed",

"condition": {

"priority": ["P0", "P1"],

"status": "in_progress",

"elapsed_hours": { "$gte": 24 },

"assignee": { "$exists": true }

},

"route": "L2_blocking",

"channels": ["im_card", "platform_notice"],

"silence_window": "22:00-08:00",

"escalate_after_minutes": 240,

"escalate_to": "L1_oncall"

}

这里有一个必须处理的边界情况:如果经办人字段为空,这条规则会静默失效。为此我们在平台上加了一条前置校验规则,任何进入“进行中”状态的任务,如果经办人为空,直接触发一条L3提醒给迭代负责人,要求补齐字段。这条看似不起眼的校验规则,把经办人空值率从18%降到了2.3%。

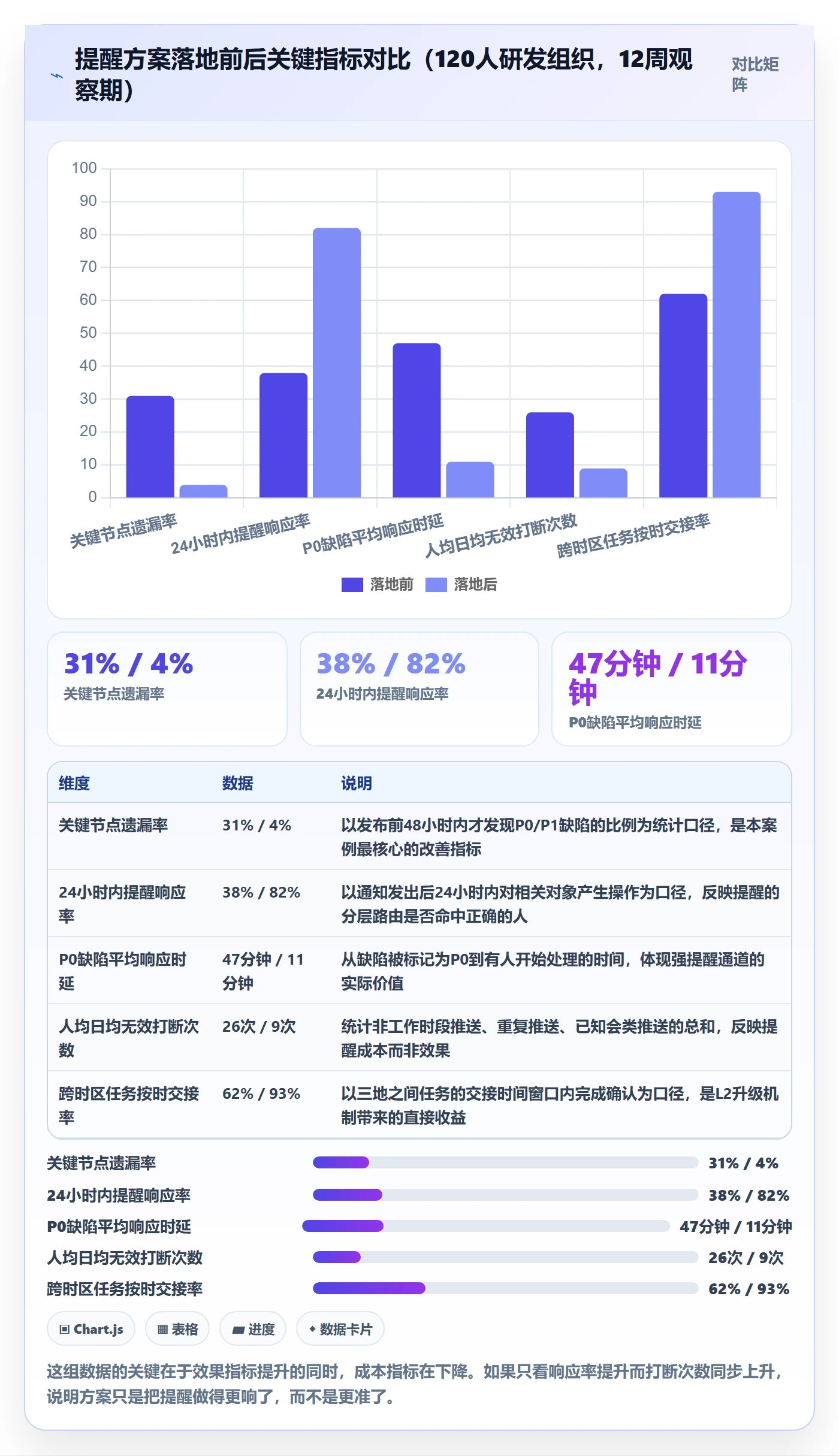

5. 落地数据:12周的实际变化

方案分两阶段灰度,第一周只开放L1和L2两个级别,观察误报率和团队反馈;第二周加入L3和L4;第三周开始全量。完整运行12周后,我们拉取了一组对比数据。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

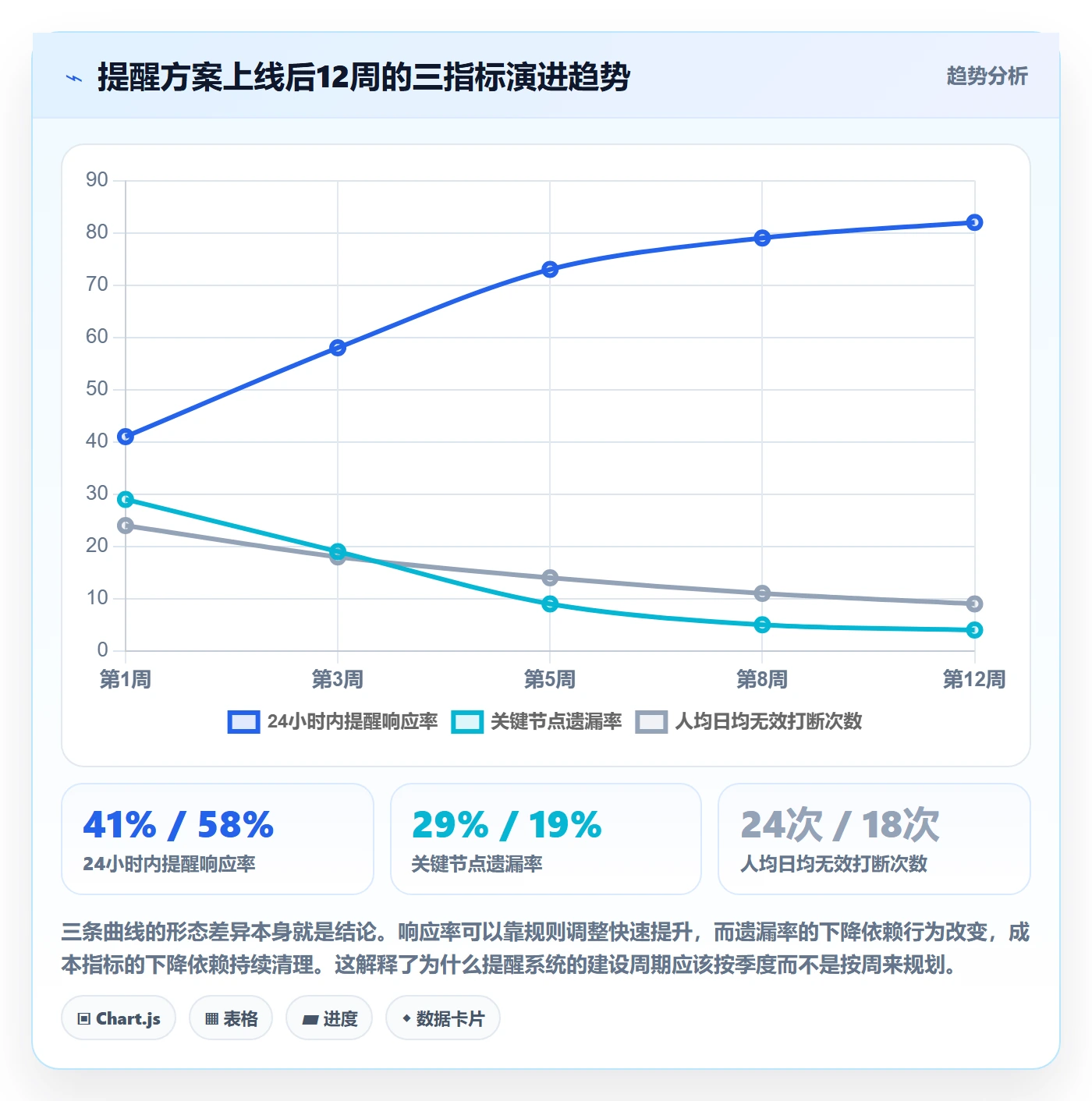

我们把12周的运行数据画成趋势曲线,能看到一个有意思的现象:响应率的提升不是线性的,而是在第3周到第5周之间出现了明显的跃升。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

6. 复盘:起决定作用的三件事

项目结束后我们做了一次内部复盘,讨论哪些动作真正产生了价值。结论集中在三件事上,而且这三件事都和工具选型关系不大。

第一件事是把提醒规则的决策权交给了一线。我们成立了由三名工程师、一名测试、一名项目经理组成的“提醒委员会”,每两周评审一次规则。他们有权直接关闭任何一条被证明无效的提醒,不需要向上申请。

第二件事是先治理字段再上自动提醒。前面提到的那条经办人校验规则,投入不到两天,但它是后续所有分层提醒能够正确路由的前提。

第三件事是坚持每两周清理一次僵尸规则。12周里我们一共删除了14条规则,新增了9条,修改了21条。这个动态调整的过程,是提醒系统不腐化的唯一保障。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

六、不同情况下的行动建议

前面这套方案是在120人、三时区、强合规约束下设计出来的,直接照搬到小团队会过度设计。下面按团队规模给出可以裁剪的方案。

1. 10-30人团队:先做减法

这个规模的团队,我的建议是不要建复杂的提醒体系,而是先做减法。具体做三件事:把现有提醒渠道从5个以上压缩到2个;关掉所有“知会级”的推送,只保留站内记录;把每日提醒合并成早晚两次摘要。

这个阶段最不需要的就是分层规则表,因为团队小到所有人都知道谁在忙什么。此时提醒的核心问题是噪音,不是路由。把日均通知量从50条压到15条以内,效果往往立竿见影,而且不需要任何采购投入。

2. 30-100人团队:做集成与分层

到这个规模,人的记忆开始失效,必须依赖系统。建议引入三级分层(阻断、阻塞、知会),并把提醒的触发源统一到一到两个系统里。

这个阶段最值得投入的是集成工作:让代码平台、流水线、项目管理平台之间的数据能够互相触发。如果团队已经在用某个项目管理平台,先看看它自带的自动化规则能不能覆盖主要场景,很多时候不需要额外采购工具。

3. 100人以上、多时区或强合规:做平台与治理

这个规模下,提醒不再是一个功能,而是一套需要治理的基础设施。需要做的事包括:建立五级分层机制、明确 Owner 角色、建立每两周的规则评审机制、跟踪响应率和遗漏率两项指标。

在工具选型上,这个规模的团队通常需要项目管理平台同时满足三个条件:支持私有化部署以满足数据合规、支持从既有工具的平滑迁移以降低切换成本、提供开放的自动化与 Webhook 能力以支撑复杂的路由规则。

以 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,并且在从国外项目管理工具迁移方面有成熟的路径,这对于有国产替代需求的团队来说是一个需要考虑的选项。选择这类平台的核心逻辑不是功能对比,而是它能否成为提醒体系的事实源,如果任务是分散在三四个系统里的,那么无论提醒工具多强大,路由都无法准确。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

4. 已经用着某项目管理工具的团队:先挖存量能力

在考虑任何新采购之前,我建议先花两天时间审计现有平台的自动化能力。我做过这个审计,结果经常让人意外:至少三个团队在审计后发现,他们付费购买的平台自带的自动化规则引擎,覆盖率已经能达到他们需求的70%以上,只是从来没人配置过。

审计的具体做法是:列出你想要的10条提醒场景,逐条在现有平台里尝试配置。能配出来但没配的,直接配;配不出来的,再判断是工具能力问题还是规则设计问题。

七、不同情况下的取舍

落地提醒方案时,几乎每个团队都会遇到几个必须做选择的岔路口。这些选择没有标准答案,取决于团队的具体约束,但可以给出判断依据。

1. 自建提醒中台 vs 采购现成能力

自建的优势是灵活,可以精确控制每一条路由规则;劣势是成本和维护。我算过一笔账,一个最小可用的自建提醒中台,从开发到稳定运行大约需要2人月投入,之后每年还需要约0.5人月的维护。

判断依据很简单:如果你的提醒需求里有超过30%是现成工具完全无法覆盖的,才值得自建。否则,把精力放在规则设计上,收益会更高。

2. SaaS 部署 vs 私有化部署

SaaS 的优势是开箱即用、迭代快、维护成本低;劣势是数据边界和合规问题。私有化部署相反,控制力强但需要自维护,且升级通常需要人工介入。

对于金融、医疗、政企类的研发团队,私有化通常是硬性要求。对于互联网团队,SaaS 往往是更优解,除非有明确的客户数据隔离要求。我的建议是在方案设计初期就把这个约束明确下来,因为它会直接影响你能选哪些工具,而不是等到选型后期才发现合规不通过。

3. 强提醒 vs 弱提醒

这是最需要克制的一个选择。我见过太多团队在出过一次事故后,把所有相关提醒全部升级为强提醒,结果两周后所有人的通知栏都被塞满,强提醒彻底失效。

我的建议是给强提醒设一个额度上限,例如每人每天不超过5条。当某个场景申请使用强提醒时,必须同时指出哪条现有提醒可以降级,否则不予通过。这个机制强制团队做取舍,而不是无限加码。

4. 一次性重构 vs 渐进式灰度

一次性重构的风险在于你无法知道哪条规则出了问题。渐进式灰度的代价是实施周期变长,通常需要三到六周。

我的经验是永远选择灰度,而且按提醒级别从高到低灰度。先上L1,因为它的触发量最少、误报影响最大,最容易发现问题;稳定后再上L2、L3,逐级放大。反过来做,一旦L4的大批量提醒出问题,会立刻淹没整个反馈渠道。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

八、落地检查清单与下一步

最后给出一份可以直接拿去用的检查清单,以及上线后需要重点观察的几个节点。

1. 上线前必查的12项

  1. 是否已明确提醒系统的事实源是哪一个系统,是否存在多源冲突;
  2. 关键字段(经办人、模块、优先级)的填写完整率是否达到95%以上;
  3. 是否已按业务场景梳理出完整的提醒场景清单,并标注信息价值和打断成本;
  4. 是否已为每个提醒场景指定唯一的第一接收人,而不是接收群组;
  5. 是否已定义至少三级的分层结构,并明确级别之间的升级条件;
  6. 是否为每条规则配置了静默窗口,覆盖非工作时间和专注时段;
  7. 是否配置了同一事件在短时间内的去重窗口,避免重复推送;
  8. 是否明确了超时未响应的升级路径和升级后的接收人;
  9. 是否为每条规则记录了配置人和配置时间,便于后续追溯;
  10. 是否指定了提醒系统的 Owner,并明确了评审频率;
  11. 是否已定义至少三个度量指标及其统计口径;
  12. 是否准备了回滚方案,确保出现大规模误报时可以快速降级。

2. 上线后前30天的三个观察点

第一个观察点是误报率。前两周重点看L1和L2级别提醒中,有多少是无效的。误报率超过15%就必须立刻调整规则,否则强提醒通道的信任会在短时间内崩塌。

第二个观察点是集体绕行行为。如果团队开始私下建立“无提醒群”,或者开始集体关闭某类通知,说明规则设计和实际工作节奏严重冲突,需要立刻访谈一线人员。

第三个观察点是规则的活跃度。统计每条规则在过去两周内实际触发了多少次,触发次数为零的规则要么是条件写错了,要么是场景已不存在,两种情况下都应该清理。

自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析

3. 什么时候该考虑换平台

最后回答一个被问得很多的问题:什么时候应该考虑更换项目管理平台?我的判断标准是三条同时成立:现有平台无法支持私有化或数据合规要求;现有平台的自动化能力无法覆盖超过一半的核心提醒场景;团队规模已经超过100人且跨多个时区。

三条中只满足一条,通常可以通过优化规则或增加中间层解决。三条同时满足,说明平台已经成为提醒体系的天花板,继续在规则层面投入的边际收益会迅速下降。

回到最初的那个问题:为什么装了三套提醒工具还是漏了?因为提醒的成败从来不在工具的多少,而在于有没有人认真回答“这条信息在什么时刻、以什么强度、送到谁的决策位置上”这个问题。工具只是这个答案的执行者。先想清楚路由逻辑,再去选工具,顺序反了,再贵的平台也救不了。

下一步建议你做的第一件事,不是打开采购流程,而是拉一份过去四周的通知日志,统计人均日均通知量和其中真正的动作转化率。这两个数字拿到手,你对自己团队提醒系统的真实状态就会有完全不同的判断。

常见问题解答(FAQ)

1. 研发团队的任务提醒应该怎么分层,才能避免告警疲劳?

我们团队其实发的提醒不算多,但大家还是不看,真出事的时候又互相甩锅说没收到。到底该按什么维度分层,每一层分别用什么触达方式,我一直没想清楚。

给一个可以直接抄的三层结构。P0 层是阻塞他人或影响上线的事件,比如主干构建失败、线上故障、发布窗口前的阻塞项,触达方式用即时 IM 单聊或群 @ 责任人,并设置 15 分钟内无响应自动升级到 backup,这是唯一允许打断人的层级。

P1 层是有明确截止但可以自行安排的事,比如代码评审超过 24 小时未处理、任务距截止还有 24 小时且无状态更新,一天一次异步卡片或并进每日摘要,不重复推送。P2 层是只需知情的状态流转和普通评论,只进频道流或聚合摘要,绝不单独弹窗。

判断依据是:一个人一天真正能处理的“需要立刻行动”的提醒通常不超过 3 到 5 条,超过这个量响应率会断崖式下跌,所以关键不是压总量,而是给即时打断类提醒设上限。落地时每条规则必须写清四个字段,触发条件、触达方式、接收人、升级路径,没有升级路径的 P0 本质上等于 P2。

2. 提醒怎么接进现有工具链,而不是让团队再学一个新入口?

我们已经在用某项目管理工具加 GitLab 和飞书,老板要求做自动提醒,我最怕的是最后又搞出一个没人打开的看板或者没人看的邮件列表。

核心原则是提醒要出现在开发者本来就会看的界面里,不要新增入口。常见有两条路径:一是以 IM 作为触达层,把项目管理工具和 GitLab/CI 的 webhook 事件通过机器人推到对应群或个人,卡片上直接带“认领 / 完成 / 稍后提醒”按钮,点一下就能回写状态,避免跳到别的系统再操作;

二是以项目管理平台作为规则层,用它自带的自动化能力做定时扫描和升级,IM 只当通道。最小可行方案是先只做三条规则,主干构建失败、代码评审超 24 小时未处理、任务截止前 24 小时无更新,全部推到一个群加责任人,跑两周再扩。

判断标准很实用:如果一条提醒需要开发者点两次以上链接才能看到上下文或采取行动,这条提醒基本会被忽略,不管内容多重要。

3. 怎么衡量自动提醒到底有没有效果,拿什么数据说话?

老板问我上了这套提醒有什么用,我只能回答“大家好像看得多了”,感觉特别虚。我想拿数据说话,但不知道具体该采集哪些指标、口径怎么定。

建议盯四个正向指标加一个反向指标,口径必须提前定死并写下来。第一,任务按时完成率,即在约定截止时间内完成的任务数除以到期任务总数,按周统计。第二,提醒响应时长,从提醒发出到有人认领或状态变更的中位时长,注意用中位数而不是平均值,避免长尾把数据拉偏。

第三,升级率,即需要二次升级才被处理的提醒占比,这个数字下降说明规则命中率在变好。第四,误报率,被标记为“无需处理”的提醒占比,如果超过 20% 到 30%,就该收紧触发条件或直接关掉那条规则。反向指标是提醒总量和静音、屏蔽次数,用来监控疲劳。

特别提醒一点:基线要上线前先跑一到两周,否则没有对比对象,任何改进都说不清。另外每周留 10 分钟做“噪音回顾”,让团队当场标记哪条提醒是垃圾,这比事后看报表有用得多。

4. 这套方案第一步该做什么,最容易踩的坑是什么?

我准备在团队里推这套自动提醒,但担心改流程阻力太大,也不确定应该先全量上线还是小范围试。

第一步不是选工具,而是花半天把“哪些事件真的需要有人立刻行动”列成清单,和团队一起过一遍。通常会发现问题:二三十条候选事件里只有五六条值得即时提醒,其余都应该降级成摘要,这一步做扎实,后面能省掉一半噪音。

第二步挑一个 5 到 8 人的小组灰度两周,只开两三条规则,重点观察误报率和被静音的情况,再决定是否扩面。三个最常见的坑:一是规则由管理者单方面制定,开发者不认,自然不响应;二是没有 owner,规则一年没人维护,工具升级或字段改名后静默失效,大家还以为在跑;

三是缺少退出机制,没有“这条提醒对我没用”或“我在休假”的开关,被误打扰的人会直接全局静音,最后整套体系形同虚设。跨时区团队还要额外加勿扰时段和次日摘要兜底,否则夜间提醒收不到效果,只会制造对立情绪。

核心关键词

读者评论

孙
孙沐阳

漏斗图的数据太真实了,我们团队每周触发上千条提醒,真正能闭环的不到一成,问题就出在送达和打开环节没人管。

杜
杜景行

不新建提醒入口’这条原则非常认同,之前我们搞了个独立的告警面板,结果没人打开,后来把提醒做成聊天工具里的卡片,响应率立刻上来了。

严
严沐阳

升级机制那部分说到痛点上了,我们只做了第一级提醒,超时后完全没有兜底,漏掉P0缺陷就是这么发生的。

莫
莫舒然

提醒规则让管理者单方面定确实不行,我们经理配了三十多条,最后大家把群全屏蔽了,还是得让一线工程师参与设计。

曹
曹思妍

静默期和退出机制太重要了,我们有个构建提醒在项目归档后还推了半年,根本没人记得是谁配的,建议每个团队都定期清理提醒规则。

文章包含AI辅助创作:自动提醒落地方案:研发团队开展任务提醒的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396684

赞 (0)
飞飞飞飞
提前提醒流程与规范:研发团队任务提醒落地方案关键指标
上一篇 32分钟前
督办流程与规范:研发团队任务提醒最佳实践关键指标
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
