2023 年我接手过一个 130 人规模的研发组织效能改造项目,进场第一周拿到两组数字:迭代内任务平均逾期率 23.7%,同时团队每天自动发出的提醒消息超过 1100 条。
逾期和提醒同时高产,这个组合非常典型。它说明问题从来不是"提醒得够不够",而是提醒有没有发生在正确的时间、发给正确的人、带上正确的行动指令。
这篇文章只讲一件事:把提前提醒从"催办动作"重构成"风险前置系统",并给出可以直接照抄的流程、规范、指标口径和四周落地路径。文中所有数字,除特别标注外,都来自我经手项目的过程记录或在此基础上做的示意推演;涉及阈值和基线的部分属于建议基准,不是行业标准。
一、先给结论:提前提醒不是消息,是风险前置机制
我把结论放在最前面,因为它决定了后面所有流程和指标的写法。如果这个前提不成立,你后面配出来的规则越精细,噪音就越大。
1. 三条核心判断
判断一:提醒的目标不是"让对方知道",而是"让风险提前暴露"。知道和行动之间隔着一整条链路,只发送不确认的提醒,本质上是在给团队增加信息负担,而不是降低交付风险。
判断二:提前量不是拍出来的,是算出来的。同一个团队里,关键路径任务的提前量和普通优化任务的提前量可能差 5 倍以上。统一设"提前一天",等于默认所有任务的风险结构完全一样,这个假设在真实研发场景里几乎不成立。
判断三:提醒机制必须能被度量,否则一定会退化。没有指标约束的提醒系统有两个必然结局:要么没人理,要么被全员屏蔽。两者都等于系统失效,但后者更难发现,因为发送量看起来还很漂亮。
2. 提醒系统的四层结构
我把一套完整的提前提醒拆成四层,从上到下依次是:规则层、触发层、响应层、治理层。规则层定义什么任务在什么条件下被提醒;触发层负责渠道选择、去重和抑制;响应层负责确认、升级和兜底;治理层负责指标复盘和规则迭代。
我见过最多的失败模式是:团队把 90% 的精力投在触发层,研究用什么机器人、发到哪个群、卡片怎么排版,却几乎不碰规则层和治理层。结果是消息很漂亮,风险照样漏。
3. 一个反常识观察
在我做过的六个研发组织里,提醒数量与准时完成率之间没有稳定正相关,甚至在两个团队里是负相关。原因不复杂:当提醒密度超过人的处理带宽,接收方会自动降级处理,先无视,再屏蔽,最后连群都不看。
真正和准时完成率稳定正相关的,是"确认率"和"升级触达率"。也就是说,一条被确认的提醒,价值高于十条被忽略的提醒。这个判断直接决定了后面指标体系的重心该放在哪一层。

二、真实场景:逾期大多不是执行问题,而是可见性问题
很多管理者默认逾期等于执行力差,于是加考核、加催办、加日会。我复盘过的数据不支持这个归因,至少在研发场景里不支持。
1. 三个我亲历的场景
场景一:跨团队依赖断裂。后端接口比约定时间晚了两天,前端直到联调当天才知道。事后追责时,后端说"我以为他们知道我们这边有个紧急线上问题",前端说"没人告诉我"。这里面没有任何一方偷懒,缺的是依赖变更后的自动通知。
场景二:临期才发现工作量估算失真。任务在截止前 6 小时被标记为"还在开发中",负责人说"我以为能赶上"。真实的预警信号在三天前就出现了,剩余工时没有减少、子任务完成数为零,但没有任何机制把这个信号翻译成提醒。
场景三:关键人不在场。一个发布任务的唯一负责人请假,提醒照常发给了他,没有人代收。任务在发布窗口内卡了 9 个小时,而系统里所有提醒都显示"已发送成功"。
这三个场景指向同一个结论:逾期的主要成因是风险信号没有被及时翻译成行动指令,而不是人不想干。

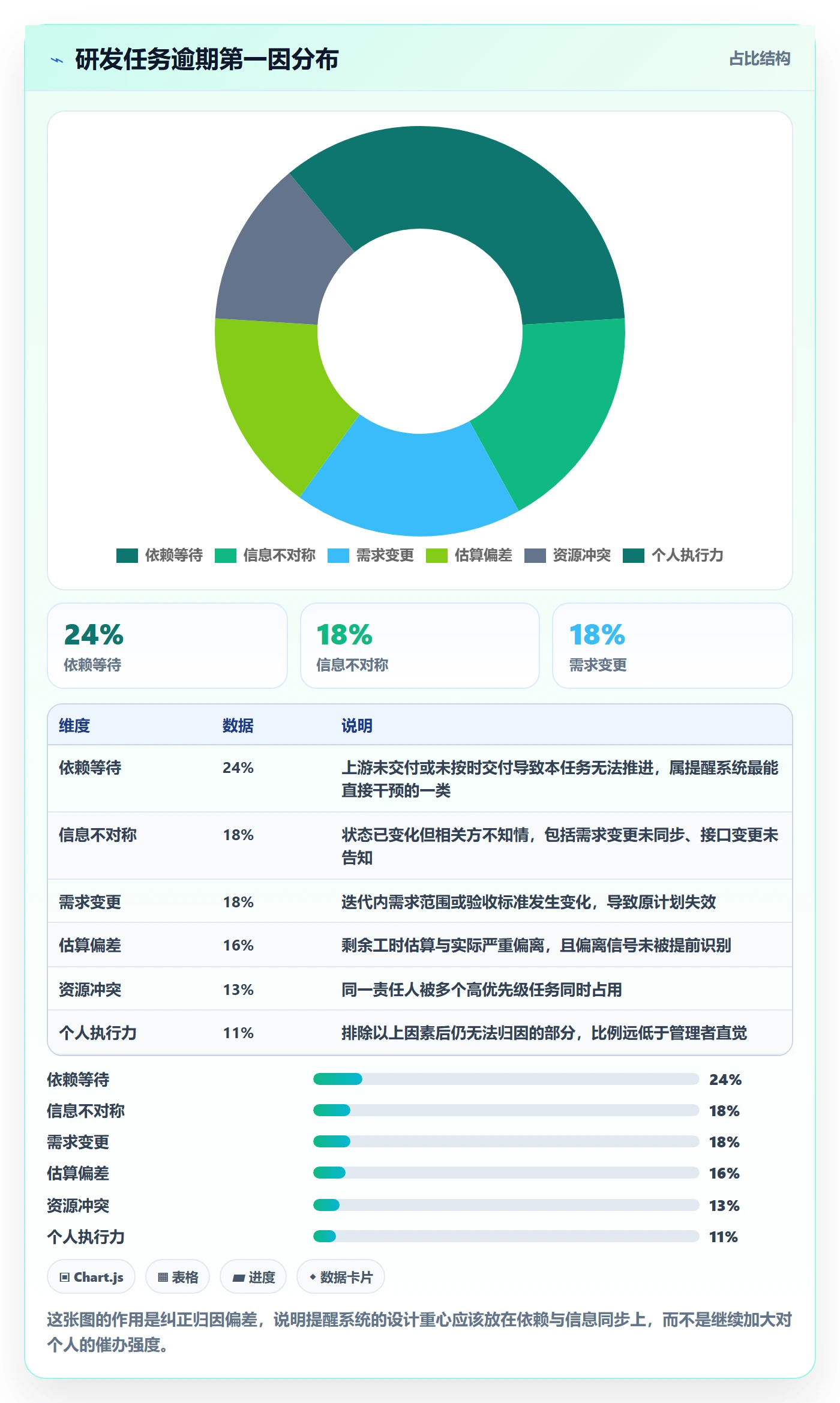

2. 逾期根因分布
我把上面这类复盘做了结构化统计,覆盖 6 个研发组织、约 1800 条逾期任务记录。按第一因归类后的分布如下(示意数据,用于说明结构,不代表行业整体)。
依赖等待与信息不对称合计占到 42% 左右,需求变更占 18%,估算偏差占 16%,资源冲突占 13%,真正的个人执行力问题只有 11%。这个结构意味着,把提醒系统对准"依赖"和"信号",收益远高于对准"个人"。

3. 提醒在哪个环节断掉

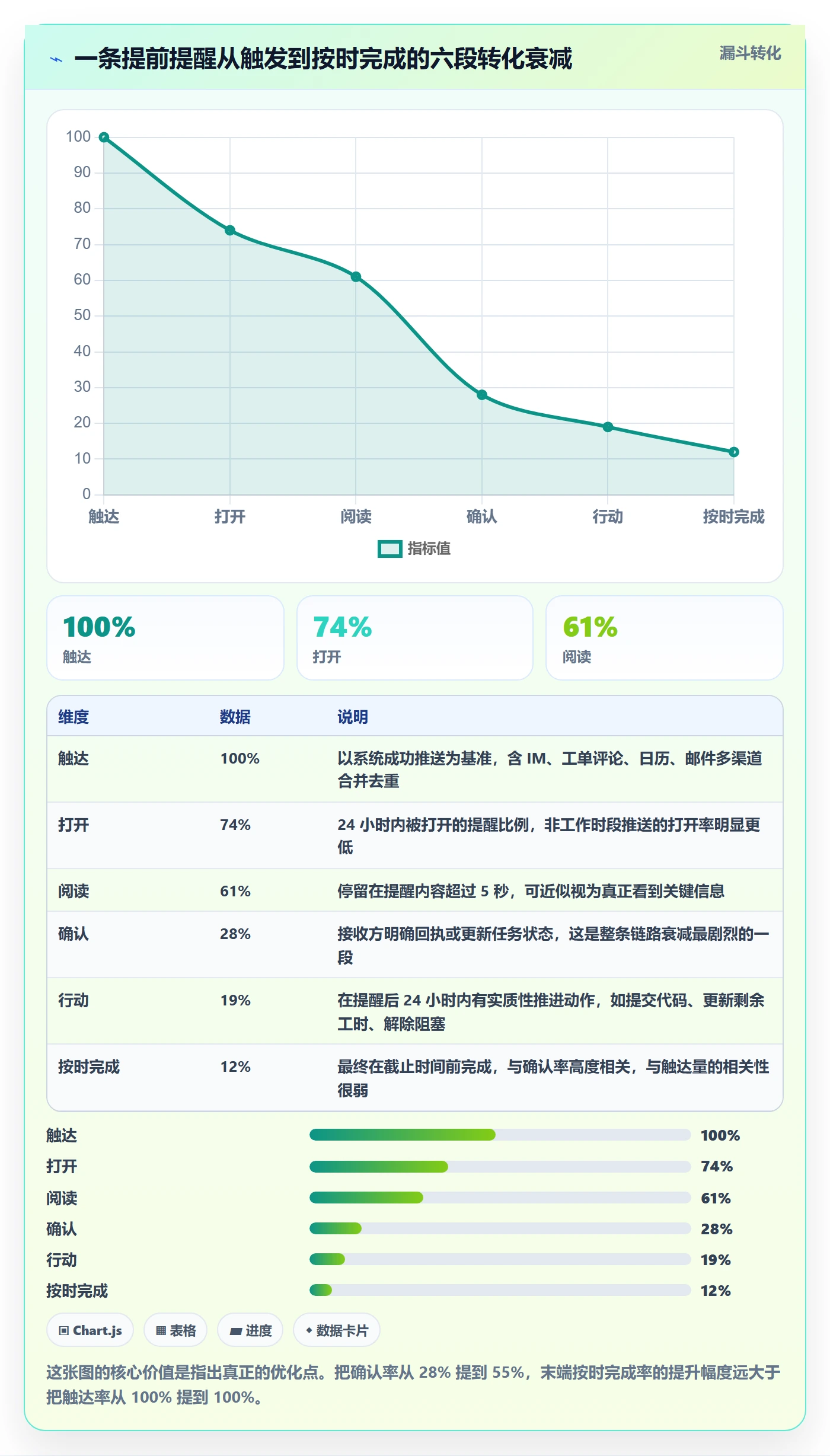

把一条提醒从触发到落地拆开看,实际会经过六个环节:触达、打开、阅读、确认、行动、按时完成。我统计过一个113 人研发团队连续 8 周的提醒链路数据,每个环节的转化率衰减得非常快。
最致命的断点出现在"阅读→确认"这一段。因为大多数提醒只要求"看到",不要求"回应",系统无法区分"已读但打算晚点做"和"根本没注意到"。没有确认机制的提醒,等于把风险判断权完全交给接收方的记忆。

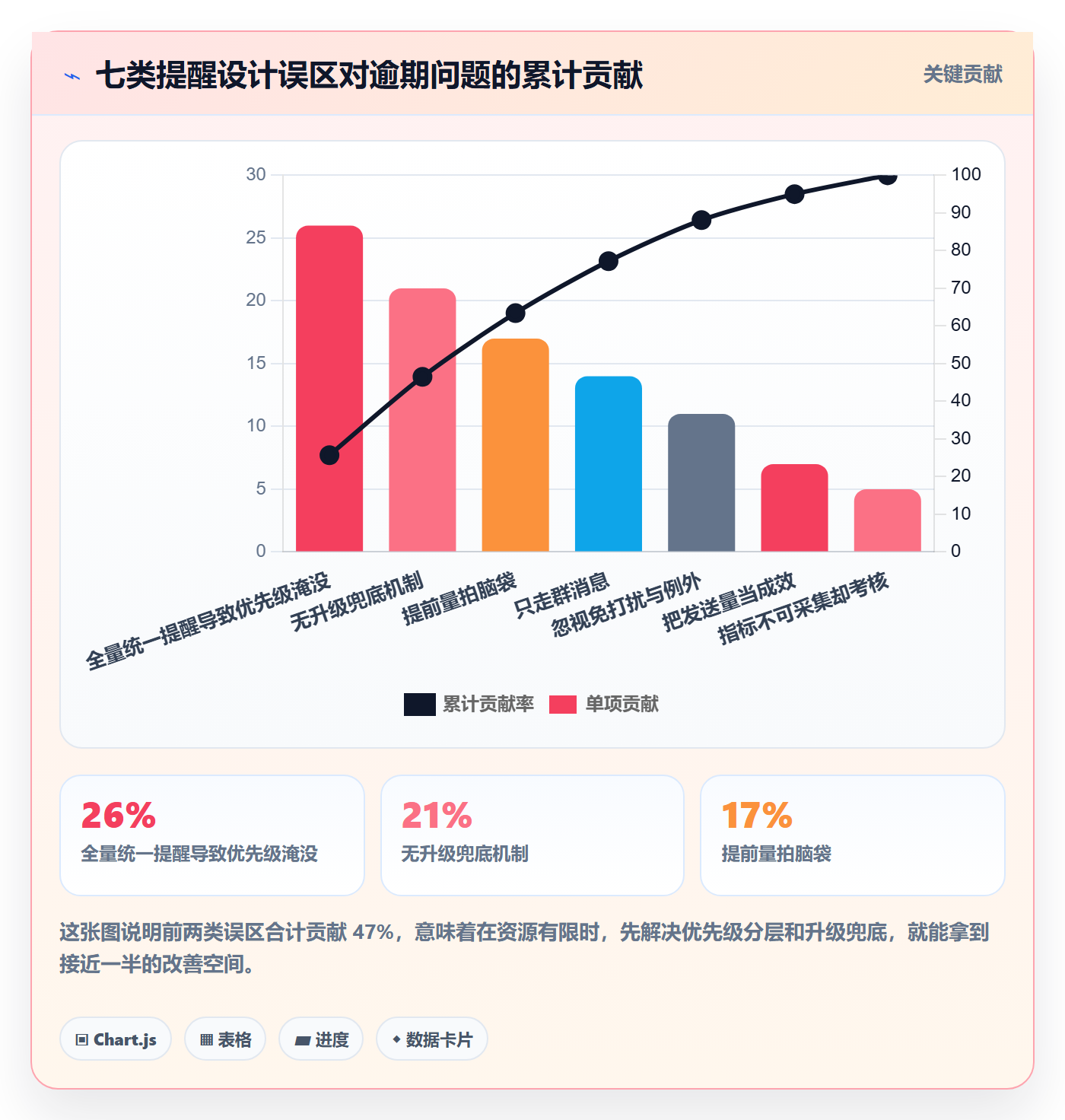

三、七个常见误区:为什么提醒越做越多,逾期却没减少
下面七个误区,是我在不同团队里反复见到的。它们大多不是技术问题,而是设计假设出了问题。
1. 误区一:全量任务统一提醒
最常见的做法是"所有任务在截止前 24 小时提醒负责人"。看起来公平,实际上是把关键路径任务和可选优化任务放到同一个优先级上。接收方很快会学会一件事:这些提醒大部分不重要,所以整体忽略。
2. 误区二:把发送量当成效
我在一次评审会上看到过一张汇报图,标题是"本月提醒覆盖率 100%"。但同一时期的逾期率是 21%。覆盖率 100% 只证明系统没坏,证明不了任何交付结果。
3. 误区三:只走 IM 群消息
群消息的问题是"人人可见,人人无责"。@全体成员在心理上等于没有 @ 任何人。真正需要确认的提醒,必须落到具体责任人,并且要求回执。
4. 误区四:提前量拍脑袋
"提前一天"和"提前三天"都不是方法论,是习惯。提前量的正确来源是任务的剩余工作、依赖等待时间、评审缓冲和发布窗口约束四者的叠加,跟任务本身强相关。
5. 误区五:没有升级兜底
提醒发出后如果没人响应,系统就此沉默。这是最容易被忽略的漏洞。没有升级路径的提醒系统,只能覆盖责任心强的人,覆盖不了所有情况。
6. 误区六:忽视免打扰与例外
时区、假期、on-call 轮值、发布冻结窗口、深夜时段,这些例外如果不在规则里显式声明,提醒就会在错误的时间出现。而一次深夜误报造成的信任损失,往往需要几十次正确提醒才能补回来。
7. 误区七:指标不可采集却强行考核
有的团队把"响应及时率"写进绩效,但系统里根本没有可靠的响应时间戳。最后的做法是让主管手工统计,既不可信又增加管理成本。指标的有效性前提是采集链路先成立。

四、专业判断逻辑:一套可以算出来的提醒设计方法
这一节是全文的方法论核心。如果你只读一节,建议读这一节。
1. 先定义边界:四类提醒不能混用
很多团队说"任务提醒"时,其实混了四种完全不同的东西。定义不清,规则就没法写。
- 提前提醒:任务尚未到期,但风险信号已经出现(剩余工时停滞、依赖未启动、评审未排期)。目标是让责任人提前干预。
- 到期通知:任务到达截止时间点。目标是确认状态,不是催办。
- 逾期催办:任务已超期。目标是止损和重新排期,属于事后动作。
- 值班告警:面向 on-call 的实时故障类通知。目标是分钟级响应,和任务管理是两套逻辑。
这四类提醒的接收人、渠道、提前量、升级策略都不一样。把逾期催办的规则套到提前提醒上,是很多系统失效的起点。
2. 任务分级:不同级别对应不同提醒策略
我一般把研发任务分成五级:关键路径任务、依赖任务(被别人依赖)、发布任务、普通任务、合规或安全类任务。分级不是按重要性排序,而是按延迟后果的传播范围排序。
关键路径上的任务延迟 1 天,可能让整个迭代顺延;普通任务的延迟 1 天,可能只是下一个迭代多带一点工作量。两者用同一套提醒策略,是资源错配。
| 任务级别 | 典型识别方式 | 首次提前量 | 是否需要确认回执 | 升级策略 |
|---|---|---|---|---|
| 关键路径任务 | 带关键路径标记或位于迭代主干 | 剩余工作量的 40% + 依赖等待 | 必须 | 未确认 4 小时升主管 |
| 依赖任务 | 被其他任务或团队声明为上游 | 承诺交付日前 3 个工作日 | 必须 | 未确认 1 个工作日升双方主管 |
| 发布任务 | 关联发布计划或上线窗口 | 发布窗口前 5 个工作日 | 必须 | 未确认 8 小时升发布经理 |
| 普通任务 | 迭代内常规需求与优化 | 截止前 1 个工作日 | 可选 | 不升级,仅在逾期后通知 |
| 合规安全任务 | 带合规、审计、安全标签 | 截止前 10 个工作日 | 必须 | 未确认 1 个工作日升合规负责人 |
3. 提前量怎么算:风险窗口 × 响应周期 × 缓冲系数
我用的公式是三段式:提前量 = 风险暴露窗口 + 责任人响应周期 + 处置缓冲。三段各有来源,不是拍出来的。
风险暴露窗口指"从风险可被观测到任务必然受影响"之间的时间。比如一个需要 3 天联调的接口任务,联调前 3 天如果上游还没交付,风险已经确定,那风险暴露窗口就是 3 天。
责任人响应周期是这个人从看到提醒到开始处理的历史中位数。可以按个人统计,也可以按角色统计。处置缓冲是留给意外情况的余量,通常取前两项之和的 20%~30%。
举个例子:某关键路径任务的剩余工作需 3 天,依赖方承诺交付还有 2 天,责任人历史响应中位数是 0.5 天,缓冲系数 25%。那么提前量 =(3 + 2 + 0.5)× 1.25 ≈ 6.9 天,向上取整为 7 天。
这个结果比"提前一天"早了整整六天,但它是有依据的。真正的价值在于:当任务变化时,提前量会自动跟着变,而不是永远停在某个固定值。

4. 渠道优先级:按紧急度分层,不要都发群里
渠道选择的第一原则是:紧急度和打扰度要匹配。把不紧急的事塞进高打扰渠道,用户会连高打扰渠道一起屏蔽。
- 低打扰层:任务详情页内评论、邮件、日历事项。适合首次提醒和背景同步。
- 中打扰层:IM 定向私聊、机器人卡片。适合需要确认的提醒。
- 高打扰层:IM 加粗提醒、电话、短信。只用于发布窗口、合规截止、严重阻塞。

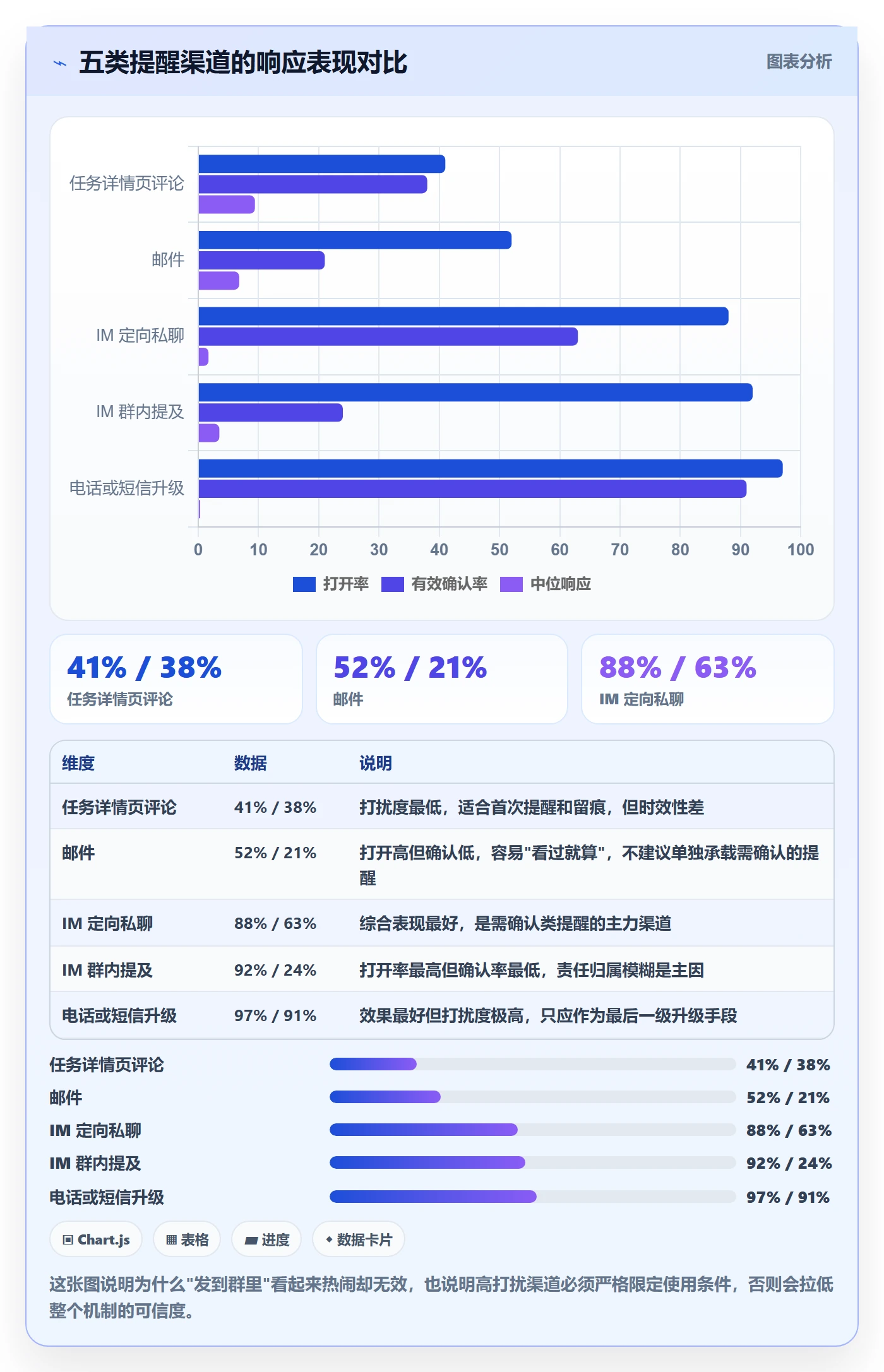

我统计过一个团队在不同渠道上的响应表现,结论很清晰:渠道的"打开率"和"有效确认率"是两个不同的东西,只看打开率会做出错误决策。

5. 升级机制:一级提醒、二级升级、三级介入
升级机制的作用是兜底,不是施压。设计时我建议明确三件事:谁来升级、多久没响应就升级、升级后发生什么。
- 一级提醒:定向发给责任人,要求确认,附行动建议。未确认则进入二级。
- 二级升级:抄送责任人的直接主管和任务依赖方,说明影响范围。未确认则进入三级。
- 三级介入:通知项目经理或技术负责人,触发线下沟通和重新排期。
这里有个容易踩的坑:升级时间不能用统一值,要按任务级别区分。关键路径任务 4 小时未确认就该升级,普通任务可以放宽到一个工作日。
6. 免打扰与例外:时区、假期、on-call、发布冻结
例外规则必须显式写进配置,不能靠"大家自觉"。我一般要求至少覆盖五类抑制条件:非工作时间段、法定与团队假期、发布冻结窗口、责任人 on-call 或休假状态、任务已进入终态。
抑制不等于取消。被抑制的提醒应该顺延到下一个可用时段,并在提醒内容里说明"因处于冻结窗口顺延",否则接收方会以为系统漏发。让人理解为什么没收到提醒,和让他收到提醒同样重要。
五、提醒规范:让每条提醒都"可执行、可追溯"
流程解决"什么时候发",规范解决"发出来长什么样"和"发完谁负责"。这一节给的是可以直接落地的模板和规则。
1. 消息结构模板

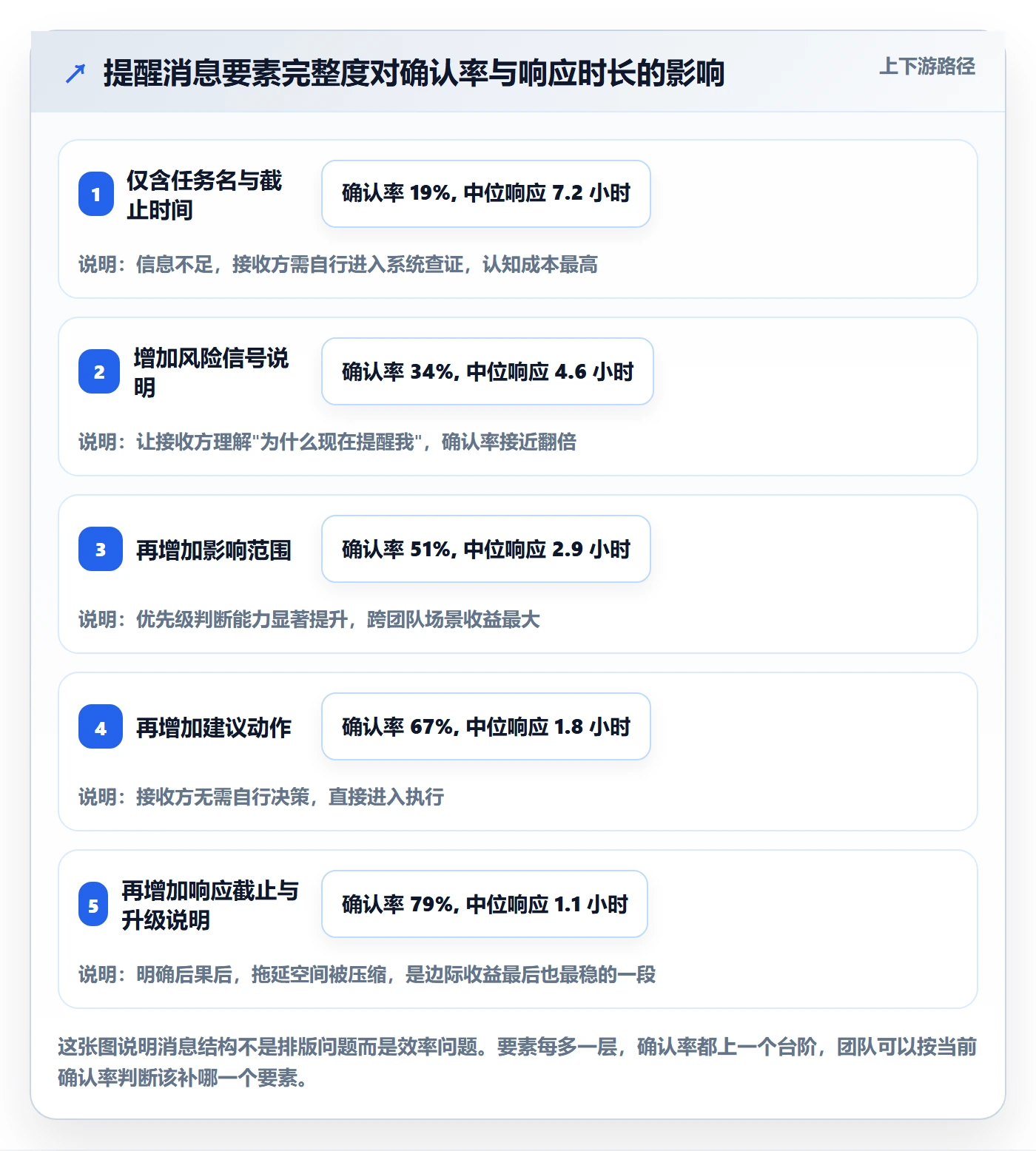

一条合格的提前提醒,必须能让人在不点进系统的前提下做出判断。我要求包含六个要素:任务标识、截止时间、影响范围、当前风险信号、建议动作、响应截止时间。
[提前提醒 · 关键路径任务]
任务:PAY-2314 支付回调幂等改造
截止:2026-03-12 18:00(剩余 3 个工作日)
风险信号:剩余工时连续 2 天未更新;上游 PA-2201 未交付
影响范围:阻塞本迭代 4 个下游任务,影响 3 月 14 日发布窗口
建议动作:今日内确认上游交付时间,或提交降级方案
响应截止:今日 20:00(超时自动升级至技术负责人)
责任人:@张明 | 依赖方:@李哲 | 规则:CRITICAL_PATH_L2
这个结构的价值在于它把"你需要做什么"和"不做会怎样"放在同一屏里。没有影响范围的提醒,接收方无法判断优先级;没有响应截止的提醒,接收方会默认可以慢慢来。
2. 文案语气规范
自动提醒最容易犯的错误是用命令式语气。命令式文案会引发对抗情绪,尤其是在跨团队场景里。
- 先陈述事实,再给建议:写"剩余工时连续 2 天未更新",不写"你怎么还没更新"。
- 给出可选项,不给单一指令:写"确认上游交付时间,或提交降级方案"。
- 说明机制来源:写"本提醒由关键路径规则自动触发",让对方知道不是有人在针对他。
- 避免感叹号和全大写强调,这两者会显著提升负面观感。
3. 配置责任与维护机制
提醒规则如果没有明确 owner,会在三个月内退化成没人敢改也不敢删的历史遗留配置。我的建议是三条责任线:规则配置由研发效能或 PMO 负责,例外审批由项目经理负责,月度复盘由技术负责人参与。
复盘不需要长,每月一次、每次 30 分钟,只看四件事:哪条规则触发最多、哪条规则确认率最低、哪条规则被投诉最多、哪条规则可以删掉。"能删掉哪条"是复盘里最有价值的问题。
4. 权限、数据与合规边界
研发任务提醒会涉及任务标题、负责人、进度、依赖关系。这些信息在跨部门、跨子公司场景下可能需要分级可见。配置时至少要确认三件事:提醒内容是否包含敏感项目代号、跨部门可见性是否符合公司规范、员工个人响应数据是否会被用于考核。
最后一条尤其要注意。如果员工知道响应时长会被用于绩效,行为会被扭曲,比如一律秒回"收到"但不做实事。响应数据用于优化机制,和用于评价个人,是两件事,必须在制度层面说清楚。

六、关键指标:从"发了多少"到"风险是否降低"
指标体系是这篇文章里最容易被做虚的部分。我的原则是:每个指标都要回答"如果它变好了,说明什么业务结果会跟着变好"。
1. 触达层:过程指标,不是成效指标
触达层包含发送成功率、渠道触达率、24 小时打开率。这三个指标的作用是排障,不是评价效果。触达率 100% 只说明管道通畅,说明不了任何交付改善。
我一般要求触达层指标只设下限告警(比如发送成功率低于 98% 触发运维排查),不做考核,也不作为汇报亮点。
2. 响应层:整个体系的重心
响应层包含确认率、中位响应时长、超时未确认率、升级触发率、升级后响应时长。这一层是判断提醒机制是否真正起作用的唯一可靠位置。
其中我最看重两个:确认率和升级后响应时长。前者衡量提醒有没有被接住,后者衡量兜底机制有没有威慑力。如果升级触发率很高但升级后响应时长没有明显缩短,说明升级只是抄送了更多人,没有真正改变决策结构。
3. 结果层:和交付挂钩
结果层包含准时完成率、迭代内逾期率、阻塞解除时长、发布窗口延期率、依赖交付准时率。这一层的变化通常滞后于响应层 1 到 2 个迭代,不能要求当月见效。
我建议在结果层里特别关注依赖交付准时率。因为这个指标同时反映了提醒机制、跨团队协作和承诺管理三件事,是研发组织协作健康度的敏感指标。
4. 体验层:防止机制被反感
体验层包含人均每日提醒条数、提醒屏蔽率、免打扰命中率、提醒负反馈率。这一层最容易被忽略,但它决定了机制能不能活过半年。
我的经验阈值是:人均每日有效提醒超过 6 条、或屏蔽率超过 8%,就该做规则减法而不是加法了。这两个数字是建议基准,不同组织需要按自己的基线重新校准。
5. 指标口径、采集与基线
下面这张表是我实际在用的指标字典精简版,包含口径定义、采集来源和建议基线。基线一列明确标注为建议基准,需要各团队按自身历史数据重新设定。
| 层级 | 指标 | 口径定义 | 采集来源 | 建议基线(非行业标准) |
|---|---|---|---|---|
| 触达 | 发送成功率 | 成功投递数 / 应触发数 | 提醒服务日志 | ≥ 98% |
| 触达 | 24 小时打开率 | 24 小时内被打开的提醒 / 已投递数 | IM 或邮件回执 | ≥ 70% |
| 响应 | 确认率 | 明确回执或状态更新数 / 打开数 | 任务系统状态变更 | ≥ 55% |
| 响应 | 中位响应时长 | 从提醒投递到首次有效动作的中位数 | 状态变更时间戳 | ≤ 4 小时 |
| 响应 | 升级触发率 | 触发升级的提醒数 / 需确认提醒总数 | 升级引擎日志 | 5% ~ 15% |
| 结果 | 迭代内逾期率 | 迭代内未按承诺时间完成的任务占比 | 迭代报表 | ≤ 10% |
| 结果 | 阻塞解除时长 | 阻塞被记录到解除的中位耗时 | 阻塞标记时间戳 | ≤ 12 小时 |
| 结果 | 依赖交付准时率 | 按承诺时间交付的依赖项占比 | 依赖关系与交付记录 | ≥ 90% |
| 体验 | 人均每日提醒条数 | 全部提醒数 / 活跃人数 / 工作日数 | 提醒服务日志 | ≤ 6 条 |
| 体验 | 提醒屏蔽率 | 关闭或静音提醒规则的人数占比 | 客户端设置 | ≤ 8% |
| 体验 | 免打扰命中率 | 被抑制且顺延的提醒 / 被抑制提醒总数 | 规则引擎日志 | ≥ 95% |

七、落地案例:PingCode 在一个 130 人研发组织的四周实践
这一节讲具体怎么做。因为涉及工具能力和流程改造,我以 PingCode 为例展开,它主要服务中大型企业及 100 人以上组织,在这个规模区间里的能力匹配度比较高。
1. 为什么这个场景选了 PingCode
这个客户当时的约束条件有四条:一是组织规模 130 人左右,跨 5 个研发小组加 1 个数据平台组,跨团队依赖密集;二是已有 Jira 的历史数据需要保留和延续,不能推倒重来;三是公司有数据不出域的要求;四是希望提醒规则能和任务状态、依赖关系、迭代排期联动,而不是靠外部脚本拼。
PingCode 在这里匹配度较高的点在于:它支持私有化部署,能满足数据不出域的要求;同时支持从 Jira 平滑迁移,历史工作项、字段映射和部分自动化规则可以延续,避免了"换工具等于丢历史"的问题。对于做国产替代选型的团队,这是一个需要优先验证的选项。
不过我需要强调:工具只解决触发层和响应层的工程实现,规则层和治理层仍然要靠组织自己定义。我们当时花了大约 60% 的项目时间在梳理任务分级和提前量规则,只有不到 40% 在配置。
2. 提醒规则怎么配
下面是我们当时用的一份规则配置示意。它体现的核心思想是:同一条任务在不同时间点触发不同级别的提醒,且每种提醒都有明确的抑制条件和升级路径。
rules:
id: CRITICAL_PATH_L2
name: 关键路径任务二级提醒
scope: task.tags contains "critical_path" AND task.state != "done"
triggers:
offset: -7d
channel: [task_comment, email]
require_ack: false
template: RISK_ANNOUNCE
offset: -3d
channel: [im_direct]
require_ack: true
ack_deadline: 4h
template: RISK_ACTION
offset: -1d
channel: [im_direct, im_group_mention]
require_ack: true
ack_deadline: 2h
template: RISK_ESCALATE
escalate:
after_unacked: 4h
notify: [task.owner_manager, task.dependency_owners]
after_unacked: 8h
notify: [project.lead, iteration.owner]
suppress:
during: [holiday_calendar, release_freeze_window]
when: task.owner.status in ["on_leave", "on_call"]
action: reassign_or_defer
metrics:
track: [ack_rate, median_ack_hours, escalate_rate, false_positive_rate]
这份配置里有三个细节是我踩过坑之后加的。第一,require_ack 必须和 ack_deadline 成对出现,只要求确认不给截止时间,确认率会掉一半。第二,抑制条件里的 on_leave 不能只是"不发",要触发 reassign_or_defer,否则任务会静默卡住。第三,metrics 字段里必须包含 false_positive_rate,用来发现规则误报。
3. 四周指标变化

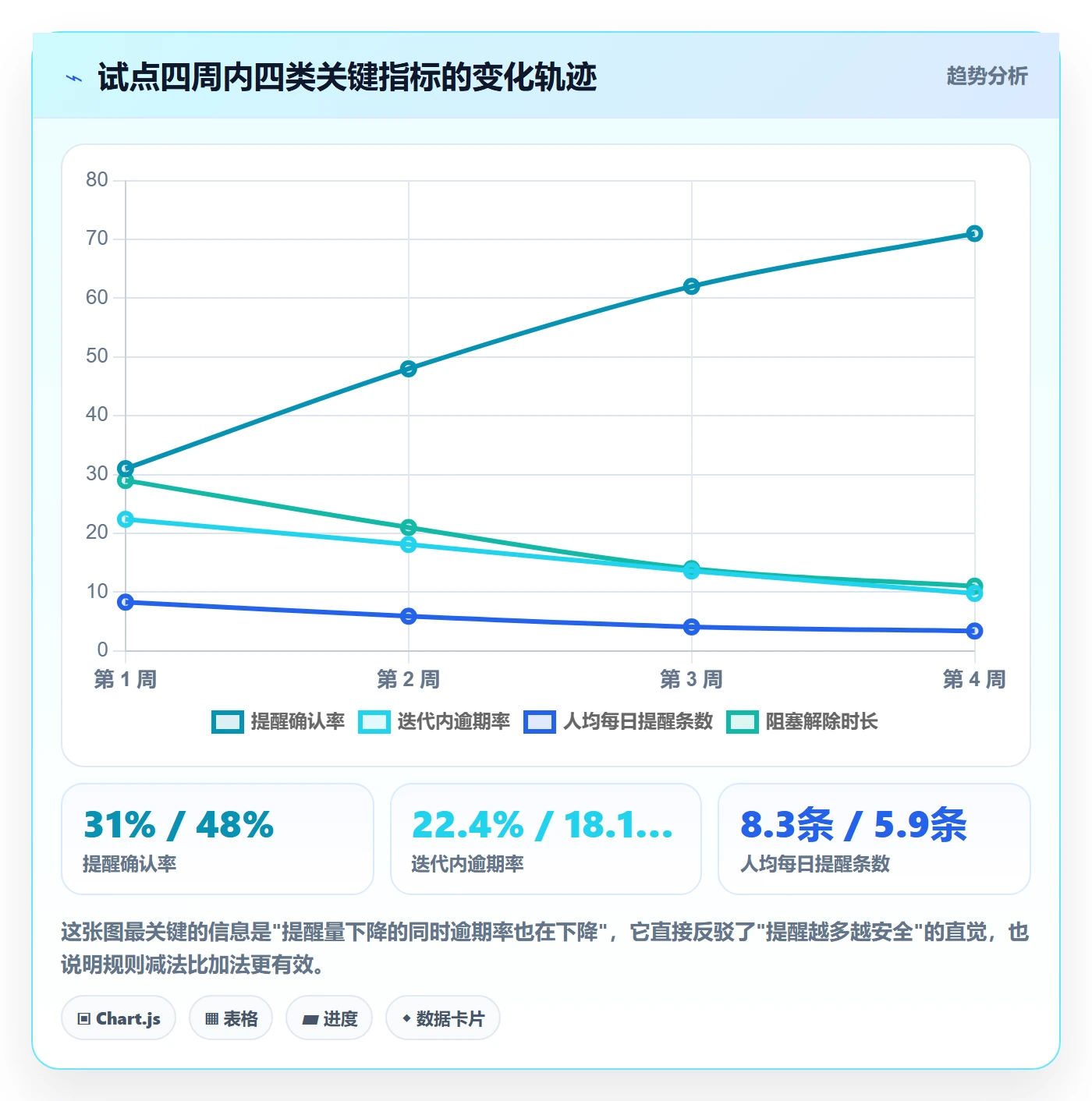

试点选取了 3 个小组共 47 人,对照组是不做规则改造的另外 2 个小组。四周后的关键指标变化如下。需要说明的是,这些是单个组织的过程数据,样本量有限,用于说明方法有效性,不能外推为普遍结论。

4. 私有化部署与 Jira 迁移场景下的三个注意点
(1)规则迁移不等于规则照搬。历史工具里的自动化规则往往带有大量历史补丁,直接迁移会把旧问题带过来。我们的做法是只迁移字段映射和工作流状态,提醒规则全部重写。
(2)消息模板要在迁移后重新校准。不同工具的卡片渲染能力不同,原本能在两屏内说完的信息可能被压缩或截断。我们迁移后做了一轮模板走查,把关键信息都放到了默认可见区域。
(3)私有化部署环境下,通知渠道的连通性需要单独验证。内网环境和外部 IM 的打通方式可能和历史工具不同,这一步建议在上线前留出至少 3 个工作日的验证时间,不要和主流程改造挤在同一周。
八、四周落地方案:从盘点到试运行

如果你现在就想动手,下面是我实际用过的四周路径。它的顺序不能颠倒,尤其是第一周,跳过盘点直接配规则基本一定会返工。
1. 第一周:盘点任务类型与逾期原因
- 拉取过去 3 个迭代的全部逾期任务,逐条归类第一因,按第二节的六类结构统计分布。
- 标记出跨团队依赖关系,统计依赖项数量和断裂次数。
- 统计当前提醒总量、渠道分布和人均条数,作为改造前基线。
- 访谈 6 到 8 位一线研发和 2 位项目经理,重点问"你上次忽略提醒是因为什么"。
第一周的产出是一份基线报告,它决定了后面所有规则的优先级排序依据。没有基线的改造,最后无法证明任何东西。
2. 第二周:制定提醒分级与提前量规则
- 完成五级任务分类,明确每级的识别方式(标签、字段或所处位置)。
- 为每级任务计算提前量,套用"风险窗口 + 响应周期 + 缓冲"公式。
- 定义四类提醒的边界,明确哪些场景走提前提醒、哪些走到期通知。
- 设计升级路径,写明升级对象、时间和升级后的动作。
- 整理抑制条件清单,覆盖时区、假期、on-call、冻结窗口、任务终态。
3. 第三周:集成工具链与消息模板
- 在项目管理平台上配置规则引擎,优先落地关键路径和依赖任务两类。
- 按第五节的结构写三套消息模板:风险告知、行动要求、升级通知。
- 打通通知渠道,验证内网环境下各渠道的连通性和回执能力。
- 小范围灰度:选 1 个 20 到 50 人的小组先跑,不要求全员切换。
灰度范围我建议克制。一次性全量铺开的风险是,一旦规则有明显误报,团队会在第一周就形成"这个提醒不可信"的印象,后面很难挽回。
4. 第四周:试运行、看指标、做复盘
- 按第六节的指标字典采集数据,重点看确认率、升级触发率和误报率。
- 找出触发量最高的三条规则和确认率最低的三条规则,逐一评估是否修改或删除。
- 对误报规则做归因,通常问题出在任务分类标签不准或依赖关系未维护。
- 产出下一轮迭代的规则调整清单,明确每条规则的负责人。
5. 上线自查清单
- 五级任务分类是否都有可自动识别的判断条件,而不是靠人工打标?
- 每条需要确认的提醒,是否都有明确的响应截止时间?
- 是否存在发出后无人响应也没有任何后续动作的提醒?
- 抑制条件是否覆盖了假期、on-call、冻结窗口和任务终态?
- 被抑制的提醒是否有顺延机制,并在消息里说明了原因?
- 提醒内容是否包含影响范围和建议动作?
- 每条规则的 owner 是否明确?
- 是否设定了提醒总量的上警戒线,以及触发上警戒线后删哪条规则?
- 是否有月度复盘机制,以及"能删掉哪条"这个固定议题?

九、行动建议与取舍:不同团队规模怎么做
同一套方法论,在不同规模的团队里落地方式差别很大。这一节给的是按规模分场景的建议,以及取舍时需要想清楚的几件事。

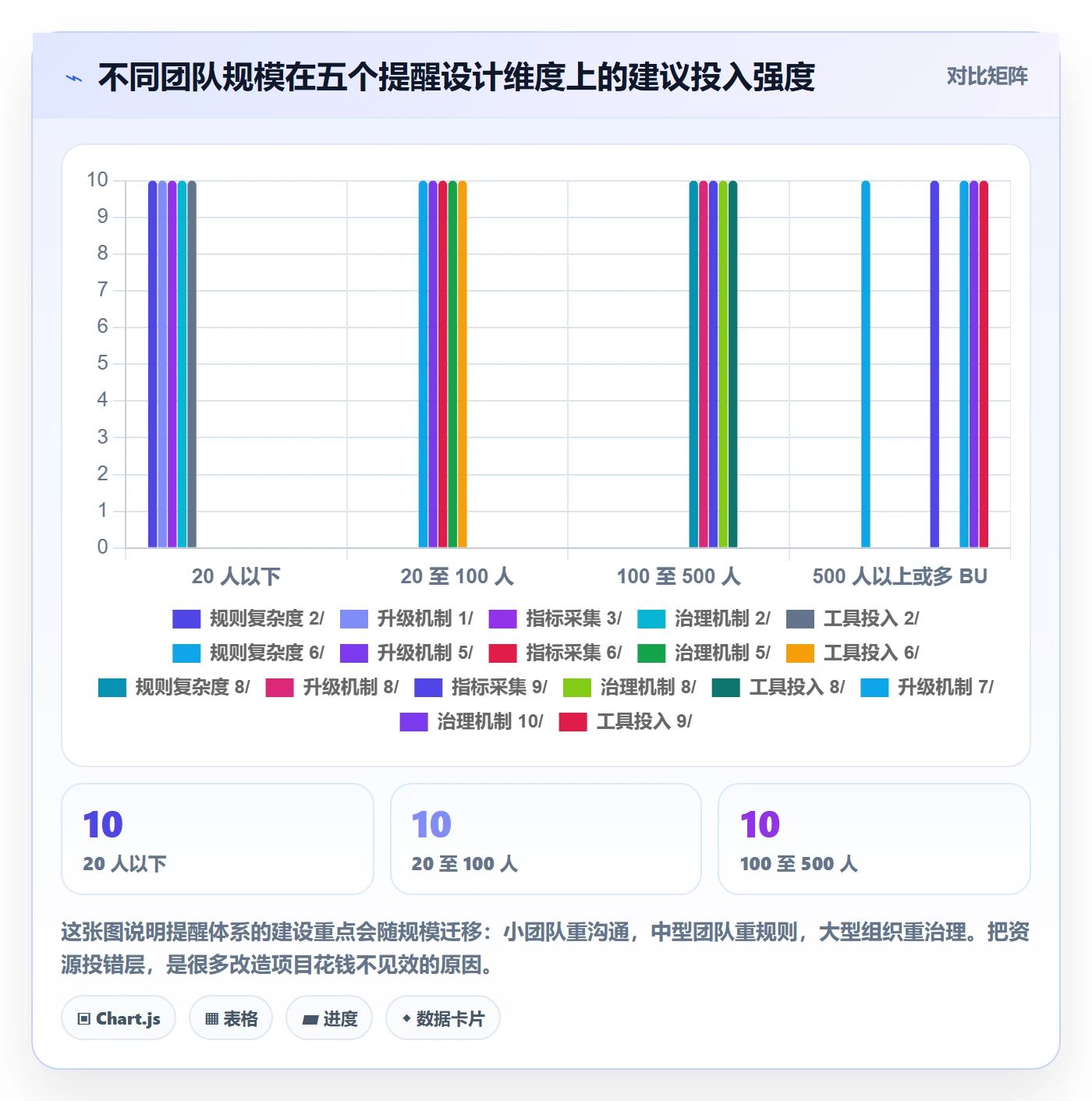

1. 20 人以下:不要做规则引擎
这个规模的团队,沟通成本远低于配置成本。我建议只做两件事:把关键路径任务在迭代开始时标出来,以及在每日站会上过一次依赖状态。规则引擎在这个阶段带来的收益不足以覆盖维护成本。
如果一定要上工具,只用最基础的一条规则:关键路径任务在截止前 2 个工作日定向提醒责任人,要求确认。其余全部不做。
2. 20 到 100 人:建立分级与确认机制
这个规模开始出现"我以为他知道"的问题,是引入分级提醒和确认回执的最佳时机。重点是把关键路径任务、依赖任务、发布任务三类识别出来,其余任务只做到期通知。
这个阶段最容易犯的错是规则过度设计。我的建议是初次上线不超过 8 条规则,跑一个月后再加。
3. 100 到 500 人:必须做治理层
PingCode 主要服务的就是这个区间及以上的组织。到了这个规模,单靠规则配置已经不够,必须有固定的治理机制:月度规则复盘、误报率追踪、提醒总量警戒线、跨团队依赖的定期对齐。
这个阶段我特别建议引入误报率作为一级指标。因为在这个规模下,一条误报规则可能影响上百人,信任损耗是指数级的。
4. 500 人以上或多 BU:分层治理,避免全局统一
这个规模下最危险的做法是总部统一制定一套提醒规则推给所有 BU。不同 BU 的技术栈、发布节奏、依赖结构差异很大,统一规则的结果通常是所有 BU 都觉得不合适。
我的建议是:总部定义指标口径和上报要求,各 BU 自主定义规则内容。总部看的是各 BU 的确认率、逾期率、屏蔽率趋势,而不是具体规则长什么样。

5. 取舍清单
| 决策点 | 倾向"做重"的情形 | 倾向"做轻"的情形 |
|---|---|---|
| 提醒提前量 | 跨团队依赖多、发布窗口固定、返工成本高 | 探索性任务多、需求变化快、团队人数少 |
| 是否需要确认回执 | 任务延迟会阻塞他人、涉及合规或发布 | 任务可自主安排、延迟影响局限在个人 |
| 是否做升级机制 | 存在跨团队依赖、有硬性交付节点 | 团队规模小、主管就在同一物理空间 |
| 提醒渠道选择 | 需确认且时效要求高,用 IM 定向私聊 | 仅需留痕,用任务评论或邮件 |
| 指标是否用于考核 | 不建议用于个人考核,用于机制优化 | 可用于团队级趋势观察和规则迭代 |
十、常见追问与下一步
最后回答几个我在分享这套方法时被问得最多的问题,然后给一个可以本周就开始的动作。
1. 提前量到底怎么定,有没有一个通用值?
没有。任何给出单一数字的答案都值得怀疑。可用的做法是套用"风险暴露窗口 + 责任人响应周期 + 处置缓冲",先按任务级别给一个初值,跑两个迭代后用实际逾期数据反向校准。校准的依据是:逾期任务在提前量触发点那一刻,风险信号是否已经存在。
2. 提醒太频繁被投诉怎么办?
先做减法,不要先加过滤条件。具体做法是拉出触发量前 20% 的规则,逐条问"如果这条规则删掉,过去一个月会有多少逾期是它避免的"。如果答不上来,就删掉。我的经验是这一步通常能砍掉 30% 到 40% 的提醒量,且不会伤害结果指标。
3. 指标怎么采集,需要额外开发吗?
大部分指标可以从任务状态变更时间戳、提醒服务日志、客户端设置三个来源拼出来,不一定需要大改。真正需要额外投入的是"有效确认"的判定逻辑,要区分"收到"和"已行动",通常靠状态变更或工时更新来近似。
4. 工具和流程哪个先做?
先做流程盘点,再做工具配置。反过来的话,你会把历史流程里所有不合理的地方一次性固化进系统,后面改动成本更高。在我们那次改造里,前两周完全没有碰工具配置,但这两周是整个项目最有价值的部分。
5. 下一步做什么
我建议本周只做一件事:拉出过去 3 个迭代的逾期任务,逐条标注第一因。不要先开会讨论方法论,也不要先选工具。这份归因表出来之后,你会发现团队真正的问题结构和你原本以为的可能完全不同。
如果归因结果显示依赖等待和信息不对称占了大头,那提前提醒就是当前收益最高的改造点,可以按本文第四、五节的规则设计往下走。如果结果显示主要是需求变更和资源冲突,那提醒系统的优先级应该往后放,先去处理需求管理和资源排布。
提前提醒的价值从来不在于消息发得多漂亮,而在于它能不能让风险在被看见之前就被说出来。一套好的提醒系统,最终应该让团队越来越不需要靠提醒来交付。
常见问题解答(FAQ)
1. 研发任务的提前提醒,提前多久触发才算合理?
我们团队以前是统一提前一天提醒,结果有人觉得太早、转头就忘,有人觉得太晚、根本来不及改排期。我一直在想,提前量到底有没有一个能算出来的方法,而不是每次靠拍脑袋或者抄别人的“提前24小时”。
别用固定值,用一个可校准的公式:提前量 = 风险确认窗口 + 责任人响应周期 × 1.5 + 缓冲。风险确认窗口指的是责任人在这个时间内能判断“做不完、需要求助或改期”所需的时长,不是任务总工时。
举个示例:某任务需要 2 人日,责任人在半天内能确认风险,历史平均响应时长为 3 小时,后续还要过依赖方或评审,缓冲留 4 小时,那么提前量 ≈ 4 + 4.5 + 4 ≈ 12.5 小时,取整为 12 小时。这只是示例,不是行业标准。
落地时按任务分级给不同提前量:关键路径、依赖任务、发布任务用长提前量并加一次预检提醒;普通任务只做两次提醒,一次在提前量的触发点,一次在截止前半天。上线后用数据校准:如果某类任务在该提前量下的确认率长期低于 60%(示例基线),说明提前量太短;
如果确认率很高但准时完成率没改善,说明问题在排期和工作量,不在提醒,别用更频繁的提醒去掩盖。
2. 提醒发多了被同事屏蔽、被当成骚扰,怎么减量又不漏掉关键任务?
我做研发效能的时候遇到过很尴尬的情况:提醒机器人上线两周,群里就有人开始静音,还有人私聊我说“能不能别@我”。但不发又怕关键依赖断了,我一直在找减量和不漏之间的平衡点。
分三步做。第一,分级触发:只有关键路径、跨团队依赖、发布相关、合规相关的任务才允许多级提醒;普通任务合并成一条每日摘要,一天一次,不再逐条推。
第二,建静默名单但不做“永久静默”:时区差异、法定假期、on-call 交接时段、发布冻结窗口、已确认完成或已标记阻塞的任务都跳过提醒,但静默要带失效时间,比如静默到次日 9 点自动恢复,防止有人静默之后风险彻底消失。
第三,把打扰率当成一等信息量指标来管:打扰率 = 单位人周内收到提醒但无需任何行动的消息数 / 总提醒数,每周看趋势,不设死阈值,因为团队规模不同。具体限制可以定成示例规则:同一任务 24 小时内最多 2 条 IM 提醒,超过就转升级而不是继续刷;群里只发汇总卡片,不发单任务明细;
每条提醒必须写明任务 ID、截止时间、影响范围和响应截止时间,缺一项先不发。屏蔽率上升时,优先减量、改触发条件,而不是只改文案。
3. 提醒机制到底该看哪些关键指标?只有发送量能汇报吗?
我们老板要看提醒到底有没有用,可现在系统里能导出来的只有发送量和触达率。我特别怕汇报的时候被反问一句“发了一万条,逾期怎么还是这么多”,所以想知道真正该盯的指标和取数口径。
分四层,每层挑一到两个就够,不用全都上。触达层:发送成功率、渠道触达率,这是过程指标,只用于排障,别当成果。响应层:确认率 = 在提醒窗口内点击确认或回复的任务数 / 被提醒任务数;响应时长 = 提醒发出到首次确认的中位时长;升级率 = 触发升级的任务数 / 被提醒任务数。
结果层:准时完成率、逾期率、阻塞解除时长(从依赖方被提醒到依赖真正解除)、发布延期率。体验层:打扰率、屏蔽或退订率、静默命中率(本该静默却发出去的比例)。口径要写死:以任务 ID 为最小粒度,时间戳取系统记录,不让人工回填;基线用上线前 4 周的自身数据算,不要抄外部数字。
示例:某团队上线前逾期率 18%,上线 4 周后降到 11%,同期打扰率没上升,这种“结果变好、打扰没涨”的组合才算验证通过;如果发送量涨了、逾期率没动,就说明提醒只是被消费掉了,没有前置风险。
4. 跨团队依赖的提醒发了没人理,升级机制该怎么设才不尴尬?
最头疼的就是依赖任务:我在系统里提醒了对方团队,消息显示已读,但没人承诺什么时候交付。升级太快怕得罪人,升级太慢又拖成事故。我想知道有没有一套能写进规范、由系统自动执行的升级规则。
设三级升级,关键是从“响应截止时间”起算,而不是从提醒发出起算。示例规则:一级提醒给责任人,在响应截止前 4 小时发出,要求回填预计可交付时间;到截止仍未确认,间隔 2 个工作时(只算工作日时段)触发二级升级,通知责任人的直属负责人和任务负责人;
如果任务位于关键路径且仍未响应,触发三级升级到项目负责人或值班,改走电话或 on-call 渠道,并自动在任务上标记阻塞。升级必须由系统按规则执行,不能靠人记,否则一定会漏。跨团队依赖还要区分“收到”和“承诺”:只有被依赖方回填了预计可交付时间,才算确认,仅已读不算。
最后给升级加冷却,同一任务 24 小时内最多升级两次,避免升级本身变成刷屏。这套规则写进提醒规范后,每次复盘只需要看升级率和阻塞解除时长,就能判断升级阈值是松了还是紧了。
核心关键词
文章包含AI辅助创作:提前提醒流程与规范:研发团队任务提醒落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396675
