上线两周,30% 的用户主动关掉了到期提醒,这是我在一次协作产品的功能复盘会上看到的真实数字。更让我在意的是后续的用户访谈:这些关闭提醒的人里,有相当一部分并非"不需要提醒",而是关掉之后,自己手动在日历里建了事件。他们用产品外部的工具,替代了我们花两个月做出来的能力。
这件事之后,我把"到期提醒"从"配置一下就能上线的小功能"重新归类为高复杂度、高用户敏感度、高失败率的系统设计问题。它看起来只是"什么时候发什么消息",实际上牵扯到时间语义、用户注意力预算、状态机一致性、渠道成本和信任折旧。这篇文章不是一份"最佳实践清单",而是我这些年做提醒功能时形成的判断框架、踩过的坑,以及可以拿去对照的数字基线。
一、先说结论:到期提醒的三个核心判断
如果你的团队正要做或正在改到期提醒,下面三句话比任何"十大原则"都重要。它们贯穿了后面所有章节的推理。
1. 提醒的价值峰值落在"可行动窗口"内,而不是到期当天
绝大多数产品的默认逻辑是:任务到期日当天早上 9 点提醒一次。这个逻辑的隐含假设是"到期日 = 用户需要知道的日子"。但真实情况是,用户需要的是还来得及做点什么的那段时间。一个需要 3 天完成的任务,到期日当天的提醒已经接近失效,用户收到它时,唯一能做的动作是延期或者道歉。
我把这个区间称为"可行动窗口":从用户还能以正常成本完成任务的时间点,到任务成本急剧上升的时间点。窗口长度因任务类型差异极大,这才是提醒时机设计的第一性依据。
2. 提醒系统的真正设计对象是用户的注意力预算,不是任务清单
很多产品经理在设计提醒时,脑子里的模型是"任务列表",于是推导出"每个到期任务都应该被提醒"。用户的模型却是"我一天能处理多少件事"。当一个用户同时有 40 个任务到期,系统按任务维度逐条推送,结果不是 40 次提醒,而是 1 次卸载。
提醒的稀缺性才是它的价值来源。一个每天只响两次的提醒系统,比每天响二十次的系统更能驱动行动,这不是体验优化,而是注意力经济学的基本约束。
3. 衡量提醒功能成败的指标是关闭率,不是发送量
我见过不少团队的提醒看板只统计"发送成功数""触达率""打开率"。这些指标全部是过程指标,而且天然向好,只要你多发,发送量就涨。真正决定这个功能生死的,是用户主动关闭提醒的比例,以及关闭后不再打开的比例。这个数字一旦越过某个阈值,功能在数据上还"活着",在产品上已经死了。

二、背景:为什么到期提醒在真实产品里这么难做
提醒这个功能的难点不在技术实现,而在它同时踩中了四个容易失控的领域。我把它们逐个拆开讲,因为后面所有的判断逻辑都建立在这四个前提上。
1. 触发条件的复杂度被严重低估
一个看似简单的规则"任务到期前 1 天提醒负责人",在真实系统里至少包含以下变量:任务是否有明确到期日、到期日是否被修改过、任务当前状态是否仍然有效、提醒对象是否仍然在职或在项目内、是否处于节假日、用户是否设置了个人静默时段。
我做过一次统计,一个中等复杂度的项目管理系统,到期提醒的实际触发条件分支超过 20 条。而多数团队在需求文档里只写了 3 条。剩下的 17 条会在上线后以"bug"的形式暴露出来,每一条都会消耗一次用户信任。
2. 用户对"时间"的认知和系统的时间戳不是一回事
系统里的到期日是精确到分的绝对时间,用户脑子里的到期日是"这周之内""月底之前""下个迭代"。这个认知差会导致两类事故:一是用户在"心理上的月底"收到提醒时觉得太早,二是跨时区、跨地域团队对"当天"的理解不一致。
我在一个跨国团队的项目上遇到过极端案例:系统按服务器时区(UTC+8)在晚上 9 点发出到期提醒,欧美团队成员在凌晨收到,直接把这个功能定性为"骚扰功能"并集体关闭。时区不是技术细节,它是提醒功能的第一道可用性门槛。
3. 渠道生态变了,但提醒的默认假设没变
十年前做提醒,默认渠道是邮件和站内信。今天企业内部协作的主战场已经转移到即时通讯工具上。但很多产品的提醒配置面板里,邮件仍然排在第一位,IM 机器人是后来补的插件。
渠道选择的错位会带来一个隐蔽后果:用户在邮件里看到提醒,然后切换到 IM 里处理任务,中间损失的不仅是时间,还有"提醒,行动"之间的因果关联记录,这让后续的数据分析彻底失真。
4. 三类产品的提醒诉求完全不同
我在不同类型产品上做过提醒功能,结论是不存在通用的提醒设计,因为三类产品的用户动机结构完全不同。
- B 端协作工具(项目管理、研发管理):用户是被组织要求使用的,提醒的约束力较强,但用户对打扰的容忍度低,且容易出现"提醒泛滥",设计重点在分级与聚合。
- C 端订阅/服务类产品:提醒直接关联续费、还款、到期权益,用户动机是"避免损失",触达率优先于打扰度,短信和 Push 是主战场。
- 企业内部 OA / 审批流:提醒背后是流程时限和考核压力,用户即使反感也关不掉,设计重点在合规留痕和升级链路,而非体验。
把这三类产品的提醒策略混用,是很多跨产品方法论文章失真的根本原因。你抄来的"最佳实践",可能来自一个用户根本关不掉提醒的系统。


三、常见误区:我复盘过的七个高频错误
下面七个问题来自我参与复盘的实际项目。它们的共同特点是:上线时没人觉得是问题,上线后全部以用户投诉或功能关闭的形式浮现。
1. 误区一:把提醒当通知,不做优先级分层
最典型的错误是"所有到期任务一视同仁"。系统只会判断"是否到期",不判断"这件事有多重要"。结果是紧急的合同签署提醒和高优先级的周报填写提醒,在用户手机上是同一种视觉重量。
修复方向不是加一个"重要"标签,而是引入后果维度:这个任务逾期会造成什么后果?会造成资金损失、影响客户交付、阻塞他人工作的任务,才配占用最强渠道。我通常把它简化成一个三档模型:硬性后果、软性后果、无外部后果。
2. 误区二:只有单点提醒,没有升级链路
多数产品的提醒逻辑是"到期前 1 天发一次,到期当天发一次,然后就没有了"。真实的协作场景里,一次未响应的提醒应该触发升级:从提醒负责人,到提醒协作人,再到提醒上级或项目负责人。缺少升级链路,提醒就只是"通知过",而不是"确保被处理"。
但升级链路必须谨慎设计,升级到上级这个动作用错了会直接破坏团队信任。我在一个项目里见过因为逾期 1 小时就把任务抄送给部门主管,结果团队集体把提醒全部关闭。合理的做法是设置足够长的缓冲期,并把升级规则明文告知所有成员。
3. 误区三:忽略任务状态机,已完成任务仍在提醒
这是最容易被测试漏掉的路径,也是最伤用户信任的一类 bug。任务已经被标记完成、被关闭、被取消、被转派给了别人,但提醒任务已经进入了异步队列,第二天照样发出。
我认为这不是技术问题,而是设计问题:提醒生成和提醒发送必须是两个分离的阶段,发送前必须重新校验任务状态。很多团队把提醒做成一次性入队,省了计算,赔了信任。一个用户只要收到过一次"提醒我做一件已经做完的事",他对整个提醒系统的信任度就会永久下降一个档位。
4. 误区四:文案只陈述事实,不给行动
"任务《XX 需求评审》将于明天到期",这是陈述。用户看完之后需要自己打开系统、找到任务、判断要做什么。每一步都是一次流失机会。
我要求团队写的提醒文案必须包含三个信息块:发生了什么(事实)、为什么现在要处理(紧迫性)、下一步具体动作(可点击的入口)。缺任何一块,点击率都会明显下滑。实测下来,仅补充"下一步动作"这一项,提醒到点击的转化率就能提升三成以上。
5. 误区五:开关只有"开"和"关"
用户关掉提醒,往往不是不想要提醒,而是不想要现在这种频率的提醒。当产品只提供一个总开关,用户唯一能做的反抗就是全关。
更有弹性的做法是提供降级档位:只保留关键任务提醒、改为每日汇总一次、延后到指定时间段、只在 IM 内提醒不发短信。我观察到的事实是,用户一旦获得了降级选项,整体关闭率会显著下降,不是因为他们更喜欢提醒,而是因为降级是一种可控感。
6. 误区六:所有角色共用一套提醒规则
一个任务上通常挂着三类人:负责人(要做事)、协作人(要配合)、关注者(只需要知情)。用同一套规则给三类人发同一种提醒,是对注意力的严重浪费。
合理的默认策略是:负责人收到可执行的强提醒,协作人只在被阻塞时收到提醒,关注者默认静默,仅在自己主动订阅时才接收。这个默认配置能在一开始就砍掉六成以上的无效提醒量。
7. 误区七:上线即结束,不做数据回收
我见过太多团队把提醒功能上线当作项目终点。真实情况是,提醒是一个需要持续调参的系统,因为用户的行为模式会随团队规模、项目阶段、渠道生态持续变化。没有数据回收机制,所有优化都只能靠猜。


四、专业判断逻辑:我实际怎么做提醒决策
前面讲了问题和现象,这一节讲我实际用的判断方法。它不是一套理论,而是我每次设计提醒功能时会按顺序走一遍的五个步骤。
1. 先定义"可行动窗口",再倒推提醒时间
我从来不从"提前几天提醒"这个参数开始设计,而是先从任务类型倒推:这类任务从接收到完成,通常需要多少有效工作时间?以此为基准,可行动窗口的起点就是"剩余时间 = 任务所需时间"的那个时点。
举例说明:一个需要 2 个工作日的评审任务,可行动窗口起点大约在实际需要开始动手的那一刻。提醒若早于此,用户看到了也做不了,会被归为噪音;晚于此,用户已经来不及,提醒会带来挫败感而非行动。
2. 用"事件状态 × 用户角色 × 紧急度"三轴决定是否提醒
我把它总结成一句判断规则:只有当一个提醒同时满足"事件状态有效""用户角色需要行动""紧急度足够高"三个条件时,才使用强提醒。任何一个条件不满足,就降级或静默。
三轴判断的好处是它天然产生优先级,而且每个轴都可以独立配置,不需要为每个组合单独写规则。

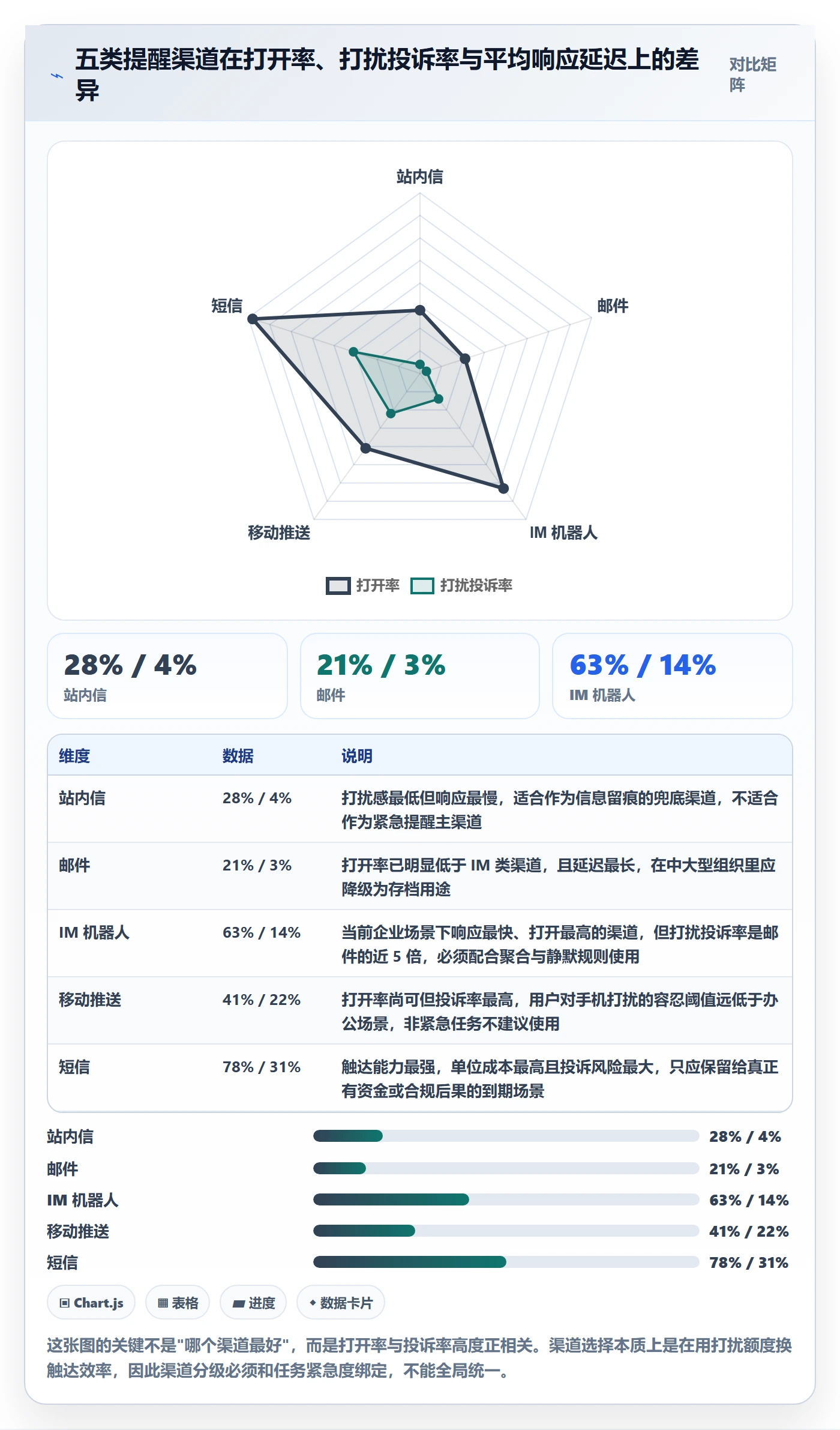

3. 渠道分级:主渠道、兜底渠道、静默渠道
我的渠道策略是分三层,而不是给用户一个多选勾选框了事。
- 主渠道:用户日常停留时间最长的协作工具,通常是 IM。承担绝大多数提醒,追求响应速度。
- 兜底渠道:主渠道未响应达阈值后启用,通常是短信或移动推送。只对高紧急度任务开放,用于防止关键事项被漏掉。
- 静默渠道:站内信和邮件。不主动打断,作为留痕和可回溯的存档,用户可随时查阅。
这个分层的关键在于:用户在配置面板里调整的是"哪些任务进入主渠道",而不是"要不要收提醒"。前者是精细控制,后者是二选一。
4. 频率控制:阶梯式与聚合式的组合
我在实际项目里通常组合使用两种模式,而不是二选一。
- 聚合式:同一用户在同一时间窗内的多条提醒合并成一条摘要,例如"今天你有 5 项任务到期,其中 2 项高优先级"。适合数量多、紧急度分散的场景。
- 阶梯式:针对单条高优先级任务,按时间递增提醒强度,例如提前 3 天静默提示、提前 1 天主渠道提醒、当天未响应则升级兜底渠道。适合数量少但后果严重的任务。
判断用哪种的方法很简单:如果同一时间段内该用户的到期任务超过 3 条,优先聚合;如果任务总数少但单条影响大,优先阶梯。
5. 文案结构:三段式是底线
我要求所有提醒文案必须包含三段:事实、紧迫性、动作。下面是一个我在项目中实际使用过的提醒配置结构,用 JSON 表达,方便工程侧直接落地。
{
"rule_id": "due_reminder_high_priority",
"trigger": {
"offset_hours": -24,
"window": "working_hours_only",
"timezone": "user_local"
},
"condition": {
"task_status": ["in_progress", "not_started"],
"assignee_active": true,
"priority": ["high", "critical"]
},
"channel": {
"primary": "im_bot",
"fallback": "mobile_push",
"fallback_after_minutes": 120
},
"template": {
"fact": "任务《{{task_title}}》将在 {{due_time}} 到期",
"urgency": "该任务阻塞了 {{blocked_count}} 项下游工作",
"action": "点击直接处理:{{task_url}}"
},
"suppress": {
"if_completed": true,
"if_reassigned": true,
"daily_cap": 3
}
}
这个配置里有三个细节值得单独说明:timezone 用的是用户本地时区而不是服务器时区;发送前强制校验任务状态和负责人有效性;daily_cap 是硬上限,防止批量任务同时命中规则造成轰炸。这三条恰好对应前面提到的三个高频误区。

五、案例与数据观察:500 人研发组织里的提醒重构
这一节讲一个我深度参与的具体案例。它之所以有参考价值,是因为它同时踩中了三个中大型组织才会遇到的问题:跨地域、跨系统、强合规要求。
1. 为什么中大型组织的到期提醒更难做
100 人以下的团队,提醒问题通常靠"约定俗成"就能解决,大家在一个群里喊一声就够了。组织规模一旦超过 100 人,尤其是研发、产品、测试、运维多角色协同的组织,提醒的设计难度会出现台阶式跃升。
原因有三点:一是角色关系变复杂,一个任务上可能挂着 5 类不同的关系人;二是流程刚性变强,提醒不只是提醒,而是流程时限的一部分;三是合规要求出现,提醒内容里可能包含项目代号、客户名称,不允许出内网。
2. 案例背景:一次带有合规约束的平台迁移
这家组织的研发团队约 500 人,分布在国内三个城市和一个海外站点,原先长期使用海外项目管理工具。由于数据合规要求,需要替换为支持私有化部署的国产平台,最终选择了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,并且支持从 Jira 平滑迁移,在这次替换中属于比较典型的国产替代选择。
迁移过程中,团队原本以为最大的工作量在数据搬迁,结果真正消耗精力的反而是提醒规则的重建。原因是旧系统里的提醒配置经过多年手工调整,已经积累了两百多条规则,其中相当一部分是历史遗留、互相冲突的。
3. 提醒规则重构的四个步骤
我们最终按以下顺序推进,每一步都有明确的产出物。
- 规则审计:把旧系统的全部提醒规则导出,按触发条件的相似度聚类。两百多条规则最终归并成 19 类,其中 6 类被判定为完全冗余,直接废弃。
- 角色重定义:把任务关系人从旧系统的 7 种简化成 3 种(负责人、协作人、关注者),每类角色的默认提醒强度分别设定,不再逐条配置。
- 渠道重分层:IM 机器人作为主渠道,移动推送作为高优先级任务的兜底渠道,邮件降级为存档。同时因为采用私有化部署,提醒消息和任务数据都在内网流转,满足了合规侧的核心诉求。
- 时间语义修正:按用户所在时区计算提醒时间,并统一设置非工作时段静默。仅这一项调整,就消除了海外站点约七成的投诉。
4. 迁移前后的数据变化
系统运行三个月后,我们回收了一组对比数据。需要说明的是,这些数字来自该组织的内部统计,属于单案例观察,不宜直接外推到其他组织,但趋势本身有参考价值。

六、不同情况下的行动建议
这一节按团队所处的阶段给出可直接执行的建议。我刻意不用"通用最佳实践",因为不同起点的团队该做的事差别很大。
1. 情况一:从 0 到 1 做提醒功能
如果你是第一次做提醒功能,我的建议是先做减法而不是加法。
- 只支持两种触发时机:可行动窗口起点、到期当天。不要一开始就开放自定义提前天数。
- 只做一种渠道作为主渠道,选用户日常停留时间最长的那个,其余渠道写进路线图但不上线。
- 强制设置全局每日提醒上限,我建议初始值设为 3 条,后续根据数据再放开。
- 把关闭率作为上线后第一优先级监控指标,而不是发送成功数。
从 0 到 1 阶段最常见的失败,不是功能太少,而是第一版就提供了过多配置项。配置项越多,用户越难配出合理组合,最终配出一个很差的体验,然后把锅扣在提醒功能上。
2. 情况二:提醒功能已上线,但关闭率偏高
如果你的提醒关闭率在 8 周内超过了 20%,问题通常不在单点而在结构。我的排查顺序是固定的:
- 先看发送总量和人均条数。人均日提醒超过 4 条,几乎可以直接判定为量的问题。
- 再看关闭用户的特征分布。如果集中在新用户或低频用户,说明默认配置对他们不适用。
- 然后查已完成任务是否仍在提醒。这类问题的占比通常不高,但对信任的破坏最直接。
- 最后看是否有降级选项。如果只有开和关,优先补降级而不是继续调频率。
3. 情况三:团队规模扩张后的提醒重构
组织从几十人扩张到上百人,提醒规则往往会自然腐化:每个人都在为自己加规则,最终形成一大堆互相冲突的配置。这时候需要的是重构而不是优化。
我的做法是先把现有规则全部导出来做一次审计,统计每条规则的命中量和由此产生的实际处理量。命中量大但处理量极低的规则,直接进入废弃候选。根据我的经验,一次完整的规则审计通常能砍掉三成的冗余提醒而不影响任何业务结果。
4. 情况四:有私有化部署或数据合规要求
这类场景下,提醒设计需要额外考虑三点:提醒内容是否包含敏感信息、提醒链路的日志是否留在内网、第三方渠道(如外部短信网关)是否在合规白名单内。
对于中大型组织,选择支持私有化部署的项目管理平台可以省掉大量合规论证成本,因为提醒消息和任务数据本身就不出内网。这也是很多组织在国产化替换时把部署形态放在功能对比之前考虑的原因。

七、不同情况下的取舍
提醒设计里几乎每一个决策都是取舍,不存在全赢的选项。下面四组取舍是我在评审时最常拿出来讨论的,我把各自的代价写清楚,方便你对照自己的场景判断。
1. 取舍一:及时性 vs 打扰度
这两个目标在本质上是冲突的。追求及时性意味着更早、更多、更强渠道地提醒;追求低打扰意味着更晚、更少、更弱渠道。我的判断标准是看这件事逾期的后果是否可逆。可逆的(例如一份内部文档撰写)可以让路给低打扰;不可逆的(例如客户合同的签署截止、生产环境变更窗口)必须优先保证及时性。
2. 取舍二:统一规则 vs 个性化配置
统一规则的好处是可控、可解释、好维护;坏处是总有一部分用户觉得不合适。个性化配置的好处是贴合个体,坏处是配置项会指数级膨胀,而且大部分用户不会去配。
我的折中方案是给系统默认值做得很合理,只开放有限的降级选项。用户能调整的是"强度"和"渠道偏好",而不是"规则逻辑"。这样既保留了个体空间,又不会让配置失控。
3. 取舍三:自建提醒能力 vs 使用平台已有能力
如果提醒只是你产品的一个辅助功能,我倾向于优先使用成熟平台已有能力,把资源放在核心业务上。自建提醒系统需要持续投入的不只是开发,还有规则维护、渠道对接、送达率监控、投诉处理。
但如果提醒本身就是你的核心价值(例如合同管理系统、订阅计费系统),自建是必要的,因为你需要精确控制每一条提醒的时机、文案和链路,并且需要把提醒效果直接挂钩到业务指标上。
4. 取舍四:短信成本 vs 触达保障
短信的触达能力没有对手,但单位成本高、投诉风险大。我的做法是把它绑定到明确的业务价值上:只有当提醒对应的任务逾期会造成直接的资金损失、合规风险或客户承诺违约时,才启用短信兜底。
| 取舍维度 | 倾向 A 的适用场景 | 倾向 B 的适用场景 | 我的默认建议 |
|---|---|---|---|
| 及时性 vs 打扰度 | 后果不可逆、有硬性截止时间 | 后果可逆、内部流程任务 | 按后果可逆性分档,不全局统一 |
| 统一规则 vs 个性化 | 用户量大、运营资源有限 | 用户量少、角色差异大 | 默认统一,只开放强度与渠道偏好 |
| 自建 vs 平台能力 | 提醒是核心业务价值 | 提醒是辅助功能 | 辅助场景优先用平台能力 |
| 短信 vs 其他渠道 | 涉及资金、合规、客户承诺 | 内部协作、日常任务 | 短信只做兜底,不做主渠道 |

八、常见问题快答
1. 提醒发太频繁被用户投诉,第一步该改什么?
先改量,不要先改文案。检查人均日提醒条数,超过 4 条就优先做聚合和角色默认静默。绝大多数投诉在提醒量降下来之后会自动消失,文案优化是第二步。
2. 邮件提醒和 IM 提醒哪个更有效?
看你要的是"被处理"还是"被知晓"。要驱动行动,IM 明显更有效,打开率和响应速度都更高;要留痕和可回溯,邮件仍然不可替代。我的常规做法是 IM 承担主提醒,邮件降级为存档,两者不重复发送同一条内容。
3. 一次有几百个任务同时到期,怎么提醒?
这种情况绝对不能逐条发送。正确做法是聚合:按优先级分档,只把高优先级任务单列,其余合并成一条摘要并附上列表入口。同时必须设置每日硬上限,防止聚合规则本身被击穿。
4. 提醒功能需要做用户分层吗?
需要,但分层维度不是职级或部门,而是任务处理频率和提醒关闭历史。高频处理且从未关闭提醒的用户,可以承受更强的提醒;已经关过一次提醒的用户,重新开启后应该默认使用最弱档位,给他们一个重新接受的过程。
5. 到期日被修改后,提醒要怎么处理?
我的原则是:延期后的提醒重新计算,但要在提醒文案里明确指出"该任务已延期过一次"。这不是为了追责,而是因为多次延期的任务本身风险更高,用户需要这个上下文来重新判断优先级。
6. 怎么判断提醒功能该继续优化还是该砍掉?
看两个数:提醒关闭率和提醒到任务状态变更的端到端转化率。如果关闭率长期高于 30%,且端到端转化率低于 3%,说明这个功能既没被接受也没产生结果,这时候应该做的是重新定义它的触发逻辑,而不是继续微调参数。
7. 提醒数据应该监控哪些指标?
我建议核心看四个:人均日提醒条数、8 周累计关闭率、提醒到点击转化率、提醒到任务状态变更的端到端转化率。前两个衡量用户接受度,后两个衡量实际价值。发送成功率和触达率可以作为技术健康度指标,但不应该出现在产品决策看板上。

九、结语:提醒的本质是信任额度
做了几年提醒功能之后,我形成了一个比较确定的判断:提醒不是一个通知能力,而是一个信任额度系统。用户愿意为你的产品留出多少次注意力,是一个有限且会被消耗的资源。每一次无效提醒都在扣减额度,每一次精准提醒都在补充额度。
这也解释了为什么"多发一点总没错"这个直觉是错的。多发不增加额度,只加速消耗。真正的优化方向从来不是"怎么让提醒更醒目",而是"怎么让每一次提醒都发生在用户本来就想处理它的时候"。
如果你现在就要动手,我建议按这个顺序走:先统计人均日提醒条数和 8 周关闭率,判断当前是否处于过载状态;然后做一次规则审计,砍掉命中量大但处理量低的规则;接着把提醒文案统一改成事实、紧迫性、动作三段式;最后补上降级选项,让用户在不想被频繁打扰时仍有中间选择,而不是只有关闭这一条路。
这套动作做完,通常不需要新增任何功能,提醒的关闭率和完成率就会同时改善。因为大多数提醒功能的问题,从来不是能力不够,而是节制不够。
常见问题解答(FAQ)
1. 到期提醒发得太频繁,用户直接关掉通知怎么办?
我们产品的到期提醒上线第一周打开率还有40%多,第二周就掉到10%以下,后台一看,有近三成用户把通知权限整个关了。老板问我为什么提醒做得这么用力,用户反而跑了,我也挺懵的。
先别急着降频率,要先分清用户关的是‘系统权限’还是‘功能开关’,这两个信号完全不同。前者说明提醒已经构成骚扰,后者只是说明当前规则不符合他的任务节奏。可执行的做法是:第一,把提醒从‘任务维度’改成‘用户维度’做聚合,同一个用户当天到期的多个任务合并成一条,避免一次到期100个任务就发100条;
第二,给用户三档可选频率,每条都提醒、每天汇总一次、仅提前一天提醒,默认选中间档,不要默认全开;第三,设置熔断阈值,比如同一用户24小时内收到超过5条提醒就自动降级为汇总模式。判断依据看两个数:提醒关闭率和任务完成率的比值,如果关闭率上升但完成率没变化,说明提醒是纯打扰;
如果关闭率上升同时完成率下降,说明提醒时机和内容有问题,要改的不是频率而是触发逻辑。
2. 任务已经完成了,为什么系统还在发到期提醒?
我作为用户真的很崩溃,明明早上就把任务标记完成了,下午还是收到三条‘任务即将到期’的提醒,甚至有的任务取消之后还在提醒。我们自己产品也有这个问题,测试同学提了好几次bug,但改起来好像牵一发动全身。
这个问题的根因通常不在提醒模块本身,而在任务状态的流转没有触发提醒调度的重新计算。可执行的做法是:第一,把提醒调度改成事件驱动,而不是定时轮询,任务状态发生任何变更(完成、取消、延期、转派)时,立刻取消或重算该任务关联的所有待发提醒;
第二,在数据库里给提醒记录加一个状态字段,已发送、待发送、已取消,任务状态变更时同步更新;第三,对已经进入发送队列的提醒做二次校验,发送前再查一次任务当前状态,状态不是‘进行中’就直接丢弃。
判断依据是看‘无效提醒率’,也就是已发送提醒中对应任务已完成或已取消的比例,这个数超过2%就说明状态联动有漏洞,必须修,因为用户对这类提醒的容忍度极低,一次无效提醒的负面感受抵得上十次有效提醒。
3. 提醒时间到底提前多久最合适,有没有可参考的标准?
我们团队为这个吵了好几轮,有人说明天到期今天提醒就行,有人说要提前三天,还有人说要让用户自己设。我看竞品有的提前一天,有的提前三天,还有的到期当天早上才提醒,完全没规律。到底有没有一个判断标准?
没有万能天数,但有一个稳定的判断框架:提醒时机应该由‘任务可补救周期’决定,而不是拍脑袋定。可执行的做法是分三步:第一,把任务按类型分档,比如审批类任务补救周期短,提前半天到一天就够;文档撰写类任务补救周期长,提前两到三天合理;周期性例行任务甚至可以在到期当天早上提醒。
第二,默认时机用‘中位数法’定,拉取你自己产品里同类任务从创建到完成的时长中位数,取其中的20%到30%作为提前量,比如中位数是5天,提前1天就是合理起点。第三,必须开放自定义,但不要给一个空白输入框,而是给三个预设选项加一个自定义入口,预设项根据上面的分档来。
判断依据看‘提醒后行动率’,也就是收到提醒后24小时内任务状态发生推进的比例,如果某个时机下这个比例低于15%,说明提醒发早了,用户还没进入执行状态;如果高于60%但延期率也高,说明发晚了。
4. 怎么判断到期提醒功能到底有没有效果,该看哪些数据?
我们上线了到期提醒,但复盘的时候发现没法说清楚它到底有没有用。日活没明显变化,任务完成率也没涨,但用户也没怎么吐槽。老板问这个功能的价值是什么,我拿不出有说服力的数据,只能说‘行业标配’。
不能只看任务完成率,因为它受太多因素影响,提醒的贡献会被稀释掉。可执行的衡量方式是用一组‘提醒专属指标’来做判断:第一,提醒打开率,也就是提醒触达后被点击或查看的比例,这是最基础的触达有效性指标,低于20%说明渠道或文案有问题;
第二,提醒后24小时行动率,即收到提醒后任务状态发生变更的比例,这直接反映提醒是否推动了行为;第三,无效提醒率,即提醒对应任务已完成或取消的比例,这是体验底线,要控制在2%以内;第四,提醒关闭率,按周看趋势,如果持续上升说明打扰感在累积。
做A/B测试时不要只测‘有提醒vs无提醒’,而要测不同时机、不同聚合策略之间的差异,因为‘有没有提醒’的差异早就被验证过了,真正要优化的是‘怎么提醒’。基线参考的话,提醒打开率健康值在25%到40%之间,提醒后24小时行动率健康值在30%以上,低于这个区间就需要针对性优化,而不是继续加提醒。
核心关键词
文章包含AI辅助创作:到期提醒最佳实践:产品经理任务提醒最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395770
读者评论
漏斗图那组数据很真实,我们系统日均触发提醒量是最终处理量的十几倍,大部分损耗就发生在查看和点击环节,可惜团队只看发送量。
关闭率作为核心指标这点说到痛处了。之前做提醒只盯着触达率,上线一个月用户关掉一半才反应过来,注意力预算的约束比想象中更狠。
把B端、C端和内部OA三类产品的提醒策略分开讨论很有必要。很多方法论文章直接套用,结果在B端场景里完全不适用,这篇的分层思路更靠谱。
已完成任务还在提醒这个坑我们踩过。异步队列发出去之前没重新校验状态,用户收到已做完任务的提醒后直接投诉,信任损失很难挽回。
