我带的第一个跨端项目只有 12 个人,上线前两周,项目群里每天冒出 30 多条“麻烦看一下”“这个什么时候能给”“在吗”。当时我的判断是团队执行力不行;三年后我带一个 120 人的研发组织,用同样的沟通方式,问题一模一样地复现了。区别在于,第二次我不再把原因归给“人”,而是回头去看一件事:我从来没有把“提醒”当成一个需要被设计的产品功能,只是把它当成一个我临时想起来的动作。
这篇文章想回答的就是这个问题:产品经理在协同管理里做督办,任务提醒到底怎么从 0 到 1 搭起来。我会先给结论,再讲我自己踩过的三个坑,然后拆开五个常见误区,最后给出一套可以照着做的设计节点、渠道策略和落地路径。
一、先给结论:督办做不好,多数不是态度问题,是提醒机制问题
在讲方法之前,我先把四条结论摆在前面。这四条是我在不同规模团队里反复验证过的,也是后面所有细节的判断依据。如果你只读这一段,也应该能拿到一个可执行的判断框架。
1. 督办的本质是任务闭环,不是催人

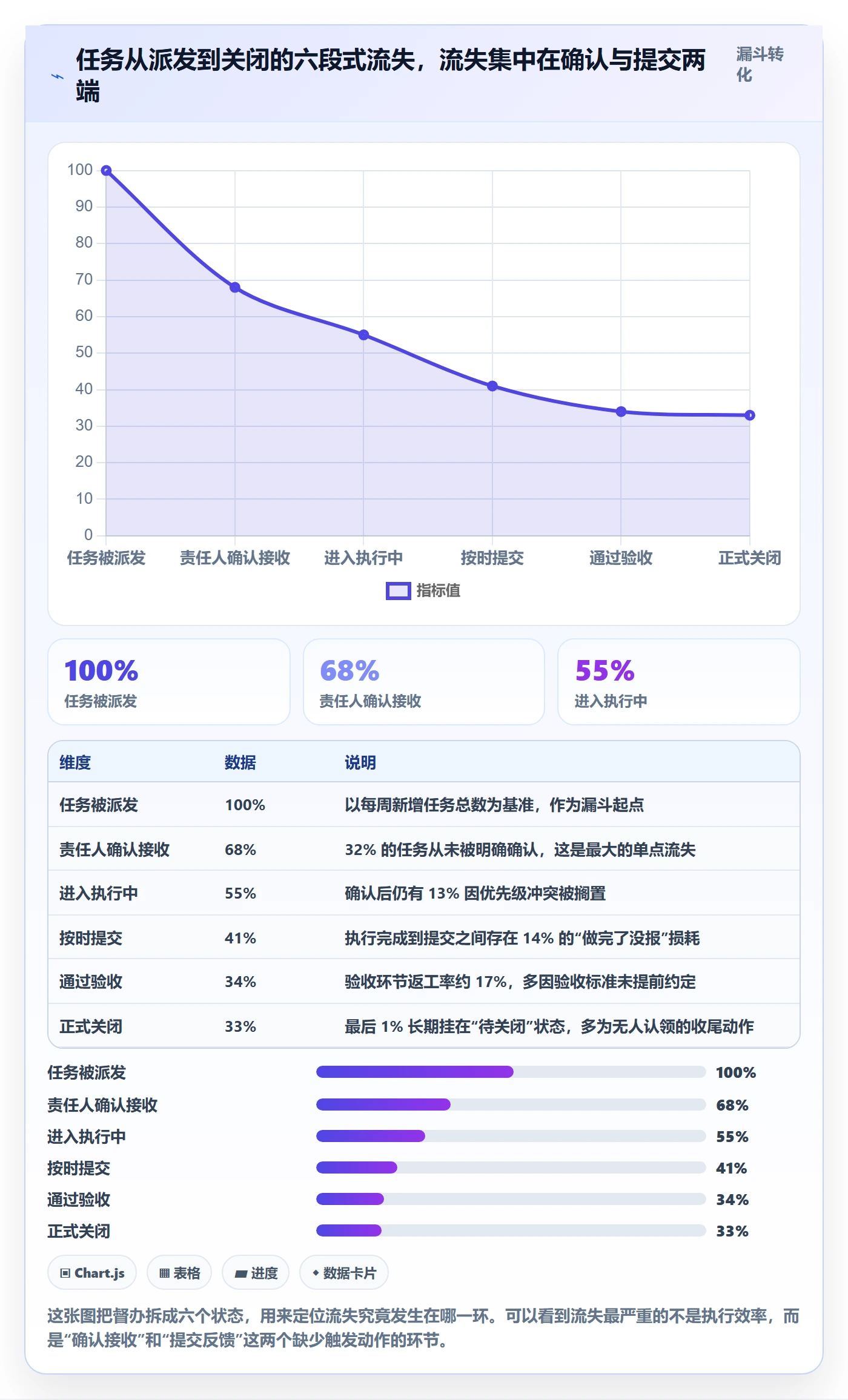

一个任务真正跑完闭环,至少经过六个状态:指派、接收确认、执行中、提交、验收、关闭。绝大多数督办失败,不是卡在“执行慢”,而是卡在“接收确认”和“提交”这两个隐形状态上。
布置任务的人以为对方已经知道了,执行的人以为做完再说也不迟。中间没有确认动作,没有状态回写,于是双方对“这个任务现在处于什么状态”的认知完全不同。等到 deadline 那天才发现,对方根本没开始。
所以督办的第一个动作不是催,而是把状态可视化。让每个任务在任意时刻都有明确归属和明确状态,这件事本身就消灭了一大半催办需求。
2. 提醒应该被当成一个产品功能来设计,而不是人的动作
“我记得就催一下”这种模式有三个致命缺陷:不可复制、不可衡量、不可交接。你今天记得,明天出差就忘了;这个项目你催得勤,另一个项目就漏了。
把提醒功能化之后,它就有了明确的输入(任务、责任人、时间点)、明确的规则(何时触发、触发几次、发给谁)、明确的输出(消息、状态变更、升级动作)。只要能被描述成“输入,规则,输出”,它就可以被自动化,也就可以被优化。
3. 提醒的收益是边际递减的,必须做分层和降噪
很多人默认“提醒越多越保险”,但实际曲线不是线性的。提醒频次从每天 1 次加到每天 3 次,按时完成率会明显上升;从 3 次加到 8 次,上升变得非常微弱,而被用户主动屏蔽的比例开始陡增。
一旦用户屏蔽了提醒渠道,你的触达率会直接掉到接近 0,这时候再加频次也没有意义。提醒设计的核心矛盾不是“够不够”,而是“值不值得被看见”。

4. 最小可落地单元是“一个任务 + 一个责任人 + 一个时间点 + 一条提醒”
如果你现在什么都没有,不要一上来就设计一套复杂的多级升级体系。先从这四个要素开始:每个任务只能有一个责任人,必须有一个明确到日期的时间点,必须在时间点前触发至少一条提醒。
这四个要素跑通之后,再往上叠加里程碑、检查点、升级规则、数据看板。顺序错了,先做复杂体系,最后一定没人用。
二、真实场景:我在三个团队里踩过的坑
下面这三个阶段是我自己经历过的,不是案例包装。它们的价值在于,你能看到同一个问题在不同规模下会以不同形式出现,而解决方案的复杂度增长是非线性的。
1. 阶段一:12 人团队,靠微信群刷屏催办
这个阶段的做法是:任务在群里说一声,谁有空谁接,deadline 前一天我在群里 @ 一遍。表面上看很灵活,实际上有三个隐性成本。
第一,任务没有归属记录,事后追责时大家各说各的。第二,@ 所有人等于 @ 没有人,真正该动的人反而觉得“说的不一定是我”。第三,我个人的记忆力成了整个项目的单点故障。
这个阶段的失败率我后来复盘过:12 个项目里有 5 个延期超过 3 天,其中 4 个的延期原因都能追溯到“某条任务在群里被刷过去了,没人确认接手”。
2. 阶段二:40 人团队,站内信全量推送
意识到人肉催办不可持续后,我做了个矫枉过正的动作:所有任务变更都推站内信,一天下来每个人能收到 40 多条通知。结果是一周之内,大部分人的通知中心就没再打开过。
问题出在信息分层的缺失。“任务被创建”“任务被修改了标题”“任务今天到期”这三种信息的紧急程度完全不同,但我用了同一个渠道、同一个强度去推。渠道被噪声淹没之后,真正重要的那条也被一起忽略了。
3. 阶段三:80 人团队,把催办做成 KPI
第三次尝试更糟。我给团队定了一个指标:任务逾期率不得超过 5%,并把逾期次数纳入个人考核。结果是逾期率确实降了,但出现了两种新的行为:一是 deadline 前一天批量把任务状态改成“已完成”但实际没做完;二是把大任务拆成一堆没意义的子任务,每个都设成当天到期。
指标一旦成为考核对象,它就不再是度量工具,而变成了被优化的目标。这是我做督办最贵的一课。

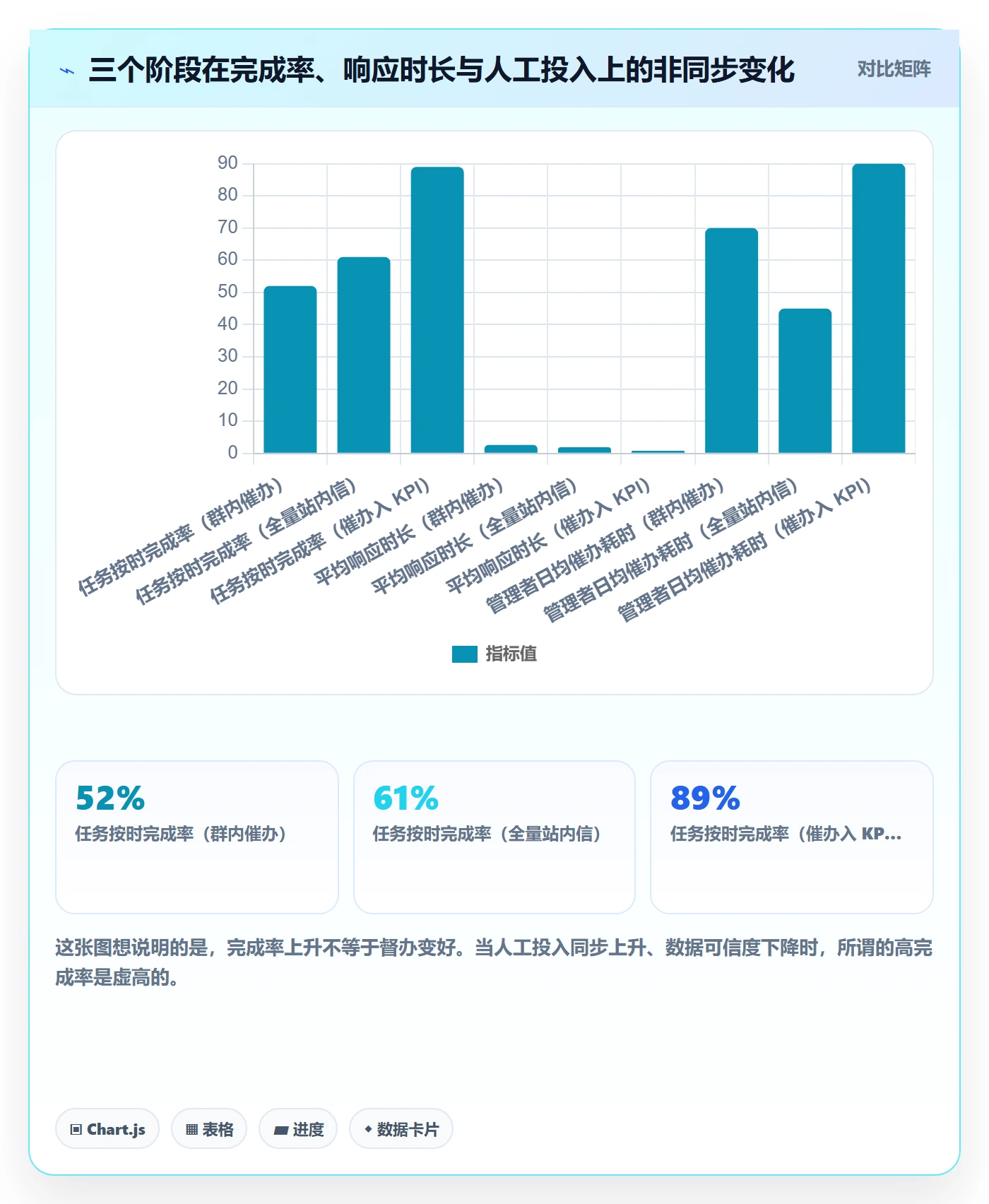

4. 三次踩坑的关键指标对比
我把三个阶段的核心指标放在一起对比,差距比想象中大。这里需要说明的是,这些数据来自我所在组织的内部统计,样本规模有限,用来横向对比趋势是可靠的,但不适合直接外推到其他公司。
| 对比维度 | 阶段一:群内催办 | 阶段二:全量站内信 | 阶段三:催办入 KPI |
|---|---|---|---|
| 团队规模 | 12 人 | 40 人 | 80 人 |
| 任务按时完成率 | 约 52% | 约 61% | 约 89%(含状态注水) |
| 平均响应时长 | 2.6 天 | 1.9 天 | 0.8 天 |
| 我每天花在催办上的时间 | 约 70 分钟 | 约 45 分钟 | 约 90 分钟 |
| 主要副作用 | 任务凭空消失 | 提醒被集体屏蔽 | 状态真实性崩塌 |
注意第三行:阶段三的完成率最高,但我花在催办上的时间反而最多,而且数据不可信。这就是只盯单一指标的典型后果。

三、拆解五个常见误区

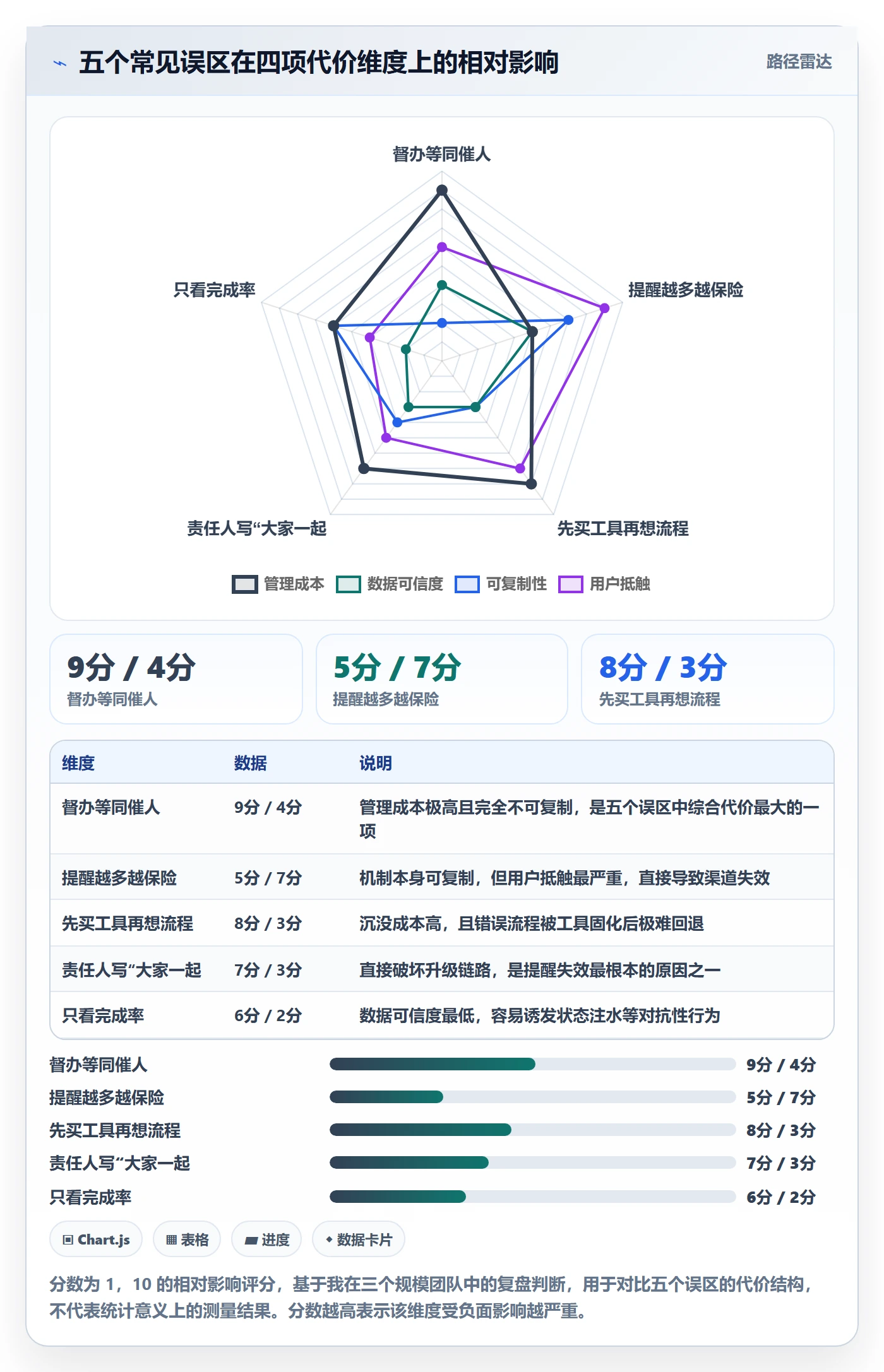

在把提醒机制搭起来之前,先把认知层的偏差清掉。下面五个误区,我见过太多团队反复踩,而且每个都有明确的代价。
1. 误区一:把督办等同于催人
催人是督办的最后一环,不是第一环。如果一件事需要你反复催,说明前面的任务定义、责任人绑定、时间设定至少有一项是坏的。催只是把问题推迟暴露,不解决产生问题的原因。
正确的顺序是:先把任务定义清楚,再绑定唯一责任人,再设定明确时间点,然后才是提醒。跳过前三步直接催,本质上是在用人力弥补机制的缺失。
2. 误区二:提醒越多越保险
前面那张曲线已经说明了问题。提醒的价值取决于“被处理率”,而不是“发送量”。发送 100 条、处理 5 条,和发送 10 条、处理 8 条,后者明显更有效。
判断标准很简单:如果你无法说清每一条提醒希望对方做什么动作,这条提醒就是噪声。
3. 误区三:先买工具,再想流程
这是最贵的误区。工具会把你的流程原样放大,流程清晰时它放大效率,流程混乱时它放大混乱。我见过团队买了完整的功能模块,三个月后只用了任务列表和评论,其余全部闲置。
更现实的做法是:先用最简单的方式(表格或轻量看板)把规则跑两周,看哪些规则真的被使用、哪些一上线就没人理。带着这份实际使用数据去选工具,命中率会高得多。
4. 误区四:责任人写“大家一起”
一个任务有两个以上的责任人,等于没有责任人。这不是管理口号,而是很具体的机制问题:提醒发出去之后,系统不知道该升级给谁,也不知道该由谁回写状态。
正确做法是区分“责任人”和“协作人”。责任人唯一,对结果负责,接收全部提醒;协作人可以多个,只接收与己相关的节点提醒,不承担升级责任。
5. 误区五:只看完成率
完成率是滞后指标,而且极易被优化。真正能反映督办健康度的是三个组合指标:任务按时完成率、首次响应时长、状态回写及时率。
其中“首次响应时长”最容易被忽视,也最能说明问题。它衡量的是责任人从接收到任务到第一次给出反馈的间隔。如果一个任务的首次响应要等两天,那这个任务最后是否按时完成,其实已经不太重要了。

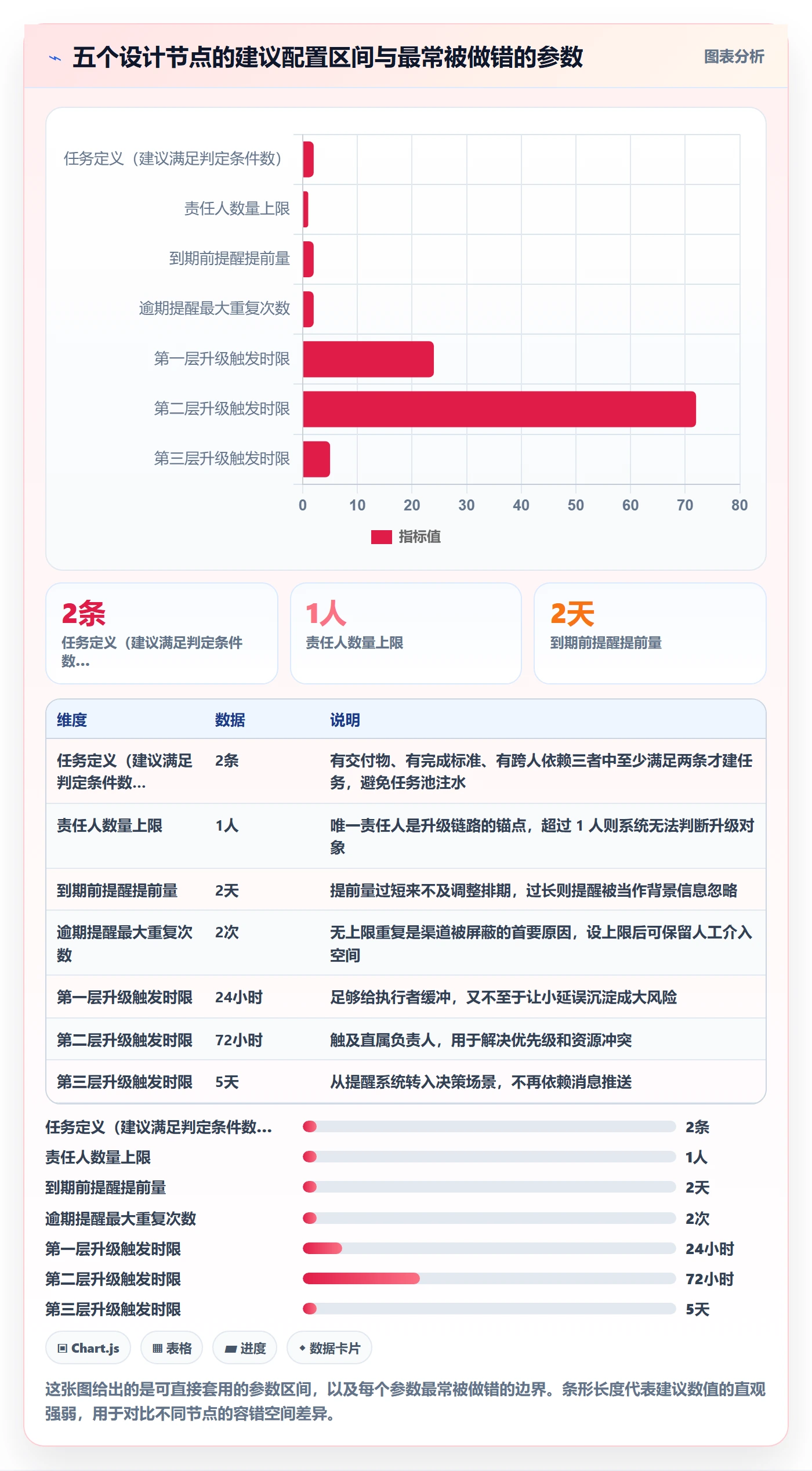

四、专业判断:任务提醒从 0 到 1 的五个设计节点
清掉认知偏差之后,进入具体设计。我把提醒机制拆成五个节点,顺序不能颠倒,每个节点都有明确的产出物和判断标准。
1. 第一个节点:任务定义,什么算一个“可督办的任务”
不是所有事都值得进督办系统。我用的判定标准有三条,满足两条以上才建任务:有明确的交付物、有明确的完成判断标准、跨人或有外部依赖。
反过来,纯个人的探索性工作、一句话就能问清楚的小事,不要建任务。这类事项一旦进系统,会迅速把任务池变成垃圾场,真正的关键任务被淹没。
这里有个我自己的经验阈值:如果一个任务无法用一句话说清“完成时交付什么”,它就不该被建出来,而应该先做一次澄清。
2. 第二个节点:责任人绑定,单一责任人原则
责任人只能有一个。协作人可以多个,但协作人只承担节点提醒,不承担升级责任。这条规则的价值在提醒机制里会被放大:系统在判断“该通知谁”“该升级给谁”时,需要一个唯一且稳定的锚点。
另外,责任人必须是被明确接受的,而不是被默认分配的。任务指派出去后,应该有一个“接收确认”的状态。这个动作看起来多余,但它把 32% 的隐形流失拦在了源头。
3. 第三个节点:时间节点,截止时间、里程碑、检查点的区别
这三者经常被混用,但它们的提醒逻辑完全不同。
- 截止时间:任务的最终交付日期。提醒强度最高,会触发升级。
- 里程碑:阶段性成果的时间点,通常用于对外同步。提醒偏中等,主要通知责任人和协作人。
- 检查点:过程中的自查节点,不对外。提醒强度最低,甚至可以只做面板展示不做推送。
我见过最常见的错误是把所有节点都设成截止时间,结果一个任务产生七八条高优先级提醒,用户直接麻木。
4. 第四个节点:提醒触发规则,何时、提醒谁、几次
我的默认配置是“提前 + 到期 + 逾期”三段式,但每段的强度和对象都不同。这是一个可以被写成配置的规则,而不是靠人记的东西。
{
"task_reminder_rule": {
"before_due": {
"days": 2,
"channel": ["im"],
"target": ["assignee"],
"priority": "normal"
},
"on_due": {
"time": "09:30",
"channel": ["im", "in_app"],
"target": ["assignee", "collaborator"],
"priority": "high"
},
"overdue": {
"escalate_after_hours": 24,
"channel": ["im", "in_app", "email"],
"target": ["assignee", "owner"],
"priority": "urgent",
"max_repeat": 2,
"repeat_interval_hours": 24
}
}
}
关键点在最后两行:逾期提醒必须设置最大重复次数。没有上限的重复提醒,最终一定会被屏蔽,屏蔽之后你连“这个人已经逾期三天”都感知不到。
5. 第五个节点:升级机制,提醒无效之后怎么办
升级机制是提醒体系和“催人”的分水岭。没有升级机制,提醒就是自动化的催促;有了升级机制,提醒才是一个闭环。
我的做法是三层升级:逾期 24 小时升级给任务责任人本人并标记为风险;逾期 72 小时升级给责任人的直属负责人;逾期 5 天进入项目周会的风险议题,此时不再发提醒,改为面对面处理。
第三层很关键。不是所有问题都能靠提醒解决,有些问题是资源冲突、优先级冲突或目标不一致,这类问题必须离开提醒系统,进入决策场景。

五、提醒渠道与频率:怎么避免“提醒疲劳”
机制设计完之后,剩下最容易出问题的是渠道和频率。这一节我讲三个具体判断:渠道怎么选、频率怎么分层、文案怎么写。

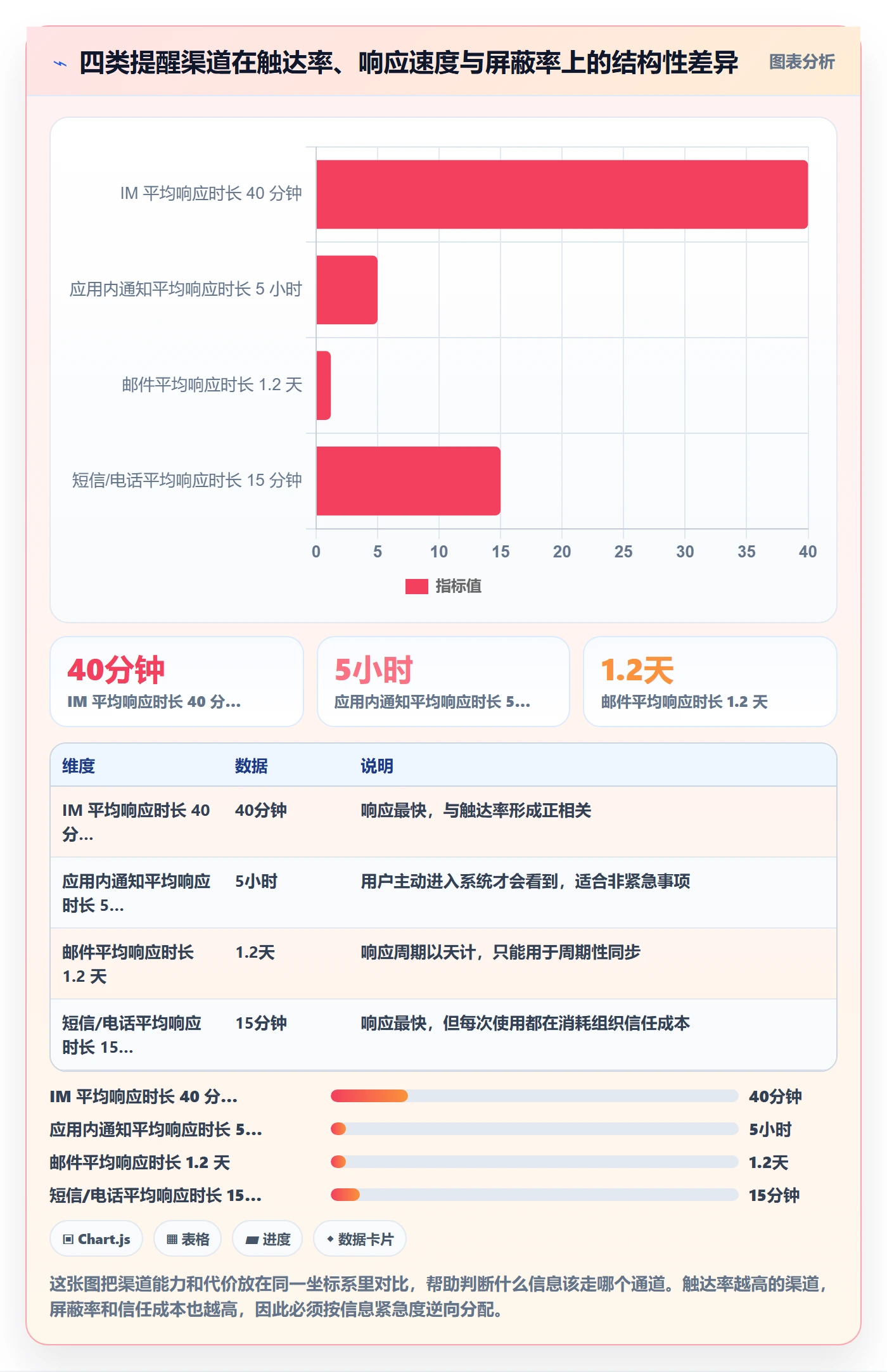

1. 四个渠道的真实触达差异
不同渠道的定位完全不同,混用是提醒疲劳的主要来源。下面这张对比是我在实际使用中观察到的差异,数值为样本推演,用于说明量级关系。
| 渠道 | 24 小时内触达率 | 平均响应时长 | 用户主动屏蔽率 | 适合承载的信息 |
|---|---|---|---|---|
| IM(企业即时通讯) | 约 92% | 约 40 分钟 | 约 18% | 到期提醒、逾期升级 |
| 应用内通知 | 约 65% | 约 5 小时 | 约 6% | 状态变更、评论 @、协作动态 |
| 邮件 | 约 48% | 约 1.2 天 | 约 4% | 周报、里程碑同步、正式记录 |
| 短信 / 电话 | 约 99% | 约 15 分钟 | 不可屏蔽 | 仅用于最高级别升级,全公司限量使用 |
我的原则是:IM 承载有时效性的动作,应用内通知承载状态和上下文,邮件承载记录和归档,短信只留给真正的事故级升级。把周报推送到 IM,等于在浪费最高触达率的渠道。

2. 频率分层:按“优先级 × 紧急度”分流
我用的是一套四象限分流规则,把任务分到四个处理策略里。这套规则的价值在于,它让“要不要提醒”变成一个有依据的判断,而不是一个凭感觉的决定。
- 高优先级 + 高紧急度:IM 即时提醒 + 到期当天加推一次 + 逾期立即升级。
- 高优先级 + 低紧急度:仅到期前 3 天和到期当天各提醒一次,不做过程推送。
- 低优先级 + 高紧急度:只做应用内通知,进入每日摘要,不单独推送。
- 低优先级 + 低紧急度:不推送,仅在看板中以视觉标记呈现,由责任人自行查看。
实际跑下来,第四类任务占了任务总量的三成左右。把这部分从推送渠道里拿掉,是降低提醒疲劳最立竿见影的动作,而且几乎不影响按时完成率。
3. 提醒文案的三个必填信息
渠道和频率之外,文案是最容易被忽视的一环。一条合格的提醒必须包含三个信息:做什么、什么时候之前、不做的后果。
对比一下两种写法。差的写法是“您有一个任务即将到期”;好的写法是“【支付回调联调】需要你在 3 月 14 日 18:00 前提交联调结果,逾期将影响 3 月 18 日的灰度发布窗口”。
后者把任务、时间、后果都写清楚了,接收者不需要点进系统就知道该做什么。提醒的终点不是“被看到”,而是“被处理”,文案决定了这两者之间的转化率。

六、落地实况:一个 120 人研发组织的从 0 到 1
前面讲的是设计逻辑,这一节讲具体怎么落地。我用的是 PingCode,这个平台主要服务中大型企业及 100 人以上组织,对我们当时的规模和复杂度是匹配的。
1. 落地前的现状盘点
我们把落地前的状态梳理了一遍:任务分散在三个微信群、两份 Excel 和若干私聊里;跨团队协作通过邮件和会议纪要推进;没有一个统一的地方能看到“这个需求现在走到哪一步了”。
更麻烦的是,我们有一批历史数据在旧的任务管理工具里,迁移成本和历史可追溯性是必须一起考虑的问题。这也是我们后来重点评估的两项能力。
2. 规则设计:先定规则,再配系统
我们花了大约一周时间只做规则设计,没有动系统配置。这一周产出的是四份清单:任务定义判定标准、责任人绑定规则、提醒触发表、升级路径表。
这一周的价值在后面体现得非常明显。因为规则是提前定好的,配置阶段基本没有出现“这个到底该怎么设”的争论,上线时间比预期缩短了不少。
3. 系统落地时的三个关键点
(1)私有化部署解决了数据边界问题
我们有一部分研发数据涉及内部未公开的技术方案,对数据存放位置有明确要求。PingCode 支持私有化部署,这一点在选型时是硬门槛,直接决定了我们能不能把它用到核心研发流程上。
私有化部署带来的另一个好处是权限模型可以做得更细。我们可以按项目、按角色、按数据敏感度分别设置可见范围,而不是所有人都看到所有东西。
(2)Jira 平滑迁移降低了迁移阻力
我们原有的数据量不小,历史需求、缺陷、迭代记录都需要保留。迁移最大的风险不是技术,而是团队的使用惯性,如果迁移过程要所有人重新适应一套全新的字段和流程,落地阻力会非常大。
PingCode 支持 Jira 平滑迁移,我们的迁移过程基本保持了原有的字段映射和工作流逻辑,团队成员的操作习惯没有发生根本性变化,这让上线初期的抵触明显小了很多。对我们来说,它也确实是比较现实的一个国产替代选择。
(3)提醒能力和工作流绑在一起
这一点是我最看重的。提醒如果只是一个独立的通知功能,它很难和工作流状态联动;但如果提醒规则可以直接挂在状态流转上,它就有了明确的触发依据。
我们的做法是把三层升级规则直接配在状态流转里:任务进入“待确认”超过 24 小时触发第一层,进入“已逾期”超过 72 小时触发第二层,超过 5 天自动进入风险清单。整个过程不需要人工判断该不该催。

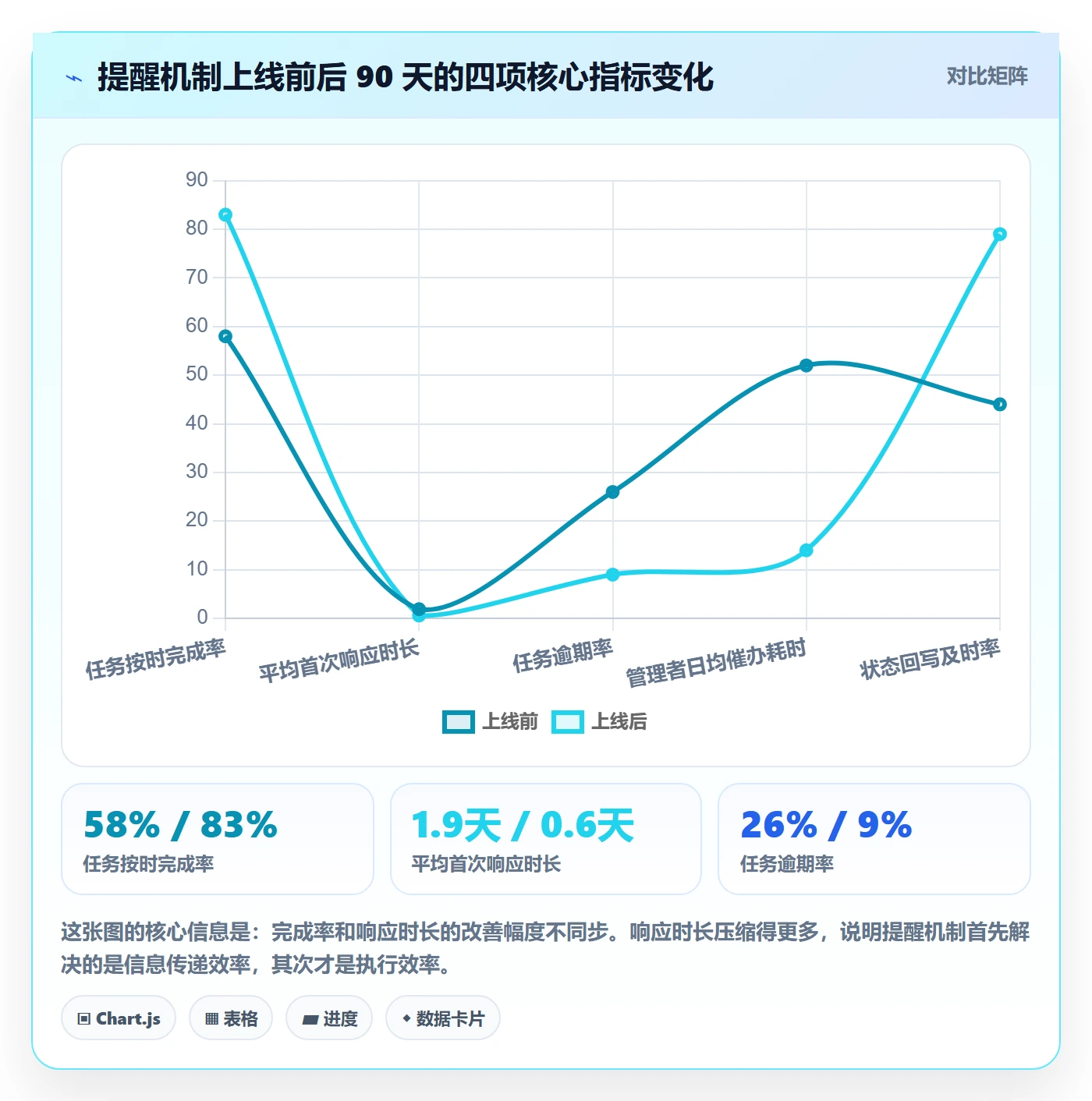

4. 上线 90 天的数据观察
下面这组数据来自我们上线前后各 90 天的内部统计对比。样本是一个 120 人的研发组织,包含 6 个业务团队,任务口径为跨人协作类任务,不含个人事务。这组数据用于说明趋势,样本有限,不建议直接外推到其他组织。

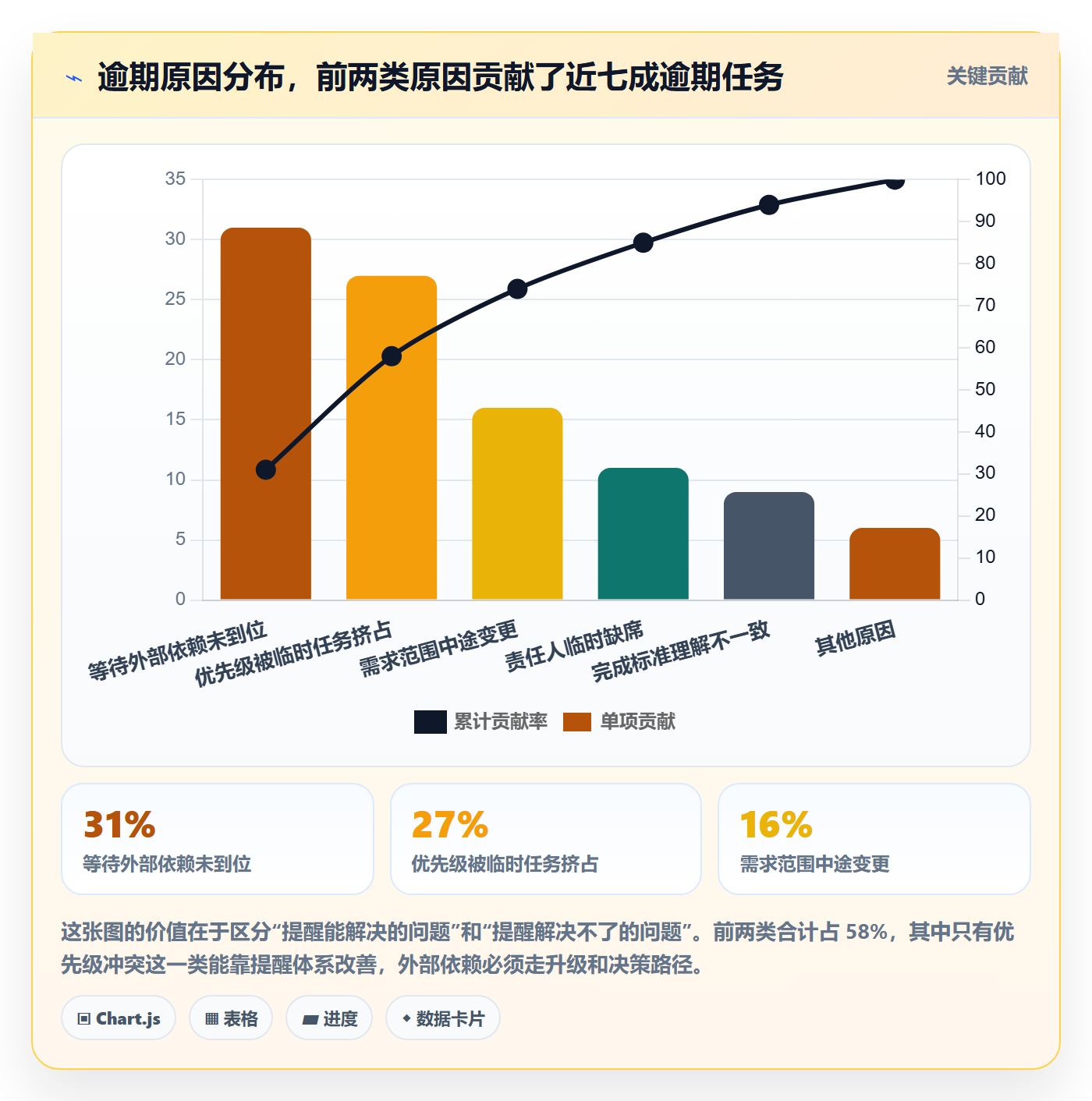

看这组数据的时候,有一个细节值得单独说:逾期原因里占比最高的是“等待外部依赖”,这类问题提醒发一百遍也没用。如果一个提醒机制试图解决所有逾期,它一定会失败;它的合理边界是让该被看见的问题被及时看见,然后交给决策流程处理。
七、不同情况下的行动建议
同一套方法在小团队和大组织里的落地方式差别很大。下面按团队规模给出三档建议,你可以直接对照自己所在的位置。
1. 20 人以下:不要上系统,先用一张表
这个规模下,任何系统的配置成本都高于它带来的收益。建议的做法是用一张共享表格,固定四列:任务、责任人、截止日期、当前状态。
提醒靠什么?靠每天早上的 10 分钟站会,逐个过一遍这四列。这个规模的团队,人对人的直接同步效率远高于任何系统通知。
唯一需要现在就建立的习惯是:每个任务必须有唯一责任人和明确日期。这个习惯一旦养成,后面换系统时迁移成本几乎为零;如果没有养成,换什么系统都救不了。
2. 20,100 人:从提醒规则入手,不要从功能入手
这个规模是督办机制最容易失控的区间。人已经多到无法靠站会同步,但又没有足够的资源去做深度系统建设。
建议的切入点是:先只做“到期提醒”这一条规则,覆盖所有跨人任务。跑两周后统计两个数据,提醒被处理的比率、逾期任务数。如果处理比率低于 40%,说明提醒的触发时机或文案有问题,先修这两个,不要急着加功能。
这个阶段还要开始做一件事:区分责任人和协作人。这是后续所有升级机制的基础,越早建立,后面越省事。
3. 100 人以上:需要平台化,规则要能被配置而不是被记住
到 100 人以上,靠个人记忆和口头约定维持督办已经完全不可行。这个阶段的核心诉求从“提醒能不能发出去”变成“规则能不能被稳定执行”。
具体来说,有三个能力是必须的:一是提醒规则可以按项目、按任务类型分别配置;二是数据可以按团队维度统计,用于识别结构性瓶颈;三是数据存放位置和权限模型可以满足内部合规要求。
如果组织里存在历史系统迁移需求,迁移的平滑度也要纳入评估。像我们这种从旧工具迁移过来、希望保留原有工作流逻辑的场景,迁移能力的权重实际上和功能清单一样重要。
4. 一个通用的 30 天上手节奏
- 第 1,7 天:只做规则设计,产出任务定义标准、责任人规则、提醒触发表、升级路径表四份文档。
- 第 8,14 天:选一个 10,15 人的试点团队,跑最简单的到期提醒规则,不做任何额外配置。
- 第 15,21 天:统计提醒处理率和逾期率,调整触发时机和文案,暂不增加提醒渠道。
- 第 22,30 天:加入升级机制和分层策略,把低优先级任务从推送渠道移到看板。
这个节奏的关键在于:前两周不碰工具配置,最后一周才加复杂度。顺序反了,你会花大量时间在配置上,却不知道哪些配置真正被用到了。

八、不同情况下的取舍
督办机制没有标准答案,只有权衡。下面四组取舍是我在实际决策中反复遇到的,每组我都会说清楚我自己的选择和判断依据。
1. 自研 vs 采购
自研的唯一充分理由是:你的督办流程本身构成业务竞争力,且市面上找不到匹配的实现方式。除此之外,自研基本都会低估两件事的成本,持续的维护投入,以及随着组织变化不断调整规则的隐性成本。
我的判断标准是:如果督办流程是你的核心竞争力,自研;如果它只是支撑业务的基础设施,采购。对绝大多数公司来说,答案是后者。
另外,如果组织有数据存放位置或权限隔离方面的硬性要求,选型时要把支持私有化部署作为前置条件,而不是在有多个候选之后再加进来比较。这个条件往往能直接筛掉大部分选项。
2. 强提醒 vs 弱提醒
强提醒的代价是用户抵触,弱提醒的代价是漏办。这个取舍没有通用解,取决于你的业务对“漏办”的容忍度。
我的做法是按任务类型区分:涉及对外承诺、发布窗口、合规要求的高风险任务用强提醒,允许逾期,允许升级;内部优化、技术债、文档整理类任务用弱提醒,只进看板摘要,允许漏掉但会周期性暴露。
不要全组织统一强度,这是提醒机制失效最常见的原因。统一的强度意味着要么高风险任务提醒不足,要么低风险任务提醒过量。
3. 统一平台 vs 工具组合
统一平台的优势是数据打通,劣势是灵活性差;工具组合的优势是每个环节都能用最合适的工具,劣势是数据割裂、提醒规则无法联动。
我的判断是:提醒机制必须建立在单一平台上,因为跨工具的提醒规则无法形成闭环升级。其他环节可以分开,但“任务状态”和“提醒规则”必须在一起。
这也是我最终选择把任务管理集中到一个平台上的原因。分散在不同工具里的任务,你甚至无法回答“这个任务现在到底是什么状态”这种最基本的问题。
4. 数据透明 vs 隐私边界
督办天然需要数据透明,但透明有边界。把所有任务完成情况对全公司公开,短期能提升完成率,长期会催生两种行为:选择性优先做公开可见的任务,以及状态注水。
我的做法是分三层可见:任务本身对协作范围可见,完成状态对团队负责人可见,逾期数据和风险清单对更高一层管理者可见。个人的历史绩效数据不做全员公开。
透明的目标是让问题被看见,不是让人被看见。一旦数据开始指向个人评价,它就会立刻失去真实性。
| 取舍维度 | 倾向 A | 倾向 B | 我的选择与判断依据 |
|---|---|---|---|
| 建设方式 | 自研 | 采购 | 督办非核心竞争力时选采购,避免长期维护成本 |
| 提醒强度 | 全组织强提醒 | 全组织弱提醒 | 两者都不选,按任务风险等级分档 |
| 工具形态 | 统一平台 | 多工具组合 | 任务状态与提醒规则必须统一,其余可分开 |
| 数据可见性 | 全员透明 | 仅管理者可见 | 分三层可见,避免数据指向个人评价 |
| 升级触发 | 频繁升级 | 极少升级 | 三层升级,第三层离开提醒系统进入决策场景 |

结语:好的督办,是让提醒逐渐变得不被需要
回到最初那个问题。我带 12 人团队时,每天在群里催 30 多条;后来带 120 人团队,每天花在催办上的时间反而降到了 15 分钟以内。中间变的不是团队的执行力,而是提醒机制从“我的动作”变成了“系统的规则”。
如果要我用一句话总结这套从 0 到 1 的方法,那就是:先用四个要素把最小单元跑通,再用五个节点把规则固化成可配置的结构,最后用分层和升级把人的注意力留给真正需要判断的事。
提醒机制的终点不是提醒更多,而是让大部分任务在不需要提醒的情况下自然闭环。当提醒只出现在真正异常的场景里,它才重新变得有分量。
如果你现在正准备做这件事,我建议的行动顺序是:今天先做一件事,检查你手上所有的在办任务,看有多少个没有唯一责任人或没有明确日期。把这批任务清理完,你会立刻感受到催办量的下降。然后再考虑规则、渠道和工具。
下一步可以做的检验是:连续记录一周,每天统计“提醒被处理的比例”。如果这个数字低于 40%,先别加功能,回头改触发时机和文案。这个指标比完成率更能说明你的提醒机制到底有没有在工作。
常见问题解答(FAQ)
1. 任务提醒从0到1,第一步到底该做什么?
我们团队现在任务全靠群里@人,漏了没人知道,老板让我负责把提醒机制搭起来。我第一反应是先去挑个工具,但又怕选完发现根本用不上。到底应该先定规则还是先选工具?
先定规则,再选工具,顺序反了大概率白折腾。第一步是把“什么算一个可督办的任务”写清楚:必须有单一责任人、明确截止时间、可验证的交付物,三者缺一不可,否则提醒发出去也没人认账。
做法上,先拉一张表格,把当前团队最常见的10类任务列出来,逐条标注责任人是否唯一、时间是否明确、完成标准是否可判断,不满足的先补规则。判断依据很简单:如果一条任务连“完成没完成”都要靠吵架来定性,任何提醒工具都救不了。
规则跑通一两周、团队认可后再选工具,此时你才知道自己要的是定时提醒、状态同步还是升级通知,选型命中率会高很多。
2. 提醒发了几次没人理,是不是提醒频率不够?
我设了每天早上九点自动提醒,结果执行的人该拖还是拖,我就想着是不是该改成一天提醒三次。但又有同事说我烦。到底提醒几次才合适,有没有判断标准?
频率不是核心变量,提醒无效通常不是“提醒得太少”,而是“提醒的内容和后果不清晰”。可执行的做法是把提醒分层:截止前3天发一次预告,截止当天上午发一次确认,逾期后不再重复催本人,而是升级给责任人的上级或项目负责人。
判断依据看两个口径:一是平均响应时长,如果首次提醒后24小时内响应率低于六成,说明提醒时点或对象选错了,不是次数不够;二是提醒疲劳信号,比如有人开始屏蔽通知、群里出现“又催”的抱怨,就说明频率已经过载。真正有效的提醒文案要说清三件事:做什么、什么时候要、不做的后果是什么,而不是只发一句“记得处理”。
3. 产品经理在督办里到底该扮演什么角色?
我是产品经理,现在项目里什么事都要我去催,开发催、设计催、测试也催,一天下来自己的活没干多少。我不想当人肉闹钟,但不管又怕项目延期背锅。这个边界该怎么划?
产品经理在督办里的正确定位是机制设计者,不是执行催办员。具体做法是:把重复出现的催办动作产品化,比如把“每周催一次进度”变成系统里到点自动触发的状态确认,把“某人老拖”变成逾期自动升级规则。你的产出应该是规则和流程,而不是一条条微信消息。
判断依据:如果某类催办你连续做了三次以上,它就该被写成规则交给工具执行;如果某次催办是一次性的、涉及跨部门利益协调,才需要你亲自出面。角色划清以后,你省下的时间投到流程瓶颈分析上,比如看哪个环节逾期率最高,那才是产品经理真正该背的锅和该解的题。
4. 督办数据要看哪些指标,怎么用数据证明提醒机制真的有用?
我们上线提醒机制一个月了,老板问我效果怎么样,我只能说“感觉大家响应快了点”。我想拿数据说话,但不知道该统计什么,也怕数据不好看反而被打脸。有没有靠谱的指标口径?
至少盯三个指标,并且要固定口径连续观察。第一是任务按期完成率,口径统一为“截止时间前完成的任务数÷应完成任务总数”,按周统计看趋势;第二是平均响应时长,从首次提醒发出到责任人第一次给出反馈的时间,中位数比平均数更抗极端值干扰;
第三是逾期率,并按责任人、按任务类型拆分,用来定位是人的问题还是流程的问题。判断提醒机制是否有效,不看单周绝对值,看四周移动趋势:按期完成率上升、响应时长下降、逾期集中在少数环节,就说明机制在起作用。汇报时把“感觉快了”换成“响应时长中位数从36小时降到18小时”,说服力和可信度完全不同。
数据难看也不必回避,它恰好指出了下一个要优化的节点。
核心关键词
文章包含AI辅助创作:督办怎么做?产品经理协同管理:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395487
