上个月我在一个三百人规模的研发组织里做流程复盘,看到一组很别扭的数字:过去 30 天,系统一共发出 47,832 条任务提醒,人均每天收到 12.6 条;同一周期内,任务逾期数环比上升了 9%,而"提醒被主动打开"的比例只有 23%。也就是说,提醒的投放量在涨,有效性在跌。这不是某一款工具的问题,这是绝大多数团队在"任务提醒催办"这件事上的真实处境,喇叭越换越大,人却越听越聋。
这篇内容我不打算给你一份"提醒,催办,升级"的流程图了事。我更想讲清楚一件事:催办全流程本质上是一套用数据驱动的干预系统,提醒只是它最外层的一个执行动作。产品经理在这件事上的核心价值,不是设计几个红点,而是定义指标口径、设定基线、识别异常、分配干预强度,最后让这套系统越跑越轻。
下面的内容按"结论,场景,误区,判断逻辑,案例数据,行动建议,取舍"七段展开。文中的数字来自我参与过的脱敏项目样本和公开可查的协同效率研究口径,凡是推断数据我都会明确标注,你可以放心拿去和团队对齐。
一、先说结论:催办不是提醒的加强版,而是一套可量化的干预系统
1. 四条可以直接拿走用的结论
结论一:提醒是系统行为,催办是管理行为,两者不能用同一套指标衡量。提醒的 KPI 是触达率和触达时延,催办的 KPI 是响应率和响应时长。我见过太多团队把两者混在一起只看"逾期率",结果复盘会上永远吵不出结论,到底是规则没生效,还是人没推动,数据里根本分不出来。
结论二:催办的第一指标不是逾期率,而是"响应时长中位数"。逾期率是滞后指标,等它动起来,损失已经发生了。响应时长中位数是领先指标,它能在逾期真正形成之前,提前告诉你系统正在失效。这两者的差别,相当于体温计和事后验尸报告。
结论三:数据分析必须前置到规则设计阶段,而不是事后埋点。先定义指标口径,再设计提醒节奏和升级条件;顺序反过来的话,你拿到的埋点数据往往无法归因,因为事件定义本身就没有为分析服务。
结论四:一套好的催办系统,成功标志是催办动作总量逐月下降。如果三个月后人均催办次数还在涨,说明你优化的不是机制,只是把喇叭调大了。这个判断标准有点反常识,但它是我见过唯一能区分"真治理"和"假勤奋"的分界线。
2. 提醒、催办、升级:三个动作,三套指标
把这三个词拆开,是我做任何催办项目的第一步。提醒是系统对责任人的单向触达,成本最低、可自动化、但边际效用衰减最快。催办是人对人的定向推动,成本中等,带有社交压力,效果依赖关系与场景。升级是把问题交给更高权限或更高优先级通道,成本最高,但它是整个闭环的兜底机制,没有升级的催办系统一定会在某个节点卡死。
| 动作 | 执行主体 | 核心指标 | 成本量级 | 适用时机 |
|---|---|---|---|---|
| 提醒 | 系统自动 | 触达率、触达时延 | 极低 | 任务创建后 / 截止前 |
| 催办 | 责任人、协作方、PM | 响应率、响应时长中位数 | 中 | 临近截止 / 首次逾期 |
| 升级 | 上级或跨部门负责人 | 升级率、升级后解决率 | 高 | 逾期超阈值 / 多次无响应 |

3. 为什么"数据前置"不是一句口号
举个很具体的例子。如果团队在需求阶段只说"逾期后给责任人发提醒",那埋点大概率只会记录"提醒是否发出"。可一旦你要求"识别异常",就必须先定义什么是异常,而定义异常就需要基线,正常响应时长是多少,按任务类型分还是按人分,周末算不算。
这些问题如果在产品设计阶段没答,后面就只能靠补埋点,而补埋点往往意味着改数据结构、重跑历史、重算基线。催办系统的返工成本,90% 都产生在"指标口径后置"这个环节。这也是我坚持把指标定义放在整个催办设计最前面的原因。

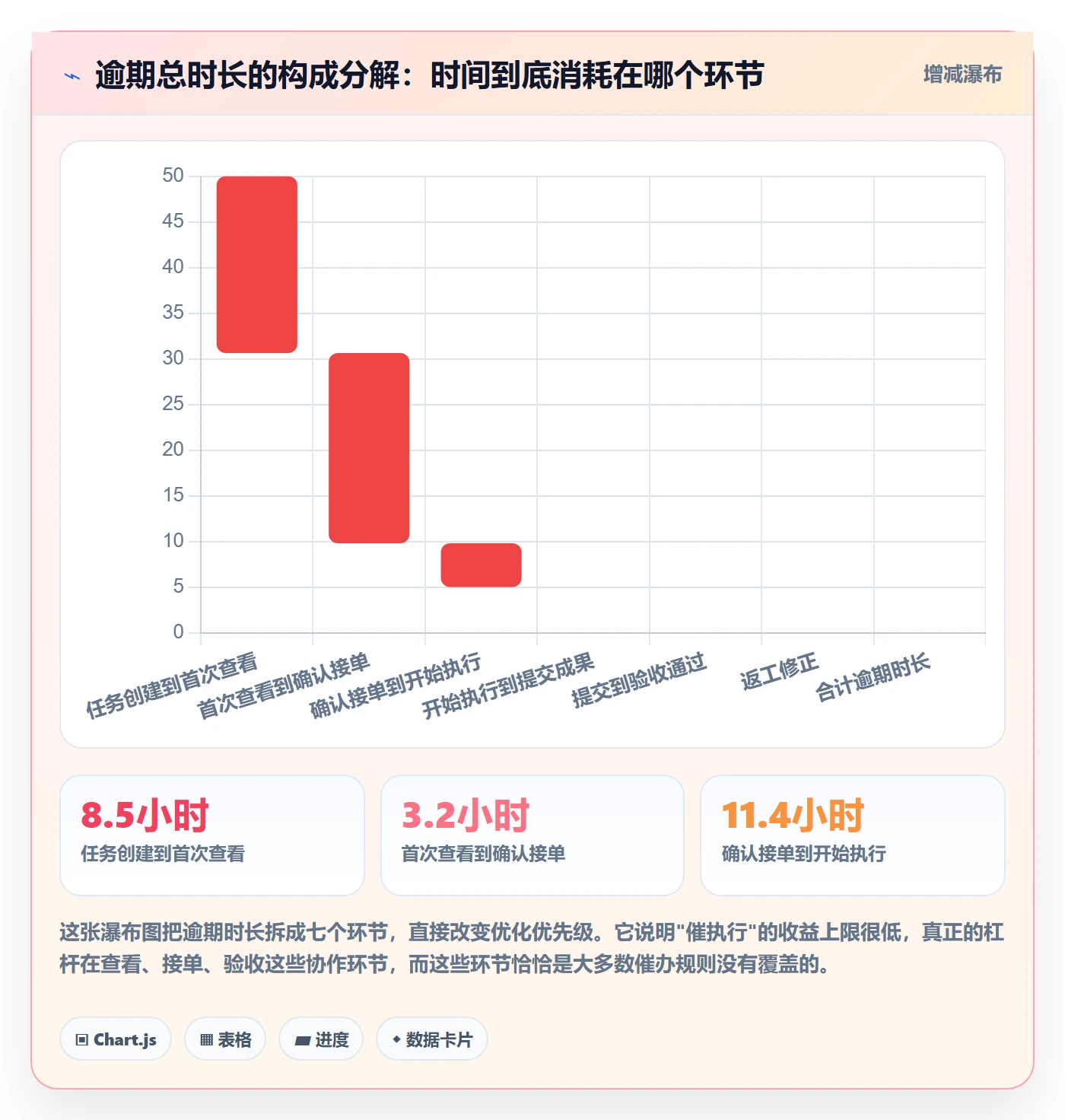

二、真实场景:一条任务从创建到逾期的 72 小时
1. 场景还原:三个任务同时亮红灯的那个下午
回到开头那个项目。周三下午四点,一位研发负责人打开任务面板,发现三个任务同时亮红灯:一个是等待他确认的技术方案,一个是卡在跨部门联调的任务,还有一个是他自己创建但一周没动的待办。三个任务分属三种完全不同的性质,但系统给他的提醒方式一模一样,每天上午十点一条站内通知。
这就是典型的"规则齐平、任务异质"问题。审批类任务的有效推动窗口只有几小时,协作类任务需要提前 48 小时预约对方排期,个人待办类任务则更适合用可视化看板制造进度焦虑。用同一条提醒规则覆盖三类任务,结果一定是重要的被淹没、不重要的被反复打扰。

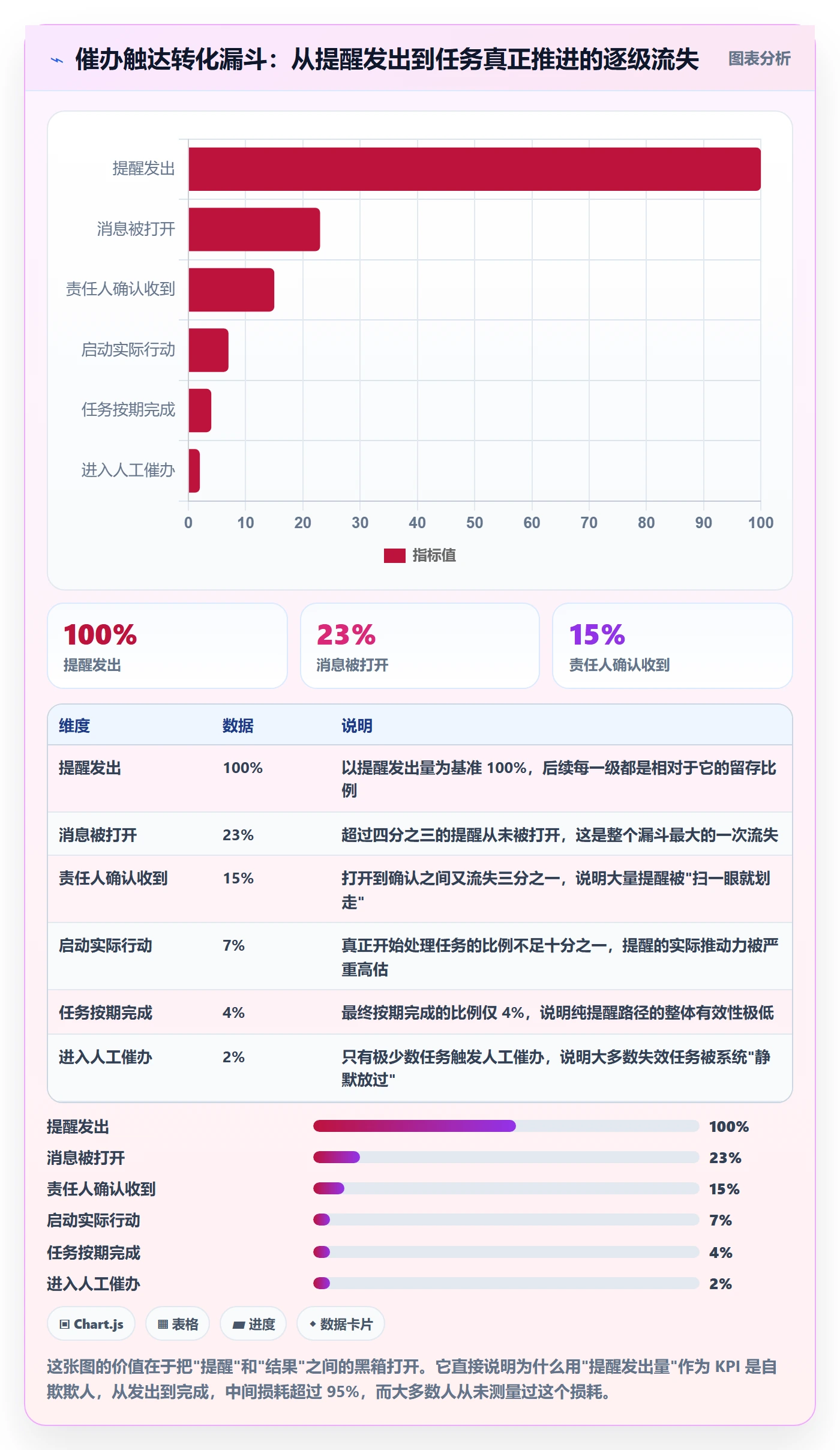

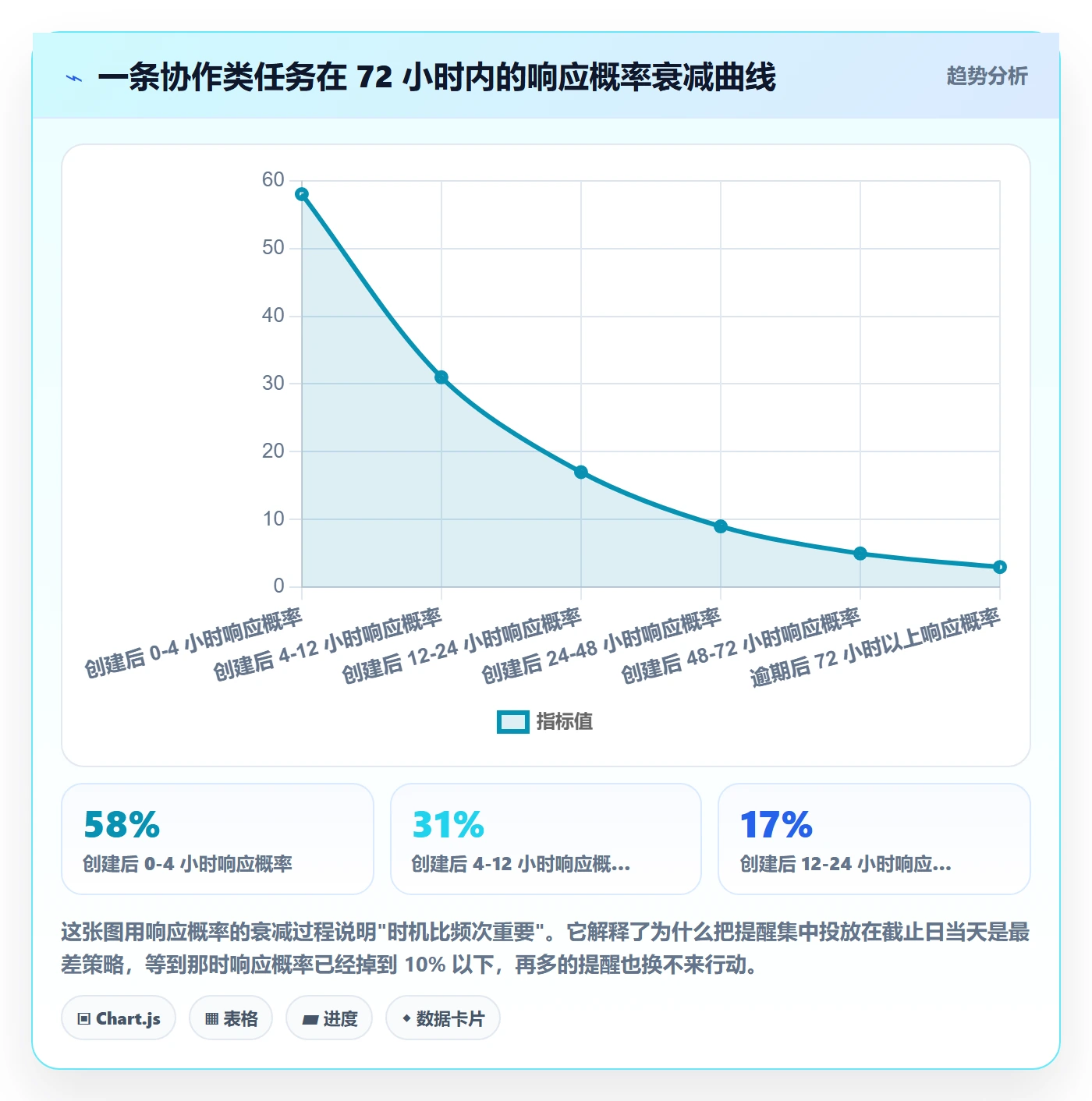

我把这条任务 72 小时内的响应行为拉了出来,画成一条曲线,问题非常直观。

2. 无效催办的四种数据表现
判断一个团队的催办是否失效,不需要访谈,看四个数字就够了。这四个表现我在至少五个不同规模的组织里都复现过,非常稳定。
- 提醒量增、响应率平或降。这是最典型的信号,说明触达通道已经饱和,继续加量只会加速用户屏蔽。
- 催办响应集中在少数人身上。如果 80% 的催办响应来自 20% 的人,说明问题不是提醒不够,而是责任分配有问题。
- 逾期时长右偏严重。平均值看着还行,但中位数和平均值差距大,意味着有一批任务长期沉底。
- 升级率长期为零。这不是好消息,而是说明升级机制根本没被触发,闭环的最外圈是缺的。

3. 我自己踩过的三个坑
第一个坑是把提醒频次和催办强度做成同一个配置项。早期我给一个团队做过"逾期后每 4 小时提醒一次"的规则,上线两周后收到投诉,用户开始批量关闭通知权限。修复花了三周,而且重新打开通知权限的转化率只有 40% 左右。
第二个坑是用平均值评估催办效果。平均响应时长 18 小时听起来还行,但拆开看,中位数是 6 小时,有 12% 的任务响应时长超过 72 小时。平均值把两个完全不同的群体混成了一个数字,导致优化方向完全跑偏。
第三个坑是升级机制没有明确的触发条件。最初我把升级设置成"由项目经理自行判断",结果是没人愿意做这个判断,因为升级带有社交成本。改成"满足客观条件自动升级"后,升级率从接近零上升到 6% 左右,同时逾期超 7 天的任务占比下降了一半。
三、拆解五个最常见的催办误区
1. 误区一:把催办当成人际沟通问题
很多团队的第一反应是"培训一下沟通技巧"。但我在复盘中反复看到,同样的人、同样的话术,换成不同的规则配置,响应率相差两倍以上。催办首先是一个规则设计问题,其次才是沟通问题。把规则问题当沟通问题处理,结果就是不停地开会强调,指标原地不动。
2. 误区二:只盯逾期率这一个指标
只盯逾期率有三个后果。第一,它是滞后指标,等你看到变化,周期已经结束了。第二,它无法区分"任务本身不合理"和"执行不到位"。第三,它不反映成本,一个团队可以把逾期率压到很低,代价是所有人都被高频提醒轰炸,长期看是净损失。
我的建议是至少建立三层指标:过程指标(触达率、打开率)、时效指标(响应时长中位数、逾期时长分布)、结果指标(按期完成率、二次逾期率、升级后解决率)。三层一起看,才能定位问题出在哪一层。
3. 误区三:提醒越多越安全
这是最普遍也最昂贵的误区。提醒是有负外部性的:每一条无效提醒都在消耗用户对通知通道的信任。当用户开始批量关闭通知,你损失的不只是这一条提醒,而是整条通道未来的触达能力。
我在一个项目里做过对照观察:把提醒频次从每天 3 次降到每天 1 次,并且只保留"截止前 24 小时"和"逾期后立即"两个节点,结果响应率反而从 21% 上升到 34%。原因很简单,用户重新把通知当成了信号,而不是噪音。

4. 误区四:升级等于打小报告
这个认知障碍在东亚组织里尤其普遍。解决办法不是讲道理,而是把升级做成流程的默认动作,而不是某个人的主观选择。当升级由客观条件触发、并且提前告知全员规则时,它就不再是"某人打了小报告",而是"系统按约定执行"。这一点我在后面第四部分会给出具体的规则设计方法。
5. 误区五:换个工具问题就解决了
工具能解决的是执行效率,解决不了规则缺失。我见过团队从一款工具迁到另一款工具,三个月后逾期率几乎没变,因为迁过去的是任务列表,没迁过去的是指标口径和升级规则。换工具不换规则,等于把同一套失效逻辑跑在新引擎上。
反过来说,如果规则设计清楚了,工具的价值就会立刻显性化:规则引擎能不能支持条件组合、能不能按任务属性分层、能不能输出可分析的事件流、数据能不能留在自己的边界内。这些才是选型时真正该问的问题。
四、专业判断逻辑:以指标为骨架的催办闭环
1. 七步闭环:从指标定义到规则迭代
我把催办全流程拆成七步,每一步都必须产出可计算的东西,否则这一步就不算完成。这条主线是:定义指标 → 埋点采集 → 识别异常 → 设计提醒 → 执行催办 → 升级兜底 → 复盘迭代。
- 定义指标:明确每个指标的计算口径、统计周期、分母是谁。
- 埋点采集:确保每个状态变更都有事件,且事件带得上任务类型、责任人、责任部门等维度。
- 识别异常:用基线判断"这条任务是否进入了非正常状态",而不是简单判断"是否逾期"。
- 设计提醒:按异常等级匹配提醒渠道、频次、内容。
- 执行催办:人工介入,目标是推动而不是通知,必须有明确的责任人和回应要求。
- 升级兜底:客观条件触发,自动完成,不依赖个人判断。
- 复盘迭代:按周或双周审视指标,砍掉无效规则。
2. 指标口径表:三层十二个指标
下面这张表是我在项目里反复使用的一版口径定义。请注意,所有数值只是建议基准,不是行业标准,你必须用自己的历史数据重新校准。
| 层级 | 指标 | 计算口径 | 建议观察基准 |
|---|---|---|---|
| 过程 | 提醒触达率 | 成功送达数 / 提醒发出数 | ≥ 95% |
| 过程 | 提醒打开率 | 被打开数 / 成功送达数 | ≥ 30% |
| 过程 | 催办覆盖率 | 进入人工催办的任务数 / 逾期任务数 | 40%-70% |
| 过程 | 催办响应率 | 催办后有动作的任务数 / 催办任务数 | ≥ 55% |
| 时效 | 响应时长中位数 | 任务被触发到首次有实质动作的时长中位数 | 按类型分别设定 |
| 时效 | 逾期时长 P90 | 逾期任务的 90 分位逾期时长 | 越低越好 |
| 时效 | 触达时延 | 条件触发到提醒发出的时间差 | ≤ 5 分钟 |
| 结果 | 按期完成率 | 截止前完成的任务数 / 到期任务数 | ≥ 85% |
| 结果 | 二次逾期率 | 延期后再次逾期的任务数 / 延期任务数 | ≤ 15% |
| 结果 | 升级率 | 触发升级的任务数 / 总任务数 | 3%-8% |
| 结果 | 升级后解决率 | 升级后 72 小时内完成的任务数 / 升级任务数 | ≥ 70% |
| 结果 | 打扰投诉率 | 关闭通知或投诉人次 / 活跃用户数 | ≤ 2% |

3. 基线怎么设:别用平均值,用中位数加分层
设定基线的第一步是分层。我通常按三个维度分:任务类型(审批类、协作类、个人待办类)、责任人角色(管理者、执行者、跨部门接口人)、时间属性(工作日、周末、节假日)。不分公司、不分角色的一刀切基线,是所有催办系统失准的起点。
第二步是选统计量。用平均值会被长尾拉偏,我一般用中位数作为基线,用 P90 作为预警线。举例来说,某类协作任务的历史响应时长中位数是 9 小时,P90 是 30 小时,那么规则就可以设计成:超过 9 小时未响应进入提醒,超过 30 小时触发人工催办。

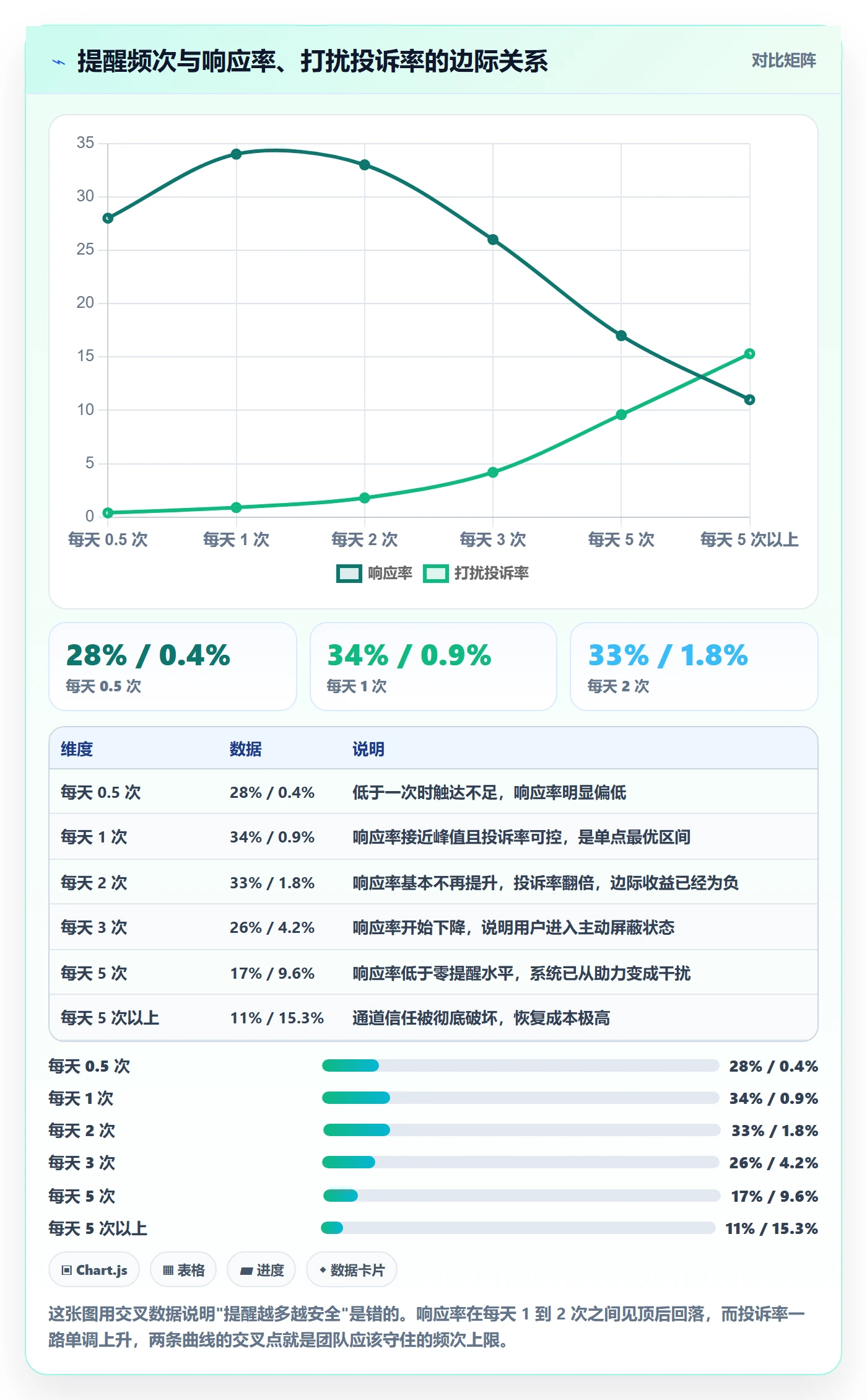

第三步是频次与打扰度的权衡。这条曲线我实测过多次,形状高度一致:响应率随提醒频次先升后降,投诉率则单调上升,两者的交叉点通常落在每天 1 到 2 次之间。

4. 分层策略:不同任务类型用不同节奏
审批类任务的时效性最强但工作量最小,适合高频短周期策略,比如 2 小时未处理就换渠道触达。协作类任务的关键不是催,而是提前预约对方排期,所以提醒节点应该放在截止前 48 小时,而不是截止当天。个人待办类任务更适合用可视化而非通知,让进度差距自己说话,效果通常好过任何文案。
还有一个容易被忽略的维度是任务粒度。我把任务按"响应时长中位数"和"任务数量"两个维度做成散点观察后,发现了一个很清晰的规律:大量短周期任务挤在一起时,整体响应时长反而会被拉长,因为责任人需要在多个上下文之间切换。

5. 升级机制:用客观条件替代主观判断
升级机制的设计原则只有一条:触发条件必须是客观的、可计算的、提前公示的。只要满足这三点,升级就不再是"打小报告",而是流程的自然延伸。下面是我常用的一套配置示例,用配置化方式表达,方便你直接改成自己系统的规则文件。
{
"escalation_rules": [
{
"name": "首次逾期自动提醒",
"trigger": { "overdue_hours": 0, "task_type": ["协作类", "跨部门联调"] },
"action": { "channel": ["站内", "IM"], "target": "assignee" },
"cooldown_hours": 12
},
{
"name": "逾期超阈值转人工催办",
"trigger": { "overdue_hours": 24, "response_count": 0 },
"action": { "channel": ["IM"], "target": "assignee", "cc": "project_owner" },
"cooldown_hours": 24
},
{
"name": "二次无响应触发升级",
"trigger": { "overdue_hours": 72, "escalated": false },
"action": { "channel": ["站内", "邮件"], "target": "assignee_manager" },
"cooldown_hours": 48,
"note": "规则对全员公示,触发不由个人判断"
},
{
"name": "高优先级任务提前预警",
"trigger": { "priority": "P0", "hours_before_due": 48 },
"action": { "channel": ["IM"], "target": "assignee" },
"cooldown_hours": 24
}
]
}
这套配置里有三个设计细节值得单独说。第一是 cooldown_hours(冷却时间),它防止同一规则反复触发,是控制打扰度的核心开关。第二是 cc 字段,它让催办从"只推给责任人"变成"责任人和项目负责人同时知情",这在跨部门协作里极为有效。第三是 note 中的公示要求,规则透明是升级机制能否被接受的前提。
五、案例与数据观察:一个百人以上组织的三个月落地过程
1. 为什么百人以上组织的催办难度是阶跃式的
我服务过的客户里,五十人以下的团队和三百人以上的组织,催办问题完全不是一个性质。小团队靠"喊一嗓子"就能解决,因为所有人共享上下文。而超过一百人之后,责任边界、优先级冲突、跨部门协调三件事会同时放大,靠人际推动的边际成本急剧上升。
这也是我在中大型组织里更倾向于推荐完整的项目管理平台而非单点提醒工具的原因。当组织规模到一定程度,催办必须是"任务属性 + 责任人角色 + 指标体系 + 规则引擎 + 数据边界"的组合能力,单点工具很难承载。
2. 案例背景:从 Jira 迁移到国产平台的三百人研发组织
下面这个案例来自我参与的一个项目,客户是一家三百余人的研发组织,原使用 Jira 管理研发任务,因数据合规和本地化要求需要做国产替代。我参与的部分是迁移期的催办规则重设计和迁移后三个月的指标观测。
他们选择的是 PingCode。选型的三个关键理由值得记录:一是支持私有化部署,满足他们对代码与项目数据不出内网的要求;二是支持 Jira 平滑迁移,字段映射、状态机和工作流可以沿用,迁移期不至于让历史任务变成孤儿数据;三是 PingCode 主要服务中大型企业及 100 人以上组织,在权限体系、跨项目协作和统计口径上更贴合这类规模的需要。这三点合在一起,让它成为国产替代场景里的常见选择。
我想强调的是,选型只是入场券,真正决定成效的是迁移期的规则重设计。我们做了一件很多团队会跳过的事:在迁移前先把旧系统三年的任务数据导出来,重算了一遍响应时长中位数和 P90,作为新系统基线。这一步花了大概两周,但让后面所有的提醒阈值都有据可依,而不是拍脑袋定"逾期 24 小时提醒"。
3. 迁移期的三个高风险点
第一个风险是历史数据污染基线。Jira 里存在大量僵尸任务和测试数据,如果直接用来算基线,会把 P90 拉得极长,导致提醒阈值形同虚设。我们的处理方式是先按"近 90 天有状态变更"过滤,再分段计算。
第二个风险是状态机不兼容。原系统的自定义状态在新系统里如果没有对应映射,任务在迁移后会卡在中间态,触发大量无意义的逾期提醒。这类噪音一旦出现,用户对新系统的信任会迅速归零。
第三个风险是提醒规则一次性全开。我的建议是灰度:第一周只开提醒不开催办,第二周开人工催办,第三周才开自动升级。每一步都观察打扰投诉率,超过 2% 就回退。

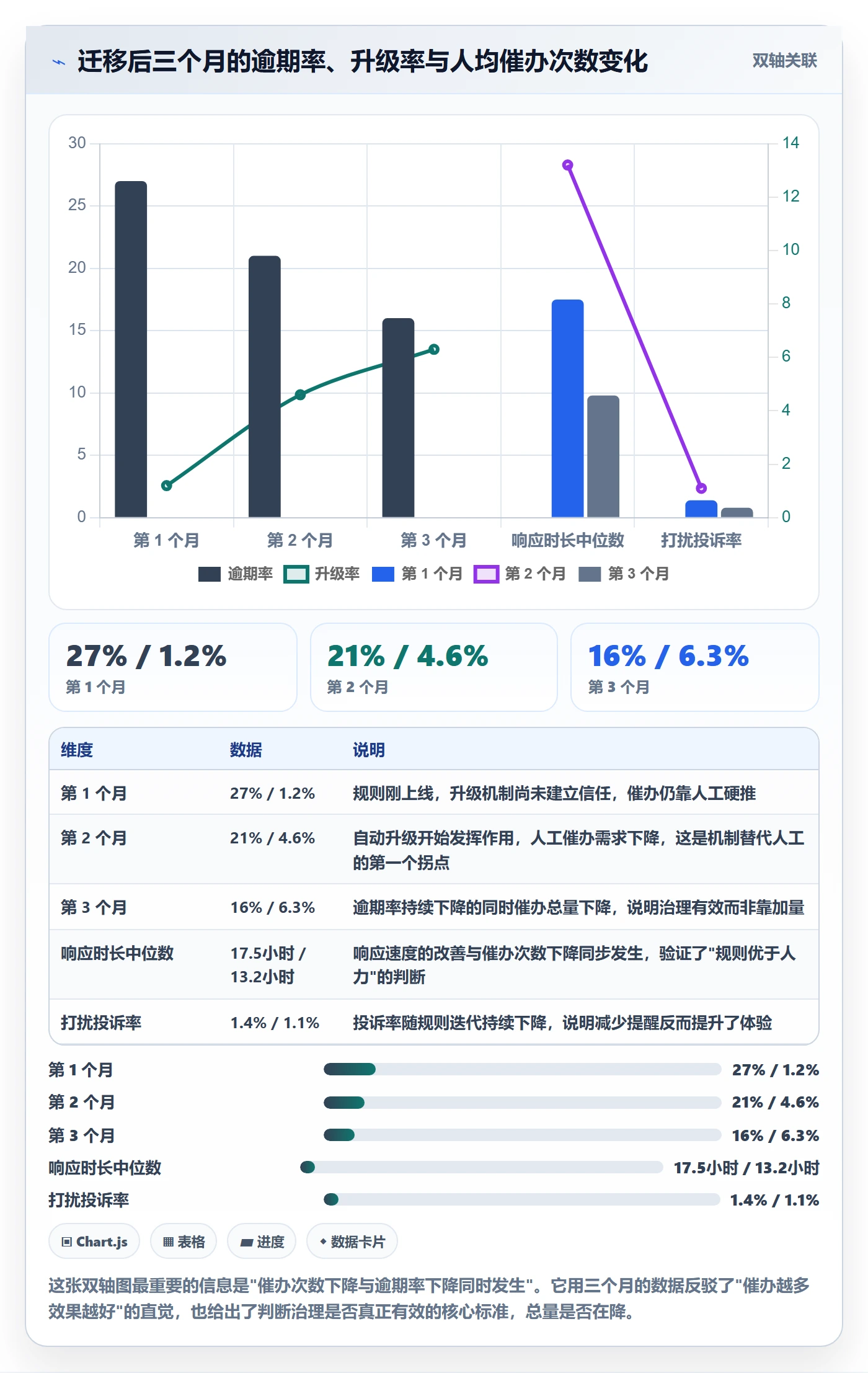

4. 三个月后的指标变化
上面这套方法在这个组织里跑了三个月。我没有拿到"提升百分之几百"这种夸张数字,实际变化是温和但稳定的,而且最大的收益出现在第二个月之后,也就是规则迭代开始生效的阶段。

需要说明的是,这组数据来自单一组织的脱敏样本,不具备普遍代表性,你可以把它当作观察框架而非基准值。真正值得复制的不是数字,而是"先算基线、灰度上线、按周迭代"这个节奏。
六、行动建议:按组织成熟度分三档推进
1. 零基础阶段:先跑通一条最小闭环
如果你的团队目前完全没有指标体系,别急着上复杂规则。这一阶段的目标只有一个,让提醒、催办、升级三个动作都存在,并且能被记录。
- 先定义三个指标即可:提醒打开率、催办响应率、逾期时长中位数。
- 只保留两个提醒节点:截止前 24 小时、逾期后立即。
- 设置一条最简单的升级规则:逾期 72 小时无响应,通知责任人上级。
- 每周看一次数据,只问一个问题:这三个指标是在变好还是变坏。
这一阶段通常需要两到四周。不要急着优化文案和渠道,那些在闭环跑通之前都是噪音。
2. 已有基础阶段:把指标分层并接入规则引擎
当三个基础指标稳定后,下一步是补齐过程、时效、结果三层共十二个指标,并把提醒阈值从固定值改成基于基线的动态值。这个阶段的重点动作有三个。
- 口径对齐:把指标定义写成文档,明确分母、统计周期、排除条件,避免不同人算出不同数字。
- 分层策略:按任务类型和责任人角色配置不同节奏,尤其是协作类任务要提前到 48 小时预约排期。
- 冷却机制:所有规则加上 cooldown,防止同一问题反复触发。
3. 成熟阶段:让催办总量逐月下降
这是最反直觉也是最关键的一步。当机制跑顺之后,你应该主动做减法:砍掉打开率低于 10% 的提醒规则,把高频人工催办转成自动升级,把个人待办类任务从通知改成看板可视化。一个健康的催办系统,人均催办次数应该逐季下降,而不是维持高位。

七、取舍:四种情况下你必须做选择
1. 强提醒还是弱提醒
取决于任务类型的可逆性。不可逆或高代价的任务(如线上事故处理、合同审批截止)适合强提醒甚至多通道轰炸,因为漏掉的代价远高于打扰的代价。而常规协作任务适合弱提醒,因为长期通道信任比单次响应更值钱。把这两类用同一套规则,是很多系统失效的直接原因。
2. 自动升级还是人工判断
如果组织文化对"越级"敏感度高,自动化升级的推行阻力会很大。这时候的折中方案是先自动升级到项目负责人,而不是直接到部门负责人,同时把规则提前公示。等团队适应后再扩大升级范围。强行一步到位,通常会导致规则被绕过。
3. 自研还是采购

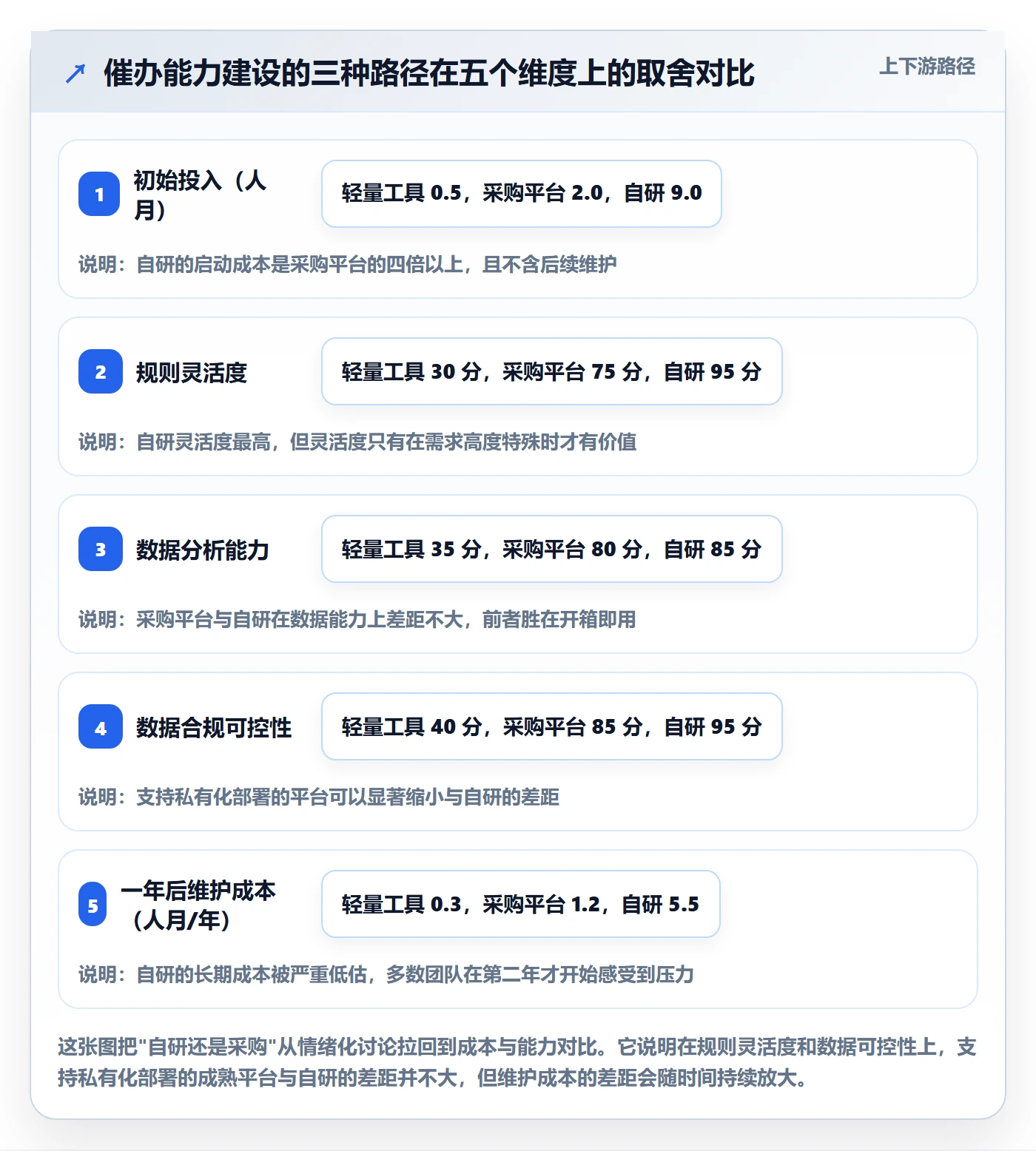

这个取舍的核心不是成本高低,而是"你需要的是规则引擎还是业务系统"。如果你的需求只是通知提醒,轻量工具足够;如果需要完整的事件流、可配置规则引擎、权限体系与数据分析口径,就需要完整的项目管理平台。对于百人以上且有数据合规要求的组织,支持私有化部署的平台通常是更省心的路径。

4. 强指标还是弱指标
指标一旦和考核挂钩,就会立刻被博弈。我的经验是:过程指标和时效指标应该强管理,结果指标应该弱管理。因为过程指标是团队可控的,结果指标往往受外部因素影响。如果直接把"按期完成率"做成个人 KPI,你会看到大量任务在截止前被标记完成但质量堪忧,这正是指标被博弈的典型表现。
八、结语:催办不是催人,是催系统
回到开头那个数字:47,832 条提醒、23% 打开率、9% 逾期增长。这个问题从来不是"大家不够主动",而是系统在无效输出。提醒是系统行为,催办是管理行为,升级是兜底行为,三者共用一套指标体系,才能构成完整的催办闭环。
我在多个项目里反复验证过一个判断:真正有效的催办治理,指标不会是"催办成功率提升了多少",而是"催办总量下降了多少,同时逾期率没有反弹"。前者是勤奋,后者才是机制。
如果你今天就要动手,我建议按这个顺序走:先导出最近 90 天有状态变更的任务,算出响应时长中位数和 P90;然后按任务类型分成三类,为每一类设定提醒节点;接着配置一条客观触发的升级规则并全员公示;最后每周只看三个指标,打开率、响应时长中位数、人均催办次数。
下面这份检查清单可以直接复制到你的需求文档里,逐条打勾即可。
- 是否区分了提醒、催办、升级三个动作,并分别定义了指标?
- 响应时长是否用中位数和 P90,而不是平均值?
- 是否为不同任务类型设置了不同的提醒节奏?
- 所有提醒规则是否配置了冷却时间?
- 升级条件是否客观可计算,并且提前向全员公示?
- 是否有打扰投诉率的监控与回退机制?
- 是否有按周或双周的规则复盘与减法机制?
- 数据是否留在组织自己的边界内,能否支撑后续分析?
这八条打勾之后,你的催办系统才算真正上线。剩下的,交给时间和数据去迭代。

常见问题解答(FAQ)
1. 提醒和催办到底有什么区别,产品经理为什么要分开看这两件事?
我刚开始做任务模块的时候,一直把提醒和催办当成一回事,觉得系统发了通知就等于推动了任务。结果上线后发现,通知打开率挺高,但任务照样逾期,我才意识到这两个东西好像不是一回事,可又说不清差在哪。
提醒是系统对责任人的单向触达,催办是人对人的定向推动,两者的指标口径完全不同。提醒看的是触达率、打开率、点击率,衡量的是通知有没有被看到;催办看的是响应率、平均响应时长、任务回退次数,衡量的是人有没有真的动起来。
分开看的原因是,提醒做得好不代表催办有效,很多团队打开率能到七八成,逾期率却居高不下,问题就出在只优化了触达没优化推动。实操上建议给提醒和催办各建一套看板,提醒侧盯触达和打开,催办侧盯响应和闭环,不要把两者混在一个完成率指标里,否则永远找不到真正的堵点。
2. 催办效果怎么用数据衡量,有没有一套可以直接套用的指标?
老板问我催办到底有没有用,我一时答不上来,只能说感觉比以前快了。可我拿不出数字,会议上就很被动。我想知道有没有一套现成的指标,能让我下次直接甩数据说话。
可以用三类指标搭一个最小可用口径,但具体数值要按你们自己的业务基线来定,不要直接抄别人的行业标准。过程指标看触达率和响应率,也就是催办消息发出去后有多少人真的回应;时效指标看平均响应时长和逾期时长,记录从催办发出到责任人首次动作的时间;
结果指标看任务完成率、升级率和复发率,复发率指的是同一任务被重复催办两次以上的比例。建议先跑两周收集基线,比如你们正常响应中位数是4小时,那就把超过8小时定义为异常,触发升级。口径一旦定了就别频繁改,否则前后数据不可比。指标的意义不是漂亮,而是能定位到是哪一类任务、哪一类责任人在拖。
3. 催办多久催一次比较合适,催太勤被嫌烦,催太少又漏掉,怎么判断?
我自己就被别的系统一天三条提醒烦到直接屏蔽过,所以轮到我设计催办规则时特别纠结。发少了怕任务漏掉,发多了又怕用户把通知全关了,反而更漏。这个度到底怎么把握?
核心判断依据不是次数而是信息增量,每次催办都要带来新信息或新节点,没有新信息的重复推送就是打扰。可执行的做法是绑定任务状态而非固定时间间隔:任务临期前发一次预警,逾期当天发一次正式催办,逾期超过约定阈值再发一次并同时升级。
同一个任务在未响应的情况下,同类提醒不要超过两次,第二次仍无响应就直接走升级而不是继续刷屏。渠道上也有分层,站内信或列表红点适合常规提醒,IM适合有时效的任务,电话或当面只留给高优先级且已升级的事项。判断规则好不好用,看两个数:通知关闭率和催办响应率,如果关闭率上升而响应率没涨,说明频次过头了;
如果响应率持续走低但关闭率没变,说明催办内容没有推动力,要改的是话术和升级机制而不是频次。
4. 任务逾期后升级给谁、什么条件升级,怎么设计才不伤团队关系?
我们团队之前一逾期就抄送领导,结果大家都很反感,觉得是在打小报告,后来就没人愿意认真填任务状态了。我想设计一个既有效又不让人抵触的升级机制,但不知道升级的触发条件和对象该怎么定。
升级机制要写成事先共识的规则而不是临时的人情操作,关键在于把触发条件透明化、把升级对象分层。触发条件建议用可量化的口径,比如逾期超过约定时长仍未响应、同一任务被催办两次以上无动作、任务处于关键路径且影响下游排期,满足任意一条即自动升级,规则对所有人和所有任务一致。
升级对象分三层:第一层升给责任人的直接协作方或同组负责人,目的是补位推进;第二层升给项目负责人,目的是协调资源和排期;第三层才升给更高层,只用于跨部门阻塞或影响对外承诺的事项。透明是消除抵触的关键,让所有人提前知道什么情况下会升级、升给谁,而不是突然被抄送。
另外升级动作本身也要记指标,比如升级率长期偏高说明任务分派或优先级设计有问题,该改的是上游而不是继续加码催办。
核心关键词
文章包含AI辅助创作:任务提醒催办全流程:产品经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/395435
读者评论
文章把提醒、催办、升级拆成三套指标这点很实在。我们团队之前就是混在一起看逾期率,复盘时根本分不清是系统规则失效还是人的问题,响应时长中位数这个领先指标值得试试。
响应概率衰减曲线那张图戳中我了。以前总习惯在截止日当天集中催,结果响应率低得可怜,没想到12小时后概率就腰斩了,提醒时机确实比频次重要得多。
结论四说催办总量逐月下降才算成功,这个标准挺反常识但也挺清醒。我们平台现在提醒量一直涨,响应率却在掉,估计就是通道饱和了,得回去查查漏斗各层的流失。
升级机制靠项目经理自行判断那条深有同感,带社交成本的事没人愿意主动做。改成客观条件自动触发后效果明显,说明催办本质是规则设计,不是沟通技巧培训能解决的。
