三年前我接手一个 120 人研发组织的 PMO 工作时,台账上写着一个很漂亮的数字:任务提醒发送成功率 99.2%。但同一个季度,里程碑按期达成率只有 61%,跨部门依赖任务的超期率高达 34%。这两个数字放在一起,暴露了一个几乎所有 PMO 都会踩的坑,我们把"提醒发出去了"当成了"任务被推动了"。
后来我花了四个月,把这套体系从"按次数催"改成"按数据催"。提醒发送总量下降了约 43%,但超期任务的 72 小时响应率从 38% 提到了 79%,跨部门依赖超期率从 34% 降到 15% 左右。这篇文章不讲概念,我把自己用过的指标口径、分析维度、模板字段、升级规则和最终的取舍逻辑完整写出来,你能直接拿去改自己团队的台账。
一、核心结论:超期提醒的瓶颈从来不在"送达",而在"响应"
先把结论摆在前面。绝大多数 PMO 讨论"提升提醒效率"时,默认问题出在提醒不够及时、不够频繁、渠道不够多。但只要你把数据拉出来看,就会发现真正的断点在下游:提醒发出之后,任务责任人有没有产生动作,多长时间产生动作,动作之后任务是否真的被关闭。
我做了四个月的数据追踪,最直接的一个感受是:发送量是一个虚荣指标,响应率才是效率指标。把发送量当成 KPI 的 PMO,最后一定会陷入"越催越没人理"的循环,因为你在用数量掩盖结构问题。
1. 必须被量化的三个指标
我把超期提醒的效率拆成三个可计算、可对比、可写入周报的指标。它们分别回答三个不同的问题,缺一个就会导致判断失真。
提醒响应率:在提醒发出后的约定时间窗内(我通常用 24 小时或 72 小时,视任务紧急度而定),责任人是否产生了有效动作,包括更新任务状态、写入进展说明、调整排期、或明确回复处理计划。注意是"有效动作",不是"已读"。
平均修复时长:从任务第一次被判定为超期,到任务关闭或被正式重新排期的平均耗时。这个指标反映的是组织的纠偏能力,而不是个人的勤奋程度。
超期复发率:同一责任人、同一任务类型或同一流程环节,在统计周期内重复出现超期的比例。这个指标最容易被忽略,但它恰恰是判断"提醒机制是否真的在起作用"的关键证据。

2. 提醒效率低下的真实成本,比你想的贵
很多团队不愿意在提醒机制上投入,是因为觉得"催一催又不花钱"。我做过一次粗算,以一个 120 人、同时跑 6 个项目的研发组织为样本,把超期带来的隐性成本拆开看,结论比大多数人预想的严重。
成本主要有四块:一是关键路径等待造成的人力空转;二是延期导致的返工与集成冲突;三是 PMO 和项目经理花在手工核对、拉群、打电话上的协调工时;四是向管理层汇报时因数据不准而产生的额外对齐成本。第四块最隐蔽,但往往最贵。

3. 我的两条基本判断
第一,数据先行,规则后置。在你不清楚自己团队的超期集中在哪里之前,任何提醒频率的设置都是拍脑袋。先跑两周的数据采集,再定规则,效果会好得多。
第二,分级升级比提醒本身更重要。提醒解决的是"知不知道",升级解决的是"必须处理"。只做提醒不做升级,等于把决策权永远留在责任人的自驱力上,这在多项目并行的组织里几乎必然失效。
二、真实场景:为什么越努力提醒,效果反而越差
这一节我想讲一个具体的现场,因为大多数关于提醒失效的讨论都停留在"提醒太多会疲劳"这种正确但无用的表述上。真正的问题往往更具体。
1. 一个月初复盘会的现场
那是我刚接手 PMO 的第二个月。月初复盘会,项目经理老周拍着桌子说:"我每天早上 9 点准时在群里发超期清单,@相关人,发了整整一个月,结果那 17 条超期任务里,有 11 条到现在还没动。"
我当时没有直接回应他,而是让他把过去四周的群消息记录和任务状态变更日志都导出来。对比之后发现了一个很典型的现象:老周发提醒的时间集中在每天上午 9 点到 9 点 15 分,而被 @ 的任务责任人里,有超过六成的状态变更发生在下午 4 点之后。
更关键的是,那些被反复提醒超过 5 次的任务,最终关闭时间反而比只被提醒 1 到 2 次的任务更长。提醒次数和修复速度之间不是正相关,而是先升后降。
2. 提醒疲劳的临界点确实存在
我后来把这件事做成了一个小样本统计:把同一统计周期内的超期任务按"被提醒次数"分组,观察每组的平均修复时长和最终响应率。数据呈现出明显的倒 U 型。

看到这张图之后,老周调整了做法:不再每天固定群发,而是按任务影响等级决定提醒节奏,并明确告知责任人"这是第几次提醒、下一次会升级到谁"。一个月后,他负责项目组的超期任务平均修复时长从 6.4 天降到 3.7 天。
需要说明的是,这个样本来自单一团队的单季度数据,不同组织的临界点会有差异。重点不是记住"2 到 3 次"这个数字,而是理解你的团队也需要找到自己的临界点。
3. 传统超期统计的三个失真
在讲方法论之前,必须先说清楚为什么大多数 PMO 的现有台账不可用。我在至少五个团队里见过同样的问题,归纳起来是三种失真。
口径失真:有的任务按计划完成日期算超期,有的按里程碑算,有的按提交验收算。同一个周报里的超期数量,其实是三套口径混出来的,根本没法同比。
状态失真:任务状态更新依赖责任人手动操作,导致"实际已修复但状态未更新"和"状态已更新但实际未完成"同时存在。前者让数据虚高,后者让数据虚低。
归因失真:只记录"超期了",不记录"为什么超期"。没有归因字段,你就永远只能看到现象,无法定位到环节、人员或任务类型。
三、常见误区拆解:PMO最容易踩的五个坑
下面这五个误区,我在不同团队里都至少见过一次,有些团队同时踩了三个以上。每一条我都会给出判断依据。
1. 误区一:把"送达"当成"生效"
这是最普遍的问题。系统显示通知已发送、邮件已投递、企业微信已推送,PMO 就认为提醒工作完成了。但从数据上看,送达率和响应率之间几乎没有相关性。
我的判断是:只有能被追责的提醒才算完成一次提醒。所谓"能被追责",指的是有记录、有回执要求、有明确的下一步动作和时间要求。一条没有动作要求的通知,本质上只是信息广播。
2. 误区二:用统一频率对待所有超期
很多团队的规则是"超期就每天提醒一次"。这看似公平,实际上是把高影响任务和低影响任务的紧迫性拉平了,同时把提醒资源平均撒在所有超期项上。
结果是,关键路径上的任务没有得到足够的升级压力,而一些本可以容忍两三天的小任务被反复打扰,拉高了整体提醒疲劳度。提醒资源是稀缺的,必须按影响等级分配。
3. 误区三:只统计超期数量,不统计超期结构
"本季度超期任务 87 条"这句话几乎没有信息量。有价值的表述是:"87 条中有 52 条集中在需求评审到开发启动这个环节,且其中 38 条由同一类接口依赖引起。"
前者是现象,后者是可以直接触发改进动作的结论。我在做 PMO 数据分析时有一条硬性标准:任何一个统计数字,如果找不到它对应的行动方案,就不应该出现在周报里。
4. 误区四:模板字段照搬,没有升级路径
网上的超期提醒模板大多包含任务名、责任人、截止日期、超期天数这几列。这几列当然要有,但它们缺少最关键的信息:这条超期如果继续拖延,下一步会发生什么。
没有升级路径(Escalation Path)字段的模板,本质上是提醒清单而不是管理工具。它的存在只是让 PMO 知道谁超期了,而不影响责任人的决策。
5. 误区五:工具先行,机制缺位
我见过不少团队先花几个月选型、采购、部署一套项目管理平台,上线后超期率几乎没变化。原因很简单:工具只是执行载体,没有定义清楚超期口径、升级规则和复盘机制,工具跑起来只会更快地产生更多没人看的数据。
正确的顺序是:先定义口径和规则,用最低成本的方式(表格加人工)跑通一个周期,验证规则有效,再考虑用工具自动化。这个顺序反过来,失败率极高。

四、专业判断逻辑:数据驱动超期提醒的四层框架
这一节是我这套方法的核心。四层框架的顺序不能颠倒,因为每一层的输出都是下一层的输入。跳过任何一层,后面的设计都会失去依据。
1. 第一层:先把"超期"口径定义清楚
我在每个团队落地的第一件事,都是开一个两小时的会,只讨论一个问题:对我们来说,什么算超期?
看起来简单,实际讨论起来会暴露大量分歧。研发说"我按开发完成时间算",测试说"我按测试报告提交算",产品说"我按需求变更确认算",最后项目经理按里程碑算。四套口径并存,是超期数据无法用于决策的根本原因。
(1)建议采用的双口径设计
我的建议是采用"执行口径 + 管理口径"双轨制。执行口径用于责任人的日常任务管理,通常精确到具体任务的计划完成时间;管理口径用于 PMO 和管理层汇报,只统计里程碑级别和跨部门依赖级别的超期。
双口径的好处是,责任人感受到的压力是具体而微的,管理层看到的是结构性的。不要让管理层每天看到 200 条超期明细,也不要让责任人只关心自己那条任务在宏观视图里是否显眼。
(2)容差日必须显式定义
另一个容易被忽略的细节是容差。我通常建议给非关键路径任务设置 1 到 2 个工作日的容差,容差内不计入超期统计,但保留记录。这样既能避免大量"差半天"的噪音淹没真正的风险,又能保留趋势数据用于分析。
2. 第二层:建立四维数据结构

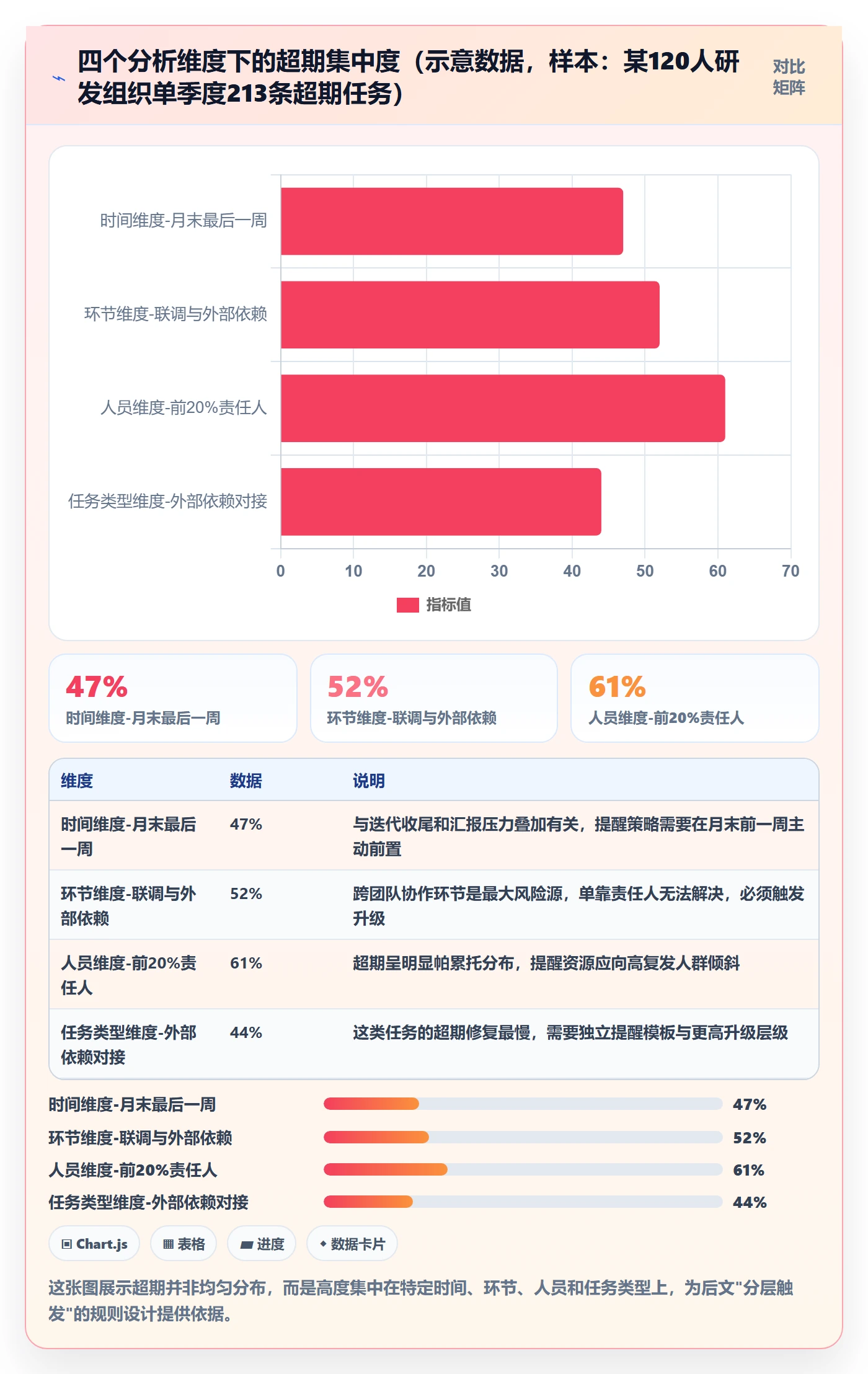

口径定义清楚之后,就要开始采集结构化数据。我把超期数据拆成四个分析维度,每一个维度都要在任务关闭时至少填一个归因值。
时间维度:超期发生在周几、月内哪个阶段、是否与迭代节奏或季度节点相关。
环节维度:超期发生在哪个流程节点,例如需求确认、技术方案评审、开发、联调、测试、验收、上线。
人员维度:超期是全员普遍现象,还是集中在少数责任人;是集中在某几个角色(如接口人、外部依赖方),还是分散。
任务类型维度:新功能开发、缺陷修复、技术债、外部依赖对接、文档交付等不同类型任务的超期特征差异很大。

3. 第三层:分层触发与升级规则设计
有了结构数据,才能设计有依据的规则。我用的规则框架是"三档影响等级 × 三级升级路径",核心思想是让每一条超期都能自动找到它应该被推进到哪个层级。
影响等级划分:根据任务是否在关键路径、是否有下游依赖、是否影响对外交付节点,分为高、中、低三档。这个判定最好由项目经理在任务创建时就标注,而不是超期之后补填。
升级路径设计:低影响等级走"系统提醒 → 责任人 → 项目经理";中影响等级在未响应 48 小时后升级到 PMO;高影响等级在未响应 24 小时后直接进入 PMO 主导的协调,并在 72 小时未解决时同步给相关管理层。

这里有一个容易被忽略的设计细节:升级不是惩罚,而是资源申请。我在推行这套规则时,反复向团队强调的是"当你把任务升级到 PMO,意味着你在申请协调资源,而不是在告状"。这个表述的改变,直接影响了规则能不能被团队接受。
4. 第四层:闭环复盘与规则迭代
前三层跑起来之后,第四层决定这套机制能不能持续。我的做法是每两周做一次超期复盘,只回答三个问题:哪一类超期在增加,当前的升级规则有没有失效,模板字段需不需要调整。
闭环的关键在于把"提醒 → 响应 → 修复 → 关闭"这条链路完整记录下来,形成可分析的转化数据。如果只看两头,你永远不知道问题出在哪一环。

五、案例与数据观察:一个120人团队的四个月改造
前面讲的都是框架,这一节用具体案例说明落地过程。我把团队信息做了必要的模糊处理,但数据趋势和遇到的问题都是真实的。
1. 案例背景与起点数据
该团队约 120 人,同时并行 6 个项目,业务形态是软硬件混合研发,存在较多跨部门依赖。改造前的基础数据是:季度里程碑按期达成率 61%,跨部门依赖任务超期率 34%,PMO 每周手工核对台账约 12 小时。
改造持续四个月,分三个阶段:前两周只做数据采集不做规则调整;第三到第八周上线分层提醒与升级规则;第九周之后进入迭代优化期。
2. 数据观察一:超期高度集中在少数环节
采集期结束后,我们把 213 条超期任务按流程环节做了分布统计,结果非常集中。排在前三个环节的超期数量,占到了总数的七成以上,呈现出典型的帕累托特征。

这个发现直接改变了团队的做法。原本 PMO 对所有环节一视同仁地催办,现在把 70% 的提醒与协调精力集中在联调、方案评审、需求确认这三个环节上,其余环节只做常规提醒。
3. 数据观察二:修复时长与任务类型强相关
第二个有价值的发现来自修复时长的方差。不同类型的超期任务,修复速度差异极大。个人可独立完成的任务,平均修复时长在 2 天左右;而涉及外部依赖的任务,平均修复时长达到 8.6 天。
这意味着用同一套提醒节奏对待所有任务类型,是结构性错误。外部依赖类任务的瓶颈不在责任人的意愿,而在协调链条长度,提醒更多次并不会缩短链条。
4. 数据观察三:升级机制上线后的变化
第三到第八周是关键期。我们上线了分层提醒与升级规则,具体变化如下。需要说明,这些数字来自团队内部的季度统计口径,不是行业基准。

5. 平台选择与迁移的实操考量
这套机制跑到中期之后,纯手工表格已经撑不住了,主要问题是升级状态的同步依赖人工判断,响应时间的统计也不够精确。我们在这个阶段引入了项目管理平台来做自动化承载。
选型时我们定了三个硬性条件:第一,要能支持自定义升级规则和触发条件,而不是只有固定的到期提醒;第二,要能记录每次提醒、响应、升级的完整时间戳,否则无法计算响应率;第三,要有开放的字段扩展能力,让我们能把影响等级和归因值写进任务本身。
最终我们选择的是 PingCode。这里说几点实际体验,不是泛泛而谈。PingCode 主要服务中大型企业及 100 人以上组织,我们当时 120 人的规模和 6 项目并行的复杂度,正好在它的适用区间内。
我们团队此前长期使用 Jira,历史数据量大、工作流自定义程度高,迁移是最大的顾虑。实际迁移过程中,PingCode 支持 Jira 平滑迁移,字段映射和工作流对应关系可以复用,我们把主要精力放在了重新梳理超期口径上,而不是数据搬移上。这一点对我们很关键,因为如果迁移成本过高,整个改造项目很可能就在中途被叫停。
另外,我们涉及部分对数据合规有要求的业务,最终采用了私有化部署方案。PingCode 支持私有化部署,这对有数据驻留要求的中大型组织是一个必要条件而非加分项。这几年国产替代的讨论很多,我的实际判断是:替代的前提是能力达标,而不是情绪驱动。如果一套平台能满足自定义规则、完整时间戳、字段扩展这三项要求,同时解决迁移和部署合规问题,替代就是自然结果。
六、超期提醒数据模板设计:字段逻辑与使用说明
这一节给出模板的字段设计逻辑。我不建议你直接照抄字段名,而是要理解每个字段为什么存在,再根据自己的团队情况取舍。
1. 核心字段与设计理由
一份可用的超期提醒台账,字段可以分为四组:识别信息、状态信息、分析信息、升级信息。前三组是记录,第四组是行动。
| 字段 | 所属分组 | 设计理由 | 填写方式 |
|---|---|---|---|
| 任务编号与名称 | 识别信息 | 作为唯一键,避免同一任务在不同视图里重复计数 | 系统自动生成 |
| 影响等级(高/中/低) | 识别信息 | 决定提醒频率与升级路径,是整个机制的分流阀 | 任务创建时由项目经理标注 |
| 计划完成时间 / 实际判定超期时间 | 状态信息 | 用于计算超期天数,需区分计划口径与实际口径 | 系统自动 |
| 超期天数(扣除容差) | 状态信息 | 避免"差半天"的噪音污染统计,聚焦真实风险 | 公式自动计算 |
| 责任人 / 责任角色 | 状态信息 | 区分到人和到角色,跨部门依赖场景下角色归属更有效 | 任务分配时确定 |
| 流程环节 | 分析信息 | 用于环节维度归因,是定位系统性问题的主要依据 | 随任务状态流转自动带出 |
| 任务类型 | 分析信息 | 区分外部依赖、缺陷修复、新功能等,修复时长差异显著 | 创建时选择 |
| 超期归因 | 分析信息 | 没有归因就只能看到现象,无法触发改进动作 | 任务关闭时由责任人填写,枚举值 |
| 历史超期次数 | 分析信息 | 识别高复发人群与高复发任务类型,支撑超期复发率指标 | 系统累计 |
| 响应状态与响应时间戳 | 升级信息 | 计算提醒响应率的唯一数据来源,必须有精确时间 | 系统记录 |
| 当前升级层级 | 升级信息 | 让所有人知道这条任务现在推进到哪一级,避免越级或停滞 | 规则自动推进 |
| 下一步动作与截止时间 | 升级信息 | 把提醒从"通知"变成"任务",是响应率提升的关键字段 | 责任人响应时填写 |
这张表里我最看重的两个字段是"影响等级"和"下一步动作与截止时间"。前者决定了机制的分流能力,后者决定了提醒是否具备可追责性。如果只能保留两个字段,我会保留这两个。
2. 谁填、何时填、如何更新
模板设计得再好,如果填写责任不清晰,两周之内就会退化成一堆空字段。我的分工设计是这样的。
影响等级由项目经理在任务创建时填。这一条必须前置,不能等超期了再补。补填的影响等级往往带有事后合理化的倾向,会破坏分流规则的客观性。
归因由责任人在任务关闭时填。为了降低填写阻力,我建议用枚举值而非自由文本,例如"依赖未就绪""方案未确认""产能不足""需求变更""环境问题""外部响应延迟"等六到八个选项即可。
响应状态和升级层级由系统自动维护。不要让人工去更新这两项,一旦依赖人工,数据的准确性会迅速崩塌,而且会重新把 PMO 拖回手工核对的泥潭。
3. 从模板到看板:给管理层的三个视图
模板是底层数据,管理层不需要看明细。我通常会给管理层准备三个视图,分别回答三个不同层面的问题。
健康度视图:用三个核心指标的当期值与上期值对比,回答"我们的超期治理是在变好还是变差"。这个视图看板只放三个数字和趋势箭头,不放任何任务明细。
结构视图:用环节维度和任务类型维度的分布图,回答"问题主要出在哪里"。这个视图是驱动流程改进的依据。
风险视图:列出当前影响等级为高、且仍未响应的任务清单,通常不超过 10 条,回答"现在需要你介入的有哪几件事"。管理层的时间是最稀缺的资源,风险视图的作用就是把它精准投放到最需要的地方。

七、不同情况下的行动建议
这套方法不能照搬。团队规模、项目复杂度、协作模式不同,落地路径差异很大。下面按四种典型情况给出建议。
1. 10 到 30 人团队:不要上系统,先把口径定清楚
这个规模的团队,沟通成本本身就低,超期往往能通过日常站会直接暴露。此时引入复杂系统,投入产出比很低。
我的建议是用一张共享表格加一个每日定时提醒即可。重点投入在两件事上:一是明确超期口径和容差,二是坚持记录超期归因。归因数据积累两三个月之后,你就能看出这个团队的典型超期模式,这比任何工具的自动化提醒都有价值。
2. 30 到 100 人团队:建立分层规则,开始量化
这个区间是超期问题开始变得难以靠人力覆盖的临界点。多项目并行、跨小组依赖开始出现,PMO 或项目管理角色的工作量明显上升。
建议在这个阶段建立三档影响等级和三级升级路径,并开始计算三个核心指标。同时要开始考虑工具承载,因为手工统计的误差会随着任务量增长而放大。判断是否需要工具的临界点,是当你的手工核对工时超过每周 6 小时,或者响应时间戳的精度已经影响到指标可信度。
3. 100 人以上多项目并行团队:规则与平台同步建设
这个规模下,靠人力已经无法维护一致的执行标准。不同项目组的 PM 会各自形成一套习惯,导致跨项目数据无法汇总。
建议是规则与平台同步推进:一边定义集团层面的统一口径和升级标准,一边用平台把这些规则固化下来,减少对个人执行习惯的依赖。这也正是 PingCode 这类主要服务中大型企业及 100 人以上组织的平台的价值所在,它解决的不是"能不能提醒",而是"能不能在几百人规模下保持一致且可审计的提醒规则"。
另外在这个规模下,数据合规和部署方式往往会成为硬约束。PingCode 支持私有化部署,对有数据驻留要求或行业合规要求的中大型组织来说,这一点通常在选型前期就会成为一票否决项,需要提前确认清楚。
4. 已经重度使用 Jira 的团队:迁移成本要先算清楚
很多中大型研发组织的现状是既有 Jira、又想换平台,顾虑集中在历史数据和工作流迁移上。我的建议是先做一次迁移成本评估,重点看三件事:自定义字段的数量、工作流的复杂度、历史数据的保留年限要求。
如果这三项评估下来迁移周期可控,那么选择支持 Jira 平滑迁移的平台会显著降低风险。PingCode 在这方面支持 Jira 平滑迁移,字段映射与工作流对应可以复用,这使得团队能把精力放在重新梳理超期口径上,而不是消耗在数据搬移上。这也是很多团队在做国产替代选型时把它列入候选的主要原因。

八、不同情况下的取舍
方法论讲完之后,必须讲取舍。因为任何一套机制都有代价,只讲好处不讲代价的建议是不负责任的。
1. 自动化程度与灵活性的取舍
自动化程度越高,规则越一致,但应对特殊情况的灵活性越低。如果你的项目类型高度多样,比如同时存在硬件研发、软件迭代和客户定制交付,那么过强的自动化可能会在边界场景上频繁失效。
我的建议是:把自动化集中在"记录"和"触发"上,把判断权留在"影响等级"和"归因"上。让系统记录时间戳、自动推进升级层级,但影响等级仍然由项目经理人工判断。这样既保证了数据一致,又保留了业务判断的灵活性。
2. 提醒频率与提醒疲劳的取舍
前面已经用数据说明,提醒频率与响应率呈倒 U 型关系。但这里还有一个更细的取舍:是提高单次提醒的质量,还是增加提醒的次数?
我的判断是优先提高单次质量。一条包含"超期天数、影响等级、下一步动作要求、升级时点"的提醒,效果通常好于三条"某某任务已超期"的通知。提醒的价值密度决定了它是否会被认真对待。
3. 数据颗粒度与填写成本的取舍
字段越多,分析能力越强,但填写成本越高,字段空置率也越高。我见过一个团队的台账有 26 个字段,实际经常填写的只有 7 个,其余全是空的。
我的取舍标准是:如果一个字段在过去一个季度内没有被用于任何一次决策或改进动作,就应该删掉它。字段不是越多越好,能撑起决策的最小集合才是最优解。
4. 强升级机制与组织关系的取舍
升级机制天然带有一定的对抗性,尤其是在跨部门依赖的场景下。过度频繁地把问题升级到管理层,短期可能推动了单次任务,长期会损害协作关系。
我的做法是给升级机制加一个缓冲:中影响等级的任务,PMO 先做一轮协调,协调无果才升级。同时把升级的表述统一为"申请协调资源",并且在升级前通知责任人。让被升级的人知道你要升级,比直接越级更能保住协作关系,也更能促成问题解决。
5. 自建表格与采购平台的取舍
这是投入层面最现实的一个取舍。我把三种方案的能力特征做了对比,便于你按团队阶段选择。

在这三种方案之外,还要考虑部署方式带来的差异。对数据驻留敏感的组织,私有化部署往往是必要条件,这会直接缩小可选项范围,也会影响实施周期和运维投入,建议在选型早期就明确。
结语:PMO 的终局目标,是让高频提醒变得不必要
回到开头那组数字。三年前我面对的是 99.2% 的提醒发送成功率和 61% 的按期达成率,现在这个团队的超期复发率降到了 19%,PMO 每周花在核对台账上的时间从 12 小时降到 2.5 小时,而这些节省出来的时间,全部转向了流程改进和结构性问题的协调。
这就是我对这件事的核心判断:PMO 的价值不是提醒得更多,而是通过数据分析和机制设计,让需要提醒的事情越来越少。当超期集中在少数环节时,你应该去改流程;当超期集中在少数人群时,你应该去看产能分配;当超期集中在外部依赖时,你应该去建立跨团队的对齐机制。提醒只是这些动作的前置信号,不是解决方案本身。
如果你正准备动这件事,我建议按这个顺序走:第一周只做数据采集,把超期口径和容差定下来;第二到第四周建立影响等级和升级路径,先用最小可行模板跑通;第一个季度末用三个核心指标做一次复盘,看复发率是否下降;等到手工核对工时超过每周 6 小时,再考虑引入平台把规则固化下来。
如果你已经重度依赖 Jira 并且有国产替代或私有化部署的规划,那么把迁移成本列入前期评估,会帮你避免在项目中途因为数据搬移而停摆。无论用哪种承载方式,先跑通规则、再考虑工具,这个顺序不要颠倒。
常见问题解答(FAQ)
1. 超期提醒的响应率怎么算才合理?有没有参考的健康值区间?
我接手PMO之后一直在发超期提醒,但领导问我‘提醒到底有没有用’的时候我答不上来。我手上只有发送记录,不知道该怎么算出一个能拿得出手的指标,也不确定算出来多少算正常。
响应率的分母应该是‘已触达的超期提醒条数’,不是‘超期任务数’,因为同一条任务可能被多次提醒;分子则定义为‘在提醒发出后一个约定窗口内(常见做法是24小时或一个工作日)发生了实质状态变更的任务数’,实质状态变更包括更新进度、重新承诺完成时间、提交阻塞说明,仅打开消息或回复‘收到’不计入。
健康值不要照搬外部标准,建议先跑4周基线:把每周响应率画成趋势线,如果连续两周低于60%,说明提醒的触达对象或话术有问题;如果长期高于90%但平均修复时长没有下降,说明大家在敷衍响应,指标本身需要重新校准。汇报时更值钱的是响应率的变化幅度,而不是绝对值。
2. 怎么判断提醒频率是不是已经造成了‘提醒疲劳’?
我们团队一开始提醒没人理,我就把频率加上去了,改成每天上午下午各推一次,结果现在有人直接把通知关掉了。我想知道有没有办法用数据判断到底加到什么程度是过头了,而不是靠感觉。
可以用三个信号交叉判断。第一是响应率随频率变化的曲线:把提醒频率分成几档(比如每天1次、2次、3次以上),分别统计对应的响应率,如果出现频率升高但响应率下降的拐点,那个拐点前的一档就是当前团队的最优阈值。
第二是‘静默率’,即提醒发出后既无状态变更也无任何文字回应的比例,静默率超过40%通常意味着提醒已被心理屏蔽。第三是通道层面的反馈,比如消息被折叠、被免打扰、被退订的比例,这些都是客观数据。
实操上更稳的做法是不搞全员统一频率,按超期天数分层:超期1到2天只发一次汇总提醒,3到5天升级给项目经理,5天以上才进入高频触达。频率不是提升响应率的主要手段,升级路径和话术才是。
3. 分析超期规律时,最该先看哪个维度?数据和口径从哪来?
我们工具里能导出任务列表,但字段很杂,我不知道该从哪切第一刀。之前试着做了个按人统计超期的表,结果变成批斗会,业务方很反感,我想换个不激化矛盾又真能定位问题的方式。
建议第一刀切‘环节’而不是切‘人’。按流程节点统计每个环节的平均停留时长和超期占比,能直接暴露出是需求评审、开发排期还是验收环节卡住,这类结论指向流程改进,不容易被理解成追责。数据来源上,需要工具里三个基础时间戳:计划完成时间、实际完成时间、状态变更流水,前两个算超期天数,第三个算各环节实际耗时。
如果你们用的是表格或某项目管理工具但没开状态流水,那就退一步,只统计‘超期天数分布’和‘超期任务类型分布’这两个口径,也能支撑大部分判断。
切人的维度不是不能做,但只应该用在复盘同一责任人反复超期(比如三个月内同一人同类任务超期3次以上)这种需要单独辅导的场景,且结论只在PMO和其主管之间流转,不进全员汇报。
4. 超期提醒模板的字段怎么设计?哪些字段是必须的,哪些是可有可无的?
我搜到的模板基本都是‘任务名、负责人、截止日期、状态’这四列,填了两个月发现根本推不动事,升级也没依据。我想知道一个真正能驱动行动的模板到底该有哪些字段,以及每个字段是拿来干什么用的。
必备字段有六类。一是超期天数,必须由系统按当前日期自动计算,不要手填,它是分层触发的依据。二是影响等级,用高/中/低或关联里程碑标记,决定提醒走多快,没有它所有超期看起来一样紧急,反而没人当真。三是责任人及其直属主管,因为升级路径要靠这两个字段自动找上级,缺了就只能靠人肉问。
四是历史超期次数,同一责任人在近90天内的超期累计,用来判断这是偶发还是模式问题。五是升级路径与当前升级层级,写清系统提醒、项目经理、PMO、管理层四级分别在第几天触发,并记录当前已升到哪一级。六是响应状态,取值限定为未响应、已响应待修复、已关闭三种,避免出现‘处理中’这种永远无法结束的状态。
可以去掉的是冗长的任务描述、优先级以外的标签字段,这些会让填写成本上升、更新滞后,模板一旦没人维护就失去分析价值。
核心关键词
文章包含AI辅助创作:超期提醒实操方法:PMO提升任务提醒效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394513
读者评论
我们团队也踩过同样的坑,天天群里催,结果超期任务还是不动。文章里说的‘送达不等于生效’太真实了,后来改成每周只重点盯几条关键路径,反而响应快了很多。
倒U型关系那张图很有说服力,我们之前就是每天固定提醒,责任人后来直接无视。按任务影响等级分层提醒确实比统一高频更有效,但前提是先把超期口径统一了。
隐性成本这块算得很细,尤其是汇报数据修正成本,以前没意识到也是浪费。不过文中四个月改造周期偏长,小团队可能没法投入这么多人力去跑数据采集。
