消息通知最佳实践:PMO任务提醒协同管理,常见问题

我做过一次内部统计:在一个同时跑着 7 个项目、横跨 4 个部门、约 180 人的 PMO 支撑体系里,一周内系统发出的任务相关消息是 2417 条,而真正被点开、并且触发了状态变更的只有 306 条。剩下那 2100 多条并没有消失,它们变成了团队对"通知"这两个字的免疫力,后来我们再发什么,大家的第一反应都是"又是系统消息"。

这就是我今天想谈的问题:PMO 任务提醒失效,绝大多数时候不是工具不行,而是通知本身没有被"设计"过。它被当成了一个功能按钮,而不是一套协同机制。这篇文章不谈工具排名,只谈机制:为什么要分层、怎么分层、什么情况下该收手、什么情况下必须升级。

文章会覆盖四个层次:先给结论,再还原真实场景,然后拆解常见误区,最后给出可落地的规则模板和 FAQ。如果你正在被"任务发了没人看、截止日期过了才发现"困扰,可以直接从第四节的四个设计原则开始读。

一、核心结论:PMO 任务提醒不是"发消息",是"设计动作"

1. 一句话结论

PMO 任务提醒的本质,是让正确的人在正确的时间做出正确的动作,并且这个动作的状态能被回传。注意这句话里有三个约束:正确的人、正确的动作、状态回传。任何一条通知只要缺了其中一环,它就是在消耗团队的注意力预算。

很多 PMO 的做法是反向的:先把消息发出去,再指望有人来处理。这是把"信息同步"当成了"责任转移"。发消息的人觉得任务已经派下去了,收消息的人觉得这只是一个未读红点。责任在中间断掉了。

2. 三个可验证的判断

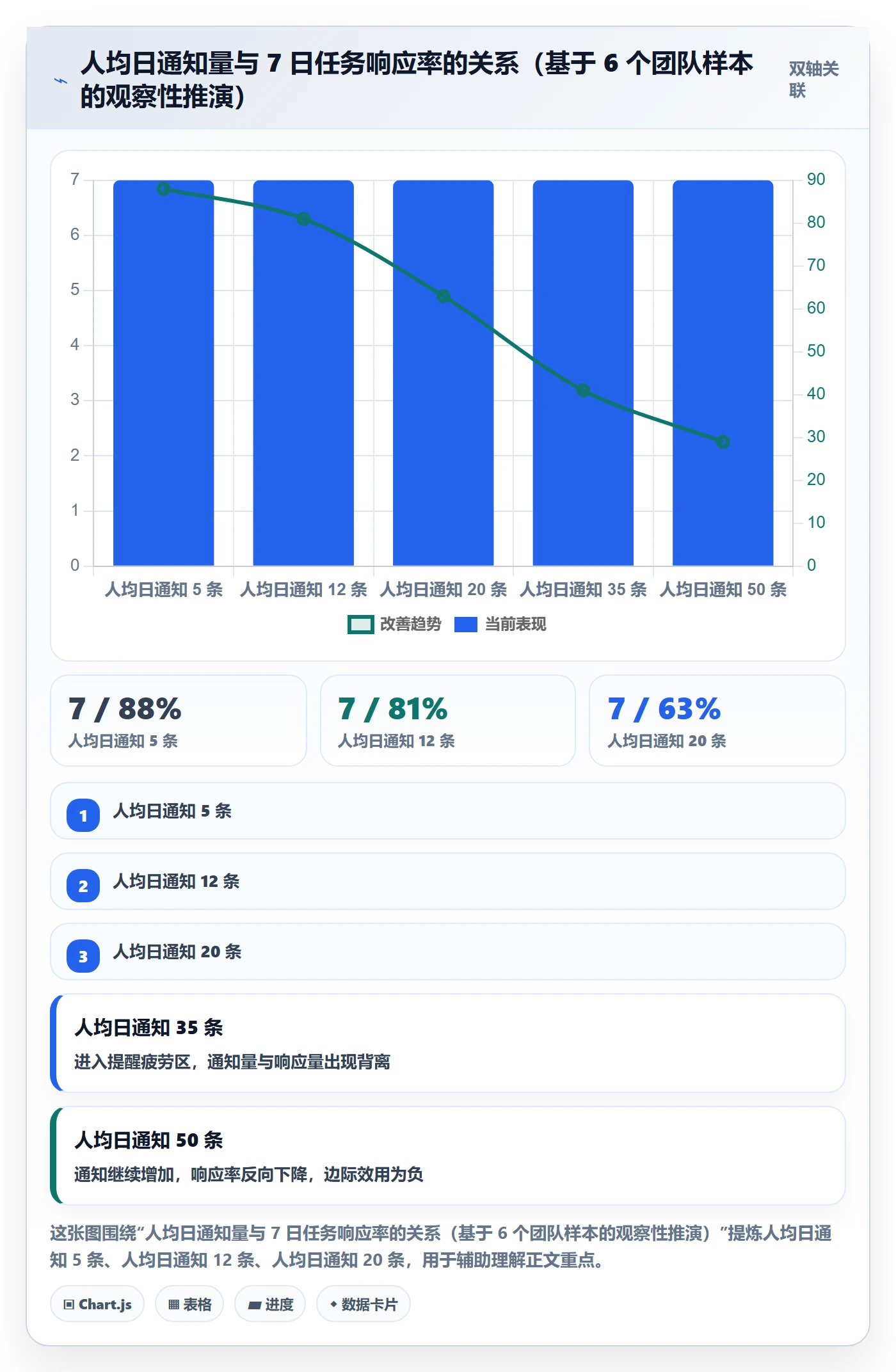

第一个判断:通知的边际效用是递减的,而且是断崖式递减。前几条通知会带来明显的行为改变,超过某个阈值之后,每增加一条通知,响应率下降的速度快于通知量的增长速度。通知总量和响应总量不是线性关系,是倒 U 型关系。

第二个判断:PMO 场景的核心矛盾是"信息过载"与"关键遗漏"同时存在。这不是矛盾修辞。同一批人,每天被几十条无关消息淹没,同时又漏掉了那条真正影响里程碑的依赖变更。因为他们的注意力已经被前 95% 的消息训练成了"快速划走"。

第三个判断:"已读未读"解决的是触达问题,不解决闭环问题。已读只是一个单向信号,它证明消息被看了,不证明事情被做了。PMO 需要的是"已处理"状态,以及处理不了时的自动升级路径。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

3. 为什么这个结论重要

因为一旦你把提醒当成"机制设计"而不是"功能配置",你要回答的问题就变了。不再是"我们该用哪个工具",而是"什么事件该触发什么级别的动作、由谁承接、多久没动就升级"。

工具能解决的是"能不能发出去",机制要解决的是"发出去之后发生什么"。我见过太多团队把资源花在前者,然后在后者上反复踩坑。

二、背景与真实场景:一个 PMO 的"通知事故"复盘

1. 场景还原

假设一家 200 人左右的智能制造企业,同时推进 6 个研发项目(3 个产品迭代、2 个客户定制、1 个平台重构)。PMO 有 3 个人,负责进度跟踪、风险汇总、里程碑评审和跨部门协调。

他们的通知体系是这样的:项目管理系统里配置了任务分配通知、每日到期提醒、每周进度汇总邮件;同时在 IM 群里手动 @相关人。听起来没毛病,对吧?问题是这 6 个项目共用同一批人:硬件工程师、测试、结构、采购。同一个人可能同时是 4 个项目的责任人。

2. 三个典型事故

事故一:依赖变更被淹没。客户定制项目的结构件评审延期 3 天,系统发了一条"依赖项日期变更"通知。但当天这位结构工程师收到了 41 条消息,其中 38 条是其他项目的任务分配和每日提醒。他没看见。两周后,试产排期撞车,损失了 9 个工作日的窗口。

事故二:@所有人等于没人。PMO 在群里 @所有人 说"本周五前请各位更新任务状态"。周五下午一看,更新率 34%。不是大家不配合,是每个人都在想"这么多人呢,总会有人先弄"。责任被稀释了。

事故三:升级断在了最后一公里。某个任务逾期 5 天,承担人一直没更新状态。PMO 内部有规定"逾期 3 天要升级给项目总监",但这条规定只写在制度文档里,系统没有配置自动升级。PMO 助理那周在忙另一个项目的评审材料,忘了手动升级。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

3. 从事故里提炼的共性

把这三起事故放在一起看,会发现一个共性:它们都不是"消息没发出去",而是"消息发出去了但没有形成动作"。系统在"发送"这一环是健康的,断点在"识别,接收,执行,回传"这条链上,而且断在不同的位置。

所以复盘通知体系时,不能只统计"发送成功率",要统计整条链路的转化率。这是我后面给数据观察的起点。

三、常见误区拆解:为什么大部分 PMO 的提醒都在做无用功

1. 误区一:把通知、提醒、催办、升级当成一回事

这是最普遍的误区。很多系统里只有一个"发送通知"的开关,于是 PMO 把所有场景都往里塞:任务分配是它、到期提醒是它、逾期催办是它、重大风险上报还是它。

结果是四类消息的特征被拉平了:频率都变成"高"、打扰强度都变成"中"、闭环要求都变成"无"。当所有消息长得一样、语气一样、渠道一样,接收方唯一能做的判断就是"按顺序划掉",而不是"按重要性处理"。

正确的做法是让四类消息在频率、渠道、语气、闭环要求上呈现明显的差异化。差异化本身就是一种信号:如果一条消息出现在你平时不常收到消息的渠道上,你会本能地多看一眼。

2. 误区二:以为"通知数量 = 管理力度"

有些 PMO 负责人潜台词是:"我提醒了三次,说明我尽责了。"但从项目管理角度看,提醒次数不是过程资产,它只是过程噪音。真正要留下的是"提醒,响应,处理"的记录。

更麻烦的是,过量通知会透支信任。团队会形成一个共识:"PMO 发的消息不用马上看,都是流程性的。"一旦这个共识建立起来,等到真的有紧急风险时,PMO 需要额外花力气去打破这个共识。这笔成本,当初配置通知的时候是没人算的。

3. 误区三:把"已读"当成"已处理"

已读回执是一个被高估的功能。它解决的是"我确认我看到了",不解决"我准备什么时候做"。在协同场景里,这两者的差距可能是好几天。

真正有意义的信号是状态变更:从"待处理"到"进行中"、从"进行中"到"已完成"、从"已完成"到"已验收"。每个状态迁移都应该是一个可被追踪的事件,而不是一句 IM 里的"收到"。

4. 误区四:用 IM 替代系统级追踪

IM 的优势是触达快、门槛低、穿透强,这是它的长处。但 IM 的短处也很明显:消息没有结构化状态、无法做聚合查询、无法统计响应时长、很难做权限控制、离职后记录归属模糊。

PMO 场景有相当强的留痕和审计需求,里程碑评审记录、变更审批记录、风险升级记录,这些不能只躺在聊天记录里。IM 适合做"触发",系统适合做"承接"。两者是串联关系,不是替代关系。

5. 误区五:升级机制缺位,或者只存在于制度文件里

我见过很多 PMO 的制度手册写得很完整:"任务逾期 3 天升级项目经理,逾期 5 天升级项目总监,逾期 7 天升级 PMO 负责人。"问题是,这条规则从没被配置进任何一个系统。

它的实际运行方式依赖某个人记得手动升级。而这个人通常在忙别的事。于是升级机制在纸面上很健全,在运行中接近于零。任何不能被系统自动触发的升级规则,都要打一个问号。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

四、专业判断逻辑:四层消息模型与六个设计原则

1. 四层消息模型

我把 PMO 场景的消息分成四层,每一层的设计目标不同。这个分层是我在实际项目中反复调整后固定下来的,比"按紧急程度分三级"更可操作,因为它同时定义了触发条件、渠道和闭环要求。

第一层是通知(Notification)。目标是信息同步,不要求接收方立即行动。典型场景:任务被分配给你、某文档被更新、某个项目新增了成员。特征是高频、低打扰、无闭环要求。

第二层是提醒(Reminder)。目标是在正确时间点触发行为。典型场景:任务截止前 2 天、里程碑评审前 1 天、依赖交付日前 3 天。特征是频率可控、需要确认接收。

第三层是催办(Escalated Reminder)。目标是干预异常。典型场景:任务逾期、连续 3 天未更新状态、关键路径任务停滞。特征是低频、高打扰、必须要求状态更新。

第四层是升级(Escalation)。目标是让有决策权的人介入。典型场景:逾期超过阈值仍无响应、跨部门依赖僵持、风险等级上升。特征是极低频、极高打扰、需要决策回复,且必须留痕。

分层之后最关键的动作是:把四层消息投递到不同的渠道组合上,让渠道本身成为信号。如果升级消息和普通通知走同一个 IM 群,那它就不是升级。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

2. 六个设计原则

(1)最小必要原则:每条通知都要回答"为什么是你、为什么现在"

在配置任何通知之前,先问两个问题:这条消息为什么发给这个人,而不是别人?为什么在这个时间点发,而不是明天?如果两个问题都答不上来,这条通知就不该存在。

实践中最容易违反这条原则的是"抄送文化"。PMO 担心有人不知道,于是把项目经理、职能经理、部门负责人都加上。结果真正要动手的那个人,反而因为看到这么多人在收件人里,判断"这事应该有人管"。

(2)渠道分层原则:不同层级走不同渠道

我推荐的默认配置是:通知走系统内 + 每日聚合一次 IM;提醒走 IM + 系统内;催办走 IM 私聊 + 系统内;升级走邮件 + IM + 短信兜底。注意升级这一层是"叠加",不是"替换"。

这个配置的核心逻辑是:打扰强度要和消息的决策价值成正比。越接近决策层,越应该用高打扰渠道;越接近执行层,越应该用低打扰渠道,避免把执行人的注意力消耗在流程噪音上。

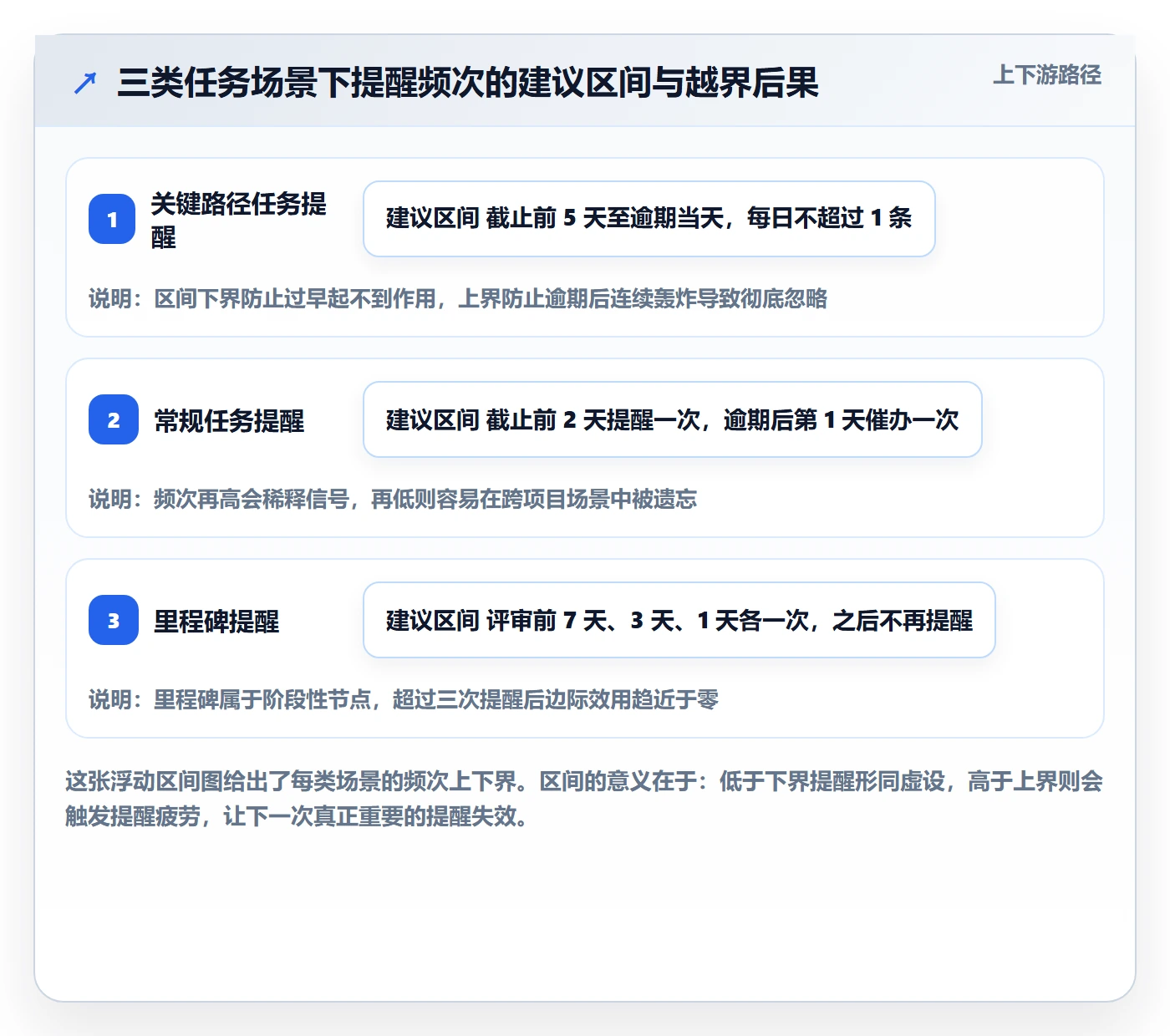

(3)频率控制原则:设置静默期与聚合窗口

我通常会设三个约束:非紧急消息不在 20:00-08:00 投递,改为次日 09:00 聚合发送;同一接收人 5 分钟内超过 8 条同类消息自动合并为一条摘要;每周固定一个"通知清算日",把所有超期未处理的消息集中催办一次,而不是每天催一遍。

聚合的意义不只是减少数量,更重要的是让接收方一眼看到"我今天总共欠几件事"。分散的十条通知带来的焦虑,远大于一条写着"你有 10 项待处理"的摘要。

(4)状态闭环原则:通知必须携带可执行动作和回传路径

一条合格的任务提醒应该包含四个要素:任务标识、截止时间、当前状态、一键动作入口。缺少最后一项,接收方就要跳出消息去系统里找任务,每多一步,完成率就下降一截。

闭环的判定标准很简单:接收方能否在不离开当前界面的情况下,完成"我看到了 / 我正在做 / 我做完了 / 我做不了"四选一。如果做不到,这条通知就不算设计完成。

(5)升级预设原则:升级条件必须在系统里写死

我建议把升级规则写成可执行的触发条件,而不是描述性文字。比如"关键路径任务逾期 2 个工作日且状态未更新 → 通知项目经理;再逾期 3 个工作日 → 通知项目总监并抄送 PMO;再逾期 5 个工作日 → 触发项目级风险登记"。

关键是每一条都要有明确的时间阈值、明确的对象、明确的动作。凡是需要"人来判断要不要升级"的环节,都会在实际运行中失效,因为人在忙的时候只会做最紧急的事,而升级往往不是最紧急的。

(6)可配置原则:不同项目类型用不同规则

客户定制项目和平台重构项目的通知节奏应该完全不同。前者对外承诺强,提醒窗口要前置;后者内部迭代多,可以容忍更高的通知密度和更宽松的升级阈值。

这里的难点不是"能不能配",而是"配置的成本有多高"。如果需要 IT 部门改代码才能调整一次通知规则,那这套规则实际上是不可用的。通知规则应该由 PMO 自己维护,而不是每改一次就走一次变更流程。

# 通知规则配置示例(YAML 结构,示意)
rules:

name: 关键路径任务逾期升级

trigger:

task_type: critical_path

condition: overdue_days >= 2 AND status == unchanged

actions:

level: 项目经理

channels: [im_private, in_app]

require_action: true

level: 项目总监

after_days: 5

channels: [email, im_private, sms]

require_action: true

audit_log: true

name: 依赖变更即时提醒

trigger:

event: dependency_date_changed

impact: schedule

actions:

level: 受影响任务责任人

channels: [im_private, in_app]

delay_minutes: 0

level: 项目经理

channels: [in_app]

digest: daily

name: 日常任务分配通知

trigger:

event: task_assigned

actions:

level: 承担人

channels: [in_app]

digest: daily_0900

quiet_hours: "20:00-08:00"

用配置文件而不是散落在各个界面的开关,好处是可版本化、可对比、可回滚。改完之后两周发现响应率下降了,可以清楚地知道是哪条规则改的。这一点在规模上去以后非常关键。

五、案例与数据观察:一家 260 人企业的通知改造过程

1. 改造前的基线

这是一家做工业设备的公司,研发加制造约 260 人,同时跑 9 个项目。改造前他们用的是"项目管理工具 + IM 群 + Excel 周报"的组合,PMO 4 人。我参与的是他们的通知机制重构,前后跨了大约 5 个月。

基线数据是我和他们 PMO 一起统计的:日均任务相关消息 480 条左右,人均接收 22 条;7 日任务响应率 58%;逾期任务占比 21%;跨部门依赖平均滞留时间 4.2 天;PMO 每周用于手动催办的时间约 14 人时。

2. 改造动作

第一步是分层。把系统里所有通知重新归到四层模型里,砍掉了 37% 的通知配置。砍掉的大部分是"任务被查看"、"评论被回复"这类对动作没有影响的同步类消息。

第二步是渠道重排。日常通知收敛到系统内 + 每日 09:00 聚合 IM;催办走 IM 私聊;升级走邮件 + IM + 短信兜底。同时设置了静默期和 5 分钟内自动合并。

第三步是闭环改造。所有提醒类消息都带上"接受 / 延后 / 转派 / 标记受阻"四个动作入口,接收方可以直接在消息里完成状态回传,不需要跳转。

第四步是升级自动化。把四级升级规则配置成系统触发条件,PMO 不再承担"记得升级"的职责,只承担"升级后协调"的职责。

3. 结果数据

改造后第 3 个月的数据:日均任务相关消息降到 264 条,人均 12 条;7 日任务响应率升到 79%;逾期任务占比降到 8%;跨部门依赖平均滞留时间从 4.2 天降到 1.6 天;PMO 每周手动催办时间从 14 人时降到 5 人时。

需要说明的是,这些数字来自单个企业的前后对比,不是行业基准,也不构成任何因果性结论。同期他们也在做项目流程梳理,所以改善是多因素叠加的结果。但有一点我认为是可以推广的观察:通知量下降 45% 的同时响应率上升 21 个百分点,说明"减量"和"提效"在通知场景里不是取舍关系,而是同一件事的两面。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

4. 平台层的能力考量

这次改造他们用的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的规模是匹配的。选择它的原因,我梳理了三点,都是和通知机制直接相关的。

第一是通知规则的可配置性。他们的 PMO 可以自己在系统里调整触发条件、投递渠道、聚合窗口和升级阈值,不需要提研发需求。这一点直接决定了通知治理能不能持续,规则不可调,机制就一定会僵化。

第二是状态回传的原生支持。任务状态、依赖关系、里程碑这几类对象在系统里有明确的结构和状态机,通知可以直接挂在这些状态迁移上。这比在 IM 里做关键词识别要可靠得多,也让"已处理"有据可查。

第三是私有化部署能力。他们是制造企业,部分客户项目的进度数据涉及交付承诺,需要数据落在自己可控的环境里。PingCode 支持私有化部署,这一点满足了他们的合规诉求。同时他们有一部分历史项目在 Jira 上,PingCode 支持 Jira 平滑迁移,历史任务、状态字段和部分自定义属性可以保留,迁移过程中通知规则是重新设计的,而不是照搬,这反而成了一个梳理历史的契机。对有国产替代需求的中大型组织来说,这是一个值得纳入评估范围的选项。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

六、不同情况下的行动建议

1. 10 人以下小团队:先别上工具,先立三条规矩

这个规模上系统化的通知体系,投入产出比不高。我的建议是先立三条口头规矩:任务只在指定渠道说、每件事必须有单一责任人、截止日期必须写具体哪一天哪一刻。

三条规矩能解决 80% 的问题。等人多了、事情多了、跨项目了,再考虑上工具。过早引入复杂的通知配置,反而会让小团队被流程拖住。

2. 50-200 人、多项目并行:这是通知治理的主战场

这个区间是问题最集中的地方。建议按下面的顺序做,不要跳步:

  1. 先做一次通知审计,把现有所有通知配置列出来,逐条问"这条消息触发什么动作"。
  2. 把无动作要求的同步类通知全部改为聚合投递,或者直接关掉。
  3. 把提醒类通知和截止日期绑定,而不是和"任务被创建"绑定。
  4. 建立逾期升级规则,至少做到"逾期 3 天自动通知项目经理"。
  5. 所有提醒消息加一键状态回传入口。
  6. 上线后第 4 周做一次响应率复盘,重点看哪类消息响应率最低。

这个顺序背后的逻辑是:先减量,再提精度,最后才谈自动化。顺序反过来,你只是在把噪音自动化。

3. 200 人以上、跨部门或强合规要求:机制和平台都要动

这个规模下,通知问题通常已经和流程问题、权限问题缠在一起了。单靠 PMO 在工具里调配置解决不了,需要三件事同时做。

第一件是把通知规则写成制度,明确每一层的触发条件、责任人和响应时限。第二件是在系统里把这些规则配置成自动触发,不依赖人的记忆。第三件是建立通知健康度指标,至少每月看一次人均通知量、响应率、逾期率、升级触发次数。

对于有数据不出内网要求的企业,私有化部署基本是硬约束。这个约束会显著缩小可选平台范围,建议在选型早期就把这一条提出来,避免后期返工。

4. 已有工具但通知失效:先别换工具

这是我见过最多的情况,也是最容易做出错误决策的情况。工具换了,问题依旧,因为问题不在工具。

判断方法很简单:打开系统,检查一下你们现在有多少条通知规则、分别属于哪一层、升级规则有没有配置。如果发现只有三五个开关、全部属于第一层、升级规则为空,那么换任何工具结果都一样。

先把机制问题解决,工具的能力上限才有意义。只有在机制已经清晰、但当前平台确实配不出来的时候(比如不支持条件组合触发、不支持聚合窗口、不支持状态回传),才考虑更换。

5. 正在做国产化替代或 Jira 迁移:把通知重构作为迁移的一部分

迁移是把通知机制推倒重来的最好时机,因为"历史包袱"这个借口不成立了。我建议在迁移方案里单独列一节"通知规则重设计",而不是把老系统的通知配置囫囵搬过去。

具体做法是:迁移前先把老系统的通知按四层模型分类,标记出哪些是必须保留的、哪些是历史遗留的、哪些是需要新增的。迁移后先上线最小可用规则集,运行四周再逐步增加。

在评估平台时,建议重点看四项能力:通知触发条件是否支持多条件组合、是否支持按角色的差异化投递、是否支持聚合与静默窗口、是否有完整的通知触发日志。这四项直接决定了通知治理能不能长期做下去。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

七、不同情况下的取舍

1. 频次与信任的取舍

更频繁的提醒看起来更安全,但它会稀释每条提醒的信号价值。我倾向的取舍是:宁可漏掉一次低价值的提醒,也不要在低价值场景上消耗团队的注意力额度。因为注意力额度是公共资源,被消耗一次就少一次。

具体的边界是:影响里程碑或对外承诺的事件,可以承受更高频次;纯内部协作节奏的小偏差,尽量靠聚合消化,不要单独发提醒。

2. 自动化与可控性的取舍

全自动化看起来很美好,但自动化规则一旦出错,它出错的规模也是自动化的。我的做法是分两步:新规则先以"影子模式"运行两周,只记录不发送,看触发次数和触发对象是否合理;确认无异常后再开启实际投递。

这一步会拖慢上线节奏,但能避免"某天早上全公司收到 400 条误发提醒"这类事故。在通知这件事上,出错的代价是信任,而信任的重建成本远高于上线晚两周。

3. 统一平台与最佳组合的取舍

统一平台的好处是状态可以打通、数据可以聚合、通知规则只有一套;代价是每个单点功能可能不是最強的。工具组合的好处是每个环节都能挑到最合适的;代价是数据割裂,通知规则要在多个系统里各配一遍。

我的判断是:如果通知治理是你的核心诉求,优先选统一平台。因为通知机制的价值来自状态闭环,而状态一旦跨系统,闭环就很难做到自动化。单点功能弱一点可以接受,闭环断掉不行。这也是为什么在前面的案例里,我倾向于选择能同时承担任务、依赖、里程碑和状态回传的一体化平台,而不是把提醒逻辑分散在多个工具里。

4. 强提醒与组织文化的取舍

短信、电话这类强提醒在技术上随时可用,但它和团队文化是耦合的。在一个默认"下班后不看工作消息"的团队里,晚间短信会造成实际的负面影响。

建议在启用强提醒之前,先和业务负责人对齐使用边界:什么级别的事件可以穿透静默期、由谁授权、事后如何复盘。这三件事说清楚了,强提醒才不会变成组织摩擦源。

5. 留痕合规与隐私边界的取舍

PMO 需要留痕,但留痕不等于监控。我的建议是把留痕范围限定在"管理动作"上:任务状态迁移记录、评审结论、变更审批、升级触发日志。不要记录到个人层面的活跃度排行、响应速度排名这类指标。

原因很实际:一旦通知系统变成考核工具,团队会开始"表演响应",秒点已读但不推进任务。通知系统的价值在于暴露真实状态,一旦被博弈,它就失效了。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

八、可落地的通知规则模板

下面这张表是我在实际项目中反复使用的一版模板。它不是标准答案,你可以按组织情况调整触发条件和阈值,但建议保留"触发条件,通知对象,渠道,内容要素,升级规则"这五列结构,因为它强制你把闭环想清楚。

场景 触发条件 通知对象 渠道 内容要素 升级规则
任务分配 任务创建并指定责任人 任务责任人 系统内 + 每日 09:00 聚合 IM 任务名、所属项目、截止时间、交付标准、一键接受/转派 无,24 小时未接受则转入提醒层
截止前提醒 距截止时间 2 个工作日 任务责任人 IM 私聊 + 系统内 剩余时间、当前状态、一键更新状态 无
逾期催办 逾期 1 个工作日且状态未更新 任务责任人 + 项目经理 IM 私聊 + 系统内 逾期天数、影响的下游任务、一键标记受阻 逾期 3 个工作日升级至项目总监
依赖变更 依赖项日期或状态变更 受影响任务责任人 + 项目经理 系统内即时 + IM 私聊即时 变更内容、影响的里程碑、需要重新确认的时间点 变更影响关键路径时同步 PMO
里程碑达成 里程碑状态变更为已完成 项目组 + 干系人 系统内 + 项目群汇总 里程碑名称、实际达成时间、与计划的偏差 无
重大风险上报 风险等级升至高且持续 3 天 项目总监 + PMO 负责人 邮件 + IM + 短信兜底 风险描述、影响范围、建议决策项、要求回复时限 24 小时未回复则再次触达并记录

用这张表的时候有两个提醒。第一,阈值一定要按自己团队的节奏调整,比如跨时区团队要把"工作日"换成"自然日"重新计算,否则会出现"周五发的提醒周一才到"这种尴尬。第二,上线后第三周一定要复盘一次,因为纸面上合理的规则,实际触发频率经常和预期差一倍以上。

消息通知最佳实践:PMO任务提醒协同管理,常见问题

九、常见问题 FAQ

1. 通知发了没人看,第一步该做什么?

先不要加提醒,先做一次减法。把现有通知配置全部列出来,逐条标注"触发什么动作",把没有动作的关掉或改为聚合。多数团队做完这一步,人均通知量会下降 30%-45%,响应率会自然回升。

如果减法做完响应率还是低,再检查两个问题:通知的接收人是不是唯一责任人,通知里有没有一键执行入口。

2. 多项目任务冲突时,提醒优先级怎么定?

不要用主观的"紧急度"排序,用两个客观维度:影响面(影响几个下游任务或几个部门)× 时间余量(距离截止还有几天)。影响面大、余量小的排最前。

更实操的做法是在系统里建立一个统一视图,把同一个人在所有项目中的任务按这个优先级排序输出。人脑不擅长跨项目排序,系统擅长。

3. 已读未读功能到底有用吗?该怎么用?

有用,但只在一个场景下有用:确认关键消息是否触达。比如里程碑变更通知,你可以用已读确认信息触达,但接下来要用状态变更来确认事情被处理。

不建议把已读率作为考核指标,它会直接诱导"秒点已读"的行为,让数据彻底失效。

4. 怎么避免"@所有人"变成"没人负责"?

做法很简单:把群发消息拆成带责任人的定向消息。如果一件事确实需要多人知晓,那就发一条纯知会消息,再针对责任人单独发一条带动作要求的消息。不要把知会和派活混在同一条消息里。

如果必须群发,至少在消息里写清楚"这件事由谁负责,其他人知悉即可",让责任归属显性化。

5. 跨部门任务提醒,对方不配合怎么办?

先确认是不是通知机制的问题。很多"不配合"其实是"没看到"或"不知道什么时候要"。检查这三点:对方是否在接收人列表里、提醒是否发到了他们常用的渠道、截止时间是否写具体。

如果这些都没问题仍然不推进,那就是流程和权责问题,不是通知能解决的。这时候需要把升级机制用起来:按约定阈值自动升级到双方共同的上级,并且把升级记录留痕。

6. 通知记录能不能用于复盘和绩效参考?

可以用于复盘,我不建议用于个人绩效。复盘时关注的应该是结构性指标:哪类消息响应率最低、哪类任务的逾期集中出现、升级触发在哪个环节最多。这些能指向流程改进。

一旦通知记录和绩效挂钩,团队就会开始优化指标而不是优化工作。这一点在多个项目里都被验证过。

7. 私有化部署对通知机制有什么实际影响?

主要影响有三个。第一,消息投递通道需要走企业自己的网关,短信等外部通道要单独对接,配置工作量更大。第二,数据不出内网,留痕和审计更容易满足合规要求。第三,版本升级节奏由企业控制,新通知能力上线会滞后,需要在机制设计上留出余量。

对数据敏感度高的行业(如制造、金融、医疗相关),前面三点里第二点通常是决定性的。这也是我在评估平台时会把私有化部署能力单独列为一项关键指标的原因。

8. 通知机制多久需要重新审视一次?

我的建议是季度一次小复盘、半年一次全量审计。小复盘看三组数:人均通知量、7 日响应率、升级触发次数。全量审计则要重新过一遍所有规则,把过期的、没人响应的、重复触发的清理掉。

通知机制会随着组织变化自然老化。项目数量增加、组织架构调整、新的合规要求出现,都会让原本合理的阈值变得不合理。

十、结语:把"发通知"的思维换成"设计协同"

回到最开始那个数字:2417 条消息、306 条有效响应。这不是执行力问题,是设计问题。当一个团队每天要处理几十条不分层、不分渠道、不含动作的消息时,忽略它们是理性选择,而不是态度问题。

我认为 PMO 在通知这件事上真正要交付的,不是"提醒了多少次",而是一套可被追踪、可被升级、可被复盘的协同机制。这套机制的核心是四层消息模型和六个设计原则:最小必要、渠道分层、频率控制、状态闭环、升级预设、可配置。工具只是承载它的容器。

如果你打算动手,我建议下一步只做一件事:打开你们现在的通知配置页面,把所有规则列出来,逐条标注"这条消息触发什么动作"。标不出来的,先关掉。这一步通常只需要两个小时,但它是后续所有优化的起点。

做完之后,挑一个逾期率最高的项目作为试点,按第四节的六个原则重配一遍通知,运行四周,对比响应率和逾期率的变化。有一个项目跑通了,再推广到其他项目。通知治理这件事,最怕的不是做得慢,而是想一次性把所有规则都改完。

常见问题解答(FAQ)

1. PMO任务提醒发了没人看,怎么设计才能让通知真正被响应?

我在一家公司做PMO,手里同时跟五个项目,每周发出去的任务提醒少说上百条。结果就是群里@了所有人,大家要么已读不回,要么等到截止前一天才说来不及。我一直在想,是不是我们发通知的方式本身就有问题?

先做减法再做设计。第一步,把通知按目的拆成三类:信息同步类、行为触发类、异常干预类,只有后两类才需要即时推送,信息同步类一律走聚合摘要,比如每天固定两个时间点打包发送。第二步,每条行为触发类通知必须包含四要素:具体动作、截止时间、责任人姓名、不做的后果,缺一不可。

第三步,设置静默期,晚上八点后和非工作日不推送非紧急通知,紧急通知单独定义标准并走电话或短信渠道。判断依据是:如果一条通知对方看完不知道该做什么、什么时候做,那这条通知就不该发。

执行后可以用响应率来验证,统计从通知发出到责任人首次回应的中位时长,如果超过四小时,说明触发条件或渠道选择有问题,需要逐条回溯调整。

2. 多项目并行时,同一个人被多个项目的提醒轰炸,优先级怎么定?

我们公司有个技术骨干同时参与了三个项目的关键任务,三个项目经理都在催他,他跟我说每天光看提醒就花半小时,完全没法专心写代码。我自己也理解他,但每个项目都觉得自己最急,我作为PMO很难判断到底该先推哪个。

不要靠人工判断优先级,要靠规则前置。在任务创建时就让每个任务标注两个字段:影响面(影响其他任务的多少条下游依赖链)和紧急度(距离截止日的天数),系统按这两个维度自动算出优先级系数,系数高的排在通知列表顶部。具体口径可以这样定:影响面用下游依赖任务数量衡量,超过三条算高影响;

紧急度用剩余天数除以预估工时,比值小于一点五算高紧急。两者都高的任务,通知直接推给责任人和其直属主管,并且在通知中明确说明其他任务需要让路。同时每周做一次多项目资源冲突检查,把同一人身上超过两个高优先级任务的情况暴露给项目管理委员会做取舍,而不是让执行人自己扛。

判断标准很简单:如果一个人同一周收到超过五条高优先级通知,说明优先级机制失效了,要么是优先级定义太松,要么是项目排期本身就不合理。

3. 已读未读功能到底有没有用?PMO怎么用它来追踪任务闭环?

我们刚上线了一个项目管理平台,有已读未读功能,但用了一段时间发现大家点一下就算已读了,任务该拖还是拖。领导问我这个功能到底有没有价值,我一时也不知道该怎么回答。

已读未读只解决信息触达问题,不解决行为闭环问题。有用的做法是把状态拆成三级:已送达、已读、已处理。已送达由系统自动记录,已读由用户点开触发,已处理必须由责任人手动提交一个动作回执,比如上传交付物、更新任务状态或填写完成说明。PMO的追踪重点应该放在已读到已处理的转化率上,而不是已读率。

判断依据是:如果已读率高于百分之九十但已处理率低于百分之六十,说明问题不在通知触达,而在任务本身的可行性或责任人的执行意愿。这时候要做的是逐个回访未处理的任务,搞清楚卡点在哪里,是任务描述不清晰、资源不够还是优先级冲突,然后针对性调整。已读未读的价值在于帮你定位问题出在哪一段,而不是拿来做考核依据。

4. 跨部门任务提醒,对方部门不配合也不回应,PMO有什么办法推动?

我是PMO,经常需要协调跨部门的任务,比如让财务部在某个节点前提供数据、让法务审一份合同。每次发提醒邮件和消息,对方要么说忙,要么直接不回,我也不好意思一直催,毕竟不是人家直属领导。这种情况反复出现,我该怎么破?

跨部门提醒失效的根本原因是你没有杠杆。解决办法分三步。第一步,在项目启动阶段就把跨部门交付物写进双方负责人的书面确认中,明确交付标准、截止时间和不交付的影响,让这件事从一开始就不是你个人的请求,而是组织的约定。

第二步,通知渠道升级:日常提醒走项目管理平台自动触发,同时抄送对方部门负责人的上级,不是告状而是让信息透明。第三步,设置自动升级规则,超过截止时间二十四小时未响应,通知自动升级到双方部门负责人和项目发起人,超过七十二小时仍未响应,触发项目风险登记并上报项目管理委员会。

判断依据是:跨部门协作靠人情推动不可持续,只有把交付义务变成有记录、有升级路径的组织行为,才能真正推动。如果对方持续不配合且升级后仍无改善,PMO应该把这个问题作为组织级风险正式提出,而不是自己反复催。

核心关键词

读者评论

欧
欧阳安琪

文章把通知、提醒、催办、升级四层拆开讲很实用。我们PMO就是所有消息一个渠道发,结果紧急升级也被淹没。按这个分层调整后,逾期响应明显快了。

赵
赵明轩

条只点开306条这个数据太真实了。我们团队也是被无效通知训练成自动划走,真正重要的依赖变更反而漏掉。光靠工具解决不了,得先设计触发规则和升级路径。

汪
汪若溪

已读不等于已处理这点深有体会。IM里回复收到很容易,但状态没变、事情没动。后来我们把状态回传做成系统硬性要求,PMO才真正能追踪闭环,而不是靠催。

孙
孙承宇

升级规则只写在制度文档里等于没有。我们之前逾期升级全靠人记得手动操作,一忙就忘。必须把升级条件配置到系统里自动触发,否则再健全的制度都是纸面功夫。

文章包含AI辅助创作:消息通知最佳实践:PMO任务提醒协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394507
