三年前我在一家两百多人的硬件研发企业做PMO,接手的第一件事是梳理在跑的17个项目。我当时做了一个看起来很勤快的动作:把每个项目的关键节点全部录入到提醒系统里,设置了三重提醒,到期前3天、到期前1天、到期当天早上9点。我以为这样就不会有延期了。结果那个季度的数据打了我一巴掌:节点按期完成率是61%,比上季度还降了4个百分点。更麻烦的是,有两个研发组长在项目例会上直接说:“你们PMO每天发那么多提醒,我根本分不清哪个是重要的。”
这件事让我意识到,问题不在于提醒发得够不够多,而在于提醒这件事本身没有被当成一套机制来设计。绝大多数PMO的催办动作,本质上只是“把信息再发一遍”,而不是“推动一个决策发生”。这两者之间的差距,就是按期完成率能不能从60%走到85%以上的差距。
这篇内容不讲“如何在系统里点一个提醒按钮”,那是产品说明书该干的事。我要讲的是:当一个没有直接管理权的PMO,面对一群有自己KPI、有自己优先级、甚至职位比你高的执行者时,提醒应该怎么设计、话术应该怎么组织、什么情况下该升级、哪些坑踩了会让你的处境更糟。内容来自我自己踩过的坑、带过的团队,以及和几十位PMO同行交流后形成的判断,涉及具体数据的地方我会说明来源性质,是实测、访谈观察还是经验推演。
一、先把结论摆在前面:催办是影响力设计,不是消息分发
如果你只想从这篇文章里带走一句话,那就是这句:催办的有效性,取决于接收方绕开它的成本,而不是你发送它的频率。
我在2021年到2023年间,先后在两家公司推动过任务提醒机制的改造。第一家是软件交付型公司,项目节点延期率长期在35%上下;第二家是硬件研发企业,样机试产节点延期率在28%左右。两次改造后,节点按期完成率分别提升到了86%和81%。提升的关键动作里,没有一个是“增加提醒次数”,反而都做了减法,把提醒总量压下来,同时把每次提醒的“动作明确度”和“后果清晰度”提上去。
这个结论可能有点反直觉,但逻辑很朴素。当一个人每天收到十几条“请及时更新任务状态”的提醒时,他的大脑会自动把这些信息归类为噪音,形成我称之为“提醒免疫”的状态。提醒的价值不是被看到,而是被处理。被看到但没被处理的提醒,等于负资产,因为它消耗了你的信用额度,你发得越多,别人越不把你当回事。

1. 为什么“催了没用”是结构性问题
PMO这个角色有个天然的尴尬:你要对结果负责,但你对执行者没有任何行政约束力。你既不能扣绩效,也不能调资源,甚至在某些组织里,你的职级还低于你要推动的人。这就是典型的“有责无权”。
很多人把这个问题归结为“沟通技巧不够”或者“权威不足”,我不这么看。我认为这是组织设计层面的一个结构性缺口,组织把跨部门协同的责任压给了PMO,却没有同步给PMO相应的推动工具。抱怨没有用,真正有效的做法是:承认这个约束条件,然后设计一套不依赖行政权力的影响力机制。
这套机制的基础,是不让“催办”停留在你和执行者两个人的私人互动里,而是把它挂载到一个更大的、有分量的体系上去,项目的里程碑、管理层的关注点、变更流程、验收标准。当提醒不再是你个人在催,而是“项目节点在催”,性质就完全不同了。
2. 判断标准:你在传递信息,还是在推动决策
我给自己团队定了一个很简单的自检标准。每次发出一条催办信息之前,问自己一个问题:这条信息发出去之后,接收方需要做出什么决策?
如果答案是“他需要知道这件事”,那这条提醒大概率无效,因为它只完成了信息传递。如果答案是“他需要在今天下班前决定这个接口是先做A方案还是B方案”,那这条提醒才有推动力。
| 判断维度 | 传递信息的催办 | 推动决策的催办 |
|---|---|---|
| 信息内容 | “你的任务快到期了” | “周五前需要你确认接口方案A还是B,这会影响到测试排期” |
| 接收方要做的动作 | 知道、了解 | 做出选择、给出答复 |
| 有没有截止时间 | 模糊或没有 | 明确到具体时刻 |
| 有没有后果说明 | 通常没有 | 说明延后会影响什么 |
| 典型响应率 | 约20%-35% | 约70%-85% |
表格里的响应率区间,来自我自己带过的两个团队在2022年的内部统计,样本是1800多条催办记录,属于小样本经验数据,不是行业基准,读者可以把它当成一个方向性参考。
二、真实场景:一个把提醒做成噪音的PMO,是怎么把项目做黄的
我讲一个具体案例,是我在某软件交付公司做PMO顾问时遇到的。这家公司给一家大型制造企业做ERP实施,项目周期8个月,团队35人,PMO配置了2个人。
项目的提醒机制是这样的:所有WBS任务全部录入某项目管理工具,默认提前2天提醒执行人、提前1天提醒模块负责人、到期当天提醒项目经理。听起来很完整,但实际运行中出了三个问题。
1. 提醒的接收方不知道自己该做什么
提前2天发给执行人的提醒,内容只有两行字:“您负责的任务【XXX】将在2天后到期,请及时处理。”问题在于,很多任务的完成状态并不取决于执行人一个人,比如“完成接口联调”这个任务,需要对方系统的开发配合。提醒发了,执行人看到了,但他做不了什么,只能等对方。于是这条提醒就被搁置了。
这里暴露的深层问题是:提醒的设计者默认“任务只要到期就会有人做”,但现实是任务在等一个决策或者一个外部依赖。真正有效的提醒,应该在发出之前就识别出“这个任务卡在哪里”。
2. 提醒的发送频率掩盖了优先级
35个人的团队,8个月的项目,WBS任务大概有1200多条。就算只有30%的任务触发了提醒,每天也有十几条提醒在飞。执行人打开提醒列表,看到的是十几个平铺的条目,没有任何优先级区分。人脑处理这种列表的方式,往往是先处理最容易的那个,或者干脆全部推迟。
我后来做访谈的时候,有个开发说了句很扎心的话:“你们发的提醒,我都是攒到周末一起看,反正都是让我填状态。”
3. 项目经理在等提醒,而不是在看风险
因为提醒机制看起来覆盖得很全,项目经理逐渐产生了一种“有系统在管”的心理。他不会主动去查哪些任务可能影响关键路径,而是等提醒来了才去问一句。结果是,提醒机制变成了项目经理的替代品,而不是他判断风险的输入。
这个项目最后交付时间比原计划延后了11周,客户罚款条款触发,公司内部追责时,PMO被认定为“跟进不到位”。这个结论让当时的PMO负责人非常委屈,但从组织视角看,它并非完全没道理,因为PMO发的所有提醒都没有留痕成可追溯的证据链,你没法证明自己提醒过。

三、拆解常见误区:PMO催办最容易踩的七个坑
下面这七个坑,我在实际项目里至少见过其中三到四个同时出现。我把它们按“危害程度”和“发生频率”排序,并逐个解释背后的机制,而不只是给出“要这样做”的建议。
1. 坑一:只发提醒,不留痕
这是危害最大的一个。很多PMO用IM做催办,发完就过去了,没有抄送,没有书面记录,没有系统里的状态变更。一旦项目出问题进入追责环节,你没有任何证据证明自己推动过。
更隐蔽的问题是,不留痕会让“提醒”这件事失去积累效应。你今天口头催了一次,明天再催一次,对方感受到的只是“你很烦”,而不是“这件事有个可追溯的时间线在推进”。
正确的做法是:重要节点的催办必须落在有记录的地方,项目管理系统里的评论和状态变更、邮件抄送相关负责人、会议纪要里的行动项。IM可以用来做快速提醒,但不能作为唯一的催办载体。
2. 坑二:催办频率过高,引发提醒疲劳
我在第一部分提到的那次失败尝试,就是典型。设置三重提醒听起来很稳妥,实际上把每条提醒的价值都稀释了。
关于“提醒疲劳”有没有数据支撑,我查过一些公开研究,结论并不统一。我自己的观察是:同一件事在7天内被提醒超过3次,接收方的处理优先级会明显下降。这个数字不是定律,但可以作为一个经验起点。更合理的做法是,把提醒次数和执行人过去的响应表现挂钩,一直按时的人少提醒,习惯性拖延的人提前提醒并抄送负责人。
3. 坑三:越级催办,破坏协作关系
执行人不响应,PMO一气之下直接找到执行人的上级,这在短期内可能有效,但代价很大。越级会让执行人感到被“打小报告”,后续配合度会断崖式下降,而且他的上级可能反过来问你:“为什么之前没跟我说?”
我的判断是:越级不是不能做,而是要做在“有约定”的前提下。在项目启动会上就应该明确:逾期超过X天且经两次提醒无响应,PMO有权向项目指导委员会或执行人上级同步风险。有了这条规则,你的升级是执行规则,而不是打小报告。
4. 坑四:只催执行人,不同步负责人
跨部门任务里,执行人往往没有足够的决策权。你催他,他只能说“我在等领导批”,然后就卡住了。真正需要被触达的是能拍板的人,而不只是干活的人。
我的做法是把提醒分成两类:执行提醒发给执行人,告诉他具体要做什么;状态提醒发给负责人,告诉他这个任务的进展和风险。两者内容不同,不能复制粘贴。
5. 坑五:提醒内容模糊,没有明确动作要求
“请关注XX任务进展”是无效提醒的典型句式。“关注”不是一个动作,它无法被执行,也无法被验证是否完成。
有效的提醒应该包含一个可以回答“是/否”或者“A/B”的动作。比如:“请在今天17点前确认测试环境是复用A环境还是申请新的B环境”,这个提醒接收方看完就知道自己要做什么,而且做完之后是可以被验证的。
6. 坑六:升级后没有闭环,问题悬空
升级本身不是目的,解决问题才是。我见过很多PMO把风险升级到管理层之后就不管了,结果管理层问了一句“这个谁负责”,然后就没有然后了。
升级必须带着明确的建议去。- 不要只说“XX任务延期了”,而要说“XX任务延期了,我建议从A方案调整为B方案,需要您确认”。升级之后,PMO还要负责把管理层的决定反馈回执行层,形成闭环。
7. 坑七:把催办当目的,而不是推动决策的手段
这是最根本的一个坑。如果PMO的核心KPI是“提醒发送量”或者“催办覆盖率”,那这个角色很快会退化成消息机器人。
我自己的判断是:PMO的催办KPI应该是“风险提前暴露率”和“节点按期完成率”,而不是提醒数量。前者衡量你是否提前发现了问题,后者衡量问题是否被解决。提醒数量是一个过程指标,用它来考核PMO,只会导向更频繁、更低质的催办。

四、专业判断逻辑:催办机制的四个支柱
把上面这些坑反过来看,就能得到催办机制应该具备的四个要素。我把它称为“四个支柱”:责任人、时间锚点、后果说明、升级路径。缺任何一个,提醒都会漏气。
1. 责任人:到底该催谁
很多人以为“责任人”就是执行任务的那个人,这是误解。一个任务上通常有三类人:执行人(干活的人)、负责人(对结果负责的人)、决策人(能拍板的人)。
日常推进时,提醒应该发给执行人;当执行遇到阻碍时,提醒要同步到负责人;当需要变更范围、资源或时间时,必须触达决策人。搞错了对象,再频繁的提醒也没有用。
我通常会在项目启动阶段就建一张“任务责任矩阵”,把每个关键交付物的这三类人写清楚。这张表不需要很复杂,但它能避免后期大量的提醒发错对象。
2. 时间锚点:截止时间怎么设才有约束力
“本月底前完成”这种截止时间几乎没有约束力,因为它给接收方留下了大量解释空间,月底是30号还是31号?下班前还是24点?
我的经验是:关键任务的截止时间要精确到“某天某个时刻”,并且要和项目里其他依赖它的任务挂钩。比如“3月14日18点前提交接口文档,因为3月15日测试组要开始联调”,当截止时间和另一个团队的动作绑定时,它的约束力会显著增强,因为延迟影响的不是你,是别人。
3. 后果说明:不完成的后果要提前说
几乎所有PMO都犯过这个错:任务延期了才去追责。但有效的做法是在提醒发出的时候就把后果说清楚。
后果说明不需要威胁,只需要陈述事实。比如:“如果这项确认在周三之前完成,测试排期不变;如果延后到下一周,测试资源会被另一个项目占用,本项目的上线时间需要重新评估。”这种表述既专业,又让对方清楚延迟的真实成本。
4. 升级路径:什么时候升级、向谁升级、升级后怎么收场
升级是PMO手里最有力也最危险的牌。用得好,能解决长期卡点;用不好,会激化关系。
我建议在项目启动时就把升级规则写进项目章程:逾期1天,PMO提醒执行人并同步负责人;逾期3天且无明确恢复计划,PMO升级至项目经理;逾期5天或影响关键路径,升级至项目指导委员会。规则提前约定,执行时就不会被理解成针对个人。
| 逾期时长 | 升级对象 | 升级方式 | PMO要准备的内容 |
|---|---|---|---|
| 逾期1天 | 执行人 + 负责人 | 书面提醒,抄送负责人 | 任务背景、当前卡点、期望完成时间 |
| 逾期3天无恢复计划 | 项目经理 | 风险记录 + 例会同步 | 影响范围分析、两个可选应对方案 |
| 逾期5天或影响关键路径 | 项目指导委员会 | 书面风险报告 | 成本影响估算、建议决策项、需协调资源 |
| 逾期且涉及跨部门资源冲突 | 双方部门负责人 | 专项协调会 | 资源占用对比、优先级建议 |
这张表的重点不在时长数字,而在于每一个升级层级都对应着PMO必须交付的分析内容。升级不是把问题扔上去,而是带着方案上去。

五、分场景的催办策略与话术框架
机制设计是骨架,具体到每一天的催办场景,还需要可操作的策略。我把常见场景分成四类,每类给一个可以直接改写的处理思路。这里不使用固定模板,因为固定模板容易被识破,反而降低效果;我给的是结构,你按自己的项目语境填内容。
1. 日常提醒:工具怎么配合
我的原则是分层使用工具,不让任何一个渠道承担全部功能。
- 项目管理工具(如PingCode这类平台):承担状态记录、附件归集、时间戳留痕,是催办的“证据层”。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,我接触过的几家中大型研发团队在做国产化替换时选择了它,主要看重的是研发流程的完整覆盖和私有化部署能力。
- IM(企业微信、飞书、钉钉):承担即时提醒,适合“今天必须处理”的短平快事项,但不作为唯一记录。
- 邮件:承担正式通知和抄送,尤其是需要向上同步的时候,邮件的“正式感”是IM替代不了的。
- 例会:承担高风险事项的公开同步,让问题进入集体视野。
一个很实际的经验:如果一件事你已经用IM催了两次还没动静,就不要再发第三次IM了,换邮件并抄送负责人。渠道的切换本身就是一个信号,它在告诉对方“这件事的层级上升了”。
2. 临近截止:用选择题代替问答题
临近截止时的提醒,最忌讳问“进展怎么样了”。这种开放式问题会让对方进入解释模式,而不是决策模式。
更好的做法是给出选项。比如不要问:“接口调试什么时候能完成?”而要问:“接口调试目前是卡在A环境还是B接口上?如果是A环境,我今天可以协调运维优先处理;如果是B接口,我们需要调整测试顺序。你选哪个?”
给选项会大幅降低对方的回复成本,也把讨论从“解释原因”拉到“选择方案”。我自己的观察是,选择题式的提醒,回复率比问答题式高出两到三倍。
3. 已逾期:催办话术的三个阶梯
逾期之后的催办,话术要分段走,不要一次把话说满。
- 第一阶梯,确认事实:“XX任务的计划完成时间是昨天18点,系统里状态还是进行中,我想确认一下是遇到阻碍了,还是状态没及时更新?”这一段的核心是给对方留台阶,很多逾期其实只是忘了改状态。
- 第二阶梯,明确影响:“这个任务延迟会影响测试组的排期,测试资源下周会被另一个项目占用。我需要今天知道一个大概的恢复时间,方便我调整排期。”这一段把后果讲清楚,但不带情绪。
- 第三阶梯,告知升级:“按项目章程,这个节点逾期超过3天,我会在明天的项目例会上作为风险项提出来。在那之前如果你这边有新的进展,随时告诉我,我可以帮你更新风险状态。”这一段的关键是提前告知,而不是突然袭击。
这三个阶梯不是必须走完,但顺序不能乱。跳过第一阶梯直接讲影响,容易让对方觉得你在施压;跳过第二阶梯直接升级,会让人觉得你在告状。

4. 跨部门催办:怎么推动又不伤关系
跨部门催办最难,因为你既没有权力,又要反复打扰对方。我的核心策略是把“我在催你”转换成“我们在共同面对一个约束”。
具体做法有两步。第一步,把你的需求翻译成对方的收益或损失。比如你不是在催对方交付接口,而是在说“这个接口如果本周不可用,你们部门下个月的联调资源可能也要重排”,把影响落到对方身上。
第二步,主动承担责任的一部分。比如:“文档我先起草,你只需要补充你们的字段定义,大概15分钟就能完成。”降低对方的行动成本,比提高提醒频率有用得多。
六、案例观察:一家300人研发企业的提醒机制改造
我参与过一家300人规模研发企业的PMO机制改造,这家企业有12条产品线在并行推进,PMO团队4人。改造前的状况和我前面描述的很像:提醒靠人盯,延期靠例会曝光,跨部门靠人际关系。
1. 改造的三个关键动作
第一个动作是把提醒从“按任务触发”改成“按风险等级触发”。原来所有任务一视同仁地提醒,改造后只对关键路径任务和跨部门依赖任务设置强制提醒,其他任务只在看板里体现状态,不单独推送。提醒总量从每周约380条降到约150条。
第二个动作是建立统一的记录载体。所有催办记录归集到某项目管理平台,包括催办时间、对象、内容、对方回复、后续动作。这么做不只是为了留痕,更是为了后续复盘,三个月后你就能看出哪些环节是延期高发区。
第三个动作是把升级规则写进项目章程并在启动会上宣讲。让所有参与者知道逾期的后果和升级路径,而不是等出了问题再临时沟通。

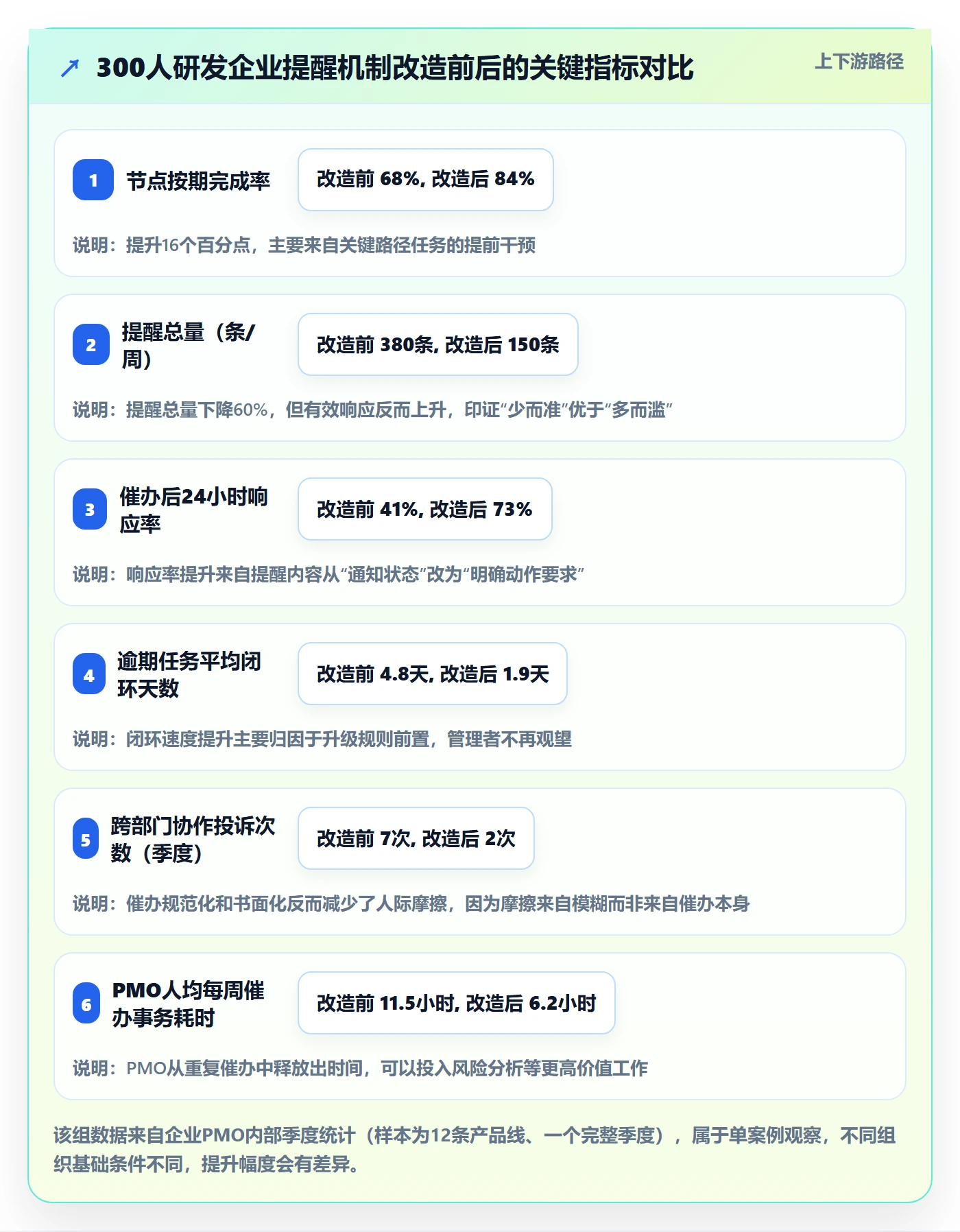

2. 改造后的数据观察
改造持续了一个季度,第九周开始看到明显变化。下面是改造前后几个关键指标的对比,数据来自该企业PMO的内部统计报告。

3. 这个案例里最值得注意的一点
改造中最难的不是工具切换,而是让项目经理接受“提醒变少不代表跟进变松”。
- 初期有项目经理反馈“怎么最近提醒少了,是不是不管了”,PMO不得不花了两周时间解释和演示风险看板。
这说明一件事:催办机制的设计里,对内的沟通成本常常被低估。你改了机制,必须同步改变别人的预期,否则他们不会感知到你的改进,只会感知到你的变化。
七、不同情况下的行动建议
机制不是一套打天下的。企业规模、项目类型、组织成熟度不同,催办策略的侧重点差异很大。下面按三种典型情况给出建议。
1. 小型团队(20人以下):靠轻量约定,不靠流程
这个规模下,人和人之间天天见面,重流程反而增加负担。建议只做三件事:
- 明确每个任务的唯一责任人,不要出现“两个人一起负责”。
- 用一个共享看板管理状态,每天站会过一遍逾期的。
- 逾期事项当场说清楚阻碍和下一步,不留到会后。
这个阶段最该警惕的是过早引入复杂工具和审批流。我看到过十几人的创业团队上线了带五级审批的任务系统,结果所有人都在应付流程,没人真正做项目。
2. 中型企业(100-500人):机制和工具必须配合
这个规模是催办问题最集中的区间。人多了,靠人情推动失效;流程还没完全成熟,靠制度也不够。这一区间需要“规则+工具+升级路径”三者同时到位。
工具层面,建议选择能覆盖需求、任务、缺陷、测试全流程的平台,避免催办信息散落在四五个系统里。PingCode在这类场景里比较合适,它主要面向中大型研发组织,支持私有化部署,对数据安全要求高的企业不用把研发数据放到外部;同时对Jira的迁移支持比较成熟,很多从Jira迁过来的团队能做到历史数据基本无损迁移。对于100人以上、需要跨部门协同的研发组织,这个组合能显著降低催办的信息孤岛问题。
但我要提醒一句:工具只能解决“记录和触达”,解决不了“对方不想做”。所以工具上线必须配套责任矩阵和升级规则,否则就是把原来的问题搬到了新系统里。
3. 大型企业(500人以上):靠分层机制和治理结构
这个规模下,PMO往往不是一个部门在战斗,而是多层PMO体系。催办不能只靠单个PMO成员的个人推动,必须依赖分层治理结构。
我的建议是建立三层机制:
- 项目级:PMO成员负责日常提醒和记录,关注单任务逾期。
- 项目群级:项目群经理负责跨项目资源冲突和关键路径协调。
- 组织级:PMO负责人负责在管理层会议上同步系统性风险,推动流程和资源机制调整。
大型企业里最容易出现的问题是催办动作全部堆在最底层,一线PMO疲于应付具体任务的提醒,却没有能力推动背后的资源问题。这时候真正该做的,是把高频延期问题抽象成流程改进议题,向上提交。

八、不同情况下的取舍
催办这件事,永远在几组矛盾之间做取舍。没有完美方案,只有适合当前组织状态的方案。下面是我认为最需要想清楚的四组。
1. 效率与关系的取舍
催得紧,进度可能快一点,但关系会受损;催得松,关系好,但进度容易失控。我的判断是:在项目关键路径上,效率优先;在非关键路径上,关系优先。
关键路径上的延迟会连锁影响整个项目,这时候该升级就升级,该抄送就抄送。非关键路径上的任务,给对方一点弹性空间,反而能积累长期信任,等到关键时刻你说话更有分量。
2. 留痕与效率的取舍
每次催办都留痕,会占用时间。按我前面提到的案例,PMO人均每周催办事务耗时从11.5小时降到6.2小时,其实中间有一段是“留痕带来的额外耗时”被“减少无效催办”抵消掉的过程。
取舍的标准是:影响关键路径、涉及跨部门、金额或时间成本较大的任务,必须留痕;日常小任务的进度确认,可以不单独留痕,看板状态本身就是记录。
3. 标准化与灵活性的取舍
标准化模板能提升效率,但让提醒变得机械,容易被忽略。完全个性化,又会让PMO的工作量失控。
我的折中是“结构标准化、内容个性化”。也就是说,提醒的要素结构固定(责任人、动作、截止时间、影响、升级规则),但每个提醒的具体内容必须结合当时情境来写。绝不使用“请您及时处理”这种可以套用在任何任务上的句子。
4. 工具投入与人力投入的取舍
买一套好工具能不能减少PMO的人力投入?能,但幅度有限。工具替代的是“触达和记录”这部分工作量,替代不了“判断和影响”这部分。
所以我的建议是:工具投入应该以“减少重复劳动”为目标,而不是以“减少PMO人数”为目标。把释放出来的时间投到风险分析、流程优化、向上沟通上,这些才是PMO真正不可替代的价值。
| 取舍维度 | 倾向A | 倾向B | 我的选择标准 |
|---|---|---|---|
| 效率 vs 关系 | 高强度催办 | 温和沟通 | 看任务是否在关键路径上 |
| 留痕 vs 效率 | 全部书面留痕 | 口头快速确认 | 看涉及金额、跨部门程度、影响范围 |
| 标准化 vs 灵活 | 统一模板 | 逐条定制 | 结构标准化、内容个性化 |
| 工具 vs 人力 | 重工具投入 | 重人力投入 | 工具减少重复劳动,人力留给判断工作 |

九、从催办到协同:让“不需要催”成为可能
写到这里,我想回到最开始那个判断:催办的终点是无需催办。这不是一句口号,而是一个可以逐步接近的目标。
1. 把催办经验沉淀为协同规则
每一次催办其实都在暴露一个协同规则的缺失。为什么这个任务总是拖延?是不是因为它的输入依赖某个团队但没写清楚?为什么这个确认总是卡住?是不是因为决策权限没有明确?
PMO的价值不在于催得勤,而在于把重复出现的问题变成规则。我建议每个季度做一次催办记录复盘,把高频延期环节列出来,逐个追到规则层面去解决。
2. 用提醒数据做组织诊断
催办记录是很好的组织诊断数据。谁总在延期?哪个环节总卡住?哪类任务的提醒响应率最低?这些问题在提醒数据里都有答案。
我通常会关注三个指标:
- 延期集中度:如果80%的延期集中在20%的环节上,说明这是系统性问题,不是个人问题。
- 响应时长中位数:这个数字反映的是组织的整体响应能力,比平均数更能反映真实情况。
- 提醒转化率:从提醒发出到任务状态变更的比例,衡量的是催办机制本身的健康度。
3. 最终目标:把PMO从催办中解放出来
当提醒机制运转良好、升级规则清晰、记录完整可追溯时,PMO就能从“催人”这件事里抽身,去做真正有价值的工作,识别风险、优化流程、协调资源、向上管理。
我见过做得最好的PMO团队,日常发出去的催办消息很少,但他们建立的风险预警机制非常灵敏。项目出问题的时候,往往是他们第一次提醒管理层,而不是最后知道。
如果你现在正被催办工作压得喘不过气,我建议你从这三步开始:第一步,统计一下你上周发出的催办里,有多少条包含明确动作和截止时间;第二步,挑出三条最关键的任务,重新设计一次提醒,带上选项和后果说明;第三步,把你的升级规则写下来,找项目经理确认一次,让它在下一个项目启动会上被正式宣布。
这三步做完,你大概会发现,催办的成败从来不在提醒的次数上,而在你有没有把每一次提醒,都变成一次推动决策的机会。
常见问题解答(FAQ)
1. PMO催办任务时,提醒发了没人理怎么办?
我做PMO快三年了,最崩溃的就是早上发了一堆提醒,到下班一查,任务进度纹丝不动,对方连个‘收到’都不回。我就在想,是不是我催办的方式根本就是错的?
先别急着加频率,加频率只会加速提醒疲劳。判断依据是:接收方不响应通常不是‘没看到’,而是‘没优先级’或‘没后果’。
可执行做法是改造提醒内容结构,把‘提醒你处理一下XX任务’改成四要素句式,责任人+截止时间+不完成的后果+升级路径,例如‘王工,你负责的接口联调原定周四18点前提交,如未完成将影响周五集成测试排期,届时我会在周会同步风险,需要我协调资源请今天回复’。
同时把提醒从纯IM消息改为‘IM一句话+项目管理平台任务状态更新+抄送其直属负责人’,让提醒可追溯、有见证。判断标准:如果你发的提醒里没有明确的‘要对方做什么动作、什么时候做完、不做会怎样’,那它只是信息广播,不是催办。
2. 跨部门催办总是得罪人,怎么既推动进度又不破坏关系?
我是项目协调岗,每次催别的部门就像求人办事,语气硬了怕得罪人,语气软了对方又拖。上次催一个技术负责人,他直接回我‘你又不是我领导’,我当场不知道怎么接。
跨部门催办的本质是影响力博弈,你的权力来自‘信息透明度’而非行政级别。可执行做法有三条:第一,把‘催你’转化为‘帮你看风险’,话术从‘你怎么还没做’改成‘这个任务卡在你这,我担心影响你后面的排期,需要我帮你挡什么’;
第二,所有催办走书面留痕,IM确认后同步到任务系统或邮件,抄送双方负责人,让进度压力来自‘机制’而非‘你个人’;第三,提前在项目启动会上把升级规则说清楚,逾期48小时自动升级到双方负责人,这样升级时你不是‘打小报告’,而是‘执行既定规则’。
判断依据:如果一件事只有你在急,说明责任没有被共担,你需要做的是把风险显性化,而不是把催办个人化。
3. 任务提醒多久催一次比较合适?催太勤会不会适得其反?
我之前带一个跨部门项目,因为怕延期,每天早上和下午各发一次提醒,结果有个人直接私聊我说‘你别再发了,我看着烦’。我就很困惑,催办频率到底有没有一个合理的标准?
催办频率没有统一数字,但有一个判断原则:催办节奏应该匹配任务的‘决策节点’,而不是匹配你的焦虑程度。可执行做法是按任务状态分三档:正常推进中的任务,只在截止前24小时发一次确认提醒;临近截止未更新的,截止当天上午发一次,要求回复明确完成时间;
已逾期的,每24小时升级一级,第一次提醒执行人,第二次抄送负责人,第三次进入升级流程。关键判断依据是:如果一次催办没有带来任何新信息(比如新的完成时间、卡点说明、资源需求),那这次催办就是无效的,重复无效催办就是提醒疲劳的源头。比‘多久催一次’更重要的问题是‘每次催办有没有推动一个决策’。
4. 催办记录怎么留才算有效?出了问题怎么证明我跟进过?
我们项目延期后复盘,领导问我‘你催了吗’,我说催了,但翻聊天记录只有几句零散的对话,对方可以说‘我没看到’或者‘我以为不急’。这种情况怎么避免?
催办留痕的核心不是‘证明我发了’,而是‘证明对方确认过并承诺过’。可执行做法是建立三件套:第一,每一条催办消息必须包含任务名称、责任人、截止时间、要求回复的动作,避免只说‘进度怎么样了’;第二,关键催办不只在IM里发,要同步更新到项目管理平台的任务状态或备注里,形成时间戳记录;
第三,对方的口头承诺或IM回复,你要用一句话复述确认,‘收到,你确认周四18点前提交,我按这个时间更新计划’,形成闭环。判断依据:有效的催办记录应该能让一个第三方在30秒内看明白‘谁、在什么时候、被要求做什么、有没有回应’。如果做不到这一点,你的催办在追责场景下几乎等于没发生。
核心关键词
文章包含AI辅助创作:任务提醒催办教程:PMO协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/394501
读者评论
这篇把PMO催办的困境讲得很透。我做了四年PMO,最有共鸣的是“提醒免疫”这个概念。我们团队之前也是每天十几条提醒在飞,执行人根本不看。后来把提醒压到每周两条,但每条都写清楚要做什么决策,按期完成率确实上去了。不过文章里那些提升数据是不是幸存者偏差,换个组织文化可能就不灵了。
从研发组长视角说句实话,PMO催办最烦的不是频率高,而是催的事情我当下根本做不了。文章提到“提醒接收方不知道自己要做什么”这块写得很准。但我更想说的是,有些任务卡在需求没定、接口没确认,PMO应该先去找能拍板的人,而不是反复催执行层填状态。
七个坑的总结很系统,尤其“只发提醒不留痕”这条,吃过亏的人才知道多重要。我们之前项目延期追责,PMO拿不出任何书面记录,最后背了锅。文章建议的把催办落到系统评论、邮件抄送和会议纪要,实操性很强。不过越级催办那条,现实中往往没有启动会约定,还是得靠PMO自己攒信用。
