FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

去年 11 月的一个周五晚上十点,我还在会议室里盯着一张甘特图。图上两条进度条被我特意拉齐到同一天结束,"视觉定稿"和"文案终稿",我当时判断得很轻松:这两个活儿相关但独立,谁先谁后都行,只要同一天收口就不会拖进度。结果那天下午设计才发现品牌方临时改了主视觉的色调规范,文案组之前写的三段主文案全部作废。两条进度条的完成时间偏差了整整两天,而它后面挂着 9 个下游任务,整个版本最终延期 11 个工作日。

后来我把团队所有项目里的依赖关系翻了一遍,一共 37 条被标记为"FF"的依赖,其中 11 条根本不该存在,另外 8 条的完成时间容忍度我从来没定义过。

这件事之后我才真正想明白一件事:大多数项目的延期,不是因为任务做得慢,而是因为依赖被定义得太随意。而"FF 管理"这个词之所以让人困惑,是因为它在中文项目管理语境里同时承载了两层意思,一层是学术上的依赖类型(Finish-to-Finish,完成-完成),另一层是团队口语里对"完成信号驱动的交付协同"的统称。这两个含义混在一起,就会导致搜索这个词的人既拿不到定义,也拿不到方法。

这篇文章我会先把概念边界说清楚,再用一个真实延期案例拆解误区,然后给出我实际在用的四步判断法、可直接抄走的日常动作清单,以及在不同组织规模下的取舍逻辑。全文的落脚点是:项目负责人管依赖,管的是"信号"和"偏差",不是管"排期表好不好看"。

一、先给结论:FF 管理是"交付对齐"问题,不是"排期美化"问题

如果你只想要一句话结论,那就是:FF 依赖管不好,通常不是工具问题,而是"完成"这个词在你团队里没有被定义过。什么叫设计"完成"?是出稿,是归档,还是评审通过?三个答案对应三种完全不同的下游启动时间,而很多团队里,这三件事在同一个项目里被混用。

1. 我先把 FF 的两层含义说清楚

第一层是标准项目管理里的定义。在依赖关系类型中,FF 指 Finish-to-Finish,即"前置任务完成之后,后置任务才能完成"。它的关键特征是:约束点在后置任务的"结束",而不是"开始"。典型场景是"文档终稿不能早于测试报告定稿",测试报告一天不定,文档就一天不敢定。

第二层是团队口语用法。很多人在搜索"ff管理全称"的时候,心里想的其实是"项目管理里那一堆依赖关系怎么管"。这时候 FF 就成了一个统称,覆盖 FS(完成-开始)、SS(开始-开始)、FF(完成-完成)、SF(开始-完成)四种类型。

本文的边界是:以 FF(完成-完成)为核心切口,同时覆盖四种依赖类型的完整管理流程。因为我在实操中发现,FF 是四种类型里最容易出错、也最容易被当成"并行任务"处理的一种,它不像 FS 那样有明确的先后直觉,团队很容易觉得"两个活儿一起干就行",从而跳过信号定义。

(1)顺带回答几个高频搜索词

关于"ff 操作区域是指什么":在我的用法里,它指依赖关系需要被操作和确认的那几个界面区域,通常包括任务详情里的依赖设置区、甘特图上的连线区、以及依赖状态看板。这三个区域如果只有第一个被使用,依赖就等于没管。

关于"ff26 经理设置"和"ff 总经理"这类词:我理解为企业内部的项目管理层级配置需求,核心问题是"不同层级的管理者在依赖管理中分别负责什么"。这一点我会在第四节给出具体的角色动作划分。

2. 三条核心结论

结论一:FF 依赖最大的风险不是"排错顺序",而是"同步漂移"。FS 依赖错了,你一眼能看出来先后反了;FF 依赖错了,两条任务各自都在正常推进,只是完成时间慢慢错开,等到发现时下游已经全部受影响。

结论二:FF 依赖的成本不在关键路径上,而在"同步成本"上。关键路径法算的是最长路径耗时,但 FF 依赖真正的消耗是双方为了保持同步而反复沟通、反复对齐、反复返工的人力,这部分成本几乎不会出现在甘特图里。

结论三:项目负责人的价值不是消除依赖,而是设计依赖。依赖不可能被消掉,组织分工越细,依赖越多。真正能做的是:把隐性依赖变成显性依赖,把口头约定变成触发信号,把被动救火变成提前设定容忍度。

3. 一个可以直接用的判断公式

我习惯用两个极简指标来判断一条 FF 依赖是否健康,写下来贴在周会文档里:

# FF 依赖健康度自检(示例口径,非行业标准)
同步漂移率 = 后置任务实际完成时间与前置任务的偏差小时数 / 允许容忍度小时数

大于 1 即为失控,0.5~1 为预警区

并行收益比 = 两条任务并行节省的工期人天 / 为保持同步支付的沟通与返工人天

小于 1,说明这条 FF 依赖不值得保留,应改为 FS

完成定义清晰度 = 双方对"完成"的判断标准一致的条目数 / 依赖总条目数

低于 0.8 时,任何依赖可视化工具都救不了你

这三个公式看着简单,但它逼着团队回答一个平时没人问的问题:我们到底是靠什么信号判断对方做完了?这个问题答不上来,依赖管理就只是画图。

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

二、真实场景复盘:一个 FF 依赖是怎么吃掉两周的

抽象讲依赖管理很容易变成正确的废话,所以我先说清楚那个延期了 11 个工作日的项目到底长什么样。

1. 项目背景

那是一个 B 端后台改版项目,涉及设计、文案、前端、后端、测试五个职能,计划工期 9 周,团队规模 23 人(含兼职)。整个项目被拆成 214 个任务,我在排期时标记了 37 条依赖关系,其中 14 条被我写成 FF 类型。

现在回头看,这 14 条里真正属于逻辑上必须 FF 的,只有 3 条。剩下 11 条中,5 条其实是资源依赖(同一个人不能同时干两件事),6 条是我的"心理保险",我希望两个环节差不多同时结束,避免中间出现空档期。

2. 周五晚上到底发生了什么

那 14 条 FF 依赖里有一条是"视觉定稿 FF 文案终稿"。当时我的想法是:主视觉定了,文案才好配图配版式;但文案也不该等视觉,两边并行推进,最后同时收口。听起来很合理,问题是三个动作我一个都没做。

第一,我没定义"视觉定稿"是什么状态。设计认为"出一版完整视觉稿并内部评审通过"就算定稿,而我认为的定稿是"品牌方签字确认"。两边的完成标准差了整整一步。

第二,我没设偏差容忍度。甘特图上两条进度条拉齐在同一天结束,看起来严丝合缝,但实际上没有任何机制告诉我"偏差超过 4 小时要报警"。

第三,我没有触发信号。文案组判断视觉是否定稿的方式,是"我看到设计同学在群里发了图"。这种判断方式在团队协作里极其脆弱。

3. 依赖链的传导过程

偏差一旦产生,它不会停留在原地。品牌方改色调规范 → 视觉稿返工 2 天 → 文案三段主文案作废 → 重写 1.5 天 → 前端切图延期 → 后端联调窗口被压缩 → 测试时间从 5 天压到 3 天 → 上线日期顺延 11 个工作日。这条链上真正的原因只有一个:一条 FF 依赖没有被定义完成标准。

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

4. 复盘:我错在哪三个动作上

第一个错动作是把依赖记在脑子里而不是文档里。14 条 FF 依赖,只有 6 条写进了任务详情,其余 8 条存在我的排期逻辑里,团队看不到,也就无法校验。

第二个错动作是只盯关键路径。关键路径上那 5 个任务确实被保住了,但 FF 依赖的风险不在路径长度,而在同步质量。关键路径法不负责发现"两条任务什么时候开始漂移"。

第三个错动作是用"共同截止日期"代替"完成信号"。我给两条任务设了同一天结束,却没有告诉任何一方"什么时候算完成、偏差多少算异常、异常了找谁"。共同截止日期是一种愿望,不是一种机制。

三、拆解 6 个最常见误区

我把过去三年见过的依赖管理问题做了归类,其中有 6 个误区出现频率最高。它们有个共同特点:在纸面上看起来都是对的,只有在项目真正卡住时才暴露。

1. 误区一:把 FF 当成"同时开始、同时结束"

FF 只约束结束时间,不约束开始时间。但如果团队把它理解成"两边一起干、一起收",就会自然忽略一个事实:两条任务的启动条件可能完全不同。视觉需要品牌确认,文案需要产品经理提供卖点清单,这两个前置条件谁先满足,决定了谁先能动。把 FF 理解成"全程同步",是同步成本暴涨的第一来源。

2. 误区二:把资源依赖当成逻辑依赖

这是我犯的错。资源依赖的意思是"同一个人或同一个团队不能同时做两件事",比如设计师既要出视觉又要做图标规范。逻辑依赖的意思是"业务上真的必须先做 A 才能做 B"。两者的处理方式完全不同:逻辑依赖需要排序,资源依赖需要调整资源或拆分任务。大量本可以通过加人解决的任务延期,被误判成了"必须等"。

3. 误区三:只盯关键路径,不看依赖密度

关键路径能告诉你哪个任务不能晚,但告诉不了你哪个任务"被很多人等着"。我后来加了一个指标叫依赖密度,即单个任务的下游依赖数。密度超过 5 的任务,哪怕不在关键路径上,也必须纳入日常监控。

4. 误区四:用口头对齐代替触发信号

"我到时候群里说一声"是依赖管理里最危险的句子。它有四个不确定:什么时候说、说给谁、说到什么程度算说清楚了、没看到怎么办。触发信号必须是系统状态,不是人的自觉。比如"设计稿在系统中流转至评审通过状态"就是一个可被工具捕捉的信号,而"我在群里发个消息"不是。

5. 误区五:缓冲区加在任务里,而不是加在依赖上

很多项目经理习惯给每个任务加 20% 的缓冲,这样做的结果是任务量膨胀、总工期变长,而依赖之间的同步风险一点没减少。我的做法是把缓冲集中加在依赖链的接缝处,也就是两条任务完成时间的偏差容忍度上,而不是平摊到每条任务里。

6. 误区六:以为工具画出来了就等于管住了

这是最迷惑人的一个。甘特图能把依赖画成一条连线,让人产生"已经可视化了"的安全感。但连线本身不产生任何管理动作:它不会告诉你完成标准是否统一,不会在偏差超过 4 小时时报警,也不会自动找到该升级给谁。可视化的价值是让问题看得见,而不是让问题消失。

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

四、专业判断逻辑:FF 依赖的四步判断法

拆完误区之后,需要一个能落地的判断顺序。我用的是四步法,顺序不能颠倒,因为后一步的判断依赖前一步的结论。

1. 第一步:判断依赖的真伪

拿到一条候选依赖,先问三个问题:不做 A 是不是真的做不了 B?如果不做 A 也能做 B,只是质量差一点,那这是质量依赖,不是硬依赖;是不是同一个人不能同时做?如果换成两个人就能并行,那是资源依赖;是谁提出要加这条依赖的?如果是"我担心",那大概率是心理依赖。

我给自己定的规则是:无法用一句话说清"为什么必须先完成 A"的依赖,默认不建立。这条规则在我们团队砍掉了大约三分之一的冗余依赖,直接缩短了排期。

2. 第二步:判断依赖类型

四种依赖类型的时间语义完全不同,选错类型比不选类型更糟。下面这张表是我贴在团队文档里的对照表:

类型 时间语义 典型场景 最常见的错误用法
FS 完成-开始 前置完成,后置才能开始 需求评审通过后才能开发 把可并行的任务强行串行,拉长总工期
SS 开始-开始 前置开始,后置才能开始 开发启动后测试同步写用例 后置启动后无事可做,造成空转等待
FF 完成-完成 前置完成,后置才能完成 测试报告定稿后文档才能定稿 误当作并行任务,不定义完成标准与容忍度
SF 开始-完成 前置开始,后置才能完成 新班次到岗后旧班次才能收尾 几乎不用,导致该识别的场景被漏掉

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

3. 第三步:定义完成信号与偏差容忍度

这一步是整篇方法论的真正核心。我要求每个 FF 依赖必须写清楚四件事:前置任务完成的判定条件、后置任务可以收尾的判定条件、允许的完成时间偏差、偏差超限后的第一响应人。

判定条件必须是系统可读的状态,而不是人的描述。"设计稿完成"不算,"设计稿在系统中流转至评审通过状态且无未处理评论"才算。偏差容忍度要按任务性质定:涉及对外承诺的(如品牌方确认稿)给 4 小时,内部协作的给 1 个工作日。

(1)一个可直接复制的依赖定义模板

# FF 依赖定义模板(示例)
dependency:

id: FF-TESTDOC-TO-USERDOC

type: finish_to_finish

predecessor: 测试报告定稿

successor: 用户手册定稿

done_signal_predecessor: 测试报告流转至"已归档"且缺陷收敛率≥95%

done_signal_successor: 用户手册所有章节状态为"已评审"

tolerance: 4h # 允许的完成时间偏差

alert_threshold: 2h # 偏差达到 2 小时开始预警

buffer_owner: 项目经理

escalation_path: [任务负责人 -> 项目经理 -> 交付总监]

review_cadence: daily # 每日站会固定检查该依赖偏差

这个模板我用了两年,最大的价值不是"规范",而是它把责任和阈值都提前写死了。等到偏差出现时,团队不需要开会讨论"这算不算问题",系统已经告诉所有人算不算。

4. 第四步:判断缓冲位置与升级路径

缓冲不要平摊,要集中。我的经验值是:一条 FF 依赖链上,缓冲总量的 70% 放在链路末端的接缝处,30% 分散在中间节点。原因是末端接缝承担的是所有上游偏差的叠加,而中间节点的风险已经被上游缓冲吸收过一轮。

升级路径也要提前写清。我的默认规则是:偏差在容忍度内由任务负责人自行协调;超过容忍度 1 倍,项目经理介入;超过 2 倍,交付负责人介入并有权调整范围或资源。没有升级路径的依赖管理,等于把决策权交给最没有权限的人。

5. 日常动作清单

判断逻辑再漂亮,也要落到每天的固定动作上。我团队的节奏是这样:

  • 每日站会:只问一句"昨天到今天的 FF 依赖偏差是多少小时",不问进度百分比。
  • 每周一次依赖巡检:把依赖密度超过 5 的任务单独列出来,检查其完成信号是否仍然成立。
  • 里程碑前三天:对所有 FF 依赖做一次容忍度复查,把偏差接近阈值的依赖提前升级。
  • 版本复盘:统计每条 FF 依赖的实际偏差值与协同成本,偏差持续为 0 的依赖考虑取消,协同成本高于并行收益的依赖考虑改为 FS。

五、案例与数据观察:中大型组织里的依赖治理怎么落地

前面讲的方法在 10 人团队里靠文档和口头就能跑通,但组织规模一旦上去,方法论就必须有载体。我这里以 PingCode 为例说明,原因是它的主要服务对象就是中大型企业及 100 人以上组织,这个规模段恰好是 FF 依赖治理最难的地方。

1. 为什么 100 人以上的组织,FF 依赖更难管

我观察到的三个结构性原因。第一,依赖跨团队:100 人以上的组织通常有 5 个以上的职能团队,一条 FF 依赖的两端可能分属不同部门,双方的完成标准由各自的部门习惯决定,天然不一致。

第二,依赖跨项目:同一个人同时参与 2-3 个项目,资源依赖和逻辑依赖混在一起,靠肉眼排期根本无法识别冲突。

第三,依赖跨周期:版本周期拉长之后,依赖的偏差会跨迭代累积,上个迭代留下的 1 天偏差,在三个迭代后可能变成 5 天。

2. 依赖治理需要工具解决的三个具体问题

第一是可识别。依赖必须被记录成结构化数据,而不是甘特图上的一条线。这意味着每条依赖要能承载类型、完成信号、容忍度、升级路径这些字段,并且能被筛选、被统计。

第二是可预警。偏差一旦超过阈值就自动触发通知,且通知对象按升级路径自动确定。这一步把"发现问题"从人的责任变成了系统的责任,是效率提升最明显的一环。

第三是可追溯。当一条依赖断裂导致延期时,团队能回溯到是哪一步的完成信号没有被满足,而不是笼统归因于"沟通不畅"。

PingCode 在这三件事上的适配点比较明确:它的任务依赖关系支持在任务详情中直接设置并可视化到甘特视图,偏差可以通过自动化规则触发通知;同时它支持私有化部署,这对有数据合规要求的组织是刚需。另外,它支持从 Jira 平滑迁移,对于原本在 Jira 上管理依赖、但需要国产替代的团队,迁移成本相对可控。

3. 三个数据观察

下面这组数据来自我参与的三个中大型交付组织在引入依赖结构化治理前后的对比,属于情景模拟与经验估算,用来展示改善方向而非精确统计。

观察一:延期发现时点前移。治理前,依赖偏差平均在发生后的第 4 个工作日才被识别;把完成信号和偏差阈值写入系统后,识别时点前移到发生当天。

观察二:跨团队协调耗时下降。一条跨团队 FF 依赖的平均协调耗时从 2.8 人天降到 1.1 人天,主要来自"不需要开会确认算不算问题"。

观察三:冗余依赖被清理。把依赖强制结构化之后,团队平均清掉了 26% 的既有依赖,这部分直接转化为工期缩短,而不是靠加班。

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

六、不同情况下的行动建议

方法论必须分场景落地,否则就是空谈。我按团队规模和组织约束分成四种情况,每种情况给出我认为最值得先做的那一两件事。

1. 10 人以下小团队:先把"完成"写下来

这个阶段不要上工具,上工具反而增加维护成本。你唯一需要做的是:把每一条依赖的完成信号写进同一个文档,并且在每天站会上读一遍。10 人团队的优势是沟通频率高,最大的风险是"以为对方知道"。

具体动作:建一个只有三列的依赖清单,任务 A、任务 B、A 完成的判定条件。每周更新一次,每条依赖必须有人名。做到这一步,能覆盖 80% 的依赖风险。

2. 30-100 人单业务线:把依赖和资源冲突分开管

这个规模最典型的问题是资源依赖被误判为逻辑依赖。建议做两件事:一是在依赖清单里强制标注"逻辑依赖"或"资源依赖";二是单独维护一张人员占用表,把同一个人参与的所有任务按周列出来,冲突一目了然。

这个阶段可以直接用轻量的项目管理工具承载,重点看的是它能否区分任务依赖和人员分配两类关系,而不是看它有多少功能。

3. 100 人以上多团队组织:必须依赖系统而不是人

到了这个规模,靠文档和会议已经不可行,因为依赖的数量和交叉度超过了人的记忆与注意力上限。这个阶段的行动重点有三条:

  1. 把依赖结构化:类型、完成信号、容忍度、升级路径四个字段必须落进系统,不能只存在于文档。
  2. 把预警自动化:偏差超过阈值自动通知,通知对象按升级路径自动确定,不依赖负责人手动盯。
  3. 把跨团队依赖纳入固定议程:每周一次跨团队依赖巡检,只看偏差接近阈值的条目。

工具层面,中大型组织需要重点评估的是依赖字段的可配置程度、自动化规则的灵活度、以及是否支持私有化部署。以 PingCode 为例,它面向的正是这个规模段,任务依赖可在详情中结构化设置并可视化,自动化规则可用于偏差通知;私有化部署能力对有数据合规要求的组织是必要项;对原使用 Jira 的团队,其平滑迁移能力可以显著降低切换成本。选型时我建议不要看功能清单长度,而要看这三个能力是否真的能在你的流程里跑起来。

4. 有合规或迁移约束的组织:先解决迁移成本,再谈治理

如果组织有数据不出内网的要求,或者正在从 Jira 迁出,那么"能不能用"比"好不好用"更优先。这个阶段的判断顺序应该是:先确认私有化部署与数据合规是否满足,再确认历史依赖关系能否完整迁移,最后才比较依赖管理的功能深度。

我见过一个团队跳过了第二步,迁移时把依赖关系全部丢掉,结果上线第一个月就出现了三次因为依赖丢失导致的排期冲突,治理成本反而上升。

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

七、不同情况下的取舍

依赖管理本质上是一连串取舍,没有哪一项是"越多越好"。下面这四组取舍是我在实操中反复遇到的。

1. 刚性依赖还是柔性依赖

刚性依赖意味着严格执行,前置不完成则后置不能动;柔性依赖意味着允许一定程度的提前开工,风险由后置方承担。选择标准是返工成本:如果后置任务基于错误前提开工,返工成本是原工作量的 50% 以上,就用刚性;如果返工成本低于 20%,用柔性换时间更划算。

我自己的经验分界线是:对外交付类任务用刚性,内部中间产物用柔性。因为对外承诺改一次的成本,通常远高于内部多返工一次的成本。

2. 可视化精度还是维护成本

甘特图越精细,维护成本越高。把依赖精确到小时级别看起来专业,但如果团队每周要花 4 小时维护这张图,而它每个月只帮你避免一次 1 天的延期,这笔账是亏的。

我的建议是按任务粒度设阈值:超过 5 人天的任务,依赖精确到半天;低于 5 人天的任务,依赖精确到天即可。精确到小时的需求,通常只在最后一周的收尾阶段才出现。

3. 流程纪律还是工具能力

这是最容易被搞混的一组。工具能解决"记录和预警",但解决不了"完成标准是否统一"。如果团队对"设计稿完成"的理解都不一致,再强的工具也只能帮你更快地发现自己的混乱。

我的判断顺序是:先有完成信号的一致定义,再引入自动化预警。反过来做,你只会得到更快的错误通知。

4. 自建还是采购

有些技术团队倾向于自建依赖管理模块,理由是"需求特殊"。我的经验是:如果团队规模低于 200 人,自建的成本大概率高于采购,因为依赖管理涉及的不只是数据结构,还有通知、权限、可视化、与其他模块的联动,这些工程量被严重低估。

真正需要自建的场景只有一种:组织有极其特殊的合规定制要求,且市面上没有任何产品能满足。除此之外,把工程资源投入业务功能,把依赖管理交给成熟产品,是更划算的配置。

FF管理指南:项目负责人如何做好任务依赖,效率提升全流程

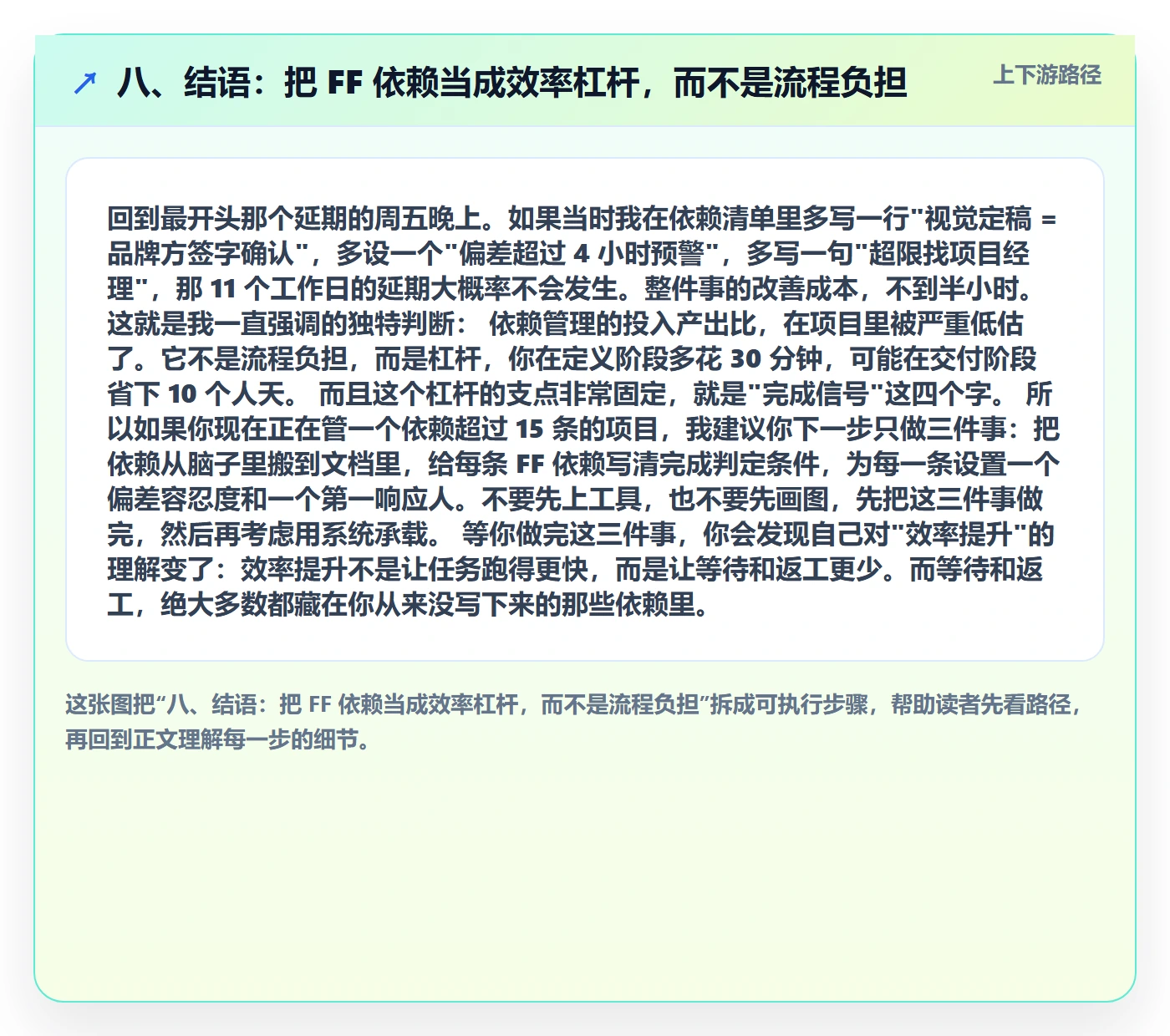

八、结语:把 FF 依赖当成效率杠杆,而不是流程负担

回到最开头那个延期的周五晚上。如果当时我在依赖清单里多写一行"视觉定稿 = 品牌方签字确认",多设一个"偏差超过 4 小时预警",多写一句"超限找项目经理",那 11 个工作日的延期大概率不会发生。整件事的改善成本,不到半小时。

这就是我一直强调的独特判断:依赖管理的投入产出比,在项目里被严重低估了。它不是流程负担,而是杠杆,你在定义阶段多花 30 分钟,可能在交付阶段省下 10 个人天。而且这个杠杆的支点非常固定,就是"完成信号"这四个字。

所以如果你现在正在管一个依赖超过 15 条的项目,我建议你下一步只做三件事:把依赖从脑子里搬到文档里,给每条 FF 依赖写清完成判定条件,为每一条设置一个偏差容忍度和一个第一响应人。不要先上工具,也不要先画图,先把这三件事做完,然后再考虑用系统承载。

等你做完这三件事,你会发现自己对"效率提升"的理解变了:效率提升不是让任务跑得更快,而是让等待和返工更少。而等待和返工,绝大多数都藏在你从来没写下来的那些依赖里。

八、结语:把 FF 依赖当成效率杠杆,而不是流程负担

常见问题解答(FAQ)

1. FF管理中的任务依赖和普通项目管理里的依赖有什么区别?

我做项目负责人两年多,一直以为任务依赖就是排个先后顺序,直到接手一个跨三个部门的项目,才发现光靠甘特图拉线根本不够用。同事跟我说这是FF管理里的依赖,我一脸懵,不知道到底哪里不一样。

FF管理的重点不是“任务先后”,而是“交付物约束”。普通项目管理里的依赖往往是时间点排期,而FF管理强调先定义清楚每个任务的输入物、输出物和验收口径。判断方法很简单:列出每项工作,问三个问题,它的输入物是什么、由谁产出、什么时候必须就绪。如果这三项说不清,那只是排期,不是真正的依赖。

实操上建议每项任务至少标注一个交付物和它的接收方,依赖关系用“交付物-接收方-截止时间”三段式记录,而不是只画箭头。我自己的做法是每个任务卡上加“依赖输入”一栏,站会只盯这一栏,比盯进度条有效得多。

2. 任务依赖理清之后,怎么判断哪些是真依赖、哪些是假依赖?

我们团队曾经因为“必须等设计定稿才能开发”这个规则卡了整整两周,后来发现其实一部分接口可以先并行推进。从那以后我就很怀疑,很多所谓的依赖到底是客观限制,还是大家习惯性加上的。

真依赖和假依赖的分界线是“是否可逆”。真依赖通常来自物理约束、合同约束和外部交付,比如硬件到货、第三方接口上线、法规审批,这些无法绕过;假依赖往往来自资源冲突和流程习惯,比如同一个人不能同时干两件事、某个评审必须走完才敢动手。判断口径是问一句:如果我提前做,最坏后果是什么?

如果最坏后果只是返工一小部分,那大概率是软依赖,可以拆成并行。落地时我会把依赖分成三类:硬依赖必须排进关键路径,软依赖标注可并行范围,流程依赖设定一个“可以带风险启动”的触发条件。这样做的直接好处是把关键路径缩短,同时不牺牲质量。

3. 项目负责人怎么在日常跟踪中提前发现依赖要断裂?

我最怕的不是任务延期,而是站会上大家都说没问题,结果到了交付前一天才发现某个外部团队的输入根本没给。这种断裂往往是突然爆出来的,我想知道有没有办法提前看出征兆。

依赖断裂通常有三种前兆,抓住一种就够预警了。第一种是上游任务的“剩余时间”连续两天没变化,说明卡住了但没人上报;第二种是上游负责人开始用“差不多”“应该可以”这类模糊表述,说明他自己也没把握;第三种是跨团队沟通频率突然下降,从每天有交互变成几天没消息。

我的做法是把依赖状态做成三级信号灯,每天更新一次,黄色代表有风险但可控,红色代表已经影响下游启动,红色超过一天就升级到项目例会。另外建议在依赖截止时间前设置一个“确认点”,不是问“能不能按时交”,而是问“你现在完成到什么程度,还差哪一步”,让对方用具体进度回答,比问是否延期有效得多。

4. 用工具管理任务依赖,应该看哪些功能,而不是被功能列表带偏?

市面上项目管理工具太多了,每家都说自己支持依赖管理,我试用过几款,发现有的只是能画箭头,真正到跨团队协作和延误预警时就不够用。我想知道选型时到底该盯哪几个点。

选工具只看四个能力,其余都是加分项。第一是依赖可视化是否能同时展示关键路径和非关键路径,否则你看到的是网不是链;第二是上游变更能否自动触发下游提醒,如果依赖是手工维护的,一定会漏;第三是跨团队权限是否支持只读加评论,很多协作卡点在于对方不想进你的系统,只愿意看和回复;

第四是能否导出依赖风险清单,用于周会汇报和升级。判断口径可以这样用:拿一个真实的跨团队拖期场景去试用,看工具能不能在十分钟内告诉你“哪个下游任务被影响、影响几天、谁需要被通知”。如果做不到,说明它的依赖管理只是画图功能。工具是支撑流程的,先把自己的依赖规则定清楚,再拿规则去筛工具,顺序不能反。

核心关键词

读者评论

雷
雷鸣

把FF误当并行任务这点太真实了,我们团队就经常把'差不多同时结束'当成依赖管理,结果每次都是下游等上游,完成标准不统一是根源。

金
金思源

同步漂移率这个公式有启发,但实际落地时沟通成本人天很难量化,小团队可能连记录都做不到,更适合中大型项目参考。

王
王沐阳

文章案例里37条依赖有11条不该存在,这个比例很典型,很多项目经理为了心理安全乱加依赖,最后反而拖慢节奏,关键还是区分逻辑依赖和资源依赖。

文章包含AI辅助创作:FF管理指南:项目负责人如何做好任务依赖,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392233
