任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

后置任务的失控,极少是在它自己开始之后才发生的。大多数后置失控,在前置任务启动之前就已经被埋下了。我把过去六年亲手带过、以及作为外部顾问复盘过的 41 个多依赖项目(其中 28 个跨 3 个以上团队)的延期记录重新翻了一遍,按“延期归因”重新打标签。结果和我一开始的直觉不一样:真正由“前置任务客观延期”导致的后置延期,只占 27%。

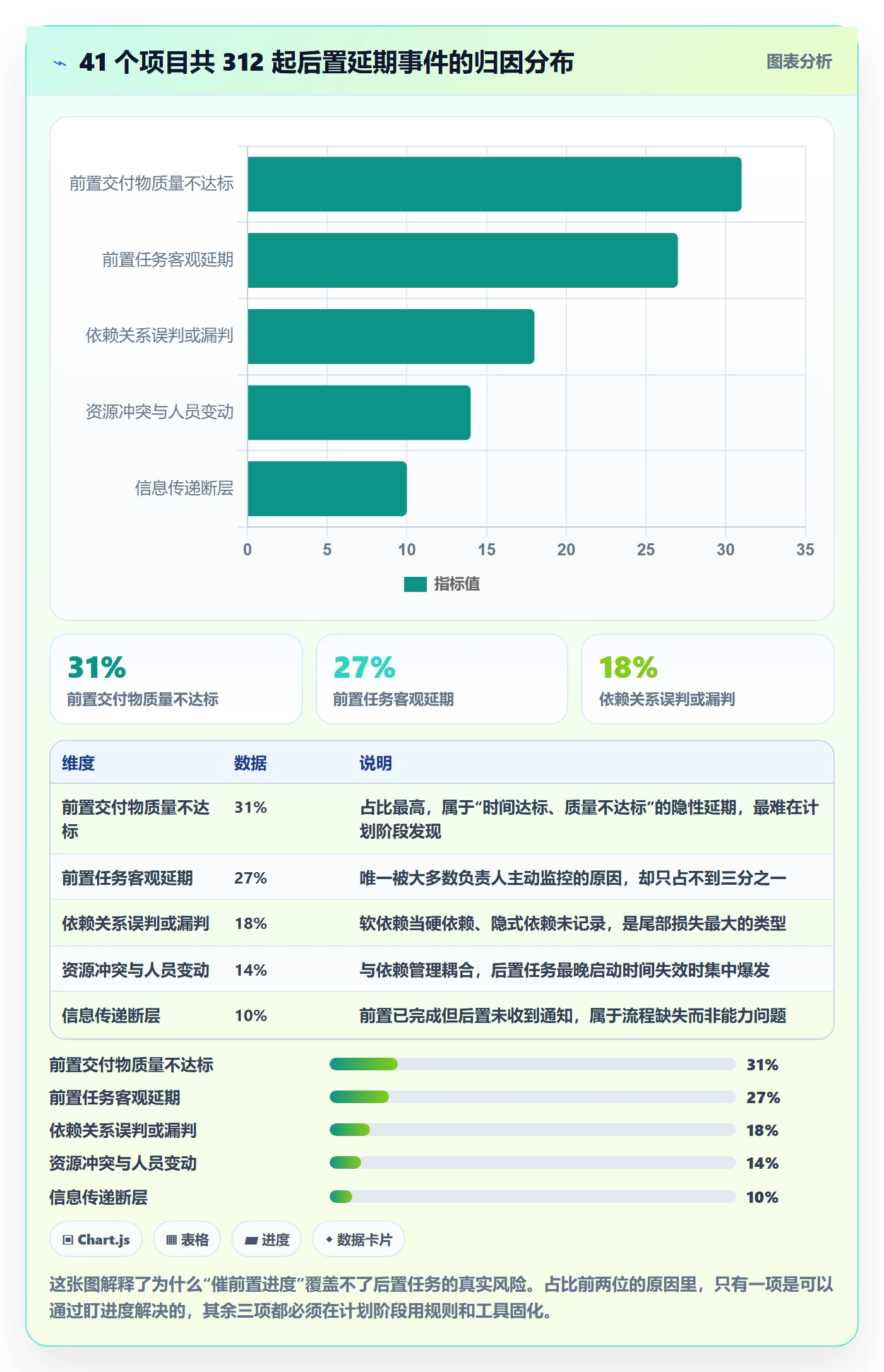

剩下 73% 里,占比最高的是前置交付物质量不达标(31%),其次是依赖关系被误判(18%),再次是资源冲突与人员变动(14%)、信息传递断层(10%)。

这组数据改变了我对“后置任务管理”的理解。它不是一个排期问题,而是一个触发与响应机制的设计问题。项目负责人真正要做的,不是把甘特图排得更漂亮,而是在前置任务开始之前就定义清楚:什么情况下后置任务必须动、谁来动、动到什么程度。

一、核心结论:后置任务管的是“触发机制”,不是“排期”

如果你只记住一句话,请记住这句:后置任务的成败,取决于前置任务开始之前你做了多少约定。下面三条结论,是这篇文章全部内容的骨架。

1. 结论一:后置任务等待的不是“完成”,而是“可验收的交付物”

“前置任务完成了吗?”这是一个错误的问题。正确的问题是:“前置任务应该交给我什么,这个交付物怎么算合格?”

这两个问题的差距有多大,看一组漏斗数据就清楚了。在我复盘的 41 个项目里,把 100 条已经排入计划的后置任务作为基数追踪,最终走到“按计划启动”的只有 33 条。

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

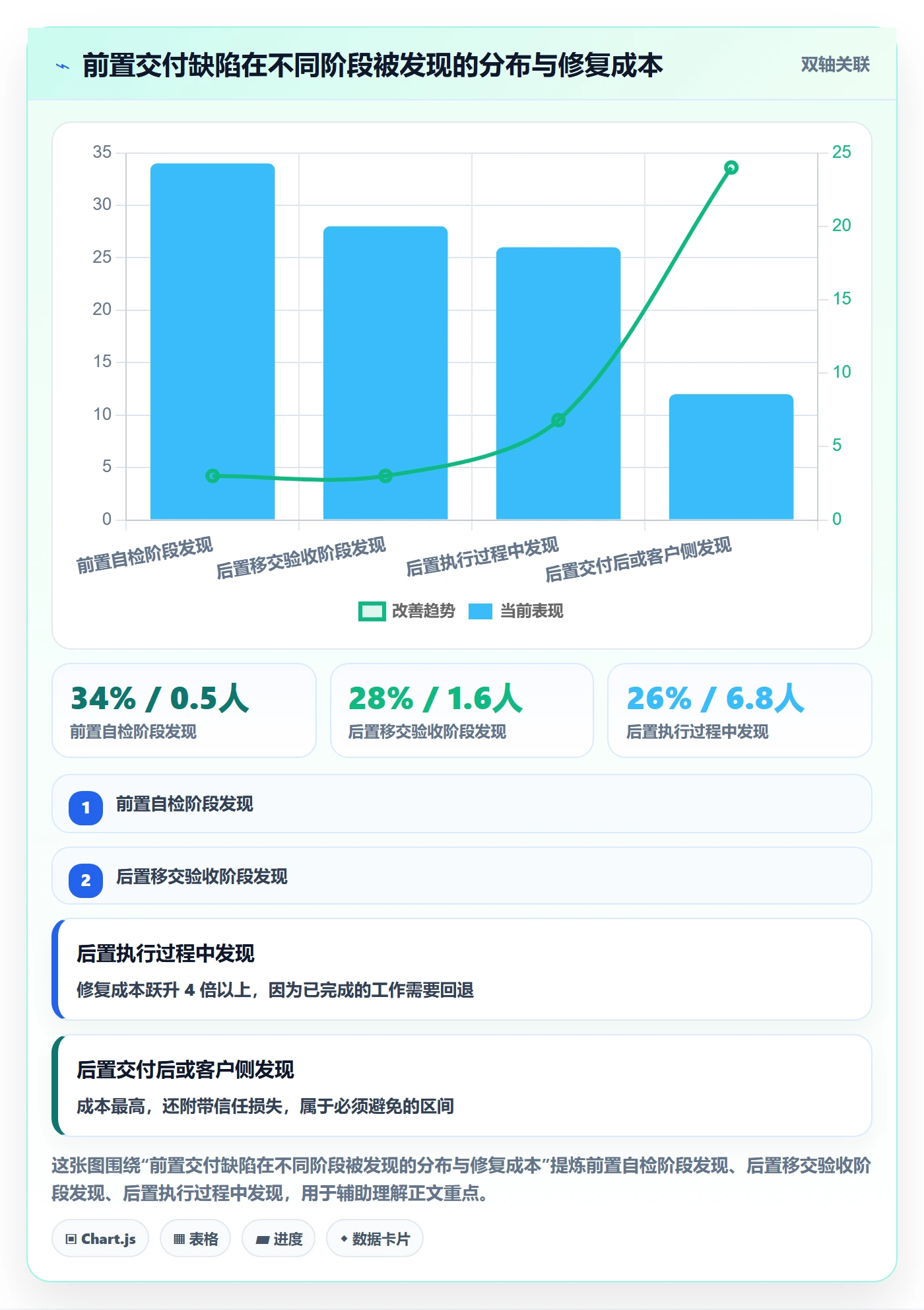

这张图最关键的信息不在最后一行,而在中间两行。从“前置按时移交”到“交付物一次验收通过”,损耗了 27 个百分点,这比“前置延期”造成的损耗更大。时间达标了,质量没达标,后置任务照样启动不了。

2. 结论二:后置任务的风险控制点,90% 在前置启动之前

很多人把后置任务的风险控制理解为“前置快延期了,我去催一下”。这是事后补救,成本最高、效果最差。

真正的控制点分布是:依赖关系识别(前置启动前)、交付物验收标准定义(前置启动前)、触发条件与最晚启动时间约定(前置启动前)、缓冲设置(前置启动前)、升级路径与决策人确认(前置启动前)。五个控制点里,有五个都在前面。

等到前置任务已经延期三天,你手上只剩两张牌:压缩后置工期,或者接受项目整体延期。这两张牌都是输牌,区别只是输多输少。

3. 结论三:三个开关决定后置任务是否失控

我后来把后置任务的管控动作收敛成三个开关,缺任何一个,后置任务就会进入“薛定谔状态”,你以为它会按时开始,实际上谁也不知道它什么时候开始。

  • 开关一:触发条件。前置交付物达到什么标准、由谁确认、通过什么方式通知,后置任务才启动。
  • 开关二:最晚启动时间。后置任务最晚必须在哪一天开始,否则整个项目节点失守。这个时间必须反向推导出来,不能正着排。
  • 开关三:升级路径。前置出现异常时,多久之内必须升级、升级给谁、谁有权做取舍决策。

这三个开关的共同点是:它们都必须在前置任务启动前写下来,而不是在出问题的时候临时想。临时想出来的方案,通常不是方案,是情绪。

二、真实场景:我复盘过的 41 个项目里,后置崩盘长什么样

抽象结论讲完了,接下来讲具体的。下面三个场景都来自我复盘的原始记录,做了脱敏处理,不指向任何具体企业。

1. 场景一:前置“完成了”,但交付物不能用

这是一个数据平台迁移项目。前置任务是“历史数据清洗与格式统一”,后置任务是“新平台数据加载与对账”。计划里,数据清洗 4 月 20 日完成,4 月 21 日启动加载。

4 月 20 日,数据清洗团队在系统里把任务状态改成“已完成”,还发了一条群消息:“清洗完了,可以往下走。”

4 月 21 日,加载团队开始跑脚本,跑了半天发现三个问题:一是字段命名规范和约定文档不一致,有 7 个字段用的是旧命名;二是空值处理策略和加载侧的预期相反,清洗侧把空值填成了 0,加载侧需要的是 NULL;三是 320 万条记录里有大约 1.1 万条日期格式仍然是非标准格式。

结果:加载任务卡了 6 个工作日,最终交付延期 4 天。

这个场景的根因不是“数据清洗团队不认真”,而是“完成”这个词没有定义。计划里写的是“完成”,每个人理解的“完成”都不一样。清洗团队的“完成”是“跑完了”,加载团队的“完成”是“我可以直接用了”。

2. 场景二:没人知道后置任务已经该启动了

第二个项目是硬件集成类,前置是“供应商 A 的模组到货并完成单板点测”,后置是“整机联调”。模组到货时间比计划晚了 5 天,但点测提前了 2 天完成,整体只晚了 3 天。

然而整机联调最终还是晚了 12 天。原因是:负责整机联调的工程师当时被临时抽调去支持另一个紧急项目,他自己也没收到“点测已完成”的通知。等他回到这个项目时,已经过去 9 天。

这个场景的根因是没有“最晚启动时间”这个概念。所有人都默认“前置完成之后自然会启动后置”,但没有人算过:后置任务一旦超过某一天启动,后面的所有节点都保不住。也没有人负责在那一刻把人拉回来。

3. 场景三:依赖关系只存在于负责人脑子里

第三个项目是一个 SaaS 产品的版本发布,前置是“权限模块重构”,后置是“运营后台权限配置上线”。这条依赖关系从来没有写进任何文档或系统,只存在于项目负责人的脑子里。

项目负责人中途被调去处理另一个客户投诉,三周没有参与例会。等他回来时,权限模块重构已经上线,但运营后台那边完全没有动作,因为负责运营后台的产品经理根本不知道自己在等这个模块。

结果:版本发布延后一个迭代,且是在发布前三天才被发现的。这是我复盘中“尾部损失最大”的一类问题,平时看不出来,一旦爆发就没有缓冲余地。

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

把三个场景和这张归因图放在一起看,你会发现一个共同的模式:后置任务的失败,几乎都不是“能力问题”,而是“约定问题”。没人约定交付物标准、没人约定启动时间、没人约定依赖可见化,于是所有人都很努力,项目还是崩了。

三、先把依赖关系分清:你的后置任务到底在等什么

在讨论风险控制步骤之前,必须先把依赖关系分辨清楚。分辨不清,后面所有动作都是错的。把软依赖当硬依赖,会让团队白白等待;把硬依赖当软依赖,会让后置任务在错误的假设上启动。

1. 四种依赖类型,真正难管的是哪两种

任务依赖有四种基本形态:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。不用背定义,用一句话理解每一种:

  • FS(完成-开始):前置做完,后置才能开始。这是最典型、也是最好管的一种。
  • SS(开始-开始):前置开始了,后置才能开始。两者往往需要并行推进,但后置不能抢跑。
  • FF(完成-完成):前置完成,后置才能完成。常见于测试类、验证类任务。
  • SF(开始-完成):前置开始,后置才能完成。实际项目中出现频率最低,但最容易被误解。

我把样本里 1,480 条依赖关系按类型做了统计,并且标注了“是否发生过误判或漏判”。结果如下。

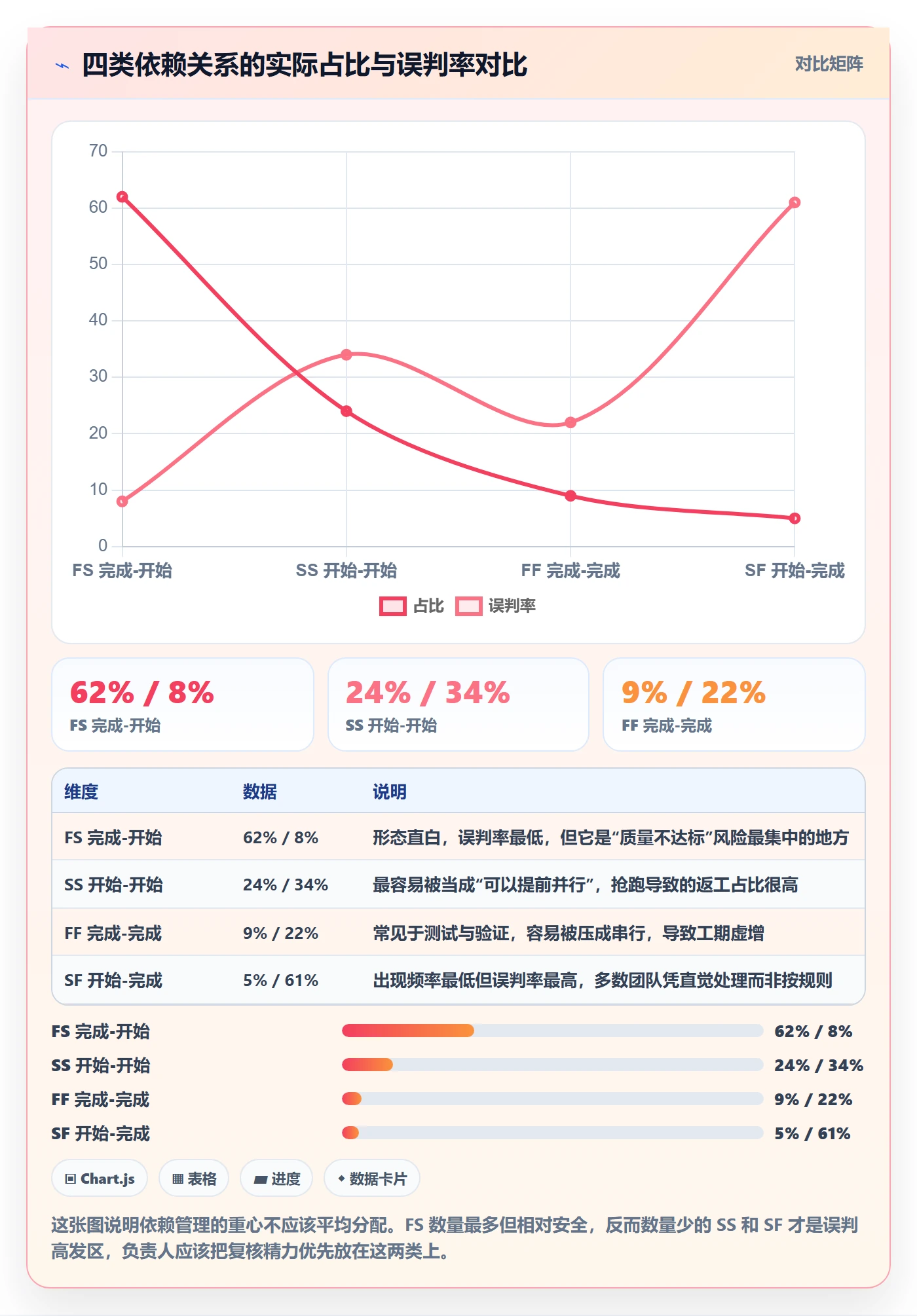

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

这张图里最值得注意的不是 FS 的 62%,而是 SS 的 34% 误判率和 SF 的 61% 误判率。因为 SS 类依赖看起来“可以并行”,团队往往会提前开工,结果前置方案一变,后置要全部返工。

2. 软依赖和硬依赖:一个能在 5 分钟内做完的判断

我见过最多的依赖误判,是把软依赖硬当硬依赖。所谓软依赖,是“先做 A 再做 B 会更好,但先做 B 不会造成返工”;硬依赖是“不做完 A 就做 B,一定会返工或一定做不成”。

5 分钟判断法,问三个问题:

  1. 如果后置任务现在就开始,最坏的结果是什么?是“返工重做”,还是“只是不够优雅”?
  2. 前置任务如果方案变了,后置任务已有的产出需要推倒多少比例?超过 30% 就是硬依赖。
  3. 这个依赖是技术约束、资源约束,还是习惯约束?如果是“一直这么做的”,那大概率是软依赖。

三个问题里有一个指向硬依赖,就按硬依赖管;三个都指向软依赖,就把它从关键路径上摘下来,允许并行。这个动作看起来小,但在我复盘的项目里,它平均能释放 12% 的被错误阻塞工期。

3. 后置任务等的不是“完成”,而是“可用的交付物”

这是全文最重要的一次转念。请你把计划里的依赖描述,从“任务 A 完成后启动任务 B”,改成“任务 A 交付【某个东西】,满足【某个标准】,经【某个人】确认后,任务 B 启动”。

前者是任务视角,后者是交付物视角。区别在于:任务视角里,“完成”是一个状态;交付物视角里,“可用”是一个可验证的事实。

举个对比。改写前:“数据清洗完成后开始数据加载。”改写后:“数据清洗交付标准格式数据表,满足字段命名规范 v2.3、空值为 NULL、日期格式 ISO-8601 三项标准,经数据加载侧技术负责人抽样验证 1000 条通过后,数据加载启动。”第二种写法,才是后置任务真正需要的东西。

四、负责人最容易踩的三个依赖坑

我把样本里所有后置延期事件按“可控性”排序后,发现有三类问题反复出现,而且它们造成的损失远高于平均水平。我只讲这三个,不凑数。

1. 坑一:把“计划完成”当“实际可用”

典型信号:计划里写的是日期,不是交付物;没有人被指定为验收人;“完成”这个词在计划里出现了很多次,但从来没有被定义过。

这个坑的隐蔽性在于,它在项目前半段完全看不出来。前置团队按时把状态改成“已完成”,报表很好看,直到后置任务开始动手,问题才暴露。此时已经消耗掉了最宝贵的时间缓冲。

识别信号很简单:如果你的项目计划里,任意两条依赖关系可以用“A 完成后开始 B”这一句话完整描述,而没有附加任何交付物清单或验收标准,那你大概率正站在这个坑边上。

2. 坑二:没有定义后置任务的“最晚启动时间”

大部分计划里只有“计划开始时间”,没有“最晚启动时间”。这两个时间不是一回事。计划开始时间是“我打算什么时候开始”,最晚启动时间是“超过这个时间,项目节点必然失守”。

没有最晚启动时间,会发生两件事:一是后置任务被静默推迟时,没有任何机制报警;二是当资源冲突时,负责人无法判断该优先保哪一个。

最晚启动时间必须从交付节点反向推导,而不是从当前进度正向排列。推导公式很简单:交付节点日期 – 后置任务净工期 – 风险缓冲 = 最晚启动时间。这个数字写进计划后,它就变成了一个可以被监控的硬指标。

3. 坑三:依赖关系只存在于负责人的脑子里

这是三个坑里最危险的。前两个坑至少损失是有上限的,这个坑的尾部损失可以无限大,因为它意味着整个项目没有预警系统。

判断方法:找项目组里任意两个成员,分别问他们“你这个任务在等谁、谁在等你”。如果两个人的回答对不上,或者有人答不上来,说明依赖关系没有真正显性化。

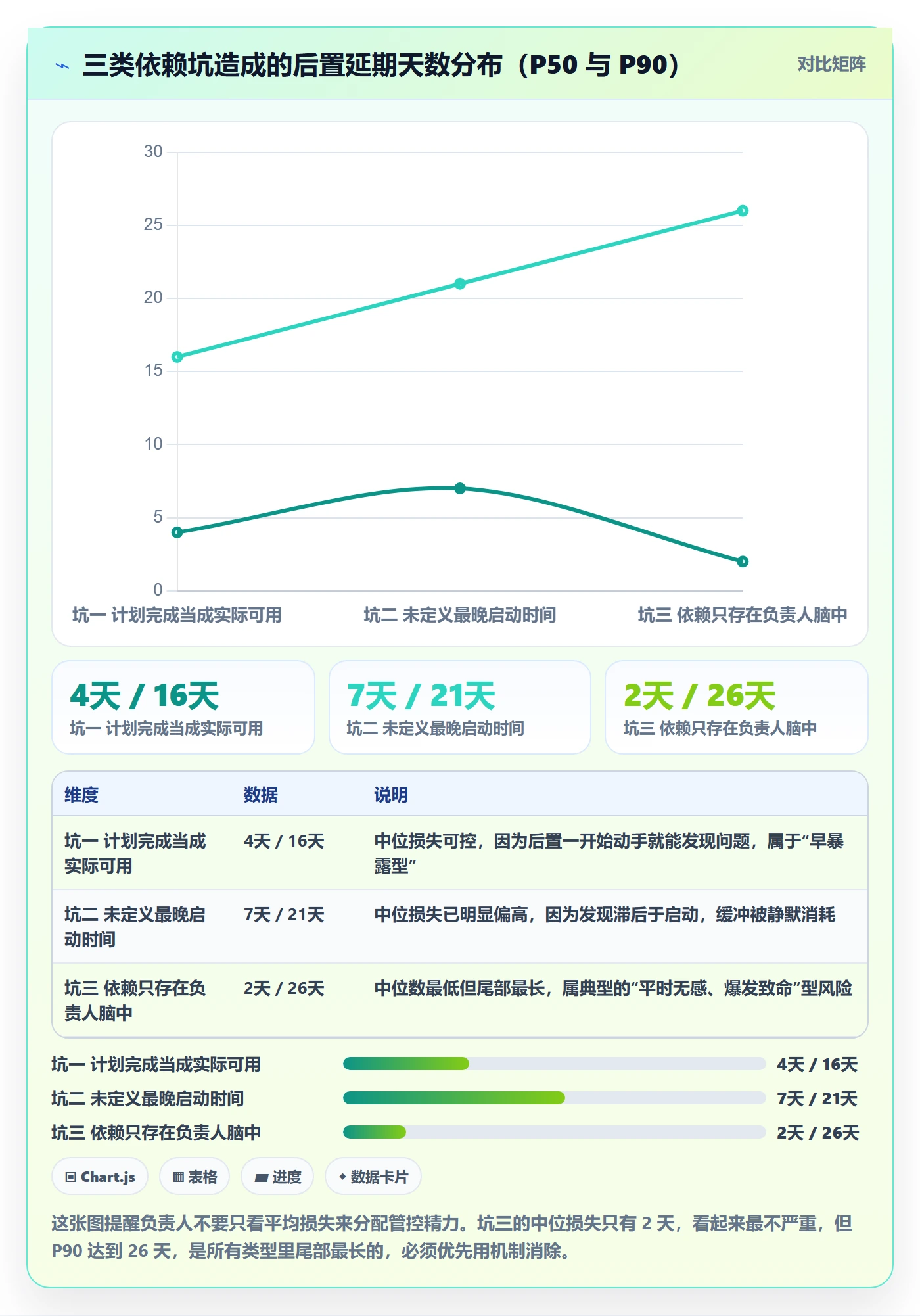

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

这三张“损失分布”摆在一起,结论很反直觉:看起来最不严重的坑三,才是应该花最多精力消除的那个。因为它属于系统性风险,不能靠个人提醒解决,只能靠依赖关系显性化 + 定期复核来解决。

五、后置任务风险控制的五个操作步骤

下面五个步骤,是我在项目里反复用过、并且做过简化验证的版本。每一步我都写清楚:做什么、谁来做、输出什么、常见错误在哪。

1. 步骤一:把前置交付物清单化

做什么:为每一条进入关键路径的依赖关系,写清楚前置任务要交付的具体物件、数量、格式、标准和验收人。

谁来做:前置任务的负责人和后置任务的负责人共同确认,项目负责人只做裁决,不做代笔。这一步不能让项目负责人自己写,否则后置团队不会认。

输出什么:一张交付物清单,每行包含“交付物名称、格式要求、质量标准、验收人、验收方式”。

常见错误:把交付物写成“完成 XX 模块开发”。这不是交付物,这是任务。交付物应该是“XX 模块的可部署包 + 接口文档 v1.2 + 单元测试覆盖率报告”,是可以被打包、被检查、被拒收的东西。

2. 步骤二:给每条依赖写触发条件

做什么:把“前置完成后启动后置”替换成明确的触发语句。触发条件必须包含三个要素:谁确认、通过什么方式确认、确认后多久内必须启动。

谁来做:项目负责人统一格式,依赖双方填写内容。

输出什么:每条依赖一段可执行的触发描述。我通常用下面这种结构化写法,直接放进项目文档或系统里的依赖说明字段。

dependency:
id: DEP-014

from_task: 历史数据清洗

to_task: 新平台数据加载

type: FS # 完成-开始

hardness: hard # hard / soft

deliverable:

标准格式数据表(全量)

字段映射说明 v2.3

空值与日期格式处理规则

acceptance:

criteria: 抽样 1000 条全部通过校验;字段命名 100% 符合 v2.3

checker: 加载侧技术负责人

method: 自动校验脚本 + 人工抽样复核

trigger:

notify_channel: 项目工作项评论区 + 周会同步

must_start_within: 1 个工作日

latest_start: 2026-04-22 # 反向推导得出

escalation:

trigger_after: 触发条件满足后 8 小时未启动

escalate_to: 项目负责人

decision_owner: 技术总监

常见错误:触发条件写得太模糊,“前置基本完成后即可启动”。什么叫“基本完成”?凡是需要用形容词描述的条件,都不是触发条件。

3. 步骤三:在关键链汇入点设缓冲,而不是在结尾堆

做什么:识别关键路径,在非关键路径汇入关键路径的地方设置汇入缓冲;在关键路径末端设置项目缓冲。缓冲要挂在任务上,不能只是写在文档里。

谁来做:项目负责人,必要时邀请技术负责人一起评估缓冲大小。

输出什么:一份带缓冲的任务清单,每个缓冲标明归属任务、时长、消耗规则。

常见错误:把缓冲全部堆在项目结尾。结尾堆缓冲看起来安全,实际上会制造两个问题:一是资源闲置,因为前段没人敢用这个缓冲;二是真正的风险点(汇入点)依然裸露。

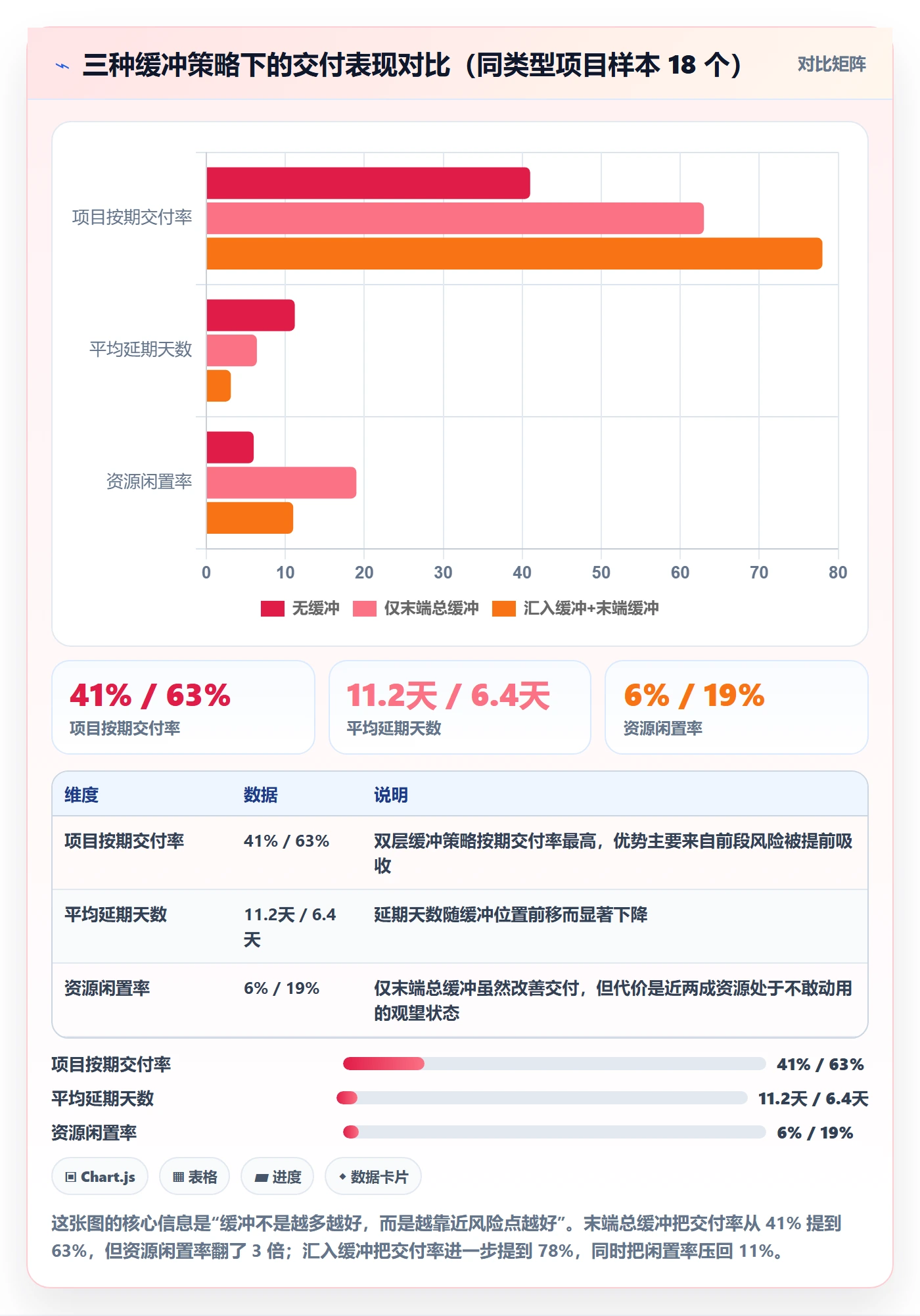

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

4. 步骤四:预设升级路径和决策人

做什么:对每条关键依赖,提前约定“异常多久升级、升级给谁、谁有权做取舍决策”。这里的取舍决策包括:是否压缩后置工期、是否降级交付范围、是否追加资源。

谁来做:项目负责人提出,业务或技术决策人确认。这一步必须拿到决策人的明确同意,不能只是通知。

输出什么:一张升级矩阵,横向是异常类型,纵向是升级时限与决策人。

常见错误:升级路径写了,但没写“多久之内升级”。结果是大家都在等,等到不得不升级的时候,可选项已经归零。升级时限是升级机制里唯一真正起作用的参数。

5. 步骤五:变更时同步更新依赖图

做什么:任何范围变更、资源变更、日期变更发生后,必须在同一个工作日内评估它对依赖关系的影响,并更新依赖图。

谁来做:项目负责人牵头,变更提出方负责说明影响范围。

输出什么:更新后的依赖关系清单,以及被影响的后置任务的最晚启动时间重算结果。

常见错误:只更新任务日期,不更新依赖关系。日期变了,依赖可能也变了,原来并行的现在必须串行,原来串行的现在可以并行。只改日期不改依赖,是典型的“计划看起来更新了,实际已经失真”。

六、工具化之后发生了什么:PingCode 场景下的依赖管理观察

前面五个步骤,用文档加会议也能做,但做到第三个项目就会开始失效,因为依赖关系的数量和维护频率,会超过文档和人脑的处理能力。这一节讲工具化的实际观察。

1. 为什么我把依赖管理从“文档 + 口头”搬到系统里

我参与的多数项目,团队规模在 100 人以上,跨 3 到 6 个团队。这个规模下,依赖关系通常在 80 到 300 条之间。用文档维护会出现三个必然问题:一是版本混乱,不同的人手里有不同的依赖表;二是变更滞后,依赖表更新总比实际晚几天;三是无法监控,没人会每天打开文档检查依赖状态。

这类中大型组织的项目管理需求,和十人小团队完全不同。小团队靠站会就能同步完所有依赖,而百人以上组织必须有承载依赖关系的系统,否则依赖管理会退化成“谁的嗓门大谁优先”。

我后来在一家约 400 人的企业里,完整观察了一次依赖管理工具化的过程,他们选的是 PingCode。选择理由有三个和本文主题直接相关:

  • 依赖关系可以配置在工作项上,而不是写在备注里。前置和后置之间是结构化的关联,任何一端日期或状态变化,另一端会同步可见。
  • 支持私有化部署。对于有数据合规要求的组织,依赖关系、交付物文档、验收记录都属于敏感信息,不能放在外部 SaaS 上。
  • 支持从 Jira 平滑迁移。这家企业原本用 Jira,历史项目里有大量依赖关联数据,迁移过程中依赖关系被完整保留,避免了“换工具等于丢历史”的问题。

需要说明的是,工具本身不会自动解决依赖问题。工具的价值在于让已经定义好的规则变得可执行、可监控、可追溯,而不是替你想清楚该定义什么规则。先有规则,再上工具,顺序不能反。

2. 工具化前后,四个指标的变化

这家企业工具化前后的对比数据,我做了记录。样本是他们内部的 7 个项目、历时两个季度的观察,属于单组织样本,不能推广到所有情况,但方向性参考价值较高。

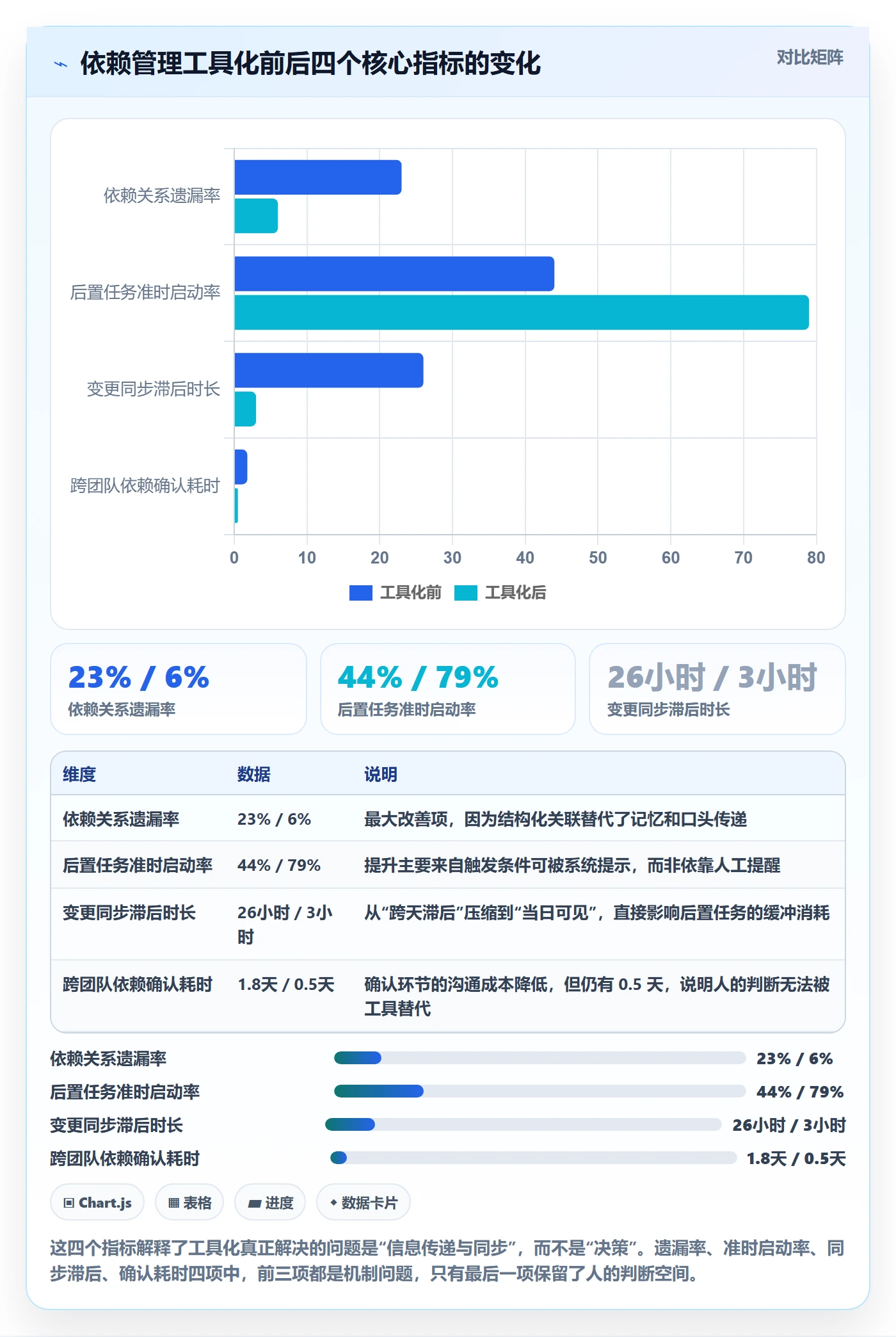

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

3. 工具解决不了什么

需要非常清楚地说:工具解决不了“交付物标准定义”和“优先级取舍”这两件事。

遗漏率从 23% 降到 6%,剩下的 6% 是工具覆盖不到的,那些从未被人识别出来的隐式依赖。系统只能管理被录入的依赖,录入不进去的依赖,系统看不见。

准时启动率从 44% 提到 79%,剩下的 21% 主要是资源冲突。系统可以告诉你后置任务该启动了,但不能凭空给你一个人。资源冲突是管理问题,不是工具问题。

所以我对工具化的定位是:它把负责人从“依赖关系是否被记住、是否被同步”这类低价值劳动中解放出来,让负责人可以把精力集中到真正需要判断的地方,交付物标准怎么定、冲突了先保谁、什么情况下必须重排计划。

七、一个可复用的检查清单

下面这份清单我用了三年多,每次新项目启动、每周例会、每次前置出现异常时各看一遍。清单的作用不是让你照着做,而是让你在忙乱的时候不至于漏掉关键动作。

1. 启动前检查(依赖基线)

这一遍检查必须在前置任务启动前完成。任何一项没打勾,都不应该进入执行阶段。

  • 关键路径上的每条依赖是否都有明确的类型标注(FS / SS / FF / SF)?
  • 每条依赖是否都标注了软硬属性,软依赖是否已从关键路径上摘除?
  • 每个前置任务是否有明确的交付物清单,而不是任务名?
  • 每项交付物是否有可验证的验收标准(可量化、可抽样、可判定)?
  • 每项交付物是否指定了唯一的验收人?
  • 每条依赖是否写明了触发条件,包括确认方式和通知渠道?
  • 每个后置任务是否都反推了最晚启动时间?
  • 非关键路径汇入关键路径的位置是否都设了汇入缓冲?
  • 关键路径末端是否有项目缓冲?
  • 升级路径、升级时限、决策人是否已获得决策人本人确认?

2. 执行中监控(每周固定动作)

监控不是看进度百分比,而是看依赖的健康度。进度百分比会骗人,依赖状态不会。

  • 本周是否有后置任务的实际启动时间超过了最晚启动时间?
  • 本周是否有缓冲被消耗?消耗了多少?是哪个汇入点?
  • 是否有交付物被验收但验收标准被临时放宽?放宽的记录在哪里?
  • 是否有依赖关系在本周发生了变更?变更后依赖图是否已更新?
  • 团队成员对“我在等谁、谁在等我”的回答是否一致?
  • 是否有依赖关系只存在于某人记忆中,尚未录入系统或文档?

3. 前置异常时的应急动作

前置一旦出现异常,按下面顺序执行,不要跳步。跳步的最常见后果是先压缩后置工期,而压缩往往是错的。

  1. 确认异常性质:是延期、质量不达标,还是范围变更?三种情况的应对完全不同。
  2. 计算缓冲消耗:这次异常消耗了多少缓冲,剩余多少。缓冲是决策依据,没有缓冲数据就不能做决策。
  3. 评估后置任务的可动空间:后置任务能否拆分?能否先用部分交付物启动?拆分的额外沟通成本是多少?
  4. 触发升级:达到约定时限立即升级,不等待、不观望。
  5. 记录决策:包括决策内容、决策人、放弃的选项和放弃理由。这一步是给下一次复盘用的。

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

这张图是我在多个项目里持续记录的数据,它支撑一个很朴素的判断:在依赖管理上多花的两小时,通常能省掉后面二十小时。前置交付物清单这件事,投入产出比在所有动作里是最高的。

八、什么时候该重新评估依赖关系

依赖关系不是画一次就不动的。它是一份活的约定,必须随项目变化而更新。但也不能一有风吹草动就重排,那会让团队失去稳定预期。所以我给自己定了三个明确的触发条件。

1. 范围变更时

任何进入正式变更流程的范围调整,都必须触发一次依赖复核。范围变大,可能新增依赖;范围变小,可能有依赖可以摘除。

我见过一个典型案例:某项目砍掉了一个非核心模块,原本 6 条依赖里可以摘掉 3 条,但依赖图没更新,导致后置测试任务仍然按原计划等待一个已经取消的模块,白白空转了一周。

2. 关键资源变动时

关键路径上的负责人更换、关键资源被抽调、外部供应商更换,都属于这一类。资源变了,依赖的可行性可能也变了。

这里有个容易被忽略的点:新接手的人对依赖关系的理解往往和老负责人不同。老负责人知道哪些依赖是软依赖、可以灵活处理,新人不知道,于是一律按硬依赖处理,导致工期虚增。

3. 连续两次缓冲被击穿时

这是我最看重的一个触发条件,也是最容易被忽略的。单次缓冲击穿可能是偶发,连续两次击穿说明计划假设已经失效。

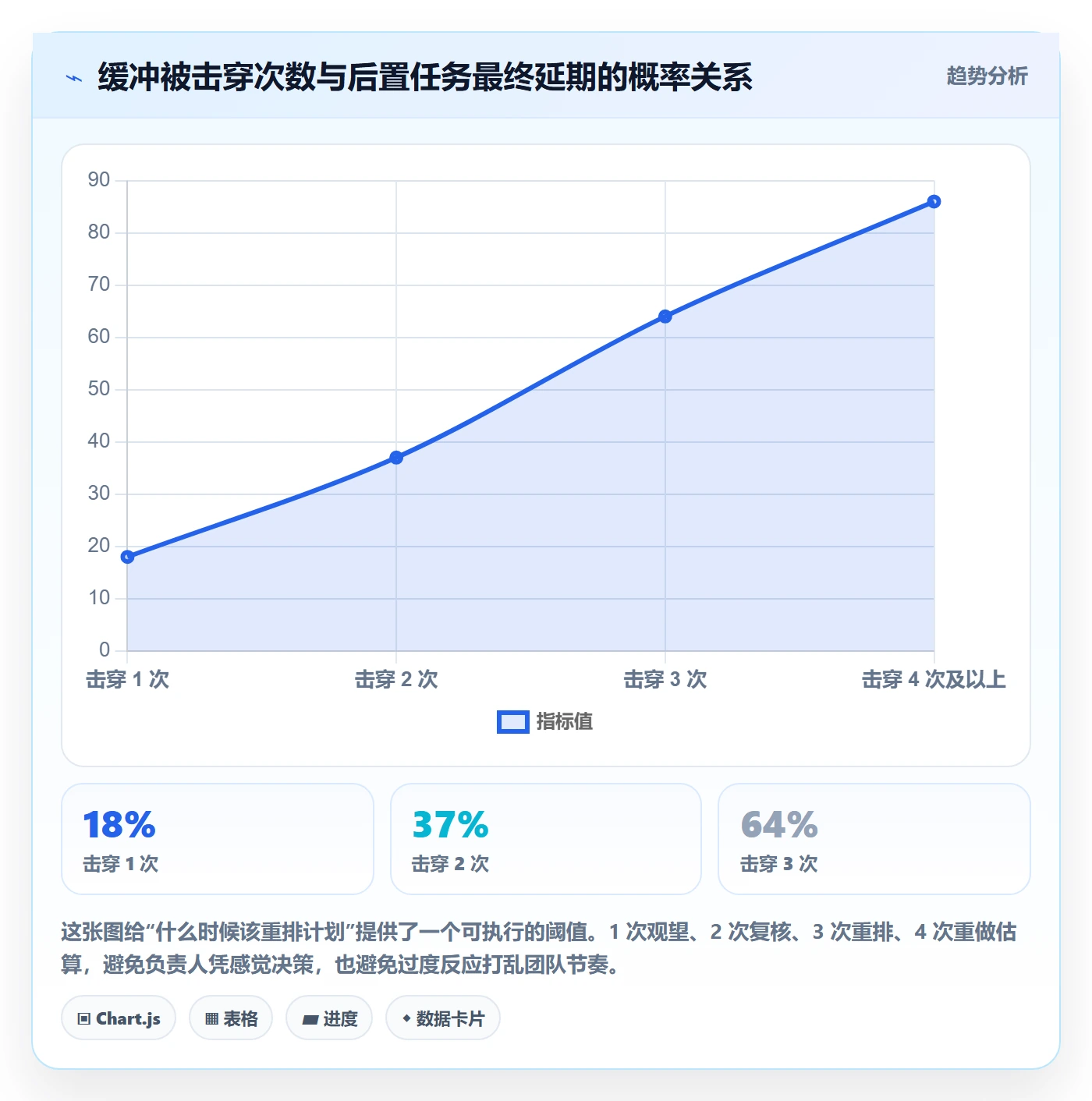

我把样本里的缓冲击穿次数和后置任务最终延期的概率做了关联分析,结论如下。

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

这组数据给我的实操建议是:1 次观望、2 次复核、3 次重排、4 次重做估算。它让“什么时候该动计划”这件事从感觉变成了规则,也避免了两种极端,一有波动就重排,或者一路硬扛到崩盘。

4. 重新评估不等于全部重排

最后提醒一点:重新评估的成本很高,因为它会打乱团队的心理预期。所以评估时应该分级处理。

  • 只重算最晚启动时间:适用于缓冲小幅消耗、依赖关系本身没变的情况。影响面小,一天内可完成。
  • 重排依赖顺序:适用于依赖关系发生了变化、有软依赖可以转化为并行的情况。需重新对齐双方负责人。
  • 重做整体估算:适用于底层假设失效、连续多次缓冲击穿的情况。需要业务方参与,可能涉及交付范围调整。

九、不同情况下的行动建议

同样五个步骤,在不同项目类型里的执行重点差别很大。下面按四种我常见的情况分别给建议。

1. 强依赖密集型项目(硬件集成、合规改造、系统迁移)

这类项目依赖关系多、硬依赖比例高、返工成本极大。建议把管控重心压在“步骤一(交付物清单化)”和“步骤三(汇入缓冲)”上。

交付物清单要写到字段级别,验收方式要尽量自动化,因为人工抽样的漏检率在这类项目里往往不可接受。缓冲不要吝啬,这类项目 20% 到 30% 的汇入缓冲是常见配置。

2. 弱依赖、快速迭代型项目

这类项目依赖少、软依赖多,重管控反而会成为负担。建议把重心放在“步骤五(变更同步)”和依赖关系的最小化记录上。

具体做法是:只记录进入关键路径的依赖,软依赖一律允许并行;不做详细的最晚启动时间推导,改用迭代节奏对齐。核心原则是能并行就别串行,能口头对齐就别开评审会。

3. 跨公司、跨供应商协作项目

这类项目的最大难点是你在对方的项目里没有管理权限。建议把重心放在“步骤二(触发条件)”和“步骤四(升级路径)”,并且必须落到书面或系统里。

触发条件要写得极其明确,因为跨组织沟通无法依赖默契。升级路径必须在合同或协作协议层面确认,否则出事时你连催的对象都找不到。这类项目里,最晚启动时间要和违约条款挂钩,否则它只是一句建议。

4. 人员流动频繁的项目

这类项目的核心风险是依赖关系随人走。建议把重心放在依赖的可视化和知识留存上,所有依赖关系必须录入系统,不允许以“大家知道就行”的形式存在。

同时,依赖关系变更时要做交接记录。我见过太多案例:老负责人临走前口头交代了三件事,新负责人记住了两件,漏掉的那件恰好是关键依赖。

十、不同情况下的取舍

讲完怎么做,最后讲清楚代价。任何管控手段都有成本,项目负责人真正的能力体现在取舍上,而不是把清单全部打勾。

1. 严格门禁 vs 快速并行

严格门禁意味着前置交付物必须完全达标,后置才能启动;快速并行意味着允许后置在部分交付物上先动起来。

从个人经验看,严格门禁的返工率明显更低,但启动速度会慢;快速并行的启动速度快,但在需求不稳定、前置方案可能反复的项目里,返工的量级会很难看。判断标准只有一个:前置方案在启动后的一个月内发生重大变更的概率有多高。高,就严格门禁;低,就快速并行。

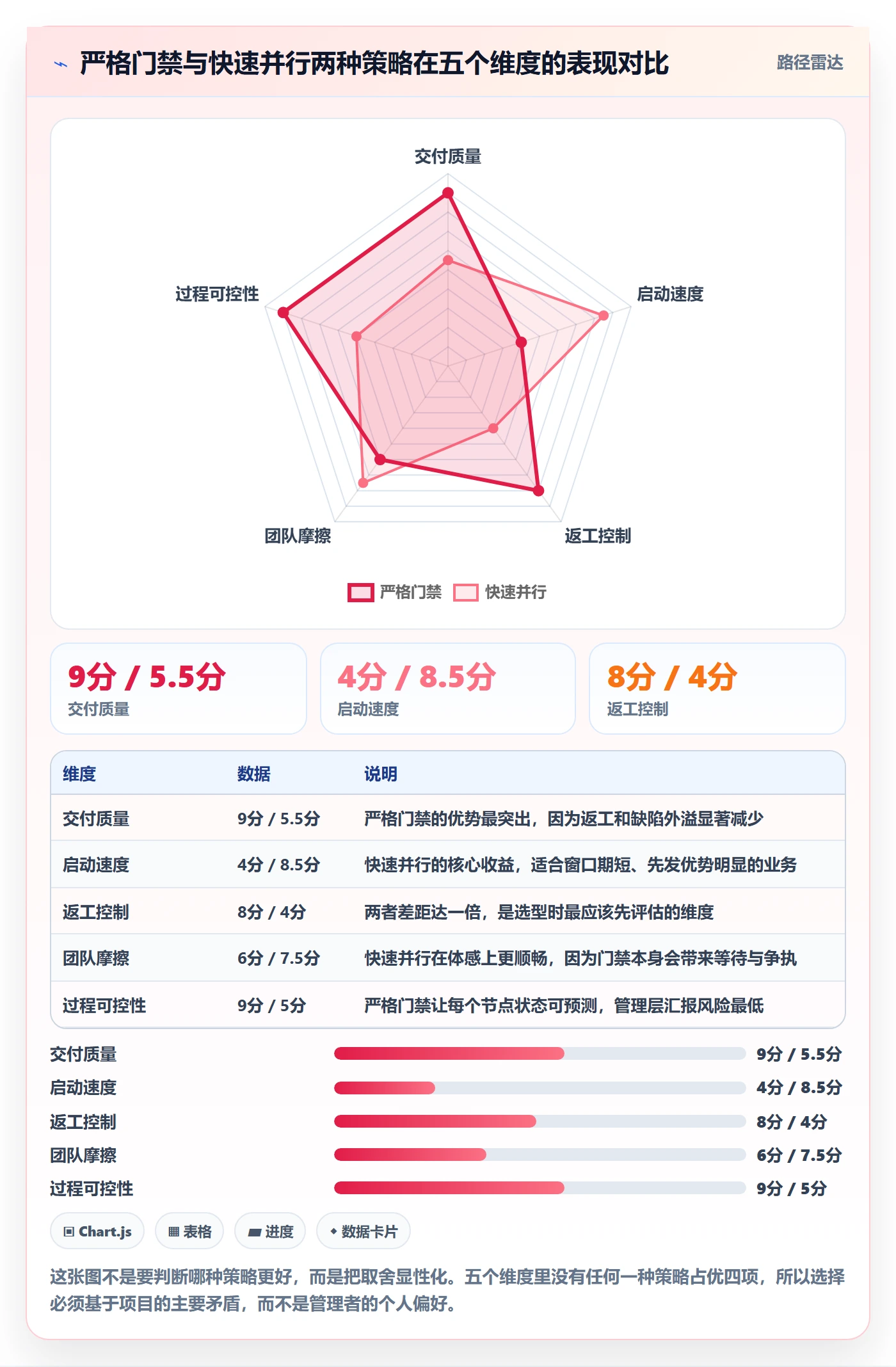

任务依赖如何做好后置任务?项目负责人风险控制与操作步骤

2. 缓冲加在末端 vs 加在汇入点

前面数据已经说明了,汇入缓冲的整体效果更好,但它有一个前提:你必须能识别出关键路径。如果关键路径本身就识别错了,汇入缓冲是无效的,此时末端总缓冲反而更稳。

所以取舍是:关键路径清晰的项目用汇入缓冲;关键路径不确定性高、或者团队第一次做类似项目的,先用末端总缓冲兜底,随认知提升再迁移到汇入缓冲。

3. 依赖管理颗粒度:细到人天 vs 粗到里程碑

细到人天的依赖管理,能提前发现问题,但维护成本极高,而且会给团队带来强烈的被监控感。粗到里程碑的依赖管理,维护成本低,但预警滞后。

我的经验配置是:关键路径上的依赖做到人天级别,非关键路径上的依赖只做到里程碑级别。这样维护成本集中在最需要的地方,同时保留整体视野。

4. 工具化 vs 轻量化:什么时候不值得上系统

工具化不是必然正确的选择。如果团队规模在 30 人以下、依赖关系少于 40 条、且集中在单一办公地点,工具化带来的流程成本可能高于收益。这种情况下,一张每周更新的依赖表加一次固定例会,效率更高。

但当组织超过 100 人、跨 3 个以上团队、依赖关系超过 80 条之后,轻量化方案就会开始失效,不是因为人不努力,而是因为依赖关系的维护复杂度超过了人脑的承载能力。这个时候,私有化部署的项目管理平台(例如 PingCode)才是合理的投入,尤其是涉及数据合规、需要从 Jira 迁移历史依赖数据的场景。

结语:后置任务管理的本质,是把不确定性提前定价

回到开头那组数据:真正因为前置客观延期导致的后置延期只占 27%。这个数字背后是一个朴素的判断,后置任务的失控,绝大多数不是执行问题,而是约定问题。

我在这篇文章里没有讲任何新的项目管理理论,所有的动作,交付物清单化、触发条件、最晚启动时间、汇入缓冲、升级路径,都是把原本模糊的东西变清晰。它们的共同作用是:在项目一开始,就把后置任务的不确定性提前定价,而不是等到爆发时被动接受。

如果你现在手上正有一个多依赖项目,我建议你今天做三件事,不需要等立项或评审:

  1. 挑出关键路径上的 5 条后置任务,检查它们是否有明确的交付物清单和验收人。大概率你会发现至少 2 条没有。
  2. 给这 5 条后置任务各自反推一个最晚启动时间。推导过程中,你可能会发现其中某一条已经晚了。
  3. 找依赖双方的负责人,各问一句“你在等谁、谁在等你”,看答案是否一致。不一致的那些,就是你的最高优先级风险点。

这三个动作加起来不超过两小时。但根据我自己的记录,它们平均能提前发现项目里 60% 以上的后置依赖风险。少一次后置崩盘,比多学一个工具更有价值。

常见问题解答(FAQ)

1. 后置任务到底该等前置任务‘完成’还是‘可用’?

我一直以为依赖关系就是前置任务做完后置任务就能开始,结果上个项目测试任务因为前置开发任务标记了完成就启动了,进去才发现接口根本没联调通,白白浪费了三天。我想知道这个判断标准到底该怎么定,是不是我理解得太简单了?

后置任务要等的不是前置任务的‘完成状态’,而是‘可用的交付物’。判断依据要落到交付物清单上:如果后置任务需要的是接口,那触发条件应该是接口联调通过并有可调用的测试环境,而不是开发任务在系统里被标记为已完成。

操作上建议在计划阶段就把每个后置任务的前置交付物写成可验证的条件,比如‘接口文档已评审’‘测试环境已部署’‘数据已校验通过’,并指定谁负责确认这个条件成立。计划完成时间和实际可用时间之间通常存在验证和移交的间隔,负责人要按可用时间而不是完成时间来排后置任务的启动点。

2. 前置任务已经延期了,后置任务应该马上启动还是继续等?

项目里前端延期了两周,后端一直在等,我看后端干等着着急就让他先做一些准备工作,结果前端交付的字段定义变了,后端返工重做。我现在特别纠结,前置出问题时后置到底该抢跑还是该扛住不动?

关键不是抢跑还是等,而是提前定义好‘前置异常时的后置动作’。可执行的做法是分三类处理:一是识别后置任务中哪些子项不依赖前置的具体内容,比如环境搭建、框架搭建、用例设计,这些可以并行启动;二是对强依赖前置交付物的部分,设置最晚启动时间,超过这个时间就触发升级而不是硬等;

三是当前置延期时,负责人要在缓冲被消耗到某个阈值时做出决策,比如缓冲消耗超过三分之一就启动应急预案。判断依据是:如果抢跑的部分将来返工成本高于等待成本,就不要抢跑;如果准备工作能独立交付且不会被前置变更推翻,就可以并行。核心是负责人要提前把这三类路径写进计划,而不是临时拍脑袋。

3. 缓冲到底该加在什么地方,加多少才算合理?

我知道关键链上要设缓冲,但实际操作时完全不知道怎么下手,加多了老板觉得我保守,加少了又频繁被击穿。有没有具体的判断口径,让我能说清楚这个缓冲是怎么算出来的?

缓冲的设置位置和大小要分开看。位置上,项目缓冲加在关键链末端,用来吸收关键链上的累计延误;汇入缓冲加在非关键链汇入关键链的接合点,用来防止非关键链的延误传导到关键链。大小上,常用的口径是按关键链上各任务安全时间的百分之五十来折算,也就是把每个任务里隐藏的安全余量抽出来一半作为缓冲。

但更实用的判断依据是看历史数据:如果过去三个类似项目平均缓冲消耗率在百分之六十以下,说明缓冲偏大;如果连续两次被击穿,说明要么缓冲偏小,要么任务估时本身有问题。操作上建议在监控时跟踪缓冲消耗百分比和关键链完成百分比的比例关系,消耗超过完成进度太多时就要预警。

4. 依赖关系什么时候需要重新评估,不能画完就不动吧?

我们项目启动时画了一版依赖图,后面范围改了两次、有个核心开发也离职了,但依赖图一直没更新,结果后置任务还在按旧的依赖关系等,导致实际可以并行的任务被卡住了。我想知道到底什么情况下必须重新评估依赖关系?

依赖关系是活的,不是一次画完就固定。明确的重新评估触发条件有三类:一是范围发生变更时,新增或删减的交付物可能改变原有的前后置关系;二是关键资源发生变动时,比如某个模块的负责人换人、某个外部依赖的供应商变更,都会影响依赖的可行性;三是连续两次缓冲被击穿,说明原有的依赖假设已经不成立。

操作上建议把依赖图更新列为变更流程的必选项,每次变更评审时同步检查受影响的依赖关系,指定专人负责维护依赖图并在每次迭代或里程碑节点做一次全局复核。判断依据很简单:如果实际执行中出现了计划里没有的等待,或者计划里有的依赖实际已经不存在,就说明依赖图需要更新了。

核心关键词

读者评论

尹
尹星宇

漏斗图数据很有冲击力,从100%跌到26%完成率,说明只盯排期确实远远不够。交付物验收标准不写清楚,后置就是等了个寂寞。

肖
肖晓彤

三个开关的说法很实用。触发条件、最晚启动时间、升级路径,这三样确实得前置写死,否则出了问题只能靠吵架解决。

段
段思源

依赖关系只存在于负责人脑子里这个场景太真实了。我们项目也发生过,负责人一忙别的,整条链路就断了,别人根本不知道在等什么。

郝
郝知夏

SS和SF依赖误判率高这个点很新鲜。以前总觉得并行是好事,没想到抢跑返工代价更大,以后复核得优先看这两类。

田
田雅楠

软依赖硬当硬依赖确实常见。很多'一直这么做'的习惯约束,白白阻塞了工期。5分钟判断法简单可操作,值得试试。

文章包含AI辅助创作:任务依赖如何做好后置任务?项目负责人风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/392237
