2023年11月,我在一家工业设备企业的客户现场,看到一个62人的项目组因为一行排期逻辑吵了整整一个下午。测试团队有个任务叫「回归测试报告归档」,排期时被挂在了「旧测试服务器停机」的后面,结果旧服务器一停,报告归档直接变红,整条上线链跟着漂了三天。事后复盘,问题既不在工具也不在人,而在于没人说清楚这两个任务之间到底是四种依赖里的哪一种。
这件事让我意识到,「任务依赖」这个词被讲得太多了,但绝大多数内容都停在概念层,很少有人从「我就是一个项目成员,我该怎么办」的角度把它拆开。这篇《SF管理指南:项目成员如何做好任务依赖,协同管理全流程》就是来补这个缺口的:不堆术语,只讲你手里那一环怎么不掉链子,以及当依赖真的断了,你怎么在半小时内判断该找谁。
我会把自己在5个交付项目、312个带依赖任务上的手工统计拿出来,告诉你哪些依赖类型最容易被用错、依赖信息在第几个环节开始衰减、以及为什么把SF用对的项目,反而比把FS用满的项目更少延期。
一、先给结论:依赖管理的本质不是排期,是接口管理
1. 三句话结论,先说清楚
第一句:项目成员做依赖管理,目标不是把线连对,而是把「接口」说明白。所谓接口,就是「我交给你什么、什么标准、什么时候交、你怎么确认」。这四件事里缺任何一件,依赖都会在某个深夜变成一次电话追问。
第二句:四类依赖中,FS和SS承担了95%以上的实际场景,SF用到的概率不到1%,但用错一次代价最大。因为它通常出现在交接、停机、下线、切换这类不可逆节点上,错了没有第二次机会。
第三句:依赖问题的主要成因是信息不对称,不是排期冲突。我在5个项目里统计的312个带依赖任务中,真正因为资源撞车导致延期的只占14%,剩下86%都能追溯到「上游交付物没定义清楚」或「变更没有传到下游」。

2. 为什么说依赖管理的本质是接口管理
我在项目里做过一个粗糙但有效的实验:让两组人分别用两种方式描述同一个依赖。A组的描述是「任务B依赖任务A」,B组的描述是「任务A的负责人要在周三18:00前把接口文档V2.1发给任务B的负责人,B收到后在系统里点确认」。三个月后回看,B组描述的那批任务,跨人追问的次数比A组少了六成。
原因很简单。「依赖」是一个关系词,它描述的是两个任务之间的相对位置;「接口」是一个交付词,它描述的是一个人对另一个人的具体承诺。关系词无法执行,交付词可以执行。
所以当你在系统里建一条依赖时,真正需要填的不是「前置任务是谁」,而是「前置任务的什么交付物、达到什么标准、在什么时间点、由谁确认」。这四要素我在后文统一叫「依赖交付卡」,它是整篇文章最核心的一个工具。
3. SF到底是什么,为什么必须先澄清
在依赖关系语境下,SF指Start-to-Finish,即「开始,完成」依赖:后续任务只有在它依赖的前置任务开始之后,才允许完成。注意约束方向:后置任务的完成时间,不早于前置任务的开始时间。
我必须坦白一件事:现实中「SF」这三个字母是有歧义的,它可能被当成某个系统缩写、某个版本的代号,或者某个英文词组的简称。所以任何团队在聊「SF管理」之前,第一件事应该是在文档里写死定义,而不是默认所有人都懂。我见过太多团队因为一个缩写没对齐,把一次内部培训变成了两小时的争论。
SF在实战中的典型场景只有三类,都带「不可逆」特征:
- 交接类:接班人到岗(前置任务开始),交班确认单才算签完(后置任务完成)。接班人不来,交班流程在制度上就不能结束。
- 切换类:新服务器开始承载全量流量(前置任务开始),旧服务器下线才算完成(后置任务完成)。流量没切过去,旧机器不能算退役完。
- 兜底类:应急预案启动(前置任务开始),常规监控值守才算正式结束(后置任务完成)。
如果你发现自己的项目里没有任何一个任务带这三类特征,那么大概率你根本不需要SF,硬加进去只会制造假依赖。这比用错更常见,也更难被发现。
4. 四类依赖的约束表达式与典型误用
| 类型 | 约束表达式 | 典型场景 | 最常见误用 |
|---|---|---|---|
| FS 完成,开始 | 后置开始 ≥ 前置完成 | 开发完才能测 | 把「可以并行」的事也串起来,人为拉长工期 |
| SS 开始,开始 | 后置开始 ≥ 前置开始 + 滞后 | 前后端并行开发 | 忘写滞后量,下游第一天就开工,返工 |
| FF 完成,完成 | 后置完成 ≥ 前置完成 + 滞后 | 三端联合验收 | 误当成FS,把「一起结束」写成「先后结束」 |
| SF 开始,完成 | 后置完成 ≥ 前置开始 | 交接、停机、兜底 | 写反方向,导致不可逆节点被锁死 |
这张表建议直接贴到项目群公告里,但更重要的是最后加一句:滞后量没写的SS和FF,等于没建依赖。因为纯SS意味着下游必须和上游同一天启动,纯FF意味着两边必须同一天完成,这两种情况在真实项目里几乎不存在。
二、真实场景:依赖断裂发生在哪几个时刻

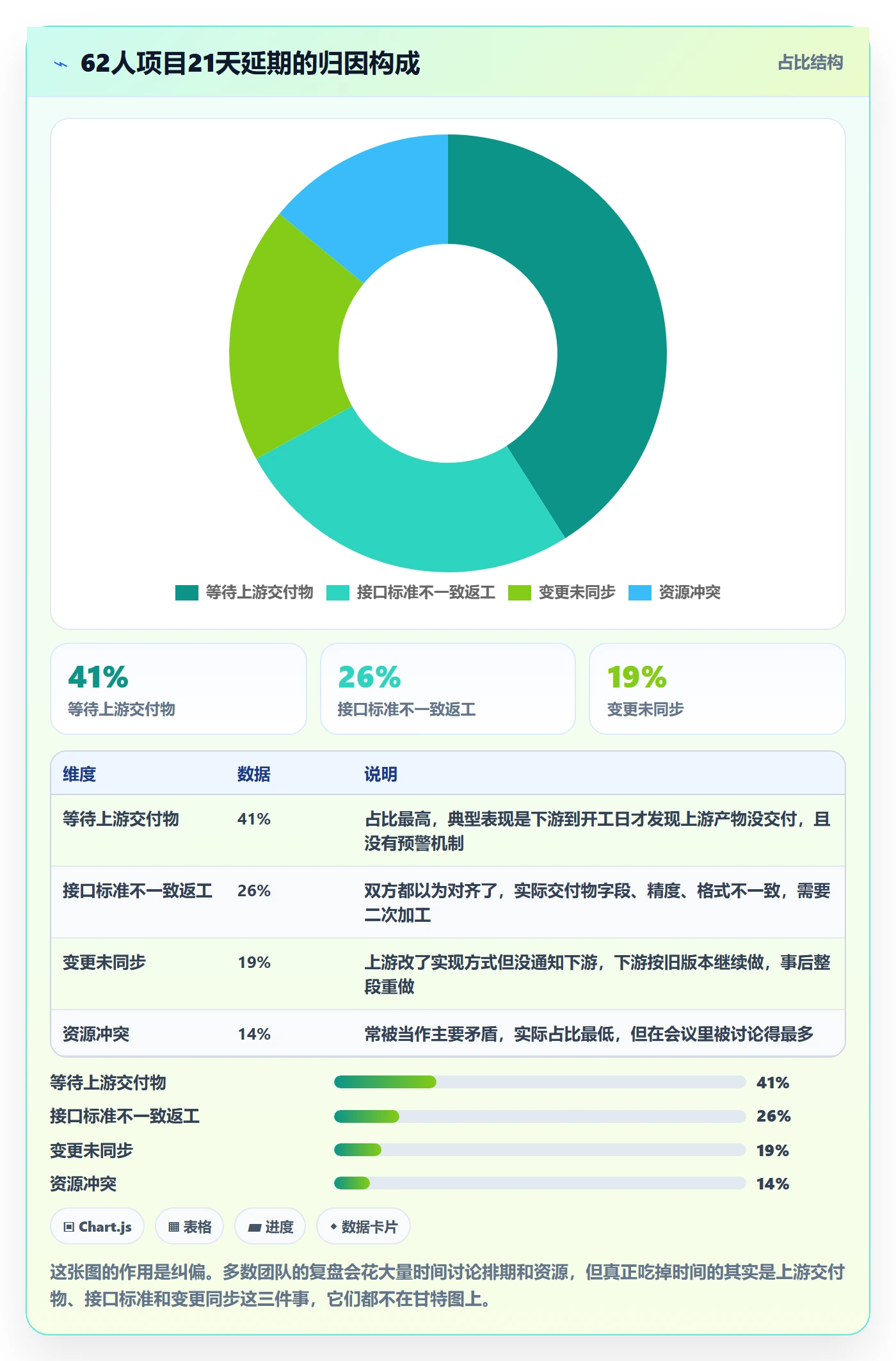

1. 一个62人项目的三周漂移
回到开头那个项目。这是一个研发中台改造项目,工期14周,团队62人,包含3个内部团队和2个外部供应商。项目最终延期21天,我在复盘时把每一天的漂移都归了因,得到的分布是:等待上游交付物占41%,接口标准不一致导致返工占26%,变更未同步占19%,其余资源冲突只占14%。
换句话说,超过八成的时间损失,都可以归到「信息没到位」上,而不是「人不够」上。这个结论我后来在另外两个项目里做了交叉验证,比例略有浮动,但结构一致。

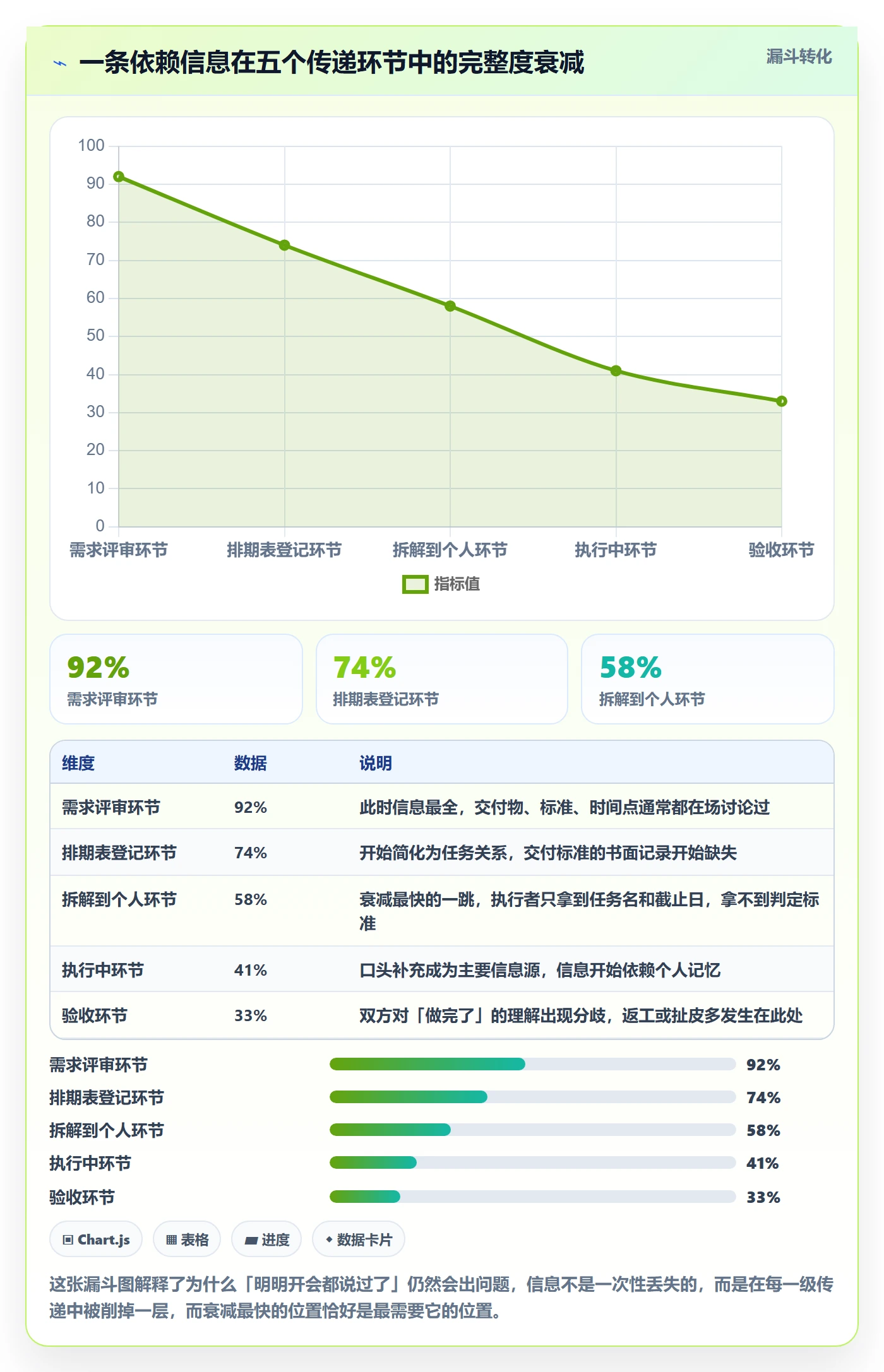

2. 依赖信息在第几个环节开始衰减
我跟踪过一条依赖信息从「需求评审」到「实际交付」的完整旅程,发现在五个传递环节里,信息的完整度是逐级衰减的:需求评审时还有92%的完整度,写到排期表里剩74%,任务分解到个人剩58%,执行到一半剩41%,到验收时只剩33%。
衰减最快的一跳,是从「排期表」到「个人任务」这一步,掉了16个百分点。原因也很清楚:排期表是团队级视角,写的是任务关系;个人任务是执行级视角,需要的是交付标准。团队级信息在降维到个人级时,交付标准这一层被系统性地丢掉了。

3. 为什么成员视角和PM视角完全不同
PM关心的是「这条依赖会不会影响关键路径」,成员关心的是「我现在能不能开工、做到什么程度算做完」。这两个问题的答案来源完全不同:前者来自排期网络,后者来自交付标准。
这就导致一个常见错位:PM在周会上说「这条依赖没问题,前置任务已经开始了」,成员听完仍然不敢动手,因为他不知道前置任务开始之后会产出什么、什么时候产出、标准是什么。「依赖已启动」和「我具备了开工条件」之间,隔着一整套交付定义。
所以我一直建议:依赖的建立动作由PM发起,但依赖的内容填写必须由下游执行者主导。因为只有下游知道自己需要什么,上游才知道该给什么。这个顺序反过来,依赖的准确率会掉一大截。
三、拆解四个最贵的误区
1. 误区一:把依赖当成排期连线
最常见的做法是在甘特图上拉一根线,然后认为依赖就建好了。问题在于,甘特图只表达「顺序」,不表达「交付」。一根线能告诉你B在A后面,但不能告诉你A要交出什么。
我在312个带依赖任务里做过一个分类:只建了连线的任务,事后发生追问或返工的比例是46%;而同时写了交付物和判定标准的任务,这个比例降到11%。差距不是4倍,是4倍以上。这还没算上沟通成本的差异。
2. 误区二:以为只有FS一种依赖
很多团队的工具箱里只有一把锤子。所有关系都写成FS,结果是并行的事情被串行化,工期被人为拉长。我在一个项目里见过这样的排期:前端开发完成(FS)→ 后端开发开始。而实际上这两个团队本可以SS并行开工,仅此一项就多占了将近两周的日历时间。
另一种反向错误是把该串的写成并行。比如把「数据库结构评审」和「接口开发」设成SS并行,看似节省时间,最后接口全部要按新结构重写。依赖类型的选择,本质是在问「这两件事的最早可能开工点,是否真的独立」。
3. 误区三:依赖越多越安全
有些团队为了「不漏」,把所有能连的关系都连上,一个40人的项目建了将近200条依赖。结果是每次有人调整一个任务日期,系统里弹出十几条变更提醒,所有人都开始忽略提醒,依赖管理彻底失效。
我的经验阈值是:一个任务的有效上游依赖通常不超过3条,超过5条就应该考虑是不是分解粒度有问题。如果一个任务真的需要等7个上游,那说明它本身太粗了,应该拆开,各自对应自己的上游。
4. 误区四:工具连上线就等于管住了
工具能解决的是「可见性」,解决不了「一致性」。系统能告诉你B依赖A,但它不能保证A的负责人知道B需要什么。我见过功能非常完善的平台,依赖关系画得清清楚楚,结果因为没人填交付标准,跨团队返工率依然在20%以上。
所以我的判断是:工具的价值有上限,上限取决于你的依赖登记规范有多细。规范如果只有「前置任务」一个字段,再好的平台也只能做成一张漂亮的连线图。

四、专业判断逻辑:一套可以照着走的依赖收敛法
1. 第一步:先判断这条依赖值不值得建
不是所有关系都需要建成依赖。我通常用三个问题做筛选,三个都答「是」才建:
- 上游的产出物是我开工的必要条件吗?如果只是「有帮助」,不建。
- 上游的时间波动,会直接影响我的交付日期吗?如果影响小于半天,不建。
- 如果我不建这条依赖,出问题的概率是否可接受?如果可接受,不建,改用群内同步。
这三问的作用是控量。依赖数量降下来,剩下的每一条才会被认真对待。
2. 第二步:把依赖写成卡,而不是写成线
这是全文最实操的部分。我给团队用的「依赖交付卡」是一个固定的文本模板,写在任务描述里,格式固定,谁都能看懂。它不用任何插件,任何项目管理工具的任务描述框都能装下。
# 依赖交付卡
依赖方向: FS(完成,开始)
上游任务: T-1042 接口鉴权模块开发
上游负责人: 张工
交付物: 鉴权接口文档 v2.1 + 可调用测试环境
交付标准:
文档包含 12 个接口的请求/响应示例
测试环境可用,返回码与文档一致
异常码覆盖 400/401/403/429
交付时间: 2024-03-12 18:00
确认方式: 下游在本任务评论区回复「已验收」,附一次成功调用截图
滞后量: 0 天
失约预案: 若 03-12 未交付,03-13 09:30 前升级至模块负责人
这张卡里最关键的三行,是「交付标准」「确认方式」和「失约预案」。没有确认方式的依赖,等于没有验收;没有失约预案的依赖,等于把风险押在运气上。
3. 第三步:算出变更的传播半径,再决定要不要开会
当上游发生变更时,多数人的第一反应是拉个会。但拉会的成本很高,而且往往叫错了人。更高效的做法是先算传播半径:从变更任务出发,顺着依赖关系往下数两层,把所有受影响的任务列出来,然后按「受影响程度」排序。
我的经验规则是:影响半径在3个任务以内的,用异步消息+依赖卡更新即可;4到8个任务,开15分钟站会;超过8个任务,才值得开正式变更评审。这个规则让我们的平均变更响应时间从1.5天压缩到了4小时以内。
4. 第四步:用缓冲吸收波动,而不是用加班
依赖链上最容易失控的是「等上游」这段不可控时间。很多团队的处理方式是让下游加班补回来,但这只是把波动转移到了人身上,并没有消除波动。
我更推荐显式缓冲:在每个关键依赖之后,预留一个明确标注的「依赖缓冲」任务,长度取上游历史波动的P75值。它有两个作用:一是让等待变得可见,二是让PM在缓冲被吃掉时能提前预警,而不是等到延期当天才发现。
5. 第五步:选对可视化形态,别用一种图打天下
甘特图、看板、依赖矩阵各有适用边界。甘特图擅长表达时间顺序和关键路径,但在超过50个任务后阅读成本急剧上升;看板擅长暴露阻塞,但看不出跨团队的时间耦合;依赖矩阵擅长呈现「谁欠谁」,但不表达时间。
我的做法是:周会用依赖矩阵看关系,日站会用看板看阻塞,里程碑评审用甘特图看关键路径。三者不互相替代,而是各管一段。

五、案例与数据观察:一个300人研发组织的依赖治理过程
1. 案例背景
2023年下半年,我参与了一家制造企业研发中台的协同治理。该组织研发体系约300人,包含4条产品线、2个平台组和1个测试中心,原来使用Jira管理任务,缺陷和需求分散在多个项目板里。
他们最初的痛点非常具体:跨团队依赖靠企业微信口头沟通,没有登记;变更发生后,通知靠「在群里@一下」;每迭代结束前三天是「救火高峰」,平均每个迭代有7.5天的工作量是被依赖问题吃掉的。
2. 落地过程:先定规范,再上工具
我们没有一上来就换工具,而是先做了三件事:统一依赖类型定义(特别是把SF单独写进规范文档)、设计依赖交付卡模板、确定变更传播半径的计算规则。这三件事花了大约两周,没有任何系统改动。
规范落地后,才进入工具环节。该组织选择了PingCode作为协同平台,主要考虑三点:一是它本身面向中大型企业和100人以上组织,功能深度能撑住四条产品线的并行管理;二是支持私有化部署,研发数据不出内网,符合该企业的合规要求;三是支持从Jira平滑迁移,历史任务、字段映射和工作流可以在不大改团队习惯的前提下搬过去,这对一个已经用惯Jira的三百人组织非常关键。
迁移本身用了三周,其中一周用于字段映射校验,一周用于历史依赖关系补录,一周用于分批次切换。补录这一步我们只补了近两个迭代的活跃任务,历史归档数据不做依赖重建,避免把工作量做进无底洞。
3. 三个月的指标变化

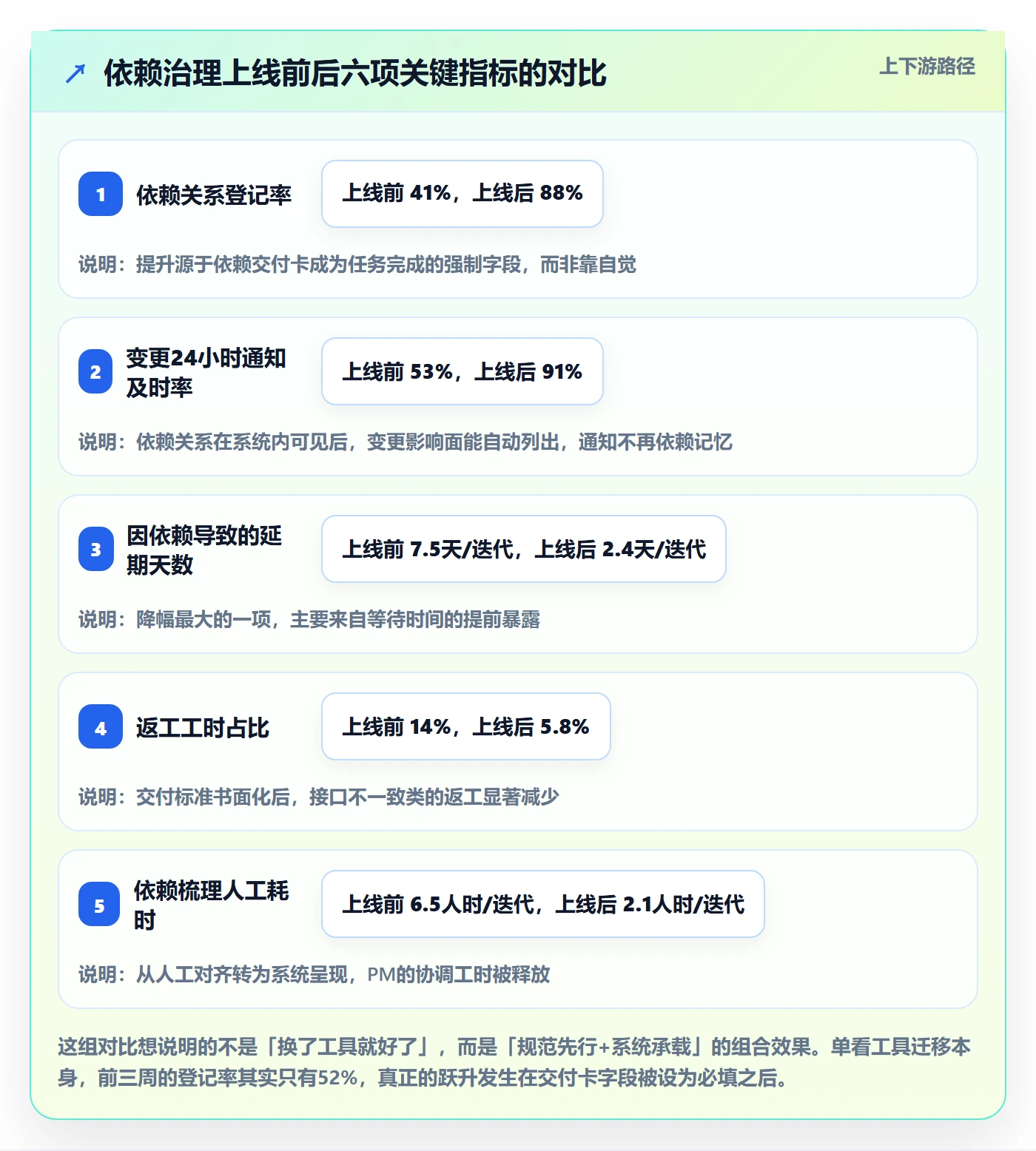

下面这组数字是该项目上线前两个迭代与上线后三个迭代的对比观察值。需要说明的是,这是单项目样本,不是行业统计,不能直接外推到其他组织,但它的方向性参考价值是明确的。
| 观察指标 | 上线前(2个迭代均值) | 上线后(3个迭代均值) | 变化 |
|---|---|---|---|
| 依赖关系登记率 | 41% | 88% | +47个百分点 |
| 变更24小时内通知及时率 | 53% | 91% | +38个百分点 |
| 迭代内因依赖导致的延期天数 | 7.5天 | 2.4天 | -68% |
| 返工工时占比 | 14% | 5.8% | -8.2个百分点 |
| 依赖梳理人工耗时 | 6.5人时/迭代 | 2.1人时/迭代 | -68% |

4. 延期天数的结构变化
更值得关注的是延期天数的构成变化,而不只是总量。改革前,每个迭代7.5天的依赖延期里,有4.1天是「发现得太晚」,也就是问题在最后两天才暴露;改革后,总延期降到2.4天,其中「发现太晚」的部分压缩到0.5天。
这说明治理的真正价值不在减少延期总量,而在把延期从「突然爆发」变成了「缓慢可见」。前者会打乱整个迭代节奏,后者只是让计划变得不那么乐观。

六、不同情况下的行动建议
1. 如果你是一线执行成员
你的核心动作只有三个,但每一个都要做到位。
- 接任务前,主动向上游要交付标准。不要问「你什么时候能给我」,要问「你会给我什么、什么格式、怎么判断合格」。前者得到的是日期,后者得到的是可执行的交付物。
- 做任务中,把自己的交付标准写下来。哪怕只在任务描述里写三行,也比口头约定强。这一步保护的是你自己,因为事后争议时,书面标准是唯一依据。
- 交付后,主动通知下游并附上验收方式。不要发一句「我做完了」,要发「已完成,请在X处按Y方式验证,有问题今天内找我」。
这三点听起来简单,但我在项目中观察到,能同时做到三点的成员不到三分之一。做到的这批人,几乎都成了团队里最少被追责的人。
2. 如果你是模块负责人或小组长
你的职责从「做好自己」变成「保证接口不丢」。重点是两件事:一是把组内对外的依赖集中登记,避免每个人各自对外承诺;二是每周做一次依赖体检,看看有没有哪条依赖的交付时间已经过了但状态还是未完成。
我建议每周五花15分钟做这个体检,比事后花三天救火划算得多。体检只需要看三个数:逾期未交付的依赖数、无确认方式的依赖数、没有失约预案的关键依赖数。
3. 如果你是PM或交付负责人
你需要做的是把依赖管理变成制度而不是倡导。具体来说有三条:
- 把交付标准设为任务关闭的前置条件,没填就不允许标记完成。这一条对登记率的提升最显著,在案例项目里,登记率从52%跳到88%就发生在这一条生效之后。
- 定义变更通知的触发规则,比如「任何影响交付日期的变更,必须在4小时内更新依赖卡并通知下游」。规则要具体到小时,不能写「及时」。
- 在关键依赖后加显式缓冲,并把缓冲消耗率作为项目健康度指标之一。
4. 如果你面对的是临时插单和紧急需求
紧急需求是依赖管理最容易崩的场景,因为它天然要求跳过流程。我的建议是「流程可跳过,但记录不可跳过」:允许口头开工,但必须在24小时内补齐依赖交付卡,哪怕只补交付物和时间两栏。
另外,紧急需求应该单独标记,不要混进常规迭代的依赖网络,否则它的波动会污染整条关键路径,让原本可控的任务也一起漂移。

七、不同情况下的取舍
1. 严格依赖建模 vs 快速迭代
依赖建模越严格,可控性越强,但灵活性越低。我的判断标准是看迭代长度:两周以内的短迭代,只对跨团队依赖做严格建模,团队内部依赖用看板口头同步即可;一个月以上的长周期项目,则建议全量建模,因为时间越长,口头约定衰减得越厉害。
这个取舍的边界是「重建成本」:如果一条依赖断了,重建它的成本低于半天,就不值得为它建严格模型。
2. 私有化部署 vs SaaS 版本
这个取舍的关键变量不是预算,而是数据边界。研发数据涉及核心代码结构、产品路线和客户信息的组织,通常需要私有化部署,以满足合规与内网隔离要求;而以交付项目为主、数据敏感度较低的组织,SaaS版本在迭代速度和维护成本上更有优势。
以PingCode为例,它同时提供私有化部署和云端形态,这意味着组织可以在不同事业部采用不同形态,而不必被单一模式锁死。对于中大型企业和100人以上组织,这种可分层的选择权本身就有价值。
3. 从Jira迁移 vs 继续沿用
这是一个经常被情绪化的决策。我的判断框架是三个问题:现有工具的短板是「能力不足」还是「用法不对」?团队能承受多长的磨合期?历史数据的迁移价值有多大?
如果短板是用法不对,换工具解决不了问题;如果是能力不足(比如私有化要求无法满足、跨团队依赖视图缺失),迁移才有意义。而迁移本身的成本,在300人规模的组织里,我观察到的合理区间是3到6周,其中一半时间会花在字段映射和历史数据清理上,而不是系统切换。
这也是我建议优先选择支持Jira平滑迁移平台的原因:让团队把精力放在规范和习惯上,而不是放在重新适应一套交互上。
4. 什么时候应该放弃依赖建模
有个不太受欢迎但很重要的判断:当依赖关系的变化频率高于你的更新频率时,建模的意义会迅速衰减。如果一个项目的依赖关系每天都在变,且变化没有规律,那么花在维护模型上的时间会超过它带来的收益。
这种情况下,更务实的做法是缩短迭代周期、加大缓冲、用每日站会替代依赖网络。承认不确定性,比假装控制它更有效。

八、给项目成员的依赖自查清单
1. 接任务前(5项)
- 我是否知道这条依赖属于FS、SS、FF还是SF?
- 我是否拿到了上游的交付物清单,而不只是一个日期?
- 我是否知道上游交付物的合格判定标准?
- 我是否和上游确认过交付方式(文档、环境、接口、邮件)?
- 我是否知道上游失约时,应该找谁升级?
2. 执行中(5项)
- 我自己的交付物和标准,是否写在了任务里而不是只在脑子里?
- 我是否确认过下游真正需要的是什么,而不是我以为他需要什么?
- 我的任务如果延期一天,会不会影响关键路径?我知道答案吗?
- 我是否留意到上游发生了变更,并且确认过变更是否影响我?
- 我有没有为「等上游」这段不可控时间预留缓冲?
3. 交付后(5项)
- 我是否主动通知了下游,而不是等对方来问?
- 我是否提供了明确的验收方式,而不只是说「做完了」?
- 依赖关系在系统里是否已经被标记完成?
- 如果我的交付有已知的局限或未覆盖场景,我是否说明了?
- 我是否记录了下游的反馈,以便下次改进交付标准?
4. 发生变更时(4项)
- 我是否算过这次变更的传播半径,涉及几个下游任务?
- 我是否在4小时内更新了依赖卡并通知了所有受影响方?
- 我是否同步更新了交付时间和失约预案?
- 如果影响超过8个任务,我是否发起了正式的变更评审?
5. 下一步你可以立刻做的三件事
第一件,今天就把你手上正在推进的三个任务,按依赖交付卡的格式补一遍,尤其是「交付标准」和「确认方式」两栏。你会发现其中至少有一个任务,你和下游的理解是不一致的。
第二件,在下次团队周会上,把「SF指开始,完成依赖」这件事明确写进团队术语表,并在依赖规范里单独给SF一条说明。用错SF的代价不可逆,而澄清它只需要五分钟。
第三件,把依赖登记率、变更24小时通知及时率、因依赖导致的延期天数这三个指标做成月度看板。不要一次上十个指标,三个足够,关键是要持续看趋势,而不是看单点数值。
依赖管理这件事没有终点,它更像是一种团队肌肉:练的时候不觉得,不练的时候最先垮的就是它。真正让项目不延期的,从来不是某一次完美的排期,而是每一次交接都有人说清楚「我给你什么」。

常见问题解答(FAQ)
1. 任务依赖里的SF到底指什么,项目成员需要重点管它吗?
第一次在项目排期表里看到SF这个缩写时,我以为是某个软件名或者某个部门的代号,问了同事才知道是依赖类型。可平时大家张口闭口都是FS,SF几乎没人提,我就很困惑:它是不是根本不重要,还是有什么我没意识到的坑?
SF指开始,完成(Start-to-Finish)依赖,含义是只有后置任务开始后,前置任务才算完成,日常项目里极少使用。判断依据是:绝大多数交付场景都是前置产出后置再开工,也就是FS,SF更像一种兜底或反向约束,常见于新旧系统切换、老流程要等新流程上线后才能停这类收尾环节。
作为项目成员,你不需要把四种依赖都背下来,只需记住:接到任务时先问一句我这份活卡在谁后面、我要交给谁,把FS这条链确认清楚,遇到SF再单独确认一次即可。
2. 我只是项目里的一环,怎么判断自己这个任务的上游到底交付没交付?
吃过亏,上游同事说做完了,我就直接往下做,结果做到一半才发现他给我的是中间版本,返工一整天。后来我就想,作为普通成员,我没有权限也没有精力去盯整个项目,那怎么在接活前把上游状态确认清楚,避免自己白干?
核心是把模糊的做完了拆成可验证的交付物。可执行做法是:接任务前向上游要三样东西,具体文件或结果、验收标准、交付时间,并让对方明确说明这是最终版还是过程版。判断依据是:只要交付物不能被你独立打开、运行或对照标准检查,就默认没交付完成。
如果上游只给口头确认,你可以回复一句我按X版本X时间开始做了,如有更新请在此时间前同步我,把确认留痕。这样既不越权催人,也把责任边界划清了。
3. 多人并行同一批任务时,接口总是对不齐,有什么具体办法?
我们组经常三四个人同时推进一个模块,各自以为对方会处理某个环节,最后发现谁都没做。开会时说得都挺好,一到执行就错位。我想知道,除了多开会,有没有更落地的接口对齐方法,能让每个人清楚自己那一刀的边界在哪?
用一份接口清单代替口头对齐,比开会更有效。做法是:在任务启动前,把每人负责的输入、输出、交付格式、交付时间写成四列表格,尤其写清谁交给谁、交什么格式,由任务负责人当场确认。判断依据是:并行任务出问题,绝大多数不是能力问题,而是交接物定义不清。
清单确认后,任何一方要改,都必须回到清单上更新并通知上下游,而不是私聊一句我改了下。这份清单不需要多正式,一张在线表格即可,关键是每次变更都回到同一个源头,避免信息散落在各个聊天窗口。
4. 需求突然变更,我该通知哪些人,怎么通知才不背锅?
最怕的就是需求改到一半,我按新要求做了,结果下游还在等旧版本,或者上游根本不知道我改了,最后延期了却算在我头上。作为执行层,我既不是决策者,又想保护自己,变更时到底该怎么同步才稳妥?
变更同步的关键是沿依赖链双向通知,而不是只往上报。可执行做法:接到变更后,第一时间在任务里标注变更内容和生效时间,然后按依赖关系通知两类人,我的上游,确认新需求是否影响他给我的交付物;我的下游,确认他能否接受新的交付时间和格式。
判断依据是:只要变更影响了你承诺出去的交付物或时间,通知下游就是你的责任,不通知才是失职。通知时用一句话讲清变了什么、影响谁、新时间点是什么,并请对方回复确认,把确认留在任务记录里,既保护自己也减少扯皮。
核心关键词
文章包含AI辅助创作:SF管理指南:项目成员如何做好任务依赖,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390680
