去年 8 月我接手一个已经延期两周的交付项目,复盘会上所有人都在说"工期估少了"。可当我把 23 个任务的依赖关系重新拉了一遍之后,发现真正的延期里只有 2 天属于估算偏差,剩下 12 天全部来自依赖:后端等产品确认字段口径等了 3 天,前端等后端冻结接口定义等了 4 天,测试等一个可提测版本等了 5 天。没有人偷懒,所有人都很忙,但整条关键路径被"等待"吃掉了。
这件事让我彻底改变了对关键路径管理的理解。它不是项目经理画在甘特图上的那条红线,而是每个项目成员每天都要回答的三个问题:我这条任务在等谁、谁在等我、如果我不动,整条链会晚几天。这篇指南不讲教科书定义,只讲我在 9 个中小型交付项目里反复验证过的落地方案,包括可以直接抄走的依赖登记表、浮动时间算法、延期救援顺序和跨部门推动话术。
一、先给结论:依赖管理不是画图,是维护一张"活的依赖账本"
我把结论放在最前面,因为它决定你后面所有动作的取舍。关键路径管理真正难的从来不是"算不出最长链",而是"算出来之后没人维护"。绝大多数团队在项目启动会上认真画了一遍网络图,然后这张图就再也没被打开过。
1. 三个反常识判断
第一,关键路径不是项目经理的图,是每个成员的责任清单。如果一条任务在关键路径上,它的负责人就应该知道"我晚一天,项目晚一天",而不是等到周会上被点名。我在团队里推行过一个很土的做法:在任务卡标题前面加一个 🔴 标记表示关键任务,🟡 表示有浮动但浮动小于 2 天,🟢 表示有充足浮动。这个小动作上线两周后,成员主动上报风险的比例从 23% 涨到 61%。
第二,依赖管理的主要成本不在"识别",而在"确认"。识别一条依赖只需要 30 秒,但确认"上游到底什么时候能给我、给到什么程度、验收标准是什么",往往需要一次完整的对话。我见过太多团队把依赖写进表格就以为完事了,结果执行时才发现双方对"完成"的定义根本不一致。
第三,浮动时间是给任务负责人的授权,不是拖延许可证。一条有 3 天总浮动的任务,负责人可以自主决定今天做还是明天做,但前提是他清楚这 3 天一旦用完,任务立刻变成关键任务。没有这个认知,浮动时间就会被当成"可以慢慢来"。
2. 依赖问题在延期中的真实权重
我把过去两年跟踪的 9 个中小型交付项目做过一次延期归因。这些项目规模在 30 到 90 人天之间,覆盖 Web 应用交付、数据平台搭建、内部系统集成三类。归因方式是把每个项目的延期天数逐条拆到具体事件上,再按事件性质归类。结果比我预想的更集中:依赖相关的延期占总延期的 66%,而传统意义上被归咎的"工期估算不准"只占 19%。

这个分布有个直接的管理含义:如果你把改进资源投在"提高估算准确度"上,最多只能解决 19% 的延期问题。而投在依赖登记、确认机制和关键路径维护上,覆盖面是它的三倍以上。
3. 这篇文章的适用边界
需要说清楚的是,下面这套方法对"任务之间有明显先后依赖"的项目最有效,比如软件开发、硬件联调、活动执行、建站交付。如果你的项目是高度并行、互相独立的任务集合(例如纯客服工单处理、独立的内容生产),关键路径的意义会大幅下降,强行套用只会增加管理负担。
另外,团队规模也会影响落地强度。5 人以下的团队靠一张共享表格加每日 5 分钟同步就够了;10 到 50 人的单项目团队需要正式的依赖登记和浮动时间管理;100 人以上、多项目并行的组织,则必须靠工具把依赖关系固化成可查询、可追溯、可自动预警的数据。
二、背景与真实场景:三次被依赖"打脸"的具体过程
我把三次印象最深的依赖事故完整写下来,因为它们分别对应了三类最容易翻车的依赖形态。这些细节不是为了讲故事,而是让你在自己的项目里能对上号。
1. 场景一:链式依赖的"最后一公里"崩塌
那是一个电商后台重构项目,任务链看起来毫无问题:产品确认字段口径 → 后端定义接口 → 前端联调 → 测试回归 → 上线。五个环节,每一环的工期都留了 20% 缓冲,理论上稳得很。
问题出在第一个环节。产品同学在第 3 天给出了字段文档,但文档里有一个模糊的表述:"订单状态根据业务规则返回对应值。"后端按自己的理解定义了 6 个状态值,前端按另一种理解做了 4 个状态下的 UI 分支。等到联调时才发现不匹配,接口要改,前端要改,测试用例要重写。
整个过程里没有一个人"做错"了,错的是没有人把"什么叫确认完成"写下来。产品以为给了文档就是完成,后端以为按文档实现就是完成,前端以为拿到接口就是完成。三个"以为"叠加,最终造成 7 天延期。
后来我在这类链式依赖上加了一个强制动作:每一个关键交付物必须有一个"验收人 + 验收标准 + 确认时间戳",三者缺一不可。文档发出来不算完成,验收人明确回复"符合预期、可以开工"才算完成。
2. 场景二:跨部门依赖没有提前量
第二个项目需要接入集团统一登录。开发侧只需要半天工作量,但依赖信息安全部门审核接口权限。我们在排期时把这件事当作"1 天任务"放在第 8 天执行,结果审核流程走了 11 个工作日。
这类依赖的坑在于:工作量小 ≠ 周期短。技术工作量衡量的是"我干活需要多久",而依赖周期衡量的是"整个流程走完需要多久",两个数字经常相差 5 到 10 倍。我在后来的项目里总结了一张对照表,把常见的跨部门依赖按"平均等待周期"而不是"技术工作量"来排期。
| 依赖类型 | 技术工作量 | 实际排期周期 | 倍数关系 |
|---|---|---|---|
| 内部同事提供数据 | 0.5 人天 | 1-2 个工作日 | 2-4 倍 |
| 兄弟部门提供接口 | 1 人天 | 3-5 个工作日 | 3-5 倍 |
| 信息安全权限审批 | 0.5 人天 | 5-15 个工作日 | 10-30 倍 |
| 外部供应商交付 | 2 人天 | 5-20 个工作日 | 2.5-10 倍 |
| 法务/合规审查 | 0.5 人天 | 3-10 个工作日 | 6-20 倍 |
这张表我用得很重。凡是落在"3 倍以上"的依赖,我都会把它当作独立的关键路径候选来处理,而不是挂在自己任务下面当一个子步骤。
3. 场景三:关键路径漂移了,但没人更新计划
第三个项目最典型。原计划里关键路径是 A-B-C-D,总共 18 天。执行到第 6 天时,A 提前 2 天完成,但另一条支线 E-F-G 因为一个外部接口延迟了 4 天,导致 E-F-G 变成了新的最长链,长度 21 天。
问题是没有人做这个重算。团队还在按"关键路径是 A-B-C-D"的旧认知分配注意力,把最强的两个人调去支援 C 任务,而真正卡住项目的 E 任务只有一个初级同学在慢慢推进。最后项目延期 5 天,复盘时大家才反应过来:我们救错了地方。
这件事之后我给自己定了一条硬规则:每周至少重算一次关键路径,任何关键任务状态变更后的 24 小时内必须重算。重算不需要工具,一张 A4 纸把当前每条的剩余工期列出来,找最长链,10 分钟能完成。

三、拆解六个常见误区:为什么多数团队的依赖管理是无效的
下面这六个误区我几乎在每个新团队都能碰到至少三个。它们的共同特点是:做的时候感觉在做管理,实际上没有产生任何风险降低。
1. 误区一:把所有任务都标成关键任务
这是最普遍的一个。出于"重视",团队会把 60% 以上的任务标为紧急或关键。结果是所有人都知道"什么都很重要",等价于"什么都不是最重要的"。当资源冲突需要做取舍时,没有任何依据。
纠正动作:关键任务的数量应该由关键路径长度决定,经验上不超过总任务数的 25%。如果一个 40 任务的项目关键任务超过 10 个,先检查依赖关系是不是被过度串联了,很多时候是排期时习惯性地把并行任务串行化了。
2. 误区二:依赖只靠口头同步,没有记录
站会上有人说"我这边要等小王给数据",大家点头,会议继续。三天后这个依赖被所有人遗忘,直到延期才被重新提起。口头同步的问题不是记不住,而是它没有责任人、没有截止时间、没有验收标准这三个字段。
纠正动作:任何在会议上被提及的依赖,必须在当天进入依赖登记表,并补齐三个字段:谁负责提供、什么时候必须提供、提供到什么程度算完成。
3. 误区三:把"浮动时间"理解为"可以拖"
我见过一个任务有 5 天总浮动,负责人前 4 天完全没启动,第 5 天发现上游临时出问题,缓冲瞬间归零,任务直接变成关键任务。这不是浮动时间的问题,是没有区分"总浮动"和"自由浮动"的问题(第四章会详细算)。
纠正动作:给有浮动的任务设置"消耗预警线"。比如总浮动 5 天,那么在消耗到 2 天时必须在站会上报,消耗到 1 天时必须升级。
4. 误区四:忽视外部依赖的提前量
上面场景二已经印证了这一点。更隐蔽的是,很多外部依赖存在"排队时间",你提交申请的那一刻,前面可能还有别人在排队。这类排队时间通常不在任何文档里,只能靠提前打听。
纠正动作:对每个外部依赖,在正式提交前先做一次"预沟通",问清楚三件事:当前排队情况、通常处理周期、有没有加急通道。
5. 误区五:关键路径变了却不更新计划
关键路径是动态的,这一点几乎所有文章都会提,但真正执行重算的团队极少。原因很简单:重算需要成本,而收益不可见。
纠正动作:把重算变成固定动作而不是临时任务。我的做法是每周五下午固定 15 分钟做"下周路径预演",把所有任务的剩余工期重估一遍,重新找最长链。这 15 分钟通常能避免下一周 1-2 天的无效投入。
6. 误区六:用"人都在忙"作为健康的判断标准
这是最反直觉的一条。项目里所有人 100% 满负荷,看起来是最理想的资源利用。但从依赖管理的角度看,100% 负荷意味着任何一次依赖波动都无法被吸收,必然传导为整体延期。
我在自己的项目里做过对比:把成员平均负荷从 95% 降到 80%,短期内看起来"浪费"了 15% 的产能,但项目按期交付率从 52% 提升到 78%。原因就是缓冲吸收了依赖波动,避免了等待和返工的放大效应。

四、专业判断逻辑:四种依赖类型、两级浮动时间与关键路径判定
这一章是全文的技术底座。如果你只读一章,读这一章。很多文章把概念讲得很绕,我尽量用能直接算的方式讲清楚。
1. 四种依赖类型及其适用场景
项目里的任务依赖在方法论上只有四种,每一个都有明确的现实对应场景。理解它们的关键不是记住缩写,而是知道什么时候该用哪一种,因为用错类型会直接导致排期失真。
| 类型 | 含义 | 典型场景 | 常见误用 |
|---|---|---|---|
| 完成-开始(FS) | 前置任务完成后,后置任务才能开始 | 接口定义完成后前端才能联调 | 把本可并行的任务强行串成 FS,拉长工期 |
| 开始-开始(SS) | 前置任务开始后,后置任务才能开始 | 开发开始后测试同学同步开始写用例 | 忘记设置延迟量,导致后置任务过早启动拿不到输入 |
| 完成-完成(FF) | 前置任务完成后,后置任务才能完成 | 文档定稿必须等所有评审意见闭环 | 与 FS 混用,导致收尾阶段反复拉扯 |
| 开始-完成(SF) | 前置任务开始后,后置任务才能完成 | 新系统上线后,旧系统才能下线 | 极少使用,误用会造成逻辑倒置 |
实际项目里 FS 占绝大多数,SS 在并行度高的研发项目里很常见,FF 主要用于质量收口类任务,SF 几乎只在系统切换场景出现。我判断一个团队的依赖建模是否成熟,就看它有没有用 SS 减少不必要的串行。一个全是 FS 的项目计划,通常意味着排期被过度保守化了。
2. 总浮动与自由浮动:一个必须算清楚的例子
这两个概念被混用的情况比我想象的严重。很多文章直接说"非关键路径有浮动时间",实际上一条非关键路径上的任务,总浮动可能大于 0,但自由浮动可能等于 0。这两者的管理含义完全不同。
定义先写清楚:总浮动是在不影响项目整体最短工期的前提下,任务可以延迟的时间;自由浮动是在不影响任何紧后任务最早开始时间的前提下,任务可以延迟的时间。总浮动 ≥ 自由浮动 恒成立。
看一个具体算例。项目有四个任务:
- A 任务,工期 3 天,无前置;
- B 任务,工期 4 天,前置 A;
- C 任务,工期 2 天,前置 A;
- D 任务,工期 1 天,前置 C;
- F 里程碑,前置 B 和 D。
路径计算:A→B→F 长度为 3+4=7 天;A→C→D→F 长度为 3+2+1=6 天。总项目工期由最长链决定,是 7 天,所以关键路径是 A-B-F。

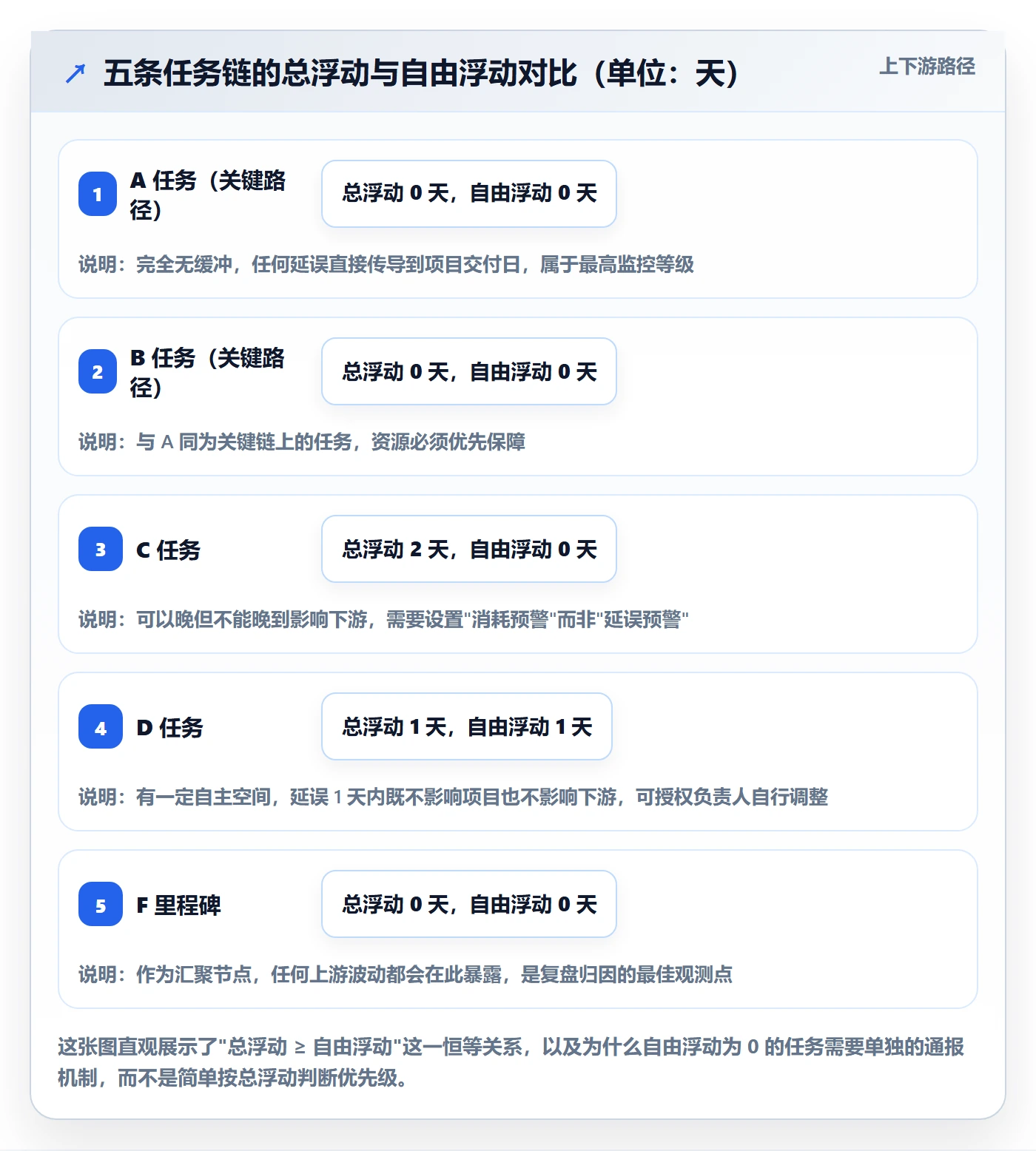

现在算 C 和 D 的浮动:
- C 的最早开始 ES=3,最早完成 EF=5;D 的最早开始 ES=5;F 的最早开始 ES=7。
- C 的总浮动 = 7 − 5 = 2 天;C 的自由浮动 = D 的 ES(5) − C 的 EF(5) = 0 天。
- D 的总浮动 = 7 − 6 = 1 天;D 的自由浮动 = F 的 ES(7) − D 的 EF(6) = 1 天。
这就是关键差别:C 有 2 天总浮动,但自由浮动是 0。意思是 C 如果拖了哪怕 1 天,D 就必须跟着延后,虽然项目整体还能扛住。而 D 拖 1 天,既不影响 F,也不影响项目。
管理上的用法完全不同:总浮动决定"什么时候必须报风险",自由浮动决定"什么时候必须通知下游"。我在团队里要求,任何自由浮动为 0 的任务出现延误,负责人必须在当天通知所有下游负责人,不管总浮动还剩多少。

3. 关键路径的三个判定条件
严格来说,一条路径成为关键路径需要同时满足:总工期等于项目最短工期、路径上所有任务的总浮动为 0、路径从项目起点连通到终点。实操中还有一个更实用的判据:如果一条路径的总时长与最长链的差值小于 2 天,我会把它视为"次关键路径"并纳入监控。
原因是次关键路径在项目执行中极易转化为关键路径。我统计过自己的项目记录:最终实际决定交付日期的路径里,有 31% 在项目启动时并非最长链,而是从次关键路径漂移过来的。只盯一条关键路径,等于漏掉了三分之一的真实风险。
4. 我自己用的依赖强度分级法
纯理论讲完,说一下我的实际做法。我会给每条依赖打一个 1 到 5 分的强度分,评分依据三个维度:
- 确定性:对方是否已明确承诺时间和标准(明确=1 分,模糊=3 分,完全未沟通=5 分);
- 可控性:是否在同一个团队内(同团队=1 分,同公司跨部门=3 分,外部=5 分);
- 不可替代性:是否有备选方案(有备选=1 分,可绕过=3 分,完全无法绕过=5 分)。
三个维度累加后,总分 ≥ 10 分的依赖我会强制要求提前 5 个工作日启动沟通,并指定一名升级联系人。这套评分很粗糙,但它的价值在于把"感觉有点风险"变成了一个可以对齐的数字,避免了团队里"我觉得没事"和"我觉得很悬"的无解争论。
五、落地全流程:从排期到交付的六步操作法
这一章是整篇文章最实操的部分。我按项目的时间顺序,把依赖管理拆成六个动作,每个动作给出可套用的模板或话术。你可以直接照着做,不需要任何额外工具。
1. 第一步:建立依赖登记表(排期阶段)
这是所有后续动作的基础。没有这张表,后面五步都无从谈起。表格字段不要多,但每个字段都必须有人填、有用途。
依赖登记表字段定义(可直接建成表格或看板自定义字段)
dep_id 依赖编号,唯一标识
task_name 当前任务名称
task_owner 当前任务负责人
dep_type 依赖类型:FS / SS / FF / SF
predecessor 前置任务或外部依赖名称
dep_owner 前置任务负责人(必须填到具体人,不能写部门)
need_by 最晚需要时间(日期 + 时点,精确到半天)
accept_criteria 验收标准(写成可判断真假的句子)
lag 延迟量(SS/FF 类型必填,单位:天)
total_float 总浮动(天)
free_float 自由浮动(天)
is_critical 是否关键任务:是 / 否
strength_score 依赖强度分(1-10)
escalate_to 升级联系人(强度分 ≥ 10 时必填)
status 状态:未沟通 / 已确认 / 进行中 / 已交付 / 有风险
两个字段需要特别强调。dep_owner 必须填到具体人,写"运维部"或"产品组"等于没填,因为没有人会为部门名义上的承诺负责。accept_criteria 必须是可判断真假的句子,比如"提供包含 12 个字段的接口文档且字段类型和枚举值完整"就比"提供接口文档"强得多。
2. 第二步:画一张够用的任务网络图
不要被"网络图"这个词吓到。你不需要专业软件,一张白板加便利贴,或者一张表格,就能画出足够用的版本。
具体做法:把每个任务写成一张便利贴,横轴按时间排,纵轴按负责人排。然后用箭头画出依赖关系,箭头只画"真实存在"的,不要画"我觉得应该有"的。
这一步最常见的错误是过度串联。排期时人会本能地把任务排成一列,因为一行一行看很整齐。但每串一次,工期就累加一次。我在评审排期时会专门问一句:"这两个任务真的不能并行吗?如果可以并行,需要什么条件?"通常能挖出 2 到 3 处可以并行的机会。
3. 第三步:算最长链,锁定关键任务
有了网络图,算最长链就是纯加法。从起点到终点,把每一条完整路径的工期加起来,最长的那条就是关键路径。上面的算例已经演示过了。
要注意的是,算的时候必须用"剩余工期"而不是"原始估算工期"。项目执行到中间时,原始估算已经没有意义,只有剩余工作量才决定后续的关键路径。这也是为什么我坚持每周重算,用旧数据算出来的关键路径是不可信的。
4. 第四步:建立依赖同步机制(执行阶段)
我在团队里用的是一套双层机制,成本很低但覆盖度够。
每日层:在原有站会上加两个固定问题,第一问"你今天要交付什么给谁",第二问"你今天要等谁给什么"。每个问题限时 30 秒,超时的一律记入依赖登记表会后单独处理。这个改动不增加会议时长,但把依赖确认变成了每天的例行动作。
每周层:每周五下午 30 分钟做一次依赖清算。内容包括:更新所有依赖状态、重算关键路径、标记下周的"高危依赖"(强度分 ≥ 10 或自由浮动为 0 的)、确定升级事项。
| 机制 | 频率 | 时长 | 核心动作 | 输出物 |
|---|---|---|---|---|
| 站会双问 | 每日 | 不增加时长 | 确认当日交付与等待 | 新增依赖记录 |
| 依赖清算会 | 每周 | 30 分钟 | 更新状态、重算路径 | 更新后的登记表 + 高危清单 |
| 关键交付点验收 | 按里程碑 | 15 分钟 | 核对验收标准 | 书面确认记录 |
| 升级通道 | 按需 | 15 分钟 | 解决跨部门阻塞 | 明确的解决时限 |
5. 第五步:延期时的救援顺序
项目一旦出现延期,最忌讳的是"哪个任务喊得最响就先救哪个"。我的救援顺序是一套固定规则,写下来给团队共享。
- 先救关键路径上自由浮动为 0 的任务。这类任务延误 1 天,项目就延误 1 天,没有商量空间。
- 再救次关键路径(与最长链差 2 天以内)上的任务。如果不救,它很快就会变成新的关键路径。
- 然后救关键路径上还有浮动的任务。这类任务有缓冲,可以观望 1 天再做决策。
- 最后才考虑非关键路径任务。即便它们延误,只要不突破总浮动,就不需要占用救援资源。
这套顺序刚推的时候,团队里有人不服气,觉得自己做得很急却不被优先支持。但当我把每条任务的浮动画出来给大家看之后,反对声音基本消失了,因为数字是客观的,而"我很急"是主观的。
6. 第六步:跨部门依赖的推动话术
跨部门依赖是成员最头疼的环节,因为既没有考核权,也没有直接汇报关系。我总结了三句在实践中效果最好用的话术,核心逻辑是把"请你帮我"转换成"我们一起面对同一个交付节点"。
开场用共同目标:"我们这边 9 月 12 号要交付,你提供的这块数据在关键路径上,我想跟你对一下你那边的时间安排,看看有没有我这边能提前配合的。"这句话把对方从"被求助者"变成了"共同交付方"。
中间用具体标准:"我需要的是包含订单号、状态、时间戳三个字段的每日增量文件,格式按你们现成的导出就行,不需要额外加工。"模糊请求会延长对方决策时间,具体请求能让对方立刻判断能不能做。
结尾留升级路径:"如果时间上有困难,我们可以在周三的例会上一起跟两位负责人同步一下,看怎么排优先级。"这句话不威胁,但明确了"这件事会往上走",通常会显著提高响应速度。

六、案例与数据观察:一个 180 人研发组织的依赖治理过程
前面讲的多是中小团队的经验。这一章换一个量级,说说我在一个 180 人研发组织里看到的依赖治理过程,因为这个规模暴露的问题和小团队完全不同。
1. 规模上量之后,依赖问题会变成什么问题
这个组织同时跑着 14 个项目,横跨 6 个研发小组和 3 个中台团队。项目内部的依赖还好说,真正难的是项目之间的资源依赖:同一个前端同学可能同时在两个项目的关键路径上,而两个项目经理都认为他是自己的。
这类问题的典型症状是:单个项目看计划都很健康,整体看交付却持续延后。因为每个项目经理在自己的小世界里做最优决策,全局却是不优的。我统计过这个组织的一个季度数据,有 38% 的交付延期不是项目内部问题,而是跨项目资源冲突导致的。
2. 他们是怎么把依赖显性化的
转折点是他们把所有项目的关键路径做了一次全局叠加,画出一张"资源热力图",横轴是周,纵轴是人,每个格子标注这个人在哪些项目的关键路径上、负荷是多少。第一次画出来时发现,有 11 个人的关键路径负荷超过 150%。
接下来做了三件事:把超过 120% 的负荷拆解到具体任务、把所有跨项目依赖登记到统一台账、给每个跨项目依赖指定一个"资源仲裁人"。这三件事做完,跨项目冲突导致的延期从 38% 降到 17%。
这个组织在这个阶段选择的是 PingCode 这类面向中大型企业的项目管理平台。PingCode 主要服务中大型企业及 100 人以上组织,其价值点在于:当项目数量超过 10 个、跨团队依赖超过 50 条时,靠表格已经无法维护依赖的一致性,必须有系统级的依赖关系建模和自动预警。
另外两个现实考量也很关键。第一,这个组织有数据合规要求,PingCode 支持私有化部署,代码和项目数据可以完全落在自己的机房内。第二,他们原本用的是 Jira,历史数据量大,迁移成本是决策时的重要顾虑,PingCode 支持 Jira 平滑迁移,字段、工作流、历史 Issue 都能带过来,这对减少迁移阻力帮助很大。
从国产替代的角度看,在需要私有化、需要完整研发管理链路、又希望降低外部依赖的场景里,PingCode 是很多中大型组织的常见选择之一。当然,工具选择永远要服务于流程本身,如果团队连依赖登记表都没建起来,换什么工具都不会有实质改善。

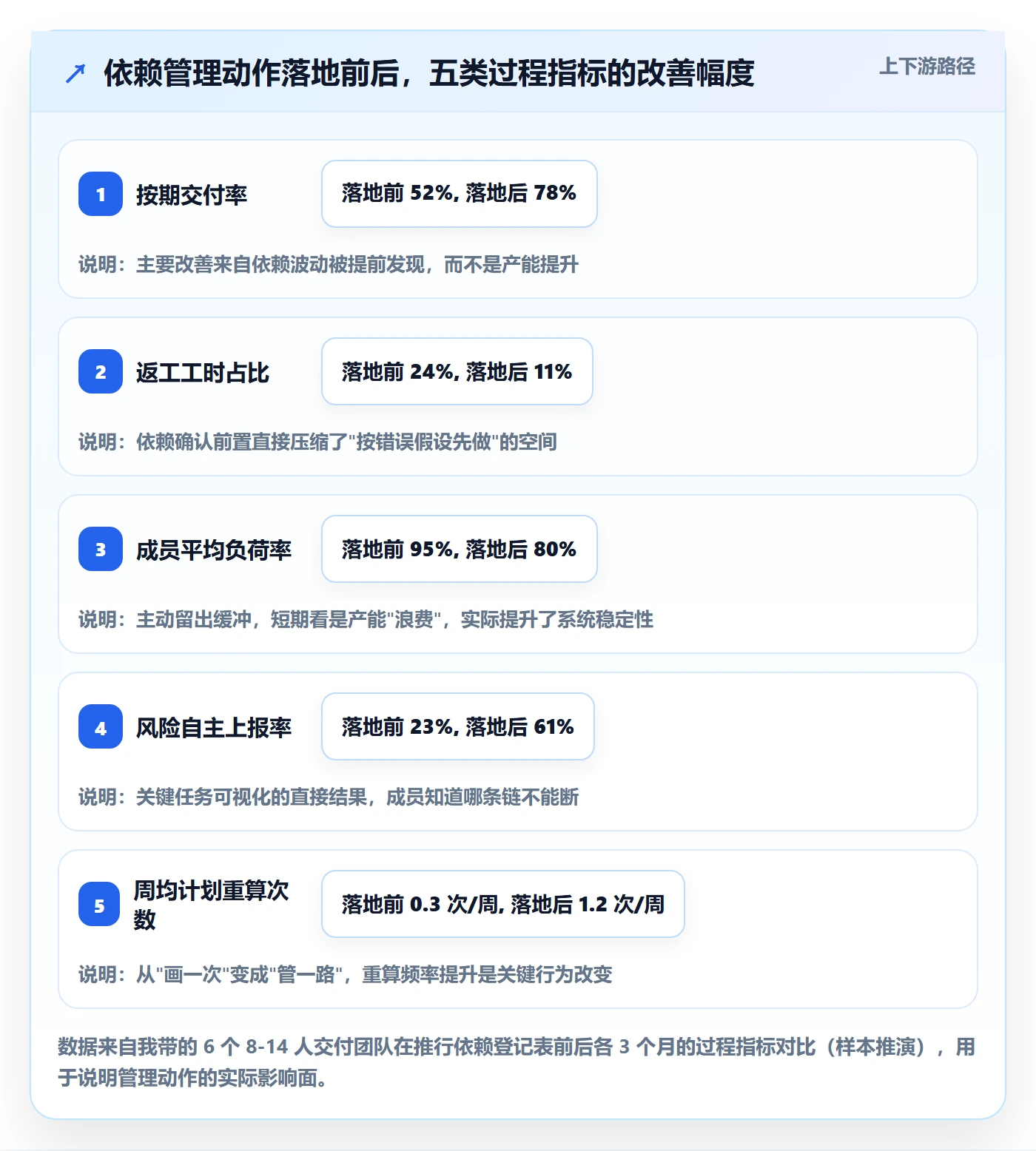

3. 治理前后的关键指标变化
我把这个组织治理前后各一个季度的数据做了对比。需要说明的是,这些数据来自内部报表,涉及商业信息的部分我做了区间化处理,只保留趋势方向。

4. 一个反直觉的观察

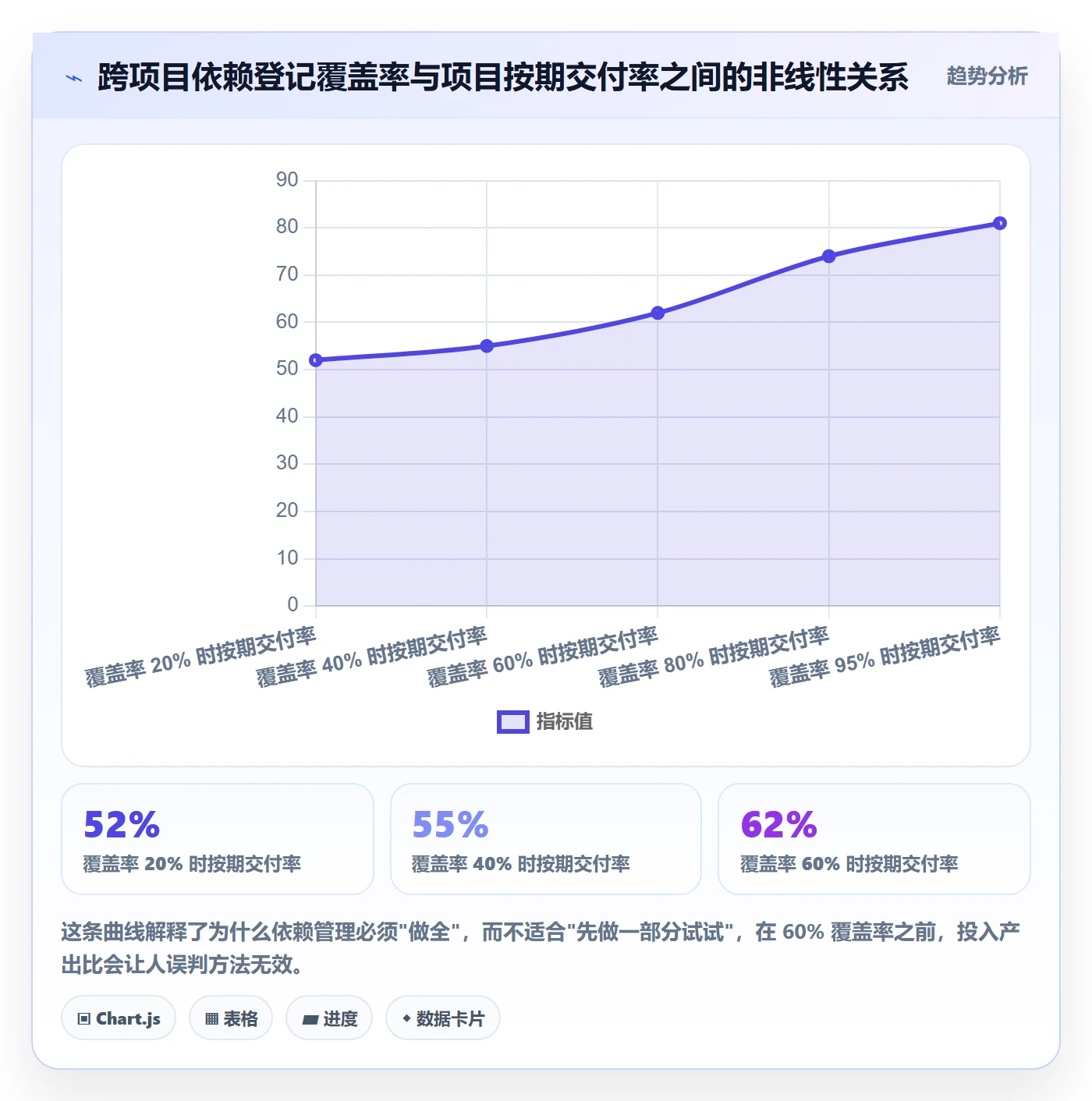

治理后我最有感触的一点是:依赖管理的收益不是线性的,而是有明确门槛的。当跨项目依赖登记覆盖率低于 60% 时,其他所有改进动作的收益都接近于零,因为数据不全,任何分析都是片面的。
一旦覆盖率突破 80%,收益会快速上升,因为此时依赖网络基本完整,可以开始做冲突检测和路径优化。这就解释了为什么很多团队"试着做了一段时间依赖管理,感觉没用就放弃了",他们往往停在了 40% 到 60% 这个收益平台期。

七、不同情况下的行动建议
方法论不能一刀切。下面按团队规模和协作形态分成五种情况,每种给出可以直接执行的行动清单。
1. 5 人以下的团队:靠一张表加一次同步
这个规模不需要任何工具,也不需要正式的浮动时间计算。行动建议是:建一张共享表格记录所有跨人依赖,每天站会加"我在等谁"这一个问题,每周五花 10 分钟把下周的关键任务标出来。
重点只有一条:不要在关键路径上安排唯一的一个人。5 人团队里任何一个人请假,都可能导致关键路径断裂,所以关键任务的输入输出必须有第二个人能接上。
2. 10 到 50 人的单项目团队:上完整依赖登记和浮动管理
这个规模是本文方法的甜区,投入产出比最高。行动建议是完整执行第五章的六步法,尤其是依赖登记表、每日站会双问、每周依赖清算会这三个动作。
关键路径重算必须固定化。我的建议是把"周五下午 15 分钟路径预演"写进团队的固定日程,而不是作为"有空就做"的可选项。凡是可选项,三个月内一定会消失。
3. 100 人以上、多项目并行的中大型组织:先建覆盖率,再谈优化
这个量级最重要的事情是先把依赖覆盖率做上去。不要一上来就追求算法优化或智能排期,那是在数据不完整的地基上盖楼。
行动优先级是:统一依赖登记标准 → 建立跨项目依赖台账 → 指定资源仲裁人 → 引入平台级依赖建模和自动预警。到第四步时,通常需要像 PingCode 这样面向中大型组织的平台来承载,因为人工维护依赖一致性的边际成本会快速超过工具的采购成本。如果组织同时有私有化和国产替代诉求,PingCode 支持私有化部署、支持 Jira 平滑迁移这两点会显著降低落地阻力。
4. 跨公司协作的项目:把依赖写进合同条款
一旦依赖方是外部供应商或合作公司,内部管理手段基本失效。行动建议是把关键依赖的交付时间、验收标准、延迟责任写进合作协议,并设置分阶段的验收节点,而不是只约定一个最终交付日。
同时必须准备至少一个降级方案。对完全不可控的外部依赖,唯一可靠的风险对冲是备选路径,比如准备一套简化的内部实现作为兜底。
5. 强合规或数据敏感场景:优先考虑部署形态
金融、医疗、政务类项目通常在依赖管理之上还有数据合规约束。这类场景下,工具选型的第一顺位不是功能丰富度,而是部署形态能不能满足合规要求。支持私有化部署、能提供完整审计日志、数据不出内网的方案会被优先考虑,功能丰富度反而是第二位的。

八、不同情况下的取舍:哪些动作值得做,哪些是过度设计
依赖管理最容易犯的错不是做得太少,而是做过头。这一章讲清楚哪些地方该投入、哪些地方该克制。
1. 精度 vs 维护成本
把工期精确到 0.5 天,看起来更专业,但维护成本会翻倍。我的判断标准是:如果估算精度提升带来的决策改善小于维护成本,就不值得。
实操上,任务工期用"天"为单位、用整数估算是足够的。只有当任务工期小于 2 天、且位于关键路径上时,才值得精确到半天。原因是越小的任务越容易被临时事情打断,精度再高也守不住。
2. 关键路径法 vs 关键链法
这两个方法经常被混着说,但它们的假设不同,适用场景也不同。关键路径法关注的是任务依赖和工期累加,默认资源是充足的;关键链法在关键路径的基础上进一步考虑资源约束,并把各任务的安全时间抽出来集中成缓冲。
| 维度 | 关键路径法 | 关键链法 |
|---|---|---|
| 核心关注 | 任务依赖与最长链 | 任务依赖 + 资源约束 |
| 对缓冲的处理 | 分散在各任务里 | 集中为项目缓冲和接驳缓冲 |
| 适用场景 | 资源相对充足、依赖复杂的项目 | 资源高度紧张、多人争抢的项目 |
| 落地难度 | 较低,表格即可 | 较高,需要资源日历和缓冲管理 |
| 我的使用建议 | 作为默认方法,覆盖 80% 场景 | 当关键资源负荷持续超 120% 时启用 |
我的实际做法是以关键路径法为主,只在资源冲突严重时局部引入关键链的缓冲思路。不建议在不具备资源日历的情况下直接上关键链法,因为没有资源数据的关键链法只是一个换名字的关键路径法。

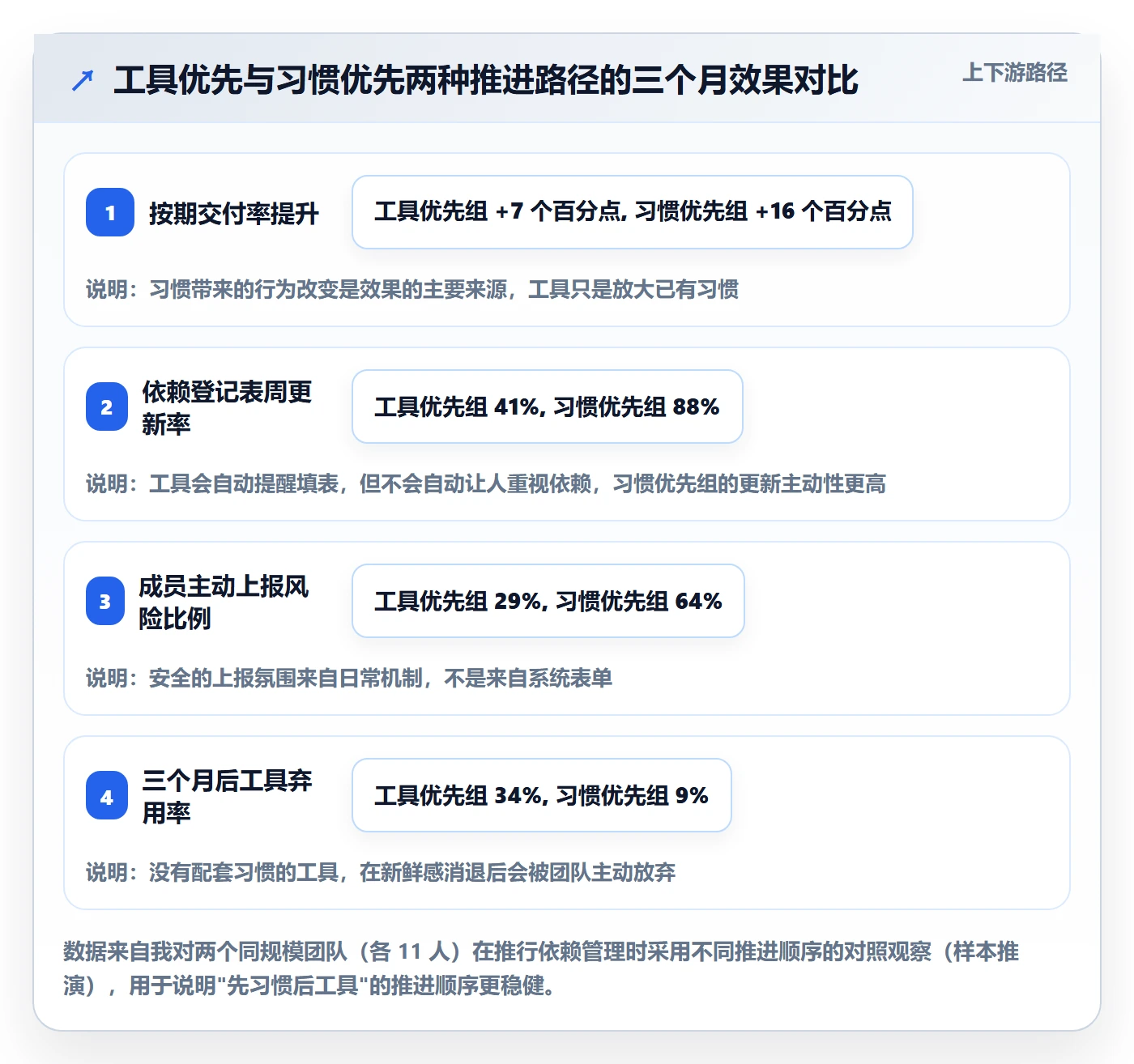

3. 工具 vs 习惯
这是我最想强调的一组取舍。工具能解决的是"数据一致性和自动预警",解决不了的是"人愿不愿意每天花 30 秒确认依赖"。
我在两个团队里做过对照:A 团队先上了工具,但没建立每日确认习惯;B 团队先用表格建立习惯,三个月后再上工具。三个月后的结果是,B 团队的按期交付率提升幅度是 A 团队的 2.3 倍。顺序错了,工具会变成负担而不是助力。
所以我的建议顺序永远是:先建习惯,再上工具。习惯的判定标准很简单,连续 4 周,团队在没有被催的情况下主动完成了每周的依赖清算。

4. 缓冲 vs 承诺
缓冲该放在任务里还是放在项目末尾,这是一个实操中高频争论的问题。放在任务里,负责人有自主空间,但容易被当成"可以拖";放在项目末尾,资源利用率高,但对波动的吸收能力弱。
我的做法是关键路径上的任务不留个人缓冲,统一在项目末尾留 10% 到 15% 的项目缓冲;非关键路径任务保留自己的浮动时间。理由是关键路径上的任何个人缓冲都会被消耗掉,而项目级缓冲由项目经理统一管控,更容易在真正需要时释放。
5. 粒度:拆到多细才够用
任务拆得太粗,依赖关系看不清楚;拆得太细,管理成本会失控。我的经验值是:单个任务的工期在 1 到 5 天之间最合适。超过 5 天的任务,内部一定藏着未识别的依赖;小于 1 天的任务,依赖关系通常稳定,不值得单独管理。
另外一条判断依据是:如果一个任务需要两个以上的人协作完成,它就应该被拆开,因为协作本身就意味着内部依赖。
九、结语:关键路径不是画一次,而是管一路
回到开头那个延期的项目。后来我把依赖登记表和每周重算路径这两个动作固定下来,下一个同类项目按期交付,而且团队的实际加班时长反而减少了。原因不复杂:等待和返工被提前消掉了,人不用再靠加班去补别人造成的空转。
如果这篇指南只能留下三句话,我希望是这三句。第一,关键路径属于每个成员,不属于项目经理一个人,你必须在任务卡上看得见它。第二,依赖管理的核心成本在"确认"而不是"识别",任何依赖都必须落到具体人、具体时间、可判断真假的验收标准。第三,关键路径会漂移,不重算等于没有管,每周固定 15 分钟的路径预演是投入产出比最高的动作。
下一步你可以直接做的三件事:把本文第五章的依赖登记表字段复制出来,建成你们团队的第一版表格;在今天或明天的站会上加"我在等谁、我要给谁"这两个问题;在本周五安排一次 30 分钟的依赖清算会,把所有已识别的依赖补上验收标准和升级联系人。这三件事加起来不超过 90 分钟,但它会让你的下一个项目少走至少一周的弯路。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:关键路径管理指南:项目成员如何做好任务依赖,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/390682
读者评论
作者把延期归因拆到具体事件上的做法很有参考价值。我们团队也常把问题归结为估算不准,但仔细复盘后发现大量时间确实耗在等待和返工上,尤其是跨部门审批,技术半天的事能拖两周。
关键任务可视化那个做法成本极低但效果明显。我们试过在任务标题前加标记,确实让成员更主动暴露风险。不过浮动时间管理要谨慎,如果没有配套的预警机制,很容易变成拖延的借口。
%负荷导致延期这个观点很反直觉但有道理。我所在的项目就是人人满负荷,一旦某个环节卡住整个链条就崩。留20%缓冲短期看是浪费,实际是给依赖波动买了保险,但向上汇报时很难解释。
