去年我参与一家做智能硬件的企业做项目复盘。他们的 PMO 负责人把一份关键路径报告摊在我面前:总工期 287 天,关键路径上 17 个任务,浮动画得清清楚楚,看上去无懈可击。但项目实际用了 403 天,超期 116 天。我们花了三个小时逐条核对依赖关系,最后发现问题不在算法,也不在工具,17 个关键任务里有 9 个的前置关系录错了,还有 4 条真实的依赖根本没录进系统。也就是说,这份报告用最精确的算法,算了一条不存在的关键路径。
这个场景我在过去几年里反复遇到。管理者往往以为关键路径不准是工具不行、算法不行、团队不会用,于是换工具、买培训、上方法论。但真正卡住他们的,是任务依赖数据这一层"地基"。地基歪了,楼盖得再漂亮也会塌。这篇文章不讲教科书定义,只讲我见过的问题、踩过的坑,以及可以直接拿去用的判断逻辑和行动清单。
一、先给结论:关键路径失灵,八成不是算法问题
在展开细节前,我先把这些年的核心判断摆出来。如果你时间有限,只看这一节也能拿到主要价值。
1. 关键路径的准确性,上限由依赖数据质量决定
关键路径法(CPM)本身是一套确定性的图算法,输入什么数据,就输出什么结果。算法不会"算错",它只会忠实地放大你数据里的错误。所以当管理者抱怨"关键路径不准"时,我通常会先问一句:你的依赖关系是什么时候录的?谁录的?录完有没有复核过?
根据我对十几个中大型项目样本的观察(示意数据,来自个人项目复盘记录,非行业统计),关键路径预测偏差的来源大致可以拆成四块:依赖数据错误、工期估算偏差、资源冲突未纳入、变更未同步。其中依赖数据错误占比最高,接近一半。

2. 企业的问题不是"不会算",而是"管不住数据"
绝大多数项目经理都懂关键路径的定义,也都能在工具里跑出结果。真正的难点在于:依赖关系是活的。任务拆分会变、负责人会换、外部约束会调整,每一次变化都可能让依赖图失真。而大多数团队没有建立"依赖数据变更"的管理动作。
3. 关键路径是动态的,一次计算只对当天有效
很多人把关键路径当成项目启动时算一次的"定论"。实际上,只要有一个非关键任务延期超过它的总浮动时间,关键路径就会转移。我在一个汽车零部件项目里见过:原本不在关键路径上的模具验证任务,因为延期了 11 天(它的总浮动只有 6 天),直接把关键路径整体挪到了另一条支线上,导致原本的重点监控对象全部失效。
4. 资源约束不纳入,关键路径就是一张不可执行的纸
纯 CPM 假设资源无限。但现实中,两个关键任务可能由同一个工程师负责,或者共用同一台测试设备。这时候算出来的最短工期在物理上根本做不到。关键路径必须和资源平衡一起看,否则计划越精确越危险,因为它会给你一种"一切尽在掌握"的错觉。
二、真实场景:我见过的三种依赖数据状态
为了让后面的分析不至于悬空,我先描述三种我实际接触过的团队状态。你可以对照看看自己属于哪一类。
1. 状态A:依赖数据基本空白
典型表现是任务清单很长、很细,但依赖列要么全空,要么全部默认成"完成-开始"。任务排期靠 Excel 手工拖动,进度靠周会口头同步。这类团队通常规模在 30 人以下,或者刚从中型往大型过渡。
他们的特征是:一旦项目超过两个并行工作流,排期就开始打架。不是他们不努力,而是他们缺少描述"任务之间谁等谁"的语言。
2. 状态B:依赖数据存在,但已经腐烂
这是最危险的状态,也是最常见的。项目启动时认真录入了依赖关系,甚至做了评审。但项目推进三个月后,依赖图已经和现实脱节:有的任务被合并了,有的负责人换了,有的外部约束解除了,但依赖关系没更新。
这类团队最大的风险是对错误数据产生了信任。他们会基于一份失真的关键路径做资源决策,把最能干的人派到"关键任务"上,而真正的瓶颈却没人管。
3. 状态C:依赖数据有机制保障
少数团队做到了这一点:依赖关系有统一录入规范、有复核动作、有变更触发机制、有定期重算节奏。他们的关键路径不是"算出来的",而是"养出来的"。
下面这张对比表,是我对三种状态在几个关键维度上的观察(示意数据,基于个人项目辅导经验归纳,非行业统计)。
| 对比维度 | 状态A:依赖空白 | 状态B:依赖腐烂 | 状态C:机制保障 |
|---|---|---|---|
| 依赖覆盖率 | 低于 30% | 启动时约 85%,三个月后约 55% | 持续保持 90% 以上 |
| 关键路径可信度 | 无法评估 | 表面可信,实际失真 | 可信,且能解释偏差 |
| 工期预测偏差 | 普遍超期 40% 以上 | 超期 20%,35% | 超期 10% 以内 |
| 主要风险 | 排期混乱、资源打架 | 基于错误数据做决策 | 机制维护成本 |
| 改进难度 | 中等,需要先建规范 | 高,需要先纠错再建机制 | 低,持续优化即可 |

三、拆解常见误区:任务依赖数据分析的七个陷阱
这一节是全文的核心。我把这些年在项目里反复看到的依赖数据问题归纳成七个陷阱,每个都配有识别信号和处理方向。
1. 陷阱一:依赖关系漏录,最隐蔽也最致命
漏录的依赖不会报错,系统只会安静地认为"这两个任务没关系"。等到执行阶段,一个人被安排同时干两件本该串行的事,冲突才暴露出来。
我见过一个典型场景:硬件调试完成后需要做整机老化测试,老化测试完成后才能包装出货。这条链上有三条依赖,但团队只录了"调试→老化"这一条,"老化→包装"漏了。结果是包装组按计划提前两周备料,老化测试却晚了十天,物料和人力全部闲置。
识别信号:如果你发现某个任务的负责人在多个任务间"轻松并行",而其他人却排队等待,大概率是有依赖没录。
2. 陷阱二:依赖类型选错,把可以并行的任务设成串行
这是最容易被忽视、却直接影响工期的一种错误。任务依赖有四种基本类型,但企业里 90% 以上的人只用过其中两种。
- 完成-开始(FS):前置任务完成后,后续任务才能开始。这是最常用的一种。
- 开始-开始(SS):前置任务开始后,后续任务才能开始,两者可以部分并行。
- 完成-完成(FF):前置任务完成时,后续任务也必须完成。
- 开始-完成(SF):前置任务开始时,后续任务才能完成。实际业务中极少使用。
问题出在这里:很多团队不知道有 SS 关系,于是把本质上可以搭接的两件事硬写成 FS。比如"需求文档评审"和"技术方案设计",完全可以评审到一半就启动方案设计,但写成 FS 后,工期就被人为拉长了。
我的经验判断是:一个健康的项目计划里,SS 关系应该占到 15%,30%。如果你统计下来 SS 占比接近零,大概率不是你的项目天然全串行,而是依赖类型没选对。

3. 陷阱三:混淆总浮动时间与自由浮动时间
这两个概念很多管理者听过,但真正用于决策的很少。它们决定了"哪个任务可以缓、能缓多久、缓了会不会影响别人"。
- 总浮动时间:在不影响项目总工期的前提下,该任务可以延迟的最长时间。它决定了任务是否在关键路径上,总浮动为零,就是关键任务。
- 自由浮动时间:在不影响任何后续任务最早开始时间的前提下,该任务可以延迟的最长时间。它决定了该任务延迟会不会"传导"给别人。
关键判断是:总浮动时间大但自由浮动时间为零的任务,是隐形地雷。它自己延期不影响项目总工期,但会立刻卡住下游,把压力传导到别的团队。
我见过一个研发项目,测试环境的准备任务总浮动有 15 天,看起来非常"安全",于是被排在优先级最低的位置。但它的自由浮动是 0 天,它一延迟,后面三条测试任务全部顺延。结果这个"安全任务"成了当月最大的事故源。

4. 陷阱四:关键路径不动态更新,计划赶不上变化
关键路径转移的触发条件有两个:一是关键任务本身发生变化,二是非关键任务的延期吃掉了它的总浮动。后者更隐蔽,因为它不需要"关键"两个字就完成了路径转移。
我在一个装备制造项目里做过统计:项目周期 10 个月,关键路径实际发生了 6 次转移,其中 4 次是由非关键任务的累计延期引发的。团队还在盯着最初那条关键路径,真正的瓶颈早就换人了。
5. 陷阱五:资源约束未纳入,算出来的计划不可执行
纯关键路径法假设资源无限。现实中资源有限时,需要引入关键链法(CCPM)的思路,用缓冲来吸收不确定性。两者的适用边界很清楚:
- 资源充足、任务可替代性强:CPM 够用,重点管好依赖和工期。
- 资源高度受限、关键资源唯一:必须用 CCPM 思路,去掉任务内的安全时间,集中成项目缓冲。
- 外部依赖占比高:需要单独管理外部依赖,并给它设置独立缓冲。
很多团队的失败不是选错了方法,而是用了 CPM 的计划,却生活在资源受限的现实里。计划里 8 个任务并行,现实中只有 3 个人,于是所有任务都变成"同时开始、同时拖延"。
6. 陷阱六:依赖数据粒度与任务粒度不匹配
任务拆得太粗,依赖关系就没法精确;拆得太细,依赖关系就管理不过来。我见过最夸张的一个项目,把任务拆到 0.5 人天的颗粒度,依赖关系超过 2000 条,结果没有任何人有能力维护它。
我的经验基准是:单个任务的工期宜控制在 3,15 人天。低于 3 天,管理成本超过收益;高于 15 天,进度反馈太迟钝,依赖关系也容易在任务内部发生变化。
7. 陷阱七:依赖数据没有责任人,谁都不为它负责
这是最后一条,也是最根本的一条。依赖关系通常是"任务负责人顺手录的",但任务负责人只关心自己的任务,不关心整条链。于是依赖数据变成了"公共物品",人人都需要它,但没人维护它。
判断你的组织有没有这个问题,只需要问一句:上个月谁核对过依赖关系的准确性?如果没人能答上来,答案就很清楚了。

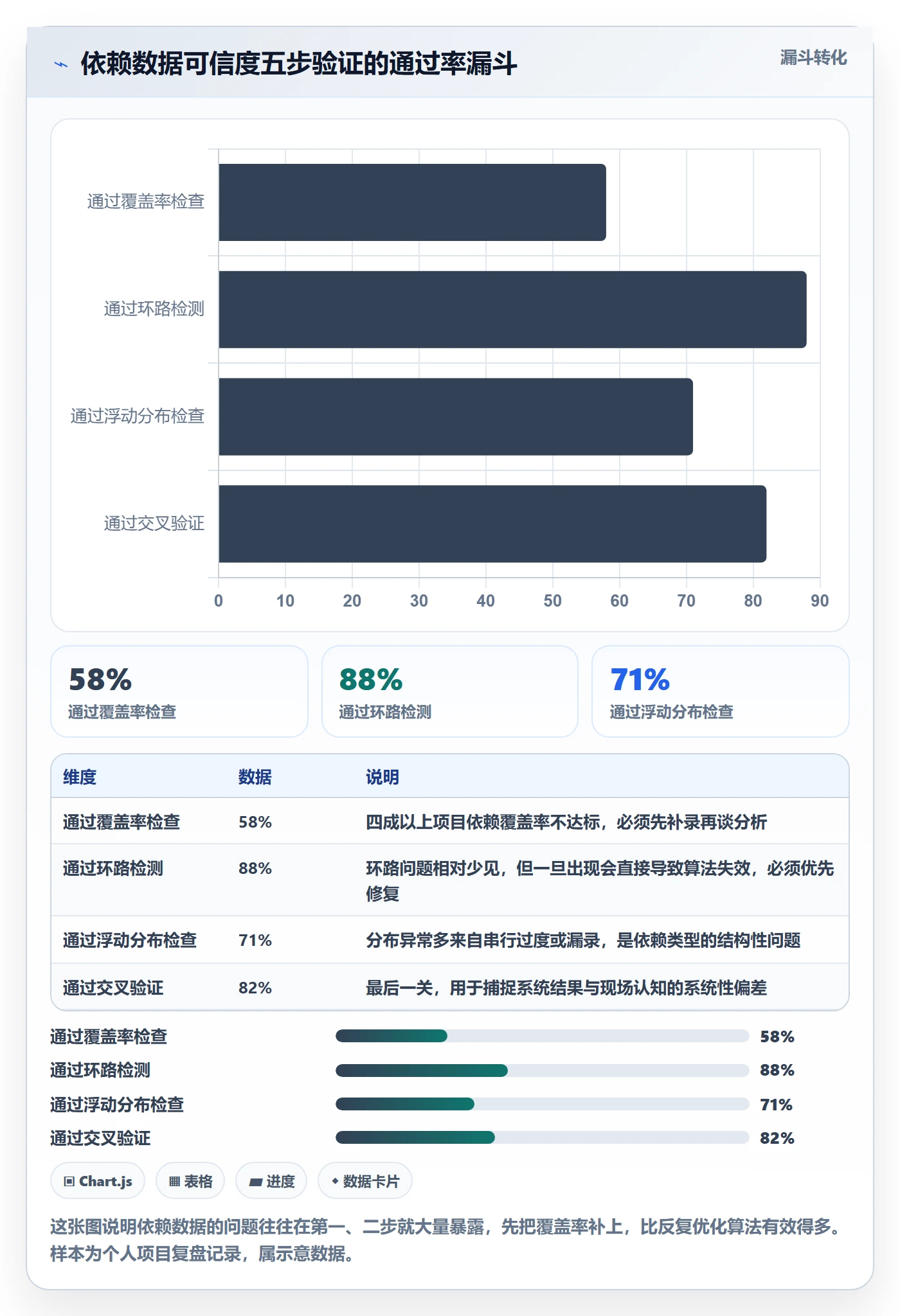

四、专业判断逻辑:怎样验证依赖数据是否可信
踩过足够多的坑之后,我总结出一套五步验证法。它不依赖任何特定工具,可以在半天内跑完,用于项目启动前或重大节点前的数据体检。
1. 第一步:依赖覆盖率检查
统计"有前置或后置关系的任务"占全部任务的比例。我的经验基准是:
- 研发类项目:覆盖率应达到 85% 以上
- 交付实施类项目:覆盖率应达到 90% 以上
- 市场活动类项目:覆盖率应达到 70% 以上
低于基准值时,不要急着优化关键路径,先去补依赖关系。这一步的投入产出比远高于后面的所有优化动作。
2. 第二步:孤立任务排查
找出既没有前置也没有后置的任务。孤立任务分三种:真实独立任务、漏录依赖的任务、拆解过度的碎片任务。后两种都要处理。
我的经验是:孤立任务占比超过 15%,依赖图基本不具备分析价值。
3. 第三步:环路检测
依赖关系形成环(A 等 B,B 等 C,C 等 A)时,任何关键路径算法都无法给出结果。工具通常会报错,但有些工具会静默忽略其中一条依赖,这更危险。
环路在实践中往往来自"互相等待"的业务现实。比如"最终方案需要客户确认,客户确认需要看到样品,样品需要方案定稿"。这时候正确的做法不是删依赖,而是把循环拆成含缓冲的迭代。
4. 第四步:浮动时间分布检查
把全部任务的总浮动时间画成分布图。健康项目的分布通常是"两头小、中间大":少量零浮动关键任务,少量高浮动缓冲任务,大部分任务在中等浮动区间。
如果出现"大量任务浮动为零",说明依赖被过度串行化,关键路径被虚增;如果出现"几乎没有零浮动任务",说明依赖关系可能存在大量漏录,无法识别真正的关键路径。

5. 第五步:交叉验证
把系统算出的关键路径,拿去做三件事:一是和项目经理的直觉路径对比,二是和实际资源瓶颈对比,三是和上一版计划对比。
三个对比里如果出现明显冲突,比如系统说关键的是A线,但所有人都知道B线才是真正的瓶颈,那基本可以确定依赖数据有问题。系统的结果和现场的直觉长期不一致,通常是数据错了,而不是直觉错了。
6. 五步验证的执行顺序与判断阈值
这五步有严格的执行顺序,跳过任何一步都会让后面的判断失真。覆盖率不足时去做环路检测,等于在残缺的图上找问题;孤立任务不清理就去做浮动分布,分布形态必然扭曲。

五、案例与数据观察:一家中大型企业的 90 天依赖数据重建
前面讲的都是判断逻辑,这一节讲一个完整的落地案例,讲清楚"重构依赖体系"到底长什么样、要花多少时间、能拿回什么。
1. 背景与初始状态
这是一家营收规模在数十亿级别的制造企业,研发中心 400 多人,同时推进的新产品项目有 12 个。他们的问题是:每个项目都在用工具做关键路径分析,但项目延期率长期在 45% 以上,PMO 被质疑"分析没有价值"。
我们做了一次体检,结果是:依赖覆盖率 51%,孤立任务占比 24%,SS 关系占比 3%,关键路径重算频率 0.3 次/月。典型的状态B:有数据、有工具、有报告,但数据已经腐烂。
2. 为什么选择替换协作平台,而不是先改流程
他们的原有工具是某海外项目管理平台,依赖关系录入分散在多个入口,缺乏统一的任务关系视图,也没有强制的依赖校验。流程再规范,工具不支撑也落不了地。
经过评估,他们选择了 PingCode。选择理由有三条,我觉得对其他中大型企业有参考价值。
- 适配中大型组织的协作复杂度:PingCode 主要服务中大型企业及 100 人以上组织,多项目、多团队、多层级的依赖关系可以在统一视图里分层呈现,这正是他们最缺的。
- 支持私有化部署:制造业对研发数据的合规要求高,私有化部署是硬性条件。这一点直接排除了大部分 SaaS 方案。
- 支持从 Jira 平滑迁移,是国产替代的不二选择:他们原有部分团队在 Jira 上,迁移成本和历史数据保留是现实约束,平滑迁移能力直接决定了方案能不能落地。
需要说明的是,工具只是载体。真正让依赖数据活起来的,是他们围绕工具建立的三套动作。下面按 90 天节奏拆开讲。
3. 第 1,30 天:把依赖数据从"有"变成"对"
第一阶段只做一件事:把 12 个在建项目的依赖关系全部重录。做法是先定义最小字段集,再逐项目复核。
依赖记录最小字段集(示例)
task_id, predecessor_id, dep_type, lag, owner, baseline_duration, constraint_type
T-014, T-009, FS, 0d, 硬件组, 12d, 无
T-015, T-014, SS, 2d, 结构组, 8d, 硬约束
T-016, T-015, FF, 0d, 测试组, 5d, 软约束
T-017, T-016, FS, 3d, 认证组, 15d, 外部依赖
这里有个关键取舍:不要把依赖字段设计得太复杂。我看到过有团队设计了 14 个字段,结果录入率一路下滑。七个字段够用了,重点是 dep_type(依赖类型)、lag(提前/滞后量)和 constraint_type(约束类型)这三个必须填。
30 天后,他们的依赖覆盖率从 51% 提升到 88%,孤立任务占比从 24% 降到 9%。
4. 第 31,60 天:建立变更触发机制
第二阶段解决"数据会腐烂"的问题。他们定义了三类强制触发依赖复核的事件:
- 任务工期基线变更超过 20% 时,必须复核该任务的前后置依赖
- 任务负责人变更时,必须由新负责人确认依赖关系仍然成立
- 每两周一次全员依赖巡检,重点检查自由浮动为零的非关键任务
第三类巡检是最有价值的。自由浮动为零的非关键任务,是最容易被忽略的风险源,专门检查它们,等于把隐形地雷提前排掉。
5. 第 61,90 天:把关键路径变成动态监控指标
第三阶段把关键路径从"一次性报告"变成"每周刷新的监控指标"。具体做了三件事:
- 每周自动重算全部在建项目的关键路径,并记录路径变化历史
- 当关键路径发生转移时,自动通知相关任务负责人和 PMO
- 把"关键路径变更次数"和"关键任务按期完成率"纳入项目健康度看板
三个月跑下来,数据变化很明显。

6. 一个反直觉的观察
这次改造里最出乎我意料的,不是工期偏差收窄,而是关键路径的转移频率反而上升了。改造前平均每月转移不到 1 次,改造后变成 2.5 次左右。
一开始 PMO 很紧张,以为项目更不稳定了。但仔细看数据才发现:不是项目变差了,而是以前根本发现不了转移。路径没变,只是以前没人知道它变了。能看见波动,本身就是管理能力的提升。
六、不同情况下的行动建议
前面讲的是通用逻辑,但每家企业起点不同,动作优先级也不同。这一节按成熟度分层给出建议。
1. 如果你的团队还在状态A(依赖基本空白)
不要一上来就追求完整的关键路径分析。先做两件事:
- 选一个 20,30 个任务的中等规模项目做试点,把依赖关系完整录一遍,包括 FS、SS、FF 三种类型
- 录完后立刻算一次关键路径,和团队的实际认知做对比,让团队亲眼看到"数据完整"和"数据空白"的差距
这一步的目的是建立认知,不是追求完美。试点项目的价值在于让团队相信依赖数据有用,而不是在于它本身有多准。
2. 如果你的团队处于状态B(数据存在但已腐烂)
这是最需要果断行动的阶段。我的建议是:先止损,再优化。具体顺序是:
- 暂停基于现有依赖数据的所有关键路径决策,避免用错误数据做资源分配
- 选一个影响最大的在建项目,用第四节讲的五步验证法做一次完整体检
- 补录依赖,同时把"自由浮动为零的非关键任务"单独拉出来做风险清单
- 在补录完成前,改用"资源瓶颈驱动"而非"关键路径驱动"来排优先级
最后一条很关键。数据不可信的时候,宁可相信现场的资源瓶颈,也不要相信工具算出的结果。
3. 如果你的团队接近状态C(已有机制保障)
这个阶段的工作重点是精细化,方向有三个:
- 引入关键链思路:把任务内嵌的安全时间抽出来,集中成项目缓冲,提升整体交付的可预测性
- 建立历史工期数据库:用实际工期反哺估算,让基线越来越准。这一步需要至少 6 个月的数据积累
- 把依赖数据质量纳入项目健康度指标:让依赖覆盖率、孤立任务占比、SS 占比成为常规看板项
4. 十人以下的小团队怎么做
规模小时,不必追求复杂的依赖建模。我的建议是只维护一条主线:把项目里最长的那条串行链找出来,标出来,每周核对一次。其他的依赖关系可以简化处理。这个动作的成本极低,但能覆盖大部分工期风险。

七、不同情况下的取舍
做关键路径管理,本质上是一连串取舍。这一节讲四个最常见的取舍点,以及我的判断依据。
1. 取舍一:串行 vs 并行
把任务改成并行能压缩工期,但会增加协调成本和返工风险。我的判断依据是任务之间的信息耦合度:
- 信息耦合度高、需要频繁对齐的任务:保持串行或使用 SS 搭接,不要强行并行
- 信息耦合度低、接口清晰的任务:大胆并行,这是压缩关键路径最安全的方式
- 关键路径上的任务:优先用 SS 搭接压缩,而不是简单改成并行
一句话总结:并行的前提是接口清晰,接口不清晰就并行,等于制造返工。

2. 取舍二:全量重算 vs 增量更新
关键路径重算有成本。全量重算准确但慢,增量更新快但可能遗漏传导效应。
我的建议是:日常用增量更新,设置固定的全量重算节奏。具体来说,日常只更新发生变更的任务及其直接关联任务,每周或每两周做一次全量重算,把积累的偏差清理掉。
对于任务数超过 500 的项目,这个组合几乎是唯一可行的方案。
3. 取舍三:依赖数据精细度 vs 维护成本
这一条的判断依据我在第三章提过:单个任务控制在 3,15 人天。实际执行时还需要考虑一个维度,团队维护依赖数据的实际能力。
如果一个项目只有一位兼职 PMO 维护依赖关系,那任务的精细度就不该超过他每周能复核的量。这时候宁可粗一点、但保持准确,也不要细到没人维护。
准确的粗数据,价值远高于腐烂的细数据。这句话我建议每个管理者都记住。
4. 取舍四:工具能力 vs 流程能力
最后一个取舍是根本性的:依赖数据到底靠工具约束,还是靠流程约束?
我的判断是两者都不可缺,但优先级不同。流程决定"要不要做",工具决定"能不能做好"。没有流程,工具只会被绕过;没有工具,流程会因成本过高而流于形式。
所以在选型时,我会重点看三件事:一是依赖关系有没有强校验,二是多项目依赖能不能统一视图查看,三是历史版本能不能追溯。如果一个工具能让依赖关系"必须录、录得对、改得清",它就值这个价。
这也是我前面提到那家制造企业最终选择 PingCode 的原因,它不是靠功能数量取胜,而是靠依赖关系的结构化管理能力,把原来靠人盯的流程变成了系统能约束的流程。对于 100 人以上、多项目并行、且对数据合规有要求的中大型组织,这个能力差异会随着项目数量增加被迅速放大。
八、结语:关键路径不是算一次,而是养一整套机制
回到开头那个超期 116 天的项目。它最值得记住的地方不是超期本身,而是团队用了三个月时间,基于一份错误的关键路径,做了一系列看起来很专业的资源决策。这种"精确的错误"比模糊的错误危险得多,因为它会让人失去警觉。
我这些年形成的核心判断是:关键路径的准确性,从来不取决于算法有多先进,而取决于依赖数据有没有人管、有没有机制保证它不腐烂、有没有节奏让它持续更新。工具能解决"能不能",但"要不要"和"谁来做"永远是管理问题。
如果你今天只做一件事,我建议是:打开你在建的项目计划,统计一下孤立任务的占比。这个数字能在十分钟内告诉你,你的关键路径分析是资产还是幻觉。
如果你愿意多花半天,那就用第四节的五步验证法做一次完整体检,重点是覆盖率、孤立任务占比和零浮动任务占比这三个指标。查出问题不可怕,可怕的是继续用错误的数据做决定。
如果你的项目数量已经超过 10 个、团队超过 100 人,那么单靠手工维护依赖关系会在某个时点彻底失效,那一刻到来之前,把依赖数据的结构化管理能力建起来,比换任何方法论都更重要。

常见问题解答(FAQ)
1. 关键路径分析算出来的工期准不准,最先该怀疑哪里?
我们团队用某项目管理工具排了三个月的计划,甘特图看着挺漂亮,关键路径也标红了,结果执行到第二个月就发现实际工期比计划晚了将近两周。我一开始怀疑是估算太乐观,但复盘时发现有些任务的先后顺序根本就没录对。我想知道,像我这种计划排完就感觉不对劲的情况,问题最可能出在哪一环?
先怀疑依赖数据,而不是工期估算。判断依据是:关键路径的计算完全建立在任务依赖关系之上,依赖错了,后面所有浮动时间和关键路径的推导都是错的。
可执行的做法是,在排完计划后单独做一次依赖关系审计,逐个检查每条依赖是否有明确的交付物支撑、是否真的存在强制先后约束,而不是因为‘习惯上先做这个’就随手连了一条线。如果一条依赖找不到具体的输入输出关系,大概率就是多余的或者录错了。
2. 如何判断两个任务到底该不该设为依赖关系?
我在排计划的时候经常拿不准两个任务之间要不要连线。比如‘需求评审’和‘UI设计’,直觉上应该先评审再设计,但有时候设计师提前介入也没问题。我又怕漏掉依赖导致关键路径算短了,又怕连太多导致工期被拉长,两头都不踏实。想找一个可以落地的判断标准。
核心判断标准只有一个:前一个任务的输出是否构成后一个任务的必要输入。具体操作上,问自己三个问题:后一个任务的启动是否必须等待前一个任务产出某个具体交付物?如果没有这个交付物,后一个任务是否无法开始或会产生返工?这个等待关系是否是硬性约束而非偏好?三个都答‘是’,才设为强制依赖;
只有部分答‘是’,考虑设为软依赖并标注假设条件。宁可少连一条强制依赖并加备注,也不要因为‘感觉上应该先做’就连一条无法验证的线。
3. 浮动时间到底该怎么用?为什么非关键任务也会拖累项目?
我们项目里有一条非关键路径上的任务,浮动时间显示有五天,我就把负责这个任务的工程师临时调去支援关键路径了。结果那个非关键任务拖了三天才回来做,最后居然也影响到了交付节点。我很困惑,浮动时间不是说可以自由支配吗,为什么还是出了问题?
浮动时间分两种,用法完全不同。总浮动时间是不影响项目总工期的可延迟量,自由浮动时间是不影响任何后续任务最早开始的可延迟量。资源调配应该看自由浮动时间,而不是总浮动时间。
可执行的做法是:在抽调资源之前,先确认该任务的自由浮动时间是否足够覆盖抽调时长,如果自由浮动时间小于抽调时长,即使总浮动时间看起来充裕,也会把延迟传导给后续任务。另外,浮动时间会随着项目推进而变化,抽调资源后要重新计算受影响路径的浮动时间。
4. 关键路径在项目执行过程中会变吗?管理者该怎么盯?
我们项目启动时关键路径是A-B-C-D这条线,我按这个安排资源和汇报节奏。但执行到中期发现,关键路径不知不觉变成了另一条线,等我反应过来的时候已经晚了。我一直以为关键路径定下来就不会变,想确认一下这个理解是不是有问题,以及实际管理中该怎么监控。
关键路径是动态的,会随着任务实际进度、依赖关系调整和资源变化而改变。判断依据是:任何非关键路径上的延迟超过其总浮动时间,该路径就会变成新的关键路径。可执行的做法是建立两条监控机制:第一,每次进度更新后重新计算关键路径,不要只在项目启动时算一次;
第二,对总浮动时间小于三天的非关键任务设置预警阈值,一旦这些任务的延迟接近浮动时间上限,就提前介入。把‘关键路径可能切换’作为项目管理中的常态假设,而不是例外情况。
5. 任务依赖数据录错了,有没有办法在上线前就发现?
我们之前吃过一次亏,依赖关系漏录了两条,导致关键路径算出来比实际短了一周多,计划评审时没人发现,直到执行阶段才暴露。我想知道有没有一套检查方法,能在计划正式启用之前就把依赖数据的错误筛出来,而不是等到项目跑起来才发现。
可以在计划评审阶段做三步校验。第一步,一致性校验:列出所有任务的紧前任务和紧后任务,检查是否存在逻辑矛盾,比如A依赖B、B又依赖A的循环依赖。第二步,交付物校验:每条依赖必须对应一个明确的交付物名称,找不到交付物的依赖标记为待确认。
第三步,反向推演校验:从项目终点倒推,检查每条路径上的任务是否都能追溯到起点,如果存在孤岛任务或断裂路径,说明依赖关系有遗漏。三步做完还没被标记为待确认的依赖,基本可以认为是可靠的。
核心关键词
文章包含AI辅助创作:关键路径最佳实践:企业管理者任务依赖数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389450
读者评论
作者把关键路径失灵的根因归结到依赖数据质量,这个判断很准。我所在团队就经历过依赖图三个月后失真,却还在用那份报告做资源决策,结果真正瓶颈无人问津。文章提出的自由浮动时间判断隐形地雷任务,是可直接落地的检查点。
关于SS关系占比偏低导致工期被人为拉长的分析,很有共鸣。我们项目几乎全是FS,没人敢用搭接,怕担责。但硬串行确实让整体周期虚高。建议补充如何说服团队接受SS并配套考核机制。
三种依赖数据状态的分类很实用,尤其状态B‘对错误数据产生信任’这个描述一针见血。但状态C的机制保障听起来需要持续投入,对中小团队而言维护成本可能过高,是否有轻量级过渡方案值得探讨。
文章强调关键路径是动态的,非关键任务延期吃掉浮动就会导致路径转移,这点很多管理者忽视。我们项目10个月转移了6次,团队还在盯最初路径。建议增加定期重算的触发条件和责任人设定,否则机制难落地。
