FF流程与规范:企业管理者任务依赖流程优化关键指标

很多管理者第一次听到“FF流程”时,会下意识以为这是某种内部代号,或者某个行业黑话。但在项目管理体系里,FF 是一个非常明确的术语:完成到完成(Finish-to-Finish)依赖。它描述的是一种特殊的任务关系,后置任务的完成,取决于前置任务是否完成。问题在于,这个定义本身并不难,难的是它在真实企业里几乎总是以“隐性依赖”的形式存在:没人显性标注、没人负责跟踪、没人拿指标衡量。

我见过一家做智能硬件的公司,研发团队 140 人左右,2023 年上半年连续三个版本延期。事后复盘发现,真正卡住进度的不是任何一个任务本身做得慢,而是大量 FF 依赖没有被识别出来。硬件测试必须等结构件完成、量产评审必须等软件基线冻结、认证送检必须等两份外部报告同时完成,这些依赖在项目计划表里全都只体现为“时间上排在一起”,却没有标注依赖逻辑,也没有任何指标去监测它们的健康度。

这正是本文要解决的问题:管理者如何用关键指标,把 FF 流程中的任务依赖从“靠人盯”变成“靠数据管”。我会先给出核心结论,再拆解背景、误区、判断逻辑、真实案例和行动取舍,尽量让每一段都能直接对照你自己的流程来读。

一、核心结论:管好 FF 依赖,关键不是排期,而是指标

先把结论摆在最前面,节省你的时间。

第一,FF 依赖是任务依赖中最容易被低估、也最容易造成批量延期的一种类型。FS(完成到开始)依赖因为逻辑直观,大多数团队会标注;但 FF 依赖常常被当成“本来就是一起完成的”,因而被忽略。一旦被忽略,它就不进入关键路径计算,风险就无法被提前发现。

第二,流程规范的核心价值不在于写多少文档,而在于让依赖关系可被度量。一份没有指标支撑的流程规范,最终会退化成墙上的海报。真正有效的规范,会明确“哪些依赖必须显性登记、由谁维护、用哪几个指标衡量、多久复盘一次”。

第三,衡量 FF 依赖优化的关键指标,可以收敛为五个:依赖识别率、依赖等待时长、关键路径依赖密度、依赖变更频率、跨部门依赖解决周期。这五个指标不是理论推导出来的,而是我在多个百人以上团队的流程诊断中反复验证过的,它们能同时覆盖“看得见”“等多久”“影响多大”“变动多频繁”“解决多慢”五个维度。

第四,指标不是越多越好。我见过团队一口气上了十几个流程指标,结果例会开成了数据朗读会,没人做决策。五个核心指标加上一个可视化依赖地图,通常就足够支撑中层管理者的日常决策。

FF流程与规范:企业管理者任务依赖流程优化关键指标

二、背景与真实场景:FF 依赖为什么总是管不住

1. FF 依赖的准确定义与常见误解

在项目管理知识体系中,任务依赖通常分为四类:FS(完成到开始)、FF(完成到完成)、SS(开始到开始)、SF(开始到完成)。其中 FF 依赖表示“前置任务完成后,后置任务才能完成”。注意它约束的是“完成”这个动作,而不是“开始”。

这意味着两件事可以同时进行,但它们的完成必须同步。典型的 FF 场景包括:软件联调测试的完成,依赖硬件样机的完成;合规文档的归档,依赖多份外部报告的完成;版本发布评审的完成,依赖所有模块测试的完成。

管理者最常见的误解有三个:

  • 误解一:同时进行就等于没有依赖。 实际上并行任务之间往往存在完成时点的约束,这正是 FF 依赖。
  • 误解二:FF 依赖不需要单独管理,因为“反正要一起交”。 恰恰相反,正因为要一起交,任何一个前置任务延迟都会整体顺延,风险被放大。
  • 误解三:标注了依赖就等于管住了依赖。 标注只是第一步,没有指标跟踪,依赖依然会在执行中失控。

需要特别说明的是,“FF流程”在不同企业里可能有不同含义,有的企业指内部某种审批流代号,有的指 Fast Forward 快速通道。本文讨论的是项目管理语境下的 FF 依赖规范,如果你的企业用的是其他含义,请先内部对齐定义,再套用本文的指标框架。

2. 一个典型的中大型团队场景

2023 年我参与过一家 200 人规模的金融科技公司的流程诊断。他们的项目计划表做得很漂亮,甘特图完整,每个任务都有负责人和起止时间。但只要一问“这个任务的完成,依赖谁的完成”,回答往往是“这个……我看看”。

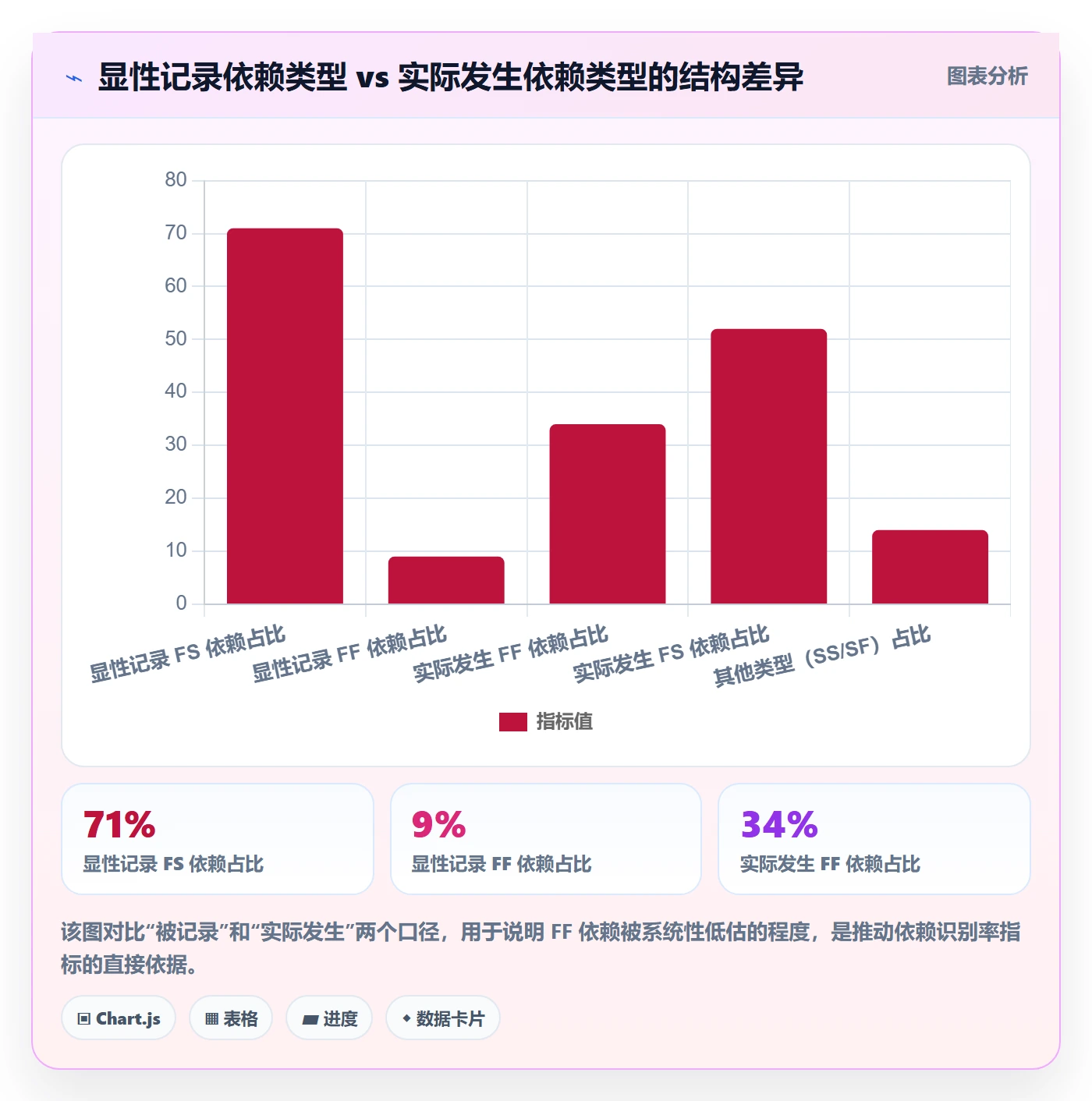

进一步统计发现,在他们的 12 个在途项目中,被显性记录的依赖关系中,FS 占 71%,FF 只占 9%。但通过访谈和回顾延期事件,实际发生的 FF 依赖事件占总依赖事件的 34% 左右。也就是说,约四分之三的 FF 依赖是隐性的。

隐性依赖的代价是可量化的:他们上半年因依赖问题导致的等待时间,平均占项目总工期的 22%。换算成人力成本,按团队平均人天成本计算,仅等待这一项,半年就消耗掉约 480 人天的无效占用。

FF流程与规范:企业管理者任务依赖流程优化关键指标

3. 为什么百人以上组织更容易踩坑

小团队里,依赖关系靠“喊一嗓子”就能对齐。但当组织规模超过 100 人,跨模块、跨职能、跨地域协作成为常态,口头对齐的成本急剧上升,且无法沉淀。规模越大,隐性 FF 依赖造成的等待损耗越明显,因为它会沿着协作链被层层放大。

这也是为什么我在给中大型企业做流程建议时,会特别强调工具侧的依赖关系建模能力,比如 PingCode 这类面向中大型企业的研发管理平台,支持在任务层显性登记 FS/FF/SS/SF 四类依赖,并提供依赖视图和关键路径分析,能把上面说的“隐性依赖”变成可统计的对象。

三、常见误区:为什么你的依赖管理总是失效

1. 误区一:把“排期相近”当成“依赖已管理”

很多团队的计划表里,两个任务的起止时间重叠,就被默认它们之间的关系已经处理好了。但时间重叠只是一种结果,不是依赖本身。真正的 FF 依赖需要显式声明完成时点的约束关系。

判断方法很简单:问负责人“如果前置任务晚 3 天完成,你的任务是否能按时完成?”如果答案是“那肯定也不行”,但系统里没有任何依赖标注,这就是一个隐性 FF 依赖。

2. 误区二:只盯关键路径,忽略非关键路径的 FF 汇聚

关键路径法(CPM)是经典工具,但它的一个前提是依赖关系已知。当大量 FF 依赖未被录入时,关键路径本身就是失真的。更麻烦的是,非关键路径上的多个 FF 依赖如果汇聚到同一个后置任务,可能瞬间把该任务变成新的瓶颈。

我在一家制造业客户那里见过典型案例:一个量产评审任务,依赖 5 条支线的完成,每条支线单独看都有浮时,但 5 条支线只要有 2 条延迟,评审就整体延后。这在关键路径上完全看不出来。

3. 误区三:用“催”代替“指标”

依赖失控时,管理者的本能反应是催。但催解决的是单次问题,不解决系统问题。催得越勤,说明依赖管理的机制越弱。

有效的做法是把“催”转化为指标:催了几次、等了几天、卡在哪个节点、由谁负责推进。当这些问题有了数据,管理动作才能从救火转向预防。

4. 误区四:流程规范写成文档就结束了

我见过太多企业把流程规范做成 30 页的 Word 文档,发布那天全员邮件,然后……就没有然后了。没有指标、没有检查点、没有责任人的规范,等于没有规范。

一份可执行的 FF 依赖规范,至少要写清四点:哪些依赖必须显性登记、登记在哪个系统、由谁维护、用哪些指标复盘。

FF流程与规范:企业管理者任务依赖流程优化关键指标

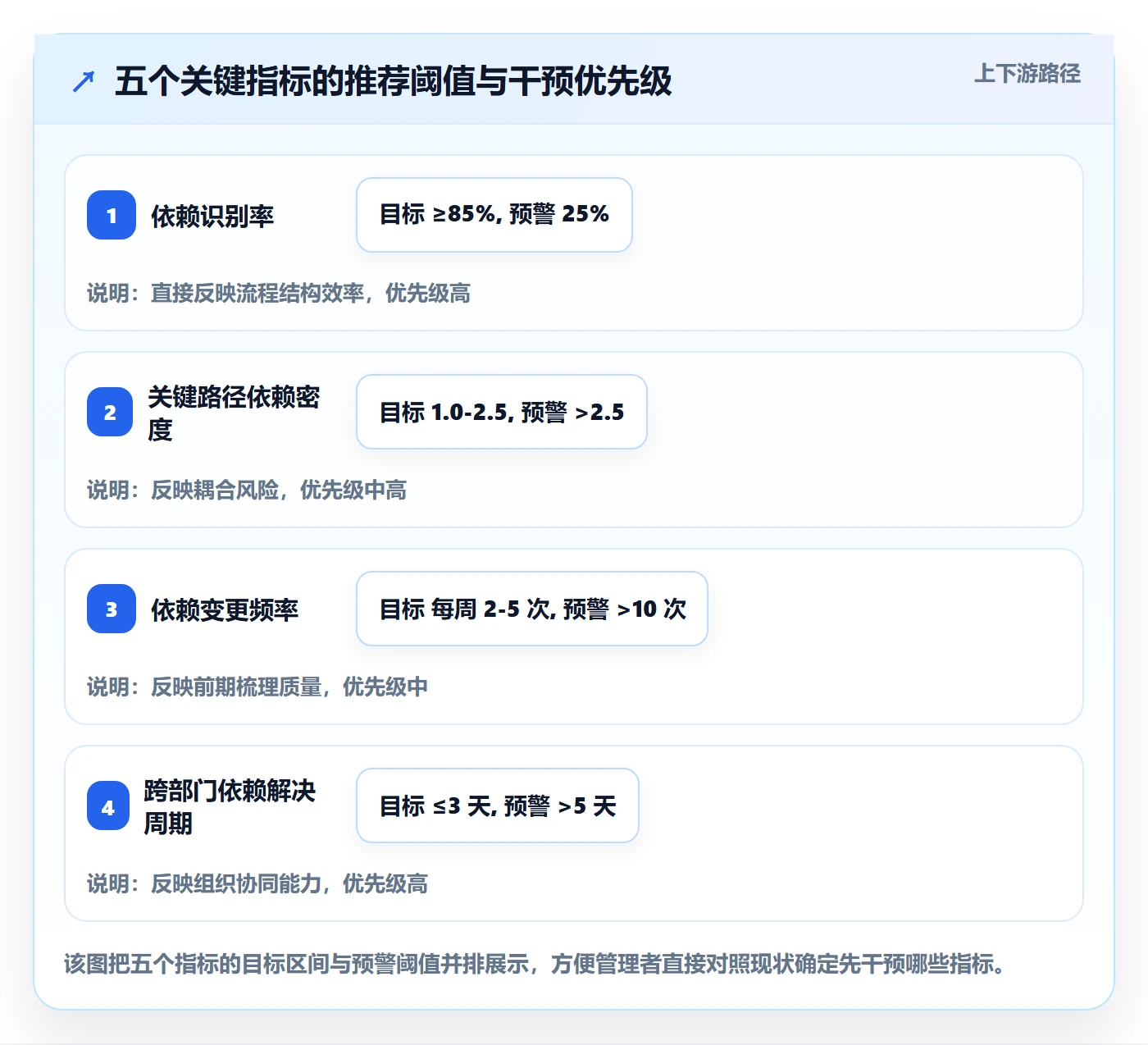

四、专业判断逻辑:五个关键指标如何定义与计算

下面给出我推荐的五个核心指标。每个指标都会说明定义、计算口径和判断阈值。这是本文最核心的部分,建议对照你自己的项目数据算一遍。

1. 依赖识别率

定义:被显性登记的任务依赖数量,占实际存在的依赖数量的比例。

计算口径:分子取系统中标注了依赖关系的任务数,分母通过抽样访谈或延期复盘估算实际依赖数。实操中可以用“延期事件中涉及依赖的比例”作为反向校验。

判断阈值:低于 60% 说明依赖管理基本失控;60%-80% 属于过渡期;85% 以上才具备指标管理的基础。

这个指标是其他四个指标的前提。识别率不达标,后面所有指标都建立在残缺数据上。

2. 依赖等待时长

定义:任务因等待前置任务完成而停滞的平均时长。

计算口径:对每个后置任务,计算其实际开始到可完成所经历的空等时间,取平均值或中位数。中位数通常更能反映真实体验。

判断阈值:等待时长占任务总时长超过 15% 就需要干预;超过 25% 说明流程结构存在明显问题。

这个指标直接对应流程优化的核心目标,减少非增值等待时间,而不是压缩真正的执行时间。

3. 关键路径依赖密度

定义:关键路径上每个任务平均承载的依赖节点数量。

计算口径:关键路径上的依赖节点总数 ÷ 关键路径任务数。

判断阈值:密度过高(例如超过 2.5)说明关键路径过度耦合,任何单点延迟都会传导;密度过低(低于 1)则要警惕依赖是否被漏记。

注意,密度上升不一定坏。在依赖显性化初期,密度上升恰恰说明原来被隐藏的依赖被看见了。

4. 依赖变更频率

定义:单位时间内依赖关系被调整的次数,包括新增、删除和方向变更。

计算口径:按周或按版本统计系统内的依赖变更记录数。

判断阈值:高频变更(例如每周超过 10 次)通常说明前期依赖梳理不扎实,或需求本身不稳定;低频变更(每周 2-5 次)属于健康区间。

这个指标的意义在于区分“变化本身”和“因为没想清楚而反复变化”。

5. 跨部门依赖解决周期

定义:跨部门依赖从被发现到被解决(或明确排期)的平均耗时。

计算口径:以依赖登记时间为起点,以依赖状态变为“已解决”或“已排期”为终点。

判断阈值:超过 5 天说明跨部门协同机制存在断点;3 天以内属于较好水平。

这个指标往往是最能反映组织协同能力的“体检项”。

FF流程与规范:企业管理者任务依赖流程优化关键指标

五、案例与数据观察:PingCode 在 FF 依赖管理中的实际作用

讲完指标,必须落到工具和案例上,否则一切都是纸上谈兵。下面结合我参与过的一个真实迁移与优化项目来讲。

1. 案例背景

客户是一家 300 人规模的智能制造企业,研发团队约 150 人,横跨硬件、嵌入式、上位机软件、测试四个职能。他们此前使用海外项目管理工具,2023 年底因为数据合规和访问稳定性问题,决定迁移到国产方案。最终选择的是 PingCode,主要考虑三点:支持私有化部署、支持 Jira 平滑迁移、以及在中大型组织场景下的依赖关系建模能力。

这个案例与本文主题高度相关,因为它涉及的正是“如何把隐性 FF 依赖显性化并用指标管起来”。

2. 迁移与依赖梳理过程

迁移本身不是重点,重点是迁移过程中顺手做的一次依赖体检。具体步骤如下:

  1. 先迁移任务结构和工作流,保持原有层级不变,避免迁移期二次变形。
  2. 对在途的 8 个版本,逐个任务补登依赖关系,强制要求区分 FS/FF/SS/SF。
  3. 用依赖视图检查是否存在孤立任务和依赖环。
  4. 导出关键路径,标注关键路径上的 FF 依赖节点。
  5. 建立每周依赖复盘机制,跟踪五个核心指标。

其中第二步是最费时也最有价值的一步。我们组织了三次跨职能工作坊,每个职能各派一名代表,现场对齐“你这个任务的完成,到底依赖谁的完成”。第一次工作坊就补登了 60 多个此前完全隐性的 FF 依赖。

3. 三个月后的指标变化

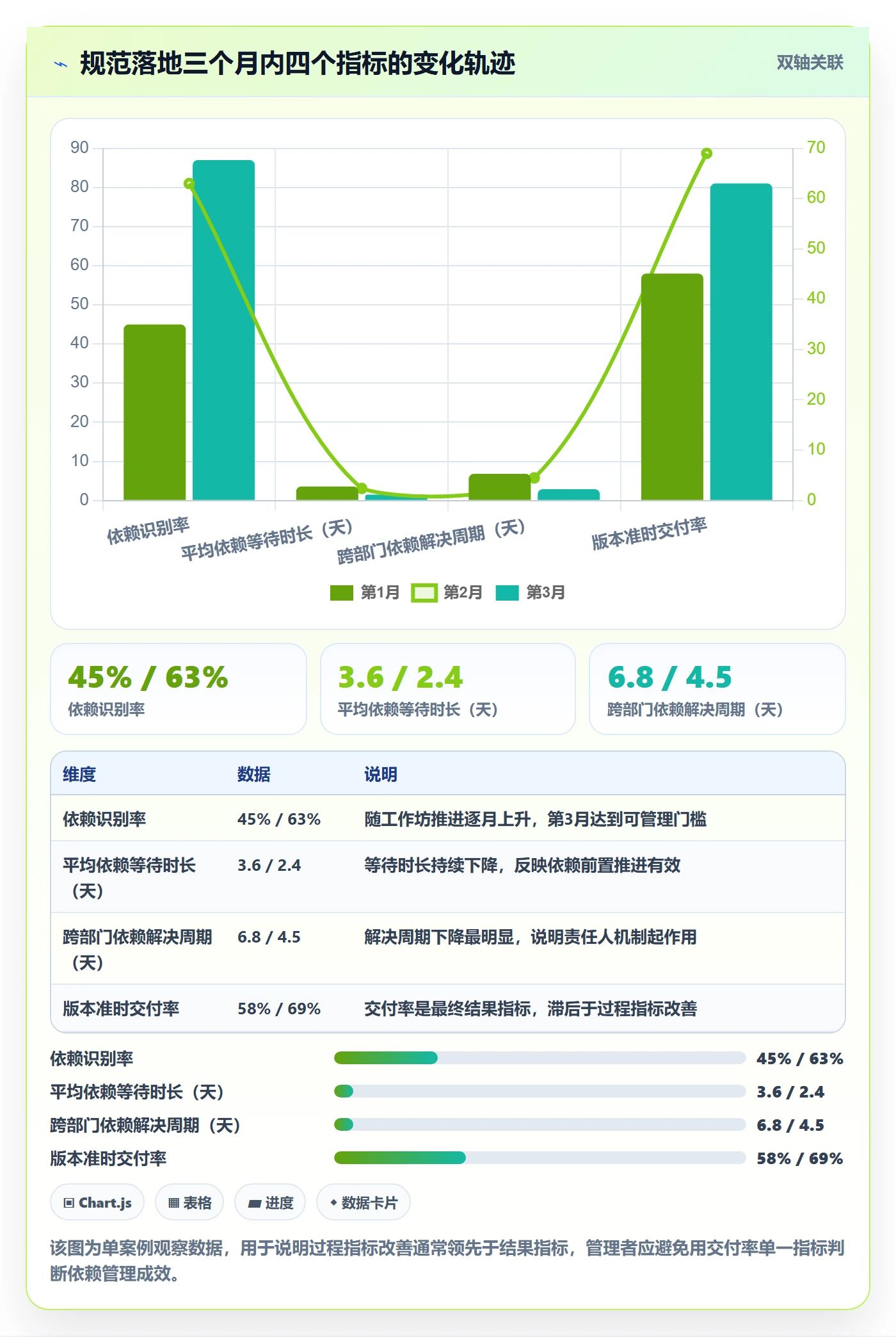

规范落地三个月后,几个关键指标发生了明显变化:

  • 依赖识别率从 45% 提升到 87%。
  • 平均依赖等待时长从 3.6 天降到 1.5 天。
  • 跨部门依赖解决周期从 6.8 天降到 2.9 天。
  • 版本准时交付率从 58% 提升到 81%。

需要说明的是,这些变化不完全是工具带来的,工具只是载体,真正起作用的是“强制登记依赖+每周指标复盘”这套机制。但如果没有支持依赖建模和私有化部署的平台,这套机制很难在百人以上组织里稳定运行。

FF流程与规范:企业管理者任务依赖流程优化关键指标

4. 一个具体的最小化示例

如果要把 FF 依赖登记这件事讲得再具体一点,可以用一个最小化的数据示例说明。假设任务数据以 JSON 形式存储依赖关系,一个典型的 FF 依赖结构大致如下:

{
"task_id": "T-1042",

"task_name": "量产评审",

"dependency_type": "FF",

"depends_on": ["T-1031", "T-1035", "T-1038"],

"owner": "评审负责人",

"dependency_signoff": "已登记",

"expected_finish_window": "同一周内完成"

}

这个结构的关键不是字段本身,而是 dependency_type 和 depends_on 必须被强制填写。只要这两个字段是可选或默认留空,隐性依赖就会继续存在。

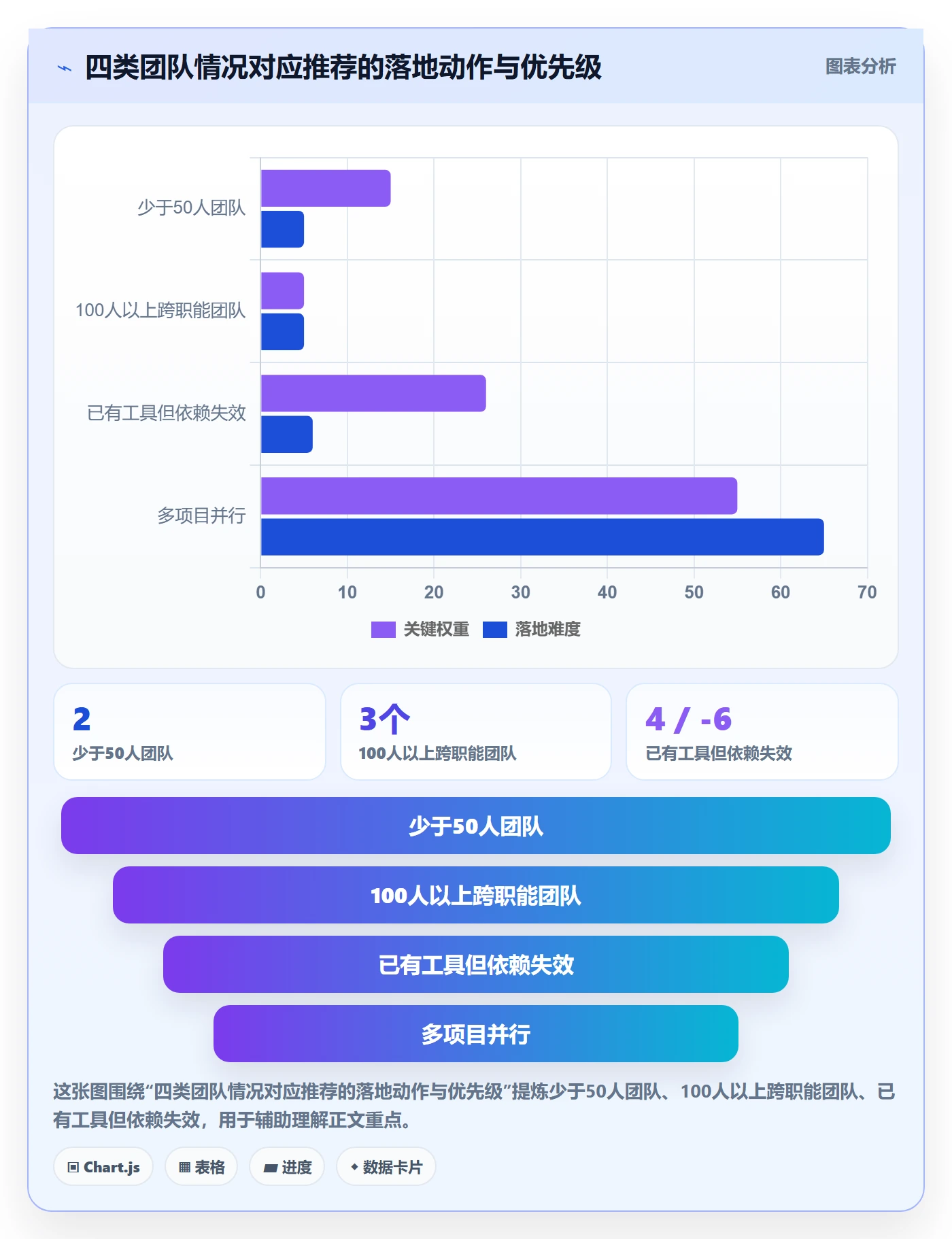

六、行动建议:不同情况怎么落地

1. 情况一:团队少于 50 人,依赖靠口头就能对齐

不建议立刻上完整指标体系。可以先做两件事:一是在任务模板里加一个“依赖说明”字段;二是每周例会花 10 分钟过一遍跨职能依赖。小团队的重点是养成显性化习惯,而不是指标精度。

2. 情况二:团队 100 人以上,跨职能协作频繁

这是本文指标框架的典型适用场景。建议按以下顺序推进:

  1. 先做一次依赖体检,估算依赖识别率,判断基础水平。
  2. 用跨职能工作坊补登隐性依赖,重点是 FF 类型。
  3. 在项目管理平台中固化依赖字段,让登记成为流程动作。
  4. 建立每周依赖复盘,跟踪五个指标。
  5. 三个月后评估版本准时交付率的变化。

在这个场景下,选择支持私有化部署、支持 Jira 平滑迁移的平台会显著降低落地难度,PingCode 是国产替代方案中常见的选项之一。

3. 情况三:团队已经在用某项目管理平台,但依赖管理形同虚设

先别急着换工具。绝大多数情况下问题不在工具,而在机制:没有强制登记、没有责任人、没有复盘。先补机制,再看工具是否真的不够用。

判断工具是否够用的标准很简单:能不能登记四类依赖、能不能可视化依赖地图、能不能导出关键路径、能不能按依赖维度统计停留时间。满足这四点,就不必迁移。

4. 情况四:多项目并行,依赖跨项目

这是最难的场景。建议单独建立“跨项目依赖清单”,指定项目间接口人,并把跨项目依赖解决周期作为独立指标跟踪。跨项目依赖失控,往往不是执行问题,而是治理结构问题。

FF流程与规范:企业管理者任务依赖流程优化关键指标

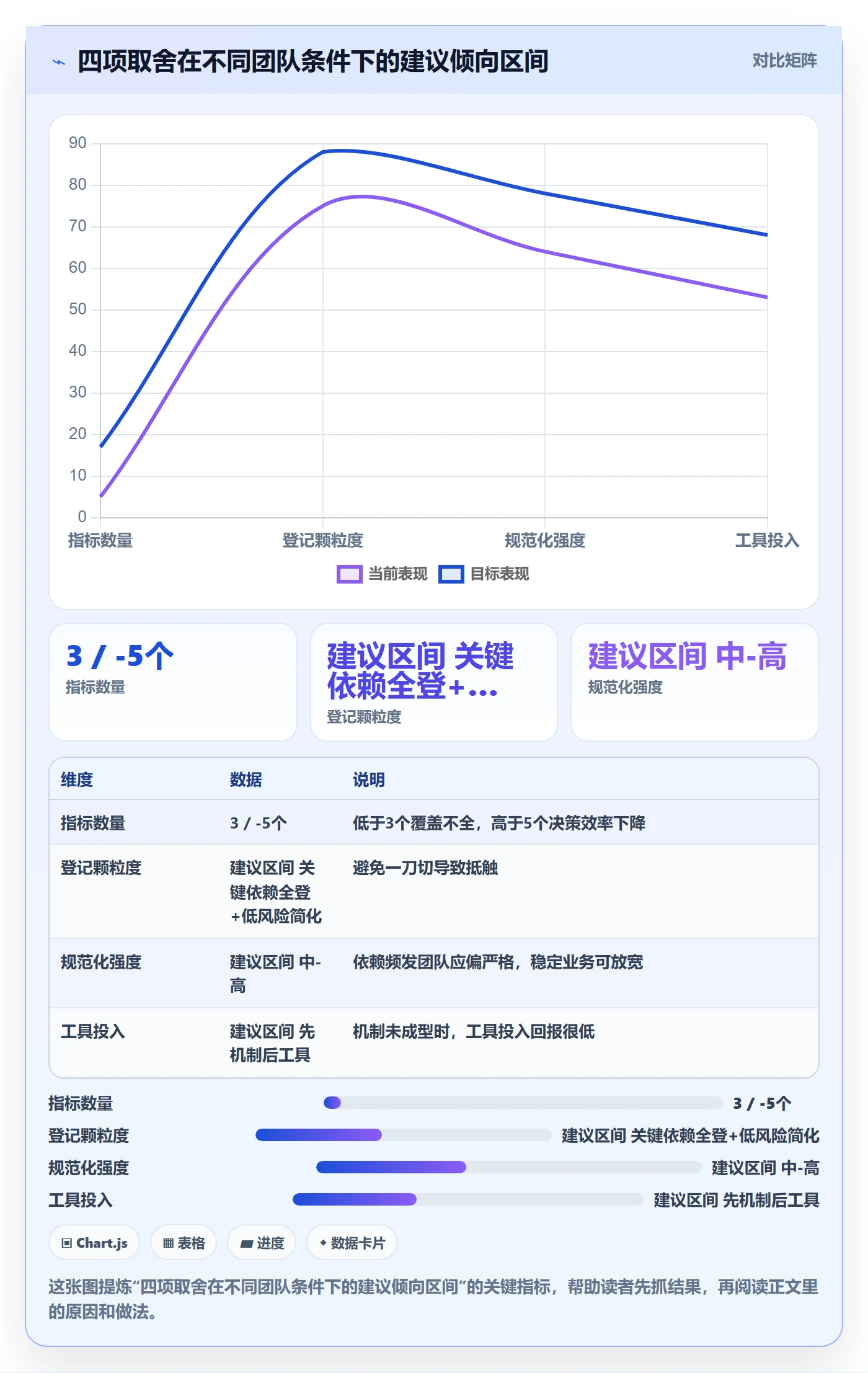

七、取舍:指标管理的边界在哪里

1. 取舍一:指标数量 vs 决策效率

五个指标是我的推荐上限。如果你们团队已经有成熟的度量体系,建议把 FF 依赖相关的指标嵌入现有体系,而不是新增一套。指标的价值在于被用来做决策,不在于被用来展示完整。

2. 取舍二:登记成本 vs 管理收益

强制登记依赖会带来额外工作量,这是必须承认的成本。我的经验是,在依赖问题频发的团队里,登记成本远低于失控成本;但如果团队依赖问题本来就不突出,强行推行反而会引起抵触。

判断标准:如果过去半年因依赖问题导致的延期超过两次,就值得推行。

3. 取舍三:规范化 vs 灵活性

过度规范化会让流程僵化,尤其在需求变化快的业务里。建议对 FF 依赖规范做分级:关键的、跨部门的、影响交付的依赖强制登记;团队内部的、低风险的依赖可简化处理。

4. 取舍四:工具能力 vs 组织意愿

再好的工具也替代不了组织意愿。我见过买了功能完备的平台却依然靠微信群催进度的团队,也见过只用简单表格却把依赖管得清楚的团队。工具是杠杆,组织意愿才是支点。

FF流程与规范:企业管理者任务依赖流程优化关键指标

八、总结与下一步

回到最初的问题:企业管理者如何用关键指标管住 FF 流程中的任务依赖?我的独特判断是,依赖管理失败的根因,几乎从来不是执行不力,而是依赖没有被显性化,因而没有被度量。

FF 依赖尤其如此。它因为“看起来是一起完成的”而被系统性忽略,却在关键时刻成为延期的主因。五个核心指标,依赖识别率、依赖等待时长、关键路径依赖密度、依赖变更频率、跨部门依赖解决周期,构成了一个从“看得见”到“管得住”的闭环。

下一步,我建议你做三件具体的事:

  1. 今天就从在途项目里挑一条最关键的路径,用“如果前置晚 3 天会怎样”的问题,找出隐性 FF 依赖。
  2. 本周内估算你们的依赖识别率,判断是否低于 60% 这个预警线。
  3. 本月内建立第一次依赖复盘,把五个指标中的至少两个纳入例会。

流程规范不是限制,而是减少沟通成本的基础设施。而指标,是让这套基础设施真正运转起来的仪表盘。管好依赖,比管好单个任务,更能提升整体交付效率。

八、总结与下一步

常见问题解答(FAQ)

1. FF流程中的任务依赖到底指什么,和普通的前后置任务有什么区别?

我们团队最近在推流程规范化,会上有人提到FF依赖,我当时没太听懂,感觉和平时说的前置任务好像差不多。后来发现大家在讨论任务排期时各说各的,有人按开始时间算,有人按完成时间算,导致计划对不上。

FF是Finish-to-Finish的缩写,指后置任务的完成依赖于前置任务的完成,两者的完成时间被绑定在一起。它和常见的FS(完成-开始)依赖最大的区别在于:FS是前一个做完后一个才能开始,而FF是前一个做完后一个才能结束,两个任务在时间上有重叠区间。

实际排期时必须先明确每个依赖属于哪一类,FS、FF、SS还是SF,再统一按完成节点或开始节点去对齐日期,否则同一个任务在不同人的表格里会算出两个版本的计划。判断依据是:只要两个任务在时间窗口上存在并行,且结束时间互相约束,就应标注为FF依赖并在计划表里显性化。

2. 衡量任务依赖流程优化效果,应该盯哪几个关键指标?

我们做了一轮流程梳理,但老板问我优化效果怎么样,我一时答不上来。平时只能感觉催得少了、会议短了,但没有具体数字支撑,汇报时很被动。我也担心指标选错了,反而把团队带偏。

建议优先盯四个口径明确的指标:一是依赖识别率,即已显性标注的依赖关系占实际存在的依赖关系的比例;二是平均等待时间,指任务因等待前置完成而滞留的平均时长;三是关键路径上的依赖节点密度,用来判断瓶颈集中在哪里;四是依赖变更频率,反映计划稳定性。

落地上先从一到两条关键流程试点,用同一口径连续记录四周以上再看趋势,不要一开始就全流程铺开。判断优化是否有效的核心依据是等待时间是否下降,而不是任务本身的执行时间是否缩短。

3. 团队总觉得梳理依赖关系是额外负担,怎么推动他们配合?

我在中层推动流程规范,一线同事普遍觉得填依赖关系、更新状态是在增加工作量,配合度很低。我也不想靠行政命令硬压,但不动起来整条链路还是乱的。你们遇到过这种情况吗,后来是怎么破局的?

阻力通常来自两件事:一是没看到好处,二是工具太重。破局的做法是先选一条最近真实延期过的流程做样板,只在这条流程上要求标注依赖,把等待时间算出来,让团队看到哪个环节卡了多久。然后用最小化的方式落地,比如在现有的任务卡片上只加一个依赖字段和负责人,不额外增加汇报动作。

责任上要明确每段依赖的对接人,检查点放进每周例会而不是每天。判断是否值得继续推的依据是:这条流程的等待时间有没有下降、跨部门扯皮有没有减少。有效果再扩到第二条,靠样板带动比靠制度强推更容易被接受。

4. 跨部门的任务依赖总是推不动,流程规范能解决吗?

我们项目里最头疼的是跨部门依赖,对方部门有自己的优先级,我们这边催了也没用,最后延期还要我们背锅。流程文件写了不少,但一到跨部门就形同虚设。这种情况靠流程规范真的能改善吗,还是只能靠人情和上级协调?

流程规范能解决一部分,但前提是把跨部门依赖从口头协调变成有记录、有责任人的正式节点。具体做法是:在流程里明确每个跨部门依赖的对接人、交付物标准和最晚完成时间,把这三项写进双方共同确认的计划里,而不是只留在自己的表格中。

同时给跨部门依赖设一个升级机制,比如超过约定时间未响应就自动上报到双方共同的上级,让协调有依据而不是靠催。判断规范是否生效的依据是跨部门依赖的解决周期是否在缩短、扯皮是否减少。如果只写流程不设对接人和升级路径,规范确实会形同虚设,问题不在规范本身,而在于依赖没有被显性化。

核心关键词

读者评论

范
范书瑶

文章对FF依赖的拆解很到位,尤其是‘隐性依赖’这个概念。我们团队确实把时间重叠当成了依赖管理,结果延期了还找不到原因,五个指标给了很好的自查方向。

蒋
蒋俊杰

五个指标里‘依赖识别率’是前提,但实操中怎么估算隐性依赖数量是个难题,抽样访谈主观性太强,希望能有更客观的测算方法。

田
田雅楠

跨部门依赖解决周期这个指标太真实了,我们公司跨部门问题平均要一周以上,流程规范写得再好,没有指标跟踪就是一张废纸。

梁
梁舟

案例数据很有说服力,但那个柱状图的规范前后对比是经验示意数据,建议读者别直接拿来当KPI基线,每个团队情况不同,得先摸清自己的底。

江
江雅楠

FF依赖的显性化确实需要工具支撑,手工维护依赖关系根本不现实。不过对中小团队来说,上系统成本太高,可以先从关键项目的依赖地图做起。

文章包含AI辅助创作:FF流程与规范:企业管理者任务依赖流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/389125

赞 (0)
飞飞飞飞
关键路径落地方案:企业管理者开展任务依赖的制度设计案例解析
上一篇 38分钟前
SF流程与规范:企业管理者任务依赖制度设计关键指标
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
