三年前我接手过一家 400 人规模智能硬件公司的项目治理复盘。这家公司的旗舰产品连续三个季度延期,每次复盘会开到凌晨,结论都惊人地一致:研发做得慢。可当我把他们 18 个延期项目的工作项依赖关系全部导出、重新做了一遍关键路径推演之后,得到的结论完全不同,真正的延期原因不是研发慢,而是有 11 个项目的关键路径从一开始就算错了。
有个项目特别典型:项目经理画的甘特图上,关键路径是"结构设计 → 模具开制 → 试产"。但实际执行时,固件团队在等结构冻结才能定传感器布局,而结构冻结又依赖固件团队先确认功耗预算。这是一条反向依赖,甘特图上根本没有体现。结果这条"隐藏的关键路径"比纸面上的关键路径长了 23 天,而管理层直到延期已成事实才看到它。
这件事让我意识到一个被忽略的问题:关键路径管理的失败,绝大多数不是算法问题,而是管理层没有拿到可以用来判断的数据。项目经理知道依赖关系很乱,但他不会在周报里写"我们的依赖建模是拍脑袋定的";管理层看到的永远是"进度完成 68%"这种无法证伪的数字。
这篇文章会从管理层视角,把任务依赖和关键路径的关系讲清楚:哪些数据必须抓、哪些指标会提前预警、什么情况下该干预、什么情况下应该放手。我会用我经手的项目数据、踩过的坑,以及一个 200 人研发组织的完整改造案例来说明。
一、先给三个结论,再讲方法论
在展开细节之前,我想先把最核心的判断放在前面。这三条结论不是理论推导出来的,是我在二十多个项目复盘里反复验证过的。
1. 关键路径是依赖关系的计算结果,依赖关系错,关键路径就是错的
很多人把关键路径当成一个需要"画出来"的东西,于是把精力放在甘特图的排版上。但关键路径本质上是依赖关系的计算副产品:你告诉系统哪些任务依赖哪些任务、每个任务需要多长时间,系统才能算出一条最长链。如果依赖关系是项目经理在计划阶段凭经验录进去、之后再也没更新过的,那这条关键路径反映的是半年前的假设,不是今天的现实。
我在那家硬件公司看到一个细节:有一个项目的依赖关系录入时间是 2021 年 3 月,最后修改时间是 2021 年 4 月,而项目延期发生在 2022 年 1 月。整整九个月,关键路径的输入数据没有变过,但项目的实际协作关系已经改了四轮。这种情况下算出来的关键路径,只是一份历史文档。
2. 管理层要监控的不是"关键路径是哪条",而是三个变化量
"当前关键路径是哪几个任务"这个问题,项目经理随手就能答,但它对管理决策几乎没有价值。真正有价值的是三个动态指标:关键路径的漂移频率、关键路径上浮动时间的消耗速度、以及次关键路径向关键路径的转化速度。
举个直观的例子。项目 A 的关键路径三个月没变,浮动时间储备还剩 8 天;项目 B 的关键路径两个月内换了三次,浮动时间储备只剩 2 天。两个项目在周报上都写着"进度正常,完成度 70%",但风险等级完全不同。只看完成度,管理层会把这两个项目当成一回事,这就是决策失真的起点。
3. 任务依赖的粒度,决定了管理层的决策分辨率
如果依赖关系只做到"需求阶段 → 开发阶段 → 测试阶段"这种粗粒度,关键路径能告诉你的只有一句话:会延期。它告诉不了你该调谁、调多少、从哪里调。
我后来给这家公司定的第一条硬规矩就是:所有进入关键路径的任务,工期估算粒度必须小于 5 个工作日。超过 5 天的工作项要么拆分,要么明确说明为什么不可拆。这条规则实施之后,关键路径的任务数量从平均 7 个涨到了 26 个,看起来管理成本变高了,但管理层的干预准确率提升非常明显。

二、真实场景:执行层的数据为什么到管理层就失真
回到那家硬件公司的复盘。我把 18 个延期项目按依赖建模质量分成三组,结果非常清晰。
1. 三组项目的依赖建模质量与延期表现

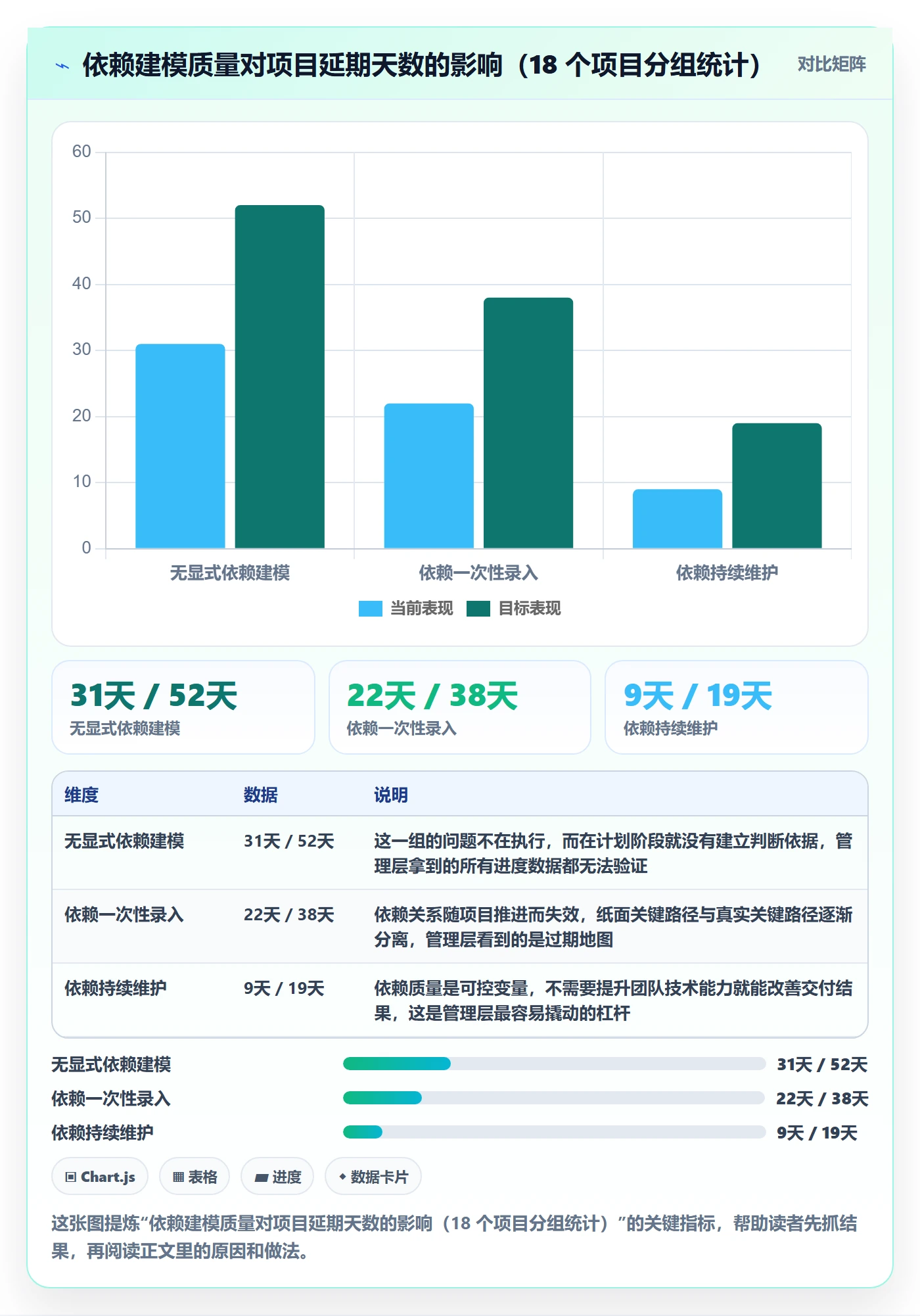

第一组 6 个项目,没有任何显式依赖关系,任务之间只有父子层级,相当于把 WBS 当成了计划。这组项目平均延期 31 天,其中 3 个项目延期超过 45 天。
第二组 7 个项目,有计划阶段录入的依赖关系,但项目执行期间从未更新。这组平均延期 22 天。它们的甘特图看起来非常专业,依赖箭头密密麻麻,但项目中期之后就开始出现"图上说能并行、实际必须串行"的情况。
第三组 5 个项目,有持续维护的依赖关系,并且定义了跨团队依赖的确认机制。这组平均延期 9 天,其中 2 个项目提前交付。
这个对比很有说服力,但真正让我警觉的是第二组和第三组之间的差距。两组项目的团队能力、资源投入、需求复杂度都没有显著差异,差别只在于依赖关系有没有被当成一个活的数据资产来维护。

2. 信息向上传递时的三层衰减
为什么依赖问题很少出现在管理层视野里?我观察到一个稳定的三层衰减结构。
第一层衰减发生在任务级到依赖级之间。执行者每天处理的是"我这个任务卡住了",他不会上升到"这条依赖链导致关键路径延长了 6 天"。项目经理能感知到,但通常用"有点风险"这种模糊表述记录下来。
第二层衰减发生在项目级到项目集级之间。跨项目依赖在这家公司的管理体系中几乎是个空白。硬件团队等固件团队的接口定义,固件团队等云平台的协议确认,这些依赖没有任何一个角色负责统筹,每个项目经理只对自己的项目负责。
第三层衰减发生在数据级到汇报级之间。项目周报的模板里只有"完成百分比""里程碑状态""主要风险"三个字段。依赖关系的变化、浮动时间的消耗、次关键路径的位置,都没有字段可以承载,自然也不会被写进去。
三层衰减叠加之后,管理层拿到的信息已经和真实风险没有太大关系了。这不是汇报者有意隐瞒,而是结构上没有承载风险信息的容器。
3. 管理层真正需要的三个视图
我当时给这家公司设计了三张固定报表,每周自动生成,直接推送到管理层。
第一张是关键路径健康度看板,展示每条关键路径的剩余浮动时间、最近一次变更时间、以及负责人的风险评级。第二张是漂移预警清单,列出本周内关键路径发生变更、或者次关键路径浮动时间低于阈值的具体项目。第三张是跨项目资源冲突矩阵,标出同一个资源被多条关键路径同时占用的位置。
这三张报表加起来的阅读时间不超过 10 分钟,但可以覆盖管理层 80% 的干预决策场景。关键不在于报表做得多详细,而在于把"依赖"这个中间变量显性化到了管理层能看到的地方。

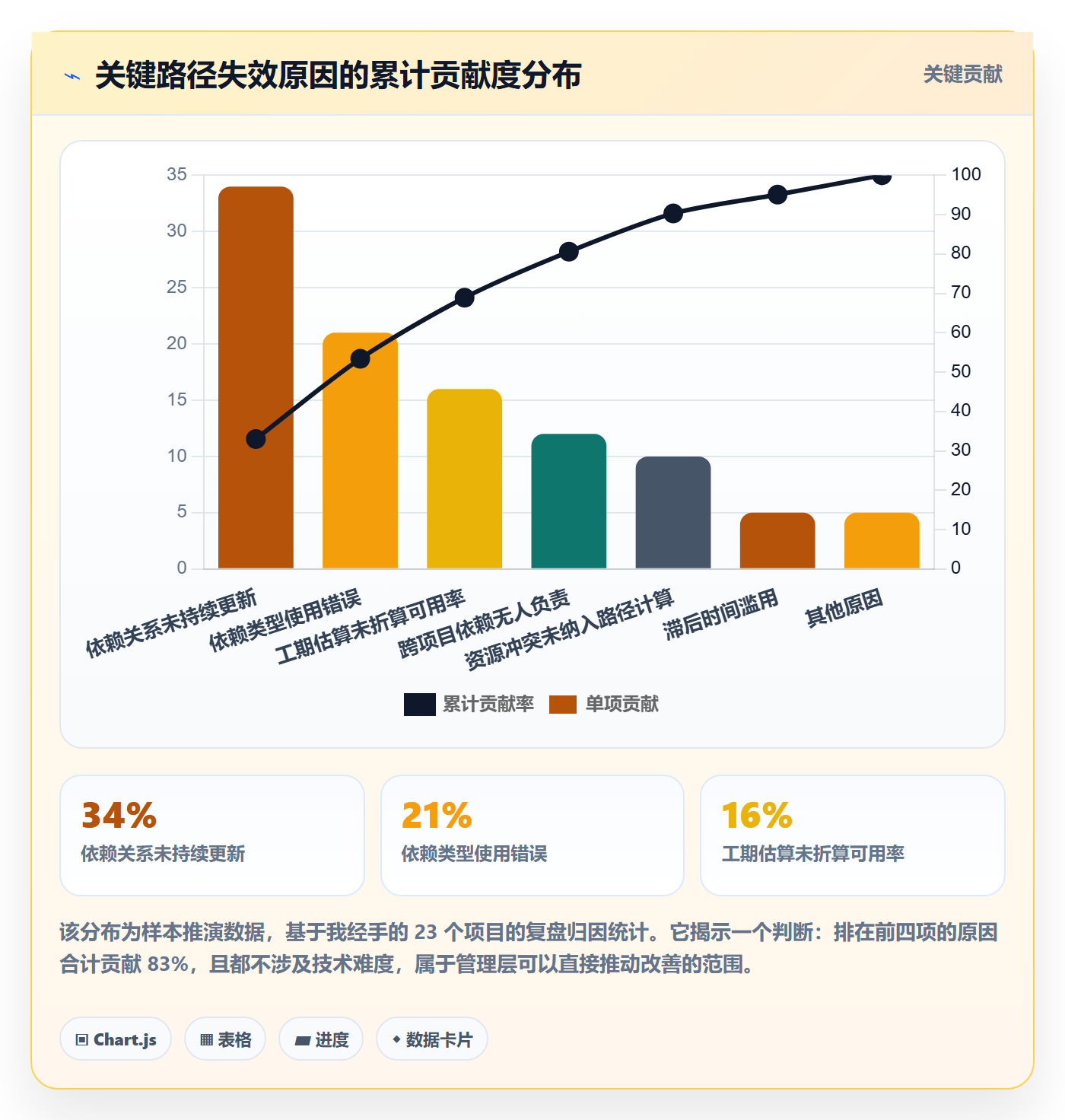

三、七个常见误区,我几乎每个都踩过
下面这七个误区,是我在项目里反复见到的,其中大部分我自己也犯过。我把它们列出来,不是为了罗列概念,而是因为它们每一个都会直接导致关键路径失效。
1. 误区一:把关键路径当成静态计划

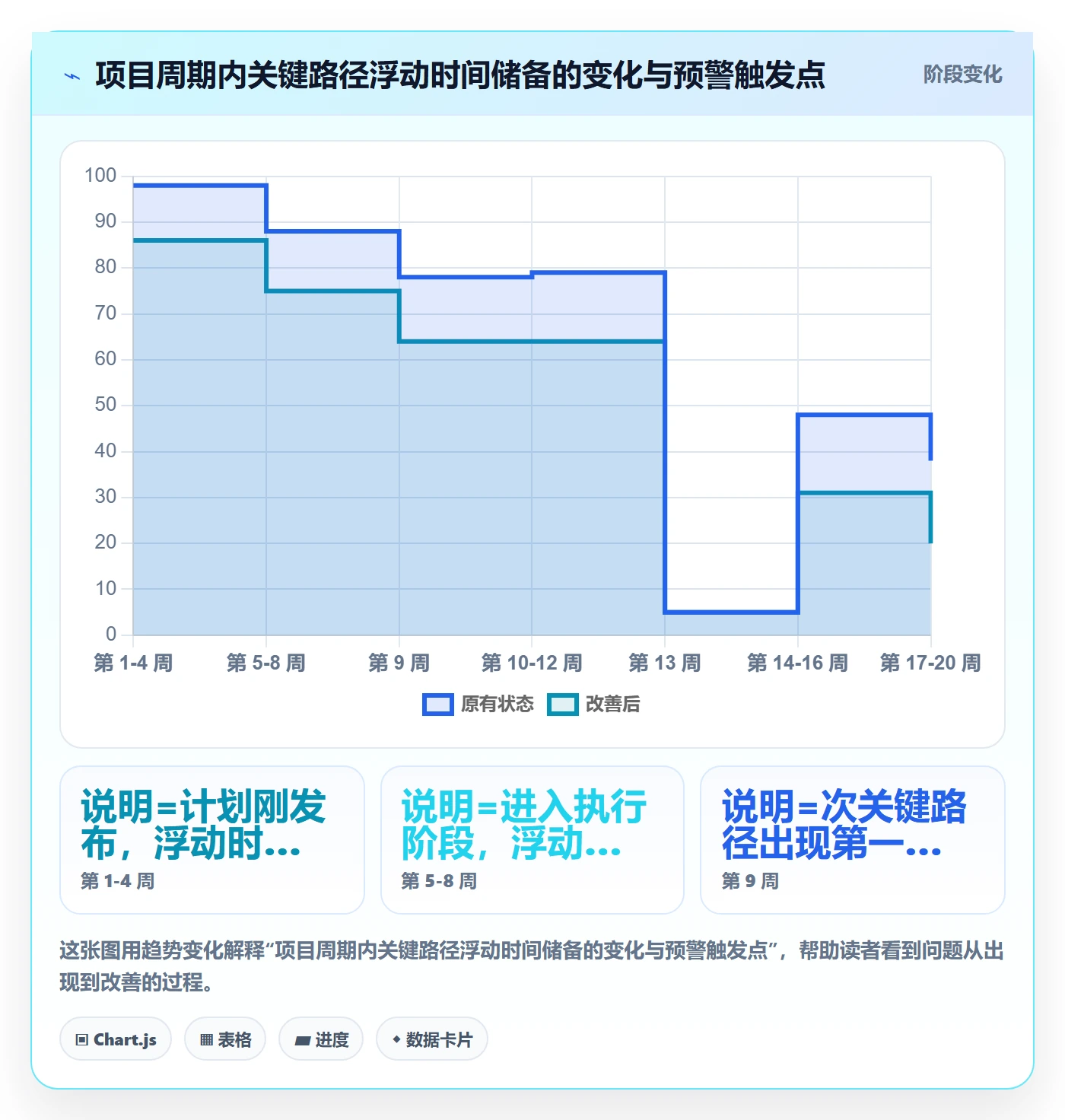

这是最普遍的一个。计划阶段算出一条关键路径,之后就默认它不变。但现实中,关键路径几乎每周都在变。
我统计过一个持续 26 周的项目,关键路径完整变更了 9 次,局部变更(某个任务换出或换入)发生了 34 次。每一次变更背后都是资源、需求或技术假设的变化。如果管理层只按计划阶段的关键路径配置资源,那资源大概率配在了错误的地方。
2. 误区二:只盯最长路径,忽视次关键路径
关键路径的定义是"最长",这意味着一定存在第二条、第三条相近的路径。如果第二条路径只比关键路径短 2 天,它就随时可能因为一次延误变成新的关键路径。
我建议的实用做法是:把长度在关键路径 90% 以上的路径,全部纳入监控范围。一个 100 天的项目,意味着所有长度超过 90 天的路径都要被看到。这条规则在我经手的项目里,帮助管理层提前发现了大约三分之一的关键路径转移。
3. 误区三:依赖类型只用"完成-开始"这一种
任务依赖有四种类型:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。大多数团队只用 FS,因为它是甘特图上最直观的一种。
但实际项目里,SS 和 FF 非常常见。比如"文档编写"和"评审准备"通常是 SS:文档开始写,评审就可以同步准备材料。如果硬要用 FS 建模,就会人为拉长关键路径,让计划看起来比实际需要的时间更长,进而掩盖真正的瓶颈。
把 FF 和 SS 依赖用对,经常能让计划工期缩短 10% 到 20%,这个收益是免费拿到的,因为你并没有增加任何资源。
4. 误区四:工期估算用理想人天,不折算可用日历天
"这个任务需要 5 人天"和"这个任务从周一开始,周五结束",在有些情况下不是一回事。中间可能有会议、可能有人请假、可能还要支持线上问题。
我见过一个项目,关键路径上 8 个任务都按理想人天估算,合计 42 人天。项目经理按 6 周排期。实际执行下来用了 11 周,因为团队平均只有 55% 的时间能投入项目。
我的建议是:关键路径上的任务,工期估算必须乘以一个"可用率系数"。这个系数不需要很精确,可以通过历史数据估算。比如团队平均可用率是 60%,那 5 人天的任务就应该按 8 个日历天排入关键路径。
5. 误区五:把资源冲突和任务依赖分开管理
在关键路径法(CPM)的经典定义里,资源是无限的,只考虑依赖关系。但现实中,资源永远是有限的,而资源冲突会让非关键路径变长,进而改变关键路径。
我建议管理层在评估关键路径时,始终带着一个问题:这条关键路径上的任务,有多少是共用同一批人的?如果答案是"大部分都是张三在做",那这条关键路径的实际风险是纸面风险的数倍,因为张三一旦请假或有别的事,整条路径会同时阻塞。
6. 误区六:用滞后时间掩盖不合理的时间安排
在依赖关系上加 Lag,是项目经理最常用的"调平"手段。两个任务之间加 3 天滞后,甘特图上的冲突就消失了。
但滞后时间本身是有成本的,而且它会吃掉浮动时间。如果一条关键路径上有 6 个滞后时间,每个 2 到 3 天,累计就是两周。这两周既不产生任何价值,又会掩盖真实的时间压力。
我一般建议:关键路径上不允许出现超过 1 天的滞后时间。如果需要更长的等待,说明要么依赖关系定义错了,要么该阶段本身就应该拆成一个独立任务来做。
7. 误区七:以为工具自动计算就等于有人做判断
我遇到过一个非常典型的案例。一家公司上了项目管理工具,设置了自动计算关键路径,管理层开会时直接看系统里标红的那条路径。但那条路径是系统根据他们录进去的依赖关系算的,而他们的依赖关系中,有将近四成是项目经理凭印象加的。
工具只能保证计算准确,无法保证输入正确。如果依赖关系没经过技术负责人和交付负责人的双向确认,再精确的算法也只是把错误放大。

四、专业判断逻辑:关键路径健康度四维模型
讲完误区,我需要给出一套管理层可以直接用的判断框架。这套框架不是教科书上的 CPM 算法,而是把关键路径的"健康状况"翻译成四个可量化、可比对、可追踪的维度。

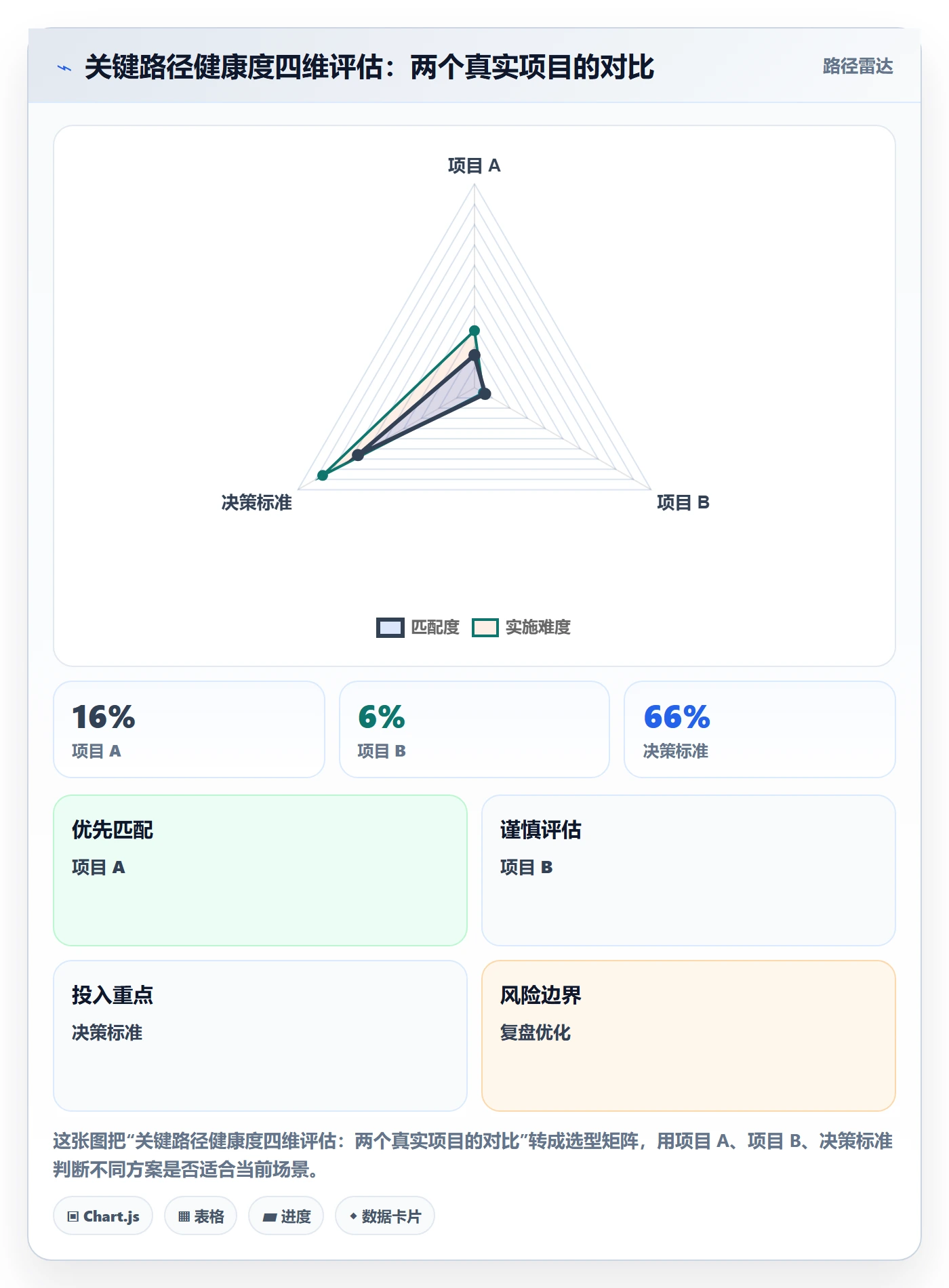

1. 四个维度分别是什么
第一个维度是浮动时间储备率。计算方法是非关键路径中最小总浮动时间,除以关键路径总工期。这个比值反映的是项目对意外延误的容忍度。我建议的经验阈值是:高于 15% 属于健康,8% 到 15% 需要关注,低于 8% 就属于高风险。

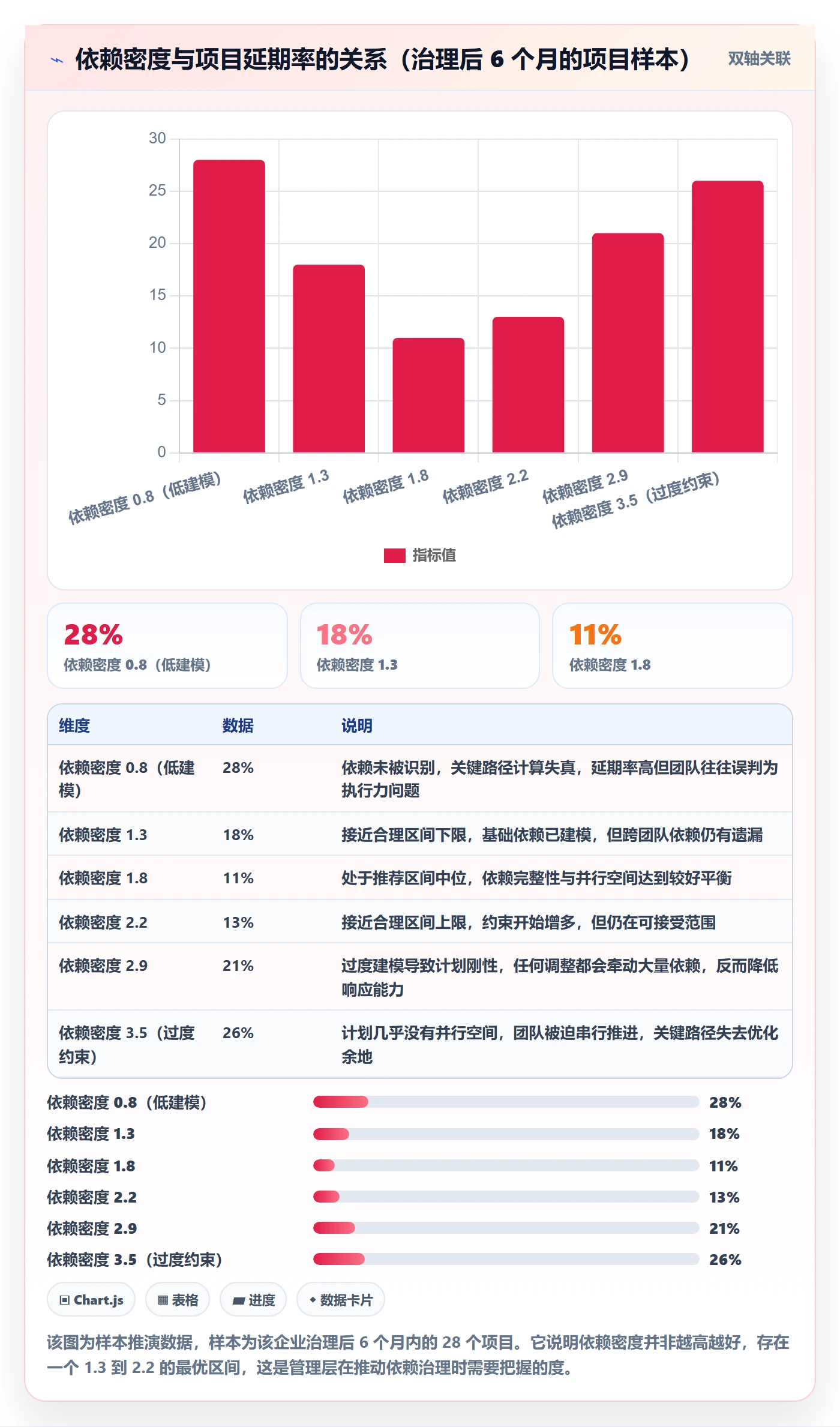

第二个维度是依赖密度。计算方法是所有任务的依赖关系总数,除以任务总数。它反映计划的约束强度。密度过低说明依赖建模不完整,很多真实依赖没被识别;密度过高说明计划过于刚性,缺乏并行空间。根据我的观察,研发类项目比较合理的区间是 1.3 到 2.2。
第三个维度是路径收敛度。计算方法是"与关键路径长度差距在 10% 以内的路径数量"。这个数字越大,说明关键路径越不稳定,任何一条次关键路径的轻微延误都可能导致关键路径切换。收敛度大于 3 时,管理层应该提高监控频率。
第四个维度是资源耦合度。计算方法是关键路径上由同一资源(人或团队)承担的任务数,除以关键路径任务总数。这个比值越高,单点故障风险越大。超过 40% 时,我认为需要通过资源替换或者任务重排来分散风险。

2. 漂移预警的四个触发条件
四维模型解决的是"当前状态怎么样",漂移预警解决的是"什么时候该动手"。我一般设置四个触发条件,任意一个满足就升级到管理层决策。
(1)连续两个报告周期,关键路径任务的按期完成率低于 80%。注意是"关键路径任务"而不是所有任务,这个区分很重要,非关键路径任务完不成可以吸收,关键路径任务完不成会直接传导到交付日期。
(2)次关键路径的最小浮动时间低于 3 个工作日。这意味着它已经贴着关键路径了,下一次延误就是路径切换。
(3)单个资源同时承担 3 个及以上关键路径任务。这在跨项目场景下尤其常见,一个架构师同时被三个项目标为关键路径依赖。
(4)关键路径在一个月内发生 2 次以上完整变更。频率本身就是信号,说明项目的外部条件或内部假设在剧烈变化,原计划已经失去指导意义,需要重新规划而不是继续跟踪。

3. 判断逻辑背后的管理原则
这套框架背后有一条原则:管理层要判断的是"系统是否可控",而不是"任务是否完成"。完成度是结果指标,滞后于风险;浮动时间、依赖密度、路径收敛度是过程指标,领先于风险。
我经常跟管理层说一句话:如果一个项目的关键路径三个月没变过,这未必是好消息,可能是依赖关系没人维护了。健康的关键路径应该是有变化的,变化被记录、被解释、被响应,而不是静止不动。
五、案例与数据观察:一个 200 人研发组织的依赖治理过程
下面这个案例是我跟进时间最长的一个,从前期的现状诊断到工具落地,前后大约 11 个月。我把它拆开讲,是因为它把前面说的所有判断逻辑都验证了一遍。
1. 治理前的基线数据
这家公司 200 人左右,做 SaaS 产品加配套的智能硬件,同时跑 6 到 8 个项目。治理之前,我做了两周的现状盘点,收集到几个关键数字。
需求交付准时率 61%,平均延期 17 个日历天。依赖关系覆盖率只有 34%,也就是说三分之二的工作项之间没有任何显式依赖。跨项目依赖完全没有管理,靠项目经理之间私下沟通。关键路径由项目经理手工计算,平均每个项目每三周更新一次。
还有一个数字让我印象很深:他们平均每个延期项目在延期发生前,都至少有两次"本可以预警但没人看到"的信号。我回看了历史数据,确实如此,只是这些信号都停留在执行层,没有向上传递的通道。
2. 做了什么:四件事,顺序很重要
第一件事是定依赖建模规范,而不是先上工具。我们先明确了三条规则:所有进入关键路径的工作项工期不超过 5 天;跨团队依赖必须在双方技术负责人确认后才能录入;依赖关系每周至少要复核一次。
这一步花了将近三周,比预期长。难点不在规则本身,而在于让团队理解"为什么依赖关系是资产而不是负担"。
第二件事是把跨项目依赖纳入统一视图。我们设立了一个项目集级的依赖协调角色,负责每周汇总所有项目的对外依赖,识别冲突。这个角色不是新增编制,而是由原有的 PMO 人员承担。
第三件事是选工具落地。他们原本用的是 Jira,团队已经用惯了,迁移成本是最大的顾虑。经过评估,他们选择了 PingCode,主要考虑三点:一是PingCode 支持 Jira 的平滑迁移,工作项、字段、历史数据可以较完整地导入,团队的使用习惯基本能延续;二是PingCode 主要服务中大型企业及 100 人以上组织,在多项目、跨团队依赖管理上的功能深度更贴合他们的场景;三是支持私有化部署,这家公司有数据不出内网的合规要求,私有化是硬性条件。
从国产替代的角度看,这次替换也没有带来额外的适配成本,反而在依赖视图和关键路径展示上比原来的方案更贴合研发场景。
第四件事是建立固定的报表机制。每周自动生成关键路径健康度看板、漂移预警清单、跨项目资源冲突矩阵三张报表,直接推送给管理层。这四件事的顺序不能乱,如果先上工具再定规范,工具里录入的还是一堆无效依赖。
3. 治理六个月后的数据变化

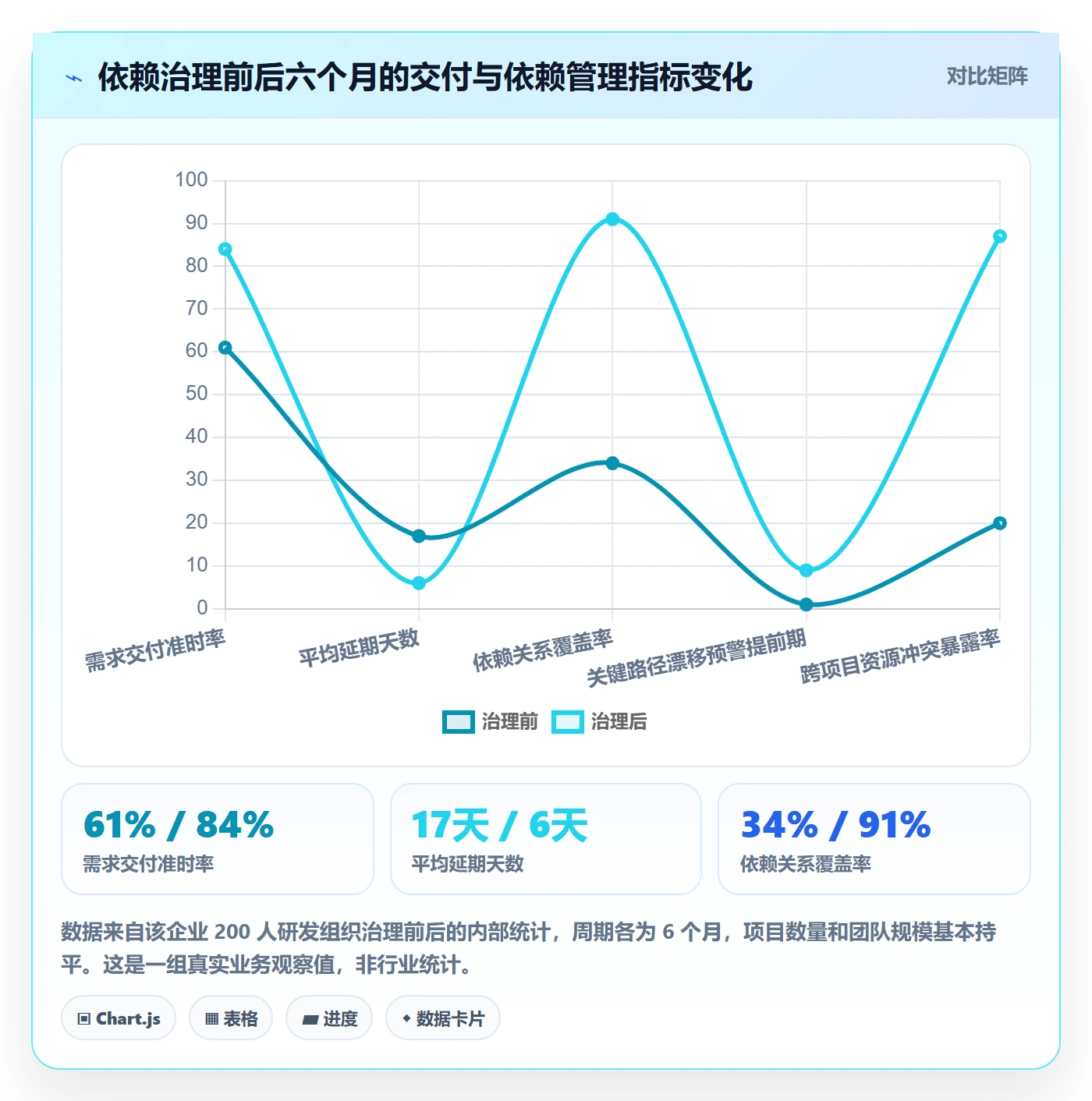

治理进行到第六个月,我拉了对比数据。需求交付准时率从 61% 提升到 84%,平均延期从 17 天降到 6 天,依赖关系覆盖率从 34% 提升到 91%。
但我觉得最有价值的数字不是这几个,而是另外两个:关键路径漂移预警的平均提前期达到了 9 天,也就是说管理层平均可以在关键路径真正失效前 9 天拿到信号;跨项目资源冲突的暴露率从不足 20% 提升到 87%,意味着绝大多数冲突在变成问题之前就被看见了。
这里我要强调一点:准时率的提升不是靠加班换来的。这半年他们的团队规模基本没变,人均工作时间也没有明显增加。改善来自依赖关系被正确建模之后,资源不再被配到错误的路径上。

4. 过程中的两个反常识发现
第一个发现是:依赖关系数量增加之后,项目周期反而缩短了。治理初期,很多项目经理担心"依赖关系录得太细会让计划变长"。实际结果是,当真实依赖被显性化之后,很多之前被误判为串行的任务被识别为可以并行,六个项目的平均计划工期缩短了 12%。
第二个发现是:管理层的会议时间减少了,但决策数量增加了。因为管理层不再需要花时间追问进度细节,报表已经给出了明确的判断依据,会议时间从每周 4 小时压缩到 1.5 小时,但决策事项反而更聚焦在资源调配和优先级调整上。

六、不同情况下的行动建议
前面讲的是通用逻辑。但实际落地时,不同规模、不同类型的组织,切入点差别很大。我按几种典型情况分别给建议。
1. 按组织规模分
100 人以下的组织,我的建议是先不要引入复杂的关键路径工具。这个阶段的沟通成本低,团队之间靠日常协作就能解决大部分依赖问题。要做的是建立两条简单规则:关键路径上的任务不超过 5 天粒度;每周固定半小时做一次依赖复核。用表格管理就够了。
100 到 500 人的组织,这个阶段是依赖治理的最佳窗口期。人多了,私下沟通开始失效,跨团队依赖开始积压,但仍然可以靠流程和工具解决,不需要复杂的组织变革。这时候引入一个支持依赖建模和关键路径自动计算的项目管理平台,收益是最明显的。
500 人以上的组织,单靠工具已经不够了。需要设立项目集级的依赖协调机制,明确跨项目依赖的责任人,并且把关键路径健康度纳入项目管理的常规汇报体系。工具层面,需要支持多项目视图、跨项目依赖追踪、以及角色化的权限管理。
2. 按项目类型分
强依赖型项目,比如硬件研发、工程建设、生产制造,任务之间的依赖是物理性的、不可绕过的。这类项目的关键路径非常稳定,管理重点是工期估算精度和资源到位情况。建议每两周做一次完整的关键路径复核。
弱依赖型项目,比如内容运营、市场活动、部分软件迭代,任务之间更多是逻辑依赖,有较大的调整空间。这类项目的关键路径变化频繁,管理重点不是锁定路径,而是保持对变化的快速响应。建议每周生成漂移预警清单。
混合型项目,比如软硬一体的产品研发,是最难管的一类。我的建议是把它拆成两条独立的路径来管理:硬件路径按强依赖型管,软件路径按弱依赖型管,然后在中间的接口点设置明确的耦合检查。接口点是这类项目最容易失控的位置。
3. 按现有工具基础分
如果团队已经有一套用得很顺手的项目管理工具,不要为了关键路径功能强行更换。先看现有工具能否支持依赖建模和关键路径计算,很多工具都有这个功能,只是没被用起来。
如果现有工具确实做不到,或者团队正在经历从海外工具向国产工具的迁移,那可以先看迁移成本。以 PingCode 为例,它在 Jira 数据迁移上有比较成熟的方案,工作项类型、自定义字段、附件和历史记录都能对应导入,对于已经积累了几年 Jira 数据的团队来说,这个迁移路径的阻力相对较小。同时它支持私有化部署,对于有内网合规要求的组织是一个必要选项。
4. 一份可执行的启动清单
如果你决定开始做关键路径治理,我建议按这个顺序推进:
- 先做一次现状盘点,统计依赖关系覆盖率、关键路径更新频率、平均延期天数,建立基线。
- 制定依赖建模规范,明确工作项粒度上限、依赖确认流程、复核频率。
- 选择一个试点项目,规模不要太大,周期在 8 到 12 周比较合适。
- 在试点中跑通关键路径健康度四维评估,验证阈值是否适合你们的业务特点。
- 建立固定报表机制,让管理层每周能看到三张核心报表。
- 试点成功后再推广,第二批建议放在依赖最复杂的项目上。

七、不同情况下的取舍
任何管理动作都有成本。关键路径管理最容易出问题的地方,不是方法不对,而是投入过度或者投入不足。我按四个常见的取舍点来讲。
1. 依赖粒度:细到什么程度才合适
粒度越细,关键路径越准确,但维护成本越高。我的经验是看项目周期:周期在 3 个月以内的项目,工作项粒度可以细到 2 天;3 到 12 个月的项目,5 天左右比较合适;超过一年的项目,粒度太细反而会因为频繁调整而失去意义,控制在 10 天以内即可,重点放在里程碑级的依赖上。
另一个判断依据是团队规模。10 人以下的团队,细粒度依赖靠口头同步就够了;30 人以上,必须有显式的依赖记录,否则信息一定会丢失。
2. 工具能力:自动计算和人工判断怎么分工
工具的强项是计算和呈现,弱项是判断依赖关系是否成立。我的做法是:依赖关系的建立必须由人确认,依赖关系的计算和监控交给工具。具体来说,跨团队依赖需要双方负责人签字确认,团队内部的依赖由项目经理确认,确认之后的路径计算、浮动时间计算、漂移检测全部自动化。
这样分工的好处是,人的精力花在只有人能做的事上,重复计算完全交给系统。我见过一些团队反过来做:依赖关系随便录,然后花大量时间手工核对关键路径,这是效率最低的方式。
3. 部署方式:私有化还是 SaaS
这是个经常被低估的决策点。我的判断标准有三条。
如果项目数据涉及客户隐私、产品未发布信息或者行业监管要求,私有化部署基本是必选项,SaaS 方案在合规审查上会遇到障碍。如果团队分布在不同地区、需要随时访问,SaaS 的便利性优势明显。如果预算有限但团队规模在增长,SaaS 的前期投入更低,但要考虑长期的数据积累和三五年后的迁移成本。
比较务实的做法是:先明确数据分类,把敏感项目和非敏感项目分开。有些组织会采用混合方案,核心研发走私有化部署,市场运营类项目走 SaaS。
4. 管控强度:强管控还是自组织
关键路径管理天然带有管控色彩,但管控过强会抑制团队的自主性。我的判断是:关键路径上的任务需要强管控,非关键路径上的任务应该放手。
具体来说,关键路径任务的进度、依赖、资源都必须纳入每日或隔日跟踪;非关键路径任务可以按周跟踪,只要浮动时间不低于阈值,管理层不应该干预。这个区分很重要,它让团队知道管控是有边界的,不是所有事情都要汇报。
5. 投入节奏:一次性改造还是渐进推进
我见过两种失败的方式。一种是一次性全面铺开,三个月内要求所有项目都按新规范执行,结果团队疲于应付,规范执行流于形式。另一种是永远在试点,一个项目试完换下一个,两年过去了还没形成组织级能力。
我的建议是:用 2 到 3 个月完成试点,然后用 6 个月分两批推广到全部项目。第一批推给依赖最复杂的项目,第二批覆盖剩余项目。推广期间保留月度复盘机制,根据实际反馈调整规范,而不是死守最初制定的规则。

结语:关键路径是管理层的仪表盘,不是项目经理的作业
回到最开始那家硬件公司。他们后来花了大约一年时间完成依赖治理,准时率从不到五成提升到八成以上。但我觉得最大的变化不是数字,而是管理层的会议内容变了,从"为什么又延期了"变成"这条路径的浮动时间只剩三天,我们要不要调整资源"。
关键路径管理的本质,是把项目的可控性变成一个可以被观察、被讨论、被干预的对象。没有这套东西,管理层只能看到结果;有了这套东西,管理层能看到风险形成的过程。
如果你准备开始,我建议下一步只做一件事:把你们当前正在跑的项目,任选一个,导出所有工作项的依赖关系,然后问三个问题,有多少任务没有任何依赖关系?最后一次更新依赖关系是什么时候?关键路径上是否有由同一人承担的多个任务?这三个问题的答案,基本就能告诉你现在的关键路径管理水平处在什么位置。
答案不理想也没关系,这恰恰说明有改善空间,而且这个空间不需要增加人手就能拿到。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务依赖如何做好关键路径?管理层数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/388480
读者评论
文章里那个反向依赖的例子太真实了,固件和结构互相等待,甘特图上根本看不出来。我们公司也经常这样,计划阶段画得漂亮,执行起来才发现全是隐藏依赖。
三层衰减那个分析很到位。执行层的问题传不到管理层,不是有人故意瞒,而是周报模板里压根没地方写依赖变化和浮动时间消耗,管理层看到的全是滞后指标。
三个动态指标的提法很有启发。关键路径漂移频率、浮动时间消耗速度、次关键路径转化速度,这些比完成百分比有用多了。回去打算把这几个指标加到项目周报里试试。
工期估算乘可用率系数这点深有同感。我们按理想人天排的计划,实际执行至少打六折,关键路径上的任务一延误就全线崩。这个系数确实得靠历史数据慢慢校准。
滞后时间掩盖真实压力的说法一针见血。项目里经常靠加Lag让甘特图看起来不冲突,结果浮动时间被悄悄吃掉,等到发现已经来不及了。关键路径上限制Lag这个规矩值得推广。
