依赖关系怎么做?管理层数据分析:任务依赖从0到1

我在过去几年里做过十几次交付复盘,最常听到的一句话是:「这次延期,是因为某某部门没按时给东西。」但当我要求团队把过去三个月的任务依赖逐条列出来,标上提出时间、约定交付时间、实际关闭时间之后,结论往往完全相反,真正杀死工期的不是某一次爽约,而是大量依赖从来没有被登记过,也就从来没有被管理过。等到它浮出水面,已经来不及做任何结构性调整,只能靠加班和压缩测试去填坑。

这就是为什么我认为,任务依赖管理的「从0到1」不是学会画一张甘特图,而是管理层第一次把依赖当成一个可度量、可干预、可复盘的治理对象。它需要一套识别方法、一组风险指标、一条干预路径,以及在合适规模下用合适工具承接。这篇文章会把这四件事拆开讲清楚,也会给出不同规模组织该做什么、不该做什么的取舍建议。

一、先给结论:依赖管理管的是接口,不是任务

大多数团队把依赖当成任务的附属属性,在任务卡片上加一个「前置任务」字段就算完成。但从管理视角看,依赖的本质是两个组织单元之间的接口:谁向谁承诺、承诺什么、什么时候兑现、兑现不了怎么办。任务只是接口的载体,接口才是风险所在。

1. 三条核心结论

  • 结论一:依赖的识别成本远低于它的漏检成本。在项目启动阶段花 16 人时做一次依赖梳理,通常能避免后期数倍的人天返工,因为越晚发现的依赖,可选的干预手段越少。
  • 结论二:决定风险的不是关键路径有多长,而是这条路径上的依赖方差有多大。一条 40 天、每天都稳定的路径,实际风险往往低于一条 25 天、但其中三个依赖的交付时间浮动超过两周的路径。
  • 结论三:管理层的价值在改结构,不在催进度。催办只能压缩单次延迟,改结构(调整范围、增加替代方案、改变交付顺序)才能消除依赖本身。

这三条结论对应的是三种完全不同的管理动作:识别对应组织能力,方差对应数据分析能力,改结构对应决策权限。执行层通常只有第一种和第二种能力的一部分,第三种几乎只能由管理层承担。

2. 管理层与执行层的视角差在哪里

我做过一次小型的时间分配观察,对象是 7 个交付组织里的项目负责人和一线骨干,用一周的自我记录统计他们在依赖相关事务上的时间去向。差别非常明显:一线人员大部分时间花在确认和等待,管理者大部分时间花在协调和救火,而真正用于结构性干预的时间,两边都少得可怜。

依赖相关事务 执行层时间占比 管理层时间占比 典型动作
依赖识别与登记 约 45% 约 12% 确认「谁给谁什么」
催办与协调 约 30% 约 38% 拉群、打电话、向上求助
结构性干预 约 8% 约 22% 调范围、调资源、换方案
复盘与机制优化 约 5% 约 18% 改流程、改阈值、改字段

注意最后两行。执行层在这两件事上的时间占比合计不到 15%,管理层不到 40%。这意味着即使管理者想做依赖治理,也常常被催办挤占了时间窗口。把催办压下去的唯一办法,是让依赖在更早的阶段被看见,而不是靠更勤快的沟通。

依赖关系怎么做?管理层数据分析:任务依赖从0到1

3. 为什么我把它叫「接口治理」

接口这个词有两个好处。第一,它天然是双向的,谁承诺、谁验收都必须写清楚,避免了「我以为他会给」这种模糊地带。第二,接口有明确的责任人和明确的验收标准,一旦延迟,可以追溯到具体的人和具体的承诺,而不是笼统地归因于「配合度不够」。

当成接口治理来做,管理层要问的问题就变了。不再是「这个任务什么时候能做完」,而是「这条接口的承诺方是谁、承诺的依据是什么、如果承诺不成立我们有什么备选」。问题一变,需要的数据也就变了,这正是后面要讲的数据分析部分。

二、真实场景:依赖是怎么把交付拖垮的

抽象地讲依赖很重要,没有意义。我更愿意讲一个脱敏后的复盘过程,以及从里面抽出来的三个传播机制。这些机制在我看过的项目里反复出现,而且几乎都遵循同样的顺序。

1. 一次脱敏的交付复盘样本

这是一个约 200 人规模的交付组织,同时推进 6 条产品线,季度目标是完成三个大版本发布。复盘时我们做了三件事:把三个月的任务清单导出,人工标注依赖关系;按来源统计每一条延期记录;计算每个来源对总延期的贡献天数。

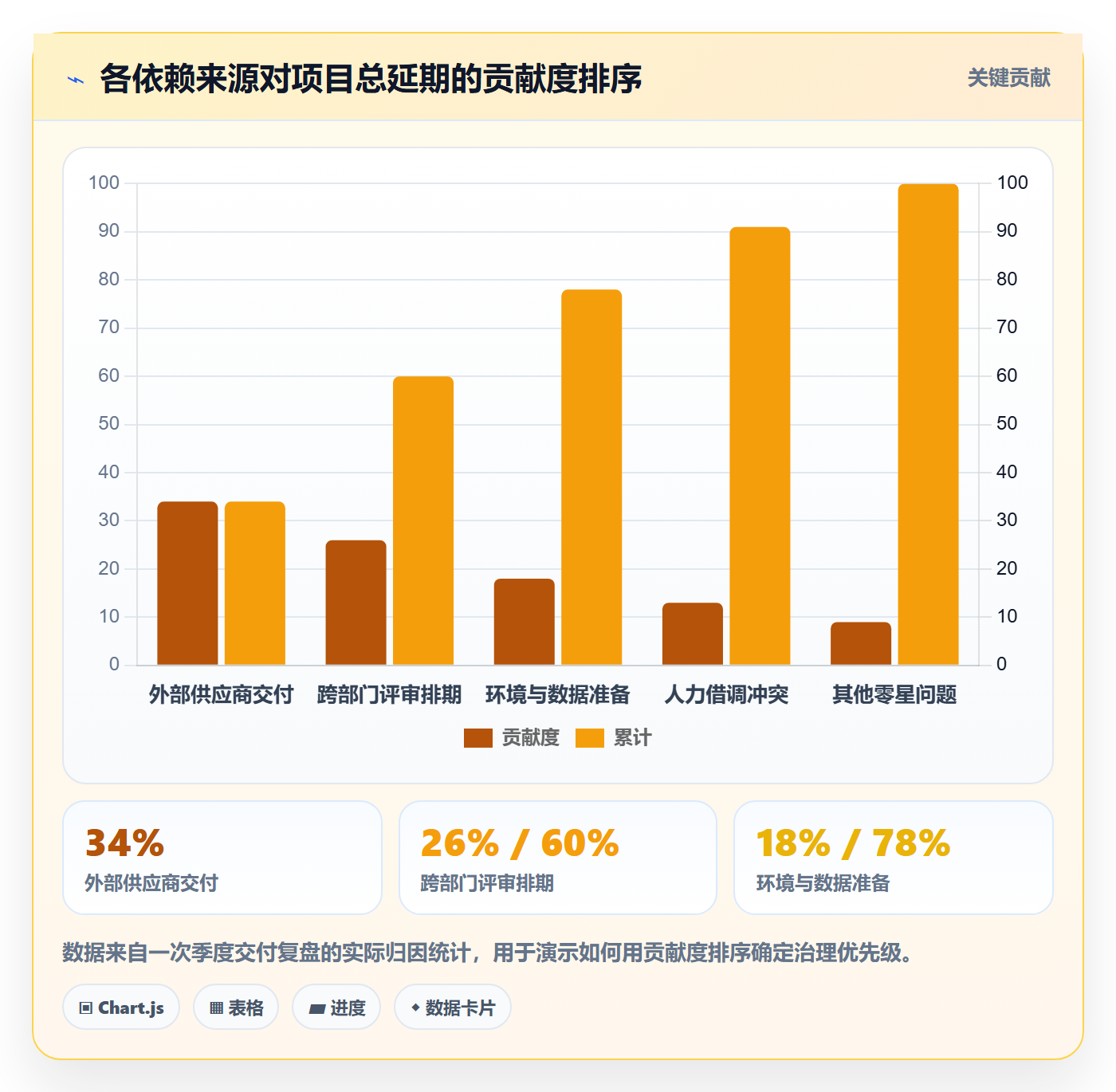

结果是:三个版本合计延期 47 个工作日,其中能够明确归因到依赖问题的有 34 个,占比约 72%。更值得关注的是分布,外部供应商交付接口占 12 天,跨部门评审排期占 9 天,测试环境与数据准备占 6 天,人力借调冲突占 4 天,其余 3 天属于零星问题。

这个分布里最反常识的一点是:延期最多的不是最复杂的任务,而是最不受项目组控制的那类依赖。外部供应商、跨部门评审、环境准备,这三类加起来的贡献度接近 80%,而它们在项目计划里的可见度往往最低,因为项目组默认它们「应该没问题」。

2. 依赖延期的三种传播机制

单条依赖延迟一天,损失通常只有一天。真正可怕的是它传播出去之后的放大效应。我在复盘里归纳出三种机制,它们的放大倍数是逐级递增的。

  1. 串联放大:一条依赖处于串行链路中,它的延迟会 1:1 传递到后续所有任务,直到链路末端。这类依赖的危害最容易计算,也最容易用缓冲处理。
  2. 汇聚放大:多条下游任务同时等待同一条依赖,延迟会 1:N 传递。这类依赖在甘特图上看不出来,必须做反向索引(被依赖项 → 依赖方列表)才能发现,通常一个关键接口会挂住 8 到 15 个下游任务。
  3. 决策放大:依赖延迟本身不直接造成损失,但它触发了一个决策点,比如是否砍范围、是否追加资源、是否延后发布。决策本身要占用管理层时间,而且往往需要两到三轮会议才能定,这类延迟的放大倍数最高,我在样本里看到过单条依赖引发 5 个工作日的决策停摆。

三种机制对应三种不同的干预手段:串联放大用缓冲,汇聚放大用并行化改造,决策放大用预先设定好的决策规则和阈值。管理层的精力应该优先投在第二和第三种,因为它们的放大倍数更高,而且改动权在管理层手里。

3. 外部依赖为什么比内部依赖更致命

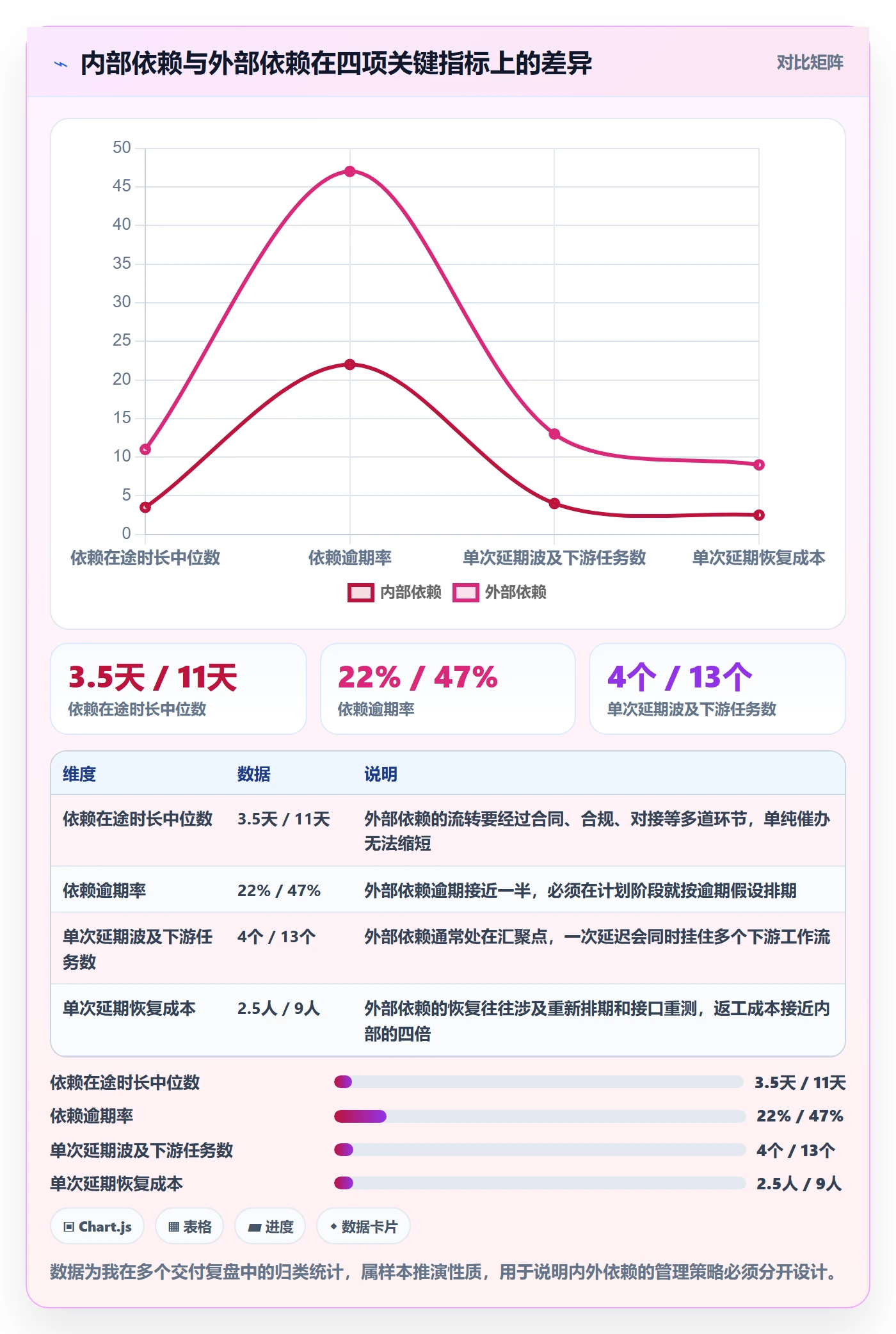

很多人直觉上认为内部依赖更容易协调,因为「都是自己人」。数据上恰恰相反。我把内部依赖(同一组织内的跨团队交付)和外部依赖(供应商、客户、监管、第三方平台)做了对比,四个指标全部是外部依赖更差。

依赖关系怎么做?管理层数据分析:任务依赖从0到1

结论很明确:外部依赖不能用「催」的方式管理,只能用「假设它会晚」的方式管理。也就是说,在计划阶段就要把它当成已经延期来处理,预留替代方案或者调整交付顺序,而不是等它真的晚了再去救。

三、常见误区:把依赖管理做成了催办

我在不同组织里见过很多种依赖管理的做法,其中大部分最终都退化成「建个群、每天问一句」。下面五个误区是最常见的,它们的共同点是:看起来在管依赖,实际上只是把延迟的发现时间提前了一点,没有改变延迟本身。

1. 误区一:把依赖当成任务的一个字段

在任务卡片上勾选「前置任务」,听起来很规范,实际上只记录了结构,没有记录承诺。真正的依赖记录必须包含承诺方、承诺时间、承诺依据(口头、邮件、合同条款)和延期后的备选方案。少了这几项,字段就只是装饰。

我的判断标准很直接:如果一条依赖无法回答「谁是兑现责任人」,它就不算被登记。很多团队填了几百条依赖,其中能明确责任人的不到一半,这样的台账在风险真正爆发时帮不上任何忙。

2. 误区二:只看关键路径有多长,不看依赖方差有多大

关键路径法本身没有问题,问题在于它假设每个任务的工期是确定的。现实中,关键路径上往往有一到两个方差极大的依赖,这些依赖才是真正的风险源,但它们在甘特图上和一条稳定的任务看起来完全一样。

我更关注的是依赖方差:同一条接口在历史项目中的实际交付时间分布有多宽。一条平均 5 天交付、但浮动区间在 2 到 20 天的依赖,其风险远高于一条稳定 12 天交付的依赖。平均值骗人,分布才说明问题。

3. 误区三:把依赖登记表做成一次性台账

项目启动时集中梳理一次,之后就再也没更新过,这是最常见的做法,也是最容易失效的做法。依赖是会新增的,尤其是在需求变更之后,新增的依赖往往没有经过任何评估就进入了执行链路。

我在一个组织里推的做法是:把依赖登记表变成有生命周期的对象,每条依赖有提出、确认、激活、关闭、作废五个状态,任何状态切换都要触发对应的通知。这个改动本身不难,难的是让它成为流程的一部分,而不是额外的负担。

4. 误区四:用统一缓冲代替结构性干预

给每个任务加 20% 缓冲,是最省事也最贵的做法。它的问题在于,缓冲加在了所有任务上,包括那些零风险的,而真正高风险的依赖并没有得到额外的保护。结果是项目整体工期被拉长,但关键依赖的风险并没有下降。

更合理的做法是分层缓冲:稳定任务不加缓冲,方差大的依赖单独加保护时间,外部依赖按历史逾期率折算成期望延迟并前置到计划中。这样总工期可能不会比统一加 20% 更长,但风险覆盖是精准的。

5. 误区五:以为工具上线就等于依赖治理完成

我见过不少组织花了很大力气做工具选型和迁移,依赖关系终于可以在系统里可视化了,然后就没有然后了。工具解决的是「能不能看见」,治理解决的是「看见了怎么办」。这两个问题不在一个层面上。

比较务实的顺序是:先定义清楚依赖登记的最小字段和风险阈值,再选工具去承载这套规则。如果规则还没定就先上工具,最后大概率是把工具用成了一个更贵的任务列表。

依赖关系怎么做?管理层数据分析:任务依赖从0到1

四、专业判断逻辑:识别,评估,干预,复盘四步法

把上面这些误区反过来看,其实就能拼出一条可操作的路径。我在实践中用的是四步法:识别、评估、干预、复盘。它的顺序不能颠倒,因为评估需要识别的结果,干预需要评估的结论,复盘需要干预的执行记录。

1. 第一步:识别依赖,管理层负责组织而不是自己画图

管理层最容易犯的错误是亲自下场梳理依赖。这件事的效率极低,因为依赖信息分布在每个执行者手里,管理者既不知道技术细节,也不掌握真实的交付节奏。管理者应该做的是组织识别工作坊、定义输出物、审核完整性。

依赖识别有三个稳定来源,我一般要求团队按这三个来源分别扫一遍,避免遗漏。

(1)流程节点来源

沿着交付流程走,凡是需要别人先给东西才能继续的节点,都是候选依赖。这类依赖最容易识别,也最容易被忽略,因为流程上看起来是「正常交接」的部分,往往不会被人主动标成依赖。

(2)资源约束来源

凡是需要共用稀缺资源的场景,都隐含依赖。比如同一个测试环境、同一位架构师、同一套生产数据。这类依赖的特点是它不体现在任务顺序上,而是体现在「排队」上,所以在任务列表里根本看不出来。

(3)外部交付来源

凡是交付物来自组织边界之外的,全部计入外部依赖。包括供应商组件、客户提供的数据、监管审批、第三方平台接口变更。这类依赖不需要逐条确认,可以按类别默认全部登记,因为漏掉一条的代价太高。

2. 依赖登记表的字段设计

识别之后需要一个结构化的承载物。我建议的字段不多,但每一项都必须能回答一个具体的决策问题。字段太多会没人填,字段太少又无法支撑后面的评估。

字段 回答的问题 是否必填
依赖编号与名称 这条依赖怎么被引用 必填
提出方 / 兑现方 谁承诺、谁验收 必填
依赖类型(FS/SS/FF/SF) 时序关系是什么 必填
内部 / 外部 能否用内部手段干预 必填
约定交付时间 承诺的时间点 必填
历史逾期率 这个承诺方可信吗 必填
可替代性等级 晚了有没有别的路 必填
下游影响任务数 波及范围有多大 必填
备选方案 干预时用什么手段 高风险必填
缓冲区长度 预留了多少保护时间 高风险必填

关于依赖类型的四种关系,我不建议管理者去背定义,只需要理解各自对应的管理动作差异。完成,开始(FS)是最常见的,管理动作是压缩前置任务;开始,开始(SS)允许并行,管理动作是把两部分启动时间对齐;完成,完成(FF)要求同步收尾,管理动作是锁定共同的截止点;开始,完成(SF)最少见,一般出现在交接场景,管理动作是明确交接窗口。

3. 第二步:评估依赖风险,用三个维度算出优先级

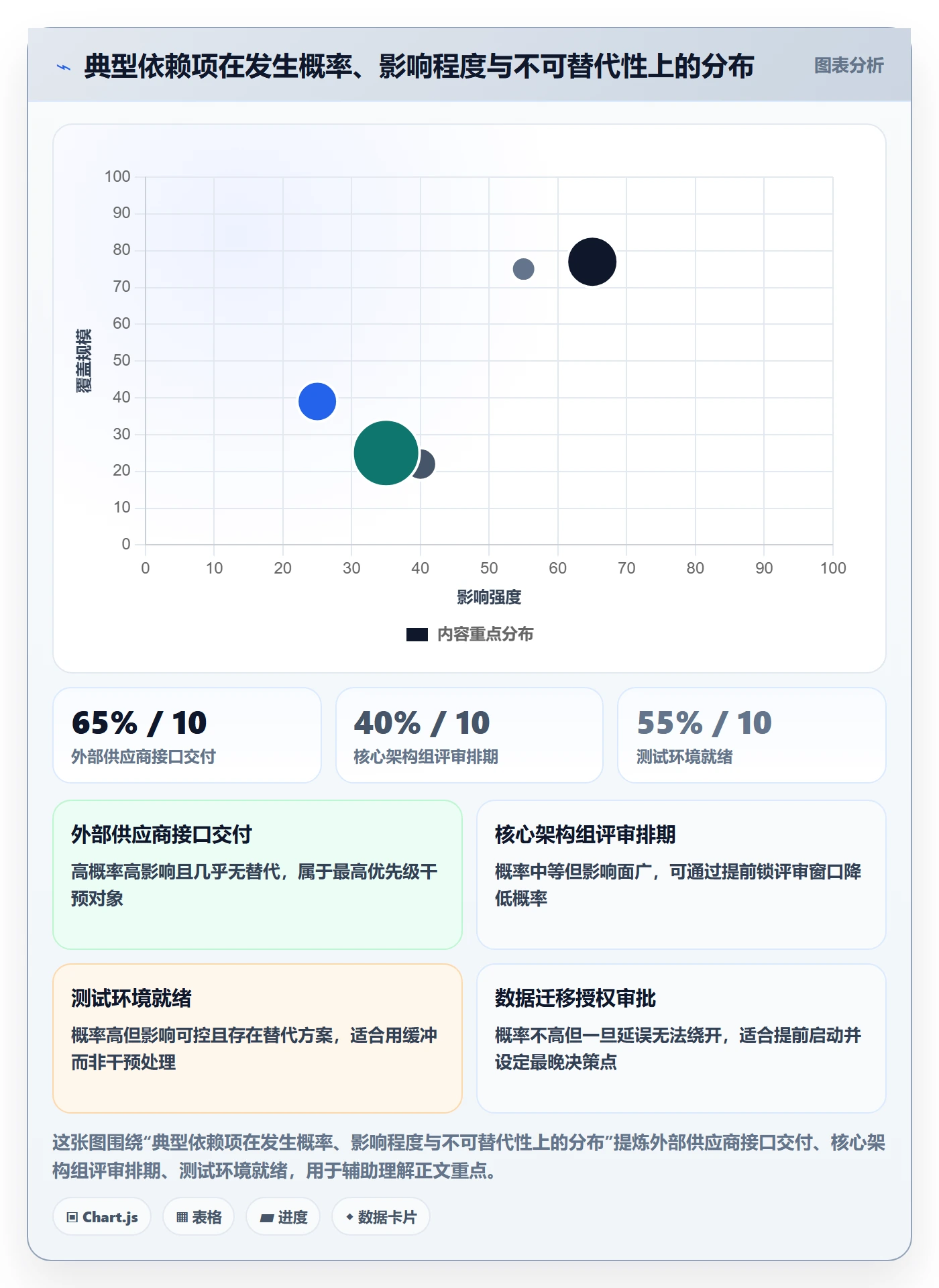

评估的目的是排序,不是打分好看。我用的公式很简单:

依赖风险分 = 发生概率(0-1)× 影响程度(1-10)× 不可替代系数(1-3)

发生概率可以直接用这个兑现方的历史逾期率代替,比主观判断可靠。影响程度用下游影响任务数折算,一个下游任务记 1 分,封顶 10 分。不可替代系数按备选方案的成本定义:有现成替代方案记 1,替代需要一到两周记 2,几乎无法替代记 3。

这套算法的好处是三个输入都能从依赖登记表里直接取到,不需要额外调研。算出来的分数直接对应管理动作:18 分以上必须在本周内安排干预,10 到 18 分进入观察清单并配置缓冲,10 分以下接受现状。

依赖关系怎么做?管理层数据分析:任务依赖从0到1

4. 第三步:干预,四种策略各有适用边界

评估出优先级之后,干预手段其实只有四类。管理者需要做的判断是选哪一类,而不是选哪一类更好,因为它们的适用条件完全不同。

  1. 消除:改变交付顺序或范围,让这条依赖不再存在。适用于影响大但方案可调整的场景,是成本最低效果最好的手段,但需要范围决策权。
  2. 转移:把依赖的兑现责任转移给别的团队或外部资源,或者用替代方案替换。适用于可替代系数为 1 到 2 的依赖,代价是可能增加成本或降低方案质量。
  3. 缓冲:接受依赖存在,但在计划中预留保护时间。适用于概率高但影响有限的依赖,关键是缓冲要加在依赖之后的关键节点上,而不是平摊到所有任务。
  4. 接受:明确记录风险,不做处理,但设定触发条件。适用于低风险或干预成本高于损失的依赖。接受不等于忽略,必须有明确的触发阈值和响应预案。

我的经验是,一个健康的项目里这四类手段应该都有分布。如果一个项目全部采用缓冲和接受,说明管理层没有在做结构性干预;如果全部采用消除和转移,说明项目范围可能被过度压缩,后续会以别的方式付出代价。

5. 第四步:复盘,用依赖逾期贡献度代替感觉

复盘最容易流于形式,因为大家记不住三个月前的细节。解决办法是用一个可计算的指标:依赖逾期贡献度 = 某来源导致的延期天数 ÷ 项目总延期天数。这个指标算出来之后,依赖治理的重点自然就清楚了。

依赖关系怎么做?管理层数据分析:任务依赖从0到1

这个排序的价值在于,它把「大家都觉得自己被拖累了」变成了可以分工的清单。外部供应商交付占 34%,那是采购和商务要参与的事;跨部门评审占 26%,那是流程和机制要改的事。治理责任一分开,推进会容易得多。

五、数据观察与工具落地:以 PingCode 为例

规则定好之后,接下来是承载问题。我参与过几次工具选型和迁移,一个共同的体会是:中小团队用表格加会议就能撑住,但一旦组织超过百人、项目并行数超过三个,表格就会迅速失效,因为依赖的反向索引和跨项目汇总靠人工根本维护不过来。

1. 中大型组织的工具适配问题

100 人以上组织的依赖管理有三个特殊难点。第一是依赖数量级跃升,单个项目可能有两三百条依赖,跨项目汇总后上千条,人工台账的维护成本高于收益。第二是权限交叉,依赖双方往往分属不同部门,能看到对方任务状态但看不到对方排期,协调天然有摩擦。第三是合规与部署要求,很多中大型企业不允许核心项目数据放在公有云上。

这三点决定了工具选型不能只看功能列表,还要看它在规模化之后的维护成本,以及能否满足部署方式的要求。

2. PingCode 在依赖管理上的三个可用点

在后来的几次落地中,我比较多的用 PingCode 作为承载平台,主要是三个原因在实际使用中确实起作用。

第一是依赖关系可以在工作项之间直接建立并形成可视链路,不需要额外维护一张表格。这对于解决前面提到的「汇聚放大」问题特别有用,因为一条依赖挂住了多少下游任务,是可以直接看出来的,而不必靠人工反向索引。

第二是跨项目、跨团队的依赖可以汇总到统一视图中。这一点对 PMO 和管理层价值最大,因为他们关注的从来不是单个项目的依赖,而是多个项目之间是否在争抢同一资源、是否在等同一个外部交付。

第三是它主要服务中大型企业及 100 人以上的组织,在权限体系和流程配置上的颗粒度更贴合这类组织的实际需要。这一点很重要,因为小团队需要的往往是简单,而中大型组织需要的是可控。

3. 私有化部署与迁移的取舍

对于数据合规要求高的组织,PingCode 支持私有化部署,这一点在选型时经常是决定性的。我见过几个案例,功能层面已经选定了别的方案,最后因为部署方式不满足合规要求而重新评估。

另一个现实问题是迁移成本。已经在用 Jira 的组织往往积累了大量的项目结构、工作流和历史数据,重建的成本很高。PingCode 支持 Jira 平滑迁移,这在国产替代的场景下是一个很实际的考量点,迁移不只是数据搬运,还包括工作流映射和权限重建,能减少这部分工作量就意味着更短的上线周期和更低的切换风险。

不过我要提醒一点:工具迁移是依赖治理的契机,不是依赖治理的替代。如果迁移之前没有把依赖登记的字段和风险阈值定义清楚,迁移之后只是把旧问题搬到了新平台上。我的建议是先跑一轮四步法的完整流程,用表格都行,把规则磨出来,再决定用什么工具去固化它。

依赖关系怎么做?管理层数据分析:任务依赖从0到1

六、不同情况下的行动建议

同一套四步法,在不同规模的组织里应该有不同的执行强度。下面按规模给出建议,重点是每类组织「必须做」和「可以不做」的部分,避免小团队照搬大企业的重流程。

1. 20 人以下团队:只做两件事

这个规模不需要专门的工具,也不建议搞复杂的依赖登记表。必须做的是两件事:一是每次迭代开始前用半小时过一次依赖,口头确认承诺方和时间;二是所有外部依赖默认按延后两周排期。

可以不做的是风险评估打分和成熟度自评,因为这些动作的收益在低依赖密度下很低。这个阶段判断依赖管理是否有效的唯一标准是:有没有出现「我以为他会给」这种事后归因。只要还有,说明识别没做到位。

2. 50 到 200 人的单一交付组织:把登记和评估固化下来

这个规模是依赖管理收益最明显的区间。建议动作是:建立依赖登记表并明确必填字段,用风险分公式做优先级排序,每周固定一次依赖评审会,会议时长控制在 45 分钟以内,只讨论 18 分以上的依赖。

这个阶段最容易踩的坑是会议膨胀。依赖评审会一旦变成逐条过台账,很快就会没人愿意参加。我的做法是提前把风险分发出来,会上只讲需要决策的三到五条,其余走异步确认。

3. 200 人以上多项目并行的组织:把依赖纳入经营视图

这个规模下,单个项目的依赖管理已经不够了,真正的风险在项目之间。资源争夺、环境冲突、外部交付复用,这些问题只有站在组合层面才能看见。建议动作是把依赖数据汇总到统一平台,并且把三个指标纳入管理层月报。

  • 依赖密度:每个工作项平均关联的依赖条数,反映组织的耦合程度。
  • 外部依赖占比:外部依赖条数占总依赖条数的比例,反映计划中的不可控因素比例。
  • 依赖逾期贡献度:依赖问题导致的延期占总延期的比例,反映依赖治理的实际效果。

三个指标里,我认为第三个最值得长期跟踪,因为它直接回答「我们花的这些治理成本到底有没有用」。如果这个数字连续两个季度没有下降,说明治理动作停留在记录层面,没有进入决策层面。

4. 已经在用 Jira 要做国产替代的组织:先定规则,再选平台

国产替代往往有明确的时间要求,这容易导致「先迁再说」。我建议的顺序是:先用两到四周把依赖登记字段、风险阈值、评审频率定下来,在旧系统上跑通一轮;然后再评估迁移方案,重点看历史数据的映射质量和工作流的兼容程度。

选择支持从 Jira 平滑迁移、支持私有化部署的平台,可以把切换期的风险降到最低。中大型企业尤其要注意权限模型的迁移,因为依赖双方跨部门可见性是依赖管理能不能跑起来的先决条件,权限设计错了,工具再好也推不动。

依赖关系怎么做?管理层数据分析:任务依赖从0到1

七、不同情况下的取舍

依赖治理本质上是一系列取舍,没有一种做法在所有场景下都最优。下面四组取舍是我在实际工作中最常遇到、也最需要管理层拍板的。

1. 精细登记和快速启动之间的取舍

登记字段越多,数据质量越高,但团队抵触也越强。我的建议是分阶段:第一个迭代只要求登记四项核心字段,跑顺之后再逐步增加。判断依据很简单,如果团队开始出现大量「填写随意」的记录,说明字段已经超出了他们愿意投入的精力。

2. 集中治理和分布式自治之间的取舍

集中治理的好处是标准统一、跨项目可见;坏处是 PMO 会成为瓶颈,响应速度跟不上业务节奏。分布式自治的好处是灵活,坏处是标准容易漂移,跨项目汇总时对不上号。

我倾向于集中定规则、分布做执行:字段定义、风险阈值、评审频率由 PMO 统一规定,具体每条依赖的识别、评估、干预由各交付团队自主完成。这样既保证了口径一致,又不会让 PMO 陷入日常事务。

3. 自研看板和采购平台之间的取舍

自研的好处是贴合自身流程,坏处是维护成本和迭代速度。我见过不少自研看板在第二年就变成技术债,因为业务需求变了,但开发资源被抽走了。采购平台的好处是功能迭代由厂商负责,坏处是需要适配既有流程。

判断标准是:如果你的依赖管理规则已经稳定两年以上,自研可以考虑;如果规则还在快速演进,采购平台更划算,因为你不需要为每一次规则调整付开发成本。

4. 缓冲时间和缓冲资源之间的取舍

加缓冲时间会拉长工期,加缓冲资源会提高成本。两者的适用条件不同:当依赖的延迟是「偶发但影响大」时,用缓冲时间;当依赖的延迟是「频繁但单次影响小」时,用缓冲资源。前者是一次性对赌,后者是持续吸收。

取舍项 选择 A 的适用条件 选择 B 的适用条件 判断信号
登记精细度 依赖密度高、跨部门多 依赖少、团队同质化 是否频繁出现漏登记
治理模式 多项目并行、资源冲突多 单项目主导、节奏独立 跨项目等待是否频繁
工具路线 规则稳定、有长期开发资源 规则演进快、开发资源紧张 规则一年内是否大改
缓冲方式 依赖延迟偶发但影响大 依赖延迟频繁但影响小 单次延期的波及任务数
七、不同情况下的取舍

八、常见问题

1. 任务依赖登记到什么程度算够?

判断标准是:任何一条依赖,如果它延期三天,你能不能在三分钟内说出它会影响到哪些任务、影响多少天、有没有替代方案。如果答不上来,说明登记还不够。字段数量不是标准,可回答性才是。

2. 依赖管理和关键路径法是不是重复的?

不重复,但相关。关键路径法解决的是「工期由哪条路径决定」,依赖管理解决的是「哪条路径会失控」。前者是静态结构计算,后者是动态风险管理。只做前者,会得到一个看起来精确但经不起变化的计划。

3. 外部依赖太多、又完全不可控,该怎么办?

把不可控变成可预测。做法是收集这个兑现方过去一年的实际交付记录,算出逾期率和延迟分布,然后在计划里按分布的中位数甚至偏悲观分位来排期。你控制不了对方什么时候给,但你可以控制自己按什么假设做计划。

4. 管理层需要每周看依赖数据吗?

不需要看明细,但需要看三个数字:本周新增的高风险依赖条数、本周关闭的高风险依赖条数、本周因依赖导致的计划变更次数。这三个数字的走向比任何明细报表都更能说明组织的交付健康度。

5. 小团队有必要上项目管理平台吗?

20 人以下通常不必要,表格加固定例会就能覆盖。但如果你已经出现依赖反复漏登记、跨项目资源冲突说不清、或者外部依赖占比超过三成,就值得考虑上平台,因为这三类问题的共同点是靠人力维护会持续出错。

八、常见问题

九、结语:依赖管理的终点是组织的接口能力

回到最开始那个复盘场景。那 47 个工作日的延期里,归因到依赖的占七成以上,但真正靠加班补回来的不到三分之一。剩下的部分,最终是通过调整范围、重排顺序、替换方案解决的。也就是说,救回来的是决策,不是努力。

这就是我对任务依赖从 0 到 1 的核心判断:它不是一项工具技能,而是一种组织能力。这种能力体现在三件事上,依赖能不能被及时识别,风险能不能被量化排序,干预能不能被有权限的人执行。三者缺一,治理就会退化成催办。

如果你的组织正准备开始做这件事,我建议的下一步不是选工具,而是先做一次最小验证:挑一个正在进行的项目,把过去两周的延期记录拉出来,逐条归因到依赖来源,算出各来源的贡献度。这个动作通常只需要两三个小时,但它给你的信息量,会远超过任何一份方法论文档。

做完这一步,你会知道自己组织的依赖问题主要出在外部交付、跨部门评审还是环境准备。不同的答案对应不同的下一步:外部依赖为主就先改计划假设,跨部门为主就先改评审机制,环境为主就先改资源排期。等到规则跑顺、问题暴露得足够清楚,再去决定用什么样的平台把它固化下来,这时候的选择会稳得多。

常见问题解答(FAQ)

1. 任务依赖关系到底该怎么识别,有没有可落地的步骤?

我们团队每次项目启动会都说要理清依赖,但真到动手的时候,大家各画各的甘特图,画完就锁进文件夹再也没人看。我作为项目负责人很困惑:到底有没有一套能真正落地的识别方法,而不是走个形式?

建议按三个来源系统识别。第一是流程节点,把交付物按先后顺序列出来,标出哪一步的产出是下一步的输入;第二是资源约束,同一个关键角色或同一台设备被两个任务同时占用,这也是隐性依赖;第三是外部交付,供应商、第三方接口、审批环节这些不在你团队控制范围内的事项,必须单独登记。

管理层不要自己埋头画图,而是组织一次依赖识别工作坊,让每个任务负责人当场说出‘我等谁、谁等我’,当场形成依赖登记表。登记表的核心字段至少包括:依赖编号、前置任务、后置任务、依赖类型、责任方、承诺交付时间、可替代方案。

识别阶段的目标不是画得漂亮,而是把隐性依赖显性化,这一步做完,后面才有评估和干预的基础。

2. 四种依赖类型(FS/SS/FF/SF)在管理动作上有什么实质区别?

我看教程里都列了FS、SS、FF、SF这四种依赖类型,但看完还是不知道管理层该怎么用。比如我管的项目里,有的任务是必须等前一个彻底做完,有的可以并行开工,这两种情况的管控方式能一样吗?

四种类型的核心区别在于‘等待关系’不同,管理动作也应该不同。FS(完成到开始)是最常见的,前序做完后序才能开始,这类依赖要重点盯前序的完成时间,前序一延期,后序直接被卡住,需要设置缓冲。SS(开始到开始)是两个任务可以同时开始但有节奏约束,管理重点是对齐启动时间,而不是等完成。

FF(完成到完成)要求两个任务同时结束,通常出现在联调、验收场景,管理重点是收尾阶段的同步。SF(开始到结束)最罕见,一般出现在交接班场景,新任务一启动旧任务才能停。

管理层不需要背定义,但要在依赖登记表里标清类型,因为不同类型的干预策略完全不同:FS依赖适合加缓冲或提前启动,SS依赖适合对齐排期,FF依赖适合在收尾阶段增加协调频率。如果所有依赖都按同一种方式管,就会出现该加缓冲的没加、该同步的没同步。

3. 怎么用数据分析找出哪些依赖才是真正影响交付的关键依赖?

我们项目里依赖关系几十条,每条看起来都重要,但资源和精力有限,不可能全都盯。我想知道有没有数据口径,能帮我判断哪些依赖是真正卡住交付的关键依赖,而不是凭感觉拍脑袋?

可以用三个维度量化。第一是‘依赖触发率’,统计过去几个项目周期里,这条依赖实际发生等待的频率,高频触发的依赖优先管。第二是‘延期贡献度’,看每次项目延期复盘时,有多少延期天数可以归因到这条依赖上,贡献度高的依赖就是关键依赖。

第三是‘可替代性’,如果这条依赖断了有没有备选方案,没有备选的高可替代性依赖要重点监控。具体做法是把依赖登记表和项目实际进度数据关联起来,每次迭代或里程碑结束后,记录每条依赖的计划等待时长和实际等待时长,差值越大说明这条依赖越不可控。

判断口径建议:触发率高、延期贡献度大、且没有备选方案的依赖,列为关键依赖,进入管理层的重点干预清单;其余依赖可以接受或设置常规缓冲。不要把所有依赖一视同仁,那等于没有重点。

4. 依赖关系梳理完之后,怎么保证它不会变成一次性动作?

我们之前也认真梳理过依赖,开会、画图、登记,折腾了一轮,结果项目一忙起来就没人再提了,下次复盘又发现同样的依赖问题。我很想知道,依赖管理怎么才能嵌进日常流程,而不是搞一次就结束?

关键是把依赖管理变成有节奏的评审机制,而不是一次性项目。建议做三件事。第一,设定依赖评审频率,比如每周的进度会固定拿出十分钟过一遍关键依赖的状态,只看关键依赖清单,不重新全量梳理。

第二,明确变更响应规则,任何一条依赖的承诺时间发生变化,责任方必须主动上报,而不是等后置任务发现被卡住才暴露,这条规则要写进项目管理制度。第三,做依赖复盘,每个里程碑或项目结束后,统计依赖触发率和延期贡献度,把数据回填到依赖登记表,作为下个项目识别关键依赖的依据。

管理层要做的不是亲自维护表格,而是确保这套机制有人负责、有固定节奏、有决策出口。如果依赖梳理完没有配套的评审频率和变更规则,它必然变成一次性动作。

核心关键词

读者评论

杨
杨子涵

从执行层角度看,最扎心的是那个时间占比表,一线45%时间花在确认和等待上,真正用来做结构性干预的不到8%。这不是执行层不想管,是权限和工具都不支持。如果管理层不把依赖登记变成硬性流程,基层再怎么自觉也填不平这个坑。

方
方佳宁

做供应商管理的看了很有共鸣。外部依赖逾期率47%、恢复成本9人天,这两个数字太真实了。我们现在的做法就是在合同阶段就按延期假设排期,把缓冲前置到采购周期里,比事后天天打电话催有用得多。

袁
袁明远

文章把依赖定义为'接口'这个视角很新,但落地难点其实在跨部门协调上。承诺方和验收方写清楚容易,可一旦涉及两个平级部门,谁来做仲裁?没有更高层授权,依赖台账照样是废纸。

丁
丁明远

三种传播机制那段总结得挺到位,尤其是汇聚放大。我们项目就吃过这个亏,一条数据接口延迟,同时挂了12个下游任务,甘特图上完全看不出来。后来做反向索引才暴露出来,这个工具建议值得推广。

袁
袁清越

整体方法论有价值,但小样本数据的说服力有限。72%延期归因依赖,这个比例在不同行业可能差异很大。另外工具选型那段说得对,规则没定就上系统,最后就是花大钱买个更贵的待办清单。

文章包含AI辅助创作:依赖关系怎么做?管理层数据分析:任务依赖从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/388447

赞 (0)
飞飞飞飞
FS怎么做?管理层协同管理:任务依赖从0到1
上一篇 43分钟前
任务依赖后置任务教程:管理层数据分析,避坑指南
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
