我见过一家两百人规模的 SaaS 公司,三个季度连续延期交付,复盘会上 CTO 拍着桌子说"我们不缺人才,缺的是流程"。可当我翻开他们的问题清单,排在最前面的不是技术难题,而是"等市场部确认需求边界等了 11 天""等运维开通测试环境等了 6 天""等 VP 拍板优先级等了 9 天"。这些等待,全都发生在管理层之间。换句话说,真正拖垮交付的不是某个人的能力,而是管理层任务依赖制度的缺失,没有人规定"谁等谁、等什么、等多久、等不到怎么办"。
这篇文章要谈的 FF 流程与规范,正是围绕这个问题展开:在管理层这个特殊群体里,如何用一套可量化的制度,把"互相等"变成"有序流转"。
一、先给结论:管理层任务依赖管理的核心不是工具,而是制度契约
如果只能记住一句话,我希望是这句:管理层的任务依赖,靠的不是协调能力,而是制度契约。协调是临时的、靠人情的、不可复制的;契约是显性的、靠规则的、可被度量的。这两者的差别,决定了你的依赖管理是"每次救火"还是"持续可控"。
这个结论不是我凭空想出来的。我在过去几年里参与过十余家企业的流程诊断,一个反复出现的规律是:凡是任务依赖管理做得好的团队,都有一个共同特征,它们把依赖关系从"口头沟通"升级成了"书面登记 + 时限承诺 + 升级机制"三件套。凡是做不好的,几乎都在用"有问题拉个群"的方式处理管理层的相互等待。
基于这个判断,我把管理层任务依赖制度设计拆成三个层次,这也是本文的核心框架:
- 制度层:依赖登记、优先级仲裁、升级兜底、激励问责四个机制;
- 指标层:依赖识别率、依赖满足及时率、平均等待时长、阻塞升级响应时长、依赖复盘闭环率五个关键指标;
- 落地层:轻量嵌入、工具承载、阶段迭代三条路径。
下面的内容,会按"结论,背景,误区,判断逻辑,案例,建议,取舍"的顺序逐层展开。如果你只想拿一套能直接用的指标表,可以直接跳到第二章;如果你更关心"为什么我推行不下去",第三章的误区和第四章的判断逻辑可能更对你有用。

二、背景与真实场景:管理层的依赖为什么最难管
在展开指标之前,必须先讲清楚一个容易被忽略的事实:管理层的任务依赖,和普通员工的任务依赖,本质上是两种东西。用管理员工的方式去管管理层,几乎注定失败。
1. 管理层依赖的三个特殊性
第一是权责交叉。两个部门负责人之间的依赖,往往不是"你做完我接着做"这么简单,而是"你的决策会改变我的资源分配"。这种依赖带有博弈属性,不是排个顺序就能解决的。
第二是信息不对称。管理层掌握的上下文不同,一个认为"这件事早就定了",另一个认为"还在讨论中"。依赖的"是否成立""是否已满足",双方认知经常不一致。
第三是优先级冲突。同一个管理者可能同时是五个依赖的"供给方",他自己的 KPI 决定了他先处理哪个。你以为他在拖延,其实他在做取舍,只是这个取舍没被制度化。
这三个特殊性叠加在一起,导致一个现象:管理层之间的依赖,一旦出问题,很难归因,也很难追责。没有人是明确的"堵点",但整条链路就是走不动。
2. FF 流程在这个语境下的位置
"FF 流程"在不同企业里有不同所指,有人指 Fast Forward(快速推进),有人指端到端的 Front-to-Front 流转。本文不纠结于名词的绝对定义,而把它理解为一套面向管理层的、强调端到端流转效率的流程规范,它的核心目标不是把流程做复杂,而是把流转中的"等待"显性化并压缩。
在这个理解下,FF 流程与任务依赖制度是互补关系:FF 流程规定"事情怎么流动",任务依赖制度规定"流动中卡住了怎么办"。前者是主干道,后者是红绿灯和应急通道。
3. 一个典型场景还原

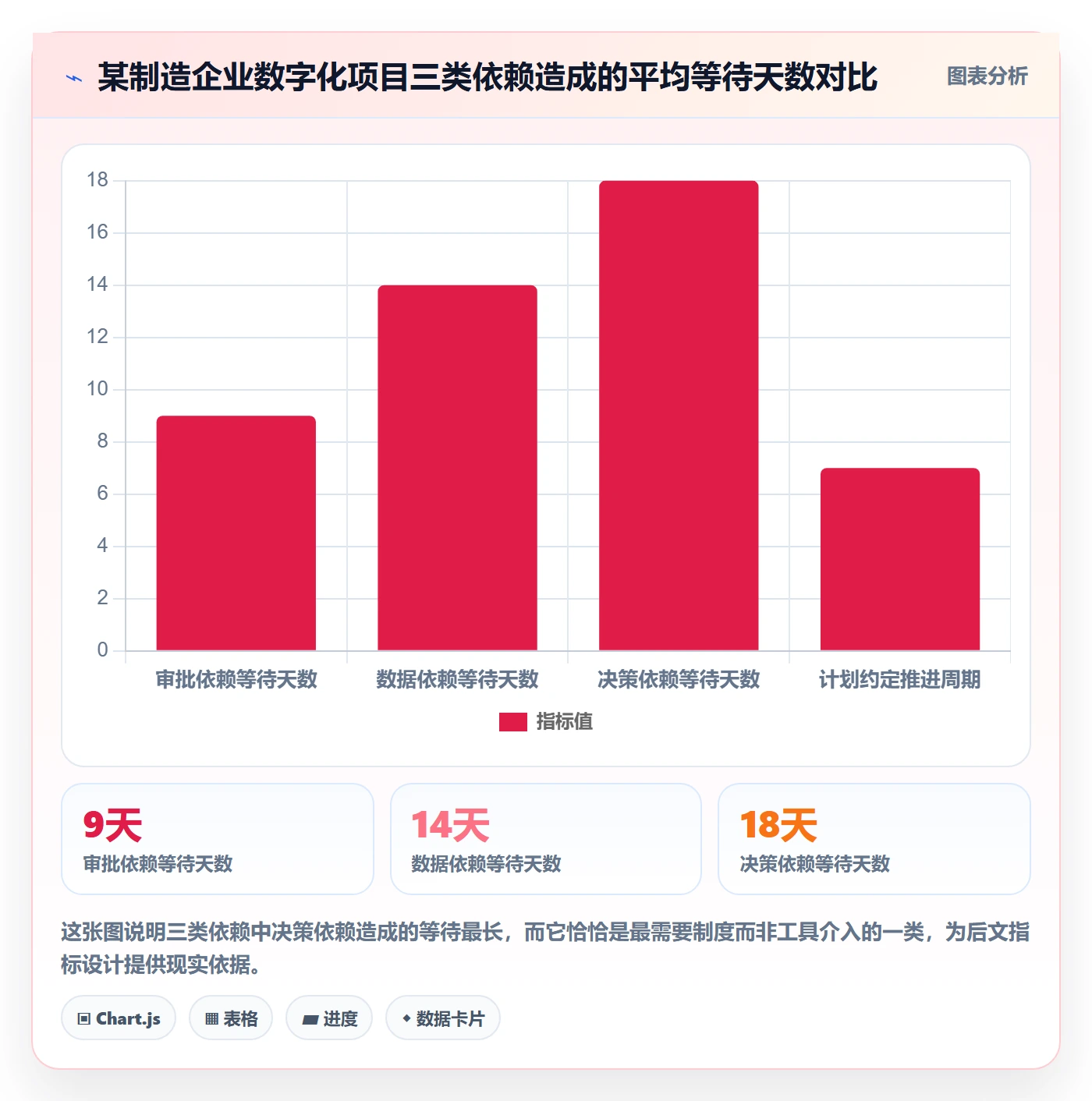

某制造企业的数字化转型项目,涉及 IT、生产、供应链、财务四个部门的负责人。项目启动会上,大家一致同意"以周为单位推进"。三个月后,项目实际进度落后计划 40%。复盘时发现,问题集中在三类依赖:
- 审批依赖:财务负责人出差,预算审批卡了 9 天,无人可代;
- 数据依赖:IT 需要生产部门提供历史数据格式,生产部门认为"这不是我的活",来回推了两周;
- 决策依赖:供应链和 IT 对系统边界有分歧,谁都不肯先让步,僵持了 18 天。
这三类依赖,没有一类是技术问题,全都是制度问题。如果一开始就有明确的依赖登记、时限承诺和升级机制,至少可以缩短一半以上的等待。

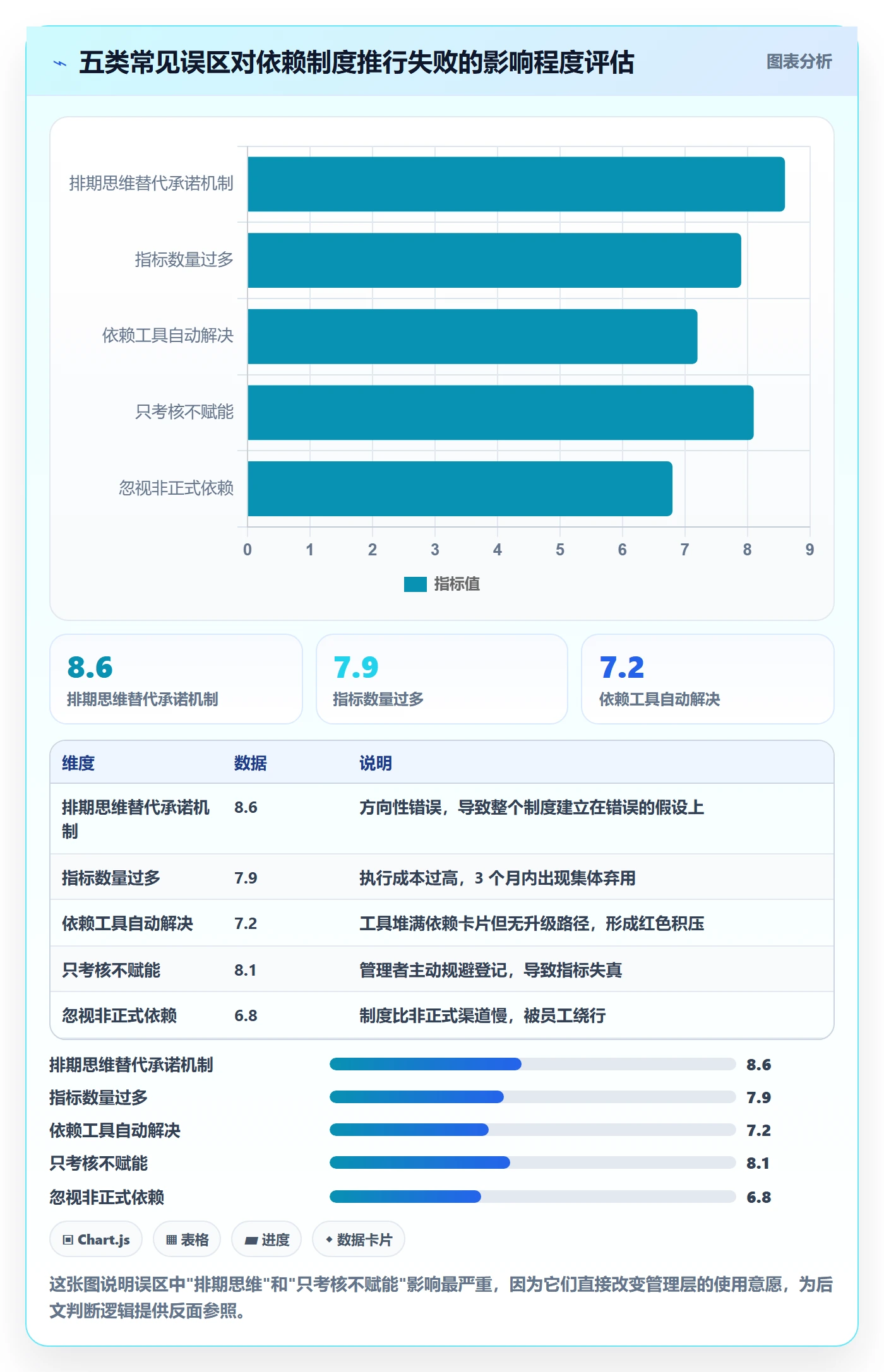

三、拆解常见误区:为什么很多企业的依赖制度推不动
在给出指标之前,必须先扫掉几个高频误区。这些误区我几乎在每一家推动依赖制度失败的企业里都见过,它们不是执行不力,而是方向一开始就错了。
1. 误区一:把依赖管理当成"排期问题"
最常见的错误认知是,"只要把甘特图排好,依赖就清楚了"。但排期解决的是"顺序",依赖的真正难点是"承诺"。一个任务排在第几天开始并不重要,重要的是"供给方是否承诺在那个时间点交付"。很多企业的甘特图非常漂亮,但每一条依赖线背后都没有一个明确的承诺人。
2. 误区二:指标越多越好
我见过一家企业设计了 17 个依赖管理指标,从"依赖提出及时性"到"依赖关闭规范度",事无巨细。结果是管理层每月花两天填表,三个月后集体弃用。指标的价值不在数量,而在是否驱动行为改变。超过五个核心指标,执行成本会指数级上升。
3. 误区三:靠工具自动解决
引入某项目管理平台或协作工具,以为依赖关系能被自动管理。工具确实能承载依赖登记和可视化,但它不能替你规定"依赖不满足时的升级路径"。工具是制度的载体,不是制度的替代品。没有制度,工具里只会堆满无人认领的红色卡片。
4. 误区四:只考核不赋能
有些企业一上来就考核"依赖满足率",但不给管理层提供任何减轻负担的机制。结果是管理者开始规避依赖记录,"能不登记的就不登记",指标反而失真。考核必须和赋能同步,否则被考核者会想办法绕过考核。
5. 误区五:忽视非正式依赖
正式依赖写在文档里,非正式依赖藏在饭桌和茶水间。很多管理者宁愿私下打个电话解决,也不愿走正式流程,因为"走流程太慢"。如果制度本身比非正式渠道还慢,那它就注定被绕过。

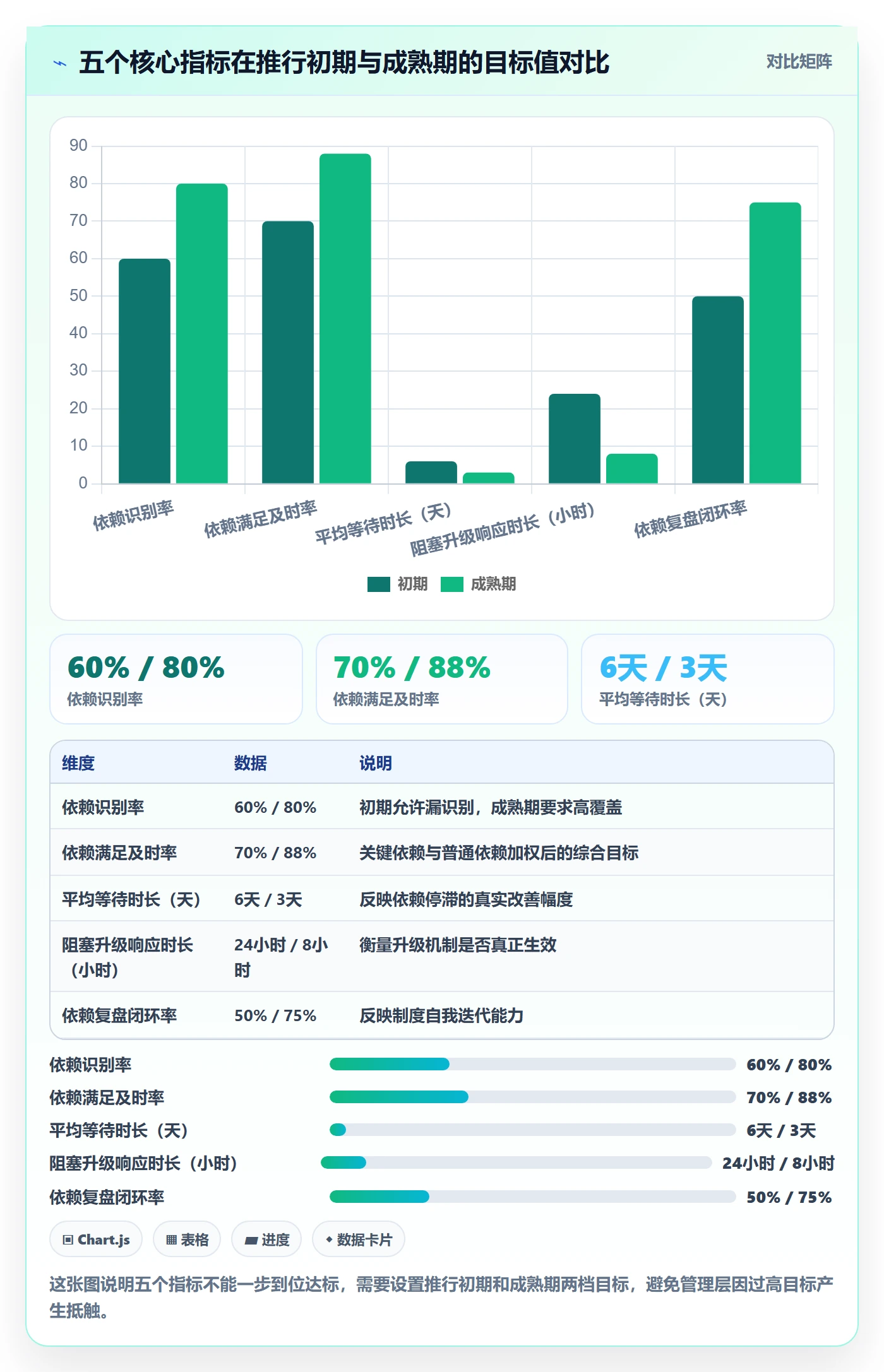

四、专业判断逻辑:五个关键指标的取舍依据
既然指标不能多,那选哪些?我的判断逻辑是,一个指标只有同时满足"可采集""可归因""可干预"三个条件,才值得纳入核心体系。
可采集,意味着数据能从日常协作中自然产生,不需要额外填表;可归因,意味着指标异常时能定位到具体环节;可干预,意味着管理者能通过行动改变指标结果。三个条件缺一不可。

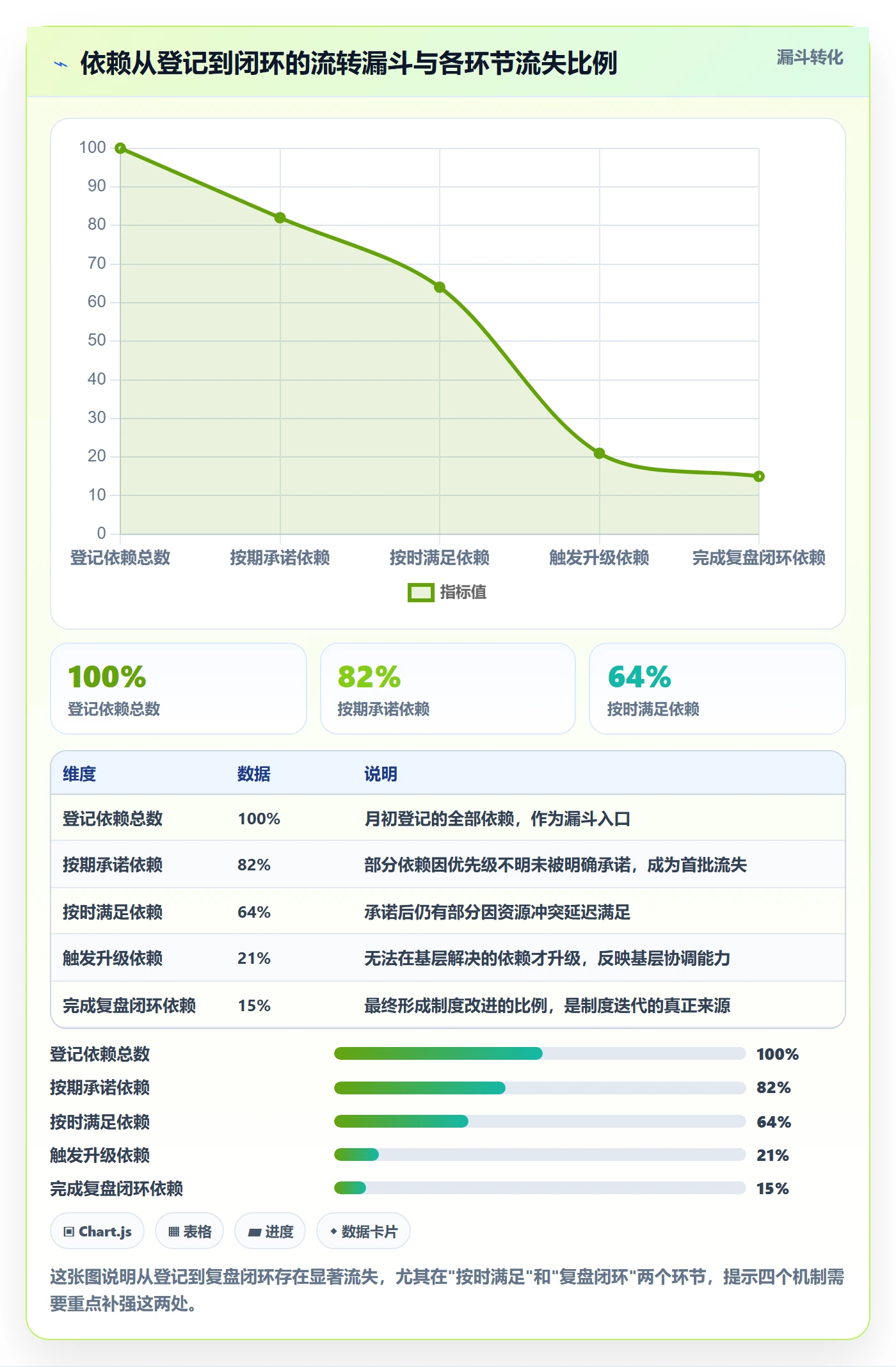

按这个逻辑筛选下来,我推荐五个核心指标,它们覆盖了依赖生命周期的"发现,承诺,等待,升级,复盘"五个阶段。
1. 依赖识别率:有多少依赖被提前发现
定义:在任务启动前或启动初期被明确识别的依赖数量,占实际发生依赖总数的比例。
计算方式:依赖识别率 = 事前识别依赖数 ÷(事前识别依赖数 + 事后新增依赖数)× 100%。
目标值参考:成熟团队建议在 80% 以上;推行初期能达到 60% 就算合格。
数据采集建议:在任务启动评审时登记一次依赖清单,任务执行中每次新增依赖单独标记,月末自动汇总。这里就体现出工具的价值,用某项目管理平台的依赖字段做标记,可以避免手工统计。
2. 依赖满足及时率:承诺的时间是否被兑现
定义:按承诺时限满足的依赖数,占全部已承诺依赖数的比例。
计算方式:依赖满足及时率 = 按时满足依赖数 ÷ 已承诺依赖总数 × 100%。
目标值参考:建议分两档,A 类关键依赖 ≥ 90%,B 类普通依赖 ≥ 75%。
数据采集建议:依赖登记时必须带承诺时间,满足时记录实际时间,系统自动比对。
3. 平均等待时长:任务在依赖环节停留多久
定义:任务因等待依赖而停滞的平均时长。
计算方式:平均等待时长 = 所有任务等待时长之和 ÷ 等待发生次数。
目标值参考:视行业不同差异较大,软件交付类建议控制在 3 个工作日以内,制造类建议控制在 5 个工作日以内。
数据采集建议:等待的起点是依赖被标记为"待满足",终点是依赖被满足或升级。这个指标最能反映制度的真实效果。
4. 阻塞升级响应时长:依赖卡住后多久被解决
定义:依赖升级后,从升级发起到获得明确处理结论的平均时长。
计算方式:阻塞升级响应时长 = 所有升级处理时长之和 ÷ 升级发生次数。
目标值参考:关键依赖升级建议 1 个工作日内响应,普通依赖 3 个工作日内响应。
数据采集建议:升级机制必须绑定一个"响应 SLA",否则升级就变成了"上报即结束"。
5. 依赖复盘闭环率:每次依赖问题是否形成制度迭代
定义:已复盘并产出制度改进措施的依赖问题,占全部依赖问题的比例。
计算方式:依赖复盘闭环率 = 形成改进措施的依赖问题数 ÷ 全部依赖问题数 × 100%。
目标值参考:建议不低于 70%,重点问题应 100% 复盘。
数据采集建议:把改进措施登记为可追踪项,下次复盘时检查是否落地。

五、落地设计:四个机制让制度真正跑起来
指标定了,但指标不会自己产生效果。真正让依赖制度跑起来的是四个配套机制。这四个机制我建议按顺序落地,不要同时上。
1. 依赖登记机制:轻量嵌入现有流程
依赖登记的失败率最高,因为它最容易变成"额外负担"。我的建议是,不新增登记动作,而是把依赖字段嵌入管理层已有的任务描述里。
具体做法:在任务创建时,增加两个必填字段,"本任务依赖谁"和"对方承诺时间"。就这两个字段,不要更多。很多企业失败在于设计了十几个字段的表单,管理层一看就放弃了。
如果使用支持依赖关系可视化的项目管理平台,这两个字段可以直接生成依赖视图,无需手工画图。这也是我建议中大型企业(100 人以上)尽早引入工具承载的原因,手工维护依赖矩阵在规模稍大时就会崩溃。
2. 优先级仲裁规则:当多个依赖冲突时听谁的
管理层的依赖冲突,本质是优先级冲突。规则必须提前定,而不是等冲突发生再临时协调。
我推荐一个简化规则:以"对最终交付节点的关键路径影响度"为第一判据,以"依赖方等待时长"为第二判据。影响关键路径的依赖优先满足;影响相同时,等待更久的先处理。规则简单到能背下来,才可能被执行。
3. 升级与兜底机制:依赖无法满足时的出路
升级机制的核心是"有明确的上报路径和响应时限"。建议设置两级:第一级由依赖双方直接协调,超过约定时限未果即自动触发;第二级由上一级管理者仲裁,并绑定 24 小时响应要求。
关键点在于,升级不是追责,而是解阻。如果升级被理解为"打小报告",管理者就会避免升级,依赖问题会大量沉积在基层。
4. 激励与问责:让管理层愿意执行
最后一块拼图是激励。我主张"正向为主、约束为辅":对依赖满足及时率高、复盘闭环好的管理者给予公开认可和轻量奖励;对关键依赖反复超时且无合理原因的,纳入季度评价的一次讨论项,但不要直接挂钩重罚。
原因很现实:管理层的依赖行为带有很强的博弈成分,重罚会让所有人变得保守,不敢承诺,也就不再有依赖管理。

六、案例与数据观察:一家 260 人企业的依赖制度改造
为了不让内容停留在方法论层面,我用一个我深度参与过的案例来说明。
1. 改造前的情况
这家企业主营企业级软件交付,员工约 260 人,其中管理层(部门负责人及以上)28 人。改造前,项目按时交付率约 58%,管理层之间因为依赖不清导致的投诉每月平均 7 起。他们使用一套支持依赖视图的项目管理平台,但依赖字段基本空置,主要靠会议和群聊协调。
2. 改造动作
我们做了四件事,严格按顺序:
- 先在试点项目组(约 40 人)落地"依赖登记两个字段",只登记不考核;
- 两周后加入"承诺时间"字段,并开始统计依赖满足及时率;
- 一个月后引入升级机制,明确 24 小时响应要求;
- 第三个月开始月度复盘,把依赖问题转成改进项。
整个过程中,我没有新增任何一次专门会议。所有依赖数据都从已有任务系统里自动采集。这一点至关重要,制度的成本越高,被绕过的概率越大。
3. 改造后的数据观察

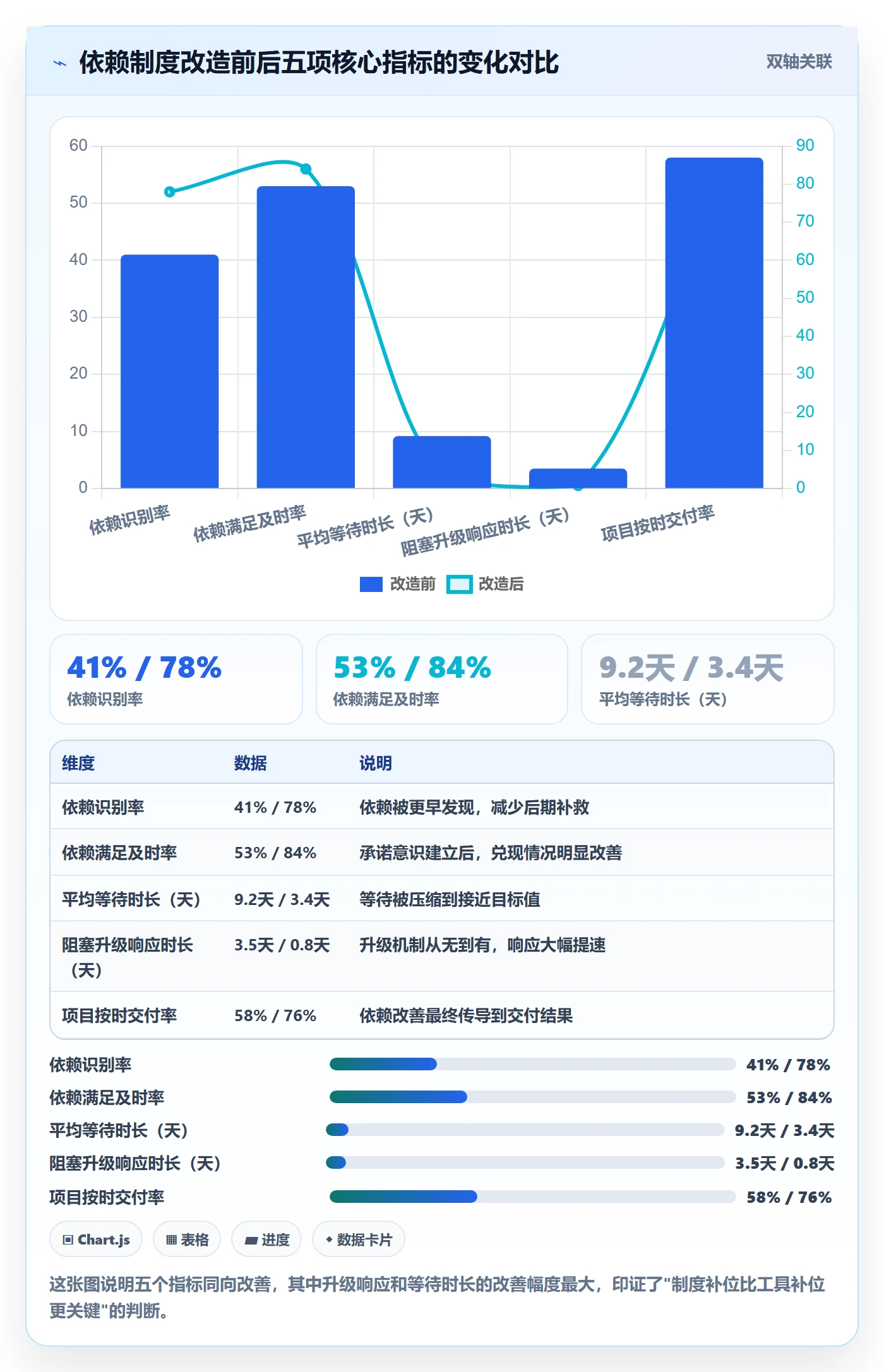

改造推行半年后,我跟踪到几个变化(数据为企业内部统计,样本为该公司 3 个试点项目的平均值):
- 依赖识别率从 41% 提升至 78%;
- 依赖满足及时率从 53% 提升至 84%;
- 平均等待时长从 9.2 个工作日降至 3.4 个工作日;
- 阻塞升级响应时长从 3.5 个工作日降至 0.8 个工作日;
- 项目按时交付率从 58% 提升至 76%。
这里特别说明一点:这套改造依赖了一个能承载依赖字段、自动生成依赖视图、并且支持私有化部署的项目管理平台。这家企业选的是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对数据敏感型企业来说是比较务实的国产替代选择。为什么强调工具?因为依赖统计的自动化程度直接决定了制度的存活率。如果每一个数据都靠人工填,管理层会在两个月内放弃。

4. 案例中最值得复用的两个经验
第一,先试点再推广,不要一次全上。40 人的试点组让制度有了磨合空间,问题在小组内暴露而不是在全公司爆发。
第二,先不考核,后加约束。如果一开始就考核,管理层会把依赖登记当成负担,数据会失真。先用数据让管理者看到"自己部门被拖了多久",改变意愿会自然出现。
七、不同情况下的行动建议
并非所有企业都适用同一套节奏。我按三种典型情况给出建议。
1. 情况一:依赖管理完全空白的中小团队(100 人以下)
不要上指标,不要上考核。先做一件事,在现有任务描述里增加"依赖谁 + 承诺时间"两个字段。坚持一个月,你会看到等待被显性化。等团队自发讨论"谁拖了谁",再进入指标阶段。
2. 情况二:已有流程但形式化的中大型企业(100-500 人)
这类企业的问题通常不是"没有制度",而是制度太重、没人用。建议做减法:把现有依赖相关字段砍到两个以内,把指标砍到五个以内。同时,评估现有工具是否支持自动采集依赖数据,如果不支持,尽早迁移或引入。中大型企业建议优先考虑支持私有化部署的平台,降低数据合规风险。
3. 情况三:多业务线、多地域的集团型企业(500 人以上)
这类企业的依赖管理需要分级。建议总部只统一"指标定义"和"升级规则",具体登记方式由各业务线自定,避免一刀切带来的执行阻力。工具层面,选择能跨项目、跨组织生成依赖视图,并且支持权限隔离的平台,否则数据汇总会成为新负担。

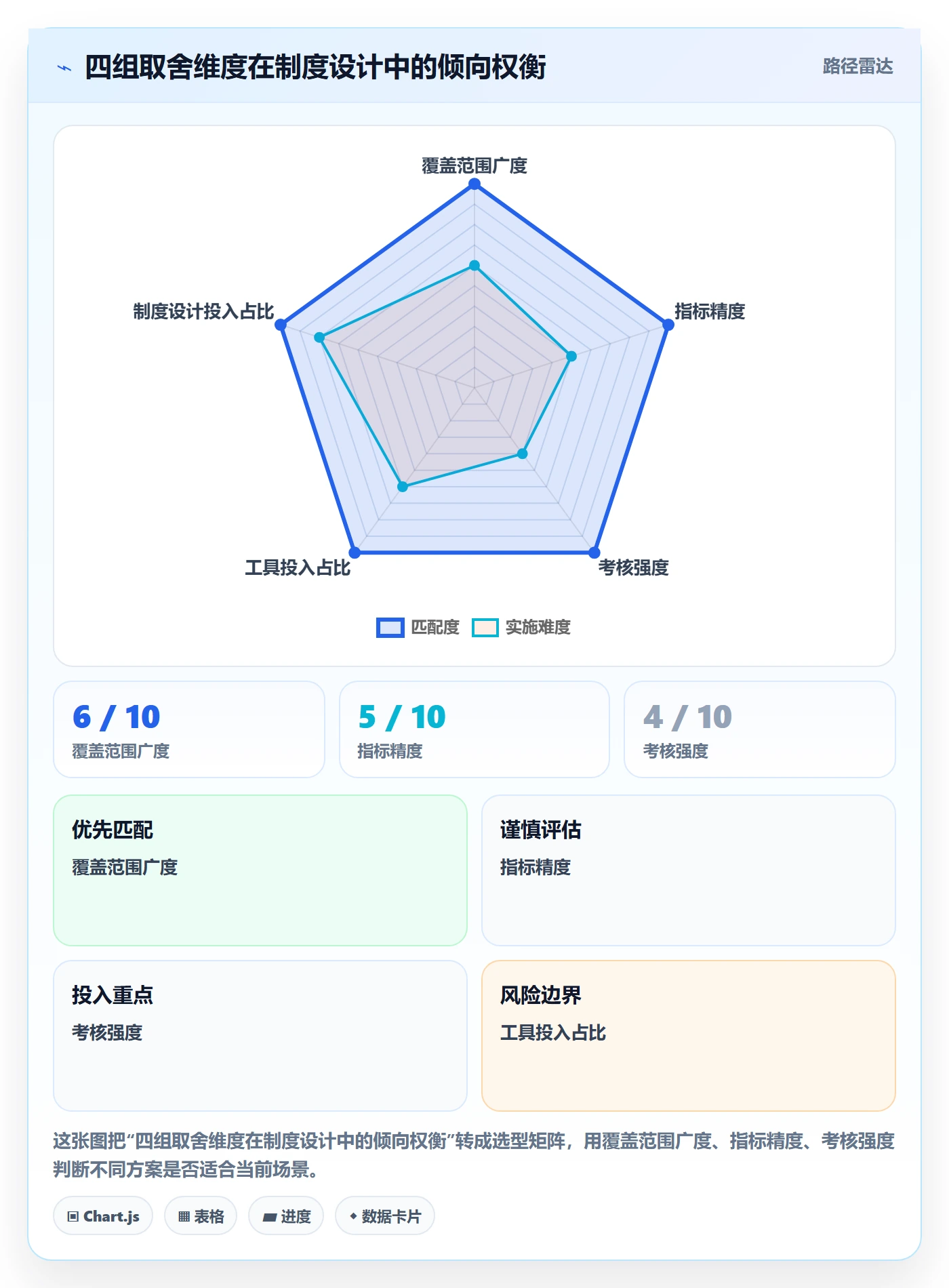

八、不同情况下的取舍
制度设计本质上是一系列取舍。这里列出四组我经常让客户做的选择题。
1. 取舍一:全面覆盖 vs 关键依赖优先
如果你想覆盖所有依赖,登记成本会很高;如果只抓关键依赖,会漏掉一些隐性阻塞。我的建议是,初期只覆盖跨部门的关键依赖,稳定后再扩展到部门内依赖。关键依赖定义为"影响关键路径或影响两个以上部门"的依赖。
2. 取舍二:指标精度 vs 执行可持续性
更精确的指标需要更多字段,而更多字段意味着更高的放弃概率。我倾向于牺牲一部分精度,换取可持续性。能连续执行一年的粗糙指标,胜过执行两个月就停用的精确指标。
3. 取舍三:考核强度 vs 使用意愿
强考核能短期拉高数据,但会降低管理层使用意愿,长期反而失真。建议先建立"看得见"的正向反馈,再逐步引入轻度约束。制度的目标是改善协作,不是制造压力。
4. 取舍四:工具投入 vs 制度设计投入
很多企业愿意花钱买工具,却不愿意花时间设计制度。但我的观察是,制度设计的投入产出比远高于工具投入。工具没有制度会变成摆设,制度没有工具会因统计成本过高而衰退。理想的顺序是先有制度框架,再选工具承载。

九、如何评估制度是否真的有效
最后,我想补一段常被忽略的内容,制度上线后如何判断它是否有效。很多企业上了制度就以为万事大吉,从不回头评估。
1. 三个判断信号
信号一:依赖是在早期被识别,还是后期被发现。如果新增依赖占比持续下降,说明识别能力在提升。
信号二:升级是常态还是例外。健康状态下,升级应该是少数例外。如果大量依赖都靠升级解决,说明基层协调能力缺失,制度的第一级形同虚设。
信号三:复盘是否产出改进。如果每次复盘都是"下次注意",没有任何具体规则或流程调整,那复盘就是走过场。
2. 建议的评估节奏
我的建议是:制度上线后第一个月每周看一次数据,第二到第三个月每两周一次,之后转入月度节奏。评估不看单点数值,而看趋势。只要五个核心指标中有三个持续向好,制度就是有效的。
如果连续两个月指标停滞,先检查是不是制度太重,而不是怀疑管理层不配合。多数"执行不力",本质是"设计太繁"。
结语:好的依赖制度,让管理层从"互相等"变成"有序流转"
回到开头那家连续延期的公司。他们后来做的第一件事,不是引入新工具,而是把"等谁、等多久"写进了每周的项目周报。三个月后,等待时长下降了近一半。工具在后来才引入,但真正起作用的,是最初那两个字段带来的显性化。
这篇文章的核心观点只有一个:管理层的任务依赖管理,不是能力问题,是制度设计问题。而制度设计的抓手,是五个可采集、可归因、可干预的指标,依赖识别率、依赖满足及时率、平均等待时长、阻塞升级响应时长、依赖复盘闭环率。
下一步你可以这样做:
- 先用一周时间,统计你们当前在依赖环节的平均等待时长,看看问题有多大;
- 选一个 30-50 人的试点项目组,只加"依赖谁 + 承诺时间"两个字段,坚持四周;
- 四周后回看数据,再决定是否进入指标和升级机制阶段;
- 如果现有工具无法自动采集依赖数据,评估是否引入支持依赖视图的项目管理平台。
不要一次把所有机制都上齐,也不要指望制度自动生效。让管理层先看到"等待"的价值,制度才可能活下来。
常见问题解答(FAQ)
1. FF流程和管理层任务依赖制度到底什么关系?是不是先把FF流程跑通,依赖制度自然就有了?
我们公司去年推了一轮流程梳理,老板说要先学FF流程,把端到端的路径画清楚。结果流程图贴了满墙,管理层的任务该等谁、该谁签字还是一团乱。我就一直没搞明白,是不是流程跑通了依赖问题就自动解决了?
两者不是先后关系,而是两层。FF流程解决的是“路径长什么样”,即一项工作从触发到交付要经过哪些节点;任务依赖制度解决的是“节点之间谁对谁负责、卡住了怎么办”。只画流程不建依赖制度,会出现流程图很漂亮但一到跨部门就靠刷脸的情况。
可执行的做法是:每画一条FF流程,就同步登记这条路径上所有的跨节点交付物,每个交付物写明交付方、接收方、约定时点、验收口径四个字段。判断依据很简单:如果一条流程走完,你无法回答“这个节点卡住时该找谁、多久必须响应”,那说明依赖制度还没建立,流程本身也还没真正可用。
2. 关键指标到底该设几个?我看到有说五个的、有说七八个的,指标多了管理层根本不看,少了又怕漏掉重点。
我们PMO之前搞过一版依赖管理看板,一口气上了九个指标,每周给管理层发报表。发到第三周就没人点开了,开会也没人提。我现在的困惑是,指标是不是应该少而精,那到底少到几个才合适,又该怎么取舍?
对管理层来说,能长期被盯住的指标通常不超过5个,超过7个基本就是摆设。
建议按“发现,执行,兜底,迭代”四个环节各留一到两个:依赖识别率(衡量事前有没有把依赖挖出来)、依赖满足及时率(衡量承诺有没有兑现)、平均等待时长(衡量流转效率)、阻塞升级响应时长(衡量出问题后的兜底速度)、依赖复盘闭环率(衡量制度有没有自我修复)。
取舍方法是用一个判断标准筛:这个指标如果变差,管理层的具体动作会不会不一样?如果不会,就砍掉。另外指标的口径必须固定,比如“平均等待时长”要明确从哪个时间点算到哪个时间点,是按工作日还是自然日,否则每个月的数据都不可比。
3. 管理层不愿意配合任务依赖制度,觉得是给自己加负担,怎么破?
我们试着推依赖登记表,几个部门总监第一反应就是“又多一张表要填”。我自己也理解他们,毕竟他们本来就忙,而且填了之后卡住也没人管,慢慢就流于形式了。想请教一下,怎么才能让管理层真的愿意用这套东西?
管理层抵触的核心通常不是“懒”,而是“填了没用”。破解的关键是让制度先解决他们自己的痛点,而不是先解决PMO的统计需求。具体做法有三个:一是把登记动作嵌入他们本来就要做的事,比如在周会汇报前顺手勾选本周依赖项,而不是单独开一个系统去填;
二是承诺响应机制,登记之后必须有明确的受理和回复时限,让他们看到“填了就有人接”;三是把依赖满足情况纳入跨部门协作的评价里,而不是只考核提需求的一方。判断制度是否被真正接受,看一个信号:管理层开始主动引用依赖台账来说明自己的进度为什么延后,说明它变成了工具而不是负担。
4. 依赖识别率这个指标怎么算才不虚?我们填了一堆依赖,但事后发现真正卡住的那些根本没被登记。
我们做过一轮依赖盘点,台账上记了几十条,看着挺全。结果项目复盘时才发现,真正导致延期的几个关键依赖压根没人登记,因为大家都觉得那是“默认就该配合的”。所以我现在很怀疑识别率这个数到底有没有意义,怎么算才反映真实情况?
单纯用“已登记依赖数÷实际依赖数”算识别率,分母几乎无法准确获得,所以这个口径容易虚。更可操作的做法是反向验证:在项目或季度复盘时,统计“事后被认定为关键阻塞的依赖”中,有多少条在事前登记过,得出关键依赖事前登记率。这个口径的好处是分母来自真实发生的阻塞事件,不容易被自说自话填充。
实践中的参考值是关键依赖事前登记率能稳定在70%以上就说明机制在起作用,低于50%基本是形式化。配套要做的一件事是复盘时刻意追问“这次卡住的为什么没提前登记”,通常答案会指向两类问题:一是默认配合型依赖没人认领,二是跨层级的依赖没人敢提,这两类需要在制度里单独设计登记入口。
核心关键词
文章包含AI辅助创作:FF流程与规范:管理层任务依赖制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/388146
读者评论
文章把管理层依赖问题归结为制度契约缺失,这个视角很准。很多企业确实把依赖当成排期问题,甘特图漂亮但没人承诺,等起来照样失控。五个指标聚焦发现、承诺、等待、升级、复盘,逻辑闭环,不过落地时得注意别让填报变成新负担。
五个指标里平均等待时长和升级响应时长最实在,能直接暴露流程堵点。但依赖识别率在管理层场景下很难测准,因为很多依赖是博弈中动态产生的,事前根本想不到。建议初期别硬追80%,先把升级机制跑通更实际。
误区部分说到心坎里了,只考核不赋能必然导致规避登记。但文章对非正式依赖的处理偏保守,管理层私下沟通效率往往更高,制度应该给非正式渠道留合法入口,比如事后补登记,而不是逼着大家走慢流程。
