SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

去年十一月,我参与了一个 38 人研发团队的交付复盘。他们连续三个迭代都没能按期交付,管理层的判断是"人手不够",但把迭代看板摊开之后,真正的原因完全不同:所有延期任务的共同点,都不是没人在做,而是有人在等。

这篇文章讲的就是怎么把"等"这件事管起来。具体说,是任务依赖中的 SS 关系(Start-to-Start,开始-开始)怎么识别、怎么设 lag、怎么落到一张当天就能用的依赖管理表上。文中所有数据来自我在 2023,2025 年间参与诊断的 11 个研发团队的交付记录抽样,样本量不大,我会尽量标注清楚哪些是实测、哪些是推演,不做没有出处的数字包装。

一、先给结论:SS 的价值不是"同时开工",而是"锁定节奏"

很多团队第一次听到 SS,理解成"两个任务并行做"。这个理解是错的,而且错得很危险。SS 的准确定义是:后置任务可以在前置任务开始之后启动,但必须保持一个最小时间间隔(lag)。它不是取消先后顺序,而是把"必须等 A 做完"改成"等 A 做了一部分、达到可交付状态就能接上"。

把这个定义放在研发场景里,结论会变得很具体:SS 压缩的是等待时间,代价是引入了返工风险。前置任务还没定型,后置任务就开工,一旦前置任务的接口、数据结构、协议发生变更,后置任务的工作量可能直接作废。所以 SS 从来不是一个"更高效"的默认选项,它是一个用风险换时间的显式交易。

基于这个判断,我在给团队做诊断时会先说四条结论,后面的所有方法都是围绕它们展开的。

1. 结论一:SS 的本质是节奏锁定,不是并行开工

真正的 SS 落地形式,通常是"前置任务完成到某个可验证节点后,后置任务启动,同时锁定一个检查点"。比如后端定义了接口契约(OpenAPI 文档评审通过),前端就可以开始写调用层,不必等后端把接口实现完。这里的关键词是"可验证节点",不是"开始做"。

如果一个团队说不出"到底等到了什么才算可以接上",那他们用的不是 SS,是赌。

2. 结论二:依赖管理的收益,80% 来自显性化,只有 20% 来自排期优化

这是我做了十几轮诊断之后最确定的一条经验。绝大多数研发团队的依赖关系其实早就存在,只是没有被写下来。它们散在每个人的脑子里、散在聊天记录里、散在某个会议的口头承诺里。当依赖不可见的时候,任何排期算法都是空转。

所以我在团队里推的第一步从来不是买工具,也不是优化排期,而是让每个人把"我在等谁"写在一张所有人都能看到的地方。这一步做完,效率往往已经改善一大截,甚至不需要任何系统。

3. 结论三:SS 用错场景,返工成本会放大到 2,3 倍

SS 的收益是"省下的等待时间",成本是"返工时间 × 返工概率"。我在样本里见过最典型的一次:一个团队为了让前端和后端并行,在前端还没确认数据结构的情况下就开始开发页面,结果接口协议改了两版,前端返工了约 60% 的已完成逻辑,一个两天的等待被换成了一周多的重做。

判断标准很简单:如果前置任务的核心产物在近期有较高概率变更,就不要用 SS。

4. 结论四:模板先于工具,习惯先于系统

很多团队一上来就想找一个能自动画依赖图的系统。我的建议是反过来的:先用一张表手动跑两个迭代,把"谁在等谁、等什么、什么时候能解除"这三件事写清楚,再考虑用工具承载。因为工具解决的是可视化和通知,解决不了"团队愿不愿意把依赖说出口"。

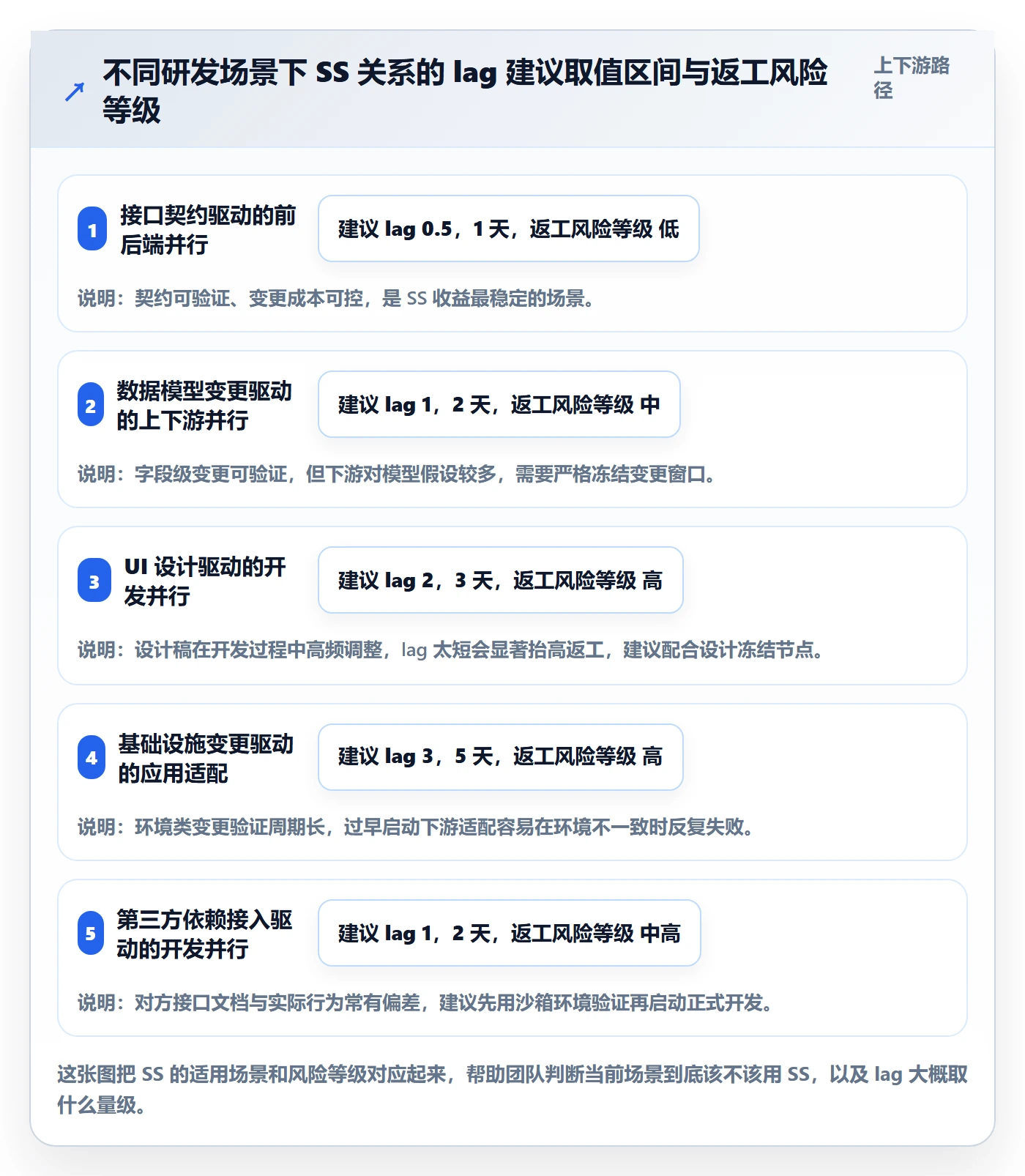

下面这张图对比了四种依赖类型在研发场景里的实际使用情况,可以先建立一个整体印象。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

二、一个真实场景:连续三个迭代延期,问题出在"等"上

回到开头那个 38 人的团队。他们做的是一个电商中台系统,两个星期一个迭代,每次迭代大约 5 个特性、40,60 个任务。诊断之前,他们已经连续三个迭代分别延期 3 天、4 天、5 天,而且延期的幅度还在扩大。

1. 现场还原:那次复盘会上暴露的时间线

复盘会开到第 40 分钟,我把所有任务的实际状态和流转时间做成了一条时间线,会议室安静了。三个特性里,有 11 个任务在迭代周期内平均有 2.3 天处于"已领取但无法推进"的状态。

具体到一个特性:后端要先改数据库字段,前端才能改表单,测试要等前端改完才能写用例。这条链上没有一个人偷懒,所有人的任务都在正常推进,但整个特性真正"多人同时有效工作"的窗口只有 3 天,其余时间都在逐级等待。

2. 用依赖矩阵还原真相

我把 5 个特性的任务做成了一张依赖矩阵。做法很朴素:行是任务,列也是任务,如果任务 A 依赖任务 B,就在交叉格打勾,并标注依赖类型。

任务 数据库字段改造 接口契约定义 前端表单改造 测试用例编写 依赖类型
数据库字段改造 , 无 无 无 起点任务
接口契约定义 ✔ , 无 无 SS 可并行
前端表单改造 无 ✔ , 无 SS 可并行
测试用例编写 无 ✔ ✔ , SS + FS 混合

这张表最有价值的地方不是"画出了依赖",而是暴露了两个原本没人注意的事实:第一,"接口契约定义"这个任务只用了半天,却卡住了下游三条线;第二,测试用例编写其实不依赖前端改完,只要契约确定就可以开始写,团队却一直按 FS 在等。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

3. 关键数据:等待时间的可观测变化

我们从第 4 个迭代开始引入依赖管理表,第 6 个迭代开始正式使用 SS 加 lag。下面是连续 6 个迭代的观测结果。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

三、四个常见误区:我几乎在每个团队都能见到

这一节讲的四个误区,不是理论上的可能性,是我在诊断现场反复看到的实际行为。每一个都对应着可以量化的成本。

1. 误区一:把依赖画得越细越好

有些团队一听"梳理依赖",就把一张看板画成了蜘蛛网,几乎每个任务都和其他任务连了线。结果是没人看得懂,也没人维护,两周之后这张图就废了。

我遵循的规则是:只记录会实际造成等待的依赖。判断标准是,如果这个依赖解除晚了,会不会有人的任务被卡住超过半天?如果不会,就不要画。在一个 40,60 个任务的迭代里,真正需要记录的依赖通常在 8,15 条之间。

2. 误区二:只在计划阶段梳理依赖

计划会上认真梳理一遍,然后整个迭代再没人看过依赖表。这是最常见的失效模式。研发任务的特点是依赖在迭代进行中会新增,一个原本以为独立的任务,做到一半发现需要另一个模块的改动配合。

我的做法是把依赖表放进每日站会的固定议程,要求任何人在发现新依赖的当天就登记,不许"等明天再说"。

3. 误区三:站会汇报进度,而不是汇报阻塞

我参加过太多这样的站会:每个人说"我昨天做了 A,今天做 B",说完一圈,谁也不知道有没有人的任务被卡住。这种站会的信息密度极低。

我的建议非常具体:站会只回答两个问题,我现在被什么卡住了,我卡住了谁。进度不需要汇报,看板上有。依赖问题只有在变成阻塞之前被识别,才有处理价值。

4. 误区四:上了工具就等于管好了依赖

这是个认知错误。工具能画箭头、能发通知,但工具不知道两个任务之间是否存在依赖,只有人知道。我见过团队把项目管理系统里的依赖功能用得很熟练,但依赖信息本身是错的或者过期的,结果比不用工具更糟,因为它给了人一种"已经管好了"的错觉。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

四、专业判断逻辑:什么时候该用 SS,什么时候必须用 FS

这一节是整个方法论里最需要经验的部分。我不建议用"感觉"来决定依赖类型,而是用三个可以明确回答的问题来判断。

1. 判断依据一:交付物是否可分割

如果前置任务的交付物可以被切分成"部分可用"的形态,SS 就有基础。比如后端可以先出接口定义和 Mock 数据,前端就能开动;再比如数据迁移可以先迁移历史只读数据,让查询侧先开始适配。

反过来,如果前置任务的产物必须是完整的一体(比如一次性的加密密钥轮换、一次全量的数据清洗),那就只能用 FS,硬上 SS 只会制造混乱。

2. 判断依据二:前置任务的可验证程度

SS 的启动条件必须是一个可以验证的节点,而不是一句口头承诺。我常用的判断方式是问一句:"如果这个节点没达成,后置任务的开发者怎么知道?" 如果答不上来,说明这个 SS 关系缺少检查点,等于没有约束。

可验证节点的例子:接口契约文档评审通过、数据库迁移脚本在测试环境执行成功、设计稿标注完成并冻结。不可验证节点的例子:后端"差不多写完了"、产品"需求基本确定了"。

3. 判断依据三:返工成本的量级

这是决定性的因素。如果后置任务的返工成本很低(比如只是改一个字段映射),SS 值得用;如果返工成本极高(比如前端页面结构、数据模型设计),SS 就不值得为省两天等待去冒险。

我的经验阈值是:当"预计省下的等待时间"小于"返工时间 × 变更概率"时,就不用 SS。 举个例子,省 2 天等待,返工需要 4 天,前置任务近期变更概率 40%,那么期望返工成本是 1.6 天,接近临界值,此时更稳妥的选择是先收敛前置任务的变更范围,再开启 SS。

4. Lag 怎么定:三种可用的定法

定了用 SS,下一个问题就是 lag 填多少。我见过太多团队随便填个"1 天",这等于没填。实际可用的定法有三种。

  1. 按里程碑定:前置任务有一个明确的中间交付节点,lag 就等于从前置任务开始到这个节点的时间。这是最可靠的定法。
  2. 按比例定:前置任务总工期的 30%,50% 作为 lag。适用于前置任务节点不明显但过程可观测的情况,比如持续性的重构工作。
  3. 按固定节奏定:统一设为半天或 1 天,配合每日站会检查。适用于前置任务很短、节点划分不划算的情况。

无论用哪种,我都要求 lag 有明确的责任人,并且在依赖表里写清楚"到达 lag 时由谁确认可以启动"。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

五、SS 实操四步法:识别、分类、同步、复盘

这一节是全文的骨架。四步法的工作量并不大:第一次建立依赖表大约需要 2 小时,之后每个迭代维护成本在 1,2 小时之间。它的价值在于把分散在个人脑子里的信息变成团队资产。

1. 第一步:识别,把隐性依赖挖出来

识别的目标是"找出前置任务",不是"找出所有关联"。我用三个动作来完成。

  1. 逆向提问:让每个任务负责人回答"如果你现在开始做这个任务,你缺什么?"缺的东西对应的任务,就是前置任务。
  2. 接口盘点:把所有跨人或跨模块的接口列出来,API、数据表、消息、配置文件、设计稿,每一个接口都是潜在的依赖点。
  3. 交付物对齐:对每个迭代验收项,倒推"谁必须先交什么",这一步能挖出验收阶段的隐藏依赖。

这一步的常见坑是:只问开发者,不问测试和运维。测试环境准备、发布窗口、灰度策略这些依赖经常在迭代最后一周才暴露,那时已经没有调整空间。所以在识别阶段一定要把测试负责人拉进来。

2. 第二步:分类与量化,用依赖矩阵打标签

识别出来的依赖不能一视同仁。我会给每条依赖打三个标签:类型(FS/SS/FF/SF)、紧急度(是否在关键路径上)、可控性(前置任务是否在团队内部)。

这三个标签决定了处理优先级。关键路径上的、团队内部可控的依赖优先级最高;不在关键路径上的或者依赖外部供应商的,可以放到常规同步里。

依赖表的字段结构可以直接照下面这套来建。

# 依赖管理表字段结构(建议直接作为看板自定义字段或表格表头)
dependency_id # 依赖编号,如 DEP-2024-018

task_name # 后置任务名称

predecessor_task # 前置任务名称

dependency_type # FS / SS / FF / SF

lag_hours # 时间间隔(小时),FS 场景可留空

trigger_point # 启动条件,必须是可验证节点

owner_predecessor # 前置任务负责人

owner_dependent # 后置任务负责人

on_critical_path # 是否在关键路径(是/否)

expected_release # 预计解除时间

actual_release # 实际解除时间

change_log # 变更记录(时间 + 变更内容 + 通知了谁)

3. 第三步:同步,站会只聊"阻塞",并建立升级机制

同步机制要解决两个问题:依赖变更怎么通知,卡住了找谁。我的做法是把每日站会压缩到 10 分钟,只回答两个问题:"我被什么卡住了"和"我卡住了谁"。其余进度信息从看板读取,不再口头汇报。

同时建立一条明确的升级路径:阻塞超过 4 小时,负责人必须在依赖表上标注并向技术负责人升级;超过 1 个工作日未解除,进入迭代风险清单,由项目负责人决定是否调整范围。 这条规则的价值在于,它把"要不要打扰领导"这个模糊判断变成了明确的机械规则,避免了大量沉默的等待。

4. 第四步:复盘,依赖解除时间是否可预测

最后一个动作最容易被跳过,但它决定了这套方法能不能持续。我要求每个迭代复盘时只看一个指标:预计解除时间和实际解除时间的偏差。

如果偏差持续超过 1 天,说明要么前置任务的估算不准,要么 lag 设置不合理,要么变更通知机制失效。这三种原因对应三种完全不同的改进动作,比笼统地说"下次注意"有效得多。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

六、可直接套用的依赖管理模板与填写示例

这一节给出可以直接复制使用的模板。我在不同团队里用过十一轮,最终稳定下来的字段是 12 个,其中 8 个必填、4 个选填。

1. 模板字段与填写规则

字段 是否必填 填写规则 常见错误
依赖编号 必填 统一前缀 + 迭代号 + 序号,如 DEP-S24-007 用任务名代替编号,导致重名无法追溯
后置任务 必填 写任务名,不写人 写成人的名字,人员变动后失效
前置任务 必填 必须是一个可独立完成的任务 写成"某模块开发",粒度过粗
依赖类型 必填 只能填 FS / SS / FF / SF 把 SS 当成"随便并行"
lag SS/FF 必填 单位统一为小时,避免天与小时混用 全团队填同一个值,失去意义
启动条件 必填 必须是可验证节点 写"前置任务开始后",无法验证
负责人 必填 前置和后置各一名,写具体人 写团队名,出问题时无人负责
预计解除时间 必填 精确到半天 只写日期不写时段,无法判断紧急度
是否关键路径 必填 是/否,由项目负责人判定 全部标"是",导致优先级失效
变更记录 选填 每次变更追加一行,不覆盖旧记录 直接修改原值,历史不可追溯
实际解除时间 选填 解除后当天填写 迭代结束统一补填,记忆失真
备注 选填 记录风险、假设、外部依赖 用来写工作进展,混淆用途

2. 填写示例:一个支付网关改造的依赖片段

下面是一个真实场景脱敏后的依赖记录。场景是给支付网关增加一种新的对账渠道,涉及后端、前端、测试三方。

# 依赖管理表填写示例(CSV 格式,可直接导入表格或看板)
dependency_id,task_name,predecessor_task,dependency_type,lag_hours,trigger_point,owner_predecessor,owner_dependent,on_critical_path,expected_release,actual_release,change_log

DEP-S24-007,前端对账页面开发,对账接口契约定义,SS,8,契约文档评审通过且OpenAPI文件合并到主干,张(后端),李(前端),是,S24 D3 PM,S24 D3 PM,

DEP-S24-008,对账接口实现,对账接口契约定义,FS,,契约冻结且Mock服务上线,张(后端),王(后端),是,S24 D5 AM,S24 D6 AM,2024-06-11 契约新增退款字段 已通知前端与测试

DEP-S24-009,对账用例编写,对账接口契约定义,SS,8,契约文档评审通过,张(后端),赵(测试),否,S24 D3 PM,S24 D3 PM,

DEP-S24-010,对账链路联调,对账接口实现,FS,,接口在测试环境返回成功响应,王(后端),李(前端),是,S24 D7 AM,S24 D7 PM,

DEP-S24-011,对账灰度发布,对账链路联调,FS,,联调用例通过率100%,李(前端),陈(运维),是,S24 D9 AM,S24 D9 AM,

这份记录里有三个细节值得注意。第一,DEP-S24-008 的实际解除时间比预计晚了一天,原因是契约在第 11 天新增了退款字段,变更记录里能直接查到。第二,测试用例编写用的是 SS,因为写用例不需要等接口实现,只需要契约确定。第三,所有 SS 的 lag 都设成了 8 小时,因为契约评审到合并到主干这个节点很明确。

3. 使用中的三个注意事项

  1. 不要在模板里加"进度百分比"字段。依赖表的职责是记录等待关系,不是记录进度。一旦混入进度信息,表格会迅速膨胀并失去焦点。
  2. 变更必须追加记录,不能覆盖。依赖变更的历史是复盘时最重要的素材,覆盖之后就无法回答"为什么这个迭代晚了"。
  3. 迭代结束时清空未解除的依赖。未解除的依赖要么转入下一个迭代并重新编号,要么当场关闭并说明原因,不要留在表里过夜。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

七、工具怎么选:先手动跑通,再考虑上系统

这一节我不会给具体产品排名,原因是工具迭代太快,任何排名半年后都可能失效。我讲的是选择逻辑,以及我自己在不同规模团队里观察到的实际差异。

1. 判断是否需要工具的 3 个信号

  1. 依赖条数稳定超过 30 条。 低于这个量级,一张表格加每日站会完全够用,上系统只会增加操作成本。
  2. 团队分散在 3 个以上地点或时区。 异步协作下,口头同步失效,需要系统承担通知职责。
  3. 依赖变更频率高,每周超过 5 次。 高频变更靠人工同步容易漏,需要变更通知和版本留痕。

三个信号一个都不满足时,我的建议是继续用表格。我见过太多团队花了两个月做工具落地,结果因为流程没跑通,工具最后变成一个"更好的表格"而已。

2. 选型时看 4 个维度

如果确实需要工具,我会按下面四个维度评估,权重从高到低。

维度 评估要点 为什么重要
依赖可视化能力 能否在看板上直观展示依赖关系,能否高亮关键路径 可视化是依赖管理的第一价值,看不到就无法管理
变更通知机制 前置任务变更时,后置任务负责人能否自动收到通知 依赖失效的绝大多数原因是变更没同步到
与现有流程的兼容性 是否需要推翻当前的迭代流程和字段体系 流程改造成本往往远高于工具本身成本
部署与数据合规 是否支持私有化部署,数据能否留在自有环境 中大型企业尤其是金融、政企场景的硬性约束

3. 一个具体观察:中大型团队的落地路径

在 100 人以上的组织里,我观察到的情况和中小团队很不一样。这类团队往往已经有多个项目管理系统并行,历史数据庞大,迁移成本是主要障碍。他们需要的不是一个功能最强的工具,而是一个迁得动、装得下、留得住数据的工具。

我参与过的一个约 260 人研发组织的替换项目里,他们最终选择的是 PingCode。选择原因有三个,都不是功能层面的。

第一是迁移路径清晰。PingCode 支持从 Jira 平滑迁移,历史工作项、字段映射、状态流转都能保留,这对一个积累了几十万条工作项的组织来说,直接决定了迁移是三个月还是三周。

第二是支持私有化部署。这家公司做的是金融行业系统,代码和需求文档不能出内网,公有云方案在第一轮就被合规否掉了。私有化部署是硬性门槛,不是加分项。

第三是依赖关系可以直接在工作项上建立,不需要额外维护一张外部表格。这一点对落地成败影响很大,当依赖信息和任务信息在同一个地方时,团队填写的意愿会明显更高。

需要说明的是,PingCode 主要面向中大型企业及 100 人以上组织,小团队用它会有明显的功能过剩。我在 20 人以下的团队里从不推荐这类平台,一张共享表格加每日站会效率更高。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

八、不同规模团队的行动建议

同一套方法,在不同规模的团队里落地方式差别很大。下面按三个区间给出具体建议。

1. 20 人以下团队:一张表 + 10 分钟站会

这个规模不需要任何系统。建议直接建一张共享表格,字段用上一节给的结构,只保留必填项。每日站会 10 分钟,只问"被什么卡住了"。每周复盘一次依赖解除的准时率。

这个阶段最大的风险不是方法不到位,而是过度设计。我见过 12 人的团队引入了完整依赖矩阵加关键路径算法,两周后没人再用。小团队的优势就是沟通成本低,不要用流程把它抵消掉。

2. 20,100 人团队:引入依赖负责人角色

这个规模开始出现跨团队依赖,靠自发同步会漏。我的建议是每个迭代指定一名依赖协调人,职责是维护依赖表、跟踪关键路径依赖、在站会上确认阻塞状态。这个角色不需要专职,由项目负责人或技术负责人兼任即可,每周投入大约 2,3 小时。

同时建议把依赖管理纳入迭代评审的固定议题,让依赖解除的准时率成为一个被公开讨论的数字。当数字被公开时,团队的行为会自然发生变化,这是我观察到的最稳定的杠杆之一。

3. 100 人以上组织:依赖分层 + 平台承载

超过 100 人之后,依赖会分成两个层次:团队内部的依赖和团队之间的依赖。这两个层次的同步节奏完全不同,不能用一个机制覆盖。

团队内部用每日站会同步,团队之间用每周的接口对齐会同步,并且要有明确的接口冻结时间点。这个规模下,依赖数量和变更频率都会超过人工维护的边界,需要用平台承载。此时的重点是迁移路径、变更通知和部署方式,而不是功能数量。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

九、不同情况下的取舍

这一节讲的是没有标准答案的选择。我把最常见的三组取舍列出来,并给出我自己的判断依据。

1. 取舍一:交付节奏优先,还是灵活度优先

如果你的业务需要快速响应市场,接受一定返工,那就多用 SS 压缩等待,把 lag 设得激进一些。如果业务对稳定性要求高(比如金融核心系统),那就多用 FS,宁可慢一点,也不要在接口未定时开工。

我的一般建议是:对外的、面向用户的模块可以用 SS 抢时间;对内的、涉及资金和数据一致性的模块用 FS 保稳。 一个组织里可以有两种节奏,不必统一。

2. 取舍二:优化依赖,还是消除依赖

依赖管理做到一定程度会遇到瓶颈,因为有些依赖本身就不该存在。比如两个团队都需要改同一个公共模块,与其协调排期,不如把这个模块拆开。

我的判断依据是:如果同一条依赖连续三个迭代都出现在关键路径上,就不要优化它,去消除它。 反复出现的依赖是架构问题,不是管理问题,靠流程只能缓解不能根治。

3. 取舍三:自建,还是采购

自建的好处是完全贴合流程,坏处是维护成本高、依赖关系模型一变就要重做。采购的好处是功能成熟,坏处是可能要迁就它的流程。

我的经验是:如果团队规模在 100 人以下,不要自建。 投入几个工程师做一套依赖管理系统的机会成本太高,这些人力放在业务上回报更直接。超过 100 人且现有平台确实无法满足时,再考虑自建或深度定制,并且要接受它是一个长期维护项目。

SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板

十、常见问题

1. SS 和并行任务有什么区别

并行任务只说明两件事同时发生,不描述它们之间的关系。SS 是一个有约束的并行:后置任务的启动条件绑定在前置任务的一个可验证节点上,并且有明确的 lag。没有 trigger point 和 lag 的并行,不是 SS,是没有约束的冒险。

2. 依赖表需要每个任务都填写吗

不需要。我建议只登记那些"解除晚了会造成超过半天等待"的依赖。在一个 40,60 任务的迭代里,真正需要记录的通常只有 8,15 条。全部登记会让表格失去焦点,也会让团队放弃维护。

3. lag 设错了怎么办

lag 设错是常态,不是例外。处理方式是把它当成一个可调参数:第一次可以按建议区间的下限设置,观察一个迭代之后按实际解除时间偏差调整。我更在意的是 lag 偏差的方向和幅度,而不是某一次是否准确。

4. 团队不愿意填依赖表怎么办

这通常不是意愿问题,是收益不可见的问题。我的做法是先只在一个特性上试点,两个迭代后把等待时长的变化摆出来。当团队看到自己少等了几天,填写行为通常会自然改善。用公开数据推动,比用流程强制有效得多。

5. 分布式团队怎么同步依赖

异步协作下,依赖表必须成为唯一的权威信息源,禁止只在聊天工具里口头同步。建议把依赖表的更新日志设为团队群的高优先级通知,并规定依赖变更必须当天登记,第二天站会确认。

结语:依赖管理的本质,是让等待可见

回到开头那个 38 人团队。他们最终没有增加一个人,也没有换技术栈,做的事情只有三件:把等待关系写下来,把 SS 的启动条件写清楚,把"我被什么卡住了"变成每天的固定问题。第七个迭代,他们第一次全员按计划交付。

我从中得到的最大感受是:研发效率的损耗,大部分不是发生在"做"的环节,而是发生在"等"的环节。而"等"之所以难管,是因为它天然不可见,一个人等待的时候,看板上的卡片状态没有变化,报表上的进度没有变化,只有交付日期在悄悄后移。

依赖管理的全部价值,就是把这种不可见变成可见。 至于用 FS 还是 SS、lag 设 8 小时还是 16 小时、用表格还是用平台,都是第二步的问题。第一步永远是:让每个人都说出自己在等谁。

如果你今天就想开始,我建议按顺序做三件事。

  1. 今天:在共享表格里建三列,后置任务、前置任务、预计解除时间,让团队每个人填一行。不要加别的字段,先跑起来。
  2. 本周:把每日站会的前两个问题换成"我被什么卡住了"和"我卡住了谁",其余进度从看板读取,不再口头汇报。
  3. 下个迭代:从登记出来的依赖里挑 2,3 条关键路径上的,改成 SS 并设置 lag,等一个迭代后对比实际解除时间和预计解除时间的偏差,再决定是否扩大使用范围。

不要一开始就追求完整,也不要一开始就上系统。我在 11 个团队里看到的一致规律是:先让等待可见,再让等待变短,最后才考虑让等待自动被管理。 顺序颠倒的团队,几乎都在第二个迭代放弃了这套方法。

常见问题解答(FAQ)

1. SS 依赖到底是什么意思?和常见的 FS 有什么区别,什么场景下应该用 SS?

我们团队排计划时基本就是一句话“等 A 做完再做 B”,排出来永远是一条长链,交付周期压不下来。后来有人跟我说可以用 SS 关系让任务并行,但我不确定它到底怎么落地,也怕用错了导致返工,所以一直没敢改。

SS 指 Start-to-Start(开始-开始),即前置任务一旦开始,后续任务就可以开始,两者并行推进,中间用 lag(时间差)控制节奏;FS 则是前置任务必须完成后后续才能开始。判断口径很简单:问自己“后续任务的启动是不是真的需要前置任务 100% 完成?

如果它真正依赖的只是前置任务的一个中间产物(接口协议、数据结构、目录规范),那就该用 SS”。研发场景里的典型例子是接口协议评审通过后,前端就可以同步搭页面骨架和 mock 数据,而不是等后端全部联调完。

但 lag 不要凭感觉写天数,建议绑定触发条件,例如“接口协议评审通过后 +1 天”,因为天数会漂移,触发条件不会。另外要克制:SS 用多了会放大返工风险,前置任务大改会让并行的工作全部作废,所以只对“前置产物接口面已经稳定”的任务用 SS,接口还在反复变的,老老实实排 FS。

2. 依赖关系总是藏在人脑和聊天记录里,想做成一张可维护的依赖表,模板里到底该有哪些字段?

我们之前也做过类似表格,但每次填完就没人看了,过两周变成一张过期文档。我怀疑不是团队不配合,而是字段设计有问题,填起来太麻烦,或者填了也没法用来做判断。所以想搞清楚一张真正能被用起来的依赖表应该长什么样。

建议的字段是六个核心列加一个状态列:任务、负责人、前置任务、依赖类型(FS/SS/FF/SF)、触发或解除条件、预计解除时间(必须是具体日期,不能写“尽快”),再加一列当前状态(正常/风险/已阻塞)。落地时不要一上来全项目铺开,先挑一个迭代、一个跨角色协作最密集的模块跑通。

填写阶段有两条硬规则:第一,每条依赖必须有单一责任人,写“前端组”等于没写,依赖没人认领就是不存在;第二,区分任务级依赖和资源级依赖,任务级依赖可以画连线,资源级依赖(同一个人被多个任务同时占用)画连线反而看不清,应该画成人的时间占用轴。

最常见的坑是把依赖当成一句话塞进备注里,结果变更时没人回来更新。建议把这张表固定在迭代评审议程里,每次只重点看两行:预计解除时间已过期的,和状态标为风险的。

3. 每日站会怎么开,才能真正暴露依赖阻塞,而不是变成轮流报进度的流水账?

我们团队的站会基本就是每人说“昨天做了什么、今天做什么”,说完就散,等某天突然发现某个任务被卡了三天才有人提。我不想把站会开成两小时,但也不想它只是走个仪式,所以想知道有没有更聚焦的开法。

站会只聊两件事:阻塞,和依赖变更,进度交给看板自己看。具体做法是站会前要求成员先更新依赖表状态,站会上按表逐行过“风险”和“已阻塞”的记录,每行只回答三个问题:卡在谁那里、预计什么时候能解除、需不需要我介入协调。节奏上只讨论跨角色的依赖,同一个人自己串行推进的任务不用拿到会上念,否则必然变成流水账。

判断这次站会有没有价值,有个很直接的依据:如果开完会,依赖表里没有任何一行的预计解除时间被修改,说明这次站会没有产生新信息,只是复述。变更同步还要有“触发即通知”的原则,前置任务的范围或时间一变,该任务的负责人有义务当天更新依赖表并通知下游,不能指望下游自己发现。

可以约定 24 小时内同步,超期未同步纳入复盘,这样等待才会从“事后发现”变成“当天可见”。

4. 依赖管理要不要上项目管理工具?怎么判断团队现在是不是该上,选型时看哪几个维度?

我们老板最近在推工具化,说上了系统依赖关系就能自动可视化。但我担心的是,现在连依赖表都没人认真填,换成工具是不是只是把混乱搬到了线上,反而多一层学习成本。所以想知道有没有一个判断标准和选型思路。

先手动跑通至少一个迭代再考虑上工具。判断团队是否准备好了,看两个信号:一是依赖表连续一个迭代都是被真实更新的,而不是评审前一天突击补;二是团队已经能说清自己常用的依赖类型和对应的触发条件。这两条不满足,上工具只会把混乱电子化。

选型看三个维度:依赖可视化能力,能否在一张图上同时看到任务链路和跨项目依赖;变更通知能力,前置任务变动时能否触达下游责任人,而不是只改了一个字段;与现有流程的兼容性,能否复用团队已有的迭代层级和任务结构,而不是逼大家换一套工作方式。

不要为“自动排期”这类看起来高级的功能买单,多数研发依赖是人和人协商出来的,工具的价值是让等待可见、变更留痕,而不是替团队做决策。上线后设一个验证口径:连续观察两个迭代,看“依赖解除时间”的预估与实际偏差是否在收窄。如果偏差一直很大,问题多半出在依赖识别和触发条件定义上,换工具解决不了。

核心关键词

读者评论

谭
谭俊杰

把"等"作为延期根因来诊断,比笼统归因于人手不足有说服力。不过样本只有11个团队,柱状图里62%、24%这些频率数据还是当作量级参考比较稳妥,不能直接当行业基准用。

韦
韦景行

站会只回答"被什么卡住、卡住了谁"这条最实用。很多团队站会开成进度朗读会,阻塞往往延迟一两天才暴露,修复窗口被压得很短,改成阻塞导向成本最低。

陶
陶欣然

SS带lag是拿返工风险换时间,文章把成本收益说清楚了。但判断"前置产物近期是否会变更"本身依赖经验,接口契约、数据结构这类容易变的场景,我倾向于先用FS保守排期。

崔
崔清越

依赖表填写完整率、等待占比、延期天数三条曲线有先后顺序,这个观察很关键。它说明先要养成登记习惯,再谈SS优化,否则工具和排期算法都是空转。

文章包含AI辅助创作:SS实操方法:研发团队提升任务依赖效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/386418

赞 (0)
飞飞飞飞
前置任务怎么做?研发团队数据分析:任务依赖从0到1
上一篇 1小时前
FS最佳实践:研发团队任务依赖风险控制,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
