前置任务最佳实践:研发团队任务依赖流程优化,常见问题

去年第四季度,我帮一家 130 人规模的 SaaS 公司做研发流程复盘。翻完他们近三个月的需求交付记录后,一个数字让我停住了:所有被标记为"延期"的任务里,真正因为执行人产出速度不够而延期的,只占 23%。剩下 77% 的延期,追到根上都是同一个原因,前置任务没有按预期交付,而后置任务既没有提前预警,也没有替代路径。

更值得注意的是,这家公司并不缺工具。他们买了排期软件,做了看板,每周都有进度会。但当我问"你们团队现在总共有多少个未关闭的跨团队依赖"时,五个组长给出了五个不同的答案,没有一个人能给出数字。

这就是研发依赖管理最真实的困境:不是没管,而是管的东西根本没有被人看见。下面这篇文章,我想把"前置任务"这件事从工具操作层面拉出来,按治理的逻辑重新讲一遍。

一、先给结论:依赖问题的本质是治理问题,不是工具配置问题

如果你只想要一句话结论,那就是这句:绝大多数研发团队的依赖阻塞,不是排期工具配错了,而是依赖关系没有owner、没有台账、没有变更同步机制。

我在过去几年里接触过四十多个研发团队,从 20 人的创业小队到 800 人的平台部门。一个反复出现的规律是:团队规模越大,越倾向于用"换工具"来解决依赖问题;而真正把依赖管理做好的团队,工具往往很朴素,甚至就是一张维护得很勤的表。

这背后的道理并不复杂。依赖关系的本质是一条信息链:A 交付了,B 才能开始。这条链断掉的方式有三种,A 没交付、B 不知道 A 没交付、B 知道但没人能推动 A 交付。工具只能解决第二种,另外两种都需要治理机制。

所以本文的核心主张是:把"前置任务"当成负债来管理。就像技术债一样,依赖债会累积、会收利息、会在最不合适的时候爆雷。识别它、登记它、定期偿还它,比优化工具配置重要得多。

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

二、背景与真实场景:依赖为什么会随着团队变大而失控

要理解依赖为什么会失控,得先看清研发工作的结构变化。20 人以下的团队,依赖关系往往是"人对人"的:谁在等谁,一句话就同步了,甚至不需要登记。

1. 依赖密度随团队规模呈超线性增长

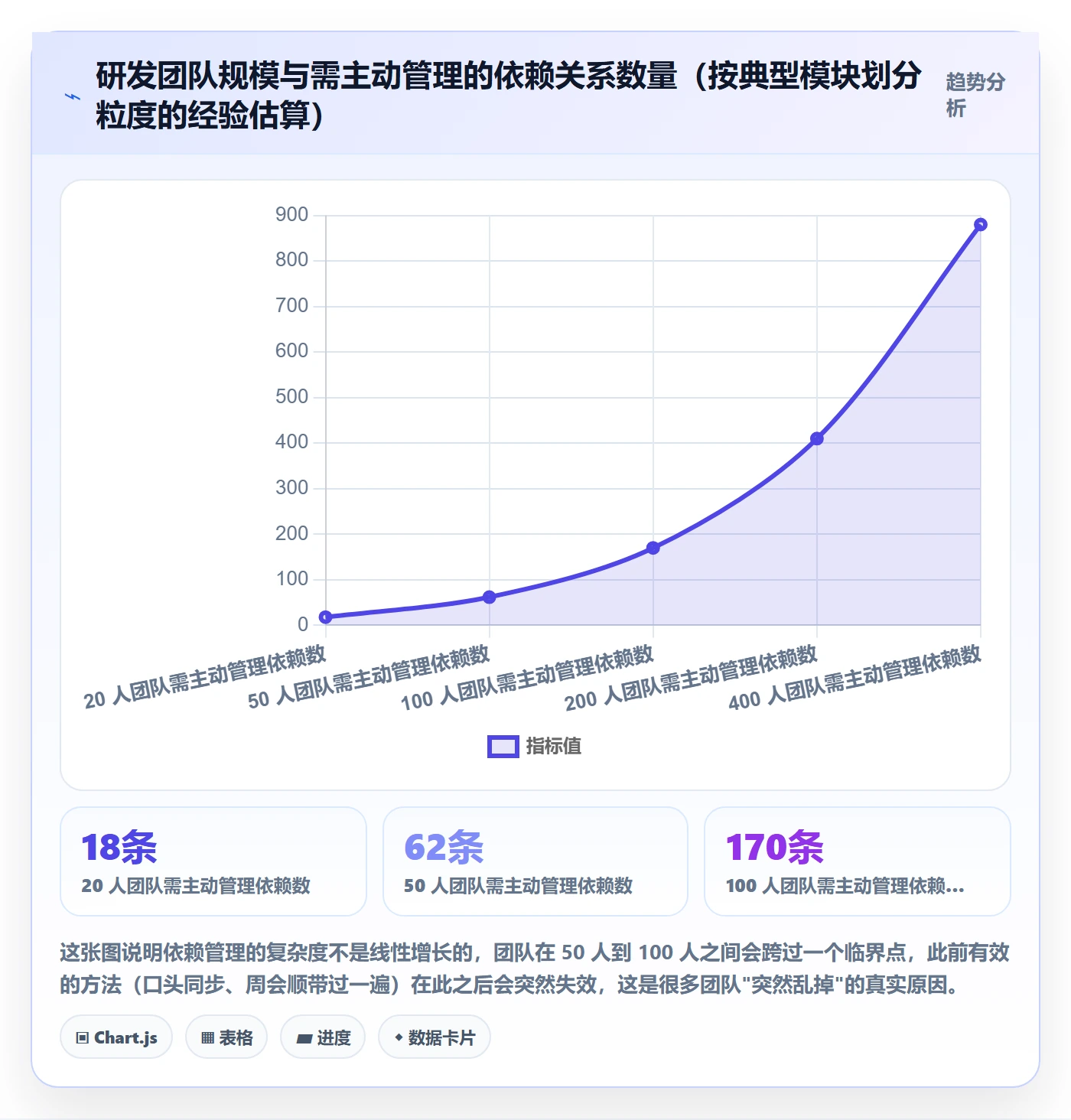

问题出在规模上。假设一个团队有 N 个人,理论上的沟通链路是 N(N-1)/2。这个数字增长得非常快:10 个人的团队理论链路是 45 条,30 个人是 435 条,100 个人就到了 4950 条。

当然,实际链路不会这么多,因为团队有分组、有模块边界。但依赖密度的增长趋势是确定的:团队规模翻倍,需要主动管理的依赖关系通常增长到原来的 2.5 到 3.5 倍。这就是为什么 30 人团队还能靠口头同步,到了 80 人就开始频繁出问题。

2. 三个典型的真实阻塞场景

我把最常见的阻塞场景归纳成三类,它们几乎在所有中大型研发团队里都能找到。

场景一:接口未冻结,前端早已开工。后端还在讨论字段设计,前端因为排期紧张已经先按老接口写完了。等后端定稿,前端要返工两周。这个依赖在排期时是存在的,但没人把它写成"前置任务"。

场景二:测试环境被上游数据迁移挤占。数据团队要迁移生产库,测试环境停了三天。测试组有 12 个用例卡在那里,但没人知道这三天该干什么,也没人提前去协调。

场景三:跨部门的合规评审没有时间承诺。产品要发版,法务的合规评审排期在两周后,而且"不确定能不能提前"。这个依赖既没有明确交付日期,也没有升级路径,属于典型的悬空依赖。

3. 为什么这三种场景本质上是一回事

表面上看,这三个场景分别属于技术、资源和流程问题。但从治理视角看,它们是同一类问题:依赖关系在产生的那一刻没有被登记,所以它无法被预警、无法被追踪、无法被升级。

我在复盘时经常问团队一个问题:你们上一个迭代里,有多少个依赖是在"已经阻塞了"之后才被记录进系统的?如果答案是超过一半,那说明依赖识别已经严重滞后。

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

三、概念澄清:前置任务、依赖关系、关键路径,这三件事经常被混为一谈

在讲具体方法之前,必须先把这个概念混乱解决掉。我在跟团队沟通时发现,很多人说"前置任务"时,脑子里想的其实是另外两件事之一。

1. 前置任务是排期层面的表述

前置任务(predecessor)是排期工具里的一个字段,它描述"这个任务在时间上等谁"。它是一个执行层面的概念,回答的是"我什么时候能开始"。

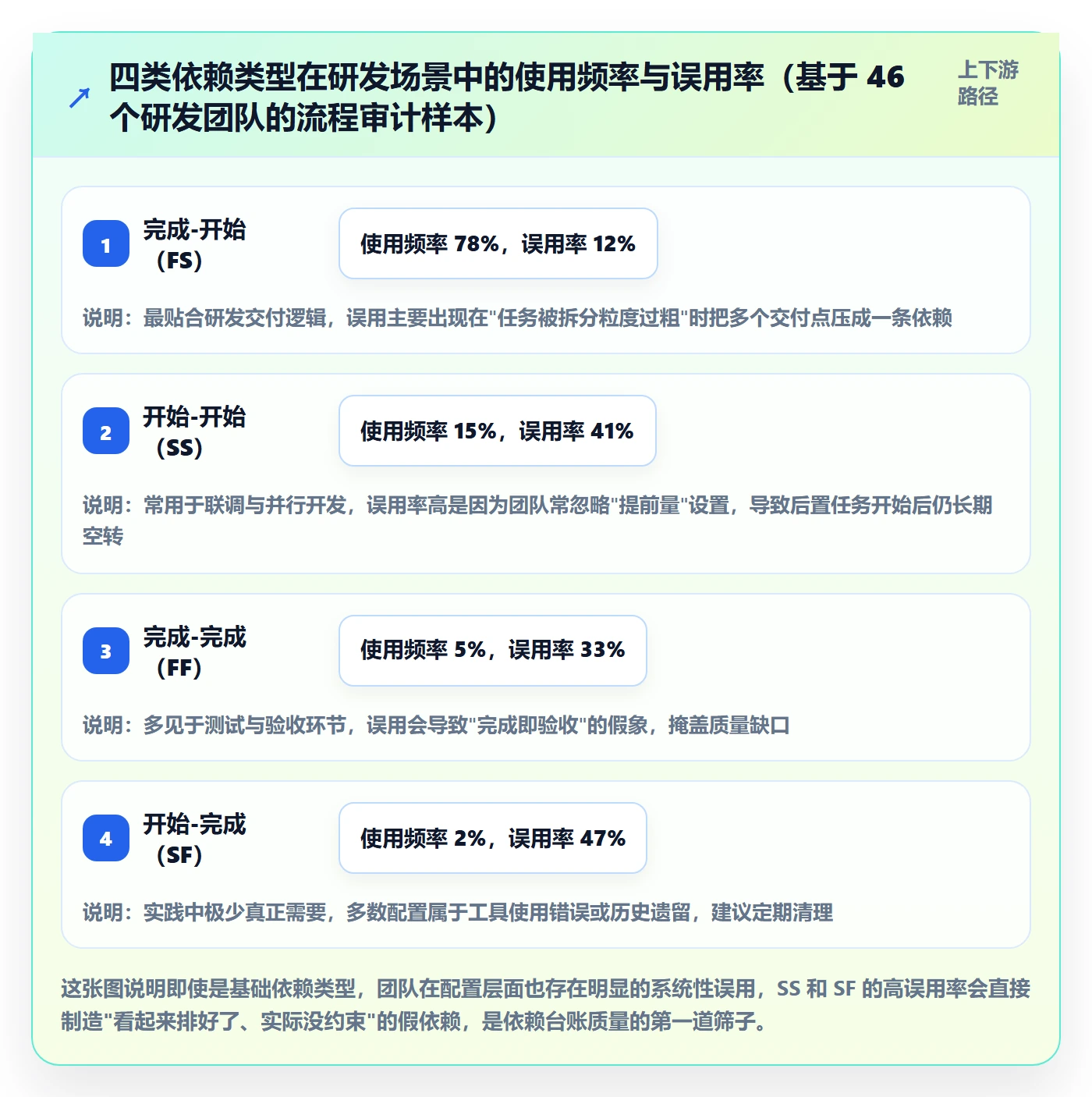

按通行的项目管理知识体系(如 PMBOK 中定义的依赖类型),任务间的逻辑关系主要有四类:完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。研发场景里绝大多数依赖是 FS,SS 常见于联调类的并行动作,FF 和 SF 在实践中很少见。

2. 依赖关系是治理层面的表述

依赖关系(dependency)比前置任务更宽泛。它不仅包含时间先后,还包含资源占用、决策归属、信息输入。比如"等安全团队给出评审结论",这不是一个任务交付,而是一个决策输入,但它同样会阻塞研发进度。

关键区别是:前置任务可以在工具里配置,依赖关系必须在组织里管理。你可以把某个任务标成另一个任务的前置项,但如果你没给这条依赖指定负责人和交付承诺日,它就只是一条漂亮的连线而已。

3. 关键路径是另一回事

关键路径(critical path)指的是项目中决定总工期的那个最长链条。它和前置任务的关系是:前置任务构成了依赖网络,关键路径是这个网络里最长的那条链。

混用带来的直接后果是:团队会以为"只要把关键路径上的前置任务加速,项目就能提前"。但现实中,关键路径是会变的。你把一条链加速之后,另一条链可能变成新的瓶颈。这就是为什么有些团队"盯着关键路径优化了三个月,工期一点没变"。

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

四、研发团队依赖流程的五类常见问题

接下来是我在流程审计中最常发现的五类问题。我按"现象,后果,根因"的结构来写,你可以对照看看自己团队中了几条。

1. 隐性依赖:排期时没登记,执行时才暴露

现象:排期会上大家都在讲自己的任务,没人提"我在等谁"。到了迭代中期,突然有人冒出一句"这个要等 XX 先做完"。

后果:整个迭代的并行度被高估。团队以为在做 10 件事,实际上有 3 件处于等待状态,真实产能只有 7 件。这是迭代承诺失真最主要的原因。

根因:依赖识别的时机错了。多数团队在"任务分配"时才想依赖,而这时候人已经从"整体交付"视角切换到了"我的任务"视角。正确做法是把依赖识别提前到需求拆分阶段。

2. 跨团队依赖:有依赖,没接口人

现象:A 团队在等 B 团队的一个接口,但只说得出"等 B 团队",说不出具体等谁、什么时候能排上、卡住了找谁。

后果:依赖变成悬空状态。没人主动推动,也没人觉得该自己推动,最后在交付前一周集中爆雷。

根因:跨团队依赖缺少单一责任人。团队内部的依赖因为抬头不见低头见,总能解决;跨团队的依赖如果没有明确 owner,就倾向于被双方都忽略。

3. 依赖变更不同步:上游变了,下游不知道

现象:上游把接口从 v1 改成 v2,或者把交付日期从 15 号推到 22 号,但下游的排期没动,下游也没收到通知。

后果:下游按旧假设继续工作,等到发现时已经做了大量无效功。这类返工往往比依赖本身延期造成的损失更大。

根因:变更没有触发连锁评估。团队的变更流程通常只覆盖"变更本身",不覆盖"变更的下游影响"。

4. 责任真空:依赖坏了,但没人认领

现象:复盘会上讨论一个跨团队阻塞,A 说"我们早就提了",B 说"我们没收到正式需求",C 说"这不是我们组的范围"。

后果:问题在组织缝隙里反复出现,每次都"事后追责",每次都不了了之。

根因:依赖没有被当作一个"有 owner 的工作项"来管理。任务有 owner,依赖没有,这是最根本的差别。

5. 缓冲缺失:把估算当承诺,没有等待余量

现象:排期时 A 任务给 5 天、B 任务给 3 天,串起来正好 8 天,排期刚好占满迭代。任何一环延迟半天,整条链就崩。

后果:迭代缓冲为零,任何微小波动都会传导为整体延期。团队陷入"天天救火、从不提前"的循环。

根因:把估算当承诺,且依赖链上没有设置显式的等待缓冲。更麻烦的是,很多团队用"加班"来替代缓冲,短期看似有效,长期会消耗掉团队的恢复能力。

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

五、四个常见误区:很多团队在错误的方向上努力

上面五类问题是"病症",接下来这四个误区是"误诊"。我在咨询中发现,不少团队不是不努力,而是努力的方向本身有问题。

1. 误区一:以为加缓冲能解决依赖问题

最常见的做法是"给每条依赖链加 20% 缓冲"。这在短期内确实能让延期少一些,但它有两个隐患。

第一,缓冲会掩盖根因。当延期被缓冲吸收后,团队失去了改进的刺激,隐性依赖、责任真空这些问题会一直存在,只是不再明显暴露。

第二,缓冲会被系统性消耗。这是项目管理里一个被反复验证的现象:缓冲一旦被明确标注,就会被"刚好用完",每个环节都倾向于把自己的不确定性放进缓冲里,最后缓冲失效。

我的判断是:缓冲要加,但要用在链条末端,而不是摊到每个环节上。也就是说,整条依赖链只保留一个集中的时间缓冲,由项目经理统一调配,而不是每个任务各自留余量。

2. 误区二:以为自动排期工具会解决问题

现在很多项目管理平台都能做自动排期:你配置好依赖和工期,工具自动算出甘特图。看起来很省事,但这里有个陷阱。

自动排期隐含了一个假设:依赖是准确且完整的。如果依赖登记本身就不全(而现实中往往不全),自动排期输出的是一条虚假的、光滑的时间线。团队看着这条线,会误以为一切在掌控之中。

工具放大的从来不是能力,而是既有的流程质量。流程好,工具让它更快;流程差,工具让它更隐蔽。

3. 误区三:把依赖登记当成一次性任务

很多团队在项目启动时认真填了一遍依赖,然后就再也没更新过。结果到了项目末期,那张表已经和现实完全脱节。

依赖不是静态数据,它是随项目推进不断变化的关系网络。上游任务完成、范围调整、人员变动,都会改变依赖图。依赖台账的更新频率,基本决定了它的可信度。

4. 误区四:把所有依赖都当成同等优先级

并非所有依赖都值得投入同样的精力。有的依赖在关键路径上,延迟一天就会推迟整个交付;有的依赖有充分浮时,延迟三天也没事。

我看到不少团队对所有依赖一视同仁地跟踪,结果精力被大量非关键依赖消耗,真正重要的那几条反而没盯住。依赖管理的关键不是全覆盖,而是把注意力集中到高杠杆的那几条上。

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

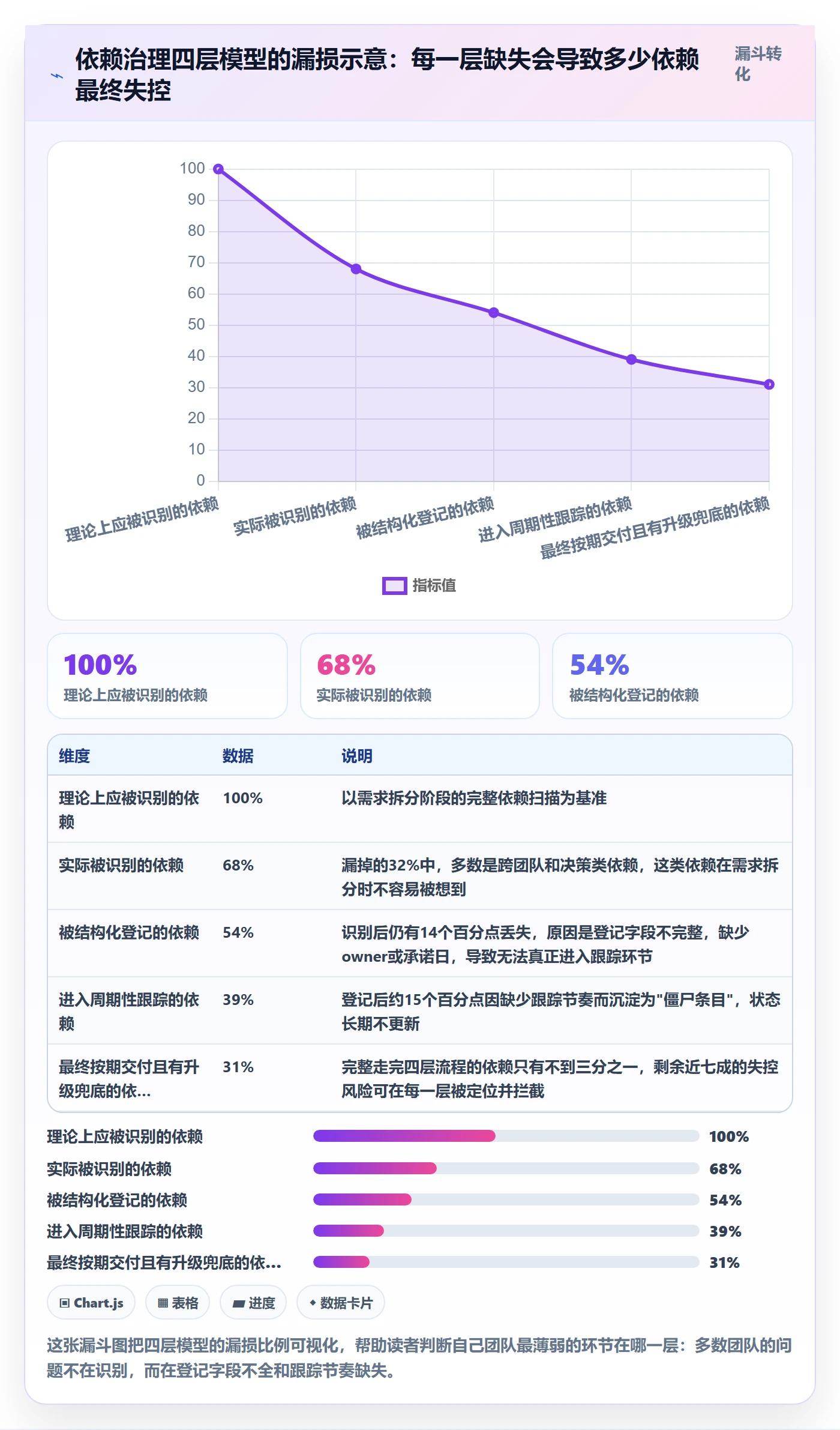

六、专业判断逻辑:依赖治理的四层模型

讲了问题和误区,接下来给一套我自己在用的判断框架。我把依赖治理拆成四层,从下往上依次是识别、登记、跟踪、升级。任何一层缺失,整条链就会断掉。

1. 第一层:识别,在哪里找依赖

依赖识别的最佳时机有两个,缺一不可。

第一个时机是需求拆分阶段。当一个大需求被拆成若干子任务时,问三个问题:这件事需要谁的输入?这件事的产出会给谁用?如果某个团队的动作变了,我们会不会受影响?

第二个时机是迭代计划会。在承诺本迭代范围之前,逐条确认每项任务的上游输入是否已经在路上、有没有明确的交付日。

关键判断标准:如果一个依赖你说不清"等的是谁、等的是什么、什么时候能到",那它就不算被识别,只能算被提及。

2. 第二层:登记,怎么记录才管用

登记不是把所有依赖写下来那么简单,重点是字段设计。我建议每条依赖至少包含六个字段:

  1. 依赖 ID:便于引用和追踪,避免口头描述歧义。
  2. 上游事项:具体到任务或交付物,不是"等 A 团队"这种模糊表述。
  3. 上游责任人:一个具体的人名,不是一个组。
  4. 承诺交付日:由上游给出,并明确这是承诺还是期望。
  5. 下游影响面:如果这条依赖延迟,会影响哪些任务、影响多少工作量。
  6. 状态与最后同步时间:用于判断这条依赖是否在"腐烂"。

最后一个字段特别重要。我见过太多依赖台账变成"僵尸表",就是因为没人记录最后同步时间,你根本不知道哪条信息是三天前的还是三个月前的。

3. 第三层:跟踪,怎么让依赖活着

跟踪的核心是节奏。我建议三种节奏叠加使用。

日节奏:站会里固定留 3 分钟过"今天有哪些阻塞"。注意是阻塞,不是进度。进度更新可以异步看板,阻塞必须在会上过。

周节奏:每周一次跨团队依赖对齐会,只过跨团队的那部分,时间控制在 30 分钟内。这个会的目标不是汇报,是当场做决定:要么确认交付日,要么调整下游排期,要么升级。

迭代节奏:每个迭代结束时,回顾依赖台账,统计"本迭代有多少依赖按期交付"、"有多少依赖是执行中才登记的"。后一个数字是衡量识别质量的核心指标。

4. 第四层:升级,卡住了怎么办

升级机制是很多团队缺的一环。当一条依赖卡住超过约定时长,应该有一条明确的升级路径,而不是靠个人关系去推动。

我的建议是设置两级阈值:

  • 一级阈值:依赖超过承诺日 1 天未交付,下游 owner 直接对接上游 owner,当天同步。
  • 二级阈值:超过承诺日 3 天未交付,或上游明确表示无法承诺新日期,自动升级到双方主管,进入资源协调流程。

关键点是"自动升级",不依赖任何人的主观判断。只要触发阈值,就走流程。这样能避免"不好意思催"这种组织性的拖延。

下面是一份可以直接抄的依赖登记格式,我习惯用 YAML 写,因为它既人能读、机器也能解析,方便后续生成报表或做自动检查:

dependency:
id: DEP-2024-0871

upstream:

item: "订单服务 v2 接口冻结"

owner: "后端-王工"

promised_date: "2024-11-18"

is_committed: true # true=承诺日期, false=期望日期

downstream:

item: "结算页面对接联调"

owner: "前端-李工"

impact_scope:

tasks: 4

effort_days: 9

on_critical_path: true

status: "at_risk" # on_track / at_risk / blocked / done

last_synced_at: "2024-11-15"

escalation:

level_1_due: "2024-11-19" # 超过承诺日 1 天

level_2_due: "2024-11-21" # 超过承诺日 3 天

notes: "接口字段争议已解决,等待联调环境释放"

有了结构化数据,你就能写一些很简单的自动检查。比如下面这段伪代码,用来发现"环路依赖",A 等 B、B 等 A 这种死锁,人工排查几乎不可能,脚本一秒钟就能找出来:

def find_dependency_cycles(deps: list[Dependency]) -> list[list[str]]:
"""找出依赖图中的环路,返回所有环路的节点 ID 序列"""

graph = defaultdict(list)

for d in deps:

if d.status != "done":

graph[d.upstream.item].append(d.downstream.item)

cycles, visited, stack = [], set(), []

def dfs(node):

if node in stack:                    # 发现环路

cycles.append(stack[stack.index(node):] + [node])

return

if node in visited:

return

visited.add(node)

stack.append(node)

for nxt in graph[node]:

dfs(nxt)

stack.pop()

for node in list(graph):

dfs(node)

return cycles

输出示例:[['前端联调', '接口冻结', '测试环境释放', '前端联调']]

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

七、案例与数据观察:一个 130 人研发团队的依赖治理改造

回到开头那家 SaaS 公司。他们的改造过程我觉得有参考价值,因为全程没有引入任何复杂的新方法论,就是把上面四层逐条落地。

1. 改造前的基线数据

改造前,这家公司有三个明确的数据:

  • 平均每个迭代有 19 条依赖在执行中途才被登记,占全部依赖的 61%。
  • 跨团队依赖中,有明确 owner 的只占 34%。
  • 迭代交付达成率长期在 62%~68% 之间波动,且没有改善趋势。

还有一个隐性成本:他们的项目经理每周要花大约 6 小时做纯协调工作,其中大部分时间用在"搞清楚现在到底卡在哪"上。

2. 具体做了四件事

第一件,把依赖识别写进需求拆分模板。每个需求拆完子任务后,必须回答"上游输入清单"和"下游影响清单",没填完不允许进入排期。

第二件,建立跨团队依赖的单一责任人制度。每条跨团队依赖必须有一个 owner,这个 owner 不一定是交付方,而是负责推动这条依赖闭环的人。

第三件,设置两个自动升级阈值。就是前面提到的 1 天和 3 天,触发后自动通知双方主管。

第四件,把依赖台账做成了可视化视图。这里他们做了一次工具选型,最终用 PingCode 承载依赖台账和跨项目视图。

3. 为什么选这类平台,以及选型的判断依据

这家公司规模 130 人,属于典型的中大型研发组织,有几个硬性约束:需要支持多项目并行的依赖视图、需要能和现有研发流程深度集成、需要私有化部署以符合内部数据合规要求、以及最重要的,他们原本用的是 Jira,有大量历史数据需要平滑迁移过来。

他们当时的评估维度是这样的:

评估维度 为什么重要 他们的判断标准
跨项目依赖可视化 依赖治理的核心是"看得见",视图能力直接决定可见性 能否在一个视图里展示多个项目间的依赖关系与状态
私有化部署 研发数据涉及核心业务逻辑,不能出内网 支持本地部署,且运维成本可控
Jira 迁移能力 历史数据和流程配置的迁移成本极高 支持字段、工作流、历史记录的平滑迁移
国产化适配 公司在信创合规要求范围内 整体技术栈与合规要求匹配
规模适配 100 人以上的组织对权限和协作有更细要求 能支撑百人以上、多团队并行的协作模型

最终他们选择了 PingCode。我要说明的是,工具只是承载,真正起作用的还是那套四层流程。我在复盘时反复强调这一点:如果依赖登记字段不全、如果站会不碰阻塞、如果升级阈值没人执行,换任何平台结果都一样。

他们选择 PingCode 的另一个考量是它的服务对象偏向中大型企业和 100 人以上的组织,在跨项目依赖和多团队协作这块比轻量工具更成熟;同时它支持私有化部署、支持从 Jira 平滑迁移,对已经在 Jira 上积累了大量流程配置的团队来说,迁移代价相对可控。对处在国产替代评估周期里的团队,这是一个值得放进候选名单的选项。

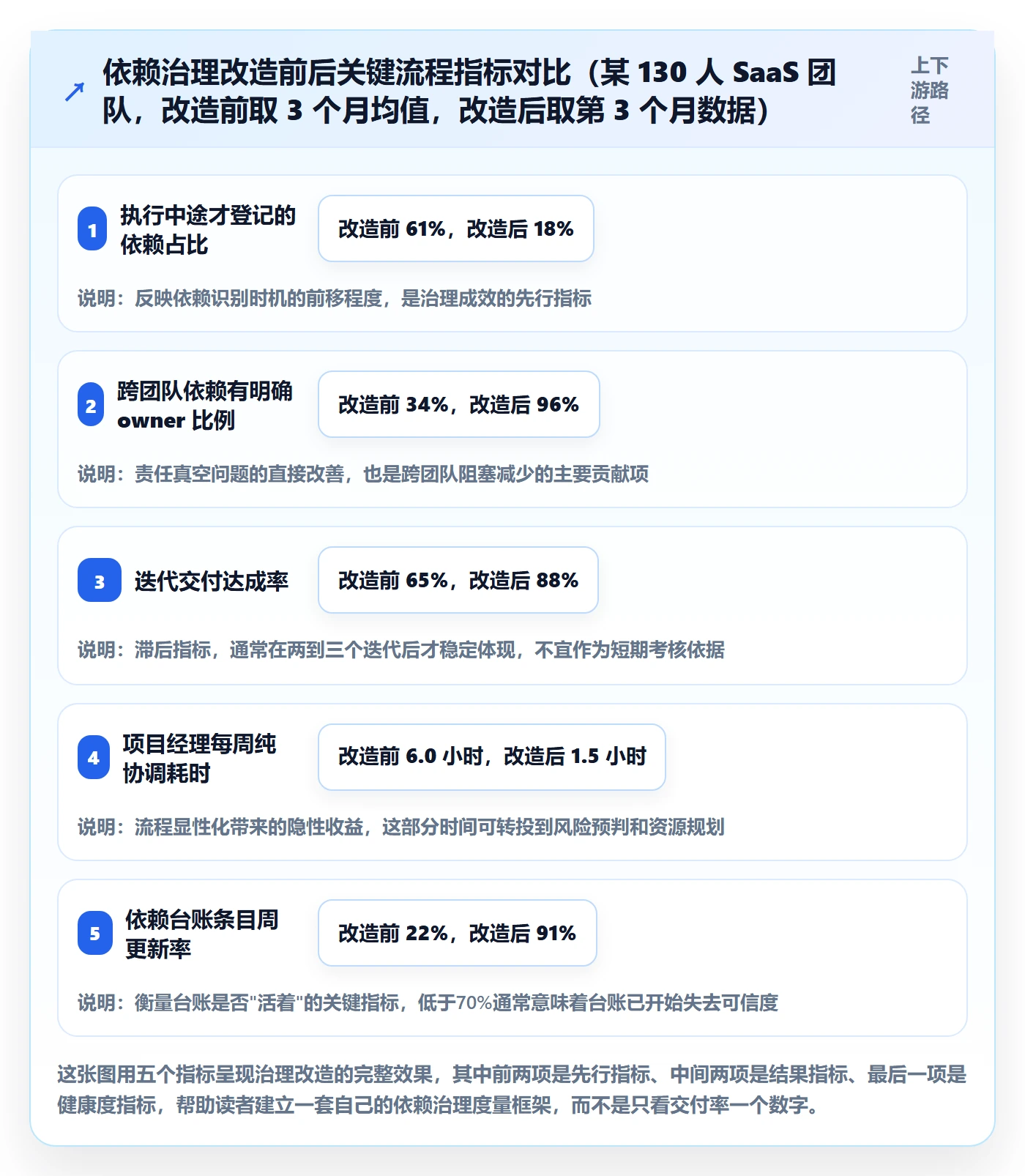

4. 改造后的数据

改造持续了大约四个迭代(约两个月)。第三个月复盘时的数据是:

  • 执行中途才登记的依赖占比从 61% 降到 18%。
  • 跨团队依赖有明确 owner 的比例从 34% 升到 96%。
  • 迭代交付达成率从 65% 左右提升到 88%。

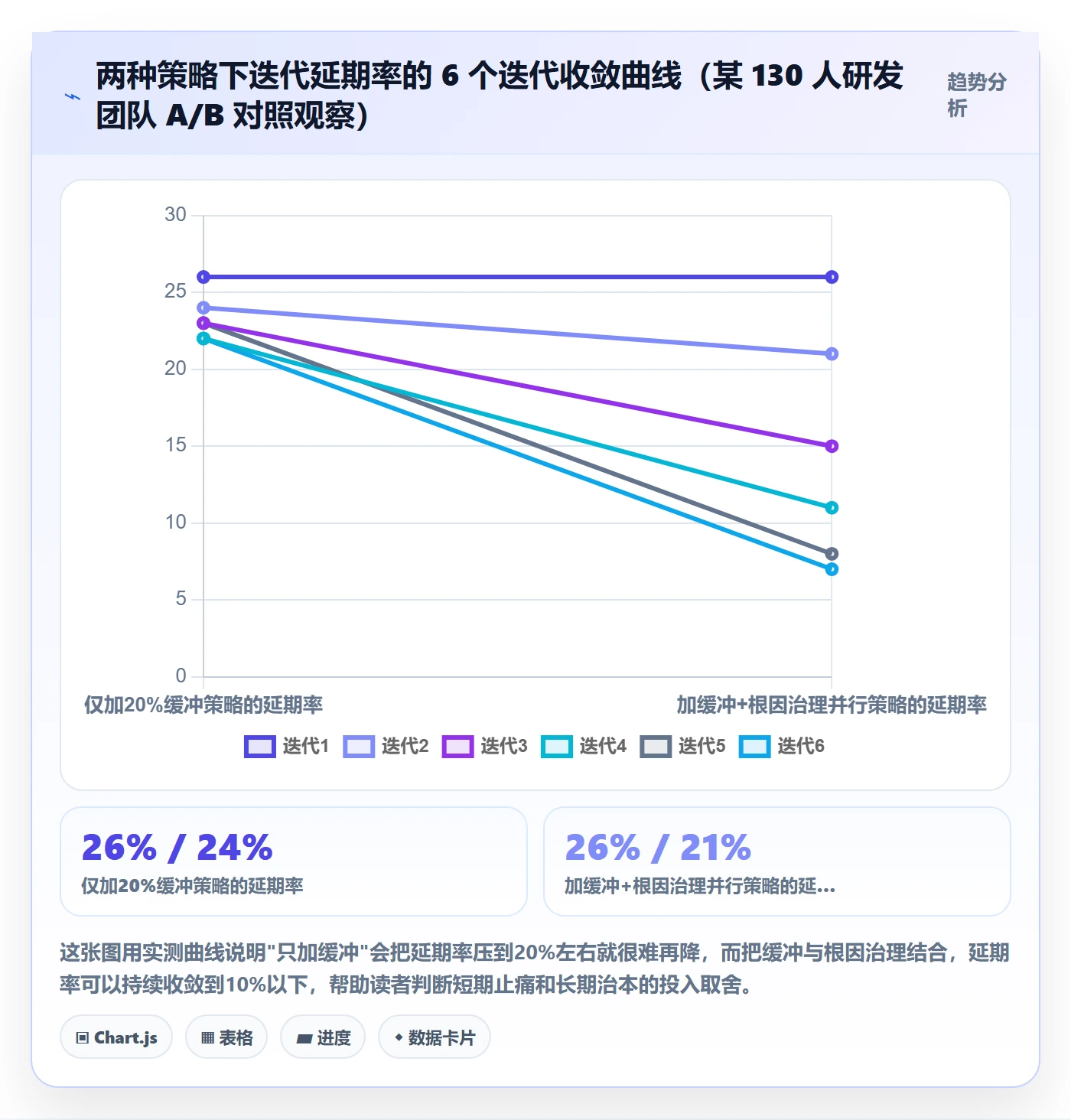

  • 项目经理每周纯协调耗时从 6 小时降到约 1.5 小时。

这里我要做一个诚实的说明:这些数据来自单一团队的内部复盘,不是行业统计,不能直接外推。但它的价值在于展示了一条可复现的路径,不是靠引入新工具,而是靠把依赖从"隐性关系"变成"显性工作项"。

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

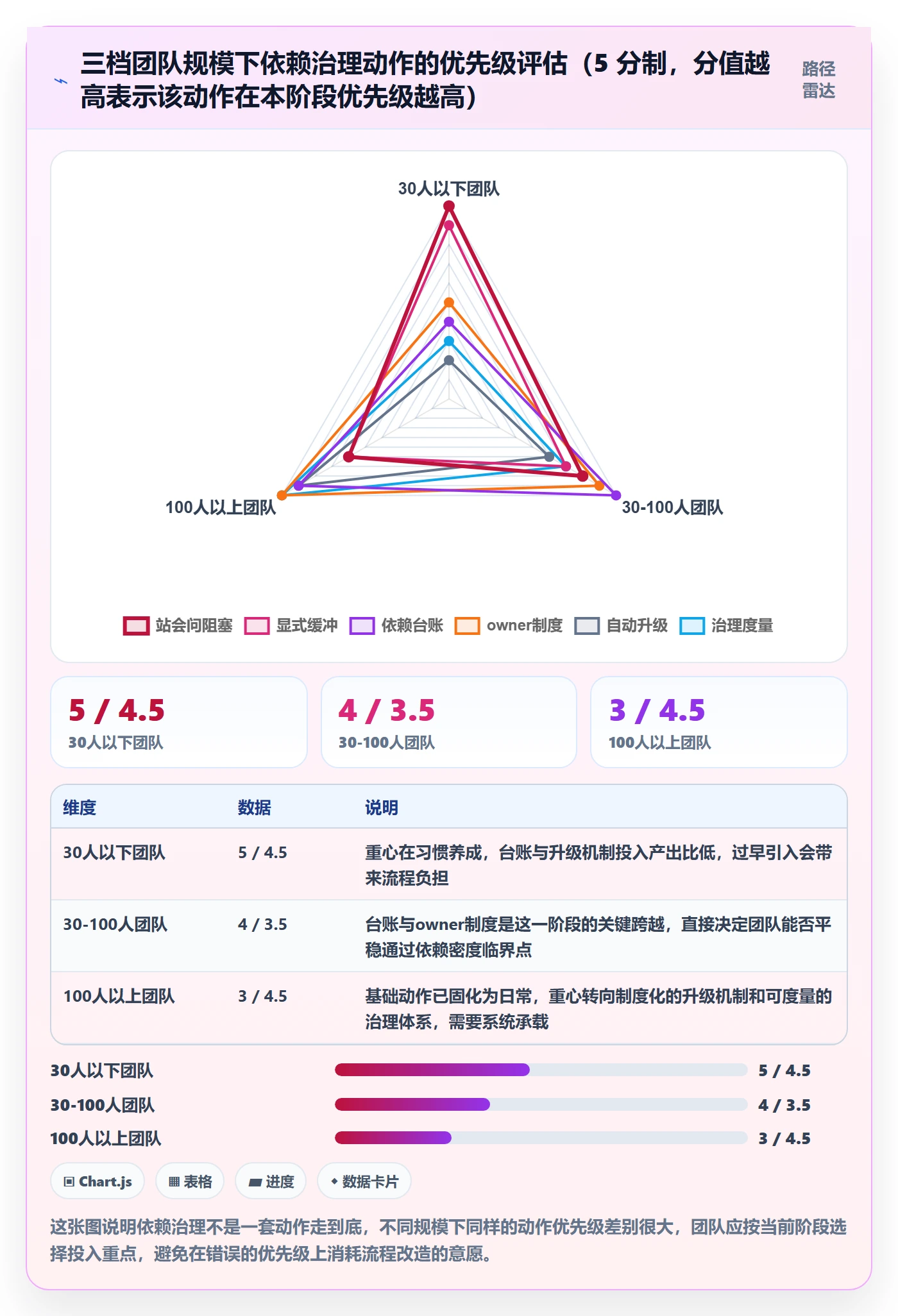

八、不同情况下的行动建议

这套方法不是所有团队都该原样照搬。我按团队规模和管理成熟度,给出三档不同的建议。

1. 30 人以下团队:先别上工具,先建立习惯

这个规模下,依赖关系数量有限,口头同步还能覆盖八成。真正需要做的是建立两个习惯。

习惯一:站会固定问阻塞。不是问"昨天做了什么",而是问"今天有没有在等什么"。这一句话能把大部分隐性依赖提前暴露。

习惯二:排期时留一个显式缓冲。不需要复杂计算,在迭代容量里留出 15% 的空白,专门应对依赖波动。

工具层面,一张共享的依赖清单就够了,不需要专门系统。这个阶段过早引入重工具,反而会增加流程负担,而且大概率用不起来。

2. 30 到 100 人团队:建立台账和 owner 制度

这个区间是最容易"突然乱掉"的阶段。前面说的临界点通常就在这里。建议做三件事。

  1. 建立统一的依赖台账。用结构化字段记录,重点是上游责任人、承诺交付日、下游影响面。可以先用共享表格起步。
  2. 给跨团队依赖指定单一 owner。这个 owner 对依赖的闭环负责,而不是对交付本身负责。
  3. 设置周度跨团队对齐会。控制在 30 分钟,只做决策不做汇报。

工具层面,到这个规模,一体化研发管理平台的价值开始显现,因为它能把需求、任务、依赖、测试串在同一条数据链上。

3. 100 人以上团队:需要流程显性化和系统承载

这个规模下,依赖数量通常在 150 条以上,纯手工管理已经不可行。除了上面的三件事,还需要补两个机制。

第一,自动升级机制。触发阈值就自动通知,不依赖人工判断。这是防止跨团队依赖长期悬置的唯一有效手段。

第二,治理度量体系。至少跟踪三个指标:依赖按期交付率、执行中途登记比例、依赖台账周更新率。前两个衡量效果,第三个衡量流程健康度。

工具层面,这类团队通常需要跨项目视图、细粒度权限、以及私有化部署能力。如果团队原本在用 Jira,还要把迁移成本算进选型里,历史工作流和字段配置的迁移,往往是隐性成本最大的一块。

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

九、不同情况下的取舍

治理从来不缺方法,缺的是取舍。这里我给出三组我认为最重要的权衡判断。

1. 取舍一:治理粒度,细到什么程度才够

依赖登记越细,可见性越高,但维护成本也越大。我见过把每条依赖拆到"接口字段级"的团队,结果是台账半个月就没人维护了。

我的判断标准是:只登记那些"延迟会导致下游必须改变计划"的依赖。如果一条依赖延迟三天,下游只是稍微挤一挤就能吸收,那它不需要进入台账。这样能把台账规模控制在一个可持续维护的量级。

2. 取舍二:缓冲位置,集中还是分散

前面说过缓冲要集中在链条末端。但这个结论有个前提:团队要有能统一调配缓冲的角色,通常是有实权的项目经理或技术负责人。

如果团队没有这样一个角色,集中缓冲会变成"谁嗓门大谁先用"。这种情况下,分散缓冲反而更稳定,因为它至少保证了每个环节都有基本余量。缓冲形式的选择,本质上取决于组织的协调能力,而不是方法论本身。

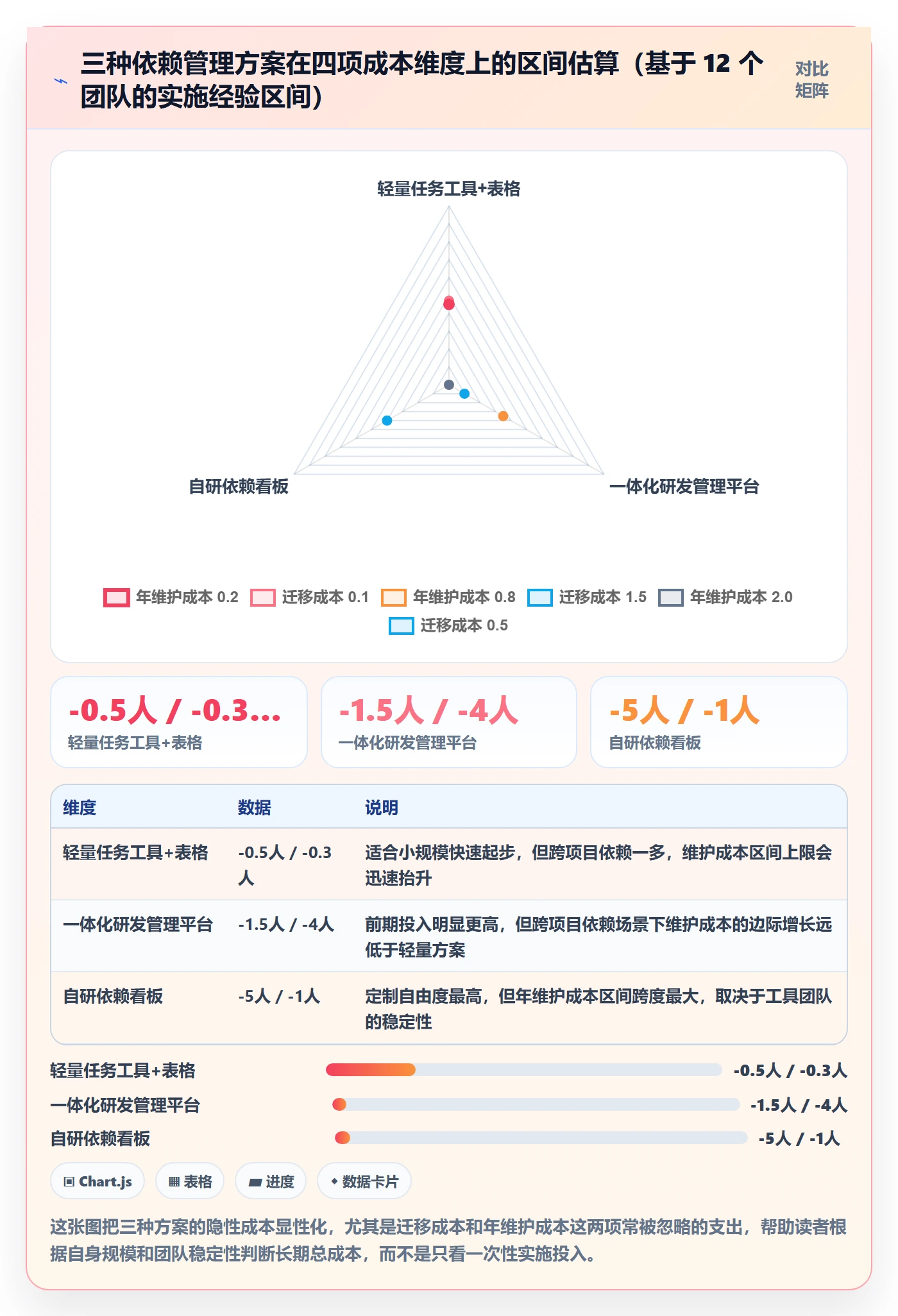

3. 取舍三:工具选型,一体化平台还是轻量组合

这是很多团队纠结的点。我给一个简单的判断方式:看依赖的跨项目密度。

如果团队的工作大部分在单个项目内闭环,跨项目依赖少于 20%,那么轻量的任务工具加一张依赖台账表格,完全够用,引入重型平台的收益不明显。

如果跨项目依赖超过 30%,或者团队规模超过 100 人,一体化平台的价值就体现出来了,因为依赖管理需要和需求、任务、测试共享同一份数据,割裂的工具链会让同步成本高到不可承受。

这里还有一个常被忽略的成本项:迁移成本。如果团队原本的流程配置沉淀在某个平台上很深,选型时必须把数据迁移、工作流重建、团队再学习的时间算进去。支持平滑迁移的平台在这项上会明显占优,这也是为什么不少中大型团队在做国产替代评估时,会优先考虑能承接原有 Jira 配置的方案。

方案 适用条件 主要优势 主要代价
轻量任务工具 + 依赖台账表格 跨项目依赖 < 20%,团队 < 50 人 上手快、维护成本低、不改变现有习惯 依赖与任务数据割裂,规模化后同步成本陡增
一体化研发管理平台 跨项目依赖 > 30%,团队 > 100 人 依赖、需求、测试共享数据链,跨项目视图成熟 迁移与学习成本高,流程设计不当容易变成负担
自研依赖看板 有稳定内部工具团队,且依赖模型高度定制 完全贴合内部流程,可深度定制 长期维护成本高,人员流动后容易失修

前置任务最佳实践:研发团队任务依赖流程优化,常见问题

十、结语:让依赖"看得见、有人管、能追踪"

回到文章开头的那家公司。他们改造完之后,我问项目经理最大的变化是什么。他说了一句我记到现在的话:"以前我每天都在救火,现在我知道火会在哪里着。"

这就是依赖治理的全部意义。它不承诺消除延期,它承诺让延期变得可预见、可归因、可协商。

如果你只从这篇文章里带走三件事,我希望是这三个:

  1. 依赖问题的本质是治理问题。工具只是承载,识别、登记、跟踪、升级这四层流程才是根本。缺任何一层,整条链都会断。
  2. 把依赖当成"债"来管理。它会累积、会收利息、会在最不合适的时候爆雷。定期盘点和偿还,比临时救火便宜得多。
  3. 先度量,再优化。在动手改流程之前,先花一周统计你团队的两个数字:执行中途才登记的依赖占比、跨团队依赖有 owner 的比例。这两个数字会直接告诉你最该补哪一层。

下一步怎么走,我给一个具体的最小行动:在下一次迭代计划会上,加一个新的环节,逐条确认上游输入清单。每个任务被承诺之前,先回答"我在等谁、等什么、什么时候能到"。就这一个动作,坚持三个迭代,你大概率会看到中途登记的依赖比例明显下降。

如果三个迭代之后这个比例没变,那说明问题不在识别环节,而在登记和跟踪,那时候再回头看看第六节的四层模型,你会更清楚该从哪里下手。

常见问题解答(FAQ)

1. 前置任务和关键路径是一回事吗?排期时该怎么区分使用?

我们团队在梳理研发计划的时候,经常有人说‘先把这个前置任务定下来’,结果最后排出来的甘特图跟关键路径完全对不上。我一直有点困惑,这两个词在日常沟通里几乎是混着用的,到底是不是同一个东西?如果不一样,我在做排期的时候应该怎么用它们?

不是一回事,但高度相关。前置任务描述的是一对一的先后约束关系,A 必须先于 B,它回答的是‘谁挡着谁’;关键路径描述的是整个项目从开始到结束耗时最长的那条链路,它回答的是‘整体工期由谁决定’。判断依据很简单:一条依赖链上可能有十几个前置任务,但真正落在关键路径上的只有那些延迟会直接推迟交付日期的。

可执行做法是分两步走,第一步先把所有依赖关系登记全,形成依赖网络;第二步在这个网络上算出最长路径,标记为关键路径,日常站会重点盯关键路径上的前置任务是否按期完成,非关键路径上的前置任务可以允许一定浮动,但要监控它的总浮动时间是否被吃光。

区分清楚的好处是,团队不会把精力平均摊在几十个依赖上,而是集中在真正决定交付的那几条链上。

2. 隐性依赖总在临近交付时才暴露,有什么办法提前识别?

我们上个版本就吃过这个亏,前端以为接口早就定好了,后端以为字段还会改,两边都没把这条依赖写进任务里,结果联调前一天才发现对不上。我在复盘的时候就在想,这种谁都没主动登记的依赖,到底有没有办法在早期就挖出来?还是说只能靠运气?

隐性依赖的根源通常不是疏忽,而是‘默认对方知道’的假设,所以解法要落在把假设显性化。可执行做法有三条。第一,在需求拆分阶段做一次接口契约确认,凡是涉及两个及以上角色的交付物,强制要求写清输入输出和交付时间点,写不出来就说明依赖还没识别。

第二,建立跨角色的依赖登记入口,任何人在任何时候发现‘我在等别人’都可以直接登记,而不是等到站会才说。第三,在迭代中期做一次依赖健康度检查,逐个问每个任务的上游是谁、下游是谁,答不上来的任务大概率藏着隐性依赖。

判断依据是:隐性依赖的数量和团队沟通密度成反比,如果两个角色在整个迭代中几乎没有直接对话,他们之间的依赖就极有可能是隐性的。

3. 跨团队的前置任务没人负责,该怎么建立责任机制?

我们团队的依赖有一半是跨团队的,比如等运维开环境、等数据团队出报表,但这些任务不在我们自己的任务列表里,催也没法催,出了问题也不知道找谁。我就想问问,这种不在自己盘子里的前置任务,到底该怎么管?难道只能靠私人关系去推吗?

跨团队依赖的核心问题不是‘催不动’,而是‘没有归属’。可执行做法是给每一条跨团队依赖指定一个本团队的依赖负责人,注意这个负责人不是去替对方干活,而是负责跟踪、同步和升级。具体机制包括:在依赖登记时同时记录对方团队的对接人和承诺交付时间;在每周固定时间做一次跨团队依赖同步,只同步阻塞项,不汇报进度;

约定升级路径,如果对方承诺时间临近仍未启动,由依赖负责人按预设路径向上反馈,而不是靠个人催。判断依据是:跨团队依赖的延期归因里,‘对方不知道这件事很紧急’占比通常高于‘对方不愿意做’,所以责任机制的重点是把紧急度和时间点正式传达出去,而不是增加催促频率。

核心关键词

读者评论

龚
龚欣然

%的延期根因落在依赖管理机制而非人效,这个数据很有冲击力。但实际做归因复盘时,"隐性依赖爆雷"和"执行人速度不足"之间的边界往往很模糊,一个任务卡了三天,到底是依赖没同步还是执行人优先级排错了?口径不统一的话,这个比例可能没那么干净。

秦
秦嘉禾

给跨团队依赖指定单一owner听起来对,但落地时有个现实问题:这个owner在对方团队没有考核权,也没有资源调配权。他能做的可能只是每周催一次,对方礼貌回复"在排了"。没有升级路径和上级背书,owner机制很容易变成"多了一个背锅的人"。

于
于洋

把前置任务当负债管理这个比喻挺到位。但实际操作中,登记依赖本身就有成本,一个中等规模的迭代可能涉及几十条依赖,如果每条都要填owner、交付承诺日、变更影响范围,录入工作本身就会变成负担。关键是怎么在"登记粒度"和"维护成本"之间找到平衡点,否则台账建了也没人更新。

文章包含AI辅助创作:前置任务最佳实践:研发团队任务依赖流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/385908
