去年第四季度,我陪一家做智能硬件的公司复盘连续三次延期的量产项目。项目经理打开甘特图,上面密密麻麻画着几十条连线,看上去逻辑严密、依赖清晰。可当我问"哪个任务的完成时刻会决定别人能不能收尾"时,会议室安静了整整十秒,没有人说得出来。
这就是FF依赖最典型的失控现场:依赖被画进了图里,却没有被真正管理。这篇《FF管理方法大全》不打算再重复"FS、SS、FF、SF是什么"的概念科普,我想把过去几年在十几个研发组织里反复验证过的东西摊开讲:PMO到底该怎么识别FF、怎么建模、怎么监控、怎么优化,最后落到一张可以直接抄走的落地清单。
一、核心结论:FF依赖管理的对象是"完成时刻",不是"任务"
先把我的核心判断放在最前面:FF(Finish-to-Finish,完成到完成)依赖的管理对象,从来不是任务本身,而是两个任务"完成时刻"之间的收敛关系。你管住了任务的开始时间,不代表管住了结束时间;而FF依赖出问题,几乎全部出在结束时间上。
1. 一句话结论与三个推论
我把这套判断压缩成一句话:FF依赖的效率,取决于你多早能预判"上游能不能按时收尾",而不是上游开始得多早。由此可以推出三个在实操中非常关键的推论。
推论一:FF依赖的预警点必须前移到"上游的收尾能力",而不是"上游的进度百分比"。一个任务完成了90%,听起来很安全,但如果剩下10%是必须串行的联调或评审,它大概率会拖到最后一天。
推论二:FF依赖天然比FS依赖更容易被忽视,因为它的违约不体现在"下游能不能开始",而体现在"下游能不能结束"。下游明明已经在干活了,看起来一切正常,等到最后一周才发现收不了口。
推论三:FF依赖的治理收益是滞后的。你在识别阶段多花的一小时,通常能在收尾阶段省下三天。这也是为什么大多数团队不愿意在识别和建模上投入,收益看不见,成本立刻付。
2. 四阶段落地框架总览
过去几年我试过很多种组织方式,最后稳定下来的是一条四阶段主链路:识别 → 建模 → 监控 → 优化。这条链路之所以好用,是因为它把抽象的"依赖管理"拆成了四个各自有明确输出物的动作。
- 识别:输出物是《FF依赖登记表》,明确每个FF依赖的上游、下游、完成时刻定义和责任人。
- 建模:输出物是《依赖地图》,把FF关系画出来,并标注哪些落在关键路径上。
- 监控:输出物是《依赖状态看板》和预警规则,让依赖在违约前被发现。
- 优化:输出物是《依赖解耦方案》,把能消除的消除、能并行的并行、必须保留的加缓冲。
四个阶段不是一次性的,而是按迭代滚动。我通常建议一个交付周期内跑两轮识别和一轮优化,监控则要保持每周更新。

3. 为什么这条结论反常识
大多数PMO培训里,依赖管理被描述成"建立完整的依赖清单并持续跟踪"。这个说法没错,但它隐含着一个人力假设:你有足够的人手跟踪所有依赖。现实是,一个PMO成员通常同时支撑三到五个项目,能精细跟踪的依赖上限大概在十几条。
所以我的判断是:FF依赖管理的第一原则是收敛,第二原则才是完整。把128条候选项全部维护在一张表里,结果往往是全员都不看,因为看不过来。
二、真实场景:三个把项目拖垮的FF依赖
概念讲完了,我们看真实场景。下面三个是我在调研和陪跑中反复遇到的FF依赖失控案例,它们的共同点是:甘特图上看起来完全正常,但结果全部延期。
1. 场景一:跨团队的交付物验收
某企业的中间件团队要给上层业务团队交付一个SDK。两个团队的任务在计划里是FF关系:业务团队的"接入联调完成"必须在中间件团队的"SDK版本冻结"之后。计划上留了两周缓冲,看起来安全。
实际发生的是:中间件团队在第8天宣布"核心功能完成,可以开始联调",业务团队立刻投入人力。但中间件团队剩下的10%,文档、兼容性适配、灰度配置,又拖了11天。业务团队的两周被吃掉,整体延期9天。
问题不在于中间件团队延期,而在于"完成"这个词两边理解不一致。中间件团队认为功能开发完成就是完成,业务团队认为可以直接接入才是完成。FF依赖最常见的死因就是这个:完成标准没有对齐。
2. 场景二:研发与测试的封版
第二个场景更隐蔽。某产品线的测试任务是"完成全量回归测试",依赖于研发的"代码封版"。封版时间写在计划里,是某个周五。研发团队也确实在周五封了版。
但接下来两周,研发陆续提交了23个bug修复,其中7个修改了核心逻辑。测试团队不得不反复重跑用例,回归进度实际上被打回原点三次。最终测试完成时间比计划晚了13天。
这里的FF依赖问题在于:"封版"这个完成时刻被当成了一个点,但它其实是一个区间。封版之后如果没有冻结机制,FF依赖的下游就永远无法真正开始收尾。我在检查清单里专门加了一条:任何FF依赖的上游完成时刻,必须明确"完成后是否还有变更窗口"。
3. 场景三:硬件与软件的联调
第三个场景来自硬件行业。软件团队的"底层驱动适配完成"依赖于硬件团队的"样机定型"。硬件样机定型延期了6天,软件团队看起来有缓冲,因为适配工作量评估是10天,计划里留了15天。
但实际结果是:软件适配用了22天。原因是样机定型后,硬件团队又做了两次小改动,每次改动都要求软件重新烧录验证,单次耗时约1.5天。
这个案例让我形成了一个判断:FF依赖的风险不体现在"上游晚了几天",而体现在"上游晚一天,下游要付几倍代价"。我们把这种放大系数叫做"FF依赖的传导倍率",它在硬件、数据、平台类项目里普遍大于2。

三、四个常见误区:为什么你的依赖登记表总是没用
在我看过的几十份依赖登记表里,能真正被项目组用起来的不到三成。剩下的七成问题高度集中,基本落在四个误区里。
1. 误区一:把依赖登记当成依赖管理
最常见的错误是把表格填完就当成工作完成。登记只是识别阶段的输出物,它回答的是"有哪些依赖",不回答"依赖会不会出问题、什么时候出问题、谁来处理"。
我的判断标准很直接:如果一张依赖表上没有任何状态字段和更新日期,它就不是管理工具,是归档文档。一份可用的FF依赖登记表,至少要有状态、责任人、最近更新时间和下次复核日期四个字段。
2. 误区二:过度依赖工具自动化
第二个误区正好相反:指望工具自动解决依赖问题。市面上确实有工具能自动计算关键路径、自动推送依赖变更通知,但工具解决的是"信息传递",不是"判断"。
举个具体例子:工具能告诉你A任务和B任务是FF关系,但它无法告诉你A任务的"完成"到底意味着什么。完成标准的定义,是人和人之间谈判出来的,不是工具算出来的。我见过太多团队花两个月选型、三个月上线,最后依赖延期率没什么变化,因为他们把定义完成标准这件最难的事跳过了。
3. 误区三:忽视跨团队依赖的"软协调"
第三个误区是过度理性化。很多PMO把所有依赖都当成信息流问题,只要信息透明了,依赖自然就管好了。但跨团队FF依赖的本质往往是优先级冲突,不是信息不对称。
中间件团队不是不知道业务团队在等,他们只是同时被三个业务团队等着,而你所在的业务团队不是他们老板最关心的那个。这种情况下,再多看板也不解决问题,需要的是升级机制和优先级仲裁。
4. 误区四:变更响应缺乏闭环
第四个误区涉及变更。上游完成时间变了,通知发了,然后呢?我见过大量团队停在这一步。通知之后必须有三个动作:重新评估下游影响、更新依赖地图、判断是否需要调整关键路径。
缺少闭环的后果是:依赖地图在一个月内就彻底失真,团队重新回到"凭印象管理"的状态。这也是我认为依赖地图必须每月重新校准一次的原因。

四、专业判断:FF管理方法的四阶段落地框架
下面进入本文的主体。我把四阶段拆到可执行的颗粒度,每一阶段给出触发时机、判断标准、输出物和常见坑。
1. 落地清单第1步:依赖识别,把隐性的FF挖出来
(1)三个必须做识别的触发时机
不是任何时候都值得做全量识别,太频繁会消耗团队耐心。我的经验是抓三个时机:项目启动时做全量识别,每轮迭代规划时做增量识别,重大变更评审时做专项识别。
全量识别一次大概需要2到3小时,通常是各团队负责人一起过一遍交付物清单。增量识别控制在30分钟内,只关注本迭代内新增或变化的依赖。专项识别只在架构调整、供应商变更、需求大范围插队时触发。
(2)识别清单:问对5个问题
识别阶段最容易变成走过场,因为大家不知道该问什么。我固定用五个问题,效果比"大家看看有什么依赖"好得多。
- 我这个任务的完成,需要谁的哪个交付物已经处于稳定状态?
- 那个交付物"稳定"的判定标准是什么,谁有权判定?
- 对方完成后,如果还有变更,我会被影响多少次、每次多大代价?
- 如果对方的完成时间晚三天,我的完成时间会晚几天?(传导倍率)
- 这个依赖有没有可能通过改流程、改接口或改排期直接消除?
第五个问题最关键,也最容易被跳过。我在实际项目里发现,大约四分之一的FF依赖是可以通过调整交付顺序或改变接口设计直接消除的。但如果不问,没人会主动去想。
(3)输出物:依赖登记表的结构设计
登记表不要做成一堆散文,用结构化字段。下面这个是我常用的字段结构,可以直接抄。
ff_dependency:
id: FF-2024-037
upstream_task: "中间件SDK v2.3 版本冻结"
upstream_owner: "中间件组 / 张XX"
downstream_task: "业务侧接入联调完成"
downstream_owner: "业务平台组 / 李XX"
finish_criteria: "SDK 在预发环境完成三业务方接入,无P0缺陷,且宣布版本冻结"
freeze_window: "冻结后 5 个工作日内不接受逻辑变更"
risk_level: "高"
transfer_ratio: 2.1
status: "监控中" # 候选 / 监控中 / 风险 / 违约 / 已解除
buffer_days: 3
next_review: "2024-06-14"
escalation_path: "PMO周会 -> 研发总监"
remark: "历史数据显示冻结后平均仍有2.3次逻辑变更"
注意 finish_criteria 和 freeze_window 这两个字段,它们是整张表里最有价值的部分。没有这两个字段,登记表就退化成一个通讯录。

2. 落地清单第2步:依赖建模,让"完成时刻"可视化
(1)依赖地图怎么画才有用
我不建议把依赖地图画成完整的网络图,那样会变成一张谁都不想看的蜘蛛网。更有效的做法是只画跨责任人的FF依赖,并且按"完成时刻"对齐排列。
具体画法:横轴是时间,纵轴是责任团队,每个团队一条泳道,用带箭头的连线表示FF关系。这样一眼就能看出某个时间点上,有多少个团队的"完成时刻"挤在一起。
我把它叫做"完成时刻密度"。如果某一周有五个以上团队的FF依赖同时收敛,那一周几乎必然会出问题,因为跨团队协调带宽是有限的。这个视角比关键路径更早暴露风险。
(2)关键路径与关键链在FF场景下的差异
关键路径法在FF依赖上的表现有个先天缺陷:它默认每个任务的工期是确定的,只做加法,不考虑资源冲突和人为拖延。而FF依赖的问题恰恰集中在资源冲突上。
关键链法(CCM)在FF场景下更实用,因为它显式加入了缓冲,并且要求把缓冲集中管理而不是分散在各个任务上。我通常建议的做法是:在关键链末端设置项目缓冲,同时在每个跨团队FF收敛点上设置汇入缓冲。
汇入缓冲的大小可以用传导倍率反推:如果某个依赖的传导倍率是2.1,上游工期估算如果允许±2天误差,那么汇入缓冲至少要留4天,而不是2天。
(3)工具能力对比:什么场景用什么工具
工具选型上我有一个明确态度:不要为了依赖管理去换工具,但要看现有工具能不能承载"完成标准"和"依赖状态"这两个字段。很多工具的依赖功能只做到"画连线"这一层。
| 能力维度 | 基础甘特类工具 | 通用研发协作平台 | PingCode | 自研看板 |
|---|---|---|---|---|
| 依赖连线与视图 | 强,支持FS/SS/FF/SF | 中,通常仅支持阻塞关系 | 强,支持依赖流转与状态联动 | 取决于开发投入 |
| 自定义完成标准字段 | 弱,字段体系封闭 | 中 | 强,可配置自定义字段与工作流 | 强,但维护成本高 |
| 跨团队依赖状态聚合 | 中,需人工汇总 | 中 | 强,支持多项目集视角 | 弱,跨项目难打通 |
| 变更留痕与回溯 | 弱 | 中 | 强,操作日志完整 | 取决于实现 |
| 私有化部署 | 多数不支持 | 多数不支持 | 支持私有化部署 | 天然支持 |
| 迁移与承接成本 | 低 | 中 | 支持Jira平滑迁移,国产替代路径成熟 | 高 |
如果你所在的组织在100人以上,同时存在多项目集和跨团队依赖,我通常建议优先考虑PingCode这类面向中大型企业的研发管理平台,它的优势在于自定义字段和多项目集视图比较成熟,能直接把"完成标准""冻结窗口"这类字段落到系统里,而不是停在Excel。再加上支持私有化部署和Jira平滑迁移,在国产替代场景下迁移成本相对可控。
但如果你的团队不到50人,依赖数量在20条以内,我反而建议先别上重工具。小团队用一张共享表格加上每周30分钟的依赖会,效果往往比重型系统更好,因为协调成本本来就低。

3. 落地清单第3步:依赖监控,建立预警与响应机制
(1)依赖状态的定义与跟踪频率
状态定义不清是监控失效的头号原因。我固定用五个状态,每个状态有明确判定条件,避免"差不多在进行中"这种模糊表述。
- 候选:已识别但上下游尚未确认,责任人和完成标准待定。每周复核一次。
- 监控中:完成标准已确认,上下游已对齐,尚未进入风险区。每周更新一次。
- 风险:上游按当前趋势预计会晚于约定完成时刻,或发生了一次变更。每两天更新一次。
- 违约:上游已超过约定完成时刻且未完成。每天更新,并触发升级路径。
- 已解除:上游完成且冻结窗口结束,下游确认无遗留影响。归档不再跟踪。
跟踪频率必须和状态挂钩,这一条比状态定义本身更重要。我见过太多团队对所有依赖用同一个频率更新,结果是低风险依赖浪费人力,高风险依赖更新不足。
(2)预警规则设计:把"剩余工作量"换成"收尾能力"
传统的进度百分比预警在FF依赖上基本无效。我改用三个预警信号,实测提前预警能力明显更好。
- 收尾任务未启动信号:如果上游任务的最后三个子任务中,有任何一个尚未启动,且距离约定完成时刻不足5天,直接判为风险。
- 变更频次信号:上游任务在过去7天内发生了3次以上变更,无论进度如何,判为风险。
- 收敛密度信号:同一周内有4个以上团队的FF依赖同时到期,整周判为高风险周,提前安排协调会。
第三个信号是我个人最看重的。它不需要精确的数据支撑,只要看依赖地图就能判断,但能提前两到三周发现系统性风险。

(3)跨团队依赖的协调机制
监控发现问题之后,必须有一个固定的协调场。我的做法是建立一个15分钟的"依赖站会",只讨论状态为风险和违约的依赖,不讨论进度。
这个会有一个硬规则:只允许两种发言,"我需要什么"和"我能给什么",不允许解释原因。原因分析放到事后复盘,站会上只做资源调配。这条规则能把15分钟的会开成真正有效的会,而不是变成诉苦大会。
再往上就是升级路径。每个高风险的FF依赖必须在登记表里写明升级路径,比如"PMO周会 → 研发总监"。升级不是告状,而是提请优先级仲裁,这个认知需要在团队里提前建立。
4. 落地清单第4步:依赖优化,从登记到解耦
(1)四种优化策略与适用场景
优化阶段才是真正产生结构性收益的地方。我把策略分为四种,按投入产出比从高到低排列。
- 消除:通过调整交付顺序或接口设计,让依赖消失。成本最低,收益最高,但需要架构层面参与。
- 简化:把强耦合的FF关系转成弱耦合的异步关系,比如用版本化接口替代实时联调。
- 并行:把串行的FF拆成若干可并行的子流,仅保留最小必要收敛点。
- 缓冲:前三种都做不到时,在收敛点前加汇入缓冲,用时间换确定性。
这四种策略的顺序不能倒。我见过不少团队上来就加缓冲,结果缓冲被消耗掉之后问题依然存在。缓冲应该是最后手段,不是第一反应。
(2)敏捷环境下的FF解耦实践
敏捷不是消灭依赖,而是让依赖更透明、更早暴露。具体到FF依赖,我认为最有效的三个实践是:接口契约先行、特性开关隔离、以及伪依赖定期清理。
接口契约先行指的是在上下游都还没开发完成时,先冻结接口定义。这样下游的完成时刻就不再依赖上游代码完成,而只依赖契约稳定,FF关系实际上被转成了更弱的约束。
特性开关隔离则是让下游可以先接入未完成的功能,通过开关控制是否启用。它把"必须等上游完成"变成"可以并行推进,等上游完成再打开开关"。
第三个实践最容易被忽略:伪依赖清理。所谓伪依赖,是指那些因为组织习惯或历史原因存在、但技术上并不必要的依赖。我的经验是,一个成熟团队里大约有15%到25%的FF依赖属于伪依赖,定期清理一次能明显提升并行度。
(3)依赖变更的管理流程
变更管理必须闭环,我固定用四步:申报、影响评估、决策、回写。缺任何一步,依赖地图都会在一个月内失真。
申报由上游负责人发起,说明变更内容和新完成时刻。影响评估由PMO或下游负责人完成,重点算传导倍率放大后的实际影响天数。决策是判断是否需要调整关键路径或申请延期。回写则是更新依赖地图和登记表,这一步最容易被省略,但它是整个闭环能否持续的根基。

五、案例与数据观察:120人研发组织的FF依赖改造
前面讲的是方法框架,这一章讲一个我深度参与过的实际改造过程,包括踩过的坑。
1. 背景与改造前的状态
这是一家约120人的B端软件公司,研发占80人左右,分为四个产品团队和一个平台团队。改造前的状态很典型:项目延期率约38%,延期项目中超过六成能追溯到跨团队FF依赖。
他们当时的做法是:每个季度初做一次依赖梳理,用一张共享表格,四个团队的负责人各自填写,然后由一位PMO同事汇总。表格里的依赖数量大约在50到70条之间。
问题在于,那张表在季度中旬之后就基本没人看了。我做过一次抽查,第二个月时表格的字段更新率不到30%。
2. 我们做了哪三件事
改造没有引入新的方法论,只做了三件事,但每件都做到了底。
第一件是把依赖数量从六十多条砍到十一条。砍的标准很粗暴:只保留跨两个及以上团队、且落在关键路径上的FF依赖。其他依赖由团队内部消化,不上报、不跟踪、不开会。
第二件是给每条依赖补上完成标准和冻结窗口。这一步花了整整两周,是最难的部分,因为涉及上下游反复谈判。有两个依赖因为完成标准谈不拢,最后直接改了交付方案,反而彻底消除了依赖。
第三件是建立周五15分钟依赖站会,只讨论风险和违约状态,只允许说"我需要什么"和"我能给什么"。
3. 十二个月的数据变化

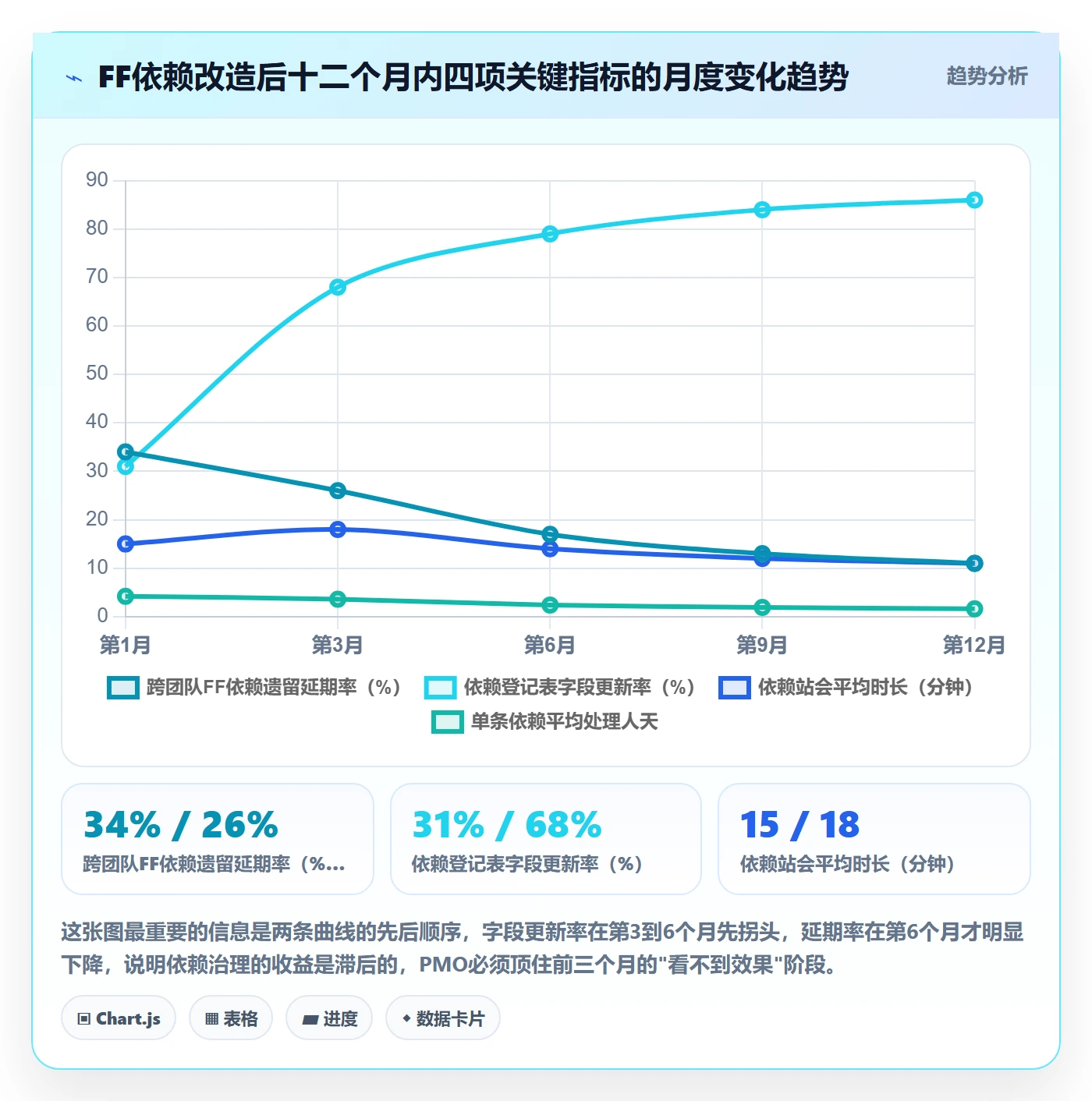

下面这组数据是他们在改造后十二个月里的实际记录。需要说明的是,这只是一个组织的样本,不能直接外推到所有团队,但变化的方向和幅度我认为有参考价值。

4. 我们踩过的两个坑
第一个坑是砍依赖砍过了头。第二个月我们一度把依赖压到7条,结果有两个被砍掉的依赖在收尾阶段爆发,导致一次交付延期。后来我们把标准调整为"跨两个团队以上,或者在关键路径上",只要满足任一条就纳入跟踪,稳定在11条左右。
第二个坑是站会变成了进度汇报会。前三次会议严重超时,因为每个人都想解释原因。我们后来加了一条规则:主持人有权限直接打断原因解释,只记录需求。这条规则执行两周之后,会议时长稳定在15分钟以内。
六、PMO任务依赖效率提升完整检查清单
这一章是全文的核心交付物。下面这份清单把四阶段拆成了可勾选的检查项,每一项都标注了判断标准、责任人和频率,可以直接复制成表格使用。
1. 识别阶段检查项
| 检查项 | 判断标准 | 责任人 | 频率 |
|---|---|---|---|
| 五问清单是否逐条过完 | 每个跨团队交付物至少被问过一遍,有书面记录 | PMO + 团队负责人 | 项目启动 / 每轮迭代 |
| 完成标准是否书面化 | 每条FF依赖都有可判定的finish_criteria,无"基本完成"类表述 | 上游负责人 | 识别后3个工作日内 |
| 冻结窗口是否明确 | 至少明确"完成后N天内是否接受变更",N为具体数字 | 上下游共同确认 | 识别后3个工作日内 |
| 传导倍率是否估算 | 高风险依赖必须有传导倍率估值,可用历史数据或经验值 | PMO | 识别后5个工作日内 |
| 伪依赖是否清理 | 每条依赖都被问过"能否通过调整顺序或接口消除" | 架构 + PMO | 每季度一次 |
2. 建模阶段检查项
| 检查项 | 判断标准 | 责任人 | 频率 |
|---|---|---|---|
| 依赖地图是否按责任团队泳道绘制 | 横轴时间、纵轴团队,能一眼看出完成时刻密度 | PMO | 每轮迭代更新 |
| 关键路径依赖是否标注 | 落在关键路径上的FF依赖有独立标记,数量控制在10条以内 | PMO | 每轮迭代更新 |
| 汇入缓冲是否设置 | 每个跨团队收敛点前有缓冲,缓冲天数 ≥ 工期误差 × 传导倍率 | PMO + 项目经理 | 每轮迭代更新 |
| 完成时刻密度是否预警 | 同一周内4个以上团队FF到期时,标记为高风险周 | PMO | 每周 |
3. 监控阶段检查项
| 检查项 | 判断标准 | 责任人 | 频率 |
|---|---|---|---|
| 依赖状态是否按频率更新 | 候选/监控中每周,风险每两天,违约每天 | 上下游负责人 | 按状态分级 |
| 三个预警信号是否生效 | 收尾任务未启动、变更频次、收敛密度三项均有记录 | PMO | 每周 |
| 依赖站会是否按时召开 | 每周一次,时长控制在15分钟内,只讨论风险与违约 | PMO主持 | 每周 |
| 升级路径是否可执行 | 每条高风险依赖都写明升级路径,且路径上的人知情 | PMO | 识别后即建立 |
4. 优化阶段检查项
| 检查项 | 判断标准 | 责任人 | 频率 |
|---|---|---|---|
| 四种策略是否按顺序评估 | 每条高风险依赖都依次评估过消除、简化、并行、缓冲 | 架构 + PMO | 每月 |
| 变更是否闭环 | 变更走完申报、影响评估、决策、回写四步,缺一不可 | 上游负责人 + PMO | 每次变更 |
| 依赖地图是否定期校准 | 每月至少一次全量校准,清理已解除依赖 | PMO | 每月 |
| 伪依赖清理是否执行 | 每季度清理一次,记录清理比例和实际收益 | PMO + 架构 | 每季度 |

七、不同情况下的行动建议
方法框架是通用的,但执行力度必须和组织规模匹配。下面按三种典型规模给出我的建议。
1. 50人以下团队:轻量优先,别上系统
50人以下的组织,跨团队FF依赖通常不超过20条,而且团队之间每天都会见面,信息传递成本极低。这种规模下,我建议只做两件事。
第一,用一张共享表格维护依赖,字段可以简化到六个:上下游、完成标准、责任人、状态、下次复核时间。第二,每周固定一次30分钟的依赖对齐会,由技术负责人而不是专职PMO主持。
这个阶段不需要建模工具,也不需要复杂的预警信号。唯一需要坚持的是"完成标准必须书面化"这一条,它是所有规模下都通用的核心动作。
2. 100到500人团队:开始需要专职角色和平台支撑
进入这个规模,跨团队依赖会快速增加到40条以上,靠个人记忆和临时沟通已经撑不住。我建议做三件事。
第一,设立依赖协调的专职或半专职角色,可以是PMO也可以是研发效能同学,但必须有人对依赖地图的整体质量负责。第二,把完成标准、冻结窗口、传导倍率这几个字段落到系统里,而不是留在表格中,避免版本混乱。第三,建立分级的预警和升级路径。
工具层面,这个规模的组织通常已经在使用研发管理平台,评估重点应该放在自定义字段能力、多项目集视图和依赖状态联动这三项上。以PingCode为例,它面向中大型企业设计,自定义字段和多项目集视角比较适合承载前面提到的登记表结构;如果组织有数据合规要求,它支持私有化部署;如果是从其他平台迁移过来,也支持平滑迁移,这是100人以上组织比较在意的落地成本。
3. 500人以上或多项目集:需要经营机制而不只是管理动作
500人以上或存在多项目集的组织,问题从"依赖数量多"变成"依赖之间存在资源竞争"。此时单纯跟踪单条依赖已经不够,需要上升到资源容量和优先级仲裁层面。
我建议增加两个机制。一是项目集级别的依赖收敛评审,每月一次,把所有项目集的完成时刻密度叠在一张图上,找出资源冲突最严重的时段。二是容量约束下的承诺机制,团队承诺的完成时刻必须和实际可用人力挂钩,避免过度承诺导致FF依赖系统性违约。
这个阶段还需要注意一点:依赖管理的指标不要超过五个。超过五个指标之后,团队会开始为指标工作而不是为交付工作。

八、不同情况下的取舍
方法讲完之后,还有几个必须做的取舍。这些取舍没有标准答案,取决于你所在组织的实际情况,但每一个都会显著影响最终效果。
1. 取舍一:管死还是放手
有些团队管理风格偏严,要求所有跨度超过两天的依赖都上报。这种做法在短周期项目里有效,但在长周期项目里会迅速产生大量低价值条目,反而淹没真正的高风险依赖。
我的建议标准是:只跟踪那些"违约后无法通过加班弥补"的依赖。如果一条依赖晚了三天,下游通过调排期能追回来,那它不需要进入精细跟踪列表。反之,如果它晚了会直接导致里程碑顺延,就必须纳入。
这个标准的好处是它天然把管理半径控制在可承受范围内,而且判断依据是业务后果而非管理便利。
2. 取舍二:自建、采购还是轻量表格
工具选择上有三类路径:自研看板、采购成熟平台、轻量表格。三者的取舍逻辑并不是"越重越好"。
自研的优势是灵活度和数据主权,劣势是持续维护成本高,通常需要一到两人的专职投入,而且跨项目打通往往是最难的部分。采购平台的优势是开箱即用、字段体系成熟,劣势是流程可能需要适配工具。轻量表格的优势是零成本、零学习门槛,劣势是没有权限控制、没有变更留痕、无法跨项目聚合。
我的判断逻辑是:当依赖数量超过30条,或者你需要变更留痕来支撑事后复盘时,表格就该退场了。在此之前,表格的性价比反而更高。选择采购平台时,优先看自定义字段、多项目集视角、私有化部署和迁移成本这四个维度,它们决定了你后期改造成本的高低。
3. 取舍三:缓冲加多少
缓冲是最容易被滥用的手段。加少了没效果,加多了变成浪费,而且缓冲一旦被消耗,团队会倾向于再要更多缓冲,形成恶性循环。
我的计算方式是:汇入缓冲天数 = 上游工期估算误差 × 传导倍率,再取整到工作日。举个例子,上游工期估算不确定性是±2天,传导倍率是2.1,那么缓冲应该是4.2天,取整为5天。
这个算法不完美,但比"凭感觉加两周"要可靠得多。更关键的是,它把缓冲的大小和具体的风险因子绑定,当传导倍率随着机制成熟下降时,缓冲也可以相应减少,避免缓冲只增不减。
4. 取舍四:先补识别还是先补解耦
最后一个取舍是顺序问题。如果资源有限,应该先投入哪个阶段?
我的经验判断是:如果你现在的延期主要来自"不知道有依赖",先补识别;如果延期主要来自"知道但解决不了",先补解耦。两者都缺的情况下,先补识别,因为识别的边际成本更低,而且它是解耦的前提,你不知道有哪些依赖,就无从判断哪个值得解耦。
但要避免一个陷阱:永远停留在识别阶段。我见过一些团队连续几个季度做依赖梳理,登记表越做越厚,实际延期率没有变化,因为他们从来没有真正推动过任何一条依赖的解耦。

九、结语:PMO的价值不是管住依赖,而是让依赖不再成为瓶颈
回到开头那个会议室里的十秒钟沉默。那家公司的甘特图没有错,连线也画得对,唯一缺的是有人真正对"完成时刻"负责。FF依赖的本质不是一张图,而是一组需要被反复谈判、确认、校准的承诺。
我在这篇《FF管理方法大全》里想传达的独特判断有三条。第一,FF依赖管理的对象是完成时刻的收敛,不是任务本身;第二,四阶段是一个收敛过程,PMO的价值在于把128条候选依赖收敛到9条核心依赖;第三,缓冲应该是最后手段,不是第一反应。
这三条判断合起来指向同一个结论:依赖管理的效率不来自跟踪得多,而来自判断得准。跟踪是体力活,判断才是专业能力。一个成熟的PMO不是登记员,而是依赖关系的经营者,他决定哪些依赖值得管、什么时候管、用什么手段管。
如果你的团队正准备启动一轮依赖治理,我建议按这个顺序行动。第一步,先做一次全量识别,把候选依赖列出来,但不要急着建表跟踪。第二步,用"跨两个团队以上或落在关键路径上"这条标准做收敛,把数量压到你真正能跟得动的范围。第三步,给每一条保留下来的依赖补上完成标准和冻结窗口,这一步最费时间,但回报最高。第四步,再考虑工具和系统,让字段体系去承载你已经想清楚的规则,而不是指望工具帮你想清楚。
最后留一个问题给正在读这篇文章的你:你手上那张依赖表,最近一次被打开是什么时候?如果答案是"想不起来了",那就说明这套机制需要重新设计了,不是因为工具不好,而是因为没有人真正在为完成时刻负责。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:FF管理方法大全:PMO任务依赖效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/384260
读者评论
文章把FF依赖的问题讲得很透,特别是“完成时刻”而非任务本身这个观点,直接点中了我们项目延期的要害。以前总以为画了甘特图就万事大吉,结果收尾时才发现上下游对“完成”的理解根本不一致。落地清单里的五个问题很实用,下次项目启动会就打算照着问。
四阶段框架和漏斗图让我意识到,依赖管理不是追求大而全,而是收敛到关键少数。我们团队以前维护上百条依赖,最后没人看,反而忽略了真正卡脖子的那几条。文章建议一个交付周期跑两轮识别一轮优化,这个节奏对PMO来说比较现实,准备在下一个迭代试点。
三个失控场景太真实了,尤其是封版后还有变更那个,几乎每个研发项目都会遇到。传导倍率的概念是第一次听到,但仔细一想,硬件联调时上游改一点,下游确实要翻倍付出。文章给的预警规则和冻结机制建议很具体,比空谈理论强多了。
误区部分说到了痛处:把登记当管理,依赖表填完就锁进抽屉。我们现在的表确实没有状态和更新日期,难怪没人用。不过文章对跨团队软协调的分析稍显理想,实际中优先级仲裁往往取决于老板拍板,PMO能推动的空间有限,期待后续能补充升级机制的实操细节。
