暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

2023 年我接手复盘一个横跨 11 个部门、峰值 200 多人的联合交付项目,它在预算审批冻结后停摆了 46 天。恢复后的第一周,团队没有写一行新代码,而是花了整整 9 天做一件事:搞清楚"上次停在哪里、谁答应了什么、哪个文件才是最终版"。这 9 天占掉了暂停总时长的近五分之一,而真正被冻结的工作量,按我事后的工时统计,只有原计划的 30% 左右。剩下的时间全部消耗在信息重建上,这才是"暂停"真正昂贵的地方。

后来我把这类经历整理成了一套内部方法,前后在 6 个项目上做过对照实验:有的项目照旧"通知一声就散",有的项目走完整的暂停收口流程。结果差异大到不像同一个组织做出来的事情。这份《暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程》就是那套方法的完整公开版本,我把踩过的坑、判断逻辑、清单字段和取舍边界都写进来了。

一、先给结论:暂停管理管的是"责任不断链"

很多人第一次听到"暂停管理"会本能地反问:暂停了还管什么?不就是把任务挂起、把会议取消、把人放回去做别的事吗?如果你也这么想,那你大概率经历过恢复时的那种混乱,找不到责任人、找不到最新版本、找不到当时的决策依据。

我的核心结论只有一句:暂停管理管的不是任务本身,而是任务背后的责任链条和信息链条。任务可以停,代码可以不提交,需求可以不改,但"谁对什么负责""依据是什么""什么时候什么条件下重启"这三件事必须一直有人持有。一旦这三件事断掉,暂停期就开始制造隐性债务。

1. 暂停不是中断,而是一次有计划的收口

在财务上有个概念叫"期末结账",月底不管业务多忙,账必须结,凭证必须归档,未达账项必须挂账。暂停管理在本质上是同一件事,把项目在某个时间点上"结账",让所有在途事项有一个明确的归属状态。

我通常会把暂停管理拆成三个动作:冻结(Freeze)、保活(Keep-alive)、重启(Restart)。冻结解决"现在是什么状态",保活解决"停了之后谁还在盯",重启解决"什么条件下可以继续"。这三个动作缺任何一个,暂停期就会变成黑洞。

2. 暂停管理的四个目标,优先级不能搞反

我见过太多团队在暂停期把"省钱"放在第一位,结果恢复时付出的代价远超省下来的成本。我的排序是:

  • 保交付:关键路径上的交付物必须处于"可交付但未交付"的确定状态,而不是"做到一半"。这是最高优先级。
  • 控风险:暂停期新增的风险(供应商违约、合规窗口、人员流失、依赖过期)必须有登记、有分级、有响应人。
  • 稳人心:跨部门团队最怕的不是停,是不知道自己会不会被裁、什么时候回来。信息真空会被臆想填满。
  • 可恢复:恢复不是重新开始,而是"接着上次的断点继续"。这要求暂停时就为恢复设计好入口。

注意这里的顺序。省钱、省人力、省沟通成本都不在这四个目标里,因为它们是结果,不是目标。你把前四件事做对了,成本自然可控;你为了省钱砍掉前四件事,成本会在恢复期以 3 到 5 倍的规模还回来。

3. 一个可操作的判断标准:24 小时重建上下文

我衡量一次暂停是否合格,只用一条标准:假设明天突然解冻,一个没参与过暂停决策的新负责人,能不能在 24 小时内搞清全部上下文并给出下一步计划?

能,说明冻结和交接做到了位;不能,说明这次暂停还在靠人的记忆维持。人的记忆是最不可靠的存储介质,46 天足够让一半以上的口头约定失真。

4. 计划性暂停和突发性暂停,是两套完全不同的流程

这是最容易被忽略的区分。把两者用同一套流程处理,是暂停管理失败的常见起点。

维度 计划性暂停 突发性暂停
触发来源 预算周期、战略调整、合规审查、排期让位 事故、资金断裂、政策变化、核心人员离职、上游断供
预警时间 通常有 1 到 4 周,可完整走收口流程 可能只有 4 到 48 小时,只能走关键动作
交接完整度预期 可以做到交付物基线 + 责任人矩阵全量冻结 优先保留决策记录和交付物位置,责任人矩阵可后补
最大风险 拖到最后一天才准备,收口动作全部半成品 没人拍板、现场混乱、口头交接后失联
恢复触发条件 可提前写清(预算到位、审批通过、里程碑达成) 往往需要在暂停中反复修订,需指定条件修订人
推荐冻结粒度 分层冻结,关键路径单独处理 全量快照,事后按需解冻

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

二、为什么跨部门团队一暂停就乱:三个真实场景与四个根源

跨部门团队有一个天然特性:部门内部的协作靠行政关系维持,部门之间的协作靠项目关系维持。暂停恰好切断的就是项目关系这条线。部门内部的汇报照常,部门之间的约定则瞬间失去载体。

1. 场景一:三个部门互相等,进度卡在"我以为是你在推"

一个典型的跨部门链路是这样的:业务部门出需求 → 产品部门出方案 → 研发部门做实现 → 测试部门验证 → 运维部门上线。暂停通知发下来之后,业务部门停了需求收集,产品部门停了方案评审,研发部门停了开发,看起来所有人都停了。

但问题在于,暂停那一刻每个环节都有"在途"的东西。业务部门有一份已经口头确认但没走流程的补充需求,产品部门有一版已经评审通过但没归档的方案,研发部门有一个已经在灰度但没正式发布的分支。这些东西不会因为"暂停"两个字就自动归位。

恢复时,研发部门基于自己手上那版方案继续做,产品部门说那版方案后来改过,业务部门说补充需求当时你们答应了的。三方都对,但三方手上的版本不一样。

2. 场景二:暂停通知发出去了,但没人知道暂停到什么时候

我在一个项目里见过这样的暂停通知邮件:

主题:关于 XX 项目暂停的通知
各位:

经管理层决定,XX 项目即日起暂停,具体恢复时间另行通知。

请各部门做好相关工作安排。

谢谢。

这封邮件发出去的当天,项目群安静了。第三天,开始有人私下问"是不是要黄了"。第二周,两位核心成员开始面试外部机会。第四周,业务部门把资源调去了另一个项目。

"另行通知"这四个字是暂停管理里最贵的一句话。它把不确定性从管理层转移给了执行层,而执行层没有消化不确定性的能力,只能用手上的资源做风险对冲。

3. 场景三:暂停期完全不沟通,恢复时像重新组队

另一个极端是"彻底断联"。暂停就是暂停,群里不说话,周会取消,周报停更,两个月后恢复时发现:负责接口对接的同事已经转岗,负责第三方对接的联系人已经离职,密码和账号没人知道,供应商合同到期忘记续签。

这种情况下,恢复的真实成本不是"继续做",而是"重新搭一遍环境",而重新搭的成本往往是原开发成本的一部分,我自己的样本里这个比例在 15% 到 40% 之间浮动。

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

4. 四个根源:为什么这些问题会反复发生

把这些失控现象归因,最后剩下的其实是四个结构性问题,跟团队能力关系不大。

根源一:暂停决策权和暂停执行权分离。决定暂停的人(通常是高层或预算方)和承担暂停后果的人(通常是项目负责人和执行团队)不是同一批人。决策者关心的是"停得干不干净",执行者关心的是"回来之后还能不能接上",两边的关注点天然错位。

根源二:跨部门协作没有"默认持久化"机制。部门内部的工作默认会留下记录(审批流、工单、系统日志),跨部门的约定默认只存在于会议纪要和群聊里。而会议纪要和群聊是最先被清理的东西。

根源三:暂停被视为"异常状态"而非"正常状态"。大部分流程设计假设项目会一路走到终点,暂停被当作需要临时应对的意外。于是没有任何标准动作可以套用,每次暂停都靠现场发挥。

根源四:恢复被当成"重启"而不是"续接"。一旦心理上认定是重启,团队就会允许自己重新讨论已经讨论过的事情,重新对齐已经对齐过的标准,成本成倍放大。

5. 上下文可恢复度是会衰减的,而且衰减很快

我做过一个简单测量:请项目成员在暂停后的不同时间点,回答 10 个关于项目当前状态的问题(最新版本号、未决事项、下个里程碑、外部依赖联系人等),统计答对比例。结果衰减速度比我预想的快得多。

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

三、七个反复出现的误区:暂停期最危险的不是停,而是惯性动作

上面讲的是结构性问题,落到具体动作上,我看到的是七个反复出现的误区。它们之所以顽固,是因为每一个在当下看起来都"合理"。

1. 只通知不交接,把"告知"当成"交接完成"

通知是单向的信息广播,交接是双向的责任转移。发一封邮件告诉所有人项目暂停,这叫通知;把"谁负责什么、东西在哪、依据是什么、有问题找谁"逐项确认到人,这才叫交接。

判断标准很简单:交接完成的标志不是"我发了",而是"对方能复述出来"。我在项目里会要求每个责任人用三句话回复:我负责的交付物是什么、当前状态是什么、恢复时我从哪开始。回复不出来,说明交接没完成。

2. 把"暂停"理解成"取消",顺手把资源清空

暂停和取消的差别是:取消需要考虑资产处置,暂停只需要考虑资产保留。很多管理者在暂停时做了取消的动作,把人全撤走、把环境关掉、把合同终止。等到要恢复时,发现人散了、环境没了、合同要重签。

我的判断是:只要恢复概率高于 30%,就应该按"暂停"处理,保留最小可恢复资产。这套最小资产通常很小:一个能跑的环境、一份完整的文档、一个还在的对接人,成本远低于重建。

3. 暂停决策人不明确,条件变了没人敢拍板

暂停期间一定会出现新信息:预算可能提前到位、政策可能变化、上游可能恢复供货。这时候需要有人判断"要不要调整暂停范围"。如果暂停时没指定这个人,结果就是所有人都在等,谁都不敢动。

我的做法是明确三个角色:暂停决策人(有权决定停和启)、暂停执行人(负责收口动作落地)、条件观察人(负责监控恢复触发条件)。这三个角色可以是同一个人,但必须写下来。

4. 恢复触发条件写成"另行通知"

这是我在场景二里讲过的坑,但值得单独拆开说。恢复触发条件必须是可观测、可验证、不由单一主观判断决定的事件。

不合格的写法:

  • 等领导通知
  • 等预算下来
  • 等时机成熟

合格的写法:

  • 年度预算审批通过且项目预算科目已下达(可验证:财务系统状态)
  • 合规审查出具书面结论且无整改项(可验证:审查报告编号)
  • 上游供应商恢复供货且首批物料到货验收合格(可验证:到货单)

条件越具体,暂停期的人越知道自己在等什么,也就越不容易流失。

5. 暂停期沟通走两个极端:要么彻底断联,要么高频打扰

彻底断联的问题前面讲过。高频打扰的问题同样严重:每周开一次全员会,每次会上都重复"目前还没确定恢复时间",这种会议除了消耗士气没有任何作用。

我推荐的是"降频但不失联":从原来的每日站会降到双周一次书面同步,同步内容固定为风险清单更新 + 恢复条件状态 + 需要决策的事项。有实质变化才开会,没变化就发个状态。

6. 一刀切冻结,把关键路径也停掉

跨部门项目通常包含多条并行链路,不是所有链路都同等重要。全量冻结看起来很干净,但会带来两个问题:一是核心人员无事可做导致流失,二是某些有外部时间窗的工作(比如第三方接口的联调窗口、资质申报的年度节点)一旦错过就要再等一年。

更合理的做法是分层冻结。关键路径保留最小维护力度,非关键路径全量冻结,有外部时间窗的工作单独列出并标注硬截止日期。

7. 恢复即冲刺,跳过复盘直接开干

恢复期最诱人的动作是"赶紧追进度",于是团队第一天就进入高强度冲刺,把暂停期暴露出来的问题全部跳过。

结果是同一个坑在下一个项目里再踩一次。我的经验是:恢复后的第一个 2 小时必须留给复盘,只回答三个问题,暂停时哪些信息丢了、为什么会丢、下次怎么防。这个投入产出比高得离谱。

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

四、专业判断逻辑:三阶段收口 + 四张清单

讲完问题和误区,进入可操作的部分。我的方法可以概括成"按时间线分三阶段,每个阶段配一批固定动作,所有动作沉淀成四张可复用清单"。

1. 暂停前:把"停"变成一次有序收口

暂停前的窗口是整件事里性价比最高的时间段。计划性暂停通常有 1 到 4 周,这段时间做的事,能省掉恢复期数倍的返工。

(1)确认暂停决策链

第一件事不是整理文档,是确认人。需要在暂停生效前书面确认三个角色:暂停决策人、暂停执行人、条件观察人,以及他们的替补。跨部门项目里最怕的就是"以为对方在管"。

我的做法是在暂停通知里直接写清楚这三个名字和联系方式,并在回复里要求本人确认。没有确认的,视为角色空缺,需要立刻补位。

(2)冻结交付物与进度基线

这是第一张清单,也是最重要的一张。核心是给每一个在途交付物打上明确状态标签,让恢复时的起点没有歧义。

我的建议是限定四种状态,不允许出现"差不多完成"这种模糊描述:

  • 已交付已验收:有验收记录,恢复时不需要动。
  • 已交付未验收:产物已存在,恢复后第一件事是走验收流程。
  • 未交付可冻结:做到一半但分支、文档、数据已归档到确定位置,恢复时可直接续接。
  • 未交付不可冻结:存在外部依赖或不可中断进程,属于暂停期必须继续盯的少数事项,需要单独列出。

第四类是关键。很多团队做冻结时会把这类漏掉,导致暂停期出现"没人管但又不能不管"的黑洞工作。

(3)责任人交接与联络矩阵

交接不是开个会讲一遍,而是产出一份矩阵:每一项在途工作对应一个责任人、一个备份人、一个联络方式,以及交接确认状态。

这里有个容易被忽略的点:跨部门交接时,接收方往往是另一个部门的同事,他对这项工作的历史背景一无所知。所以交接内容里必须包含"为什么这么做"的判断依据,而不只是"做了什么"。

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

2. 暂停中:低频但不失联,重点在风险监控

暂停生效之后,工作重点从"推进"切换到"监控"。这个阶段的目标不是产出,而是保证暂停期结束时,恢复所需的一切都还在。

(1)固定同步节奏与信息看板

我推荐的默认节奏是双周一次书面同步,内容固定三块:风险清单更新、恢复条件状态、需要决策的事项。只有第三块非空时才召开会议。

同步的载体很重要。群聊消息会被淹没,邮件会被归档,唯一可靠的是一份所有人共享、持续更新的单一信息源。这也是我后面会讲到的工具层面的价值所在。

(2)风险登记与分级响应

这是第二张清单。暂停期的风险有四类,性质完全不同,需要分开登记。

风险类别 典型表现 监控频率 响应人
时间型风险 合同到期、资质失效、账号过期、接口权限回收 每周 条件观察人
人员型风险 核心成员转岗、离职、被长期占用无法回归 双周 暂停执行人
依赖型风险 上游供应商变更、第三方服务下线、政策调整 双周 条件观察人
技术型风险 环境资源被回收、依赖版本过期、证书失效 每月 暂停执行人

分级响应的原则是:影响恢复触发条件的风险必须即时上报,影响恢复成本的风险双周汇总,影响恢复体验的风险月度汇总。把这三档分开,可以避免所有风险都涌向决策人造成噪音。

(3)识别"假暂停真停摆"的三个信号

有些项目名义上暂停,实际上已经在静默死亡。我总结了三个早期信号,出现任意两个就要立刻介入:

  1. 同步会议连续两次因"无内容"取消。正常情况下暂停期也会有风险变化,连续无内容说明没人真的在监控。
  2. 恢复条件在过去一个月内没有被任何人查询过。条件观察人形同虚设。
  3. 超过一半的交接责任人无法在 24 小时内回答"你负责的交付物现在在哪"。说明交接从未真正完成。

3. 恢复后:让重启不重复踩坑

恢复期只有三件事:确认可以启动、复盘暂停期、把经验固化成标准动作。

(1)恢复触发条件与验收标准

这是第三张清单。恢复不是"解冻"按钮,而是一次有验收的启动。我的标准动作是:

  • 逐条核对恢复触发条件,每条都要有书面证据,不接受口头确认。
  • 逐项核对交付物基线,确认状态与冻结时一致,不一致的必须先查清原因。
  • 确认责任人矩阵中的关键人是否仍然可用,不可用的必须有替补已就位。
  • 确认恢复后的第一个里程碑及其验收标准,避免"先干起来再说"。

(2)复盘暂停期的遗留问题

复盘的产出不是一份报告,而是三类具体行动:需要补做的、需要撤销的、需要永久修改流程的。前两类当场派单,第三类进入第四张清单。

(3)把经验沉淀成跨部门 SOP

这是第四张清单,暂停管理 SOP。它应该包含前面所有清单的模板、判断标准、角色定义和常见问题的处理方式。有了它,下一次暂停不需要从零开始设计。

下面是我在项目里实际使用的一份最小化风险登记条目格式,字段不多,但足以支撑跨部门共享:

risk_id: R-2024-017
title: 第三方地图接口授权 2024-12-31 到期

category: 依赖型风险

owner: 张 XX(条件观察人)

backup: 李 XX

trigger_condition: 授权剩余有效期 < 45 天

impact_if_triggered: 恢复后需重新申请,预计延迟 10 个工作日

response_plan: 到期前 30 天发起续期申请,同步评估替代方案

status: monitoring

last_reviewed: 2024-11-08

next_review: 2024-11-22

关键在于 trigger_condition 和 next_review 这两个字段。没有触发条件,风险就无法被自动识别;没有下次复核时间,风险就会在清单里睡过去。

4. 四张清单的字段设计

把四张清单放在一起看,会发现它们的信息结构其实是同构的:每一项都要有对象、状态、责任人、时间。区别只在于关注点不同。

清单 核心字段 产出时点 更新频率
清单一:交付物冻结基线 交付物名称、状态分类(四选一)、存放位置、版本标识、责任人 暂停生效前 仅冻结时更新一次
清单二:风险登记表 风险编号、类别、触发条件、影响、响应计划、责任人、下次复核日 暂停生效前建立 双周滚动更新
清单三:恢复条件与验收 恢复触发条件、验证方式、证据要求、里程碑定义、验收标准 暂停生效前初版 条件变化时修订
清单四:暂停管理 SOP 角色定义、动作步骤、模板、判断标准、历史问题库 恢复后复盘产出 每次暂停后迭代

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

五、案例与数据观察:一家 300 人企业的暂停期改造实录

下面这个案例来自我参与过的一次真实改造。为保护商业信息,公司名和项目名做脱敏处理,数据来自项目管理系统导出与团队复盘记录。

1. 改造前的状态

这家公司约 300 人,同时并行 7 到 9 个跨部门项目,涉及研发、产品、测试、交付、市场、供应链六个部门。典型特征是:项目多、暂停频繁、暂停后恢复混乱。

改造前一年的统计里,有 11 次项目暂停,其中 4 次暂停超过 60 天。每次恢复平均需要 8.5 个工作日做"重新对齐",占恢复首月工时的约 26%。更麻烦的是,有 3 个项目在恢复后出现了交付物版本不一致导致的返工。

2. 改造动作:三件事

我们做的改造并不复杂,核心是三件事:把四张清单固化进项目管理平台、把暂停流程变成模板化的检查项、把风险登记从个人表格迁移到共享视图。

具体落地时用的是 PingCode。选它的原因有三点:一是它面向中大型企业及 100 人以上组织的协作场景,工作项、迭代、测试用例、需求能放在同一条链路上,跨部门交接不需要在多个系统之间来回找;二是它支持私有化部署,对于有数据合规要求的企业这一点几乎是硬性的;三是它支持 Jira 的平滑迁移,这家公司原本的研发数据就在 Jira 上,迁移过程比预期顺利很多,作为国产替代方案基本没有额外适配成本。

3. 工具层面具体怎么支撑暂停管理

(1)冻结基线:用工作项状态锁定,而不是靠文档描述

改造前,冻结基线是一份 Excel,谁有空谁更新,经常出现"表格说是 A 版本,实际仓库里是 B 版本"。改造后我们把冻结动作变成工作项状态的批量切换,每个在途工作项必须落到四种冻结状态之一,未填状态的工作项会被系统标红。

这个改动的价值在于:状态不再依赖人的自觉,而依赖系统的完整性校验。暂停生效时有多少工作项未标注状态,一目了然。

(2)风险登记:从个人表格到共享视图

之前风险清单存在项目负责人的本地表格里,暂停期一长,表格就没人看了。改造后风险成为独立工作项类型,带触发条件字段和下次复核日期,到期未复核会自动提醒责任人。

这个机制解决了一个很实际的问题:风险不会因为没人想起来而消失,只会因为没人想起来而爆发。

(3)恢复验收:把清单三变成可勾选的检查项

恢复条件清单被做成了一套检查项,每条都要上传证据附件才能勾选。这个设计看起来有点繁琐,但效果非常明显,它强行阻止了"口头确认条件已满足"这种操作。

4. 改造前后的指标对比

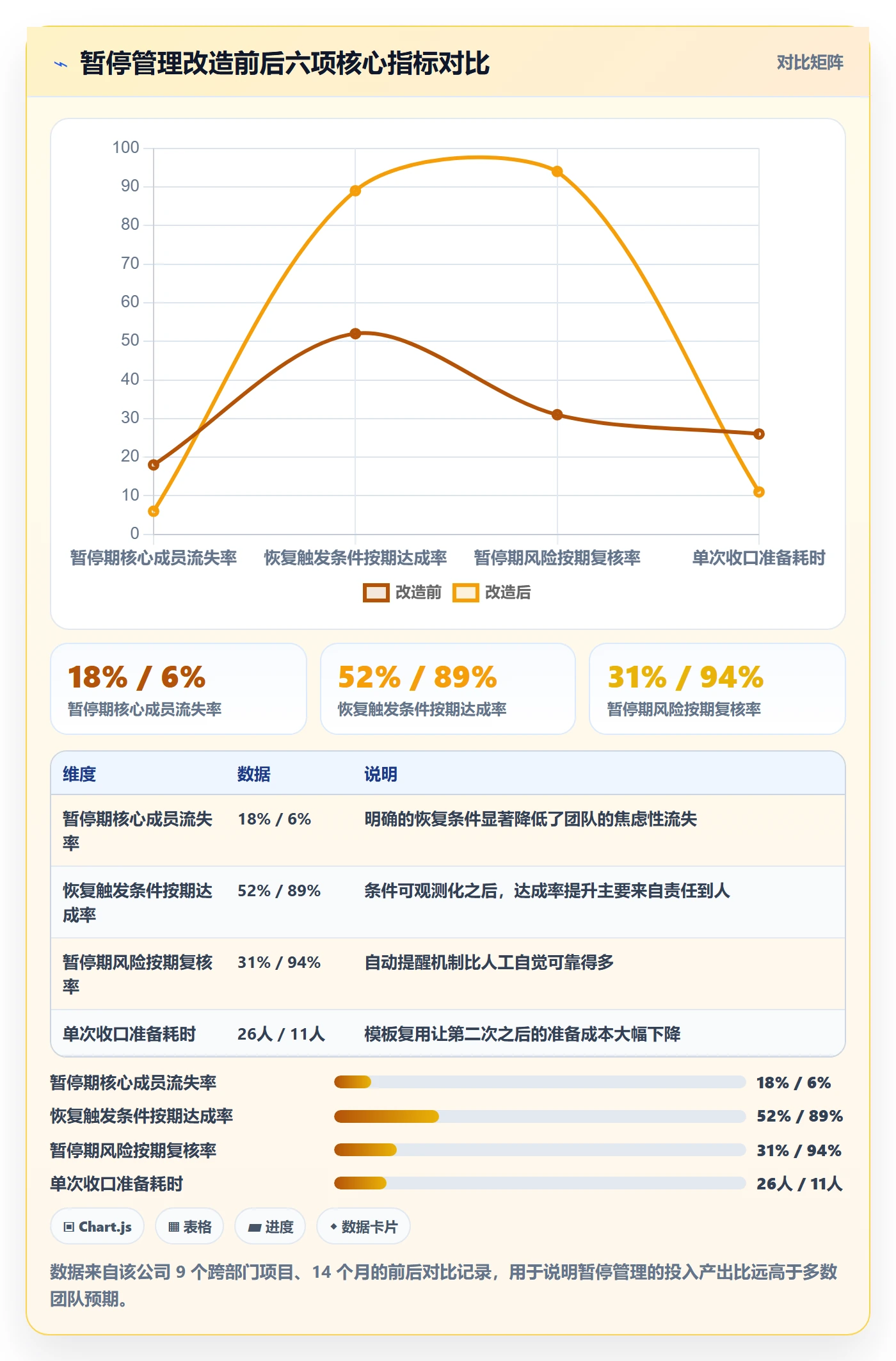

改造覆盖了 9 个项目,历时约 14 个月。以下是六项可比指标的前后变化。

指标 改造前 改造后 变化幅度 数据来源
恢复期重新对齐耗时 8.5 个工作日 2.1 个工作日 下降 75% 项目管理平台工时记录
交付物版本不一致导致的返工 3 次 / 年 0 次 / 年 下降 100% 质量事件台账
暂停期核心成员流失率 18% 6% 下降 12 个百分点 人力系统离职记录
恢复触发条件按期达成率 52% 89% 提升 37 个百分点 恢复条件检查项完成记录
暂停期风险按期复核率 31% 94% 提升 63 个百分点 风险工作项复核日志
单次暂停收口准备耗时 约 26 人时 约 11 人时 下降 58% 暂停收口专项工时统计

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

5. 我自己踩过的三个坑

改造过程并非一帆风顺,有三个坑值得提前说。

坑一:清单字段设计过重,导致没人愿意填。第一版风险登记表有 19 个字段,结果填写率不到 40%。后来砍到 8 个字段,填写率立刻上到 90% 以上。经验是:先保证能填完,再考虑填得全。

坑二:把冻结当成一次性动作。第一轮实施时,我们在暂停生效当天完成冻结就结束了。结果两周后有人重新提交了一个工作项,基线就乱了。后来改成暂停期内新增工作项需要审批,才堵住这个口子。

坑三:恢复条件写得太理想化。有个项目的恢复条件写的是"业务需求明确后恢复",这个条件永远无法验证。改成"业务方出具签字确认的需求范围说明书后恢复"才真正可执行。恢复条件的检验标准是:一个不了解背景的人,能不能独立判断它是否满足。

六、不同情况下的行动建议

方法讲完了,但落到具体项目,动作强度需要按情况调整。以下是我在不同场景下的默认建议。

1. 计划性长暂停(超过 30 天)

这类场景预警时间充足,应该走完整流程,四张清单全部用上。

  1. 暂停生效前 2 周启动收口,第一周完成交付物梳理和责任人确认,第二周完成风险登记和恢复条件文档化。
  2. 暂停生效当天做全量冻结快照,冻结后所有新增工作项需要审批。
  3. 暂停期内双周书面同步,风险按分级频率复核。
  4. 恢复前 1 周启动验收核对,逐条验证恢复条件。
  5. 恢复后第一个 2 小时固定用于复盘。

重点是第二周。我见过太多团队把收口工作全压到暂停前一天,结果只能做到"通知到人",后面三张清单全部欠着。

2. 突发性短暂停(2 周以内)

预警时间可能只有几小时,必须砍到只剩最关键的三个动作。

  1. 先定人:用一封邮件明确暂停决策人、执行人、条件观察人,要求回复确认。
  2. 再快照:对关键路径上的交付物做全量快照,记录位置和版本,不做状态细分。
  3. 最后写条件:恢复触发条件可以先粗后细,但必须指定条件修订人,允许在暂停期内完善。

其余动作可以延后到暂停生效后 72 小时内补齐。突发场景下,先定人比先整理文档重要得多。

3. 局部暂停(单模块或单部门)

局部暂停是最容易失控的类型,因为没有全项目暂停那种明确的边界感。我的建议是:

  • 明确暂停边界,写清哪些工作项在内、哪些在外,避免"以为你也停了"。
  • 重点检查跨边界依赖,被暂停模块对外提供的接口或数据必须单独标注保留策略。
  • 恢复条件要写成"本模块可独立恢复"而非"随整体项目恢复",否则局部暂停会拖成全量停摆。

4. 强制暂停(合规、安全、审计)

这类暂停的特点是外部约束强、恢复条件不由自己决定,通常还伴随取证和保全要求。

  1. 第一时间固定证据链:系统日志、操作记录、数据快照,全部做只读保全。
  2. 暂停期内所有对生产环境的变更必须走书面审批,包括看似无害的配置调整。
  3. 恢复条件以外部机构的书面结论为准,内部不自行解释。
  4. 指定专人对接外部机构,避免多头沟通造成信息不一致。

5. 恢复期

恢复期的建议只有一条,但很难做到:不要在恢复第一天就进入冲刺状态。

我推荐的节奏是:第一天做验收核对和复盘,第二天做遗留问题派单和人员确认,第三天正式进入执行。三天看起来是浪费,但与我见过的"第一天冲刺、第五天返工"相比,这三天是省钱的。

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

七、不同情况下的取舍

暂停管理里最难的不是"做什么",而是"做到什么程度"。每一个动作都有成本,过度执行和不足执行一样有害。下面是我在五个关键取舍点上的判断依据。

1. 冻结粒度:全量冻结还是分层冻结

全量冻结的好处是简单、无歧义;坏处是会让关键路径和外部时间窗工作一起停摆,团队闲置,机会成本高。分层冻结的好处是保留关键能力和时间窗;坏处是边界判断有争议,容易出现"凭什么他们不停"的内部摩擦。

我的判断依据是恢复概率和外部时间窗。恢复概率高于 50% 且存在不可延期的时间窗时,分层冻结明显更优;恢复概率低于 30% 或者没有硬性时间窗时,全量冻结更省心。

需要提醒的是,分层冻结必须由暂停决策人明确宣布,不能由各团队自行判断,否则会演变成谁都不愿意停。

2. 沟通频率:降频还是保频

降频省成本,但会拉长信息真空;保频稳人心,但会持续占用暂停期本就稀缺的注意力。

我的经验区间是:暂停时长在 2 周以内时保持每周一次书面同步;2 周到 8 周之间双周一次;超过 8 周可以降到每月一次,但恢复条件状态必须始终可查。

真正的判断标准不是频率,而是"团队里有多少人在等消息"。如果暂停期内有外部依赖方在等你的结论,频率就不能降。

暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程

3. 人力保留:留人还是释放

把核心成员留在暂停项目上,成本是他们在暂停期没有产出;把人释放掉,成本是恢复时可能找不回来。

我的判断依据是替代成本和恢复时的启动速度要求。如果恢复必须在 2 周内达到原产能,核心成员就不能释放;如果恢复可以接受 4 到 6 周的爬坡期,可以释放部分非关键角色。

有一个折中方案效果不错:核心成员保留少量配额用于风险监控和信息维护,其余时间投入其他项目。这样既保住了知识连续性,又不至于完全闲置。

4. 文档深度:轻基线还是全量归档

全量归档最安全,但成本高,而且暂停期越长,归档内容过时的概率越大。轻基线成本低,但对人的依赖强。

我的建议是按交付物重要性分级:关键路径交付物做全量归档,含设计依据和决策记录;非关键路径只保留位置索引和最新版本标识。

这里有个容易被忽略的成本:全量归档的真实成本不只是整理时间,还包括恢复时的阅读时间。一份 200 页的归档文档,恢复时没人会从头读。归档的价值不在于完整,而在于恢复时能快速定位到该看哪 5 页。

5. 工具投入:本地表格还是专业平台

这是最后一个取舍,也是最实际的。表格的成本低、上手快,但版本容易失控、状态无法校验、提醒机制缺失;专业平台的成本高、需要配置,但状态强制、提醒自动、跨部门共享。

判断维度 倾向本地表格 倾向专业平台
并行项目数量 同时并行 1 到 2 个 同时并行 3 个以上
涉及部门数 2 到 3 个部门 4 个以上部门
暂停频率 每年 1 到 2 次 每年 4 次以上
平均暂停时长 2 周以内 超过 1 个月
合规与数据要求 无特殊要求 要求私有化部署或数据不出境
历史系统包袱 无既有系统 已有研发数据,需要平滑迁移

我的实际判断是:当"暂停时找不到东西"这件事每年发生 3 次以上,工具投入就已经回本了。这个阈值比大多数人想象的低。

如果决定上平台,配置时要特别注意两点:一是冻结状态要做成必填且带完整性校验,否则和表格没有本质区别;二是风险条目要有下次复核日期字段并开启自动提醒,这是把"靠人记得"变成"靠系统提醒"的关键一步。对于有私有化部署需求、或者需要从既有研发管理系统迁移数据的团队,选型时把这两点作为硬性评估项会更稳妥。

6. 一个经常被忽略的取舍:暂停 vs 取消

最后补一个取舍点。很多长期暂停其实已经不需要恢复了,但因为没人愿意承担"取消"的决策责任,项目就一直挂在暂停状态,持续消耗风险监控成本。

我的建议是给暂停设置一个复核期限:暂停满 90 天时,必须由暂停决策人重新评估一次,明确选择"继续暂停、缩减范围、或者正式取消"。挂而不决是最贵的状态,它同时承担了保留成本和机会成本。

八、结语:把"可控暂停"变成团队的一项基础能力

回到开头那个 46 天的项目。如果重来一次,我会在暂停通知发出的当天就做三件事:明确三个暂停角色、把在途交付物打上四种状态标签、把恢复触发条件写成可验证的句子。这三件事加起来不到 3 人天,却能省掉恢复时那 9 天的重新对齐。

我在这份指南里想强调的独特观点有三个。

第一,暂停管理的对象是责任链和信息链,不是任务本身。任务停不停不是重点,重点是"谁对什么负责"和"依据是什么"这两条链子有没有断。理解这一点,很多动作的优先级会立刻清晰。

第二,计划性暂停和突发性暂停必须用两套流程。用计划性的标准要求突发场景,会导致收口动作全成半成品;用突发性的简化流程处理计划性场景,会浪费掉宝贵的预警窗口。

第三,暂停管理的成本主要发生在恢复期,而不是暂停期。暂停期省下的每一小时,通常会在恢复期以数倍代价还回来。这就是为什么"暂停期看起来在养闲人"其实是合理的成本结构。

下一步怎么走,我建议按这个顺序推进:

  1. 今天:翻出你手上正在暂停或即将暂停的项目,检查有没有明确的暂停决策人、执行人、条件观察人。如果没有,今天就把名字定下来并通知到人。
  2. 本周:用四种状态给所有在途交付物打标签,特别是把"不可冻结"的那几项单独列出来,这几项是暂停期唯一需要持续盯的工作。
  3. 本月:把恢复触发条件改写成可观测、可验证的句子,指定条件观察人,建立双周复核节奏。
  4. 下次暂停时:完整走一遍三阶段流程,并在恢复后花 2 小时复盘,把这轮的坑写进 SOP。
  5. 长期:如果你的团队每年暂停 3 次以上、涉及 4 个以上部门,考虑把冻结状态和风险复核做进项目管理平台,用系统的一致性校验替代人的自觉。

跨部门团队真正的成熟度,不体现在顺风顺水时能跑多快,而体现在被按下暂停键之后,能不能不慌不乱地把事情接住、守住、再接着做下去。敢于按下暂停键的团队,前提是它已经具备了可控暂停的能力。

八、结语:把"可控暂停"变成团队的一项基础能力

常见问题解答(FAQ)

1. 项目到底该不该暂停、由谁来拍板?

我是跨部门项目的负责人,业务方天天催着停,研发又说再给一周就能出结果,两边都有道理,我夹在中间完全不知道该听谁的。更怕的是我拍了板,后面出了事全算我头上。到底有没有一套能站得住脚的判断标准?

先看这件事有没有『不可逆损耗』。如果继续推进只会浪费工时、后面还能补回来,那就不值得暂停;如果继续推进会锁死资源、签下不可撤销的合同、或者让数据/合规状态发生不可逆变化,就必须停。

实操上开一次两小时以内的止损评估会,只回答三个问题:继续推进的最坏结果是什么、暂停的最坏结果是什么、能不能用缩小范围代替暂停。如果砍掉一部分范围就能解决,那叫缩减版交付,不叫暂停,不要混为一谈。拍板人必须唯一,而且暂停单上要写全四项才算生效:暂停理由、冻结时点、恢复条件、资源释放范围。

缺任何一项,这个暂停在跨部门层面就是无效的,因为没有部门会真的执行。

2. 暂停期间的跨部门交接,怎么做才不留坑?

上次项目一暂停,我以为把群公告一发、文档往共享盘一扔就完事了。结果两个月后重启,没人知道那份需求文档到底改到第几版,原本对接的同事也调岗了,白白多花了三周重新对齐。这种坑到底该怎么提前堵住?

靠三张表加一次反向复述。第一张是交付物清单,每个交付物必须写清文件路径、版本号、最后修改人、当前验收状态,不接受『在共享盘里』这种模糊描述。第二张是决策日志,记录谁在什么时间基于什么信息做了什么决定,暂停期最容易出现的就是『当时说好了』但没人拿得出证据。

第三张是接口人表,每个模块只有一个主对接人,同时指定一个备份人,并写明响应时限。真正关键的动作是暂停生效后48小时内做一次反向复述:接手人用自己的话讲一遍要交付什么、现在卡在哪,原负责人当场确认或纠正。口头同步在暂停期必然失效,因为双方不再天天见面,只有被复述过一遍的信息才算真正交接完成。

3. 暂停期间到底还要不要开会?频率怎么定才不招人烦?

我最怕两种极端:一种是暂停了还天天拉会,团队怨声载道,大家觉得在演戏;另一种是彻底失联,等要重启的时候才发现关键的人都散了、资源也被别的项目抽走了。中间那个度到底在哪?

用『1+1』节奏:每周一次书面同步,只更新看板和风险登记表的变化;每两周一次十五分钟站会,只讲三件事,有没有新增风险、恢复条件有没有变化、有没有人被抽走。书面同步比会议更重要,因为它留痕,跨部门扯皮时唯一能拿出来的就是记录。

判断有没有滑向『假暂停真停摆』,盯三个信号:看板超过七天没有任何字段更新、接口人连续两次缺席同步、风险登记表只增不减却没人处理。出现任何一个,就直接升级到项目负责人层面,不要再指望执行层自己消化。记住暂停期的沟通目标是防止信息断档,不是推动进度,所以宁可简短,也不要开成没有结论的汇报会。

4. 恢复的时候怎么做,才能不把暂停期的坑再踩一遍?

我们团队吃过亏:说好『情况好转就恢复』,结果谁也不知道什么叫好转,最后是靠某个领导一句话突然重启。一重启就发现依赖没到位、人手没回来,前两周基本在救火。这种模糊的恢复条件到底该怎么设?

把恢复条件写成可验证的项,不要写『情况好转』『基本就绪』这种主观词。可用的口径有三类:上游依赖的完成情况、关键角色的到位情况、以及预算或合规批复的状态,每一项都要有明确的判定依据和检查人。恢复前必须做一次重启评审,逐条核对触发条件,不满足就不启动,不要用『先干起来再说』绕过。

重启后的第一个迭代只安排七成常规负载,留三成专门处理暂停期留下的遗留问题和债务,否则旧问题会立刻把新进度拖垮。最后一步最容易被跳过但最值钱:把暂停期的决策日志和踩坑记录整理成跨部门流程里专门的暂停与恢复章节,写清什么情况下停、谁签字、怎么验、谁复盘。

下一次再遇到暂停,团队直接调用这一章就行,而不是重新吵一遍。

核心关键词

读者评论

熊
熊清越

作者用6个项目的对照实验支撑观点,比纯方法论更有说服力。特别是24小时重建上下文这条标准,直接点出了暂停管理成败的关键,实操性很强。

崔
崔欣然

作为经历过预算冻结的项目经理,看到暂停期上下文衰减曲线和帕累托图特别有共鸣。46天恢复时找版本、对决策依据的场景几乎一模一样,只是没想到衰减会这么快。

汪
汪嘉宁

文章把暂停管理拆成冻结、保活、重启三个动作很清晰,但计划性和突发性暂停用两套流程,对小团队来说落地时人力可能跟不上,这点还可以再展开讲讲取舍。

文章包含AI辅助创作:暂停管理指南:跨部门团队如何做好任务执行,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381187

赞 (0)
飞飞飞飞
暂停管理指南:跨部门团队如何做好任务执行,效率提升全流程
上一篇 5小时前
完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
