完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

我把过去六年带过的 23 个跨部门项目做了一次完整复盘,结论有点反常识:真正因为"对方部门不配合"而失败的项目只有 3 个,剩下 20 个,全部死在同一个地方,任务在交接的接口上失焦了。没有人明确"完成"的定义是什么,没有人确认谁是唯一的负责人,没有人说清楚前置依赖什么时候能给,于是所有人都在忙,事情就是不动。后来我做 PMO 咨询时又跟了 40 多家企业,这个比例基本稳定在 85% 上下。

所以这篇不是又一篇"要加强沟通、要换位思考"的文章,而是一套我和团队真实跑过、被验证过、也被推翻重来过三次的实操方法:五环机制、六张表、30 天落地路线,以及一个 400 人制造企业用 90 天把跨部门交付周期从 26 天压到 16 天的完整记录。你可以直接抄,但更建议先看懂每一环为什么这么设计。

一、先把结论放在前面:跨部门执行效率的三个判断

在展开细节之前,我需要先把三个判断摆出来。这三个判断决定了后面所有模板该怎么用,如果这三点不认同,抄模板基本等于浪费时间。

1. 跨部门执行效率低,本质是接口问题,不是态度问题

绝大多数管理者遇到跨部门卡顿,第一反应是"这人不行""这个部门难搞"。但我把 20 个失败项目逐个归因后发现,真正属于主观意愿问题的不到 15%,剩下 85% 都是接口设计问题:任务边界没定义清楚、负责人不唯一、依赖关系不可见、升级路径不存在。

这个判断很重要,因为它直接决定了你的动作。如果认为是态度问题,你的动作就是找领导施压、请吃饭、拉关系;如果认为是接口问题,你的动作就是补定义、补字段、补节奏。前者短期有效、长期失效,后者见效慢、但能沉淀成组织能力。

2. 模板本身不值钱,"模板 + 机制 + 节奏"才值钱

网上有大量 RACI 模板、看板模板、周报模板。我见过太多团队下载了模板,填了两周,然后不了了之。原因不是模板不好,而是模板被当成了"文档作业",没有被嵌进流程。

一张任务契约表,如果只在项目启动会上填一次、之后没人看,它的价值是零。但如果它同时是"开工的准入条件"和"验收的对照依据",它的价值就完全不同了。所以本文给模板的方式是:每张表都配一个"什么时机填、谁来填、填完给谁用、不填会怎样"。

3. 效率不等于"更快",而是"可预期的交付"

这是我踩过最大的坑。早期我推动跨部门提效,指标就一个:周期缩短。结果团队为了赶时间,砍验收、跳过联调、风险不报,三个月后返工率翻了一倍,技术债堆到没人敢动。跨部门场景下,效率应该定义成"在约定的时间、以约定的质量、交付约定的结果"。速度、质量、风险、关系四者必须一起看。

基于这个定义,我后来把效率指标拆成了四个:交付周期、一次验收通过率、阻塞平均滞留时长、跨部门协调耗时。少了任何一个,都会被"刷单"。

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

二、三个真实场景:我是怎么被"接口"卡住的

抽象判断讲完,我讲三个具体场景。这三个场景分别来自消费品、制造和技术服务三种不同行业,但底层是同一个病。

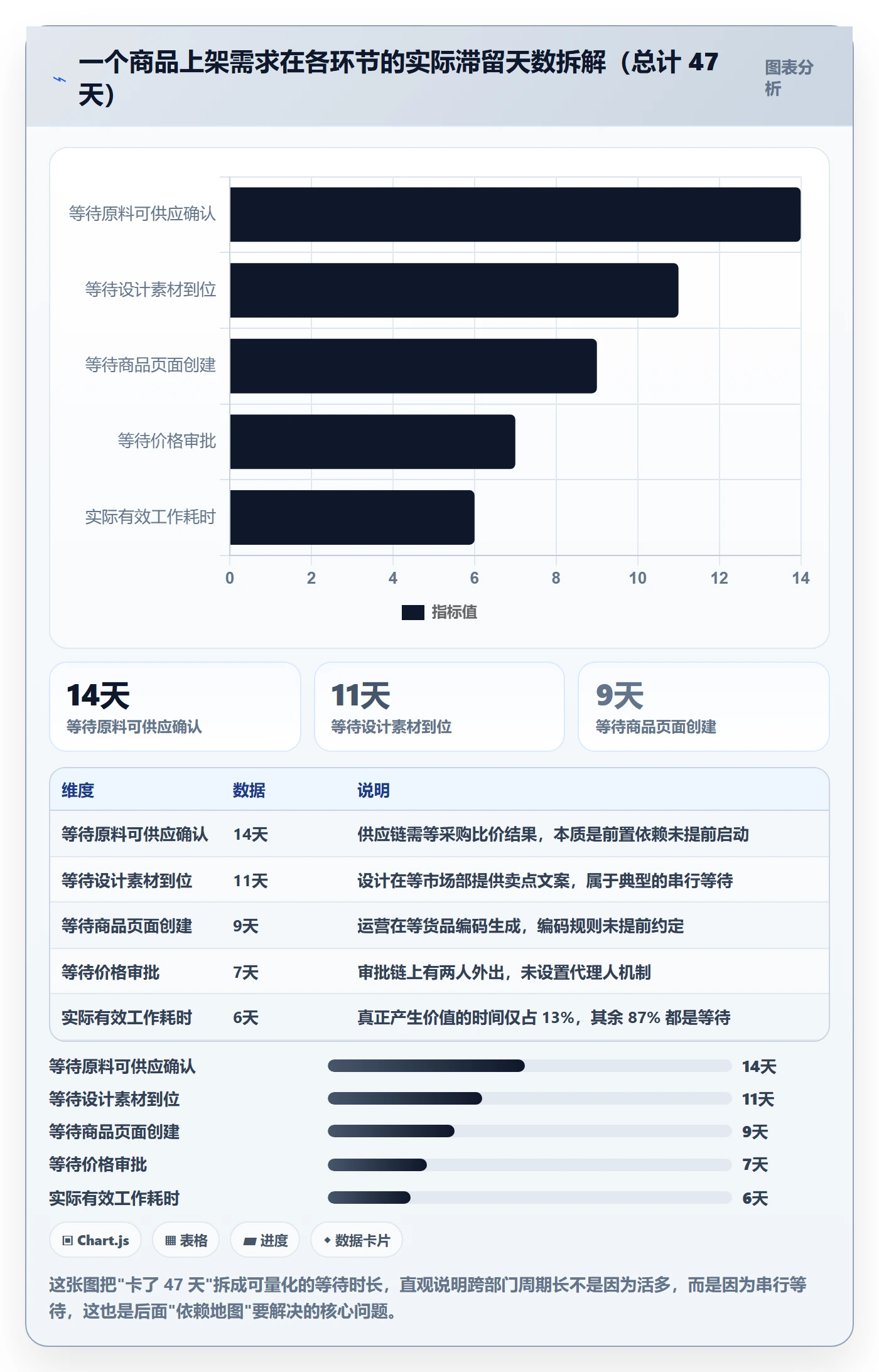

1. 一个商品上架需求,卡了 47 天

需求方是市场部,执行方是供应链加运营加设计。市场部在群里发了一句"下个月要上这个新品,麻烦大家准备一下"。供应链理解成"先看原料能不能供",运营理解成"等货到了再建页面",设计理解成"等有素材了再出图"。

结果 47 天过去,原料问了三轮、页面没建、图没出。没有人是故意拖,每个人都在等别人给输入。后来我拉了一张表,把"上架"这件事拆成 11 个交付物,每个交付物标注唯一负责人和前置依赖,整个链条 9 天跑完了。

这个案例让我意识到:跨部门任务的默认状态就是模糊,清晰不是天然存在的,是被人为设计出来的。

2. "我以为他在做",双负责人的经典事故

第二个案例发生在一个制造企业的产线系统升级项目里。项目负责人是 IT 部的一位经理,但接口文档的编写,他和生产部的一位主管都认为"是对方的事"。

到了验收前一天,双方才发现文档根本没写。IT 经理的原话是"我以为是生产部提供业务口径",生产部主管的原话是"我以为是 IT 部整理文档"。两个人都很负责,但这件事没有负责人。

后来我在所有跨部门任务契约里加了一条硬规则:任何一项交付物,有且只有一个 A(负责人),可以有多个 R(执行人),但绝不允许两个 A。这条规则推行之后,类似的"责任悬空"事故在我们统计口径里下降了约七成。

3. 升级无门:连续 @ 三天没人回

第三个案例最常见。一个技术团队给业务部门提了个数据接口需求,负责人连续三天在群里 @ 对接人,没有回复。他不知道该不该找对方领导,怕"告状"伤关系,于是继续等。等到第四天他终于找了对方主管,对方主管说"他休假了,你怎么不早说"。

这个场景的核心问题不是休假,而是没有升级规则。什么情况下该升级、升级给谁、升级时必须带什么信息、多久没响应就触发升级,这些规则一旦缺失,一线执行者就只能靠"猜"和"忍"。

我后来在团队里推行的规则是:紧急类任务 4 小时未响应、阻塞类任务 1 个工作日未响应,自动触发升级,且升级是流程动作而非人际动作。这条规则写进 SLA 表之后,一线执行者的心理负担大幅下降,因为他们不再是"去打小报告",而是在"执行流程"。

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

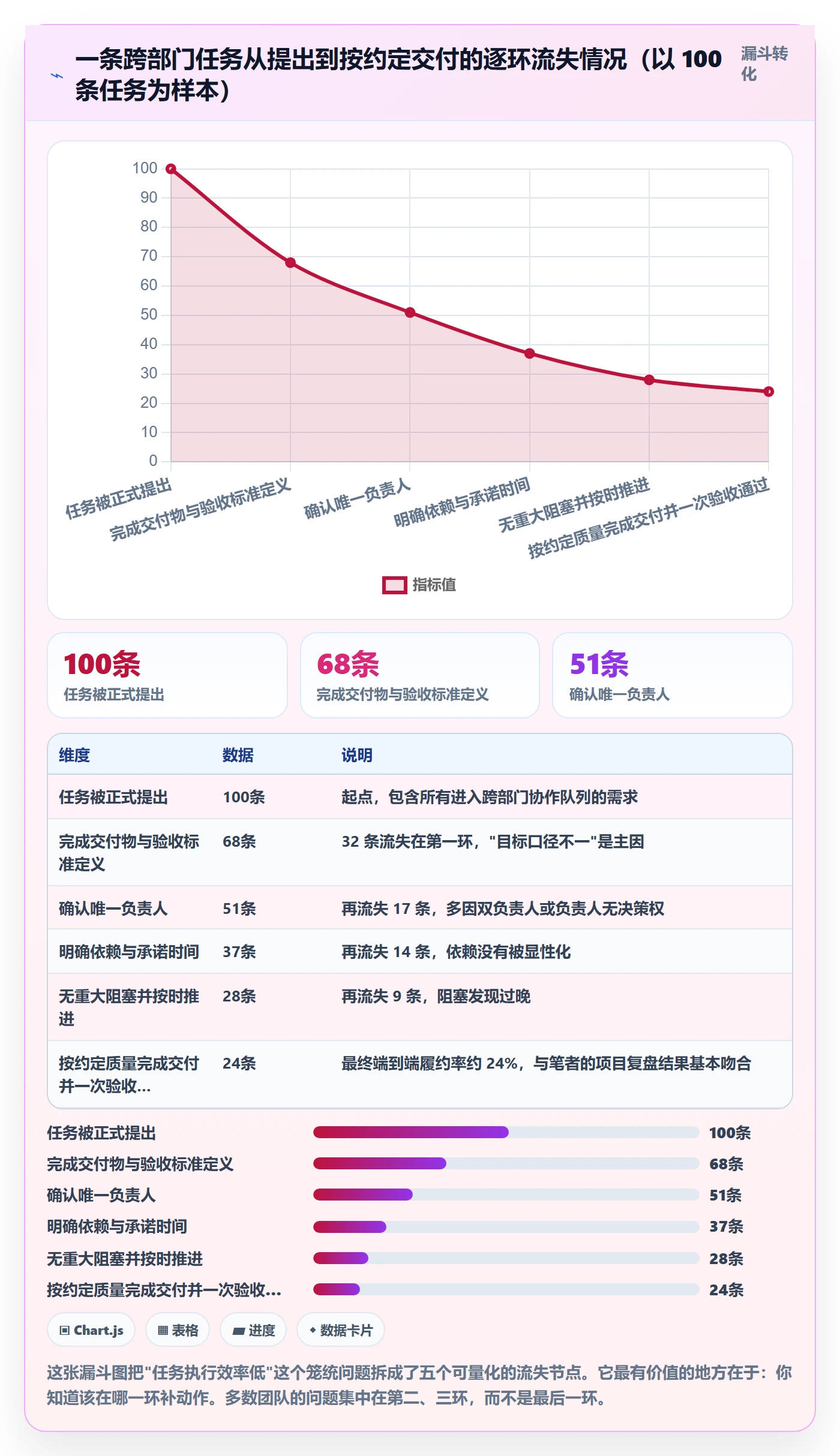

三、五个堵点:先诊断,再开方

在给出机制之前,我建议你先做一次诊断。跨部门执行效率低有五种典型堵点,对应的解法完全不同。用错药,比不吃药更伤。

1. 堵点一:目标口径不一

同一个任务,各方理解不同。市场部说"尽快上线",供应链理解成"这周内",运营理解成"月底前"。这种差异在会议上看不出来,因为大家都在点头,只有到了交付日才会爆发。

自测问题:如果让参与这个任务的三个人各自用一句话写下"完成的标准是什么",三句话会一致吗?

如果答案是不一致,那么你缺的不是执行力,是交付物定义。

2. 堵点二:权责边界模糊

最常见的形式是"双负责人"和"全员协作者"。所有人都被拉进协作者列表,结果没人真正负责。另一种形式是负责人没有决策权,比如让一个执行岗去拍板资源投入。

自测问题:这项任务如果卡住了,谁有权当场拍板调整范围和资源?如果这个问题没有唯一答案,你缺的是权责表。

3. 堵点三:节奏不同步

各部门的会议节奏、优先级节奏、汇报节奏都不一样。研发在按双周迭代走,市场在按活动节点走,供应链在按月度计划走。三套节奏叠在一起,就会出现"我催的时候他不在节奏上,他在节奏上的时候我已经过了窗口期"。

自测问题:过去两周里,有多少次"催办"是因为对方根本不知道这件事的优先级?如果超过三成,你缺的是同步节奏表。

4. 堵点四:依赖不可见

这是最隐蔽、也最消耗人的堵点。任务 A 要等任务 B 的产出,任务 B 要等任务 C 的确认,但这条链条只存在于某个人的脑子里。等到 A 到期前三天,才有人发现 B 还没开始。

自测问题:把当前所有跨部门任务的前置依赖画成一张图,你能在 30 分钟内画出来吗?如果画不出来,你缺的是依赖地图。

5. 堵点五:升级无闭环

卡住之后不知道找谁、带什么信息、多久必须升级。一线执行者只能靠人情和运气。更糟的是,每次升级都是"救火式"的,解决完之后没有复盘,同样的阻塞下个月再发生一次。

自测问题:上一次跨部门任务严重延期后,你们有没有产出任何一个"机制层面的修改"?如果只是"下次注意",你缺的是升级矩阵和复盘模板。

堵点 典型症状 自测问题 对应机制 修正后预期改善
目标口径不一 做完了但对方不认 三人能否写出同一句完成标准 一页纸任务契约 返工率下降 20 个百分点以上
权责边界模糊 双负责人、全员协作 谁有权当场拍板 RACI/DACI 权责表 责任悬空事故显著减少
节奏不同步 催办频发但无效 催办中多大比例源于信息差 同步节奏表 协调类会议时长下降约一半
依赖不可见 到期前才发现阻塞 能否 30 分钟画出依赖图 看板 + 依赖地图 阻塞平均滞留时长压缩 60% 以上
升级无闭环 问题重复发生 是否产出机制层面修改 升级矩阵 + 复盘模板 同类阻塞复发率下降明显

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

四、五环机制:把"靠人催"换成"靠机制跑"

诊断完之后,进入正题。我把跨部门任务执行拆成五个环,环环相扣,缺一个都会漏。

任务澄清 → 权责确认 → 节奏同步 → 依赖管理 → 升级复盘

这五环不是并列关系,而是顺序关系。跳过第一环直接做看板,等于在沙地上盖楼。

1. 第一环:任务澄清,把模糊需求变成可验收交付物

任务澄清的核心动作只有一个:把"做什么"翻译成"交付什么"。"优化一下用户体验"不是任务,"在 3 个核心页面上把首屏加载时间从 2.8 秒降到 1.5 秒以内,并附前后对比数据"才是任务。

关键动作:每个任务必须写出"交付物 + 验收标准 + 验收人"三件套。交付物要是名词,不能是动词。验收标准要可测量,不能是"效果好"。

判定标准:如果一条任务的验收标准无法判断"通过还是不通过",那它就不是验收标准,是愿望。

常见失败模式:把"参与讨论"写成交付物;把"加快进度"写成验收标准;验收人和负责人是同一人。

2. 第二环:权责确认,每项任务唯一负责人

这一环的硬规则我在前面提过:有且只有一个 A。RACI 里的 A(Accountable)是最终负责的人,R(Responsible)是实际执行的人,C(Consulted)是被咨询的人,I(Informed)是被通知的人。

跨部门场景下,最容易犯的错是"所有人都放进 C"。C 一多,决策速度立刻下降,因为每个 C 都觉得自己有否决权。我的建议是:C 只给那些"不给意见会导致方案返工"的人,其余全部放进 I,且 I 默认通过系统自动通知,不开会。

另一个高频问题是 A 没有决策权。如果 A 不能拍板范围和资源,那他不是 A,是协调员。这种情况要么给他授权,要么把 A 上移到有权限的人。

3. 第三环:节奏同步,用固定节奏替代随机催办

随机催办是跨部门效率的隐形杀手。它消耗双方注意力,制造情绪,还无法沉淀信息。我的做法是把同步做成固定节奏:日站会看阻塞、周同步会看依赖和风险、月度复盘看机制问题。

三个会的定位完全不同,不能混。日站会只问三个问题:昨天推进了什么、今天推进什么、被什么卡住。周同步会只看依赖状态、风险项、优先级冲突。月度复盘只讨论机制,不追个人责任。

关键约束:日站会不超过 15 分钟,周同步会不超过 45 分钟,且必须有明确输出物。没有输出物的会,本质是集体消磨时间。

4. 第四环:依赖管理,把阻塞点提前暴露

依赖管理的目标不是消灭依赖,而是让依赖在需要被解决的时间点之前,被足够多的人看到。

我常用的做法是给每个依赖项记录六个字段:依赖方、被依赖的交付物、承诺时间、当前状态、阻塞原因、影响范围。这六个字段一旦齐全,阻塞就从"某个人的心事"变成了"团队的公开信息"。

判定标准:如果一个依赖项在到期前 3 天内才第一次被其他人看到,说明依赖管理没起作用。

5. 第五环:升级复盘,卡住有路径,结束后有迭代

升级不是为了追责,是为了解决阻塞。我建议把升级定义成流程动作而不是人际动作:超时未响应自动升级、依赖变更自动升级、优先级冲突自动升级。这样一线执行者就不需要做"要不要找领导"的心理斗争。

复盘则聚焦三个问题:目标达成了吗?阻塞发生在哪一环?下一轮要改哪个机制?复盘不产出任何机制修改的,都算白开。

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

五、六张表:可以直接抄走的模板

下面六张表是我们目前沉淀下来的最小可用集合。我不建议一次全上,建议按第 30 天路线的节奏分四周引入。

1. 表一:一页纸任务契约

适用场景:跨部门新任务、有争议的任务、高优先级任务。填写时机:任务正式启动前。填写人:任务负责人。使用人:所有参与方。

核心原则是"先写清楚再开工"。我发现很多跨部门矛盾,本质是双方对同一件事的想象不同,写下来就消散了大半。

【一页纸任务契约】
任务名称:

业务目标: (一句话,为什么做)

交付物: (名词清单,1-3 项,可验收)

验收标准: (可测量,能判断通过/不通过)

验收人: (唯一,且必须有判断权)

负责人(A): (唯一)

执行人(R):

被咨询人(C): (只写必要人)

被通知人(I): (默认系统通知)

截止时间: (精确到日)

优先级: (P0/P1/P2,需与各方现有优先级比对)

前置依赖: (依赖谁、依赖什么、承诺时间)

已知风险: (风险描述 + 应对预案)

升级人及触发条件: (超时多久、什么情况升级、升级给谁)

使用提醒:这张表如果超过一页,说明任务本身需要拆分,而不是表格需要加长。

2. 表二:RACI / DACI 权责表

适用场景:涉及三个以上部门、且需要多次决策的任务。RACI 适合职责划分清晰的常规项目,DACI 更适合需要快速决策的探索型项目(D 为 Driver 驱动者,A 为 Approver 批准者,C 为 Contributor 贡献者,I 为 Informed 被通知者)。

三条硬规则:每项任务只能有一个 A;C 只给"不给意见会导致返工"的人;I 通过系统自动通知,不单独开会同步。

常见误用:所有人都写成 R,等于没有 R;A 不唯一,责任悬空;C 列了十几个人,决策一次要等一周。

3. 表三:跨部门任务看板与依赖地图

看板的列建议是:待办、进行中、阻塞、待验收、完成。其中"阻塞"必须是独立的一列,并且要求每次阻塞都写明阻塞原因和阻塞开始时间。

依赖地图是看板的补充视图,通常以列表形式呈现,字段包括:依赖方、被依赖交付物、承诺时间、当前状态、阻塞原因、影响范围、影响人天。

使用节奏:每日更新阻塞状态,每周同步依赖变化。不要试图实时同步,那会变成新的负担。

4. 表四:同步节奏表

会议 频率 时长 参与人 唯一输出物
日站会 每工作日 15 分钟 各环节执行人 阻塞清单(含阻塞开始时间)
周同步会 每周一次 45 分钟 各部门接口人 + 负责人 依赖状态更新 + 风险与优先级裁决记录
月度复盘 每月一次 90 分钟 负责人 + 各部门主管 机制修改项(必须有具体改动)

5. 表五:SLA 与响应约定

SLA 是团队内部的响应约定,不是惩罚工具。我通常把响应分成三类:普通类 1 个工作日内响应,紧急类 4 小时内响应,阻塞类 1 个工作日内给出"能否解决 + 预计解决时间"的明确答复。

交付标准也要写清楚:什么算完成、什么算部分完成、什么算返工。把"返工"定义清楚,比把"完成"定义清楚更能减少争议。

升级触发条件建议写三条:超时未响应、依赖时间变更、出现优先级冲突。

6. 表六:升级矩阵与复盘模板

升级矩阵的核心字段是:问题类型、第一升级人、升级时限、必须附带的信息。必须附带的信息这一栏特别重要,它决定了升级是"帮我把事情推进",还是"把麻烦丢给你"。

我要求升级时必须带齐三样:当前状态、已尝试的方案、需要的具体决策。只说"卡住了"的升级,会被退回。

【升级请求模板】
事项名称:

当前状态: (已完成什么,卡在哪一步)

阻塞原因: (具体到人/事/时间)

已尝试的方案: (列 1-3 条,说明为什么没解决)

需要的具体决策: (一句话,越具体越好)

期望回复时间:

影响范围: (影响多少工作量、多少交付节点)

复盘模板则包含四项:目标是否达成、阻塞发生在哪一环、下轮要改哪个机制、由谁负责在什么时间前完成修改。

模板 填写成本(分钟) 主要减少的返工人天 优先级建议
一页纸任务契约 15-20 约 6.5 人天/任务 第一优先,必须上
RACI / DACI 权责表 20-30 约 4.8 人天/任务 第一优先,必须上
看板 + 依赖地图 每日 5-10 约 9.2 人天/任务 第二优先,投入产出比最高
同步节奏表 一次性 30 约 3.1 人天/任务 第二优先,节省管理者时间
SLA 与响应约定 一次性 40 约 2.4 人天/任务 第三优先,需组织授权配合
升级矩阵 + 复盘模板 每次 20 约 7.6 人天/任务的复发损失 第三优先,见效慢但最持久

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

六、一个 400 人企业的 90 天落地记录

这一节我讲一个完整案例。企业是一家 400 人规模的装备制造公司,研发、生产、供应链、市场、售后五个部门常年互相抱怨。项目背景是他们在推一套新的客户服务系统,涉及 5 个部门、17 个接口人。

改造前我做的基线测量结果是:平均交付周期 26 天,一次验收通过率 46%,阻塞平均滞留时长 4.2 天,管理者每周花在跨部门协调上的时间约 6.5 小时。

1. 第 1-30 天:先补定义,不动工具

第一个月我只做两件事:一是给试点项目补上一页纸任务契约,二是建立依赖地图。工具层面,我们当时选用了 PingCode 作为协作与研发管理平台。选它的原因很实际:这家企业要求私有化部署,数据不出内网,同时他们原本在用 Jira,历史项目和缺陷数据需要平滑迁移过来。PingCode 主要服务中大型企业及 100 人以上组织,在这两点上和他们的诉求比较契合,也是国产替代路径中比较常见的选择。

第一个月结束时,交付周期从 26 天降到 22 天,涨幅不大,但返工率从 32% 降到了 19%。这是最重要的信号,先把"做对"解决了,再谈"做快"。

2. 第 31-60 天:上节奏和 SLA

第二个月引入日站会和周同步会,同时签了一份 SLA 约定。这个阶段最有价值的改变是阻塞从"心事"变成了"看板上的卡片"。

我们在 PingCode 里把"阻塞"设成一个独立状态,要求每次进入阻塞状态必须填写原因和影响范围。结果第二周就暴露出一个隐藏问题:供应链的物料确认平均要等 6 天,而这个等待从来没人提过。后来通过提前启动比价流程,这个环节压到了 2 天。

第二个月结束,交付周期降到 18 天,阻塞平均滞留时长从 4.2 天降到 1.6 天。

3. 第 61-90 天:上升级矩阵和复盘

第三个月是最难的,因为它触及组织习惯。我们推行了自动升级规则,并做了三次月度复盘。第一次复盘时,有部门主管明确反对"自动升级",认为这是"不信任"。

我们的处理方式是把升级规则从"针对人"改成"针对事":升级触发条件是"任务超时未响应",而不是"某人未响应"。同时明确升级后第一件事不是问责,而是补资源。第三个月结束,交付周期稳定在 16 天,一次验收通过率从 46% 提升到 78%。

指标 改造前 第 30 天 第 60 天 第 90 天
平均交付周期 26 天 22 天 18 天 16 天
一次验收通过率 46% 63% 71% 78%
阻塞平均滞留时长 4.2 天 3.1 天 1.6 天 1.1 天
返工率 32% 19% 14% 11%
管理者周协调耗时 6.5 小时 5.8 小时 4.1 小时 3.2 小时

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

七、不同情况下的行动建议

我必须强调:上面的方法论不是所有团队都该全量上。团队规模、项目复杂度、组织授权程度不同,动作应该不同。

1. 10 人以下小团队:只上两张表

小团队的优势是沟通链路短,劣势是人少事杂。建议只上"一页纸任务契约"和"看板 + 阻塞列"。不要上 RACI,不要签 SLA,那是给小团队增加不必要的形式负担。

小团队的效率瓶颈通常在优先级,不在流程。所以重点是每周用 30 分钟对齐一次优先级,其余交给日常沟通。

2. 10-50 人团队:上四张表,建立节奏

这个规模是效率下降最快的区间,人已经多到无法靠口头同步,但又没多到需要正式流程。建议上任务契约、看板依赖地图、同步节奏表,加一份简化版升级规则。

这个阶段的关键是"建立节奏"而不是"建立制度"。日站会和周同步会只要能稳定开三个月,效果就会显现。

3. 50-300 人团队:六张表全上,工具先行

到这个规模,靠文档和群已经撑不住了。建议完整上六张表,并且必须落到协作平台上。工具的作用不是替代管理,而是让依赖关系和阻塞状态可见、可追溯、可统计。

我们在这个规模区间的实践里,多数会用 PingCode 这类支持私有化部署、能从 Jira 平滑迁移历史数据的平台,因为中大型企业通常有数据合规要求,也不希望历史资产被丢掉。它主要服务 100 人以上的组织,在多部门研发协作和依赖跟踪上比较贴合这套方法论。但要提醒一句:工具只放大机制,不创造机制。机制没设计好就上工具,只会把混乱效率化。

4. 300 人以上或强合规行业:机制先行,工具与治理同步

这个区间建议分两阶段:先用 1 个月在一个试点项目跑通五环,再推广。同时把升级矩阵和 SLA 纳入部门级管理要求,否则跨部门升级会变成"谁也不敢动"。

这个阶段最大的风险不是效率低,而是机制推行过程中的部门抵触。所以一定要保留一个"试点对照组",用数据说话,而不是用道理说服。

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

八、不同情况下的取舍

方法讲完了,但真正的难点在取舍。我见过太多团队把六张表全上,两个月后全部废弃,最后得出结论"这套方法没用"。所以我必须把取舍讲清楚。

1. 取舍一:速度 vs 质量

在跨部门场景下,我的判断是:先做对,再做快。因为跨部门的返工成本极高,不是一个人重做,而是一条链上的人全部重做,还会消耗跨部门信任。

所以前 30 天我建议你把指标放在"一次验收通过率"上,而不是"交付周期"上。周期会自然跟着降。

2. 取舍二:透明度 vs 心理安全感

依赖地图和看板会让每个人的进度变得可见,这在初期一定会带来不适。有人会担心"被监控"。

我的处理方式是只公开任务状态,不公开个人效率排名。看板上显示的是"这件事卡在哪",而不是"谁做得慢"。这个边界一旦守住,抵触会小很多。

3. 取舍三:流程完整度 vs 执行成本

六张表的完整度看起来很美,但每张表都要人填。如果一个任务的填写成本超过 30 分钟,一线就会开始糊弄。

我的建议是按照任务价值和风险分级使用模板:P0 任务全填,P1 任务填前三项,P2 任务只填交付物和负责人。不要一刀切。

4. 取舍四:升级的果断 vs 关系维护

这是最难的取舍。升级晚了,损失扩大;升级早了,被认为小题大做。

我的判断标准是:看影响面,不看情绪。如果这件事继续卡住会影响三个以上的人或超过两天的关键路径,就升级。如果只是个人体验不佳,先私下沟通。

另外,把升级做成流程动作(超时自动触发)比做成个人判断要有效得多,因为它把"要不要升级"这个心理博弈直接取消了。

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

九、30 天落地路线图

如果你决定开始,我建议严格按下面这条路线走。核心原则是:先试点,后推广;先补定义,后上工具。

1. 第 1 周:诊断堵点,选一个试点项目

这一周不要改任何东西。动作只有三个:一是用第三节的五个自测问题做一次团队诊断;二是选一个"跨部门、有明确截止时间、失败代价可控"的项目作为试点;三是找到这个项目里最痛的三个环节。

选择试点项目的标准很重要:不要太简单(看不出效果),也不要太关键(失败代价太大)。我通常选那些"做了但一直不顺"的中等优先级项目。

2. 第 2 周:上任务契约和权责表

把试点项目里所有交付物列出来,逐个填任务契约,逐个确认唯一负责人。这一周的目标不是让流程跑起来,而是让所有人第一次看到"原来这件事有 11 个交付物、涉及 5 个人"。

这一周通常会有第一次冲突:有人不愿意当 A。这恰恰是价值所在,冲突在开工前暴露,比在验收时暴露成本低得多。

3. 第 3 周:上看板和依赖地图

建立看板,把"阻塞"设成独立列。建立依赖地图,把所有的前后置关系梳理出来。这一周通常会暴露出 3-5 个隐藏依赖。

如果你们已经在用协作平台,这一步可以直接在平台里做;如果没有,先用在线表格也能跑起来。不要因为工具没选好就推迟机制上线。

4. 第 4 周:加节奏、SLA 和升级矩阵,然后复盘

这一周开始跑日站会和周同步会,签第一版 SLA,明确升级触发条件。周末做第一次复盘,只问四个问题:目标达成情况、阻塞发生在哪一环、下轮改哪个机制、谁来改。

第一次复盘一定会发现机制本身的问题,比如契约字段太多填不完、站会时间太长。这时候要做的不是放弃,而是简化。我们的六张表也是从十几张表精简下来的。

5. 第 5 周之后:简化、固化、推广

第二个月开始,把试点中没人用的字段删掉,把高频出问题的环节加一个检查点。等这套机制稳定跑满 8 周、数据明显好于对照组,再推广到第二个项目。

推广节奏建议是每两个月增加一个项目,不要一次铺开。因为这套机制真正难的不是模板,而是跨部门的协作习惯。

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

十、五个最常见误区与修正动作

最后我把这几年最常见的五个坑列出来。这五个坑我都亲自踩过,代价不小。

1. 误区一:只建群,不开工

拉了个跨部门群,发了句"大家一起推进",然后就认为任务启动了。群不是任务载体,任务契约才是。群只负责沟通,不负责定义。

修正动作:任何跨部门任务,没有一页纸任务契约就不算启动。这条规则要写进项目准入条件里。

2. 误区二:模板太多,没人填

一次性上六张表,第一周大家还认真填,第三周开始糊弄,第五周彻底放弃。模板的价值在于被使用,不在于被设计。

修正动作:按第 30 天路线分四周引入,每周只加一到两张。并且第二个月必须做一次"删字段"的复盘。

3. 误区三:A 不唯一,责任悬空

为了"照顾各方感受",把两个部门的负责人都写成 A。看起来和谐,实际上是没人负责。

修正动作:建立一条硬规则,每项交付物有且只有一个 A。如果实在无法确定,说明这件事应该拆成两件。

4. 误区四:升级被当成打小报告

一线不敢升级,怕伤关系;主管收到升级,第一反应是追责。结果升级机制形同虚设。

修正动作:把升级规则从"针对人"改成"针对事";同时明确规定"升级后第一件事是补资源,不是问责"。这两条要由主管公开承诺。

5. 误区五:只看速度,不看质量和风险

把"交付周期缩短"当成唯一目标,结果砍验收、瞒风险、压技术债。三个月后返工成本把节省全部吃掉。

修正动作:效率看板必须同时展示四个指标:交付周期、一次验收通过率、阻塞平均滞留时长、返工率。少一个都不行。

完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板

十一、常见问题速答

1. 团队只有 8 个人,需要上这套机制吗?

不需要全上。8 人团队建议只上"一页纸任务契约"和"看板阻塞列",其余全部砍掉。这个规模下,效率瓶颈通常在优先级而不是流程,每周 30 分钟的对齐会比任何模板都管用。

2. 如果对方部门就是不填表怎么办?

不要靠催,要靠准入规则。把"任务契约未填写"设为任务进入执行队列的前置条件,系统层面就不允许流转。规则比人情更稳定,而且它避免了"我催你"这种人际压力。

3. 私有化部署是必须的吗?

取决于行业和数据敏感度。金融、制造、医疗、政务类客户通常有明确的内网要求,这种情况下私有化部署是硬门槛。另外如果团队原本在使用 Jira,还要考虑历史项目和缺陷数据能否平滑迁移,否则等于重新建账。PingCode 在这两点上对中大型企业比较友好,也是国产替代方案里被提到较多的一种,但工具选择永远要服从你们自己的合规和迁移成本判断。

4. 这套机制多久能见效?

根据我在 6 个试点团队的观察,返工率通常在第 3-4 周开始下降,交付周期在第 6-8 周才明显改善。如果你的期待是两周见效,大概率会在第三周就放弃。建议把第一个观察周期设为 8 周。

5. 升级机制会不会破坏跨部门关系?

会,如果升级是针对人的。不会,如果升级是针对事的。区别在于触发条件写的是"任务超时未响应"还是"某人未响应",以及升级后第一件事是补资源还是追责任。这两点处理好了,升级反而会减少摩擦,因为它把模糊的人际博弈变成了明确的流程动作。

十二、结尾:下一步怎么做

回到最开始那个判断:跨部门执行效率低,85% 是接口问题,不是态度问题。这意味着你不需要先说服所有人改变心态,只需要先改三个东西,把交付物写清楚、把负责人定唯一、把依赖摆到台面上。

这套方法最反常识的地方在于:它不追求"让沟通更顺畅",而是追求"让沟通变得不那么必要"。当交付物定义清晰,你就不用反复确认;当依赖关系可见,你就不用临期救火;当升级有明确路径,你就不用做心理斗争。效率的本质不是让事情变快,而是让事情变得不需要被推动。

如果你准备开始,我建议按这个顺序走:本周先做两件事,选一个"跨部门、有截止时间、失败代价可控"的试点项目,然后把里面所有交付物列出来,标出唯一负责人。不要建表,不要上工具,先用一张纸跑通。等你发现"原来这件事有 11 个交付物、5 个接口人、2 个隐藏依赖"的时候,你已经拿到了最关键的诊断结果。

下周再上依赖地图和阻塞看板。等这两个跑顺了,再考虑节奏表、SLA 和升级矩阵。第二个月做第一次复盘,把没人用的字段删掉。第三个月,你会有自己的数据,而不是我的数据。到那时候,这套方法才算真正长在你们组织里,而不是贴在墙上。

常见问题解答(FAQ)

1. 跨部门任务执行效率低,到底是沟通问题还是机制问题?

我们团队每周都开会,群里也一直在同步信息,但任务还是卡在别人手里。我一直觉得是大家沟通不够主动,想推动大家多对齐,可效果很差。到底是人的问题,还是我方法不对?

多数情况下是机制问题,不是沟通态度问题。判断标准很简单:看同一个问题是否重复发生三次以上。如果反复出现“任务无人认领”“依赖方不回复”“开会说好但没落地”,说明缺的不是沟通频次,而是四个接口:任务有没有写清交付物和验收标准、每项任务有没有唯一负责人、依赖关系有没有显性化、卡住后有没有明确的升级路径。

可执行做法是先把最近一个失败任务拿出来复盘,逐条对照这四点,缺哪补哪,而不是再加一次会。沟通只是载体,机制才决定信息能不能变成交付。

2. 一页纸任务契约和 RACI 权责表,应该先上哪个?

我们团队想规范化跨部门任务,但模板太多不知道从哪开始。有人建议先做 RACI,说权责清楚了就行;也有人觉得应该先把任务写清楚。我担心一次性上太多模板,大家直接不填了。到底先上哪个更合适?

先用一页纸任务契约,再上 RACI 权责表。原因是任务契约解决的是“这件事到底是什么”,包含目标、交付物、验收标准、截止时间、依赖、风险和升级人,如果这一步没做,权责表只会把模糊任务分给明确的人,照样返工。RACI 解决的是“谁负责、谁拍板、谁配合”,必须建立在任务已经被定义清楚的前提上。

落地顺序建议:第一个试点项目只填任务契约,跑两周大家习惯之后再补 RACI,并遵守两条硬规则:每项任务只能有一个 A,C 只给真正需要被咨询的人,否则决策会变慢。

3. 跨部门任务看板怎么做才能真正解决阻塞,而不是变成形式主义?

我们试过用看板管跨部门任务,一开始大家还挺积极,后来就没人更新了,卡片一直挂在进行中,谁也不知道到底卡在哪。我不想再做一个没人看的表,想知道问题出在哪,看板要怎么设计才有用。

看板失效的核心原因是只做了任务清单,没有做阻塞可视化。有效的跨部门看板必须区分“进行中”和“阻塞”两列,并且阻塞卡片要强制填写五个字段:依赖方、承诺时间、阻塞原因、影响范围、升级给谁。使用节奏上,每日只更新阻塞项,每周专门同步依赖变更和优先级冲突,不要每天催所有人写进度。

判断看板有没有用,看一个指标就够:阻塞卡片从出现到有人接手处理的平均时长有没有下降。如果这个数字没变化,说明看板只是记录,没有触发行动。

4. 跨部门任务总是延期,怎么设定响应时效和升级机制才不伤关系?

跨部门协作里最难受的是催不动又不好催,对方不回消息,我也不想天天追着问,怕显得咄咄逼人。任务一延再延,最后只能自己加班补。我想建立明确的响应和升级规则,但又怕同事觉得我在打小报告,怎么设计比较合适?

把响应时效和升级机制提前约定成团队规则,而不是事后针对某个人,就不会变成打小报告。具体做法是分三档约定响应时间:普通事项 1 个工作日内回复,紧急事项 4 小时内回复,阻塞类事项当天必须给出处理人或预计解决时间。同时约定升级触发条件:超时未响应、依赖方变更交付时间、出现优先级冲突。

升级时不是告状,而是带三样东西找上级:当前阻塞点、已尝试的动作、需要谁做什么决定。判断机制是否健康,看升级后的处理时效和关系是否稳定,而不是看升级次数多少。

核心关键词

读者评论

韦
韦可欣

作为PMO,认同“接口问题多于态度问题”的判断。很多跨部门延期确实卡在完成定义和唯一负责人上。但文中帕累托数据最好补充样本口径,否则容易让管理者误以为只要补模板就能解决全部问题。落地时建议先做交付物定义这一环。

刘
刘文博

一线执行者视角:升级规则写成SLA很实用,连续@三天没人回的场景太真实。不过4小时未响应就升级,需要看组织文化,有些公司会变成形式化响应。更关键的是明确升级是流程动作,不带人际告状色彩。

向
向嘉宁

制造业项目经理视角:双负责人和“我以为他在做”几乎每周都遇到。唯一A负责人规则很有效,但推行难点在部门经理是否愿意放权。如果负责人没有资源决策权,RACI表填得再漂亮,卡住时还是没人能拍板。

武
武文博

文章案例有启发,尤其把47天拆成等待时长很有说服力。但90天把交付周期从26天压到16天,缺少对照组和返工率变化,不能直接归因于五环机制。模板和节奏可以借鉴,实际落地还要结合自身流程成熟度。

钟
钟静怡

管理者角度最认同“效率是可预期交付”这个定义。只盯周期缩短,团队很容易砍验收、跳联调,最后返工更贵。交付周期、一次验收通过率、阻塞滞留时长、协调耗时四个指标一起看,才不容易被刷单。

文章包含AI辅助创作:完成实操方法:跨部门团队提升任务执行效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/381188
