我带过一个17人的跨部门项目,从立项会到第一次实质性延期,中间只隔了11天。延期的原因不是技术方案不可行,也不是预算被砍,而是一个我以为"已经安排好了"的接口人,两周里没有产出任何可交付物。他没有拒绝,也没有失联,每次追问都是"在做,快好了"。

那次之后我复盘了手上经手的二十多个从0到1的项目,发现一个挺反常识的规律:真正把项目拖死的,很少是流程缺失,而是成员层面的"软失败",能力错配、意愿衰减、投入不足、协作断点、人员流出。流程风险看得见,成员风险看不见,而看不见的那部分,往往在项目最脆弱的头30天集中爆发。

这篇文章只讲一件事:在一个还没有成熟流程、没有历史数据、没有固定团队的项目里,怎么在任务执行从0到1的全过程中,把成员风险控制住。我会给出判断逻辑、任务卡模板、风险登记表字段、升级规则,以及不同规模团队下的取舍建议。

一、先给结论:0到1项目里,成员风险比流程风险更早、更贵

先把结论摆在前面,免得你读到一半才发现和自己的场景不匹配。

第一,成员风险的决定窗口在启动前,不在执行中。一个成员最终是否掉链子,80%的信息在任务分配那一刻就已经确定了:他的能力是否匹配、他手里还有没有别的高优先级任务、他的上级是否真的支持他、他对这个项目的价值判断是什么。这些你在执行中再怎么开站会,都很难扭转。

第二,成员风险不等于"人不靠谱"。我见过太多负责人一出问题就归因到人,结果换了一个人,同样的问题原封不动再来一遍。因为问题往往出在结构上:任务颗粒度太粗、验收标准模糊、责任人是"多人共担"、依赖方没有确认。成员风险是可拆解、可预判、可监控的,前提是你把它当成系统问题,而不是品德问题。

第三,从0到1阶段,风控的最小可用单元是三样东西:一张任务卡、一张风险登记表、一条升级规则。不需要风险矩阵打分模型,不需要蒙特卡洛模拟,你需要的是一套能在15分钟内跑起来的机制。

第四,工具要跟着规模上台阶。5人以下的临时项目,上系统是浪费;20人以上、跨三个部门、周期超过两个月的项目,还在用群聊和表格管成员风险,就是在自残。

开始怎么做?项目成员风险控制:任务执行从0到1

二、为什么从0到1阶段,成员风险的形态和成熟期完全不同

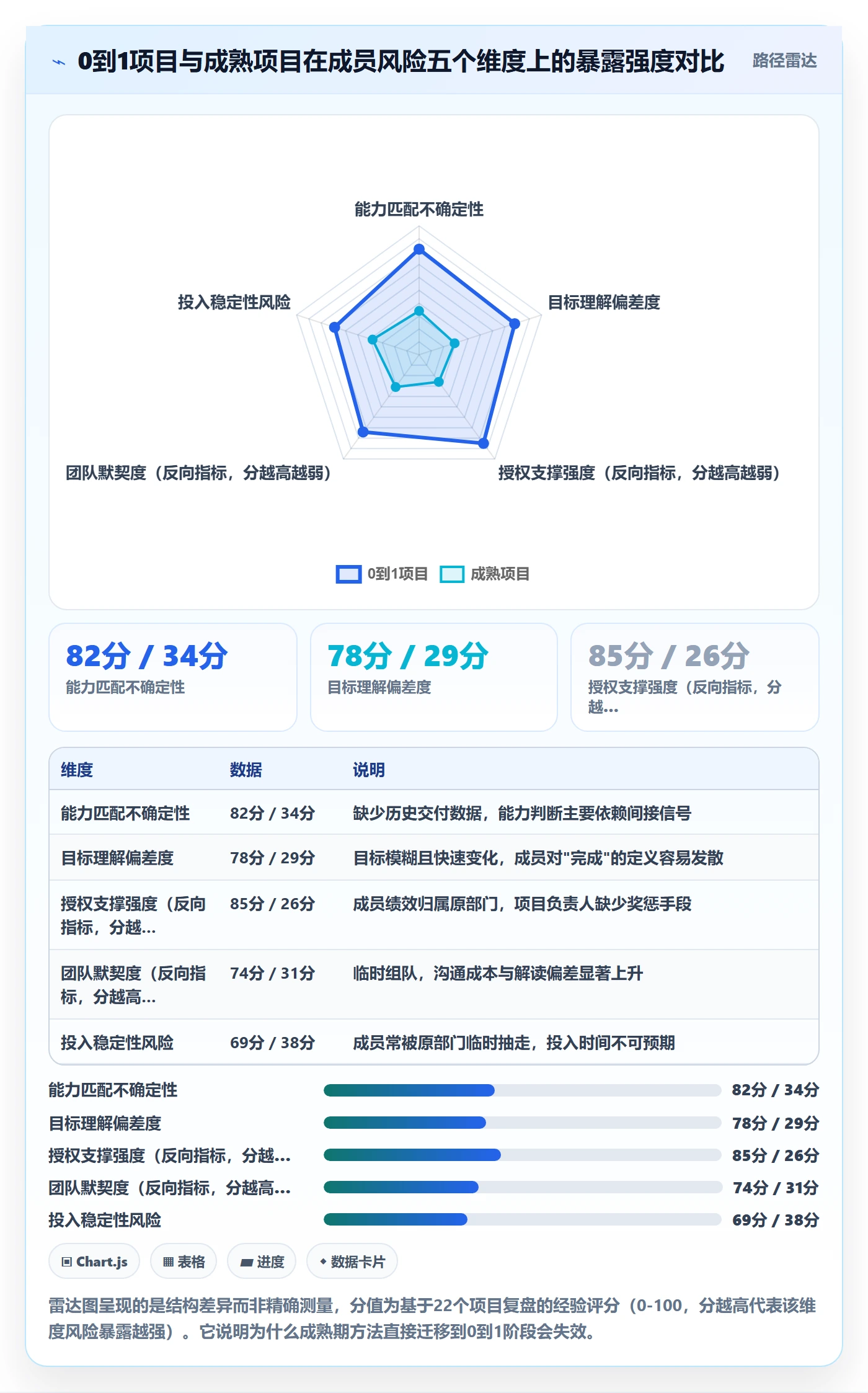

很多人会把成熟项目的风险管理方法直接搬到新项目上,然后发现完全失效。原因很简单:从0到1阶段的成员风险,触发条件跟稳定期根本不是一个东西。

1. 没有历史数据,你无法判断"这个人靠不靠谱"

成熟项目里,你可以查一个人过去三个迭代的交付准时率、返工次数、评审通过率。0到1项目里没有这些数据,你的判断依据只剩下直觉和别人的口碑。而口碑在跨部门场景下极不可靠,一个在原部门表现优秀的人,换到你这个临时项目里,可能因为优先级、动机、协作对象全都变了而完全失效。

我的做法是:不看历史评价,只看三个可验证信号,他是否主动确认过交付标准、他是否主动提出过依赖需求、他是否在第一次小交付中准时给了东西。三次小交付里有一次掉链子,后面基本会重复。

2. 目标本身在变,成员对"完成"的理解不一致

0到1项目最难的地方在于,目标在启动时往往是模糊的。你说"做一个内部知识库",技术理解成文档系统,运营理解成FAQ页面,业务理解成能搜到东西就行。这种理解偏差不会在启动会上暴露,会在第一次成果评审时集中爆炸。

我踩过最典型的一次坑:一个数据看板项目,我在任务卡里写"完成核心指标看板",成员交上来三个图表加一个筛选器。我认为完成度30%,他认为完成度100%。争论了两天,最后发现是"核心指标"这四个字没有定义。从0到1阶段,凡是形容词都要变成可验证的标准,否则它就是未来的争议点。

3. 没有正式授权,跨部门成员对你的项目没有义务感

这是0到1项目最容易被低估的结构性风险。稳定项目里的成员有明确汇报线,你的任务就是他的KPI。但0到1项目常常是临时抽调,成员的绩效、晋升、考核都在原部门。你对他没有奖惩权,只有协调权。

这种时候,"他答应了"和"他会做"之间隔着一条河。真正管用的不是催,而是把他的任务变成他上级认可的任务。我现在的固定动作是:任何跨部门成员加入,我都要求他的直属上级在我们的任务卡上点一次确认,哪怕只是一句"我知道这件事,我支持他每周投入半天"。这一句话的价值,抵得上你后面十次催促。

4. 团队是临时拼的,信任成本极高

稳定团队有默契,一句话能传达的信息量很大。临时团队没有默契,你说的每句话都会被重新解读。这种环境下,成员更倾向于保守、少承诺、观察别人先动。表现出来就是"会上不说、会后不动",很多负责人误判为态度问题,其实是信任尚未建立。

开始怎么做?项目成员风险控制:任务执行从0到1

三、五个最常见误区,几乎每个新手负责人都踩过

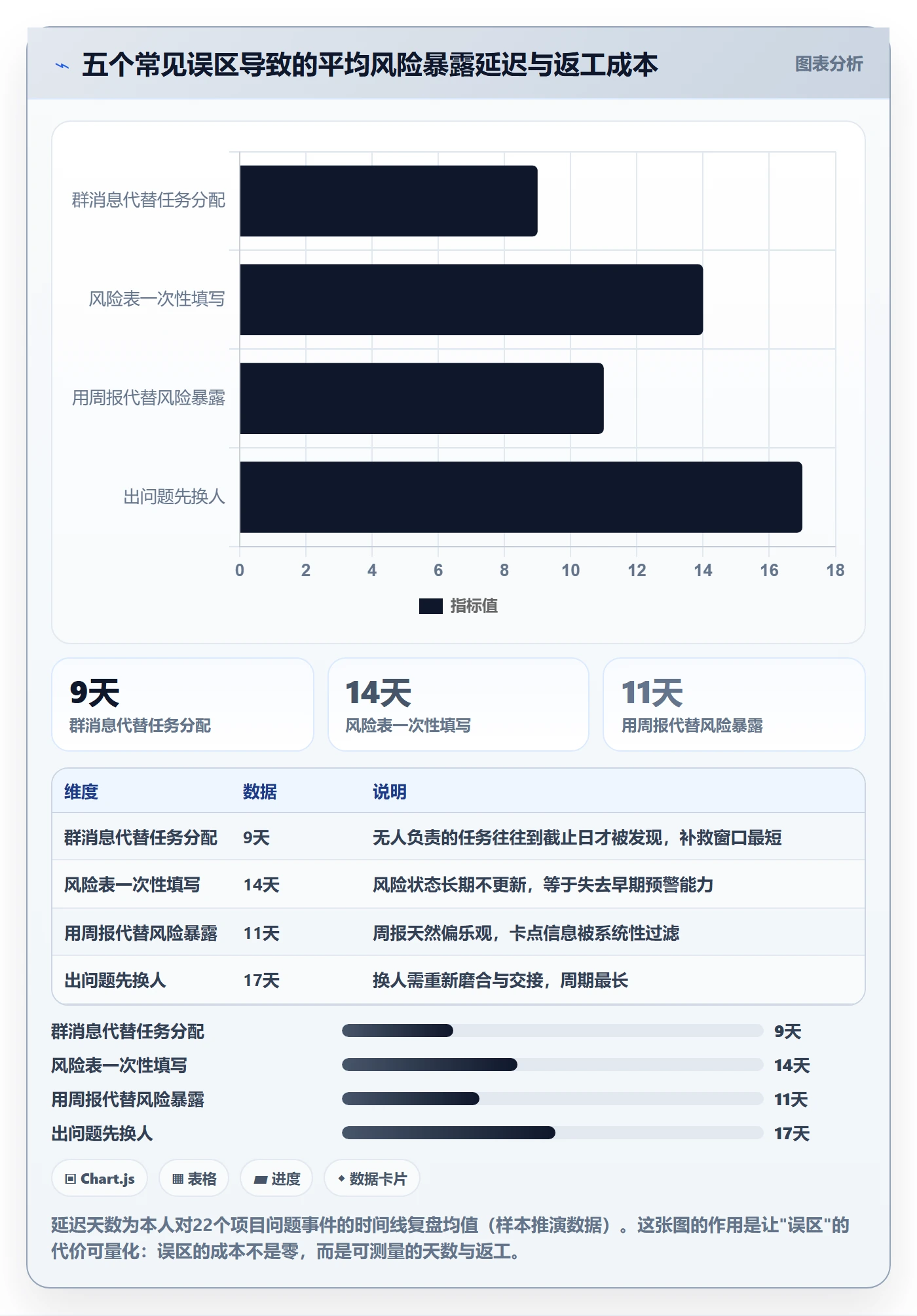

下面这五条,我在自己的项目里全踩过,也在别人的项目里反复看到。它们共同的特点是:看起来在做风险管理,实际上在制造风险。

1. "我已经在群里说了"等于任务已分配

群消息不是任务分配,是信息广播。广播的特点是:所有人都看到了,没有人负责。判断标准很简单,如果一件事没有单一负责人、没有交付物、没有截止时间,它就没有被分配。"大家一起推进一下"、"这块谁跟进一下",这类句式是从0到1项目里最危险的语言。

2. 把风险登记表当成一次性作业

我见过不少项目在启动会上认真填了一张风险表,然后锁进文件夹再也没打开。风险登记表的价值不在填,在于每次例会都要更新状态和应对动作。一张两周没更新的风险表,比没有风险表更危险,因为它给你一种"风险已被管理"的错觉。

3. 用周报代替风险暴露

周报是汇报工具,不是暴露工具。成员写周报时的心理是"让上面看到我做了事",而不是"让上面知道我卡住了"。所以周报里永远写"进展顺利,按计划推进",等到写不下去的时候,已经是不可挽回的延期。真正有效的暴露机制是当面问、结构化问、点名问,而且必须给"说卡点"这件事降低心理成本。

4. 出问题先换人,而不是先判断是能力问题还是结构问题

一个成员没交付,可能是他能力不足,也可能是任务颗粒度太粗、依赖没解决、他同时在跟三个项目。如果是后者,换人只是把问题延后。我的判断顺序是:先看任务是否清晰,再看依赖是否解除,再看时间是否真实可用,最后才判断能力。前三项没排除之前,换人是赌博。

5. 以为上了项目管理工具,成员风险就自动被管住了

工具解决的是可见性和流程一致性,不解决意愿和授权。工具能把"谁在什么时候该交什么"变得一目了然,但它没法让一个不认同项目价值的人变得积极。工具是放大器:机制对了它放大效率,机制错了它放大形式主义。先有机制,再上工具,顺序不能反。

开始怎么做?项目成员风险控制:任务执行从0到1

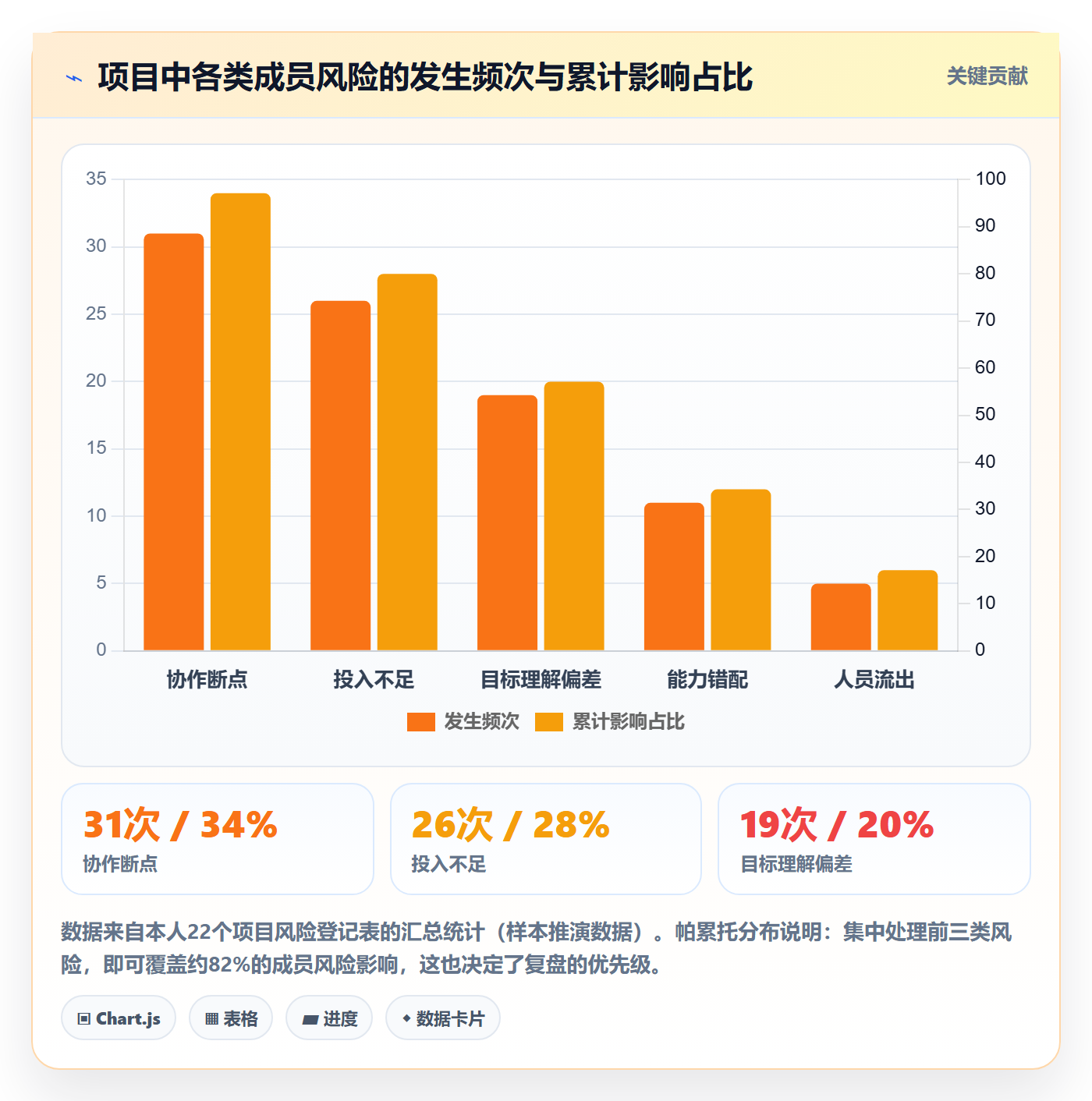

四、成员风险的专业判断逻辑:五类风险 × 三个控制时点

讲完误区,说方法。我把成员风险归成五类,每一类都有可观测的早期信号。这套分类不是学术定义,是我在实际项目里反复调整出来的操作版本,目的只有一个:让你在信号出现的第一时间知道该做什么,而不是等到延期才反应。

1. 五类成员风险的典型信号

风险类型 典型信号 最早可观测时点 首选应对方向
能力风险 反复提问同一个基础问题、方案总是悬空、产出需要大改 第一次小交付 拆细任务、结对、引入专家
意愿风险 会上不发言、被追问才回应、优先做别的事 启动会当天 找上级背书、明确价值、调整角色
投入风险 交付时间总是往后挪、回复延迟变长、临时缺席 第1周内 确认工时、砍范围、明确优先级
协作风险 接口人互相等、需求在群里来回转、无人拍板 第一次跨角色交接 明确接口人、设卡点确认、缩短链路
稳定性风险 关键人请假/离职/被抽调、知识只在一个人脑子里 项目中期 备份责任人、文档化、关键路径去单点

2. 三个控制时点

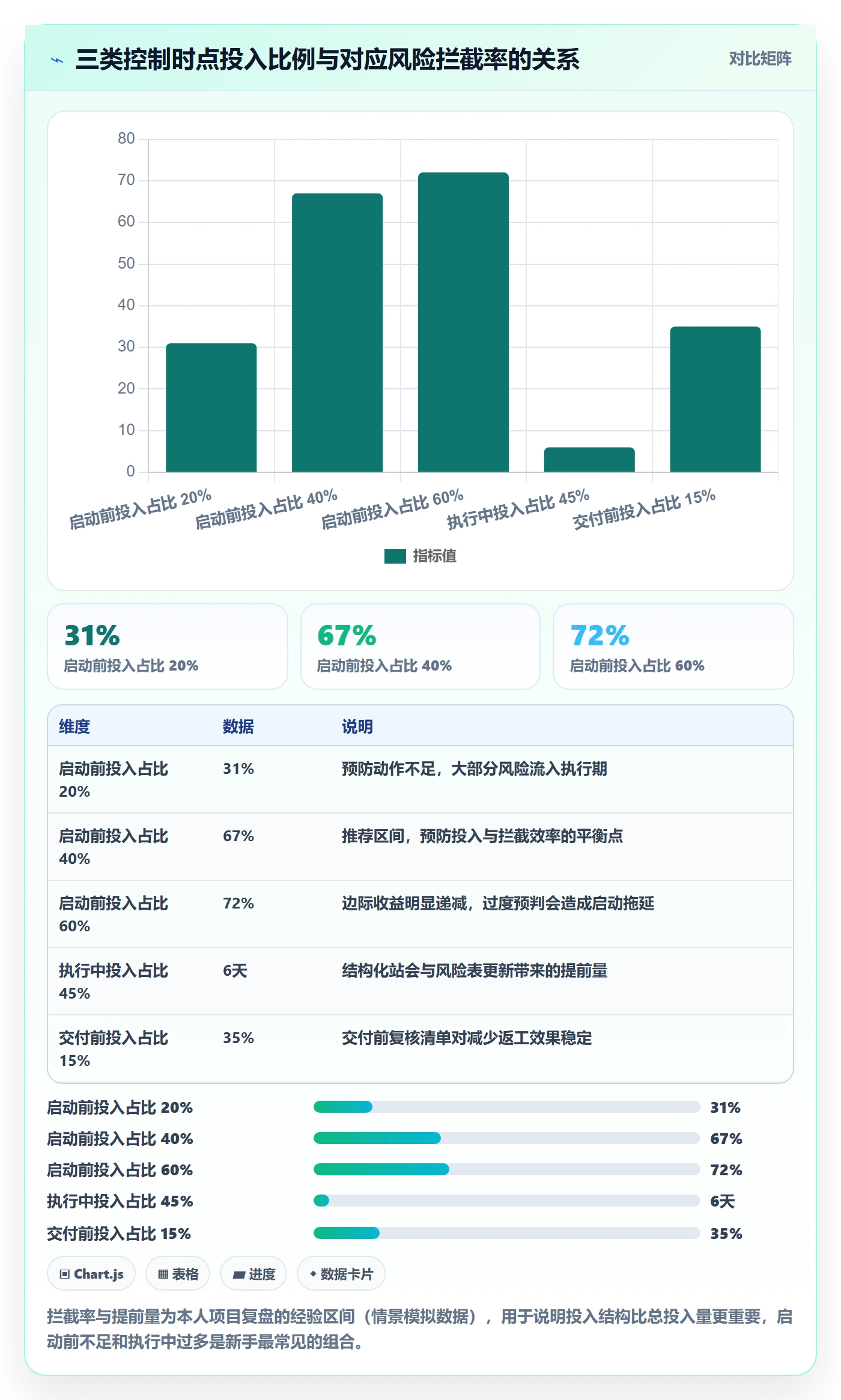

五类风险再复杂,控制动作只发生在三个时点:启动前(预防)、执行中(暴露与响应)、交付前(复核)。绝大多数新手负责人把精力全放在执行中,结果发现每次都在救火。正确的分配大致是:启动前投入40%,执行中投入45%,交付前投入15%。

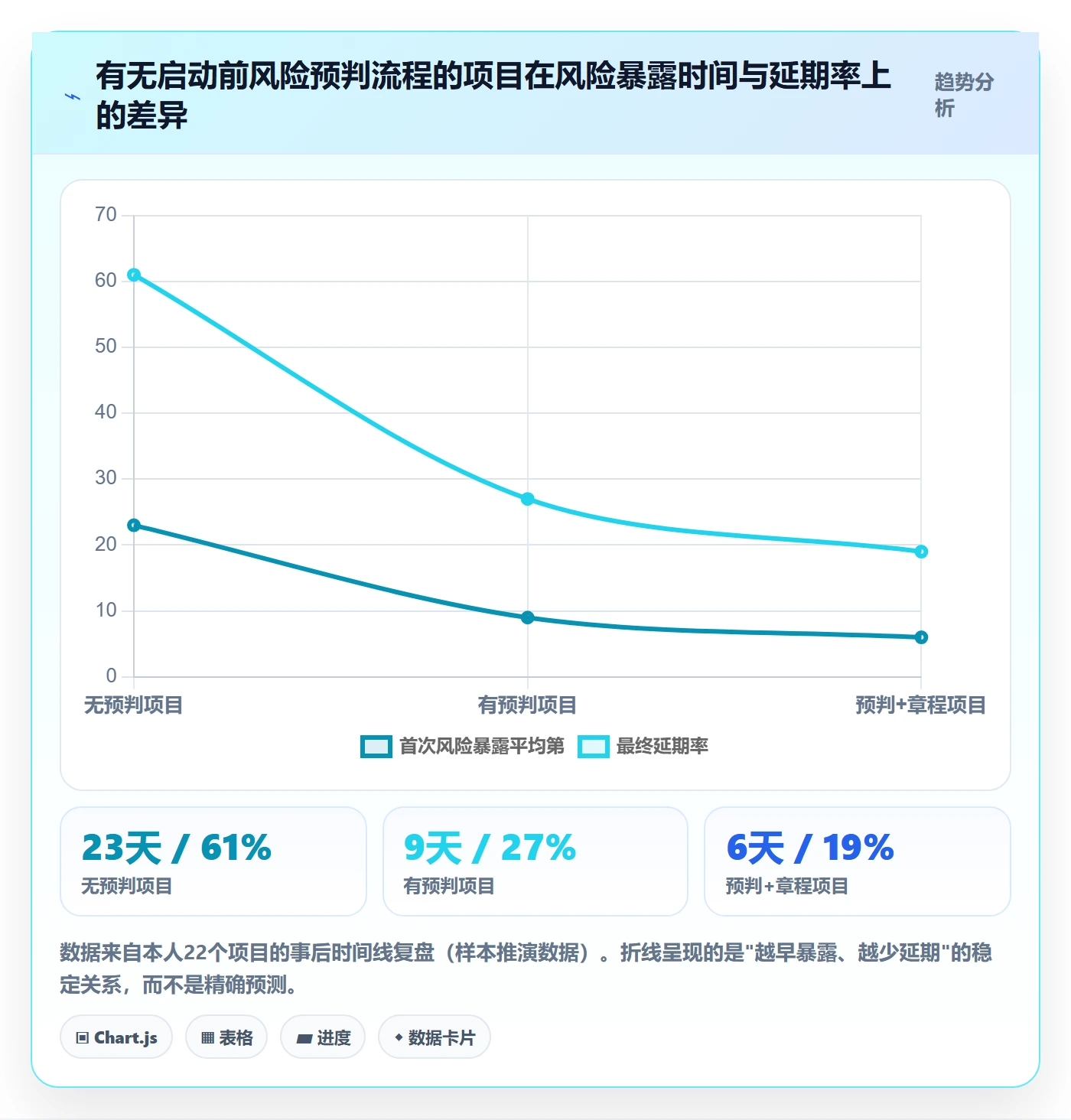

为什么启动前要占40%?因为启动前的每一个小时,抵得上执行中的五到八个小时。启动前问清楚一个成员的可用工时,成本是5分钟;执行中发现他只有一半时间,成本是两周的返工和重新排期。

开始怎么做?项目成员风险控制:任务执行从0到1

五、启动前:把成员风险挡在任务开始之前

启动前这一段,是我认为整个0到1项目里性价比最高的投入。下面三个动作,加起来不超过半天,但能挡掉后面大部分麻烦。

1. 一页纸项目章程:写不满一页,说明你还没想清楚

章程不需要长,但必须包含六件事:目标(要解决什么问题)、边界(不做什么)、验收标准(什么叫做完了)、关键里程碑(时间锚点)、角色分工(谁负责什么)、决策机制(有分歧谁拍板)。

其中最容易漏、也最致命的是"不做什么"和"谁拍板"。0到1项目天然会有范围蔓延,如果没有明确写出不做什么,每一个新想法都会被当成需求。而决策机制缺失,会让分歧在群里空转三天。

我的一页纸章程模板字段如下:

项目名称:
一句话目标(不超过30字,必须可验证):

不做什么(至少写3条):

验收标准(谁验收、验收什么、以什么形式):

里程碑(不超过5个,每个带日期和可交付物):

角色:

决策人(1人,有分歧时拍板)

负责人(1人,对整体交付负责)

执行成员(每人对应具体任务)

协作方(提供输入或依赖,需其上级确认)

知会方(只需了解进展)

节奏:站会频率、周会频率、风险表更新频率

2. 角色与任务匹配:把"一起做"拆成"谁做什么"

我不会在启动阶段就用完整的责任分配矩阵,太复杂,成员也记不住。我用的是简化版三分法:每项任务只有一个"交付负责人",可以有多个"协作人",必须有一个"验收人"。交付负责人不能超过一人,这是铁律。

实操中有一个细节很值得说:验收人不要默认是项目负责人本人。让执行者之间互相验收,质量往往更高,因为同伴比上级更容易指出具体问题。项目负责人应该验收的是"是否满足目标",而不是"排版对不对"。

3. 成员风险预判清单:五个必问问题

启动会结束后,我会跟每个核心成员单独聊10分钟,问五个问题。这五个问题不是为了收集信息,是为了让风险提前浮出水面。

  1. 这个项目里,你负责的部分你觉得最大的不确定性是什么?
  2. 接下来四周,你手上还有哪些优先级不低于这个项目的事?
  3. 你完成你的部分,需要谁给你什么?他答应了吗?
  4. 如果你的部分延期三天,谁会最先受影响?
  5. 什么情况下你会没法按时交付?

第2个问题和第5个问题的信息量最大。大部分人不会主动告诉你"我其实抽不出时间",但你直接问,他往往会说。

开始怎么做?项目成员风险控制:任务执行从0到1

六、任务拆解:把目标变成一张别人看得懂的任务卡

启动前解决了"谁来负责",接下来解决"负责什么"。我见过最多的失败模式是:任务描述是一句话,负责人理解是一回事,验收人理解是另一回事,交付时吵起来。

1. 任务颗粒度的三条判断标准

什么样的任务粒度是合适的?我用三条标准筛:可交付、可验收、可追踪。

可交付,意味着任务结束时有一个具体的东西存在,文档、代码、图、清单、会议纪要都行,但不能是"推进了"、"沟通了"。可验收,意味着验收人能在一分钟内判断它是否合格。可追踪,意味着任务周期不超过两周,超过两周就必须拆。

一个反直觉的经验:从0到1项目里,任务颗粒度宁细勿粗,但不要细到需要天天汇报进度。我通常把任务的周期控制在2到5天,超过5天的任务强制拆分。周期太短会导致汇报成本超过执行成本。

2. 任务卡五要素

我的任务卡固定包含五个字段,缺一个都不发出去。

字段 填写要求 常见错误
交付负责人 只能一个人名,不能是团队名或岗位名 写"产品组"、"技术侧"
交付物 具体到形式和数量,例如"一份2页的需求说明,含3个用户场景" 写"需求文档",数量与质量无标准
截止时间 精确到日期,重要节点精确到半天 写"本周内"、"尽快"
依赖方 列出需要谁提供什么,且依赖方已确认 只写"等后端接口",不写谁、什么时候给
风险备注 负责人自己填,写他认为最可能出问题的地方 留空

"风险备注"这一栏是整张任务卡的灵魂。它逼着执行者在开始之前想一次风险,也让你在风险发生时有据可依。刚开始成员会敷衍填"无",但只要你每次站会都真的看这一栏、追问这一栏,两三周后大家就会认真填。

3. 卡点确认与异常上报规则

任务卡发出去之后,还需要一条规则:什么情况下成员必须主动上报,而不是等到截止日。我给团队定的规则是三条:

  • 预计延期超过24小时,必须当天上报,不许攒到截止日。
  • 依赖方超过约定时间未提供输入,必须当天在群里点名,不许私下等。
  • 发现验收标准有歧义,必须在开工前提出,开工后提出视为接受当前标准。

这三条规则的价值在于,它把"上报"从"暴露自己有问题"变成了"遵守流程"。心理成本一旦降低,信息的流动性会立刻改善。我在一个12人项目里推这三条规则后,卡点信息平均提前了5天到达我这边。

开始怎么做?项目成员风险控制:任务执行从0到1

七、执行中:用节奏机制让成员风险尽早暴露

执行阶段的核心任务不是催进度,而是让风险尽早浮出水面。所有催进度的动作,本质上都是风险暴露太晚之后的补救。

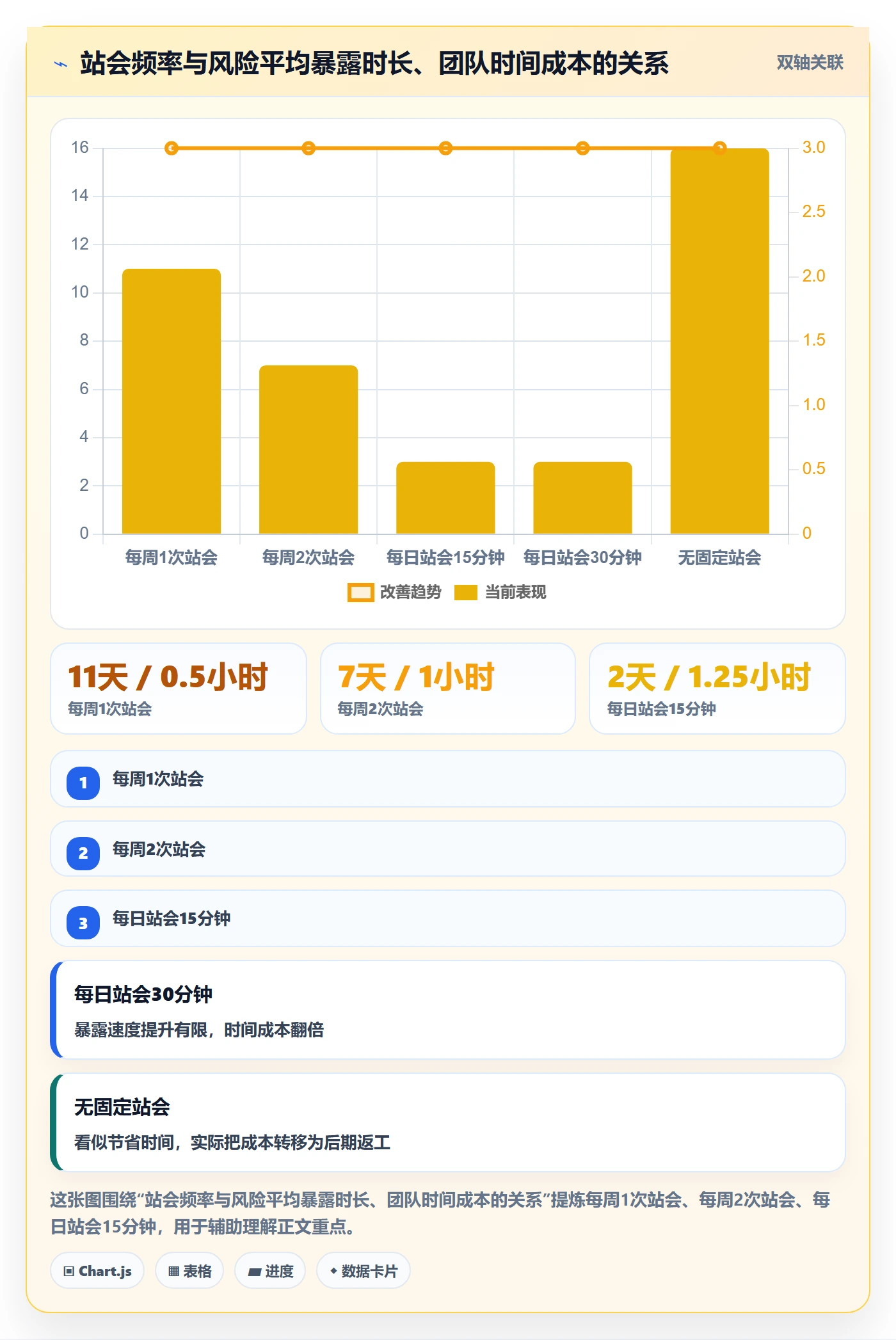

1. 站会只问四个问题

站会容易变成流水账,原因是问题设计不对。我固定问四个:

  1. 昨天完成了什么可交付的东西?(必须说具体产出,不说"推进了")
  2. 今天要完成什么可交付的东西?
  3. 你现在卡在哪里?需要谁在什么时间给你什么支持?
  4. 你的风险备注有变化吗?

第三个问题是重点。"需要谁在什么时间给你什么支持"这句话的结构很重要:它把模糊的求助变成具体的、可追踪的请求。如果成员说"我需要后端支持一下",我会追问:"哪位后端、支持什么、什么时候要。"这三要素不齐,就当场补全。

2. 风险登记表:字段比格式重要

风险登记表不需要复杂,但必须包含六个字段,且每次例会更新状态。

字段 填写说明
风险描述 写具体事件,不写抽象类别。写"张工的接口文档可能晚3天",不写"进度风险"
触发信号 什么现象出现说明这个风险正在发生
影响 对哪个里程碑、哪个交付物有影响
应对动作 具体动作,不是"密切关注"
责任人 谁负责执行应对动作
状态与截止 未触发/已触发/已关闭,加下一次检查时间

我特别想强调"触发信号"这一栏。绝大多数风险表只写风险不写信号,结果风险发生了也没人知道。提前定义信号,等于给风险装了一个报警器。比如"关键成员连续两次站会未交付可交付物"就是一个很好的触发信号。

3. 升级路径:多久必须升级

升级机制缺失是跨部门项目最常见的死因。成员遇到跨部门阻力,往往会选择"再等等",一等就是一周。我给的规则是:

  • 24小时内无法自行解决的依赖问题,必须升级。
  • 升级对象先是双方直属上级,仍无解则升级到项目决策人。
  • 升级时必须带三样东西:现状、已尝试的动作、需要对方做什么决定。

最后一条尤其重要。没有这三样东西的升级,不叫升级,叫告状。告状会引起部门间的防御心理,而带方案升级会推动决策。

开始怎么做?项目成员风险控制:任务执行从0到1

八、不同情况下的行动建议

同样的方法,在不同规模的项目里,执行方式差别很大。下面按三种典型场景给建议。

1. 3到8人的小项目:靠人和规则,不靠系统

这个规模的项目,最大优势是沟通链路短,最大风险是"大家以为彼此知道"。我的建议是三个动作:

  • 一张共享的任务卡列表(表格即可),每天更新一次状态。
  • 每天15分钟站会,线下或线上都行。
  • 风险登记表控制在5条以内,只记真正会影响里程碑的。

不要在这个规模上引入复杂的项目管理平台。维护成本会超过收益,而且会让成员觉得被过度管理,反而降低意愿。这个阶段真正管用的是一致性:每天同一时间、问同样四个问题。

另外,小项目里"稳定性风险"往往被忽略。一个8人项目里有一个人请假一周,影响是12.5%的产能。所以关键路径上的任务,从一开始就要有备份责任人,哪怕只是"他知道这件事怎么做"。

2. 10到20人的跨部门项目:机制优先,工具补位

这个规模是0到1项目最容易失控的区间。人数不算多,但跨部门意味着授权复杂、优先级冲突频发、信息链路变长。我的建议:

  • 任务卡必须结构化,字段统一,否则跨部门之间无法对齐。
  • 建立明确的升级阈值和升级路径,并且让所有成员都知道。
  • 每周做一次风险复核,把风险表里超过两周没更新的条目全部清理或关闭。
  • 关键成员建立"投入承诺"记录,和他的上级对齐工时,而不是只和他本人对齐。

这个规模下,信息不对称会带来真实的成本。我在一个16人的项目里统计过,如果任务状态只靠口头同步,每周大约会花掉负责人3到4小时在重复问询上。把这部分工作结构化到系统里,一周能省下将近半天。

3. 50人以上、多子项目并行:必须有平台承载

到了这个规模,靠表格和群聊管理成员风险已经不现实了。你需要的是:任务状态实时可见、依赖关系显式表达、风险条目可追溯、跨子项目资源冲突可预警。

这个阶段我通常推荐使用面向中大型组织的项目管理平台来承载机制。以 PingCode 为例,它主要服务中大型企业及100人以上组织,在成员风险控制这个场景里能解决三个具体问题:

  1. 任务和交付物字段可以固化。把前面说的任务卡五要素配置成必填字段,成员开任务时就必须填交付物、截止时间、依赖方和风险备注,机制从"靠自觉"变成"靠结构"。
  2. 依赖关系可视化。跨子项目的依赖断点是这个规模下最大的成员协作风险来源,显式的依赖视图能让"谁在等谁"一眼看清,而不是靠人肉追问。
  3. 风险状态的持续跟踪。风险条目可以挂到具体任务和里程碑上,每次例会更新状态,避免风险表变成一次性作业。

还有两个实际考虑值得一提。一是私有化部署,中大型企业尤其是金融、制造、政企类客户,对数据和代码的合规要求很高,支持私有化部署是硬性前提。二是迁移成本,很多团队原来用的是国外的项目管理工具,迁移时最怕历史数据和流程配置丢失,PingCode 支持从 Jira 平滑迁移,这对正在做国产替代的团队来说,是一个不需要推倒重来的选项。

但我要说清楚一点:平台解决的是可见性和一致性,不解决意愿和授权。如果启动前没有和成员上级对齐投入,再好的平台也只能让你更清楚地看到任务没有推进。

开始怎么做?项目成员风险控制:任务执行从0到1

九、不同情况下的取舍:没有最优解,只有匹配解

风险管理最难的部分从来不是"该做什么",而是"不做什么"。资源有限的时候,取舍决定了结果。

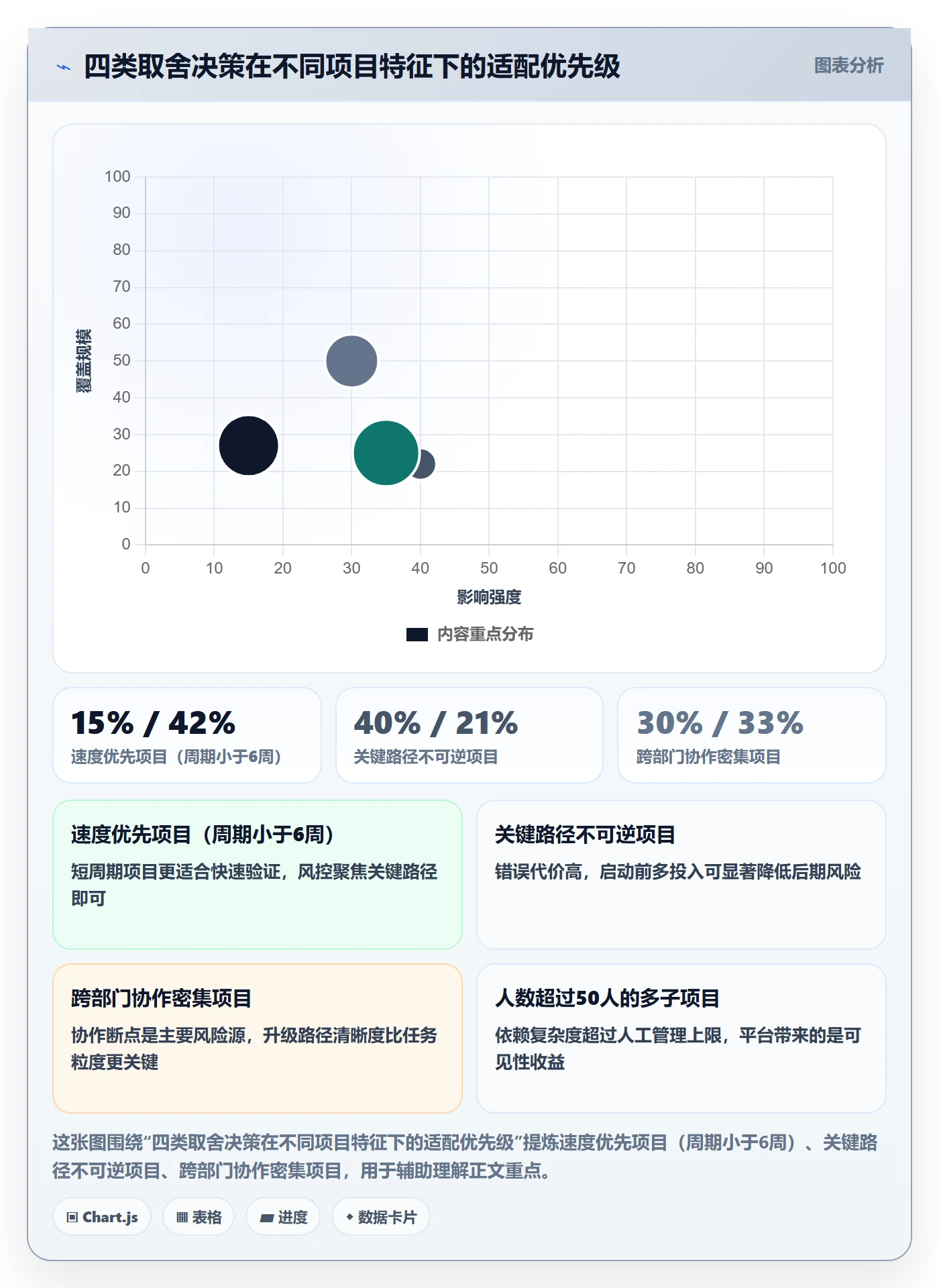

1. 速度与风控的取舍

0到1项目天然追求速度,但风控动作会拖慢启动。我的判断标准是看不可逆程度:如果这个决策错了可以低成本回退,那就先做、快速验证;如果错了代价很高(比如架构选型、数据迁移、对外承诺的时间点),就必须在启动前多花时间。

具体到成员风险上:任务卡的详细程度可以按风险等级区分。关键路径上的任务,字段全部填满;探索性、可回退的任务,写清负责人、交付物和截止日就够了。不要对所有任务用同一套标准,那是最常见的时间浪费。

2. 换人与补位的取舍

当成员确实交付不了,你有三个选项:换人、补位、砍范围。我的判断顺序是:先考虑砍范围,再考虑补位,最后才考虑换人。

砍范围的成本最低,只是需要跟相关方沟通;补位的成本中等,项目内其他人分摊;换人的成本最高,涉及重新磨合、知识交接和部门关系。很多负责人第一反应是换人,是因为换人在情绪上最解气,但在成本上最贵。

什么情况下必须换人?我的标准是:能力缺口超过任务要求的两个层级,或者意愿问题已经明确且沟通两次无效。这两种情况继续等待,只会消耗整个团队的信心。

3. 上工具与靠人肉的取舍

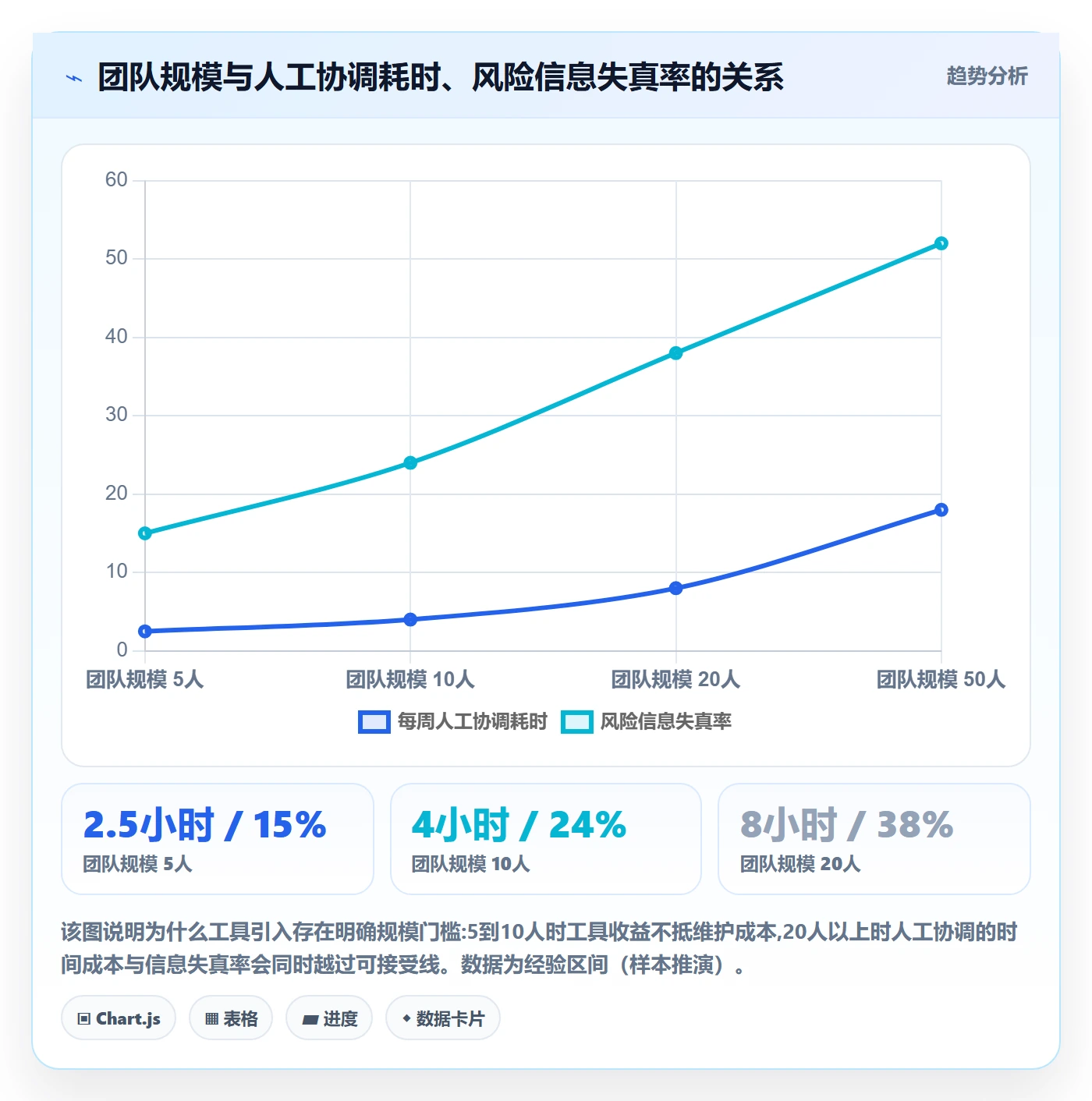

这个取舍的关键变量不是团队人数,而是依赖复杂度。一个10人但完全在同一个部门、目标一致的项目,靠表格和站会就能跑得很好。一个8人但跨四个部门、每个任务都有外部依赖的项目,早就该上工具了。

粗略的经验判断:如果每周因为"问进度、找依赖、对齐状态"花掉的时间超过5小时,就值得引入工具了。如果低于2小时,引入工具的维护成本很可能大于收益。

4. 严格升级与弹性处理的取舍

升级机制太松,问题会在基层烂掉;升级机制太严,会把小事变成部门矛盾。我的做法是用影响范围来区分:影响单个任务且可在24小时内自行解决的,不升级;影响里程碑或涉及跨部门且24小时无进展的,必须升级;涉及范围变更、资源追加、对外承诺的,直接升级到决策人。

弹性处理的空间在于:升级前先给对方一次明确的、有截止时间的沟通机会。比如"我今天下午三点前需要这个数据,如果到时没有,我会同步给你的上级和我这边一起看怎么解"。这句话既留了余地,也设了边界。

开始怎么做?项目成员风险控制:任务执行从0到1

十、交付前复核与复盘:把一次经验变成下一次机制

0到1项目收尾时,大多数团队急着庆祝,然后立刻投入下一个项目,把一个项目里用血换来的经验全部扔掉。这是我认为最可惜的浪费。

1. 交付前风险复核清单

在宣布交付之前,我会做一次结构化复核,四个问题:

  1. 所有验收标准是否都有对应的交付物?有没有哪一条是靠口头确认的?
  2. 关键路径上是否还存在单点依赖?如果有,是否已做知识交接?
  3. 所有依赖方是否都已确认他们的部分完成?
  4. 交付物是否有明确的维护责任人?0到1项目最容易死在"上线即失管"。

第四个问题我特别想强调。从0到1的项目,交付不是终点,而是接手方接得住的起点。我见过太多项目上线时风风光光,三周后因为没人维护而彻底废弃,原因就是交接时没有明确维护责任人。

2. 复盘只问三类问题

复盘容易变成互相甩锅,所以我只问三类问题:

  • 哪些风险我们在启动前就识别到了,并且应对有效?
  • 哪些风险我们识别到了但没有应对,为什么?
  • 哪些风险完全没意识到,是从哪个信号开始本可以发现的?

第三类问题是复盘价值最高的部分。复盘的目的不是评功过,是给下一次装传感器。每一条"本可以发现的信号",都应该被写进下一次的启动前预判清单。

3. 沉淀三样资产

每个项目结束时,我都会整理三样东西并归档:任务卡模板(经过本项目调整的版本)、风险登记表(含实际发生的所有风险条目)、升级规则(实际使用中调整过的版本)。

这三样东西加起来可能只有两页,但它们的复用率极高。下一个项目启动时,你不需要从零开始想"该问什么、该记什么、什么事该升级"。从0到1的项目最值钱的产出不是交付物,而是可复用的机制。

开始怎么做?项目成员风险控制:任务执行从0到1

十一、今天就能做的五件事

方法讲完了,如果你现在手上正好有一个从0到1的项目要启动,或者已经启动但正在失控,下面五件事今天就能做,加起来不超过一个半小时。

  1. 给每一个任务指定唯一的交付负责人。检查你现在的任务列表,凡是负责人写了团队名、岗位名或者两个人的,今天就改成一个人名。如果改不出来,说明这个任务还不够清晰。
  2. 建一张风险登记表,先写5条。字段就用前面那六个:风险描述、触发信号、影响、应对动作、责任人、状态与截止。不要写抽象的类别,写具体事件。
  3. 和团队约定一条升级规则。比如"24小时内无法自行解决的依赖问题必须升级",并说明升级时要带现状、已尝试动作、需要对方做什么决定。
  4. 开一次15分钟的站会,只问四个问题。特别是第三个:"你现在卡在哪里,需要谁在什么时间给你什么支持?"把答案记下来,会后立刻跟进。
  5. 对每个核心成员做一次启动前风险预判,问那五个问题。尤其要问"接下来四周你手上还有哪些优先级不低于这个项目的事",这一个问题往往能提前化解掉最大的投入风险。

最后说一个我自己的判断。从0到1的项目,负责人真正的核心能力不是排期,也不是催进度,而是把"人"的不确定性尽早变成"事"的确定性。任务卡是把人变成事,风险表是把隐患变成条目,升级规则是把沉默变成动作。这三样东西做好,你不需要什么高深的风险模型,项目就已经比大多数同类项目稳得多。

如果你现在只记得住一句话,那就记住这句:启动前多花的每一个小时,都是在执行阶段少熬的每一个夜。

常见问题解答(FAQ)

1. 项目从0到1刚启动,怎么提前判断哪些成员可能会出问题?

我第一次带项目,团队是从各部门临时抽来的,大家手里都还有本职工作。我最怕的是任务都布置完了,才发现在某个人那里根本推不动,那时候再换人或返工,成本已经很高了。所以想问问,有没有在启动阶段就能做的预判方法,而不是等出事再说。

启动前做一次成员风险预判,重点看五个维度:能力、意愿、投入、协作、稳定性。具体做法是启动会后一对一确认三件事:他每周实际能投入多少时间、他手上还有哪些优先级更高的任务、他需要谁配合才能交付。

再补一句“如果这周出现时间冲突,你会优先做哪一个”,这个答案最能暴露真实优先级,因为口头答应和实际排序经常不一致。把回答整理成一张成员风险清单,每项标出风险等级和应对动作。

判断依据是:凡是出现“时间冲突未确认”“关键环节只有一个人会做”“跨部门接口没有指定到人”这三类情况的,一律算高风险,必须在启动前就给定缓解动作,比如拆小任务、安排结对、把接口人拉进同一个沟通群。反过来,如果一个人明确说了投入时间、交付物和依赖方,风险等级就可以降到中或低,后续按节奏观察即可。

2. 任务布置下去了,但没人真正负责,怎么破?

每次开会问大家有没有问题,所有人都说没问题,结果到了截止日期前一天才发现进度基本为零,追问下去就听到“我以为这块是某某在做”。我不是想追谁的责,我就是想知道怎么让责任在任务开始的时候就落到具体某个人头上,而不是等到延期才暴露出来。

把任务从“一件事”改成“一张任务卡”,一张卡必须写清五个要素:唯一负责人、可验收的交付物、截止时间、依赖方、风险备注。负责人只能写一个人,不能写某个部门或某个小组,写团队等于没人负责,这是责任稀释最常见的来源。

分配时不要问“这个谁来做”,而是明确说“这个由你来做负责人,某某配合你,可以吗”,让对方当场确认,当场没确认的就当场调整,别把模糊留到执行阶段。同时设两条规则:一是卡点确认,任务过半时负责人必须主动报一次状态;

二是异常上报,卡住超过约定时长(按任务颗粒度定,短任务可以是半天,长任务可以是一天)必须说出来,不能自己硬扛。判断依据很简单:如果一件事找不到唯一负责人,说明任务还没拆到位,先继续拆,拆到每一块都能对应一个具体的人和一份具体交付物,再往下分配。

3. 成员风险登记表要记什么?升级机制怎么设才不会越级或者把自己憋死?

我知道应该建一张风险表,但每次记着记着就变成流水账,记完也没人看。更纠结的是升级这件事:什么程度的问题该我自己消化,什么程度必须往上捅。捅早了显得我能力不行,捅晚了又变成大事故,这个度我一直拿不准。

风险登记表只保留六列:风险描述、影响、发生概率、责任人、应对动作、截止时间。写法上要避免“某某态度不积极”这类无法动作化的描述,改成“某模块依赖外部团队,接口人未指定,可能导致延期三天”这种可追踪、可验证的表述。升级规则要提前讲清楚,而不是出事时临时判断:常规进度偏差由任务负责人自己解决;

影响关键路径、或者跨部门资源调不动的,二十四小时内升级到项目负责人;涉及范围变更、预算调整、上线时间改动的,直接升级到有决策权的人。升级时用三段话术:我卡在什么点、我需要谁在什么时间给什么支持、如果不解决会影响到什么结果。

判断依据是,升级不是告状,也不是承认自己无能,而是把“我解决不了但会拖垮项目”的信息交给有权限的人去处理。憋着不升级,才真正是把风险私有化。

4. 从0到1的项目,人少、没有体系,最该先做哪几件事?

我们团队就五六个人,没有专门的项目管理岗,也没有正式的风险管理流程。网上那些识别、评估、应对、监控的框架看着都对,但落到我们这种小团队根本推不动,做两天就没人填表了。我就想知道哪几件事性价比最高,能先把执行撑住。

优先做四件事,按顺序来。第一,写一页纸项目章程,把目标、这次不做什么、验收标准、推进节奏讲清楚,这一步能挡掉后面大量的返工和范围争议。第二,把所有任务拆成任务卡,每张卡明确唯一负责人和可验收的交付物。

第三,建一张风险登记表并固定每周更新一次,重点盯成员相关的五类信号:延期、沉默、返工、接口断点、责任稀释。第四,开十五分钟站会,只问四个问题:进展、卡点、需要谁支持、风险有没有变化。判断依据是,0到1阶段真正的成本不是流程不完整,而是返工和等待,人因风险是这两者的主要来源。

这四件事做完,已经能覆盖大部分成员风险。等团队稳定、同时跑的项目变多之后,再考虑更细的量化评估,或者用某项目管理平台把任务卡和风险登记表固化下来,避免靠人肉维护而逐渐失效。

核心关键词

读者评论

熊
熊予安

带过跨部门项目的人看这篇会有共鸣。我上次延期也是卡在一个接口人身上,每次问都说在做,最后发现他根本没排进自己的优先级。文章里“让直属上级在任务卡上确认一次”这个动作看着简单,但确实是关键,没有授权支撑,催再多也只是消耗关系。

林
林思妍

作为经常被抽调进临时项目的人,说点另一面的感受。很多时候不是不想做,而是原部门的活没减,项目负责人的任务只能往后排。文章提到投入风险和授权风险,其实成员自己也很被动。如果启动前能把工时和优先级谈清楚,对双方都是解脱。

王
王若溪

方法框架挺完整,但图表数据要打个折扣。22个项目复盘、经验评分、情景模拟,本质是个人样本推演,不能当行业规律看。不过它指向的结论我认同:风险集中在头几周,控制动作要前移。当成检查清单用比当成数据证据用更合适。

段
段静怡

五个误区几乎全中。以前我也习惯在群里发一句“这块谁跟进一下”,结果到截止日才发现没人认领。还有周报,写的人天然报喜不报忧,等周报写不下去时基本已经晚了。风险登记表如果只是启动会填一次,确实不如不填。

夏
夏明远

先机制后工具这句说到点上了。我们之前直接上系统,任务卡字段填得满满当当,成员该拖还是拖,只是拖延变得可视化。工具解决的是看得见,解决不了意愿和授权。小团队用一张任务卡加一条升级规则就够了,规模上来再考虑平台化。

文章包含AI辅助创作:开始怎么做?项目成员风险控制:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380304
