我最近一次被问到延期流程,是在一个 300 人规模的研发组织里。对方的 PMO 负责人把最新版《项目延期管理制度》发给我,一共 11 页,申请、审批、签证、归档一个不缺,措辞规范到可以直接进 ISO 文件包。但他补了一句让我印象很深的话:“流程执行率挺高,延期率一点没降。”
这不是个例。过去八年我参与梳理过 40 多个项目型组织的延期与任务执行制度,一个反复出现的规律是:制度写得越像“审批说明书”,执行效果越差。因为延期治理的难点从来不在“批不批”,而在“能不能提前知道、能不能算清楚影响、能不能在批准之后追回来”。
这篇文章我想换个角度讲延期流程与规范:不给你一份可以抄的模板,而是拆开“项目成员任务执行制度”里真正起作用的那些关键指标,讲清楚每个指标的口径怎么定、谁负责、触发什么动作,以及在什么阶段该做取舍。文中涉及的数据,一部分来自我参与的项目复盘,一部分是标注过的示意与样本推演,你可以按自己组织的基线去校准,但不要直接照抄阈值。
一、先给结论:延期制度的分水岭不在流程长度,而在指标闭环
把话放在最前面:一份延期制度有没有用,不看它写了几个审批节点,而看它有没有把“延期”变成一组可以被持续观测的指标。没有指标,延期就只能靠人喊;有了指标,延期才可能被提前发现、被量化评估、被分级干预。
1. 我判断一份延期制度是否合格的三条硬标准
第一条,是否能在交付日之前发出信号。如果一份制度只在“任务已经逾期”时才启动,那它本质上是事故处理流程,不是延期管理流程。真正有效的制度,至少要能回答“还剩 5 天时,这个任务的风险等级是什么”。
第二条,是否能算清楚延期的代价。延期 3 天和延期 15 天,对关键路径、资源占用、客户承诺的影响完全不是一个量级。制度里如果没有影响评估的量化口径,审批就必然退化成“领导拍板”。
第三条,是否在批准之后还有后续动作。我见过太多制度,审批通过就等于流程结束。但延期真正的成本发生在批准之后,资源怎么补、范围怎么砍、依赖怎么重排、追不回来怎么办。没有恢复计划的延期审批,等于把风险从“有记录的延期”变成“无记录的烂尾”。
2. 指标闭环的四个组成
我通常把延期治理的指标闭环拆成四块:事前预警指标、事中过程指标、事后结果指标、以及贯穿全程的证据完整度指标。这四块缺任何一块,制度都会倾斜。
只有结果指标(比如延期任务占比),你会发现团队只知道“又延了”,但不知道怎么防;只有过程指标(比如任务按时完成率),管理者容易陷入“数字好看但关键节点照样崩”的错觉;只有预警指标而没有结果指标,预警会逐渐变成狼来了。

二、为什么延期制度总是失效:三个我亲历的场景
在讲设计方法之前,我想先把失效的样子描述清楚。制度设计得对不对,往往取决于你有没有见过它坏掉时的具体形态。
1. 场景一:到期那天才知道要延期
某交付型团队曾经有过一条我至今记得的记录:一个关键集成任务的计划完成日是周五,周四晚上的日会上,负责人说“明天应该差不多”,周五上午变成“可能要延两天”,周五下班才正式提交延期申请。整个链条从“风险”到“确认”中间隔了 14 个小时,而这 14 小时里没有任何人做资源准备。
问题不在负责人不诚实。问题在于制度只定义了“逾期”这个触发条件,没有定义“风险”这个触发条件。任务只剩 20% 剩余工作量而剩余时间只剩 10%,这在数据上早就可识别了,但制度没有要求任何人看这个比值。
2. 场景二:证据后补,责任说不清
工程类项目对这一点会更敏感。我参与过一次延期责任复盘,争议点是“供应商到货延迟了几天”。甲方记录是 4 天,供应商记录是 2 天,双方都没有当天的现场签署记录,最后只能各让一步。
更常见的情况是:延期发生当天没人记录,一周后补材料时,当事人已经记不清当时的判断依据。证据不是为了让谁背锅,而是为了在三个月后复盘时,还说得清当时发生了什么。证据后补的成本,远高于当天填一张表。
3. 场景三:审批通过了,任务还是没追平
这是我见过最普遍、也最被低估的一类失效。延期审批通过之后,大家心理上松了一口气,默认“已经处理完了”。结果三周后看整体进度,原本延 3 天的任务变成了实际延 9 天,因为延期期间又叠加了新的并行任务,被延的那个任务优先级悄悄被降了。
延期不是一次审批事件,而是一段需要被管理的恢复期。制度里如果没有“恢复计划 + 追平确认”这两步,延期审批就只是把问题从台面移到桌下。我在多个项目群做过统计,未定义恢复计划的延期记录中,最终实际延期天数平均是批准天数的 2.4 倍。

三、拆解常见误区:七种我反复见到的写法
下面这七种问题,我几乎在每个需要重构制度的组织里都能看到至少三种。它们不是文笔问题,而是设计问题。
1. 只写审批流,不写预警机制
典型写法是“任务延期须提前 3 个工作日提交申请,经项目经理审批”。这句话看起来严谨,实际是把识别责任推给了执行成员个人。执行成员天然倾向于“我再努力一下就好了”,这不是态度问题,是信息问题。
改法是:把预警从“人的自觉”变成“系统的规则”。比如剩余工作量与剩余工时的比值低于某个基线时自动标记,任务负责人收到提醒后必须在规定时限内给出“可完成 / 有风险 / 需延期”的明确判断。不是要求人主动报风险,而是让风险自己浮出来。
2. 所有延期同权处理
把“关键路径任务延 1 天”和“一个非关键文档任务延 3 天”放进同一个审批层级,是常见的资源浪费。前者可能需要立即升级到项目级甚至客户级,后者只要任务负责人内部调整排期就能消化。
我通常建议引入两个维度做加权:关键性(是否在关键路径上)× 影响范围(是否影响对外承诺)。两个维度都高的走升级通道,都低的走简化通道,中间地带走常规通道。
3. 照抄别人的硬阈值
“延误超过 10% 即红色预警”这类阈值在网上流传很广。问题在于,10% 对一个周期两周的任务意味着 1.4 天,对一个周期半年的项目意味着 18 天,两者的管理含义完全不同。
阈值必须来自三样东西:自己的历史基线、合同或承诺的硬约束、以及关键路径的浮动时间。没有这三样,任何阈值都是装饰。
4. 指标越多越好
我见过一份制度列了 19 个延期相关指标,从“任务延期频次”到“延期沟通满意度”。结果半年后,数据完整率超过 60% 的只有 4 个,其余全部靠估算。
指标的价值不在于覆盖全面,而在于每一个都能触发一个明确动作。如果某个指标异常时你不知道该做什么,这个指标就该删掉。
5. 把证据后补当成常态
“先干活,材料后面补”是项目管理的经典陷阱。我的判断是:如果证据要求在流程上位于决策之后,它就一定会被后补。正确顺序是把关键证据作为审批的前置输入,材料不完整,审批流程走不下去。
6. 把工程签证术语直接搬到研发或职能项目
“甲方”“监理”“见证”“签证期限”这套话术在工程语境里非常精确,但直接搬到软件研发、市场交付或内部职能项目上,会让人产生强烈的“这不是给我看的”疏离感。
本质是同一个动作,但表达要换:工程里的“现场见证记录”,在研发语境里叫“风险确认记录”或“决策留痕”;工程里的“签证期限”,在研发语境里叫“影响确认时限”。术语要跟着组织语义走,不然制度第一天就会被绕过。
7. 只罚不析,只统计不干预
把延期次数直接挂钩个人绩效,短期数据会变好看,代价是团队开始隐藏风险、拆小任务、把延期改名叫“计划调整”。制度一旦让说真话变贵,数据质量就会崩。
更健康的做法是:对“未按流程识别和上报”追责,而不是对“发生延期”追责。延期本身是项目常态,瞒报才是管理事故。
| 误区 | 直接后果 | 改法要点 |
|---|---|---|
| 只审批不预警 | 发现即逾期,无干预窗口 | 把剩余工作量/剩余工时比值作为自动预警规则 |
| 所有延期同权 | 小延期被过度审批,大延期被草率放行 | 按关键性 × 影响范围分三档通道 |
| 照抄硬阈值 | 预警要么太吵要么太钝 | 用历史基线 + 合同约束 + 浮动时间三者取交集 |
| 指标堆砌 | 数据完整率低,指标失去可信度 | 只保留能触发明确动作的指标,控制在 6-8 个 |
| 证据后补 | 责任争议、复盘失真 | 把证据设为审批前置输入,不完整则流程不推进 |
| 术语水土不服 | 制度被当作外来文件,执行率低 | 用组织内部既有语义替换工程签证话术 |
| 只罚不析 | 风险被隐藏,数据质量崩塌 | 对瞒报追责,不对延期本身追责 |

四、专业判断:延期流程的五个设计原则
误区讲完之后,说清楚我实际做方案时的判断逻辑。这五条原则是我在多个行业反复验证后保留下来的一套骨架,顺序也重要。
1. 关键路径优先原则
项目里绝大多数的管理注意力应该放在关键路径上,这在理论上没有争议,难的是执行。因为非关键路径的任务一旦延误会挤占共享资源,间接把关键路径拖下水。
所以我的做法是:关键路径任务享受最高预警灵敏度,非关键路径任务享受资源占用监控。前者盯时间,后者盯资源。这样既不会漏掉真正的致命延误,也不会因为非关键任务的资源外溢而失守。
2. 证据先行原则
我把证据分成三类:事实证据(发生了什么)、判断证据(当时怎么判断的)、共识证据(谁同意了)。事实证据记录时间点和状态,判断证据记录依据和假设,共识证据记录双方的确认动作。
很多制度只要求第一类,导致复盘时只能说“确实延了”,说不清“为什么当时判断能按时完成”。判断证据才是组织学习的原材料。
3. 分级审批原则
分级不是官僚主义,而是稀缺注意力的分配机制。我通常按“影响是否超出单个任务、是否影响对外承诺、是否消耗额外资源”三个问题划分层级。
三个问题都为否,任务负责人自主调整即可记录备案;有一个为是,进入项目经理审批;有两个以上为是,进入项目级或变更委员会审批。让审批层级跟着影响走,而不是跟着任务金额或行政级别走。
4. 恢复计划前置原则
这是我个人最坚持的一条:延期申请里不写恢复计划,就不进入审批。原因很简单,人在提出申请时对补救方案的思考质量最高,一旦批准完成,注意力立刻转向下一件事。
恢复计划不需要很复杂,三个字段就够:新的完成日期、需要什么额外支持、如果再次延期的触发条件是什么。第三个字段尤其重要,它相当于给自己设了第二道预警。
5. 指标必须触发动作原则
每个指标都要配一句“当它异常时,谁在多久内做什么”。如果这句话写不出来,说明这个指标是为了好看而存在的。
举个例子,“预警响应时效”异常的定义可以是“超过 48 小时未更新风险判断”,对应动作是“项目经理在日会上点名确认,并在任务上加风险标记”。指标和动作之间必须是一条不用思考就能执行的通路。

五、关键指标卡:8 个指标的口径、责任人与触发动作
下面这 8 个指标是我在多个组织里反复筛选后留下的组合。筛选标准很简单:要么能提前发现问题,要么能衡量处理质量,要么能暴露资源瓶颈。三者都不沾的指标一律不要。
1. 过程指标:任务按时完成率、延期任务占比、预警响应时效
任务按时完成率的口径必须写死:分子是按原计划完成日完成的任务数,分母是当期计划完成的任务数,不含当期新增任务。如果分子分母口径变来变去,这个指标就废了。
延期任务占比是延期任务的“发生率”,我建议按周统计而不是按月,因为按月统计会让问题暴露太晚。它的用途不是考核,而是看趋势拐点。
预警响应时效是我最看重的过程指标。它衡量的是“从风险被识别到有人给出明确判断”的时间。这个指标直接反映团队的风险文化,如果它长期偏高,说明大家都在拖。
2. 结果指标:关键路径延误天数、工期延误比例、延期后追平率
关键路径延误天数是唯一一个可以直接和交付承诺挂钩的指标,它应该被单独跟踪,不和普通任务混在一起统计。
工期延误比例的口径是“实际工期超出计划工期的天数 ÷ 计划工期”,它更适合在项目层面看,不适合放在个人层面,否则会诱导任务负责人把估算放大。
延期后追平率是我认为最被低估的指标。它衡量的是“批准延期之后,有多少比例真的按恢复计划追回来了”。这个数字如果在 50% 以下,说明恢复计划形同虚设。
3. 资源指标:资源缺口率、证据完整率
资源缺口率的定义是“完成任务所需的额外人天 ÷ 原计划人天”。它异常通常意味着两个问题之一:估算偏乐观,或者资源被别处抽走。区分这两种情况,要看同期是否有资源调配记录。
证据完整率是制度健康度的体检指标。它等于“证据材料齐全的延期记录数 ÷ 延期记录总数”。我建议这个指标在制度推行初期只做统计不做考核,避免为了凑材料而造假。
4. 阈值设定的三步法
很多读者问我具体阈值。我从来不给具体数字,给的是方法。
第一步,取历史基线。把过去 6 到 12 个月的延期数据拉出来,算出每个指标的中位数和 75 分位数。中位数作为绿色上限,75 分位数作为黄色触发线,90 分位数作为红色触发线。这是自校准的方式,不依赖任何外部模板。
第二步,叠加硬约束。合同约定的对外交付节点、监管要求的固定截止日、以及其他不可谈判的时间点,必须单独设定更严格的阈值。这些点的预警灵敏度应当高于其他任务。
第三步,用浮动时间做最后校准。看关键路径上有多少总浮动时间,如果浮动时间很少,阈值就应该收紧。浮动时间充裕的任务可以适当放宽,避免预警噪音。
| 指标 | 口径定义 | 主要责任人 | 异常时的触发动作 |
|---|---|---|---|
| 任务按时完成率 | 当期按原计划完成日完成的任务数 ÷ 当期计划完成任务数 | 任务负责人 / 项目经理 | 连续两周低于基线,启动估算校准会 |
| 延期任务占比 | 当期发生延期的任务数 ÷ 当期计划完成任务数 | PMO | 周环比上升超基线,触发延期原因分布分析 |
| 预警响应时效 | 从风险标记到给出明确判断的平均小时数 | 任务负责人 | 超 48 小时未响应,日会点名并加风险标记 |
| 关键路径延误天数 | 关键路径任务实际完成日与计划完成日的差值 | 项目经理 | 出现任意正数,立即升级至项目级评审 |
| 工期延误比例 | 实际超出计划天数 ÷ 计划工期 | 项目经理 / PMO | 超过合同约束线,启动对外沟通预案 |
| 延期后追平率 | 按恢复计划追平的任务数 ÷ 批准延期的任务数 | 任务负责人 / 项目经理 | 低于 50%,复盘恢复计划质量并调整资源 |
| 资源缺口率 | 完成任务所需额外人天 ÷ 原计划人天 | 资源经理 / 项目经理 | 超过基线,进入资源优先级排序流程 |
| 证据完整率 | 证据齐全的延期记录数 ÷ 延期记录总数 | PMO | 低于基线,暂停简化审批通道,恢复材料审查 |

六、真实案例与数据观察:一个 300 人研发组织的延期治理改造
下面这个案例来自我参与的一次制度重构,组织规模约 300 人,多项目并行,交付节奏以双周迭代为主。文中数据为改造过程的样本推演与观察记录,用于说明方法,不作为行业基准。
1. 改造前的状态:三张互不相通的表
改造前,他们的延期信息分散在三处:任务系统里的状态变更记录、项目经理各自的 Excel 台账、以及周报里的文字描述。三张表的口径都不一致,PMO 每次统计延期率都要花两到三天做数据对齐。
更麻烦的是,同一个延期事件在三处可能有三种描述。任务系统记录“状态变更”,Excel 记录“延期 3 天”,周报写“因依赖方原因顺延”。数据不是缺失,而是互相矛盾,这比缺失更麻烦。
2. 改造动作:把制度规则写进工具,而不是写进文档
这次改造最关键的决策是:不再把制度当成一份文档来维护,而是把它变成任务系统和项目管理平台里的规则配置。具体做了四件事。
- 把关键路径任务打上专用标签,让关键路径延误天数可以被自动统计,而不是靠人工摘录。
- 把预警规则配置成系统提醒:剩余工作量与剩余工时比值低于基线时,自动生成风险标记并要求负责人在规定时限内响应。
- 把延期申请做成结构化表单,证据字段设为必填,材料不齐则无法提交审批。
- 把恢复计划作为审批的必填项,并设置二次触发条件,到期未追平自动升级预警等级。
这个组织当时正在做工具链的统一,最终选择了 PingCode 作为研发项目管理底座。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模与多项目并行特征比较匹配;同时 PingCode 支持私有化部署,满足他们对交付数据不出内网的要求,也支持从 Jira 平滑迁移,让已经在用的历史数据和工作流能延续下来,这也是他们把它作为国产替代方案评估的重要原因。
3. 工具化前后的管理耗时对比

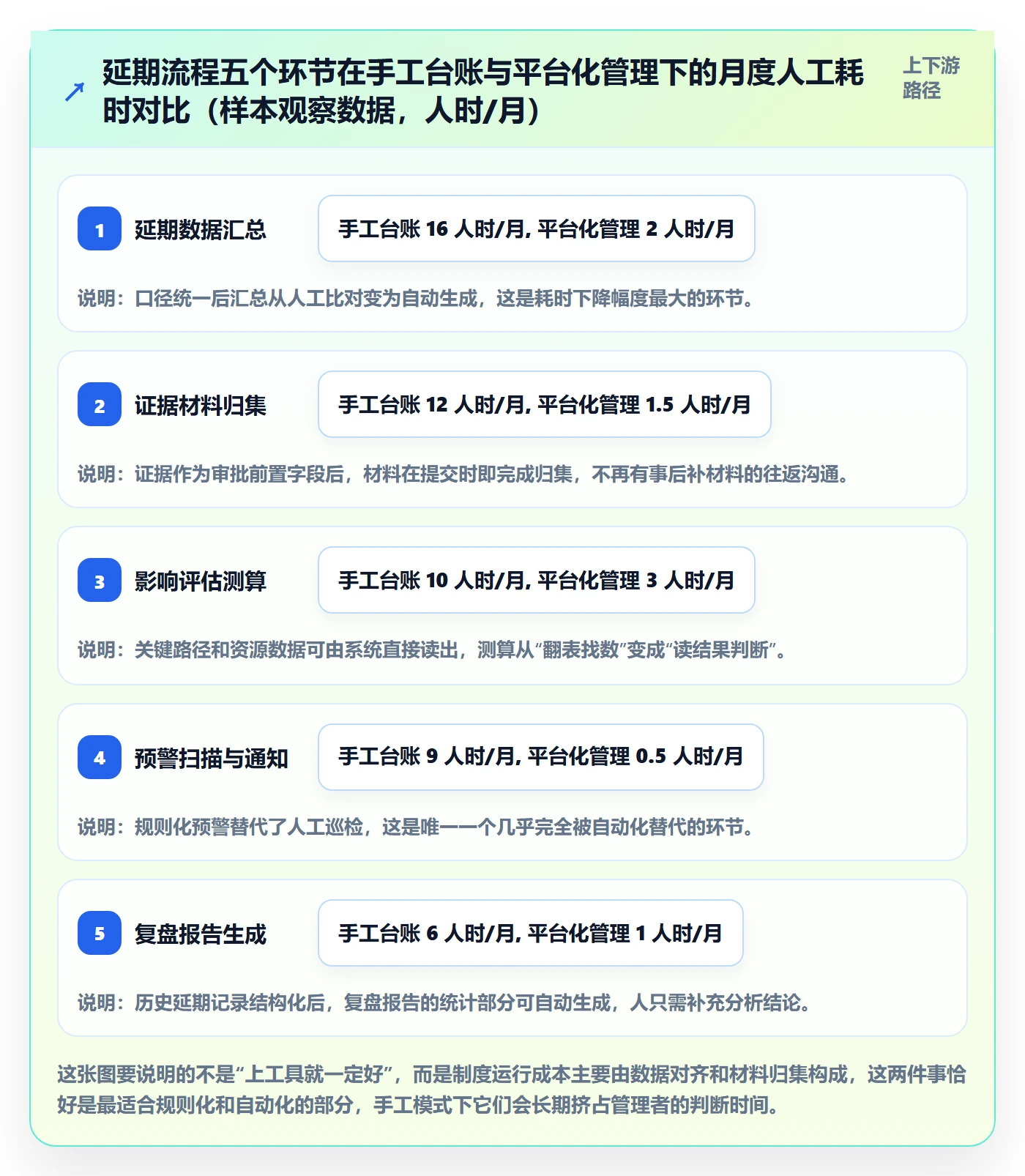

我想特别强调一个容易被忽略的成本:制度运行的隐性人工成本。改造前,PMO 每月花在延期数据汇总、证据归集和复盘报告上的时间接近 55 人时;改造后降到约 8 人时。省下来的时间被投入到延期原因分析和流程优化上,这部分才是真正产生价值的工作。

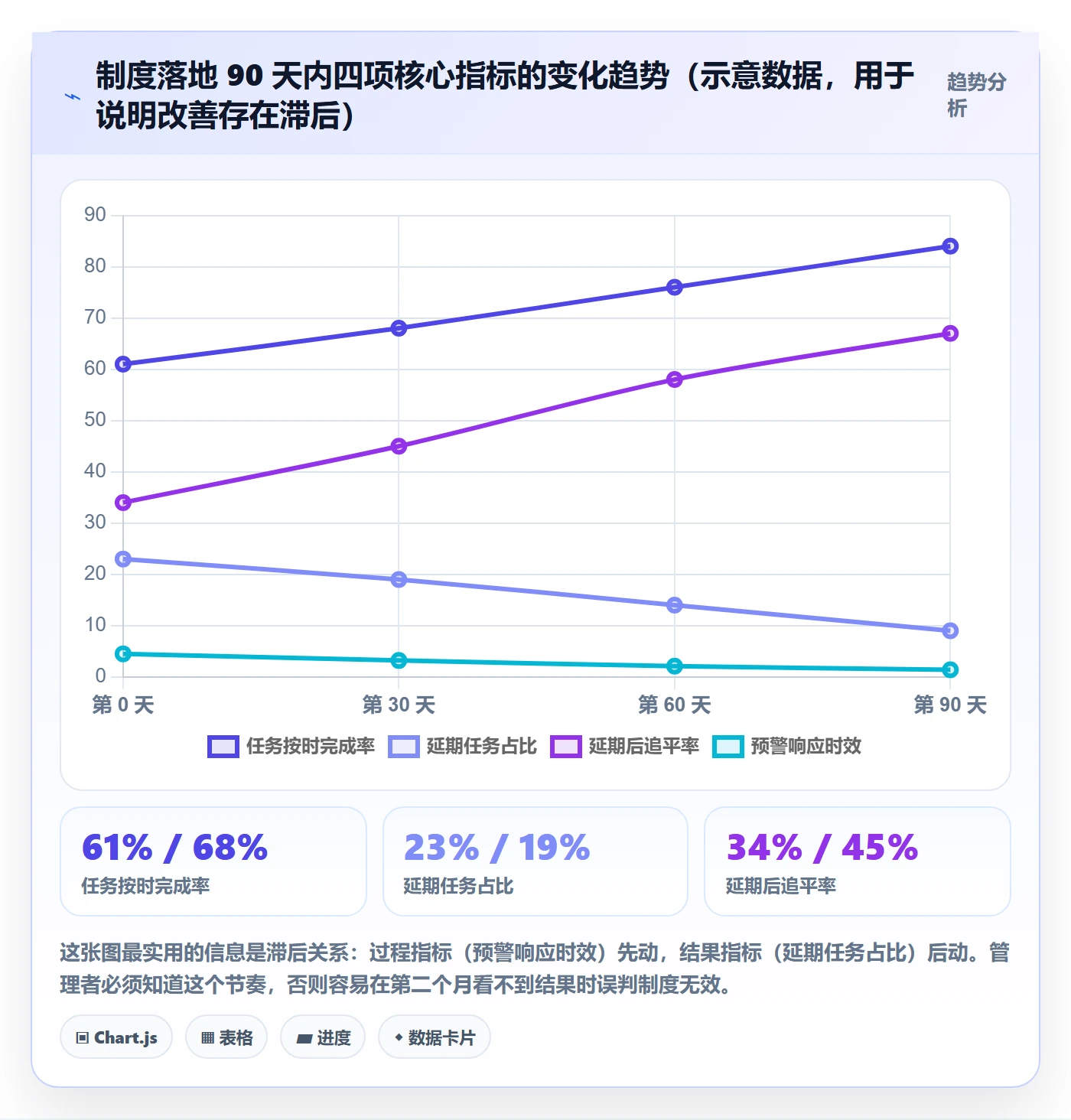

4. 三个月的指标变化观察
改造后有四点观察值得记录。第一,延期任务占比从 23% 降到 10% 左右,但前两个月几乎没动,第三个月才出现明显下降,说明制度效果有滞后。
第二,预警响应时效从平均 4.5 天降到 1.4 天,这是最早改善的指标,因为它直接取决于提醒机制而不是人的习惯。第三,延期后追平率从 34% 提升到 67%,主要归功于恢复计划成为必填项。
第四,也是我没想到的:延期事件的报告数量在第一个月上升了 40%。不是延期变多了,而是原来被隐藏的小延期被暴露出来了。这个阶段的指标恶化是好事,需要提前和管理层沟通,否则很容易被误判为制度失败而叫停。
七、分级预警与阈值机制:不要照抄别人的百分比
分级预警是延期制度里最容易写、也最容易写错的部分。写错的方式通常有两种:层级太多导致没人记得住,或者触发条件太模糊导致形同虚设。

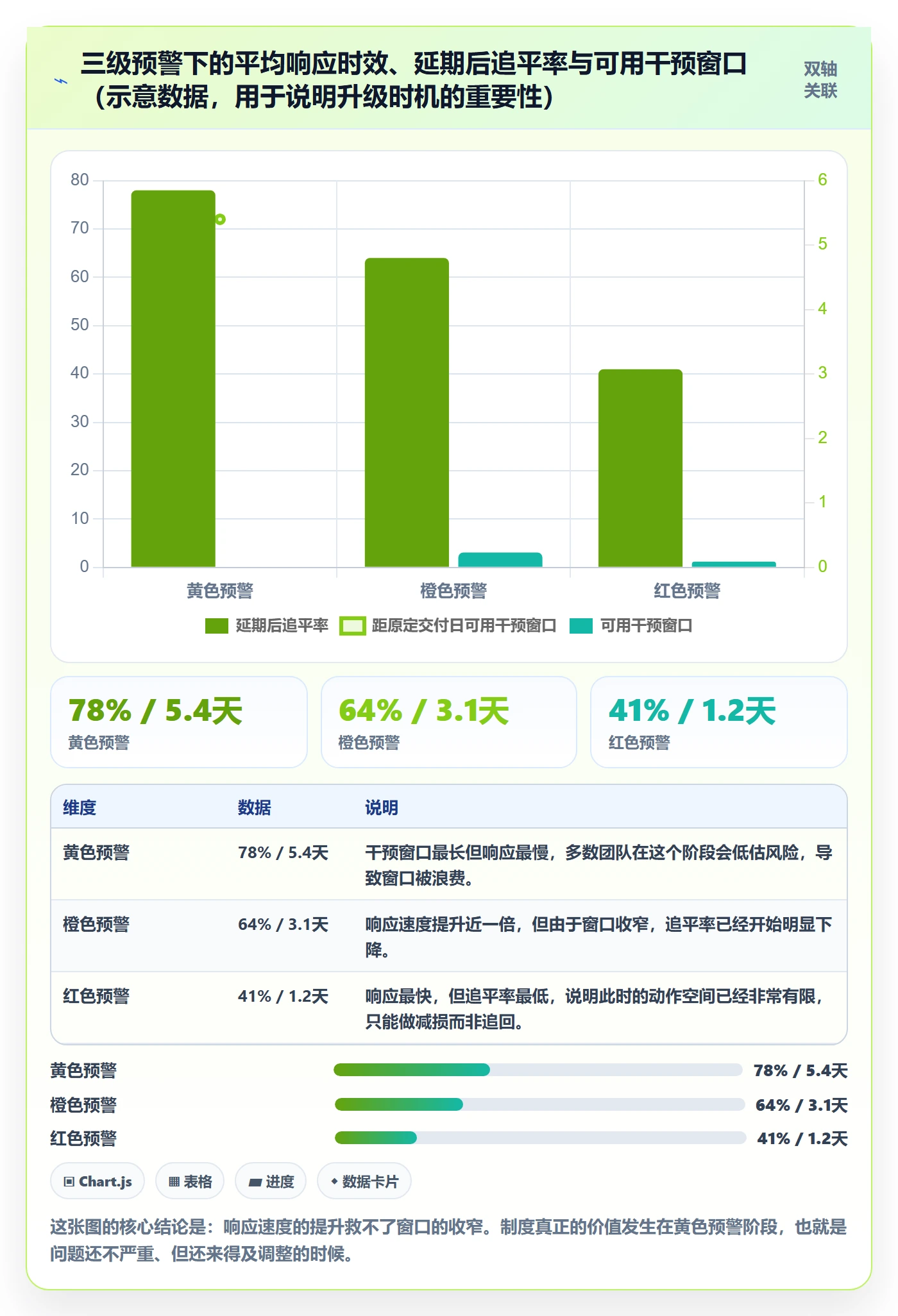

1. 三级预警的定义方式
我用三级,不用五级。三级是人能在日会上快速沟通的极限,五级必然退化成“这个算什么级别”的讨论。三级的划分依据不是单一指标,而是三个问题的组合答案。
黄色预警:任务存在风险,但还有内部调整空间,不涉及对外承诺变化。橙色预警:任务大概率无法按原计划完成,需要额外资源或调整依赖关系,可能影响里程碑。红色预警:关键路径或对外承诺受影响,需要项目级甚至客户级介入。
2. 阈值校准的三个输入
前面讲过三步法,这里补充一个操作细节:阈值不要一次定死,先跑一个月的观察期。观察期内只记录不触发升级动作,月底看预警分布,如果黄色预警占比超过 30%,说明阈值太松,需要收紧;如果红色预警一个月出现超过 3 次,说明要么阈值太紧,要么项目本身已经失控,两种情况要分别处理。
3. 触发后的升级动作必须具体
“加强关注”这种表述等于没有动作。我要求每一级预警都必须对应三个具体动作:谁在多久内做什么、需要什么输入、产出什么记录。
| 预警等级 | 典型触发条件 | 响应时限 | 必须产出的记录 |
|---|---|---|---|
| 黄色 | 剩余工作量与剩余工时比值低于基线,但浮动时间充足 | 24 小时内更新风险判断 | 风险确认记录(含判断依据) |
| 橙色 | 预计无法按原计划完成,或需要额外资源、调整依赖 | 12 小时内提交影响评估 | 影响评估表 + 恢复计划草案 |
| 红色 | 关键路径受影响或对外交付承诺可能变化 | 4 小时内升级至项目级 | 升级决策记录 + 对外沟通预案 |

八、最小表单与规范:一页纸跑通延期闭环
制度落地失败最常见的原因不是设计不好,而是表单太重。我见过一份延期申请单有 32 个字段,实际填写完整率不到 15%。我的做法是:核心表单控制在一页纸以内,字段必须能直接生成指标数据,否则就是纯粹的文书负担。
1. 延期申请单:九个字段
下面是我实际在用的字段结构。注意每个字段都能对应到前面说的某个指标,这是“表单即数据源”的设计思路。
延期申请单(最小字段集)
delay_id 延期编号(唯一)
task_id 关联任务编号
trigger_type 触发类型:预警触发 / 到期未完成 / 主动上报
reason_category 原因分类:需求变更 / 上游依赖 / 资源冲突 / 估算偏差 / 外部环境
impact_scope 影响范围:仅本任务 / 影响里程碑 / 影响对外承诺
critical_path 是否关键路径:是 / 否
delay_days 预计延期天数
recovery_plan 恢复计划:新完成日 + 所需支持 + 二次触发条件
evidence_refs 证据引用:记录编号或附件标识
2. 证据记录:回答三个问题
证据记录不要写成情况说明,写成三个问题的答案就够了:当时观察到的事实是什么、基于什么假设做出了判断、谁确认了这个判断。三个问题对应前面说的事实证据、判断证据、共识证据。
3. 影响评估表:只算两个数字
影响评估最常见的失败是算得太复杂。我建议只算两个数字:关键路径是否受影响、需要多少额外人天。这两个数字决定了审批层级和资源动作,其他的可以放在复盘阶段慢慢分析。
4. 恢复计划表:重点是二次触发条件
恢复计划里最容易被省略、但价值最高的字段是“二次触发条件”。比如“如果到 3 月 20 日进度仍低于计划的 80%,自动升级为橙色预警”。这一步相当于给恢复计划装了一个自检装置,避免计划失效后无人发现。
5. 复盘模板:只记录可复用的结论
复盘模板不需要记录全过程,只需要记录三件事:延期的根因分类、当时如果提前 N 天预警能做什么、下一次遇到同类情况应该在哪一步设置检查点。第三件事才是组织学习的产出。

九、不同情况下的行动建议
同一套方法在不同规模、不同项目类型下,落地方式差别很大。下面按四种典型情况给建议,你可以对号入座。
1. 二十人以下小团队
不要建立分级审批,不要引入复杂表单。只做两件事:在任务上标出关键路径,以及要求延期必须提前一个工作日说。小团队的信息传递成本很低,沟通本身就是最好的机制,过度制度化反而是负担。
指标只保留两个:任务按时完成率和延期后追平率。前者看整体节奏,后者防止“批了就忘”。
2. 五十到两百人的项目型组织
这个规模是制度化的最佳起点,因为信息开始不对称,靠口头同步已经不够了。建议完整建立八指标体系,但先用简化审批通道跑三个月,验证数据质量后再引入完整分级。
重点投入在证据完整率和预警响应时效上。这两个指标改善之后,其他指标会跟着好转。
3. 三百人以上多项目并行
这个规模必然需要工具化支撑,因为数据量已经超出手工处理能力。核心动作是把制度规则配置到项目管理平台里,让指标自动产生。像 PingCode 这类面向中大型组织的研发项目管理平台,通常会把任务、迭代、缺陷、需求放在同一条链路上,使得关键路径数据和资源占用数据可以直接被延期指标复用,这比在多个系统之间做数据拼接要可靠得多。
同时这个规模需要明确的 PMO 角色,专门负责指标校准和阈值调整,避免各部门各自定义口径。
4. 强监管、工程与交付类项目
这类项目对外部证据和时限的要求更高,建议把证据完整率设为否决性指标:证据不完整,延期记录不计入正式统计,也不进入审批通道。同时对外承诺相关的时间节点要单独设更严格的预警阈值,不受内部基线影响。
另外建议把工程语境里的签证、见证、监理等术语,翻译成组织内部通用的表达,否则执行成员会觉得这是“甲方文件”而不是“自己的工作规范”。
十、不同情况下的取舍:没有全面最优,只有阶段性最优
制度设计本质上是一连串取舍。我把最容易纠结的五组取舍摊开讲,每组的答案都取决于你当前的主要矛盾。
1. 预警灵敏度与噪音之间的取舍
灵敏度调高,预警数量会迅速上升,团队容易产生预警疲劳;调低,又可能漏掉真正的风险。我的经验是:在制度推行初期宁可偏灵敏,等团队形成响应习惯后再逐步收紧。因为早期漏报的代价远高于误报。
2. 审批层级与响应速度之间的取舍
层级多,责任清晰但慢;层级少,快但容易失控。判断依据是延期的可逆性。如果延期一旦发生就很难挽回(比如对外交付节点),宁可牺牲速度换取多层确认;如果延期可以在几天内追回,就应该走最简通道。
3. 指标数量与数据质量之间的取舍
这个取舍很直接:指标数量和数据完整率通常成反比。与其做 15 个指标但只有 5 个可信,不如做 8 个指标全部可信。判断标准是,如果这个指标的数据需要额外人工整理超过 30 分钟,就不要它。
4. 制度刚性与执行成员体验之间的取舍
制度太硬,团队会想办法绕开;太软,又形同虚设。我的判断是:证据和上报的刚性必须强,处理方式和资源分配的弹性可以大。也就是说,必须报,但报完之后怎么解决可以灵活讨论。
5. 自建与采购之间的取舍
这个取舍取决于两件事:你的制度规则是否已经稳定,以及你的数据敏感性有多高。规则还在频繁变动时,工具化会把不成熟的规则固化下来,反而增加改造成本;规则稳定且有强内网要求时,支持私有化部署的平台通常比自建更划算。

十一、落地路线与下一步:30/60/90 天怎么走
最后给一条我自己用过的落地路线。它不是标准答案,但至少经过验证,能避免最常见的“一次性大改然后失败”的路径。
1. 第一个月:只做定义和基线
这个阶段不要动流程,也不要发新制度文件。只做三件事:梳理关键节点和关键路径、把八指标的口径写成一页纸、拉出过去 6 到 12 个月的历史基线。
口径这一步必须产出书面定义,包括分子分母、统计周期、数据来源。我在多个项目里见过因为口径不一致导致整个指标失效的情况,这一步省不得。
2. 第二个月:小范围试运行
选一到两个项目试运行,只走指标统计和预警,不引入考核。重点观察两件事:预警数量和分布是否符合预期、证据完整率能否达到基线以上。
这个月大概率会出现延期上报数量上升的情况,这是暴露存量问题的正常现象,需要提前和上级沟通,避免被误判。
3. 第三个月:校准阈值并纳入常规例会
根据试运行数据校准阈值,把延期指标纳入项目周会的固定议题,同时开始做规律性的复盘。这一步之后制度才算真正活了,因为它进入了日常管理节奏,而不是一份挂在共享盘里的文件。
如果组织规模在 300 人以上,这个阶段通常需要把规则固化到项目管理平台里,让指标自动产生、预警自动触发。手工维护的指标在这个规模下一定会退化。

十二、总结:延期制度真正要解决的,是让风险在还来得及的时候被说出来
回到开头那个 300 人的组织。他们那 11 页制度的真正问题,不是写得不好,而是它把延期当成一个需要被批准的事件,而不是一段需要被观测和管理的过程。审批只能决定“允不允许延期”,只有指标能回答“现在还来得及吗”。
我的核心判断可以压缩成一句话:延期流程与规范的质量,取决于它能不能在交付日之前给出信号、能不能算清代价、能不能在批准之后追回来。这三件事分别对应预警指标、影响评估和恢复计划,缺一件,制度就会退化成一纸文书。
另一个容易被忽略的观点是:延期制度不只是保护甲方或项目经理的,它同样在保护合理延期的执行成员。一个只有追责没有证据留痕的制度,会让说真话的人承担最大风险,最终结果是所有人都不再提前说。

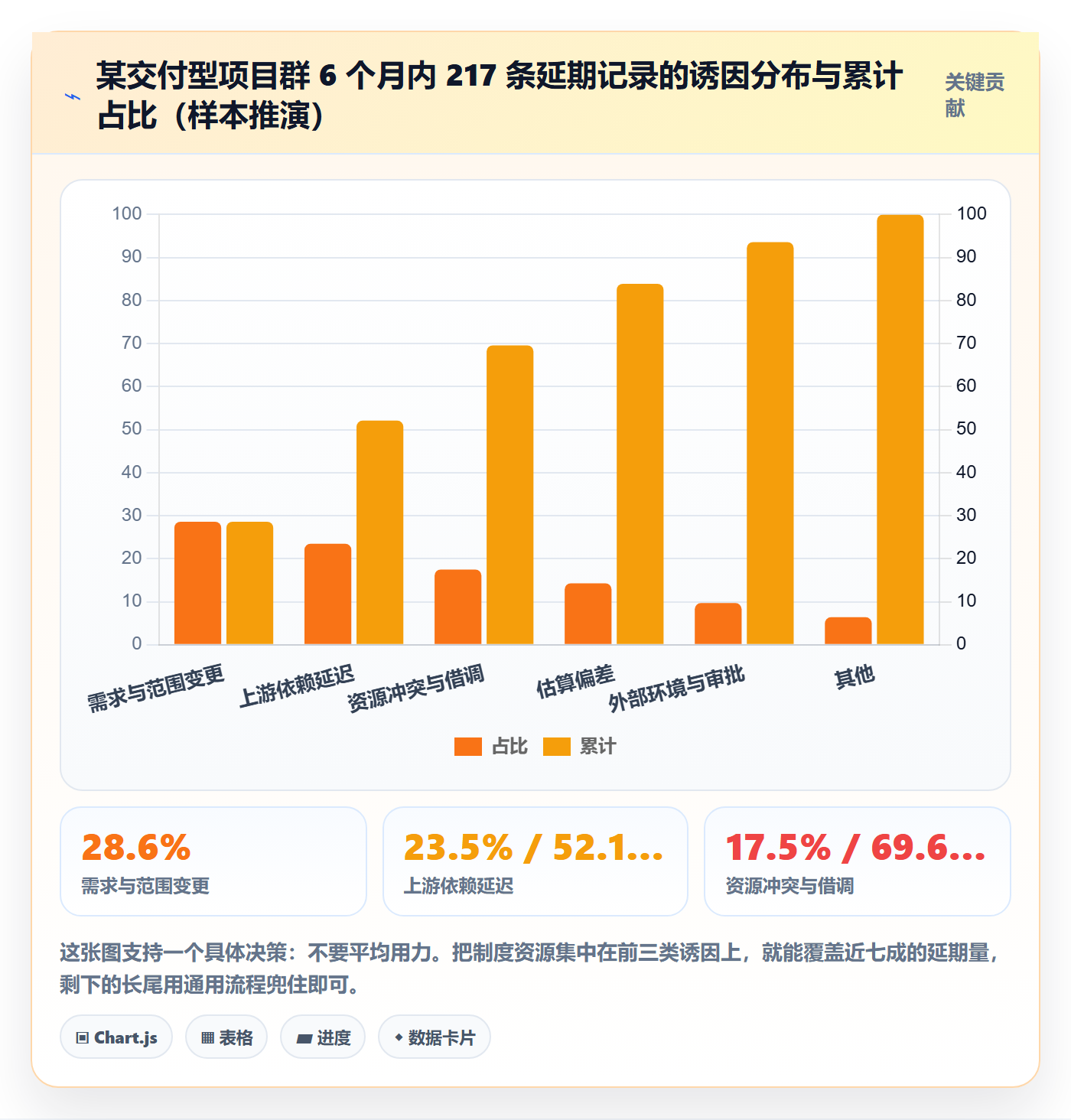

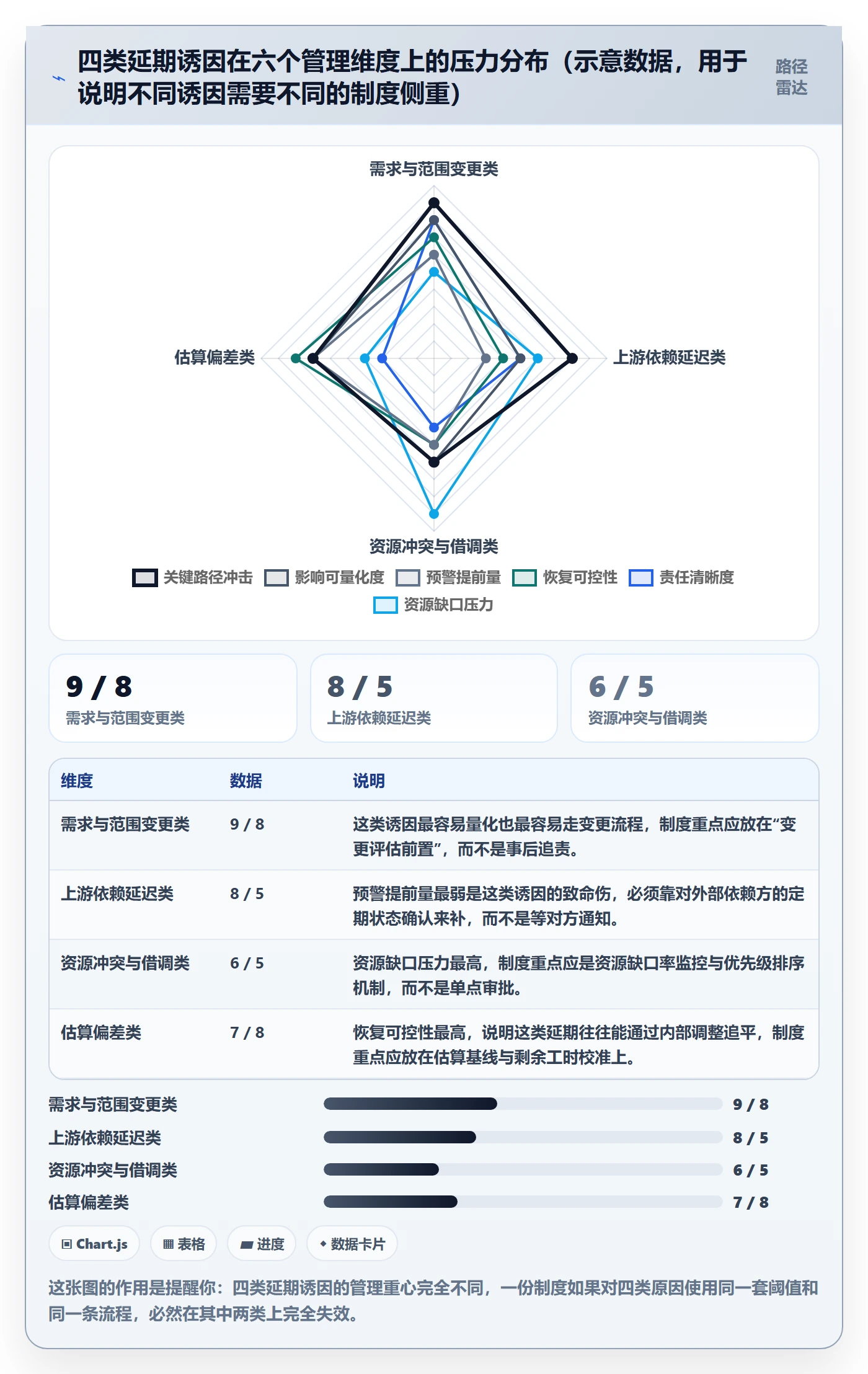

下一步我建议你做三件很具体的事。第一,把过去半年的延期记录拉出来,按需求变更、上游依赖、资源冲突、估算偏差、外部环境五类做一次分布统计,看看你的主要矛盾在哪一类。
第二,选两到三个指标先跑起来,优先选预警响应时效和延期后追平率,因为它们分别对应制度的前半场和后半场,改善最快也最能说明问题。
第三,把延期申请单压缩到一页纸以内,字段设计成能直接生成指标数据的结构,然后交给一到两个项目试运行一个月。制度不是写出来的,是跑出来的。
常见问题解答(FAQ)
1. 项目成员的延期流程里,到底该盯哪几个关键指标?
我们公司刚把延期审批从邮件搬到线上,结果统计口径一出来各说各话,有人按任务数算,有人按延误天数算,开会先吵半小时口径。我想搞清楚到底哪些指标是真正能驱动执行的,而不是做给老板看的那张报表。
建议控制在6到8个,分成结果类和过程类两组。结果类四个:任务按时完成率,分母是当期到期任务数且不含已取消任务;延期任务占比;关键路径累计延误天数;延期后追平率,即在批准的追赶期内回到原计划完成日期的延期任务比例。过程类三个:预警响应时效,指触发预警到责任人首次反馈的中位小时数;
延期审批周期,指从材料齐全到审批完成的中位工作日;证据完整率,指延期事件中见证记录、影响评估、恢复计划三项齐全的比例。每个指标必须绑定一个管理动作,按时完成率进周会,关键路径延误天数进日站会,追平率进月度复盘,只统计不干预的指标直接砍掉。
口径要在制度里写死统计周期、数据来源和责任人,否则跨部门永远对不上。
2. 延期预警的阈值能不能直接定成延误超过10%就红色预警?
我在网上找了不少模板,几乎都写着延误10%黄、20%橙、30%红,但我们是做三个月周期的交付项目,10%就是9天,对客户已经算重大事故了。我想知道阈值到底该怎么定,才不至于又虚又僵。
不要套用固定百分比,阈值应该由三个变量推出来:历史基线、合同或交付承诺约束、关键路径敏感度。做法是先用过去6到12个月的数据算出正常波动区间,比如同类项目单任务平均延误2天、延误率5%,那么黄线设在基线附近,如延误1到2天或非关键任务逾期;
橙线设在连续两个统计周期超基线,或延误已影响里程碑的前置任务;红线设在关键路径延误已触及不可逆的交付节点,比如必须启动变更谈判。另外加两个非时间维度:影响范围,即受影响的下游任务数,以及不可逆性,即是否已造成对外承诺变更。
阈值每季度用实际数据回测一次,某个级别三个月没触发说明定得太松,每周都触发说明形同虚设。写进制度时留出按项目类型调整的接口,不要写死一个数字。
3. 怎么界定合理延期和不合理延期,制度里不写清楚是不是就会变成人情审批?
我们项目经理最怕听到那句需求变更了所以做不完,批了怕后面人人都这么报,不批又怕真出事自己背锅。我特别想知道有没有一个能当场判断的依据,而不是靠谁嗓门大谁就有理。
判断依据不是理由分类,而是三个可验证的事实:证据是否在事件发生时产生、影响是否落在关键路径上、责任方是否在合同或任务书范围内。
落地做法是在制度里明确四类分流:不可抗力与客户变更走变更流程并顺延工期,供应商或外部依赖问题走索赔追责流程,内部执行偏差走恢复计划加强制复盘,原因不明时先做初步记录但不认定责任。关键条款是发起不等于批准、见证不等于定责,让执行成员敢报、让审批人敢查。
审批权限按影响量化:不触碰里程碑的由任务负责人加项目经理批,触碰里程碑的上PMO或客户代表,触碰交付承诺的必须走合同变更。这样讨论的对象就从你说的理由可不可信,变成证据、影响、责任分别在哪一层。
4. 延期流程和表单太重,团队根本填不完,怎么做到既留痕又不增加负担?
我们之前做过一版延期制度,五张表加三级审批,试运行一个月就没人用了,大家又回到微信里说一句今天做不完。我想找一种真正能跑起来的轻量做法,而不是又做一套挂在墙上的文件。
核心思路是一页纸最小可行表单,让指标随流程自动生成。表单压到三张:延期申请单,含任务、原计划完成日、申请顺延至、影响的下游任务、证据附件;影响评估与审批记录,含是否在关键路径、是否影响里程碑、审批人、追平截止日;复盘表,含原因分类、本次措施、是否需要改计划或调资源。
试行阶段只强制三个字段:证据附件、影响的下游任务、恢复计划,缺任一项系统不受理,这一条能挡掉大部分糊弄式申请。表单字段要和指标口径一一对应,申请顺延至和追平截止日可以直接算出追平率,避免月底再手工统计。
落地节奏建议30天梳理关键节点和延期类型,60天在1到2个项目试运行指标卡和三张表,90天用实际数据校准阈值并纳入项目例会,不要一次全公司铺开。涉及时限、合同签证和法律效力的条款,发布前找合同或法务复核一遍。
核心关键词
文章包含AI辅助创作:延期流程与规范:项目成员任务执行制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/380210
读者评论
流程写得像审批说明书,执行率再高也难降延期率。文章把事前预警、过程指标、结果指标和证据完整度串成闭环,尤其恢复计划前置这点很关键。很多团队审批通过就松手,实际延期反而扩大。建议先盯追平率和证据完整度,再谈审批节点。
作为交付经理,我认同剩余工作量与剩余工时比值自动预警、关键路径优先、非关键路径盯资源占用。但我们之前照抄10%阈值,结果小任务太吵、长周期任务太钝。阈值必须结合历史基线、合同约束和浮动时间重新校准,否则指标会失去可信度。
证据后补是复盘失真的根源。事实证据、判断证据、共识证据分开要求很有价值,尤其判断证据能解释当时为什么误判。制度若只罚延期,团队会隐藏风险或改名计划调整;应追责未按流程识别和上报,而不是延期本身。
