周一上午十点的例会上,我把客户续约方案这件事交给了一位入职八个月的骨干,前后讲了大概七分钟:客户是谁、背景是什么、我们要争取什么。他全程点头,最后说了一句"明白"。周四下午我问进度,他说"还在整理资料"。周五他把东西交上来,一份二十页的客户使用情况汇总,从产品功能覆盖率讲到工单响应时长。而我要的,其实是一页纸的续约策略:报价区间、让步底线、谁去谈、什么时候谈。
那份二十页的文档做得并不差,甚至很用心。但它不是我要的东西。重新来一遍,前后又花了六天。这六天里我没有批评过他的态度,因为我知道问题不在他那儿,问题在我讲那七分钟的时候,从头到尾没有说过一句"什么叫做完"。
这篇文章想讨论的就是这件事:企业管理者在"任务执行从 0 到 1"这个阶段,最容易犯的错误不是催得不够紧,而是在启动的那一刻没有把任务定义清楚。下面是我这几年带团队、也看过几十个团队推进任务之后,形成的判断、方法和取舍逻辑。
一、核心结论:从 0 到 1 的任务执行,卡点几乎不在"催"的环节
1. 我的核心判断:任务成败的上限,在布置那一刻就已经确定
大部分人脑子里,任务执行是一条线性流程:布置 → 执行 → 检查 → 交付。所以当交付结果不对时,第一反应是回头看"检查"环节,是不是跟得不够紧、是不是问得不够勤。
但我的观察正好相反。任务的结果上限,几乎在布置的那几分钟里就已经被锁定了。后面所有的催办、加会、日报,都只是在这个上限之内做微调。定义清楚的任务,你少催几次它也会自己往前走;定义模糊的任务,你每天催三次,最后仍然以返工收场。
这不是一句励志话,而是一个有明确因果链的判断:执行者要能自己判断"做到哪算完",才可能在不依赖你的情况下推进。而这个判断依据,只能来自布置任务时你给的定义。你不给,他就只能猜;他猜错了,返工的成本由你承担。
2. 从 0 到 1 阶段,管理者的第一产出是"定义",不是"分配"
0 到 1 和 1 到 100 是两个完全不同的管理场景,但很多管理者用的是同一套话术。
1 到 100 阶段,流程已经跑通,标准已经存在,管理者的主要工作是提效率、控节奏、做考核。这个阶段你甚至可以说得模糊一点,因为下属知道"以前是怎么做的"。
0 到 1 阶段没有这个东西。没有先例、没有模板、没有可参照的历史数据,所有人都不知道"做到什么程度算合格"。这时候管理者的核心工作,是人为地制造"可判断性",把一件模糊的事,翻译成一组别人能判断对错的标准。
我经常用一个自检问题来判断一个任务有没有真正启动:如果我这三天不在公司,他能不能自己判断出自己做完没有?如果答案是"不能",那这个任务其实还没有开始,只是被你说了出来而已。
3. 四个动作的顺序不能颠倒
把一个任务从 0 推到 1,我总结下来是四个动作,而且有严格顺序:
- 定义可交付物,先想清楚最终要交出来的是什么形态的东西;
- 责任落到具体的人,指定主责人,并区分主责与协作;
- 设计最小反馈闭环,在还能改方向的时点设置检查点;
- 克制亲自下场的冲动,只在该介入的时候介入。
顺序颠倒会直接失效。先定责任人不定义交付物,责任就变成了背锅;先设检查点不定义标准,检查就变成了挑刺。我见过太多团队在第四步用力过猛,管理者天天救火,却从没认真做过第一步。

二、背景与真实场景:为什么 0 到 1 阶段特别容易失控
1. 三个特殊条件:没有流程、没有标准、没有默契
我复盘过自己带过的和咨询过的团队,0 到 1 阶段的任务失控,几乎都发生在三个条件同时成立的时候。
第一个条件是没有既定流程。这件事以前没人做过,所以谁也不知道第一步该干什么、第二步该找谁。执行者每次遇到岔路口,都要停下来做一次判断,而每一次判断都可能偏。
第二个条件是没有历史标准。交付物应该多长、多细、给谁看,全凭经验。老员工靠直觉还能八九不离十,新人就只能猜。猜的成本最终都会以返工的形式回到管理者身上。
第三个条件是没有信任默契。新组建的团队、新上任的管理者,双方对彼此的工作方式还没建立预期。这时候一句"你来跟进一下",在管理者心里的含义和在执行者心里的含义,往往相差很远。
2. 新晋管理者的能力断层:业务能力强 ≠ 定义能力强
大量中小企业管理者是由业务骨干提拔上来的,我自己也是。这类管理者有一个共同特点:自己动手做事的能力很强,把事说清楚的能力很弱。
原因不难理解。做业务的时候,你的判断标准在自己脑子里,不需要向别人解释;一旦开始带人,你必须把脑子里的那套标准外化成语言和文字,这个动作是全新的,而且没人教过你。
更麻烦的是,业务能力强会掩盖这个问题。因为当下属做不好的时候,你有能力自己三十钟做完,于是你顺手做了。短期看问题解决了,长期看,团队永远学不会怎么把这件事做好,你也就永远脱不了身。
3. 任务不确定性分三档,对应的启动动作完全不同
不是所有任务都需要同样的启动强度。我一般把任务按不确定性分成三档,这个分类决定了后面所有动作的松紧。
| 任务档位 | 典型特征 | 启动动作强度 | 检查点密度 |
|---|---|---|---|
| 低不确定(重复型) | 以前做过,有模板可循 | 低:说清交付物与截止时间即可 | 稀:只在截止前一次确认 |
| 中不确定(变体型) | 目标清楚,路径需要摸索 | 中:交付物 + 主责人 + 一个中间检查点 | 中:按阶段节点确认 |
| 高不确定(探索型) | 目标和路径都不清晰 | 高:交付物 + 判断标准 + 决策边界 + 密集检查 | 密:以"能否调整方向"为节奏 |
这张表最容易被忽略的是第三行。高不确定的任务,管理者往往因为"自己也没想清楚",反而布置得最简略,只丢一句"你先探索一下"。而恰恰是这类任务,最需要你把能确定的部分先确定下来,哪怕确定下来的只是"这周先给我三个方向的判断,不用给方案"。

三、四个高频误区:大多数管理者的启动动作错在哪里
1. 误区一:用截止时间代替执行设计
这是最常见的一个。管理者布置任务时的全部信息是:做什么、什么时候要。听起来很干脆,但漏掉了最关键的部分,怎么判断做完了。
截止时间解决的是"什么时候交",不解决"交什么"。这两件事差得很远。我给一个任务只给截止时间,等于把判断标准的制定权完全交给了执行者,而他对背景信息的掌握一定不如我。
更隐蔽的一个变体是:给了截止时间,还给了一个听起来很专业的动词,比如"你去优化一下流程""你去梳理一下数据"。优化到什么程度叫优化完了?梳理出多少条叫梳理完了?这些问题不回答,任务就没有启动。
2. 误区二:用会议代替确认
我踩过这个坑。会上讲了二十分钟,PPT 也放了,所有人都点头。我以为"讲过了"就等于"对方理解了"。
实际上,会上点头的成本是最低的,尤其在有其他同事在场的场合,很少有人会当场说"我没听懂"或者"我不确定你要的是什么"。会议结束的那一刻,其实是信息损耗最大的时刻,而不是最少。
我后来改了一个动作,效果非常明显:任务布置完之后,让执行者用自己的话复述一遍他要做什么、什么算做完。这会额外花三到五分钟,但能提前暴露出至少一半的理解偏差。注意是复述,不是问"你听懂了吗",后者的答案永远是"懂了"。
3. 误区三:用态度归因代替机制归因
任务没推进,很多管理者的第一句评价是"这个人不够上心"。这句话说出口很轻松,但它会让问题永久化,因为态度是个无法操作的变量,你没法给"上心"写一条改进项。
我的做法是强制自己按顺序问两个问题,先问"是不是我没讲清",再问"是不是他没上心"。顺序不能反。因为如果第一个问题的答案是"是",那第二个问题根本不需要问。
实践下来,第一个问题的命中率比我预想的高得多。我复盘过自己团队一年内出现的任务返工,大部分都能追溯到启动环节的某一句模糊表述。
4. 误区四:用"大家一起"代替责任人
"这件事你们几个一起跟一下",这句话在管理场景里出现频率极高,也是最危险的一句。
"一起负责"在心理上等于"没人负责"。当所有人都觉得别人会推进的时候,实际的推进速度会低于任何一个人的单独推进速度。这不是态度问题,是结构性缺陷:没有单点责任人的任务,不会自动产生推进力。
还有一个管理者自己容易犯的错:嘴上指定了主责人,行动上却谁问就先回应谁。协作人 A 来问,你直接给 A 指示;协作人 B 来问,你又给 B 指示。两次下来,主责人发现自己被架空了,责任结构就崩塌了。这时候任务再出问题,你找不到任何人算账。

四、专业判断逻辑:把"开始做"拆成四个可执行动作
1. 动作一:把"事"翻译成"可交付物"
这个动作的核心,是把一句动词句翻译成一个名词。管理者最容易说的是动词,跟进、优化、推进、梳理。而执行者需要的是名词,一份文档、一个结论、一份名单、一个方案。
我的翻译过程分三层,缺一层都不算完成。
- 第一层:交付物是什么形态。是一页纸的结论,还是十页的方案?是 Excel 名单,还是三句话的判断?形态决定了工作量的量级,这一层不说清,执行者只能往大的方向做。
- 第二层:交给谁、用来干什么。同一份材料,给老板汇报和给客户看,写法完全不同。告诉执行者"这份东西是要在周五的经营会上用",他会自动调整详略和语气。
- 第三层:合格的标准是什么。这一层最难,也最关键。我一般要求自己给出三条以内的判断标准,而且必须是第三方能用来判断的。比如"包含三个可选方案,每个方案要有成本和周期估算"就是可判断的;"要有深度"就不是。
我给团队用了一张固定的启动卡,布置重要任务时当场填,五分钟能填完,省下来的返工时间远不止五分钟。
【任务启动卡】
任务名称:
可交付物形态: (文档 / 结论 / 名单 / 方案,具体到页数或条数)
用途与受众: (给谁看、用在哪场会、用来做什么决定)
合格标准(≤3 条): (每条必须能被第三方判断是否达成)
明确不做的事: (排除项,避免范围蔓延)
主责人: 协作人:
第一个检查点: (时间点 + 届时必须看到什么)
决策边界: (哪些可自行决定 / 哪些必须回来确认)
这张卡里最容易被忽略、但价值最高的是"明确不做的事"和"决策边界"两栏。前者防止任务在推进中不断膨胀,后者让执行者知道哪些事不用等你,推进速度会立刻不一样。
2. 动作二:责任落到具体的人,而不是"你们组"
责任结构只有一个要求:任何一个任务,有且只有一个主责人。其他人都是协作人,协作人的职责是配合主责人,而不是分担主责。
这一步不只是指定名字,还需要做三件事。
- 公开指定,不要私下说。在相关人都在的场合明确"这件事由 X 负责,其他人配合",避免后续出现"我以为是他负责"。
- 明确协作人的义务边界。比如"Y 需要在周三前把数据给到 X",这是协作人的交付物,也要写清楚。否则协作环节会成为新的模糊地带。
- 管理者自己守住这条线。当协作人绕过主责人直接找你时,正确做法是让他去找主责人对齐,而不是直接给指示。这件事做一次两次,责任结构就立起来了;破坏一次两次,它就塌了。
我要特别强调最后一点,因为它考验的不是下属,是管理者自己。绕过流程往往是因为当下更快,但每一次抄近路,都在削弱你刚刚建立的结构。
3. 动作三:设计最小反馈闭环,而不是等截止日
很多人把检查点理解成监控,所以下意识排斥,觉得会让下属有压力。我的理解正相反:检查点的本质是给执行者提供纠偏机会。
一个任务如果在截止日才发现方向错了,损失是全部的工作量;如果在进行到三分之一时发现方向偏了,损失可能只有十分之一。检查点是在替执行者省时间,不是替你抓人。
设置检查点有一条判断原则:检查点应该设在"还能调整方向"的时点,而不是"已经无法挽回"的时点。具体位置取决于任务性质,探索型任务的第一道检查点应该很靠前,可能就在两三天后,看的不是完成度,而是"方向判断对不对"。
关于检查的密度,我不建议套用任何固定数字。合理的做法是:任务的不确定性越高,检查点越密;执行者的经验越少,检查点越靠前。这两个变量一变,密度就该跟着变。固定每周一检查,对成熟任务是打扰,对探索任务是失职。
形式上建议尽可能轻,一次五分钟的同步就够,重点只问三个问题:现在到哪了、有没有卡住的、需不需要我做什么。千万不要把检查点变成汇报负担,否则执行者会把精力花在写周报上,而不是做事上。

4. 动作四:克制"亲自下场"的冲动
代理式管理的诱惑是真实的:这件事我自己三十分钟能做完,讲清楚要一个小时。当下算账,自己上手更快。
但账要算长一点。你这次代劳省了三十分钟,代价是团队永远学不会这件事,下一次遇到同类任务,你还要再花三十分钟。更麻烦的是,你的代劳会让执行者形成一个判断:反正最后老板会接手,我不必做到最好。这个判断一旦形成,就很难扭转。
我的界限划得很清楚:只在"任务定义本身出错"时介入,不在"执行速度慢"时接手。
什么叫定义出错?比如执行过程中发现这件事的前提判断是错的、交付物的形态一开始就定错了、责任结构不合理导致推进不了。这时候介入是在修正自己的错误,理所应当。
什么叫执行慢?做出来的东西不够漂亮、节奏比你想的慢、他自己摸索走了点弯路。这些都应该让他走完。走弯路本身就是从 0 到 1 阶段最有效的学习方式,你替他走完了,他就没学会。
5. 四个动作的优先级与判断顺序
如果时间只够做一个动作,做第一个。四个动作里,定义可交付物的边际收益最高,因为它决定了其他三个动作能不能成立。
判断顺序我建议这样走:先问"交付物和标准清不清楚",不清楚就先补这一条;再问"有没有唯一主责人",没有就先定人;再问"检查点设在能纠偏的时点没有",没有就往前挪;最后才是问"我是不是该下场了"。
这个顺序本质上是一次自我检查,而不是对下属的检查。把视角放在管理者自己身上,是这套方法能不能起作用的分水岭。一旦变成"教下属怎么做",它就退化成了又一套说教。

五、案例与数据观察:一个 24 人团队的三周改造
1. 改造前:三周里发生了什么
我要用一个参与过的团队做例子。这是一个 24 人的业务团队,分成三个小组,处在一条新业务线的启动期,典型的从 0 到 1。我介入的时候,他们的状态是:每周例会三小时,会上布置的任务很多,会后几乎没有书面记录。
我做的第一件事是拉了连续三周的记录:这三周里,团队一共发起了 37 个有明确交付要求的任务,其中 14 个出现了不同程度的返工,占比接近四成;有 6 个任务在过程中出现过"找不到主要负责谁"的情况;还有 4 个任务,截止日当天才发现方向不对,只能推倒重来。
管理者当时的判断是"团队执行力跟不上"。但把 14 个返工案例逐个复盘之后,结论反了过来:14 个里面,有 9 个能在启动环节找到明确的定义缺失,要么交付物形态没讲清,要么没有验收标准,要么责任人只是"你们组"。
2. 改造后:我们只改了四个动作
我们没有引入任何复杂的考核体系,也没有增加会议。改动只有四项,而且全部作用在"启动"那一刻。
- 布置重要任务时,用任务启动卡当场填写,填完发到任务系统里,全员可见;
- 指定唯一主责人,协作人的义务也写成一条可检查的交付物;
- 按任务不确定性设置检查点,高不确定任务的第一道检查点放在启动后两到三天;
- 规定管理者在检查点上只问三个问题,不下场接手,除非确认是定义出了问题。
变化不是立刻出现的。第一周反而更慢,因为填卡和复述确认都要额外花时间,团队有人明确表达过"这是形式主义"。
真正出现转折是在第二周后半段。那个星期有三个任务是过去会返工的类型,结果都在第一次检查点就被纠了方向。执行者自己也感受到了差别,有一位同事说了一句我印象很深的话:"以前我怕做完了被打回来,现在我知道做完是什么样。"

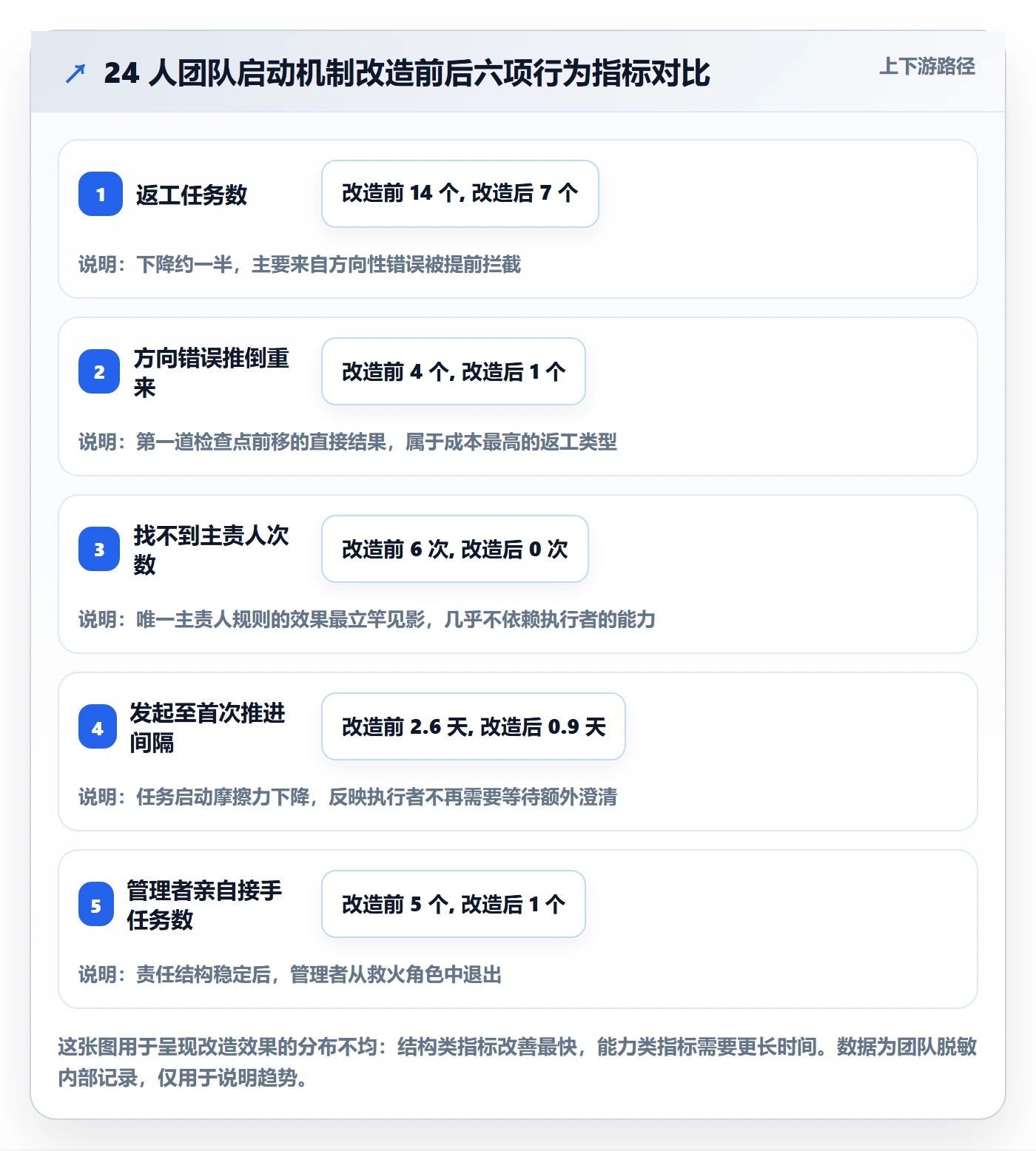

3. 从系统里看到的行为数据
因为任务卡是线上留痕的,我们能拿到一些比感受更硬的数据。这里要说明:以下数据来自这个团队脱敏后的内部记录,样本量有限,用来说明趋势,不代表行业统计。
| 观察指标 | 改造前(三周) | 改造后(三周) | 变化 |
|---|---|---|---|
| 新发起任务数 | 37 个 | 34 个 | 基本持平 |
| 出现返工的任务数 | 14 个 | 7 个 | 下降约一半 |
| 因方向错误推倒重来 | 4 个 | 1 个 | 明显减少 |
| 任务中途找不到唯一主责人 | 6 次 | 0 次 | 结构性改善 |
| 从发起到首次推进的平均间隔 | 2.6 天 | 0.9 天 | 显著缩短 |
| 管理者亲自接手的任务数 | 5 个 | 1 个 | 下降明显 |
这张表里最值得看的不是"返工减半",而是最后两行。从发起到首次推进的间隔从 2.6 天缩到 0.9 天,说明任务启动的摩擦力被大幅降低了;管理者亲自接手的任务从 5 个降到 1 个,说明责任结构真正立住了。
也要说清楚局限:三周的时间窗口太短,无法排除新鲜感带来的短期效果。这个团队在三个月后复测过一次,返工率有小幅回升,原因是任务变多之后,启动卡的填写质量开始下降,这恰好说明这套东西的效果高度依赖执行质量,而不是流程本身的存在。

4. 用系统承载"启动设计":以 PingCode 为例
上面这套方法,用文档加口头沟通也能跑起来,但跑到一定规模会遇到瓶颈。主要问题是:任务卡散落在各处,检查点靠人记,责任结构的变化没有留痕,管理者只能靠问来获取状态。
我们后来把启动卡搬到了项目管理系统里。这里可以拿 PingCode 举例说明。它是我在中大型团队场景下见过比较贴合这套逻辑的一个平台,主要服务中大型企业及 100 人以上的组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代的一个常见选择。
为什么说它贴合?因为"任务从 0 到 1"的管理动作,本质上需要系统提供三种能力,而这三种能力恰好对应它的几个特性。
(1)需求与任务的完整描述能力
启动卡里的"可交付物形态、验收标准、明确不做的事",需要一个结构化字段来承载,而不是写在聊天记录里。结构化字段的好处是可检索、可复用,做过的五张同类启动卡,第六次可以拿来改而不是重新想。
(2)责任结构的显性化
唯一主责人和协作人的区分,必须在系统中可见。当团队规模超过 100 人、任务数量以百计时,"谁负责"靠记忆已经不可行了。系统里能看到主责人是谁,本身就会改变人们的行为。
(3)状态与检查点的可视
管理者最需要的是一个不依赖问话就能看到状态的视图。这在 24 人团队里可以靠周会解决,在 200 人团队里完全不可行。任务的当前状态、滞留时长、检查点是否过期,都需要在系统层面暴露出来。
还有一个在中大型组织里被严重低估的因素:数据主权与合规。当任务内容涉及客户信息、产品路线、成本结构时,"能不能私有化部署"不是 IT 偏好问题,而是能不能合规使用的问题。PingCode 支持私有化部署,这一点对金融、制造、政企类组织往往是选型的硬门槛;而支持从 Jira 平滑迁移,则解决了很多团队"历史数据迁不动、迁移期间业务停摆"的实际顾虑。
我的判断是:工具解决的是"这套方法能不能稳定复现"的问题,不解决"要不要做这套方法"的问题。团队如果连启动卡都不愿意填,换任何系统都无济于事;反过来,如果方法已经跑通并且规模在扩大,那系统就从"可选"变成了"必需"。

六、不同情况下的行动建议
1. 团队 5 人以下:只做两个动作
小团队的优势是信息传递链短,劣势是人少、没有冗余,任何返工都是实打实的损失。所以建议只做两件事:把可交付物说清楚,把唯一责任人定下来。
检查点可以不做正式机制,靠日常的频繁接触就够了。这个阶段最忌讳的是上系统、上流程,因为流程带来的固定成本会超过收益。团队小的时候,管理动作应该像手术刀,精确而少量,而不是像铺路机。
2. 团队 10 到 50 人:四个动作都要做,重点是检查点
这个规模是很多中小企业的主战场,也是问题最集中的区间。原因在于:管理者已经无法靠记忆掌握所有任务的细节,但团队又还没大到必须上系统,于是长期处在"半结构化"状态。
我的建议是四个动作全做,但重点放在检查点的设置上。因为这个规模下,最典型的失败模式是"任务被发出去,然后消失在中间地带",管理者以为在推进,执行者以为还早,等到截止日才发现没动。
具体做法:给所有中高不确定性的任务设一个明确的中间检查点,并要求在检查点上必须交出一个可见的中间产物,哪怕只是一页纸的判断,而不是口头汇报。有产物和没产物,差别很大。
3. 团队 100 人以上、多项目并行:方法必须先结构化,再系统化
到了这个规模,靠个人习惯已经不可能维持一致性了。100 人以上的组织通常同时跑多个项目,任务之间的关系、资源冲突、依赖链条,都超出了人工可管理的范围。
顺序很重要:先把方法结构化,再把方法系统化。如果方法还停留在每个管理者各自理解的层面,直接上系统只会把混乱搬到线上。
结构化的标志是三件事能做到:有统一的启动卡模板、有明确的主责人规则、有可复用的检查点设置基准。做到这三件事之后,再引入像 PingCode 这类面向中大型组织的平台,把模板变成字段、把规则变成权限、把基准变成视图。支持私有化部署的特性在这个规模下往往成为必要条件,因为数据合规和系统稳定性已经进入决策清单的前三位。
4. 跨部门任务:额外增加一次启动确认
跨部门任务的信息损耗比部门内任务高得多,因为双方连基本语境都不共享,同一个词在两个部门可能含义不同。我见过太多跨部门任务在启动一周后才发现,双方对"上线"这个词的理解根本不是一回事。
所以跨部门任务要额外做一个动作:在启动后 24 小时内,让各方分别用自己的话确认一遍交付物和标准,并书面留痕。各方分别确认,而不是让牵头人复述,因为偏差往往出现在协作方而不是主责方。
5. 数字化程度不同的团队:起点不一样
- 低数字化团队(靠口头和文档):先用一张纸质的任务启动卡跑通流程,重点验证方法是否有效,暂时不必考虑工具。方法有效之后,迁移成本会低很多。
- 中等数字化团队(已有任务看板或协作工具):不要新增工具,先把启动卡字段加到现有工具里。工具数量增加本身就会带来认知负担。
- 高数字化团队(已有完整研发管理体系):重点是把启动动作嵌入现有流程,并且要看数据,任务滞留时长、返工率、检查点过期率,都应该进入管理者的常规视图。

七、不同情况下的取舍
1. 速度与规范:什么时候可以跳过启动卡
启动卡确实要花时间,所以必须有取舍标准。我的原则是按"返工成本"决定投入,而不是按"任务重要性"决定。
重要性是个模糊判断,"返工成本"可以估:如果我判断错了,这件事重做要多久?超过半天工作量的任务,值得花五分钟填卡;两小时以内能重做的事,直接说清楚就行,不用走完整流程。
这里有个反直觉的点:最紧急的任务往往最容易被跳过启动设计,但紧急任务恰恰对方向最敏感。我的折中做法是,紧急任务不填完整卡,但必须口头回答一个问题:这周结束的时候,我应该看到什么?
2. 管理成本与返工成本:找自己团队的平衡点
启动设计有成本,返工也有成本,两者之间存在一个平衡点。但这个平衡点不是固定的,它取决于两个变量:任务的不确定性和执行者的经验水平。
执行者经验丰富时,你有能力少说一些,因为他能靠经验补齐。执行者经验不足时,你必须多说一些,因为他补不上。同一句话对老员工和新员工的含义完全不同,这是管理者最需要保持敏感的地方。
我自己的经验值是:新人接手高不确定任务时,启动沟通的时间应该占到整个任务管理时间的一半左右。听起来很多,但比返工之后重来一遍要划算。
3. 私有化部署与 SaaS:不是偏好,是约束条件
工具选型上,第一个要问的不是功能,而是"我们能不能用它"。这在 100 人以上组织尤其明显。
任务和项目数据里通常包含客户信息、产品规划、成本结构,部分行业还涉及更严格的合规要求。这时候私有化部署能力就从加分项变成了准入条件,不是因为它更先进,而是因为不满足就无法合规使用。
另一个容易被忽略的约束是迁移成本。很多团队已经在一个工具上积累了几年数据,迁移过程中的业务中断时间、历史数据的完整性、团队的学习曲线,都要算进总成本里。支持从主流工具平滑迁移的能力,会显著降低这部分隐性成本,也是很多组织在国产替代选型时的核心考量。
我的建议是分三步判断:先看合规要求能不能满足,再看迁移成本能不能接受,最后才比较功能细节。顺序反了,很容易在 POC 阶段投入很多之后,才发现第一道门槛就过不去。
4. 什么时候必须亲自下场
前面我强调克制下场,但确实有必须下场的情况:
- 任务定义本身错了。比如前提假设被推翻、交付物形态一开始就定错,这时候继续让执行者摸索是在浪费他的时间。
- 任务已经影响到外部承诺。对客户的交付节点、对合作方的时间承诺,这类任务不能用来做实验。
- 执行者已经明确求助且方法确实超出他的能力。注意是方法超出能力,不是任务让他不舒服。前者需要你给工具,后者需要他自己成长。
这三种情况之外的"慢",我建议都让它慢完。从 0 到 1 阶段的成长,大部分发生在摸索的过程里,而不是结果里。
5. 什么时候该换机制,而不是换人
这是我最想强调的一条取舍。当同一个问题在同一个团队反复出现时,多数管理者的第一反应是换人。但我的经验是:如果同类返工重复出现三次以上,问题几乎一定在机制,不在人。
换人解决的是个体问题,机制问题换几个人都一样。所以遇到重复出现的问题,先做一次归因检查:是任务定义方式的问题、责任结构的问题,还是检查点设置的问题。这三项里改一项,往往比换一个人有效得多。

结语:从 0 到 1 阶段,管理者的第一产出是一套能被重复使用的启动方式
回到开头那份二十页的文档。后来我和那位同事一起复盘,他说的第一句话是:"你当时说的是客户续约方案,我理解成了客户情况汇报。"这句话里没有态度问题,只有定义问题。
从 0 到 1 阶段,管理者的第一产出不是业绩数字,而是一套能被重复使用的启动方式。业绩是这套方式跑通之后自然出现的结果,而不是可以直接去追的东西。你越急着要结果,越容易跳过定义;越跳过定义,团队越依赖你救火,你越没有时间去定义。
我把这套方法压缩成三件可以今天就做的事:
- 下一次布置任务时,先说交付物的形态,再说截止时间。顺序换一下,效果就不一样。
- 布置完之后,让对方用他自己的话说一遍要做什么、什么算做完。多花三分钟,可能省下三天。
- 遇到任务没推进时,先问"是不是我没讲清",再问别的。这个顺序本身就是一种管理能力。
如果这三件事你已经做得不错,团队规模又在扩大,那接下来要考虑的就是怎么让这套东西稳定复现,把启动卡变成结构化字段,把责任结构变成系统里可见的信息,把检查点变成不需要问话就能看到的状态。到那个时候,工具就不再是可选的了。
但在那之前,先填好第一张卡。

常见问题解答(FAQ)
1. 任务布置下去,下属说“好的”但一直没动静,第一步我到底该做什么?
我带团队第一年就栽在这上面。周一例会上我把事讲得清清楚楚,对方也点头说没问题,周四我问进度,他说还在准备。我当时第一反应是这人执行力不行,后来复盘才发现,是我布置的时候压根没说清“什么叫做完”。
先别催,先回头检查任务定义。回到布置现场,用三个问题自查:交付物具体是什么形态(一份文档、一个结论、一份名单、一个可演示的方案);交给谁、给谁用;判定合格的标准是什么。如果这三个问题你答不完整,任务在执行者那里就是不成立的,他只能自己猜,猜错就是必然。
可执行的做法是:把口头布置改成一段书面确认,三到五句话写清交付物、时间、验收标准,发给对方并请他回一句“我理解的是……”,有偏差当场纠正。判断依据很简单,如果你不在场,他能不能自己判断自己做完没有?不能,就说明任务还没定义完,此时催进度没有任何意义。
2. 从0到1阶段和已经跑顺的业务,管理动作有什么本质区别?我刚升管理,还在用带成熟业务那套办法。
我之前管的是跑了两年的老业务,流程、标准、模板都齐了,我基本只要盯节奏和结果。后来接手一个全新方向,还是照老办法定目标、拆任务、每周看数,结果两个月过去团队还在原地打转,我才意识到这两个阶段的底层逻辑根本不一样。
核心区别在于:0到1阶段你交付的是“定义”,1到100阶段你交付的是“效率”。前者面对的是没有既定流程、没有历史标准、还没有信任默契这三个条件,所以管理者的主要工作不是分配工作量,而是把模糊的方向翻译成可判断、可试错的具体动作,并且接受前几轮的产出不合格是正常成本。后者才是标准化、提效、考核。
落到动作上的差别:0到1阶段,任务颗粒度要小、反馈检查点要密、允许方案被推翻重来;1到100阶段,才适合用固定的指标和周期去衡量。一个常见的错误是新方向刚起步就套用成熟业务的考核口径,那等于要求团队在没有地图的情况下走出确定的路线,结果通常是数据难看、士气也垮。
判断自己该用哪套:问一句“这件事我们过去做过类似版本吗”,没有,就是0到1。
3. 团队就三五个人,任务也不算复杂,我真的需要专门设计反馈节点吗?会不会反而变成负担?
我团队一直很小,五六个人,我总觉得大家都是成年人,事情交代了就自然会推进,专门设检查点显得不信任人,还多出一堆汇报。但现实是每次到截止日前两天才发现方向跑偏,那时候返工成本已经很高了。
需要,但要理解检查点的作用是“给执行者纠偏的机会”,不是监控。任务不确定性越高,检查点就该越密;越确定、越重复的事,越可以少设甚至不设。判断依据是看“这个节点之后,方向还能不能改”。如果答案是能改,那这个检查点位置就是对的;如果放到截止日前一天,那时只能交或者延期,检查已失去意义。
轻量做法是:不写周报、不开正式会,只在关键分叉点上约五分钟同步,问三个问题,现在到哪了、遇到什么卡点、下一步打算怎么走。这三个问题五分钟能答完,不构成汇报负担,但能让你在还能调整的时候介入。小团队的优势是同步成本低,把它用在关键节点上,比事后救火省得多。
4. 我知道该让下属自己干,但每次看他做得慢、做得不对,就忍不住自己上手收尾,怎么破?
这是我到现在都没完全解决的问题。一个方案我讲一小时他可能还是抓不到重点,我自己坐下来三十分钟就能写完,短期看当然是自己做更快。但做完之后下一次还是同样的情况,我永远在补位,团队也没长起来,我还在抱怨没人能扛事。
先划一条界限:只在“任务定义本身出错”时介入,不在“执行慢”时接手。这两件事外观很像,性质完全不同。定义出错的表现是,他做出来的东西和你真正想要的不是一回事,那说明你布置时没讲清交付物和标准,此时该做的是回去补定义,而不是把活拿走。
执行慢的表现是,方向对、标准对,只是效率或熟练度不够,这时接手等于用一次代劳换来下一次同样的空缺,同时向团队传递“做不好反正有人收尾”的信号。可执行的做法:每次想插手前先问自己一句“是我没说清,还是他还没练出来”。前者立刻补沟通,后者忍住,改成约定一个更近的检查点看进展。
另一个容易犯的错是嘴上指定了主责人,行动上却谁问就先回应谁,这会直接让责任结构失效,协作的人会退回到等指令的状态。
核心关键词
文章包含AI辅助创作:开始怎么做?企业管理者最佳实践:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/379670
读者评论
从业务骨干转管理这段太真实了。自己做事时判断标准都在脑子里,带人时才发现根本说不出来。最难改的是'顺手三十分钟做完'这个习惯,短期省事,长期团队永远学不会,自己也永远脱不了身。
作为执行方看这篇挺服气的。很多次返工真不是不上心,是压根不知道做到什么程度算完,只能往多里做、往全里做,最后交出来的东西形态就不对。让下属用自己的话复述一遍,成本很低,但确实能挡掉一大半偏差。
框架讲得清楚,但两张图都标了'示意',本质还是个人经验复盘,不能当统计数据照搬。另外小团队里管理者常常既定义又执行,四步顺序未必分得那么干净,实操时容易变成又定标准又亲自下场。
