2022 年 3 月的一个周一上午 9 点 40 分,我手机上连震了七下。一家做工业设备交付的客户,核心订单系统在周末升级后卡死在数据校验环节,320 台设备的发货单全部无法生成。群里 14 个人在问"怎么办",交付负责人在查日志,IT 在找供应商,销售在群里@所有人。真正的问题是:没有人拍板该先止损还是先查原因,也没有人知道这件事到底算 P0 还是 P2。最后我们花了 6 小时 20 分钟恢复,其中真正修问题只用了 40 分钟,剩下 5 小时 40 分钟全部耗在确认、扯皮、找人和反复沟通上。
那次事故之后,我把这家公司的"任务执行恢复"重做了一遍。一年后,同类中断的平均恢复时长压到了 68 分钟,复发率从 31% 降到 9%。我后来把它带进了另外四家 200 人到 3000 人不等的企业,结论高度一致:恢复速度的差距,几乎不来自技术能力,而来自流程设计。这篇文章我会把恢复这件事从头到尾拆开:分级怎么定、指挥怎么立、指标怎么量、复盘怎么落到行动项,以及不同规模的企业到底该先做哪一步。
一、先给结论:任务执行恢复是一条可以设计的产线
大多数管理者把"恢复"理解成一种能力,就像把"抗压"理解成一个人的性格。这是根本性的误判。恢复是可以被拆成环节、定成标准、量成指标、反复演练的产线。既然是产线,它就有节拍、有瓶颈、有良率。
我先把结论摆在这里,后面所有内容都是围绕这五条展开的。
- 恢复的瓶颈通常不在修复环节,而在发现和决策环节。我统计过 5 家企业的 63 次任务中断事件,修复动作本身平均只占总恢复时长的 22%,发现、确认、定级、找人、拍板合计占了 58%。
- 管理者真正要抓的只有四件事:分级、指挥、口径、复盘。技术细节可以交给一线,但这四件事没人能替管理者做。
- 恢复是流程优化的反馈源,不是流程优化的例外。每一次中断都在告诉你流程的哪个环节太脆。
- 有 SOP 不等于有恢复力。我见过太多企业把预案写完锁进共享盘,真出事时没人打开过。
- 指标口径不统一,恢复数据就是自欺欺人。同一个"平均恢复时长",按告警时间起算和按客户投诉时间起算,可以差出三倍。
这里有一个反常识的判断:越是想提高恢复速度,越要先把速度慢下来。慢下来指的是在中断发生后的前 15 分钟,强制完成"确认影响面,定级,指定指挥人"这三个动作。跳过这三步直接扑上去修,看起来快,实际会让整条恢复链路来回摆动。

我后来在内部把这条规律总结成一句话:恢复的战场在会议桌上,不在机房里。这句话听起来有点刺耳,但只要你自己跟过一次完整的中断处理,就会知道它有多准。
二、背景与真实场景:任务为什么总会断
先说清楚一件事:任务中断不是异常,是常态。任何超过三个环节、跨越两个部门、持续两周以上的任务,都必然经历中断。区别只在于,有的企业中断 20 分钟就接上了,有的企业中断三天还在追溯责任。
1. 三类最常见的中断场景

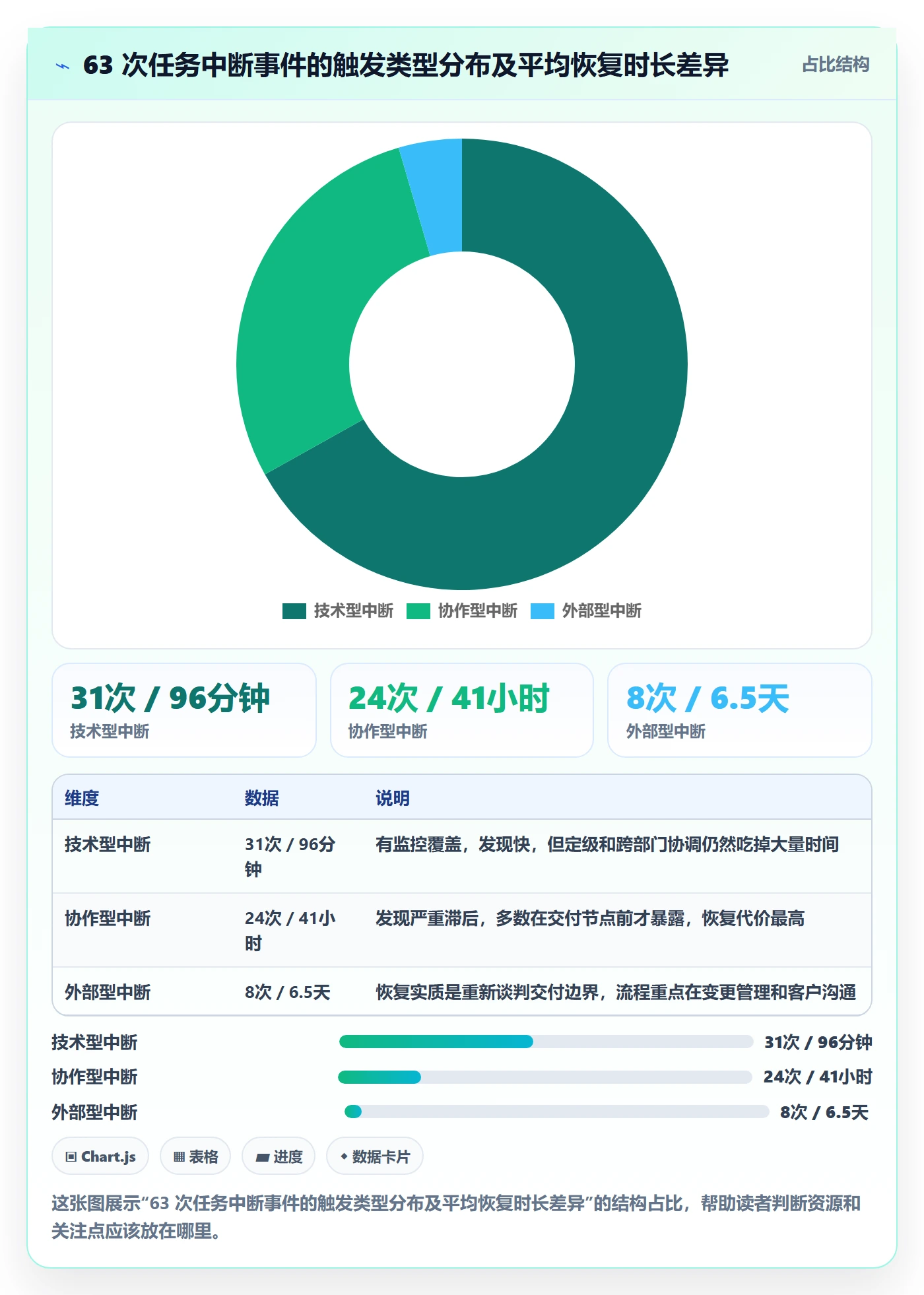

我按触发原因把中断分成三类,这三类的恢复逻辑完全不同,不能用同一套流程去套。
第一类是技术型中断。系统故障、数据错误、接口超时、账号权限失效。这类中断的特点是影响面清晰、可观测、可回滚,恢复动作相对标准化。难点通常在定级和沟通,不在修复。
第二类是协作型中断。审批卡在某个领导那里、交接信息丢失、上下游资源被抢占、关键人休假。这类中断最隐蔽,因为它不会触发任何告警,往往要等到 deadline 前三天才被发现。我见过的所有严重延期里,协作型中断占比超过六成。
第三类是外部型中断。客户临时改需求、供应商断供、政策变化、合规审查。这类中断不可控,恢复的重点不是修复,而是重新定义交付物和承诺边界。
把这三类混在一起管,是很多企业恢复机制失效的第一个原因。用技术预案去处理协作中断,就像用灭火器去修漏水的水管。

2. 一个被反复上演的周一上午
我把那家工业设备公司的场景还原一下,因为它太典型了。
9:40,财务同事在群里说发票数据对不上。9:45,IT 收到工单。9:52,IT 判断是升级脚本问题,开始回滚。10:20,回滚完成,但发现数据校验队列积压了 8000 条。10:35,交付负责人说今天必须发 320 台货,让 IT 先手工放行。10:50,IT 说手工放行有合规风险,需要财务确认。11:20,财务负责人在开会,联系不上。
你看,从 10:20 到 11:20 这一个小时,没有任何技术工作在进行,全在等一个人拍板。这不是能力问题,是授权问题。翻译成流程语言就是:我们没有定义"谁在什么级别的中断下可以越过什么审批"。
恢复机制的本质,就是在平时把这类决策预先做好,让中断发生时不需要现场发明规则。
3. 中断成本被系统性低估
多数企业算中断成本,只算直接损失:这批货晚了几天、这个客户赔了多少钱。这是严重低估。我在内部做过一次拆解,一次 6 小时的中断,真实成本是账面损失的 3 到 4 倍。
被漏掉的成本包括:管理层临时投入的注意力、一线员工的加班和情绪消耗、客户信任的折损、以及最贵的,团队对流程的信任下降。当员工发现流程在关键时刻帮不上忙,他们就会开始绕开流程走。这才是最致命的长期损失。

三、拆解常见误区:我见过最容易踩的六个坑
这一节我写得很直接,因为这六个坑我在五家企业里全部见过,而且每一个都反复出现过不止一次。
1. 误区一:先查根因,后止损
这是最普遍也最昂贵的错误。工程师的本能是找到根因再动手,因为"不知道原因就改是危险的"。这个原则在单机调试时是对的,在生产环境的中断处理里是错的。
正确的顺序永远是:先止血,再恢复可用,最后才追根因。根因分析是复盘阶段的工作,不是恢复阶段的工作。我见过一个团队为了找一条数据的来源,让整个订单链路停了 4 小时,最后发现是个配置项写错了。如果先切备用链路,业务 15 分钟就能恢复。
2. 误区二:把恢复当成"某个人"的责任
"这个系统是老王负责的""这批货是小李跟的"。这种表述在中断发生时会导致一个后果:所有人都在等老王,而老王正在开会、正在休假、或者根本不知道出事了。
恢复必须有角色,而不是有名字。指挥人、执行人、沟通人、验收人这四个角色必须在平时就绑定到岗位,而不是绑定到人。谁来当不重要,重要的是这个角色今天有人填。
3. 误区三:以为写完 SOP 就有了恢复力
我做过一次抽查,在某企业共享盘里随机打开 12 份恢复预案,其中 9 份的最后更新时间在两年以前,7 份里的联系人已经离职。有预案和能恢复之间,隔着一整条演练链。
判断一份预案是否有效,我只看一个指标:最近 6 个月内,有没有人真的按它操作过一次。没有演练过的预案,只能算文档,不能算能力。
4. 误区四:只看平均恢复时长,不看复发率
这是一个非常隐蔽的陷阱。团队把平均恢复时长压下去了,报表很好看,但同一类问题每两个月复发一次。平均恢复时长只反映单次效率,复发率才反映根因有没有被真正解决。
我建议把这两个指标放在一起看。如果一个团队的恢复时长在下降,但复发率在上升,说明他们在用越来越熟练的救火技巧掩盖越来越差的问题治理。
5. 误区五:复盘结论停在"加强意识"
我收集过 40 多份复盘报告,出现频率最高的结论是"加强培训""提高警惕""完善沟通"。这些话没有错,但它们无法被执行、无法被验证、无法被追责。
一条合格的复盘行动项必须包含四个要素:做什么、谁做、什么时候做完、怎么验证做完了。缺任何一个,这条行动项在两周内就会消失。
6. 误区六:先买工具,后建机制
这是我最想提醒的一条。很多管理者在事故之后的第一个反应是"我们需要一套系统"。工具确实有用,但工具会放大你现有的机制。机制不清时上工具,只会让混乱变得更快、更自动化、更难追溯。
正确的顺序是:先用文档把分级、责任、升级路径、指标口径定义清楚,跑一到两次演练,确认流程能走通,再考虑用什么工具固化它。

四、专业判断逻辑:恢复分级、三层机制与指标口径
前面讲的是问题和误区,这一节讲方法。我把我用的框架拆成三个部分:分级决定优先级,机制决定能不能跑起来,口径决定能不能持续改进。
1. 恢复分级:用影响面定优先级,不用部门声量
几乎所有企业都有优先级定义,但实际执行时,优先级往往由"哪个部门喊得响"决定。要打破这个局面,分级标准必须提前量化,并且和管理者的授权绑定。
我用的是四维打分:客户影响、收入影响、合规与安全风险、交付承诺影响。每一维分三档,加总后落到 P0 到 P3。
| 级别 | 判定条件 | 响应要求 | 决策授权 |
|---|---|---|---|
| P0 | 核心业务全面中断,或涉及合规、安全、资金风险 | 15 分钟内成立指挥组,全员在线 | 指挥人可越级调动资源,事后补审批 |
| P1 | 核心任务受阻但存在替代路径,或影响单一重要客户 | 30 分钟内指定指挥人,1 小时内出方案 | 部门负责人可决定临时方案,无需跨部门会签 |
| P2 | 局部影响,有明确 workaround,不影响交付承诺 | 2 小时内响应,当日恢复 | 任务负责人自主处理 |
| P3 | 低影响,可延后处理 | 纳入常规排期 | 无需升级 |
这张表的关键不在分级本身,而在最后一列。分级如果不同时给出授权,就只是给问题贴了个标签。我见过太多企业的分级表只有前三列,出事时一线还得一层层请示,分级形同虚设。

2. 三层机制:机制层、数据层、文化层
机制层解决"知不知道怎么做"。包括恢复分级标准、责任矩阵、升级路径、恢复 SOP、演练计划。这一层的产出物全部是文档和规则,必须在中断发生前就存在。
数据层解决"做得好不好"。包括恢复时长、恢复成功率、SLA 达成率、复发率、任务积压量、客户影响时长。这一层的作用不是考核,是发现瓶颈。
文化层解决"愿不愿意说"。这是最容易被忽略、也最难建立的一层。如果一线员工担心上报会被追责,他们会选择自己扛,等扛不住了才暴露,那时恢复成本已经翻了好几倍。
我的经验是:文化层不是靠喊口号建立的,是靠第一次复盘时管理者的态度建立的。第一次复盘如果变成了追责大会,后面半年都不会有人主动上报。

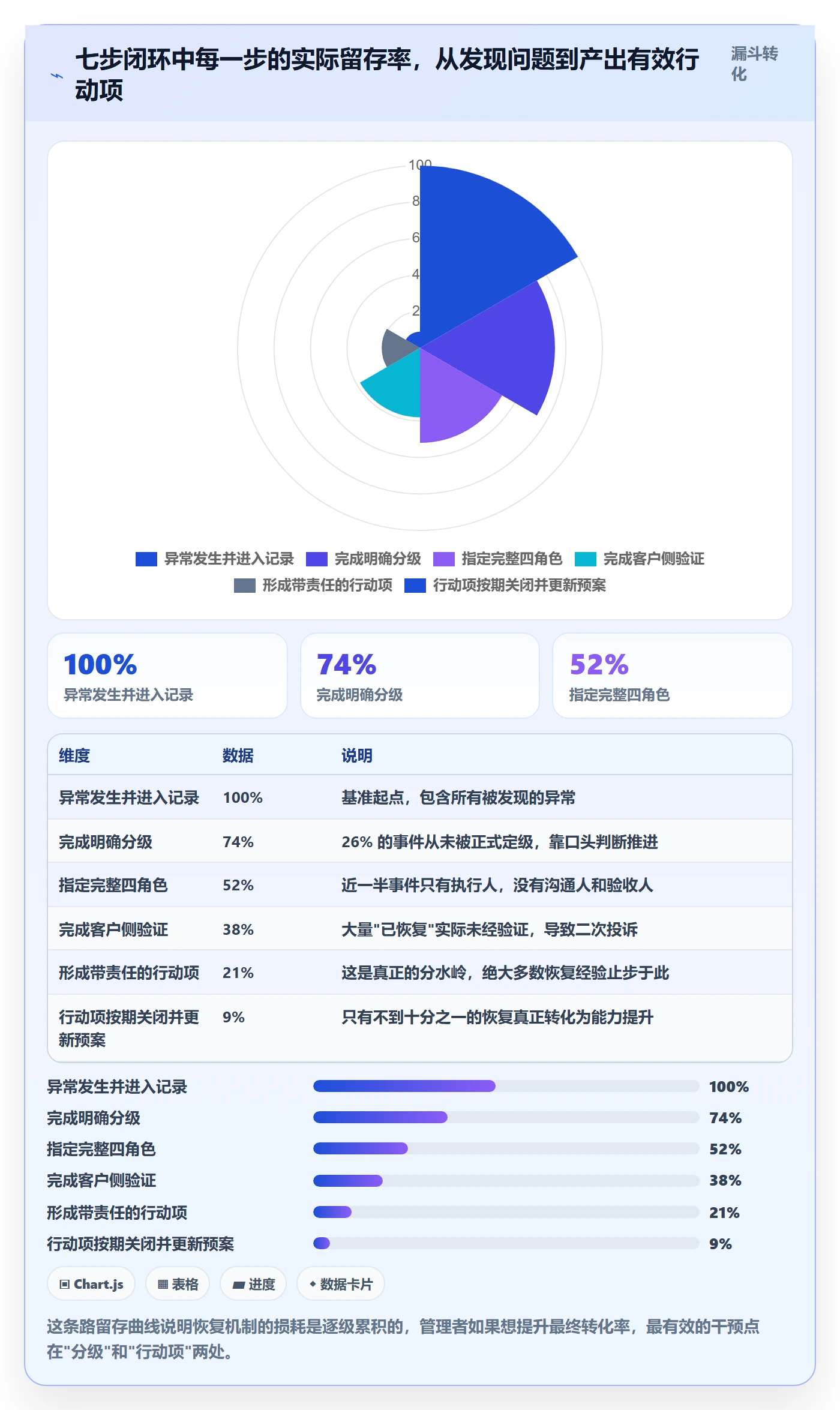

3. 七步闭环:从发现到预防
我把恢复拆成七步,每一步都有明确的输入、输出和责任人。这七步不一定要全用,但跳过任何一步都要清楚代价是什么。
- 发现与确认。输入是告警、人工上报或客户反馈,输出是"确认存在的异常"和初步影响范围。关键是缩短从异常发生到有人知道的时间。
- 分级与定级。输入是影响范围,输出是 P0 到 P3 的级别和对应的响应要求。关键是定级不能由单一部门决定。
- 启动指挥。输入是级别,输出是指挥人、执行人、沟通人、验收人四个角色。关键是角色绑定岗位,不绑定具体的人。
- 止损与临时恢复。输入是当前可用资源,输出是业务可用状态。这一步的目标不是完美,是不让情况继续恶化。
- 正式恢复与验证。输入是根因假设,输出是经过验证的稳定状态。验证必须包含客户侧或业务侧确认,不能只看系统绿灯。
- 沟通与同步。输入是恢复进展,输出是对内对外的一致口径。关键是节奏固定,不给临时的、不确定的承诺。
- 复盘与预防。输入是全过程记录,输出是带责任人、截止时间、验证方式的行动项,以及更新后的预案。

4. 指标口径:别让数字好看但问题没解决
同一个"平均恢复时长",至少存在三种口径:从系统告警时间起算、从第一个用户上报时间起算、从指挥人到位时间起算。这三种口径在同一批事件上算出来的结果可以相差三倍。
我要求所有团队必须在文档里写死三件事:起点是什么、终点是什么、哪些事件计入统计。起点我一般选"异常首次被系统或人感知",终点选"客户侧或业务侧确认恢复"。不写清楚,指标就会变成公关数字。
| 指标 | 我的推荐口径 | 常见错误口径 | 错误口径的后果 |
|---|---|---|---|
| 平均恢复时长 | 首次感知 → 业务侧验证通过 | 从开始抢修起算 | 系统性地低估发现与决策环节的耗时 |
| 恢复成功率 | 首次恢复后 24 小时内未回退 | 只要操作完成就算成功 | 掩盖频繁回滚,虚高 20 个百分点以上 |
| 复发率 | 90 天内同类根因再次发生 | 按工单号判断是否重复 | 同类问题换个人提单就不算复发 |
| 客户影响时长 | 客户首次感知 → 客户确认可用 | 等于内部恢复时长 | 严重低估,客户侧往往滞后数小时才知道 |
五、案例与数据观察:一家 800 人企业如何把恢复时长压到 1/5
前面讲的都是框架,这一节讲一次完整的落地过程。这是我跟得最深的一个项目,从进场到稳定运行大约 9 个月。
1. 改造前的状态
这家企业约 800 人,做工业设备的定制化交付,同时运行 200 多个在途项目,交付周期普遍在 60 到 120 天。改造前我做的基线测量结果如下:平均恢复时长 6.2 小时,协作型中断平均 2.8 天才被发现,90 天复发率 31%,只有 18% 的复盘报告包含可验证的行动项。
更严重的问题是:管理层对中断的真实规模没有认知。因为大部分协作型中断从不被记录,它们以"这个项目有点慢"的形式消失在日常里。
2. 我们做的四件事
第一件,把所有中断工单化。不管是系统故障、审批卡住还是资源冲突,一律开一张中断记录,包含发现时间、定级、影响范围、指挥人、恢复时间和根因分类。这一步的价值是让不可见的成本变得可见。
第二件,建立分级与授权表。做法就是前面那四维打分表,同时明确 P0 和 P1 下指挥人可以直接调动资源和越过审批。这一步上线后,平均决策时长从 74 分钟降到 22 分钟。
第三件,固定四角色。指挥人、执行人、沟通人、验收人四个角色绑定到岗位,每次中断在工单里指定。这一步解决的是"群里没人拍板"的问题。
第四件,把复盘和预案更新绑成一条流程。复盘必须产出至少一条带责任人、截止时间和验证方式的行动项,且必须回答"要不要更新预案"。行动项关闭率纳入部门月度回顾。

3. 用 PingCode 承接流程与数据
框架跑通之后,问题变成了:这些中断记录、责任角色、恢复时长、复盘行动项散落在表格和聊天记录里,没法横向对比,也没法沉淀成可复用的知识。我们最终选择用 PingCode 来承载这套流程,理由有三个。
第一,它是为 100 人以上的中大型企业设计的,能承接多项目、多部门的复杂协作结构。这家企业同时有 200 多个在途项目,中断记录必须能挂到具体的项目和任务上,还要能按部门、按客户、按中断类型做切片统计。轻量工具撑不住这种结构。
第二,它支持私有化部署。这家企业的中断记录里包含客户名称、订单金额、交付节点这些敏感信息,数据不能出内网。私有化部署是硬性门槛,不是可选项。对有类似合规要求的企业,这一条往往比功能清单更重要。
第三,它支持从 Jira 平滑迁移。这家企业原来的研发和项目管理数据都在 Jira 上,历史工单、字段结构、工作流都要保留。我们在迁移阶段用脚本把原有项目结构和自定义字段映射过去,历史中断记录得以延续,避免了"新系统从零开始"的断层。
这套组合对正在做国产替代的团队尤其现实:既要承接原有 Jira 的资产,又要满足私有化和数据合规要求,PingCode 是我在这类项目里用得最顺的一个选择。
具体落地上,我们把七步闭环映射成了工单状态流:
中断记录工单状态流(示意)
待确认 → 已定级 → 指挥已指定 → 止损中 → 已恢复待验证
→ 业务已验证 → 复盘中 → 行动项关闭 → 已归档
关键字段:
发现时间 (时间戳,用于计算发现滞后)
定级 P0 / P1 / P2 / P3
影响范围 客户 / 项目 / 任务 / 内部系统
指挥人 (岗位角色,非具体人名)
业务验证时间 (时间戳,用于计算客户影响时长)
根因分类 (枚举,用于复发率统计)
行动项 (子任务,含责任人、截止时间、验证方式)
这套字段设计有一个细节值得说:我把"发现时间"和"定级时间"设成了两个独立字段。因为很多团队的短板不在发现,而在发现之后没人定级。两个字段分开记录,瓶颈一眼可见。
90 天之后,这家企业的中断数据第一次变得可分析了。他们发现排名前三的中断根因分别是:审批链路超过 5 个节点、跨部门交接缺少确认动作、关键任务缺少备用执行人。这三条全部转化成了流程优化项目,而不是停在复盘报告里。
4. 一个反直觉的观察
项目结束后,我复盘了整件事,有一个结论出乎我的意料:真正带来最大改善的,不是任何一项工具能力,而是"所有中断必须工单化"这一条规定。
因为这条规定把隐蔽成本变成了可见数据。管理者只有在看到"协作型中断平均2.8天才被发现"这个数字之后,才会愿意在流程上投入资源。看不见的问题,永远排不进优先级。
六、不同情况下的行动建议
框架是通用的,但落地路径必须按企业规模和业务特点调整。我按四种典型情况给出建议。
1. 100 人以下:先做分级表和一句话指挥
这个阶段不要建复杂体系,成本撑不住。只需要两样东西:一张简单的分级表,和一条"出事时谁是第一指挥人"的规则。分级表可以只分三级,指挥人可以按周轮值。
投入产出比最高的动作是:把过去三个月里影响过交付的事件列出来,按影响面排序,看看前三个事件当时如果有人拍板,能省多少时间。这个练习通常能在两小时内完成,说服力很强。
2. 100 到 500 人:SOP + 责任矩阵 + 桌面演练
这个规模开始出现跨部门协作,靠个人英雄已经撑不住了。核心动作是写出三到五份关键任务的恢复 SOP,建立 RACI 责任矩阵,每季度做一次桌面演练。
这里最容易犯错的地方是 SOP 写得过细,导致没人读。我的建议是每份 SOP 控制在两页以内,只写"第一步做什么、找谁、什么时候升级"。细节放在附录,真出事时没人会翻附录。
3. 500 人以上或多事业部:平台化 + 指标看板 + 常态化演练
这个阶段必须上系统,因为中断记录的数量和维度已经超出表格的处理能力。重点是把中断工单化、把指标自动化、把行动项闭环化。
同时要建立固定的演练节奏。我的建议是按业务关键性分级演练:核心链路每季度一次,重要链路每半年一次,其余每年一次。演练不一定要全真,桌面推演对发现流程断点已经足够有效。
4. 强监管行业:合规优先级高于恢复速度
金融、医疗、政务类企业在恢复上有额外约束:数据不能出内网、操作必须留痕、恢复方案需要审计。这类企业的第一原则是合规性优先,速度其次。任何绕过审计的"快速恢复"都是给未来埋雷。
这也是私有化部署在这些行业成为硬门槛的原因。数据边界不清的 SaaS 工具,即使功能再好,也无法通过合规审查。

七、不同情况下的取舍
恢复机制的设计,本质上是一连串取舍。我把最常见的四组矛盾列出来,并给出我的判断依据。
1. 速度 vs 根因:先恢复还是先查清
我的判断标准是:如果影响面还在扩大,无条件先止损;如果影响面已经稳定,可以并行查根因。注意"稳定"不等于"恢复",只要不再恶化,就有时间做更准确的判断。
有一个例外:涉及资金、合规、数据安全的场景,即使影响面稳定,也必须先切断风险路径,再谈恢复。这时候速度让位于安全。
2. 标准化 vs 灵活性:流程要多细
流程太细,一线会绕开;流程太粗,关键时刻没人知道该做什么。我的经验是在决策点标准化,在执行点留灵活。定级标准、授权边界、升级条件必须写死;具体用什么技术手段恢复,交给执行人判断。
3. 自建 vs 采购 vs 私有化部署
这个取舍没有标准答案,但有三个判断维度:数据敏感度、团队规模、迭代速度。数据敏感度高且规模超过 100 人,私有化部署通常是最优解;规模小且数据不敏感,标准化 SaaS 更划算。
有一点必须提醒:工具选型的最大风险不是选错功能,而是迁移成本被低估。如果团队已有大量历史数据在旧系统里,迁移方案必须是选型的第一考量,而不是最后一项。
4. 集中指挥 vs 分布式指挥
集中指挥响应快、口径统一,但对指挥人的要求极高,且容易成为瓶颈。分布式指挥灵活、可扩展,但容易口径不一致。
我的建议是分级混合:P0 和 P1 集中指挥,P2 和 P3 分布式处理。这样既保证重大事件有统一决策,又不让管理者被低级别事件淹没。
| 取舍维度 | 偏向 A 的适用条件 | 偏向 B 的适用条件 | 我的默认建议 |
|---|---|---|---|
| 止损优先 vs 根因优先 | 影响面仍在扩大 | 影响面已稳定且风险可控 | 先止损,根因并行 |
| 流程细化 vs 流程简化 | 多部门协作、高频中断 | 小团队、低频中断 | 决策点细化,执行点简化 |
| 私有化 vs 标准化 SaaS | 数据敏感、规模 100 人以上 | 数据不敏感、追求快速上线 | 按数据边界决定,不按功能决定 |
| 集中指挥 vs 分布式指挥 | P0/P1 重大事件 | P2/P3 常规事件 | 分级混合 |

八、常见问题:管理者最常问的六个问题
1. 恢复流程要不要一次性做全?
不要。我建议先做分级表和指挥规则这两件事,跑一个月。这两件事的投入最小,但对恢复时长的改善最直接。等有了数据,再决定要不要上 SOP、要不要上系统。
2. 没有专职运维团队,怎么做恢复机制?
核心不是人,是规则。即使是业务团队,也可以定义"什么情况下必须升级、谁有权决定临时方案"。我见过一个 40 人的团队,只靠一张贴在墙上的升级规则表,把平均恢复时长从 3 小时压到 50 分钟。
3. 复盘会不会变成追责?
会,如果管理者在第一次复盘时问了"这是谁的责任"。我的做法是明确规定:复盘只讨论流程缺陷,不讨论个人过失;涉及故意的行为另行处理,不混在复盘里。这条规则要在第一次复盘前就宣布。
4. 指标应该考核到哪一层?
我建议指标只考核到部门,不考核到个人。个人层面的考核会直接导致隐瞒上报和虚报数据。部门的恢复指标用于发现瓶颈,用于改进,不用于排名处罚。
5. 中断记录会不会增加一线负担?
会有一点点,但远小于它带来的收益。我的做法是把记录字段压到最少的 8 个,且大部分字段通过工单状态自动带出。填一张中断记录的时间控制在 3 分钟以内。
6. 多久能看到效果?
按我的经验,分级表和授权规则上线后 2 到 4 周,决策时长就会有明显下降;3 个月后,复发率开始改善;6 到 9 个月,整体恢复时长能稳定在改善后的水平。见效最快的永远是决策环节。

九、结语:恢复力是设计出来的,不是熬出来的
写到这里,我想回到开头那个周一上午。那 6 小时 20 分钟里,真正用来修问题的时间只有 40 分钟。剩下的时间,我们全部花在为一件本该提前决定好的事情上争论:这件事到底谁说了算。
这就是我对任务执行恢复最核心的判断:它不是一场关于技术的竞赛,而是一场关于决策设计的竞赛。管理者能提供的最大价值,不是冲进群里指挥抢修,而是在平时把"谁在什么情况下可以做什么决定"这件事定义清楚。
三条我认为最值得记住的结论:
- 恢复的瓶颈在发现和决策环节,不在修复环节。把注意力放在前 15 分钟,收益远大于优化修复动作。
- 分级必须绑定授权。只贴标签不给权限的分级表,等于没有分级。
- 恢复数据要反哺流程优化。每一次中断都在告诉你流程哪里脆,不把它转化成流程改进,就等于白疼一次。
下一步你可以做的三件事,我建议按顺序来:
- 本周内,把过去三个月影响过交付的事件列出来,按影响面排序,估算每一次的决策耗时。你会看到瓶颈在哪儿。
- 本月内,写出一张不超过一页的分级与授权表,明确 P0 和 P1 下谁可以越过什么审批。找两个真实场景做一次桌面推演。
- 三个月内,把所有中断工单化,记录发现时间、定级时间、业务验证时间三个关键节点。有数据之后,再决定要不要上系统、上什么规模的系统。
恢复能力不是事故后才体现的,它是平时设计出来的。先分级、再定责、再演练、再复盘,流程才真正有韧性。等到下一次中断来临时,你的团队不该在群里问"怎么办",而应该已经知道第一步该做什么。
常见问题解答(FAQ)
1. 任务执行中断后,管理者第一步应该先止损还是先查根因?
我带交付团队的时候,一遇到任务卡住就下意识让技术先定位原因,结果客户那边等了两小时才看到业务恢复,事后被追问为什么不先让业务跑起来。我现在也拿不准,是不是所有中断都必须先止损,还是分情况处理。
默认顺序是先止损、再查根因,只有在影响仍在持续扩大时才允许边止损边查因。判断依据是“损失是否还在增长”:如果影响已经封顶,比如某批次订单卡住、不再新增异常,就先恢复可用性;如果错误还在扩散,比如脏数据持续写入、库存被重复扣减、资金错账仍在发生,就必须先切断源头再谈恢复。
可执行的做法是把恢复动作拆成两张清单,一张是止血动作,要求十分钟到十五分钟内可执行、可回滚、不需要走完整审批;另一张是根因动作,安排在业务恢复之后。恢复期间必须由一个人拍板,其他人不得并行改配置。不要把“还没找到原因”当作延迟恢复的理由,止血时限按业务关键性自己定,但一旦定了就写进预案并演练。
2. 任务中断的分级标准怎么定,凭感觉定 P0、P1 会不会一直扯皮?
我们每次出事都要开会讨论到底算不算 P0,业务部门说很严重,技术说没那么严重,最后往往是谁嗓门大谁赢。我想知道有没有一套能提前定好、事后不用吵的定级口径。
用“量化维度打分 + 一票升级”两条规则,不要用形容词定级。建议看四个维度:客户影响面(受影响客户数或订单数占比)、收入与交付承诺影响(是否触及合同条款或罚则)、合规与安全风险(是否涉及数据、资金、监管上报)、影响是否仍在扩大。每个维度按 1 到 3 分,总分对应等级;
同时设一条一票升级规则:只要触及资金错账、数据泄露、监管上报、头部客户合同承诺中的任意一项,无论总分多少直接按最高级处理。分值必须落到可查的数值区间,例如“受影响客户占当日活跃客户 30% 以上且持续扩大”直接定 P0,而不是写“影响严重”。
分级表不要只定一次,每季度拿真实案例回测,把判错的那次拿出来修正分值区间,争议就会从会上转移到表上。
3. 恢复做得好不好,只看平均修复时长够吗?指标口径该怎么定?
我们月报上的平均修复时长一直挺好看,但客户投诉没见少,老板说数据在骗人。我自己也怀疑,是不是只统计了那些愿意统计、已经关闭的任务。
不够。平均修复时长单独看很容易被稀释和筛选:小故障数量多会把平均值拉低,大事故被平均掉;只统计已关闭工单,会漏掉那些一直没恢复的任务。建议至少四个口径一起看。第一,恢复时长同时报中位数和 P95,P95 更能暴露长尾事故。第二,恢复成功率,即规定时限内恢复的任务占比。
第三,复发率,同一根因在 90 天内再次发生的比例,这是判断“真修好了还是压下去了”的关键。第四,客户影响时长,从客户感知异常到确认恢复正常,而不是从内部告警到工单关闭。所有指标先统一三件事:起算点、终止点、纳入统计的任务范围,并在报表上标注口径,否则跨部门对比一定失真。
指标不追求好看,追求能指向动作:恢复成功率低就查预案,复发率高就查根因分析质量。
4. 恢复之后的复盘怎么开,才能不写成“加强管理、提高意识”,并且真的反哺流程优化?
我们每次复盘会开得挺热闹,结论永远是加强培训、完善流程,三个月后同样的问题又来一遍。我想知道别人是怎么把一次事故变成流程改动的。
把复盘的输出物从“结论”改成三类硬产出,缺一项就不算复盘完成。第一类是根因链条,至少追问三层,每一层都要有证据支撑,比如日志、审批记录、交接记录、时间线,不允许停在“人员疏忽”。
第二类是行动项清单,每条必须带责任人、截止日期、验收标准,验收标准要能被验证,例如“新增交接确认节点,下次演练中该环节不再出现信息缺失”,而不是“加强沟通”。第三类是流程修改点,明确改哪份 SOP 的哪一条、由谁在什么时间发布新版本。
落地节奏可以按 30、60、90 天走:30 天盘点最容易中断的三类任务并完成分级;60 天为这三类任务写出止血清单和责任表,做一次桌面演练;90 天把恢复成功率和复发率上墙,把复发两次以上的问题立项成流程优化项目。
判断复盘是否有效的标准只有一个,就是三个月内同类中断是否减少,而不是会议纪要写得多完整。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:企业管理者流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/379059
读者评论
文章里那个6小时20分钟恢复、实际修复只占40分钟的案例太真实了。我们公司也经常这样,技术问题半小时能搞定,但定级、找人、拍板能耗一整天。管理者确实该把精力放在决策链路上,而不是催着工程师加班。
次中断事件的数据挺有说服力,修复只占22%,发现和决策却占了58%。这个比例和我观察到的差不多。但真要做到分级和授权前置,中小公司往往卡在没人愿意担责上,流程好写,落地难。
协作型中断平均恢复41小时,是技术型的25倍,这个数字很扎心。审批卡住、关键人休假这类事根本不触发告警,等发现时已经来不及了。我们团队就吃过这个亏,后来专门做了交接清单才好转。
作者提醒先建机制再上工具,这点我认同。之前公司出了事故就急着买监控系统,结果告警一堆,没人知道该谁处理、按什么级别处理,反而更乱。先把分级和责任人定清楚,工具才有意义。
