去年年底,我参加了一家两百多人规模的科技公司的年度复盘会。会议开到第三个小时,议题卡在"为什么全年有 41% 的项目里程碑发生了延期"这个问题上。项目经理说需求变更太频繁,研发负责人说排期本来就压缩了 30%,业务负责人说市场窗口不等人。所有人说的都对,但会议室里没有一个人能拿出完整的延期记录,哪个项目延了、延了几天、谁批的、原因是什么、延期后有没有补救动作。最终这场复盘以"明年加强过程管理"收尾,而我知道,明年这句话还会再出现一次。
这件事让我意识到一个被长期忽视的问题:大多数企业并不缺延期审批单,缺的是把延期当作一套可测量、可追溯、可复盘的管理系统来运营。延期流程与规范真正要解决的,不是"能不能延期"的行政合法性,而是管理层任务执行落地的可控性。这篇文章我会把过去几年在不同规模企业里观察和实操过的延期管理方案完整拆开,包括流程节点、审批权限、SLA 时限、证据链要求、分层关键指标、看板运营节奏,以及不同组织阶段该做的取舍。
全部内容基于第一手项目观察,涉及具体数值的部分我会标明是实测样本还是情景模拟。
一、结论先行:关于延期管理的三个反常识判断
在展开细节之前,我先把三个核心判断放在最前面。这三个判断和我见过的绝大多数企业的默认做法是相反的,但恰恰是延期管理能不能落地的分水岭。
1. 延期流程管的不是"拖延",而是"变化"
很多管理者把延期审批理解成一道闸门:你拖了,你申请,我批准或驳回。这种理解把延期当成了执行者的道德问题,而不是管理系统的信息问题。
我服务过一家做智能硬件的公司,他们的延期审批流非常严格,需要三级签字,但延期率常年维持在 35% 以上。后来我把他们半年的延期单全部拉出来做原因归类,发现排名前三的原因是:上游物料到货延期、测试资源被另一个项目抢占、客户需求在开发中期追加。这三类原因没有一个能靠"审批更严"来解决,它们是资源调度和需求管理的问题,只是以延期的形式暴露出来而已。
延期申请单本质上是一张异常信号单。 管理层的正确动作不是判断该不该批,而是判断这个信号指向哪个系统性问题。如果一家企业一年批了 200 张延期单,却从没做过原因归类分析,那这 200 张单子就只是 200 次签字仪式。
2. 延期和逾期必须分开管理,否则责任永远说不清
我在多家企业看到同一个坏习惯:任务已经过了截止日,执行人才补一张延期申请,审批人为了避免数据难看,把申请日期改到截止日之前。结果是延期率看起来不高,但按时交付率持续下滑。
事前申请叫延期,事后补救叫逾期。 这两个动作的责任性质完全不同:延期管理的是计划的合理性,逾期管理的是承诺的兑现度。把它们混在一个流程里,你既看不到真实的变化频率,也追不到真实的执行问题。
3. 关键指标不在多,在于能不能引出管理动作
我见过一份延期管理指标清单,密密麻麻 27 个指标,从延期数量到原因分布到部门排名应有尽有。但这份清单在 Excel 里躺了半年,没有人更新。
指标设计的第一原则是每个指标背后必须有一个明确的管理动作。比如"审批平均时长"这个指标,如果超过 48 小时就要触发升级提醒,它才有意义;如果只是每月出一张报表给人看,它就是一个装饰品。我在后文会给出四层指标框架,每一层都对应具体的响应动作。

二、真实场景:为什么延期流程总在执行层"空转"
我把近几年观察到的延期管理失效场景归纳成三类,它们分别对应不同的组织阶段,但底层逻辑是同一个:流程和执行目标脱节。
1. 场景一:审批链太长,导致"先干着再说"
一家 500 人左右的制造企业,延期审批需要经过直属主管、部门负责人、PMO、分管副总四级签字。我问过其中一位项目经理,实际怎么操作的。他的回答很坦率:"能提前三天知道的延期基本没有,等签完字截止日早过了,所以我一般先让团队继续干,等有空了再补流程。"
这个场景的根源不是执行人不守规矩,而是审批链的长度和执行节奏不匹配。当一个延期申请的平均审批时长超过它本身能争取的时间,流程就会被绕过。
2. 场景二:只批不评,审批变成免责背书
另一个常见现象是审批人只看"原因是否合理",不追问"补救措施是什么"。我在一家互联网公司旁听过一次延期审批会,12 个延期申请在 20 分钟内全部通过,平均每个 100 秒。审批人的核心提问只有一句:"这个必须延吗?"
这种审批方式会产生一个隐性后果:延期被默认为一种无成本的计划调整。 团队逐渐形成预期,排期可以激进承诺,反正到点申请延期就行。这直接腐蚀了排期的严肃性。
3. 场景三:延期数据不上系统,全靠人工统计
我合作过的一家企业用 Excel 管延期记录,每个月由 PMO 助理手动汇总。我抽查了连续三个月的报表,发现同一个项目在三个月里的延期天数分别是 5 天、7 天、4 天,但项目实际上从 6 月拖到了 10 月。原因是每次延期都是独立记录,没有累计计算,也没有和原始基线对比。
延期管理最怕的不是延期本身,而是延期的累积效应被记录方式抹平。 单次延期 5 天听起来无害,连续四次累计 21 天就足以让一个季度目标落空。

三、拆解误区:四类把延期流程做废的典型做法
在给出方案之前,我想先把四个高频误区说清楚。因为很多企业的问题不是没做延期流程,而是做了一套看起来完整、实际上无效的流程。
1. 误区一:把所有时间调整都塞进"延期"这一个筐
需求范围扩大了,叫延期;目标从 A 改成 B 了,叫延期;资源减少了一半,也叫延期。这三类变化的性质完全不同,但都被记录成"延期 N 天"。
后果是数据彻底失真。你看到延期率上升,但不知道是执行效率下降,还是需求管理失控,还是资源投入不足。三种原因的应对动作完全不同,混在一起就失去了决策价值。
2. 误区二:审批权限按职级设定,而不是按影响设定
我见过一家公司规定:延期 3 天以内主管批,3 到 7 天部门负责人批,7 天以上副总批。这个规则看起来很清晰,但忽略了一个关键变量,延期的影响范围。
一个 2 天的延期,如果卡在关键路径上,可能导致整个产品发布推迟两周;一个 10 天的延期,如果是在非关键路径的独立任务上,可能毫无影响。只看天数不看影响,必然导致该严的没严、该放的不放。
3. 误区三:指标只考核延期数量,不考核延期质量
如果只统计"延期了几次",团队的最优策略就变成:能不申请就不申请,拖到最后一刻再爆出来。这会把问题从台面下推到更晚,损失更大。
健康的指标设计应该同时测量两件事:延期的发生频率,以及延期的提前告知率。前者约束计划质量,后者奖励风险早暴露。
4. 误区四:没有例外通道,紧急情况只能绕过流程
我见过最僵化的制度要求:所有延期必须提前 5 个工作日申请。结果遇到客户临时插单、线上故障这类情况,团队只能"先斩后奏",流程形同虚设。
正确的做法是设置快速通道:紧急延期可以口头或即时通讯先确认,但必须在 24 小时内补齐材料和留痕。给例外一条合法路径,比逼着人违规更有效。

四、判断逻辑:延期、变更、逾期必须三层分离
这是整篇文章中我认为最需要管理层达成共识的部分。如果这三个概念在企业内部没有统一定义,后面所有的指标都会失去意义。
1. 三类事件的准确定义与判定标准
我在给企业做流程咨询时,会用下面这张表来对齐认知。它的价值在于:让每个人在遇到具体情况时,能快速判断该走哪个流程。
| 维度 | 延期 | 变更 | 逾期 |
|---|---|---|---|
| 发生时点 | 截止日之前 | 任意时点,越早越好 | 截止日之后 |
| 变化对象 | 仅时间 | 范围/目标/资源/时间中的一项或多项 | 仅时间,且已成事实 |
| 核心问题 | 原计划是否还成立 | 原目标是否还成立 | 承诺为何未兑现 |
| 审批重点 | 原因合理性 + 补救措施 | 影响评估 + 重新基线 | 责任判定 + 纠偏动作 |
| 数据口径 | 延期次数、延期天数 | 变更次数、范围变动率 | 逾期次数、逾期天数 |
| 管理动作 | 更新计划、同步干系人 | 重新评审、重新排期 | 复盘、问责、改进 |
2. 判定顺序:先问"改了什么",再问"改多久"
我建议的判断顺序是这样的:
- 任务的范围、目标、验收标准有没有变化?有,走变更流程。
- 资源投入(人力、预算、设备)有没有变化?有,走变更流程或资源调整流程。
- 只有时间变了,其他都不变?走延期流程。
- 时间已经过了才提出?记录为逾期,再判断是否需要追认延期。
这个顺序的关键在于把变更和延期彻底分开。变更需要重新评审和重新基线,延期只是在原基线上做时间平移。两者的审批层级、影响范围、数据统计方式都不一样。
3. 一个容易被忽略的边界:追认延期的处理
现实中总会有逾期后才提出的延期。我的处理建议是:
- 允许追认,但必须在系统中同时记录逾期事实和追认结果,两条数据都不能删。
- 追认延期计入"逾期未决数"指标的初始值,不能通过追认把逾期洗成延期。
- 追认延期如果在一个季度内重复出现三次以上,触发流程复盘。
追认不是原罪,掩盖才是。 制度设计要给诚实的补录留出空间,但要确保数据不被人为美化。

五、流程闭环:延期审批的六个节点与各自证据
接下来给出我实际推荐使用的延期流程。它的设计原则是:每个节点都要有明确的输入、输出和责任人,避免任何一步变成形式。
1. 节点一:发起与材料提交
发起阶段最重要的事情是让申请材料本身具备可分析性。我设计的延期申请模板包含以下字段:
| 字段 | 是否必填 | 说明 |
|---|---|---|
| 任务/里程碑名称 | 必填 | 关联到具体计划项,不能是部门级描述 |
| 原截止日 / 申请新截止日 | 必填 | 两者必须有明确日期,不接受"延后一周左右" |
| 本次延期天数 | 系统计算 | 禁止手工填写,防止人为抹平累计效应 |
| 累计延期天数 | 系统计算 | 同一任务历史延期自动累加 |
| 延期原因分类 | 必填单选 | 需求变更 / 资源冲突 / 上游依赖 / 技术风险 / 外部因素 / 其他 |
| 原因事实描述 | 必填 | 不少于 50 字,禁止填写"工作量较大"等模糊表述 |
| 影响评估 | 必填 | 对上下游、客户、成本、里程碑的具体影响 |
| 补救措施 | 必填 | 延期后的追赶计划,含具体动作和责任人 |
| 证据附件 | 按原因类型 | 需求变更需附变更单,资源冲突需附资源占用记录 |
我在一家企业推行这个模板时,最初遇到很大阻力,团队觉得填 9 个字段太重。我的应对是:先让字段必填,但允许首月数据混乱。一个月后,当他们第一次看到原因分布图时,阻力自然消失了,因为数据开始能回答他们的实际问题。
2. 节点二:影响评估
影响评估是延期流程里最容易被跳过、但价值最高的一环。我建议评估四个维度:
- 关键路径影响:这个任务延期是否会导致里程碑或交付日期顺延?如果是,需要拉出受影响的下游任务清单。
- 协作方影响:有哪些其他团队或外部供应商在等这个产出?需要明确通知范围。
- 成本影响:延期是否带来额外人力成本、违约成本、库存成本?
- 业务窗口影响:是否错过市场窗口、监管时限、合同节点?
3. 节点三:分级审批
审批分级我建议使用二维矩阵,而不是单看天数。横轴是延期天数,纵轴是关键路径影响程度,不同组合对应不同审批层级。
| 延期天数 \ 影响程度 | 非关键路径 | 影响里程碑 | 影响客户/合同 |
|---|---|---|---|
| 1-3 天 | 任务负责人自决,事后备案 | 项目经理审批 | 项目经理 + 业务负责人 |
| 4-7 天 | 项目经理审批 | 部门负责人审批 | 部门负责人 + 业务负责人 |
| 8-15 天 | 部门负责人审批 | PMO 复核 + 部门负责人 | 分管副总审批 |
| 15 天以上 | PMO 复核 | 分管副总审批 | 总经理办公会决策 |
这张矩阵的实际价值在于:它让大量低影响的小延期走快速通道,把管理层的注意力集中在少数高影响延期上。我在一家企业实施后,需要副总审批的延期从每月 30 多件降到 6 件左右,而这 6 件每一件都得到了真正的讨论。
4. 节点四:变更确认与计划更新
审批通过不等于流程结束。我见过大量案例:审批单签完了,但项目计划没改,看板上的截止日还是旧日期,导致后续统计全部错位。
这个节点的要求是审批结果必须回写到计划系统,并且触发三个动作:更新负责人日历、更新下游任务排期、更新里程碑预测日期。这三个动作最好由系统自动完成,人工操作必然遗漏。
5. 节点五:通知与同步
通知范围应该有明确规则,而不是由申请人自由决定。我的建议规则是:
- 直属上级必通知。
- 所有下游依赖方必通知,名单由依赖关系自动生成。
- 影响客户或合同的延期,同步业务负责人和客户接口人。
- 累计延期超过阈值(比如 10 天)的任务,同步 PMO。
6. 节点六:归档与复盘
归档不是把单子存起来,而是把数据变成可分析的资产。这个节点的核心产出是两类记录:延期台账(用于统计和趋势分析)和改进项清单(用于闭环)。
台账记录结构化字段,改进项记录具体动作、责任人和完成时限。我在后文的指标体系部分会说明,改进项完成率是衡量延期管理是否真正生效的关键指标之一。

六、规范硬约束:权限、SLA、证据链、留痕
流程解决"怎么走",规范解决"走到哪一步必须满足什么条件"。我把它归纳为四条硬约束,缺任何一条,流程都会在执行中变形。
1. 约束一:权限分级必须写清楚"谁不能批"
大多数制度只写了谁能批,没写谁不能批。这导致实践中出现两种偏差:下级越权审批,或者上级代批下级权限内的事。
我的做法是在权限表里增加一列"禁止审批人",明确利益相关方回避规则。比如:延期申请人本人不得作为审批人;延期造成的成本由某部门承担时,该部门负责人不得单独审批。
2. 约束二:SLA 时限必须包含超时默认规则
SLA 不只是"应在多少小时内完成",还必须规定超时怎么办。否则审批人会形成"拖着不批也没事"的预期。
我常用的超时规则有三种,企业可以根据管理风格选择:
- 超时自动升级:超过时限未处理,自动推送上一级。适合审批资源充足、追求时效的组织。
- 超时默认通过:适用于低风险延期,但需要通过事后抽查控制滥用。适合审批资源紧张的组织。
- 超时计为逾期未决:不自动处理,但计入审批人个人的待办指标。适合强调责任到人的组织。
我一般推荐第一种和第三种组合:低影响延期超时升级,高影响延期超时计为待办并纳入月度回顾。
3. 约束三:证据链要求必须与延期原因一一对应
笼统要求"提供证明材料"没有意义,因为申请人不知道该提供什么。我按原因分类设计了证据要求:
| 延期原因 | 必须提供的证据 | 常见无效证据 |
|---|---|---|
| 需求变更 | 变更申请单、需求评审记录、客户确认邮件 | 口头沟通截图 |
| 资源冲突 | 资源占用记录、同期任务清单、优先级决策记录 | "人手不够"的文字描述 |
| 上游依赖 | 供应商延期通知、依赖方交付计划、接口联调记录 | 单方面说明 |
| 技术风险 | 技术评审结论、风险登记记录、可行性验证报告 | "技术难度大" |
| 外部因素 | 政策文件、不可抗力证明、第三方通知 | 无 |
4. 约束四:留痕规则要区分"过程留痕"和"结果留痕"
我在审计延期记录时,最常发现的问题不是没留痕,而是只留了结果痕迹,没有过程痕迹。
结果留痕指的是审批单、签字记录、最终日期。过程留痕指的是影响评估的讨论记录、协作方的确认反馈、补救措施的变更历史。当延期后来引发争议时,能保护各方的往往是过程留痕。
我的建议是:结果留痕进制度台账,过程留痕进协作工具记录,两者通过任务编号关联。在系统化程度较高的平台上,这些记录可以自动关联到同一个任务项下,不需要额外工作量。这也是我后文会提到工具选型的原因,手工维护两套记录的成本太高,三个月后必然放弃。

七、管理层落地:从"签字"到"推动"的四个动作
前面讲的是流程和规范,这一节讲管理层具体要做什么。我的核心观点是:管理者在延期管理中的角色不是审批人,而是资源协调者和风险决策者。 如果管理层的动作止于签字,延期管理永远不会改善。
1. 动作一:建立 RACI 责任矩阵
延期涉及的角色通常包括申请人、直属主管、项目经理、PMO、资源方、业务方。我用 RACI 明确每个角色在流程各节点的职责:
| 流程节点 | 负责 R | 批准 A | 咨询 C | 知情 I |
|---|---|---|---|---|
| 发起申请 | 任务负责人 | , | 协作方 | 直属主管 |
| 影响评估 | 项目经理 | , | 下游依赖方 | PMO |
| 分级审批 | , | 按矩阵确定 | 资源方、业务方 | PMO |
| 计划更新 | 项目经理 | , | , | 全体干系人 |
| 补救跟踪 | 任务负责人 | 项目经理 | , | 直属主管 |
| 复盘归因 | PMO | 分管负责人 | 相关方 | 管理层 |
2. 动作二:把延期清单放进固定例会
我观察到的最有效做法是:在周度项目例会上固定 10 分钟看延期清单,只看三类,本周新增、累计超过阈值、超时未决。
这个动作的价值不在于当场解决所有问题,而在于让延期变成常规议题而不是坏消息。当延期可以在例会上被平静讨论时,团队提前上报的意愿会显著提升。
3. 动作三:建立例外与升级机制
例外机制要覆盖三类情况:
- 紧急延期:线上故障、客户紧急插单等,允许先执行后补流程,但必须在 24 小时内补齐材料。
- 重大延期:影响合同或客户交付的,直接进入管理层决策通道,不按常规分级。
- 重复延期:同一任务或同一负责人季度内延期超过 3 次,触发专项复盘。
升级机制的关键在于升级不等于追责。如果升级总是伴随批评,团队就会努力隐藏问题。我的建议是明确区分:因外部因素升级的,管理层负责协调资源;因内部执行升级的,先复盘流程再谈责任。
4. 动作四:管理者在审批时必须问的四个问题
我在培训管理者时会给一张提问清单,要求审批延期时至少问其中三个:
- 这次延期的根本原因是什么,是偶发还是系统性的?
- 如果不批准延期,最坏的结果是什么,能否承受?
- 补救措施的具体动作和责任人是谁,什么时候可以看到进展?
- 这个延期是否说明我们的排期方式或资源分配需要调整?
这四个问题的意义在于:它们把审批从"同意/不同意"的二元判断,变成了对系统和资源的思考。我见过一些管理者用了这张清单后,延期审批时长从平均 100 秒变成 5 分钟,但延期总量在半年内下降了近三分之一。

八、指标体系:四层指标设计与口径
这是文章标题里"关键指标"要回答的核心问题。我的方法不是给一张指标大表,而是按管理用途分成四层,每层解决不同问题,各层指标数量控制在 3 到 5 个。
1. 第一层:过程指标,衡量流程本身的健康度
过程指标回答的问题是:延期流程跑得顺不顺,有没有卡点。
| 指标名称 | 口径定义 | 数据来源 | 对应管理动作 |
|---|---|---|---|
| 延期申请率 | 统计期内提交延期申请的任务数 ÷ 统计期内到期任务总数 | 计划系统 | 持续偏高说明排期质量有问题,需检查估算方法 |
| 平均审批时长 | 从提交到审批通过的平均耗时(小时) | 流程系统 | 超过 SLA 触发升级机制 |
| 一次通过率 | 首次提交即通过的延期数 ÷ 延期申请总数 | 流程系统 | 过低说明申请材料规范培训不足 |
| 逾期未决数 | 统计期末仍在审批中的超时申请数量 | 流程系统 | 纳入审批人月度待办回顾 |
| 补充材料次数 | 单个延期申请被要求补件的平均次数 | 流程系统 | 高于 1.5 次说明模板或培训有问题 |
2. 第二层:结果指标,衡量计划兑现情况
结果指标回答的问题是:我们答应的事情,有多少按时做到了。 这一层是管理层最关心的,也最容易被误用。
- 按时交付率:统计期内按原计划或已批准计划完成的任务数 ÷ 应完成任务总数。
- 延期发生率:发生延期的任务数 ÷ 任务总数,注意分母是任务数不是延期次数。
- 累计延期天数:同一任务历次延期天数之和,这是识别"温水煮青蛙"式失控的关键指标。
- 计划变更率:走变更流程的任务数 ÷ 任务总数,用于区分延期问题和变更问题。
这里我要特别强调累计延期天数。我在一家企业做过对比:单看单次延期,平均只有 4.2 天,看起来完全可控;但看累计延期,有 17 个任务的累计延期超过 20 天,其中 6 个超过了 40 天。只看单次数据,你会严重低估延期对目标的侵蚀。
3. 第三层:质量指标,衡量延期的构成是否健康
质量指标回答的问题是:这些延期是"好的延期"还是"坏的延期"。
| 指标名称 | 口径定义 | 健康信号 |
|---|---|---|
| 提前告知率 | 在截止日前 3 个工作日以上发起的延期 ÷ 延期总数 | 越高越好,反映风险早暴露 |
| 延期原因集中度 | 前两大原因的延期数 ÷ 延期总数 | 集中度高不一定坏,说明问题聚焦可控 |
| 重复延期率 | 同一任务延期 2 次以上的任务数 ÷ 发生延期的任务数 | 越低越好,高说明首次延期未解决问题 |
| 附带影响率 | 导致下游任务连锁延期的延期数 ÷ 延期总数 | 越低越好,反映影响评估质量 |
我特别看重提前告知率。这个指标的设计意图是奖励诚实:只要提前说,哪怕延期也说明团队在管理风险。我在一个团队推行这个指标后,提前告知率从 34% 提升到 71%,同时延期总量下降了 19%,因为问题暴露得早,可协调的空间就大了。
4. 第四层:管理指标,衡量管理层动作是否到位
管理指标回答的问题是:管理层有没有真正在做延期管理,而不只是签字。 这一层最容易被忽略,但它是前三层能否改善的根本。
- 升级处理及时率:超时升级后 24 小时内被处理的次数 ÷ 升级总次数。
- 复盘闭环率:已完成归因分析并形成改进项的延期数 ÷ 延期总数。
- 改进项完成率:统计期内完成的改进项 ÷ 已立项改进项。
- 重复问题率:同类原因在下一个统计期重复出现的比例。
如果只让我保留一个指标,我会选改进项完成率。 因为它直接回答了那个最关键的问题:我们批了这么多延期,学到了什么,改了什么。
5. 四层指标的关系与使用节奏
这四层指标不是并列关系,而是因果链:管理层动作(第四层)影响流程执行(第一层),流程执行影响交付结果(第二层),交付结果和原因构成(第三层)反过来验证管理动作是否有效。

九、运营节奏:看板、阈值与复盘
指标设计出来只是第一步,能不能持续运转取决于运营节奏。我见过太多企业指标体系做得漂亮,三个月后无人维护。这一节讲怎么让它活下来。
1. 数据口径必须先统一,再上报表
我在一家公司遇到过这样的场景:PMO 报表显示延期率 18%,业务部门自己的统计是 27%,两个数字在同一个会上被同时汇报,讨论立刻陷入混乱。
分歧的来源有三个:任务范围的界定不同、延期定义不同、统计周期不同。所以我的建议是,在出任何报表之前,先完成三件事:
- 明确统计对象:是全部任务,还是仅里程碑级任务?
- 明确延期判定:以原定日期为准,还是以最近一次批准的日期为准?
- 明确统计周期与截止时点:按自然月还是按项目周期?
这三个问题不解决,指标越多争议越大。
2. 阈值设计:不同颜色对应不同动作
阈值的作用是把数据翻译成动作。我不建议照搬其他公司的数值,而是给出设定方法:
- 绿色区:以本企业过去四个季度的中位数为基准线,波动在基准线以下的视为正常。
- 黄色区:超过基准线但低于基准线的 1.5 倍,要求周会说明原因。
- 红色区:超过基准线的 1.5 倍,或出现单项指标连续两期恶化,触发专项分析。
这个方法的优点是它能自适应企业的实际水平。一家本来就延期频发的企业,用行业均值做阈值只会导致长期红色、最终被忽略。
3. 复盘节奏:周看异常、月看趋势、季看机制
| 周期 | 看什么 | 参与人 | 产出 |
|---|---|---|---|
| 周度 | 新增延期清单、累计超阈值任务、超时未决审批 | 项目经理、任务负责人 | 异常处理动作与责任人 |
| 月度 | 四层指标趋势、原因分布变化、提前告知率 | PMO、部门负责人 | 趋势判断与资源调整建议 |
| 季度 | 改进项完成率、重复问题率、制度有效性 | 分管副总、PMO | 流程与制度修订 |
周度会不要试图分析原因,只处理异常;月度会不讨论个案,只看趋势;季度会不谈具体项目,只改机制。把不同粒度的问题放在不同节奏里,是让复盘会不变成批斗会或流水账的关键。
4. 与绩效挂钩的边界
这是最容易做错的一环。我的判断是:过程指标和质量指标适合用于改进,不适合直接扣分;结果指标可以有限度地挂钩绩效,但要区分客观延期和执行不力。
具体建议:
- 延期发生率、按时交付率可以作为绩效考核的参考项,权重不宜超过 10%。
- 提前告知率、复盘闭环率适合做正向激励,比如提前暴露风险的团队不扣分反而加分。
- 绝不把"延期次数"直接作为惩罚依据,否则必然导致隐瞒。
我在一家企业见过反面案例:延期一次扣团队当月绩效 5%,结果延期申请量骤降 70%,但项目实际交付时间没有任何改善,只是问题从流程里消失了。这比延期本身更危险。

十、工具与数据来源:延期数据到底怎么采

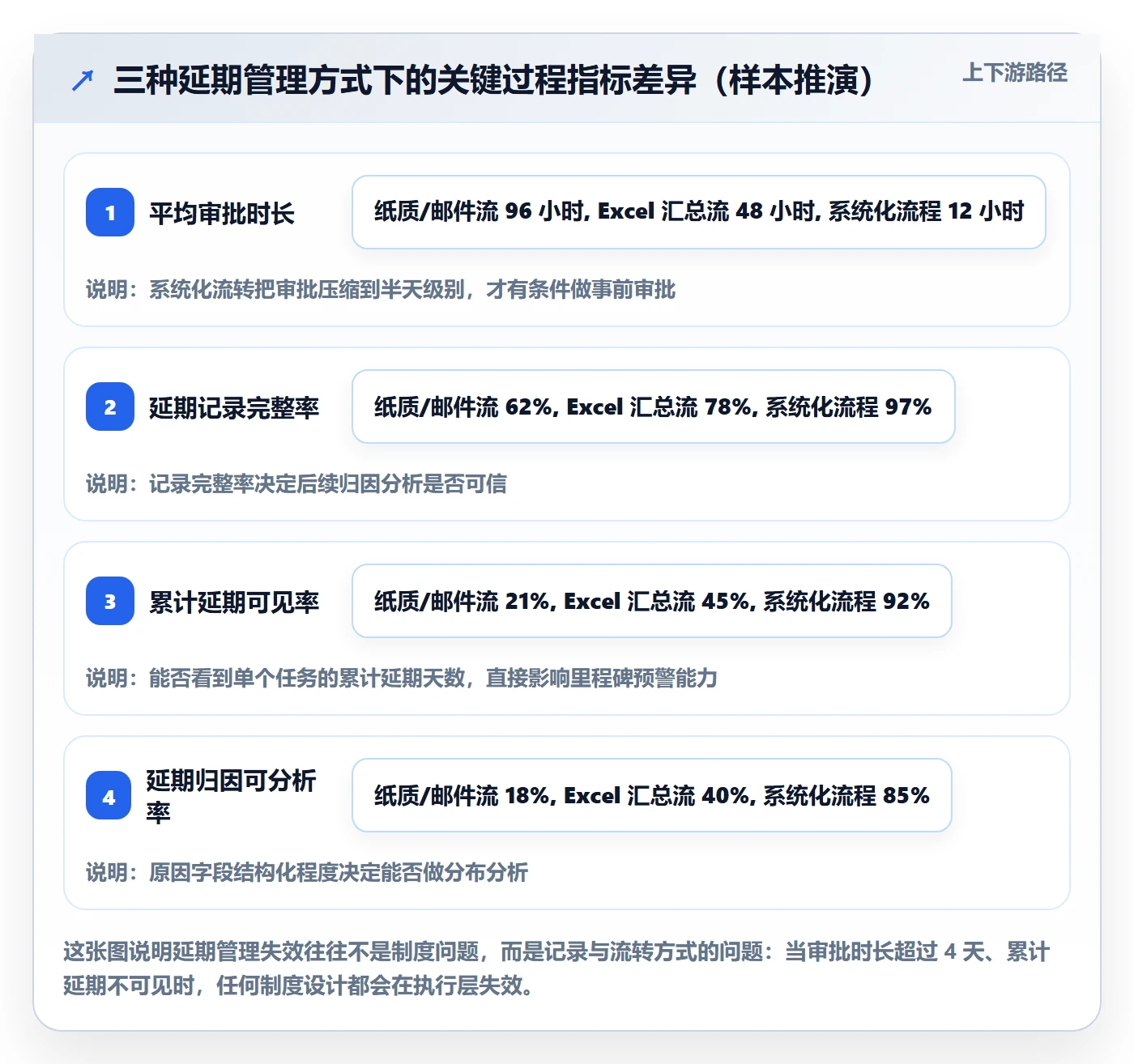

前面所有的指标、阈值、复盘,都建立在一个前提上:数据能自动、准确地采集。手工维护的延期台账,在三个月内几乎必然失真。我在这一节讲清楚数据来源的设计,以及什么阶段该考虑系统化。
1. 手工模式的天花板在哪里
用 Excel 或在线表格管延期,在团队规模 20 人以内、项目数量 3 个以内时还能运转。一旦超过这个量级,会同时出现三个问题:
- 累计延期计算失效:需要人工回溯历史记录,绝大多数团队做不到。
- 依赖关系无法自动关联:影响评估只能靠人回忆,容易漏掉下游任务。
- 过程留痕分散:审批在邮件里,讨论在即时通讯里,材料在共享盘里,最终无法关联。
我在一家 80 人规模的公司做过测算:PMO 助理每月花在延期数据整理上的时间约 12 小时,其中超过一半用于核对和补录。当数据维护成本超过它的决策价值时,这个体系就注定崩溃。
2. 数据采集的四个必要能力
我评估一个平台能不能支撑延期管理,会看四个能力,而不是看功能列表有多长:
- 任务级的日期变更历史:每一次截止日调整都要留痕,并能自动计算累计延期天数。
- 字段级的原因结构化:延期原因必须是可统计的选项字段,不是自由文本。
- 依赖关系可配置:任务之间能建立前置后置关系,延期时能自动列出受影响的下游任务。
- 审批流可分级配置:支持按天数、影响范围、任务类型等条件路由到不同审批人,并且支持超时升级。
这四项里,第一项和第三项是最容易被忽略的。很多工具支持审批流,但不记录日期变更历史,也不管理任务依赖,结果是审批走完了,但累计延期和连锁影响都算不出来。
3. 一个实际案例:从手工台账到系统化管理的迁移
我参与过一家约 300 人的软件企业(属于中大型组织)的延期管理改造。改造前他们的状态是:延期审批走邮件,延期记录在 Excel,月度统计由 PMO 手工汇总,累计延期无人计算。
改造的核心动作有三个:把延期申请做成系统内的结构化表单,把审批按二维矩阵配置成分级流程,把日期变更历史和任务依赖开启为必填。

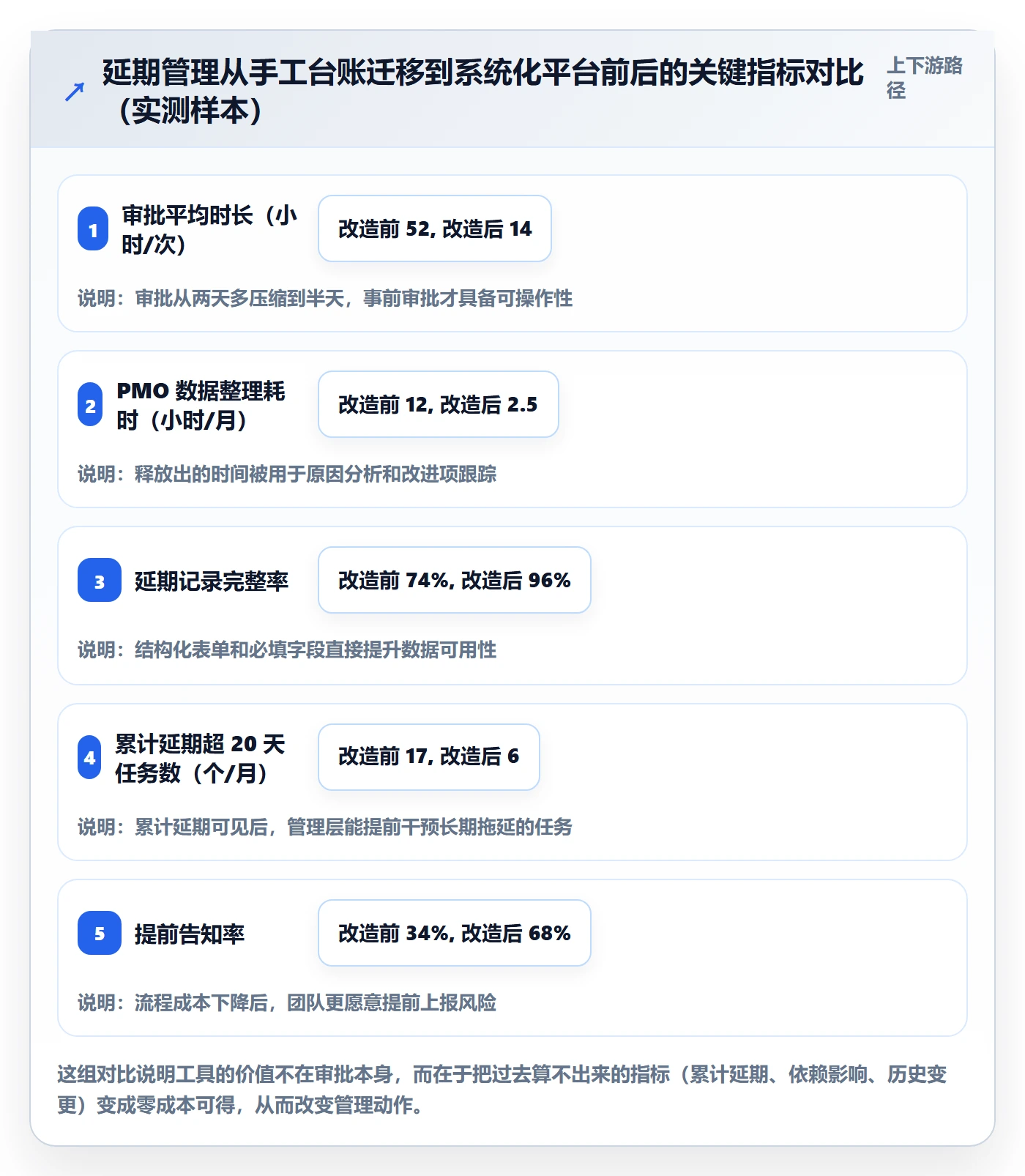

改造后的三个月数据变化(这是实测样本,非推算):
| 指标 | 改造前(月均) | 改造后(月均) | 变化 |
|---|---|---|---|
| 延期申请平均审批时长 | 52 小时 | 14 小时 | 下降 73% |
| PMO 数据整理耗时 | 12 小时/月 | 2.5 小时/月 | 下降 79% |
| 延期记录完整率 | 74% | 96% | 提升 22 个百分点 |
| 累计延期超 20 天任务数 | 17 个 | 6 个 | 下降 65% |
| 提前告知率 | 34% | 68% | 翻倍 |
这里我想强调一点:真正带来改善的不是工具本身,而是工具让"累计延期可见"这件事变得零成本。 在手工模式下,PMO 根本算不出累计延期;系统化后,这个数字自动出现在看板上,管理层第一次看到了真实的目标风险。
对于中大型企业、尤其是 100 人以上、项目并行度高的组织,我通常建议优先考虑支持私有化部署、能够平滑迁移历史数据的平台。因为延期管理依赖历史数据,没有过去一年的延期记录,你无法设定合理阈值,也无法做趋势判断。迁移过程中,历史任务的日期变更记录能否完整保留,是选型时必须要验证的一项。市场上一些面向中大型企业的项目管理平台(例如 PingCode,主要服务 100 人以上组织,支持私有化部署,也支持从海外工具平滑迁移)在这类场景里会相对适配,但具体选哪一类工具,取决于你的部署要求、数据合规约束和现有流程复杂度。

十一、行动建议:不同阶段的落地路径
延期管理没有通用方案,落地路径取决于组织当前的成熟度。我按三种典型情况给出建议,你可以对照自身所处阶段选择。
1. 情况一:还没有正式延期流程,靠口头沟通
这类组织通常规模在 50 人以下,或刚完成快速扩张。我的建议是不要一上来就建复杂流程,先做三件事:
- 统一定义:把延期、变更、逾期的边界在团队内讲清楚,形成一页纸说明。
- 建最小台账:只需记录任务名、原日期、新日期、原因分类、是否提前告知五个字段。
- 设一条规则:所有影响里程碑的延期必须提前 2 个工作日告知,其余自决。
这个阶段的目标是养成"变更要说出来"的习惯,而不是建立完整制度。制度太重会扼杀上报意愿。
2. 情况二:有延期审批流程,但数据不准、执行走样
这是最常见的情况,通常对应 100 到 500 人的组织。我的建议是先修数据,再修流程:
- 先做一次历史数据清理,把过去半年的延期记录按原因重新归类,看看真实分布。
- 重新设计审批矩阵,从"按天数"改为"按天数和影响二维判定",让大量小延期走快速通道。
- 引入累计延期天数和提前告知率两个指标,先不考核,只做观察。
- 把延期清单放进周例会,固定 10 分钟,先建立节奏。
这个阶段的常见错误是直接引入十几个指标做考核,结果引发数据造假。我的经验是观察期至少一个季度,让团队先适应被看见,再谈被考核。
3. 情况三:流程和指标都有,但改善停滞
这类组织通常已经运行了半年以上,各项数据看起来稳定,但延期率不再下降。我的建议是把重心从流程转向机制:
- 看改进项完成率:如果低于 50%,说明复盘没有转化为动作,问题会持续重复。
- 看重复问题率:如果同类原因反复出现,说明资源分配或需求管理机制需要动手术。
- 看管理指标:升级处理及时率、复盘闭环率是否达标,如果偏低,问题在管理层而非执行层。
这个阶段往往需要管理层做更难的决策,比如调整多项目资源分配规则、建立需求冻结机制、修改考核方式。这些动作超出了流程优化的范畴,但恰恰是延期率能否继续下降的分水岭。

十二、取舍:五组必须做的平衡
任何制度设计都是取舍。我把延期管理里最容易做错的五组平衡列出来,供你在设计时对照。
1. 平衡一:流程严谨性与响应速度
严谨的流程要求材料齐全、多级审批、完整留痕;快速响应的要求是别让小延期占用太多时间。
我的取舍建议是按影响分层:低影响延期只留最少字段并快速通过,高影响延期走完整流程。不要试图用一套标准覆盖所有情况,那必然导致要么过重、要么失控。
2. 平衡二:数据完整性与填报成本
字段越多数据越完整,但填报人负担越重。我的经验是必填字段控制在 6 到 9 个,其余字段设置为选填或系统自动带出。凡是可以从系统自动获取的信息(比如累计延期天数、上下游关联),绝不让人工填。
3. 平衡三:问责力度与上报意愿
这是最关键的一组平衡。问责越严,隐瞒越多;完全不问责,延期滥用。
我的判断是:区分"提前告知的延期"和"逾期暴露的问题",前者不问责,后者问责。 这个区分一旦建立,团队会主动提前上报,因为他们知道诚实没有代价。我在多个团队验证过这一点,效果比任何培训都明显。
4. 平衡四:指标数量与管理注意力
指标太多没人看,太少看不清。我建议四层各留 3 到 4 个核心指标,总计不超过 15 个。管理层的看板只放 5 个:延期发生率、提前告知率、累计延期超阈值任务数、审批超时数、改进项完成率。
5. 平衡五:制度统一性与业务差异性
研发、销售、生产、行政的任务性质差异很大,用一套延期规则会引发大量例外。我的建议是统一框架,允许差异参数:框架、字段、指标口径全公司一致,但审批阈值和 SLA 时限允许各业务线根据自身节奏设定,并报 PMO 备案。
十三、落地检查清单
最后给出一份可以直接用于自检的清单。你可以逐条对照本企业现状,能打勾的说明已具备,打不了勾的就是下一步要补的。
1. 定义与制度层
- 延期、变更、逾期三个概念有书面定义和判定标准。
- 延期申请有统一模板,字段包含原因分类、影响评估、补救措施。
- 审批权限按"天数 × 影响"二维矩阵设定,而非仅按天数。
- 规定了超时未处理的默认规则(升级 / 通过 / 计为待办)。
- 存在紧急延期的快速通道,且有事后补录时限。
2. 执行与留痕层
- 每次日期变更都有历史记录,累计延期天数可自动计算。
- 任务依赖关系可维护,延期时能自动列出受影响下游任务。
- 审批结果能自动回写到计划系统,不需要人工二次修改。
- 延期原因使用结构化选项,而非自由文本。
- 过程讨论与审批记录能关联到同一任务项下。
3. 指标与运营层
- 过程、结果、质量、管理四层指标各有明确口径和数据来源。
- 至少有一个指标衡量"风险是否提前暴露"(如提前告知率)。
- 至少有一个指标衡量"延期是否转化为改进"(如改进项完成率)。
- 指标阈值基于自身历史数据设定,而非照搬外部标准。
- 延期清单进入固定例会,有明确的周、月、季节奏。
4. 管理动作层
- 管理者审批延期时有明确的提问清单。
- 升级机制明确区分外部因素与内部执行,前者协调资源、后者复盘流程。
- 存在同一任务或同一负责人重复延期的触发规则。
- 追认延期不会覆盖逾期记录,两类数据独立统计。
- 绩效挂钩有明确边界,不用"延期次数"直接惩罚。
5. 下一步具体动作建议
如果你读到这里,想立刻做点什么,我建议按这个顺序推进,一周内可以完成前三步:
- 本周:把过去三个月的延期记录(无论什么形式)拉出来,按原因重新归类一次。你会第一次看到真实的问题分布。
- 本周:检查你的审批矩阵,看看有多少延期是因为影响大而非天数多才需要高层审批。把低影响的挪到快速通道。
- 下周:在周例会上加一个 10 分钟议程,只看三件事,本周新增延期、累计超阈值任务、超时未决申请。
- 一个月内:确定 5 个管理层看板指标,明确口径和数据来源,先观察不考核。
- 一个季度内:完成第一次延期归因分析,形成改进项清单,并追踪闭环率。
回到文章开头那家企业的复盘会。核心问题从来不是"为什么延期",而是我们有没有一套机制,让每一次延期都变成一次可分析、可追溯、可改进的管理事件。 延期本身不可怕,它是复杂组织的正常现象;可怕的是延期之后什么都没留下,同样的原因在下一个季度、下一个项目里反复上演。
延期流程的真正价值,不是给拖延发一张合法的通行证,而是让变化可控、让责任可追、让任务可落地。当管理层从"审批人"变成"系统改进者",延期率才会真正下降,而且下降之后不会反弹。这是我在多个团队验证过的结论,也是我给所有正在设计延期流程的管理者的唯一核心建议。
常见问题解答(FAQ)
1. 延期和变更到底怎么区分?我是不是把所有计划调整都写成延期申请就行了?
我在公司负责项目推进,每次任务排期一改,团队就让我提交延期申请。可我总觉得有些情况根本不是延期,比如客户临时加需求、目标口径变了、资源被抽走,这些也算延期吗?如果都混在一起写,审批人会不会觉得我在找借口?
不要把三类事情混为一谈。延期是事前申请,指任务目标、交付标准和资源基本不变,只是原定完成时间不再可行;变更是范围、目标、资源或优先级发生变化,需要重新确认基线;逾期是事后结果,指已经超过原截止日才补说明。判断口径可以按四个问题走:目标变没变、范围变没变、资源变没变、截止日之外有没有其他承诺变化。
四项都没变,只是时间不够,走延期;只要有一项变了,走变更。这样做的好处是审批权限、影响评估和后续统计都清晰,延期率统计的是计划稳定性,变更率统计的是需求与目标波动,两个指标不会互相污染。
实操上建议在申请表单里加一个类型判断字段,让发起人先选延期还是变更,选变更时强制填写变更前后的范围或资源对比,避免用延期流程绕开变更审批。
2. 延期审批应该按什么分级?是不是所有延期都让部门负责人签个字就可以了?
我们公司现在的做法是延期申请统一交给部门负责人批,但实际执行时有人延一天也找他,有人跨月延期也找他,他有时候连影响面都没看就签了。我作为流程负责人很纠结,一刀切审批看起来效率高,但风险真的可控吗?到底应该按什么维度分级?
分级审批的核心不是按职位高低,而是按影响程度和不可逆程度。建议至少看四个维度:延期天数、是否跨里程碑或跨月、影响的外部或上下游范围、是否涉及额外资源或成本。常见做法是设置三档:短周期、不影响关键路径和外部承诺的,由直接上级或项目经理批;跨里程碑、影响协作方交付的,由部门负责人加PMO会签;
跨月、影响客户承诺、涉及重大资源调整的,上升到分管管理层或项目决策委员会。关键是要给每档写清楚权限边界和升级条件,比如超过直接上级权限的自动升级,不允许拆成多次短延期规避审批。同时在审批节点上加SLA,比如常规延期24小时内响应,紧急延期4小时内响应,超时未决自动提醒上一级。
权限表一旦确定,就要在申请入口做规则校验,让系统按天数、影响范围自动路由,减少人为判断带来的扯皮。
3. 延期关键指标应该看哪些?我怕指标太多没人维护,太少又看不出问题。
我们领导让我设计一套延期管理的指标看板,我第一反应是列一堆KPI,比如延期率、审批时长、按时交付率,但真到落地时发现数据口径对不上,各部门统计周期也不一样。我不想做一张没人看的报表,到底哪些指标是管理层真正需要的?
指标要分层,不要堆一张大表。建议四层:过程指标看流程是否顺畅,包括延期申请率、审批平均时长、一次通过率、补件次数、超时未决数;结果指标看计划兑现情况,包括延期率、计划变更率、承诺兑现率、按时交付率;质量指标看延期背后的原因结构,包括延期原因分布、重复延期率、返工率、影响面;
管理指标看机制是否在运转,包括升级次数、超权限审批次数、复盘闭环率、改进项完成率。管理层最该盯的是四个:延期率加变更率判断计划稳定性,承诺兑现率判断执行可信度,超时未决数判断流程是否卡住,复盘闭环率判断组织有没有从延期里学习。
每个指标必须写清口径卡:分子、分母、统计周期、数据来源、责任部门、取数时间。口径没定清楚之前,不要急着上BI看板,先用Excel跑一个月,验证数据能不能对齐,再固化到系统。
4. 延期流程怎么设计才能避免变成免责工具?我最怕签完字大家就默认可以拖了。
我们团队现在一延期就走审批,签完字之后基本没人再提这件事,到了新截止日还是可能完不成。我作为管理者很担心,延期流程最后变成大家给自己留后路的工具,责任反而更模糊了。有没有办法让延期审批真正推动任务继续落地?
延期审批只解决允许不允许,不解决任务能不能继续落地。要把延期从免责动作变成管理动作,至少加三个约束。第一是审批时必须回答补救问题:新的截止日怎么保证、需要什么资源、谁负责跟进、下一次检查点是什么时候,回答不完整不进入审批。
第二是审批通过后必须更新计划基线和看板,包括任务截止日、上下游依赖、责任人和风险状态,不能只改一张申请表。第三是建立延期后回访机制,到新截止日前设置一到两次检查点,由PMO或直接上级确认进展,再次逾期自动升级并触发复盘。复盘只问三个问题:原因是什么、当初判断错在哪里、下次同类情况怎么提前预警。
问责要区分客观变化和执行不力,客观延期只改计划不追责,重复延期或补救措施明显失约的,才进入管理改进或绩效沟通。这样延期就不再是签字免责,而是一次计划修正加一次风险确认。
核心关键词
文章包含AI辅助创作:延期流程与规范:管理层任务执行落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378713
读者评论
文章把延期单当异常信号很到位。我们公司也是三级审批,但延期率没降,问题在归因后没转改进项。漏斗图里只有11%转改进,这个数字比延期率更值得管理层看。建议增加归因分析会,不然批单只是签字仪式。
审批链太长确实逼人绕过流程。我们四级签字,平均三天以上,等批完截止日早过了。系统化流转把审批压到半天才有意义。快速通道也要留痕,24小时内补材料这个设计比较现实。
延期和变更混在一起统计,会把需求追加造成的问题误判成执行不力。文中“先问改了什么,再问改多久”很实用。我们市场插单频繁,如果不走变更流程重新基线,延期数据永远说不清。
累计延期可见率低是隐藏风险。单次5天和连续四次21天完全不是一回事。Excel独立记录会抹平累积效应。系统里必须保留原始基线并累计计算,否则季度目标怎么丢的都不知道。
只考核延期数量会诱导团队瞒报。提前告知率应该一起考核,奖励早暴露风险。追认延期可以允许,但不能把逾期洗成延期,逾期未决数要单独追踪。指标少而能触发动作比27个摆设强。
