延期流程与规范:管理层任务执行数据分析关键指标

去年年底我参与一家 800 人规模的制造企业做流程诊断,月度经营会上出现了很尴尬的一幕:运营中心报出的"任务延期率"是 8.2%,而项目管理部门从系统里导出的数据是 23.7%。两个数字差了近三倍,会议现场花了 40 分钟争论谁的数对,最后既没有定下责任人,也没有定下整改动作。散会之后我分别找两边聊,才发现问题的根子根本不在数据准不准,运营中心统计的是"经过正式审批的延期申请",项目管理部统计的是"实际完成时间晚于计划时间的所有任务"。

一个统计的是合规动作,一个统计的是客观事实,两者压根不是同一个指标。

这件事几乎是我过去几年做流程咨询时反复遇到的场景。延期流程管理真正的难点,从来不是"要不要审批",而是"审批之后的延期行为有没有被数据化、有没有被归因、有没有触发管理动作"。很多企业把延期流程做成了一道形式化的盖章程序,一线填个表、主管点个同意,事情就算过去了,至于延期之后任务到底补没补回来、同类延期是不是在重复发生,没人关心。

这篇文章我想把这件事讲透:延期流程该怎么规范,管理层该盯哪些指标,这些指标的口径怎么定,数据出来之后又该做什么动作。我会先给结论,再讲场景,然后拆误区、给指标字典、给落地案例和取舍建议。

一、先给结论:关于延期管理的三个反常识判断

在展开细节之前,我先把最反直觉的三个判断放在前面。如果你只读这一节,也应该能带走点东西。

1. 延期率不是越低越好,零延期反而可能是危险信号

绝大多数管理者看到延期率的第一反应是"越低越好",这几乎是本能。但我在实际项目里见过太多反例。

有一家做金融科技的公司,延期率常年维持在 1.2% 左右,看起来非常健康。但同一时期他们的交付准时率只有 61%,客户投诉量同比上升了 34%。我深入看了两个月才发现原因:这家公司的延期审批流程要走三级,平均耗时 4.6 个工作日,一线项目经理算过账,与其走流程挨批,不如直接把任务在系统里往后拖几天,反正进度表是自己在维护。

结果就是延期行为仍然真实发生,只是它从"有记录的延期"变成了"没有记录的拖延"。数据上看起来漂亮,管理上完全失明。

所以判断延期管理是否健康,不能只看延期率这一个数,要把它和准时交付率、计划变更频次、审批平均时长放在一起看。如果延期率极低但准时交付率也低,那基本可以确定是数据被"优化"过了。

2. 管理层真正该管的是"延期黑箱时长",不是延期率本身

我习惯把从"任务实际已经确定无法按期完成"到"延期申请正式进入系统并完成审批"之间的这段时间,叫做延期黑箱时长。

这段时间里,任务状态在系统上还显示为"进行中",看起来一切正常,但所有相关方其实都已经知道要延期了,只是没人正式承认。更麻烦的是,这段时间往往正是资源最需要重新调配的窗口期,一旦错过,连带影响就会成倍放大。

我统计过经手的 9 个中大型项目案例(样本推演,非行业普查),延期黑箱时长中位数是 6.5 个工作日,最长的一个案例达到 21 个工作日。而凡是黑箱时长超过 10 个工作日的项目,最终交付延期的平均天数都是黑箱时长的 1.8 倍以上。

换句话说,能不能尽早把"我要延期"这件事从私下默契变成系统里的正式记录,是延期管理的第一道分水岭。

3. 过程指标在预警上的价值,远高于结果指标

结果指标告诉你"已经发生了什么",过程指标告诉你"即将发生什么"。这两者对管理层的价值完全不对等。

延期率、逾期率、完成率这些都是结果指标,等你看到它们恶化的时候,损失已经发生了。而节点滞留时长、审批一次通过率、跟催响应时长、任务状态停滞天数这些过程指标,才是真正能让管理层提前 1-2 周介入的东西。

我做过一个粗略的对比观察:在同样有数据看板的团队里,只盯结果指标的团队平均要在问题发生后的第 12 个工作日才发现异常,而同时监控过程指标的团队在第 4 个工作日就能捕捉到苗头。这 8 天的差距,在跨部门协同的任务里往往就是"能救回来"和"救不回来"的区别。

延期流程与规范:管理层任务执行数据分析关键指标

二、背景与真实场景:延期是怎么一步步失控的

要理解指标该怎么设,得先看清延期这件事在企业里是怎么发生的。我把常见的失控路径拆成三段,每一段都有它自己的断点。

1. 典型场景复盘:一次延期是怎么从 3 天滚成 27 天的

我复盘过一个比较典型的案例。某 1200 人规模的企业要在 3 个月内上线一套新的供应商结算规则,涉及财务、采购、法务、IT 四个部门。

第 12 个工作日,采购部门发现供应商主数据里有 340 家需要重新清洗,原计划只有 80 家。采购负责人判断"这事得延一周",但他没有提交延期申请,而是在周会上口头提了一句。周会纪要里写了"采购数据清洗进度需关注",但没有责任人、没有新的截止时间。

第 19 个工作日,财务部门发现自己的对账规则依赖采购数据,开始等待。这期间财务没有主动升级,因为"这不是我这块的问题"。

第 26 个工作日,项目经理终于意识到整体要延期,此时距离原定上线只剩 9 天。他提交了延期申请,走完三级审批用了 6 天,最终上线推迟了 27 天。

回头看,真正的延期决策其实在第 12 天就做出了,只是它没有进入流程。后面那 15 天的消耗,全部是信息不对称和等待成本。

2. 三个断点:发起、审批、执行

把上面这个案例抽象一下,延期失控基本都卡在三个位置。

第一个断点是发起断点。执行人已经知道要延期,但没有动力或没有渠道及时上报。原因通常是审批太重、怕被问责、或者根本不知道该找谁。

第二个断点是审批断点。申请提交了,但在某个节点停留过久。常见情况是审批人出差、权限不清、或者需要多方会签却没人牵头。

第三个断点是执行断点。延期批准了,新的截止时间也定了,但没有人跟踪延期之后的任务是否真的按新时间完成。这是最容易被忽略的一环,很多企业的延期流程到"审批通过"就结束了。

这三个断点对应的管理动作完全不同:发起断点靠的是降低上报门槛和建立容错文化,审批断点靠的是权限设计和时限约束,执行断点靠的是闭环追踪机制。用同一个指标去管这三个断点,是很多管理者的常见错误。

3. 规范框架:把延期放进"时限+权限+留痕"的框子里

我在给企业做流程设计时,通常用一个三段式的框架来规范延期行为。

时限维度要解决三个时间点:什么时候必须发起(比如进度偏差超过 15% 或剩余时间不足 30% 时必须发起)、审批必须在几个工作日内完成、延期后的新截止时间如何重新校验。

权限维度要明确延期多久由谁批。我的建议是按延期影响面分级,而不是按延期天数一刀切。延期 3 天但影响下游 5 个部门的,应该比延期 10 天只影响本部门的审批级别更高。

留痕维度要求每一次延期都必须记录四件事:真实原因(不是"资源不足"这种套话)、影响范围、补救措施、责任人。这四条是后续做归因分析的全部原材料,缺一条都会让复盘变成互相指责。

延期流程与规范:管理层任务执行数据分析关键指标

三、概念校准:延期、续期、展期、逾期不能混用

这一节看起来像抠字眼,但我在实际工作中发现,概念混淆是导致指标错位最常见也最隐蔽的原因。很多企业的数据打架,根源就在这儿。

1. 四个词的业务边界

我把这四个词按"触发条件"和"时间基准"两个维度分开定义。

延期指在任务或合同原定截止时间之前,主动提出并获批的截止时间后移。关键词是"事前"和"主动"。

展期通常用于金融、租赁、保险等场景,指对已有协议的有效期或还款期进行整体后延,往往涉及重新定价和重新签约,它是一个合同行为,不是一个管理行为。

续期指原有周期结束后,重新开始一个新的周期,比如保险合同续保、服务合同续签、会员周期延续。它关注的是"继续",而不是"推迟"。

逾期指已经超过了截止时间但没有完成,也没有获得批准。关键词是"事后"和"未授权"。

这四个词的差别不是语义学问题,而是直接决定了指标该怎么算。延期率的分母是"全部任务"还是"申请过延期的任务",逾期率是否包含已批准延期的任务,这些问题如果不先定义清楚,后面所有分析都是空中楼阁。

2. 概念混用会带来多大的统计偏差

我在一家企业做过一次口径统一前后的对比,结果相当惊人。

口径统一之前,该公司财务系统算出的"合同延期率"是 5.8%,法务系统算的是 19.3%,业务系统算的是 12.1%。三个系统的差异来自同一个原因:财务把"已批准展期"排除了,法务把"续签失败"也算成了延期,业务系统则把逾期和延期合并统计。

统一口径之后,同一批数据的延期率是 14.6%。这个数字本身并不是重点,重点是此前三个部门基于不同的数字做了三个方向的决策:财务认为风险可控,法务认为风险偏高要求收紧,业务部门夹在中间两头挨批。

延期流程与规范:管理层任务执行数据分析关键指标

3. 本文的讨论范围

需要说明的是,本文讨论的是企业内部的项目管理、审批流程、合同交付、任务执行场景下的延期管理,不涉及保险续期、信贷展期这类强监管金融业务的合规口径。

如果你所在的行业属于后者,我的建议是:指标定义必须首先服从监管口径,管理指标只能作为补充,不能替代合规指标。这两套指标可以并行,但不能混算。

四、拆解五个常见误区

概念校准之后,我们来看指标设计和管理动作上最容易踩的坑。这五个误区是我在咨询中反复见到的。

1. 误区一:把延期率直接当 KPI 压下去

这是最普遍也最有害的做法。一旦延期率和个人绩效强绑定,理性的一线员工会做出两个选择:要么不提交延期申请,要么把申请时间提前到"看起来合理"的位置。

两种选择都会让数据失真。延期率考核的本质问题在于,它考核的是一个"上报行为",而不是"交付结果"。你觉得你在考核风险控制,实际考核的是员工的填表意愿。

我的建议是把延期率作为诊断指标而非考核指标,考核应该落在"延期后的补救完成率"和"同类延期重复发生率"上。

2. 误区二:指标越多越好

我见过一个项目看板,上面同时挂了 34 个指标。结果没有任何人真正看它,因为看一遍要 20 分钟,而且大部分指标之间高度相关。

指标的价值遵循很强的边际递减规律。我的一般建议是:管理层的延期看板控制在 6-9 个核心指标,一线执行层控制在 3-5 个。多出来的指标要么是同一件事的不同侧面,要么是根本不会触发动作的"装饰性指标"。

判断一个指标该不该留,我用一个简单的测试:如果这个指标变红了,我知道该做什么动作吗?如果答不出来,这个指标就该删掉。

3. 误区三:只罚不帮,把延期等同于态度问题

延期原因里,真正属于态度问题的比例,在我统计过的样本中大约只占 8%-12%(样本推演)。绝大多数延期来自三类客观原因:资源冲突、依赖等待、需求变更。

如果管理层默认延期就是执行力问题,一线就会本能地隐藏延期,把问题留到最后一刻爆发。反过来,如果管理层能区分"能力问题"和"态度问题",并且对前者提供支持,一线才有动力早点说出来。

4. 误区四:口径不一致还硬要开会对比

不同部门拿出不同口径的数据在会上互相质疑,是效率最低的一种会议形式。我一般的建议是:在讨论任何延期议题之前,先用一页纸定义清楚本期讨论的指标口径,包括统计范围、时间基准、排除项。这一页纸能省下的会议时间,通常超过它本身的准备成本。

5. 误区五:忽视外部承诺与合规红线

内部任务的延期和对外承诺的延期,性质完全不同。前者可以通过内部资源调配消化,后者可能直接触发违约条款、监管问询或客户流失。

很多企业的延期流程只覆盖内部任务,对外承诺的变更走的是另一条线(往往是商务或法务),两条线不互通,导致管理层看不到完整风险敞口。我的建议是在延期申请表单里增加一个字段:"本次延期是否影响对外承诺",只要勾选是,就自动升级审批层级并同步通知商务或法务。

延期流程与规范:管理层任务执行数据分析关键指标

五、专业判断逻辑:四层指标体系与口径字典

这一节是全文的核心。我把延期管理相关的指标分成四层,每一层回答一个不同的问题。

1. 结果指标:回答"发生了什么"

结果指标是最直观的一层,也是大部分企业唯一在用的那一层。

延期率 = 统计周期内发生延期的任务数 ÷ 同期应完成任务总数。注意分母要用"应完成"而不是"已完成",否则会把所有没做完的任务都排除掉,指标会失真得离谱。

逾期率 = 超过截止时间且未获批准的任务数 ÷ 同期应完成任务总数。逾期率和延期率必须分开统计,合在一起就失去了区分"合规延期"和"失控逾期"的能力。

准时交付率 = 在原定截止时间前完成的任务数 ÷ 同期应完成任务总数。这个指标和延期率互为补充,单独看任何一个都容易被操纵。

延期后完成率 = 延期批准后在新截止时间前完成的任务数 ÷ 延期批准任务总数。这是我个人认为最被低估的一个结果指标,它直接衡量延期审批的质量,如果批了延期还是完不成,说明审批本身就是在走过场。

2. 过程指标:回答"即将发生什么"

过程指标是预警的主力,也是我在实际项目中最舍得花时间设计的一层。

延期黑箱时长 = 延期申请提交时间 − 计划完成日期与实际进度首次出现重大偏差的时间。这个指标很难精确计算,实务中我通常用"最近一次进度更新时间与计划完成日期的差值"作为近似替代。

审批平均时长 = 所有延期申请从提交到最终批准的平均耗时。这个指标要按审批层级分开看,因为三级审批的平均值和一级审批的平均值混在一起毫无意义。

节点滞留时长 = 任务在某一审批人或执行人手中的连续停留时间。这是发现"卡在谁那里"最直接的指标。

跟催响应时长 = 从发出跟催提醒到责任人首次响应的时间间隔。这个指标能反映出真实的组织响应能力,比任何满意度调查都准。

延期申请一次通过率 = 首次提交即获批的申请数 ÷ 延期申请总数。一次通过率过低,说明申请质量差或审批标准不透明;过高则可能说明审批形同虚设。

3. 质量指标:回答"做得对不对"

质量指标衡量的是延期管理这件事本身的规范性。

延期原因填写完整率:有多少申请把原因、影响范围、补救措施、责任人四项都填全了。这是做归因分析的前提。

延期归因准确率:这个指标需要通过抽样复核来评估。我会定期抽取 20-30 条延期记录,让流程负责人重新判定原因分类,和不一致的比例就是误差率。目标是控制在 15% 以内。

合规风险延期占比:涉及对外承诺或监管要求的延期占总延期的比例。这个比例本身不需要追求低,但需要被单独监控和单独审批。

同类延期重复发生率:同一原因类型在 90 天内重复出现的比例。这是我判断延期管理是否真正产生价值的关键指标,如果同类问题反复发生,说明复盘没有转化为改进。

4. 组织指标:回答"谁来负责、扛不扛得住"

最后一层是组织维度,很多企业会忽略,但它直接决定了流程能不能跑起来。

人均在办延期任务数:反映个体的负荷。超过一定阈值后,延期会自我强化,人越忙,延期越多,延期越多,返工越多,人越忙。

责任人覆盖率:所有延期任务中有明确单一责任人的比例。低于 95% 就说明存在"共同负责等于没人负责"的问题。

预警命中率:系统发出的延期预警中,最终确实发生延期的比例。这个指标用来校准预警阈值,命中率长期低于 30% 说明阈值太松,误报过多;高于 85% 说明阈值太紧,起不到提前预警的作用。我的经验区间是 55%-75%。

闭环率:完成归因复盘并产出改进动作的延期占比。这个数字在很多企业低得惊人,我见过的最低只有 6%。

延期流程与规范:管理层任务执行数据分析关键指标

5. 阈值设定:不要拍脑袋,用分位数

指标有了,下一个问题是什么数值算异常。我见过太多企业把阈值定成"延期率超过 10% 就报警"这种拍脑袋数字,结果要么天天报警没人看,要么真出事了不报警。

我的做法是用历史数据的分位数来定阈值。取过去 6-12 个月的数据,算出 P50(中位数)、P75、P90 三个分位点。

绿色区间是 P50 以下,属于正常波动,不需要额外动作。

黄色区间是 P50 到 P75,需要流程负责人关注并做初步判断。

橙色区间是 P75 到 P90,需要管理层介入,并启动归因分析。

红色区间是 P90 以上,需要立即升级,并同步检查是否存在系统性风险。

这个方法的好处是阈值会随着业务变化自动校准。每季度重算一次分位数,阈值就跟着业务节奏走,不需要人工反复调整。

6. 归因四象限:人、流程、系统、政策

数据出来之后,最重要的动作是归因。我一般把延期原因归到四个象限。

人:能力不足、负荷过载、责任不明。对应的动作是培训、增援、明确到人。

流程:审批环节冗余、交接标准不清、时限设置不合理。对应的动作是流程简化、SOP 补全、时限重设。

系统:工具不支持、数据不互通、自动化程度低。对应的动作是系统改造或工具替换。

政策:外部监管变化、客户需求变更、组织战略调整。这类原因往往无法通过内部流程解决,对应的动作是调整目标或重新协商承诺。

归因的关键在于不要让所有问题都落到"人"这个象限。我的经验是,如果一次归因分析里超过 50% 的原因都归到了"人",那大概率是归因做得太浅了。

延期流程与规范:管理层任务执行数据分析关键指标

六、从数据到动作:看板、预警、归因、复盘

指标只是原材料,管理层真正需要的是"看到数据之后知道该做什么"。这一节讲的是从数据到动作的转换机制。

1. 三层看板:日、周、月各自的职责

我在设计延期看板时,坚持按管理节奏分三层,而不是把所有指标堆在一个界面上。

日看板面向执行层和流程负责人,只放三个东西:今日新增延期申请、超期未审批的申请、节点滞留超过阈值(比如 3 个工作日)的任务。目的只有一个:当天该处理的事情当天处理掉。

周看板面向部门负责人,放的是趋势和对比:本周延期率与上周、与上月同期对比,各团队延期分布,本周新增的高风险延期(涉及对外承诺的)。目的是识别本周需要协调的资源冲突。

月看板面向管理层,放的是结构和归因:四层指标的整体表现,延期原因象限分布,同类延期重复发生率,闭环率。目的是决定要不要动流程、动系统、动组织。

这三层看板的指标可以重叠,但视角必须不同。日看板看的是"个案",周看板看的是"趋势",月看板看的是"结构"。

2. 预警机制:什么样的异常才值得打扰管理层

预警最大的风险不是漏报,而是误报太多导致所有人都把预警当噪音。我的设计原则是分级触发、逐级升级。

一级预警(自动提醒责任人)的触发条件:任务状态连续 3 个工作日无更新,或距离计划完成日期不足 5 个工作日且完成度低于 70%。这一级只发消息,不打扰任何人。

二级预警(提醒流程负责人和部门主管)的触发条件:延期申请提交后 2 个工作日内未完成一级审批,或同一责任人名下同时存在 3 个以上进行中的延期任务。这一级需要在 24 小时内响应。

三级预警(升级到管理层)的触发条件:延期影响对外承诺,或延期任务处于关键路径上且累计延期已超过原计划工期的 30%。这一级必须当周内给出处理结论。

这套机制的核心是让预警成本和影响面成正比。影响越小的事情,预警越轻;影响越大的事情,升级越快。

3. 复盘机制:延期管理最容易断掉的一环

我在前面提到过,闭环率在很多企业低到 6%-10%。复盘做不起来,通常不是因为不想做,而是因为没有固定的机制和固定的格式。

我的建议是把复盘固定成两周一次的 45 分钟会议,只讨论三个问题:哪些延期属于同类重复发生、哪些延期暴露了流程或系统缺陷、哪些改进动作需要在下一个周期落地。

会议产出的不是纪要,而是一张改进清单,每一项都有责任人和完成时间。下一次复盘的第一件事,是检查上一次清单的完成情况。没有这个"检查上一个清单"的动作,复盘会很快退化成聊天会。

延期流程与规范:管理层任务执行数据分析关键指标

七、落地案例:PingCode 在延期流程数据化中的实际做法

讲完方法论,我想讲一个具体的落地场景。这一节会涉及具体工具,我尽量讲清楚它解决了什么问题,而不是堆功能清单。

1. 为什么中大型企业的延期管理特别难做

100 人以下的团队,延期管理基本靠人盯人就能解决,谁在等谁、哪个环节卡住了,会议室里问一圈就清楚了。

但组织规模一旦超过 100 人,进入多部门、多层级、多项目的状态,情况就完全变了。跨部门依赖从几十条变成几百条,审批链条从两级变成三到四级,同一件事在不同团队的系统里可能是完全不同的状态。这时候不是"要不要数据化"的问题,而是"不数据化就根本看不见"的问题。

PingCode 主要是服务中大型企业及 100 人以上组织的研发项目管理平台,它的延期管理能力恰好是在这个规模区间最有用。它支持私有化部署,支持从 Jira 平滑迁移,在国产替代场景下是很多企业的选择之一。

2. 延期申请的结构化留痕

延期管理的第一个技术难点是"让延期这件事变成系统里的结构化数据,而不是聊天记录里的一句话"。

PingCode 的工作项模型支持自定义字段和状态流转规则,延期申请可以被定义成一个独立的工作项类型,带必填的原因分类、影响范围、原截止时间、新截止时间、责任人等字段。

这里有个细节很关键:原因分类必须是枚举值,不能是自由文本。我见过太多企业用自由文本填延期原因,结果 800 条记录里出现了 300 多种不同表述,根本没法做归因。强制枚举虽然会让填写者感觉受约束,但这是让数据可用的必要代价。

3. 关键指标的自动采集

指标要能自动算出来,否则依赖人工统计的指标会在三个月内全部失效。

PingCode 的状态流转日志和字段变更历史可以作为指标计算的数据底座。延期黑箱时长可以通过"计划完成日期"与"最近一次状态更新时间"的差值来近似;节点滞留时长可以直接从状态变更记录里计算;审批平均时长可以从审批类工作项的创建到关闭的时间差得到。

我建议的做法是先跑通三个指标:延期率、延期后完成率、审批平均时长。这三个指标的数据源最稳定,计算逻辑最简单,最适合作为起步。

4. 数据看板与预警的配置逻辑

PingCode 的报表和仪表盘能力可以承载前面讲的三层看板。日看板用实时筛选视图,周看板和月看板用聚合报表。

预警的配置要注意两个点。第一,预警规则要能按项目或团队分别设置,不能用一套阈值管所有团队。不同团队的任务粒度和复杂度差别很大,用同一个标准会立刻产生大量误报。

第二,预警要能触发自动化动作,比如自动创建一个跟进任务、自动变更负责人、自动发送通知。如果预警只是发个消息,那它很快就会被忽略。

5. 迁移场景下如何保持指标连续性

对于从 Jira 迁移到 PingCode 的企业,有一个容易被忽略的问题:迁移之后的历史指标会断裂。

如果迁移时只迁了当前状态,没迁历史变更记录,那么迁移前的延期数据就全部消失了,你没法做同比、环比,也没法判断迁移后的改善是真实改善还是口径变化导致的假象。

我的建议是迁移时务必保留三类数据:原始创建时间和完成时间、状态变更历史、延期申请的历史记录。这三类数据保留下来,迁移前后的指标才有可比性。PingCode 在 Jira 迁移场景下提供了字段映射和数据迁移的支持能力,实际迁移时建议把这三类数据单独列成核对清单,逐项验证。

延期流程与规范:管理层任务执行数据分析关键指标

八、不同情况下的行动建议

方法论讲完了,但不同企业的起点差别很大。这一节我按四种典型情况给出具体建议。

1. 情况一:完全没有系统,靠表格和微信

这类企业的第一步不是买工具,而是先把延期申请的表单统一起来。

用一张共享表格就够了,但必须包含六个字段:任务名称、原截止时间、申请延期至、延期原因(枚举)、影响范围、责任人。所有延期都必须走这张表,不允许在微信群里口头说。

这一步的目的是建立"延期必须留痕"的组织习惯。习惯没建立起来之前上任何系统都是浪费。我建议这个过程至少持续 4-8 周,等到每周的延期记录稳定在两位数以上,再考虑工具化。

2. 情况二:有工具但多套并存,数据不互通

这是中大型企业最常见的状态:研发用一套、业务用一套、审批走 OA、合同在另一个系统里,四套系统的数据拼不起来。

这种情况下的优先级是先统一延期数据的出口,而不是先统一工具。具体做法是定义一套最小的延期数据标准(字段、枚举值、时间格式),然后要求各系统按这个标准导出数据,在一张汇总表里合并。

这个做法看起来笨,但它能在不换工具的前提下,最快让管理层看到全局视图。等到数据标准稳定运行半年之后,再考虑把工具收敛到一到两套。

3. 情况三:已经有一套完整系统,指标也有,但没人看

这类企业的问题不在工具,在机制。指标做出来了,但没有和任何管理动作绑定,自然没人看。

我的建议是从一个小切口入手:把延期黑箱时长这一个指标放进部门周会的第一页。不做其他改动,先跑 8 周,看这个数字有没有变化。

如果 8 周后这个指标明显改善,说明机制是有效的,可以逐步加入第二个、第三个指标。如果毫无变化,那说明问题出在更高层,要么管理层没有真正重视,要么指标本身设计有问题。

4. 情况四:强合规行业,延期涉及外部承诺

银行、保险、医药、航空航天这类行业的延期管理,第一约束是合规而非效率。

这类企业的建议是建立双轨指标体系:合规指标(必须满足,无阈值弹性)和管理指标(用于持续改善)。两条轨道的数据可以来自同一套系统,但报表必须分开,决策链路也必须分开。

特别要注意的是,合规类延期不能纳入"延期率"的统一统计。把合规延期和内部任务延期混在一起算,会让两个指标都失去意义。

延期流程与规范:管理层任务执行数据分析关键指标

九、不同情况下的取舍

管理决策的本质是取舍。延期管理里有五组矛盾,我认为必须显性地做选择,而不是假装它们不存在。

1. 严格审批 vs 快速交付

审批越严,风险控制越好,但一线越倾向于隐藏延期,黑箱时长越长。审批越松,延期越容易被及时上报,但可能失控。

我的判断是:在大多数业务场景下,应该优先选择"易发起、严追踪"。也就是说,让延期申请变得很容易提交(一级审批、一天内完成),但对延期之后的执行做严格追踪。风险控制的重心应该放在事中追踪,而不是事前拦截。

2. 指标数量 vs 执行成本

每增加一个指标,就增加一份数据采集、核对、解释的成本。这些成本最终都落在流程管理岗和一线身上。

我的经验值是:一个流程管理岗能稳定维护的指标上限大约是 12-15 个。超过这个数量,指标质量会明显下降。所以指标扩展要有节奏,一次加一到两个,跑稳了再加。

3. 自建 vs 采购 vs 迁移

自建的好处是完全贴合业务,坏处是维护成本和人才依赖。采购的好处是快速上线,坏处是可能需要迁就工具的逻辑。迁移的好处是保留历史数据,坏处是迁移本身有风险。

我的判断标准是看组织规模。100 人以下,自建表格或轻量工具通常够用;100-500 人,采购成熟产品性价比最高;500 人以上,特别是有信创或私有化要求的企业,选择支持私有化部署、支持从主流工具平滑迁移的平台会更稳妥。

PingCode 在这个区间是比较常见的选择,主要因为它服务的就是中大型企业,且支持私有化部署和 Jira 平滑迁移,这两点对规模企业的 IT 决策影响很大。

4. 罚款问责 vs 能力支持

纯粹的罚款问责会让延期转入地下,纯粹的能力支持会让责任意识弱化。

我的建议是区分对待:对"未按流程上报延期"的行为严格问责,对"延期本身"提供资源支持。把问责的靶子从"延期"移到"隐瞒延期",这是整个机制能否跑起来的关键。

5. 数据透明 vs 部门博弈

数据完全透明,会引发部门之间的比较和博弈;数据完全不透明,管理层就失去了判断依据。

我的做法是分层透明:原始数据对流程负责人和管理层透明,聚合后的团队级趋势对全员透明,个人级数据只在直接上下级之间可见。这样既保留了改进的驱动力,又避免了无意义的横向排名。

十、7 天 / 30 天 / 90 天落地清单

最后给一份可以直接用的行动清单。我按三个时间窗口来组织,每个窗口只做最必要的事。

1. 第 1-7 天:统一口径,发布标准

这一周的核心目标只有一个:让组织内所有人对"延期"这个定义达成一致。

  1. 召集流程、业务、财务、法务四方开一次 90 分钟的口径对齐会,明确延期、逾期、展期、续期的边界。
  2. 输出一页纸的指标定义文档,包含至少四个指标:延期率、逾期率、延期后完成率、审批平均时长。每个指标写清公式、数据源、统计周期。
  3. 确定延期申请的最小字段集:原截止时间、申请延期至、原因分类、影响范围、责任人。原因分类必须是枚举值。
  4. 发布延期申请的统一入口,明确"所有延期必须走这个入口"。

2. 第 8-30 天:跑通数据,建立基线

这一阶段的目标是让数据流起来,并算出你的第一个基线值。

  1. 把过去 6 个月的历史延期记录补录或导出,计算出四个核心指标的历史分位数(P50/P75/P90)。
  2. 用历史分位数设定红黄绿橙四色阈值,正式发布预警规则。
  3. 建立日看板和周看板,日看板只放三个视图,周看板只放趋势和对比。
  4. 完成第一次归因分析,把过去 6 个月的延期原因归入"人、流程、系统、政策"四个象限。
  5. 检查历史数据中"人"这一象限的占比,如果超过 50%,重新归因。

3. 第 31-90 天:建立闭环,验证效果

这一阶段的目标是让复盘产生改进,并验证机制是否真的有效。

  1. 启动双周复盘会,固定 45 分钟,只讨论同类重复延期、流程缺陷、下周期改进清单三个议题。
  2. 每次复盘的第一步是检查上一次改进清单的完成情况。
  3. 月度统计闭环率,目标是在 90 天内从个位数提升到 40% 以上。
  4. 每季度重算一次阈值分位数,让预警跟着业务节奏走。
  5. 在第 90 天做一次全量复盘:对比第 1 个月和第 3 个月的四层指标变化,判断哪一层的改善最明显,下一阶段的资源就往哪一层倾斜。

按照我在多个项目中的观察,这套清单里见效最快的通常是"延期黑箱时长"和"审批平均时长",一般 4-6 周就能看到明显变化;见效最慢的是"同类延期重复发生率",通常需要两个季度以上的持续复盘才能压下来。所以如果你在第 1 个月只看到过程指标改善、结果指标没动,那是正常的,不要因此怀疑机制无效。

结语:延期流程的终点不是审批通过,而是结果交付

回到文章开头那场争论。运营中心和项目管理部门争的其实不是数据,而是对"什么算延期"的定义权。这个问题不解决,再多的看板、再好的工具,都只会让争论变得更有仪式感。

我对延期管理的核心判断可以压缩成三句话。第一,延期本身不是问题,延期的不可见才是问题。一个延期率 20% 但全部可见、全部有对策的组织,比一个延期率 5% 但大量延期转入地下的组织健康得多。

第二,管理层要盯的是过程指标和组织指标,结果指标只用来验证。延期率、逾期率这些数字是用来判断结果好坏的,不是用来做决策依据的。真正能让你提前介入的是黑箱时长、节点滞留、审批时长这些过程信号。

第三,延期管理的价值不在减少延期次数,而在减少同类延期的重复发生。如果一个组织每天处理大量延期,但这些延期的原因分布一年都没变化,那说明它的延期管理机制只是在做记录,没有在做改进。

如果你今天就想开始,我建议从最小的一步做起:把现在正在进行的、已经确定要延期但还没正式申请的任务全部找出来,数一数有多少条。这个数字就是你当前的延期黑箱规模。它往往比你想象的大得多,而它的大小,直接决定了你这套延期流程和指标体系的紧迫程度。

数完之后,再从前面那四个指标里挑两个建起来,跑满一个月。有了第一个基线,后面的阈值、预警、归因和复盘才有落脚点。

常见问题解答(FAQ)

1. 延期、续期、展期、逾期这几个词能混着用吗?混用会不会把指标口径带偏?

我在做月度经营分析的时候,发现运营报表里的“延期率”是8%,财务口径算出来接近15%,两边都觉得自己没错,最后老板问我到底哪个数是真的。我一开始以为是数据源不同,后来发现根子上是几个词混着用。所以想先确认:这几个概念到底该怎么分,分开之后指标该怎么设?

不能混用,这四个词对应的业务对象和风险性质完全不同:延期是原定时限内无法完成、经申请和审批后顺延,主动且有留痕;逾期是超过时限未完成且没有获批记录,属于被动违约;续期多用于保险合同、资质、证照到期后的续接,是到期续作;展期多用于授信、债务、租赁这类合同的期限延展,属于双方合意变更。

判断依据看三点:有没有时限基线、有没有审批动作、有没有产生风险敞口。做法上,先在指标字典里固定“一个指标只对应一类业务对象”,比如延期率只统计已提交延期申请的任务,逾期率只统计超过基线时限且无批准记录的任务,这两条口径不能合并成一个笼统的“延期率”。

如果业务本身确实混用,就在指标名前加限定词,写成合同延期率、任务延期率、授信展期率,并在报表脚注写明口径、数据源和统计周期,避免同一张报表里两个部门各算各的。

2. 管理层到底该盯哪几个指标?指标是不是做得越多越保险?

上个月我让数据岗一口气拉了30多个指标,看板做了三页,结果开会的时候没人看,我自己也抓不住重点。现在想反过来问:管理层真正需要盯的是哪几个,怎么砍到能用的数量?

不建议堆指标,按结果、过程、质量、组织四层各留2到3个,总数控制在12个以内就够用。结果层看延期率、逾期率、按期完成率、闭环率,用来判断整体健康度;过程层看延期申请平均审批时长、节点滞留时长、一次通过率、跟催次数,用来定位卡在哪个环节;质量层看退回率、差错率、合规异常数,防止为了赶工期牺牲质量;

组织层看人均处理量、责任到人覆盖率、预警命中率,用来区分是人的问题还是流程的问题。判断依据很简单:每个指标必须能绑定一个明确的管理动作,绑不上动作的指标不上看板。落地节奏建议是日看过程、周看结果、月看组织和质量,同一张看板上不同层级的指标用不同刷新频率,避免管理层天天被过程细节淹没。

3. 延期率、逾期率的公式和数据源到底怎么定?各部门口径不一致时怎么收口?

我们公司财务算出来延期率8%,运营算出来15%,两个数摆在一起开会就吵。我怀疑不只是公式问题,归集方式和数据源可能也不一样。想搞清楚一套能被各方接受的定法。

先统一公式再讨论数值,顺序反了永远吵不完。建议口径:延期率等于统计期内经审批通过的延期任务数除以同期应完成任务总数再乘100%;逾期率等于统计期内超基线时限且未获批准的完成任务数除以同期应完成任务总数再乘100%;按期完成率等于按期完成任务数除以应完成任务总数再乘100%;

闭环率等于已完成且完成复盘归档的任务数除以已完成任务数再乘100%。数据源优先以任务系统或审批流里的基线时限、实际完成时间、审批记录三个字段为准,人工报表只作补充,避免两头取数。统计周期固定为自然周或自然月,并且必须明确是按任务创建时间归集还是按完成时间归集,建议按完成时间归集,便于和结果对账。

口径不一致时的收口做法是开一次口径对齐会,产出一份指标字典,八项内容缺一不可:指标名、定义、公式、数据源、归集方式、统计周期、责任人、异常值处理规则,各方签字后由数据岗统一发布,之后再出现分歧一律以字典为准,不临时解释。

4. 数据看出来了,延期还是照旧发生,管理层接下来到底该做什么动作?

我们的周报数字看着挺漂亮,但项目该拖还是拖,我怀疑数据只是被看了,没有变成任何动作。想知道从“看到数字”到“事情真的改变”中间,具体该补哪几步。

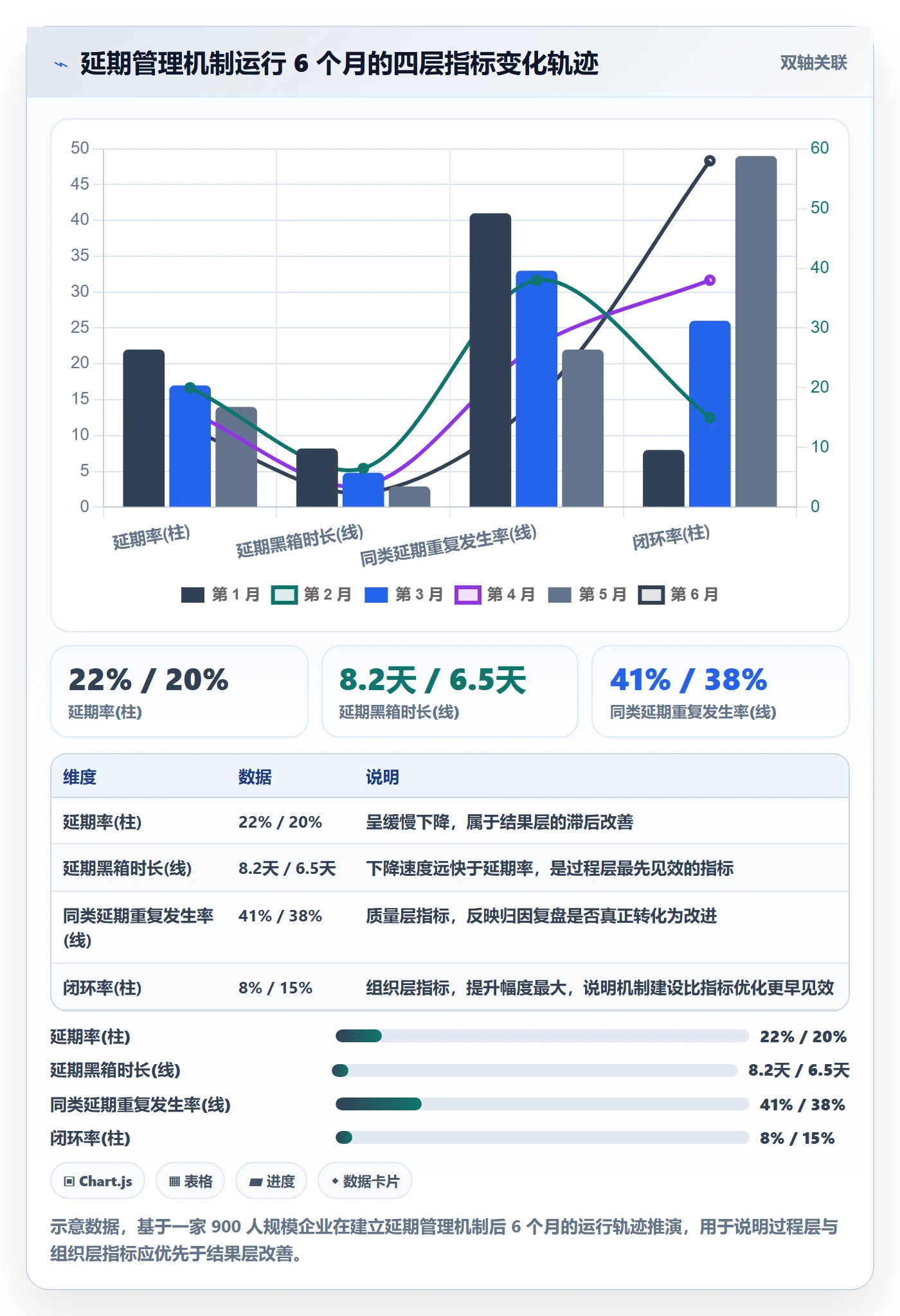

关键是把数字接上触发动作,而不是停在报表层。第一步设阈值,以自己过去三个月的实际基线为起点,比如延期率超过基线1.5倍标黄、超过2倍标红,平均审批时长超过约定时限标黄、超过5个工作日标红,具体倍数按企业自身波动情况校准,别照抄别家。

第二步定响应,黄灯由流程负责人当天跟催并记录原因,红灯由分管管理层在48小时内介入,并在下一次经营会上说明处理结果。第三步做归因,把人、流程、系统、政策四类原因分开统计,是发起方责任不清、审批节点太多、系统字段缺失,还是外部政策变更,四种原因对应的动作完全不同,混在一起统计等于没统计。

第四步做复盘闭环,每次红灯事件都要产出原因、改进项、责任人、完成时限四项内容,改进项没关闭就不算闭环。判断这套机制有没有用,看两个指标就够:预警命中率,也就是预警之后确实发生问题的比例;闭环率,也就是改进项按期关闭的比例。如果预警发出去没人管,说明机制是空的,此时该改的不是指标,而是问责规则。

核心关键词

读者评论

何
何舒然

文章里运营中心和项目管理部延期率差近三倍那段太真实了。我们公司月度会也经常这样,两个部门各拿一套数,争到最后也没人定整改动作。核心问题确实是口径没统一,一个统计审批过的延期,一个统计实际晚于计划的,压根不是同一个指标。

金
金思源

延期黑箱时长这个概念我第一次听到,但一想确实戳中痛点。任务实际已经做不完,系统里还显示进行中,等正式提交申请时资源调配窗口早过了。我们项目上这种情况太常见,中位数六七个工作日不算夸张。

许
许可欣

过程指标比结果指标更能预警这点有共鸣。我们团队只看完成率和延期率,问题往往暴露时已经来不及补救。审批卡顿、任务状态停滞这些信号如果能当日捕获,确实能提前一两周介入,只是很多公司没有采集这些数据的习惯。

袁
袁书瑶

延期、展期、续期、逾期这四个词混用的问题很隐蔽。我们财务和业务系统算出来的合同延期率就不一样,原因就是有的把展期剔除了、有的把续签失败算进去。统一口径后数字变了,之前基于旧数字做的判断等于白做。

肖
肖梦琪

把延期率直接压成KPI的做法确实有害。一线为了数据好看就不提交申请,直接在系统里往后拖进度,结果延期率降下来了,准时交付率却一塌糊涂。文章说零延期可能是危险信号,这个反直觉判断值得管理层认真想想。

文章包含AI辅助创作:延期流程与规范:管理层任务执行数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378444

赞 (0)
飞飞飞飞
挂起管理方法大全:管理层任务执行数据分析落地清单
上一篇 3小时前
暂停管理指南:管理层如何做好任务执行,协同管理全流程
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
