三年前我参与过一次复盘,一家做工业设备的公司,某条产品线已经连续三个月进度偏差超过 30%,客户验收节点两次跳票,团队还在加班赶工。CEO 在季度会上问了一句:"为什么没有人早点叫停?"会议室安静了十几秒,没有人回答。不是因为没人发现,而是因为在这家公司的语境里,"叫停"约等于承认失败,约等于给上级添麻烦,约等于给自己贴上"搞不定"的标签。
这件事之后,我花了两年多时间,在二十多家中大型组织里反复打磨一套机制,我把它叫做"暂停管理"。它不是项目管理的一个分支技巧,而是一套独立的决策机制:什么条件下必须停下来、停下来之后谁负责、数据怎么支撑判断、什么时候可以重启。这篇文章把我踩过的坑、验证过的阈值设计和落地模板完整写出来。
一、核心结论:暂停管理管的是决策速度,不是项目进度
先把最核心的判断放在最前面。如果一篇文章读完之后你只记住一句话,我希望是这句:暂停管理的目标,是把"发现问题"到"停止投入"之间的时间差压到最短,而不是把项目做得更快。
很多管理者把暂停理解成一种"被动认输"。真实情况恰恰相反。项目最大的成本从来不是停止,而是"半停不停",人还在岗位上,预算还在消耗,但产出已经趋近于零,所有人都在等一个不会到来的转机。
1. 暂停不是延期管理,两者根本不是一回事
延期管理解决的是"什么时候做完",暂停管理解决的是"还要不要继续做"。前者在既定的目标下调整排期,后者要重新判断目标本身是否还成立。我在调研中发现,超过一半的管理者把这两个问题混在一起谈,结果就是每次开会都在调排期,没有人敢碰"要不要继续"这个真问题。
一旦混在一起,会议就会变成排期拉锯。产品说要加两周,研发说要加一个月,最后折中成三周,谁都没被说服。真正该问的问题是:如果我们今天从零开始,还会不会立这个项目?如果答案是"不会",调排期只是在延长沉没成本。
2. 决定暂停质量的三个变量
我复盘过大量案例之后发现,暂停管理做得好不好,几乎完全由三个变量决定,和团队能力、工具先进程度关系不大。
- 触发阈值的清晰度:什么信号出现时必须启动评估。阈值模糊的组织,靠的是某个人的直觉和勇气。
- 数据口径的一致性:同一件事,产品、研发、财务各有一套数字。口径不统一,暂停决策就会变成"谁嗓门大谁有理"。
- 恢复条件的可验证性:暂停之后,什么条件达成了才算可以重启。这一条最容易被忽略,也最容易造成项目无限期趴在原地。
三个变量里,任何一个缺失,暂停机制都会退化成"领导拍脑袋"或者"谁都叫不动"。三个都具备,即使工具很简陋,机制也能跑起来。

3. 数据在暂停管理里承担三种完全不同的角色
很多团队以为"用数据做暂停决策"就是拉个看板看看。实际上数据在暂停管理里要承担三种角色,缺任何一种决策都会变形。
第一种是触发者。数据负责在问题还小的时候发出信号,比如阻塞任务占比、需求变更频次、缺陷重开率。这类数据的特点是灵敏度高、滞后性低,能让管理者在偏差变成事故之前介入。
第二种是验证者。当有人提出暂停时,数据要能回答"这个判断有多少证据支撑"。这一步经常被跳过,导致暂停变成情绪化的动作,团队会觉得管理者只是因为某次汇报不顺眼。
第三种是审计者。暂停结束之后,数据要能回答"当初停得对不对、恢复条件是否真的达成"。没有这一层,组织就永远学不到东西,下一次叫停还是会引发同样的抵触。

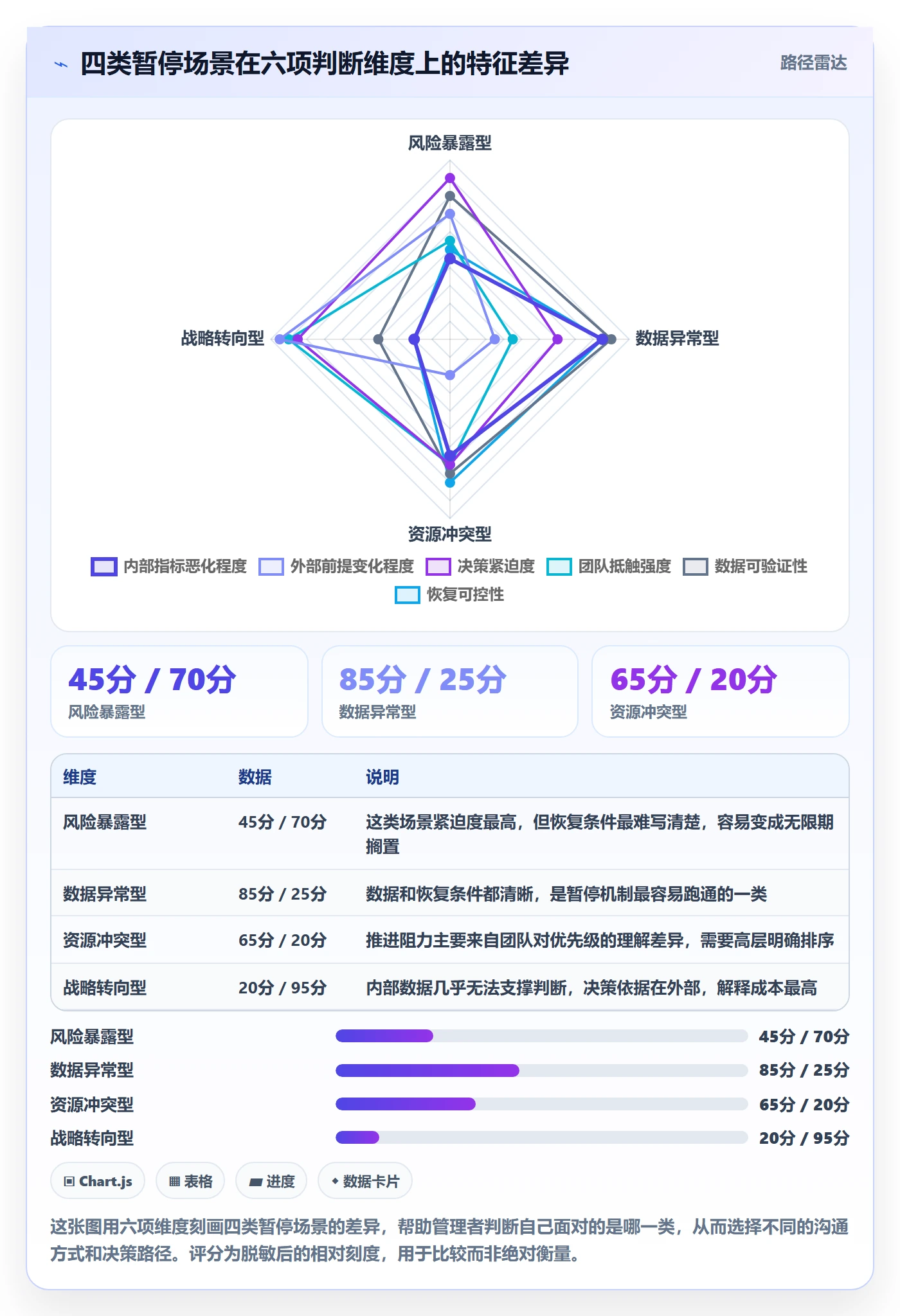

二、背景与真实场景:四类必须踩刹车的时刻
说完结论,我讲讲什么情况下暂停是必要的。我见过太多管理者把暂停当成一种"万能手段",结果在该停的时候没停,不该停的时候乱停。真正的暂停场景其实可以归成四类,每类的判断逻辑和执行动作都不一样。
1. 风险暴露型:不确定性已经无法用排期消化
最典型的是技术可行性未验证就全面开工,或者关键供应商出现变故。这类场景的特征是:问题不在执行效率,而在前提假设本身可能不成立。
我参与过一家企业的硬件项目,样机在第三轮测试中仍然无法通过高低温循环。团队的第一反应是"再加两轮测试",但停下来看数据会发现,失败集中在同一个焊点结构上,说明这不是概率问题,而是设计问题。这时候继续测试只是在反复确认同一件事,正确的动作是暂停测试,回到设计方案本身。
2. 数据异常型:指标连续走弱但没人敢说
这类场景最常见,也最难处理。指标的走弱往往不是断崖式的,而是每周掉一点,等所有人意识到的时候,已经掉了一大截。
判断的关键是看"趋势 + 加速度"。单看某一次的绝对值意义不大,要看连续三到四个统计周期的方向是否一致,以及下滑的速度有没有加快。这两点同时成立,就说明问题不是随机波动。
3. 资源冲突型:多个重点项目在抢同一批人
这类场景在 100 人以上的组织里特别普遍。同一个架构师同时挂在三个项目上,每个项目都认为自己是优先级最高的。表面上大家都在推进,实际上是同一个人在三个会上重复表态。
我把这种状态叫做"账面并行、实际串行"。项目经理看到的进度是三条线在走,实际产出只有一条线在动。这种情况下,暂停其中一到两个项目,比让三个项目都拖着更划算。
4. 战略转向型:外部前提变了,项目本身已经失去意义
这类场景最考验管理层的判断力,因为它往往不伴随任何内部指标恶化。项目做得很好,只是这件事不再值得做了。客户群变了、政策变了、竞品的路径变了,原来的目标就不再成立。
这类暂停最难推动,因为团队会觉得自己被"否定"。所以这类决策必须由最高层明确表达,而不是让项目经理去承担解释成本。

三、六个常见误区:为什么"喊停"反而让组织更乱
我在复盘会上听过最多的抱怨是:"上次叫停之后,团队士气垮了一半,后来再也不想叫停了。"这句话背后其实不是暂停本身的问题,而是暂停的执行方式出了错。下面六个误区,是我见过频率最高的。
1. 把暂停等同于追责
这是最致命的误区。一旦暂停被解读成"找人背锅",所有人都会本能地隐藏风险信号,下一次数据只会更晚地暴露出来。
暂停的默认语义应该是"保护资源",而不是"追究责任"。我在设计机制时会把这两件事在流程上分开:暂停决策会只讨论资源和条件,责任认定另开复盘会,且必须由更高层参与。
2. 没有阈值,只有直觉
没有阈值的组织,暂停与否取决于当天谁在场、谁情绪更强烈。这种决策方式最大的问题是不可复现,同一个场景换个人来判就是另一个结论。
阈值不需要很精确,哪怕只是一个粗略的分级,也比没有强。关键是把"什么情况下必须启动评估"写下来,让判断有依据可循。
3. 先有结论,再去找数据
我见过管理者先觉得项目该停了,然后让数据团队"找几个指标证明一下"。这种做法短期有效,长期会摧毁数据团队的公信力。
正确的顺序是先定义要验证的问题,再决定看哪些数据。如果一个问题无法被数据证伪,那它就不适合用数据来支撑决策。
4. 暂停没有期限,也没有责任人
"先停一停再说"这句话,我在至少十家公司听过,结果无一例外都是项目在原地趴了几个月,既没恢复也没终止,人力被慢慢抽走,最后不了了之。
暂停必须带三样东西:明确的评估期限、唯一的责任人、以及恢复或终止的判断时点。三者缺一,暂停就会变成变相的放弃。
5. 一停全停,团队彻底失去节奏
有些管理者暂停起来非常彻底,所有相关工作全部冻结,团队瞬间无事可做。结果是核心成员流失、知识断档,等到要恢复的时候发现人已经散了。
暂停应该是"部分冻结 + 保留最小验证动作"。哪些工作必须停、哪些要维持、哪些要转成验证,需要在一开始就列清楚。
6. 恢复条件靠感觉,复工时机全凭气氛
"我觉得差不多了""大家状态好多了",这种复工理由我在复盘记录里见过太多次。没有可验证的恢复条件,暂停就失去了闭环。
| 常见误区 | 表面表现 | 真实机制 | 修正动作 |
|---|---|---|---|
| 暂停等于追责 | 没人敢提前报风险 | 信号被压制,问题暴露更晚 | 决策会与责任认定会分开召开 |
| 没有阈值 | 靠直觉和情绪判断 | 决策不可复现,标准随人变化 | 建立红黄绿三级触发条件 |
| 结论先行 | 数据只用来佐证 | 数据团队公信力被消耗 | 先写问题假设,再定指标 |
| 暂停无期限 | 项目无限期趴着 | 资源隐性流失,无人担责 | 设定评估期限与唯一责任人 |
| 一停全停 | 团队无事可做 | 核心成员流失,知识断档 | 区分冻结项、维持项、验证项 |
| 恢复靠感觉 | 凭气氛决定复工 | 暂停无法闭环,组织学不到经验 | 写可量化的恢复条件清单 |

四、专业判断逻辑:触发、诊断、决策、执行、复盘、恢复
下面这套六阶段逻辑,是我在多个组织里反复调整后沉淀下来的。它不是流程图上的六个方框,每一个阶段都有明确的输入、输出和责任人。
1. 触发:谁在什么条件下有权启动评估
触发阶段最重要的一件事,是把"暂停评估"和"暂停决定"分开。任何人发现信号都可以提议启动评估,但决定是否暂停是另一回事。把这两件事分开,能极大降低组织叫停的心理成本。
我在设计触发机制时会用红黄绿三级:绿色继续正常推进,黄色启动预评估,红色直接进入暂停决策流程。分级标准不追求精确,追求的是所有人对同一套标准有共同理解。
2. 诊断:用最短的时间回答"问题在哪一层"
诊断的目标不是找出全部原因,而是快速定位问题在哪一层:目标层、方案层还是执行层。这三层的处理方式完全不同。
目标层的问题要靠战略决策解决,方案层的问题要靠设计重做,执行层的问题才靠管理手段。如果诊断不到位,用执行层的手段去解决目标层的问题,暂停就白停了。
3. 决策:建议权、决策权、执行权必须分离
这是我认为最关键的一条设计原则。建议权可以下放,决策权必须收敛,执行权要明确到人。三者混在一起,就会出现"人人可叫停、人人不负责"的局面。
我在一家 400 人规模的公司见过非常清晰的划分:项目负责人有建议权,业务线负责人在权限范围内有决策权,项目管理办公室负责执行冻结和记录。一次暂停决策,最慢在三个工作日内必须落到纸面。
4. 执行:把决定变成可追踪的动作
决策一旦做出,必须在当天变成可追踪的工作项。谁负责通知客户、谁负责回收资源、谁负责维护数据看板、谁负责在评估期结束前提交结论,每一项都要有名字和日期。
5. 复盘:暂停本身也要被评估
我把复盘分成两种:暂停中的过程复盘和恢复后的结果复盘。过程复盘看决策是否按时、信息是否充分;结果复盘看当初的暂停是否真的避免了损失,以及有没有更好的选择。
6. 恢复或终止:必须有一个明确的时点
暂停最后一定要落到两个结果之一:恢复或者终止。没有第三个选项叫"再看看"。我在流程里强制规定,评估期结束时必须提交结论,延期需要重新审批,且延期次数不能超过一次。

- 项目经理自主决策:平均周期 2.1 天,一次性决策成功率 46%;说明=速度快但信息范围有限,容易反复调整结论
- 业务线负责人决策:平均周期 3.5 天,一次性决策成功率 72%;说明=兼顾速度与信息覆盖,是多数组织的较优平衡点
- 跨部门联席决策:平均周期 9.8 天,一次性决策成功率 81%;说明=结论质量高但周期长,适合高风险、高投入项目
- 最高管理层决策:平均周期 14.2 天,一次性决策成功率 88%;说明=结论最稳但严重滞后,不适合作
为常规触发机制的默认层级
说明: 这张图用双轴组合展示决策层级与决策效率、质量之间的关系,帮助管理者判断自己的项目适合把暂停决策权放在哪一层。
五、数据分析全流程:让暂停有依据
数据分析不是暂停决策的装饰,而是它能不能被组织接受的决定性因素。我把这条流程压缩成五个步骤,每一步都有明确的产出物。
1. 定义要验证的问题,而不是堆指标
我见过太多"数据包"是一堆指标的堆砌:进度、成本、质量、缺陷、工时,应有尽有,但没有人能从中读出结论。原因只有一个:在拿数据之前,没有先写清楚要验证什么。
有效的写法是把问题写成可证伪的句子,比如"当前进度偏差主要来自需求变更,而不是研发效率下降"。这句话可以被数据证实,也可以被推翻,这才是有价值的问题定义。
2. 口径统一与数据采集
口径问题是暂停管理里最隐蔽的坑。同一个"延期",产品算的是里程碑延期,研发算的是提测延期,财务算的是预算超支周期。三份报表拿到会上,讨论一定会失焦。
我的做法是建立一个统一的项目健康视图,把关键口径固化下来,并且用一段可复用的查询把风险项目筛出来。下面这段示意 SQL 用来筛选"连续红色且阻塞比例过高"的项目,是很多团队可以立刻用上的最小实现。
SELECT
wi.work_item_id,
wi.project_name,
wi.risk_level,
DATEDIFF('day', wi.risk_flagged_at, CURRENT_DATE) AS days_in_risk,
wi.blocked_task_ratio,
wi.requirement_change_count_30d,
wi.burn_down_deviation
FROM project_health_view wi
WHERE wi.risk_level = 'RED'
AND DATEDIFF('day', wi.risk_flagged_at, CURRENT_DATE) >= 14
AND wi.blocked_task_ratio >= 0.25
AND wi.requirement_change_count_30d >= 8
ORDER BY days_in_risk DESC, blocked_task_ratio DESC;
这段查询的价值不在于技术含量,而在于它把"什么算红色项目"这件事变成了可执行、可复现的规则。规则一旦固化,暂停讨论就不再需要从零开始对齐定义。
3. 领先指标与滞后指标搭配
只盯结果指标的组织,永远在事后才知道出了问题。进度完成率、成本偏差属于滞后指标,阻塞任务占比、需求变更频次、代码评审平均等待时长属于领先指标。
领先指标的价值是提前。我的经验是,领先指标通常能比结果指标提前三到四周发出信号。这三四周,往往就是暂停成本能不能被控制住的关键窗口。

4. 归因验证与置信度表达
归因最忌讳的是"相关性当因果"。需求变更多、进度慢,这两件事同时出现,不代表前者导致了后者。可能是需求本身难度高,也可能是不稳定的接口设计带来了双向影响。
我的做法是要求数据结论必须附带置信度表达,用"高、中、低"三档即可。低置信度的结论不能直接支撑暂停决策,只能作为进一步调查的依据。承认不确定性,反而会让管理层更愿意相信这份数据。
5. 输出决策建议,而不是输出报表
数据分析的最终产出不是一张看板,而是一页纸的判断:继续、暂停、调整还是终止,每种选项对应的条件、风险和所需资源。
我要求所有暂停建议必须写清楚三件事:如果继续,最坏情况是什么;如果暂停,损失是多少;如果终止,能回收什么。写清楚这三点,决策效率通常会提升一倍以上。
六、任务执行全流程:暂停期间如何不失控
暂停决策做出来之后,真正的考验才刚开始。我见过不少组织决策做得漂亮,执行阶段却一塌糊涂,最后团队对"暂停"这两个字产生了条件反射式的抵触。
1. 冻结范围与例外清单
暂停不是把所有工作都停掉。我会把所有工作项分成三类:冻结项、维持项、验证项。冻结项是完全停止,维持项是维持最低运行(比如线上运维、客户支持),验证项是为了恢复评估必须保留的最小动作。
这三类必须逐条列出来,附上负责人。没有清单的暂停,两周之内就会变成混乱状态,有人还在推进,有人已经停手,谁也不知道当前该做什么。
2. 责任矩阵与沟通节奏
暂停期间最容易出现的沟通问题是"客户不知道该找谁"和"团队不知道进展"。我通常会指定三个角色:暂停协调人负责整体推进和记录,数据责任人负责维护评估看板,沟通责任人负责对内对外同步。
沟通节奏也要固定下来。我的建议是暂停期前两周每周同步一次,之后改为两周一次,评估期最后一周恢复为每周一次。
3. 资源回收与再分配
暂停最大的价值就在这里。人力释放出来之后,要立刻被分配到确定性更高的工作上,而不是挂着等恢复。如果释放出来的人两周内没有明确去处,这次暂停就浪费了最大的一块收益。
4. 保留最小可行动作
这一点经常被忽略。完全停摆的团队会迅速失去节奏,核心成员开始找下家,知识在几周之内散掉。保留最小可行动作,比如每两周做一次技术验证、每周更新一次风险评估,能让团队保持基本的手感和归属感。

七、真实案例观察:一家 320 人硬件企业的暂停管理落地
讲一个我深度参与过的案例。这家企业做智能硬件,员工规模在 320 人左右,同时推进九条产品线,研发、供应链、制造三个部门并行协作。2023 年之前,他们的暂停决策基本靠月度经营会临时讨论,一次暂停从提出到落地平均要十一天。
1. 面对的问题
他们最痛的一点是:暂停决策做出来之后无法追踪。哪条产品线停了、为什么停、停到什么时候、谁能决定恢复,这些信息散落在邮件、群聊和不同的表格里。三个月后有人问起,几乎没人能说清楚当时到底停没停干净。
2. 落地方式
他们选择在 PingCode 上把暂停管理流程固化下来。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,对于研发流程复杂、需要数据留在自己服务器上的企业来说,是一个值得认真评估的国产替代选项。
具体的做法是把暂停管理拆成三类工作项:风险项、暂停项、恢复评估项。风险项由任何人提交,进入评审队列;一旦确认需要暂停,自动生成暂停项,并带上阈值、暂停原因分类、预估损失、恢复条件这几组自定义字段;恢复评估项则在暂停项建立时就自动创建,挂上评估截止时间。
工作流本身被配置成一条明确的状态机:待评估、已暂停、恢复评估中、已恢复、已终止。每个状态的变化都会留下操作人和时间戳,三个月后回看,整条决策链路是可追溯的。
3. 结果观察
运行一年之后,我拿到了这组脱敏后的对比数据。需要说明的是,这是单一企业的内部观察,样本量小,不能当作行业基准。
| 观察指标 | 机制上线前 | 机制上线后 | 变化 |
|---|---|---|---|
| 暂停决策平均周期 | 11.0 天 | 3.5 天 | -68% |
| 一次会议形成结论的比例 | 38% | 79% | +41 个百分点 |
| 暂停期未及时收尾的工作项占比 | 34% | 9% | -25 个百分点 |
| 暂停后重新恢复的项目占比 | 55% | 78% | +23 个百分点 |
| 因暂停未闭环导致的重复讨论工时 | 约 46 人天/季 | 约 12 人天/季 | -74% |
我最看重的其实不是周期缩短,而是"暂停后重新恢复的比例"从 55% 上升到 78%。这说明暂停变得更可逆了。一旦暂停不再是"死亡判决",团队对它的抵触就明显下降,风险信号的上报反而更及时。

4. 一个容易被忽略的细节
这家企业做对了一件事:他们把暂停项的恢复条件写在了工作项的自定义字段里,而不是写在会议纪要里。会议纪要会沉底,自定义字段不会。每一次有人打开这个工作项,第一眼看到的就是"什么条件下可以恢复"。
这个细节看起来很小,但它直接决定了暂停是变成一个可追踪的机制,还是变成一段无人记得的会议记录。

八、不同情况下的行动建议
暂停管理没有通用模板,不同规模、不同数据成熟度的组织,起点完全不一样。我按组织规模和数据基础,给出四组具体建议。
1. 100 人以下:先把"叫停不追责"这件事说清楚
这个阶段的组织,最大的障碍不是流程,而是心理成本。老板一句话就能决定暂停,但团队会把它解读成失败。所以第一步是把暂停的语义公开写下来。
建议动作:在全员会上明确说明暂停是为了保护资源,并公开一次暂停案例的处理过程,包括谁提议、怎么判断、结果如何。一次公开的正面案例,比十条制度都管用。流程上只需要一个最简单的风险项清单和一次周度评估即可。
2. 100 到 500 人:把触发阈值和责任人固定下来
这个规模的组织最容易出现"看起来有人管、实际上没人管"的状态。项目多、层级多、信息传递慢,暂停决策往往在多个部门之间来回流转。
建议动作:建立红黄绿三级触发条件,明确每一级的建议人、决策人和执行人。同时把暂停决策的会议周期固定在每周一次,避免临时拉会。工具体系上,选择一个能承载自定义字段和工作流状态的项目管理平台,比用表格加群聊可靠得多。
3. 500 人以上:把暂停管理和资源规划打通
到了这个规模,暂停的最大难点不是决策本身,而是决策之后的资源重排。一个项目暂停会牵动多条业务线的排期、预算和人力计划。
建议动作:把暂停决策纳入季度资源规划流程,暂停释放出的人力需要在一周内完成再分配,并在资源台账上留痕。同时建立暂停管理的季度回顾机制,统计本季度暂停了多少项目、恢复率多少、平均暂停时长多少。
4. 按数据成熟度分层:三种起点三种打法
如果组织的数据基础还很弱,不要一上来就建复杂看板。先从三个指标开始:进度偏差、阻塞任务占比、需求变更频次。这三个指标采集成本低,但已经足够支撑初级的暂停判断。
数据基础中等的组织,可以在此基础上引入领先指标与滞后指标的配对分析,并建立统一的健康视图。数据基础成熟的组织,则可以把归因分析和置信度表达纳入标准流程,让暂停决策真正建立在证据之上。

九、不同情况下的取舍
暂停不是没有代价的。我在推动这套机制时,最重要的一条原则是:不要把它包装成没有成本的选择。管理者需要在不同情境下做出真实的取舍。
1. 客户信任与资源效率之间的取舍
对交付型项目来说,暂停意味着要向客户解释,甚至可能触及合同条款。这时候资源效率和客户关系就是一对矛盾。
我的判断标准是看"继续做的边际收益是否为正"。如果继续只会把损失扩大,那么早一点沟通比晚一点爆雷要好得多。多数客户能接受重新谈判,但很难接受突然的交付失败。
2. 短期士气与长期风险的取舍
暂停会让团队短期内感到挫败,这是事实。但如果因为怕影响士气而硬推一个注定失败的项目,长期的士气损失更大。
缓解方式不是回避暂停,而是把暂停后的资源去向讲清楚。团队真正在意的往往不是"停了",而是"我接下来做什么"。
3. 决策速度与决策质量的取舍
决策层级越高,结论质量通常越好,但周期越长。这个权衡没有标准答案,取决于项目的不确定性和投入规模。
| 取舍维度 | 倾向速度的选择 | 倾向质量的选择 | 适用场景 |
|---|---|---|---|
| 决策层级 | 业务线负责人直接决策 | 跨部门联席决策 | 投入低于 200 万元的项目偏向速度 |
| 信息完整度 | 基于领先指标先停后补 | 等数据完整再决策 | 风险扩散快的项目优选先停 |
| 暂停时长 | 短周期评估,快速重启 | 长周期评估,一次到位 | 外部环境稳定时偏向短周期 |
| 团队安排 | 立即释放人力投入新任务 | 保留核心成员等待恢复 | 该项目恢复概率高于 70% 时保留核心 |
| 沟通范围 | 内部先处理,暂不对外 | 尽早与客户和合作方同步 | 交付型项目优先尽早同步 |

十、常见问题
1. 暂停管理会不会让团队变得不敢做事?
恰恰相反,关键看暂停的语义怎么定义。如果暂停被定义为"追责的前奏",团队会变得畏手畏脚。如果暂停被定义为"资源保护",团队反而更敢于上报真实风险。
我在实践中观察到,机制上线半年之后,风险项提交数量通常会上升,而项目失控比例下降。提交量上升不是因为问题变多了,而是因为问题被更早地暴露出来了。
2. 小项目也需要暂停管理吗?
需要,但可以极度简化。小项目通常不需要正式的三级触发,但至少要做到两点:有明确的评估时点,有明确的恢复条件。这两点加起来,可能只是几行字的记录。
3. 暂停之后,团队原有工作怎么安放?
这是我被问得最多的一个问题。我的建议是先分清三类工作:冻结项、维持项、验证项。冻结项立即停止并归档,维持项保留最低运行,验证项继续保留最小人力和节奏。
关键是冻结项要有归档动作,而不是让工作项散落在各个人的待办里。散落的待办会变成"幽灵任务",看起来没人做,实际一直在消耗注意力。
4. 怎么判断一个项目应该恢复还是终止?
我通常会看三个问题:外部前提是否还成立、恢复条件是否已达成、恢复后的投入产出是否仍然成立。三个问题里有两个答案为否,就应当倾向于终止,而不是再给一次机会。
很多组织在这一步反复拖延,一个重要原因是没有人愿意承担"终止"这个决定的解释成本。所以制度上需要明确:终止和恢复是同等正常的两个结论,不带有任何褒贬色彩。
5. 暂停期怎么防止核心成员流失?
最有效的办法不是谈话,而是让核心成员在暂停期有明确的、有价值的事情可做。验证项就是为此设计的。让他们负责恢复条件的验证,既保持了参与感,也积累了项目知识。
十一、结语:暂停是为了更好地执行
回到开头那个会议室。我后来问过那位 CEO,如果重来一次他会怎么做。他说会做两件事:第一,把"什么情况下必须启动暂停评估"写进制度;第二,明确告诉所有项目负责人,叫停不会被追责,但隐瞒风险一定会。
这两件事看起来简单,却是绝大多数组织缺失的部分。暂停管理真正要解决的,从来不是"怎么停下来"这个技术问题,而是"停下来之后组织还能不能正常运转"这个机制问题。
管理的成熟度,不体现在能不能把项目推下去,而体现在能不能在正确的时候停下来,并且停得干净、停得有据、停得可以再启动。
如果你准备开始推动这套机制,我建议从最小可行动作开始,不需要一次做完:
- 本周内,和团队一起写下三个指标的红黄绿阈值,哪怕只是粗略估计。
- 下一次周会,明确一位暂停评估的建议人和一位决策人,把两个角色分开。
- 选一个正在延期的项目,试着写一份一页纸的暂停评估:问题在哪一层、继续的最坏情况、暂停的损失、终止能回收什么。
- 在一个项目管理平台上建立一个暂停项模板,把恢复条件写成必填字段,让它跟着工作项走,而不是躺在会议纪要里。
- 三个月后做一次回顾,统计暂停次数、平均周期、恢复率。如果恢复率低于 50%,说明恢复条件的写法需要重新设计。
这套动作做下来,你会发现一个反直觉的结果:当暂停变得容易,真正需要暂停的项目反而变少了。因为风险在被叫停之前,就已经被处理掉了。
常见问题解答(FAQ)
1. 项目一直在推进,什么时候该叫停?管理者怎么定暂停阈值?
我带的项目已经做了三个月,进度条一直往前走,但核心转化数据连着两周往下掉。老板问我到底要不要停,我心里没底,因为没有人告诉我掉到什么程度才算该停。叫早了被说没定力,叫晚了又要背锅,这种两难我经历不止一次。
暂停阈值必须在项目启动时就和业务方一起写进项目章程,不能等出事再讨论。我们内部的做法是分三层判断:业务层看偏差,里程碑累计延期超过计划周期的百分之十五、实际投入超出预算百分之二十,触发黄色预警进入观察;数据层看趋势不看单点,用四周滚动均值而不是日数据,连续三周单调走弱且低于基线一个标准差才算红色;
风险层是一票触发,涉及合规、客户资金安全、核心人员集体流失的,直接进入暂停评估,不看数据多少。阈值提前签字确认的意义在于,事后临时定标准一定会变成政治博弈,谁嗓门大谁说了算。
2. 数据分析全流程里,哪一步最容易被管理层做错?
我们团队有看板、有周报、有各种指标,但真到要不要暂停的时候,会上大家拿出来的数字经常对不上。有人看线索数,有人看回款,吵半天也没结论。我一直以为是自己分析能力不够,后来才发现问题出在更前面的环节。
最容易做错的是问题定义和口径统一,不是分析和建模。正确顺序是先写清要验证的假设,比如转化下滑到底是投放渠道变化导致的,还是产品体验导致的,再决定需要什么数据;否则就是先有结论再找数据支持。
口径上要固定三件事并写进数据字典:统计周期是自然周还是滚动七天、归因窗口是点击后多久内算转化、分母是活跃用户还是全量注册用户。这三件事不统一,同一张看板上会出现三种真相。
另外看板不能只放结果指标,要配领先指标,比如交付节奏、需求变更频次、关键环节通过率,这些先动,收入和留存后动,等结果指标确认恶化,暂停的最佳时点往往已经过去了。
3. 任务暂停之后团队怎么管?总不能让人闲着或者直接散了。
上次我宣布一个项目暂停,团队当场就懵了,有人开始投简历,有人问还要不要继续写代码。我自己也慌,因为没人教过我暂停之后那两周该干什么。结果一个月后重启,人已经换了一半,等于从头再来一遍。
宣布暂停的同一场会上,必须同时给出冻结范围和例外清单。把工作分三类:完全停止的、转维护状态的只修线上问题不做新功能、必须继续的比如合同交付和合规整改和数据交接。
我们通常会在暂停当天出一张责任矩阵,明确谁负责数据保全、谁负责客户沟通话术、谁负责资源回收、谁负责恢复评估,每个人每周仍保留一次十五分钟同步。同时要保留最小验证动作,比如每天投入一个人小时跑关键实验或监测核心指标,否则团队彻底失去节奏,重启成本比暂停成本还高。
沟通上必须说清暂停的原因和恢复条件,而不是只说先停一停,人最怕的是不确定。
4. 暂停之后怎么判断该恢复还是该彻底终止?
项目暂停两个月了,业务方时不时问我什么时候重启,我自己也犹豫。继续做怕重蹈覆辙,砍掉又觉得前期投入可惜。这种沉没成本的心态我太懂了,但总得有个客观标准,不能靠感觉拍板。
在暂停的那一刻,就把恢复条件和终止条件一起写下来,别留到后面再定。恢复条件要可验证,比如核心指标连续两周回到基线、某个技术风险已验证解除、关键岗位人员到位、预算重新获批,四条同时满足才进入恢复评估,缺一条就继续暂停。
终止条件同样提前写:战略方向已不再覆盖该场景、连续两个评估周期无改善、合规路径被证伪、替代方案投入产出明显更优,命中任意两条就启动终止流程。判断时用增量视角而不是沉没成本视角,只问一个问题:以今天的资源和信息,如果这个项目从零开始,我还会不会做它。
无论恢复还是终止,都要做一次复盘,把暂停原因、当时的决策依据、数据口径、恢复结果写成组织记忆,否则同样的问题会在下一个项目里原样重演。
核心关键词
文章包含AI辅助创作:暂停管理指南:管理层如何做好任务执行,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378436
读者评论
把暂停管理和延期管理拆开讲,这点戳中了很多团队的毛病。实际开会时大部分时间都耗在排期上,很少有人敢问'这个项目今天还该不该立'。不过现实里敢叫停的人往往得有一定话语权,普通项目经理就算看到阈值也未必推得动,这一点文章可以再展开。
数据分触发者、验证者、审计者三种角色这个说法很实用。我所在团队最大的问题就是先有结论再找数据,每次叫停都像领导拍板,数据团队被动配合,久而久之没人信报表。如果真能把问题假设写在前面、指标定在后面,叫停的阻力会小很多。
资源冲突那一段特别真实。同一个架构师挂三个项目,周会上都说在推进,实际产出只有一条线。这种情况靠项目经理自己协调基本没用,必须由更高层做排序,否则暂停谁都会得罪人。文章把这类场景单独列出来,比笼统讲'要聚焦'有用。
六个误区里'暂停无期限、无责任人'最要命。我们去年有个项目'先停一停',结果既没恢复也没终止,人被慢慢抽走,半年后不了了之。所以暂停时把评估期限、责任人、恢复条件三样写死,比停本身更重要。暂停不是放弃,但没了闭环就真变成放弃了。
