开始怎么做?管理层数据分析:任务执行从0到1

老板把我叫进办公室,说了一句"你给我做一个月度经营看板吧",然后就低头看手机了。这句话我接过十几次,最早一次我犯的错是当天下午就开始对比各类 BI 产品的报价单,第二周拉着数据同事去接 ERP,第三周交出一个有六十多个图表的大屏。

结果是:上线第一周有 7 个人点开,第二周 3 个,第三周只剩我自己在看。后来复盘我才想明白,管理层数据分析从 0 到 1,真正难的不是"把数据做出来",而是"把数据变成某个具体的人在某个具体会议上必须看的那个数字"。这篇文章把我踩过的坑、用过的模板和判断标准完整写出来,也写清楚不同规模、不同数据基础的公司该怎么调整。

一、先给结论:从 0 到 1 的交付物不是看板,而是一个决策闭环

1. 一句话结论

如果你被要求"做管理层数据分析",正确的起点不是选工具、不是建指标库、不是接数据源,而是先锁定一个高频管理决策场景,然后用最小成本让这个场景在 90 天内跑起来。判断成功的标准只有一条:高管在会议里主动引用这个数字,并因此做了一个决定。

2. 必须交付的三样东西

我做过和参与过的这类项目里,凡是最终活下来的,交付物清单都惊人地一致,且都不是"一个系统":

  • 一个被反复追问的问题。比如"这个月华东区的毛利为什么掉了 4 个点",而不是"给我一个数据平台"。
  • 一张不超过 7 个指标的看板。第一版指标超过 15 个的,我见过的存活率不到三成。
  • 一个固定召开、有固定议程的会。没有会,就没有消费者,看板会在三个月内变成数字坟场。

这三样东西的排列顺序不能反。问题决定指标,指标决定数据,数据决定工具。绝大多数失败项目是从最后一环往前倒着做的。

开始怎么做?管理层数据分析:任务执行从0到1

3. 为什么顺序不能反

把顺序倒过来会发生什么?先选工具,你会被厂商的功能清单牵着走,最后买回来的能力有一半用不上;先做指标大全,你会做出一份谁都不认领的指标字典;先接数据,你会发现数据源有 30 个,但没有任何一个业务方愿意为口径负责。

反过来做,每一步都有明确的"下一步输入":场景定义了,才知道要问哪些指标;指标定了,才知道缺哪张表;缺哪张表定了,才轮到讨论是手工补还是上系统。工具是最后一步的选择题,不是第一步的判断题。

二、真实场景:同一个任务模板,结局为什么差这么多

1. 场景 A:老板一句话,没预算,没有数据团队

这是我遇到最多的一类。公司 80 到 150 人,业务跑得不错,老板忽然想要"数据化管理"。没有数据部门,IT 只有两个人,财务有一份每月手工做的 Excel 汇总。

这类情况我的建议是:不要谈平台,先谈一个会议。把老板最常问的那个问题找出来,用 Excel 手工做一版,在月度例会上讲一次,看有没有人质疑、有没有人追问。如果有,说明这个场景是真的;如果没有,说明你选错了场景,换一个再来。手工版的成本大概 2 到 3 个人天,试错成本极低。

2. 场景 B:有 BI 团队,但业务不买账

公司两三百人,前两年上了 BI 平台,做了几十张报表,访问日志一天不到 20 次。这类情况的根因通常不是技术,而是报表是数据团队按自己的理解做的,业务方从来没参与过定义。

我的处理方式是先停掉新增报表的开发,花两周做一轮高管访谈,把现有报表按"有没有人用、谁在用"分成三类,直接下线掉其中一半。空出来的产能去做那 3 到 5 个真正被追问的指标。下线报表比新建报表更需要勇气,但效果立竿见影。

3. 场景 C:研发交付型公司,数据天然长在流程系统里

这是我最近两年遇到最多、也最好做的一类。公司 300 人左右,主要成本是研发人力,管理层关心的核心问题是"交付履约"和"人效"。关键在于,这家公司的研发流程本身就跑在一套项目管理平台上,需求、迭代、任务、缺陷、发布全在里面。

这意味着交付周期、迭代按期率、缺陷逃逸率这些管理指标不需要额外埋点,直接从工作项的流转记录里取。数据口径天然一致,因为大家在同一个流程里干活。这类场景下,我通常建议先把流程数据用起来,再考虑跨系统的经营数据。

4. 一个可对比的数据观察

我把 12 个项目的结局按"有没有明确的业务 Owner"做了分组,其中 7 个有业务 Owner,5 个没有(由数据团队或 IT 兼着)。90 天后的四项指标差异非常明显,下面是这组观察数据的对比。

开始怎么做?管理层数据分析:任务执行从0到1

三、拆解四个最常见的误区

1. 误区一:先选工具

工具选型是最好聊的话题,因为它有明确的功能清单和报价单,开会不冷场。但工具选型的绝大多数决策依据,在你没想清楚要回答什么问题之前都是废的。

我见过一家公司花了三个月做 BI 选型,最后选中的平台功能很强,但上线后发现真正缺的是"谁能定义毛利口径",这个问题换了任何工具都解决不了。工具能解决的是"快不快、好不好看、能不能私有化",解决不了"这个数字到底算什么"。

2. 误区二:先做指标大全

很多人一上来就整理出 80 个、100 个指标,按财务、销售、供应链、人力分门别类,做成一本厚厚的字典。看起来很专业,实际上是把自己的工作量当成了交付物。

管理层能记住的数字是有上限的。我通常的做法是:第一版只保留 5 到 7 个指标,围绕一次会议,能覆盖 80% 的讨论就够了。剩下的指标放在"待观察池"里,等这次会议稳定运行两个月以后再逐步加。

3. 误区三:先把数据接全

数据接入的工作量是个无底洞。ERP、CRM、OA、财务系统、手工台账、第三方平台……每接一个系统都要谈权限、对字段、处理主数据映射。我参与过的一个项目,光是对齐"客户主数据"就花了六周。

正确做法是反向驱动:先定指标,再定需要的字段,最后才定要接哪张表。第一版往往只需要 2 到 3 个数据源,甚至是财务手工导出的两张 Excel。把"接数据"当成一个可以分期的工程,而不是开工前置条件。

4. 误区四:把看板上线当成交付

这是最隐蔽的一个误区。上线那天大家都很开心,发个通知,群里有几十个点赞,然后就结束了。三个月后回头看,访问日志是一条下滑的曲线。

我的判断标准很直接:看板上线只是 30% 进度,剩下 70% 是"进入会议议程 + 形成行动项 + 下次会上复盘"。没有这三步,看板就只是一个昂贵的静态网页。

开始怎么做?管理层数据分析:任务执行从0到1

四、专业判断逻辑:五个先后顺序

1. 决策场景先于指标

什么叫"决策场景"?不是"销售分析",而是"每月的销售复盘会上,判断哪些区域需要调整资源投入"。它必须包含四个要素:谁、在什么会上、看什么、看完要做什么决定。四个要素缺一个,这个场景就还没定义清楚。

我的经验是,一个合格的场景描述不会超过两句话,而且里面一定有人名或者岗位名。如果写出来是"帮助管理层了解经营全貌"这种描述,那说明还没想清楚。

2. 指标先于数据

指标定下来以后,再去盘数据。这时候你会发现两种情况:一种是指标需要的字段已经有了,只是没人整理;另一种是字段确实没有,需要补采集。前者的解决成本远低于后者,所以先定指标的一个重要好处是,能让你避免为了一个边缘指标去做一套昂贵的采集改造。

3. 口径先于看板

口径是这类项目里最高频的争议来源。同一个"订单交付准时率",销售部按合同签订日算,供应链按实际发货日算,财务按开票日算,三个数字能差 8 个百分点。

我的做法是在看板开发之前,先开一次口径评审会,把每个指标的定义、计算公式、数据源、时间基准、异常处理规则写清楚,并且让业务方在会上确认签字。没有签字的口径,上线后一定会被挑战。

4. 会议先于系统

这里的"先"不是时间顺序,而是优先级。哪怕你还在手工做数,只要这个会已经开起来了,数字已经进入讨论了,项目就已经成功了 60%。反过来,系统做得再漂亮,如果没有人把它带进会议,它就是零。

5. 手工先于自动化(但要设退出条件)

第一版用手工完全没问题,甚至是更好的选择,因为它能让你用最低成本验证场景是否真实。但手工不能是终点,必须在启动时就约定退出条件:比如"当这个会连续开满 3 次、指标不再变动、手工耗时超过 4 小时/次时,启动自动化方案"。

没有退出条件的手工方案,半年后还在手工,做的人会崩溃,做出来的数字也会因为疲劳而失去可信度。

6. 判断一个指标能不能上线的三个问题

在实际操作中,我用这三个问题做快速筛选,任何一个答不上来,这个指标就先放一放:

  1. 谁在什么会上用它?答不出具体人名和会议名,先别做。
  2. 偏差多大时他会做什么动作?如果偏差 20% 也只是"再看一眼",这个指标就是装饰品。
  3. 数据最坏延迟多久?如果管理层能接受的最坏延迟超过一个汇报周期,这个指标就进不了会议议程。

开始怎么做?管理层数据分析:任务执行从0到1

五、具体案例与数据观察

1. 案例一:600 人制造企业,从 68 个指标砍到 9 个

2023 年我参与过一个制造企业的项目,营收约 8 亿,员工 600 多人。老板的要求是"做一套管理层驾驶舱",第一版由内部团队做了 68 个指标,分成六个主题页。

上线后的三个月,访问日志显示:第一个月日均访问 14 次,主要来自数据团队自己;第二个月降到 6 次;第三个月基本只有维护人员在刷新。68 个指标里,实际被高管点击过的只有 11 个。

我们做的重构很粗暴:把月度经营分析会的议程拿过来,看看到底讨论了哪几件事,然后倒推需要哪些数字。最后保留了 9 个指标,覆盖营收达成、毛利、应收账款周转、重点客户交付、产能利用率五个方面。

重构后的第一个月,高管主动打开率从 21% 提升到 78%,更重要的是,月度经营会上开始出现"这个数为什么这样"的追问,并且产生了 5 个带责任人和截止日期的行动项。指标数量减少了 87%,管理价值反而上升了。

2. 案例二:300 人软件公司,把流程数据变成管理指标

另一家是 300 人左右的软件公司,主营定制化交付,管理层最头疼的是"项目到底什么时候能交"。原来的做法是项目经理每周手工填一份进度表,汇总到一位运营同事那里,做成 Excel 发给管理层。

问题很明显:手工填报有滞后,项目经理倾向乐观,同一个"完成"在各项目组含义不同。管理层拿到的数字,和实际交付情况经常对不上。

这个项目的转机在于,他们的研发流程本来就跑在 PingCode 上:需求进需求池,拆成迭代和任务,缺陷单独管理,发布有独立节点。这意味着管理指标可以从工作项的流转记录里直接取,而不是靠人回忆和填报。

(1)具体做了哪几件事

  • 重新梳理工作项类型和状态流转,把原来各项目组自定义的状态收敛成一套统一状态机(约 2 周)。
  • 定义三个管理指标:需求交付周期、迭代按期率、缺陷逃逸率,每个指标写清计算口径和责任人。
  • 把历史数据从原来的 Jira 迁移过来,保留工作项的状态映射关系,让迁移前后的指标口径可比。
  • 部署方式选私有化,数据留在内网,满足他们客户对数据不出境、不外传的合规要求。

需要说清楚适用边界:这套做法成立的前提是"流程本身在平台上跑"。如果团队的研发过程散落在文档、邮件和聊天记录里,换任何平台都产不出可用的管理数据。另外,如果团队只有十几二十人,上这么一套流程反而是负担,手工看板更合适。

(2)90 天后的变化

下面是这家公司上线前后的对比数据(部分为区间估算,标注为示意数据):

开始怎么做?管理层数据分析:任务执行从0到1

3. 一张指标卡模板

不管用什么工具,我建议每个指标都写一张指标卡。这张卡是口径评审会的输入,也是后续所有争议的裁决依据。下面是我常用的模板结构,用 YAML 写,方便放进代码仓库做版本管理。

指标名称: 订单交付准时率
业务定义: 在承诺交付日当天或之前完成发货的订单数 / 当期应交付订单总数

计算口径:

时间基准: 以仓储系统发货过账时间为准

承诺交付日: 取销售订单确认时约定的交付日期,变更需走变更单

排除项: 客户原因导致的延期、不可抗力,需在系统中标记原因码

数据源:

ERP-销售订单表(订单号、客户、承诺交付日)

WMS-发货过账表(订单号、实际发货时间)

更新频率: T+1,每日 08:00 刷新

责任人: 供应链计划部(业务口径)、数据组(数据质量)

异常阈值: 低于 92% 触发预警,低于 88% 升级至经营会

关联动作: 计划部在周例会上说明根因,并给出补货或产能调整方案

版本: v1.2 最近修订: 2024-09-12 修订人: 供应链计划部

这张卡看起来简单,但它是把"数字"变成"管理工具"的关键一步。没有指标卡的项目,三个月后一定会为同一个数字吵第二轮架。

4. 从"老板一句话"到"指标卡可上线"的工作量拆解

很多人低估了前期定义的工作量。我按 3 到 5 个指标、单一决策场景的规模,做过一次相对标准的工作量拆解,供你做排期参考。这里不含工具采购和系统实施时间。

开始怎么做?管理层数据分析:任务执行从0到1

六、不同情况下的行动建议

1. 公司 50 到 150 人,无数据团队

别碰平台。第一步是找老板确认一个会议和三个数字,用 Excel 手工做一页纸,在下次例会上用一次。观察三件事:有没有人追问、有没有人质疑数字、会后有没有人问你要这份材料。

如果三个都有,说明场景成立,可以进入第二步:把手工流程文档化,指定一个数据对接人,把口径写下来。这个阶段的目标不是自动化,而是让这个数字每周准时出现,且每次口径一致。

2. 公司 150 到 500 人,有 IT 但没有专职数据团队

这一档最容易做出成果,因为已经有一些系统沉淀,但还没有复杂的部门壁垒。建议找一个跨部门的场景切入,比如"从线索到回款的转化",因为它横跨销售、交付、财务,一旦跑通,管理层能立刻感受到价值。

数据接入优先考虑轻量方案,比如用现成的 BI 工具连数据库直接出报表,不要一开始就谈数据仓库。同时要做的关键动作是指定每个指标的"口径 Owner",最好写到岗位职责里,否则三个月后口径会漂移。

3. 公司 500 人以上,多业务线

这个规模下,最大的风险不是技术,而是"每个事业部都想加自己的指标"。我的建议是先在集团层面锁定一个统一的管理语言,比如 8 到 12 个集团级指标,各事业部在此之下做自己的下钻。

如果公司的研发交付是核心业务,可以考虑把研发流程数据作为第一批数据资产来做。像 PingCode 这类平台承载了需求到发布的完整流转,工作项记录本身就是可追溯的数据源,支持私有化部署,也能从 Jira 平滑迁移历史数据,对中大型企业来说迁移成本和合规风险都相对可控。但要记住,平台只是数据容器,指标定义和责任人还是得自己定。

4. 强合规行业(金融、医疗、涉及个人信息)

这类行业的特殊性在于,权限和数据边界必须先于一切设计。我的建议是:在第一版方案里就把数据分级写清楚,哪些指标只能到部门级、哪些可以做个人级下钻、哪些必须脱敏。

技术选型上,私有化部署几乎是必选项。不要等到开发完了再补合规评估,那时候改造成本会翻几倍。具体法规要求请以公司法务和合规部门的意见为准,不要照搬任何通用模板。

六、不同情况下的行动建议

七、不同情况下的取舍

1. 广度与深度:先做一个部门,还是先覆盖全公司

我强烈建议先深后广。一个部门做透,价值能被验证、口径能被固化、经验能被复制;全公司铺开,往往是每个部门都做了一半,最后没有一处能用。唯一例外是老板明确要求"我下周要看全公司的数字",那就在全公司范围内只做 5 个最基础的指标,不做下钻。

2. 自动化与及时性

自动化程度和上线速度通常是矛盾的。手工方案两周能出结果,但每次更新要 3 到 4 小时;自动化方案要两个月,但之后每天自动刷新。选择依据是这个会的频率:月会用手工完全够,周会就要考虑半自动化,日会必须自动化。

3. 自建与采购

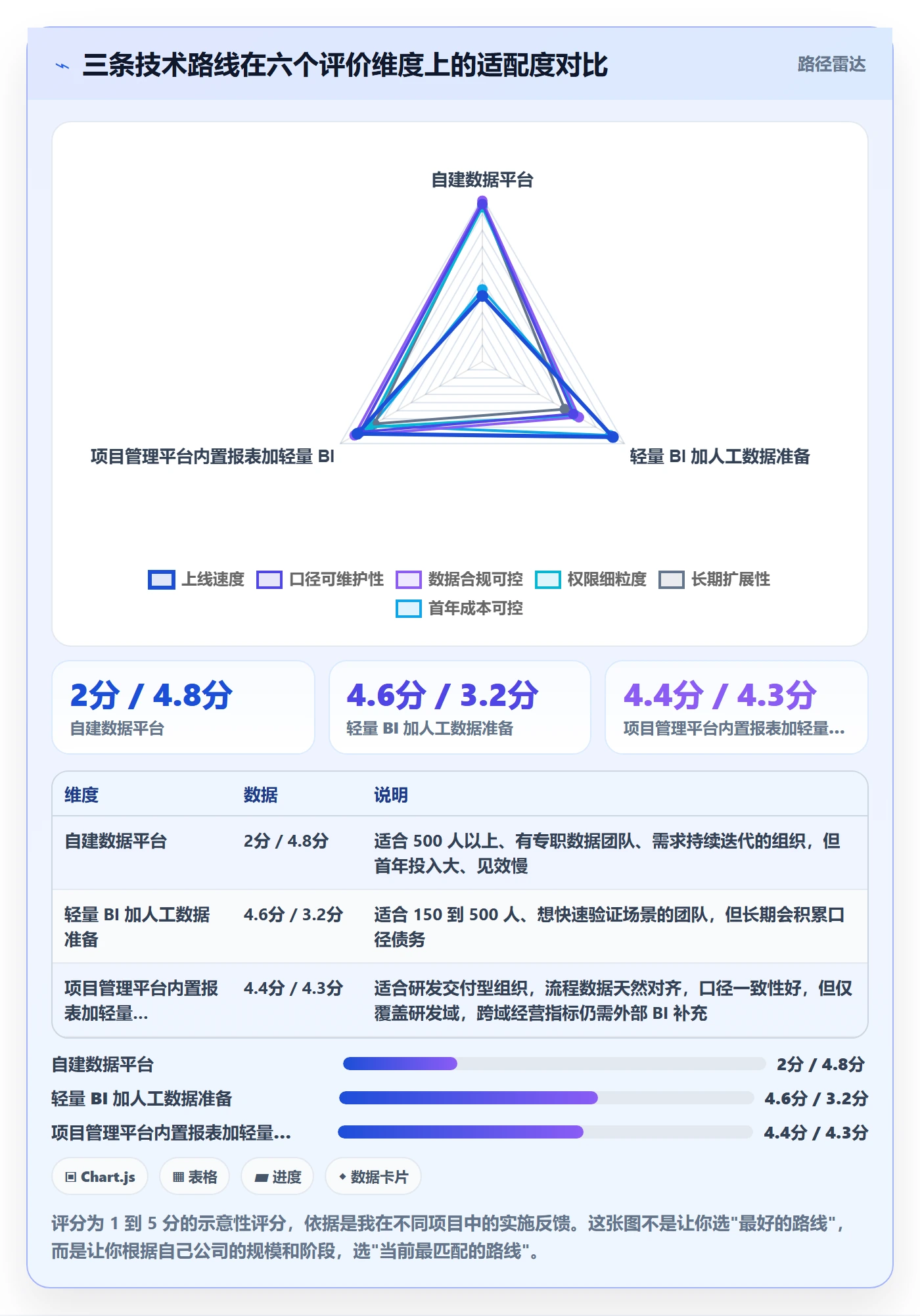

自建的优势是贴合度高、可控性强,劣势是周期长、维护成本隐性且高。采购的优势是上线快,劣势是定制空间有限。我的判断线是:如果需求是通用管理报表且变化不频繁,优先采购;如果涉及核心业务逻辑且会持续迭代,优先自建。

4. 私有化与 SaaS

这个取舍很少是纯技术判断。私营中小企业用 SaaS 更划算,运维成本几乎为零;中大型企业、涉及客户数据或财务明细的场景,私有化部署往往是硬要求。对于研发过程数据这类敏感度较高的资产,支持私有化部署的平台会更合适。

5. 体系标准化与快速见效

两者在短期内确实冲突。我的做法是分层:指标口径必须标准化(这是长期资产),数据接入和展示可以先粗糙(这是短期交付)。宁愿口径想清楚,展示得难看一点;也不要展示得很漂亮,口径天天变。

开始怎么做?管理层数据分析:任务执行从0到1

八、30/60/90 天执行路线图

1. 第 0 到 30 天:定义,不开发

  • 第 1 周:约老板做 30 分钟对话,确认一个问题、一个会议、一个使用人。
  • 第 2 周:访谈 4 到 6 位高管,用下面的五问清单,输出访谈纪要。
  • 第 3 周:写出第一版指标清单(控制在 7 个以内)和口径初稿。
  • 第 4 周:开口径评审会,业务方确认签字,输出一页纸项目章程。

访谈阶段我固定用这五个问题,实测比开放式提问有效得多:

  1. 过去三个月,哪一次会上你因为缺少某个数字而没法拍板?
  2. 如果只能看 5 个数字,你要哪 5 个?
  3. 这些数字你希望多久看一次,在什么场合看?
  4. 如果某个数字偏离多少,你会立刻采取什么动作?
  5. 这个数字现在谁在维护,数据在哪,上次更新是什么时候?

2. 第 31 到 60 天:出第一版,先能用再好看

  • 盘点数据源,实际取一次数,验证字段可用性。
  • 按"能手工就先手工"的原则做出第一版呈现,形式可以是 Excel、轻量看板或平台报表。
  • 设计一页纸经营摘要的固定格式,并试跑一次。
  • 处理数据质量问题:缺失、延迟、重复、口径冲突,逐条记录并给出责任人。

这一阶段最容易犯的错是追求视觉完美。我的原则是:能用 > 好看。第一版用最朴素的形式,把注意力留给数字本身的准确性。

3. 第 61 到 90 天:进入会议,形成闭环

  • 会前:提前 24 小时发一页纸摘要,让高管带着问题进会场。
  • 会中:议程固定为"读数,偏差,原因,建议动作,责任人,截止时间"。
  • 会后:行动项写入统一台账,下次会议第一项就是复盘上期行动项。
  • 第 90 天做一次复盘:哪些指标被引用最多,哪些从没被看过,据此做增删。

(1)一页纸经营摘要的推荐结构

模块 内容要求 篇幅
目标与实际 本期核心指标的目标值、实际值、达成率 6-8 行
关键偏差 只列达成率低于阈值或环比波动超过 10% 的指标 2-4 条
原因假设 每条偏差给出 1-2 个待验证的原因,标注是由谁提出的 每条 1 句
建议动作 针对原因给出可选动作,不做决策,只提供选项 每条 1 句
上期行动项复盘 上期行动项的完成状态、未完成原因 表格形式

4. 路线图不适用的情况

这份路线图的隐含前提是:公司已有基本的信息系统、能调动高管时间、决策链条相对短。以下情况需要调整:

  • 集团型多层级组织:口径统一的时间要乘以层级数,建议把 30 天拉长到 60 天。
  • 强监管行业:合规评估必须前置,实际开发启动时间会后移 4 到 8 周。
  • 正在进行组织架构调整:责任人不稳定,建议先做数据盘点,不做指标发布。
  • 老板要的只是"一个大屏给客户看":那这不是管理分析项目,是展示项目,方法论完全不同。

开始怎么做?管理层数据分析:任务执行从0到1

九、几个高频问题

1. 老板要一个大屏,说"好看就行",怎么办?

先判断真实意图。如果他只是要在接待客户时展示数字化形象,那按展示项目做,重点是视觉和故事线,不必强求口径严谨。但如果这个数字后续要被用来做决策,一定要在展示层之外单独维护一份"管理口径版",两者的数字可以不相等,但必须说清楚区别,否则迟早出事。

2. 业务方不愿意参与指标定义,怎么推动?

最常见的根因是"参与定义=承担考核责任",所以业务方本能回避。破解方式是在启动时明确区分"监控指标"和"考核指标",第一版只做监控,不进考核。等这个会开顺了、数字被信任了,再谈是否纳入考核。我在三个项目里用过这个说法,业务方的配合度明显提升。

3. 数据质量太差,根本没法用怎么办?

不要试图先治理再使用,那是个无限期的项目。正确做法是带着数据质量问题往前走,但把它显性化:每个指标卡上标注"数据可信度"等级和已知问题,在会议上说明这个数字的置信区间。管理层能接受"这个数有 10% 误差",但不能接受"你告诉我它是准的,结果它不准"。

4. 第一版应该做几个指标?

我的经验区间是 5 到 7 个。少于 5 个,覆盖不了一次完整会议的讨论;多于 7 个,注意力会被稀释,跟进也会失控。如果老板坚持要更多,可以做一个分层结构:主视图 5 到 7 个,其余放在下钻页面里,但不进会议材料。

5. 用 Excel 会不会显得不专业?

不会。我见过太多用昂贵平台做出没人看的报表,也见过用 Excel 维护了两年、每次经营会必用的指标表。专业性体现在口径的严谨和更新的一致性,不体现在工具的价格上。真正需要换工具的信号是:手工维护耗时超过 4 小时/次,或者口径因为手工加工开始出现不一致。

十、总结:从一张看板到一套管理节奏

回到开头那句话。老板说"你给我做一个管理层看板",他真正想要的其实不是看板,是一种能让他随时知道"哪里出了问题、该找谁"的确定性。看板只是这种确定性的载体之一。

所以这件事的独特之处在于:它 80% 是管理工作,20% 才是数据工作。你要做的事情包括,把一个模糊的诉求翻译成一个具体的会议场景,把场景翻译成不超过 7 个指标,把指标翻译成业务方能签字的定义,把定义翻译成数据方看得懂的需求,最后把这一切翻译成会议议程上的一个固定环节。

工具在这个链条里排在最后,但也不是不重要。当流程本身已经跑在某个系统里,比如研发交付跑在 PingCode 这类平台上,数据就自然沉淀下来了,你不需要额外造一套采集机制。支持私有化部署意味着数据边界可控,能从 Jira 平滑迁移意味着历史口径可比。但工具能帮你省掉的是采集和整理的成本,省不掉的是"到底该看哪几个数字"这个判断。

如果你今天就要开始,我的建议是按这个顺序动手:

  1. 今天就给老板发一条消息,约 30 分钟,只问一个问题:"最近哪件事你最想每周看到数字?"
  2. 明天列出 5 到 7 个候选指标,每个写一行定义初稿,不要写得太完美。
  3. 本周内约 3 位高管各聊 20 分钟,用文中的五问清单,记录原话。
  4. 两周内开一次口径评审会,哪怕只有 3 个人参加,也要把定义写下来并确认。
  5. 30 天后,带着第一版数字出现在一个已经存在的例会上,别等"系统做好了再说"。

管理层数据分析从 0 到 1,从来不是一次性交付,而是把一次会议开成习惯,再把习惯变成组织的日常动作。第一版可以不漂亮,但必须准时出现、口径一致、有人负责。

常见问题解答(FAQ)

1. 接到“做个管理层数据分析”的任务,第一步到底该干什么?

老板就丢给我一句话,说给我搭个管理层看板,我第一反应是去比价BI工具、去各个系统拉数据表,结果忙了一个月做出来的东西没人看。我到现在也没想明白,第一步到底该先做什么,是先选工具、先整理数据,还是先干点别的?

第一步既不是选工具,也不是拉数据,是花五到七天做高管访谈,把“看板”这个词翻译成一个具体的决策场景。访谈对象控制在三到五个人,一把手加一到两位分管业务的副总,再加财务负责人,每人四十分钟,问五件事:哪场会要开、会上要拍什么板、现在靠什么信息拍、这些信息平时谁在用、哪个数字最让他们不放心。

访谈完必须产出一页纸的项目章程,写清服务的会议名称、要回答的三到五个问题、决策责任人是谁、第一版什么时候上。判断标准很直接:如果访谈结束你还说不出“这个看板要支撑哪场会的哪个决策”,就不该往下走。我见过最多的失败路径就是先买工具,再倒推需要什么指标,最后财务、业务、数据三方都不认这个东西。

2. 第一版指标体系该做多少个指标,怎么挑?

我一开始的想法是既然要做就往全了做,把十几个部门的指标都塞进去,结果第一版做出来八十多个,高管翻了两页就再没打开过。可要是只做几个,又怕漏掉老板关心的事,被问起来答不上。第一版到底做多少、怎么选才算合适?

第一版控制在五到八个,围绕一场会来设计。做法分三层:先定一到两个结果指标,比如营收、毛利率、订单交付达成率;再定两到四个能驱动结果的过程指标,比如线索转化率、产能利用率、回款周期;最后补一到两个预警指标,比如应收逾期率、库存周转天数。

每个指标必须写清五件事:口径定义、计算公式、数据源表名、更新频率、口径负责人。口径评审会一定要开,财务、业务、数据三方到场,把含不含税、退单怎么算、跨月怎么切当场定掉,并给口径文档加版本号。指标数量本身不是成绩,真正的筛选依据是:会上每个指标后面都得能挂一个动作,挂不出动作的,这一版先砍掉。

3. 数据散在ERP和各部门的Excel里,是不是必须先建数据仓库或者买BI才能开始?

我们公司的情况是,一半数据在ERP,一半在业务部门的Excel里,财务还有自己的一套表。领导要做管理层分析,我担心不先建仓库根本没法做,可建仓库又是大半年的事。这种情况下到底能不能先动手,还是只能等基础打好?

可以先动手,而且我建议先动手。判断依据是数据量和刷新频率:如果第一版的五到八个指标里有七成以上能手工取到,就用Excel加轻量看板先跑一个季度。具体做法是建一份取数台账,写清每个指标的取数人、取数时间、原始文件路径、校验方式,每周固定一天更新,更新完签字。

同时把手工取数过程中反复出错的字段单独记下来,这份清单就是半年后建数仓最真实的需求输入,比拍脑袋写需求文档靠谱得多。但有三个前提要守住:涉及员工个人信息、客户名单、薪酬的数据先走权限和合规流程,不要放在共享盘;手工环节必须有备份和交叉校验,重要指标至少两人各核一遍;

给手工方案设一个明确的退出时间点,比如两季度后转自动化,否则很容易一直手工下去。

4. 看板做出来了,高管不开也不表态,怎么让数据真正进到管理节奏里?

我们第一版看板按时上线,数据也核过好几遍是准的,但每次经营会老板还是凭感觉拍板,看板挂在屏幕上基本没人翻。我开始怀疑是不是数据还不够好、维度还不够细。问题到底出在哪,该怎么改?

问题通常不在数据,而在会议流程里根本没有给数据留位置。改法是把看板嵌进会议的三段结构。会前二十四小时发一页纸经营摘要,格式固定为目标、实际、偏差、原因、建议动作、责任人,偏差超过阈值的指标排在最前面,让高管带着问题进会而不是带着耳朵进会。

会中不允许只说“这个数不好”,必须落到偏差多少、主因是什么、谁来干、什么时候回话,现场只确认动作,不讨论数据来源。会后把行动项写进一份共享的任务清单,带负责人和截止日期,下次开会第一件事就是过上次行动项的完成率。

判断这套东西做没做成,不是看做了多少张看板,而是看三个月后经营会上有多少决策引用了看板数据、上次行动项完成率是多少。我的经验是行动项完成率能稳定在七成以上,管理层数据分析才算真正立住了。

核心关键词

读者评论

毛
毛嘉宁

作为数据团队成员,对“下线报表比新建更需要勇气”很有共鸣。很多报表是数据团队按自己理解做的,业务方从没参与定义,访问量自然低。先做高管访谈、把被反复追问的问题找出来,再用最小成本验证,比堆指标和平台更有效。

董
董博

从管理者角度看,文章把“会议先于系统”讲透了。看板只有进入固定议程,会上有人引用并形成行动项,才算产生价值。手工版先跑起来也没问题,但一定要设退出条件,否则做数的人会被长期拖住,数字可信度也会下降。

何
何子涵

小公司没预算、没数据团队的情况很常见,用Excel手工做一版,在月度例会试一次,成本低又能验证场景真假。如果没人追问就换场景,别急着买BI或接ERP。这个思路比一上来做几十个指标的字典务实很多。

朱
朱景行

口径先于看板这点非常关键。同一个交付准时率,销售、供应链、财务能算出三个结果,没有业务方评审签字,上线后一定争议不断。文章强调业务Owner要拍板,数据团队不能替代,这个判断很实在。

文章包含AI辅助创作:开始怎么做?管理层数据分析:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/378396
