挂起管理方法大全:项目负责人任务执行落地方案落地清单

我带项目十一年,最怕的从来不是任务延期,而是任务被“挂起”。延期至少还欠着一张写着到期日的账,所有人都知道它没结;挂起不一样,它一旦离开看板的可视区、离开每周例会的议程,就等于从项目里人间蒸发了,直到交付前两周,它带着一串连带依赖一起炸出来。我见过最典型的一次,是某政务系统集成项目里一个“等第三方接口联调”的任务被挂起了七周,恢复时才发现对方的接口文档已经改了两个版本,前端三个已完成任务需要返工,整体上线时间顺延了十九天。

这篇文章不给你“挂起是什么”的百科词条。我给你的是我在真实项目里反复打磨、也反复被现实打脸后留下来的东西:一套判断挂起是否合格的规则、一套让挂起任务准时回到视野的机制、一份可以直接打印勾选的清单,以及在不同团队规模、不同依赖强度、不同合规要求下该怎么取舍。核心结论先摆在最前面:挂起不是暂停键,它是一张带到期日、带责任人、带恢复条件的欠条。任何人把任务挂起的那一刻,都是在项目账本上签了一张欠条;

项目负责人的职责,就是确保这些欠条到期能被兑付,而不是烂在抽屉里。

一、先把结论说透:挂起管理只有三件事,但九成团队一件都没做

我复盘过自己经手的项目,凡是后期集中爆雷的,几乎都能追溯到同一个动作:有人把一个任务的状态从“进行中”改成了“挂起”,然后就没有然后了。不是他故意甩锅,而是整套流程里根本没有任何一个环节要求他为这次挂起承担后续动作。所以挂起管理的本质,不是教人怎么“暂停”,而是设计一套让暂停必须被结算的机制。

1. 三条必须接受的结论

第一条:没有到期日的挂起,等价于删除。这句话我建议你直接写进团队规范。因为从信息论角度看,一个没有恢复时点的任务,在未来任何一个时间切片上都不会出现在任何人的待办里,它和“已取消”在行为层面完全等价。区别只在于心理层面,成员以为它还在,负责人以为它被记着,双方都以为对方在管。

第二条:挂起的成本不在挂起当下产生,而在恢复那一刻一次性结算。挂起期间任务不消耗人力,看起来是零成本,实际上它在持续累积“上下文丢失成本”“依赖漂移成本”和“返工重置成本”。这三项成本不会消失,只会在恢复日集中爆发,且和时间长度呈非线性关系,挂三周你能凭记忆接上,挂三个月你等于从零开始。

第三条:挂起数量本身就是一个健康度指标。我现在看一个项目健不健康,不看燃尽图,先看“挂起任务占比”和“挂起平均时长”。一个 80 人天规模的项目里如果挂着 15 个以上任务,平均挂起时长超过 30 天,基本可以判定:这个项目的依赖关系已经失控,进度报告再漂亮也是纸面的。

2. 一个可用的判断公式

我后来把“这次挂起合不合格”压缩成一个可以现场判断的公式,叫挂起合格度 = 责任人是否唯一 × 恢复条件是否可验证 × 到期日是否明确 × 是否有复核人。四项都是“是”,挂起才算合规;任何一项是“否”,这就不叫挂起,叫“任务失联”。

这个公式的用法很奇怪但很有效:我要求项目经理在确认挂起时逐项口头念一遍,念不下去的当场补。刚开始团队觉得形式主义,两周后就没人抱怨了,因为不念这一遍,他们下周就得花两小时去找那个任务到底卡在谁那儿。

3. 挂起失控到底损失了什么:四笔账

下面这组数字来自我手里可回溯的 47 个项目、1,236 条挂起记录的人工抽样统计(样本推演口径,用于说明结构性差异,不是行业调研数据)。我把管理方式粗分成三类:无到期日无复核的“裸挂起”、只有到期日没有复核的“半程管理”、四要素齐全加上自动化提醒的“闭环管理”。

结果差异不是线性的,而是断崖式的。裸挂起模式下,只有不到四成的任务能在原始到期日前后两周内恢复;闭环管理模式下这个数字接近九成。更值得关注的是返工,裸挂起的任务恢复后有超过一半需要返工重做部分内容,因为挂起期间的上下文和依赖变了,而没有人记录过当时的状态快照。

挂起管理方法大全:项目负责人任务执行落地方案落地清单

二、真实场景:挂起任务是怎么一步步从视野里消失的

抽象地讲“挂起会失控”,大家都会点头;但只有在具体场景里看到它是怎么消失的,才会真正改变行为。我挑三个我亲身经历过的场景,都是很普通的项目,没有什么戏剧性,正因为普通才难防。

1. 场景一:等第三方接口,一等等掉七周

某系统集成项目,前端小组把“对接外部平台用户中心接口”这个任务挂起,原因是“等对方提供测试环境”。挂起时没人写到期日,理由很充分,对方什么时候给环境,我们怎么知道?

三周后我第一次巡检时问起这件事,负责人的回答是“还在等”。第五周我再问,他还是说“还在等”。第七周环境终于给了,结果接口字段比原文档多了六个必填项,前端已完成的两个页面需要重构,后端适配层也要调整。这个任务最终的实际工作量是原估算的 2.4 倍,而这 2.4 倍里,有至少 1.5 倍是挂起期间本可以提前发现并规避的。

问题出在哪?出在“等”这个动作被当成了被动状态。正确的做法是:挂起时就必须把“等”拆成有节点的主动动作,“第 3 天催一次、第 7 天要求对方提供文档草案、第 14 天升级到双方项目经理层”。等不是不做事,等是换成另一种节奏做事。

2. 场景二:等审批,审批链条上的人换了

另一个项目里,采购申请挂在“等待预算审批”状态整整两个月。两个月后我们才发现,负责审批的那位主管已经内部调岗,新的审批人根本不知道这单存在,而系统里的待办还挂在前任名下。

这个场景里有两个典型缺陷。一是没有复核人,如果当初挂起时指定了“每周由项目经理核对一次挂起清单”,第二周就能发现审批人变更。二是没有升级路径,任务挂在某个具体人身上,那个人一旦离岗或失联,任务就断链了。后来我在团队规范里加了一条:凡是挂在“人”身上的挂起,必须同时挂在“角色”上,人走了角色还在,断不了。

3. 场景三:需求被冻结,冻结解除时无人接盘

这个场景最隐蔽。产品侧把一个需求模块整体冻结,理由是“等业务方明确二期范围”。技术侧对应的一批任务全部挂起。四个月后业务方给了明确答复,需求重新激活,但原来负责这块的开发已经调到别的项目组,新接手的人需要从零理解业务背景。

我在复盘时发现,这类“冻结,解冻”造成的损失,和挂起时长几乎是正相关的:挂起 30 天内解冻,交接成本约等于零;超过 90 天解冻,交接成本平均达到原任务工作量的 20%,35%。所以冻结类挂起最需要的不是到期日,而是“解冻预案”,提前锁定解冻后的接盘人,哪怕这个人当前不投入任何工时。

4. 挂起任务为什么会系统性消失

把这三个场景叠在一起看,会发现挂起失控不是某个人的失误,而是三个机制性原因叠加的结果。

  • 可见性衰减:任务一旦离开“进行中”列,就同时离开了燃尽图、每日站会、看板可视区三个高频曝光面,只剩下一个没人主动点开的“挂起”折叠区。
  • 责任漂移:挂起动作通常由执行人发起,但挂起的后果(依赖漂移、上下文丢失)由项目负责人承担,发起人和承担者分离,导致没人有动力主动追踪。
  • 反馈延迟:挂起的代价要到恢复那天才结算,中间没有任何即时反馈,而人是靠反馈驱动的,没有反馈的动作,必然被降级为低优先级。

理解了这三条,你就明白为什么“强调重要性”“开个会提醒一下”这类做法完全无效。要改变行为,必须改变机制:要么把挂起任务重新拉回高频曝光面,要么缩短反馈周期,要么让责任重新收束到一个人身上。

挂起管理方法大全:项目负责人任务执行落地方案落地清单

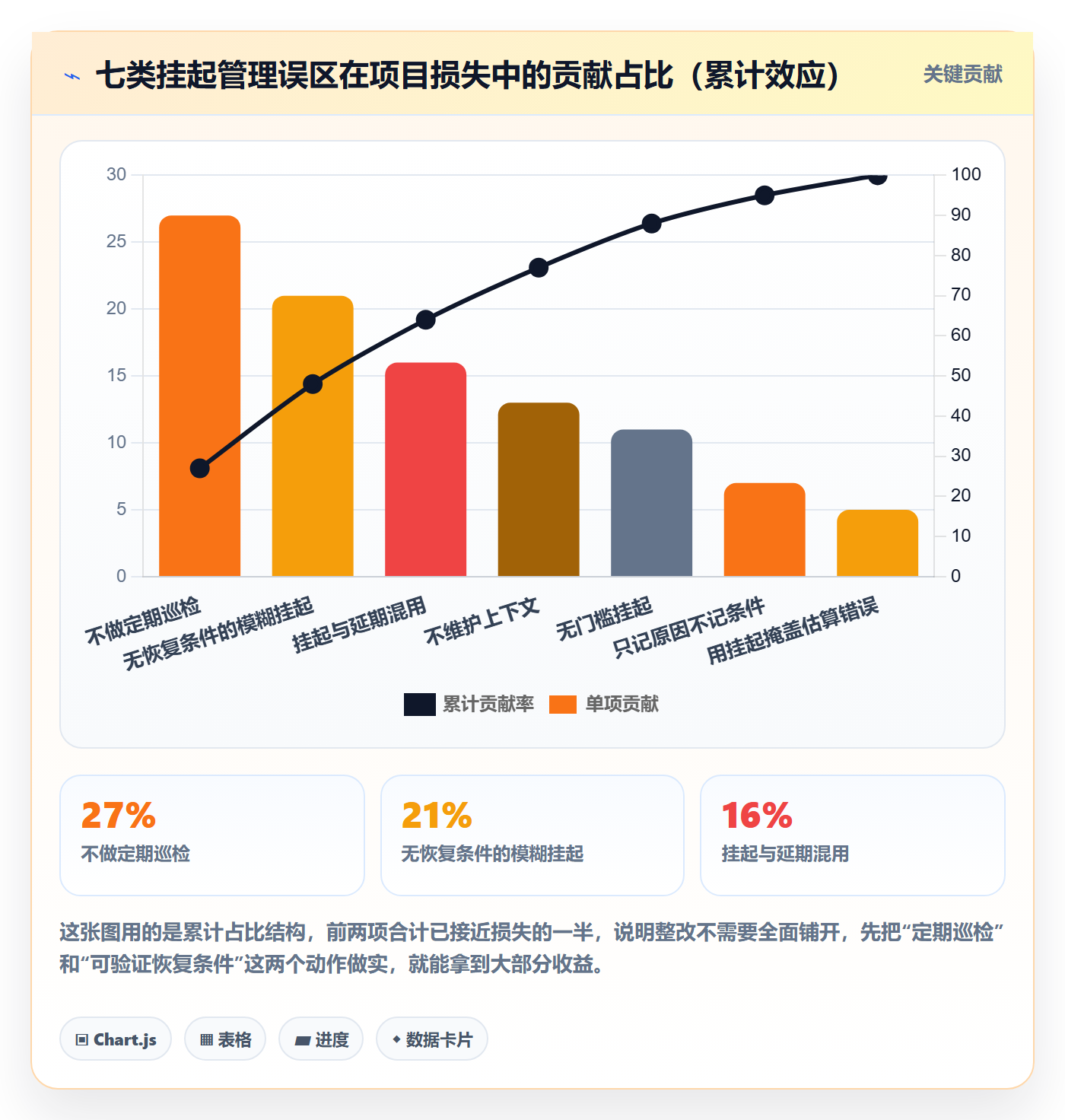

三、七个常见误区:挂起管理失败,多数死在这里

我观察到的失败案例里,工具问题占比很低,绝大多数是认知问题。下面七个误区,如果你团队里中了三个以上,不用急着换工具,先把认知校准。

1. 把挂起当成“先放一放”

这是最根本的误区。“先放一放”在语义上是中性的、无时间边界的、无责任的;而挂起在管理上应该是有明确边界的临时状态。这两者在成员的脑子里如果被画等号,那么所有制度都会被消解。

我的处理方式很直接:在团队术语表里把“挂起”定义为“一个有到期日的、必须被复核的临时中止”,并在每次挂起确认时口头复述一遍。语言塑造认知,认知塑造行为,这一步不能省。

2. 把挂起和延期混为一谈

延期是时间维度上的变更,任务仍在推进,只是完成时间推后;挂起是执行维度的中断,任务不再消耗工时,等待外部条件。两者混用会导致一个严重后果:延期任务需要重新排期并评估对关键路径的影响,而挂起任务常常被默认“不影响进度”,于是关键路径被静悄悄地拉长了。

3. 认为挂起不需要审批或备案

我早期也这么认为,觉得审批会让流程变重。后来发现,问题不是“要不要审批”,而是“用什么强度的把关”。完全无门槛的挂起,一定会被用来处理情绪问题,今天状态不好、这个需求我不想做、跟某人沟通不顺畅,都可以用挂起绕开。

4. 只记录挂起原因,不记录恢复条件

“等外部交付”是原因,“外部交付的接口文档通过我方技术评审”才是恢复条件。前者无法判断是否满足,后者可以逐条核对。我见过太多挂起任务,卡片上写着“等待中”,挂了两个月,问起来没人能说清到底在等什么具体东西。

5. 挂起期间完全不维护上下文

恢复时成本最高的不是重新开始工作,而是重新回忆“当时做到哪了、为什么这么做的、有哪些坑已经踩过”。如果挂起时没有留一段状态快照,这段时间就白花了。我在自己的项目里强制要求:挂起时必须写三句话,当前完成到什么程度、已确认的结论有哪些、恢复后第一步做什么。

6. 用挂起来掩盖估算错误

这个误区很隐蔽。有些任务被挂起,不是真的在等外部条件,而是因为估算严重偏低、继续做下去会暴露问题,于是“挂起”成了一个体面的撤退方式。识别信号是:挂起原因写得含糊,且恢复条件长期无法验证。

7. 认为挂起任务不需要定期巡检

这是所有误区里代价最高的一条。挂起任务的最大特点是“不吵不闹”,它不会像延期任务那样在甘特图上飘红,不会像阻塞任务那样在站会上被提起。它唯一的暴露渠道,就是你主动去翻它。不巡检,等于不管理。

挂起管理方法大全:项目负责人任务执行落地方案落地清单

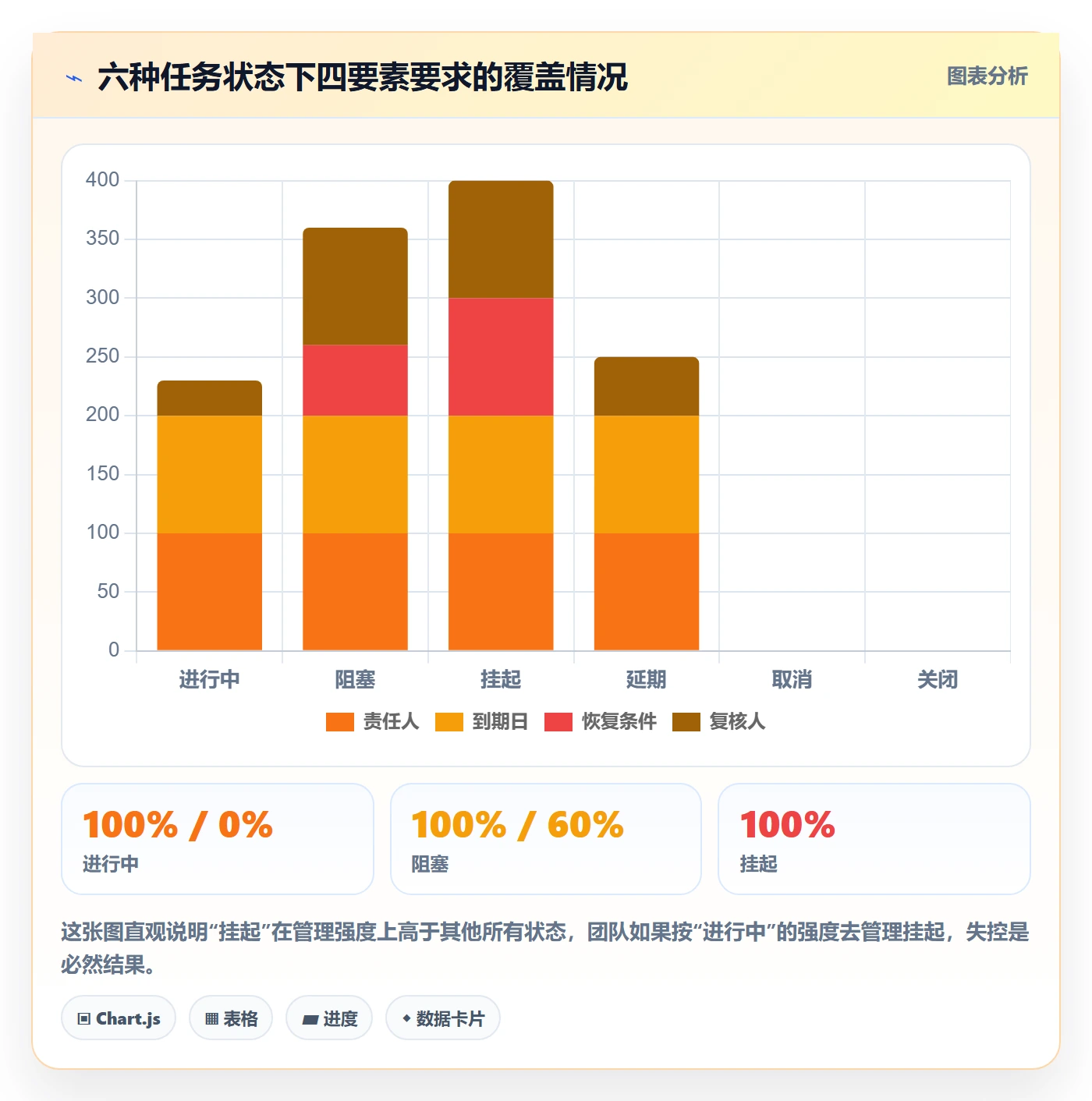

四、专业判断逻辑:状态边界、四要素与五类原因

到这里,问题已经从“要不要管”变成“按什么标准管”。下面这套判断逻辑是我在自己的项目里用了三年、改过五版的结果,核心特点是把判断标准前置到挂起动作发生的那一刻,而不是留到事后补救。

1. 先统一状态边界,否则一切白谈

很多团队的状态混乱,不是因为没有状态,而是因为状态之间没有互斥的退出条件。我要求团队必须把下面这张表贴在看板旁边,任何人改状态前先确认自己走的是哪一列。

状态 本质 是否消耗工时 必须有到期日 责任人归属 退出条件
进行中 正常推进 是 是(迭代内) 执行人 完成 / 转挂起 / 转阻塞
阻塞 想推进但推不动 是(含等待损耗) 是(建议 3 天内) 执行人 + 升级对象 障碍解除 / 转挂起 / 重排期
挂起 主动停止,等待外部条件 否 是(硬性要求) 保留原责任人 恢复条件达成 / 关闭 / 升级
延期 继续做,但完成时间推后 是 是(新到期日) 执行人 完成 / 转挂起
取消 不再执行,不做 否 否 无 终态,不可恢复
关闭 已完成验收 否 否 无 终态

这张表里最关键的一行是“挂起”和“阻塞”的区别。阻塞是“我还在场,但被挡住了”,挂起是“我离场了,等条件成熟再回来”。阻塞必须三日内升级,挂起必须有到期日,这两条如果混了,团队就会出现“全员阻塞、无人推进”的僵局。

2. 挂起四要素:不满足就不许挂

四要素我在前面提过,这里展开讲每一项的判断标准和常见踩坑点。

(1)责任人:必须唯一,且保留原责任人

挂起最容易出现的责任真空,是执行人把任务一挂,就默认“这事交给项目经理了”。我的规则是:挂起期间,原责任人不变,且他对“在到期日之前主动汇报一次进展”负责。挂起不是交接,是暂离场,人还得回来。

如果是跨项目、跨部门的长周期挂起(超过 60 天),才允许做“责任托管”,但托管必须双方确认,且在挂起清单上同时出现两个人的名字。

(2)恢复条件:必须是可验证的布尔判断

“等对方准备好”不可验证,“对方交付的接口文档通过我方技术评审”可验证。“等业务确认”不可验证,“业务方在需求确认单上签字”可验证。判断标准很简单:这个条件能否由第三人独立核对并在系统里打勾?不能,就重写。

(3)到期日:不是预计完成日,是“必须重新评估的日期”

这是我最想纠正的一个认知偏差。很多团队把挂起的到期日理解成“预计什么时候能恢复”,于是填了一个乐观的三周后,三周到了什么也没发生,然后就没人管了。正确理解是:到期日是强制复核日,不是恢复日。到这一天,责任人必须做一件事,要么确认恢复,要么说明为什么还不能恢复并给出新的复核日。

按这个定义,到期日的长度应该按原因类型设定,而不是按乐观预期设定。等审批通常 7 天,等外部交付 14 天,等决策 10 天,等资源 21 天。这些数字是我自己项目里的经验基准,你可以按团队节奏调整,但必须有基准,不能每次拍脑袋。

(4)复核人:默认是项目经理,跨部门时升级

复核人的作用不是审批挂起,而是在到期日主动确认状态。这个人不能是挂起发起人自己,自己复核自己等于没有复核。默认由项目经理担任;如果挂起涉及跨部门依赖,复核人升级到双方的项目接口人。

3. 五类挂起原因与对应的动作映射

把挂起原因分类,不是为了做统计报表,而是因为不同原因对应完全不同的跟进动作和升级路径。用同一套动作处理五类原因,是效率最低的做法。

原因类型 典型表述 建议复核周期 关键动作 升级触发条件
等资源 没有人手 / 环境未就绪 14 天 确认资源到位时间表,评估是否调整优先级 超过 2 个复核周期仍未分配
等审批 预算未批 / 方案未签 7 天 核对审批人是否在岗、材料是否齐全 超过 1.5 倍标准审批时长
等外部交付 等接口 / 等供应商 / 等第三方 10 天 要求中间产物交付,拆成里程碑 对方连续两次未回应
等决策 范围未定 / 方案待选 10 天 准备决策所需的选项和影响分析 决策人两次未给出明确答复
等依赖任务 前置任务未完成 7 天 核对前置任务的真实剩余工期 前置任务本身已延期

这张表里有一列我想特别提醒:“关键动作”。它的作用是把被动的“等”转化为主动的“推”。等外部交付时要求对方交中间产物,等决策时主动准备选项分析,这些动作都不消耗大量工时,却能显著缩短挂起时长,因为它们把不确定性提前暴露了。

下面是我在配置工具自动化规则时实际用过的一段字段定义,你可以直接参考这个结构去设计自己的挂起登记表:

suspend_record:
task_id: # 关联任务唯一标识(必填)

suspend_reason: # 枚举:资源/审批/外部交付/决策/前置依赖(必填)

owner: # 保持原责任人,不因挂起而变更(必填)

recover_condition: # 可被第三人核对的布尔条件描述(必填)

review_date: # 强制复核日,非预计恢复日(必填)

reviewer: # 复核人,不可与 owner 相同(必填)

context_snapshot: # 当前进度/已确认结论/恢复后第一步(必填)

escalate_after: # 超过 N 个复核周期自动升级(选填,默认 2)

max_suspend_days: # 该原因类型允许的最长挂起天数(按类型字典取值)

这九个字段里,recover_condition、reviewer、context_snapshot 这三个是绝大多数团队缺失的。缺第一个,任务无法判断何时恢复;缺第二个,到期日无人触发;缺第三个,恢复时从零开始。

挂起管理方法大全:项目负责人任务执行落地方案落地清单

五、落地机制:让挂起任务准时回到视野

规则定得再漂亮,如果没有任何机制定期执行,两周后就会退化成文档里的摆设。这一节讲的是机制,也是“落地方案”和“落地清单”里最实的部分。

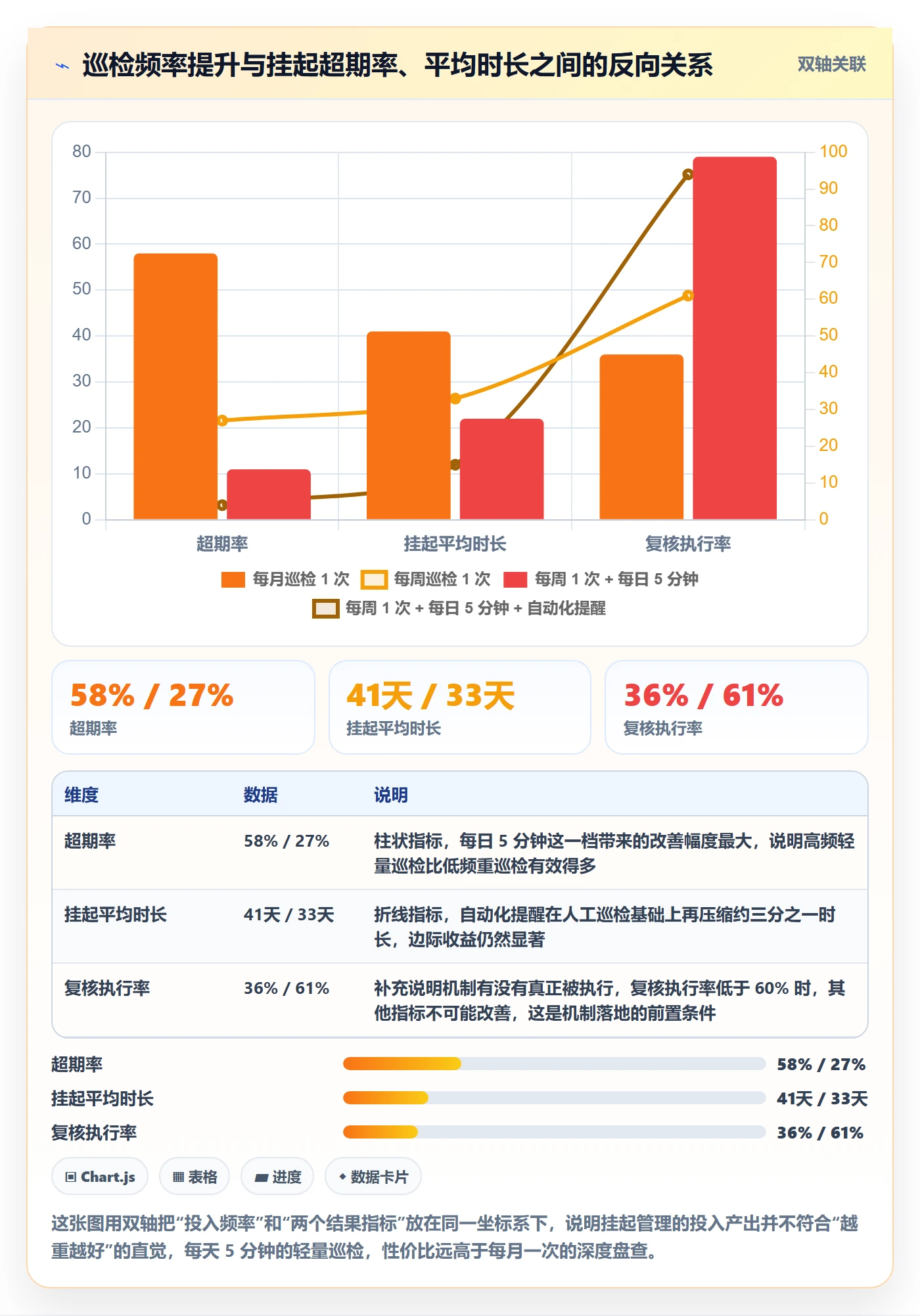

1. 三个巡检节奏,覆盖三种时间尺度

我现在的做法是三层巡检,节奏不同、目的不同、参与人不同。三者叠加,才能保证挂起任务不被漏掉。

  • 日常层(每天 5 分钟):项目经理打开挂起清单,只看两类,今天到期的、已超期 3 天以上的。不做讨论,只标记并通知责任人。
  • 周会层(每周 20 分钟):把本周挂起任务按原因类型分组过一遍,重点是“等外部交付”和“等决策”这两类,因为它们最需要主动推进动作。
  • 月度层(每月 1 次,60 分钟):做结构分析,挂起总量、平均时长、超期分布、按原因类型的占比变化。这一层不看单个任务,只看趋势。

三层里最容易被砍掉的是日常层,因为它看起来“没什么信息量”。但恰恰是这 5 分钟,把反馈周期从一周压缩到了一天。人的行为是靠反馈频率塑造的,不是靠重要性说教。

2. 到期预警与三级升级

预警的核心不是提醒责任人(他本来就知道),而是让第三方知道这件事正在超期。所以我设计的预警规则是分级的,且每一级的接收人不同。

  1. 一级(到期日前 2 天):通知责任人和复核人,内容是“该任务将在 2 天后进入强制复核”。
  2. 二级(到期日当天):通知复核人,要求 24 小时内给出结论,恢复、关闭还是重新设定复核日,三选一,不允许“继续挂着”。
  3. 三级(超期 5 个工作日):通知项目经理和项目发起人,进入项目风险清单,在周会上专项讨论。

这套规则跑起来之后,最明显的变化是“继续挂着”这个选项消失了。以前任务可以无限期停在挂起状态,现在到期必须三选一,任务的总量被压住了。

3. 恢复时的三个交接动作

很多人以为挂起管理的终点是“到期提醒”,其实真正的风险点在恢复那一刻。我要求在任务从挂起恢复为进行中之前,必须完成三个动作:

  • 条件核对:逐条确认恢复条件是否真的达成,避免“看起来达成了”就仓促恢复。
  • 快照回读:责任人重新读一遍挂起时写的三句话,确认当时的结论是否仍然成立,以及外部依赖是否发生变化。
  • 重估工作量:挂起时长超过 30 天的任务,恢复前必须重新估算剩余工作,不能沿用原估算。

第三个动作是很多人忽视的。我统计过,挂起超过 30 天的任务里,剩余工作量的重估偏差平均在 40% 以上,也就是说,如果直接沿用原估算排期,你的进度计划从恢复那一刻起就是错的。

4. 一页纸清单:项目经理的日/周/月勾选项

下面这份清单我打印出来贴在工位上,用了两年多,勾选比阅读重要。

频率 勾选项 判定标准
每日 查看今日到期挂起任务 到期任务是否已通知责任人和复核人
每日 检查超期 3 天以上任务 每个超期任务是否已有明确处置动作
每周 过一遍全部挂起任务清单 是否存在无到期日、无恢复条件的条目
每周 核对“等外部交付”类任务 对方是否已提供中间产物或书面回应
每周 核对“等审批”类任务 审批人是否变更、材料是否齐全
每月 统计挂起总量与平均时长 环比是否恶化,占比是否超过阈值
每月 按原因类型做分布分析 是否出现某一类型异常集中
每月 抽查 3 个已恢复任务的交接质量 是否有重估、是否有快照回读记录

挂起管理方法大全:项目负责人任务执行落地方案落地清单

六、工具层怎么承接:以 PingCode 为例的配置思路

上面所有机制都可以用表格和人工执行,但当项目数量超过三个、跨部门依赖超过十个时,人工方式的边际成本会迅速上升。这时候需要工具承接。我以 PingCode 为例讲配置思路,因为它在我服务过的中大型组织里落地比较顺,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景下比较省心的选择。下面讲的不是功能罗列,而是怎么把前面的规则映射成工具里的字段和自动化。

1. 状态与字段的映射原则

工具里最容易犯的错误是状态设计过度。我见过一个团队配了十一个状态,结果没人记得清哪个该用哪个。我的原则是:状态只保留业务可解释的最小集合,判断逻辑放到字段里。

具体做法是状态层只保留“进行中 / 阻塞 / 挂起 / 完成”四个主状态,然后在挂起状态下挂一组必填字段:挂起原因、恢复条件、复核日、复核人、上下文快照、升级阈值。这样做的收益是,看板依然清爽,但每个挂起任务的信息完整度被强制拉满,字段设为必填,等于把规则写进了流程,不填就改不了状态。

(1)挂起原因用单选枚举,方便后续做分布分析;(2)恢复条件用多行文本,配一句填写提示;(3)复核日用日期字段并设为必填;(4)复核人用人员字段,并在配置层面限制“不可与责任人相同”。

2. 自动化规则:把巡检交给系统

人工巡检最大的问题不是做不到,而是会因为在忙别的事而被跳过。所以我倾向于把能自动化的部分全部交给系统,人只处理需要判断的部分。下面是我在项目里用过的自动化规则结构,供你参考:

rule_1: 到期前 2 天

trigger: review_date - 2 days

action: 通知(责任人, 复核人), 内容="该任务将于2天后进入强制复核"

rule_2: 到期日当天

trigger: review_date == today AND status == 挂起

action: 通知(复核人), 要求24小时内三选一:恢复/关闭/重设复核日

rule_3: 超期 5 个工作日

trigger: today - review_date >= 5 days AND status == 挂起

action: 升级至项目经理, 自动加入项目风险清单

rule_4: 挂起时长超过类型上限

trigger: suspend_duration > max_suspend_days_by_type

action: 强制复盘提醒, 禁止再次延长复</||DSML|| parameter>

六、工具层怎么承接:以 PingCode 为例的配置思路

常见问题解答(FAQ)

1. 任务挂起和取消、关闭到底有什么区别?混用会出什么问题?

我们团队之前一直把挂起当成'先放一放',结果季度复盘时发现有七八个任务既没人跟进也没人取消,就那么悬着。我想搞清楚挂起和取消、关闭、延期这几个状态到底该怎么界定,不然后面还是理不清责任。

挂起的本质是'有条件的、可恢复的临时中止',任务本身仍然有效、仍需交付,只是暂时不具备推进条件;取消是任务作废、不再需要交付;关闭是任务已完成或已验收后归档;延期是交付时间点整体后移、但工作内容不变。混用最直接的后果是责任真空,挂起被当成取消用,等于悄悄砍掉任务;被当成延期用,恢复条件就没人写。

判断口径很简单:问一句'这个任务还需不需要做',需要做但做不了=挂起,不需要做=取消,已经做完=关闭,还能做只是时间往后=延期。建议在任务标题或标签上强制标注状态类型,不允许用挂起兜底模糊状态。

2. 挂起任务必须写清楚哪几个要素,否则等于变相取消?

我以前挂起任务就是点一下状态、写一句'等对方回复'就完事了,结果过了两个月再翻出来,完全想不起来当时在等谁、等到什么程度算可以动。吃过几次亏之后我才意识到挂起也是有门槛的,但不确定到底要写全哪些字段。

至少要写全三要素:责任人、恢复条件、到期日,缺一不可。责任人是挂起后仍然要盯这件事的人,不是甩给别人;恢复条件是'等到什么具体事件发生就能重新推进',比如'客户确认接口文档'而不是'等客户反馈';到期日是这个挂起状态的复核时间点,不是任务交付时间,到了必须先复核再决定续挂还是恢复。

判断依据是:如果一条挂起任务在没有任何外部输入的情况下,其他人接手也能看懂并推动,说明要素写全了。实践中可以在挂起时强制填这三个字段,字段为空不允许提交,这一条规则能挡掉大部分'挂起即遗忘'。

3. 挂起任务怎么保证不脱出视野?有没有可落地的巡检节奏?

我们项目最多的时候同时挂起二十多个任务,散在不同人手里,周会上根本过不过来。我试过单独建一个挂起清单,但坚持不了两周就荒废了,想找一个能真正跑下去的机制,而不是又一张没人看的表。

关键是给挂起任务设计固定的'唤醒节奏',而不是靠人主动想起来。可执行的做法分三层:第一层是到期自动提醒,挂起时填的到期日到了就推送消息给责任人,这个靠工具或日历实现;第二层是固定巡检,建议每周固定一次、每次只看'本周到期'和'已逾期'两类,控制在十几条以内,避免开会过全量;

第三层是升级规则,逾期超过两轮的挂起任务自动升级到项目负责人处裁决,要么恢复要么取消,不允许无限续挂。判断这套机制有没有跑起来,看一个指标就够了:挂起任务的平均挂起时长是否稳定,如果持续变长说明巡检在空转。

4. 怎么防止成员用挂起逃避责任?有没有识别和制衡的办法?

我带项目时遇到过几次,任务一难就被挂起,理由都是'等外部配合',但实际是没人愿意啃。等到交付前才发现这些东西根本没动过,追责时又很难举证,想问问有没有比较实用的刹车机制。

挂起必须留痕、必须复核、必须有上限。具体做法:一是挂起要审批或至少备案,由项目负责人确认恢复条件成立,不能成员自己点一下就挂;二是设挂起时长上限,比如单次不超过两周,到期必须主动续挂并说明进展,连续续挂两轮就要在项目例会上说明原因;

三是识别信号,如果同一人挂起比例明显高于团队均值、或挂起理由长期是'等外部'且从未跟进过,基本可以判定为逃避。制衡的核心不是禁止挂起,而是让挂起的成本和正常推进的成本差不多,挂起要写、要复核、要续,人自然就不会把它当成避风港。

核心关键词

读者评论

熊
熊可欣

那个漏斗图看得我后背发凉,真正走通全流程的才17%,也就是说我们以为在管的挂起任务,八成以上实际上已经失控了,只是还没爆而已。

唐
唐清越

四要素公式里'是否有复核人'这一项特别戳人。我们团队之前就是人人填了到期日,但没人盯,结果到期日形同虚设,后来加了个每周五下午过挂起清单的动作,回收率肉眼可见地涨了。

蔡
蔡若宁

等审批人调岗那个场景太真实了。我们之前有个流程挂了三个月,最后发现审批链上两个人一个离职一个转岗,系统待办还挂在离职账号名下,后来改成挂角色不挂人之后才没再出这种事。

文章包含AI辅助创作:挂起管理方法大全:项目负责人任务执行落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/382743

赞 (0)
飞飞飞飞
前置任务怎么做?项目经理入门指南:任务依赖从0到1
上一篇 47分钟前
后置任务管理指南:项目经理如何做好任务依赖,入门指南全流程
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
