去年 Q3,我带的团队在一个支付链路重构任务上踩了一次典型的坑。任务在开发到 60% 时因为上游风控接口变更被阻塞,团队按惯例把它挂到"等待中",然后全员转去做别的需求。11 天后接口就绪,原开发同学已经调去支援另一个项目,接手的人在任务卡上只看到一句"接口联调中,等风控确认"。结果重建现场花了 3.5 人天,最后 40% 的代码被推倒重写,不是工作量大,是没人知道那 60% 里哪些还能用。
这件事让我重新理解了"任务执行恢复"这个词。它不是一个项目管理动作,也不是把状态从"阻塞"改回"进行中",而是一套需要被提前设计出来的工程能力。这篇文章我把过去几年在中大型研发团队里反复打磨的恢复流程完整拆开讲清楚:恢复到底在恢复什么、成本花在哪里、哪些误区会让恢复变成二次返工、以及在不同中断场景下应该怎么取舍。
一、核心结论:任务执行恢复的五个判断
在展开细节之前,先把结论摆出来。如果你只读一段,读这一段就够了。这五个判断是我复盘过十几个中断任务、统计过三支团队近 400 个阻塞任务之后形成的稳定看法,它们构成了后面所有方法的底层逻辑。
1. 恢复成本的主体是"上下文重建",不是"工作重做"
大部分管理者一听到任务要恢复,第一反应是"这活儿还要再花多少时间"。这个问法本身就偏了。真正吃掉时间的,是让接手者(或者是几天后的自己)重新理解"当时为什么这么做""做到哪一步了""哪些决定是确定的、哪些还是假设"。
我在团队里做过一次粗略拆解:一个中断超过 5 天的任务,恢复总耗时里大约 55%-65% 花在现场重建,只有 20%-25% 是真的重新写代码或重新做设计,剩下的是重新对齐依赖和排期。也就是说,恢复问题的本质是信息问题,不是产能问题。

2. 可恢复性在任务开始时就决定了

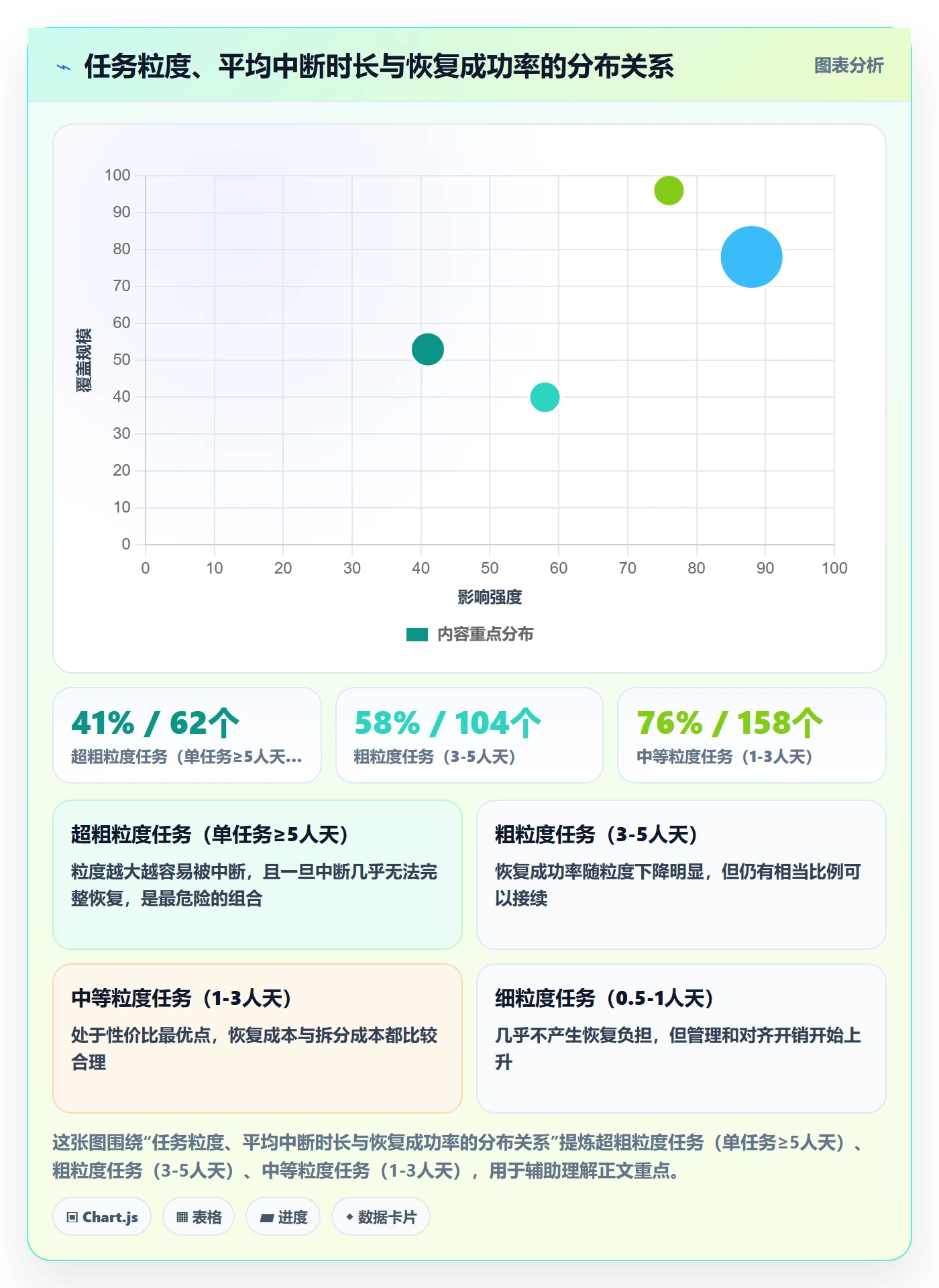

一个任务好不好恢复,跟它被阻塞多久没太大关系,跟它开始的时候被怎么拆、怎么记录、怎么留中间态强相关。我见过同样是阻塞两周的任务,一个花 2 小时接上,另一个花 4 人天还在扯皮。差别几乎全在任务创建那一刻。
具体来说,决定可恢复性的三个前置条件:任务粒度是否足够小、执行现场是否有落点、关键决策是否被显式写下来而不是留在脑子里。这三件事在任务进行中做,成本极低;等到中断后再补,成本会翻好几倍。
3. 恢复失败的第一原因是"中间态不可见"
什么叫中间态?就是任务进行到一半时,那些既不是最终产出、也不是原始需求的产物:本地分支上没提交的改动、临时写的手工验证脚本、和上游对齐好的口头约定、被否决但又可能翻案的备选方案。

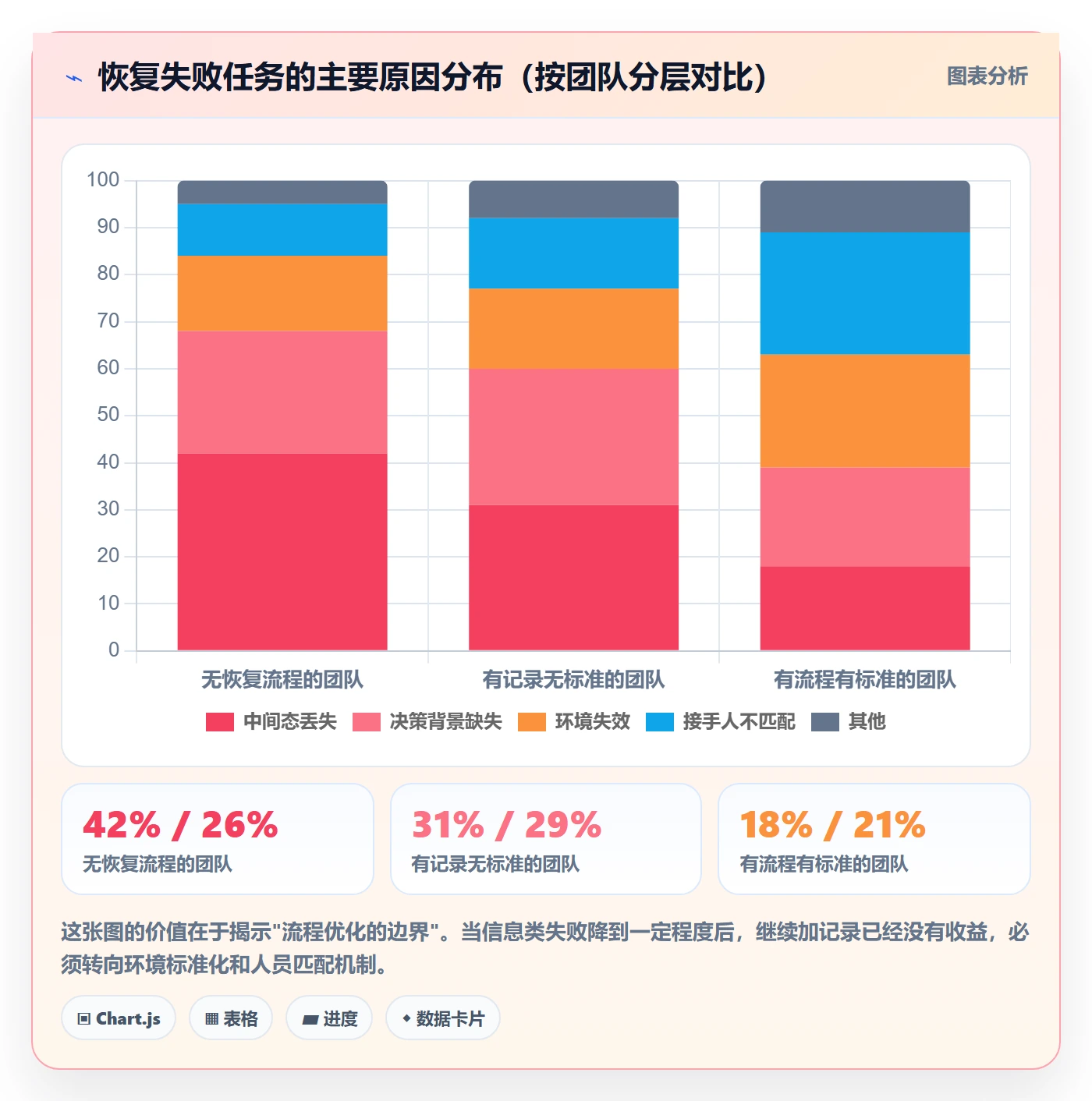

这些东西在任务顺利推进时不需要被记录,一旦中断就全部消失。团队最常见的恢复失败场景,不是"接不上",而是接手者根本不知道哪些东西已经存在,于是从头做了一遍。
4. 恢复必须有 SLA 和责任人,不能靠自觉
我观察过一个很稳定的规律:凡是把"阻塞任务什么时候恢复"交给当事人自觉判断的团队,平均恢复延迟都会比有明确规则的长 2-3 倍。原因很简单,阻塞任务没有当下压力,而新任务有交付压力,人的注意力天然流向后者。
所以恢复流程里必须有两个硬约束:每个阻塞任务有明确的恢复触发条件和责任人;超过阈值未恢复的任务会被自动升级到迭代负责人面前。注意,我强调的是"触发条件"而不是"截止时间",任务恢复的时间点往往不由自己决定,但"条件满足后多久必须启动恢复"完全可控。
5. 恢复要分层设计:个人层、任务层、迭代层、系统层
把恢复当成一个整体动作来管,必然管不好。因为个人被打断 2 小时和被裁员导致的跨人交接,需要的机制完全不同。我把它拆成四层:
- 个人层:个人工作现场的即时保存,解决"我自己回来能不能接上"。
- 任务层:单个任务的状态快照与恢复路径,解决"换个人能不能接上"。
- 迭代层:一批阻塞任务的集中恢复与排期重排,解决"这个迭代还救不救得回来"。
- 系统层:工具、环境、权限、数据的可恢复性,解决"整个协作链路断了以后怎么重建"。
四层的恢复周期、责任人、记录载体都不一样。后面第四节我会给出每一层的具体判断逻辑。
二、背景和真实场景:任务为什么会"断"
"任务中断"这个词太笼统了,笼统到没法指导行动。我在做内部复盘的时候,把所有中断场景按根因重新分了一遍类,发现不同类型的中断,恢复难度差着数量级。搞清楚你面对的是哪一类,比背流程有效得多。
1. 任务"断掉"的六种真实类型

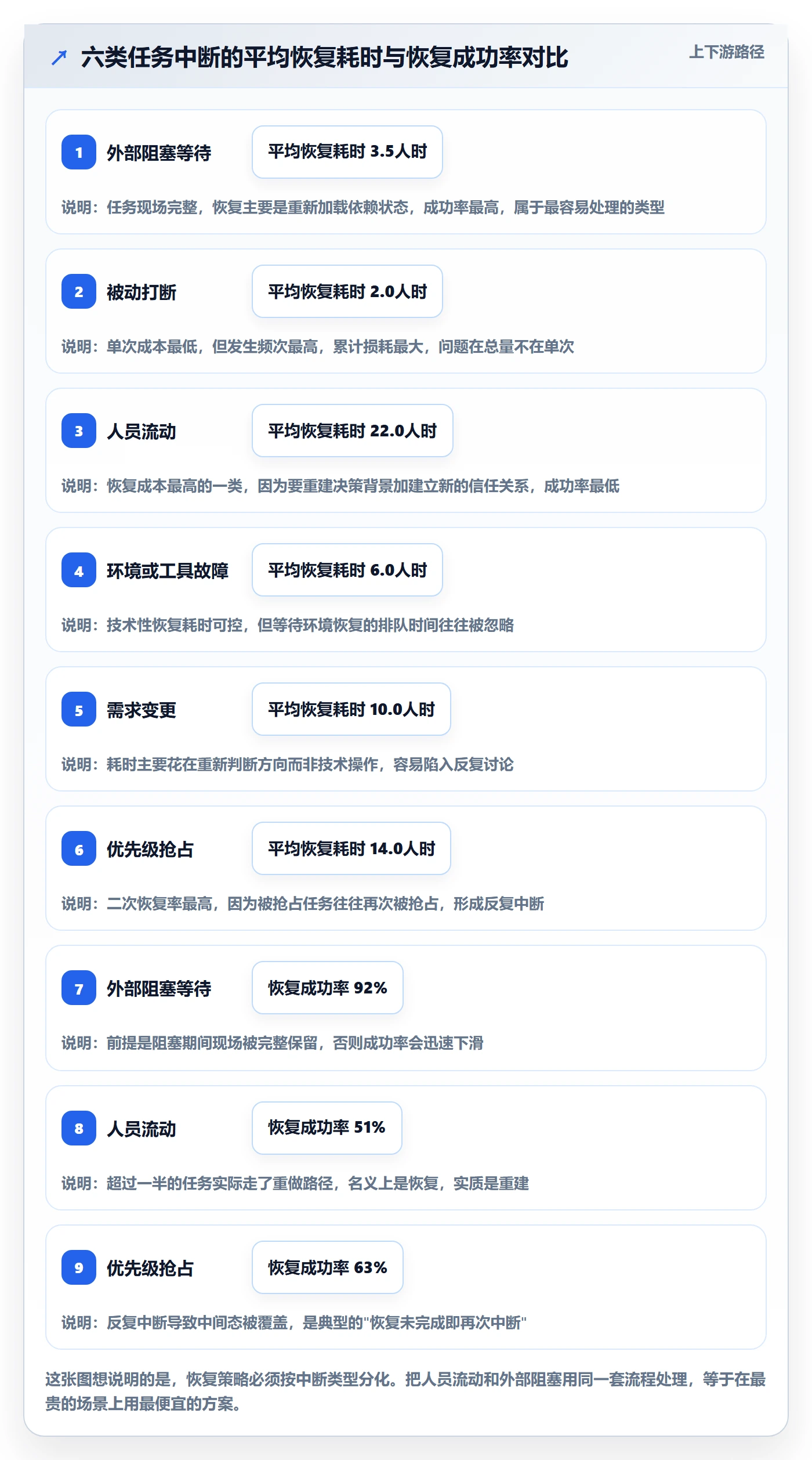

以下分类来自我对三支团队近 400 个阻塞任务的归因统计,也是我在做恢复优先级判断时的第一道筛子:
- 外部阻塞等待:等接口、等资质、等第三方交付。任务本身是健康的,只是停住了。
- 被动打断:被临时插入的紧急需求、线上事故、会议拉走注意力。任务被切碎但没有停。
- 人员流动:调岗、离职、长期病假。恢复的本质是跨人交接。
- 环境或工具故障:测试环境被占用、构建流水线挂了、权限被回收。
- 需求变更:任务做到一半,上面的需求变了,需要判断是继续、改向还是废弃。
- 优先级抢占:资源被更高优任务抽走,任务被"冷藏"。
这六类的恢复策略完全不同。外部阻塞等待是"守",人员流动是"传",需求变更是"判",优先级抢占是"决"。很多团队统一用一套流程处理,结果就是在最需要判断的场景里做了最多无用记录。

2. 三种典型恢复现场
抛开中断类型,从"谁来恢复"的角度看,实际只有三种现场,它们的信息缺口完全不同。我在设计流程时,第一步永远是先判断这是哪一种。
第一种是个人恢复。同一个人几天后回来继续做。信息缺口最小,缺的是"当时在想什么"。这种情况下,过度记录反而是浪费,一行关键备注就够。
第二种是跨人交接恢复。换人接手。信息缺口最大,缺的是"为什么这么做"和"哪些已经做过"。这是所有恢复场景里最贵的,也是流程最该覆盖的。
第三种是跨迭代恢复。任务跨越了一个或多个迭代周期。信息缺口集中在"排期假设变了没有",上下游依赖、资源窗口、优先级判断可能全部失效,技术现场反而是次要的。
3. 一个 11 天阻塞的完整还原
回到开头那个支付链路任务,我把它的时间线完整还原过一次,这里说几个关键节点,因为它们几乎覆盖了所有恢复失败的模式。
第 0 天,任务被阻塞,开发同学在任务卡上写了"接口联调中,等风控确认",然后把状态改成"等待中"。注意,他写下的是"在等什么",而不是"已经做完了什么、还差什么"。这是第一个错误,而且是最普遍的一个。
第 3 天,团队日会上有人问起这个任务,回答是"还在等"。没有人追问"如果接口明天好了,你几个小时能接上"。这是第二个错误:恢复就绪度从来没有被检查过,只被检查了阻塞状态。
第 7 天,原开发同学被调去支援另一个项目,任务是口头交接的,交接内容是"接口好了继续联调就行"。第三个错误:跨人交接时,交接的是结论,不是现场。
第 11 天接口就绪,接手同学打开任务,发现本地根本没有对方的分支,代码里有一段被注释掉的加密逻辑没有说明,测试用的 mock 数据在对方的临时环境里。于是他花了一天重读代码,又花了一天重写被注释的部分,而那段代码其实当时已经验证通过了,只是没提交。

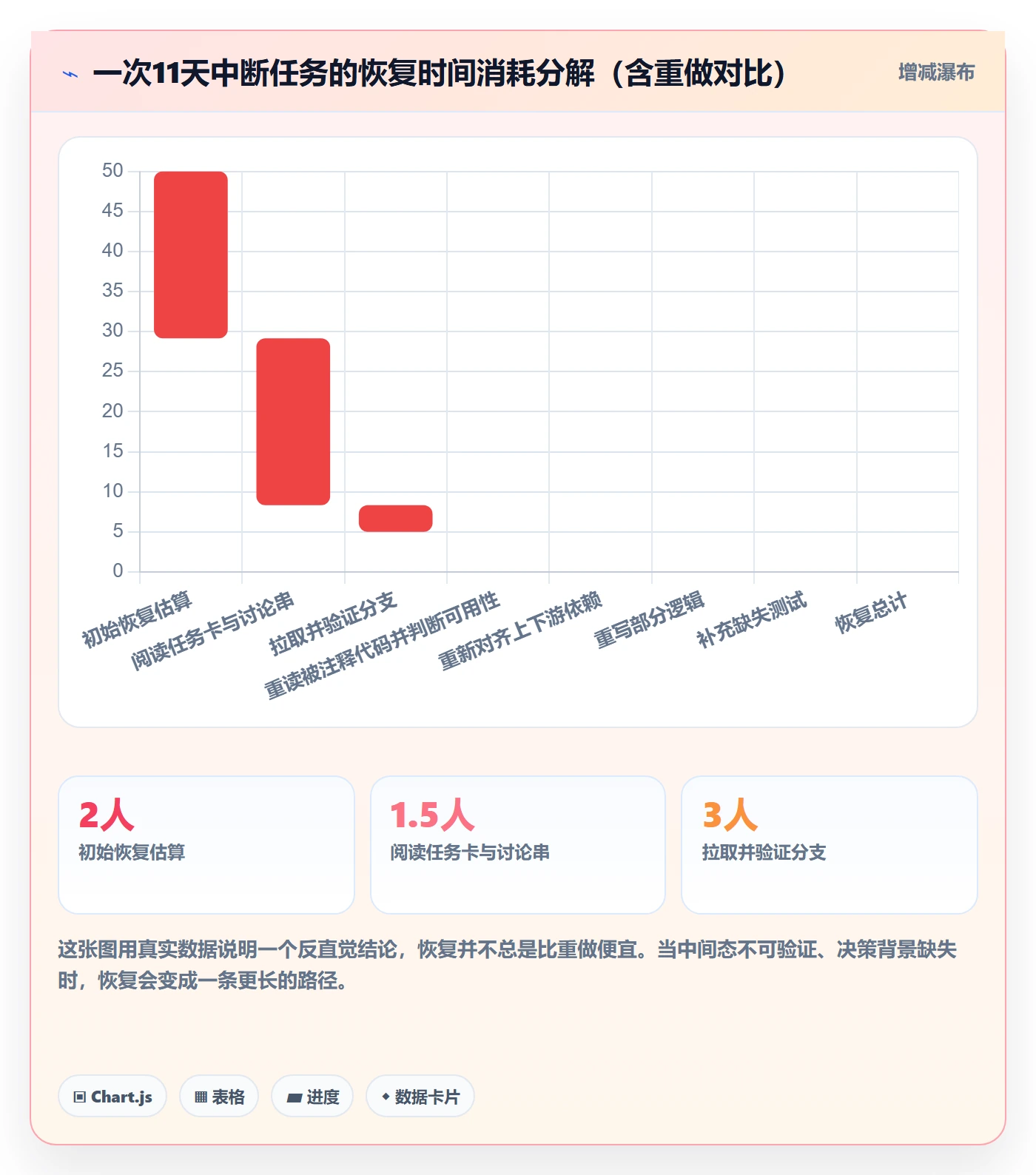

3.5 人天里,至少有 2 人天是完全可以通过三条记录避免的。这就是我后来说"恢复问题的本质是信息问题"的由来。

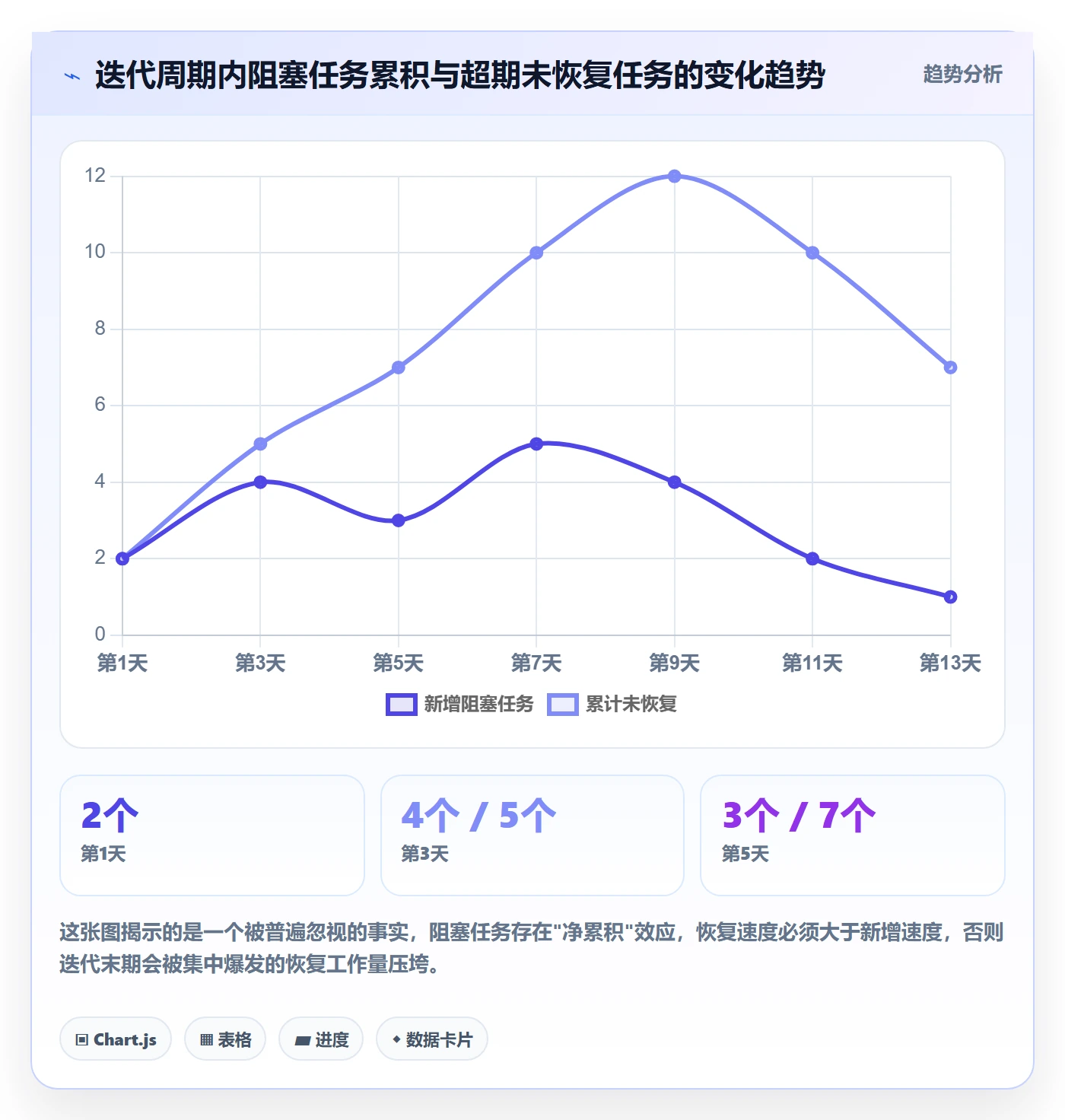

4. 数据观察:恢复成本随阻塞时长非线性上升
我在团队里统计过一组数据,趋势非常清楚:阻塞时长和恢复成本不是线性关系,而是明显的阶梯状跃升。大体上存在三个拐点。
第一个拐点在 8 小时左右。超过一个工作日,短期记忆基本失效,恢复必须依赖记录。这时候恢复成本从"想起来"变成"查出来",开始有实质开销。
第二个拐点在 3 天左右。超过 3 天,环境可能被回收、分支可能被合并、讨论串已经被新消息淹没。恢复成本从"查出来"变成"挖出来"。
第三个拐点在 10 天左右。超过 10 天,参与人可能已经流转,决策背景彻底断裂,中间态大概率失效。到这一步,恢复和重做的成本已经接近,甚至恢复更贵,因为还要额外花时间确认"哪些不能用"。

三、拆解常见误区:为什么你的恢复流程总是失效
我参与过不少团队的流程评审,发现大家在做"任务恢复"这件事上踩的坑高度重合。下面五个误区是我见得最多、也是破坏力最大的,我按危害程度排序。
1. 误区一:把"重新排期"当成恢复
这是最普遍的一个。任务被阻塞,团队的做法是把它挪到下个迭代,然后认为"已经处理了"。但重新排期只解决了"什么时候做",完全没有解决"怎么接上"。
更麻烦的是,重新排期会制造一种虚假的安心感。任务在系统里显示"已排期",看起来是可控的,但它实际上是一个信息黑洞,等到真正开始做的前一天,才有人发现根本接不上。
我的判断标准很简单:如果一个任务被重新排期到 3 天以后,而它的任务卡内容和 3 天前完全一样,那这个任务的恢复风险就是高的。重新排期的同时必须做一次现场快照,否则排期只是把问题推迟了。
2. 误区二:把状态改回"进行中"当成恢复完成
工具里的任务状态,很多时候被当成了真实进度的代理。改个状态只要两秒,但真实恢复可能需要八小时。我见过迭代燃尽图看起来很健康、实际一半任务是"空壳进行中"的情况。
要破除这个误区,需要引入一个独立于状态的判断维度:恢复就绪度。它不是"任务是不是在做",而是"下一个接手的人能不能在 30 分钟内说出下一步做什么"。这个判断只能由人做,但可以用结构化的问题来收敛。
3. 误区三:依赖口头交接和 IM 聊天记录
这是我见过最贵的误区。原因不是口头交接不认真,而是口头交接和聊天记录都是"时间序列"信息,而恢复需要的是"状态快照"信息。
聊天记录里散落着几十条讨论、几轮改向、几个临时决定。接手者要读完这些才能拼出当前状态,成本极高,而且极易漏。更糟的是,聊天记录会随时间被淹没、被清理、被撤回。
我的做法是:口头交接必须留在工具里,哪怕只有三行。口头负责传递语气和判断,工具负责传递事实和现场。两者不能互相替代。
4. 误区四:所有任务用同一套恢复标准
另一个极端是为了保险起见,给所有任务都加上完整的恢复记录要求。结果是轻量任务被流程压垮,团队开始敷衍,敷衍的记录比没有记录更危险,因为它会给人"有据可查"的错觉。
合理的方式是按任务的可逆性和中断成本分级。改一行配置的任务和重构核心链路的任务,恢复标准不该一样。第四节我会给出具体的分级标准。
5. 误区五:只做事后复盘,不做恢复前置设计
很多团队的恢复能力建设方式是:出了问题,复盘,写改进项,然后等下一次问题。这个循环的问题是,它优化的永远是"下一次恢复得更快",而不是"这一次根本不需要恢复得那么慢"。
真正有效的做法是把可恢复性变成任务完成标准的一部分。一个任务除了"做完",还要"可交接";一个迭代除了"交付",还要"可中断而不崩"。这需要在任务模板、完成定义、(DoD)里就把恢复要素写进去。

四、专业判断逻辑:四层恢复模型与就绪度评分
前面讲的都是问题诊断,这一节讲我怎么判断和决策。我用的框架叫四层恢复模型,它把恢复拆成四个可以分别评估、分别投入的层次。这四层的顺序不能乱,因为后一层依赖前一层。
1. 四层恢复模型
第一层是现场保存层。解决的问题是"中断发生时,状态有没有被固化下来"。这一层只有一个要求:在任务被标记为中断之前,必须存在一个可以被别人读取的当前状态描述。这一层的投入极低,但收益最高。
第二层是上下文重建层。解决的问题是"为什么这样做、做到哪了、下一步是什么"。这一层需要的是三要素:决策依据、完成边界、下一个动作。缺任何一个,接手者都会卡住。
第三层是验证层。解决的问题是"保留下来的中间态还有效吗"。这一层最容易被跳过。我的经验是:任何超过 3 天的中断,恢复的第一步都应该是验证而不是继续写。先确认分支还能编译、mock 还有效、依赖方接口没变,再动手。
第四层是对齐层。解决的问题是"和恢复相关的其他人、其他排期、其他依赖需不需要重新协商"。这一层的成本随组织规模非线性上升,这也是为什么中大型组织的恢复明显更难。
这四层的关系是递进的:现场保存做不好,上下文就无从谈起;上下文不完整,验证就没有目标;前三层都做好但没对齐,恢复出来的东西可能直接作废。

2. 恢复就绪度评分卡
有了四层模型,还需要一个能快速判断"这个任务现在能不能被恢复"的工具。我用的是下面这张评分卡,一共 8 项,每项 0-2 分。总分 12 分以下的任务,我会直接标记为高风险,不允许长期挂起。
| 评估项 | 0 分 | 1 分 | 2 分 |
|---|---|---|---|
| 任务粒度 | 大于 5 人天 | 3-5 人天 | 小于 3 人天 |
| 当前状态描述 | 无或只有"等待中" | 有但只写等什么 | 写清已完成与待完成 |
| 决策依据 | 无记录 | 有结论无理由 | 结论与理由都有 |
| 代码或产出落点 | 在本地未提交 | 已推送未说明 | 已推送且有说明 |
| 中间态有效性 | 未知 | 部分确认 | 已确认可运行 |
| 依赖方状态 | 未确认 | 口头确认 | 有明确时间点 |
| 接手人 | 未指定 | 指定但未确认 | 指定且已确认 |
| 恢复触发条件 | 无 | 模糊描述 | 可自动判定 |
这张表看起来有点重,但实际用起来很快,熟练之后 2 分钟就能评完一个任务。关键是它把一个模糊的"这个任务能不能接上",变成了一个可以讨论、可以追责、可以改进的具体分数。

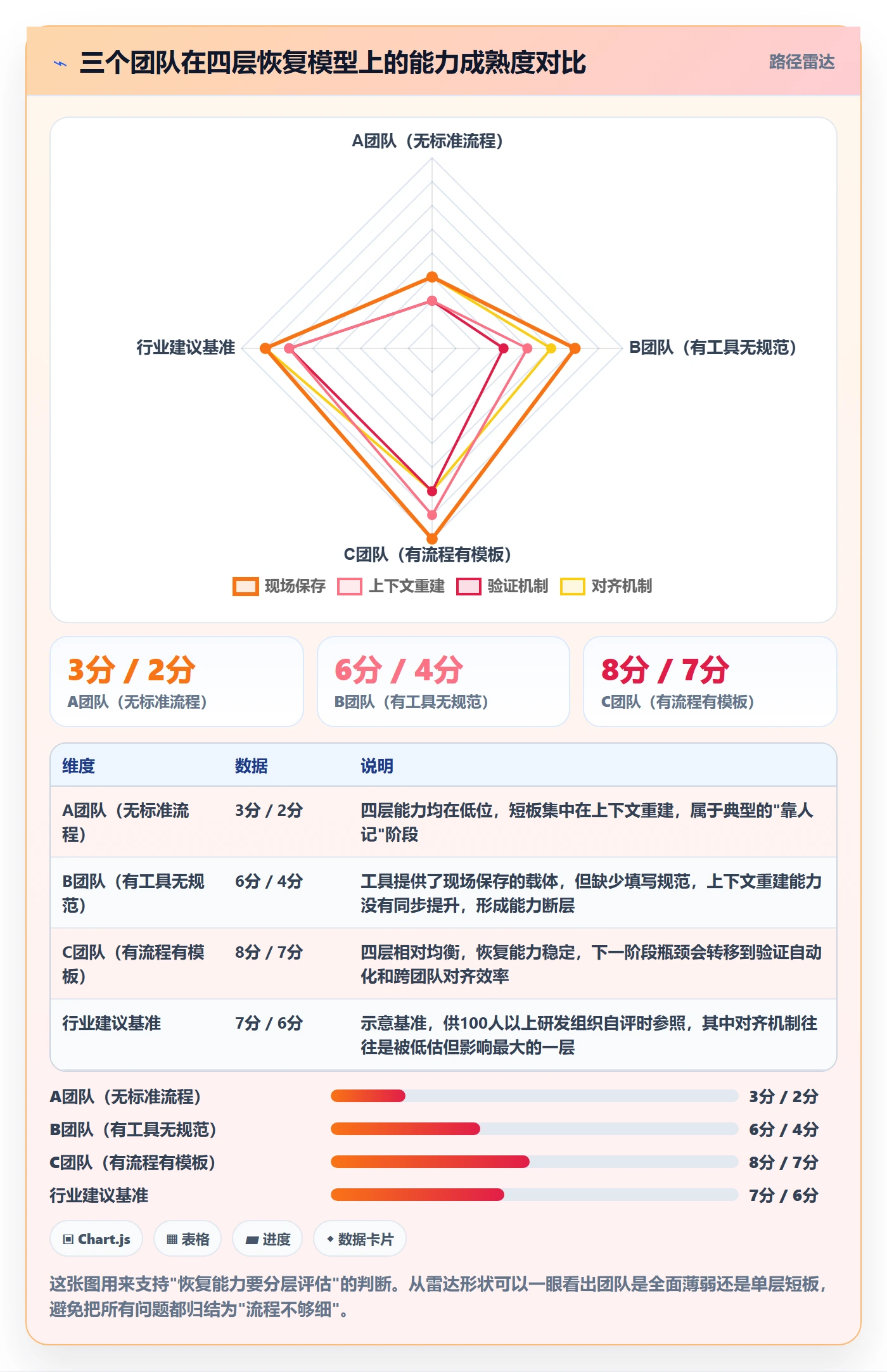

我的使用规则是:12 分以上允许跨迭代挂起;8-12 分必须在 48 小时内做一次体检;8 分以下的阻塞任务,要么立即恢复,要么直接关闭重开。第三种情况听起来激进,但实践经验是:与其花大力气恢复一个低分任务,不如把它拆掉重做,成本往往更低。
3. 恢复动作的标准顺序
具体执行恢复时,顺序比内容更重要。我见过很多团队把顺序做反了,先写代码,写到一半发现依赖变了,再回头对齐。正确的顺序是:验证在前,对齐在中,动手在后。
- 读现场,不读代码。先看任务卡的当前状态描述和决策依据,建立心智模型。
- 验证中间态。拉分支、跑构建、确认环境,判断现有产出还有多少可用。
- 确认依赖。联系上下游,确认接口、资源、排期是否仍然成立。
- 重估工作量。基于前三步的结果重新估算,而不是沿用原始估算。
- 更新任务卡。把新的判断写回去,让下一个人接得上。
- 开始执行。到这里才是写代码的环节。
为了让第 1 步和第 5 步有统一的载体,我在团队里推广过一个"恢复现场模板"。它不是文档,就是一个固定结构的备注块,直接写在任务卡里。我们用某项目管理平台的富文本字段承载它,效果比外挂文档好很多,因为不会脱离任务本身。
【执行现场快照】
当前状态:已完成风控参数适配层的编码,单元测试通过 7/9
卡在哪:等待上游风控接口 v2 的沙箱地址
已完成且可用:
分支 feature/pay-risk-adapter(已推送)
参数映射表 docs/risk-mapping.md
测试用例 risk-adapter.test.ts 前 7 个
未完成:
两个异常分支的测试用例
沙箱联调
关键决策:
选择适配层而非直接改调用方,因为调用方有 3 处
废弃了原方案 A(拦截器),原因是无法覆盖异步回调
恢复触发条件:沙箱地址在任务卡评论中出现
预计恢复耗时:4 小时(含 1 小时验证)
接手人:待定,原负责人 8 月 15 日前在场
这个模板看起来朴素,但它把前面说的四层全部覆盖了。第 1-3 行解决现场保存,第 4-8 行解决上下文重建,"预计恢复耗时"和"恢复触发条件"解决判断效率,"接手人"解决对齐。
4. 什么情况下必须放弃恢复、选择重做
这是最需要专业判断的一个决策,也是最容易被情绪干扰的。团队往往因为"已经做了这么多"而不愿意放弃,结果在沉没成本上追加投入。
我的判断规则是三个条件,满足任意两个就建议重做:
- 中间态验证通过率低于 50%。意味着大部分产出要返工,恢复的名义优势已经不存在。
- 决策背景缺失且原负责人不可用。意味着接手者要重新走一遍设计论证,成本接近甚至超过重做。
- 需求或依赖发生方向性变更。意味着恢复出来的东西可能直接作废,恢复本身没有意义。
补充一个反直觉的观察:重做往往比恢复更快,但团队在心理上更抗拒重做。因为重做意味着明确承认之前的投入作废,而恢复保留了"还在推进"的体面。这个心理成本经常被低估,它会导致团队做出经济上错误的决定。

五、案例与数据观察:中大型组织的恢复为什么更难
前面讲的是通用逻辑,这一节讲一个具体的组织场景。我参与过一个 300 人规模研发组织的恢复流程改造,过程中有很多只有在中大型组织才会暴露的问题,值得单独说说。
1. 为什么中大型组织的恢复成本天然更高
恢复成本的组织规模弹性非常明显。十几人的团队,一个任务被阻塞,喊一嗓子就能解决;上百人的组织,同样的问题会变成一串连锁反应。
原因有三个。第一是依赖链更长,一个任务的中断可能牵动四五个团队的排期。我在那次改造里统计过,一个跨团队任务的恢复平均要触达 3.7 个团队,其中至少两个需要重新协商窗口。
第二是人员流转更频繁,原负责人被调走、转岗、离职的概率显著上升,跨人交接成为常态而非例外。
第三是工具和权限更复杂,代码仓库、环境、数据、审批链路分散在多个系统里,恢复时经常卡在"权限没了"这种技术之外的问题上。
所以对 100 人以上的研发组织来说,恢复流程不是可选项,而是必须显式设计的基础设施。
2. 执行现场放在哪里,决定了恢复的上限
改造过程中我最深的一个体会是:恢复能力的上限,很大程度上由执行现场数据的存放位置决定。这不是一个技术偏好问题,而是一个直接决定恢复可行性的约束。
在那次改造里,我们选择把任务现场、决策记录、依赖约定全部沉淀到统一的研发管理平台里,而不是分散在个人文档、聊天工具和本地笔记中。我们评估时用的就是 PingCode,原因有几个:它本身面向中大型企业和 100 人以上组织设计,跨团队依赖和权限模型比较完整;恢复现场需要的信息(任务卡、代码提交、测试记录、需求变更)能在同一条链路里串起来,不用在四五个系统之间跳。
更关键的一点是部署形态。PingCode 支持私有化部署,这对中大型组织意味着执行现场数据留在了自己的内网里。听起来像是安全考量,实际上对恢复能力也有直接影响,恢复过程需要频繁回溯历史决策、拉取历史关联、核对环境配置,这些数据的可访问性和稳定性,在私有化环境下更容易保证,不会因为外部网络、账号策略或服务变更而断掉。
还有一类场景容易被忽略:从既有工具迁移过来时的"恢复真空期"。我们那次改造正好伴随着从 Jira 迁移。如果迁移过程中历史任务、评论、状态、关联关系出现丢失或错位,那么迁移期间被挂起的所有任务,实际上都进入了不可恢复状态。PingCode 支持 Jira 的平滑迁移,这一点在我们评估时权重很高,因为它直接决定了迁移窗口期内有多少任务会变成"孤儿任务"。
对做国产替代选型的团队来说,这个维度我认为比功能清单更值得看:不是迁移能不能跑通,而是迁移后历史现场还完整不完整。
3. 一组可复用的观察数据
那次改造前后,我让团队记录了四个月的对比数据。这些数字不是严格的双盲实验,包含了其他改进措施的影响,但趋势足够清楚,可以用来说明恢复流程的实际收益边界。
改造前(第 1-2 个月),团队平均每月产生阻塞任务 38 个,其中超过 5 天才恢复的占 31%,恢复任务的平均返工比例为 24%,因阻塞导致的迭代延期次数为 6 次。

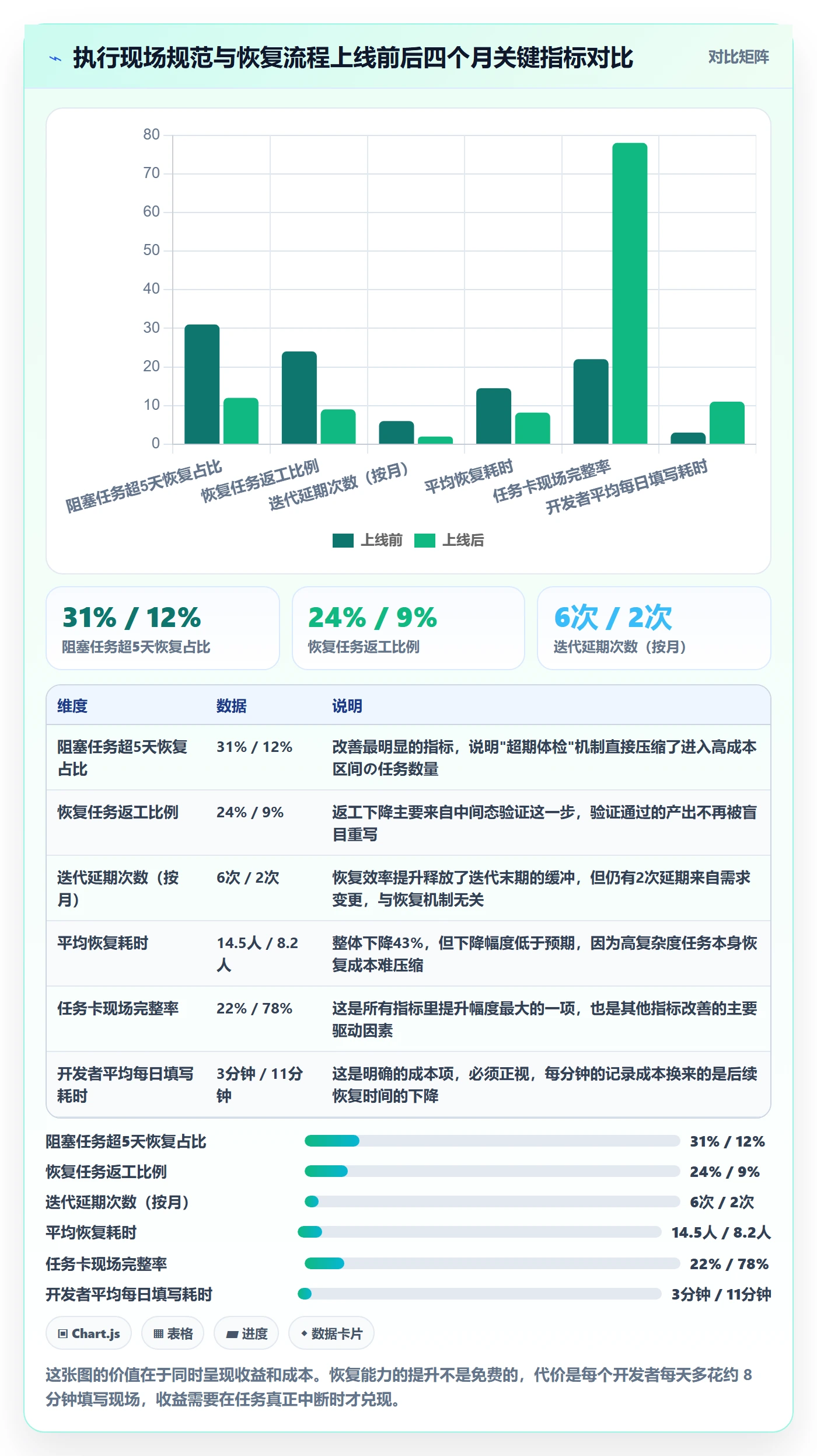

改造后(第 3-4 个月),同样口径下,阻塞任务的超期比例降到 12%,返工比例降到 9%,迭代延期次数降到 2 次。但有几个指标没有明显改善,我在下一段单独说。

4. 三个没有改善的指标
我必须诚实地说,那次改造有三个指标基本没动,这也是恢复流程的边界所在。
第一个是需求变更导致的返工。恢复流程解决的是"任务断了怎么接上",解决不了"任务方向本身就错了"。这类返工占比始终在 15% 左右。
第二个是人员流失造成的知识损失。现场记录能保住事实,保不住判断力。一个高复杂度任务的原负责人离职后,恢复成功率仍然明显低于平均水平。
第三个是恢复后的首次交付质量。恢复任务的缺陷率比正常任务高约 18%,即使流程完整。我的解释是:恢复者缺少对代码的历史直觉,更容易在边界条件上出错。这提醒我,恢复流程只能补信息,补不了手感。

六、不同情况下的行动建议
这一节我把前面所有逻辑落到具体动作上。按中断场景分类,给出可以直接照做的建议。注意,这些建议的前提是团队已经在用某个研发管理平台承载任务,如果没有,先把这一步补上,否则下面大部分动作都无处落地。
1. 中断小于 4 小时:写"三行交接"就够
这个场景下不要引入完整模板,成本会超过收益。我的建议是只写三行,写在任务卡评论里:
- 做到哪了(一句话)
- 下一步做什么(一句话,必须是动词开头)
- 有没有未提交的改动(有就说明在哪个分支或哪台机器)
四小时以内的中断,记忆还在,这三行足够撑到恢复。关键是"下一步做什么"这一行必须写,因为它是恢复时最省时间的信息。
2. 同一迭代内的阻塞恢复:设置自动触发
同一迭代内的阻塞,最大的风险是"忘掉"。人的注意力会流向新任务,所以不要依赖自觉。
我的做法是给阻塞任务设置状态自动规则:任务进入阻塞状态超过 48 小时,自动在迭代看板上高亮并通知迭代负责人;超过 5 天,强制要求填写恢复就绪度评分卡。这个规则可以用大多数项目管理平台的自动化能力配置,某项目管理工具和某项目管理平台都能做,区别只在配置灵活度。
同时建议在迭代中期安排一次 30 分钟的"阻塞体检会",只做一件事:把所有阻塞任务过一遍评分卡。不要在这个会上讨论技术方案,只判断恢复就绪度。我见过太多这种会议跑偏成技术讨论,最后什么状态都没更新。
3. 跨人交接恢复:交接的是现场,不是结论
跨人交接是恢复成本最高的一类,必须用最重的流程。我的建议是三步,缺一不可:
- 原负责人填写完整现场快照,包括决策依据和废弃方案。废弃方案这一项很多人不写,但对交接极其重要,因为它能防止接手者重走已被否决的路径。
- 接手者做一次"复述确认"。用自己的话把任务目标、当前状态、下一步讲一遍,原负责人确认。这一步能挡掉大部分理解偏差。
- 安排一次共同验证。两个人一起把中间态跑起来,确认哪些可用。这一步看起来费时间,但比接手者自己摸索两周要便宜得多。
如果原负责人已经离职或不可用,第 2、3 步就变成团队评审:由最熟悉相关模块的另一个人充当"代理原负责人",同时安排一次针对性的代码走读。这种情况下,我会直接把恢复就绪度评分卡的阈值调高,低于 10 分就建议重做。
4. 跨迭代、跨版本恢复:先对齐排期假设
跨迭代任务的恢复,技术现场反而是次要的,第一要务是确认外部假设有没有失效。我建议按以下顺序检查:
- 依赖方是否还在原计划上。这是最容易失效的一项。
- 需求是否发生了变更。跨迭代期间需求变更是高概率事件。
- 原定的技术方案是否还成立。架构、接口、基础组件可能已经演进。
- 测试和发布窗口是否还有位置。这是最容易被忽略的一项,很多任务恢复后卡在排不上测试。
这四项检查完再决定是继续恢复还是转换路径。我在团队里的硬性规定是:跨迭代任务的恢复,必须先更新一次恢复就绪度评分卡,不允许沿用中断时的评分。因为评分卡里的"依赖方状态""恢复触发条件"这些项,跨迭代后几乎必然变化。
5. 系统级故障后的批量恢复:先定序,再动手
系统级故障(比如流水线长时间不可用、环境整体重建、权限体系调整)之后往往是批量任务需要恢复。这时候最大的风险不是单个任务恢复不好,而是恢复顺序错了,导致互相等待。
我的排序原则是三个优先级:先恢复被其他任务依赖的任务,再恢复独立任务;先恢复中间态最容易失效的任务(比如本地改动多的),再恢复已提交的;先恢复时间窗口紧的,再恢复宽松的。
批量恢复一定要有一个统一的分诊环节,不要让每个任务负责人各自判断。我通常会在故障恢复后的第一个工作日安排一次 1 小时的分诊会,把所有受影响任务按上面三条原则排出一个恢复队列,然后按队列执行。
6. 工具迁移期的恢复:先保住历史现场
这是一个特殊但很常见的场景。团队在做研发管理工具迁移时,往往会集中安排一次任务冻结,把在途任务挂起,迁移完再恢复。这个窗口期是恢复风险最高的时段。
我的建议是把迁移拆成两步,而不是一次切换:
- 先做历史数据和现场的快照迁移,包括任务、评论、状态变迁、关联关系。这一步的目标不是让团队立刻用新工具,而是保证历史现场完整可回溯。
- 再做在途任务的恢复试跑,挑 5-10 个状态最复杂、依赖最多的任务先恢复一遍,验证现场信息有没有丢失或错位。
这两步做完再全量切换,风险会低很多。评估工具时也应该重点看这两个能力:历史现场迁移的完整度,以及在途任务的现场还原度。PingCode 在这方面的支持是它被我们纳入评估的主要原因之一,尤其对需要从 Jira 迁移、同时又要保证迁移期任务不断档的团队来说,这个能力比功能数量更重要。
七、不同情况下的取舍
恢复流程没有最优解,只有权衡。这一节我把几个必须做的取舍摊开讲,每一个取舍我都会给出自己的倾向和适用条件,但最终选择取决于你的团队阶段和风险承受度。
1. 记录粒度 vs 产出效率

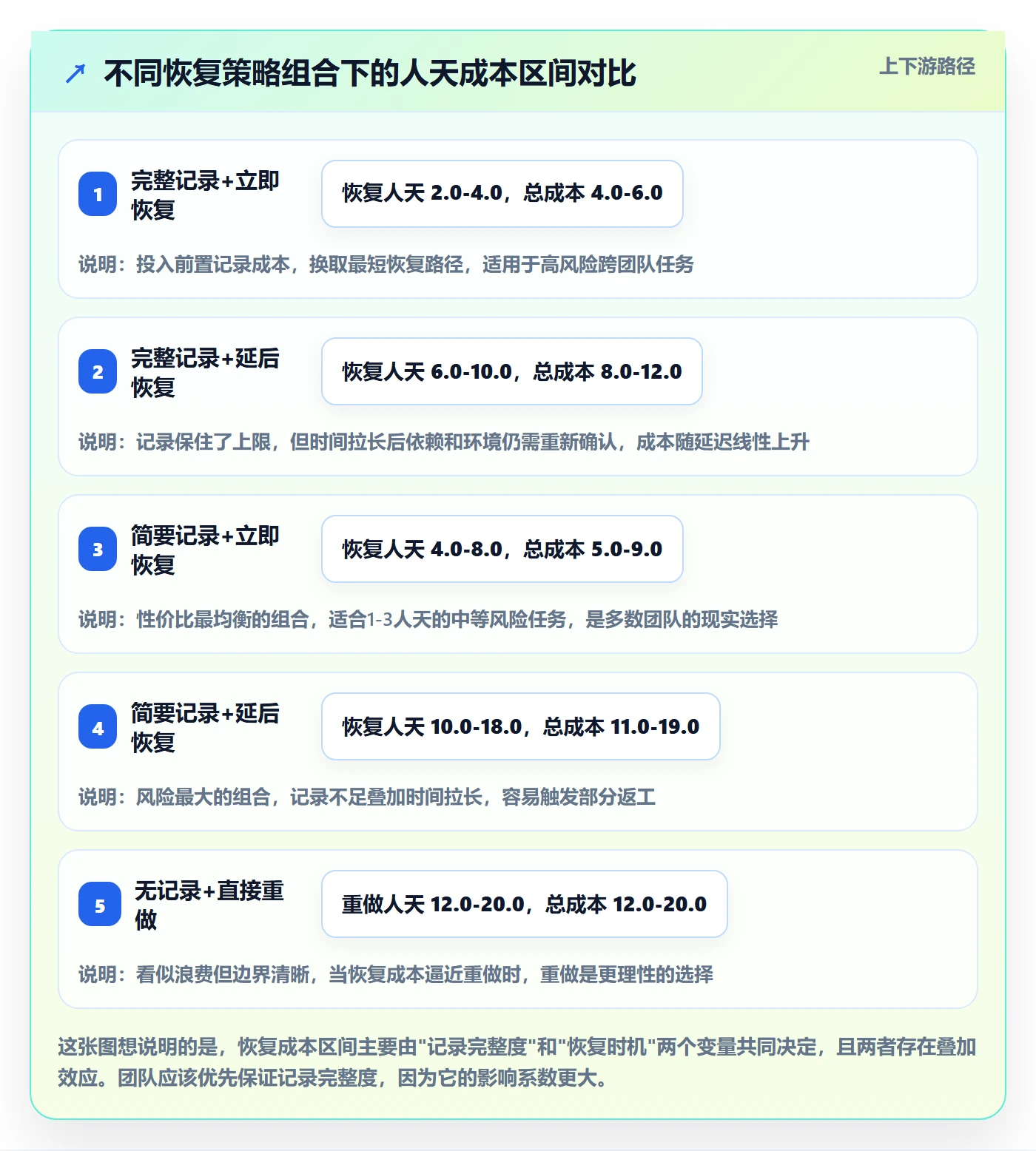

这是最基础的取舍。记录越细,恢复越容易;但记录本身消耗时间,而且会打断心流。我在那次改造里测到的数字是:每个开发者每天多花约 11 分钟填写现场,团队整体相当于每月损失约 1.5 人天。
我的倾向是按任务风险分级,而不是全员统一。高风险任务(跨团队依赖、核心链路、预计超过 3 人天)用完整模板;低风险任务只用三行交接。这样既保住了关键任务的恢复能力,又不至于让所有人被流程拖住。
需要警惕的是另一种倾向:为了效率干脆不记录。在 100 人以上的组织里,不记录换来的是个体效率的局部提升和整体恢复成本的指数上升。这笔账通常是不划算的。
2. 恢复速度 vs 恢复质量
当恢复窗口很紧的时候,团队会倾向于跳过验证直接动手。这个选择在短期看是对的,长期会反噬。
我的经验是:验证环节可以压缩,但不能跳过。可以只验证最关键的一项,分支能不能拉起来。这一项通常十分钟内能完成,但它能挡掉最坏的情况(比如整个中间态已经污染不可用)。
如果连十分钟都腾不出来,说明问题不在恢复流程,而在排期本身过于激进。这种情况下我会建议接受一次延期,而不是接受一个质量未知的恢复。
3. 中心化规范 vs 团队自治
大组织倾向于统一规范,小团队倾向于自治。两者都有道理,关键是规范的作用点在哪。
我的判断是:恢复流程的"字段结构"要中心化,删除"填写要求"可以团队自治。字段结构统一,才能做跨团队的恢复就绪度对比和集中分诊;填写要求差异化,才能适配不同团队的任务特征。
比如某项目管理平台通常允许自定义字段和模板,我会把七个必填字段固定下来(当前状态、决策依据、产出落点、中间态有效性、依赖方状态、接手人、恢复触发条件),但允许各团队自己决定填写的详细程度和语言习惯。
4. 私有化部署 vs SaaS
这个取舍表面上是安全和成本的权衡,但它对恢复能力的影响同样直接。
私有化部署的优势在于执行现场数据的可控性更强,历史回溯不受外部服务变更影响,权限体系可以按组织实际情况定制。对那些执行现场涉及敏感业务逻辑、或者需要长期保存完整决策链路的团队来说,这个优势是实质性的。PingCode 支持私有化部署,这也是它在国产替代场景里被中大型企业频繁选中的原因之一。
SaaS 的优势在于运维成本和上手速度。对规模较小、恢复复杂度不高、或者对数据位置没有硬约束的团队,SaaS 的性价比更优。
我的倾向是:如果团队规模在 100 人以上、跨团队依赖多、且任务场所需要完整归档,优先考虑私有化部署;如果规模不大、迭代节奏快、恢复场景以个人恢复为主,SaaS 完全够用。不要为了安全感付出不必要的运维成本,也不要为了省运维成本牺牲恢复能力。
5. 恢复 vs 重做
这是最需要勇气的一个取舍。前面已经给过判断规则,这里补充一个组织层面的建议。
我发现团队在做这个决策时,最大的障碍不是技术判断,而是心理成本。选择重做,等于公开承认之前的投入作废;选择恢复,至少保留了"还在推进"的叙事。这个心理因素会让团队系统性地低估重做、高估恢复。
我的做法是把判断显性化:在恢复就绪度评分卡低于 10 分时,强制要求团队在迭代会上做一次"恢复还是重做"的对比估算,把两条路径的人天都写出来。一旦写出来,决策就变成了算术题,而不是情绪题。

八、总结:把恢复能力当成基础设施来建
回到最开始那个 3.5 人天的案例。如果当时任务卡上多写三行字,如果第 7 天交接时原负责人把分支推上去,如果第 3 天有人问过一句"如果接口明天好了,你几个小时能接上",这 3.5 人天里至少 2 人天可以省下。
这篇文章我想传递的最核心的独特观点是:任务执行恢复不是一个应急动作,而是一种需要在任务开始时就被设计进去的属性。它跟代码的可测试性、架构的可演进性一样,属于系统质量的一部分,只不过它管理的是"协作状态",而不是"代码状态"。
第二个我想强调的观点是:恢复的瓶颈会随着流程成熟而迁移。在你没有流程的时候,瓶颈是信息(现场没记录);当你有流程之后,瓶颈会转移到环境标准化和人员匹配上。这意味着恢复能力的建设不是一次性项目,而是分阶段的持续投入,每个阶段要解决的主要矛盾都不一样。
第三个观点可能有点反直觉:恢复流程的价值不在于让每个任务都能恢复,而在于让团队能快速判断哪些任务不值得恢复。那套评分卡最大的作用,其实是帮团队省下在无望任务上的沉没成本投入。
如果你准备在团队里落地这套方法,我的建议是按下面的顺序走,不要一次上全套:
- 第一周:只做一件事,把"三行交接"写进任务规范。零成本,见效最快,先建立最基本的现场意识。
- 第二到四周:给阻塞任务加 48 小时提醒和超期体检。用一个自动化规则就能实现,把"忘掉"这个最大的风险源掐掉。
- 第二个月:引入恢复就绪度评分卡,只在高风险任务上使用。先跑通 20 个任务左右,校准每一项的分值含义。
- 第三个月:处理环境标准化。当信息类问题被压缩到位后,环境失效会成为新的主要瓶颈,这时候再投入环境治理的收益最高。
- 持续:把恢复指标纳入迭代回顾。至少跟踪三个数:超 5 天恢复占比、恢复任务返工比例、平均恢复耗时。前两个下降说明流程在生效,第三个下降说明团队能力在提升。
最后说一句关于工具选择的实话。恢复流程能不能落地,跟工具的强相关点其实只有三个:任务现场能不能承载结构化信息、自动化规则能不能覆盖超期提醒、历史数据能不能完整追溯。这三点满足,剩下的都是团队习惯问题。
如果你所在的是 100 人以上、跨团队依赖密集的组织,我会建议在选型时把私有化部署和迁移期历史现场完整性这两项提到比较高的权重。前者决定你的执行现场数据能不能长期稳定可回溯,后者决定工具切换那段时间有多少任务会变成不可恢复的孤儿任务。这两件事在选型阶段看只是两个勾选项,在真实运行一年之后,它们会直接决定你的恢复成本曲线是平的还是陡的。
下一步,我建议你先做一件很小的事:挑三个当前处于阻塞状态的任务,用第四节的评分卡各评一次分。如果三个都在 12 分以下,那你已经找到了这个季度最值得投入的改进方向。
常见问题解答(FAQ)
1. 任务执行中断后,研发团队怎么判断该恢复原任务还是重新排期?
我们团队做迭代时经常遇到任务做到一半被打断,比如线上出故障拉人救火,等回来一看这个任务已经卡了两天。我一开始的想法是接着往下做就行,但后来发现有的任务硬恢复反而拖垮了整个迭代节奏,所以到底该恢复还是该重排,我一直没找到清晰的判断标准。
判断依据是任务的"上下文半衰期"和"关键路径位置"两个维度。上下文半衰期指你重新进入这个任务需要多少重建成本:如果任务依赖的是本地可查的代码、文档、设计稿,半天到一天内能接回来,就恢复;如果依赖的是脑子里刚建立的临时推理链、别人还没落地的口头结论,超过一天基本要重来。
关键路径位置指这个任务是否卡着下游多人:卡着就优先恢复原任务并单独给它开一个不被插入的时间块,不卡就降级回待排池重新估点。可执行做法是中断当天留一条"恢复锚点",写清下一步具体动作和涉及文件路径,恢复时先读锚点再决定,而不是先打开代码。我们团队用这个口径后,误恢复率从大概三成降到一成左右。
2. 被打断的任务恢复后,原来的工时估点还算数吗,要不要重新估?
我们复盘时发现一个怪现象:有的任务中断前估了 3 点,恢复后实际又花了 5 点,但大家还是按 3 点结的,导致后面排期一直偏乐观。我就想知道,这种被中断过的任务,原来的估点到底还能不能用,是不是必须重估。
结论是:中断超过一个工作日的任务,原估点作废,必须重估并标注"恢复重估"。原因有两点:一是中断会引入重新进入成本,这部分在原始估点里根本没算过;二是中断期间代码库、依赖、需求可能已经变了,原始估点的前提不再成立。
可执行口径是设一个中断阈值,比如超过 4 小时就算数,重估时只估"从当前状态到完成"的剩余量,不重估已完成的量,并把这个任务单独打标,方便迭代回顾时区分"本身估不准"和"被中断拖累"。
我们用这个口径跑了两个迭代后,估点偏差明显收敛,而且能向上反馈出中断到底吃掉了多少产能,这对研发团队争取排期缓冲很有用。
3. 多个人协作的任务,一个人中断了,恢复流程该怎么协调?
最头疼的就是这种:一个任务两个人一起做,其中一个人被拉去支援别的项目,另一个人还在推进。等那个人回来,代码已经变了,接口也改了,他到底该从哪接、要不要先跟对方对齐,我每次都靠群里吼一嗓子,效率很低。
核心做法是把"个人恢复"升级为"协作恢复",走一个三步对齐。第一步,留守的人负责维护一份变更日志,只记对外可见的状态变化,比如接口签名、数据结构、分支合入,不记琐碎细节。第二步,中断者回来先读变更日志,再约一次不超过 15 分钟的同步,只对齐三件事:当前完成到哪、下一步谁做什么、有没有阻塞。
第三步,把这次同步的结论写回任务描述,替换掉中断前的旧描述,避免后面又有人按旧信息行动。判断依据是协作任务的最大成本不是重写代码,而是信息不同步导致的返工。我们试过不做同步直接让中断者接着写,结果两次冲突合入各花了大半天,做同步之后基本一次过。
4. 怎么在工具层面把任务恢复这件事做得可追踪,而不是靠人记?
我们现在全靠个人在备注里写一句"做到哪了",结果人一休假或者换人接手,整条线就断了。我想知道有没有办法让任务恢复这件事在项目管理工具里本身就留下痕迹,而不是靠某个人记性好。
可以,思路是把恢复动作结构化进任务状态机,而不是塞在自由文本里。具体在三处落点:一是状态流转时强制填写"中断原因"和"恢复锚点"两个字段,不填就不能改状态;二是设置"停滞时长"这个派生指标,由系统按最后更新时间和状态自动算,超过阈值自动进看板高亮区;
三是恢复时生成一条恢复记录,关联到原任务而不是新建任务,保留历史上下文。选型时重点看工具是否支持自定义字段加状态流转规则、是否支持基于时间自动触发提醒,某项目管理平台类工具通常能做到前两点,自动派生指标要确认是不是开箱即用。
判断标准很简单:换个人接手,能不能只靠工具里的记录在 10 分钟内接上,能就说明结构对了,不能就还是靠人记。我们团队把这个流程固化后,跨人交接的平均接手时间从半天压到一小时以内。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:研发团队实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375799
读者评论
天那段的还原挺真实,但我们试过要求所有任务都留中间态,结果变成了写文档负担,节奏反而更慢。我的体会是别一刀切:决策密集、有备选方案的任务才值得留现场,纯执行类留个分支和提交记录就够了。另外本地未提交的改动如果能被工具自动感知并提示,比要求人手动写备注靠谱得多,靠自觉的东西最后基本都会退化。
SLA和触发条件这部分方向我认同,但落地时最难的是“升级到迭代负责人”之后到底做什么。我们也设过类似的超期提醒,结果是负责人看一眼说再等等,因为他没有权限去推动那个上游,任务继续挂着。所以恢复机制恐怕得先解决资源调配权的问题,否则规则只是让延迟变得可见,并不能真的让它变短。
中断分类挺有用,但实际遇到的更多是复合场景:任务因人员流动断掉,接手的又被线上事故拉走,同时需求还变了。这时候按单一类型套策略基本失灵。另外我对“重建上下文占55%到65%”这个数保留意见,它应该跟任务性质强相关,探索性任务占比明显更高,而照着详细设计写代码的任务,恢复时主要还是重写而不是重想。
