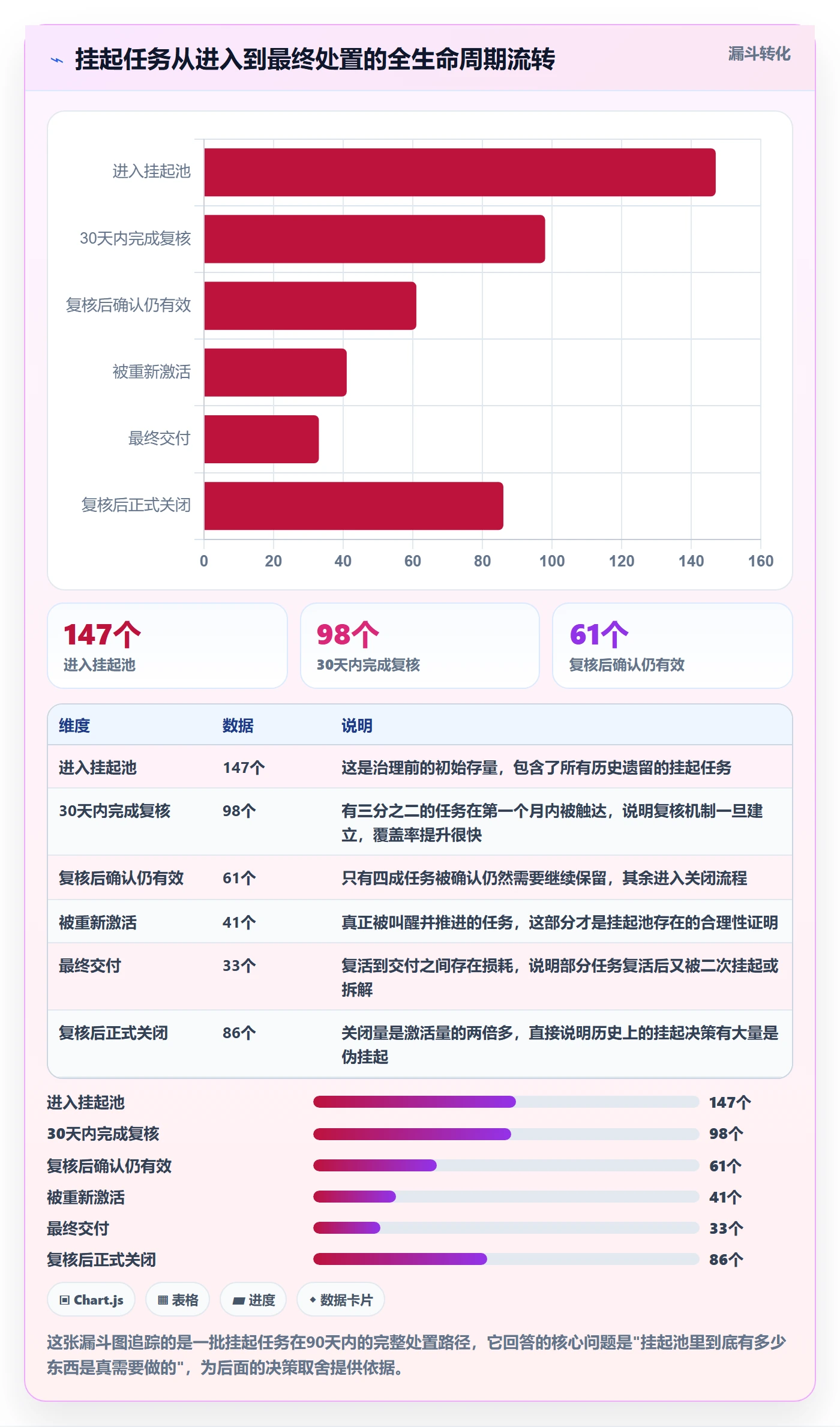

2022年我接手一条百人级研发线的效能治理,第一件事是拉了一张"挂起"视图,数字是147。三个月后再看,这个数字只降到131,但其中63个任务的"挂起原因"字段里写着同一句话:等上游接口。更荒诞的是,这63个任务里有21个的上游接口早就上线了,只是没人回来把它们"叫醒"。那次复盘让我彻底改变了对"挂起"的理解,它不是任务的一个状态,而是一笔需要被管理的负债。

挂起(Suspend / On Hold / Blocked)几乎是所有研发团队都会用到的动作,但真正把它当成一套管理方法来设计的团队极少。大多数团队的做法是加一个"挂起"状态列,然后把看板变成垃圾场:任务进去容易,出来没人管,复盘时谁也说不清这堆东西到底是"还要做"还是"已经不做了"。这篇文章不讲概念,讲的是我在四个不同规模研发组织里实际跑过的挂起管理方法,包括踩过的坑、验证过的规则、以及在PingCode这类平台上的具体落地配置方式。

一、先给结论:挂起管理的本质是"带触发器的负债管理"

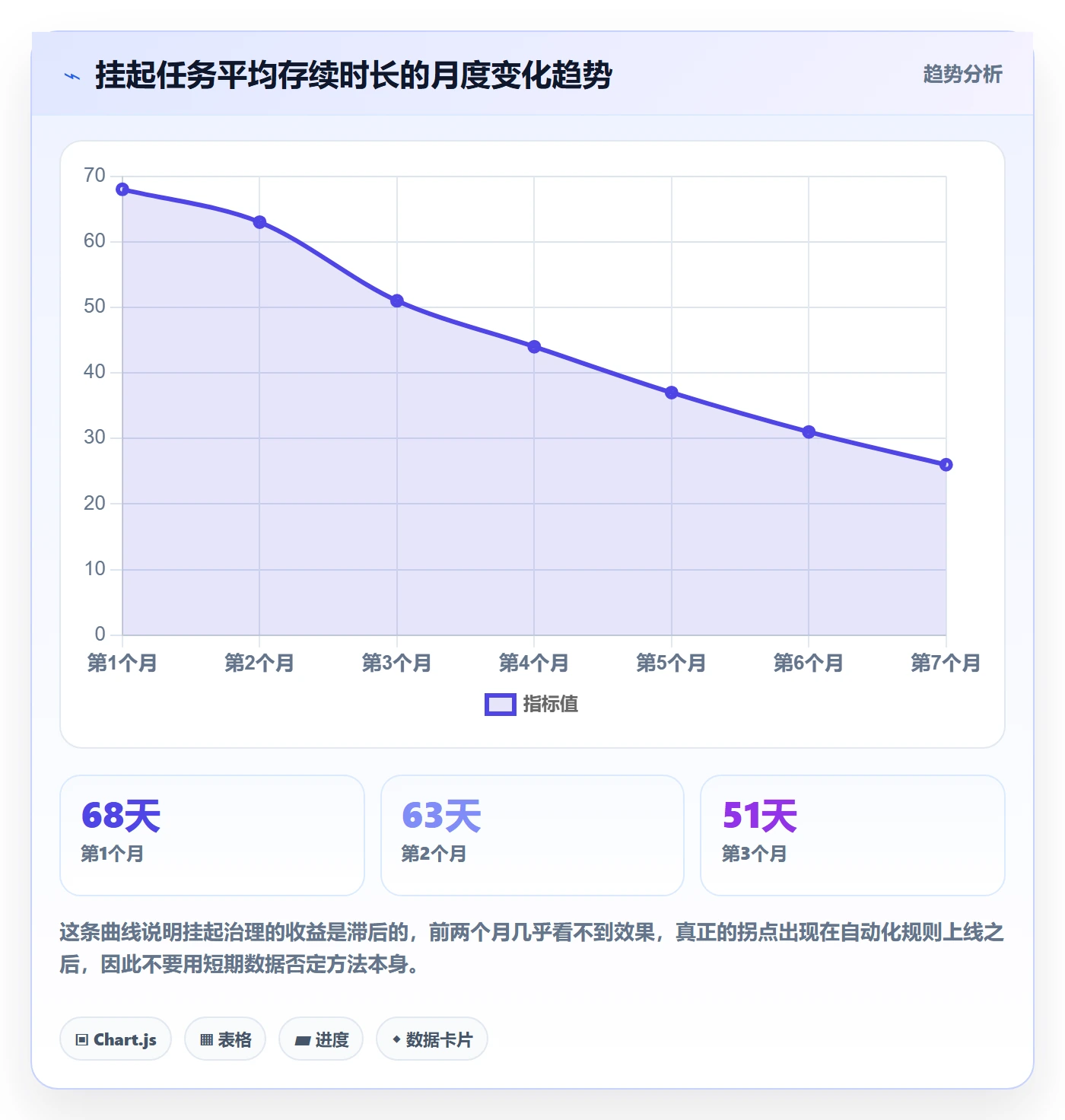

如果你只记住一句话,我希望是这句:挂起不是一个状态,而是一份带所有权、带触发条件、带到期日的负债合同。缺任何一项,挂起池都会在6到9个月内退化成事实上的"软删除区"。

我在三家公司做过同一个统计:把挂起超过90天的任务随机抽20个,找原需求方确认"这事还要不要做",结果通常只有15%到25%的人回答"还要做",30%左右的人已经忘了这个任务的存在。这意味着挂起池里70%以上的存量,在财务意义上等于沉没成本,在管理意义上等于噪音。

1. 挂起负债的三个计量维度

我习惯用三个维度量化挂起负债,这样才谈得上管理,而不是"感觉有点多"。

  • 存续时长(Age):任务从进入挂起到现在的自然天数。这是最直观的指标,也是最能暴露管理惰性的指标。
  • 复活率(Resurrection Rate):挂起任务在N天内被重新激活并最终交付的比例。这个指标衡量的是"挂起决策的质量",而不是数量。
  • 复核覆盖率(Review Coverage):在过去一个迭代周期内,被明确复核过(有结论、有记录)的挂起任务占比。这个指标衡量的是流程执行力。

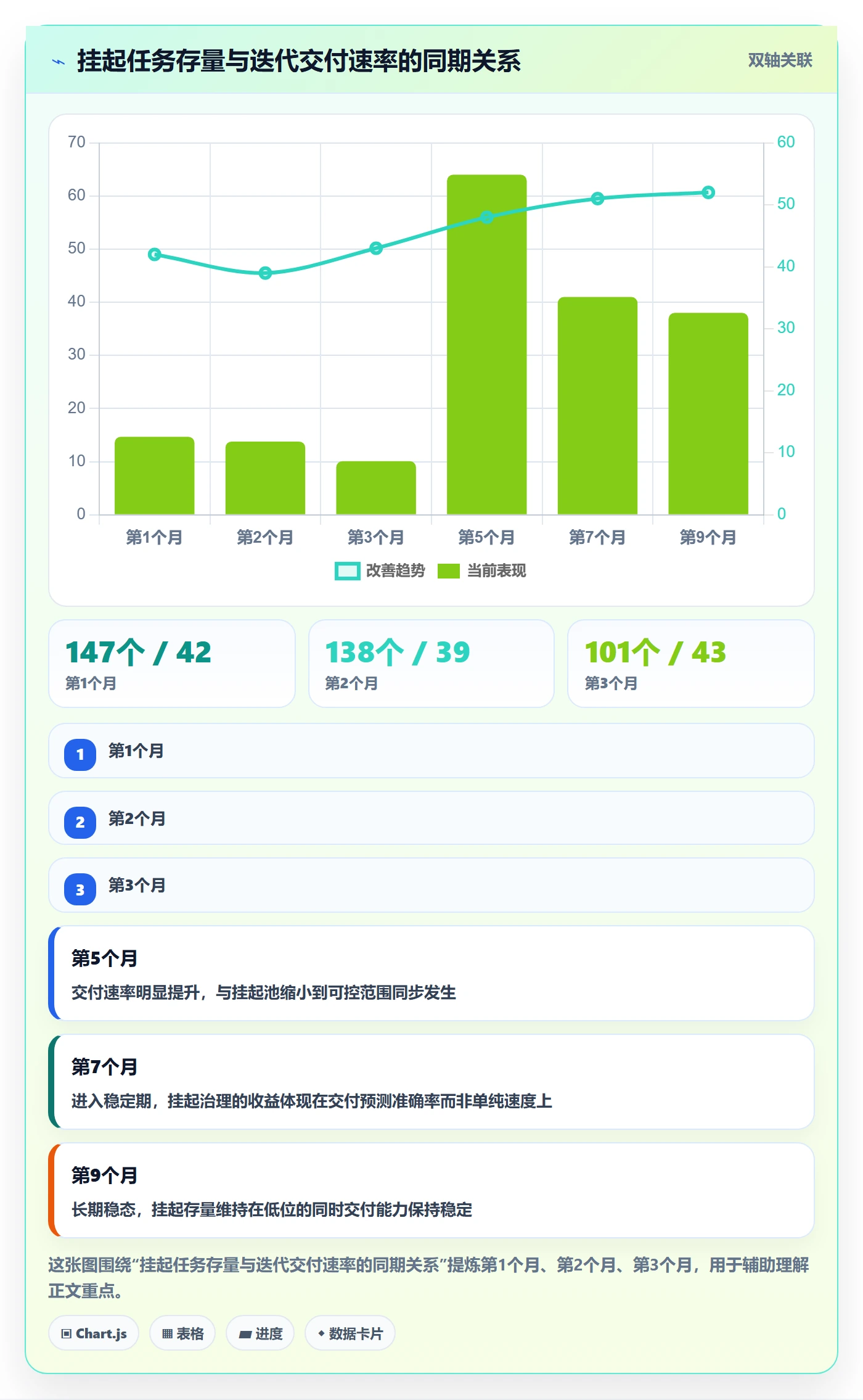

这三个指标放在一起看,才能判断一个团队的挂起池是"健康周转"还是"慢性积压"。只看数量会骗人:一个50个挂起任务、复活率45%的团队,比一个20个挂起任务、复活率8%的团队健康得多。

挂起管理方法大全:研发团队任务执行实操方法落地清单

2. 为什么我把挂起称为"负债"而不是"待办"

待办的意思是"迟早要做",它隐含一个假设:这件事的价值不会随时间衰减。但研发任务的价值几乎一定随时间衰减,原因有三个。

第一是上下文衰减。一个任务被挂起30天,当初写它的人已经忘了技术细节,接手的人需要重新读代码、重新问背景,这本身就是成本。我实测过一条中等复杂度的后端任务,挂起45天后重新激活,光是恢复上下文就花了1.5人天,而这个任务本身的工作量估算只有3人天。

第二是需求有效性衰减。产品需求会随着市场变化失效,一个挂起半年的功能点,很可能在半年后已经不是优先级排序里的东西了,但它依然占着看板的视觉空间和心智空间。

第三是注意力成本。挂起池里的每个任务都在消耗团队复查时的心智带宽,哪怕它最后什么都不做。150个挂起任务的季度复盘会,实际有效讨论往往不到20分钟。

二、真实场景:挂起失控通常从哪几个口子开始

挂起池不是一天变脏的。我复盘过四个团队,失控路径高度相似,基本都是这四个口子同时或先后被打开。

1. 口子一:把挂起当成"暂时不想面对"的收纳箱

这是最常见的。迭代排期时发现某个任务排不进去,又不好意思直接砍掉(因为是业务方提的,或者上级提的),于是顺手挂起。这个动作在当下是零阻力的,代价被推迟到了未来。

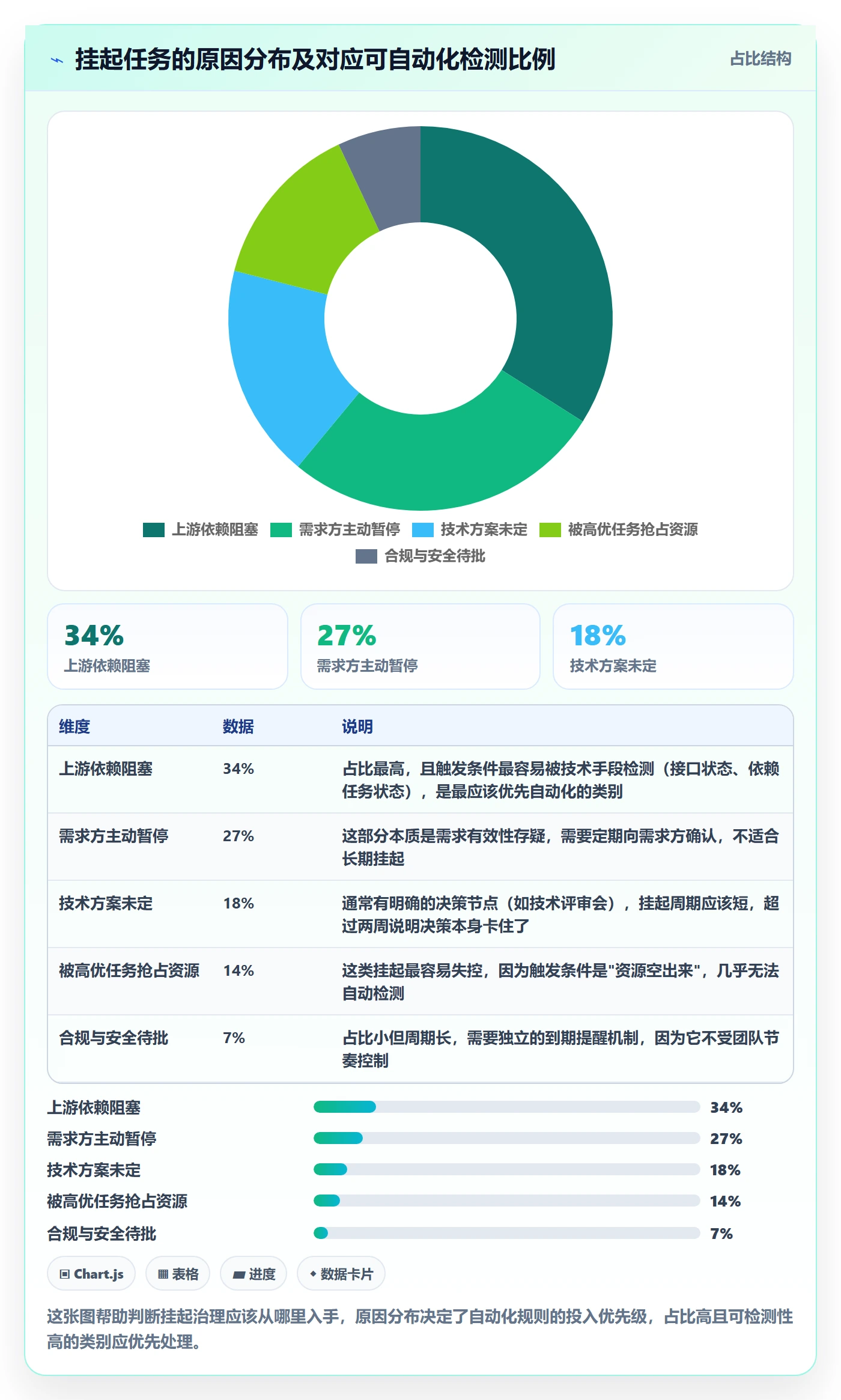

我用一个很朴素的观察来判断这个口子有没有被打开:看挂起理由字段里"资源不足"和"优先级调整"占比是否超过40%。如果是,说明挂起被当成了排期失败的垃圾桶。真正的技术性阻塞(等接口、等环境、等第三方)不应该占这么高比例。

2. 口子二:挂起没有触发条件,只有理由

"等上游接口"是理由,"上游接口在测试环境联调通过"才是触发条件。前者无法被检测,后者可以被自动检测。

我见过一个团队,挂起任务的描述统一都是"依赖XX团队",但没有人记录"XX团队交付后由谁负责把任务叫醒"。结果就是上游交付了,下游完全不知道,一个季度过去了。

挂起管理方法大全:研发团队任务执行实操方法落地清单

3. 口子三:挂起任务不计入任何人的产能

这是最隐蔽的问题。挂起任务既不算在迭代承诺里,也不算在个人工作负载里,于是它在所有报表上都是隐形的。但它的存在会持续影响两件事:技术债的规模,以及团队对"未完成工作"的心理负担。

我给一个数据观察:在我治理过的一条研发线里,挂起任务的估算总量(故事点之和)是当期迭代平均产能的1.8倍。也就是说,如果把这些挂起任务全部释放,相当于团队需要额外干将近两个迭代才能清空。这个数字摆在管理层面前时,大家对"要不要重新评估优先级"的态度明显变了。

4. 口子四:没有到期机制,只有人工定期清理

人工清理的结果一定是:第一个季度很认真,第二个季度敷衍,第三个季度就没人提了。这不是执行力问题,而是机制设计的必然结果。任何依赖"人记得去做"的管理动作,在半年尺度上都会衰减到接近零。

三、拆解常见误区:这五种做法我都试过,都有代价

1. 误区一:把挂起当成软删除

具体表现是:决策者不想承担"砍需求"的责任,于是选择挂起。责任看起来被推迟了,但实际上只是转移给了未来某个倒霉的复盘会。

这个误区的判断标准很简单:如果一个任务挂起的理由无法对应到一个具体的、未来可验证的事件,那它本质上就是被砍掉了,只是在文字上不愿意承认。我的建议是,这种情况直接关闭任务,并在关闭理由里写清楚。诚实的关闭比虚伪的挂起对团队更有价值。

2. 误区二:只加状态,不加流程

在项目管理平台里加一个"挂起"状态是五分钟的事,但如果没有配套的进入条件、退出条件、复核周期、责任人规则,这个状态就等于一个黑洞。

我在一个团队见过更极端的版本:他们把挂起做成了状态机里的一个节点,但没有任何校验规则,结果任何一个成员都能在任何阶段把任务拖进挂起,包括正在开发中的任务。那个季度的交付预测准确率直接掉了11个百分点。

3. 误区三:用挂起掩盖排期能力的不足

如果一个团队的挂起率长期高于15%(挂起任务数除以活跃任务数),我基本可以判断它的排期是有系统性问题的。健康的挂起率应该是个位数,因为它反映的是真正的外部阻塞,而不是内部排期拥挤。

4. 误区四:挂起理由写成一句话口号

"等排期""等资源""业务优先级"这类理由毫无信息量。半年后翻出来,没有人能判断当时到底发生了什么。我的要求是挂起理由必须包含三要素:阻塞源、可验证的解除条件、责任人和复核日期。

5. 误区五:把挂起任务排除在所有度量之外

挂起任务不进交付度量是对的(它们确实没有交付),但完全不统计是错的。我的做法是单独建一个"挂起负债看板",按月追踪存量、平均存续时长、到期未处理数,把它当作技术债的一种来管。

四、专业判断逻辑:一套可以复用的挂起状态机

下面这套逻辑是我在三个团队迭代过的版本,核心思想是把挂起从"一个状态"拆成"一组子状态",让每种挂起都有明确的出口。

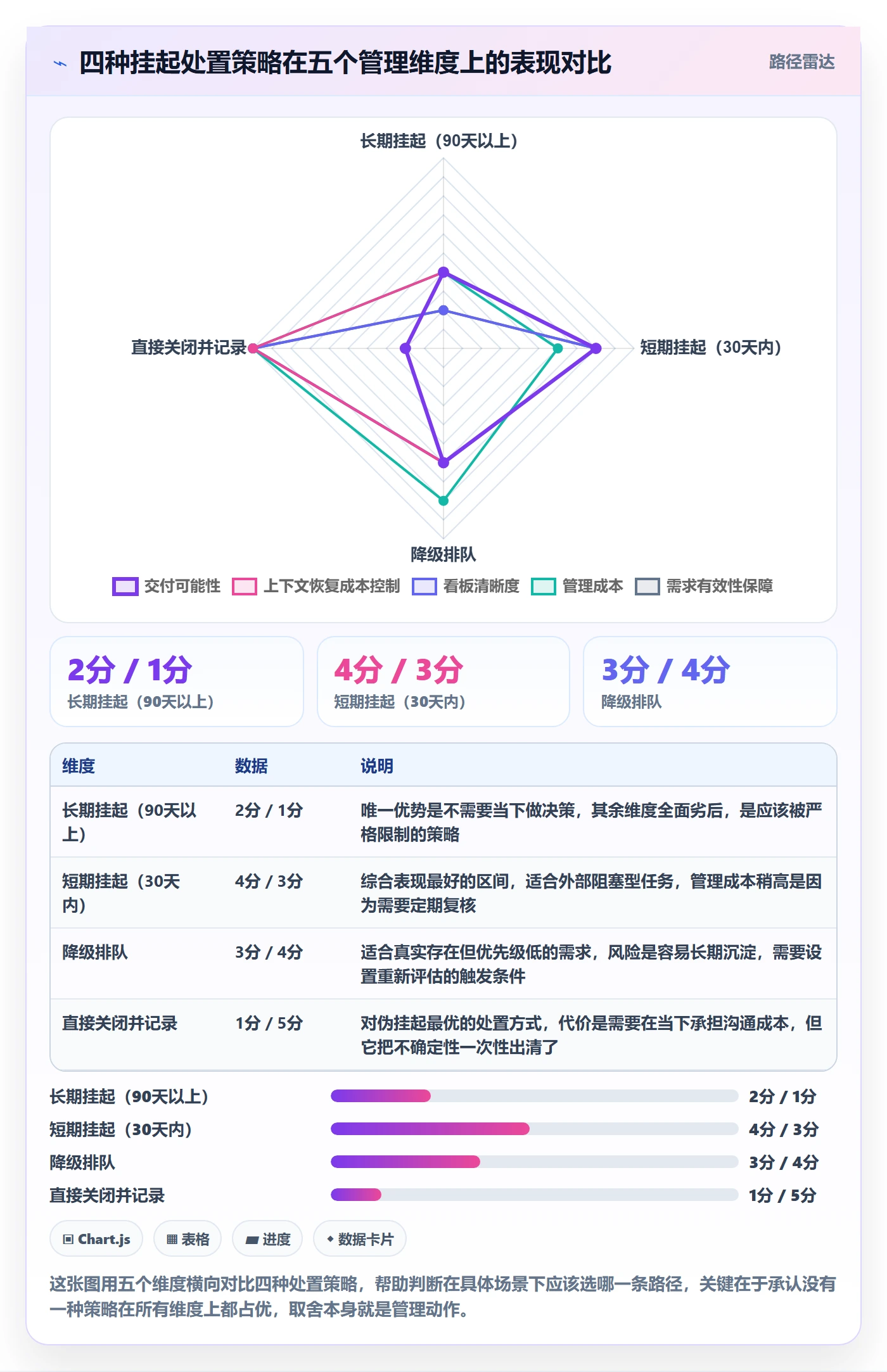

1. 第一步:按可解性给挂起分类

所有挂起都可以归入三类,这三类的处理策略完全不同。

挂起类别 典型场景 可检测性 建议最长挂起期 处置策略
外部阻塞型 等上游接口、等第三方资质、等环境 高,可挂接依赖对象状态 30天 依赖解除自动唤醒
决策待定型 技术方案未评审、需求边界未确认 中,依赖会议或评审节点 14天 超期强制升级
资源竞争型 被高优任务挤占、人力不足 低,几乎无法自动检测 7天 必须重新走优先级评审

这个分类的关键在于,资源竞争型挂起不应该被允许长期存在。因为它的本质是"这件事在我们当前优先级里排不进",那就应该走正式的优先级评审,要么提升优先级,要么砍掉,而不是挂在那里假装还活着。

2. 第二步:设计挂起子状态

我给挂起设计了四个子状态,每个子状态都有明确的进入和退出条件。

  1. 阻塞中(Blocked):有明确外部依赖,等待依赖解除。进入时必须关联依赖对象或写明依赖描述。
  2. 待决策(Pending Decision):等待某个决策节点,比如技术评审、业务确认。必须填写预期决策日期。
  3. 降级排队(Downgraded):优先级下调,暂时不做,但保留在待办池里。必须填写重新评估的触发条件。
  4. 待关闭(To Be Closed):超过最长挂起期且无人认领,等待复核后关闭。

有了子状态之后,挂起池的治理就变成了针对每个子状态设定不同的自动化规则,而不是一刀切。

挂起管理方法大全:研发团队任务执行实操方法落地清单

3. 第三步:把挂起理由写成可执行结构

我要求挂起理由必须按固定结构填写,并且用字段约束而不是靠自觉。下面是我们实际用的一段任务模板配置,可以直接迁移到支持自定义字段的项目管理平台上。

{
"suspend_reason_type": "external_dependency",

"blocking_source": "上游订单中心 / 接口 order.sync.v2",

"unblock_condition": "订单中心测试环境联调通过并出具接口文档 v2.0",

"unblock_detectable": true,

"owner": "zhangsan",

"review_deadline": "2024-06-14",

"max_suspend_days": 30,

"auto_actions": [

"到达 review_deadline 前 3 天提醒 owner",

"超过 max_suspend_days 自动流转至 To Be Closed 子状态",

"依赖任务状态变更为 Done 时通知 owner"

],

"fallback_decision": "若 2024-06-14 前未解除阻塞,由研发负责人决定是否降级或关闭"

}

这段配置的核心价值不是格式好看,而是把"未解除阻塞时的兜底决策"写进了任务本身。这是大多数团队缺失的一环:大家只写"等什么",不写"等不到怎么办",于是任务就在那里无限期地等下去。

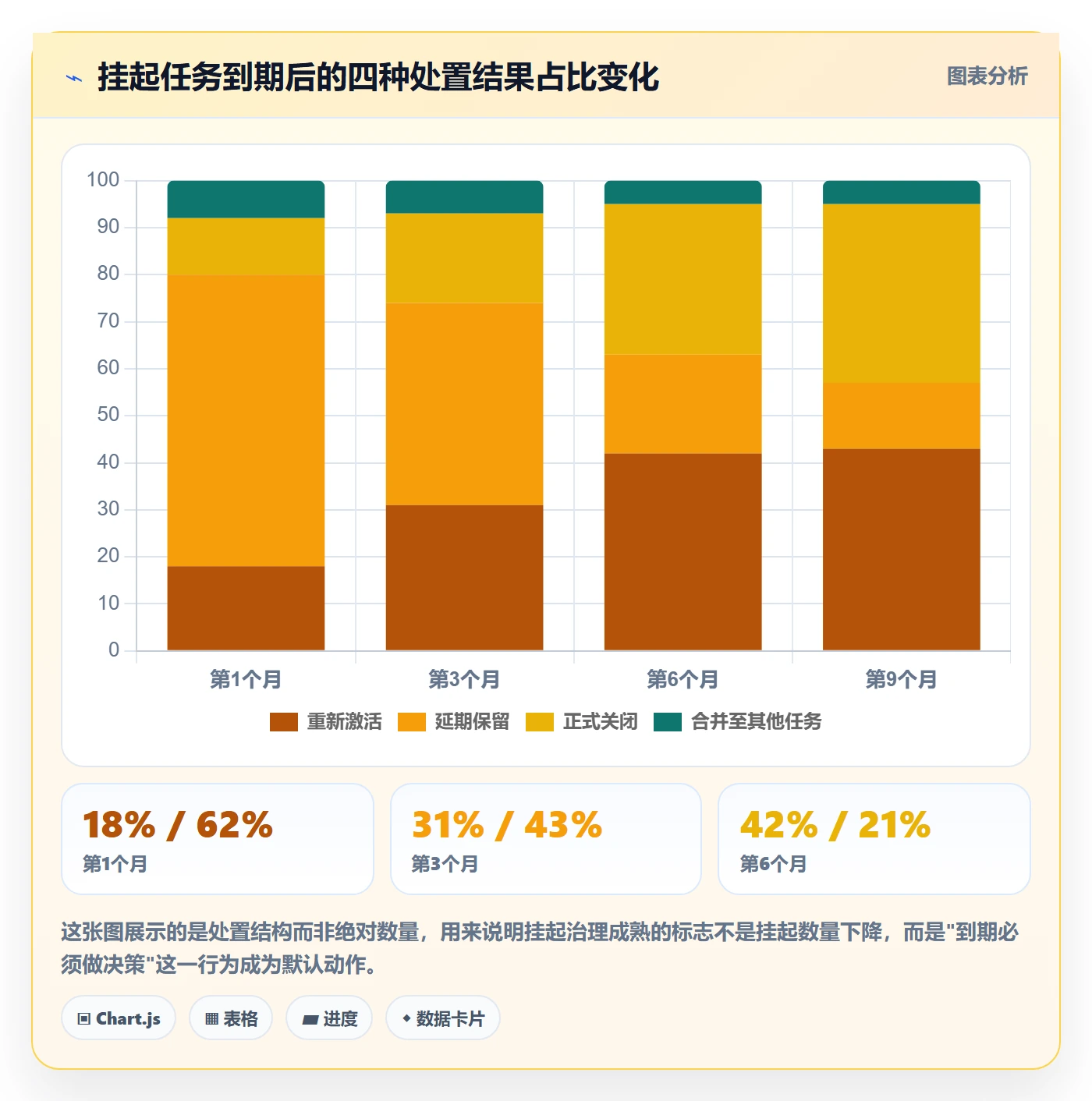

4. 第四步:设置到期策略(TTL)

我坚持给每类挂起设置最长存续时间,到点必须做决策,不允许自动延期。具体阈值可以参考下表。

  • 外部阻塞型:30天。超过30天说明依赖方的承诺不可信,需要升级到跨团队协调层面。
  • 待决策型:14天。一个决策拖过两周,通常不是没时间,而是没人愿意拍板。
  • 降级排队型:45天。超过45天没有重新评估的,大概率需求本身已经失效。
  • 合规待批型:不受此限,但必须每30天同步一次审批进展,避免静默卡死。

五、案例观察:百人以上组织为什么更需要工具级支撑

这套方法在小团队里靠约定和口头同步就能跑起来,但在100人以上的研发组织里,它必须依赖工具,否则一定失效。我用PingCode的实际配置过程来说明为什么。

1. 规模一上来,挂起的"隐性依赖"就爆炸了

在30人以下的团队,挂起任务之间的依赖关系通常靠记忆就能维护。但当一个组织有8到12个研发小组、跨组依赖是常态时,一个挂起任务的上游可能同时涉及三个团队。这时候"谁负责叫醒谁"就变成了一个需要被系统记录的图关系,而不是人的记忆问题。

我们在PingCode里做的事情是:给每个挂起任务强制关联"阻塞对象"字段,这个字段可以直接指向另一个任务、一个需求、或者一个外部系统的标识。当被关联对象的状态发生变化时,系统自动通知挂起任务的负责人。这一步把"人工巡检挂起池"变成了"事件驱动唤醒",直接影响到前面提到的复核覆盖率。

挂起管理方法大全:研发团队任务执行实操方法落地清单

2. 字段级权限解决了"谁有权挂起"的问题

挂起失控的一个隐性原因是权限太宽。任何人都能挂起,就意味着没人对挂起负责。

我们在PingCode里做了字段级和状态级的权限约束:普通成员可以把任务标记为"阻塞中"并填写理由,但只有研发负责人或项目经理可以把任务转入"降级排队"子状态。这个区分很重要,因为"阻塞"是事实描述,"降级"是资源决策,两者的责任主体完全不同。

3. 从历史工具迁移过来的挂起数据需要单独治理

中大型组织往往有历史数据迁移的问题。我们当时从旧平台迁到PingCode,支持Jira平滑迁移这点帮了很大忙,但迁移过来之后我发现一个问题:历史挂起任务的状态是"平的",没有子状态信息,也没有触发条件。

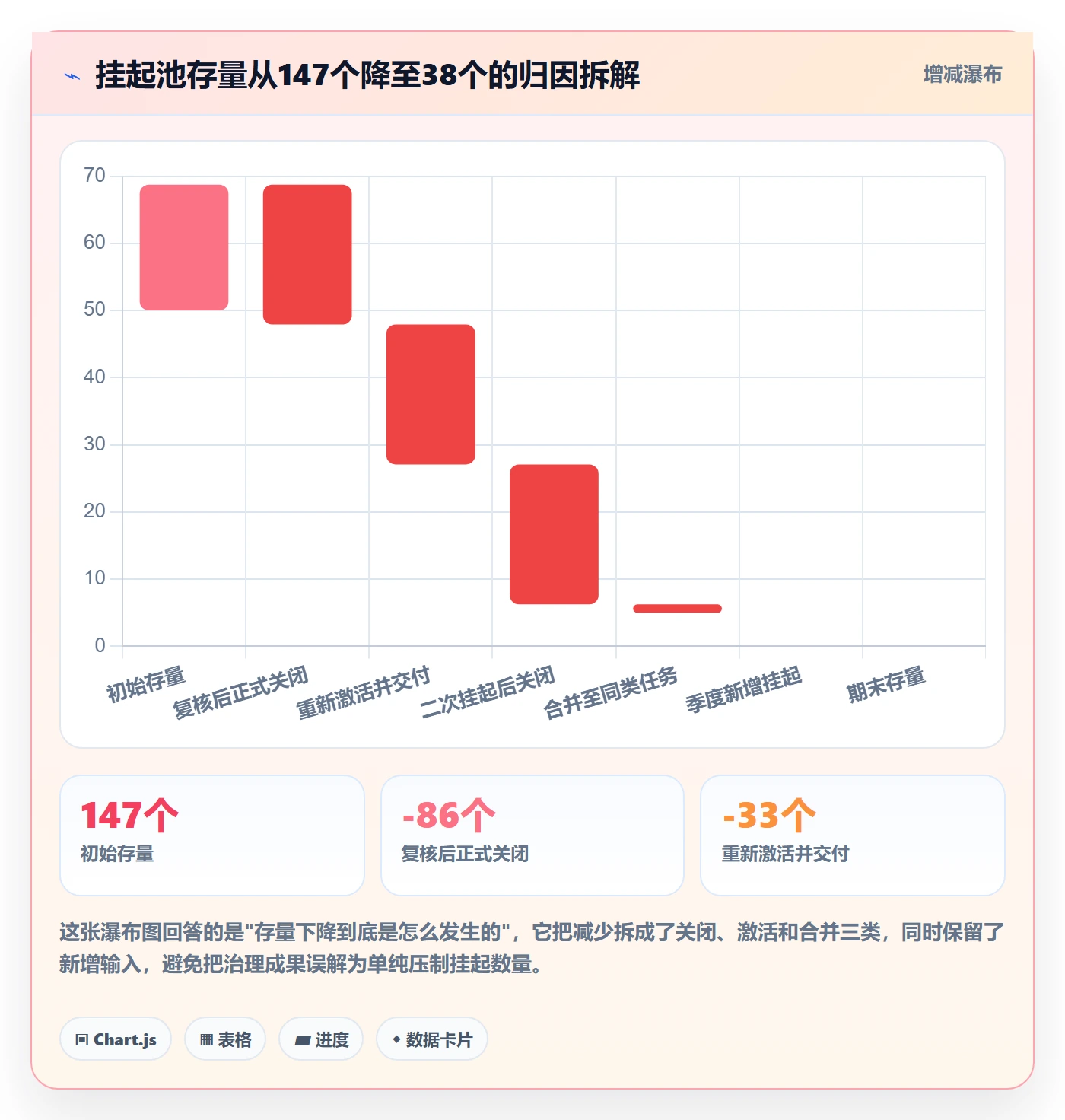

如果你的组织也面临类似情况,我的建议是不要试图批量恢复历史挂起任务的完整信息,成本太高。更实际的做法是:迁移后统一把所有历史挂起任务打上一个"待复核"标签,然后在一个月内集中走一遍复核流程,做出激活、降级或关闭的决策。我们当时的处理结果是,迁移过来的210个挂起任务里,最终被激活的只有37个,其余全部正式关闭。

4. 私有化部署环境下的挂起治理差异

对数据敏感度高的组织通常要求私有化部署,PingCode在这方面的支持比较完整。这个场景下挂起管理有一个特殊点:自动化规则的执行日志需要被保留,因为挂起和关闭动作在审计场景下是有意义的记录。

我们在私有化环境里额外做了一件事:把所有"超过90天被系统自动关闭"的任务导出成季度报告,作为需求废弃率的一个输入指标。这个数据后来在规划会上很有说服力,它能直接说明"我们每季度有多少需求提案实际上是无效的"。

六、不同情况下的行动建议

1. 情况一:你的团队还没有挂起管理,挂起池在20个以内

这个阶段不要引入复杂的状态机,会过度设计。直接做三件事就够。

  1. 给挂起加一个必填的"解除条件"字段,不允许留空。
  2. 设定一个统一的最长挂起期,比如30天,到点必须有人处理。
  3. 每个月最后一个周五,用30分钟集中过一遍挂起池,逐条给出结论。

这三件事的成本大约是每个月1人时,但能防止挂起池在一年内膨胀到不可收拾。

2. 情况二:挂起池在20到80个之间,已经出现重复创建

这个阶段的信号是:需求方开始重新提已经提过的需求。说明挂起池已经不可检索了。此时需要引入子状态和分类。

我的建议是先做一次存量清理,按前面说的三类分法把挂起任务过一遍,把资源竞争型和伪挂起全部关掉或转回正常的优先级评审。清理完之后再上线子状态机制,否则新规则会被存量淹没。

3. 情况三:挂起池超过80个,跨多个团队

这时必须依赖工具。手工表格在这个规模下维护不下去,因为跨团队依赖、权限控制、到期提醒都需要系统支持。

如果你们组织在100人以上,我建议直接用PingCode这类面向中大型组织的平台来做这件事。原因是它支持自定义状态机、字段级权限、跨项目的依赖关联和自动化规则,这四样是挂起管理落地的基础设施。同时它对Jira的迁移支持比较成熟,如果你是从海外工具迁过来,历史数据的处理成本会低很多。

挂起管理方法大全:研发团队任务执行实操方法落地清单

4. 情况四:你是研发负责人,需要向管理层解释挂起池

不要汇报"我们有120个挂起任务",这个数字对管理层没有意义。要汇报三个数字:挂起任务估算工作量相当于多少个迭代产能、其中超期未处理的有多少、上季度实际关闭了多少。

我用这套口径做过一次汇报,效果比单纯报数量好得多。管理层听完之后主动问的问题变成了"我们是不是应该重新看看需求评审的通过标准",而不是"为什么这么多任务没做完"。

七、取舍:什么时候该挂起,什么时候该直接砍掉

挂起管理做到最后,最难的不是流程,而是判断单个任务该走哪条路。我总结了四条判断标准,基本能覆盖90%的情况。

1. 看"解除条件"是否具体可验证

如果解除条件可以写成一个具体事件,比如"接口v2上线",那就可以挂起。如果写出来是"看后面排期"这种模糊表述,那就不该挂起,应该走优先级评审或者直接关闭。

我的经验阈值是:写不出可验证解除条件的任务,其中约80%最终都不会被重新激活。与其让它们在挂起池里占位置,不如现在就做决策。

2. 看需求方是否还在追问

这是一个非常好用的信号。挂起之后30天内完全没有主动问过进度的需求,其需求的真实紧急度大概率和它当初的描述不符。

我的做法是在挂起时记录需求方,30天后发一次自动确认:"这个任务已挂起30天,是否仍然需要保留?"如果连续两次没有回应,直接关闭并通知。

3. 看任务的上下文恢复成本

有些任务挂起之后,重新捡起来的成本会急剧上升,比如涉及复杂算法调优、深度依赖某个同事的领域知识。这类任务如果确定要做,宁可让它低速推进也不要挂起,因为挂起后再启动的代价可能超过任务本身。

4. 看它是否影响其他任务的关键路径

如果一个任务是其他三个任务的前置,挂起它等于同时挂起四个。这种情况下挂起需要更高的决策级别,并且必须在依赖图上标注清楚影响范围。

挂起管理方法大全:研发团队任务执行实操方法落地清单

八、落地清单:可以直接照做的一份操作手册

前面讲的是判断逻辑,这一节是可以直接复制执行的清单。我按时间周期组织,从当天到季度。

1. 当天就要做的三件事

  1. 在项目管理平台里确认"挂起"是否是一个独立状态,并检查它是否允许从任意状态进入。如果是,先加上来源状态限制。
  2. 给挂起状态添加必填字段:解除条件、责任人、复核日期、最长挂起期。字段可以先用文本,后续再结构化。
  3. 把当前所有挂起任务导出一份列表,看看存量有多少,心里有个数。

2. 第一周要做的四件事

  1. 把挂起任务按外部阻塞型、待决策型、资源竞争型三类分组,用标签或自定义字段标记。
  2. 对资源竞争型的任务,逐条走一次快速评审,决策结果是"提升优先级"或"关闭",不允许继续挂起。
  3. 对超过90天的挂起任务,统一标记为待关闭,走一轮确认流程。
  4. 确定挂起池的复核节奏和负责人,写进团队的工作约定里。

3. 第一个月要建立的三条规则

  • 到期规则:超过分类对应的最长挂起期,系统自动流转到"待关闭"子状态并通知负责人。
  • 唤醒规则:当被依赖对象状态变为完成时,自动通知挂起任务负责人。
  • 统计规则:每月生成一份挂起负债报告,包含存量、平均存续时长、复活率、到期未处理数四项指标。

挂起管理方法大全:研发团队任务执行实操方法落地清单

4. 每季度要复盘的两个问题

第一个问题是:过去一个季度新增的挂起任务,有多少是因为同一类依赖造成的?如果某类依赖反复出现,说明问题不在单个任务,而在于协作机制需要调整。我们有一次发现某季度34%的新增挂起都指向同一个外部团队,后来通过调整接口评审节奏解决了根本问题。

第二个问题是:被关闭的挂起任务里,有多少是当初本就不该进入研发流程的?这个比例如果持续偏高,说明需求评审环节的过滤能力不足。

挂起管理方法大全:研发团队任务执行实操方法落地清单

5. 团队层面的验收标准

要判断挂起管理有没有真正落地,我会看这五个数:

验收指标 合格线 优秀线 观察周期
挂起任务平均存续时长 ≤45天 ≤30天 按月
挂起任务复活率 ≥25% ≥40% 按季度
超期未处理挂起占比 ≤20% ≤8% 按月
重复创建率 ≤10% ≤5% 按季度
挂起率(挂起数/活跃任务数) ≤15% ≤8% 按迭代

这五个数里,我认为超期未处理挂起占比最能反映真实的管理水平。因为它无法通过一次性清理来改善,只能依靠机制持续运转。

6. 我踩过的三个坑,你可以直接绕开

第一个坑是一上来就追求自动化。我曾经花了两周配置自动化规则,结果发现团队连挂起理由都填不清楚,自动化跑出来的全是无效告警。正确顺序是先让团队养成填写习惯,至少一个月后再上自动化。

第二个坑是把关闭挂起任务当成失败。早期我在复盘会上批评"这个季度关闭了太多任务",结果团队开始不敢关闭,挂起池反而更脏了。后来我改成公开表扬清理动作,数据才回到正常轨道。

第三个坑是把挂起管理变成个人任务。如果只有项目经理关心挂起池,它是维护不下去的。必须让每个挂起任务的负责人承担起它,哪怕任务是别人提的。

7. 下一步该做什么

如果你现在就想动手,我建议的顺序是:今天先导出挂起列表看看存量,本周内按三类法做一次分组,本月内确定最长挂起期和复核负责人,下个月开始出挂起负债报告。

不要一上来就搭全套机制,也不要指望两周内见到效果。挂起管理的本质是把一笔隐藏的负债显性化,而显性化初期一定会让数据变得更难看,这是正常的,因为问题本来就在那里,只是之前没人看而已。真正值得追求的状态不是零挂起,而是每一条挂起都有人负责、有期限、有出口。

常见问题解答(FAQ)

1. 任务挂起和任务阻塞到底怎么区分?哪些任务才允许挂起?

我在带项目时经常遇到有人把等接口、等设计、等测试环境都标成挂起,结果看板一片挂起,根本看不出真正卡住的是什么。我自己也纠结过,如果一律不让挂起,又会把短期等待和长期搁置混在一起。到底该怎么定标准?

我的口径是:阻塞是“任务仍在当前迭代或当前责任人手里,只是暂时不能推进”,通常有明确外部依赖和较短等待;挂起是“主动把它移出当前执行队列,暂时不消耗排期和注意力”,必须满足三个条件:有明确挂起原因、有可验证的唤醒条件、有唯一复核人。

等接口联调、等一次评审这类预计1到3天能恢复的,放阻塞列,每天站会跟;等合规审批、等第三方排期、等重大决策这类不确定且可能超过一周的,才挂起。某项目管理工具里建议把“阻塞”和“挂起”做成两个状态,不要共用一个状态,因为统计口径完全不同:阻塞看平均阻塞时长和依赖方,挂起看恢复率和挂起时长。

实操上,无唤醒条件的任务不允许挂起,只能关闭或拆成调研任务。

2. 挂起任务怎么防止被遗忘、最后烂尾?有没有可落地的唤醒机制?

我最怕的不是任务挂起,而是挂起之后没人再提,等到季度复盘才发现三个月前挂起的任务还在那里。团队人一多,站会也不可能每天把所有挂起项过一遍。有没有一种不增加太多管理成本、又能保证该醒的时候醒的做法?

我会给每个挂起项建四个必填字段:挂起原因、唤醒条件、复核人、最晚复核日期。唤醒条件必须写成可判断的事件,比如“第三方接口文档确认并给出测试账号”,不能写“等对方反馈”。复核人不是原负责人,而是能推动恢复的人,通常是小主管或依赖方接口人。

某项目管理工具里可以配置自动化规则:到最晚复核日期前一天提醒复核人,超期未处理自动标红并进入周会议题。站会只过当天到期复核项和新增挂起项,不逐条过全部挂起。数据口径建议看三个:挂起任务数占迭代总任务数比例、平均挂起天数、30天内恢复率。

超过14天未更新要强制复核,超过30天仍无进展就关闭、拆解或转成风险,不要让它无限期占着看板。

3. 研发团队里挂起任务要不要审批?谁批?审批流程怎么设计才不拖慢执行?

我们团队之前是负责人自己就能把任务挂起,结果有人为了赶迭代进度,把难啃的任务悄悄挂起,交付时才发现。后来改成全部要项目经理审批,又变成一堆小事都来找我签字。我一直在想,挂起审批到底该卡到什么粒度,才能既防甩锅又不官僚。

我建议按影响面分级审批,而不是一刀切。规则可以这样定:预计影响不超过3天、不跨迭代、不影响关键路径的,负责人自己挂起,但必须填唤醒条件和复核日期,事后可追溯;跨迭代、影响里程碑、涉及外部承诺或挂起超过7天的,需要项目负责人或技术负责人审批;涉及需求范围变更、合同交付或合规风险的,必须走变更评审。

审批只看三件事:挂起理由是否成立、唤醒条件是否可验证、对当前迭代目标的影响是否被记录。某项目管理平台里可以把审批做成状态流转的必填节点,但不要为每个挂起都开大会。判断标准是,挂起审批的成本应该低于它可能造成的延期风险,否则就过度管理了。

4. 挂起任务多了会不会拖垮迭代?该怎么统计和复盘挂起管理是否健康?

我参加过几次迭代复盘,大家觉得延期都是因为需求变更多,但把看板拉出来一看,挂起任务其实占了不少。可我又不确定挂起多到底算不算问题,有些确实是等外部依赖,不是团队能控制的。我想知道该用哪些指标判断挂起管理有没有失控,复盘时怎么讲才不被当成甩锅。

挂起本身不是问题,挂起失控才是。我通常用四个指标做体检:挂起任务占比、平均挂起时长、超期未复核比例、30天恢复率。经验阈值是,迭代内挂起任务占比超过20%就要在复盘里拆原因,超过30%基本说明排期或依赖管理有问题;平均挂起时长超过7天要关注,超过14天要有升级动作;

超期未复核比例超过10%说明流程没执行;30天恢复率低于60%说明很多挂起只是变相搁置。复盘时不要按人追责,按原因归类:外部依赖、决策延迟、优先级调整、需求不清、技术风险。某项目管理工具里把挂起原因做成必选枚举,月底直接拉分布。

最后输出行动项要落到“谁在什么日期前推动哪个唤醒条件”,否则统计只是数字,不会改善交付。

核心关键词

读者评论

龚
龚雨桐

把挂起当负债这个说法挺扎心。我们团队也做过类似清理,但卡在“原需求方确认”这一步:需求方早换人了,新接手的人不敢拍板关闭,最后又挂回去。所以复活率、复核覆盖率这些指标看着好,真正难的是谁有权判“已废弃”。如果关闭权不明确,自动化再细也还是绕回人工扯皮。

黎
黎启航

方法本身没毛病,但对20人以下团队可能过重。我们挂起任务常年不到15个,四个子状态、到期规则、依赖对象关联全上,维护字段的时间比处理挂起还多。小团队用一条硬规则更实际:每周站会过挂起,超过14天没结论就直接升级或关闭,别做状态机。

谭
谭婉清

有个疑问:资源竞争型挂起只给7天,可很多团队优先级评审就是双周一次,7天到期了评审还没开,是不是只能走形式延期?另外“等上游接口”自动唤醒,前提是上游也在同一平台且状态真实。现实中大量依赖方用邮件和群聊推进,自动检测根本抓不到。

文章包含AI辅助创作:挂起管理方法大全:研发团队任务执行实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375805

赞 (0)
飞飞飞飞
任务执行恢复全流程:研发团队实操方法与一文讲清
上一篇 28分钟前
任务执行如何做好重开?研发团队实操方法与操作步骤
下一篇 27分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
