去年底我帮一个 180 人规模的研发组织做流程复盘,导出了他们工具里所有状态为“已完成/已关闭”的任务,一共 358 个。其中 61 个在两周内被重新打开,19 个点进去没有任何交付物链接,还有 8 个的关闭人就是创建人本人,且没有任何验收记录。换句话说,接近四分之一的任务,从来没有真正“结束”过,它们只是从看板上消失了。产品经理在这个团队里最常说的一句话不是“排期不够”,而是“这个任务到底能不能关”。
这就是我想聊的话题:任务关闭看起来是协同管理里最小的一个动作,实际上它是最能暴露协作质量的那个动作。产品经理在任务执行协同管理中的绝大多数困扰,表面上是需求变更、跨端依赖、排期冲突,根子上往往都指向同一个问题,关闭的口径没有定义清楚。下面我把这几年在不同规模团队里踩过的坑、改过的配置、看过的数据摊开讲。
一、核心结论:任务关闭质量是协同管理的水位线
先给结论,省得你看到一半才发现方向不对。我的判断是:一个团队的任务执行协同水平,不看它有多少条任务,也不看它的燃尽图多漂亮,只看它关闭任务时的严谨程度。关闭是唯一一个同时暴露“需求是否说清、责任是否落定、验收是否发生、信息是否归档”的动作,其他动作都只覆盖其中一部分。
1. 关闭不是收尾动作,而是协同契约的兑现点
大多数产品经理把关闭理解成“清理看板”,所以关闭的触发条件往往是“开发说做完了”或者“周会上提了一嘴”。但在真实的协同链路里,关闭是需求方(产品)、交付方(研发)、验证方(测试/业务)三方契约的兑现时刻。如果这个时刻没有留下任何证据,那么下一次同类任务发生时,所有人还得重新对一遍口径。
我判断一个团队流程成熟度,习惯先翻他们的关闭记录。关闭记录里有交付物链接、有验收人、有验收时间,这个团队的返工沟通成本通常低;如果关闭记录里只有“完成”两个字,那这个团队的周会大概率有一半时间在澄清“这个到底做完了没有”。
2. 产品经理的问题大多不在“排期”,而在“关闭口径”
我做过一个粗略分类:把产品经理在协同中被卡住的场景分成六类,分别是排期冲突、需求变更、依赖阻塞、验收争议、状态不清、复盘缺失。在三个不同规模团队的样本里,“状态不清”和“验收争议”合计占比都超过了一半,而这两类的直接成因都是关闭口径缺失。
排期冲突看起来最显眼,因为它发生在会议桌上、声音最大。但排期冲突的解决效率,反而高度依赖历史关闭记录的完整度,你只有知道上一批同类任务实际花了多久、返工了几次,才谈得上估得准。
3. 三个可量化的水位线指标
不谈玄的,我建议任何产品负责人都盯住这三个指标,它们比任务数量、比人均吞吐量都更能说明问题。
- 关闭后 14 天返工率:关闭后两周内被重新打开、或产生关联缺陷的任务占比。健康区间我观察到的经验值是 8% 以内。
- 僵尸任务率:超过 30 天没有任何更新、也没有关闭的任务占比。超过 15% 时,看板就失去了可信度。
- 关闭周期中位数:从任务进入“待验收”到真正关闭的中位数时长。这个指标直接反映验收环节的堵点。
这三个指标有个共同点:它们衡量的都不是“做了多少”,而是“结束得干不干净”。这也是我把关闭质量称为水位线的原因,水涨上来,船自然浮起来。

二、真实场景:一个产品经理的周二下午

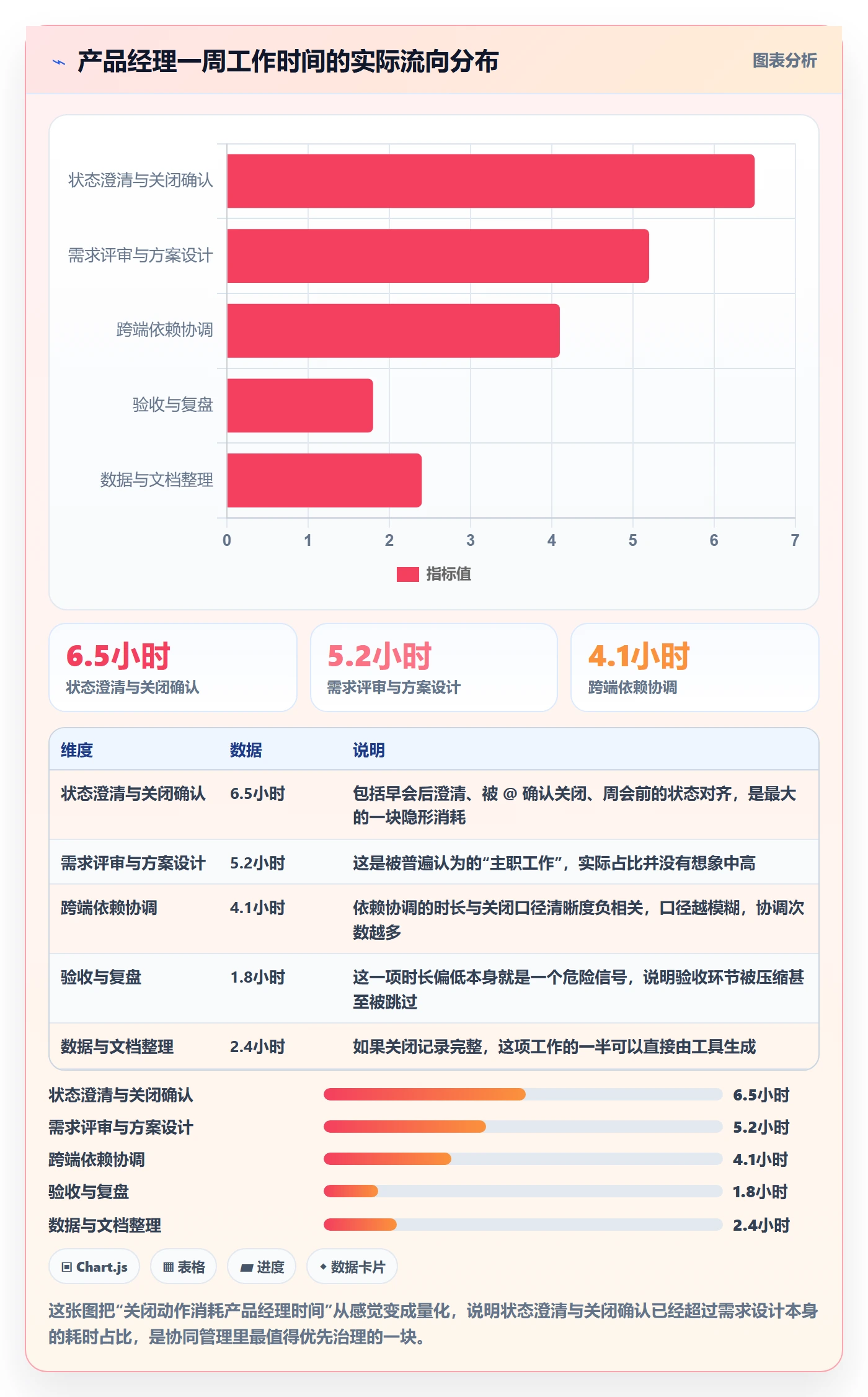

抽象指标讲完了,说点具体的。我把三类产品经理在任务执行协同中被关闭动作打断的场景,按时间线还原一下,你大概率能在里面看到自己。
1. 早会之后的 40 分钟澄清
早会上有人报“登录改版已经完成了”,产品经理点头记录。散会后打开工具一看,这条任务的状态是“开发中”,进度填的是 80%,备注里写着“联调中,还差一个埋点”。于是接下来 40 分钟,产品经理在做的事是:把开发、测试、埋点对接人拉到一起,确认到底还差什么、谁来补、今天能不能进验收。
这 40 分钟里没有任何新价值被创造,全部消耗在状态语义对齐上。如果任务从一开始就写清了关闭条件,“埋点数据可在报表中查到且字段完整”,这个问题在早会上就不会存在。
2. 下午被“这个任务能不能关”打断 7 次
我让一个产品经理做过一周的记录,她在协作工具里被 @ 的次数是 43 次,其中 17 次的核心诉求是“这个任务能不能关了”。这 17 次里面,只有 4 次是真正的决策问题,剩下 13 次是因为关闭权限、关闭标准、关闭后通知对象都不明确,导致所有人都倾向于让产品经理拍板。
这是个很典型的协同结构缺陷:当一个动作的判定权不清晰时,它就会自动上浮到信息最集中的那个人身上,也就是产品经理。产品经理的时间就是这样被切碎的。
3. 周报里说不清“到底做完了没有”
到了周五写周报,产品经理面对的是一个更尴尬的局面。看板上“已完成”的任务有二十多条,但每条完成到什么程度,交付物在哪里,能不能对业务方交代,她自己也不确定。于是周报里只能写“推进中”“基本完成”这类模糊表述,业务方看完更焦虑,下周继续追问。
这不是表达能力问题,是数据源问题。关闭记录不完整,任何汇报都只能靠回忆和印象,而回忆和印象在跨部门场景里几乎没有说服力。

三、常见问题与误区拆解
接下来是我在不同团队里反复见到的五类误区。它们的共同特征是:看起来都在提高效率,实际上都在给未来制造返工。
1. 误区一:把关闭当成个人动作,谁都能关
最常见的配置是“任何有编辑权限的人都可以关闭任务”。出发点是好的,减少流程阻力,让开发做完随手就关。结果是关闭变成了一次个人声明,而不是一次协同确认。
我见过一个团队,关闭人分布里 68% 是开发同学,22% 是产品经理,只有 10% 是测试或业务验收方。也就是说,在这个团队里,任务是否算完成,主要由交付方自己说了算。当裁判和运动员是同一个人时,关闭记录的参考价值会迅速归零。
更隐蔽的问题是责任漂移。开发关了任务,产品经理没注意,两周后业务方发现功能没上线,追溯时发现任务状态是“已完成”,于是所有人都觉得自己没错,最后只能靠会议重新对责。
2. 误区二:用完成百分比代替关闭标准
百分比进度在心理上很舒服,它给人一种“在推进”的确定感。但百分比有两个致命缺陷:一是分母不统一,同样是 80%,有人指的是代码写完,有人指的是已经上线;二是它没有终态,90% 和 95% 之间的差别在协同上毫无意义。
我做过一个小范围的对照观察:把团队的任务进度字段从百分比改成离散状态(待开始/进行中/待验收/已关闭),并强制“待验收”必须填写验收人。三周之后,产品经理平均每周被追问“这个到底做完没”的次数从 14 次降到 5 次。改动成本不到半小时的配置时间。
3. 误区三:关闭即终止,没有下游信息
任务关闭之后,往往还有三件事需要发生:第一,关联的文档和发布说明需要更新;第二,依赖这条任务的上下游任务需要被触发;第三,运营或客服团队需要知道这个能力上线了。
如果关闭只是一个状态变更,这三件事全部会落到产品经理的个人记忆里。我把它称为“关闭后的黑洞期”,任务已经不在看板上,但它引发的后续工作还没开始,两三天后就被彻底遗忘。
4. 误区四:关闭通知轰炸
和上一条相反,有些团队走了另一个极端:任务一关闭,自动通知全项目组所有人。结果是每个人每天都收到几十条与自己无关的关闭通知,最后全部设置免打扰,真正需要知道的那条也没被看到。
通知设计的核心不是“发不发”,而是“发给谁、什么时候发、发什么粒度”。我的经验做法是分三层:直接验收人在关闭瞬间收到单条通知;相关依赖方在每日汇总中收到批量摘要;其余成员不主动推送,只在看板的“本周关闭”视图里可查。
5. 误区五:为了看板好看批量关闭
这是危害最大的一种。季度末、版本发布前、汇报之前,为了看板整洁,产品经理或项目经理批量关闭一批状态模糊的任务,心理上完成了“清零”。
后果是数据污染。一旦关闭记录被掺入水分,所有基于关闭时间做的度量,周期时间、返工率、人效,全部失真,而且这种失真不可逆,因为你无法区分哪些是真实关闭、哪些是批量清理。
我的做法是给关闭动作留痕:任何批量关闭操作都必须在系统里记录操作人、关闭数量和原因说明,并且这类操作在月度度量报表中以独立口径标注。听起来有点官僚,但它是唯一能让度量数据保持可信的办法。

四、专业判断逻辑:关闭四问与关闭模式矩阵
误区讲完了,接下来是我实际在用的判断框架。它不复杂,核心就是四个问题,任何一条任务在关闭之前都应该能回答。
1. 第一问:交付物是什么
交付物必须是可点击、可查看、可验证的东西,而不是一句描述。文档链接、发布记录、测试报告、数据截图、接口地址,都算交付物。“功能已开发完成”不算。
我的经验判断是:如果一个任务在创建时写不出交付物,那它大概率不应该被创建成任务,而应该继续留在需求池里讨论。强行创建只会制造一条未来无法关闭的僵尸任务。
2. 第二问:验收人是谁
验收人必须是具体的人,不能是“产品组”“业务方”这类组织名。指定个人的意义不在于追责,而在于关闭动作有一个明确的确认节点。
如果一条任务确实很难找到单一验收人,我的做法是拆成两条:一条是技术交付任务,验收人是技术负责人;另一条是业务生效任务,验收人是业务对接人。两条任务分别关闭,各自口径清晰。这比强行合并成一条、然后所有人都不敢关要好得多。
3. 第三问:关闭后谁还需要知道
这个问题决定通知策略。答案通常不超过三类人:直接验收确认方、下游依赖方、需要对外同步的角色(如运营、客服、客户成功)。把这三类人在任务模板里预先配置好,关闭时就不用临时判断。
4. 第四问:这次关闭留下什么可复用证据
这是最少被问、但长期收益最大的一个问题。一次关闭至少应该留下三样东西:实际交付与原始需求的差异说明、遇到的阻塞及解决方式、下次同类任务的估时参考。
我见过一个团队要求所有超过 5 人天的任务在关闭时填写三行“差异说明”,坚持了半年之后,他们同类需求的估时偏差从 ±60% 收敛到 ±25%。这三行字的价值,远超任何估时培训。

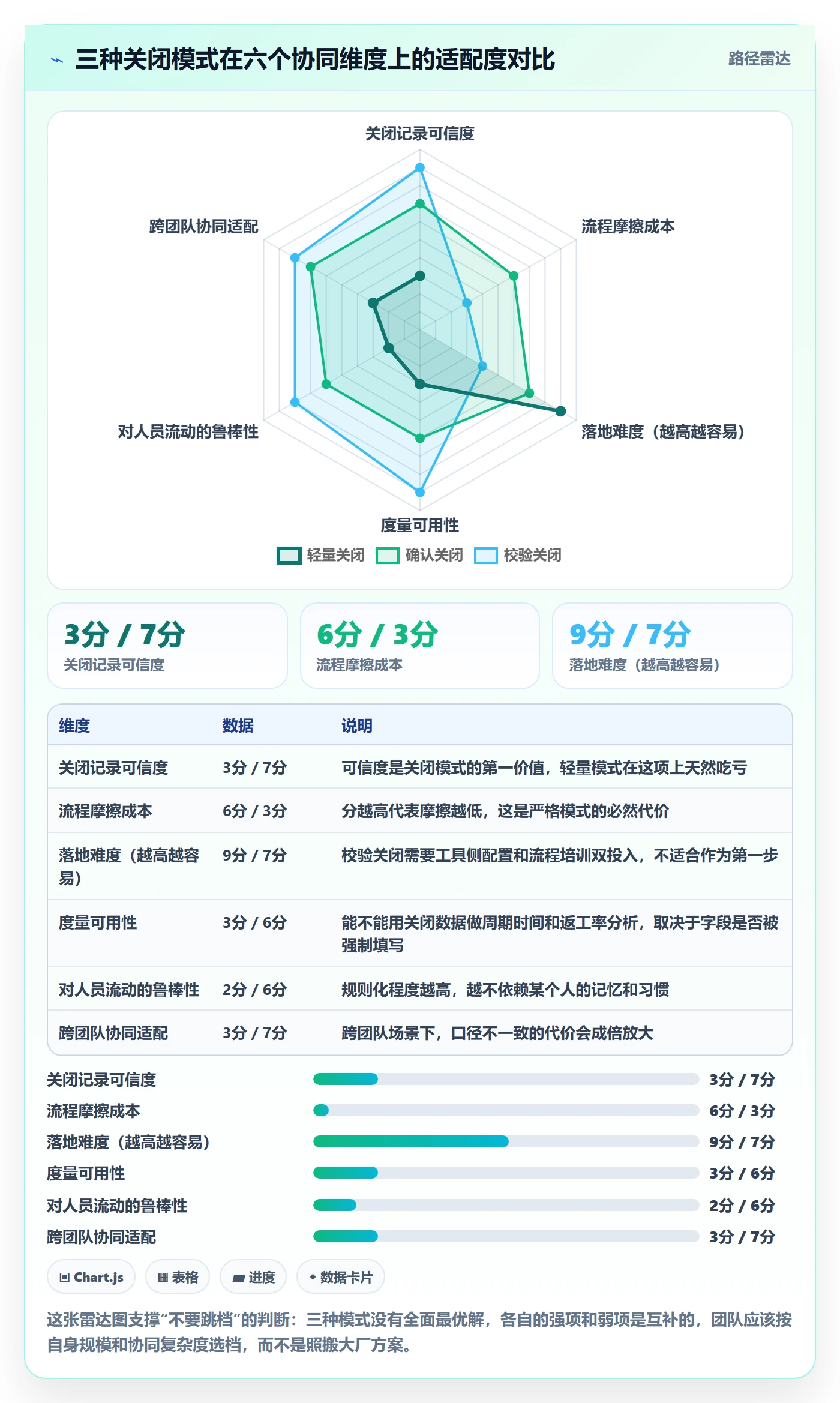

5. 三种关闭模式的适用边界
不是所有团队都需要同样严格的关闭流程。我把关闭模式分成三档,用一张表说明适用场景和代价。
| 关闭模式 | 核心规则 | 适用团队 | 主要收益 | 主要代价 |
|---|---|---|---|---|
| 轻量关闭 | 开发完成后由本人关闭,需填写交付物链接 | 10 人以下、单团队、需求同质化高 | 流程摩擦极低,看板维护成本几乎为零 | 验收环节依赖人的自觉,跨团队场景容易产生争议 |
| 确认关闭 | 交付方标记“待验收”,验收人确认后关闭,必填验收记录 | 20-100 人、多角色协作、有明确测试环节 | 关闭记录可信,返工率明显下降 | 引入一个等待环节,验收人成为新的瓶颈点 |
| 校验关闭 | 系统在工作流层面校验必填字段与关联条件,不满足则阻断关闭 | 100 人以上、多产品线、需要对外交付或合规留痕 | 关闭数据可直接用于度量与审计,人工巡检成本大幅下降 | 配置和维护成本高,规则设计不当会引发绕过行为 |
我的建议是:不要跳档。从轻量直接跳到校验,最常见的结局是规则被无视、或者大家发明各种变通办法绕过去。中间那一档确认关闭,是绝大多数团队真正能落地的稳态。

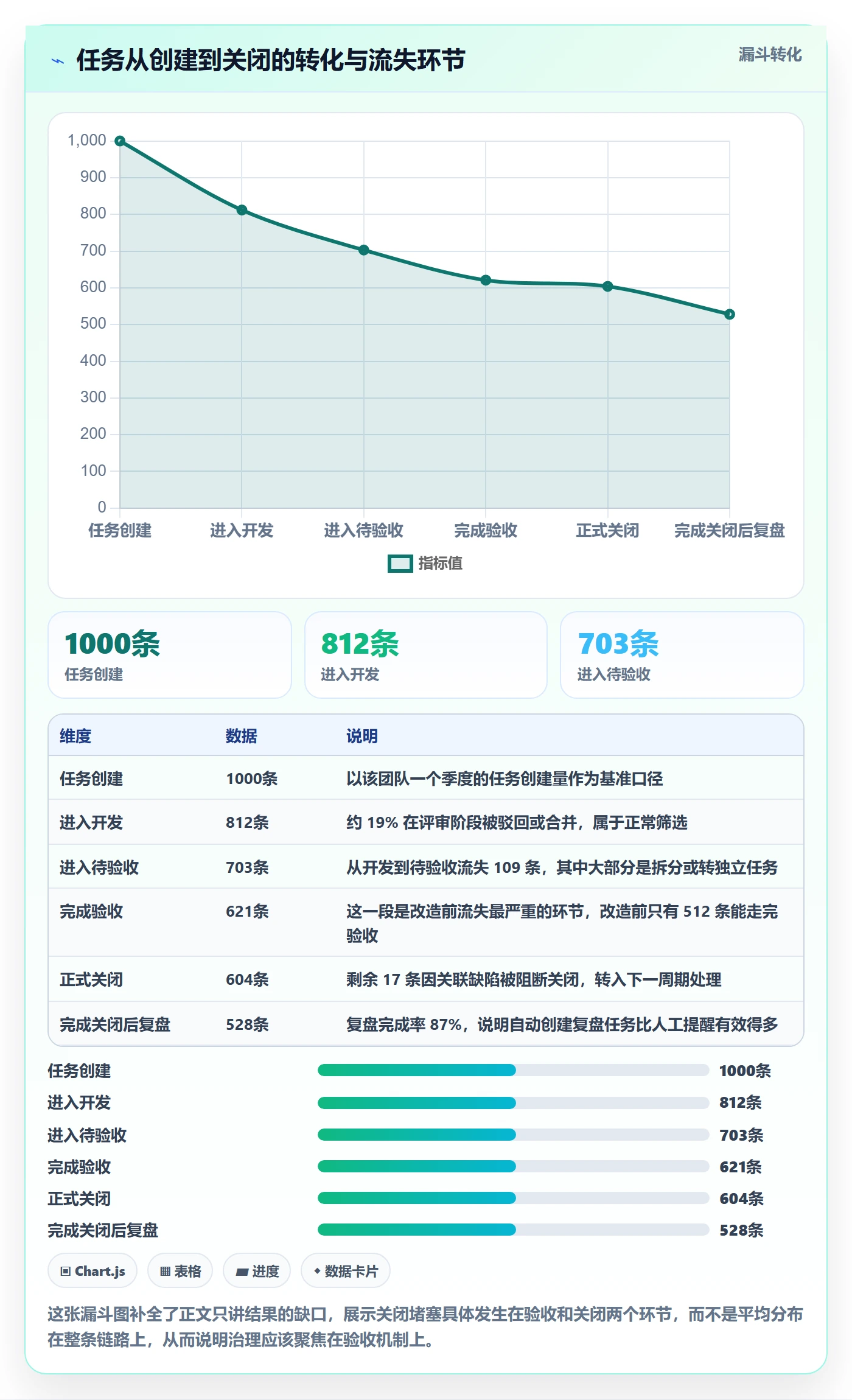

五、案例与数据观察:一个 200 人研发组织的 12 周关闭治理
讲一个我参与过的完整案例。这是一家做企业级 SaaS 的公司,研发加产品约 200 人,三条产品线,之前用的是海外工具,因为数据合规和成本原因决定做国产替代。他们选择的是 PingCode,主要考虑是支持私有化部署,同时支持从原有工具平滑迁移。
1. 改造前的基线数据

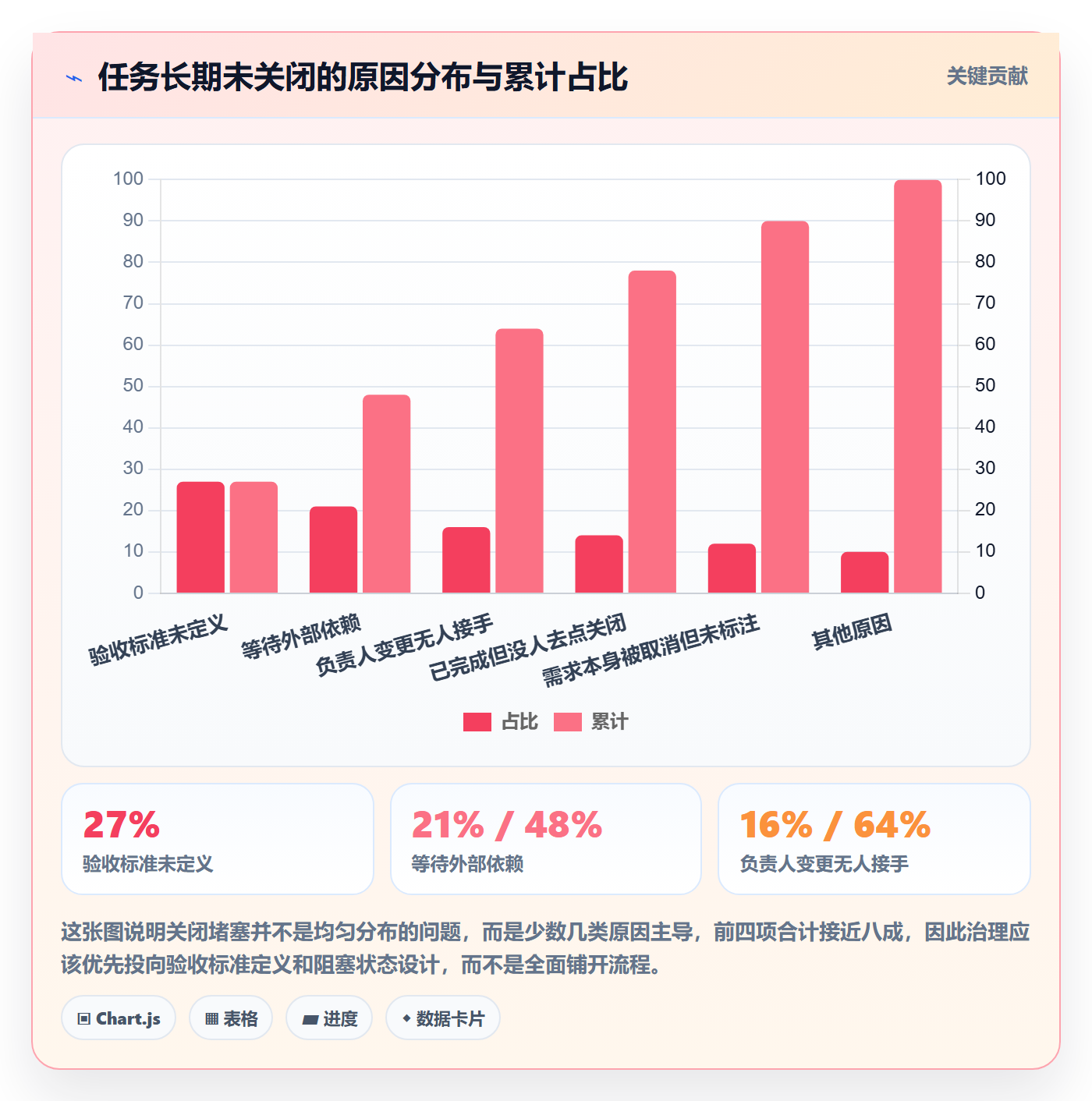

改造前我帮他们拉了四周的基线:关闭后 14 天返工率 21%,僵尸任务率 16%,关闭周期中位数 10 天,状态澄清类会议占比约 29%。最要命的是关闭人分布,开发占 71%,且 43% 的关闭记录没有任何交付物链接。
产品负责人的原话是:“我们不是不知道要做验收,是没人知道该在哪一步做。”这句话基本概括了关闭口径缺失的典型症状。
2. 分三阶段推进,而不是一次性改工作流
第一阶段(第 1-3 周)只做一件事:统一关闭标准。为不同类型任务定义交付物清单,关闭时必填交付物链接。这个阶段不动工作流,也不加审批。
第二阶段(第 4-8 周)引入验收人角色。任务从“进行中”流转到“待验收”时必须指定验收人,验收人确认后才允许关闭。同时把通知收敛为三层策略,避免轰炸。
第三阶段(第 9-12 周)在工作流层面做校验关闭,同时对历史任务做一次集中清理,不是批量关闭,而是逐条判断:要么补交付物后关闭,要么标注为已取消,要么重新指派负责人。
3. 关闭校验规则的实际配置
第三阶段的核心是让系统替人守规则。下面是我给这个团队设计的一条简化版关闭校验规则,用伪配置表达,实际落地时可以对应到工作流的状态流转条件上。
close_rule:
apply_to: [feature, api_change, data_task]
require_before_close:
deliverable_url # 交付物链接,缺失则阻断关闭
acceptance_owner # 验收人,必须是具体账号
acceptance_date # 验收日期
guard:
if: story_points >= 5
require: 差异说明(不少于三行)
if: linked_open_bugs > 0
action: block_close
message: "存在未关闭的关联缺陷,请先处理或转为独立任务"
if: task_type == "api_change"
require: 接口文档更新记录
after_close:
notify: acceptance_owner
notify_digest: downstream_dependencies # 汇总通知,不做即时推送
create:
type: follow_up
owner: pm
due_in_days: 7
title: "关闭后复盘:{task_title}"
这段规则里有两个设计细节值得单独说。第一,linked_open_bugs > 0 时阻断关闭,这一条直接消灭了“带着已知缺陷关闭任务”的常见做法。第二,关闭后自动创建一条七天内到期的复盘任务,把“关闭后黑洞期”变成一个有人负责的动作。

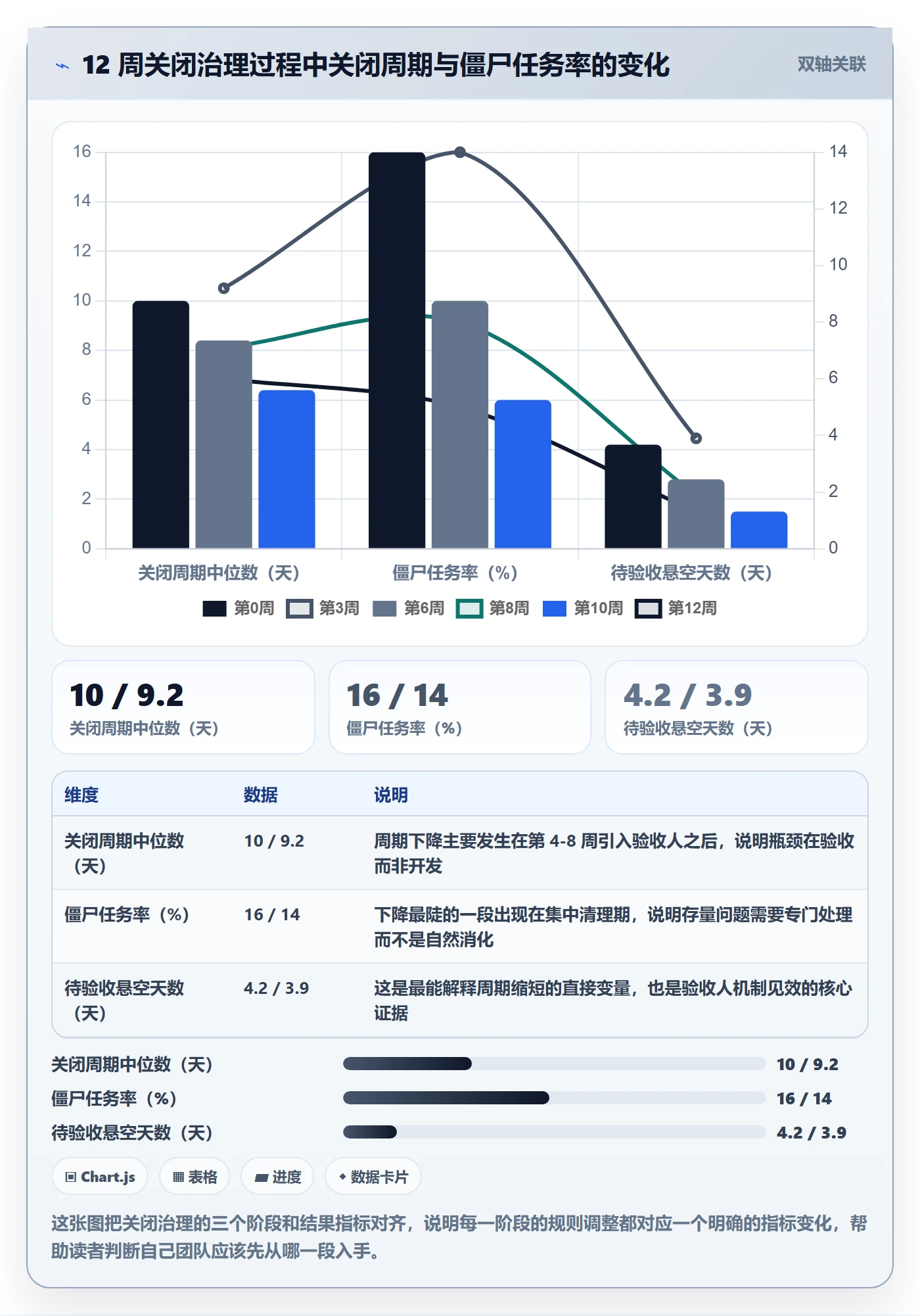

4. 十二周之后的数据变化
第 12 周结束时,四项核心指标分别是:关闭后 14 天返工率 9%,僵尸任务率 5%,关闭周期中位数 6 天,状态澄清类会议占比 13%。关闭人分布也发生了结构性变化,开发占比降到 34%,验收人占比升到 46%。
这里我要强调一个反常识的点:关闭周期缩短,不是因为大家做得更快了,而是因为等待验收的时间变短了。改造前大量时间消耗在“任务已经做完但没人确认”的悬空状态,平均每条任务悬空 4.2 天。验收人机制上线后,这个数字降到 1.3 天。


5. 迁移过程中的三个坑
这个团队是从海外工具迁过来的,迁移过程中踩了三个坑,我觉得有普遍参考价值。
第一个坑是状态映射想当然。原工具有七种状态,新工具默认五种,直接映射会导致“已完成”和“已关闭”合并。正确做法是先梳理原系统里每个状态的真实含义,再决定合并还是拆分,宁可多花两天也不要迁完之后再返工。
第二个坑是历史数据的字段缺失。原系统里很多任务没有验收人,迁过来之后这些任务会永远卡在“待验收”。我的建议是迁完之后立即跑一次筛选,把所有历史悬空任务集中处理,不要指望它们会自己消失。
第三个坑是通知规则照搬。原系统的通知配置迁过来之后,团队里每个人每天收到六十多条通知,第一周就被集体吐槽。通知规则的迁移必须重做,因为它高度依赖团队当前的协作习惯,不能简单复制。
六、不同情况下的行动建议
前面讲的是原理和案例,这一节给具体动作。我按团队规模分三档,每档给一个可以立刻开始的最小动作。
1. 10 人以下:先统一关闭标准,别碰工作流
这个规模最大的优势是沟通成本低,最大的风险是“靠口头约定”。产品经理和开发坐在一起,一句话就能对齐,所以没有人觉得需要写规则。但只要多一个外部依赖方,口头约定的脆弱性就会暴露。
最小动作:用半小时和团队一起列出你们最常见的五种任务类型,每个类型写一行“关闭时必须有什么”。比如“接口类任务关闭时必须附接口文档更新记录”。就这一件事,做完之后你会立刻感觉到追问次数下降。
2. 20-100 人:加验收人和关闭校验,把口径变成系统约束
这个规模靠自觉已经不够了,因为产品经理不可能记住每个人的每条任务。必须让系统承担一部分守门职责。
- 在任务模板里增加“验收人”字段,设为必填。
- 把状态流改为“进行中 → 待验收 → 已关闭”,待验收只能由验收人推进。
- 关闭时校验交付物链接,缺失则不允许关闭。
- 通知收敛为三层:验收人即时、依赖方汇总、其他人在视图中可查。
- 每周导出一次僵尸任务清单,指定到人,一周内必须处理。
这五步在支持自定义工作流的项目管理平台上,配置时间大约半天。我实测过,第三步和第五步的投入产出比最高。
3. 100 人以上:需要工作流校验加度量体系
到了这个规模,问题不再是“有没有规则”,而是“规则能不能被一致执行”。多条产品线、多个交付团队,任何依赖人工判断的规则都会出现漂移。
这个阶段我明确建议使用像 PingCode 这类面向中大型企业、支持私有化部署的项目管理平台。原因有三:一是私有化部署能满足数据合规要求,关闭记录和交付物链接往往涉及业务敏感信息;二是工作流层面的字段校验可以做成硬约束,而不是提示;三是账号规模上百之后,权限体系、跨项目视图、度量报表这些能力会成为日常刚需,轻量工具撑不住。
另外,如果你们正在做国产替代、需要从海外工具迁移,PingCode 支持 Jira 平滑迁移这一点可以显著降低切换成本,历史任务、状态映射、字段对应都有现成路径,不需要自己写脚本。但我要提醒的是,迁移是技术问题,关闭口径统一是管理问题,前者一两天能搞定,后者往往需要一到两个季度。不要指望换了工具,关闭质量就自动变好。

七、不同情况下的取舍
任何方案都有代价,这一节我把三组最常被问到、也最容易选错的取舍讲清楚。
1. 严格关闭流程 vs 轻量关闭:收益与成本的区间
严格关闭流程的收益不是线性的。从轻量到确认关闭,返工率下降幅度最大;从确认关闭到校验关闭,返工率下降幅度明显收窄,但度量可用性和审计能力的提升幅度反而变大。
所以取舍的关键在于:你要的是即时效率,还是可复用数据。如果你的团队主要痛点是沟通碎片化,选确认关闭就够了;如果主要痛点是跨部门对账和合规留痕,才值得上校验关闭。为了“看起来规范”上校验关闭,最后往往变成规则被绕过的样板工程。
2. 私有化部署 vs SaaS:取决于数据边界而非团队规模
很多人以为私有化是大团队才需要的,我不这么看。判断依据应该是数据边界,而不是人数。如果你的交付物链接、客户信息、接口文档涉及客户敏感数据或行业合规要求,哪怕团队只有 50 人,也值得考虑私有化部署。
反过来,如果团队协作内容基本是通用功能开发,没有强合规约束,SaaS 的迭代速度和运维省心程度是真实优势。这一项没有绝对优劣,只有匹配与否。
3. 自研 vs 采购:自研省的是钱,赔的是关闭口径设计能力
有些技术实力强的团队会选择自研协作工具,理由是“我们的流程很特殊,标准工具满足不了”。我的观察是,真正特殊到必须自研的流程不到一成,绝大多数“特殊”其实是流程本身没梳理清楚。
更关键的是,自研工具往往只能实现状态变更,很难在短期内做出成熟的工作流校验、通知分层、度量报表这些能力。而关闭治理最需要的恰恰是这些。自研的成本不只是开发人力,还有你在关闭口径设计上落后同行的那段时间。

八、回到本质:关闭是产品经理最少被讨论、却最该被设计的能力
写到这里,我想把最开始那个反常识的判断再讲一次:产品经理在任务执行协同管理上的能力差距,很少体现在需求文档写得多好、评审会开得多流畅,而是体现在他能不能让每一条任务都有一个干净的句号。
这个句号包含四件事:交付物可查、验收人明确、通知对象收敛、关闭后可复用。做到这四件事,产品经理每周至少能省下一整个下午,而这些时间可以还给真正的产品工作。
还有一点我要说清楚:关闭不是控制的工具,它是降低协同不确定性的工具。我见过太多团队把关闭规则做成了审批关卡,结果开发想办法绕过、产品经理疲于追责,最后规则和信任一起崩掉。真正好的关闭设计,应该让所有人觉得“填这几个字段是帮我自己省事”,而不是“又要应付一道流程”。
如果你的团队现在正被“这个任务到底能不能关”困扰,我的建议是按下面这三步走,不要一次到底:
- 本周内,和团队一起写下五种最常见任务类型的关闭条件,每条不超过一行字。
- 两周内,在工具里把“验收人”设为必填字段,把状态流拆出“待验收”这一档,并跑一次僵尸任务清单。
- 一个月后,导出关闭后 14 天返工率、僵尸任务率、关闭周期中位数三个指标,看变化是否和预期一致,再决定要不要上工作流层面的硬校验。
关闭口径这件事,改起来不复杂,难的是愿意承认它值得改。多数团队会一直拖到某次跨部门对账彻底对不上,才开始回头补交付物链接。你如果现在就动手,省下的是未来半年里那些说不清、也没人愿意认领的返工时间。
常见问题解答(FAQ)
1. 产品经理做任务执行协同管理,任务拆完却还是推不动,问题一般出在哪?
我之前带一个版本迭代,需求评审完把任务全部分给了开发和设计,以为万事大吉,结果一周后发现有一半任务卡在原地,没人认领也没人反馈。我当时特别困惑:明明每条任务都写了人名,为什么还是推不动?后来复盘才发现,问题根本不在人,而在任务本身没说清“做完是什么样”。
绝大多数推不动不是执行力问题,而是任务缺少单一负责人和明确的完成定义。可执行的做法是给每条任务补齐四要素:唯一 Owner,且只能是一个人,不能写“前端组”;交付物,具体到文件、页面、接口或一份结论;截止时间,精确到天;验收人,谁点头才算完成。
判断依据很简单,随便抽一条任务问三个问题,谁做、做完长什么样、什么时候交,任何一个答不上来,这条任务在系统里就是废的。数据口径上盯两个指标:任务在“进行中”状态的平均停留时长,以及超过 3 天没有任何状态变更的任务占比;后者如果长期高于 20%,说明拆解规则和协同机制出了问题,而不是团队不努力。
2. 任务颗粒度到底拆到多细才合适,有没有可量化的判断标准?
我在两个团队见过两个极端:一个团队把任务拆到“改一句文案”这种级别,产品经理每天光更新状态就要花两个小时;另一个团队一条任务就是一个月的项目,进度永远停在 30%。我自己也纠结过很久,到底多细才算合适,有没有不靠感觉的判断方式。
可以用“一人、一交付物、一个工作日”作为基准单位,任务周期尽量落在 4 小时到 3 天之间。三条判断规则:需要两个人同时协作才能完成的,拆;预计超过 3 天才能交付的,拆成可独立验收的阶段;半天以内能完成、且完成与否不影响别人的,合并成一条。
为什么卡 3 天,因为超过 3 天的任务状态几乎必然失真,你看到的“进行中”里混着大量等待时间。同时要盯管理成本:如果团队每天花在更新任务状态、写进展上的时间超过总工时的 15%,说明拆得过细,该往上合并一层;如果一周内几乎没有任务状态变更,说明拆得过粗,颗粒度需要往下走一级。
3. 设计、开发、测试之间的任务状态总是对不上,协同卡顿怎么解决?
我最头疼的一次是版本上线前一天,开发说功能早做完了,测试说根本没收到提测通知,设计说改稿还没确认,三条线各说各话。后来我意识到,不是大家不沟通,而是每个人心里的“完成”定义压根不一样。这种情况在跨部门协同里几乎是通病。
根因通常有两个:状态定义没有共识,状态变更没有自动触达下一个环节。解决办法是把状态压缩到 5 个左右,待处理、进行中、待验收、阻塞、已完成,并给每个状态写清进入条件,比如进入“待验收”必须开发自测通过且附上测试环境地址。再配自动规则:状态一变,自动通知下一环节责任人,不要靠人在群里喊。
另外把“阻塞”做成强制字段,不填阻塞原因和被依赖方就不允许流转。数据上重点看三个数:阻塞状态的平均停留时长、环节之间的响应时长(例如从提测到测试真正开始)、同一任务被打回两次及以上的比例。这三个数同时下降,协同才算真的改善,而不是靠开会催出来的短暂提速。
4. 怎么衡量产品经理的任务执行协同做得好不好,用哪些指标比较靠谱?
每次老板问“协同效率提升了没有”,我都很难回答,因为手上只有“这周完成了多少任务”这种没什么说服力的数字。我也试过统计任务总数,结果发现任务拆得越细数字越好看,完全失真。后来才慢慢摸出几个不太容易被刷的指标。
建议固定用五个指标,并提前约定统一口径。第一,准时交付率,按承诺截止日算,不按最终完成日算。第二,任务流转时长,用中位数而不是平均值,因为个别长尾任务会把平均值拉得毫无意义。第三,阻塞时长占比,即任务处于阻塞状态的时间占总周期比例,超过 20% 就该回头查依赖关系。
第四,返工率,同一任务被打回两次及以上的比例。第五,协同响应时长,即上游交付后下游真正开始处理的时间差。统计周期建议按周而不是按天,避免日常波动造成误判;同时必须把任务颗粒度标准先固定下来,否则任务总量一变,所有比率都会失去可比性,指标就变成了数字游戏。
核心关键词
文章包含AI辅助创作:关闭最佳实践:产品经理任务执行协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375453
读者评论
流程管理员视角补充一点:关闭通知分三层、批量关闭留痕,听起来合理,但落到多数项目管理平台里配置成本不低,尤其是按依赖关系自动汇总通知,往往要写脚本或买更高版本。还有“关闭周期中位数”如果待验收状态本身没人维护,算出来也是失真的。
产品经理的体感是,关闭口径统一之前,验收标准在需求阶段就写不清楚,很多时候是边做边明确。强行要求任务创建时就定死关闭条件,可能让需求文档更形式化,大家复制模板交差。我更倾向于先治理“待验收”这个状态,让它成为必须有人认领的节点,而不是直接推给关闭环节。
