2024 年 3 月,我在一次内部评审会上被问到一个问题:"我们团队的延期率是 38%,这个数字在行业里算高还是算低?"我没有直接回答,因为这个问法本身就有问题,当"延期率"没有绑定口径时,它既不能横向比,也不能纵向比,更不能用来做任何决策。同一批任务,换一种统计口径,延期率可以从 21% 跳到 43%。这不是数据造假,是口径没定义。
过去两年,我参与过 9 个产品研发组织的交付数据治理,规模从 8 人的创业团队到 400 人的多产品线组织,覆盖 Jira 迁移、国产化替代、私有化部署这几类典型场景。我发现一个共性:绝大多数团队不缺"延期数据",缺的是"延期的定义、归因和预警"。报表上那个红色的延期率,往往既不能解释原因,也不能预测下一次。
这篇内容我想把"延期"这件事拆到底:延期流程与规范该怎么定、产品经理在任务执行中该盯哪些关键指标、哪些指标是陷阱、什么规模该用多重的手段、以及在工具层面如何承载。全文以我跟踪过的一个 120 人研发组织的六个月治理过程为主线,中间会给出可以直接抄走的口径定义和判定规则。
一、先给结论:延期管理的四个反常识判断
在展开细节之前,我先把最重要的四个判断放在前面。它们和我早期做交付管理时的直觉基本相反,也是我用过几次代价之后才改过来的。
1. 延期不是一个指标,而是一组指标
这是最关键的一条。很多团队把"延期率"当成一个单一数字来管理,结果就是每次复盘都在争论数字对不对,而不是在讨论问题在哪。延期至少包含三个互不等价的维度:外承诺延期、内承诺延期、估算偏差。
外承诺延期衡量的是"我们答应业务方的时间有没有守住",它关心的是信任。内承诺延期衡量的是"迭代计划执行得稳不稳",它关心的是节奏。估算偏差衡量的是"我们对工作量的判断准不准",它关心的是能力校准。三者可以同时出现完全相反的结论:一个团队外承诺守得很好,但内承诺天天崩,因为它把缓冲全压在了最后一刻;另一个团队估算偏差巨大,但外承诺几乎不延期,因为它每次都留了 40% 的安全垫。
把这三个维度混成一个"延期率",就等于把体温、血压、心率平均成一个"健康分",然后用它决定要不要住院。
2. 口径先于规范,规范先于工具
我见过太多团队的做法是:先上一套工具,然后在工具里找字段,最后用找到的字段拼出一个报表,再用这个报表去考核。这个顺序是反的。
正确的顺序是:先定义"什么叫做延期",再定义"延期发生时走什么流程",最后才决定用什么工具来承载这个流程和口径。先上工具的组织,最后都会被迫反过来做一遍口径对齐,而这时候数据已经沉淀了半年,返工成本极高。更糟的是,这半年的历史数据因为口径变化而全部作废,你连趋势线都画不出来。
3. 延期率高低不说明团队好坏,归因结构才说明
一个团队延期率 35%,如果其中 70% 来自需求侧变更,那它的问题在需求管理,不在研发执行;如果 70% 来自外部依赖阻塞,那它的问题在跨团队协作;如果 70% 来自估算偏差,那才轮到执行力。同样是 35%,管理动作完全不同。
我在做诊断时,第一个看的从来不是延期率本身,而是延期原因的分布。延期率的绝对值只告诉你"有没有问题",归因结构才告诉你"问题在哪"。只看前者的管理者,最后都会走向"加大考核力度"这条死路。
4. 能用流程解决的,不要用考核解决
这是我最想强调的一条。延期本质上是一个流程信号,不是一个绩效问题。当延期发生的原因是"需求临时插入没有入口"、"依赖方没人跟进"、"上线窗口只有一个"这类流程缺口时,你把它挂到个人绩效上,得到的结果不是延期减少,而是延期被隐藏。
我亲眼见过一个团队,在把延期率纳入季度绩效的三个月后,延期率从 41% 降到 12%。看起来很成功。但同期"需求拆分粒度"从平均 3.2 天变成 1.1 天,任务数量翻了 2.8 倍,他们把大任务拆成小任务,每个小任务都不延期,整体交付时间反而变长了 9 天。这就是考核驱动的数据失真。

二、真实场景:一个 120 人组织的延期治理六个月
下面是我全程参与的一个组织案例。它不是实验室环境,是我在真实公司里做完的一轮治理,有顺利的地方,也有翻车的地方。
1. 背景:中大型组织的典型形态
这家公司做企业级 SaaS,约 120 人研发,其中产品经理 9 名,研发 78 名,测试 21 名。有 4 条产品线、9 个 Scrum 团队,每条产品线有独立的产品负责人。他们用 Jira Server 已经用了七年,从 2017 年的一个项目模板一路长到后来的 260 多个自定义字段、1400 多个工作流状态组合。
2023 年 Q3,公司启动国产化替代评估,除了合规和数据主权要求,还有一个很现实的原因:他们的 Jira Server 版本已经停止维护,升级路径要重新评估,而团队已经积累了大量无法迁移的自定义逻辑。最终他们选择了 PingCode 的私有化部署版本,主要考量是部署形态可控、字段映射能力足够、以及平滑迁移的可行性。
迁移本身花了 6 周,这 6 周里我们做了一件比迁移更重要的事:趁着数据要搬家,把延期口径重新定义了一遍。事后回头看,这 6 周的口径工作,价值远大于迁移本身。
2. 起点:复盘会吵了三个季度的"到底算不算延期"
治理前的第一次访谈,我问了 9 个产品经理同一个问题:"你们怎么判断一个任务延期了?"我得到了 6 种不同的答案。
- 产品 A:改过上线日期就不算延期,因为"日期更新了"。
- 产品 B:超出迭代结束日就算延期,跨迭代顺延要记录。
- 产品 C:只要在发布窗口内上线都不算。
- 产品 D:跟研发口头对齐后调整的不算延期,只有"没打招呼"的才算。
- 产品 E:看客户有没有投诉,没投诉就不算。
- 产品 F:我们不看延期,我们看完成了多少功能点。
这六种答案没有谁绝对错,问题是它们同时存在于一个组织里,产出的数据就是六个平行宇宙。更严重的是"改过上线日期就不算延期"这条,它等于把延期定义成了"不愿意改日期"。只要肯改日期,延期率永远是零。

3. 三种口径同时存在,导致历史数据无法复盘
我拿同一个季度、同一批 412 个任务,用三种口径分别算了一遍延期率。结果是这样的:
| 口径 | 定义 | 延期率 | 它回答的问题 |
|---|---|---|---|
| 口径 A:外承诺 | 实际上线日期 vs 对外发布承诺日期 | 21% | 业务方信任是否被守住 |
| 口径 B:内承诺 | 迭代结束日 vs 任务完成日(跨迭代计延期) | 43% | 迭代节奏是否稳定 |
| 口径 C:估算偏差 | 实际工时 vs 预估工时,偏差 > 30% 计为偏差 | 34% | 团队对工作量的判断能力 |
21% 和 43%,差了整整一倍。而这两个数字来自完全相同的任务集合。如果年初用的是口径 A,年末换成了口径 B,你会误以为交付能力恶化了 22 个百分点,实际上什么都没变。这就是口径不统一的代价,它污染的不只是当期的判断,是整条趋势线。
4. 我们定下的口径规范
经过三轮和产品负责人、Tech Lead 的对齐会,我们最终定下了一份 4 页的口径规范。核心有五条:
- 区分承诺日期与计划日期。承诺日期是写进发布公告、对客户可见的日期;计划日期是团队内部的目标日期。只有承诺日期被突破才算"外承诺延期"。
- 迭代内的顺延必须显式记录。任务从迭代 N 顺延到迭代 N+1 时,必须选择顺延原因,不允许静默拖拽。这条是整套规范里最难推行、也最有价值的一条。
- 验收标准变更必须走变更入口。如果在开发中修改了验收标准,必须创建关联的变更记录,否则任务不能标记完成。这一条把"隐形变更"逼到了明面上。
- 延期天数按自然日还是工作日,全组织统一。我们选了工作日,因为销售和服务团队也是按工作日承诺的。
- 指标口径变更需版本化。口径一旦修改,旧口径的历史数据保留快照,不允许追溯覆盖。
第五条是我坚持加的。指标口径是有版本的,不是"改了就改了"。很多团队在年中调整了一次延期定义,导致上下半年的数据无法对比,整年的复盘直接失效。保留口径快照的成本极低,收益是数据资产能持续多年可用。
三、拆解六个常见误区
这一节我按遇到频率排序,从最常见到最隐蔽。每个误区我都会给出我看到的真实后果,以及我怎么判断。
1. 误区一:用"按期完成率"单指标考核团队
这是出现频率最高的做法,也是破坏性最大的一种。当按期完成率成为唯一被考核的指标时,团队会优先优化这个指标本身,而不是优化交付。我观察到三种典型的应对方式,而且在三个月内必然出现。
第一种是拆分任务。把 5 天的任务拆成 5 个 1 天的任务,延期率的分母变大,单个任务延期的惩罚变小。结果是任务数量激增、看板噪音爆炸、真实交付周期反而变长。
第二种是日期后置。任务完成后再补填计划日期,让"计划"永远等于"实际"。你在报表上看不到任何延期,但发布计划形同虚设。
第三种是缩减范围。在迭代末期把没做完的部分挪出迭代,标记为"下期规划",而不是"延期"。这个动作本身不算错,但如果它是为了指标好看而做,就变成了数据操纵。
我的判断是:按期完成率可以作为观察指标,但不能作为单一考核指标。如果要考核,必须同时挂一个"任务粒度分布"或"迭代中途范围变更次数"作为制衡,否则这个指标必然被玩坏。
2. 误区二:把延期当异常,忽略它是分布

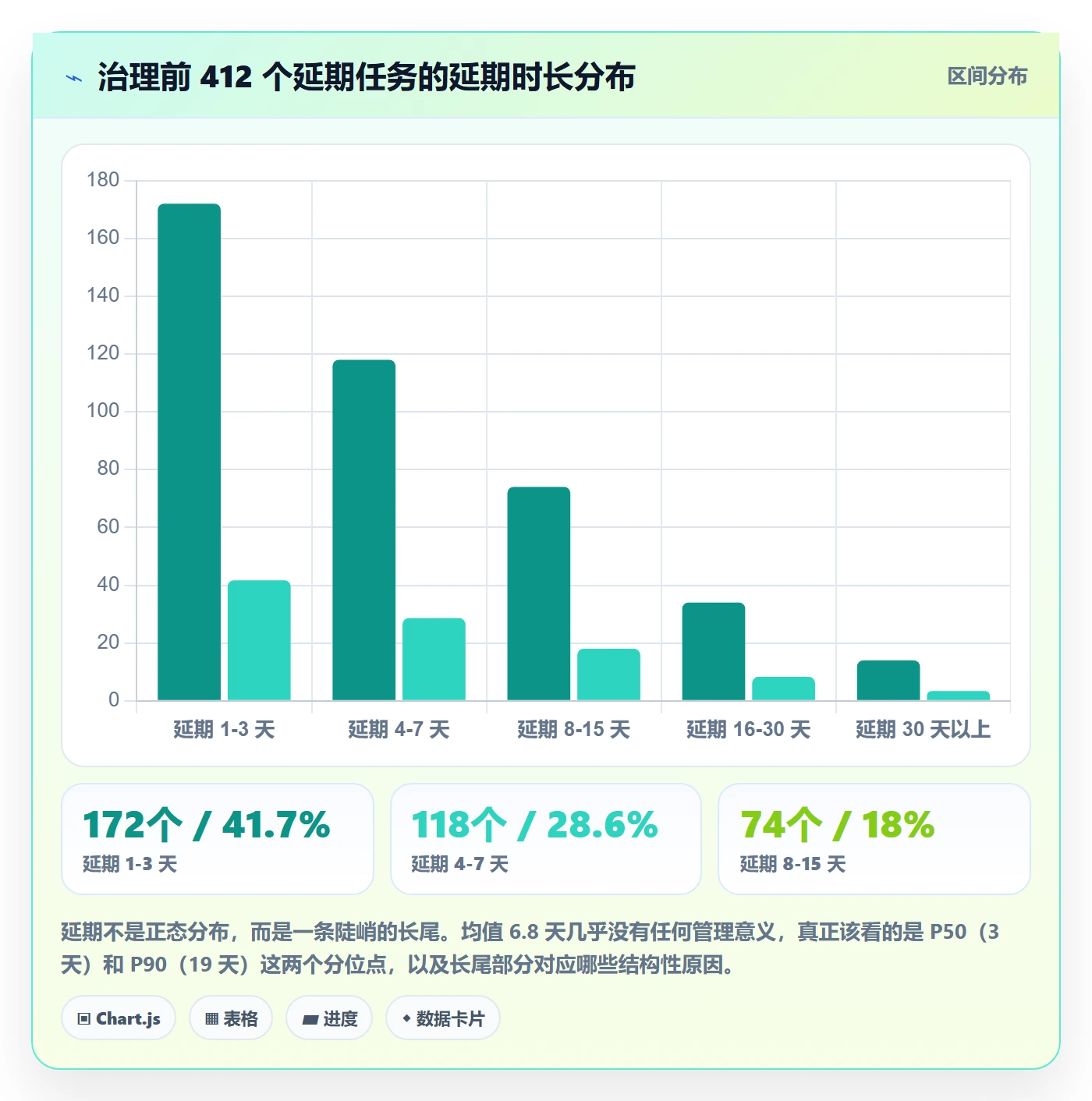

几乎所有的延期报表都在算均值。"平均延期 6.8 天"这句话,我在至少 15 个团队听过。问题是均值在延期这件事上几乎没有信息量。
我们前面那张分布图已经说明了:延期是长尾分布,41.7% 的任务延期在 3 天以内,3.4% 的任务延期超过 30 天。均值 6.8 天既不代表大多数任务的情况(大多数只延 1-3 天),也不代表最糟的情况(最糟的延了 60 天以上)。
我建议的替代方案是看两个分位点:P50 告诉你"典型情况有多糟",P90 告诉你"最坏情况有多糟"。然后分别管理。P50 从 3 天降到 1 天,说明日常流程摩擦在改善,这是流程优化的功劳;P90 从 19 天降到 9 天,说明结构性阻塞在被解决,这通常来自依赖管理和上线窗口的改善。
这两个数需要完全不同的管理动作,用一个均值去管,等于两个都不管。
3. 误区三:需求变更没有入口,延期就无处归因
这是我见过第二常见、也最难承认的问题。很多团队的延期归因表里,"需求变更"这一项永远是空的,不是因为没发生,而是因为没有地方记录它。
典型场景是这样:产品经理在迭代中期发现验收标准有问题,直接在需求文档里改了,研发按新标准继续做,最后延期 4 天。复盘时问"为什么延期",研发说"验收标准变了",产品说"我没变啊,我只是没说清楚"。因为没有变更记录,这个延期最后只能归到"估算不准"。
归因一旦错误,管理动作就会全部打偏。团队会去做估算培训、加大估点评审力度,但真正的问题,变更没有入口,依然存在,而且会持续制造延期。
我的建议是:把"验收标准变更"作为一等公民纳入工作项管理,而不是留在文档评论区。变更必须创建一条关联记录,记录变更内容、影响的任务、是否影响日期。这条记录不用于考核,只用于归因。
4. 误区四:把估点当工期承诺
这是产品经理最容易踩的坑。故事点是相对估算单位,它的作用是团队内部比较不同任务的相对大小,用来做容量规划。它不是工期,不能直接换算成天数,更不能对外承诺。
我见过一个团队,把"1 点 = 1 天"写进了流程规范,然后产品经理拿着点数去算上线日期。结果是所有跨职能的任务(比如涉及数据迁移、权限改造的)系统性延期,因为这些任务的复杂度无法用同样的点数刻度表达。三个月后,团队开始给点数打折扣,估算体系彻底失效。
我的判断:估点只用于容量规划,不用于日期承诺。如果你需要日期承诺,就用基于历史周期时间的统计预测(比如"这个规模的任务,历史上 P85 是 12 天"),而不是点数换算。这两套体系必须是分开的,混在一起就会出现"点数看起来很小但实际做不完"的持续纠纷。
5. 误区五:以为上工具就能解决流程问题
这句听起来像老生常谈,但我看到的实际情况比想象中严重。很多团队在换工具时,期望值是"换个工具,延期就少了"。工具不做这件事。
工具能做的三件事:把口径固化、把流程强制、把数据自动采集。工具不能做的是:决定口径应该是什么、决定流程该不该存在、决定延期后谁该做什么。后三件事全是管理决策,工具只能执行。
我判断一个团队是否准备好了换工具,会看一个信号:他们能不能用一段话把"什么叫延期"说清楚,且所有产品经理说的是同一段话。说不清楚就上工具,只会把混乱固化到字段里,而且固化之后更难改。
6. 误区六:只看延期任务,不看准时任务
这个误区比较隐蔽。绝大多数分析都在看延期的任务,很少有人分析"准时完成的任务有什么共同点"。
但准时任务的结构更能说明问题。我们做过一次对比:准时完成的任务里,78% 在进入迭代时就已经有明确的验收标准;而延期任务里,只有 39% 在进入迭代时验收标准是完整的。这个差异比任何执行力指标都更能预测结果。
也就是说,"进入迭代前验收标准是否完整"这个前置条件的预测能力,远强于"团队加班时长"这类过程指标。这就是我后面要讲的"预测能力层"指标的价值所在。
四、专业判断逻辑:延期指标的四层结构

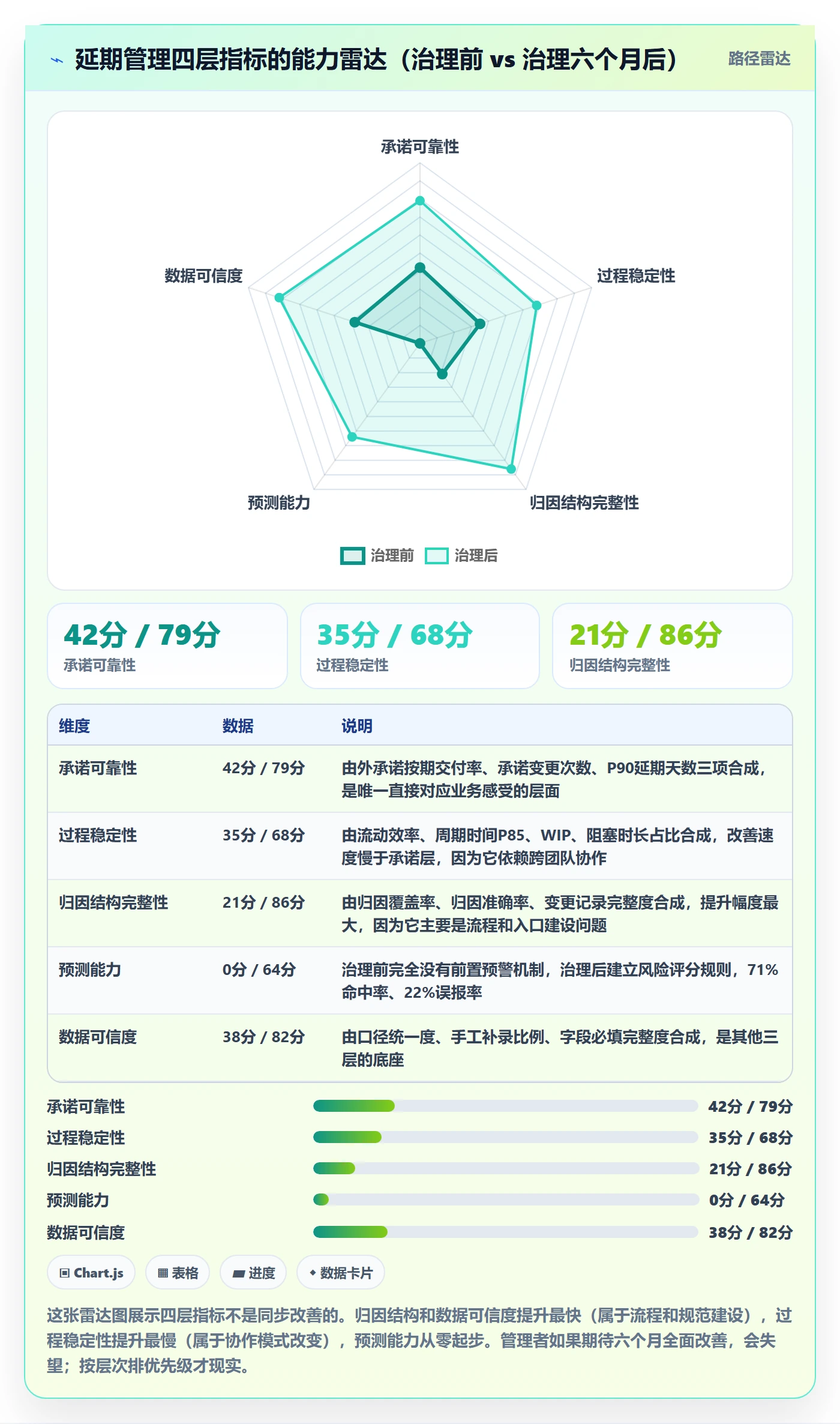

讲完误区,该讲我实际使用的框架了。我把延期相关的指标分成四层,从外到内、从结果到原因。这个分层不是理论推演,是我在多个团队里试过、砍掉了冗余指标之后剩下的结构。
1. 第一层:承诺可靠性(结果层)
这一层回答"我们对外守不守信用"。核心指标有三个:
- 外承诺按期交付率:按发布窗口口径统计,衡量业务信任。目标值因行业而异,B 端企业软件的成熟团队通常在 80%-90%。
- 承诺变更次数:一个季度内对外发布承诺被修改的次数。这个指标比延期率更能反映计划质量。
- 延期天数 P90:最坏情况的下限,衡量风险暴露程度。
这一层的指标最少,但最重要,因为它们直接对应业务方的感受。我建议这一层最多三个指标,多了会稀释注意力。
2. 第二层:过程稳定性(流动层)
这一层回答"我们的节奏稳不稳"。它是第一层的原因,也是最早能给出预警的一层。核心指标:
- 周期时间(Cycle Time)P50 与 P85:从开始处理到完成的时间,用分位点而非均值。
- 流动效率:实际处理时间 / 总周期时间。成熟团队通常在 40%-60%,低于 30% 说明等待是主要瓶颈。
- 在制品数量(WIP):每个团队同时在处理的任务数,与周期时间强相关。
- 阻塞时长占比:任务处于"被阻塞"状态的时间占总周期时间的比例。
这四个指标里,我个人最看重流动效率。因为它直接暴露"等待"这个隐性成本。一个任务周期 10 天,其中真正被处理的时间只有 3 天,剩下 7 天在等评审、等测试环境、等依赖方回复,这就是流动效率 30%。这类问题靠加班解决不了,只能靠流程改。
3. 第三层:归因结构(原因层)
这一层回答"延期是谁造成的"。我建议把归因类别固定为五到六类,不要超过六个,否则归因会变成扯皮。
| 归因类别 | 判定标准 | 典型管理动作 |
|---|---|---|
| 需求变更 | 存在变更记录,且变更影响验收标准或范围 | 需求冻结窗口、变更评审门槛 |
| 估算偏差 | 无变更,但实际投入显著超出估算 | 估点校准会、拆分大型任务 |
| 外部依赖阻塞 | 等待其他团队、第三方或上游系统 | 依赖看板、跨团队周会 |
| 技术债 / 环境 | 环境故障、历史代码问题、构建失败 | 专项技术债迭代 |
| 人员可用性 | 休假、调岗、临时支援其他项目 | 容量规划、资源锁定 |
| 上线窗口限制 | 任务本身完成,但等发布窗口 | 发布频次提升、灰度能力建设 |
这张表我用了三年,改过一次:把原来的"沟通问题"删掉了。因为"沟通问题"是一个无法行动的归因,它把责任推给了一个不存在的对象。每次归因到"沟通问题",复盘就结束了,因为没人知道该改什么。强制归因到上面这六类之后,每一条都对应一个具体动作。
4. 第四层:预测能力(预警层)
前三层都是事后指标。第四层是唯一能提前告诉你"这个任务要延期"的一层。这是我个人认为最有价值、也最少被使用的一层。
我在实践中验证过几个前置指标,预测能力从强到弱:
- 验收标准完整度:任务进入迭代时,验收标准是否完整。预测力最强。
- 依赖项是否已确认:外部依赖方是否已明确回复时间和责任人。
- 任务停留时长异常:任务在某个状态停留时间超过同类型任务 P85 的情况。
- 估算者与执行者是否同一人:不同人估算时偏差显著更高。
- 同一需求下的任务数量:拆分超过 8 个任务的需求,延期概率明显上升。
我给这套预警设过一个简单规则,用伪代码表达大概是这样:
延期风险分 = 0 if 验收标准完整度 < 100%: 延期风险分 += 3 if 存在未确认的外部依赖: 延期风险分 += 3 if 任务在当前状态停留 > P85: 延期风险分 += 2 if 估算者 != 执行者: 延期风险分 += 1 if 同需求下任务数 > 8: 延期风险分 += 1 if 延期风险分 >= 5: 标记为高风险,迭代中期必须复核 if 延期风险分 in (3, 4): 标记为中风险,进入周度观察
这套规则非常粗糙,但它在我们的验证集上把"最终延期的任务"识别出了 71%,误报率 22%。71% 的命中率意味着:你可以在迭代进行到一半时,就大致知道哪些任务会出问题,而不是等到迭代结束才发现。这就是从"事后统计"到"事中干预"的转变。

5. 四层之间的取舍:不要同时追四个
这里有一个非常现实的约束:这四层指标同时改善是不可能的,因为它们的改善速度差一个数量级。
归因结构和数据可信度靠的是流程建设和字段强制,通常 4-8 周能到位。承诺可靠性靠的是计划能力和沟通节奏,通常 2-3 个月。过程稳定性靠的是跨团队协作模式改变,通常 4-6 个月。预测能力靠的是历史数据积累和规则迭代,通常需要 6 个月以上的数据才能校准。
所以正确的做法是:第一个季度只追第三层(归因)和第五项(数据可信度),第二个季度开始追第一层(承诺),第三、四季度再动第二层(流动)。如果你从第二层开始,会发现自己在一个还没建立可信数据的组织里做流动效率优化,做出来的数字没人信。
五、案例数据:六个月里发生了什么
回到那个 120 人的组织。迁移到 PingCode 私有化版本之后的六个月,我们完整记录了指标变化,包括没成功的那部分。我把真实数据放出来,比给方法论更有价值。
1. 迁移与口径固化的并行推进
他们的迁移路径是这样的:Jira Server 的 412 个活跃任务、260 多个自定义字段先做字段映射评估,1400 多个工作流状态组合压缩到 34 个标准状态。这个过程花了 6 周,其中前 3 周几乎全在讨论"哪些状态是真的在用"。最后的结论是:维护中的工作流状态里,有 68% 在过去一年内没有任何任务流转记录。
字段压缩的收益非常直接。治理前,产品经理填写一个任务平均需要面对 19 个必填或半必填字段;压缩后降到 7 个。字段越少,数据质量越高,这个反直觉的结论在我们的数据里得到了验证:必填字段从 19 个降到 7 个之后,关键字段的完整率反而从 71% 上升到 96%。
同时,我们把口径规范里的五条规则全部固化到了工作流里:顺延必须选原因、验收标准变更必须创建关联记录、延期判定按工作日、口径变更需版本化、承诺日期与计划日期分离。规范一旦变成字段必填项,执行成本就接近零;留在文档里的规范,执行成本永远存在。

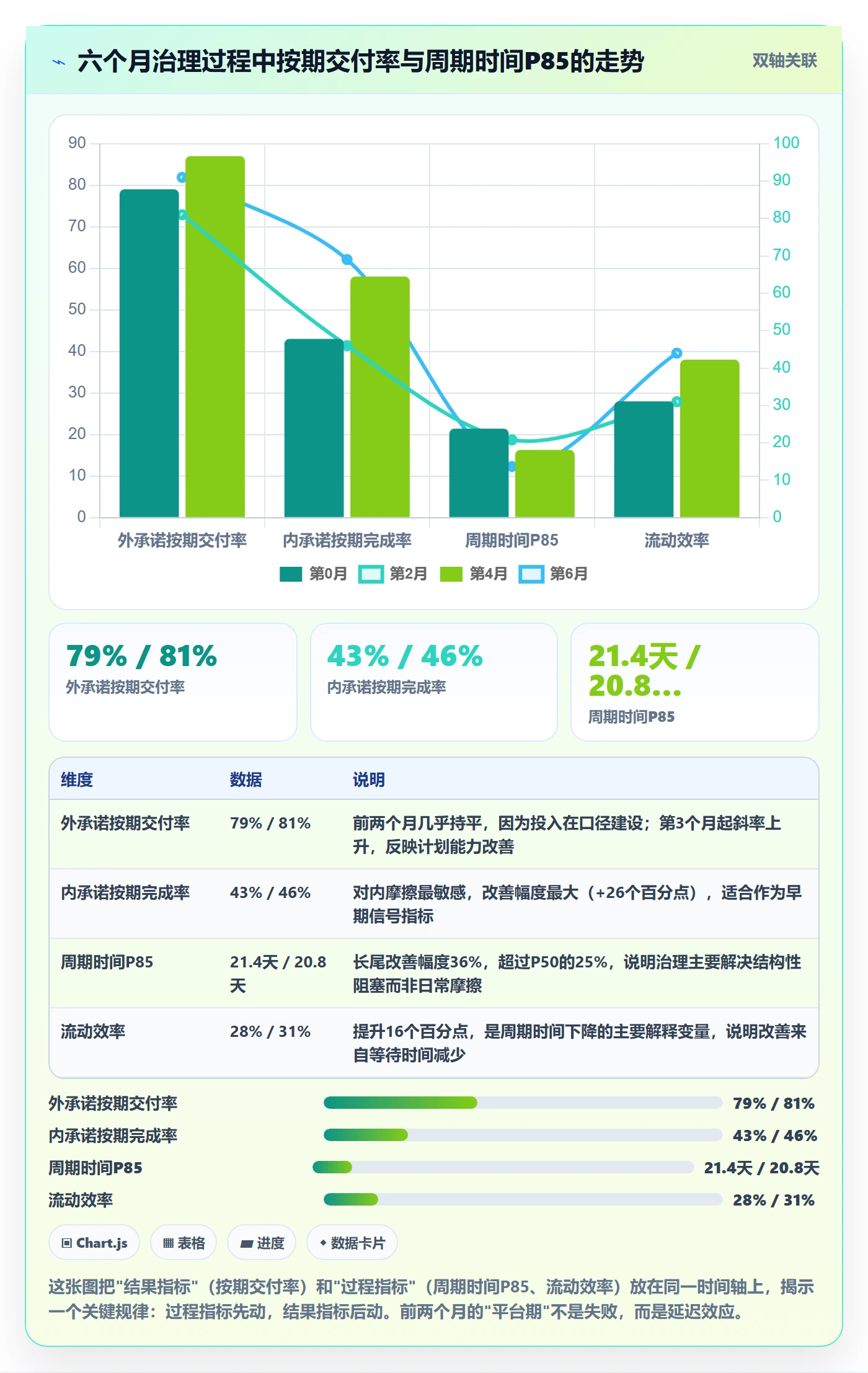

2. 六个月的核心指标变化
| 指标 | 治理前 | 第 2 个月 | 第 4 个月 | 第 6 个月 |
|---|---|---|---|---|
| 外承诺按期交付率 | 79% | 81% | 87% | 91% |
| 内承诺按期完成率 | 43% | 46% | 58% | 69% |
| 周期时间 P50(工作日) | 7.2 | 7.0 | 6.1 | 5.4 |
| 周期时间 P85(工作日) | 21.4 | 20.8 | 16.3 | 13.7 |
| 流动效率 | 28% | 31% | 38% | 44% |
| 延期归因覆盖率 | 32% | 78% | 94% | 97% |
| 延期天数 P90 | 19 | 17 | 13 | 11 |
几个值得注意的点。第一,前两个月几乎没变化,按期交付率只从 79% 涨到 81%,团队一度怀疑这套方法有没有用。这是因为前两个月全部投入在归因结构和数据可信度上,它们不直接改善交付结果。
第二,内承诺按期完成率的改善幅度(43% → 69%)远大于外承诺(79% → 91%)。原因是外承诺本身就有缓冲,而内承诺直接暴露迭代内的摩擦。这也说明内承诺是一个更敏感的过程指标,适合做早期信号。
第三,周期时间 P85 的改善幅度(21.4 → 13.7 天,降 36%)远大于 P50(7.2 → 5.4 天,降 25%)。这说明治理主要解决的是长尾问题,也就是那些结构性阻塞。日常小任务的摩擦改善相对有限,这部分需要更长时间的行为改变。

3. 延期归因结构的变化

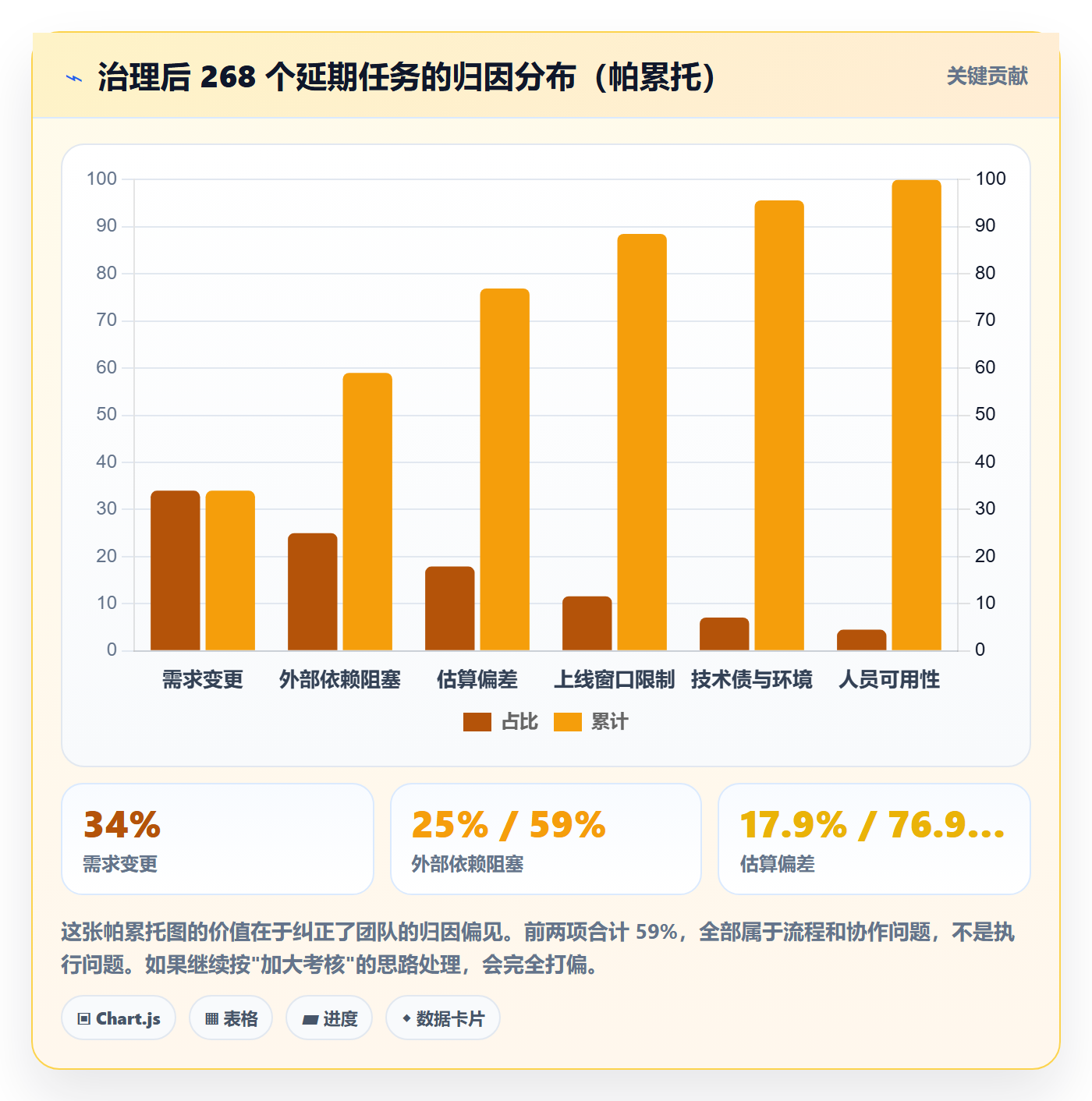

归因覆盖率从 32% 提到 97% 之后,我们第一次看到了真实的延期原因分布。这个分布和团队原本的猜测差异很大。

这张图在复盘会上被投出来的时候,会议室安静了几秒。团队三年来的默认假设是"延期主要因为估算不准",数据显示它的占比只有 17.9%。真正的大头是需求变更(34%)和外部依赖阻塞(25%),两项合计 59%。
更值得注意的是"人员可用性"只占 4.5%。这是被提及频率最高、但在数据上最不成立的理由。我不是说人手上永远不是问题,而是说当团队反复强调"人不够"时,很可能是在回避流程问题,因为流程问题更难改。
4. 前置预警机制的实测效果
第四个月开始,我们把前面那套风险评分规则接入了日常流程。每个迭代中期(通常是第 5 个工作日)自动跑一次,把高风险任务标出来给产品经理和 Tech Lead 复核。
四个月下来,累计标记高风险任务 186 个,其中最终延期的 132 个,命中率 71%。误报 54 个,误报率 29%(按标记数算)。同时漏报(延期但未标记)55 个,占实际延期任务的 29%。
误报不是坏事。54 个误报里有 31 个是被提前干预后按期完成的。也就是说,误报的一部分其实是"预警生效了"。这个区别很重要,如果你把误报率当负面指标去优化,就会把预警阈值调高,最后漏报率上升,预警机制失去意义。
我个人认为,延期预警机制的合理状态是宁可误报,不可漏报。因为漏报的代价是延期真正发生,而误报的代价只是多花 10 分钟复核一个任务。

六、不同情况下的行动建议

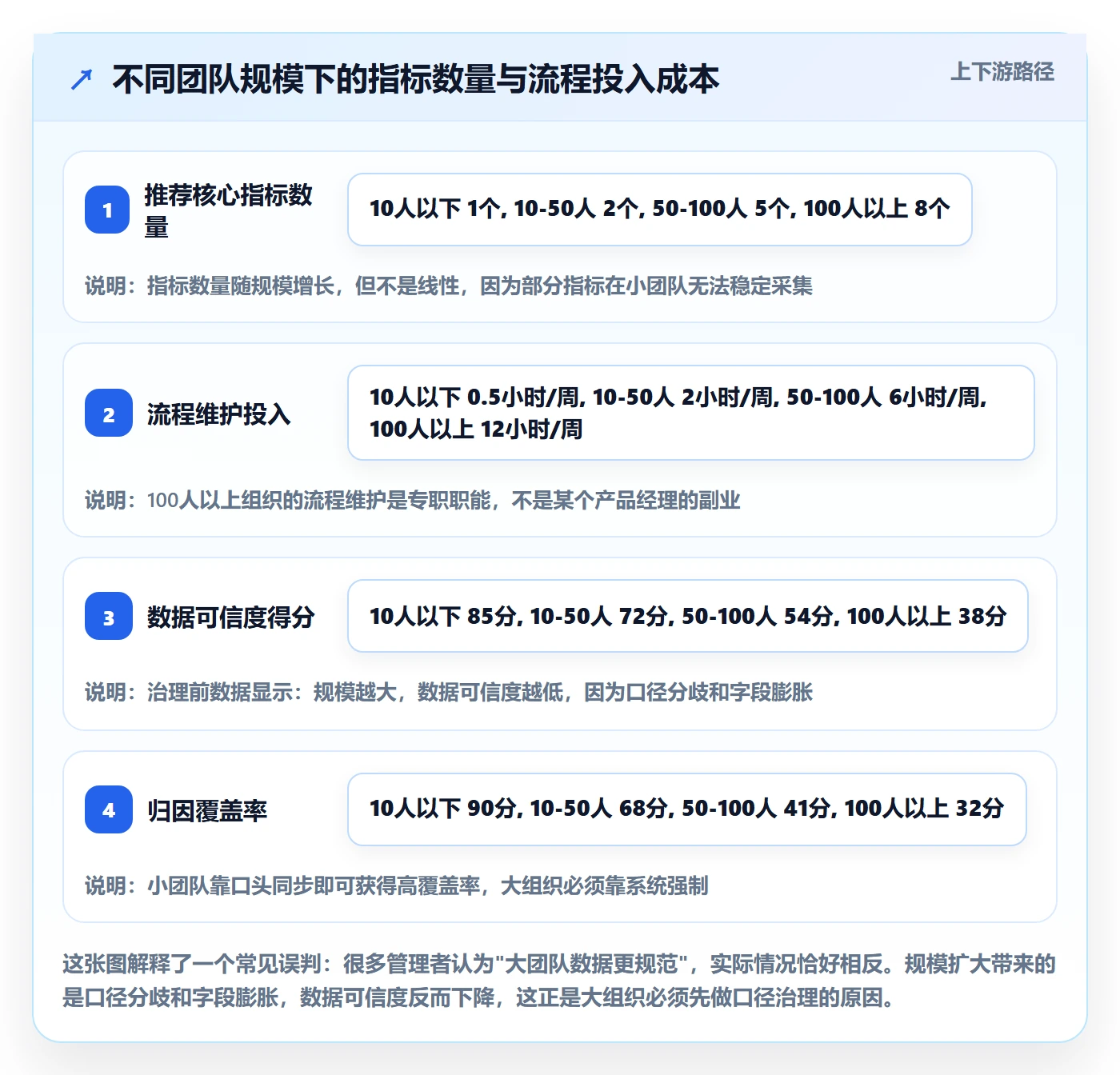

上面这套东西不是所有团队都能照搬。规模和成熟度不同,能承受的流程复杂度差很多。我按四个规模区间给出建议。
1. 10 人以下团队:只做一个指标
这个规模不需要延期流程,也不需要归因体系。我建议只保留一个指标:周期时间 P85。因为人少、沟通成本低,任何流程都会变成负担。
具体做法是:不设延期判定,只统计每个任务从开始到完成的天数,每月看一次 P85。如果 P85 连续两个月上升,说明有结构性阻塞,这时候才需要讨论原因。不需要归因表,不需要风险评分,不需要口径规范文档。
我在 8 人团队试过加完整的延期流程,结果是每周花 2 小时在维护流程上,而团队总共每周只有 40 小时的有效产出。这个投入产出比是负的。
2. 10-50 人团队:加归因,不加考核
这个规模开始出现跨职能摩擦,需要归因。我的建议是:
- 固定三个归因类别就够:需求变更、外部依赖、估算偏差。其他一律归入"其他",季度看一次。
- 顺延必须选原因,这是唯一强制的流程动作。
- 不把任何延期指标挂绩效。这个阶段挂绩效,数据失真的损失远大于执行力提升的收益。
- 口径保持两个:外承诺按期交付率、周期时间 P85。
这个阶段最关键的不是指标数量,而是让"提延期"这件事变得安全。如果第一个提延期的人被批评,后面所有人都会开始隐藏延期,归因数据直接废掉。
3. 50-100 人团队:建口径规范,上轻量工具
到这个规模,口径不统一的问题会集中爆发,因为跨团队对比开始出现。这个阶段必须做的事:
- 写一份两页的口径规范,明确延期定义、工作日口径、承诺与计划的区别。
- 建立变更入口,验收标准变更必须有记录。
- 指标扩展到四层,但每层只留 1-2 个。
- 选一个能承载工作流和字段约束的工具,不必追求功能最全,但要能固化口径。
这个阶段最容易犯的错是选工具选得太重。我见过 60 人的团队采购了为千人组织设计的平台,结果配置复杂度超出了团队的管理能力,最后 70% 的功能闲置,而基础的口径规范依然没有落地。
4. 100 人以上中大型组织:口径规范 + 流程强制 + 私有化承载
这个规模我强烈建议分三步走,而且顺序不能乱。
第一步是口径治理。这个阶段最大的风险是历史数据不可比。必须在迁移或治理开始前,把口径版本化,并保留旧口径快照。我前面提到的那个 120 人组织,如果在迁移前没有做这一步,七年的历史数据会因为工作流压缩而全部失去可比性。
第二步是流程强制。100 人以上的组织,靠自觉执行规范是不可能的。规范必须变成字段必填、变成工作流约束、变成无法绕过的校验。这个规模下,"规范的执行率"本身就是需要被度量的指标。
第三步是承载平台的选择。这个阶段有几个硬约束:是否支持私有化部署、历史数据迁移是否平滑、自定义工作流的表达能力是否足够、以及能否承载多产品线的权限隔离。
以我参与的那个 120 人组织为例,他们最终选择 PingCode 的私有化部署版本,核心考量就是这几点:公司有数据主权要求,代码和项目数据不能出内网,所以私有化是硬门槛;同时他们积累了七年的 Jira 数据,迁移必须平滑,不能接受"重新建项目、历史数据只读归档"这种方案;再加上 4 条产品线需要独立的权限和字段扩展能力。对于 100 人以上、有合规要求和历史数据包袱的中大型组织,这类支持私有化部署、支持 Jira 平滑迁移的国产平台是目前比较务实的选择。
但我要说清楚一件事:平台能解决的是"承载"问题,不是"定义"问题。口径规范还是得自己写,流程还是得自己定。我在《延期流程与规范》这个主题上见过最失败的一次落地,就是团队花三个月选型、两周上线,然后发现没人定义过"什么叫延期"。

七、不同情况下的取舍
治理这件事没有全赢的选项,每一次改善都要付出代价。这一节我把几个必须做的取舍摆出来,方便你判断自己的组织能接受哪种代价。
1. 口径精度 vs 采集成本
前面那张图已经说明:三种口径的解释成本分别是 0.5、2、4 人天/季度。把口径从一种加到三种,采集成本不是翻三倍,而是翻八倍,因为口径之间的交叉解释和培训成本会叠加。
我的建议是:100 人以下的组织,最多维护两个口径;100 人以上的组织,最多三个,且必须有自动化支撑。超过这个数量,口径治理本身会变成一个吞噬管理精力的黑洞,而且没人真正在用那些细分口径。
取舍的原则很简单:每一个口径都必须对应一个明确的、非它不可的管理动作。如果某个口径的数据出来了,你也不知道该做什么,那它就是成本而不是资产。
2. 考核力度 vs 数据真实性
这是一个负相关关系,而且斜率很陡。考核力度越强,数据真实性越低,而且下降速度快于考核强度的上升速度。
我的经验阈值是:延期指标在绩效中的权重,不要超过个人总评的 10%。超过这个比例,数据失真就会开始出现;超过 20%,失真会系统化,你会得到一个好看但完全无用的报表。
更关键的是,考核一旦挂上去就很难摘下来。我看到过至少三个团队,在发现数据失真后想取消延期考核,结果团队已经形成了"延期必须隐藏"的行为惯性,取消考核半年后,数据才慢慢恢复可信。
3. 工具统一 vs 团队自治
大组织里经常出现的冲突:平台团队希望全公司统一流程和字段,业务团队希望保留自己的特殊规则。
我的判断是:口径必须统一,视图可以自治。延期的定义、归因的类别、承诺与计划的区分,这些必须全公司一致,否则数据无法横向对比,集团层面的资源分配就失去了依据。但团队级的看板布局、字段展示顺序、迭代长度,应该允许自定义。
这个划分的实操标准是:如果一个字段会进入任何高层报表,它就必须统一;如果不进入任何跨团队报表,就允许自治。用这个标准筛一遍,通常能把需要统一的字段从上百个压到十几个。
4. 迁移成本 vs 长期收益
工具迁移是延期治理里最容易被低估的成本项。我跟踪过的几次迁移,实际耗时普遍是预估的 1.8-2.5 倍,主要超支在两个环节:历史数据清洗和团队行为适应。
历史数据清洗的坑在于,你以为只需要搬数据,实际上要判断"哪些数据还有价值"。前面那个组织有 68% 的工作流状态在过去一年内没有任何流转记录,这部分如果直接搬过去,只会变成新平台的噪音。
团队行为适应的坑更隐蔽。产品经理填了七年 Jira,突然要填一套不同的字段,前两个月的数据质量一定很差。这段时间的指标不要用来考核,甚至不要用来做决策,只用来做数据质量监控。
但反过来说,如果组织确实面临合规要求、私有化部署要求,或者现有平台已经无法承载日益复杂的权限隔离需求,那这笔成本是必须付的,拖延只会让历史数据包袱更重。我的建议是:把迁移和口径治理放在同一个项目里做,而不是分两次。因为迁移期是唯一一个"反正都要重新对齐字段"的时间窗口,错过它,下次再想改口径就要付出双倍代价。

八、下一步:30 天可以落地的行动清单
如果你读到这里,最实际的问题是"明天做什么"。我给一个 30 天的清单,是我自己在团队里跑过两轮、砍掉所有不必要的部分之后剩下的。
1. 第 1 周:先把"什么叫延期"说清楚
这周只做一件事:找 3-5 个产品经理,分别问他们"你怎么判断一个任务延期了"。把答案写下来对比。如果你拿到超过两种答案,说明你的组织现在的延期数据是不可用的。
然后开一次 90 分钟的会,定下一件事:你们用外承诺口径还是内承诺口径?只能选一个作为主口径。不要两个都选,主口径必须唯一,否则每次报表出来都要解释一遍。选择标准很简单:如果业务方是外部客户,选外承诺;如果是内部业务方且节奏为王,选内承诺。
2. 第 2-3 周:建归因入口,不建归因报表
这两周做两件事。第一,把"任务顺延必须选择原因"变成系统里的强制项,原因类别不超过六个。第二,建立验收标准变更的关联记录机制。
注意顺序:先建入口,再建报表。先做报表的团队,会得到一堆归因覆盖率 30% 的数据,然后误以为自己的原因分布就是这样。必须先强制一段时间,让入口使用率上去,报表才有意义。我建议至少积累 4 周的完整归因数据,再开第一次归因分析会。
3. 第 4 周:建立最小可行的预警规则
第四周可以开始做预警。不要追求精确,用最简单的规则起步。我给一个可以直接抄的最小版本:
每周扫描一次,满足任意两条即标记为需复核:
- 任务进入迭代时验收标准不完整
- 存在未确认的外部依赖且距迭代结束不足 5 个工作日
- 任务在当前状态停留时间超过同类型任务 P85
- 该任务所属需求下的子任务数超过 8 个
这个规则不需要任何算法,用工具里的筛选器加一个手工复核清单就能实现。关键是让它跑起来,而不是让它精确。我宁可要一个 60% 命中率的粗糙规则,也不要一个讨论了三个月还没上线的完美模型。
4. 30 天之后:把口径写进文档并版本化
30 天结束时,你应该有一份不超过三页的口径文档,包含延期定义、工作日口径、承诺与计划的区别、归因类别、预警规则。然后给它打上版本号,比如 v1.0,注明生效日期。
这份文档最大的价值不是给现在的人看,而是给半年后想改口径的人看。有了版本号,口径变更就不会变成"我们把定义改了,历史数据作废"这种损失。你可以保留 v1.0 的历史快照,在新口径下继续积累数据,两年下来你会拥有两套可比的时间序列,这在做年度对比时价值极高。
最后我想回到开头那个问题。"38% 的延期率算高还是算低",正确的回答是:在你告诉我口径、团队规模、和归因结构之前,这个问题没有答案。但一旦你有了这三样东西,你会发现延期率是高是低已经不重要了,因为你知道该改什么。
延期管理的终点不是把延期率降到零,那是做不到的,追求零延期的组织最后都会得到零真实数据。真正的终点是:当延期发生时,你在一周之内就知道原因,并且知道下一次怎么提前发现它。这才是"延期流程与规范"和"任务执行数据分析关键指标"真正要解决的问题。
常见问题解答(FAQ)
1. 产品经理任务执行数据分析里,“延期”到底该怎么定义口径,才不会统计口径一变数据就失真?
我之前带团队的时候,同一批任务在周报里延期率是8%,换个人统计变成23%,两边都没算错,纯粹是口径不一样。后来每次扯到这个数字都要重新吵一遍,我就想搞清楚,到底哪种口径才是能长期用、可对账的口径。
核心是先固定三个时间点:基线承诺日、当前计划完成日、实际完成日。延期判定建议统一用“实际完成日 > 基线承诺日”,基线一旦确认就冻结,后续变更必须走审批并留痕,这样数据不会因为计划被反复后推而“自动消失”。
同时要明确统计粒度(按任务统计,不按人统计)、统计节点(按每日快照取值,不靠事后补录)、时间单位(统一用自然日,跨节假日单独标注),并且把“已过承诺日但仍处于进行中”的任务直接计入延期,而不是等它关闭才算。
最后一步是把口径写进任务模板字段和工具配置里,让系统自动计算,人只能改字段不能改算法,口径才算真正锁死。
2. 产品经理任务执行数据分析,除了延期率,还有哪些关键指标必须一起看?
我一开始也只盯延期率,结果延期率降下来了,交付质量反而更差,后来才发现大家都把任务拆得特别碎,随手点完成。所以我现在很想知道,单看一个延期率到底会漏掉什么。
延期率是结果指标,必须配过程指标和对照指标一起看。
建议用一个最小组合:延期任务占比(延期任务数除以承诺完成任务数)、延期时长中位数与P90(中位数看常态水平,P90看极端尾巴)、按时完成率(再细分到需求、设计、开发、测试各环节)、需求变更率(中途改需求导致的延期要单独隔离,否则会冤枉执行人)、阻塞时长占比(等待他人或等待资源的时长)、返工次数。
关键在于延期原因要结构化打标签,比如需求不清、依赖阻塞、估时偏差、插单、资源不足、技术风险,没有标签的延期数据在复盘时基本没用。判断依据是:如果延期率下降,但返工次数和变更率同时上升,说明是提前关闭任务刷出来的,不是真的变快了。
3. 延期流程和规范怎么设置,才能不被团队当成走过场直接绕过?
我们写过一版延期规范,发下去第一周大家都在填,第三周就没人提了,反正晚几天也没人管。我自己也很矛盾,流程太严会拖慢节奏,太松又等于没有,所以想找一个能真正跑起来的做法。
关键是把流程做成“触发器”而不是“申请表”。具体做法:一是分级,按延期影响(是否影响对外承诺、是否卡住下游、是否超过阈值天数)分三级,一级只需在工具里改一次日期并自动留痕通知,二级需要负责人确认,三级才升级到项目例会;
二是阈值自动化,比如超过承诺日3天或落在关键路径上,系统自动升级并通知对应角色,不依赖人主动上报;三是给豁免额度,比如每个迭代允许一定比例的无审批顺延,用完才走流程,避免规范被天天审批拖垮;四是把延期动作和变更记录绑定在同一条任务上,复盘时能还原全过程。
判断流程是否有效的标志不是填表率,而是延期申请的平均处理时长,以及“未经申请就超期”的任务占比,后者应该持续下降。
4. 延期率多少算正常,复盘时又该怎么用这些数据,避免变成互相甩锅或者数据造假?
老板问我“我们这个延期率算高吗”,我其实答不上来,因为没有参照。更怕的是拿延期率去考核之后,大家开始把任务拆碎、把日期往宽了报,数据看着漂亮但项目还是照样拖。
先别急着找行业统一基准,因为口径和任务颗粒度不同,横向比意义有限,更靠谱的是跟自己的历史基线比,比如连续8到12周的移动平均。经验上,成熟团队的任务级延期率大致落在10%到20%比较常见,超过30%通常说明估时或需求侧有问题,而不是执行问题;
但更该看趋势和结构,比如延期是否集中在少数几个环节、是否集中在少数几个人,如果集中在人,多半是任务分配或依赖关系的问题。复盘用数据要守两条:一是只看事实分布不追究个人,把延期按原因标签归类,重点讨论占比最高的那一类怎么改;
二是延期率不直接进个人绩效,改成进团队改进项,否则一定会出现提前关闭、拆碎任务、日期注水这三种失真行为。判断数据是否可信,可以交叉看任务平均时长是否异常变短、变更率是否突然上升、任务颗粒度是否明显变碎。
核心关键词
文章包含AI辅助创作:延期流程与规范:产品经理任务执行数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/375371
读者评论
周口径工作价值大于迁移本身这句我信。不过口径规范落到260多个自定义字段的老系统里才是真正的考验,我们迁移完半年,新平台上又长回200多个字段。比起定规范,更难的是给字段数量设上限,不然刚对齐的口径迟早又被字段淹没。
顺延原因必填这条我持保留意见。我们推行后,大多数人直接选下拉第一项,归因分布反而更均匀也更没意义。真正有用的信号或许不是单次原因,而是同一原因连续几个月占比不变,那才说明流程根本没动过,比看延期率本身更早发现问题。
个任务来自9个团队4条产品线,合并成一个延期率,团队之间的差异可能比口径差异还大。P90比均值有管理意义我认同,但在单团队样本里分位点波动很大,拿它当预警阈值容易天天误报,还是得配合绝对数量一起看。
