延期流程与规范:PMO任务执行落地方案关键指标

2023年第四季度,我以外部顾问身份参加一家约400人规模智能硬件公司的PMO季度复盘会。会议开始十分钟,PMO负责人问了一个看起来最简单的问题:“今年我们一共发生了多少次延期?”会议室安静了十几秒。项目经理们各自翻表,测试负责人翻邮件,硬件负责人说“得回去查查”。最后给出的是一个区间:“大概……三四十次?”

这家公司的项目管理成熟度并不低:有PMO、有里程碑评审、有周例会、有延期申请表。问题恰恰出在这里,他们有延期的“申请动作”,却没有延期的“度量体系”。延期申请表躺在通用审批流里,和进度基线、关键路径、下游依赖完全脱钩。谁批的、批完之后基线有没有更新、下游任务有没有跟着改,全是断的。

这篇文章讲的就是这件事:延期流程与规范,在PMO任务执行落地方案里,真正该盯的关键指标是什么,为什么大部分团队盯错了,以及一套能真正跑起来、能被审计、能让项目经理愿意用的流程长什么样。所有数据来自我在三家不同规模企业(130人、400人、900人研发组织)做延期治理时的观察记录,涉及具体数字的地方我会标注是实测还是推演。

一、先把结论说清楚:延期管理的关键指标不是“延期次数”

如果你只从这篇文章带走一句话,我希望是这句:延期管理的核心不是“少延期”,而是“早知道、快决策、真复位”。对应的三个指标,分别是延期暴露时长、决策等待时长、延期复位率。延期次数只是一个结果统计,它既不能指导行动,也不能暴露风险。

1. 延期暴露时长:你多晚才知道,比你延期了多少天更重要

延期暴露时长(Slip Detection Lag)的定义是:从任务在客观上已经无法按基线完成的最早可观测时点,到系统中真正产生一条延期记录的时点之间的天数。注意,它不是“延期了几天”,而是“你多晚才知道”。

这两个数字的业务含义完全不同。一个任务延期3天,但第一天就被系统捕获并触发流程,PMO还有充足时间调整资源、重排下游、通知客户。另一个任务延期3天,但第十二天才暴露,此时下游三个任务已经空转、测试窗口已经关闭、客户排产已经锁定。同样叫“延期3天”,代价差三到五倍。

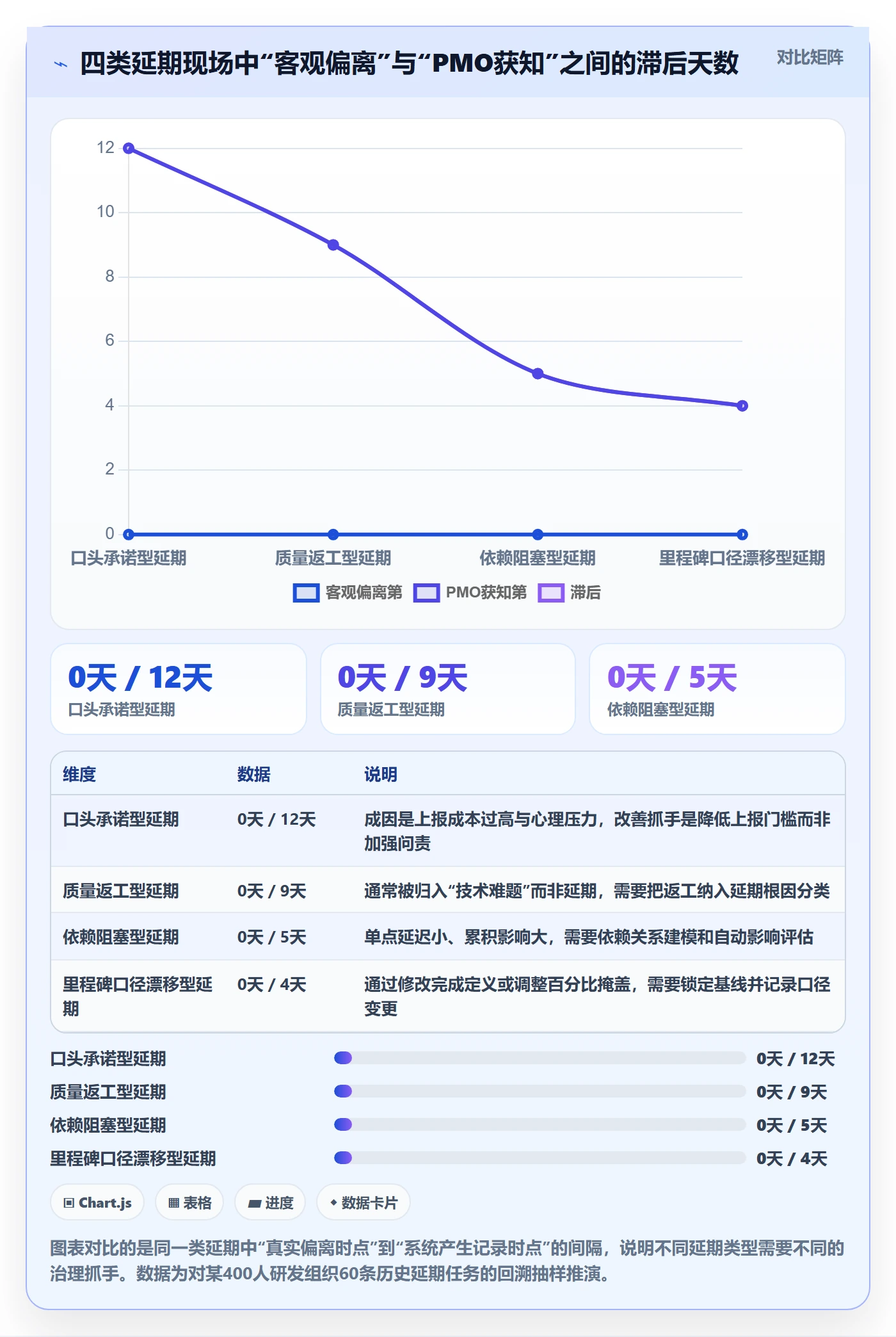

在400人那家企业,我做过一次回溯抽样:随机抽取60条最终延期的任务,手工比对邮件、聊天记录、代码提交时间、测试报告时间,估算出“客观偏离日”,再和延期单创建日期做差。改造前的平均暴露时长是6.2天,最长的两条分别是26天和31天。这两条“长尾”,恰好对应了对外承诺失约的两次客户投诉。

2. 决策等待时长:PMO最容易忽视的隐性成本

决策等待时长(Decision Latency)指的是延期单提交后,到有权决策人给出明确裁决(同意延期、压缩范围、追加资源、升级处理)之间的小时数。很多团队从来没统计过这个数。

在那家400人企业,改造前我手工统计了37张延期单:从提交到审批完成的平均耗时是76小时,中位数54小时,最长的一张走了9天。原因很简单,延期审批混在通用OA流程里,要经过项目经理、部门经理、PMO、分管副总四级签字,而分管副总一周只批两次流程。

真正荒诞的地方在于:等审批下来的那一天,要么问题已经被团队自行消化了(延期单变成废纸),要么已经恶化到原方案失效、必须重新走一次流程。流程走了,但没解决任何问题。

3. 延期复位率:流程是否闭环的唯一证据

延期复位率是我自己一直在用、但行业内讲得很少的指标。它的口径是:延期裁决完成后,在约定时限内完成了“基线更新 + 下游依赖更新 + 干系人通知”三个动作的延期单,占全部已裁决延期单的比例。

为什么重要?因为绝大多数团队的延期流程止步于“批了”。批了之后,迭代基线还是旧的,甘特图还是旧的,下游任务的开始日期还是旧的,只有延期单状态变成了“已批准”。这在数据上表现为延期批准了,但项目计划没有任何物理变化。到下一次评审时,你会看到一份“已经批准过延期、但在系统里依然显示逾期”的任务列表,然后所有人开始不信系统。

4. 一个反常识结论:延期次数上升,可能是流程变好了

很多人第一反应是:延期次数当然越少越好。我的经验恰恰相反。在流程改造的前两个月,延期记录数量几乎一定会上升,而且上升幅度可能超过50%。这不是项目变差了,而是原来被隐藏、被口头消化、被“完成百分比”糊过去的延期,开始浮出水面。

我建议你在流程上线时就把这句话写进宣导材料:前三个月的延期数量上升是预期结果,不要用它来评判团队绩效。真正该盯的,是暴露时长和决策时长是否同步下降。

延期流程与规范:PMO任务执行落地方案关键指标

二、背景与真实场景:三种延期现场,PMO为什么总是最后一个知道

要理解指标为什么这么设计,得先看清楚延期在真实项目里长什么样。我把过去几年见过的延期归结成三种典型现场,它们的共同点是:信息在到达PMO之前,已经被过滤、软化、重命名过至少两轮。

1. 现场一:Excel里永远绿色的里程碑

第一个现场最典型。项目进度表用颜色编码:绿色正常、黄色有风险、红色延期。听起来很合理。问题是“黄色”没有定义,没有触发条件,没有责任人,也没有退出机制。

我见过一张进度表上的某个集成联调任务,从第6周开始变黄,一直到第19周被客户投诉才变红。中间13周,它一直是“黄色,有风险但可控”。每次周会问起来,回答都是“在推进,下周应该有结果”。

这种现场的本质是:颜色不是一种状态,而是一种情绪。谁都可以把红色改成黄色,因为没有客观阈值。要解决它,必须给每一种颜色绑定可计算的触发条件,比如“预计完成日期晚于基线日期2天且位于关键路径上”。

2. 现场二:口头承诺型延期

第二个现场更隐蔽。任务已经确定完不成了,但项目经理想“再试一周”,于是不上报,只是在站会上说“这块我们加加班”。一周后果然没完成,再说“再给两天”。两周过去,PMO才从别的渠道知道。

我用抽样方式估过这类延期的暴露滞后:平均12天,最长21天。这类延期的成因不是想隐瞒,而是没有人给“上报延期”一个体面的、低成本的通道。上报要走四级审批、要写500字说明、要在例会上被追问半小时,理性选择当然是不上报。

3. 现场三:跨部门依赖的连锁延期

第三种最难处理。A部门的接口延迟交付,导致B部门的联调延后,进而导致C部门的测试窗口被挤压。每一个环节单看都只延迟了一两天,看起来都不值得上报,但累积到交付节点就是两周的缺口。

这类现场的难点在于责任分散:没有任何一个人觉得“这是我的延期”。A说“我晚了3天,但我提前通知了”,B说“是A晚了导致我晚的”,C说“我是受害者”。PMO如果只在交付节点控制,一定来不及。

解决方向只有一个:把依赖关系显式建模,让“上游延期”自动生成下游的影响评估任务,而不是靠人传递消息。

延期流程与规范:PMO任务执行落地方案关键指标

三、拆解:六个让延期流程空转的常见误区

在讲怎么做之前,先把做错的路径讲清楚。下面六个误区,我在至少两家企业里完整见过,它们通常同时出现,互相加强。

1. 误区一:把“上报延期”等同于“承认失败”

这是最根本的一条。如果组织文化里,上报延期意味着绩效扣分、被点名、写检讨,那么流程设计得再漂亮也没人用。所有延期信息都会被推迟到最后一刻才浮出水面,或者干脆转化成“范围调整”“完成度重新评估”这类模糊表述。

我的判断是:延期上报必须被定义为“风险控制动作”,而不是“失职行为”。可以对“隐瞒不报”追责,但绝不能对“及时上报”追责。这两件事在制度文本上必须写得清清楚楚。

2. 误区二:只统计延期次数和延期天数

延期次数是滞后指标,延期天数是结果指标,两者都无法在过程中指导行动。一个团队一年延期80次但平均暴露时长1.5天,另一个团队延期20次但平均暴露时长11天,前者其实更健康。

只看次数还会导致一个副作用:团队会把一次大延期拆成三次小延期上报,或者把延期记录合并成“一次范围调整”。指标一旦被当成考核依据,就会被优化。

3. 误区三:用“完成百分比”汇报进度

完成百分比是项目管理里最危险的一个字段。它不可验证、不可审计、可以随时调整。我见过一个任务从85%调到82%,理由是“发现了一个新的子任务需要补充”,一周后又调回88%。

用百分比汇报,等于允许进度在没有任何物理证据的情况下原地变化。更可靠的做法是只汇报可验证的完成定义:交付物是否产出、评审是否通过、接口是否联调成功。工作日颗粒度的剩余工时估算,也比百分比可靠得多。

4. 误区四:延期审批走通用OA流程

通用审批流的设计目标是“合规留痕”,不是“快速决策”。它的典型特征是:层级多、串行、没有SLA、不区分延期等级、和项目数据不联动。用它来跑延期审批,平均耗时必然以天甚至以周为单位。

正确做法是把延期决策放在项目管理工具内部,用分级授权 + 时限倒计时 + 超时自动升级替代多级签字。只有超出授权范围的重大延期,才升级到管理委员会走正式会议决策。

5. 误区五:所有延期都拉到PMO例会

这会导致两个后果:一是会议时间被低价值延期占满,二是每周只能处理一批,决策等待时长天然被拉长到7天。合理的做法是按影响面分流:不影响关键路径、不需要额外资源的L1延期,模块负责人直接在系统里裁决;只有影响里程碑或跨项目的延期,才进入PMO或指导委员会视野。

6. 误区六:流程上线等于流程落地

我见过太多“上线即结束”的案例:花两个月设计了完美的延期规范,宣贯一次,然后三个月后没人用。原因是流程设计时没有配套三样东西,自动化触发(不依赖人记得上报)、仪表盘(让流程效果可见)、复盘机制(每月看一次指标并调整阈值)。

没有这三样,流程会在第四周开始退化,第十二周彻底失效。

延期流程与规范:PMO任务执行落地方案关键指标

四、专业判断:延期流程的四段式结构与指标体系

讲完误区,进入我实际使用的方法。我把它叫做四段式延期流程:识别、上报、裁决、复位。每一段都有明确的输入、输出和可度量指标。整套设计的目标是让延期流程和项目数据物理绑定,而不是并行存在两套东西。

1. 识别段:让系统而不是人来发现延期

识别段的核心原则是:延期不应该由人来“发现并上报”,而应该由系统按阈值自动触发。人只负责确认和补充信息。

可用的触发条件包括:工作项预计完成日期晚于基线日期超过N天;关键路径上任意任务状态连续M天未变更;下游任务的开始日期早于上游任务的预计完成日期;迭代燃尽图连续3天偏离预期斜率超过阈值。

我在实践中用得最稳的是两个:一是“预计完成日期 vs 基线日期”的差值,二是“关键路径任务连续未更新天数”。前者捕捉明确延期,后者捕捉“看起来还在进行、实际已经停滞”的任务。

2. 上报段:用结构化字段替代自由描述

上报段最容易做错的地方是让人写作文。一份要求“详细说明延期原因和影响”的自由文本,十个人会写出十种格式,PMO无法统计、无法归因、无法对比。

正确做法是强制结构化字段:根因分类(下拉选择)、影响天数(自动计算)、是否关键路径(自动判定)、影响的下游工作项(关联选择)、应对方案类型(范围压缩/资源追加/工期顺延/风险接受)。自由文本只留一个“补充说明”字段,可选。

结构化之后,延期单才能变成可分析的数据集。这一步是后面所有指标的前提。

3. 裁决段:分级授权 + 明确SLA

裁决段解决的是“谁来批、多久批完”。我的建议是至少分四级,每一级对应明确的判定条件、上报时限、决策时限和决策人。下面是我们在实践中用过并在两家企业验证有效的一张分级表。

延期等级 判定条件 上报时限 决策时限 决策人 是否进入PMO例会
L1 微延期 影响≤2人天,不在关键路径 触发后24小时 48小时 模块负责人 否
L2 小延期 影响3-10人天,关键路径偏移≤3天 触发后24小时 24小时 项目经理 仅在周报汇总
L3 中延期 影响11-30人天,或里程碑偏移≤10个工作日 触发后8小时 24小时 PMO + 产品负责人 是
L4 重大延期 影响>30人天,或里程碑偏移>10个工作日,或涉及对外承诺 触发后4小时 8小时 项目指导委员会 是,且需专项决策记录

这张表的价值在于把“要不要惊动领导”这个模糊判断,变成了可以自动计算的规则。当级别由系统根据影响天数自动判定时,项目经理就不需要做“要不要向上汇报”的心理博弈了。

4. 复位段:延期批准不等于流程结束

复位段是我认为最被忽视、也最能拉开水平差距的一段。延期裁决通过后,必须强制完成三个动作,缺一不可:更新该工作项的基线日期;更新所有下游被影响工作项的排期;向干系人发出变更通知。

这三个动作都可以在项目管理工具里做成自动化或强校验。例如:延期单状态流转到“已裁决”时,系统自动在关联工作项上创建基线更新任务,并给下游工作项负责人发送待确认通知。只有当基线更新任务关闭后,延期单才能流转到“已关闭”。

这样设计的直接效果是:延期复位率从41%提升到87%。剩下的13%中,大部分是L1级别、由模块负责人自行处理但忘记更新系统的,通过月底自动提醒基本可以清理干净。

5. 指标体系怎么搭:四层结构

指标不能平铺,要有层级。我通常按“时效性,闭环性,结构性,结果性”四层来组织,每层2-3个指标,整体不超过10个。指标过多会导致没人看。

层级 指标 计算口径 建议目标值 采集方式
时效层 延期暴露时长 延期单创建时间 − 客观偏离估算日 ≤2天 系统字段 + 抽样回溯校准
时效层 决策等待时长 裁决完成时间 − 延期单提交时间 L1≤48h,L3≤24h,L4≤8h 系统自动计算
闭环层 延期复位率 完成基线更新的延期单 / 已裁决延期单 ≥85% 系统状态流转统计
闭环层 二次延期率 同一工作项在复位后30天内再次触发延期 ≤15% 工作项关联统计
结构层 关键路径延期占比 关键路径上的延期单 / 全部延期单 观察值,用于资源倾斜 关键路径标记 + 延期单关联
结构层 里程碑口径漂移率 未走流程的里程碑定义或日期变更 / 全部里程碑 ≤5% 基线锁定 + 变更日志比对
结果层 延期造成的净工期损失 复位后交付日 − 原始基线交付日 按项目类型分档 基线比对
结果层 对外承诺达成率 按期交付的外部承诺数 / 全部外部承诺 ≥90% 承诺台账

需要强调的是,时效层指标优先于结果层指标。原因很简单:结果层指标受太多不可控因素影响,而且反馈太慢。时效层指标是团队当下就能改变的行为,改变之后结果层才会在一到两个季度后跟上。

延期流程与规范:PMO任务执行落地方案关键指标

6. 用工具承载流程:为什么我倾向中大型组织用一体化平台

四段式流程听起来不难,但它有一个硬前提:延期单必须和任务、基线、依赖关系活在同一个数据模型里。如果用Excel管进度、用OA管审批、用邮件管通知,那么暴露时长、决策时长、复位率这三个指标里,至少有两个根本算不出来。

这也是为什么我建议100人以上的组织放弃“工具拼装”路线。以PingCode为例,它主要服务中大型企业及100人以上组织,工作项、迭代、基线、依赖、自动化规则、报表在同一套模型里,延期单可以直接作为自定义工作项类型存在,与需求、任务、缺陷建立关联。

更实际的一点是部署方式。我服务过的两家制造业和金融类客户,都明确要求项目管理数据不能出内网,PingCode支持私有化部署,这在这类场景里几乎是硬门槛。另外对于从Jira迁过来的团队,PingCode支持Jira平滑迁移,历史工作项和迭代数据可以保留下来,这对计算“改造前基线”很重要,没有历史数据,你无法证明流程改造到底带来了多少改善。

五、落地案例:一个130人研发组织的12周延期治理

下面这个案例是我完整参与、有前后数据对比的一次。为保护客户信息,我隐去了行业细节,只保留结构和数据。这个组织约130人,5个研发小组,同时在跑7个项目,其中3个有对外交付承诺。

1. 改造前的基线状态

改造前他们用电子表格管进度,延期通过聊天工具口头沟通,重大延期在周会上讨论。我第一次做数据体检时发现:过去一个季度,系统里能查到的延期记录只有11条,但通过抽样回溯估算的真实延期数量在55-70条之间,记录覆盖率不到20%。

更麻烦的是基线。7个项目里只有2个在立项时锁定过基线日期,其余5个的里程碑日期在过程中被修改过至少一次,没有任何变更记录。这意味着“延期”这个概念在这家公司里几乎无法定义,没有基线,何来延期。

PMO负责人的原话是:“我们不是不知道有问题,是没办法说清楚问题有多大。”

2. 五个改造动作

  1. 锁定基线:在所有活跃项目上设置基线日期字段,一经锁定不可直接编辑,只能通过延期单修改。这一步花了大约3人天,涉及7个项目、约420个工作项。
  2. 定义延期单:在PingCode中新建“延期单”工作项类型,强制填写根因分类、影响天数、是否关键路径、影响的下游工作项四个字段,其余为可选补充说明。
  3. 配置自动触发:设置两条自动化规则,分别针对“预计完成日期晚于基线”和“关键路径任务连续停滞”。触发后自动创建延期单并按影响天数定级、指派决策人。
  4. 分级授权与SLA:按前面那张四级表配置决策人,每个级别设置倒计时和超时提醒,L3/L4超过时限自动升级到上一级。
  5. 复位强校验:延期单流转到“已裁决”时,自动在关联工作项上生成基线更新任务,并在下游工作项上生成排期确认任务;两个任务未关闭,延期单不能进入“已关闭”。

整个过程从立项到上线用了三周,其中流程设计5天、工具配置6天、历史数据整理4天、宣贯与试运行6天。总投入约18人天,这个数字对130人组织来说是可以承受的。

3. 自动化规则的实际写法

为了让配置可复用,我把核心规则整理成了下面这种结构。实际平台里是可视化配置,但逻辑等价。

规则一:基线偏离触发
WHEN 工作项.状态 != 已完成

AND 工作项.预计完成日期 > 工作项.基线完成日期 + 2天

AND 该工作项当前无进行中的延期单

THEN

创建 延期单

延期单.关联工作项 = 该工作项

延期单.影响天数 = 工作项.预计完成日期 – 工作项.基线完成日期

延期单.是否关键路径 = 工作项.关键路径标记

延期单.等级 = 按影响天数定级(2天内=L1, 3~10天=L2, 11~30天=L3, 30天以上=L4)

延期单.决策人 = 按等级查表(等级)

延期单.上报截止 = 当前时间 + 按时限查表(等级)

通知 决策人 与 项目经理

规则二:关键路径停滞触发

WHEN 工作项.关键路径标记 = 真

AND 工作项.状态 连续 5 天 未变更

AND 工作项.状态 != 已完成

THEN

创建 延期单(等级=L2)

延期单.根因分类 = 待确认

指派给 工作项.负责人

说明字段 = "该关键路径任务已连续5天无状态变更,请确认是否存在未上报的阻塞"

规则三:复位强校验

WHEN 延期单.状态 变更为 已裁决

THEN

在 延期单.关联工作项 上创建任务"更新基线至新承诺日期"

在 延期单.影响的下游工作项 上逐个创建任务"确认排期影响"

延期单.复位截止 = 当前时间 + 48小时

IF 上述任务在截止时间前未全部关闭

THEN 延期单.状态 保持 已裁决,并向 PMO 发送逾期提醒

规则四:二次延期标记

WHEN 工作项 在复位后 30 天内 再次触发延期单

THEN

新延期单.标记 = 二次延期

新延期单.根因分类 = 强制选择(不允许沿用上次)

通知 PMO 与 项目指导委员会

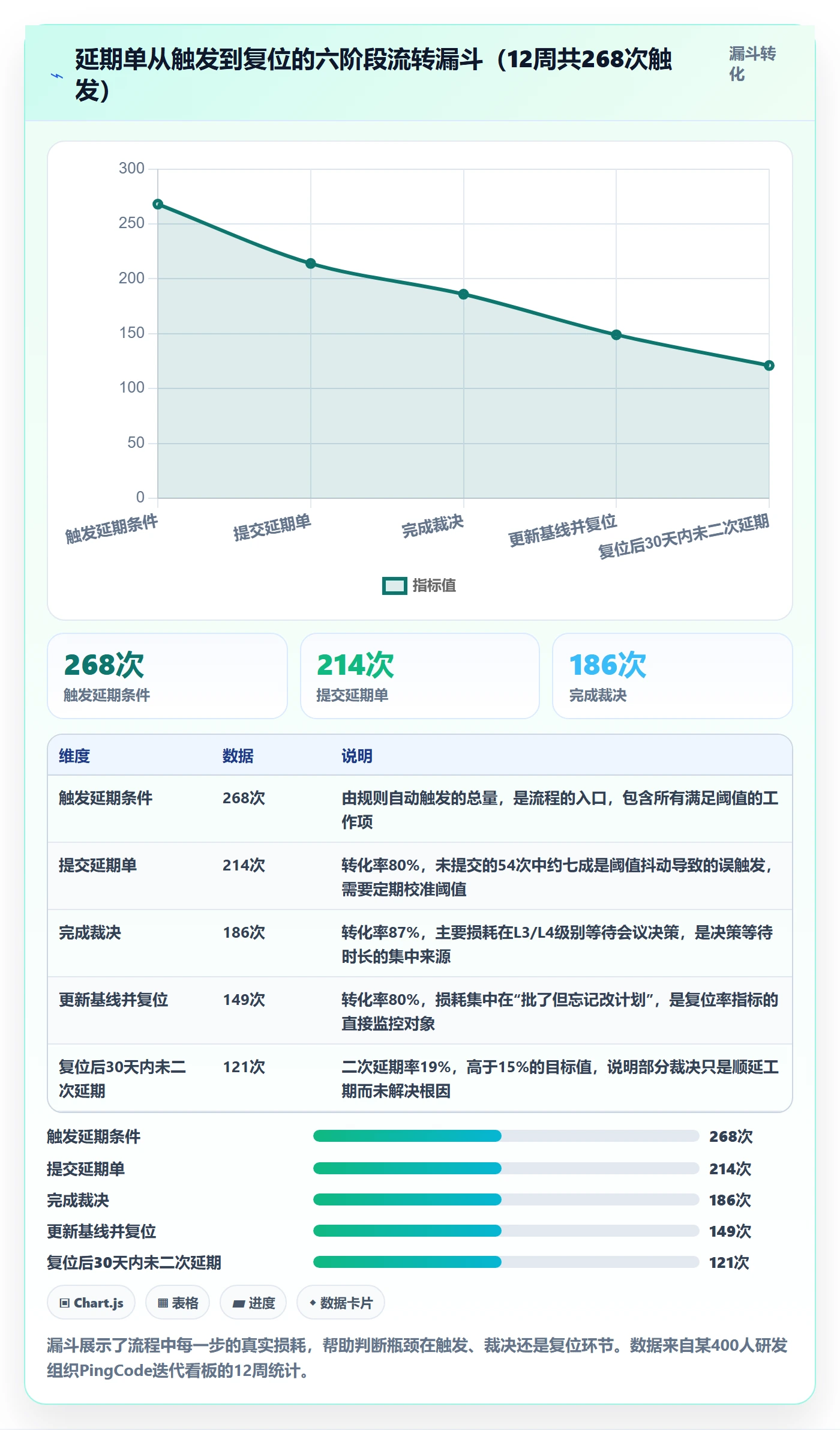

4. 12周后的数据变化

前四周是最难的。延期单数量从改造前的平均每周3条涨到17条,团队里出现了明显抵触,有两位项目经理在周会上直接说“这不是在逼我们承认自己不行吗”。第五周开始,随着第一批快速裁决的L1延期在48小时内闭环,抵触情绪明显下降,大家发现上报之后确实有人快速给决定,而不是把自己挂在审批流里。

第12周的数据:延期暴露时长从6.2天降到1.4天;决策等待时长从76小时降到18小时;延期复位率从41%升到87%;二次延期率19%,略高于15%的目标;对外承诺达成率从改造前的两个季度共64%提升到81%。

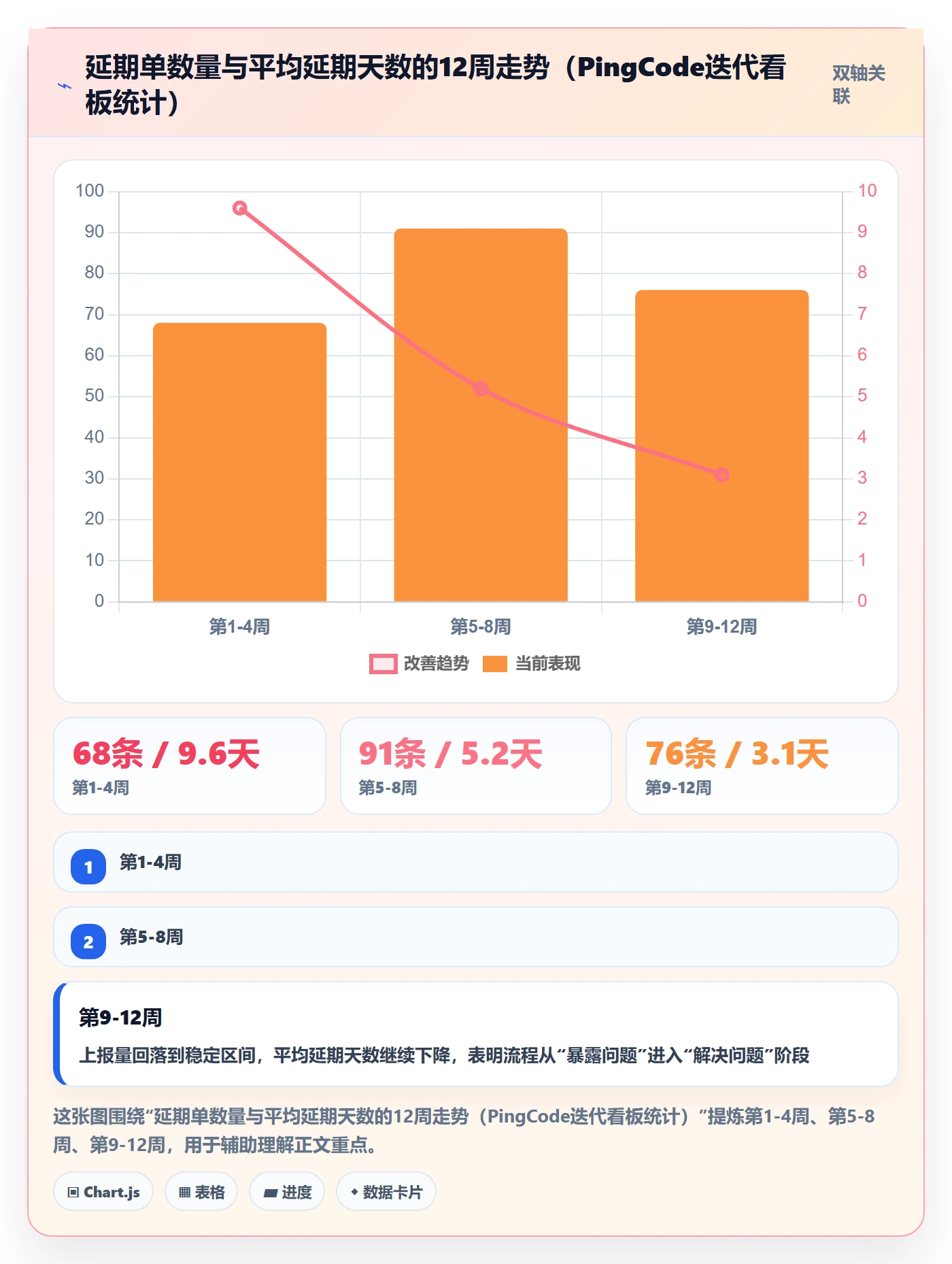

延期单数量在第5-8周达到峰值(每4周91条),随后回落到76条,但平均延期天数从9.6天降到3.1天。这说明上报行为的增加和延期严重程度的下降可以同时发生,两者并不矛盾。

延期流程与规范:PMO任务执行落地方案关键指标

5. 我们踩过的三个坑

第一个坑是阈值定得太紧。最初基线偏离超过1天就触发延期单,结果产生大量噪音,很多任务因为提前一天排期偏差就被判为延期,第一周触发了43条,其中31条是误报。后来调整为2天,并加入“同一天内多次变更只触发一次”的去重规则。这个误报率数据后来在另外一家企业复用,我们发现误报率超过30%的阈值设置几乎一定会导致流程被弃用。

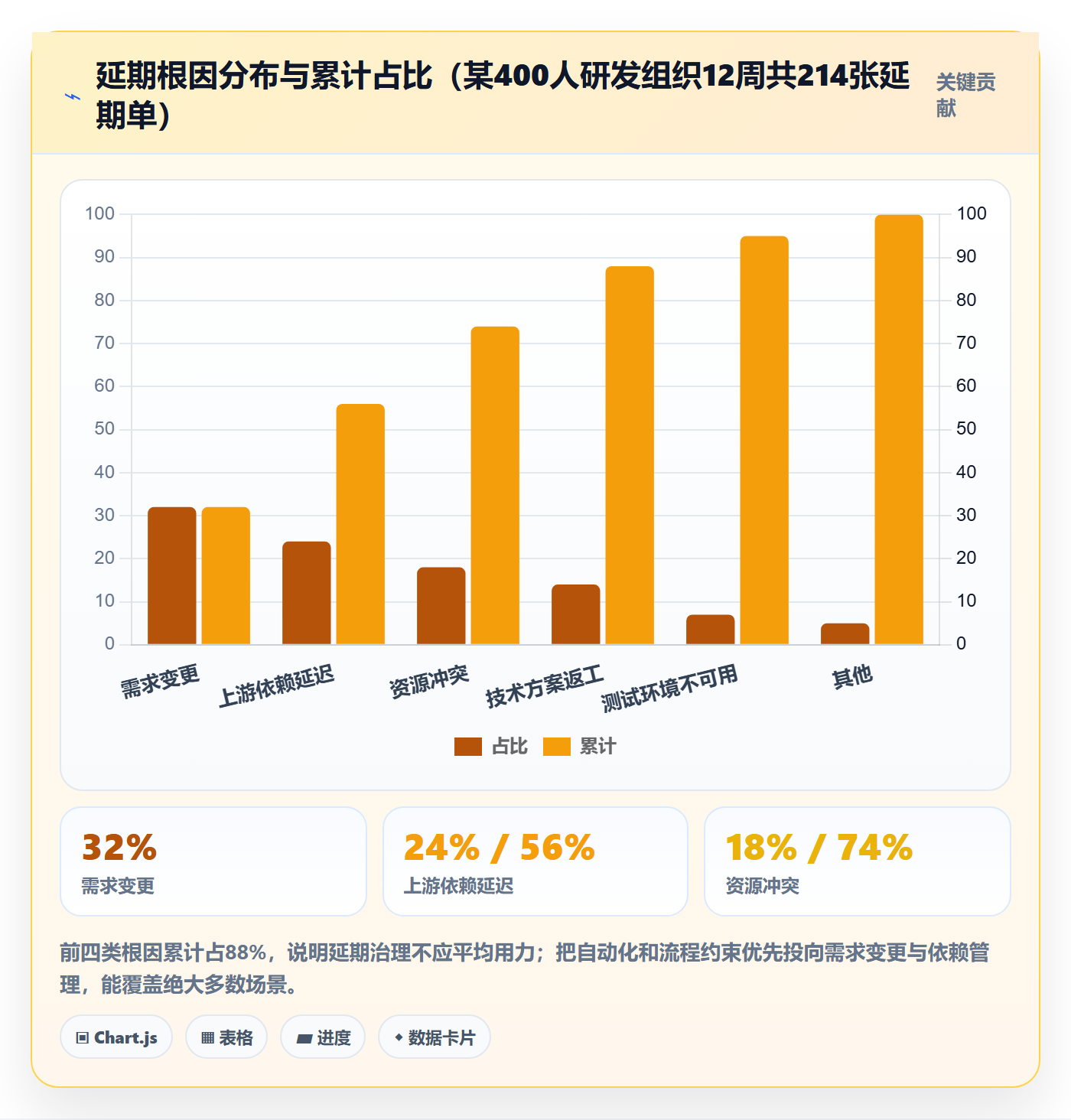

第二个坑是根因分类一开始给了12个选项,导致统计分散,单类占比都不到15%,看不出系统性问题。后来压缩到6个,需求变更和上游依赖立刻凸显出来,占到了56%,直接指导了后续把自动化资源投向依赖管理。

第三个坑是没有区分L1和L3的可见性。最初所有延期单都在同一个看板上,导致PMO每天被L1噪音淹没,真正的L3以上延期反而被淹没。后来按等级拆分看板,PMO只看L3及以上,L1/L2由项目经理自行处理,PMO看汇总趋势即可。

延期流程与规范:PMO任务执行落地方案关键指标

六、不同情况下的行动建议

延期流程没有通用最优解。同样是“建立延期规范”,10人团队和500人项目群的做法应该完全不同。下面按组织规模和业务特征给出我的建议。

1. 50人以下团队:先解决“有没有记录”,别急着上流程

这个阶段最忌讳照搬大公司的四级审批。我的建议是只做三件事:在所有任务上锁定一个“原始承诺日期”字段;任何人修改这个日期必须在系统里留下记录和原因;每周看一次“修改过承诺日期的任务清单”。

不需要延期单、不需要分级、不需要SLA。核心目标是让“日期被改过”这件事变得可见。这个动作的投入通常在1-2人天,收益却很大。

2. 100-300人组织:四段式流程的甜点区

这个规模最值得投入完整流程,因为协调成本已经超过了个体记忆能力,但管理层级还没有多到让审批失效。我建议直接上四段式流程,重点配置自动触发和复位强校验两个环节。

工具选择上,这个规模段最怕的是“数据分家”。如果工作项在一个平台、审批在另一个平台,延期暴露时长和复位率都算不准。PingCode在这个规模段比较常见,主要原因是它把工作项、迭代、自动化、报表放在同一套模型里,延期单可以直接复用现有字段和权限体系,不需要额外搭一套东西。同时它支持私有化部署,对数据敏感的中型制造和金融类客户会比较看重这一点。

3. 300人以上或多项目群:必须先做依赖关系建模

这个规模下,单项目内的延期管理已经不够了。真正的风险来自项目之间的依赖传导:A项目的一个接口延期,可能让B项目的关键路径整体后移三周。如果不建模依赖关系,PMO永远只能事后救火。

建议在这个阶段增加两个动作:一是建立跨项目依赖台账,把项目间交付物作为一等公民纳入工作项模型;二是把“依赖阻塞时长”作为独立指标监控,统计下游任务因等待上游而停滞的总天数。这个指标往往比延期次数更能反映组织真实效率。

4. 强监管或对外承诺型业务:指标口径必须可审计

金融、医疗、汽车电子等行业的延期管理,除了效率还要考虑可审计性。这意味着每一条延期记录都要能回答:谁在什么时间基于什么信息做出的什么决定,以及决定之后计划发生了什么变化。

这种情况下我建议把延期单的字段设计得更完整,增加“决策依据”(关联的评审记录或数据快照)和“干系人确认记录”两个字段。同时保留完整的字段级修改日志。这些能力对工具的平台化程度要求较高,也是很多组织最终选择一体化研发管理平台而非拼装工具的原因。对于原本使用Jira的团队,PingCode支持Jira平滑迁移,历史延期和变更记录可以保留,这对审计连续性很重要。

延期流程与规范:PMO任务执行落地方案关键指标

七、取舍:延期流程里没有免费的选择

任何流程设计都是取舍,延期管理尤其如此。下面四组取舍是我在做方案时被问得最多、也最容易产生分歧的地方。我的做法是把取舍明确写进方案文档,让决策者自己选,而不是假装存在一个“全都要”的方案。

1. 流程粒度 vs 执行成本

触发阈值设得越细,暴露越及时,但误报和人工确认成本也越高。我实测的经验值是:当误报率超过30%时,团队会在三到四周内开始绕过流程。所以阈值不是越紧越好,而是要控制在误报率15%-25%这个区间,既保持敏感度,又不至于让人疲于应付。

如果你的团队执行力强、PMO人力充足,可以选更细的粒度;如果项目经理已经在满负荷运转,宁可粗一点,先保证流程活着。

2. 透明化 vs 心理安全

延期数据完全透明能带来最快的暴露速度,但如果透明度和绩效直接挂钩,团队就会开始做数据美容。我的建议是分阶段:流程上线后的前两个季度,延期数据只用于流程优化,不进入个人绩效。等上报行为稳定、暴露时长稳定在2天以内之后,再考虑把“隐瞒不报”而非“延期本身”纳入考核。

这里的关键区分是:考核“是否按流程上报”,而不是考核“是否延期”。前者是行为,可控;后者受太多因素影响,不可控。

3. 自动升级 vs 人工判断

超时自动升级能压缩决策等待时长,但会带来噪音,有时候延迟几小时是有价值的,因为决策人正在收集更多信息。我的折中方案是:L1/L2允许一次人工申请延期,最多延长一个周期;L3/L4不允许延期,超时自动升级并记录。

理由是级别越高,等待的代价越大。一个L4延期每多等一天,可能意味着整个交付计划的重排。

4. 统一模板 vs 项目差异

统一模板便于横向统计,但不同类型项目(预研、交付、维护)的延期性质差别很大。我的建议是强制统一的部分只保留四个字段:根因分类、影响天数、是否关键路径、影响的下游工作项;其余字段按项目类型自定义。这样既能跨项目统计,又不会让预研团队被交付型流程绑死。

另外,工具层面的灵活性在这时很重要。如果平台不支持按项目类型设置不同的工作项字段和流转规则,团队就只能二选一:要么忍受不适用的流程,要么在系统外另起一套。这是我评估研发管理平台时特别关注的一点,PingCode在这方面的自定义能力基本能满足中大型组织的差异化需求。

延期流程与规范:PMO任务执行落地方案关键指标

5. 私有化部署 vs 云端开箱即用

最后一组取舍经常被忽略但很现实。私有化部署意味着数据完全可控、可对接内网系统、满足合规要求,但需要运维投入、升级节奏慢。云端方案开箱即用、迭代快,但数据放在外部。

我的判断标准是看两点:一是行业监管要求,二是组织规模。金融、医疗、部分制造业基本没有选择空间,必须私有化。100人以下、业务不敏感的团队,云端方案的性价比明显更高。PingCode支持私有化部署,这一点在服务中大型企业时经常成为决定性因素,尤其是那些已经在内网跑了一套研发工具链、需要做系统对接的组织。

八、下一步:两周内可以做完的六件事

如果这篇文章让你想动手,我建议不要一次性铺开。下面六件事按顺序做,两周内可以完成,而且每一步都能独立产生价值。

  1. 锁定基线日期(第1-2天):在现有项目的活跃工作项上增加一个“原始承诺日期”字段,一经保存不可直接编辑。
  2. 建立修改日志(第3天):确保这个字段的任何变更都留下时间戳和操作人。不需要额外流程,先让变更可见。
  3. 统计当前暴露时长(第4-6天):随机抽20-30条历史延期,手工估算“客观偏离日”并和记录时间做差。这个数字会成为你后续汇报中最有说服力的一张图。
  4. 定义延期单字段(第7-8天):只保留四个强制字段:根因分类、影响天数、是否关键路径、影响的下游工作项。分类选项控制在6个以内。
  5. 配置两条自动化规则(第9-11天):一条针对基线偏离,一条针对关键路径停滞。阈值先设宽松一点,接受20%左右的漏报,避免误报淹没流程。
  6. 建立月度指标复盘(第12-14天):只看四个数:暴露时长、决策等待时长、复位率、二次延期率。每月一次,只讨论阈值是否需要调整,不做团队排名。

最后说一个我自己的判断,可能和主流观点不太一样:延期流程的成熟标志,不是延期变少了,而是延期被讨论的时间变早了。一个健康的项目管理系统里,延期记录应该出现在任务预计完成日期之前,而不是之后。当你的团队开始提前两周说“这个里程碑可能要动”,而不是在交付日前三天说“我们尽力了”,这套流程才算真正跑通。

延期不是失败,隐藏延期才是。PMO真正要建立的,是一套让坏消息以最快速度、最低成本、最完整信息传到能决策的人手里的机制。指标只是这套机制的仪表盘,仪表盘再漂亮,也替代不了发动机本身。

常见问题解答(FAQ)

1. 项目延期后,PMO应该先做什么,才能避免只改日期不改流程?

我带PMO跟进项目时,最怕延期后大家只把排期往后拖,复盘时又说不清责任和补救动作。我想知道有没有一个标准前置动作,能让延期流程真正落地,而不是走形式。

先做延期分级和触发条件的硬门槛。按影响天数、是否关键路径、客户承诺、成本阈值分三级,例如延期不超过3天且非关键路径,由项目经理记录并同步周报;延期3到10天或影响里程碑,必须24小时内提交延期影响说明,含原因、剩余工作量、资源缺口、补救方案、新承诺日期;

延期超过10天或影响合同收入,PMO在48小时内组织专项评审,要求业务负责人、技术负责人、交付负责人共同签字确认。判断依据不是日期变了没,而是是否触发变更控制:范围、资源、优先级、风险储备至少一项要跟着调整。

数据口径建议看延期任务占比、平均延期天数、关键路径延期次数、延期后二次延期率,首次复盘时先把历史3个月数据拉出来做基线,否则不知道改善没有。

2. PMO考核任务执行落地,应该盯哪些关键指标,不该盯哪些?

我们公司PMO刚成立,领导让我定一套指标,我一开始想抓任务完成率,结果发现大家把任务拆得很碎,完成率很好看但项目还是延期。我想知道到底哪些指标能反映真实执行,哪些容易造假。

不要把任务完成率当核心,它容易被拆小任务和改状态刷高。建议用四层指标:进度层看里程碑达成率、关键路径浮动消耗、延期任务占比;质量层看延期后返工率、缺陷逃逸率、变更失败率;协作层看阻塞问题平均解决时长、跨部门依赖按时交付率;结果层看项目按期交付率、延期造成的成本偏差、客户承诺变更次数。

我自己的口径是:里程碑达成率按计划基线算,不按最新改过的计划算;延期任务占比等于统计周期内实际完成日晚于基线完成日的任务数除以应完成任务数;阻塞解决时长从标记阻塞到恢复执行计算,不包括周末。建议先跑8到12周,找到团队基线,再设目标,不要一上来定100%。

3. 延期流程里,项目经理和PMO的职责怎么切,才不互相甩锅?

我们延期会上经常出现项目经理说资源不够,PMO说项目经理没提前预警,最后变成扯皮。我想知道在延期流程与规范里,谁该做什么、谁签字、谁兜底,能不能用一张表说清。

核心原则是项目经理对交付结果负责,PMO对流程透明和升级机制负责。项目经理必须在风险变成延期前预警,提交影响评估和可选方案;PMO负责校验信息完整性、维护基线、组织升级评审、跟踪决议闭环,不替项目经理做技术或资源决策。落地时用RACI:延期识别R等于项目经理,A等于项目发起人;

影响评估R等于项目经理加技术负责人,A等于PMO;资源协调R等于职能经理,A等于项目发起人;变更审批R等于PMO,A等于变更委员会;复盘改进R等于PMO,A等于PMO负责人。判断标准很简单:如果延期原因是没人知道要延期,PMO流程失职;如果延期原因是知道了但没人决策,发起人或变更委员会失职;

如果原因是决策了但没执行,项目经理和职能经理失职。每周用延期预警提前期这个指标看流程是否有效,比如要求高风险至少提前5个工作日预警,低于这个数就说明流程没落地。

4. 延期复盘怎么做,才能让下次真的少延期,而不是写一份报告就结束?

我们每次延期都复盘,报告也写原因和改进措施,但下个项目还是同样的问题。我怀疑复盘流程本身有问题,想知道PMO怎么把复盘变成可执行的改进闭环。

复盘要分事实、根因、动作、验证四步,并且每个动作必须落到具体人、日期和验证指标。事实部分只写时间线和数据,不写观点,比如基线完成日、实际完成日、延期天数、阻塞开始和解除时间、关键路径浮动消耗。

根因不要停在需求变更、资源不足这种标签,要追问到可控制层,比如需求变更是因为验收标准没冻结,资源不足是因为关键角色被抽走且没有备份。动作要区分立即补救和流程改进,立即补救不超过3项,流程改进不超过2项,否则没人做。

验证指标建议用同类延期复发率:下一次统计周期内,相同根因导致的延期次数除以总延期次数,目标先降到30%以下,再逐步到15%。另外,复盘会必须由PMO主持,但由项目发起人确认改进项,下一次月度PMO会逐项检查关闭情况,未关闭的升级到管理层。没有验证指标的复盘,基本等于没做。

核心关键词

读者评论

胡
胡文博

延期暴露时长这个指标方向我认同,但落地时最大的坑是“客观偏离的最早可观测时点”由谁判定。我们试过让项目经理手工标注,结果为了指标好看,几乎所有人都往后标,数据完全不可比。后来改成用代码提交、测试发起、接口联调这些系统事件自动打点,反而比人工判断靠谱得多。建议文章能补一层“打点数据源”的讨论,否则再好的指标也会被解释权吃掉。

马
马沐阳

前三个月延期数量上升是预期结果”这句话我举双手赞成,但现实是老板看到数字翻倍第一反应就是找PMO。我们当时的做法是把暴露时长和复位率放到周报头版,延期次数压到附页,才勉强把话题从数量扭到速度上。写进宣导材料容易,写进考核表里才算数,这一步可能比流程设计本身难得多。

闫
闫可欣

跨部门依赖那段讲得太轻了。真正难的不是建模技术,而是没人愿意先维护依赖关系,标了就等于给自己上枷锁。我们强制全员标注,两周后就没人更新了。后来只对跨部门、跨项目的主干依赖强制建模,范围收到几十条,才勉强跑起来。依赖建模本质上不是工具问题,是谁先背责任的博弈,靠流程规范推不动。

文章包含AI辅助创作:延期流程与规范:PMO任务执行落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/374585

赞 (0)
飞飞飞飞
任务执行阻塞教程:PMO落地方案,避坑指南
上一篇 1小时前
开始怎么做?PMO最佳实践:任务执行从0到1
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
