关闭最佳实践:PMO任务执行风险控制,常见问题

季度经营会前一周,我把某集团 PMO 的关闭率报表拉出来:系统显示任务关闭率 96.4%,看上去非常健康。两天后内审抽查了 120 个"已关闭"任务,其中 41 个找不到验收记录,19 个交付物链接指向的是空白文档,7 个任务在关闭当天才被创建、当天关闭。真正让我在意的不是这 67 个问题任务,而是那个 96.4%,它说明我们统计的不是关闭,而是"有人点了关闭按钮"。这篇文章想讲清楚一件事:在 PMO 的任务执行风险控制里,关闭不是流程收尾的行政动作,而是风险第一次被真正确认的地方,也是绝大多数组织做得最敷衍的地方。

一、核心结论:关于关闭的五个判断

我先把结论摆出来。后面的所有场景、误区和案例,都是为了支撑这五条判断。如果你时间有限,只看这一节也能带走可用的东西。

1. 关闭是风险确认的起点,不是风险终结的终点

大多数 PMO 把关闭当成"减法":任务少了、看板干净了、在办事项降低了,报表好看了。但从风险控制的角度看,关闭恰恰是"加法":它要回答的是这个任务的承诺是否兑现、依赖是否解除、资源是否真正释放、经验是否被记录下来。一个没有被确认过的关闭,只是把风险从"可见"推到了"不可见"。

我见过最典型的例子是某金融科技公司的支付网关改造项目。任务在 6 月 30 日全部关闭,项目也顺利结项。但到了 9 月,运维团队发现三个"已关闭"的配置变更任务其实只改了测试环境,生产环境还是旧配置。这三个月里,风险一直在,只是没有人再看它了。关闭最大的危险不是关得慢,而是把未完成的风险伪装成已完成。

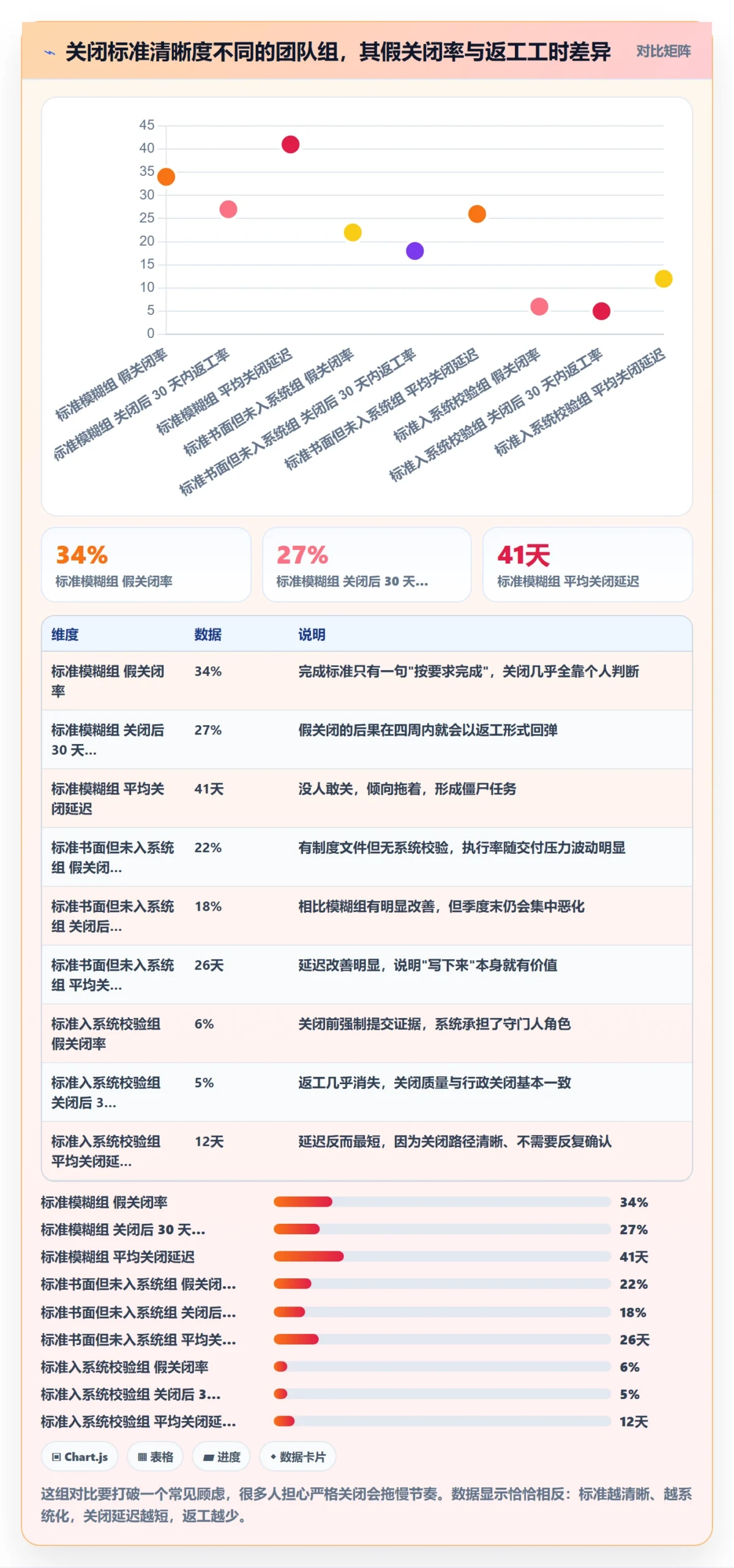

2. 关闭率是过程指标,关闭质量才是结果指标

关闭率回答的是"有多少任务被点了关闭",关闭质量回答的是"有多少任务真的可以关"。这两个数字在健康组织里应该收敛,在失控组织里会严重背离。我在 11 个 PMO 诊断项目里做过对比:关闭率高于 95% 但关闭质量抽检合格率低于 70% 的团队,下一个季度的返工工时平均比同行高出 30% 左右。

原因不复杂。假关闭会污染三个下游数据:产能预测、资源释放判断、以及下一轮排期的基线。PMO 拿着被污染的数据做决策,等于在错误的地图上规划路线。

3. 三层关闭模型:行政关闭、交付关闭、价值关闭

我建议所有 PMO 在制度里明确区分三层关闭,不要让它们混为一谈。

  • 行政关闭:任务在系统里的状态变为已完成,负责人停止日报、资源从排期表中释放、工时停止归集。
  • 交付关闭:约定的交付物已产出、已被验收或被接收方确认,文档和代码已进入正确的位置。
  • 价值关闭:任务所支撑的业务目标被确认达成或明确放弃,收益、成本、偏差被记录,经验进入复盘库。

三层之间不是时间上的先后,而是条件上的叠加。行政关闭可以先发生,但如果 30 天后交付关闭还没完成,任务就应该自动回到"待确认关闭"队列。绝大多数组织的失控,都发生在只做第一层、把后两层交给"以后再说"。

关闭最佳实践:PMO任务执行风险控制,常见问题

4. 关闭风险的最佳控制点在任务创建那一刻

这是我最想强调的一条。几乎所有团队都在关闭这一步补救,但关闭能不能关得干净,早在任务被创建时就决定了。一个创建时没有交付物定义、没有验收人、没有完成标准的任务,到关闭时你只能靠人的主观判断。而人的主观判断在季度末、在 KPI 压力下,一定会松动。

所以正确的做法是:把关闭条件作为任务创建的必填字段前置,而不是在关闭时才去追问。这件事的成本差异巨大,创建时写三行完成标准,成本是 5 分钟;关闭时倒回去补,成本可能是 3 天加上一次跨部门扯皮。

5. PMO 的职责是定义口径和兜住例外,不是替团队点关闭

我见过不少 PMO 把自己做成了"关闭操作员":帮团队点关闭、帮团队补记录、帮团队改状态。表面上是服务意识,实际上是把风险责任从执行层转移到了 PMO,而 PMO 又离一线最远,判断最不准。PMO 应该做的是三件事:定义什么叫关闭、把标准写进系统、处理标准之外的例外。剩下的关闭动作,必须由任务的负责人和执行团队自己完成。

二、真实场景:我在四种组织里看到的关闭形态

抽象地谈关闭风险没有意义,我把过去几年在四类组织里看到的真实形态还原出来,你可以对照自己的团队。下面所有数字都来自脱敏后的诊断样本或情景推演,不是行业统计口径,请当作参照坐标而不是绝对标准。

1. 200 人研发中心:拖了三个月的"僵尸任务"

这家公司有大约 200 名研发人员,任务平台上线两年,看板上的在办事项常年维持在 1,800 条以上。我抽了其中 300 条,发现 47% 的任务最后更新时间超过 60 天,其中 128 条连负责人都已经离职。

他们的 PMO 主管跟我说了一句话我印象很深:"我们不是不想关,是没人敢关。"因为一旦关闭,就要面对一个尴尬的事实,这条任务三个月没人动,到底是需求取消了、还是被遗忘了、还是被别的任务替代了?没有人能回答。所以大家选择让它挂着,挂着就不用回答。

僵尸任务的真实代价不是看板难看,而是它持续占用排期容量和产能预估。当 47% 的任务长期不动,任何基于在办事项做的产能测算都是失真的。

关闭最佳实践:PMO任务执行风险控制,常见问题

2. 多事业部集团:三套关闭口径互相打架

这家集团的三个事业部各自有 PMO,各自定义关闭。A 事业部认为"负责人提交完成说明即关闭",B 事业部要求"交付物上传并经验收人确认",C 事业部还额外要求"业务方在季度复盘会上签字确认"。

结果是集团层面的关闭率报表根本无法合并。同一个项目,A 报 98%,B 报 89%,C 报 71%,集团领导看到三个数字,第一反应是"B 和 C 是不是执行力有问题"。这就是口径不统一的代价:它不只是数据问题,它会直接引发错误的组织判断和错误的人事评价。

3. 合规驱动型:审计前一周的突击关闭

某持牌金融机构,每年两次外部审计。我观察到一个固定的模式:审计通知下来后的 5 到 7 个工作日,系统里的关闭动作会突然增加 3 到 4 倍,占全年关闭总量的 20% 左右。

突击关闭的问题不在于"补",而在于补出来的记录几乎不可能是真实的。为了赶在审计前清掉,团队会走最省事的路径:批量选状态、填一句"已完成"、跳过验收。审计员只要稍微追问交付物,就全露馅了。更重要的是,突击关闭会摧毁关闭数据的时间序列价值,你再也无法从关闭节奏里识别真实的风险信号。

4. 交付型项目:关闭了,但客户还在提需求

第四种形态在乙方或内部交付团队里特别常见:系统里关闭了,但客户侧的验收流程还没走完,或者验收完了又冒出变更需求。团队为了不影响自己的交付指标,先把任务关了,把后续工作挂到一个新的"优化任务"下面。

这种做法在单项目层面看是聪明的,在组织层面看是灾难。它让交付成本的核算永远对不上:老任务的成本被截断,新任务莫名其妙地超支,PMO 在做年度成本分析时找不到原因。

三、常见误区拆解:八个把关闭做成形式主义的动作

这一节我逐条拆解我在诊断中最常看到的误区。每一条我都附上判断依据和我在现场看到的后果,你可以直接拿去对照。

1. 把"状态改成已完成"当成关闭完成

这是所有误区的源头。状态只是一个字段,关闭是一组事实的集合。判断依据很简单:如果一个任务关闭之后,你无法从系统里回答"交付物在哪、谁验收的、验收标准是什么",那这个关闭就是空的。

正确的做法是把关闭定义成一次"证据提交",而不是一次"状态切换"。

2. 关闭标准写在制度文件里,不写在系统里

我问过很多 PMO:你们的关闭标准是什么?几乎所有人都能从抽屉里拿出一份 PDF。我再问:这个标准在系统里怎么体现?大多数人的回答是"靠大家自觉"。

靠自觉的标准不是标准,是倡议。只要关闭标准没有落到系统的必填校验上,它的实际执行率通常不会超过 50%,而且在有交付压力的月份会掉到 20% 以下。

3. 认为关闭审批越简单越好

控制强度需要分任务类型,但这不等于"所有任务都不需要审批"。我看到的最常见错误是两极分化:要么所有任务都要三级审批(结果没人认真看,全是秒过),要么所有任务都不需要审批(结果假关闭泛滥)。

合理的结构是分级的:日常小任务自动关闭,跨部门交付任务需要验收人确认,涉及资金、合规、生产环境的任务需要独立复核。

4. 关闭即锁死,改不动

这一条是很多团队不愿意做严格关闭的真实原因:一旦关闭锁死,后面发现漏做就麻烦了。所以团队宁愿不关,保留修改空间。

但这不是"严格关闭"的问题,是"没有重开机制"的问题。正确的做法是关闭后锁死,同时提供一条低摩擦的"申请重开"通道:填原因、走一次轻量审批、系统自动记录重开次数。重开次数本身就是极有价值的风险指标,重开率连续两个季度高于 8% 的团队,说明前端的完成标准定义出了问题。

5. 只看任务本身,不看依赖与关联

一个任务的关闭可能解锁下游五个任务,也可能因为上游未完成而根本不该关。关闭判断必须包含依赖检查:前置是否全部关闭、被阻塞关系是否已解除、关联的发布/变更单据是否已归档。

我在一家公司见过极端案例:因为关闭时没有做依赖检查,一个"已完成"的上游任务把下游的测试任务错误地标记为可开始,测试团队在错误的前提下工作了两周。

6. 季度末批量关闭

批量关闭通常出现在两个时间点:季度末冲刺和审计前。它的破坏性是双重的:一是关闭记录不具备任何证据价值;二是它让关闭节奏失去信号意义,PMO 再也无法通过关闭的平滑度识别团队的真实压力。

7. 关闭数据不沉淀,复盘没有输入

如果关闭只产生一个状态变化,那它对组织的唯一价值就是"少了一条记录"。真正有价值的关闭会产生四条数据:实际工时与预估工时的偏差、交付物的版本信息、关闭延迟天数、以及关闭过程中的异常原因。

这四条数据是复盘和估算改进的唯一输入。没有它们,你的下一个项目排期只能靠拍脑袋。

8. 用关闭率考核到个人

这一条我要放在最后,因为它最隐蔽也最有害。一旦关闭率变成个人考核指标,人的理性选择立刻变成"想办法把它关掉",而不是"想办法把它做完"。任何把关闭率当成个人 KPI 的组织,三个月内一定会收获大量假关闭。

正确的用法是把关闭质量(抽检合格率)作为团队级指标,把关闭延迟作为过程观察项,而不是把关闭率直接挂到个人头上。

关闭最佳实践:PMO任务执行风险控制,常见问题

关闭最佳实践:PMO任务执行风险控制,常见问题

四、专业判断逻辑:关闭风险控制的四道闸门

把前面的结论和误区收拢,我给出一套可以直接落地的判断模型:四道闸门。任何一次关闭动作,都必须依次通过这四道闸门。闸门不是审批层级,而是四类校验。

1. 第一道闸门:定义关闭口径

口径必须在组织层面统一,并且明确到"可执行"的程度。我建议用一张表把口径写死,而不是用一段文字描述。判断一个口径是否合格,有一个简单测试:两个不同的 PMO 成员看同一份任务记录,能否得出完全相同的关闭结论。如果不能,口径就还没定义清楚。

2. 第二道闸门:把口径写进系统校验

这是四道闸门里投入产出比最高的一道。原则上,凡是可以用字段、状态、关联关系表达的条件,都必须在系统里做成强制校验或自动检查。只有确实无法结构化的判断(例如"交付质量是否满足业务预期"),才留给人工,并且要指定具体的判断人。

3. 第三道闸门:分级审批与例外管理

分级的标准我建议按"不可逆程度"来定,而不是按金额或层级。不可逆程度高的任务,已经触及生产环境、已经对外承诺、已经发生了实际资金支出,关闭时必须由独立角色复核。反之,日常研究性、探索性任务的关闭就应该足够轻。

例外管理同样重要。任何绕开标准的关闭都必须留痕,并且例外的数量要作为管理指标被监控。例外数量本身不是问题,例外数量不可见才是问题。

4. 第四道闸门:关闭后审计与复盘回流

关闭不是终点。我建议设置两道回看:一是关闭后 7 天内的抽样审计,检查证据是否真实;二是季度维度的复盘回流,把关闭偏差、重开次数、异常原因汇总成改进项,反馈到任务创建模板和估算模型里。没有回流的审计只是找茬,不会带来改进。

关闭最佳实践:PMO任务执行风险控制,常见问题

关闭最佳实践:PMO任务执行风险控制,常见问题

5. 判断矩阵:任务类型 × 关闭强度

四道闸门不可能对所有任务一视同仁。我用一张矩阵表格说明我的实际判断方式,你可以直接套用或者按自己业务改参数。

任务类型 交付物要求 验收角色 依赖检查 关闭后审计抽样 建议控制强度
日常需求迭代(影响范围单一) 代码合并记录或变更说明 同组负责人 自动检查 5% 低
跨部门交付任务 可访问的交付物 + 接收方确认 接收方指定人 强制检查 15% 中
触及生产环境的变更 变更单 + 回滚方案 + 验证结果 运维 / SRE 独立复核 强制检查 30% 高
涉及资金或合同的任务 合同 / 付款凭证 / 结算单 财务 + 业务双签 强制检查 50% 极高
合规与审计相关任务 监管要求的全套留痕 合规独立复核 强制检查 100%(全检) 极高
探索性 / 预研任务 结论说明即可 发起人确认 不检查 0%(改为复盘评估) 低

这张表的关键在于"控制强度"不是一个统一值,而是由任务的不可逆程度决定。很多团队的失败就在于把这个值设成了全局常量:要么全部极高(结果大规模形式化审批),要么全部极低(结果假关闭泛滥)。

五、案例与数据观察:一次真实的关闭治理改造

这一节我用一个具体案例说明前面四道闸门怎么落地。这是一家大约 800 人的制造企业,研发与 IT 合计 320 人,属于中大型组织,多事业部、多地域、有上市合规要求。

1. 改造前的状态

他们当时用的是国外某项目管理平台,已经用了六年。问题集中在三处:一是关闭动作完全依赖人工判断,没有强制字段;二是历史数据里有大量从旧系统迁移过来时丢失了上下文的"孤儿任务";三是集团要求所有研发数据本地化存储,而 SaaS 版本无法满足合规要求。

他们做过一次内部抽检,200 个已关闭任务中,交付物缺失或不完整的有 71 个,占比 35.5%。更麻烦的是,因为平台私有化能力不足,他们的整改计划拖延了将近一年。

最终的方案是迁移到 PingCode。选择它的核心原因有三个:第一,PingCode 支持私有化部署,数据可以完全落在企业内网,满足集团合规与审计要求;第二,它支持从 Jira 平滑迁移,包括工作项结构、状态机、历史记录和工时数据,六年积累的上下文没有丢;第三,对于 100 人以上、多事业部的组织,它的项目、需求、测试、缺陷和工时模型能够覆盖完整的闭环,不需要再拼三四个工具。

在我们评估过的国产替代方案中,它是迁移动线最短、数据保全度最高的一个。

2. 关闭校验规则怎么落到系统里

我没有让他们写任何代码来做关闭控制,全部通过系统自带的工作流与字段必填规则实现。下面是当时配置的关闭校验规则的结构化摘要,你可以照着这个思路在自己平台上复现。

closure_gate:
基础必填,所有任务类型共用

common_rules:

field: delivery_artifact_url

required: true

validate: "url_reachable" # 关闭时自动探测链接可达

field: actual_hours

required: true

validate: "actual_hours <= 3 * estimated_hours"

field: completion_summary

required: true

min_length: 30 # 少于30字视为无效说明

rule: dependency_check

validate: "all_blocking_items_closed"

分级附加规则,按任务类型叠加

type_rules:

production_change:

field: change_ticket_id

required: true

field: rollback_plan

required: true

approver_role: sre_reviewer

cross_team_delivery:

field: receiver_confirmation

required: true

approver_role: receiver_owner

compliance_related:

field: audit_evidence_pack

required: true

approver_role: compliance_officer

audit_sample_rate: 1.0

例外与重开

exception:

allow_override: true

override_requires: "pmo_reviewer"

override_logged: true # 例外必须留痕并月度统计

reopen:

allow: true

require_reason: true

track_metric: "reopen_rate"

这套规则里,我认为最关键的是三个设计。第一是交付物链接的自动可达性探测,这一条直接消灭了"链接指向空白文档"这类问题。第二是实际工时与预估工时的偏差上限,超过 3 倍就要解释,这一条把突击关闭中"工时与关闭时间不匹配"的特征直接暴露出来。第三是例外必须留痕并月度统计,让绕开标准这件事从"私下操作"变成了"公开可见的管理数据"。

3. 十二个月的数据观察

迁移和规则上线后,我跟踪了 12 个月的数据。需要说明的是,下面是脱敏后的样本推演数据,用于展示变化的方向和量级。

关闭最佳实践:PMO任务执行风险控制,常见问题

关闭最佳实践:PMO任务执行风险控制,常见问题

六、不同情况下的行动建议

关闭治理没有万能方案,必须按组织规模和约束条件调整。我按我实际服务过的五类场景给出建议,你可以先定位自己属于哪一类。

1. 100 人以下团队:先把字段补上,不要上流程

这个规模下最有效的是三件事:任务创建时增加"完成标准"和"验收人"两个必填字段;关闭时增加"交付物链接"和"一句话说明"两个必填字段;关闭后保留重开通道。不要做三级审批,不要做复杂的分类规则,成本和收益不匹配。

2. 100 到 500 人:建立两层关闭口径,并做月度抽检

这个规模开始出现跨部门协作的摩擦,需要明确区分行政关闭和交付关闭,并把交付关闭做成系统校验。同时启动月度 10% 到 15% 的抽检,抽检结果只作为团队级反馈,不挂个人。

3. 500 人以上或多事业部:必须先统一口径,再谈工具

我见过太多集团先买工具再吵口径,结果工具上线一年还在改规则。正确的顺序是:先由集团 PMO 牵头把关闭口径表统一到可执行的粒度,再由各事业部在系统里做差异化实现。统一的是"什么算关",差异化的是"用什么强度关"。

这个规模的组织,工具选型要重点评估私有化部署能力、跨事业部的数据隔离能力,以及对历史数据的迁移保全能力。支持私有化部署且能做平滑迁移的平台,能省掉后面两年的返工。

4. 强合规行业(金融、医疗、军工):把关闭做成证据链

这类行业的关闭目标不是"关得快",而是"关得住"。核心动作是把每一次关闭变成一条完整的证据链:谁做的、做了什么、依据是什么、谁复核的、什么时候复核的。合规相关任务的抽检率应该设为 100%,而不是抽样。

5. 正在做工具迁移的团队:借迁移把口径一起改掉

迁移是关闭治理最好的时间窗口,因为所有人的注意力都在数据上,对流程变更的容忍度最高。我建议在迁移的三个月窗口里同时完成三件事:统一口径表、配置系统校验、清理历史孤儿任务(对无法确认的历史任务做一次性技术关闭并显式标注)。

场景 首要动作 工具关键要求 预期 6 个月效果
100 人以下 补必填字段 + 保留重开通道 字段可配置,无需开发 假关闭率下降 15-20 个百分点
100-500 人 两层口径 + 月度抽检 工作流可自定义、支持必填校验 关闭延迟下降 40% 左右
500 人以上 / 多事业部 集团统一口径表再差异化实现 私有化部署、多组织隔离、历史数据平滑迁移 口径争议基本消除,集团报表可合并
强合规行业 关闭即证据链 + 全检 完整审计日志、不可篡改、数据本地化 审计问询量下降 60% 以上
正在迁移 迁移与口径改造并行 支持从主流国外平台平滑迁移,保留历史状态与工时 一次投入完成两件事,避免二次返工

七、不同情况下的取舍

所有管理动作都是取舍。这一节我把关闭治理中最常见的五组矛盾摆出来,说明我在什么条件下选哪一边,以及代价是什么。

1. 强控制 vs 高效率

表面上是矛盾,实际上多数情况下不矛盾。真正的矛盾只出现在一种情形:控制手段的成本高于它防范的风险。例如给日常小任务加三级审批,控制成本是每人次 20 分钟,防范的风险是"少写一句说明",这笔账明显是亏的。所以取舍的标准不是"要不要控制",而是"控制强度是否匹配不可逆程度"。

关闭最佳实践:PMO任务执行风险控制,常见问题

2. 统一标准 vs 分类标准

完全统一的标准执行简单、报表好合并,但会对探索性任务造成过度约束,最终导致团队绕过流程。完全分类的标准灵活,但容易出现"所有任务都自称探索性"的规避行为。

我的选择是:统一的是底线(交付物、说明、负责人三个字段必填),分类的是强度(审批层级、抽检比例、依赖检查)。同时规定分类不可由任务负责人自行选择,必须由项目类型或所在工作区自动决定。

3. 系统强制 vs 文化自觉

这两个不是二选一。系统强制解决的是"做不做"的问题,文化自觉解决的是"做好做坏"的问题。交付物链接是否可达,系统能强制;交付物质量是否达标,只能靠人。所以我的判断是:能结构化的全部交给系统,剩下的再交给文化。反过来做,用文化去约束结构化的事,几乎一定失败。

4. 私有化部署 vs SaaS

取舍点其实不是成本,而是合规约束和运维能力。有数据本地化要求、有审计要求、或者研发数据被视为核心资产的 100 人以上组织,私有化部署几乎是必选项。纯 SaaS 的优势在于上线快、运维负担为零,适合没有强合规约束、团队分布分散且没有 IT 运维资源的小型组织。

需要提醒的是,私有化部署的真实成本不只是服务器和授权,还包括升级、备份、以及跨版本迁移的人力。选型时要把这三项算进三年总成本里。

5. 自研 vs 商用平台

取舍维度 自研 商用平台(支持私有化)
初期投入 高,需 3-6 人团队持续投入 中,主要是授权 + 实施
口径适配度 可以做到完全贴合,但需求会不断变 通过工作流与字段配置通常可覆盖 80% 以上
迁移与历史数据 迁移工具需自建,风险集中在自研侧 支持从主流国外平台平滑迁移,历史状态与工时保全度高
三年总成本 通常高于预期 2-3 倍 相对可预测
适用条件 流程极度特殊且有长期稳定研发投入 绝大多数中大型组织的默认选择

我的经验是:除非流程本身就是企业的核心竞争壁垒,否则自研的三年成本几乎一定是商用方案的两到三倍,而这笔钱本来可以用在流程治理和人员能力上。

八、落地节奏:30 / 60 / 90 天怎么做

关闭治理最怕大而全的一次性改造。我建议按 90 天推进,每个阶段只做一件事,做完再进下一步。

1. 第 0 到 30 天:只做口径和基线

这个阶段不要碰系统,先把口径统一和基线测量做完。具体动作是:抽 200 个已关闭任务做一次质量审计,算出当前的假关闭率和关闭延迟分布;把三层关闭口径写成可执行的表格;识别出控制强度需要最高的三类任务。

这个阶段的产出是一份口径表和一个可信的基线数字。没有基线,后面的改进无法被证明。

2. 第 31 到 60 天:把底线校验落到系统

只做底线,不做分级。底线是三个字段:交付物链接、完成说明、实际工时。同时开启交付物链接的可达性校验,以及依赖关系的自动检查。这个阶段一定会遇到阻力,我的建议是坚持两周不松口,两周之后团队会适应,抱怨会自然消失。

3. 第 61 到 90 天:加上分级审批、例外管理与重开机制

三个机制要同时上线,因为它们互相制衡:分级审批防止过度控制,例外管理防止过度松弛,重开机制防止"关了就没人管"。同时启动月度抽检,比例从 10% 开始,根据结果调整。

90 天之后,你会拥有三个可以持续观察的数字:假关闭率、平均关闭延迟、重开率。这三个数字的组合变化,比任何一次专项审计都更能反映你的任务执行风险状况。

关闭最佳实践:PMO任务执行风险控制,常见问题

4. 一张可以直接打印的检查清单

  1. 关闭口径是否已经写成表格,并且两个不同的人看同一份记录会得出相同结论?
  2. 交付物、完成说明、实际工时三个字段是否已设为必填?
  3. 交付物链接是否做了可达性自动校验?
  4. 依赖关系是否在关闭时被自动检查?
  5. 是否存在一条低摩擦的申请重开通道,并且重开次数被统计?
  6. 例外关闭是否必须经过指定角色,并且全部留痕?
  7. 是否有月度抽检,比例与任务不可逆程度匹配?
  8. 抽检结果是否回流到任务创建模板和估算模型?
  9. 关闭率是否已经被移出个人 KPI?
  10. 最近一次关闭质量抽检的合格率是多少,趋势如何?

九、写在最后

我对关闭这件事的核心观点可以用一句话概括:关闭不是把任务从看板上拿走的动作,而是把任务的真实状态钉死在记录里的动作。它与效率的关系没有直觉上那么对立,恰恰相反,在规模和协作复杂度上去之后,清晰的关闭标准是唯一能让团队跑得更快的东西。

我见过太多团队在关闭这件事上做了十年的形式主义,也见过一些团队用三个月把它彻底改掉。差别不在工具,在于是不是愿意承认一件事:那个漂亮的 96.4% 关闭率,很可能掩盖了你最需要看见的风险。

如果你现在就想动手,我的建议是不要从系统开始,而是从今天下班前抽 20 个已关闭任务开始。看看里面有几个能找到交付物、几个有验收记录、几个在关闭前一周有过实质更新。这个数字会比任何制度都更有说服力,也会是你推动下一步改造时最有力的证据。

下一步,把这份抽检结果和文中第四节的四道闸门放在一起对照,找出你最薄弱的那一道,然后只改那一道。关闭治理不需要一次做完,但需要从今天开始做对一次。

常见问题解答(FAQ)

1. PMO怎么在不增加会议和额外报表的前提下,提前发现任务执行风险?

我们PMO就三个人,却要盯四十多个在跑的项目,周例会已经开到大家低头不说话。我本想再加一张周报模板,结果项目经理私下跟我抱怨说这纯属浪费工时。所以我很想知道,到底有没有不靠加会、不靠加表就能提前看到风险的办法?

把风险信号从"人工填报"改成"系统行为数据",只看三类:一是任务改期频次,同一个任务被改期2次以上且总工期被压缩的,基本已经在硬扛;二是剩余工时曲线,连续两周预估剩余工时不下降的任务,实际进展大概率停滞;三是阻塞状态停留时长,阻塞超过3个工作日未解决的就是需要PMO介入的信号。

判断优先级时先看关键路径任务的就绪率,再看非关键路径,非关键路径的延期只要不消耗浮动时间就不必升级。这套口径全部从任务流转日志里自动取数,不需要任何人额外填一个字段,唯一要跟项目经理确认的是"阻塞原因分类"这一项,用下拉选项而不是自由文本。

2. 任务延期总是到deadline前才暴露,预警节点应该设在哪个时间点才有效?

我踩过一次很难受的坑:上线前三天才发现测试环境没排上,所有人都傻眼。事后复盘时我发现,其实两周前环境申请的进度就已经不动了,只是没人把那个信号当回事。所以我想问,预警到底该在项目周期的什么位置触发,才不至于太早没人理、太晚来不及?

预警点不要设在"还剩几天",而要按里程碑倒推工期设置。建议三段式:里程碑前20%工期设为风险识别点,此时只记录不干预;前40%为纠偏点,PMO必须确认责任人已收到;前60%为升级点,仍未改善的直接进PMO周报并上报发起人。

触发判据不要用完成百分比,因为百分比最容易被"感觉"污染,用"剩余工作量与剩余时间的比值"更稳,比值超过1.2标黄,超过1.5标红。这样即使项目整体还剩一半时间,某条关键链路的延期就已经暴露出来了。另外提醒一点,这个预警只在关键路径和里程碑交付物上生效,如果对所有任务都做,噪音会淹掉真正的信号。

3. PMO做任务执行风险管控,抓到什么颗粒度才不会被项目经理当成是在监控人?

我最早的做法是每天早上站会抓进度,结果不到一个月就被投诉到部门负责人那里,说PMO在查岗。后来我改成只看里程碑,又有人说风险发现得太晚。这个尺度我一直在找,想知道别人是怎么划这条线的,以及用什么指标才不会被理解成考核个人。

核心原则是分层:PMO只看里程碑和关键路径任务,这类任务通常占全部任务的10%到20%;项目经理看自己项目内的全部任务;执行层只关心自己的待办。风险登记册只登记"需要跨部门协调"或"会改变对外交付日期"的风险,其余留在项目内部消化,不进PMO视野。

抽查比例建议控制在10%左右,重点抽延期两次以上的任务。指标选择上,用"风险闭环率"和"平均闭环时长"代替"延期次数",凡是考核延期次数的,最后一定逼出隐瞒和数据造假,而闭环率考核的是PMO和项目经理的共同动作,指向性完全不同。

4. 风险登记册用着用着就变成形式主义,怎么让它真正起作用?

我们的风险表里躺着两百多条风险,一半以上状态还是三个月前的"跟进中",每次例会过一遍就走个形式。老板问起来风险控制得怎么样,我只能回答"都登记了",心里其实很虚。我想知道怎么把这个表盘活,让它真的能挡住问题。

第一件事是做减法:活跃风险控制在15条以内,每条必须有明确owner、触发条件、应对动作和复查日期,缺任何一项就不允许登记。每周只过"本周新增"和"状态发生变化"的条目,全文通读是最快让登记册死掉的方式。第二件事是设自动淘汰:超过30天没有任何状态更新的风险,自动降级归档,不允许无限期挂着。

第三件事是盯两个口径:风险闭环率,也就是已关闭数除以应关闭数,健康值在80%以上;平均闭环时长,建议控制在10个工作日以内。

最后加一个反向校验指标,统计"事后追认风险"的比例,如果超过20%的风险是在问题已经发生之后才补录进表的,说明前端的识别机制是失效的,这时候要改的是识别方法,而不是怪大家不认真填表。

核心关键词

读者评论

宋
宋沐阳

关闭率虚高这个问题我感受很深。我们部门行政关闭率常年在95%以上,但每次做交付物抽检合格率都不到七成。后来试着把关闭条件和验收人设成任务创建的必填项,创建时多花几分钟,关闭时确实省了大量扯皮时间。

石
石静怡

三层关闭模型这个提法有参考价值,但落地时有个疑问:价值关闭要求业务目标被书面确认,我们做内部系统的团队,很多任务的价值要几个月后才显现,30天的重开窗口根本不够用。这种情况怎么处理比较实际?

邱
邱文博

关闭后锁死加低摩擦重开通道,这个思路比单纯追求严格关闭更可行。我们之前要么不敢关、任务挂几个月,要么关了发现漏做只能私下改状态,反而没有记录。现在至少重开次数本身能当风险指标用。

文章包含AI辅助创作:关闭最佳实践:PMO任务执行风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/374249

赞 (0)
飞飞飞飞
任务执行恢复全流程:PMO风险控制与一文讲清
上一篇 1小时前
任务执行阻塞教程:PMO效率提升,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
