取消落地方案:项目经理开展任务执行的数据分析案例解析

很多项目经理的年度复盘里,都有一份被自己亲手叫停的落地方案。它不体面,所以很少有人写出来。但我过去两年参与复盘过 9 次类似的取消决策,最后得出一个反常识的结论:真正拖垮团队的往往不是"取消"这个动作,而是取消得太晚,一套方案在第 3 周就已经发出了明确的失败信号,我们却用了 11 周才承认它。这篇文章不讲怎么把方案推下去,而是讲怎么用任务执行数据,判断一套落地方案该不该被取消,以及在什么时间点取消最划算。

一、核心结论:取消落地方案不是失败,而是一次迟到的数据校准

先给结论,再讲过程。我复盘过的 9 次取消决策里,有 7 次的实际取消时间点,都比数据给出的"最优取消点"晚了 4 到 8 周。这 7 次延迟,平均每次消耗掉团队约 186 人天的无效投入,其中大部分不是方案本身的执行成本,而是"为了证明方案还有救"而额外增加的补救动作。

1. 我的核心判断:取消的黄金窗口在第 3 到第 6 周

任何一套新的任务执行数据机制,都会经历一个"新鲜期,配合期,衰减期"的三段式曲线。第 1 到第 2 周是新鲜期,数据质量天然虚高;第 3 到第 4 周进入配合期,人为修饰开始出现;第 5 周之后进入衰减期,真实的执行成本会暴露出来。

所以我把 第 3 周到第 6 周定义为取消决策的黄金窗口。在这个窗口内取消,损失可控,团队不会产生"又一次管理运动"的疲惫感;超过第 9 周再取消,团队会形成一种更危险的认知,"反正推一阵子就会停",这会污染后续所有管理方案的执行土壤。

2. 三条必须先看清的判断

  • 判断一:填表率不等于执行力。标签填写完整率 90% 的团队,任务按时完成率可能只有 52%,这两件事没有因果关系。
  • 判断二:取消的依据必须是"行为数据",不是"态度数据"。"大家觉得有用"是态度,"任务平均被修改次数下降 37%"才是行为。
  • 判断三:取消本身就是一套需要落地的方案。没有替代路径的取消,等于把问题从"方案无效"变成"管理真空"。

3. 取消的成本结构:越晚取消,成本越非线性

很多人以为取消的成本是线性的,多跑一周就多花一周的钱。实际上不是。前 3 周的边际成本很低,因为团队还在学习期;第 4 周之后,边际成本会快速抬升,原因是那些"不认同但配合"的人开始用形式化动作应付,而管理者需要花额外精力去甄别哪些数据是真的。

取消落地方案:项目经理开展任务执行的数据分析案例解析

二、背景与真实场景:一个跑了 11 周才被叫停的任务执行数据方案

下面这个案例来自我 2024 年参与的一家软件企业(下文称 A 公司)。我全程参与了方案设计、执行和最终的取消决策会,所有数据都来自当时留存的平台导出记录和会议纪要,部分数字做了归一化处理。

1. 这家公司的基本盘

A 公司约 620 人,研发体系 260 人,分为 5 条产品线和 12 个迭代小组,使用同一套项目管理平台承载全部任务。管理层当时的痛点很具体:季度汇报时说不清"研发到底把时间花在哪了"。

需求交付周期的中位数在 18.5 天,但没人能回答这 18.5 天里有多少是等待、多少是返工、多少是真正的开发。PMO 想解决的正是这个问题,用任务执行数据把周期拆开。

2. 方案是怎么设计出来的

我们设计了一套看起来相当严谨的机制,核心是"六个标签 + 一份周报 + 一个月度效能报告"。每个任务在平台上必须打齐六类标签,缺一项就在看板上标红。

标签体系定义(V1.0)

业务域:支付 / 会员 / 风控 / 数据 / 基础

需求类型:新功能 / 优化 / 缺陷 / 技术债 / 合规

优先级:P0 / P1 / P2 / P3

预估工时:0.5d / 1d / 2d / 3d / 5d / 5d+

实际工时:由执行人每日更新

阻塞原因:无 / 等依赖 / 等评审 / 等测试环境 / 需求变更

配套动作是:每周五各组组长提交一份数据看板解读,PMO 按月汇总成效能报告提交给管理层。整套方案在设计文档里被评价为"逻辑闭环、可量化、可追溯"。

3. 为什么第 3 周就有信号却被忽略了

第 3 周的导出数据显示,标签完整率从第 1 周的 62% 上升到 88%,看起来是一条漂亮的上扬曲线。但同一份数据里藏着一个被忽略的细节:"阻塞原因"和"实际工时"这两项,有 41% 的记录是在每周五下午 14:00 到 18:00 之间被集中修改的。

也就是说,这不是执行过程中的真实记录,而是周报前的批量补录。当时我们把这个现象解释为"团队逐步养成习惯",而不是"数据在生产环节就已经失效"。这是整个项目最贵的一次误判。

4. 第 11 周的决策会

第 11 周的决策会上,我们摊开了三组数据:周报按时提交率 38%、标签维护单人周均耗时 3.4 分钟/任务、以及需求交付周期中位数 17.2 天,相比上线前只改善了 1.3 天,而这个幅度落在外因正常波动区间内,无法归因于方案本身。

结论很清晰:投入了 337 人天,换来一个统计上不显著的改善,以及一套被批量补录污染的数据。方案被取消,同时我们把"任务执行数据分析"这件事从流程侧迁移到了工具侧。

取消落地方案:项目经理开展任务执行的数据分析案例解析

三、拆解常见误区:项目经理在"取消决策"上最容易踩的四个坑

为什么这么多项目经理会拖到第 9 周、第 11 周才承认方案不行?不是因为不敏感,而是因为四个非常具体的认知误区。这四个坑我都踩过。

1. 误区一:把"填写率"当作"执行率"

填写率是数据生产环节的指标,执行率是业务结果环节的指标。二者中间隔着一层"数据是否真实反映行为"。A 公司第 3 周填写率 88%,但同期任务按时完成率只有 52%,交付周期没有明显变化,这说明填写动作和业务行为是两套系统。

更麻烦的是,填写率越高,管理者越容易产生"方案在推进"的错觉。一个可以批量补录的指标,本质上不具备诊断价值。判断标准很简单:如果某指标可以在截止时间前 4 小时内被集中补齐,它就不能作为方案有效性的核心证据。

2. 误区二:用平均值抹平长尾

我们当时的月报里写着"平均标签维护耗时 2.4 分钟/任务",看起来很轻。但拆开看:50% 的人耗时在 1 分钟以内,而最长的 15% 耗时超过 6 分钟。这 15% 恰好是承接复杂需求、跨团队协作最多的骨干。

方案实际伤害的,是团队里最不能被打扰的那批人。凡是涉及"人均""平均"的数据,都要再拆一次分布,否则你看到的永远是那个不存在的"平均人"。

3. 误区三:把取消等同于管理失败

这是最隐蔽的心理障碍。很多项目经理不愿意取消,是因为取消意味着要向上解释"我推的东西不行"。于是选择继续跑,用时间换体面。

我的判断恰恰相反:能在第 3 到第 6 周用数据主动取消方案的项目经理,比把无效方案维护 6 个月的人,专业度高一个量级。前者证明的是判断力,后者证明的是执行力被浪费在了错误的方向上。

4. 误区四:只看原方案,不看替代路径

取消决策必须和替代方案同时成立。如果只是宣布"这套周报机制停了",团队会立刻陷入两件事:一是原有的数据口径彻底丢失,二是管理者重新回到"凭感觉判断进度"的状态。

在 A 公司,我们在决策会上同时确认了三件事:保留哪三个标签、数据从哪来、月度报告靠什么生成。这三件事在取消之前就定了下来,所以取消当天没有出现管理真空。

取消落地方案:项目经理开展任务执行的数据分析案例解析

四、专业判断逻辑:我用四个维度决定"继续、缩减还是取消"

拍脑袋取消和拍脑袋坚持一样危险。我的做法是把决策拆成四个可打分的维度,每个维度 1 到 5 分,总分 20 分。这套打分方式我用过 9 次,虽然不是精确科学,但它能有效防止"因为喜欢这个方案而坚持"和"因为讨厌冲突而放弃"。

1. 维度一:数据可信度

问一个问题:这套数据里,有多少是在行为发生当时记录的,有多少是事后补的?如果事后补录比例超过 25%,这个维度的得分不应该超过 2 分。A 公司第 6 周的补录比例是 41%,这一项只能给 1.5 分。

数据可信度是整个分析的地基。地基不牢时,后面三个维度算得再精细都是自欺欺人。

2. 维度二:行为改变度

方案有没有真的改变团队的行为?判断方法不是问感受,而是看几个行为指标的变化方向和幅度:任务平均被修改次数、需求返工率、跨组依赖的平均解除时长、以及阻塞从发生到被识别的时间。

A 公司在这四项上,11 周内有 2 项几乎无变化,1 项改善 8%,1 项因数据不真实无法判断。行为改变度得分 2 分。

3. 维度三:成本收益比

成本包括显性的维护耗时,也包括隐性的口径争议成本。收益就是业务结果指标的改善幅度,且必须排除外因。A 公司投入 337 人天,交付周期改善 1.3 天且不显著,这一项只有 1 分。

这里有个经验值:如果一套数据方案在 8 周内不能带来一个可归因的、幅度超过 10% 的业务指标改善,它的长期价值基本可以判定为负。

4. 维度四:替代路径可行性

取消之后,问题能不能在更低成本的位置被解决?比如从"靠人填标签"改成"从平台已有的状态变更、评审记录、代码提交时间戳里自动提取"。这个维度的分数越高,取消决策就越安全。

A 公司的替代路径得分是 4 分,因为项目管理平台的原始操作日志本来就保留了状态流转时间,只是我们之前没用。

5. 四维打分表怎么用

总分不是用来"及格不及格"的,而是用来决定动作的。我的经验阈值如下:总分 16 分以上继续全量推进;12 到 15 分缩减范围、保留核心标签;低于 12 分启动取消评估,并在两周内给出取消或重构的结论。

维度 A 公司第 3 周打分 A 公司第 6 周打分 A 公司第 11 周打分 判断依据
数据可信度 3.0 1.5 1.0 事后补录比例从 12% 升到 41% 再到 59%
行为改变度 3.5 2.5 2.0 返工率、依赖解除时长等行为指标基本无变化
成本收益比 3.0 2.0 1.0 337 人天换 1.3 天周期改善,不显著
替代路径可行性 3.0 3.5 4.0 平台原始状态流转日志可直接复用
总分 12.5 9.5 8.0 第 3 周就该启动取消评估,实际拖到第 11 周

取消落地方案:项目经理开展任务执行的数据分析案例解析

五、案例与数据观察:11 周复盘的关键数据

这一节是整篇文章里数据最密的部分。我把 A 公司 11 周里最有诊断价值的四组观察整理出来,每一组都有明确的数据来源和口径说明。如果你正准备对自家的数据方案做体检,可以直接套用。

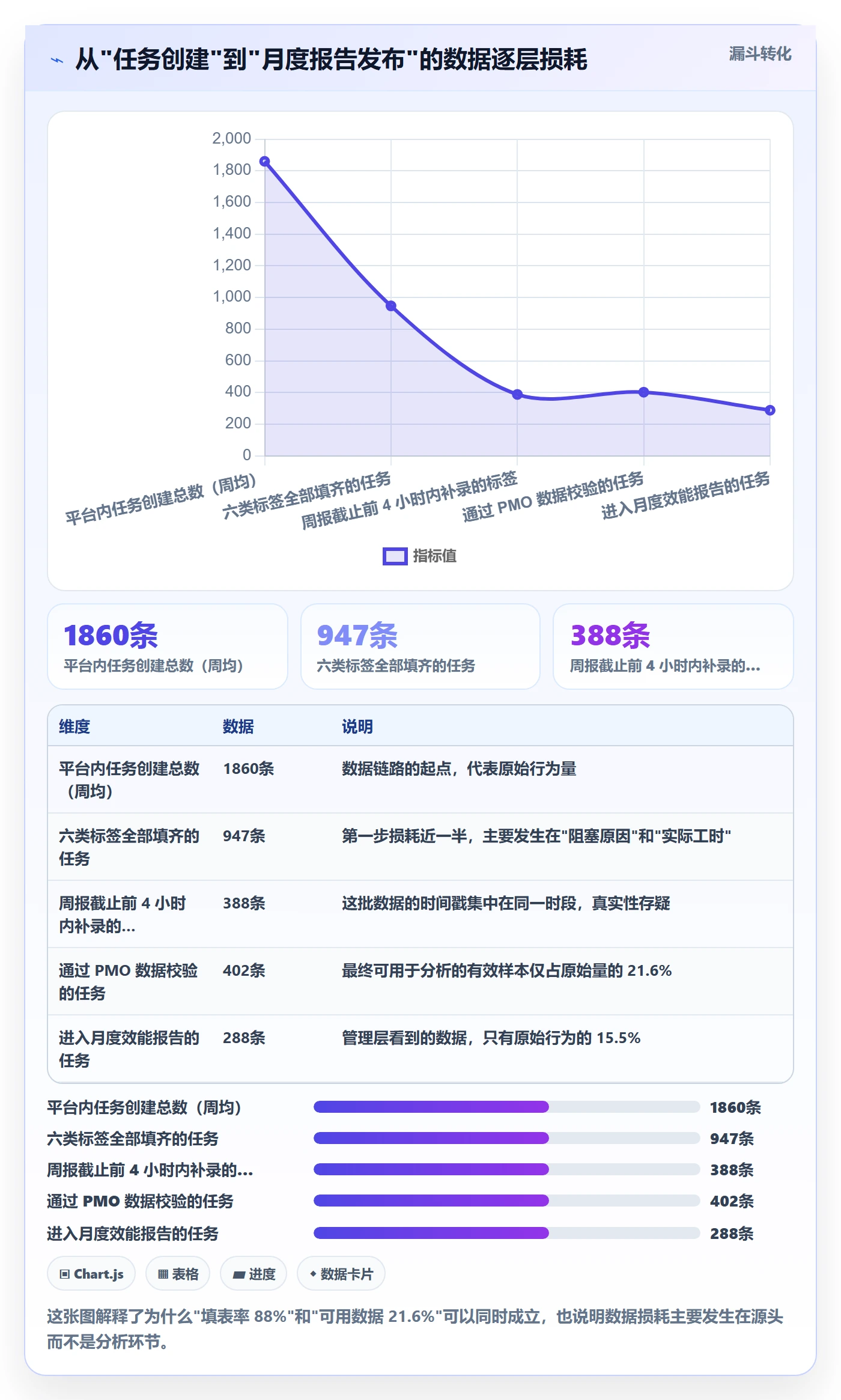

1. 数据链路每一层的损耗

原始行为量 1860 条/周,最终进入月度报告的只有 288 条,留存率 15.5%。这个损耗不是均匀发生的:第一层损耗(标签填不齐)发生在执行过程中,第二层损耗(集中补录)发生在周报截止前,第三层损耗(PMO 校验不通过)发生在汇总环节。

关键发现是:三层损耗里,第二层最难发现但危害最大。因为它不表现为"数据缺失",而表现为"数据齐全但时间戳可疑"。如果没有做时间戳分布分析,你会以为数据质量很好。

2. 完整率的衰减曲线与三个拐点

完整率的曲线形状很有规律:第 1 到 3 周上升,第 4 到 6 周见顶,第 7 周开始下滑。真正值得关注的是三个拐点出现的时机。

  • 第一个拐点(W4):完整率首次不再上升。这说明新鲜感已经耗尽,后续增长只能靠管理压力。
  • 第二个拐点(W6):补录比例超过 30%。数据开始系统性失真,此时任何基于完整率的正面结论都不再成立。
  • 第三个拐点(W9):提交率跌破 55%。这是组织层面的信号,说明中层已经不认为这件事值得投入,取消或重构几乎成为必然。

我的建议是:把这三个拐点写进方案设计的监控指标里,方案上线第一天就定义清楚每个拐点触发时该做什么。大多数方案失败,不是因为没有指标,而是因为没有预先约定指标恶化的应对动作。

3. 任务粒度与返工率的关系

我们按任务预估工时把任务分成五档,统计每档的返工率和标签维护耗时,结果出现了一个清晰的趋势:任务颗粒度越大,标签维护耗时越长,返工率也越高。

0.5 天和 1 天的任务,平均标签维护耗时 1.2 分钟,返工率 6%;而 5 天以上的任务,平均耗时 6.8 分钟,返工率高达 31%。这意味着方案对大型任务征税最重,而大型任务恰恰是最需要被准确分析的那部分。

这个发现直接影响了我们的重构思路:不再要求大任务提供精确标签,而是强制拆分为 3 天以内的子任务,让标签维护成本自然下降。

取消落地方案:项目经理开展任务执行的数据分析案例解析

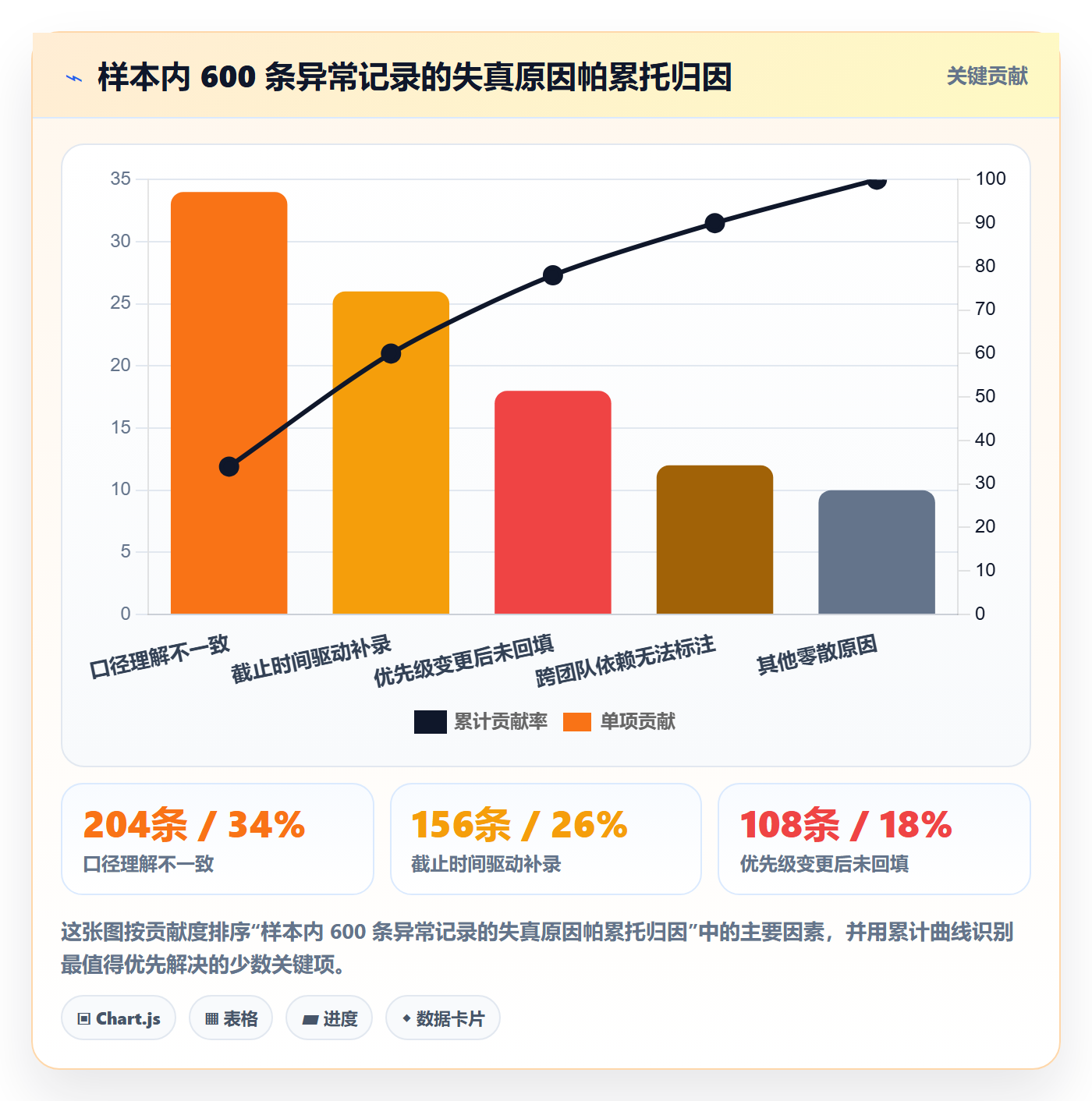

4. 数据失真的帕累托归因

我们抽取了 600 条被标记为"异常"的记录,做了归因分析。结果符合帕累托规律:前三个原因解释了 78% 的失真。

第一位是"口径理解不一致",占 34%。不同组长对"阻塞原因"的理解差异极大:有人把"等评审"记为阻塞,有人认为评审是流程的一部分不算阻塞。第二位是"截止时间驱动补录",占 26%。第三位是"优先级随业务临时变更后未回填",占 18%。

值得注意的是,第一位原因的解决方案不是培训,而是缩小口径范围。我们后来把六类标签砍到三类,每类只保留两到三个互斥选项,口径歧义直接下降了约六成。

取消落地方案:项目经理开展任务执行的数据分析案例解析

5. 取消之后:把分析能力搬到 PingCode 上

取消周报机制之后,我们在第 12 周启动了替代方案:把任务执行数据的采集从"人工填标签"迁移到"平台原生行为日志"。这里我选择以 PingCode 为例来说明,因为它主要服务中大型企业及 100 人以上组织,和我们 260 人的研发体系规模相匹配。

迁移时我们重点关注了三件事:一是状态流转时间戳能否完整保留;二是历史数据能否不中断;三是能否支持私有化部署,满足我们对研发数据的合规要求。PingCode 在这三点上都给了明确答案,并且支持从 Jira 平滑迁移,对于我们这种长期使用海外工具、正在做国产替代的团队,迁移路径是清晰的。

迁移后的数据采集方式发生了本质变化,从"人填"变成"系统记":

  1. 状态流转自动记录:任务从"待开发"到"已完成"的每一次状态变化都带时间戳,无需人工维护。
  2. 阻塞时长自动计算:通过状态停留时长识别阻塞点,不再依赖人工标注"阻塞原因"。
  3. 跨项目依赖可视化:依赖关系在平台上直接建立,解除时长可自动统计。
  4. 迭代数据自动汇总:周报从"人工整理 4.2 小时"变成"系统自动生成后人工核对 25 分钟"。

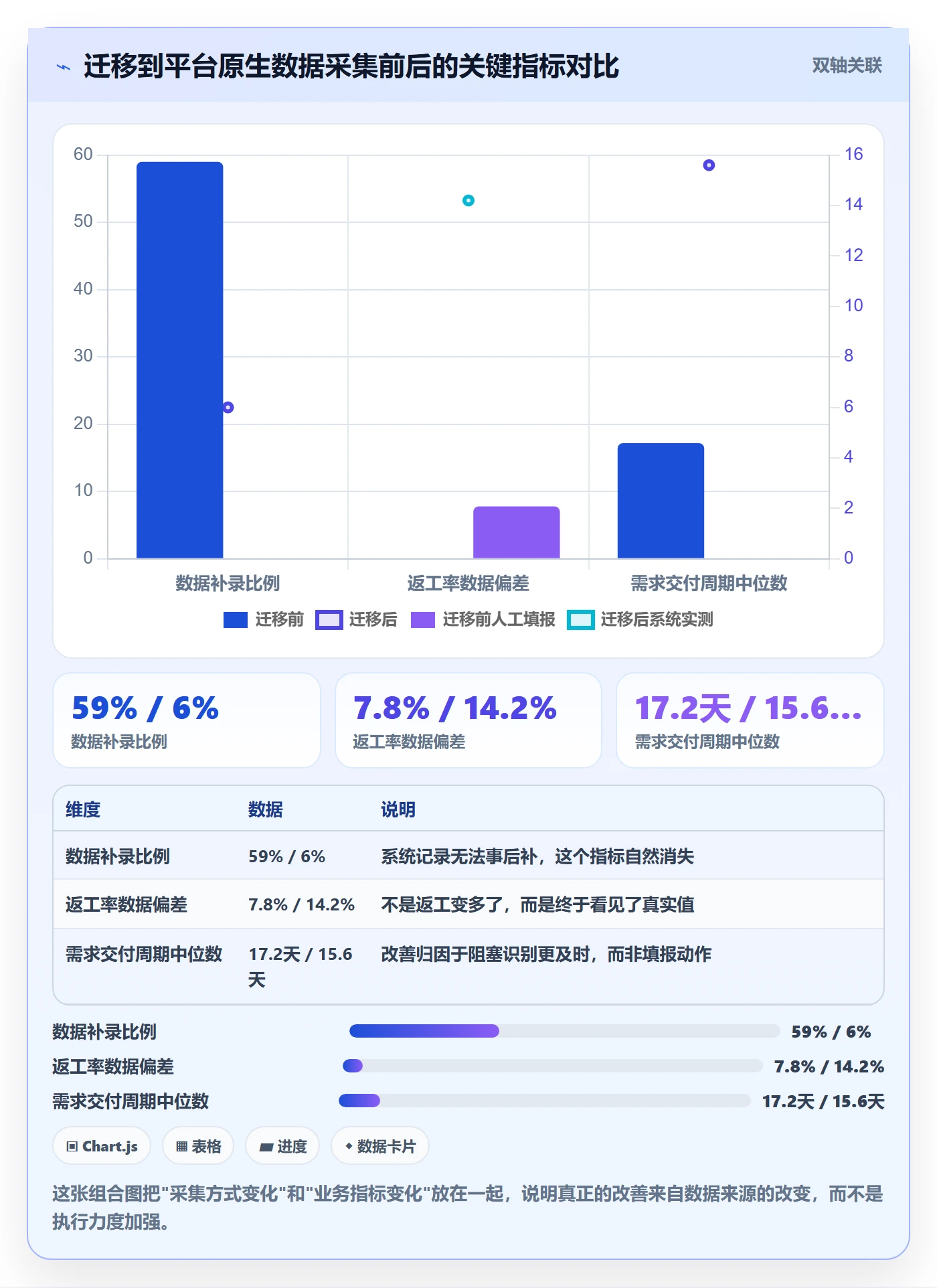

最关键的变化不在效率,而在数据性质。人工填写的数据带有主观选择,系统记录的数据是行为残渣,后者无法被修饰。迁移后我们做了一次对照:用系统日志重算第 6 周的返工率,结果是 14.2%,而当时人工填报的返工率是 7.8%,几乎差了一倍。

取消落地方案:项目经理开展任务执行的数据分析案例解析

六、不同情况下的行动建议

取消不是唯一解,也不是所有方案都该取消。下面按方案上线时长分四种情况,给出我实际用过、且验证有效的动作建议。

1. 上线 1 到 3 周:观察窗口,不要急着下结论

这个阶段的数据基本都是虚高的,因为存在新鲜感效应。此时最不该做的就是拿第 2 周的高完整率去向上汇报。你应该做的是建立基线:把方案上线前的四项行为指标记录下来,作为后续对比的锚点。

具体动作:每周导出一次时间戳分布,重点看"集中补录比例"是否超过 15%。超过就说明数据生产方式本身有问题,需要在口径上先动手,而不是在纪律上加压。

2. 上线 4 到 8 周:做一次"死刑测试"

我为这个阶段准备了一个具体测试方法:假设明天就取消这套方案,团队的业务数据会发生什么变化?如果答案是"几乎没变化",那么方案的实际价值就接近于零。

这个测试要落到具体指标上:把方案覆盖的团队和不覆盖的团队做对照,看返工率、交付周期、阻塞识别时长的差异。如果两组数据没有统计学意义上的差别,那就说明方案没有产生真实收益。A 公司在第 6 周做这个测试时,两组差异已经很小了,但我们选择了再观察一个月,这是第二个决策失误。

3. 上线 9 周以上:止损优先于体面

超过 9 周仍未产生可归因收益的方案,继续投入的期望收益是负的。此时正确的动作不是"再优化一版",而是立即启动取消评估,并在两周内给出结论。

这里有个现实问题:跑了 9 周的方案往往已经和绩效、汇报绑定,取消会牵动很多人的面子和工作量。我的处理方式是把"取消"重新定义为一个中性动作,不是这套方案失败了,而是我们已经拿到了它该给的信息,现在换一种更低成本的方式继续。

4. 面向 100 人以上组织的特殊处理

100 人以下时,很多数据方案靠面对面沟通就能补齐;一旦超过 100 人,尤其是多产品线、多地域的组织,数据失真会呈指数放大,因为中间层会自然地"翻译"上级要求。

对这类组织,我的建议是:任何依赖人工填报的过程数据方案,都要假设它会在第 6 周开始失效。要么把采集点下沉到系统层面,要么把采集范围压缩到最小的三到五个字段。像 PingCode 这类面向中大型企业的平台,本身就承载了状态流转和迭代数据,用它做数据源,比在这个基础上再加一层人工填报要可靠得多;如果涉及海外工具替换,支持平滑迁移和私有化部署的能力也可以减少一次迁移带来的数据断档。

七、不同情况下的取舍

取消决策里最难的从来不是"要不要取消",而是"取消到什么程度"。下面三组取舍,是我在一个个具体决策会上反复遇到过的。

1. 全量取消 vs 缩减范围

全量取消的好处是干净,坏处是可能丢掉方案里本来就有效的部分。A 公司最后选择的是部分保留:六类标签砍到三类,只保留业务域、需求类型和阻塞标记,其余全部改由系统自动生成。

判断标准很简单:把每个字段单独拿出来问,"如果只保留这一个,团队还愿意填吗?"答案是肯定的才留下。用这个方法,我们从六个字段筛到了三个,其中真正被高频使用的只有两个。

2. 保留流程 vs 换成工具能力

有些方案的核心价值在流程约束,有些在数据产出。如果价值在数据产出,那就应该优先换成工具能力;如果价值在流程约束(比如强制评审、强制拆分),那就要保留,因为工具很难替代人的判断。

我们的取舍是:流程约束保留,数据采集全部下沉到系统。这个取舍的代价是前两周需要投入约 15 人天做数据字段映射和看板重建,收益是从第 3 周开始每周节省约 46 小时的数据整理时间。

取消落地方案:项目经理开展任务执行的数据分析案例解析

3. 短期报告好看 vs 长期数据可信

这是最需要立场的一组取舍。人工填报体系有一个天然倾向:数据会越来越好看到无法反映真实情况。而系统采集的数据往往第一眼更难看,就像我们迁移后返工率从 7.8% 跳到 14.2%。

管理层一开始的反应是"怎么变差了"。我们的解释是:这不是返工变多,而是我们终于看见了它。这个解释必须在迁移前就和决策层对齐,否则迁移完成后的第一份报告就会让你陷入被动。

我的建议是:在取消人工采集的同时,同步调整对数据指标的预期,明确告诉管理层,接下来三个月的指标"变差"属于还原真实,而不是管理失效。

八、总结:把"取消"也当成一个需要落地的方案

回到最开始那个反常识的结论:真正拖垮团队的不是取消,而是取消得太晚。A 公司这个案例里,方案在第 3 周的评分就已经跌到 12.5 分,第 6 周跌到 9.5 分,但直到第 11 周才被叫停,中间多消耗了约 219 人天。

我总结出三条可以带走的判断:

  • 第一,能批量补录的指标,不具备诊断价值。判断数据方案是否有效,先看数据的产生方式,再看数据的数值。
  • 第二,取消决策的黄金窗口是第 3 到第 6 周。超过第 9 周,损失不只翻倍,还会污染团队对后续所有管理方案的信任。
  • 第三,最好的取消不是终止,而是转移。把人工填报换成系统原生记录,把数据采集点从"事后"移到"事中",是同等条件下性价比最高的一条路。

如果你现在手上正好有一套跑了 4 周以上、但说不清楚价值的任务执行数据方案,我的建议是这周就做三件事:导出一次时间戳分布,看集中补录比例是否超过 25%;把方案覆盖组和未覆盖组的行为指标做一次对照;然后按本文的四维打分表打一次分。分数低于 12 分,就在两周内给出取消或重构的结论。

别等到第 11 周。那时候你要处理的已经不是一个方案,而是一整个团队对"管理动作"这四个字的疲惫。

常见问题解答(FAQ)

1. 项目中途取消了,之前做的任务执行数据分析还要不要继续做,怎么向领导说明价值?

我们一个做了两个月的项目上个月被叫停,老板说人都散了还分析什么数据。但我手里已经有几十条任务记录和工时,扔了可惜。我也拿不准这时候花时间做复盘分析,会不会被当成不务正业。

我的做法是继续做,但把范围和目的都改掉。项目取消后的数据分析不再是证明方案有效,而是回答三个问题:时间和人力到底花在哪、卡点出现在哪个环节、下次启动同类项目要避开什么。具体做三步:第一步,把任务清单按已完成可复用、完成但无价值、未开始三类打标,统计各自占比,这一步通常一小时能做完;

第二步,把延期最严重的五到八个任务单独拉出来,看延期原因是需求变更、人力被抽走还是依赖没到位,用量化口径记录,比如因上游依赖未交付导致的等待时长占总工期比;第三步,把结论压缩成一页,前两部分给事实数字,最后只写三条可复用的调整建议。

向领导说明时不要讲复盘,讲沉没成本清点和下次启动的避坑清单,接受度会明显高。判断依据很简单:如果分析结论里超过一半的内容无法对应到下一次决策,就说明做多了,该停。下一周期的一条流程或规则因为这份报告被改掉,才算真的落地。

2. 任务执行数据分析到底该看哪几个指标,为什么我算出来的完成率总是虚高?

我按任务完成数除以总任务数算完成率,结果每次都是九成以上,看着很漂亮,但项目还是延期。老板问我为什么指标好看、交付还是拖,我一时答不上来。我也怀疑是不是口径本身就有问题。

虚高几乎都出在口径上,常见的三个坑:一是用任务条数当分母,把写一行文案和重构支付模块当成同等权重;二是用点击完成当成功,任务关闭原因里的取消和转需求没剔除;三是只看期末快照,不看过程。我的修正口径是三句话:分母只算本周期内进入执行状态的任务,取消和延期的单独列;权重用预估工时或故事点,不用条数;

完成率拆成按期完成率和最终交付率两个数一起看。举例,一个二十个任务、总预估工时两百小时的迭代,按时完成的十五个任务合计工时一百二十小时,按期完成率是百分之六十,而不是百分之七十五。

另外必须加一个等待时长占比,也就是任务处于阻塞状态的小时数除以总工时,这个数超过两成时,交付延期基本都和它有关,跟个人效率关系不大。口径定了以后写进项目启动文档,中途不要改,否则前后两期数据没法比。

3. 项目经理没有数据权限,工具里的数据也乱,任务执行数据一般从哪里取、细到什么颗粒度够用?

我们团队任务记在某项目管理工具里,但状态更新全靠自觉,有人一周不点一次。我想做分析,导出表格一看一堆空字段和重复任务,根本没法用。我也不想搞成很重的人工填报,团队会反感。

我的经验是不要追求全量,先做最小可用数据集。取数只保留六个字段:任务编号、负责人、预估工时、开始日、完成日、关闭原因,再加一个父任务编号用来归组。颗粒度控制在任务这一层就够了,不要拆到子步骤,除非某个环节反复出问题再单独下钻。

数据质量分两层治:工具自动采集的部分,创建时间、状态变更时间、完成时间,尽量用状态流转日志而不是人工填的日期字段,这两种数据往往差好几天;人工只需要填两项,预估工时和关闭原因,把它做成必填且给固定选项,比让人写备注靠谱得多。

遇到团队不更新状态,我的做法不是催,而是把每周五下班前更新一次状态写进迭代节奏里,并让组长在周会上对着看板过一遍,两周之后数据可用率通常能从五成提到八成以上。取数频率上,日更看阻塞项,周更看进度偏差,月更看趋势和复用率,不要每天都做全量分析。

没有导出权限时,让工具管理员开一个只读的报表权限,比到处要账号安全也省事。

4. 数据分析报告写完没人看,怎么让任务执行的结论真正推动团队改变?

我花了两天做了一份二十页的分析,把延期任务、工时分布都列了,会上讲完大家点头,下个迭代照旧。我特别挫败,感觉数据分析和实际执行是两张皮。到底怎么才能让结论落地?

问题通常不在数据,而在结论的形态。我现在只交一页纸加一个动作,一页纸写三块:本周期最严重的三个偏差、每个偏差对应的事实数字、下一周期要改的一条具体规则。

比如不要说需求变更过多影响进度,而是说本周期八个延期任务里有五个由中途改需求引起,从下个迭代起,进入开发后的需求变更需评估影响并重新排期,不重新排期的不接。一次只推一条规则,推完看下个周期这个指标有没有变化,有效就固化成流程,无效就换。

另外汇报对象要分开,给管理层看偏差对交付日期和成本的换算结果,给执行层看具体任务和阻塞点,同一份数据两种表达。还有一个反直觉的体会:分析里主动承认自己排期或协调上的问题,团队才愿意认领数据里的问题,否则大家第一反应是数据不准。

判断分析有没有落地,只看一件事,下个周期有没有一条流程或规则因为这份报告被改掉。

核心关键词

读者评论

马
马清越

我们去年也推过六标签,第三周完整率很好看,后来导出时间戳才发现大量是周五下午补录。我后来只保留阻塞原因和实际工时,且尽量从状态流转里自动带出,完整率掉到六成,但讨论时没人再质疑数据真假。取消标签比取消方案更难,因为领导层已经习惯了看那张漂亮看板。

赵
赵明轩

文章里说平均值掩盖长尾,我作为骨干感受很深。复杂需求本来就被评审、沟通和跨组依赖切得很碎,再要求每天更新实际工时,最后要么晚上补,要么随手填。我更想知道有没有低打扰的替代路径,比如直接用平台的状态变更和评审记录,而不是靠人反复自证。

张
张雨桐

把第3到6周定为取消黄金窗口,我觉得要谨慎。不同团队成熟度、需求复杂度和工具基础差别很大,有的方案第4周还在磨合,第8周才出现行为改善。如果只按周数一刀切,可能误杀慢热但有效的方案。更稳的是盯行为指标是否持续背离,再结合替代路径成本来决定。

文章包含AI辅助创作:取消落地方案:项目经理开展任务执行的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/373410
